抜景の家
上田市 新築 C様 延べ床面積30坪 UA値0.23W/㎡K
スタイル別に見る|すべて
建築中レポート
- 1. 2024年11月14日
-

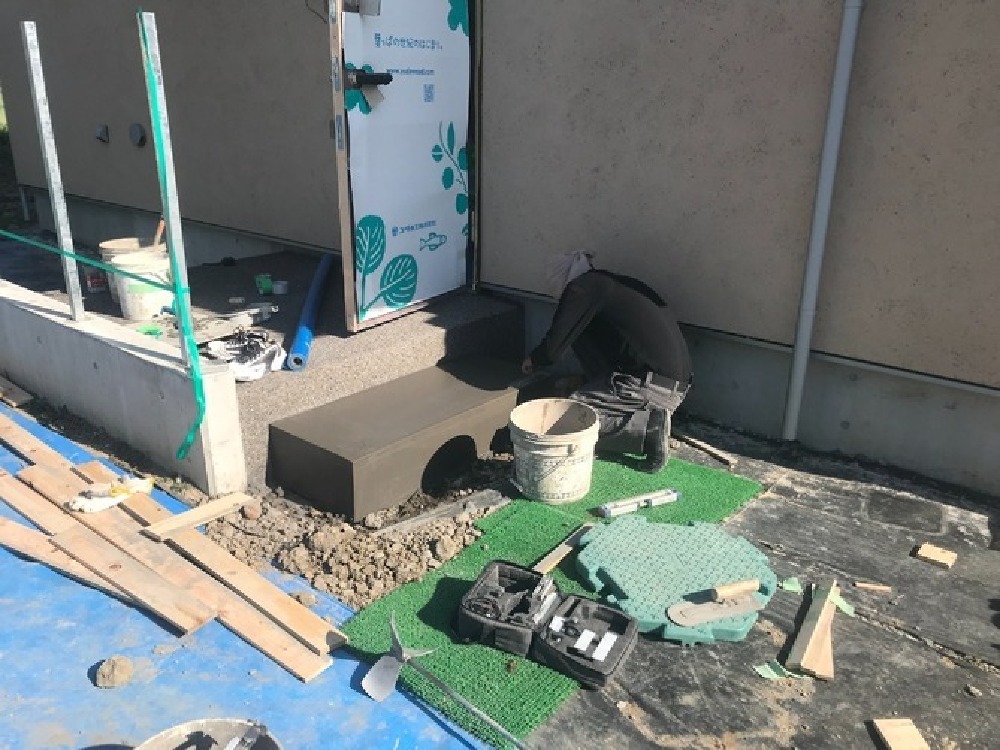

洗出し
外部仕上げでは玄関の洗出し工事を進めています。
しっかりと下地を作り、砂利や玉石(大きい砂利)などならしていきます。
- 2. 2024年11月05日
-
内装左官工事
内部では仕上げ工事が進められています。
現在、遠藤左官さんは珪藻土の仕上げ塗りを行っています。
- 3. 2024年11月01日
-

コルクタイル張り
大工工事が終わると内装工事が始まります。

現在床のコルクタイル張りを行っております。
しっかりと接着させるために下地側と材料側に接着剤を塗り付けます。
割付を考え隙間なく丁寧に張り付けていきます。
- 4. 2024年10月25日
-
太陽光パネル設置

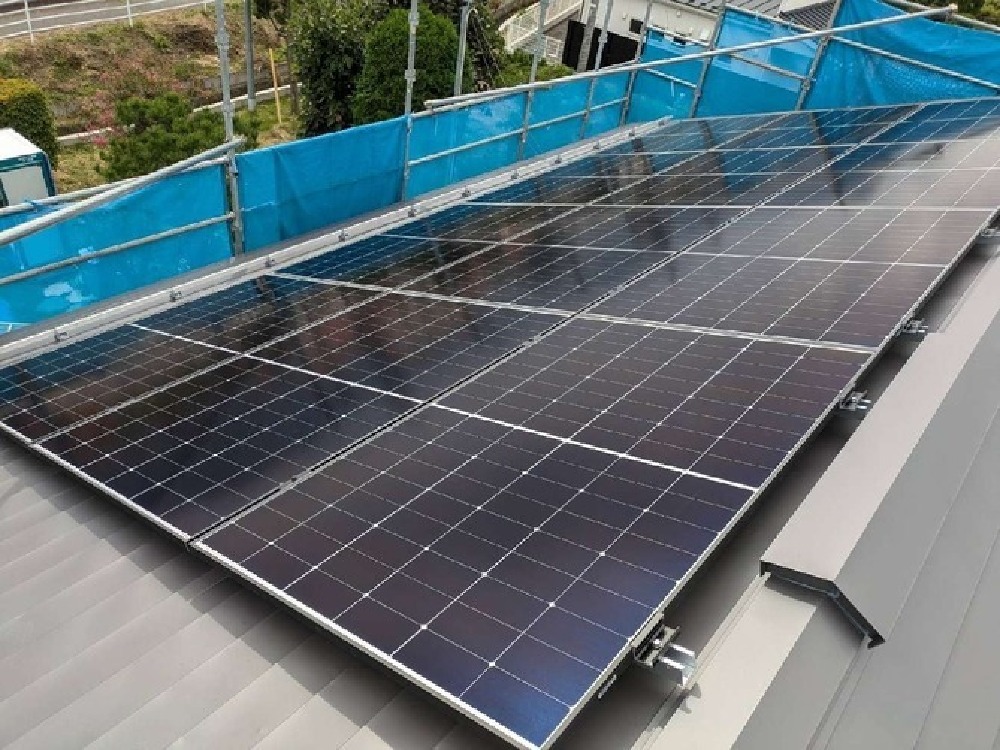

太陽光パネル設置を行いました。
外壁左官が完了し、外部の器具付けが進行中です。
- 5. 2024年10月19日
-

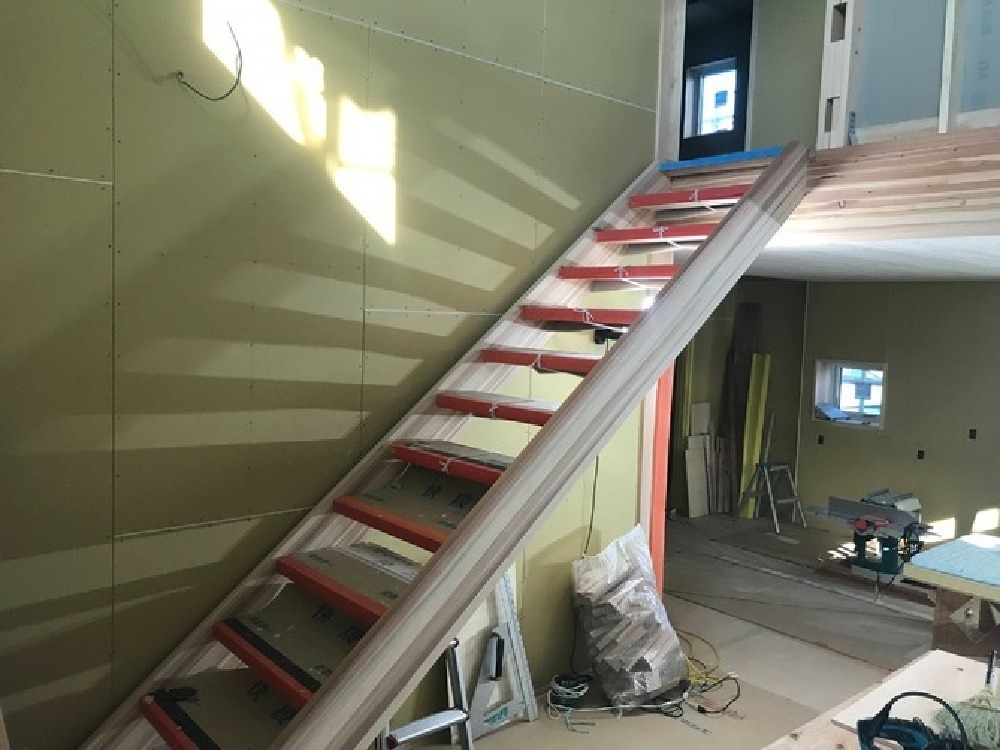

階段施工②
上原棟梁造作の階段が形になってきました!
すっきりとしたデザインでとてもかっこいいです。
- 6. 2024年10月18日
-

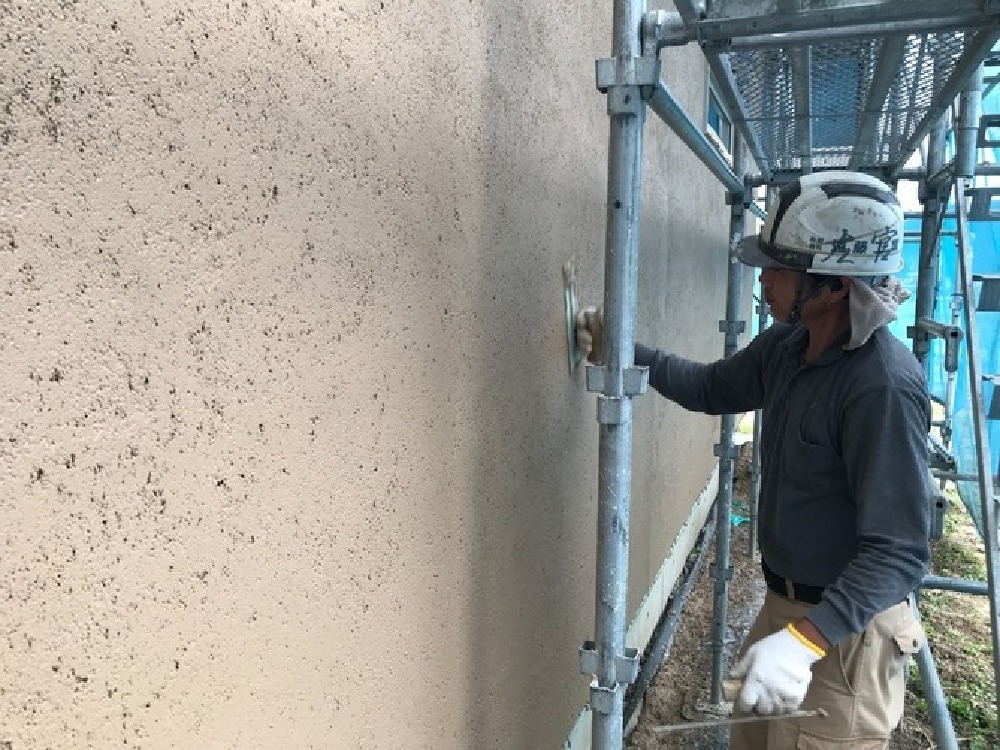

左官仕上げ
本日はいよいよ外壁の仕上げです!
コテを滑らせれて壁面に表情をつけていきます。
- 7. 2024年10月10日
-
階段施工
上原棟梁は階段の造作に取り掛かっています。
- 8. 2024年10月09日
-
天井板張り

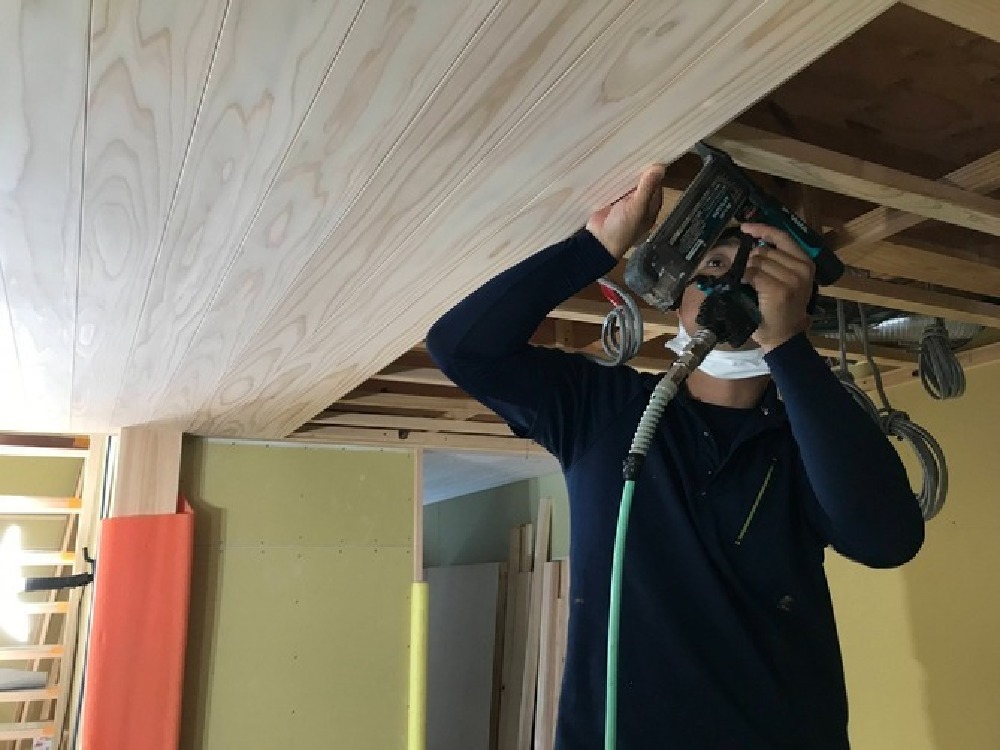

現在上原棟梁は天井の板張りを進めています。
材料、割りを考えながら丁寧に納めていきます。
- 9. 2024年10月04日
-

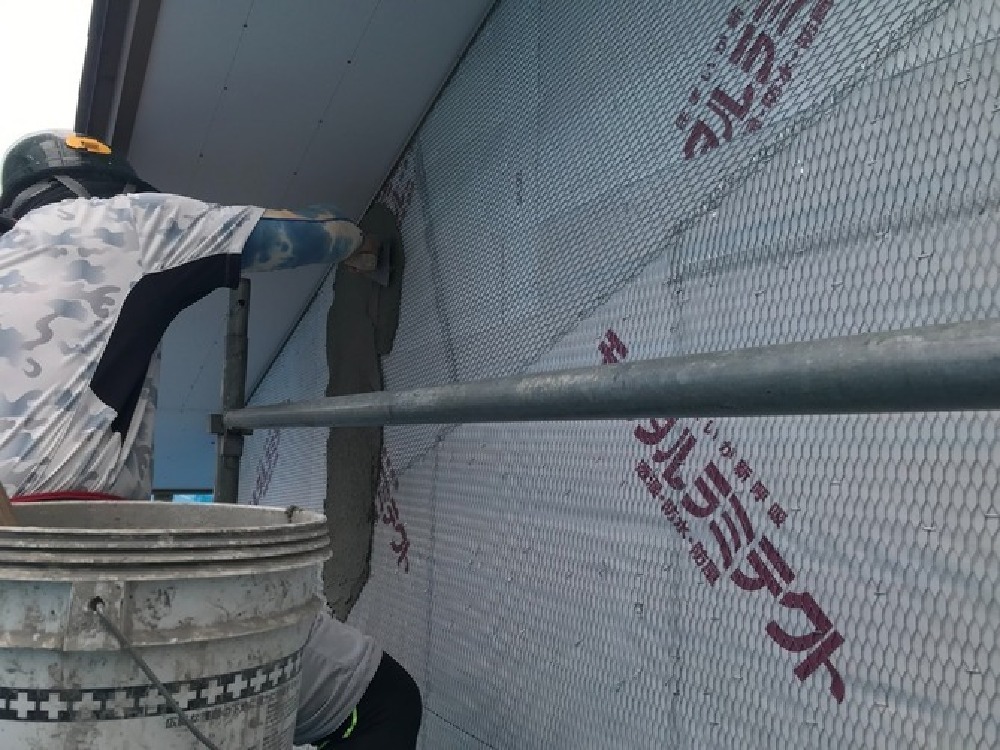

左官下塗り

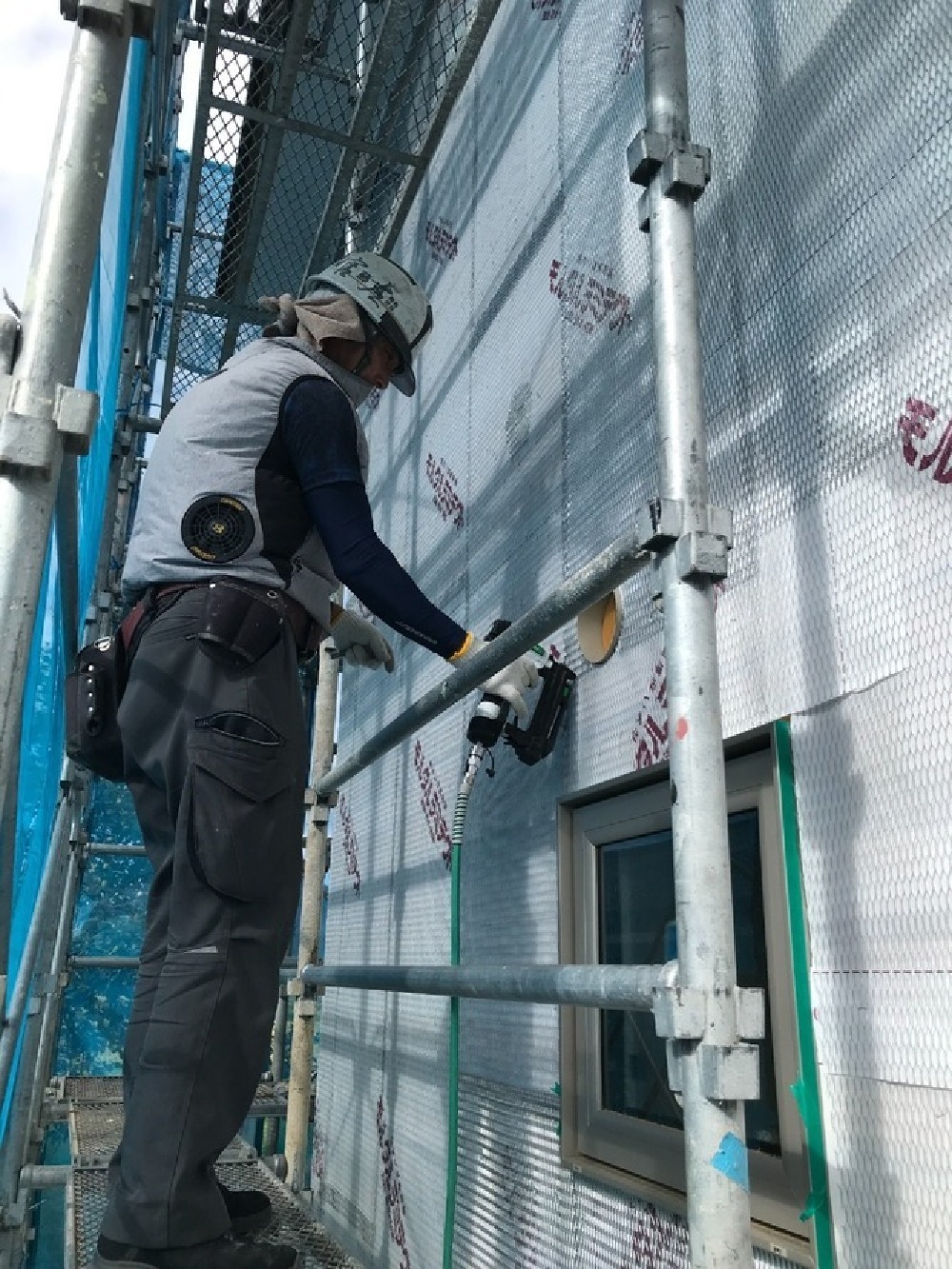

外部では左官の下塗りを進めています。
養生期間を設けいよいよ仕上げ塗となります。
- 10. 2024年09月25日
-
左官工事下地
外部では左官工事が開始になりました。
防水紙を張り、その上にラス網を張っていきます。
この上に下塗りを行っていきます。
- 11. 2024年09月13日
-
造作工事

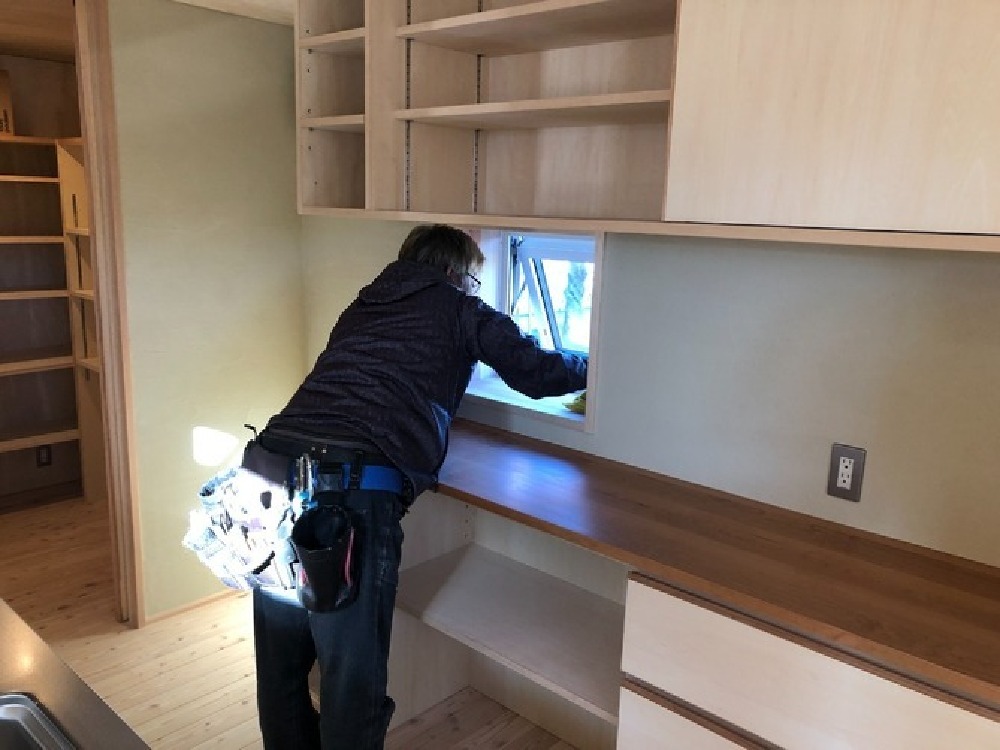

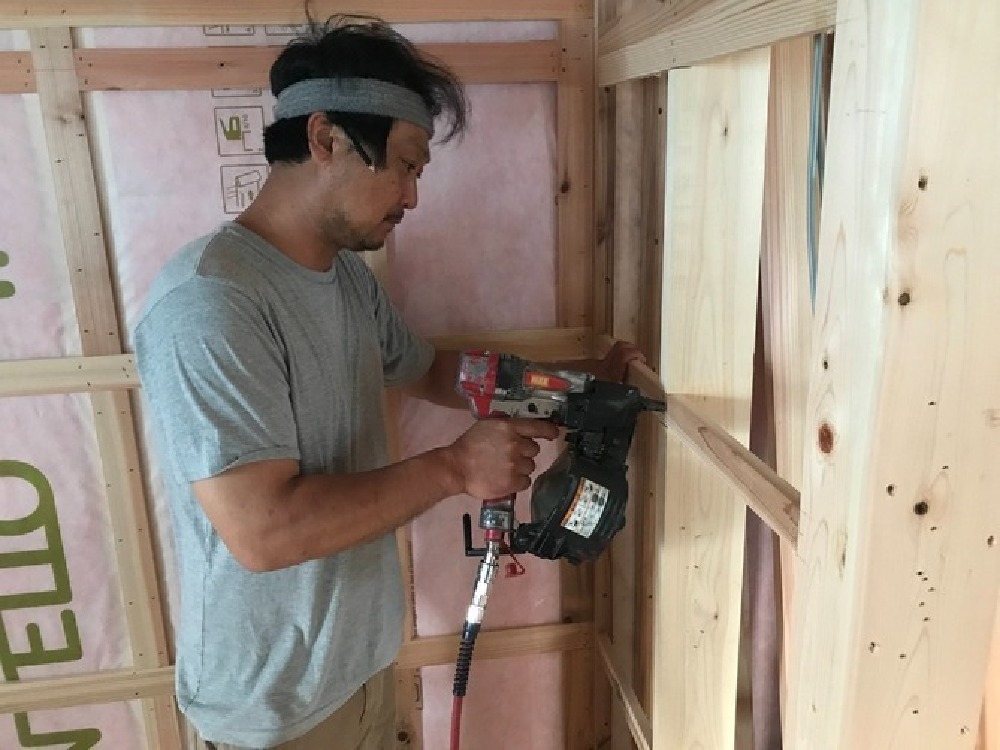

木工事では内部の造作工事が進められています。
現在三本引きの建具の溝を施工中です。
- 12. 2024年09月09日
-

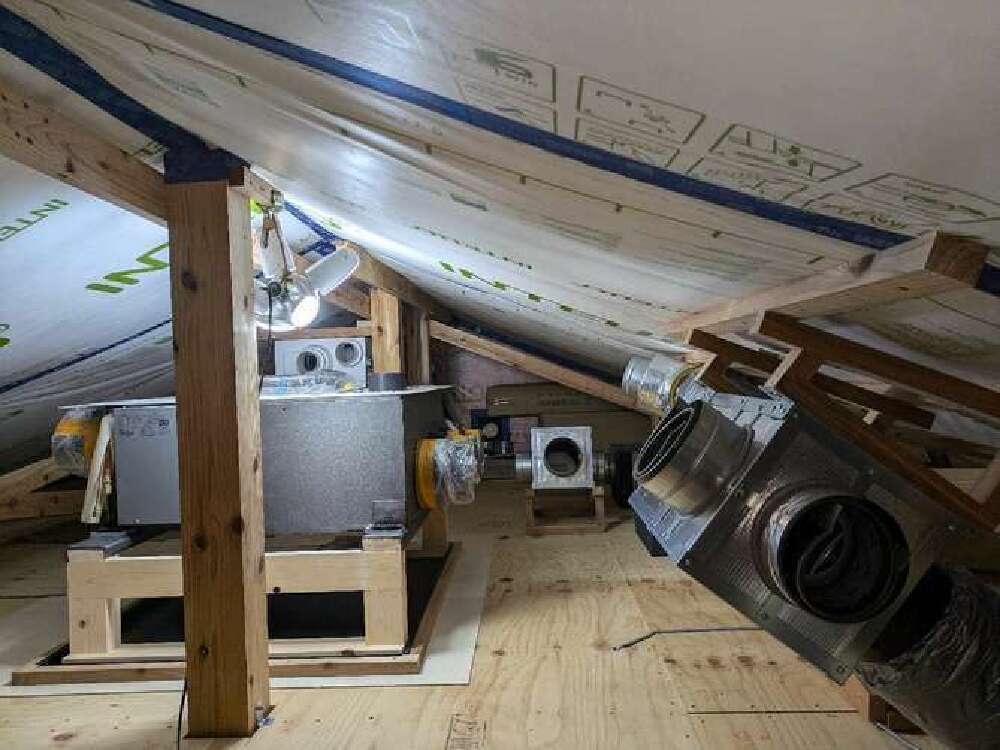

PA/PAtH工事
屋根の付加断熱工事が完了し、
小屋裏では空調設備の工事が進められています。
全館空調の本体が設置されました。
- 13. 2024年09月07日
-

プラスターボード張り
壁天井の下地が組まれ、
プラスターボード張りが進められています。
- 14. 2024年08月28日
-
壁下地組
上原棟梁は現在内部の壁下地組を進めています。
- 15. 2024年08月19日
-
天井下地組

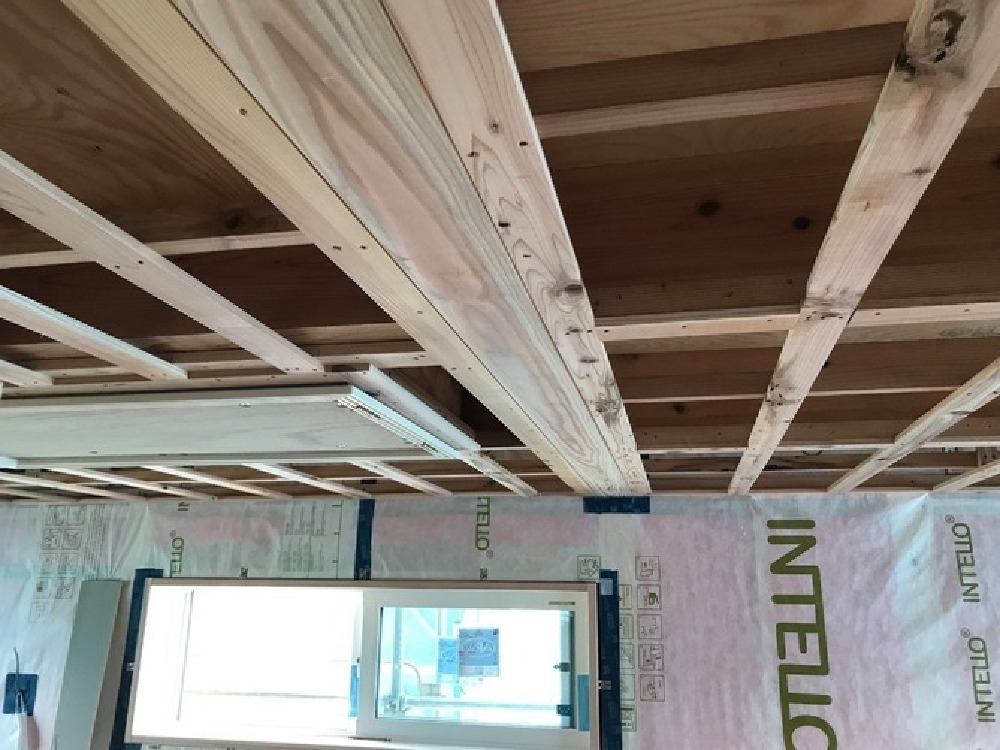

付加断熱工事が完了し、大工工事では天井の下地組が進められています。
- 16. 2024年08月07日
-

破風塗装
外部ではクリハラ・ギケンさんによる破風塗装が進められています。
暑い中の外作業ありがとうございました。
- 17. 2024年07月29日
-

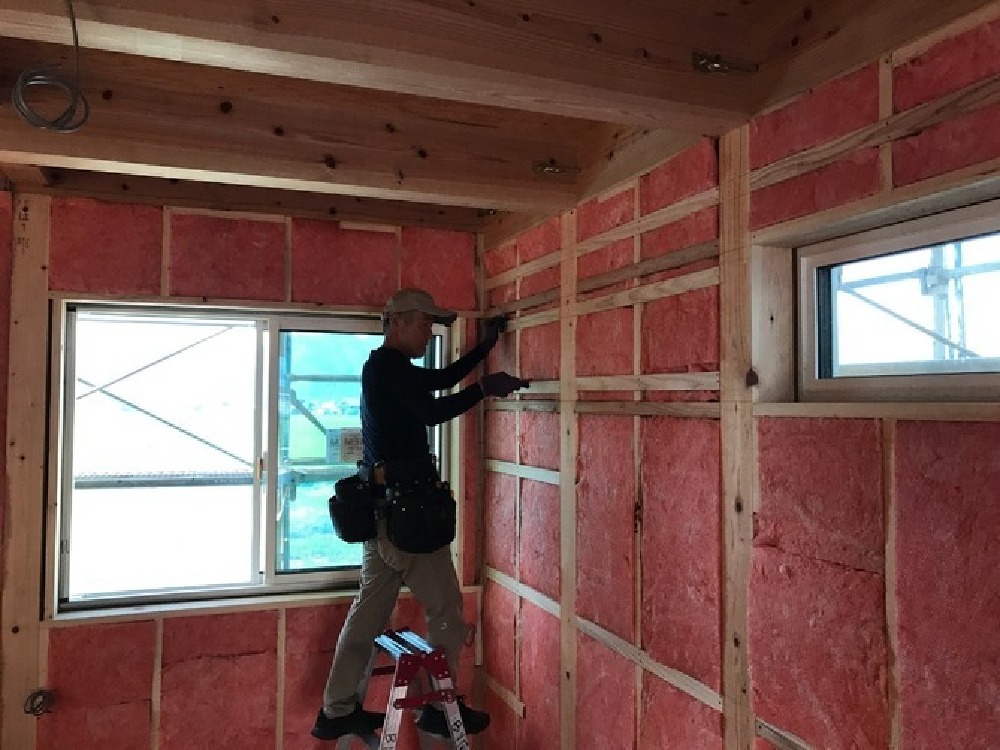

付加断熱工事
壁の下地がまとまり、付加断熱工事が始まりました。
高性能グラスウールを施工し、気密シートを張ってい行きます。
- 18. 2024年07月25日
-

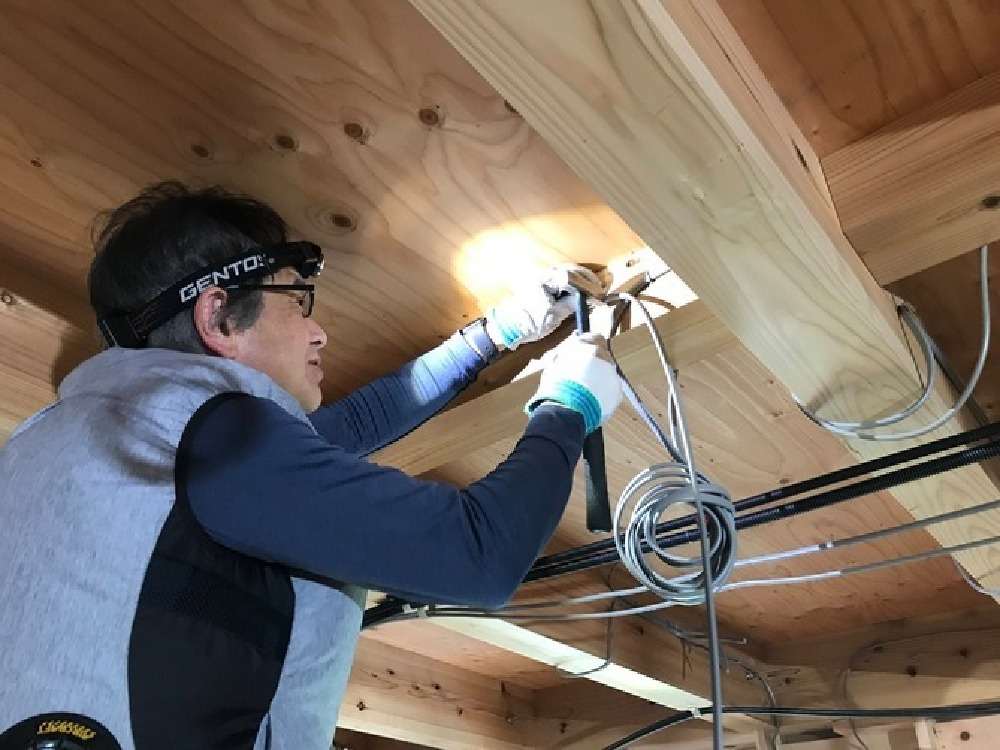

電気配線

木工事と並行して電気設備の配線も進行中です。
- 19. 2024年07月17日
-

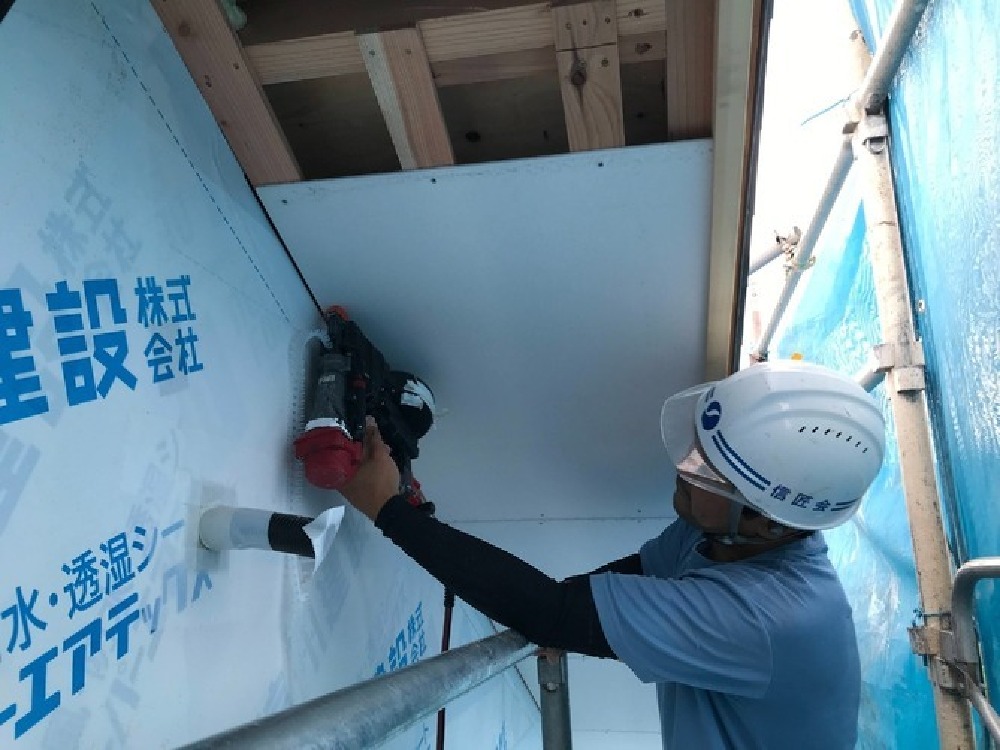

軒天下地
上原棟梁は外部を進めています。
断熱材~防水紙が完了し、現在軒天のケイカル板を貼っています。
- 20. 2024年07月11日
-
木工事開始

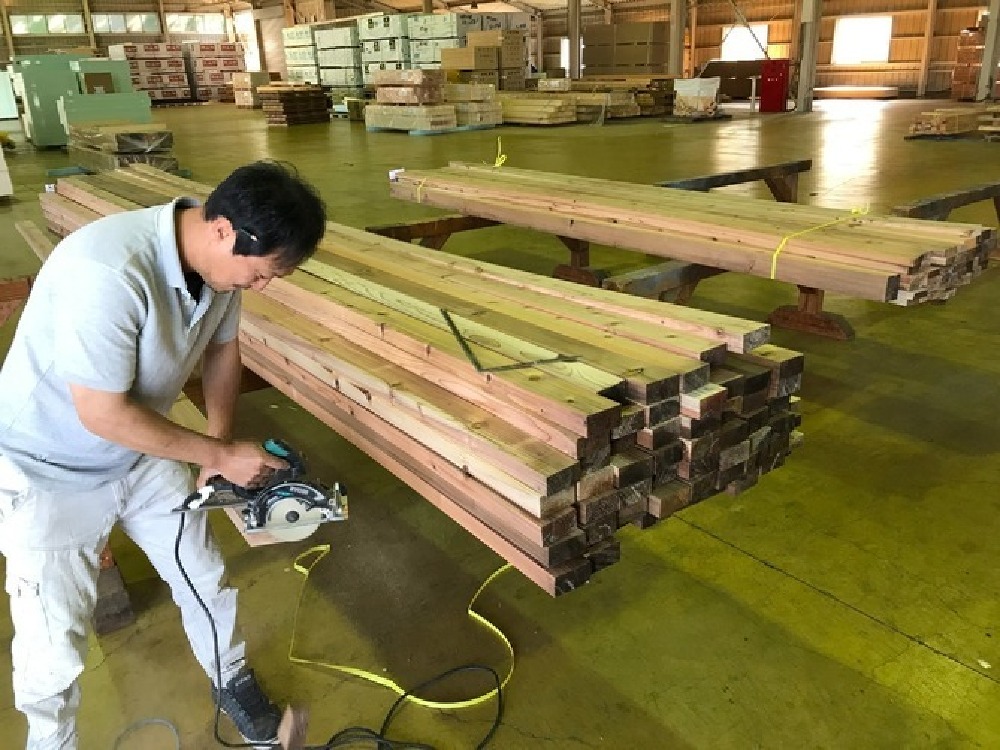

先日無事建て方が完了し、早速木工事が進められています。
耐力面材や外周部間柱など外回りを中心に進めています。
現在上原棟梁は耐震金物の取り付けを行っています。
- 21. 2024年07月03日
-

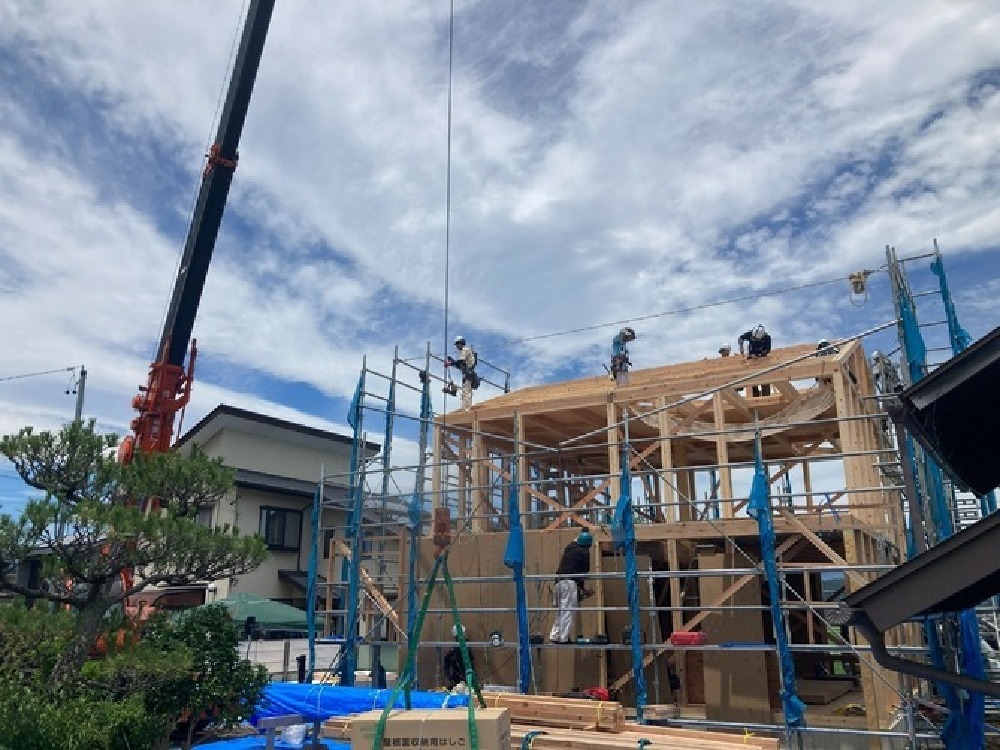

建て方!
本日は建て方です。天気が心配でしたが絶好の建て方日和となりました。
上原棟梁をはじめ職人のみなさま暑い中の作業ありがとうございました。
C様上棟誠におめでとうございます。たくさんのお気遣い誠にありがとうございました。
これからどうぞよろしくお願いいたします。
- 22. 2024年06月26日
-

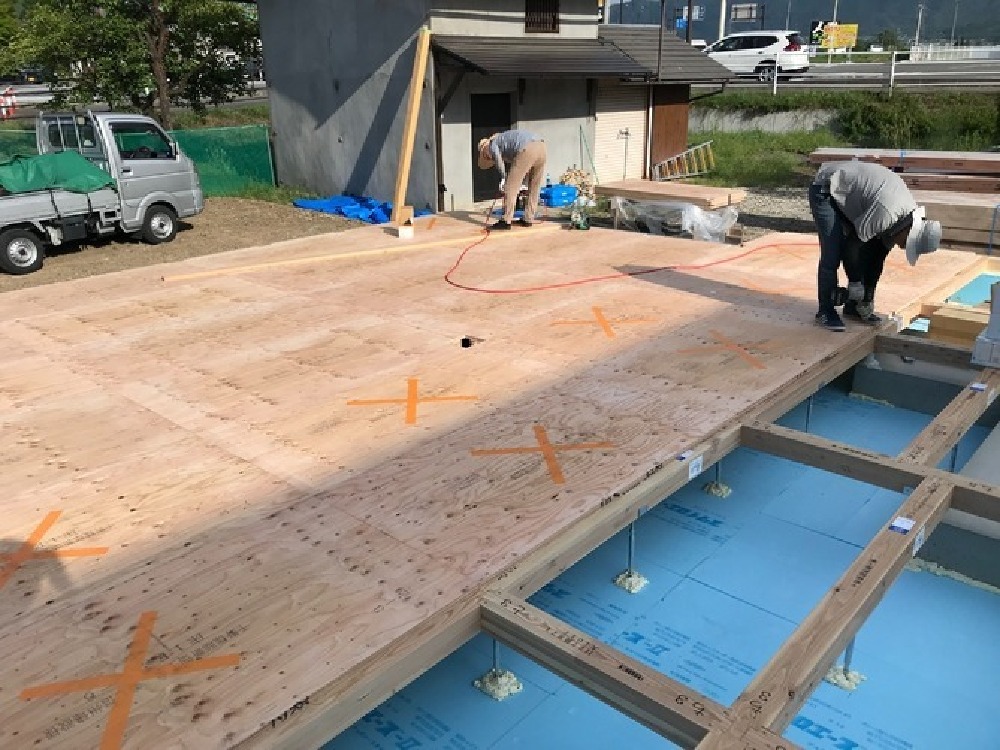

土台伏せ
本日土台伏せです!
上原棟梁、暑い中の作業ありがとうございます。
- 23. 2024年06月20日
-
建て方段取り
大工さんは建て方に向けて段取りを進めています。
現在上原棟梁は垂木の加工を行っています。
- 24. 2024年06月12日
-
コンクリート打設!

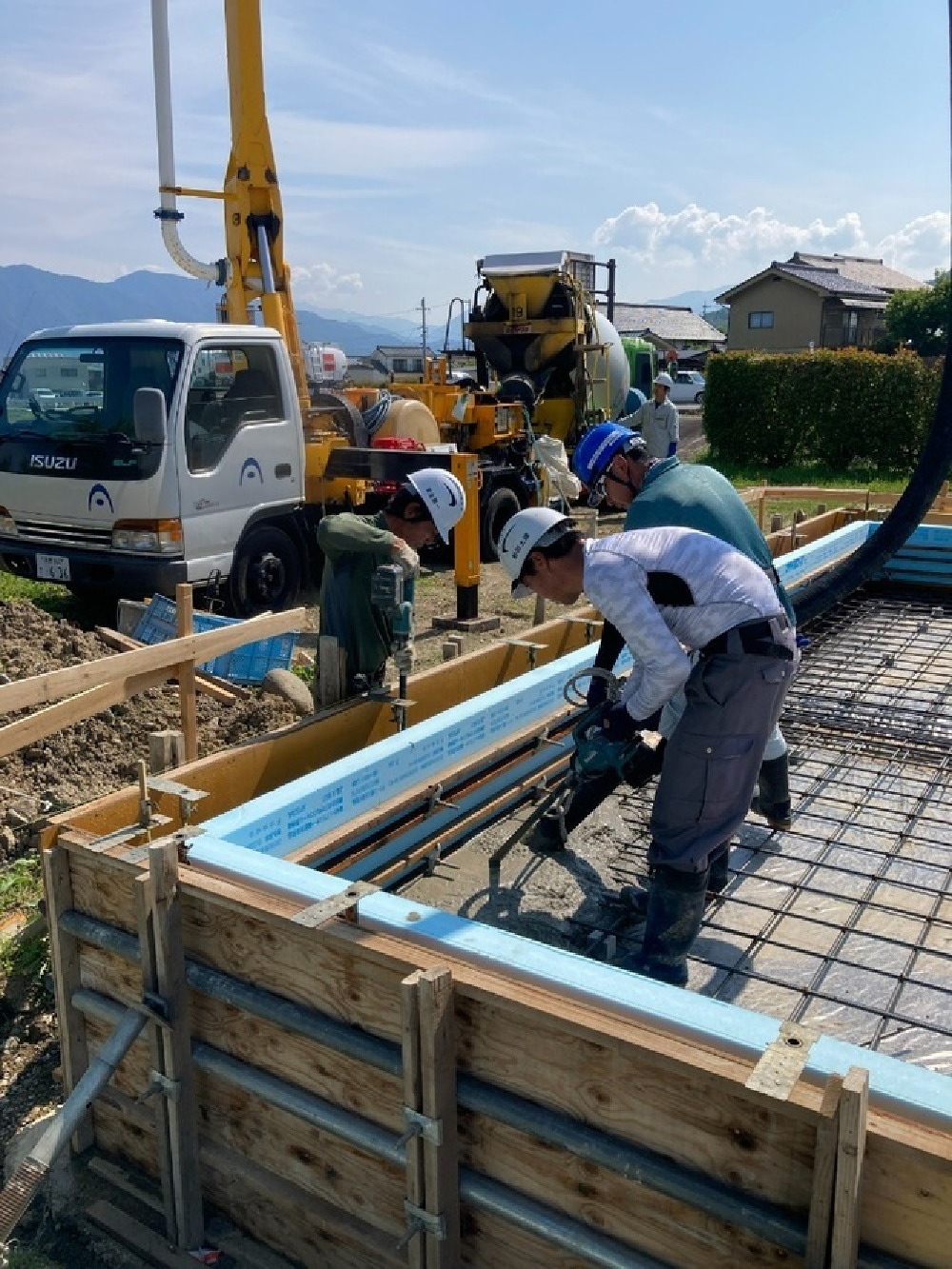

本日はコンクリートの打ち込みを行いました。
船田土建さん段取りよく丁寧な施工です!
- 25. 2024年06月05日
-

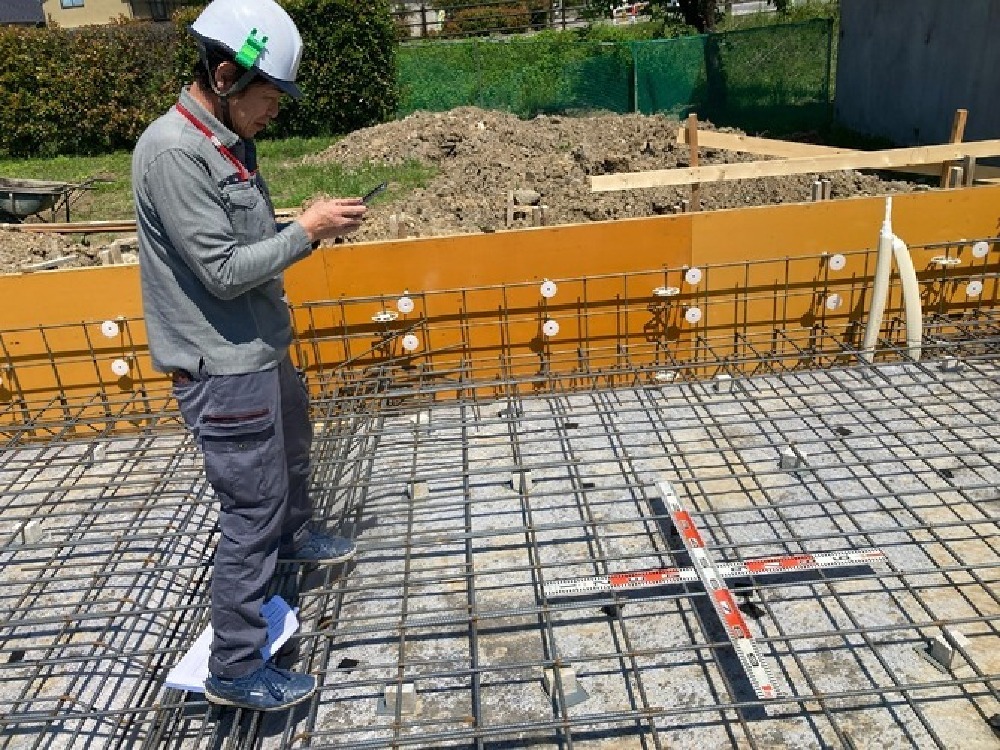

配筋検査
第三者機関による鉄筋検査を行いました。
鉄筋の間隔や正しく施工されているか細部にわたり確認していただきます。
- 26. 2024年06月04日
-

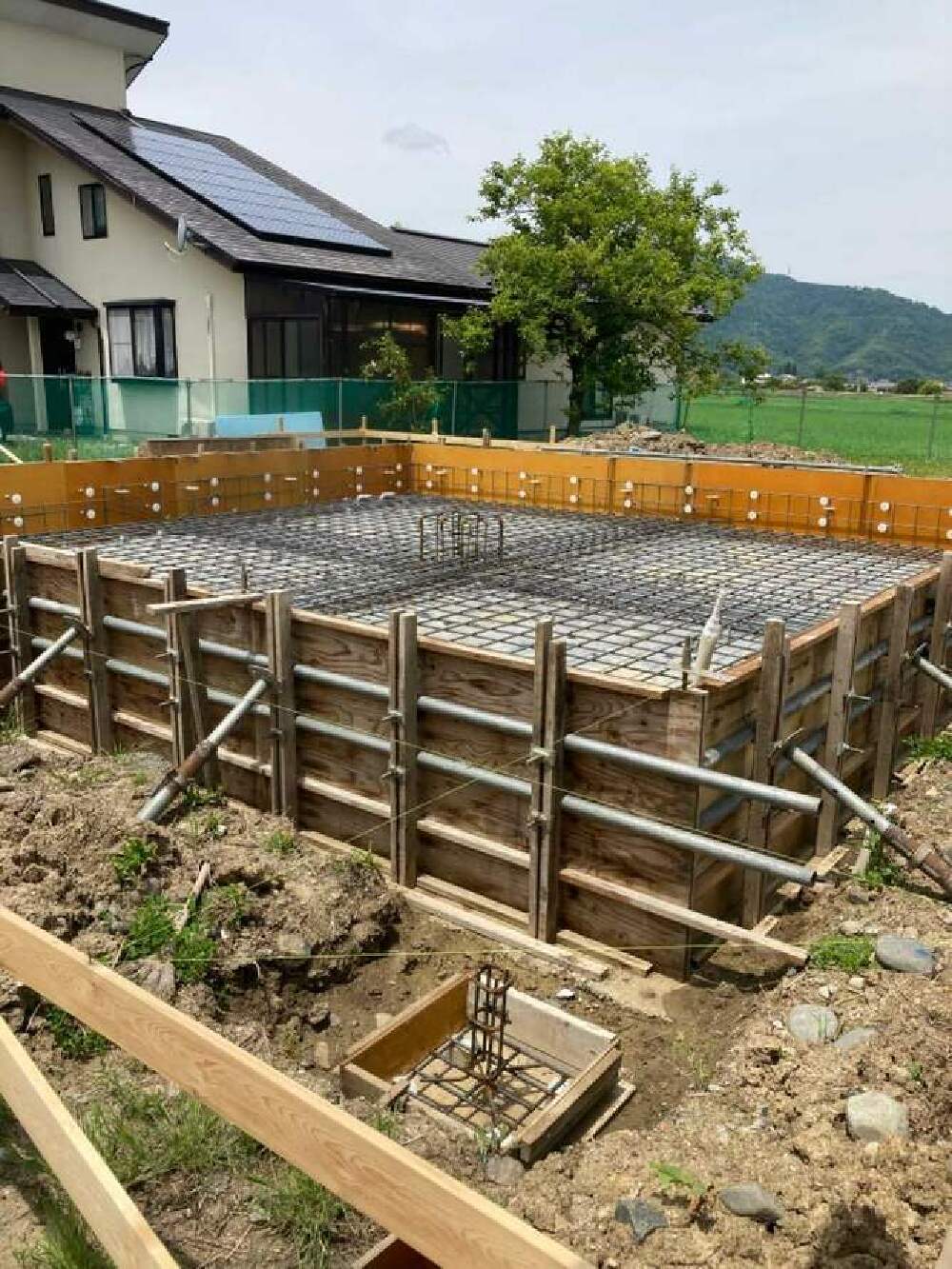

鉄筋工事
基礎工事では外周型枠と鉄筋組が完了しました。
- 27. 2024年05月23日
-
基礎工事開始
本日より基礎工事が始まりました。
床掘りや砕石転圧を進めています。
- 28. 2024年05月21日
-
仮設工事
基礎工事に向けて仮設トイレや仮囲いの設置を行いました。
- 29. 2024年05月17日
-
地鎮祭
本日は地鎮祭です。
神主さんに床鎮目と安全祈願を行っていただきました。
安全第一で工事を進めて参ります。
C様これからどうぞよろしくお願いいたします。
