使いづらい水廻りを快適にリノベーション
上田市 K様 リビング・浴室・洗面・トイレのリノベーション
スタイル別に見る|すべて
建築中レポート
- 1. 2014年07月18日
-
解体工事
k様のリフォームが始まります。今回のリフォームで一番要望は、床に段差があるキッチンとリビングを出来るだけ広く使え、食品などの収納を充実させたいと言うことです。規模も多少大きくなります。
- 2. 2014年07月19日
-
解体工事

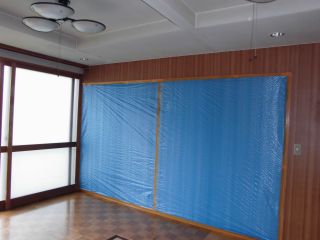

解体工事を始める前に隣の部屋などお客様が使用している部屋に埃が行かないように養生をします。当たり前の事ですが、ここが一番大切な部分だと思います。
- 3. 2014年07月22日
-
解体工事

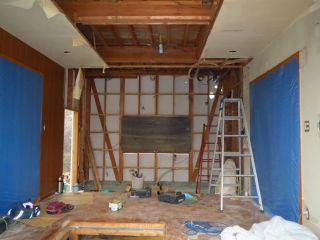

流し台と北側壁・一部天井まで解体出来ました。これから構造などの状態をチェックします。
- 4. 2014年07月24日
-
設備配管工事

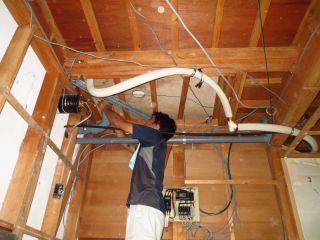

今回2階の便器交換もしますが、配管に不具合があり給水管に赤水が出るので交換したほしいとS様より追加以来があり急遽交換工事に入りました。原住設さんの早い対応に感謝します。
- 5. 2014年07月25日
-
物置移動

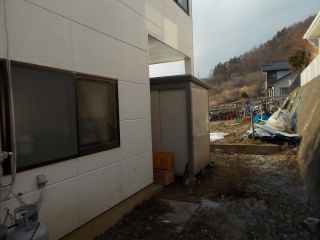

建物の中にあるスチールせいの物置を移動してこの部分を収納庫にします。キッチンと併設しているので、収納などまとめられて便利かと思います。
- 6. 2014年07月26日
-
床断熱工事

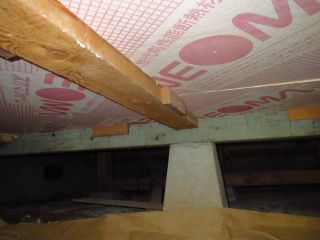

リビング床下の断熱をしています。根太下に、厚さ50mmのネオマホームを入れました。寸法を測って床下に入れ、落下しない様丁寧に縁止めしますが、大変な作業です。
- 7. 2014年07月28日
-
設備工事
物置部分の配管撤去をしています。既設水道が不要になったので外します。
- 8. 2014年07月29日
-
木工事
収納の壁を作りました。間柱(木曽ひのき)を使い周りを囲いました。
- 9. 2014年07月30日
-
木工事

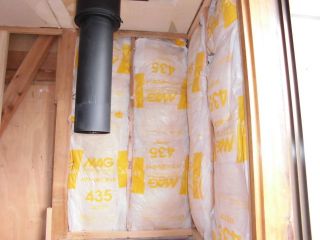

リビングでは床断熱工事が終わり壁の断熱工費に入っています。以前の断熱材は100mmの10kgという比重のものを使用していたようですが、今回は23kg相当を使用します。
- 10. 2014年08月01日
-
木工事
壁の板張りをしました。LDKの一面を唐松を使いアクセントになるようにしました。
- 11. 2014年08月02日
-
木工事
S様の家も断熱工事も進み今日は壁に充填しました。
- 12. 2014年08月03日
-
木工事
北面システムキッチン取付部分の壁を作りました。
- 13. 2014年08月04日
-
木工事

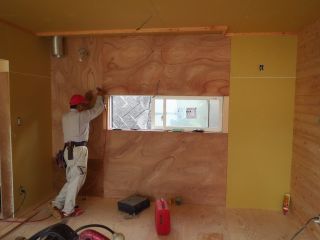

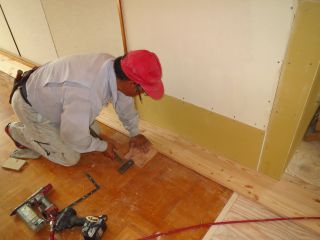

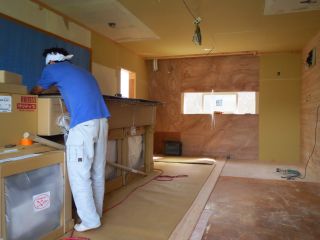

天井・壁が終わり床張りに進んでいます。明日よりシステムキッチンの組立になるので今日中に床張りを終わらせたいところです。
- 14. 2014年08月05日
-
組立工事
システムキッチンが搬入されました。
- 15. 2014年08月07日
-
組立工事

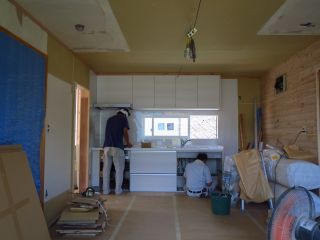

システムキッチン組立が完了します。給水設備の繋ぎ込みも同時に行いました。
- 16. 2014年08月08日
-

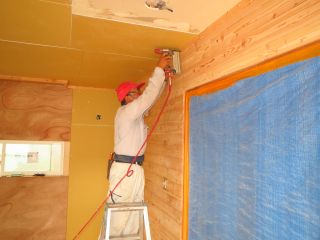

木工事
天井張りが終わりこれから壁張りに成ります。盆休みまで後わずかです。暑い毎日ですが、棟梁の倉島さんも頑張っています。
- 17. 2014年08月09日
-
木工事
天井の次は壁の断熱材です。ここでも隙間が無い様に施工しました。
- 18. 2014年08月13日
-
キッチン完成
盆前にキッチンが完成して使用しています。ちょうど帰郷さらた娘さん達にも観て頂けて良かったと思います。床も段差が無くなり広くなりました。
- 19. 2014年08月18日
-
解体工事
工事は盆開けより洗面・浴室・トイレ1階・2階と進みます。まずは浴室部分が増築されるので取り合い解体を始めました。
- 20. 2014年08月20日
-
設備工事
設備工事は下水道化も進めるために今日S様の家では便槽を張り出します。長年お世話になった便槽は全て残ることなく撤去して砕石で埋め戻しします。
- 21. 2014年08月22日
-
解体工事
外部取り合い解体から内部の取り合い解体です。今までより浴室を増築する分洗面所が広くなるので完成が楽しみです。
- 22. 2014年08月23日
-
解体工事
昨日撮影した部分の解体が進み構造が見える様になりました。
- 23. 2014年08月25日
-
基礎工事
増築部分の基礎工事も進み布基礎のベースコンクリートを打ち込みました。1坪分だけですが本体と同じ施工状態にします。
- 24. 2014年08月27日
-
基礎工事
K様の家布基礎が出来上がりました。これから土間コンクリートを打ち基礎工事は終わります。
- 25. 2014年08月28日
-
解体工事
浴室部分の解体を進めています反対は床の間なので慎重かつ丁寧に解体します。
- 26. 2014年08月29日
-
木工事
以前あった浴室の洗い場部分はやはりタイル目地からの水漏れで隣の床の間の壁まで腐っている状態です。これからこの部分を徹底的に直します。すでに左側に見える土台・柱は桧で修理を済ませました。
- 27. 2014年09月02日
-
木工事

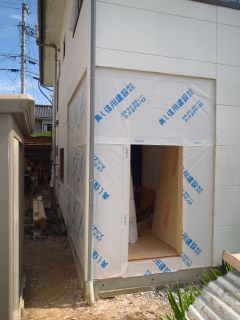

浴室部分の増築をしました。ちょうど1坪ですこの部分にユニットバスが入ります。
土台・柱・桁・間柱・筋交い全て木曽桧です。
- 28. 2014年09月04日
-
木工事
解体と増築が出来これから補強工事に入ります。やはり前の浴室は白蟻が入っていた為新しい木曽桧材に交換しました。部分的な改修ですが出来るだけ今出来る事はやっていきます。
- 29. 2014年09月08日
-
設備工事
木工事の合間を縫って設備配管を進めました。やはりK様の家も省エネを考えた配管にしています。
- 30. 2014年09月12日
-
木工事

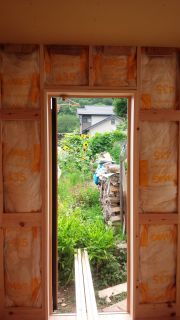

窓取り付けです。洗面所は窓が小さいのですが、しっかり断熱と空気の取り入れを考え全開できる滑り出し窓を使いました。
- 31. 2014年09月16日
-
木工事
位置の変わったトイレと奥は洗面所ですが、断熱サッシの取り付けをしています。
- 32. 2014年09月18日
-
木工事

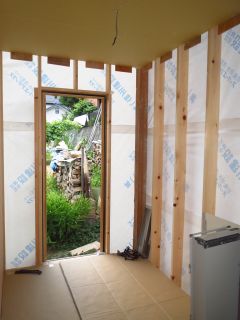

サッシの取り付けが終わり先日報告した白蟻にやられた床の間を解体し床壁とも下地から新しくしています。タイル浴室はよほど防水がしっかりしていないと大変な事になると改めて思いますが、改修工事を重ねる毎に子の様な家が多いと知らされます。
- 33. 2014年09月22日
-
板金工事
増築部分の屋根板金工事です。壁との取り合いが最も注意し確認しながら施工しました。
- 34. 2014年09月29日
-
木工事
k様がお持ちのケヤキの板材を製版所で寸法取りが終わり、倉島棟梁の加工場に搬入されました。これはキッチン収納と洗面所の収納カウンターに使われます。出来上がりが楽しみです。
- 35. 2014年10月01日
-
ユニットバス組立
S様の家でも冬浴室が寒いと言う問題点がありました。今回は高断熱浴槽を設置しますが、浴室壁外周部分にも丁寧に断熱ざいを入れる事でさらに快適に成るはずです。
- 36. 2014年10月03日
-
木工事
洗面所の壁が出来ました。木工事も終盤に入り今日は建具のレールなど取り付けました。
- 37. 2014年10月04日
-
木工事
洗面所に整理棚が取り付きました。棚板の高さを自由に変えられるようにしてあります。洗面化粧台の背面に位置しているのですぐ物が取れて便利だと思います。
- 38. 2014年10月06日
-
ユニットバス組立
ユニットバス組立が終わりました。窓も取付以前より大分明るくなりました。暖房機も付いているので今年の冬は快適に使って頂けると思います。
- 39. 2014年10月08日
-
木工事
洗面所2台目の収納を取り付けました。これで洗面所木工事も完成です。
- 40. 2014年10月09日
-
塗装工事
木工事が終わり内部塗装工事に入りました。洗面化粧台脇に付く造り付け家具を塗装しています。カウンターはウレタンですが他は全て自然塗料で仕上げます。
- 41. 2014年10月11日
-
外壁張り
内部が終わり残りは外部増築部分の壁を張ります。既存壁は旭化成のパワーボードなのでそれに合わせ同じもので仕上げます。
- 42. 2014年10月14日
-
塗装工事
K様からの追加注文でキッチンで使う小さな収納を作りました。大切に保管しておいたケヤキの板で天板を作り、今日塗装をしました。勿論、自然塗料で仕上げました。
- 43. 2014年10月15日
-
外壁張り
外壁張りが進み増築部分はあと一面で仕上がります。残りは細かい補修で完了です。
- 44. 2014年10月17日
-
外壁工事
外壁張りも既設サッシ取り外し部分の補修で終わります。来週からは外部内部とも仕上げ工事です。
- 45. 2014年10月21日
-
電気設備工事
トイレより照明器具の取り付けを進めています。この頃の照明器具LEDになりダウンライトなどを採用する事が多くなりました。照明器具のサイズが小さいので『スッキリ』見せ癖の無いものの方が全体のデザインを崩すことが少ないからです。
- 46. 2014年10月22日
-
給排水設備工事
電気が終わり、今日の天気は雨だったので、内部器具取り付けを進めています。これでトイレ洗面所は使用開始になりますが、浴室は給湯器取り付けが終わってからになります。
- 47. 2014年10月25日
-
設備まとめ
内装工事も終わり今日から設備器具取り付けとまとめに入りました。
- 48. 2014年10月26日
-
設備工事
エコキュートを設置して外部工事は終了になります。これでお湯が使える様になりホッとしています。配管も床下を通しているのでスッキリしたいます。
- 49. 2014年10月27日
-
完成
和室床の間部分はシロアリの被害にあった部分もきれいに治り完成しました。
予想外の部分でしたが、元通り修復できました。
- 50. 2014年10月29日
-
完成
脱衣室の完成です。洗濯機も設置出来これでk様にも使用して頂けます。収納も造り付けで設置したのでとても便利になったと思います。
- 51. 2014年10月29日
-
完成
洗面所の完成です。洗面化粧台の奥と背面にも収納を取り付けたあります。背面収納上は明かりを取るために開けてあります。北側の暗くなりがちな部分もこの様な工夫で明るくなりました。
- 52. 2014年10月29日
-
完成
トイレの完成です。k様のご希望で介助が必要になっても良いように幅を広く取ってあります。今は必要ないという事ですが、壁のどの位置にも手摺が取り付けられるようになっています。
今回k様のリノベーションは納戸増設・LDK・浴室の増築・洗面・脱衣室・トイレ・和室と広い範囲を断熱工事を重点に施工したので、これから来る冬に向けて暖かさを体感して頂けると思います。長期に渡りご不便をお掛けしたかと思いますが、これからも、宜しくお願い致します。
