自然を受け取る家
上田市 新築 T様
スタイル別に見る|すべて
物件データ
住所 | 上田市生田 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材 土台 | 木曽檜 |
県産材 柱 | 木曽檜 |
県産材 梁 | 県産杉 |
延べ床面積 | 125.29㎡(37.82坪) |
現場監督 | 小出 浩之 |
設計コンセプト | 広々とした農地を転用し住宅を新築します。 敷地を十分に生かし、東西へ間口の広い建物とし、大きな開口により太陽の光や熱を取り込みます。南北の風の通りや、吹抜を利用した通風で、自然の涼しさを感じます。 太陽光発電を搭載したオール電化住宅で、高効率エアコンを使用し四季を通し快適でエコな暮らしが可能です。 設計担当 高森喜洋 |
建築中レポート
- 1. 2014年08月21日
-
地祭り
すがすがしい朝から、地祭り・安全祈願祭を行いました。これから本格的に工事が始まります、T様宜しくお願いいたします。
- 2. 2014年08月28日
-

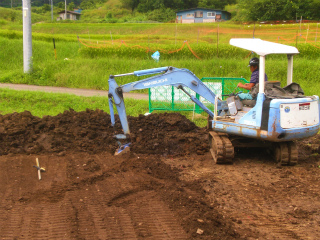

基礎工事
建物廻りの埋土工事と平行して、建物基礎の床掘り工事を進めています。
- 3. 2014年08月29日
-
基礎工事

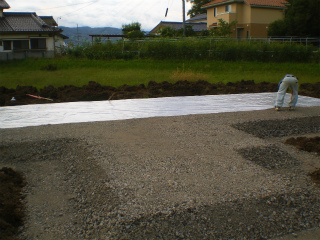

砕石工事が完了し、耐圧盤下の防湿シ-トの敷き込みが始まりました。
- 4. 2014年09月01日
-

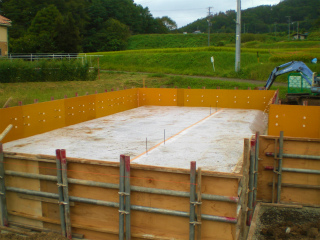

型枠組立て完了
外周部の立上がり型枠の組立てが完了しました。これから鉄筋の配筋工事へと進んでいきます。
- 5. 2014年09月03日
-

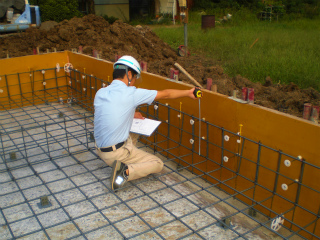

配筋検査
鉄筋の組立て作業が完了し、本日配筋検査を行いました。図面通り施工されているか検査をし合格です!明日から返し枠の作業へと進んでいきます。
- 6. 2014年09月06日
-

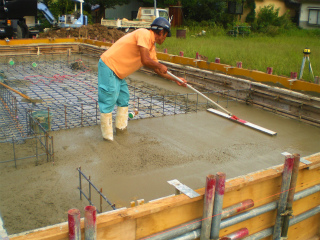

コンクリ-ト打設
型枠工事が完了し、船田土建さんにより耐圧盤と外周部立ち上がりのコンクリ-ト打設を行いました。

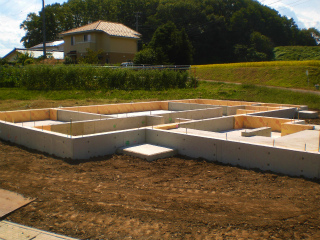

- 7. 2014年09月15日
-
基礎工事完了
船田土建さんによって進められていた基礎工事が完了しました。
綺麗に整地され、この後は先行の設備配管工事に進みます。
- 8. 2014年09月16日
-
着工式
T様ご家族をお迎えして着工式を行いました。工事に携わるパ-トナ-が集まり工事に対する抱負を語りました。一生懸命頑張りますので宜しくお願いいたします。

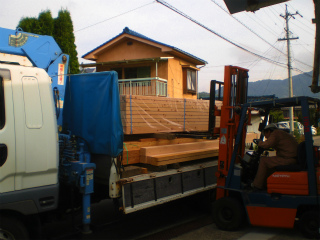

- 9. 2014年09月17日
-
木曽檜搬出
プレカット加工が始まる為、宝物庫の倉庫から木曽檜の柱を搬出しました。
- 10. 2014年09月19日
-

設備配管
建物外部の設備配管工事を進めています。外部配管が完了すると建物内部の配管を進めます。
- 11. 2014年09月23日
-

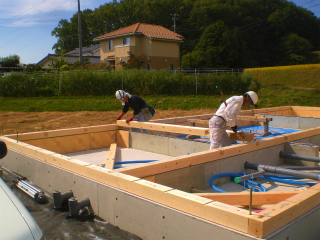

土台敷き
秋晴れの少し暑さが感じられる中で土台敷きを行いました。木曽桧を使用した土台がしっかりと伏せられていきます。
- 12. 2014年09月25日
-

先行足場組立て
明日の建方に向けて、恵仮設さんによる先行足場の組立を行いました。
- 13. 2014年09月26日
-

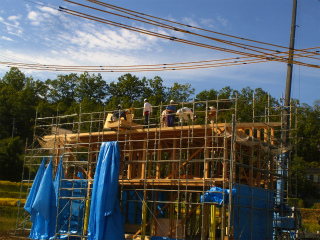

上棟
心配された台風が通りすぎ、秋晴れの中で建方を行いました。
夕方には野地も出来上がりル-フィングまで敷かれ、上棟式を行いました。
本日はおめでとうございました。

- 14. 2014年09月29日
-
間柱・金物入れ
本筋交いが入り間柱と耐震金物の取付けが始まっています。
- 15. 2014年10月02日
-

屋根葺き工事
本日屋根材の荷上げを行い、覚新工業さんにより屋根葺き工事が始まりました。
- 16. 2014年10月07日
-

本管取出し
上下水道の取出し工事を行いました。今週いっぱいの予定で取出した上下水道の配管を建物まで配管していきます。
- 17. 2014年10月10日
-

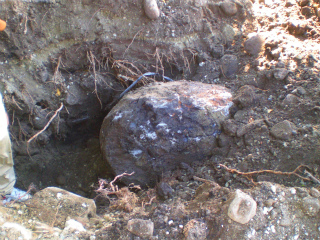

大きな巨石
設備の配管工事を進めていたところ、配管通したい場所から巨石が出てしまいました。
設備屋さんの重機では動かす事も持ち上げる事も出来ず、仕方なく配管経路を変更する事にしました。土の中の事はわかりませんから仕方無いですよね(笑)

- 18. 2014年11月04日
-
サッシ取付け
2階部分よりマグサを入れながら、サッシの取付けが進んでいます。
- 19. 2014年11月06日
-

電気配線工事
岩月電工さんにより、電気配線工事が進められています。

- 20. 2014年11月12日
-
断熱工事
サッシの取付けが完了して、外壁の断熱工事(ネオマフォ-ム張り)が始まりました。
- 21. 2014年11月14日
-

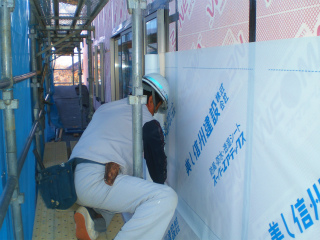

防湿シ-ト張り
外部断熱材工事が完了し、透湿防水シ-ト張りです。風が無いタイミングをみながら丁寧に張っていきます。
- 22. 2014年11月17日
-
軒天工事
軒裏の下地を作りながら、軒裏の仕上げ材を張っていきます。
- 23. 2014年11月20日
-

第二回目検査
第三者機関による第二回目の検査を受けました。検査員さんのお話では、信州さんの現場は綺麗で間違えなく施工されているので安心して検査出来ます、とのお言葉を頂きました。
- 24. 2014年12月01日
-
ベランダ下地造り
ベランダの下地造りを進めています。勾配を確認しながら、防水の下地の床を造っていきます。

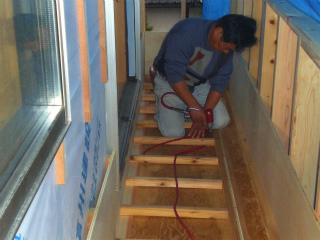

- 25. 2014年12月04日
-

FRP防水工事
カザマ技研さんにより、ベランダの防水工事が始まりました。
- 26. 2014年12月10日
-

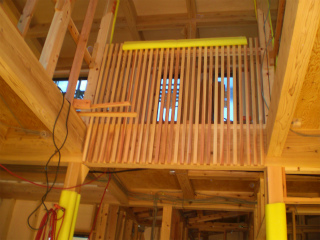

吹き抜け格子
吹き抜け部分の格子取付けが完了しました。2階部分はこれから床張り工事へと進んでいきます。
- 27. 2014年12月18日
-

ユニットバス組立て
S.F.Cの坂井さんによるユニットバスの組立が始まりました。水平・垂直を確認しながら丁寧に組立てていきます。

- 28. 2014年12月24日
-
スパンドレル張り
1階部分の外壁材、スパンドレル張りが覚新工業さんにより始まりました。
- 29. 2014年12月30日
-
モルタル下塗り
外壁二階部分のモルタルの下塗りが完了しました。しばらく養生機関をとり年明け様子をみながら仕上げていきます。

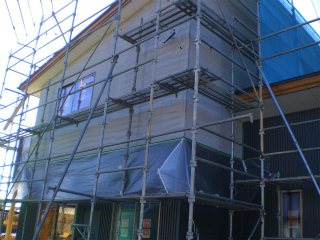

- 30. 2015年01月09日
-
階段取付け工事
階段の取付け工事の段取りが始まりました。プレカットされた階段材に手を加えながら取付けを進めていきます。

- 31. 2015年01月13日
-

階段と格子
先週から進めていた階段が出来上がり、階段脇の格子も出来上がりました。2階吹抜け部分の格子とのバランスがとても綺麗に見えます。
- 32. 2015年01月15日
-

太陽光パネル設置
昨日太陽光発電の為のパネル設置工事が完了しました。
足場に登って屋根面を見るとわかりますが、下からでは建物の南側敷地の堺まで行ってなんとなくわかるだけです。
- 33. 2015年01月19日
-

石膏ボ-ド張り
玄関廻りの石膏ボ-ド張りを進めています。木工事も後一週間ほどになってきました、上原さんもラストスパ-トです!
- 34. 2015年01月21日
-

木製建具寸法取り
木工事の完了した部分より、木製建具の寸法取りを行いました。

- 35. 2015年01月26日
-
木工事完了検査
木工事の完了検査を行いました、検査を受ける上原棟梁もいつもより緊張気味です。
- 36. 2015年01月28日
-

縦樋取付け
2階部分の塗装工事が完了して、覚新工業さんにより縦樋の取付けです。
- 37. 2015年02月04日
-

タイル工事開始
タイル張りの下地造りを進めています、水勾配を考えながらしっかりと下地を作っていきます。
- 38. 2015年02月10日
-

システムキッチンの組立
昨日より始まったシステムキッチンの組立です、本体に天板が取付けられキッチンの形が分かる様になってきました。
- 39. 2015年02月12日
-
畳の寸法取り
木下畳店さんによる畳の寸法取りを行いました。来週後半には仕上がった畳が搬入されます。
- 40. 2015年02月16日
-

木製建具の切込み
建具屋さんで製作していた建具が出来上がり、本日切込み作業となりました。建具が入ると部屋の感じが変わります。
- 41. 2015年02月18日
-
建物外観
ウッドデッキが出来上がり建物の外部は仕上がりました、明日のクリ-ニングで完成になります。
- 42. 2015年02月27日
-

ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。T様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!
- 43. 2015年02月28日
-
内観
広々したリビングにたっぷりの収納と、格子がアクセントになったリビングです。
- 44. 2015年02月28日
-

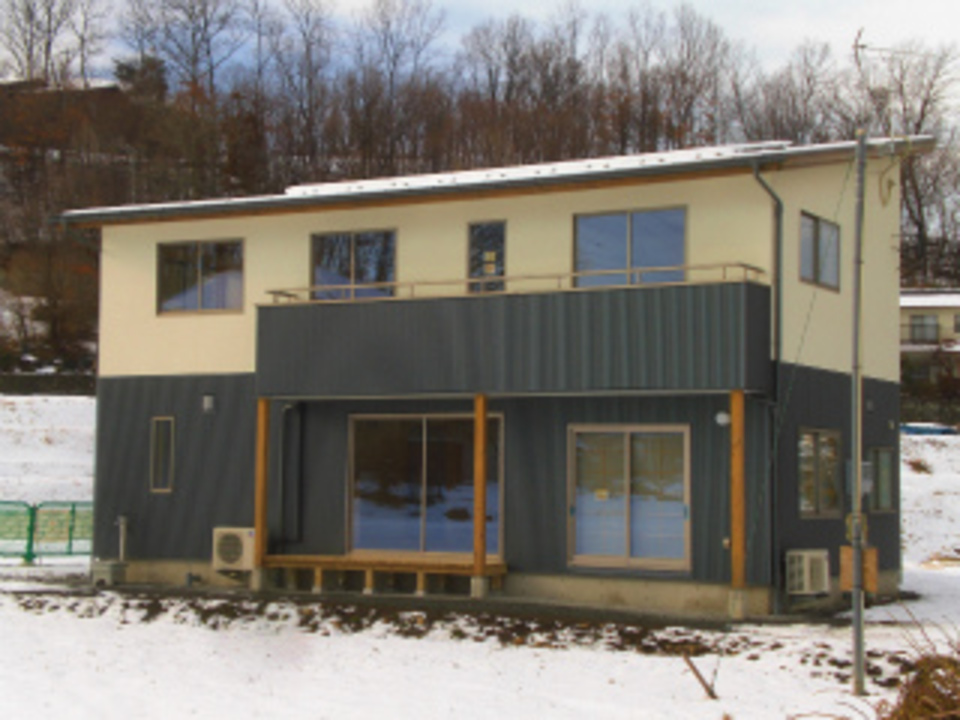

外観
ツ-トンカラ-の外壁に太陽光発電搭載の建物が完成しました。
- 45. 2015年03月01日
-
お引渡式
お引渡式を行いました。「3回建てないと理想の家にはならないとよく言われますが、美し信州建設さんに建てていただいた我家を見ると、1回で十分理想の住まいになったと思っています」とT様。とてもうれしい言葉を頂戴しました。お茶の時間をはじめ、工事中も大変お世話になりました。これからは、里楽の会で長い長いお付き合いをお願い致します。ありがとうございました。(亜紀子)
- 46. 2015年03月01日
-
お世話になりました
工事中は大変お世話になりました。
新しく家族も増えて出来上がった新しい家で、これから新たな思い出を刻んでいって下さい。
本当にありがとうございました。
