地震に強く暖かいお店をリニューアル

上田市 M様 耐震補強

スタイル別に見る|すべて

建築中レポート

1. 2013年05月27日
耐震工事が始まります。

耐震工事が始まります。

上田市の耐震診断をお受けになったM様の家と店舗の耐震工事が始まります。外部・内部の壁を補強するのですが、一緒に店舗は断熱性能も上げる工事も行います。

2. 2013年05月28日

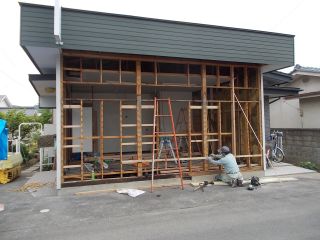

西面解体

西面解体

西面の壁を解体しました。面材を使用する耐力壁にするので土台・桁に板を取り付けるので軒も解体しました。

3. 2013年05月30日
面材取り付け完了

面材取り付け完了

西面の面材取付け完了しました。次は北面に移ります。

4. 2013年06月01日
内部解体

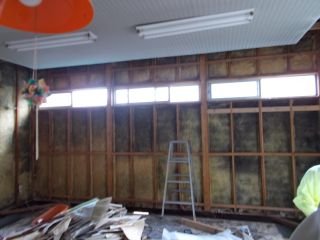

内部解体

北面は内部及び外部に面材耐力壁にするのでまずは内部から工事を始めます。

5. 2013年06月03日
北面外部壁解体

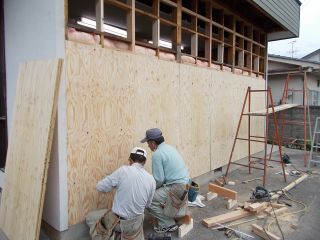

北面外部壁解体

北面外部壁を解体しました。これから下地の調整と補強金物の取り付けをします。

6. 2013年06月03日
断熱材充填

断熱材充填

断熱材をいれ面材の取付けです。壁を開けっ放すだと無用心なので夕方までに外壁面材の取付けを終わらせます。

7. 2013年06月05日
補強金物

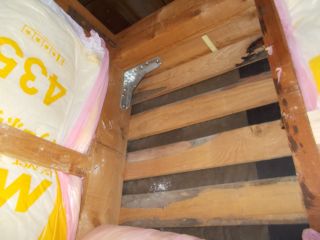

補強金物

耐力壁だけではなく柱の上端下端には補強金物を入れました。
断熱材を入れながらの作業です。

8. 2013年06月06日

北面耐力壁

北面耐力壁

北面耐力壁が終わりました。

9. 2013年06月08日
内部耐力壁

内部耐力壁

店舗部分耐力壁が完成しました。引き続き天井補修と床補修に進みます。

10. 2013年06月10日

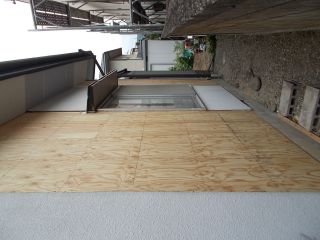

床下地

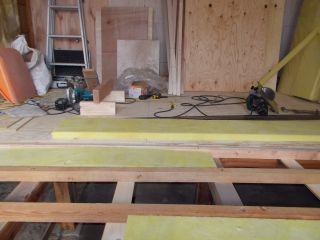

床下地

内部床工事に入りました。ここでも断熱性能を上げる為しっかり充填しました。

11. 2013年06月10日
窓変更

窓変更

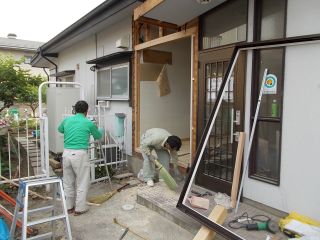

北面に窓が無くなったので東面に大きな掃出し窓を取り付けています。

12. 2013年06月12日
東・南面耐力壁

東・南面耐力壁

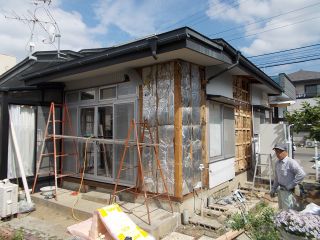

いよいよ木工事最後の面を施工します。これで地震が来ても大丈夫、棟梁の関さんも丁寧に工事を進めてもらいました。

13. 2013年06月13日

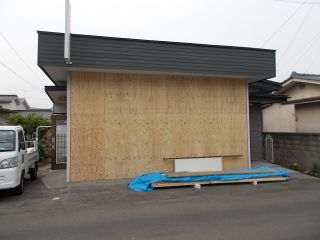

木工事完了

木工事完了

関棟梁に丁寧に仕上げて頂き木工事も完了しました。明日からは外部左官工事に遠藤さんが入ります。その前の現場にはゴミが無いように片付けです。安全は綺麗な現場から…

14. 2013年06月14日

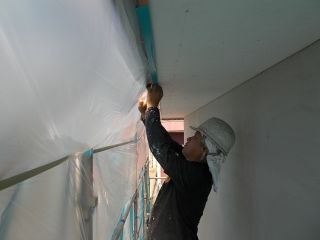

内部塗装

内部塗装

クロスを貼る前に木部の塗装をします。

15. 2013年06月15日

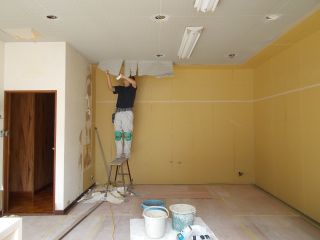

内装工事始まる。

内装工事始まる。

仕上げ工事が始まります。既設クロス剥ぎをしてから壁紙を貼ります。

16. 2013年06月17日
外部左官工事

外部左官工事

外部も遠藤左官さんでモルタル壁が進んでいます。

17. 2013年06月20日
玄関

玄関

外部左官工事も終わり最後に内部の土間を仕上げました。

18. 2013年06月22日
設備のまとめ

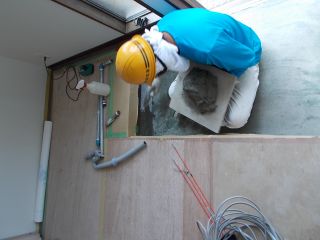

設備のまとめ

内部設備機器(電気・給排水)の取り付けをしました。照明などはLEDにしたので省エネ効果が期待できます。

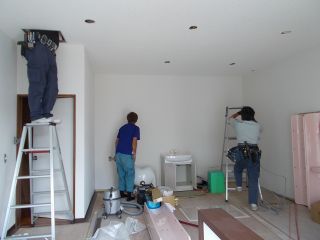

19. 2013年06月24日
内部完成です。

内部完成です。

クリーニングをして内部工事が完成しました。予定通り開店できます。後外部の塗装で終了となりますが今週は天気が心配です。

20. 2013年06月28日
塗装工事

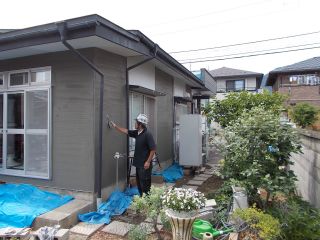

塗装工事

内部は完成したので外部はこの塗装工事で全て完成です。

21. 2013年07月05日

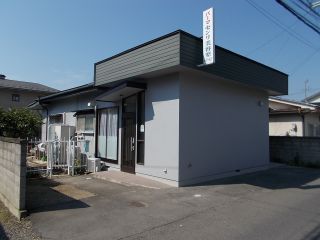

完成…

完成…

M様の店舗改修工事が全て完了しました。
外観も色もあまり変わりませんが、耐震診断により地震に強くまた断熱性能も向上し目に見えない快適性を重視した改修工事
でした。これから夏本番でエアコンなどを使う機会が多いと思いますが、省エネにどれだけ貢献できるか今から楽しみです。

スケジュール

耐震補強家全体の耐震補強と店舗の断熱工事
