快適動線を考えた平屋の家
上田市 新築 Y様
スタイル別に見る|すべて
物件データ
住所 | 上田市上田原 |
---|---|
構造 | 木造平屋建て |
工法 | 外張り断熱工法 |
県産材 土台 | 木曽檜 |
県産材 柱 | 木曽檜 |
県産材 梁 | 杉 |
延べ床面積 | 82.81㎡(25.00坪) |
現場監督 | 小出 浩之 |
設計コンセプト | ご実家の敷地の古い井戸を残す形で、限られたスペースのなかに、快適な生活動線となるよう設計しました。 ご夫婦それぞれの書斎コーナーが設けられ、座の生活となるタタミが敷き込まれた居間には、堀こたつを設置します。 設計担当 平林 孝 |
建築中レポート
- 1. 2013年11月02日
-
地祭り
秋晴れの晴天の中で、地祭り安全祈願祭を行ないました。
休み明けより入口部分の物置の解体工事から始まります。Y様これから宜しくお願い致します。
- 2. 2013年11月09日
-
解体工事完了

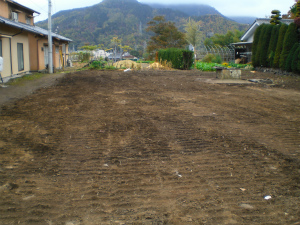

出入口にあった物置の解体工事と整地が完了しました。
障害物が無くなりとても広々とした敷地に見える様になりました。
- 3. 2013年11月22日
-

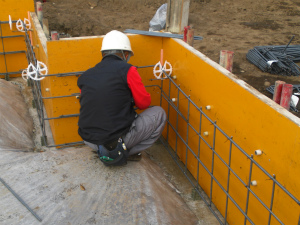

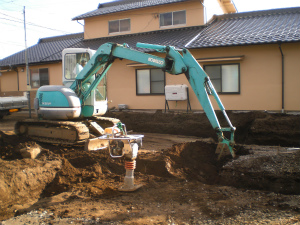

基礎工事開始
本日より船田土建さんにより基礎工事が始まりました。砕石にて補強する部分もあり、予定深さまで掘り下げ砕石をしっかりと転圧していきます。
- 4. 2013年11月27日
-
配筋工事
外周部の型枠が組み上がり、本日より鉄筋工事が始まりました。
- 5. 2013年11月29日
-

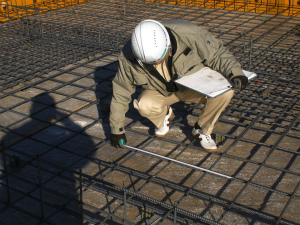

配筋検査
鉄筋組立てが完了し本日配筋検査を行ないました。
設計通り施工されているか検査をし合格です。
- 6. 2013年12月03日
-

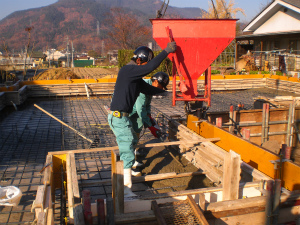

コンクリ-ト打設
本日朝一番でコンクリ-トの打設を行ないました。
外周の立上がりと耐圧盤部分を同時に打設していきます、この後しばらく養生期間をとりながら、内部の型枠を組んでいきます。
- 7. 2013年12月18日
-
プレカットの打合わせ
本日プレカットの打合わせを行ないました。
マルオカのPC担当者と細かく間違えの無い様に、図面を確認しながら打合わせをしました。年明けには加工になります。
- 8. 2013年12月24日
-
設備配管

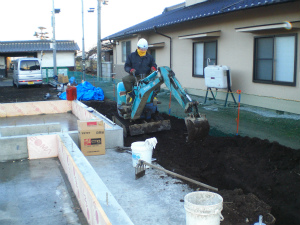

基礎工事が完了し、屋外の設備配管を進めています。
屋外の配管は年内に完了の予定です。
- 9. 2014年01月11日
-
着工式
年明け初の着工式を行ないました。
Y様ご夫妻をお迎えし、工事に携わるパ-トナ-が集まり工事に対する意気込みを述べました。今月末の建方に向け工事が進みます、これから宜しくお願い致します。
- 10. 2014年01月20日
-
建方準備
本日から城田棟梁により建方に向けての、下準備が始まりました。

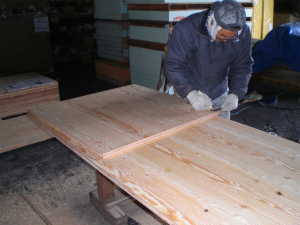

床に張る構造用合板に墨を出し、刻みを行なっていきます。
- 11. 2014年01月24日
-

土台敷き
天気の様子をみながら、本日より土台敷きを始めました。
木曽檜を使用した土台が、墨に合わせ正確に敷設されていきます。
- 12. 2014年01月27日
-

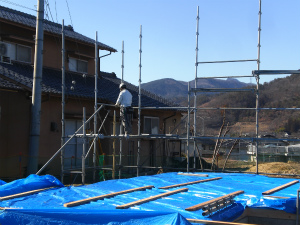

先行足場
30日の建方に向けて恵仮設さんによる、先行足場の組立てを行ないました。
- 13. 2014年01月30日
-

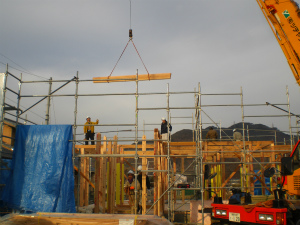

建方
本日建方を行ないました。お昼位からパラパラと雨が降出してしまいましたが、まもなく雨も上がり夕方無事上棟式となりました。
- 14. 2014年02月04日
-

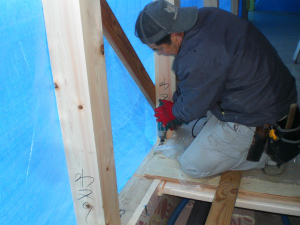

耐震金物
城田棟梁により耐震金物の取付けが始まりました。決められた場所に決められた金物を正確に固定していきます。
- 15. 2014年02月06日
-
屋根葺き作業

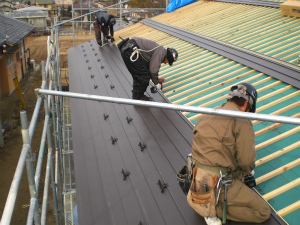

本日朝より荷上げを行い、屋根のガルバリュ-ム鋼板の横葺きを行ないました。気温の上がらない寒い日になりましたが、夕方には無事葺き上がりました。
- 16. 2014年02月13日
-

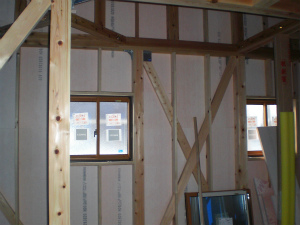

サッシ取付けと断熱材施工
サッシの取付けが完了した面から、断熱材(ネオマフォ-ム)張りが始まりました。天気が崩れる前に断熱材が張れると良いのですが。
- 17. 2014年03月01日
-
電気配線

城田棟梁が外部工事を進めている間に、平行して内部では電気配線が始まっています。
- 18. 2014年03月06日
-
外部工事
外壁のモルタル下地となる、ラス下張りが進んでいます。玄関廻りがまとまってきました。
- 19. 2014年03月22日
-

勾配天井
リビングの勾配天井部分のボ-ドが張り上がりました。天井が出来ると感じが変わって見える様になりました。
- 20. 2014年03月24日
-
内法取付

リビング廻りの天井が出来あがり、和室の内法の取付が始まりました。加工された鴨居をジャッキを使用しながら入れていきます。
- 21. 2014年03月27日
-

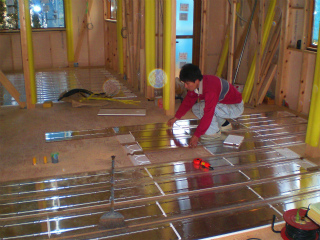

床暖房工事
本日朝より美須弥工業さんにより、床暖房パネルの設置工事を行いました。
家具に対する支障を考え寸法を確認しながら設置をしていきます。
- 22. 2014年03月31日
-

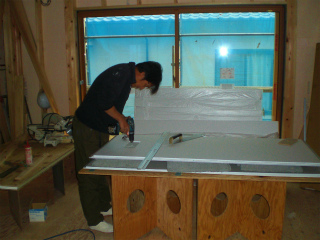

ユニットバスの組立て
本日現場にユニットバスが納品され、坂井さんにより組立て工事が始まりました。
- 23. 2014年04月02日
-
フロ-リング張り

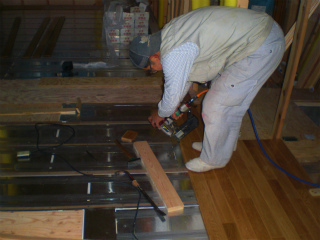

床暖房用のナラ無垢のフロ-リング張りを行っています。フロア-下には床暖房の配管が設置されている為、釘を打つにも細心の注意をはらいながらの作業です。
- 24. 2014年04月07日
-

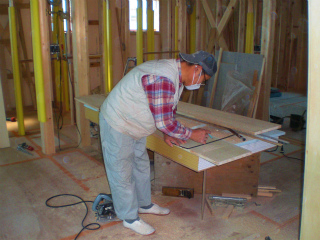

造作材加工
メインの部分の床が張り上がり養生が出来ました、残っていた枠材の加工を行っています。
- 25. 2014年04月12日
-

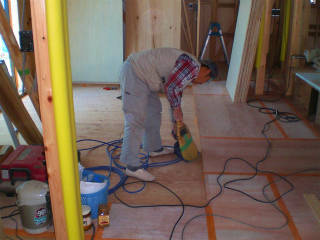

昼食前のそうじ
週末という事もあり、本日昼食前の清掃はいつもより念入りに行いました。
午後からの作業も気持ちよく進められそうです。
- 26. 2014年04月15日
-

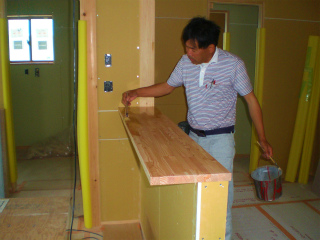

造作家具
ランバ-コアを使用した造作家具の製作が始まっています。
天井までの高さがある家具もあり、先行して製作を行い次の工程にと進んでいきます。
- 27. 2014年04月17日
-

造作家具-2
リビングの造作家具(本棚)が出来上がり据付が完了しました。
この家具にカウンタ-が取り付き書斎スペ-スになります、どんな感じになるか楽しみです。
- 28. 2014年04月22日
-

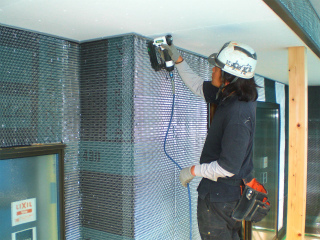

外壁左官工事
遠藤左官さんによる外壁の防水紙張りとラス網張りが行われています。
連休明けより外部モルタル塗りが始まる予定です。
- 29. 2014年04月28日
-
モルタル下塗り

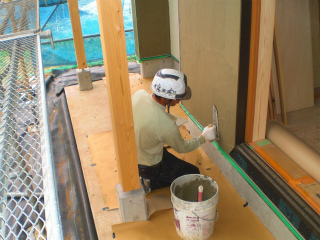

遠藤左官さんによるモルタルの下塗りが行われています。
予定より少し早まりましたが、ゆっくり養生を取り連休明け仕上げを行います。
- 30. 2014年05月02日
-
リビングの格子
玄関ホ-ルからリビングに入った部分の格子が出来上がりました。
- 31. 2014年05月14日
-

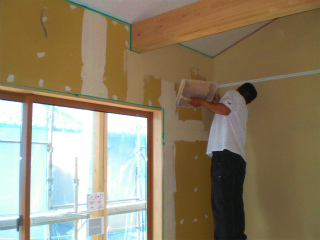

ボ-ド張り

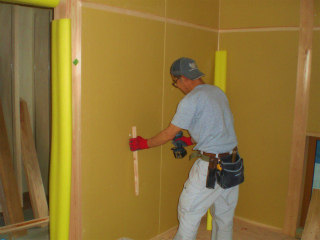

壁下地の出来上がった部分から、石膏ボ-ド張りが始まりました。
ボ-ドが張れるとより部屋らしく感じる様になりました。
- 32. 2014年05月21日
-

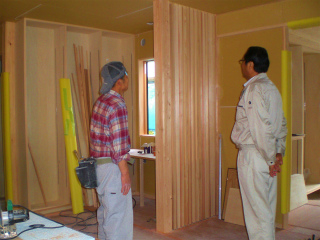

木工事検査
城田棟梁の木工事も残すところ僅かになりました、本日中嶋社長立会いで木工事完了検査を行いました。
- 33. 2014年05月23日
-
内部塗装
内部のカウンタ-廻りの塗装工事が始まりました。来週からは内装工事が始まります。
- 34. 2014年05月24日
-
樋取付

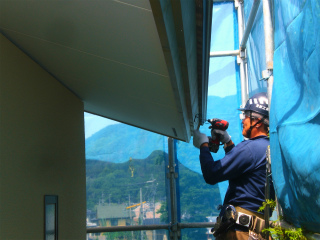

外部の吹付けが完了し、樋の取付工事です。覚新工業さんが水勾配を確認しながら取付ていきます。
- 35. 2014年05月30日
-
珪藻土塗り
遠藤工業さんにより珪藻土塗りが始まりました。
来週からは設備機器の取付工事も始まります。
- 36. 2014年06月03日
-
設備機器取付
原住設さんにより、内部の設備機器の取付が始まりました。
- 37. 2014年06月05日
-

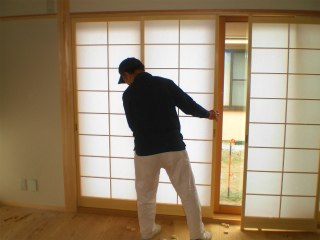

木製建具切り込み
本日木製建具の切り込みを行いました。和室に障子が入ると、より和室らしく落ち着いた感じになりました。
- 38. 2014年06月11日
-
タイル工事

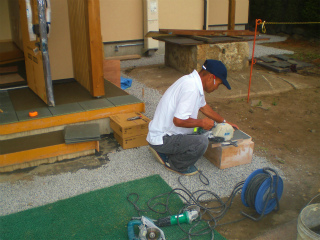

玄関のタイル下地が出来上がり、タイルの切り込み作業です。
- 39. 2014年06月12日
-

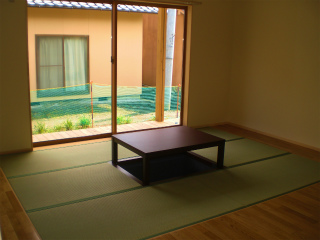

リビング内観
クリ-ニングが完了し、リビングには掘りごたつがセットされました。
- 40. 2014年06月17日
-
完成検査

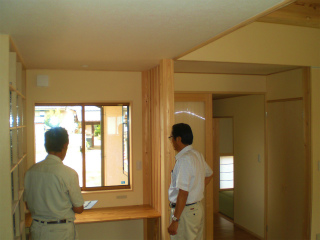

中嶋社長立会いの完成検査を行いました。
良く出来てるよな!問題なし!無事合格です。
- 41. 2014年06月17日
-
ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。Y様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!(亜紀子)
- 42. 2014年06月20日
-
内観

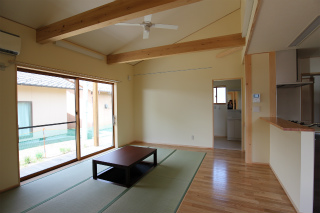

畳敷きとした居間には、堀炬燵を備えました。
天井は、力強く梁を表し、勾配天井とすることで、空間を広々と感じさせています。
行き止まりのない、快適な動線計画で、暮らし易い家となりました。
平林
- 43. 2014年06月20日
-

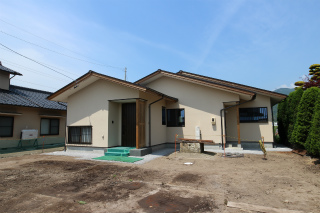

外観
井戸を避ける為に、雁行させた形状が創り出している、三層の屋根が特徴的な変化の有る外観となっています。
道路から奥まっている配置の為、充分な広さの駐車スペースや庭のスペースが確保できます。
これから、外構の計画も楽しみですね。
平林
- 44. 2014年06月22日
-
お引渡式
お引渡式を行いました。「妹夫婦の家も建てていただいていたこともあり、遠方からの依頼でしたが安心してお任せすることが出来ました」とY様。十数年前に妹様、そして今回Y様のご新築をお任せいただきました。ご満足いただけ、とてもうれしくまた安心しました。長い間大変お世話になりました。今後とも長いお付き合いをお願い致します。ありがとうございました。(亜紀子)
- 45. 2014年06月22日
-
お世話になりました
雨降りの中でのお引渡しになってしまいまいたが、工事中は色々ありがとう御座いました。
これからが長いお付き合いの始まりです、大変お世話になりました。
