季節農業従事者の宿泊棟
嬬恋村 新築 H様
目的別にみる|新築
物件データ
住所 | 嬬恋村田代 |
---|---|
構造 | 木造平屋建て |
工法 | 充填断熱工法 |
延べ床面積 | 52.17㎡(15.75坪) |
現場監督 | 堀内 義彦 |
設計コンセプト | 高原野菜のお仕事のアルバイトに来てくれる人達用の宿泊棟です。 農家のご家族と一緒に生活しながら、よりお仕事に励んでいただける快適な住まいです。 設計担当 島田静香 |
建築中レポート
- 1. 2016年12月15日
-

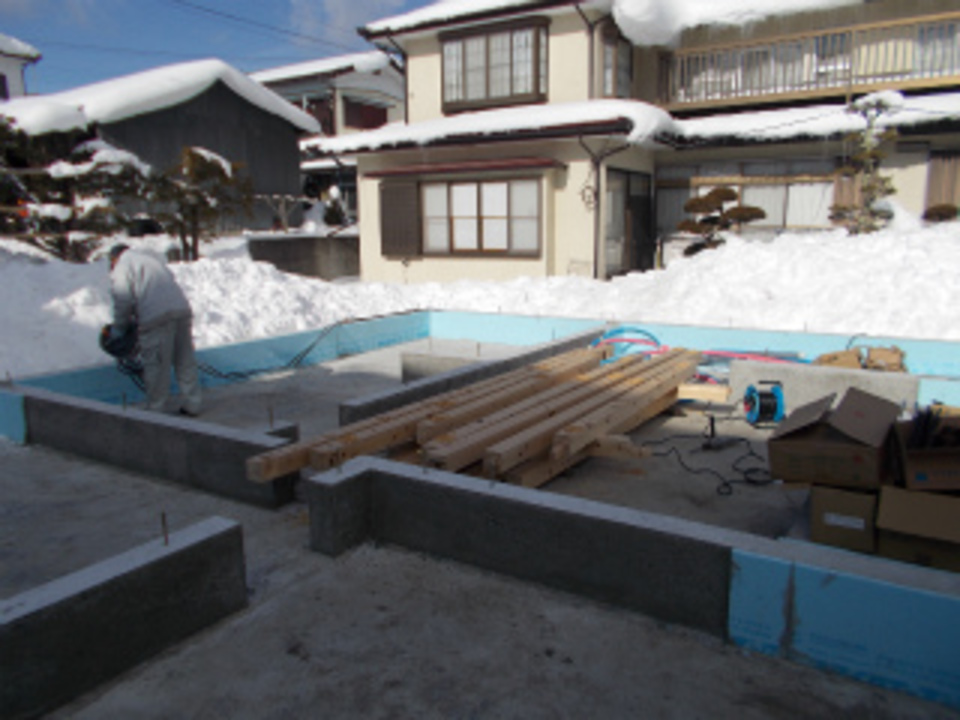

基礎工事
基礎工事が始まりました。
嬬恋村田代は標高が高いので

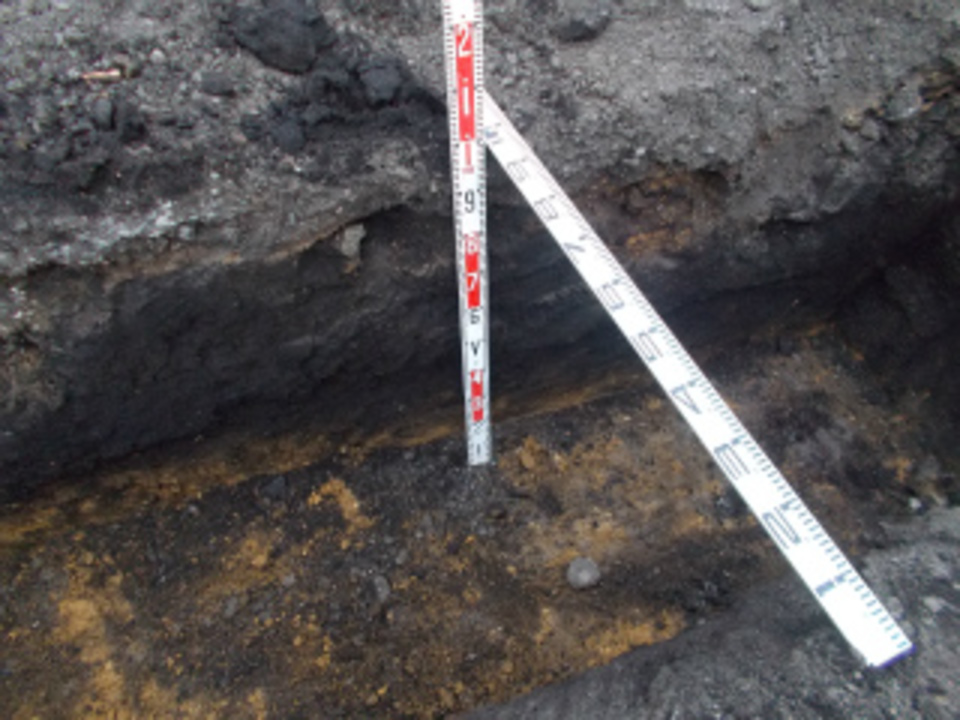

地面の凍結深度が深いです。
基礎も地面深く施工します。
- 2. 2016年12月22日
-

鉄筋

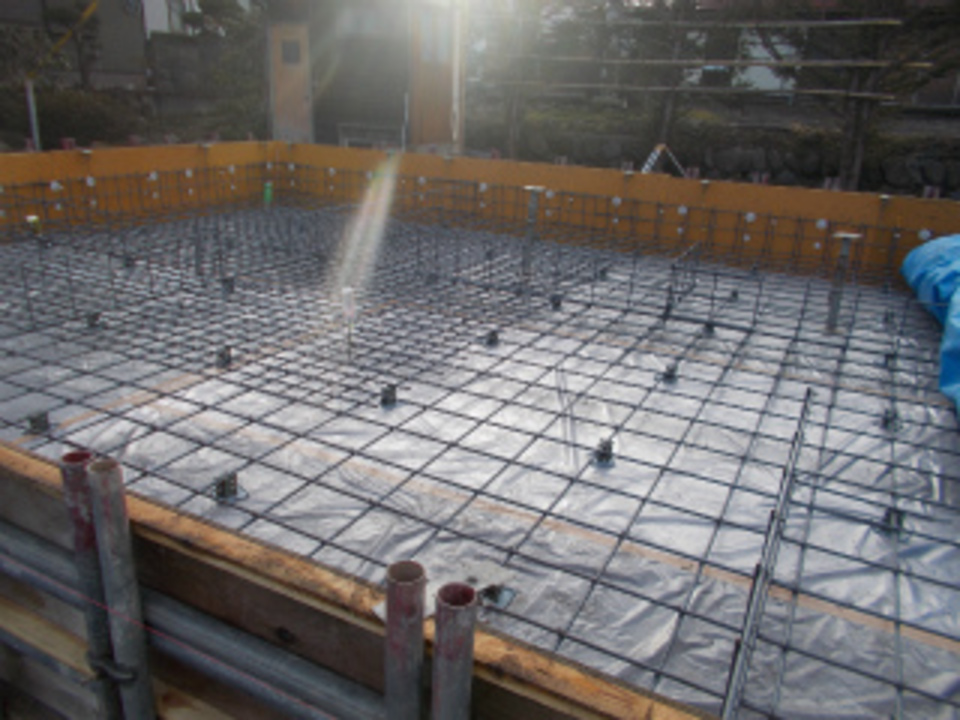

基礎 耐圧盤の鉄筋が組みあがりました。
これからコンクリート打設です。
- 3. 2017年01月14日
-
基礎
基礎工事が終了し、これから大工工事が始まります。
- 4. 2017年01月19日
-
土台
土台の据付が始まりました。
- 5. 2017年01月21日
-

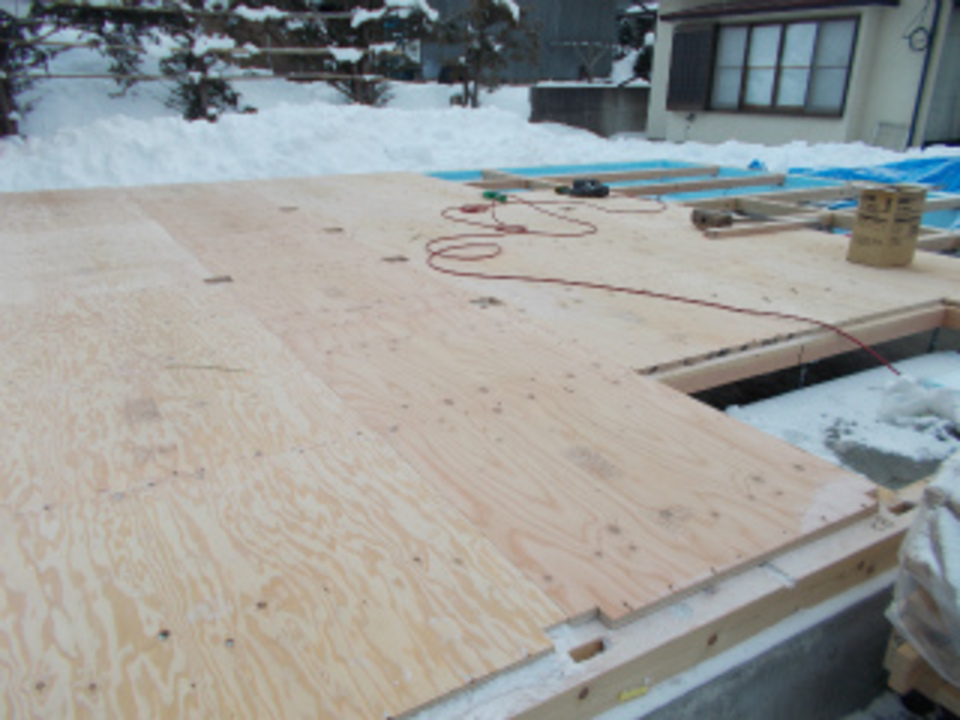

床
床の構造用合板t=24の敷き込が行われています。
- 6. 2017年01月25日
-

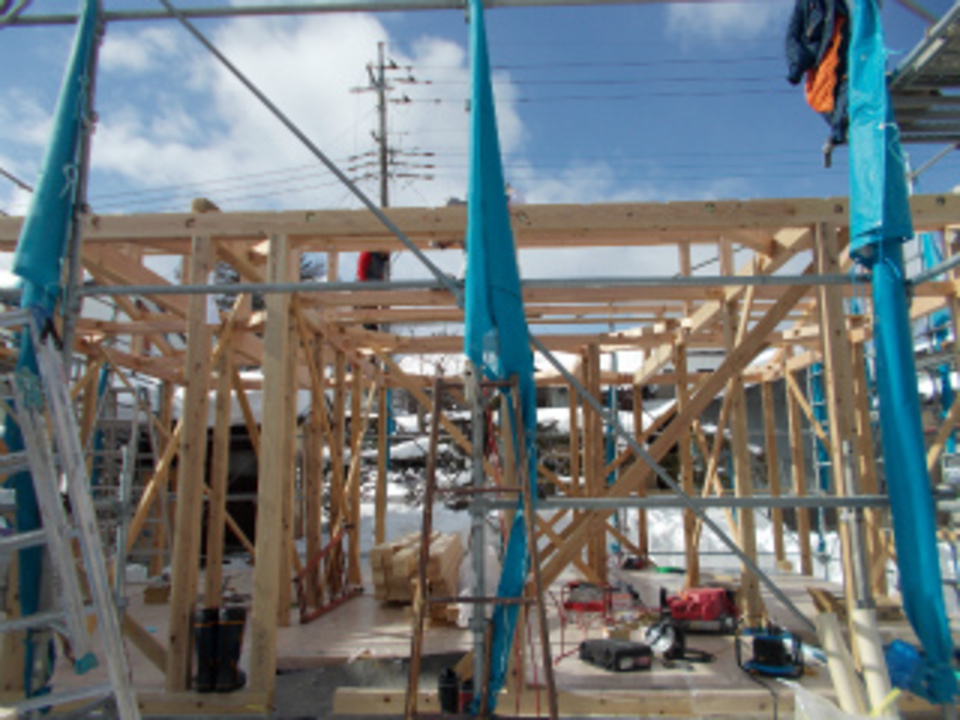

建て方
今日は建て方当日です。
天候にも恵まれて、作業が順調に進んでいます。
- 7. 2017年01月31日
-

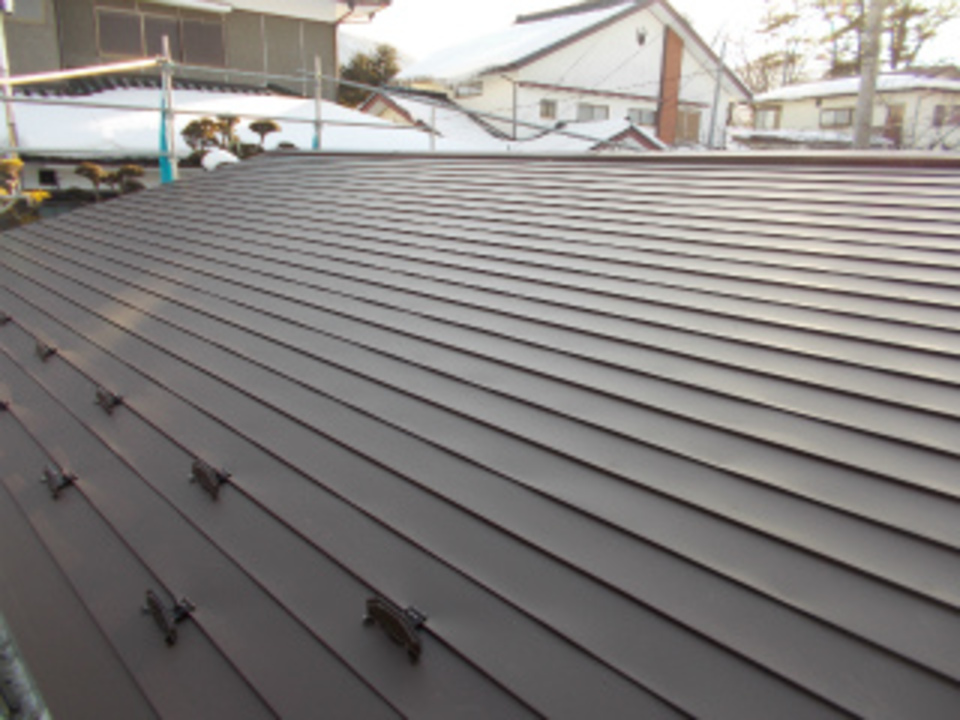

屋根
屋根のガルバリウム鋼板 横葺きが終了しました。
- 8. 2017年02月04日
-
外部

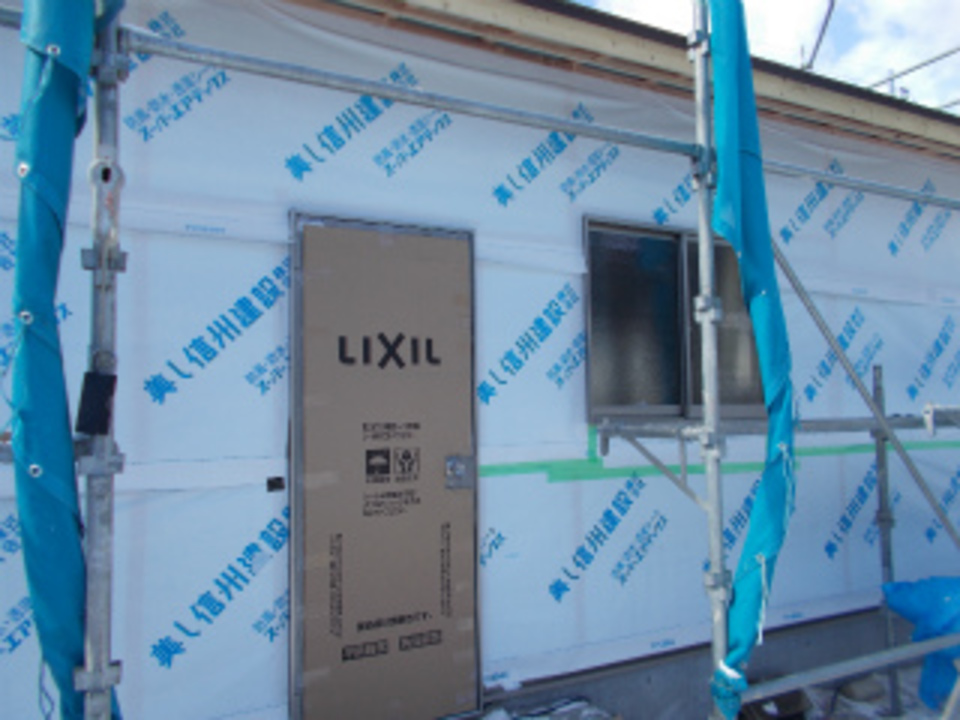

サッシが取り付けられて、外壁の断熱材が張れました。
- 9. 2017年02月07日
-
軒天

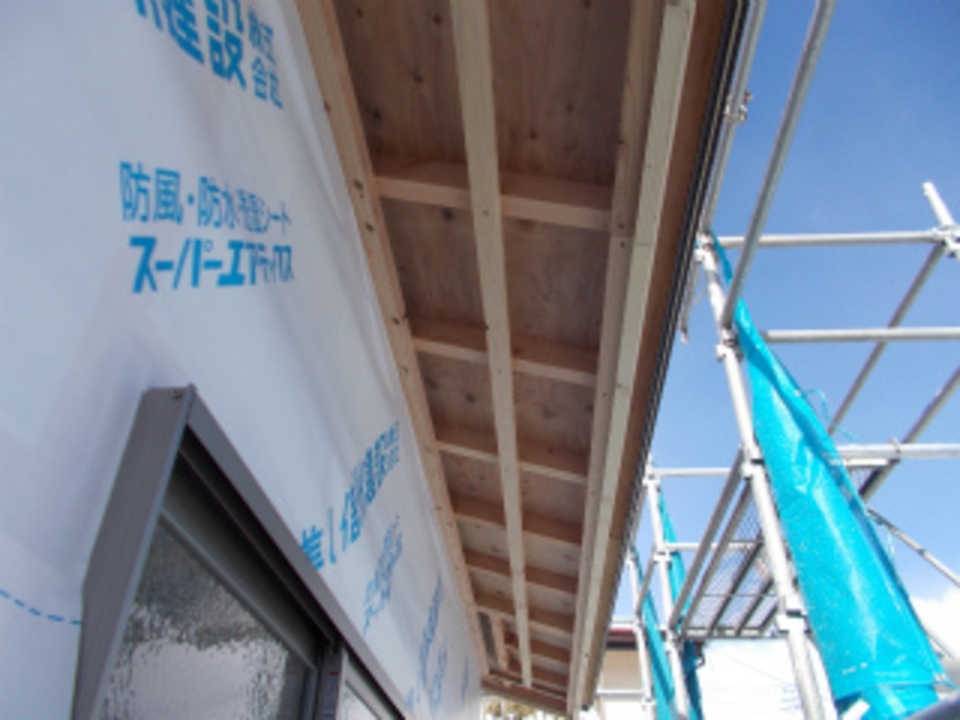

軒天の下地を組んでいます。
- 10. 2017年02月13日
-
ユニットバス

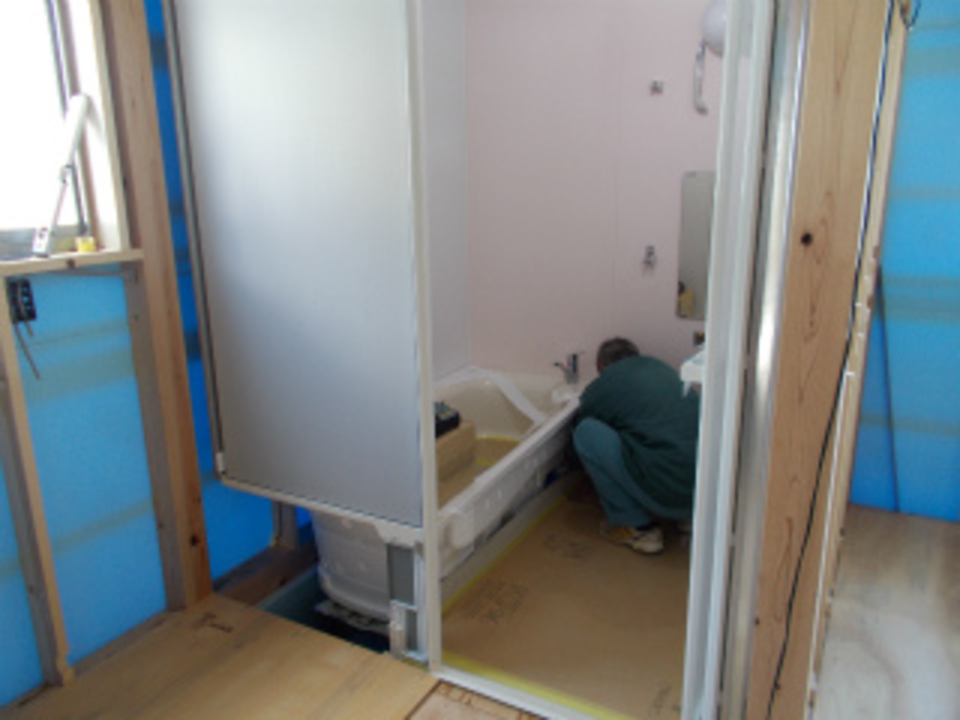

ユニットバスの組立を行っています。
- 11. 2017年02月16日
-

天井

内部の造作が進んでいます。
天井のボードを張っています。
- 12. 2017年02月20日
-

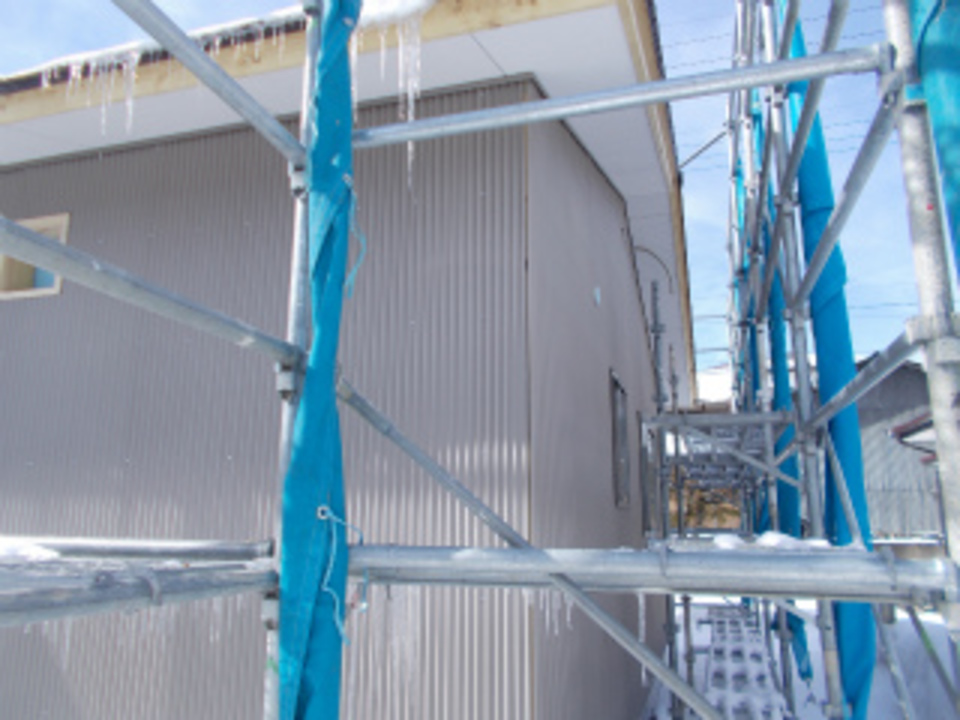

外壁
外壁のガルバリウム鋼板を張っています。
- 13. 2017年02月24日
-
壁

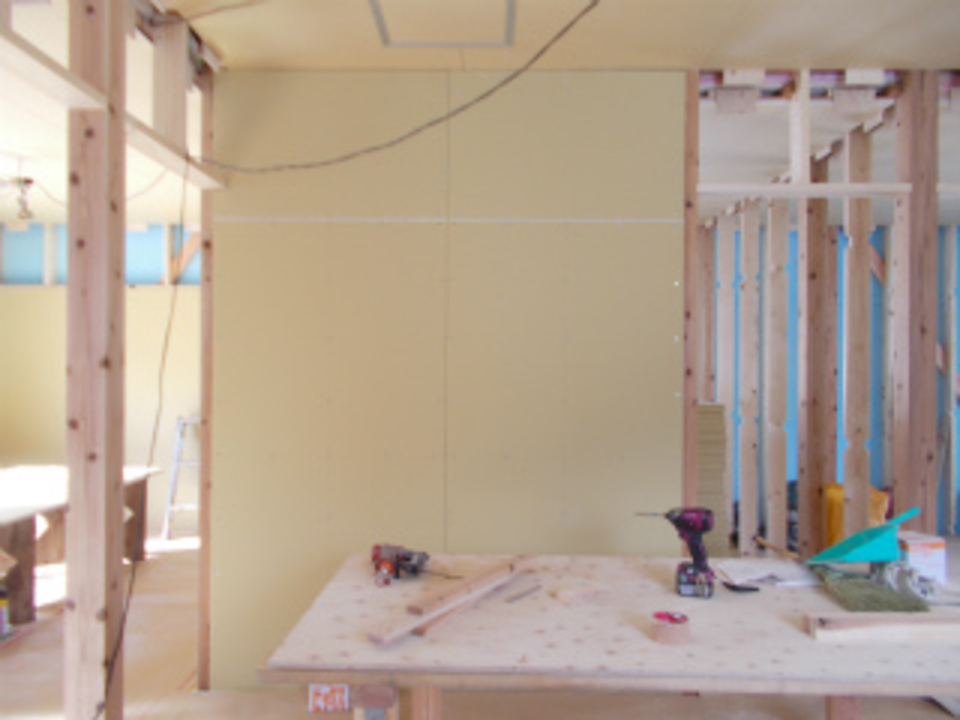

内部の大工工事が進んでいます。
壁のボードを張り始めました。
- 14. 2017年03月01日
-

マド
マド周りの木枠が取り付けられて、壁のボードが張れました。
- 15. 2017年03月07日
-
大工工事
内部の大工造作工事が終了しました。
これから仕上げ工事が始まります。
- 16. 2017年03月09日
-

内装
内部の仕上げ工事が始まりました。
壁クロス張りの下地を作っています。
- 17. 2017年03月14日
-
建具
内装のクロス工事が終了し

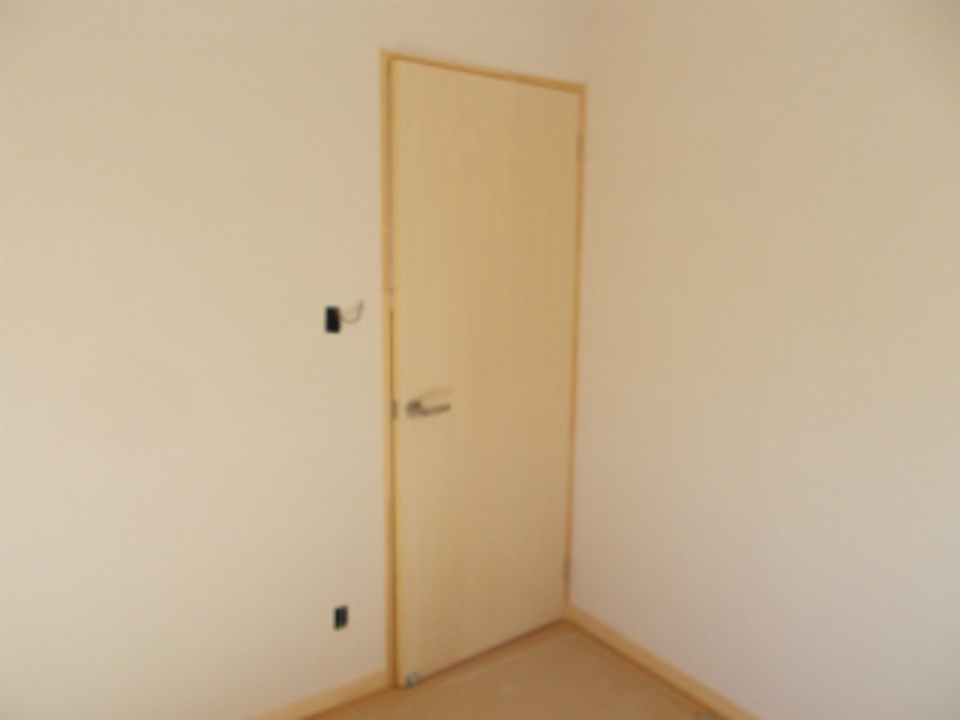

建具が取り付けられました。
- 18. 2017年03月18日
-
洗面台
内部の仕上げ工事が進んでます。
洗面化粧台が取り付けられました。
- 19. 2017年03月28日
-
外部
外部の工事もほぼ終了しました。

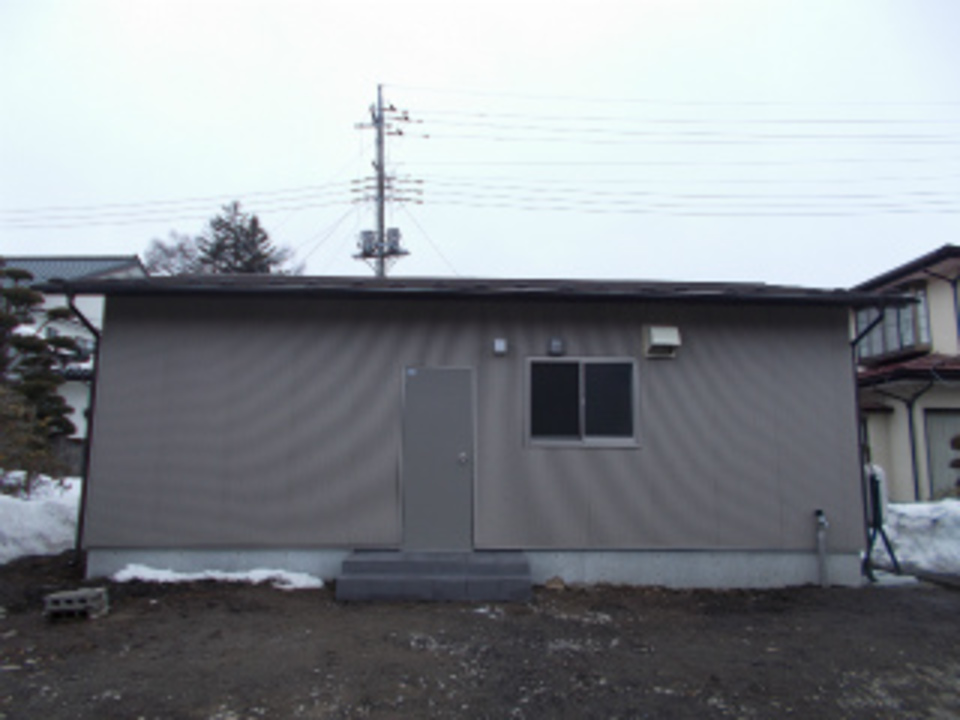

- 20. 2017年03月31日
-
お世話になりました。
工事がすべて完了し、本日引渡しをさせて頂きました。
工事中はたいへんお世話になりました。
来月からさっそくキャベツ畑で働く方たちが入居してくるそうです。
これからもよろしくお願いします。
