家族安心暖かな家
御代田町 新築 O様
目的別にみる|新築
物件データ
住所 | 北佐久郡御代田町御代田 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材 土台 | 木曽檜 |
県産材 柱 | 木曽檜 |
県産材 梁 | 県産杉 |
延べ床面積 | 106.82㎡(32.25坪) |
現場監督 | 滝澤 和成 |
設計コンセプト | 以前より住まう住宅の建て替え。 しっかりとした耐震性能と省エネ性能で安心して暮らせる家。建物の方位にも気を配りました。 設計担当 高森 喜洋 |
建築中レポート
- 1. 2015年10月18日
-
地鎮祭です!
今日はO様の家の地鎮祭を行いました。雲一つない秋晴れの中、床鎮めと安全祈願をしてもらい、いよいよ工事が始まります。よろしくお願いいたします。
- 2. 2015年11月06日
-

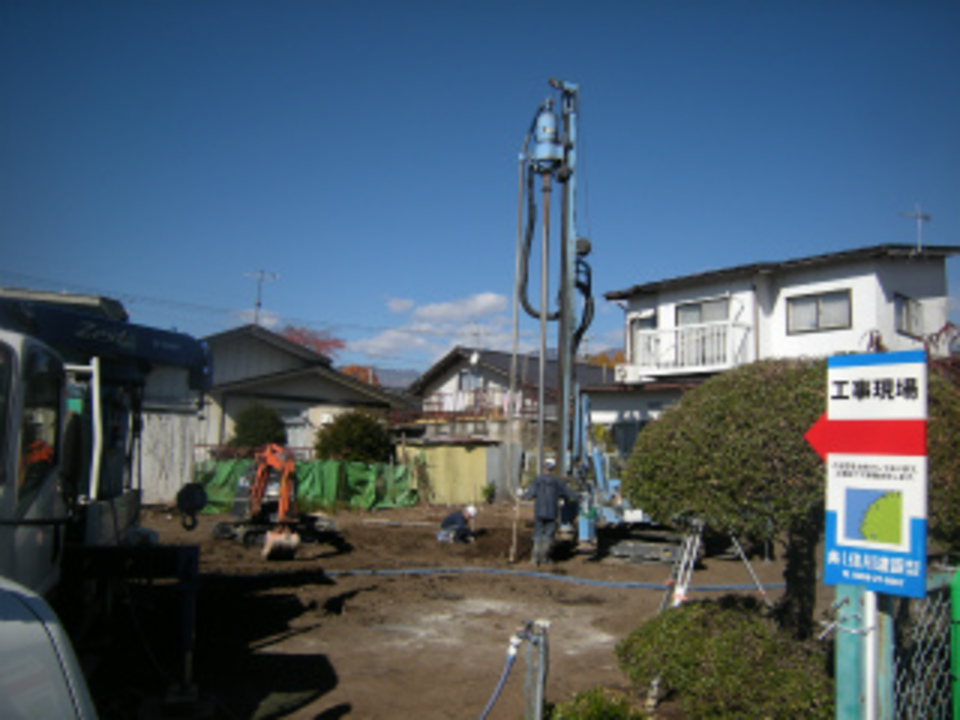

地盤改良工事です
いよいよO邸の工事も着手となりました。しっかりとした地盤をつくっていきます。来週からは船田土建さんによる基礎工事へと進んでいきます。
- 3. 2015年11月11日
-

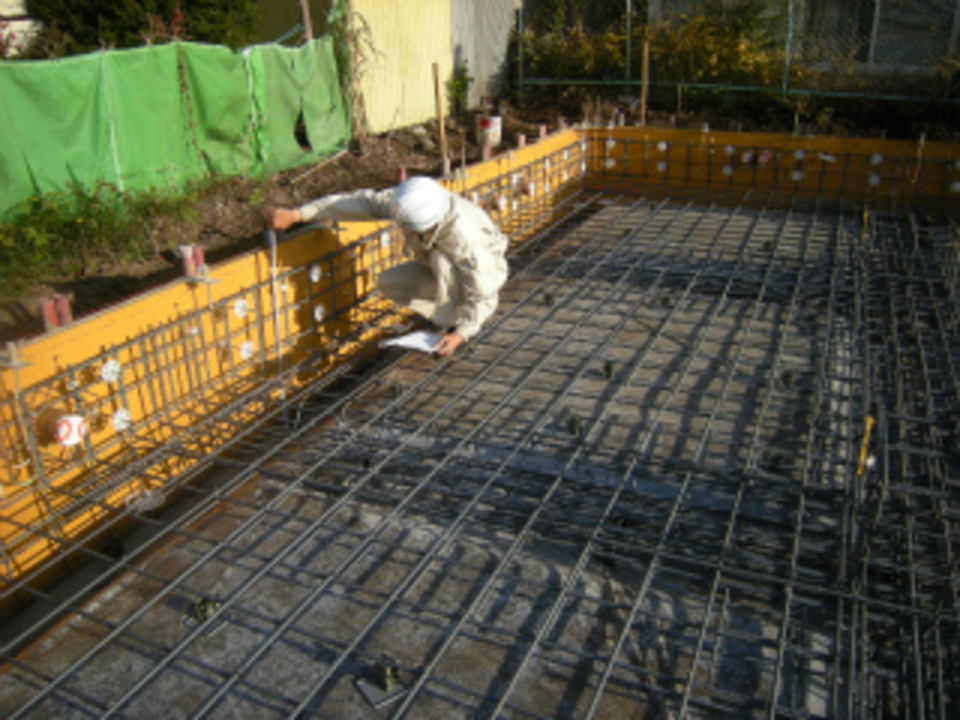

基礎工事開始です!

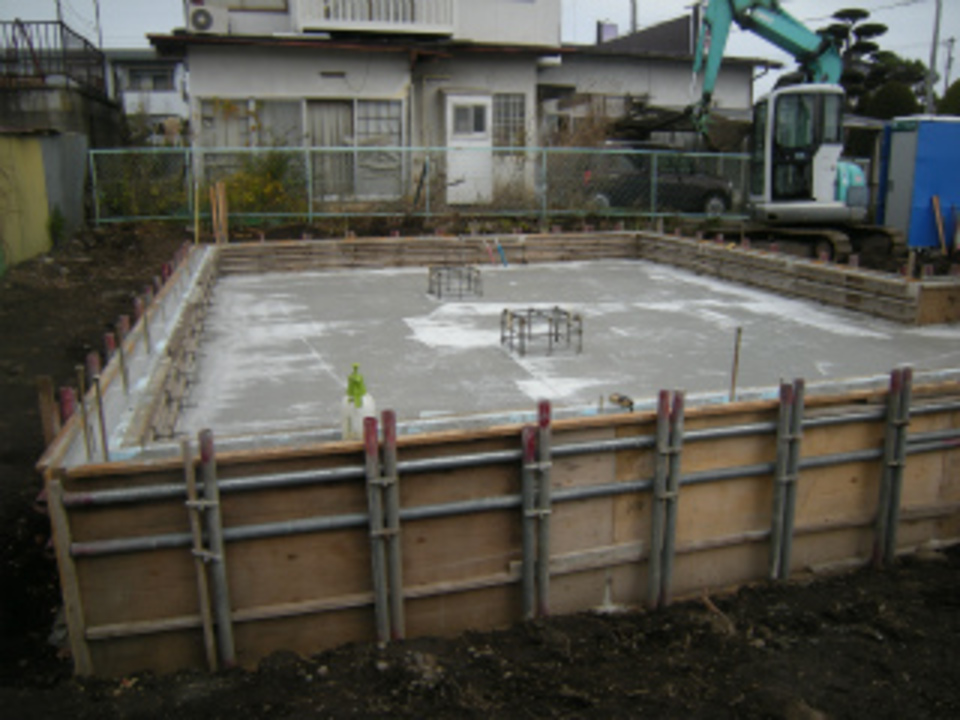

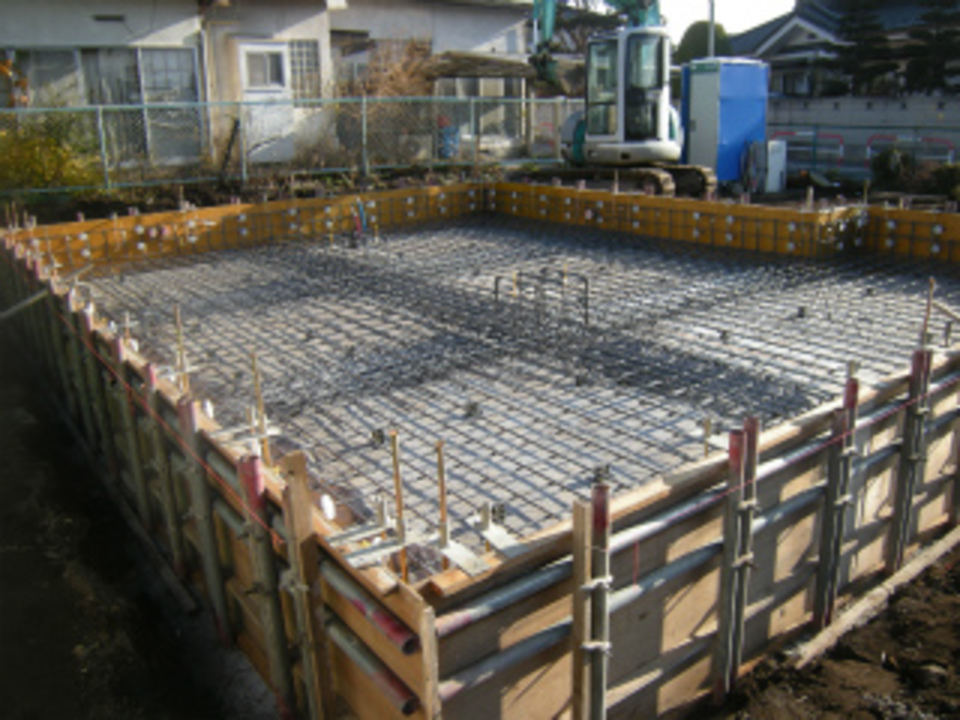

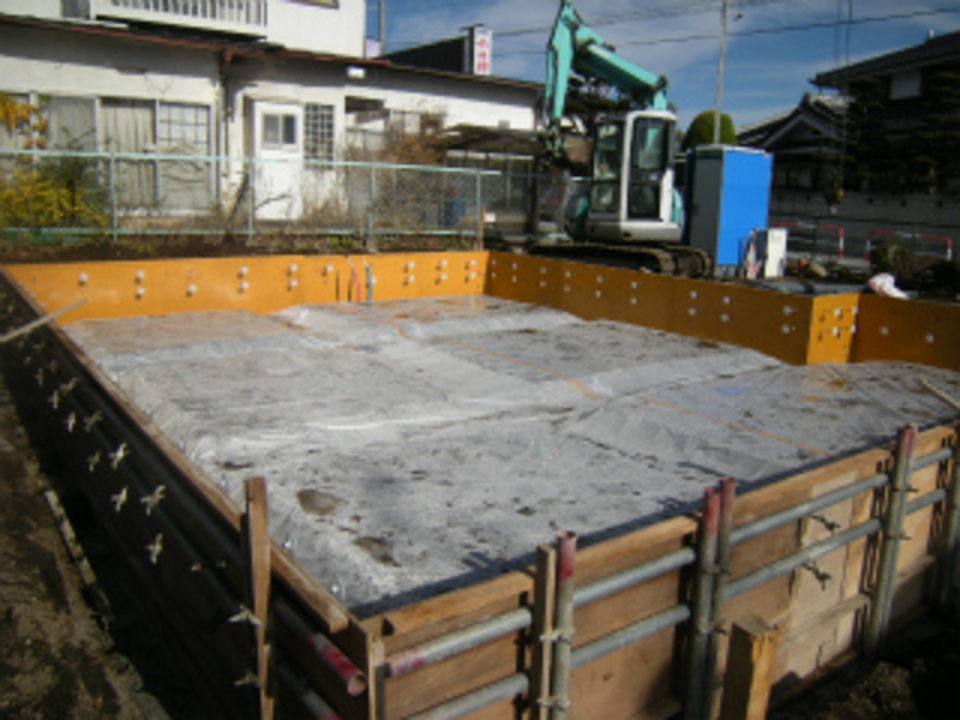

船田土建さんによる基礎工事も始まりました。木造ドミノ住宅の高機能な木の家を支える徹底的に考えられた外周部と大黒柱の立ち上がりのみのシンプルな基礎ですが、シンプルだからこそしっかりとした正確な仕事が大切になります!掘削~砕石工事がおわり、外周部の型枠工事までが流れるように進んでいきます。明日は鉄筋組工事となります。
- 4. 2015年11月12日
-
鉄筋組完了です
基礎の骨になる鉄筋工事が完了しました。私たち自慢の骨太の鉄筋組です!明日は現場鉄筋検査を行い、返し型枠工事へと進んでいきます。
- 5. 2015年11月13日
-
現場鉄筋検査です
今日は住宅保証機構の現場鉄筋検査を行いました。設計図面通りにできているか?基準通りに施工できているかなど、現場で検査をしてもらいます。検査も合格になり、いよいよ来週はコンクリート打ちになります。
- 6. 2015年11月16日
-
コンクリート打設完了
船田土建さんによる基礎工事も順調に進んでいます。耐圧盤と外周部の立ち上がりコンクリート打ちが終わりました。養生をおきながら、内部の立ち上がり枠入れを行い、型枠外しから外部土間コンクリート打ちへと進んでいきます。
- 7. 2015年11月25日
-

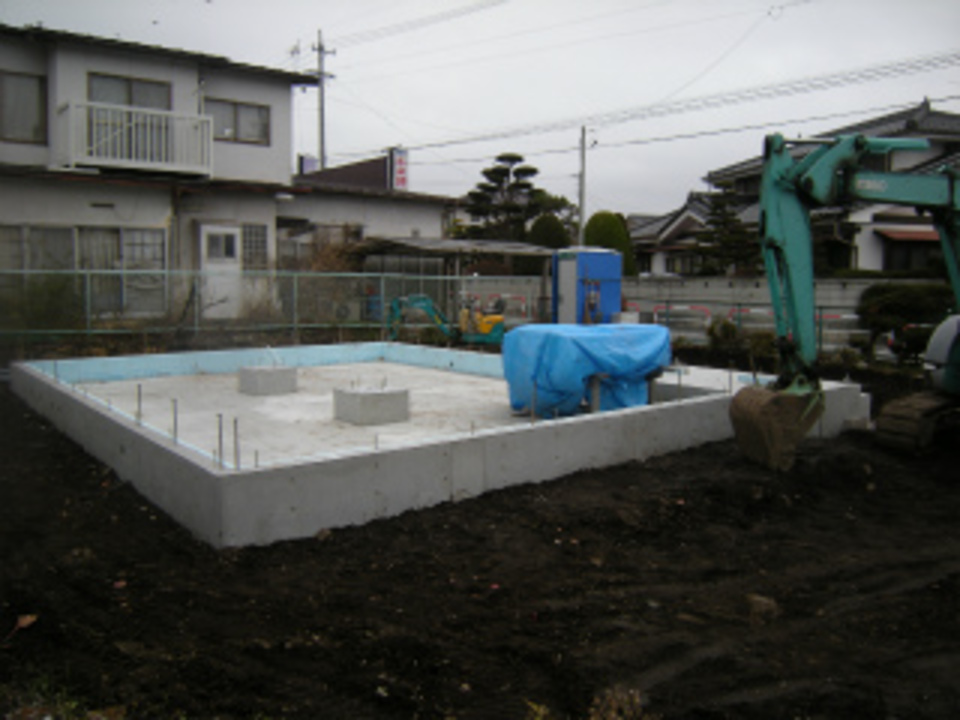

埋め戻し工事中です
コンクリートの型枠もすべて外れ、外部の埋め戻し工事を進めています。今週末からはミヤモリサクスイさんによる外部給排水配管工事が始まります。
- 8. 2015年11月27日
-
基礎養生開始です

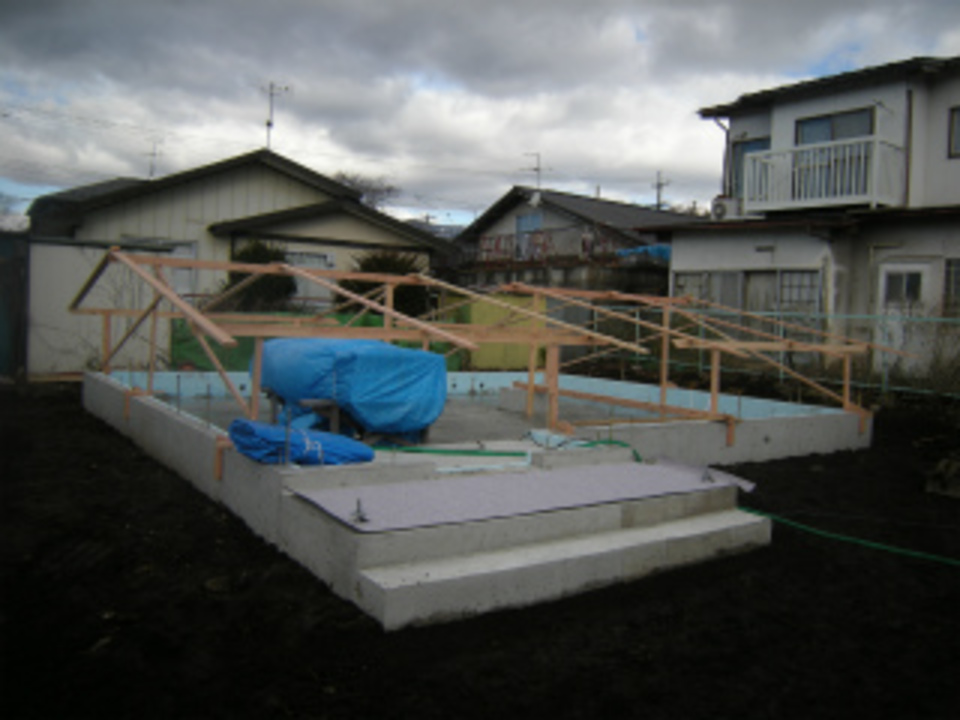

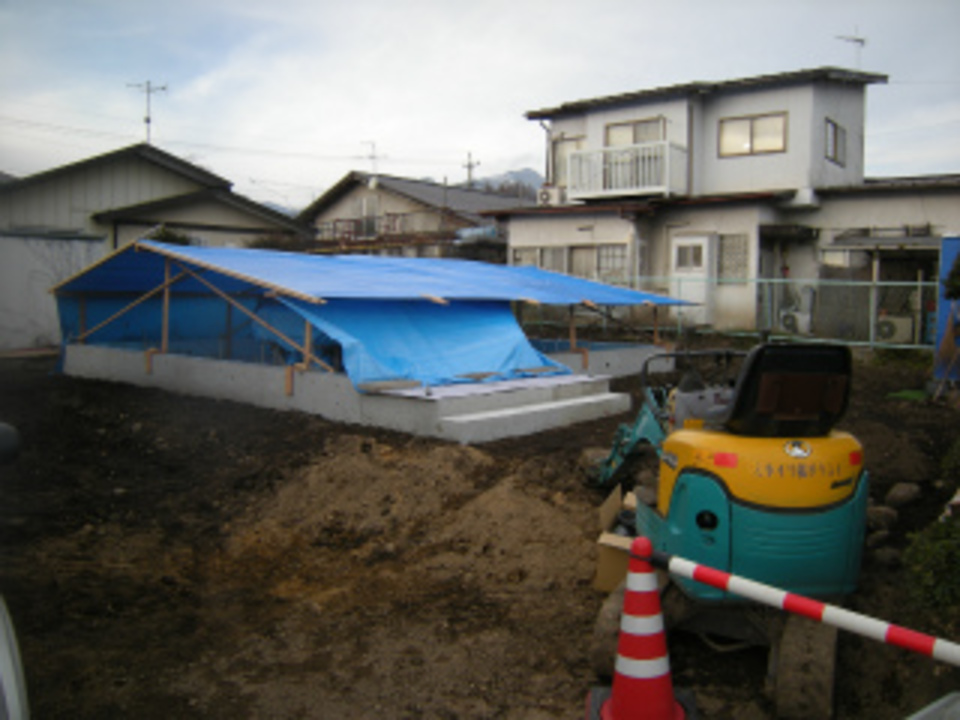

サクスイさんの外部給排水配管と平行して、基礎の養生工事を進めています。大工さんの土台伏せが始まるまでの間、仮設の屋根をかけます。
- 9. 2015年12月02日
-
給排水配管工事中です
サクスイさんによる外部の給排水配管工事も順調に進んでいます。今週中には完了となります。基礎の屋根養生も終わり、来週からはいよいよ大工さんによる土台伏せ作業が始まります!
- 10. 2015年12月08日
-

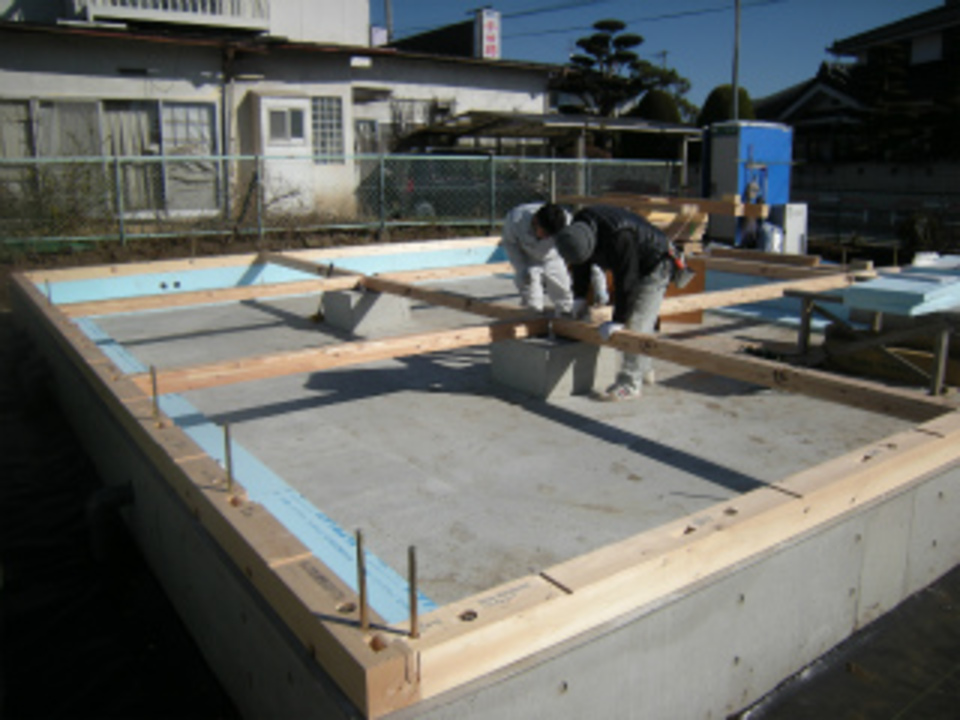

土台伏せ開始です!
いよいよ建て方へ向け霜鳥大工による土台伏せ作業が始まりました。オール木曽檜の土台からとてもいい香りがしていました!引き続き床の下地合板張りをしていきます。明日は恵仮設さんの先行外部足場組になります。

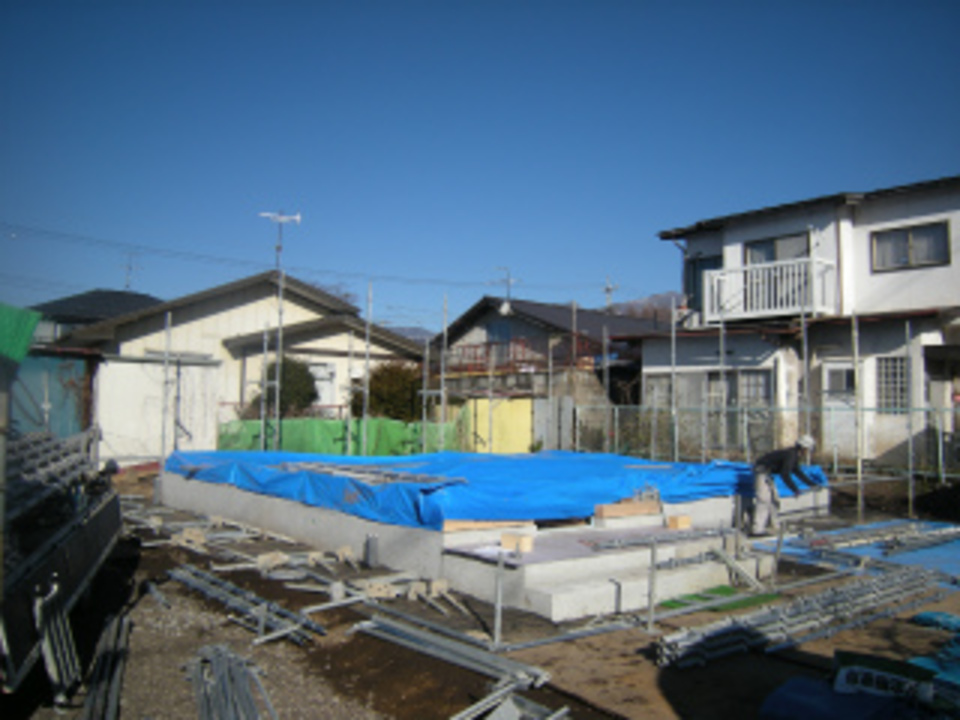

- 11. 2015年12月09日
-
先行外部足場組です
今日は恵仮設さんによる先行外部足場組の作業となります。安全に作業ができるようしっかりとした足場を組み上げてもらいます。明日は建て方材木の搬入作業となります。

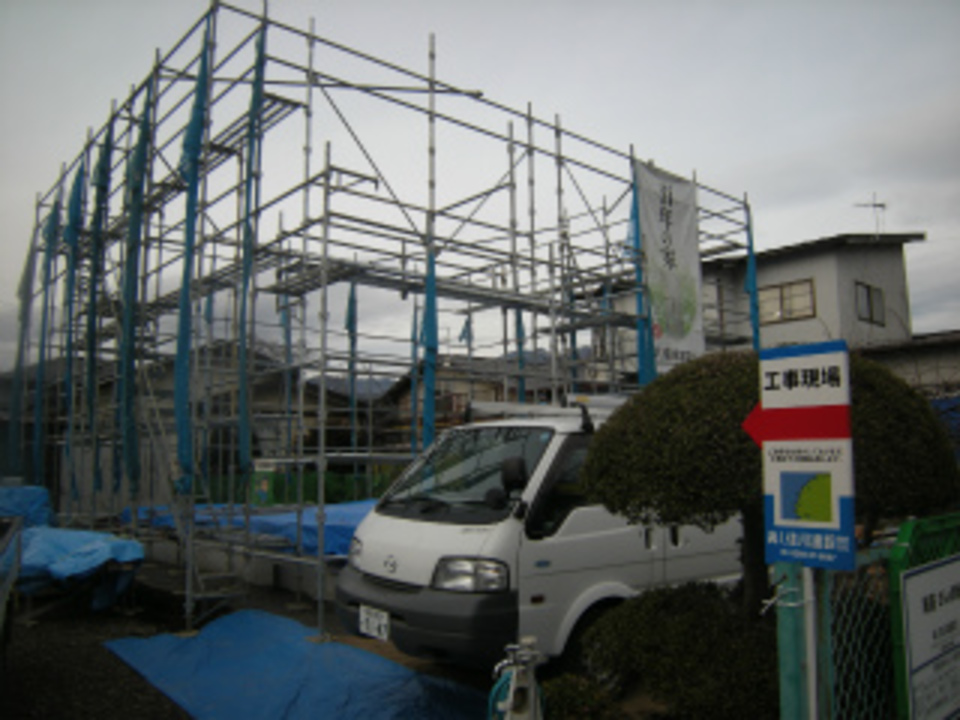

- 12. 2015年12月10日
-
建て方準備完了です
外部足場組も完了し、今日は構造材木の現場搬入を行いました。しっかりとシートで養生をし、来週の建て方となります。
- 13. 2015年12月14日
-
祝!上棟です!

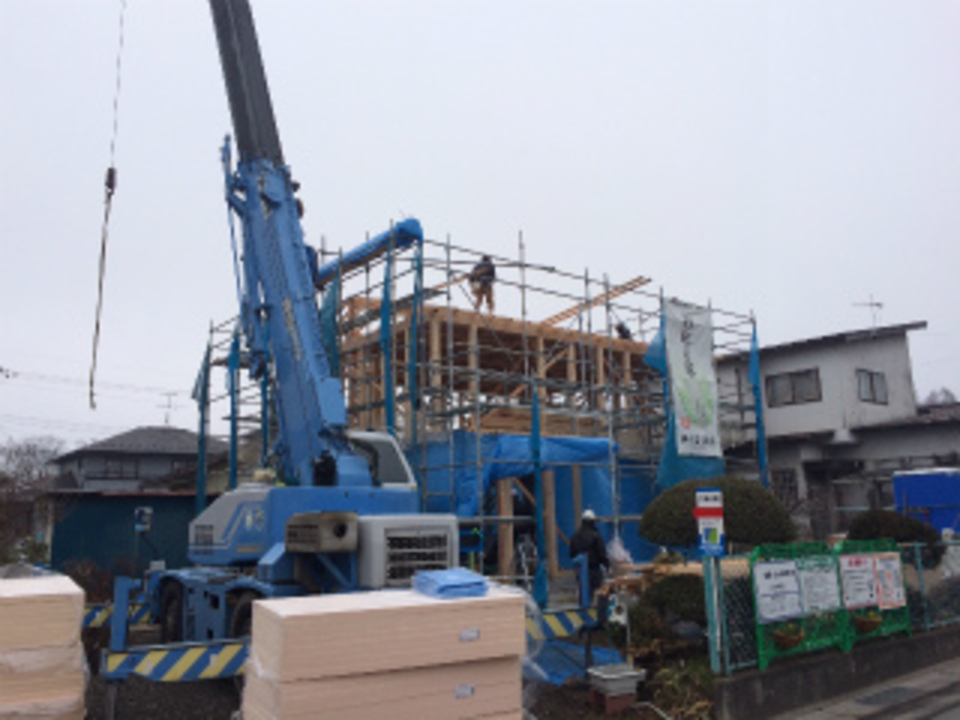

今日はO様の家の建て方を行いました。朝の寒さもやわらいだ最高の日に上棟することができました。霜鳥棟梁はじめパートナー一同みんなで一生懸命やらせていただきます!引き続きよろしくお願いいたします!
- 14. 2015年12月15日
-
屋根通気工事完了!
昨日の上棟で屋根の防水シートまで完了したので、今日大工さんは屋根の通気工事を行いました。引き続き1階部の屋根まとめ工事へと進んでいきます。
- 15. 2015年12月21日
-

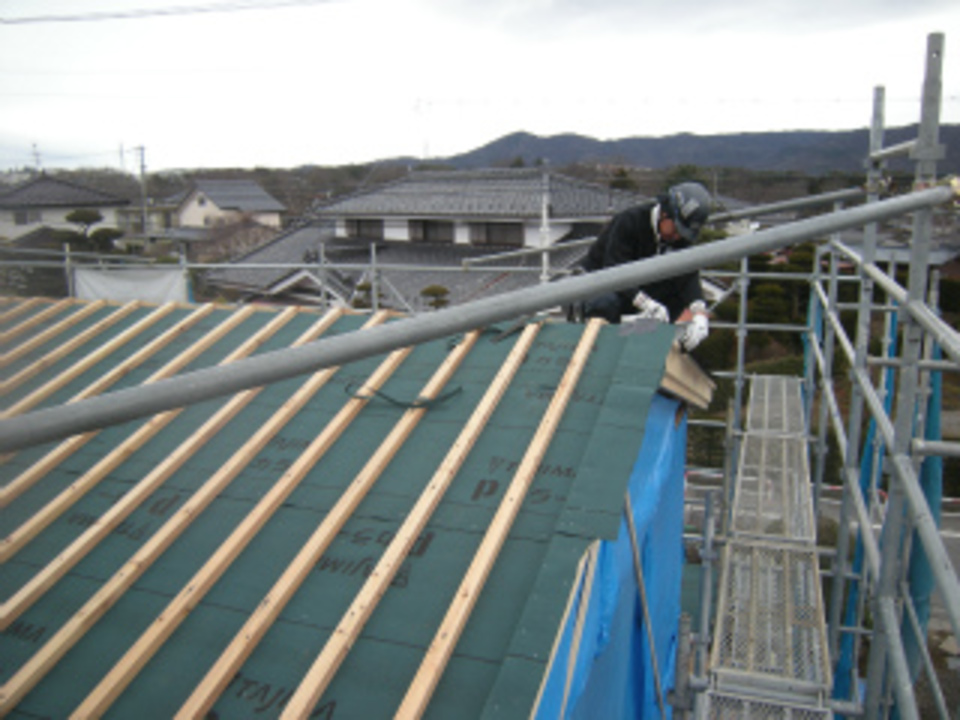

板金工事開始です
いよいよ覚新工業さんによる屋根の板金葺き工事が始まりました。今日は屋根の水切り板金を取付し、明日材料上げから屋根葺きとなります。
- 16. 2015年12月24日
-
屋根葺き完了!

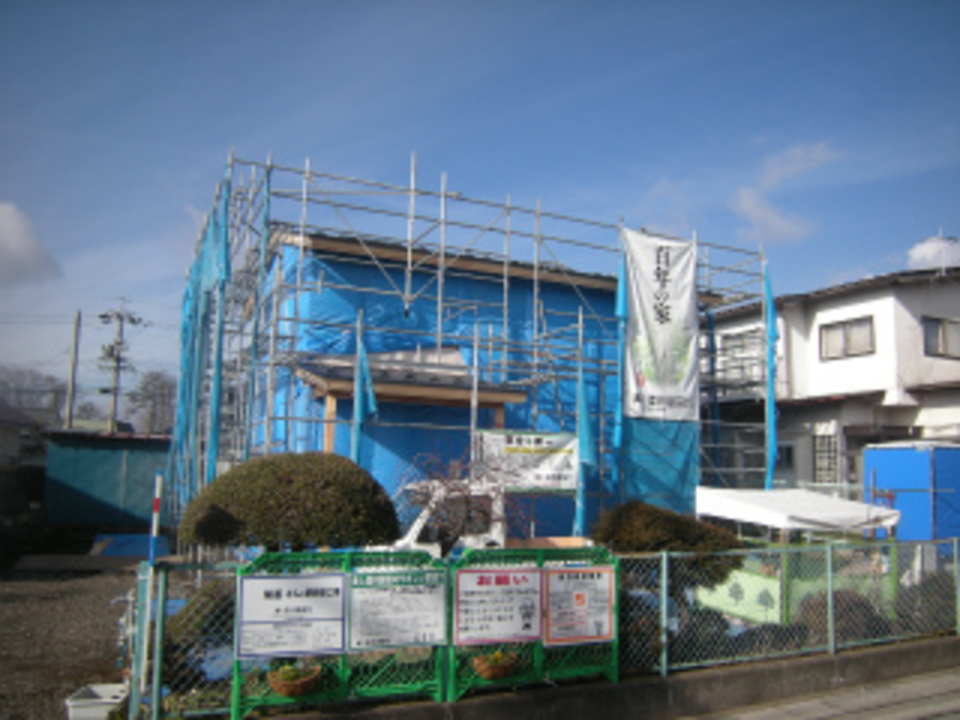

覚新工業さんによる屋根板金葺きも完了しました。明日は恵仮設さんによる足場のシート張りと資材保管テントの設置となります。年末休みの前にシートでしっかり養生を行います。
- 17. 2016年01月09日
-
耐震金物工事中
荻原大工による耐震金物の取付工事が進んでいます。構造計算された部分をしっかり確実に金物で補強していきます。引き続き間柱入れ~面材耐力壁張りへと進んでいきます。

- 18. 2016年01月19日
-
サッシ取付開始です!

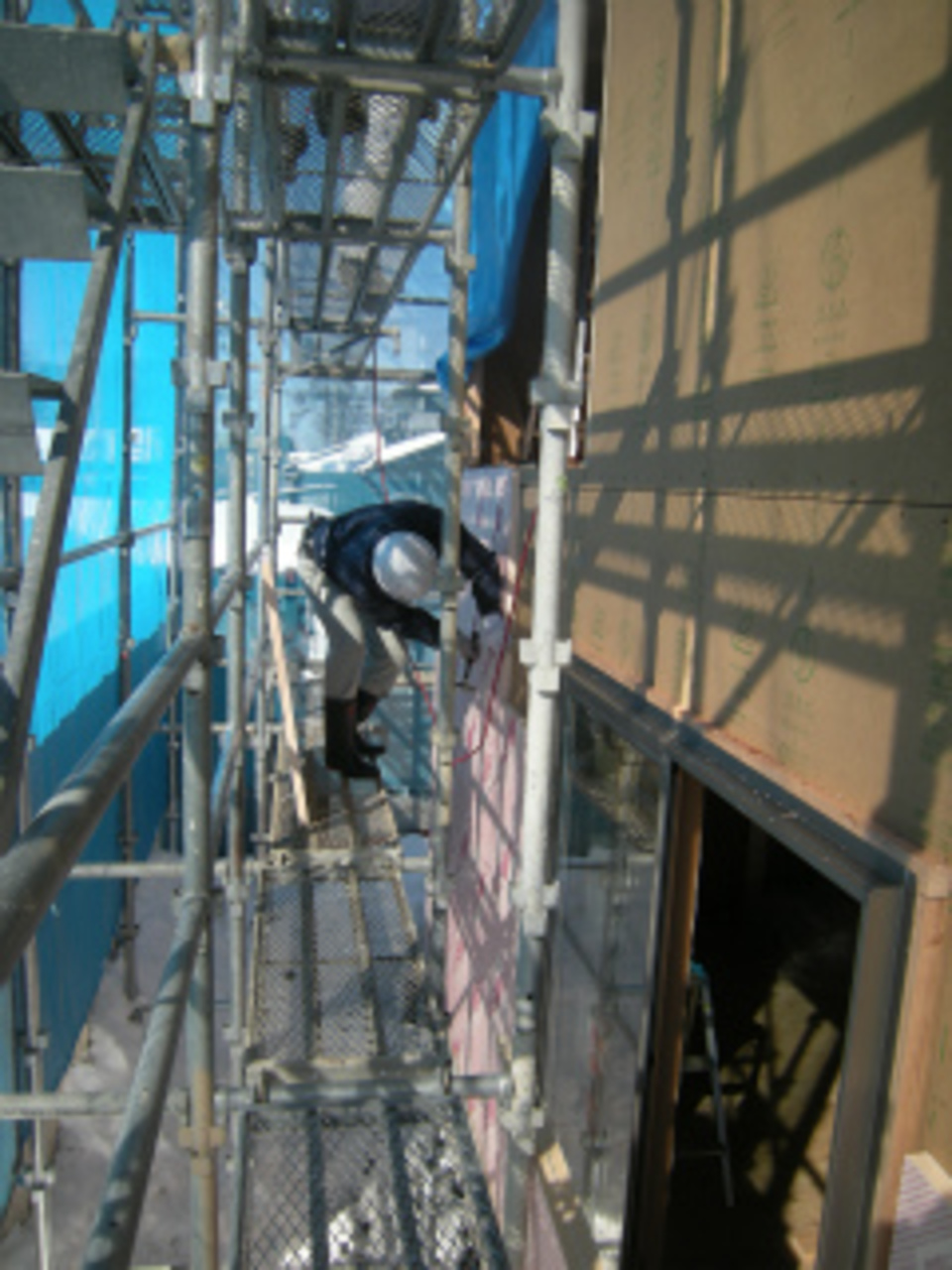

外周部の面材耐力壁工事が完了し、断熱サッシ取付が進んでいます。内部の造作材加工を進めながら現場作業をしていきます。
- 19. 2016年01月26日
-

電気配線中です
大工さんと平行し、松沢電気さんによる内部の電気配線工事が進んでいます。見えない部分だからこそ丁寧に配線作業を進めていきます。
- 20. 2016年01月27日
-
断熱工事中です!
サッシも取り付けが完了し、外部の断熱材張り工事が始まりました。引き続き防湿シート張りから軒天の工事へと進んでいきます。
- 21. 2016年02月02日
-
水切り板金工事です

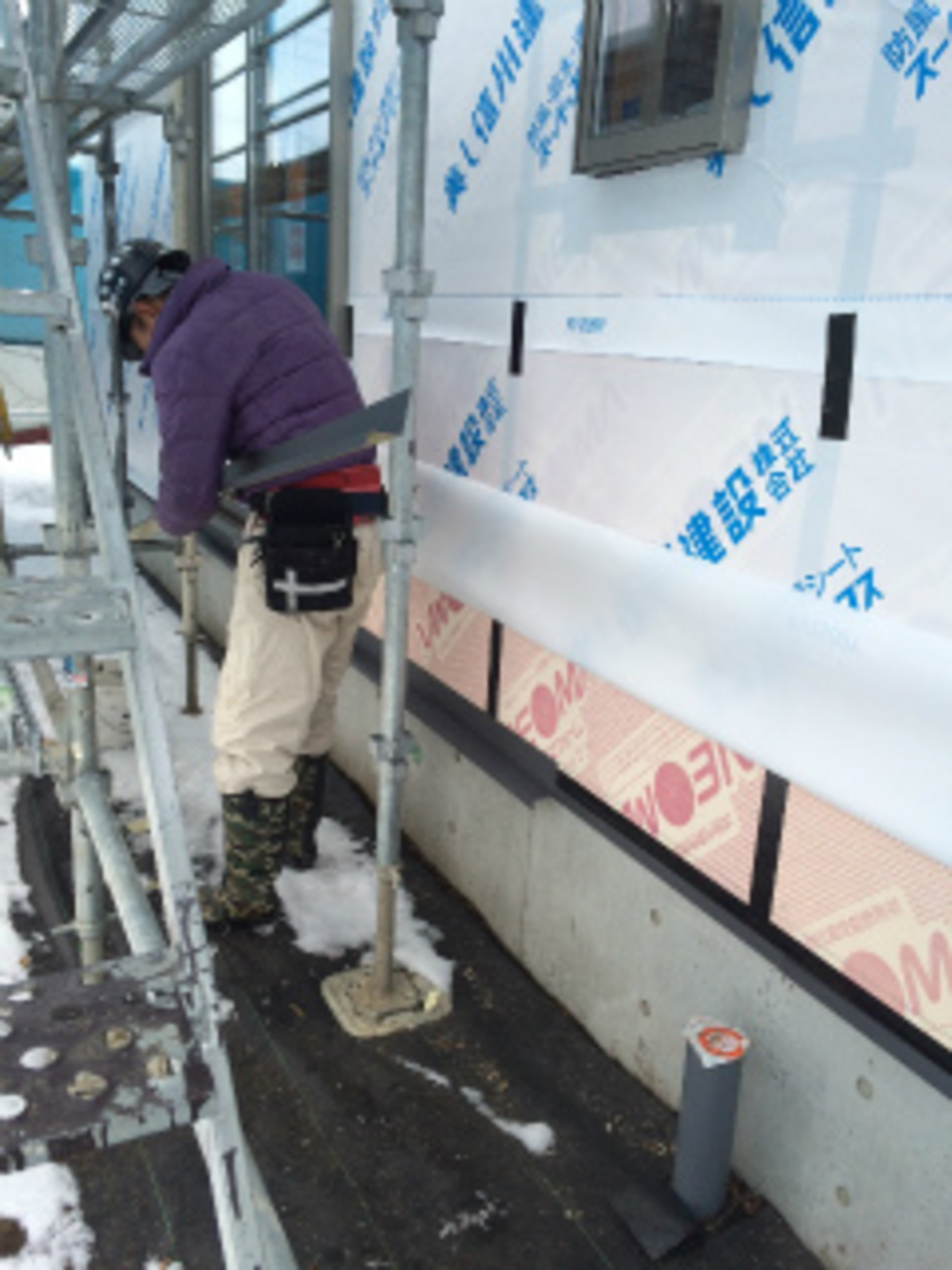

断熱工事~防湿シートまで完了しました。覚新工業さんの水切り板金工事を行っています。板金が終わると、荻原大工による通気胴縁へと進んでいきます。
- 22. 2016年02月19日
-

2階床張り完了!
荻原大工による2階の床板張りが完了となりました。引き続き1階の床張り作業をし、2階の間仕切り壁工事へと進んでいきます。
- 23. 2016年02月24日
-
1階床張り中です

2階に引き続き1階の床張り作業も順調に進んでいます。信州唐松の木目がとてもきれいです!床張りが終わると2階の間仕切り工事になります。
- 24. 2016年02月27日
-

1階天井工事です
床張りから1階の天井下地工事へと進んでいます。来週からは天井のボード張りを進めていきます。順調に造作工事も進んでいます。
- 25. 2016年03月01日
-

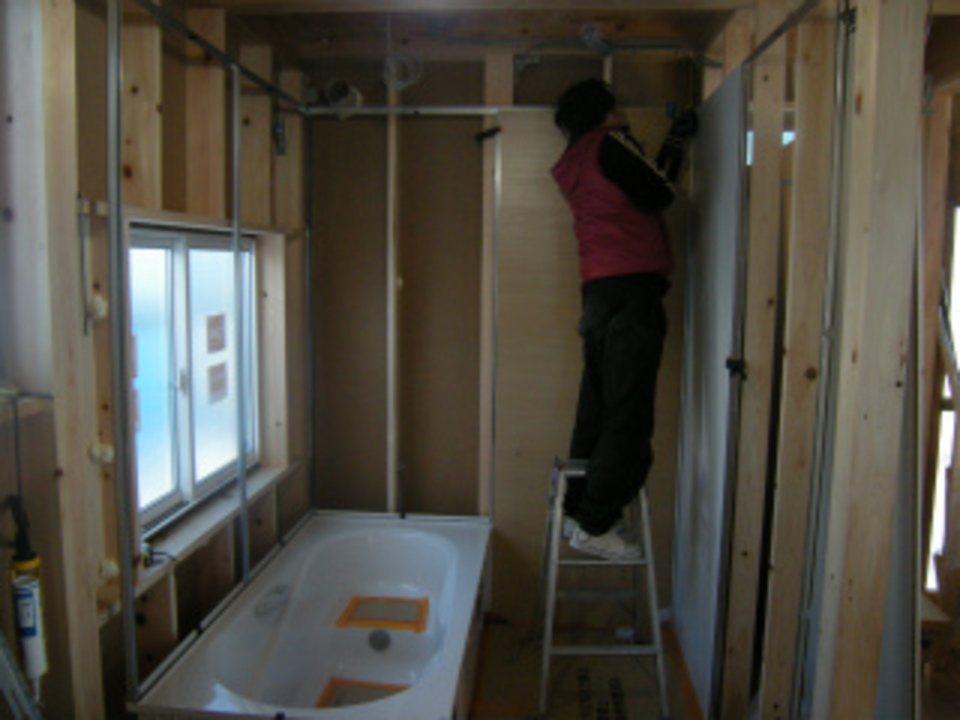

ユニットバス据付中です
内部では、S.F.Cの坂井さんによるユニットバスの据付工事が始まっています。手際よく丁寧に仕上げの浴室を組み上げていきます。今週末には完成したお風呂が見れるので、ぜひお越しください。
- 26. 2016年03月04日
-

天井ボード張り中です
荻原大工は天井のボード張りを進めています。今週末には天井工事も完了し、来週は造作枠の加工作業に入ります。
- 27. 2016年03月10日
-
外壁工事開始!
外部のモルタル工事も始まりました。遠藤左官さんによる防水紙~アミ張りとなり、今週中にはモルタルの下塗り作業となります。
- 28. 2016年03月16日
-

外壁モルタル仕上げです!

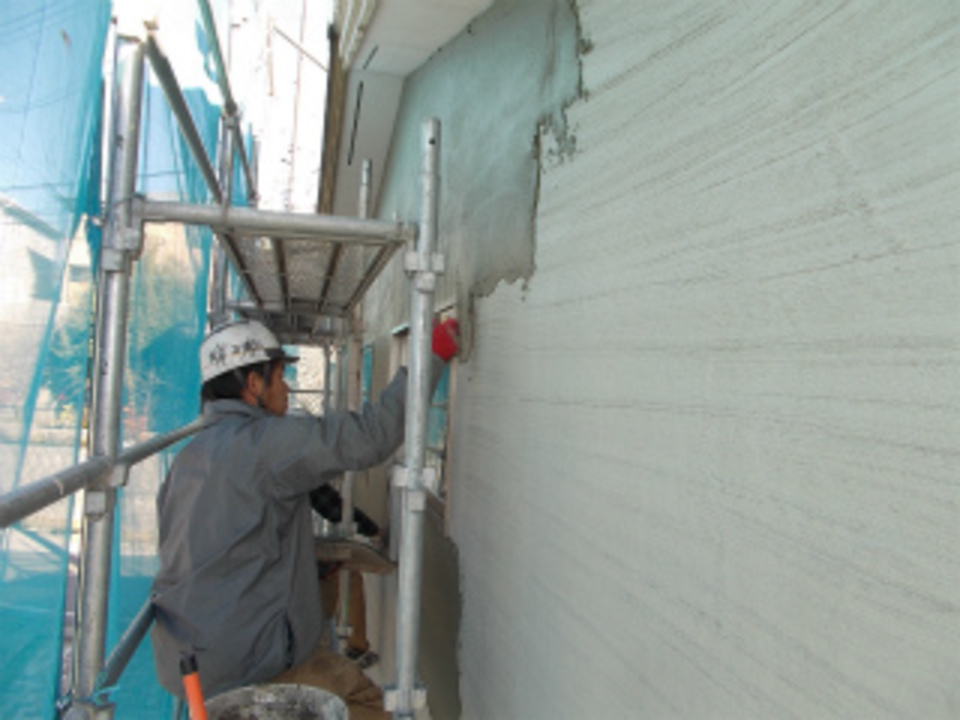

遠藤左官さんによる外壁の仕上げのモルタル塗りを進めています。気温もあがり丁寧に仕上げモルタル塗りをしていきます。
- 29. 2016年03月21日
-
壁下地工事完了です

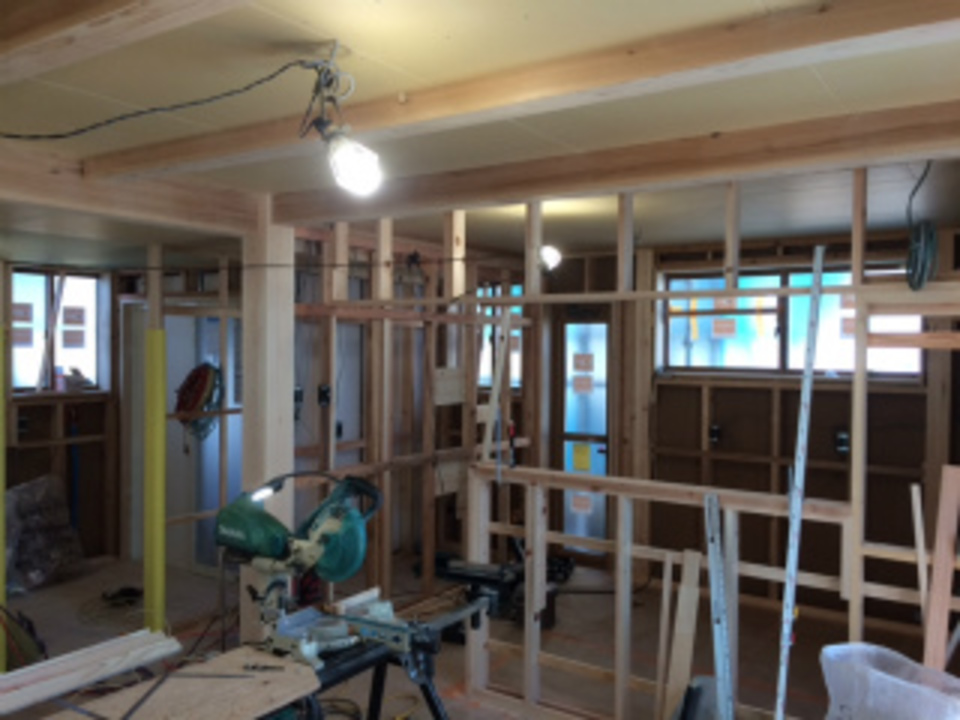

大工さんによる内部の下地工事もほぼ完了となりました。骨組みの状態から1.2階共にボード張り作業が一気に進んでいきます。
- 30. 2016年03月26日
-

収納工事中です
2階のボード張り工事が完了し、1階のボード張りと収納部の桐板張りを行っています。階段の据付工事も平行して進めています。造作工事もいよいよ終盤になってきました!

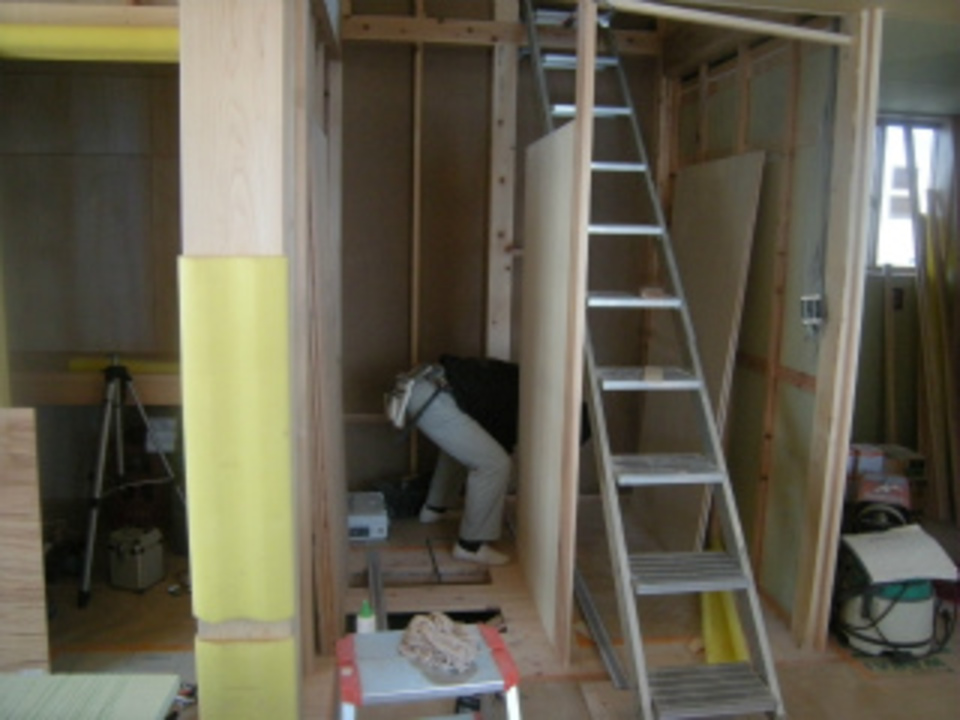

- 31. 2016年03月29日
-
階段工事です!

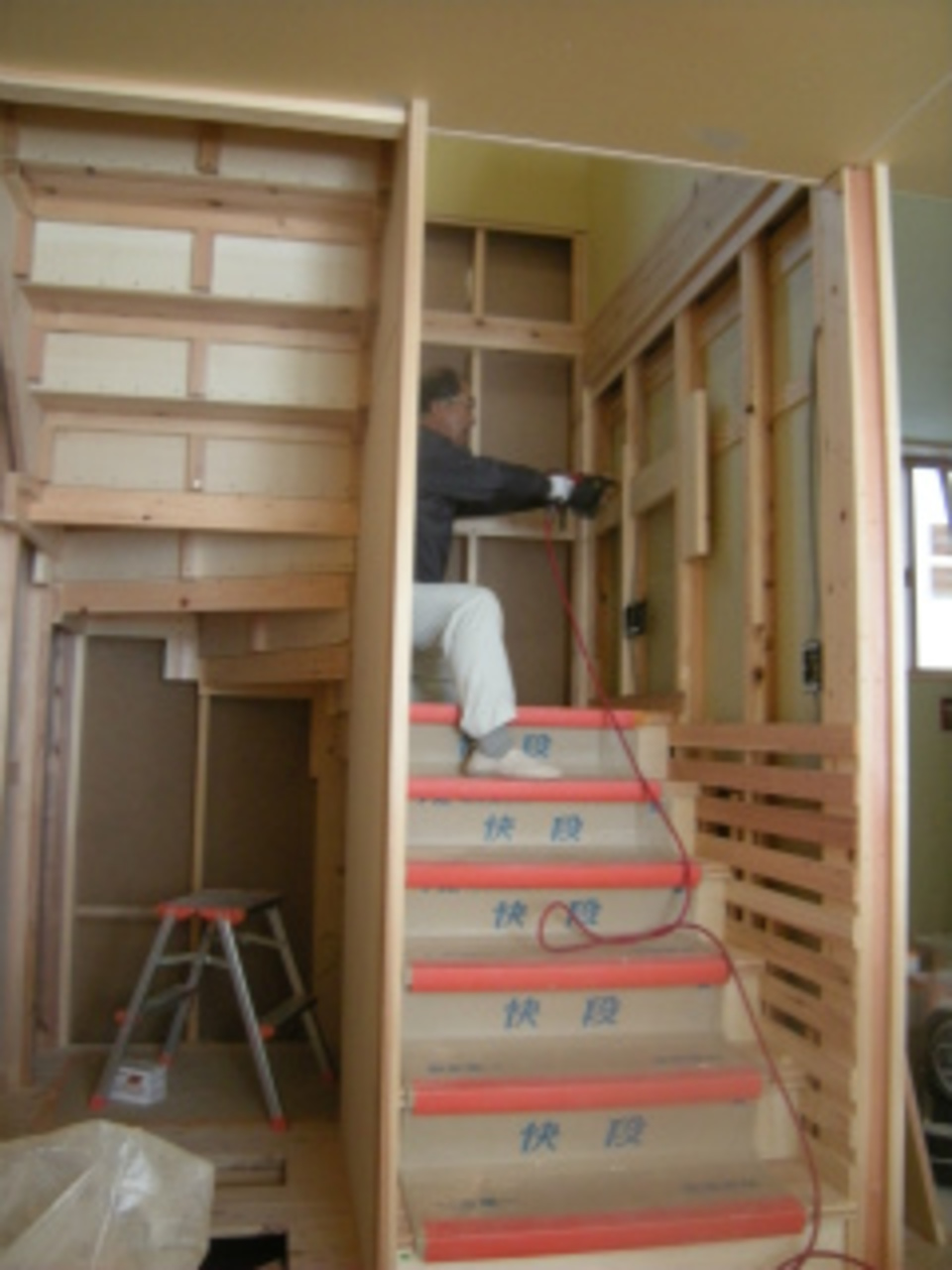

いよいよ大工工事も終盤です。階段の据付工事が始まりました。階段の空間を最大限広く使えるように中間の壁も極力薄く施工していきます。私たちの大工さんだからできる匠技です!
- 32. 2016年04月01日
-
階段工事完了!
霜鳥大工による階段の据付工事が完了しました。階段周りのボード張りを行い、来週前半には大工工事が完了となります。
- 33. 2016年04月01日
-

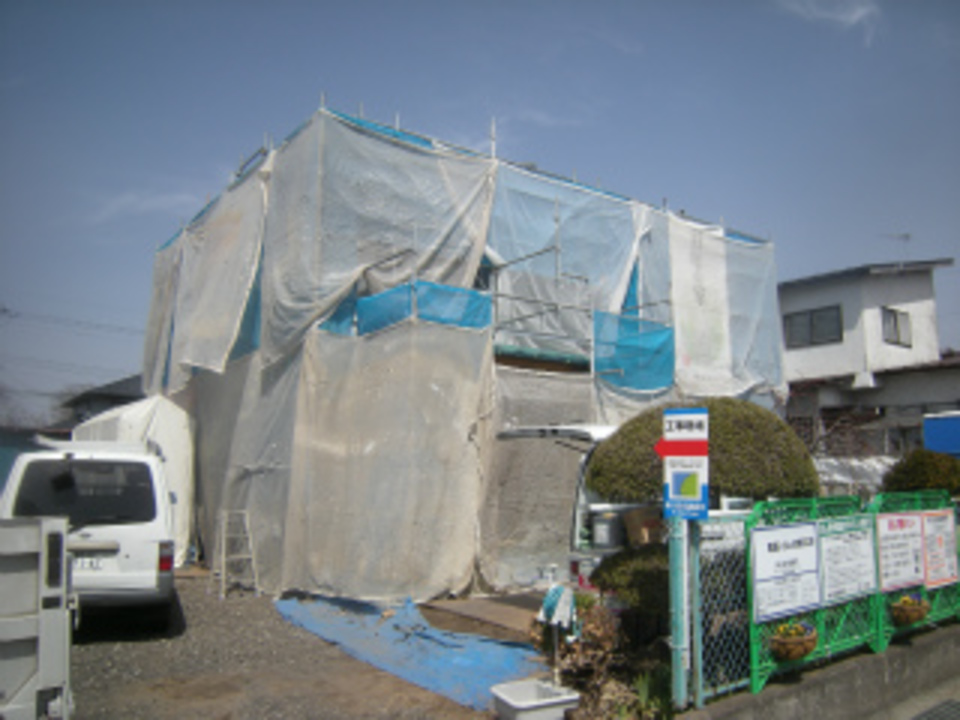

外壁塗装工事開始です
外部では、クリハラギケンさんによる外壁吹きつけ工事が始まりました。周りに塗装材が舞わないようにしっかりとシートで包み、作業を進めていきます。来週半ばには吹付け工事も完了となる予定です。
- 34. 2016年04月05日
-

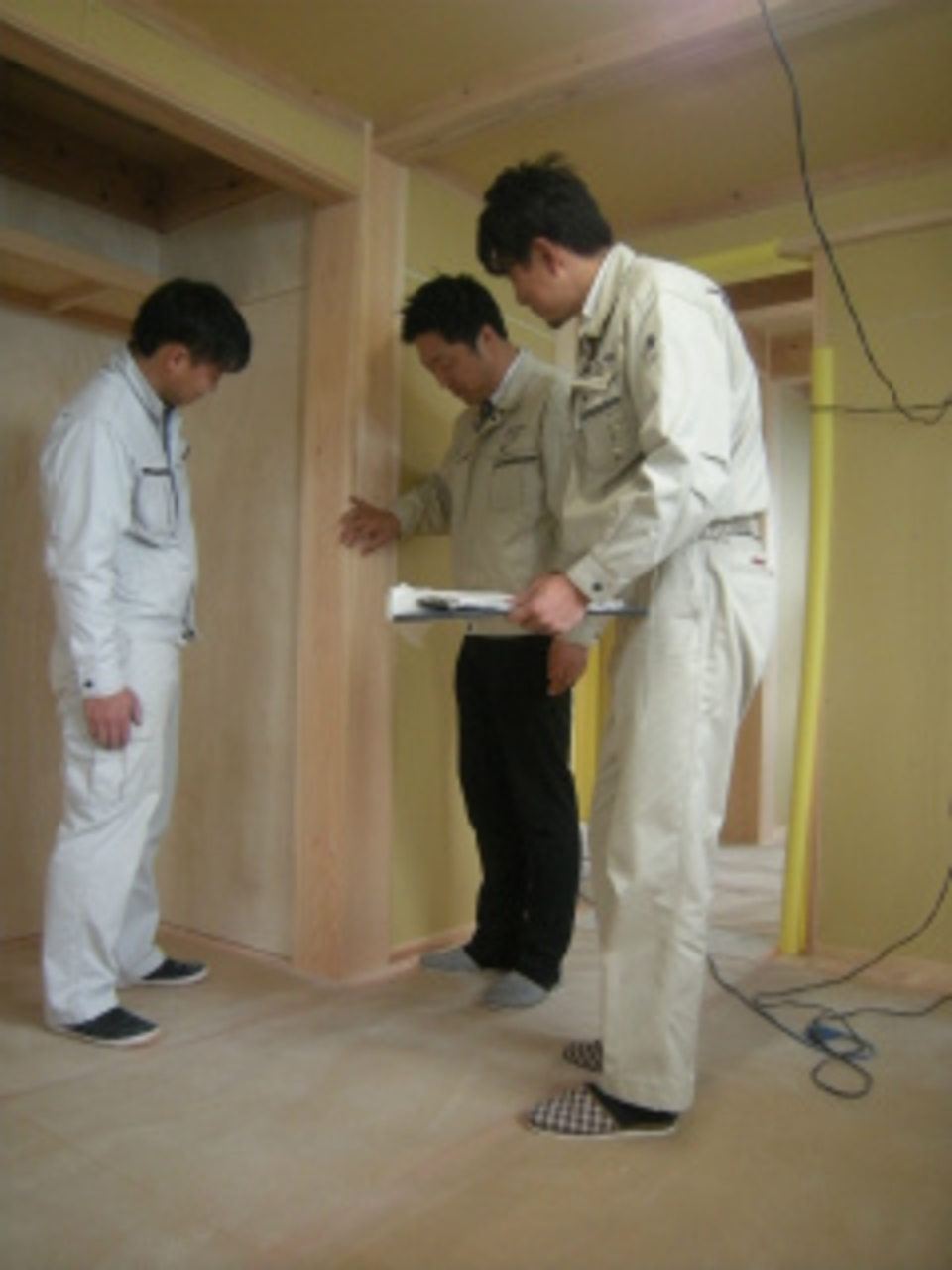

造作完了検査です!
今日は中嶋社長による造作完了検査を行いました。現場を担当した霜鳥建築の荻原大工も一緒に細部に渡り検査を受けました。いよいよ明日からは内部も仕上げの工事へと進んでいきます!
- 35. 2016年04月08日
-
内装工事中です!

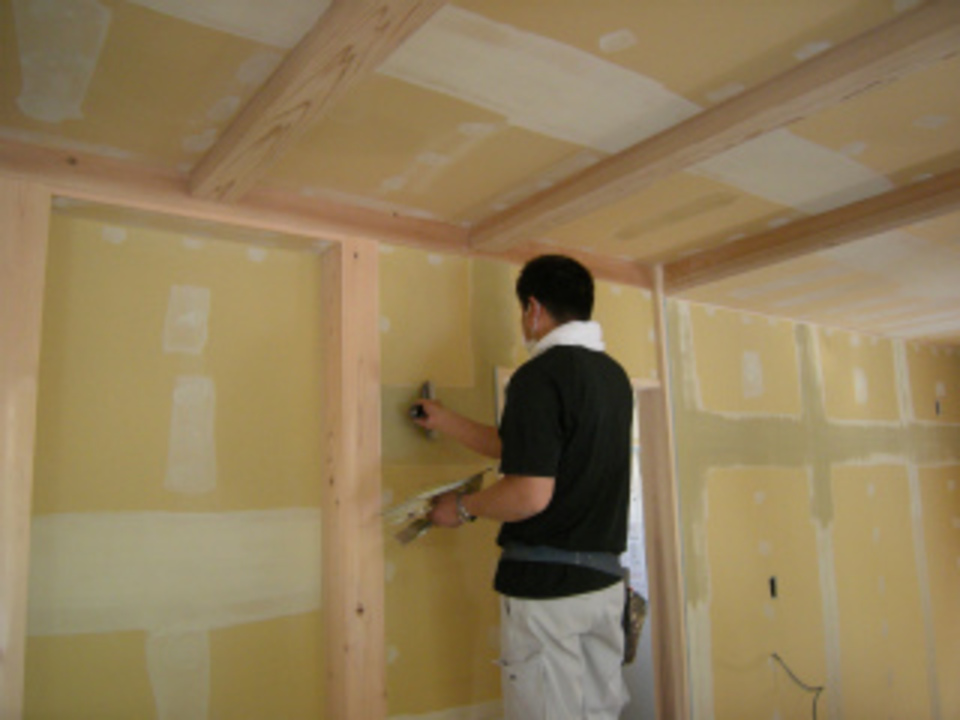

インテリア魚住さんによる内装工事が進んでいます。下地のパテ工事を丁寧に進めています。引き続きクロス張りになります。

- 36. 2016年04月11日
-
内装工事完了です!
いよいよ内部の内装工事も今日で完了になります。インテリア魚住さんが最後の階段まわりのクロス張りを行っていました。明日からS.F.Cの坂井さんによるシステムキッチンの据付工事が始まります。
- 37. 2016年04月11日
-
外部足場解体完了!
外装の工事も完了し、足場の解体まで完了しました。引き続きサクスイさんの給排水配管工事が進んでいきます。
- 38. 2016年04月12日
-

キッチン据付中です!
S.F.Cの坂井さんによるシステムキッチンの据付工事が始まりました。見えなくなってしまう部分も丁寧に作業を進めていきます。引き続き内部の仕上げ器具付けが進んでいきます。
- 39. 2016年04月12日
-
タイル工事開始です
上村タイルさんによる玄関タイル工事が始まりました。タイルの下地工事を丁寧に行い、仕上げのタイル張りへと進んでいきます。
- 40. 2016年04月21日
-
最終工事です!

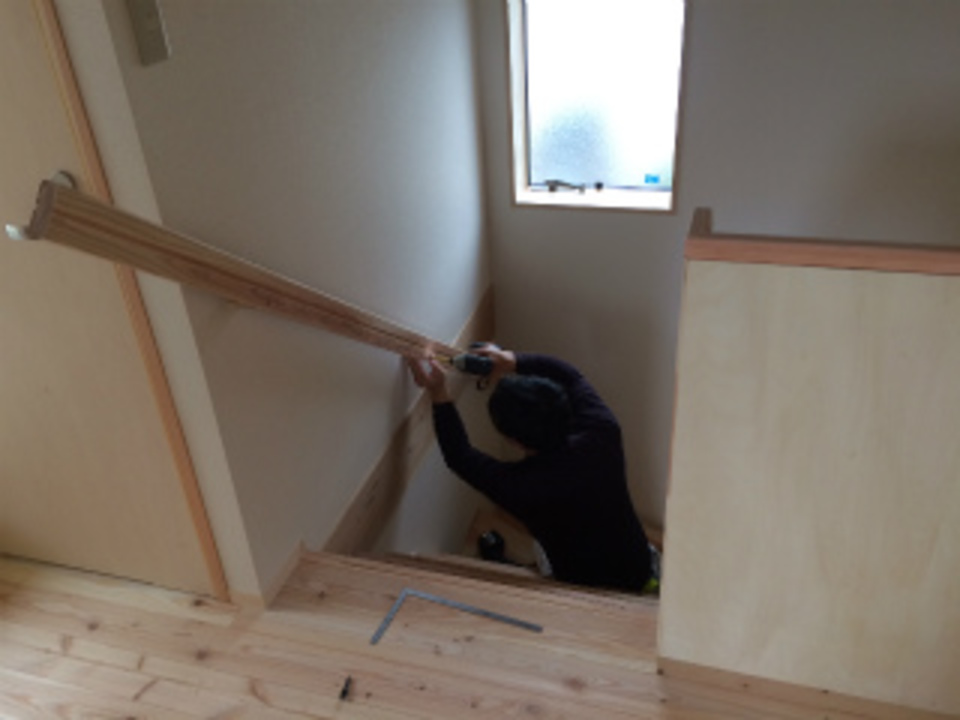

内部の仕上げクリーニングまで完了しました。今日は荻原大工による階段手摺取付工事を行っています。週末にはO様による床塗り作業となります。床塗り楽しんでください♪
- 41. 2016年04月27日
-

完成外観です!
O様の家もいよいよ完成です!既存の建物を解体しての建て直しでしたので、庭や駐車場のスペースがあり、すぐにでも生活が始められます。外壁の色合いも周りの環境にもなじむ落ち着いた色合いです。外部の木部にはメンテナンスのいらない自然塗料が塗られているので安心です。
- 42. 2016年04月27日
-
完成内部です!
大きなリビングを中心にキッチンや水廻り空間へと繋がっています。隣にある和室とは3枚建具で大きくも個室としても使えます。木曽檜・遠山杉・信州唐松と自然素材をふんだんにつかった仕上げとなっています。
- 43. 2016年04月27日
-
完成検査です
今日は中嶋社長による社内完成検査を行いました。お客様目線で細部にわたり検査をしてもらいました。今週末はいよいよお引渡しとなります。O様よろしくお願いします!
- 44. 2016年04月30日
-
お引渡式
お引渡式を行いました。「長年の夢でした。こんな素晴らしい家を建てていただいて、感謝で一杯です。」とO様。O様には息子様ご家族のお住まいから続けて2棟目の建築をいただきました。大変長い間お世話になりこちらこそ感謝で一杯です。これからも、長いお付き合いをお願い致します。ありがとうございました。(亜紀子)
- 45. 2016年04月30日
-
お世話になりました
今日は最高の青空の中お引渡しさせていただきました。O様のお母さんには工事中たくさんの差し入れをしていただきありがとうございました。パートナーを代表してお礼申しあげます。O様の息子さんにも昨年私たちと家造りをしていただきましたので、細部に渡るお打ち合わせも慣れたもので、大変助かりました!これからが永いお付き合いの始まりです。よろしくお願いいたします。
