定年を境に使いやすい住環境に

上田市 リノベーション U様

スタイル別に見る|すべて

建築中レポート

1. 2016年05月07日

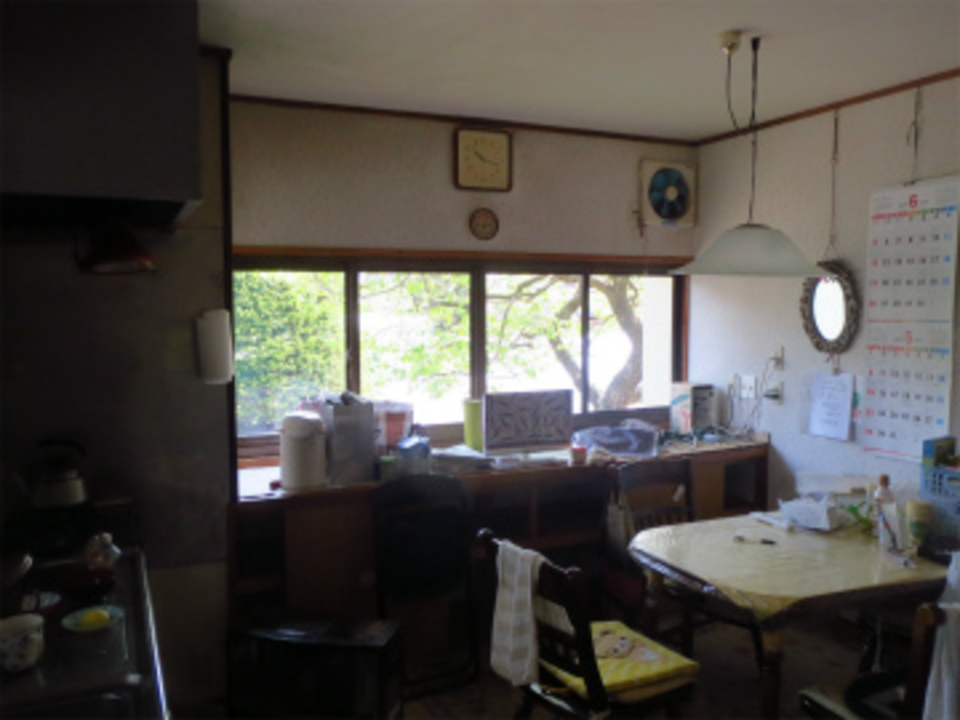

キッチンを中心に

キッチンを中心に

U様の家リノベーションが始まります。定年を堺に家に居る時間が増えるので、快適に過ごせるようにとのご希望です。宜しくお願い致します。

2. 2016年05月09日

解体打ち合わせ

解体打ち合わせ

月曜日解体の最終打ち合わせをしました。現場で作業する人と間違えが無い様に一箇所一箇所丁寧に説明をしてました。

3. 2016年05月12日
解体工事

解体工事

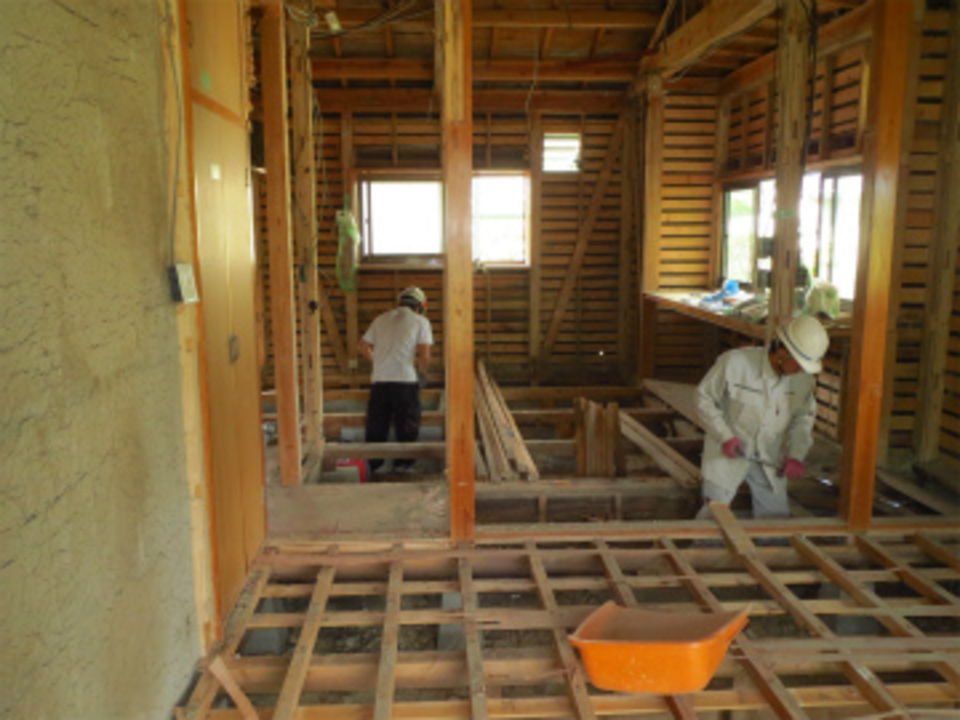

キッチンから解体を進めています。壁が土壁なので断熱材がありません。今回のリノベーションでも断熱補強をしていきます。

4. 2016年05月16日

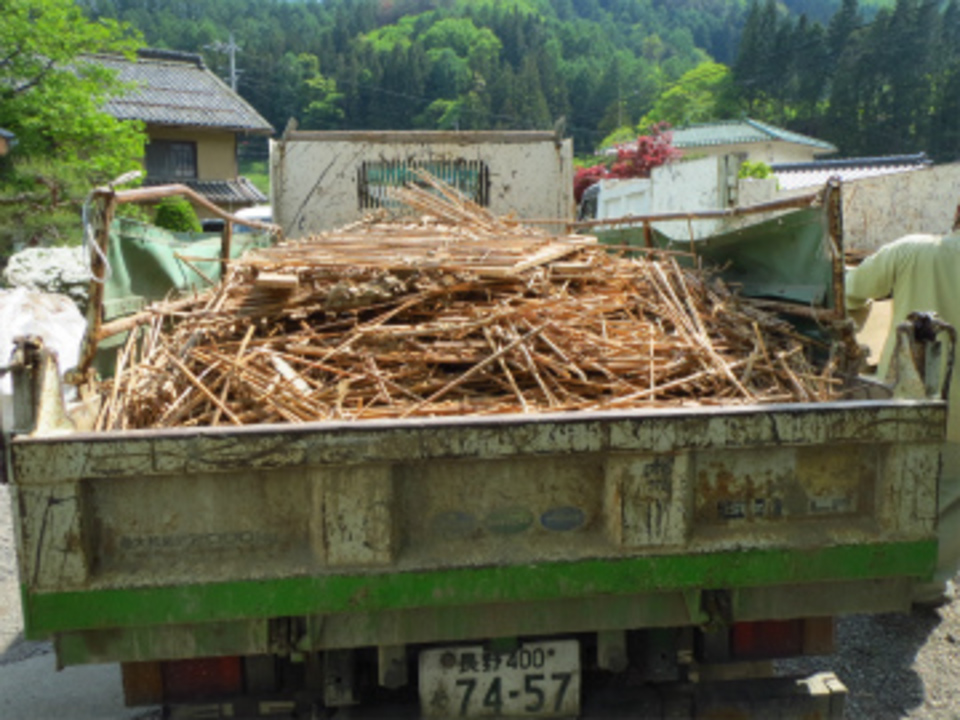

解体工事

解体工事

解体も大分進みました。ダンプにあるのは壁の芯材に使っていたヨシです。こんなに沢山集まりました。

5. 2016年05月18日
解体工事

解体工事

キッチンから今回のリノベーションで居間の部分解体がもうじき終わります。ゴミも現場の置かずその日のゴミはその日に片付けています。

6. 2016年05月21日
木工事始まる

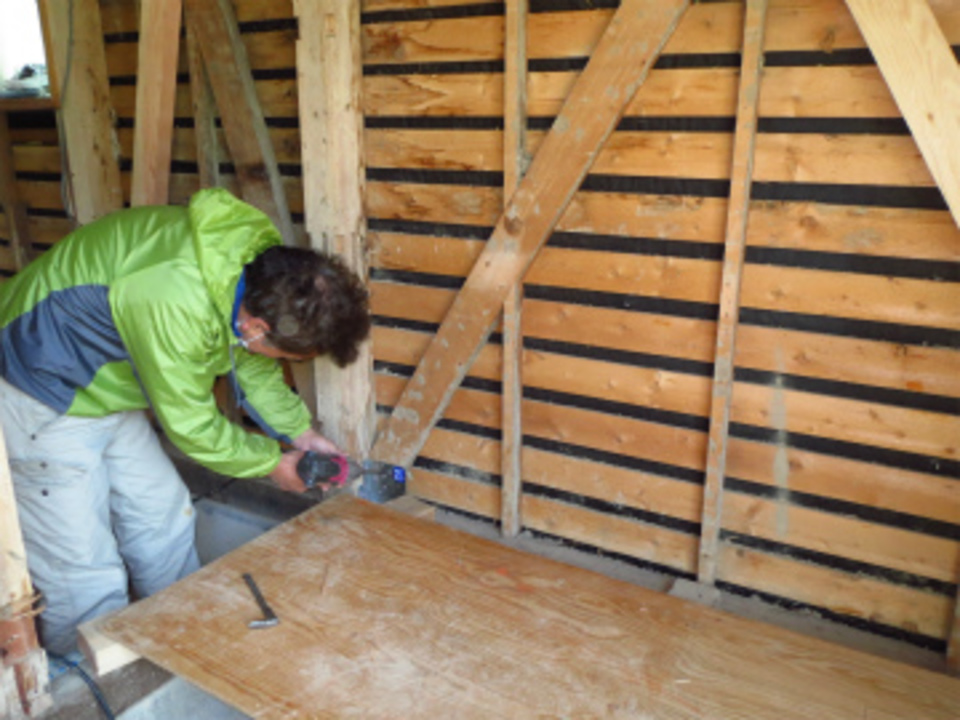

木工事始まる

U様の家リノベーションは南波棟梁が担当してくれます。まずは耐震補強で改修する部分の壁は全てダブルの筋交いを入れていきます。この頃では熊本にまた大きな災害がありました。そんな事もあり、耐震補強の重要性が大切だと改めて思います。

7. 2016年05月23日

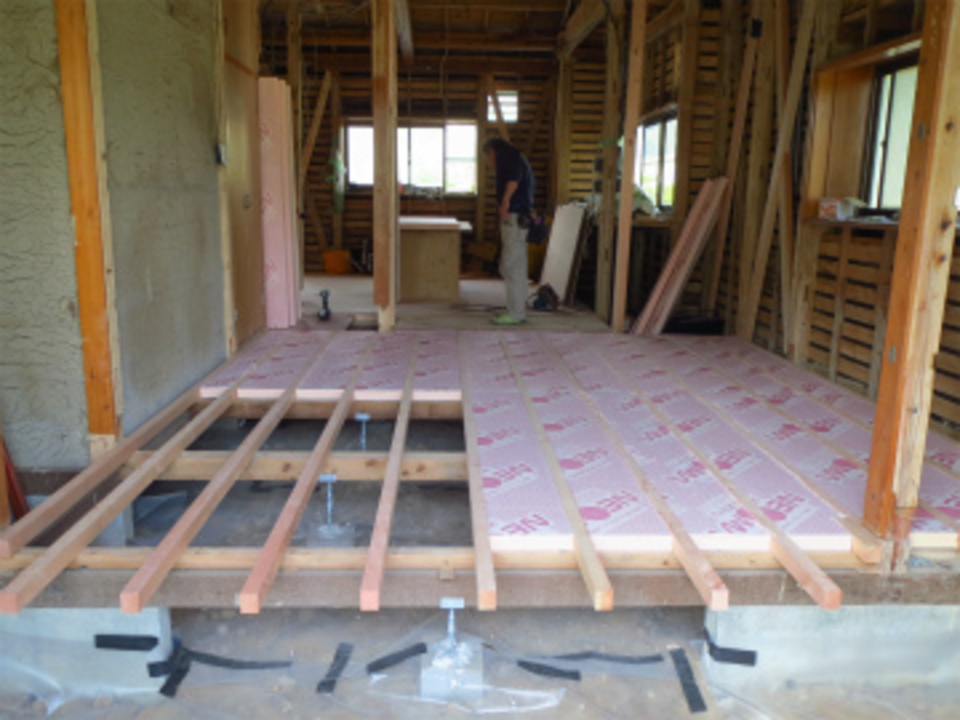

床張り

床張り

居間床の工事を進めています。床下には防湿シートを敷き込み、床束は鉄製の製品に換え調整が出来る様に直しました。床版熱材にはネオマホーム50mmを仕様します。

8. 2016年05月28日
壁断熱材充填

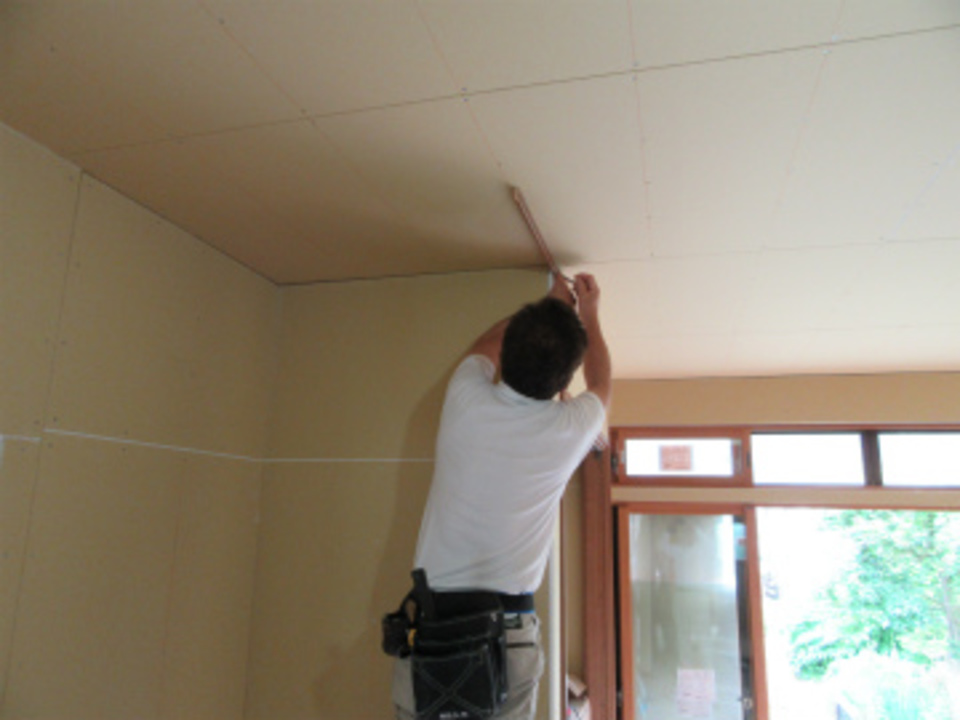

壁断熱材充填

天井が張れたので壁の断熱材を充填しました。南波大工さんはとても現場の進め方が綺麗で掃除なども行き届いています。本当に気持ちが良いので感謝します。

9. 2016年06月02日

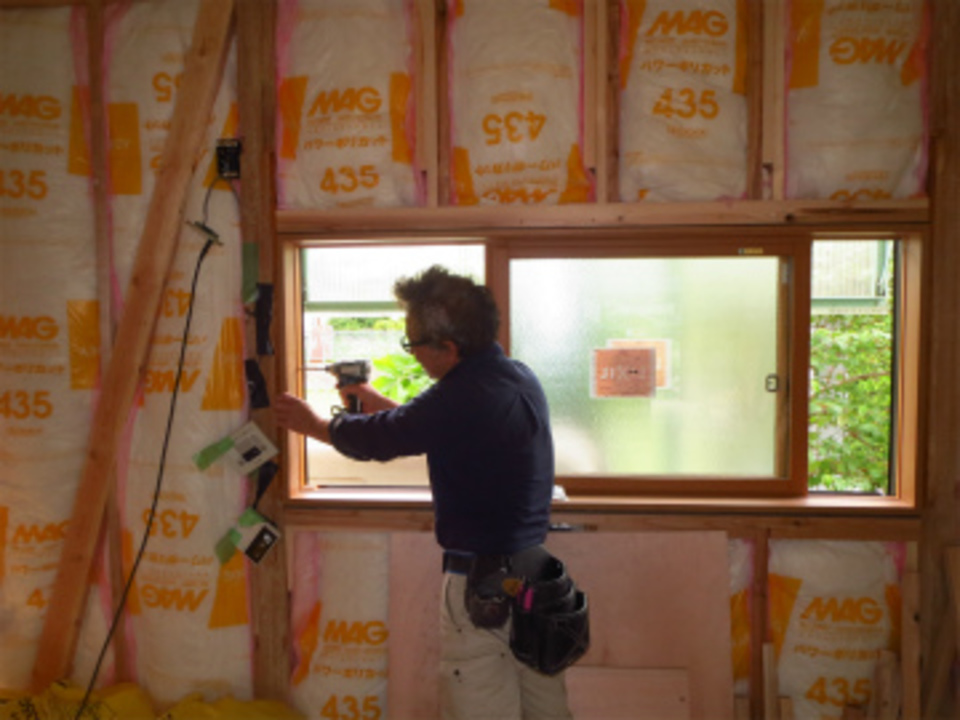

窓枠組立

窓枠組立

壁の断熱材充填が終わり、窓枠を組立取り付けました。これからドア枠なども取り付けるので繊細な仕事になって行きます。

10. 2016年06月04日
枠の取り付け

枠の取り付け

大きい窓の枠を組立取り付けました。サイズ大きいので作業台ではなく、床で組立をしました。

11. 2016年06月08日
壁張り

壁張り

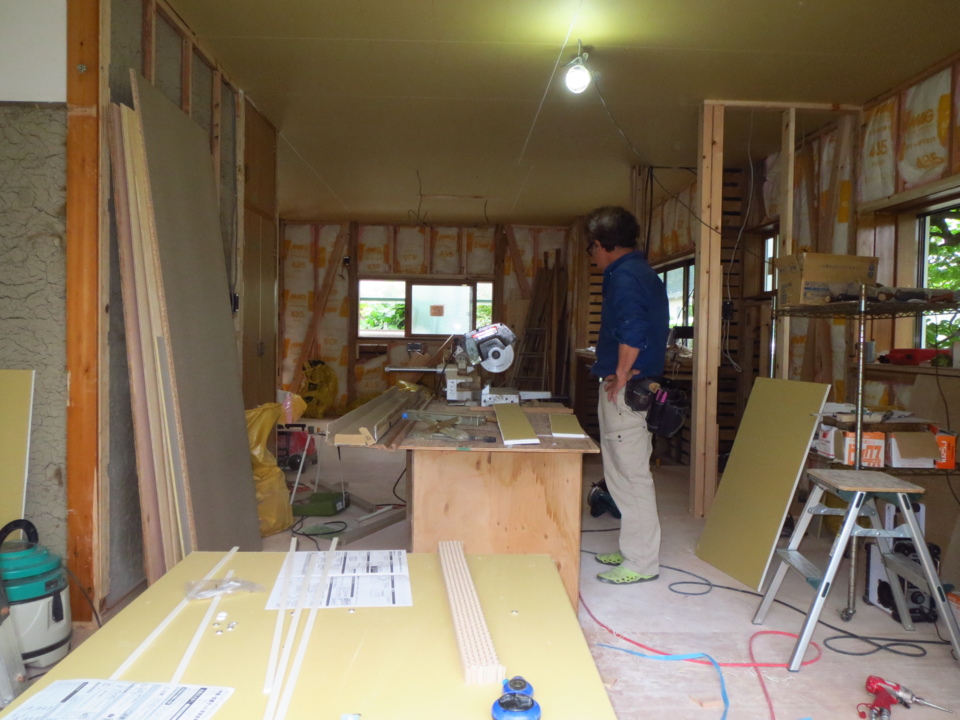

窓枠などを取付ながら壁のクロス下地のプラスターボードを張り始めました。

12. 2016年06月11日
木工事壁下地張り

木工事壁下地張り

今週も壁下地を進めながら下地石膏ボード貼りです。

13. 2016年06月14日
開口枠取付

開口枠取付

壁ボード張りも大分進みドア枠のケーシング(額縁)を取り付けました。

14. 2016年06月18日
ドア枠取付

ドア枠取付

リビングとダイニングの境壁は引き込みが出来る3本戸が付きます。床に敷居レールを取り付けました。開放的な空間に成ります。

15. 2016年06月20日

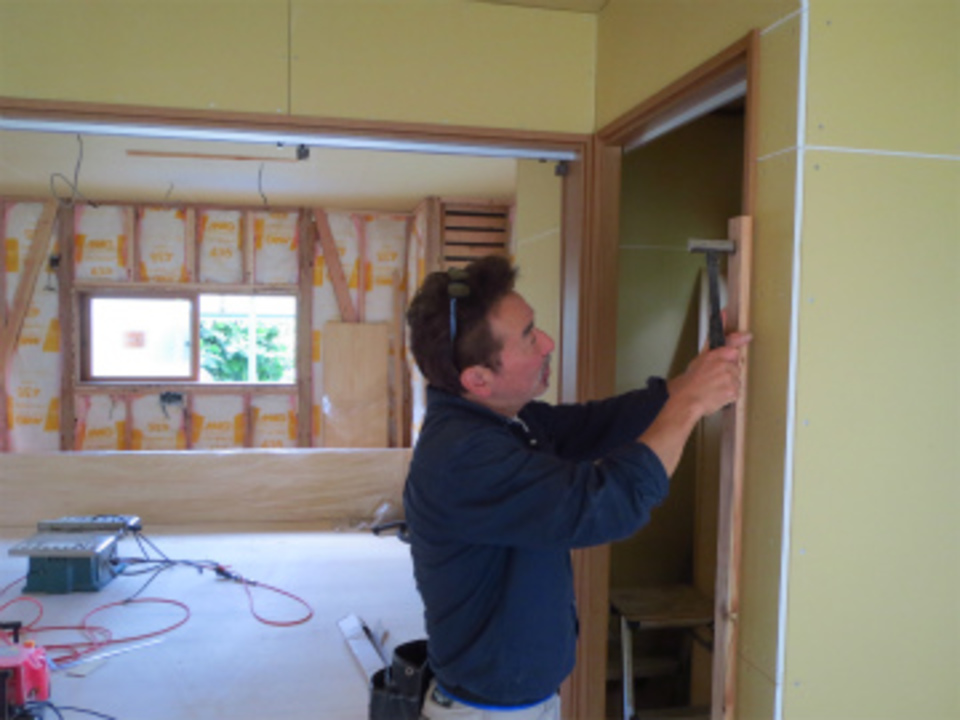

木工事巾木取付

木工事巾木取付

居間の巾木を取り付けています。もうじきこの部屋の木工事も終わります。

16. 2016年06月22日

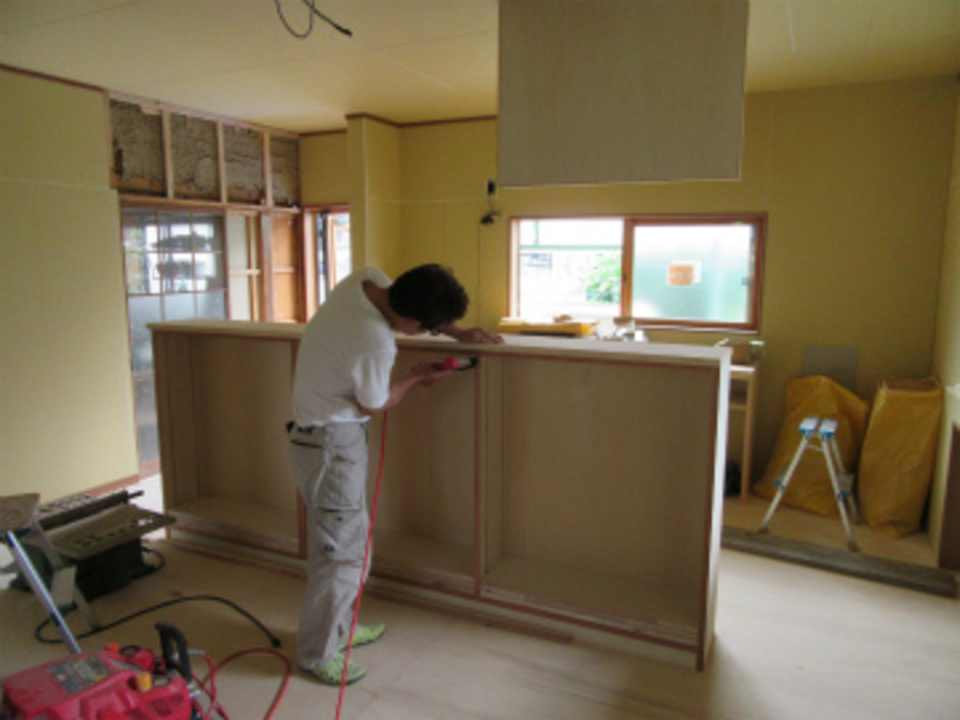

木工事棚取付

木工事棚取付

キッチンの棚を取り付けました。対面キッチンのカウンターを兼ねた収納です。

17. 2016年06月24日
収納家具

収納家具

キッチンの後ろに付く家具を取付ました。上段は引き出し下段は分別ゴミのケースが6個まで入ります。

18. 2016年06月27日
廻り縁取付

廻り縁取付

ダイニングキッチンとリビングまとめ工事に入りました。天井廻り縁を取り付けています。

19. 2016年06月29日
内装工事

内装工事

リビングの内装工事に入りました。丁寧に施工しています。

20. 2016年07月02日
広縁の工事

広縁の工事

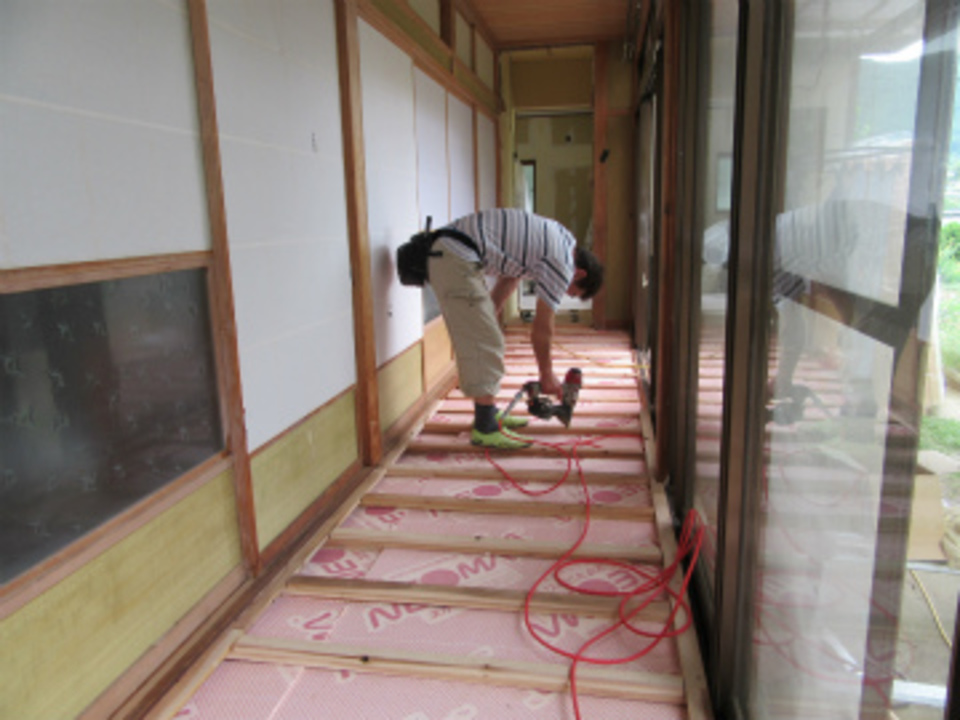

木工事はリビングダイニングキッチン~広縁に移っています。ここでは主に断熱工事が中心で床と窓を強化します。

21. 2016年07月06日

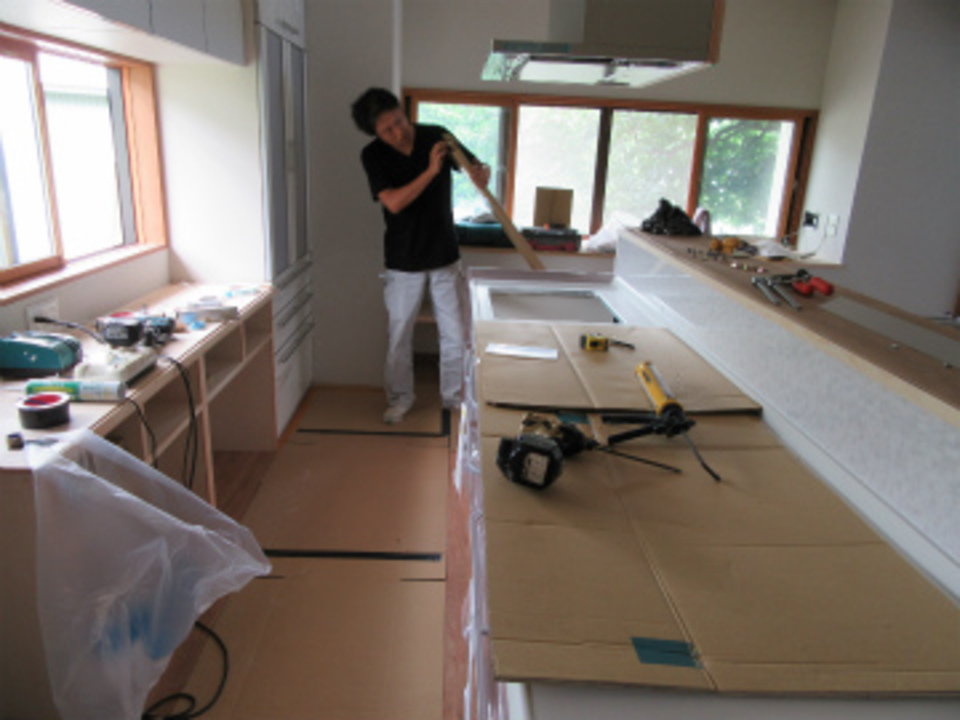

システムキッチン組立

システムキッチン組立

いよいよキッチンが完成します。現在仮設キッチンを洗面所に作りU様に使って頂いていますが、これで来週配管を終わらせ使用開始します。引越し移動が終わると和室2室の断熱工事を始めます。

22. 2016年07月09日
キッチン電気まとめ

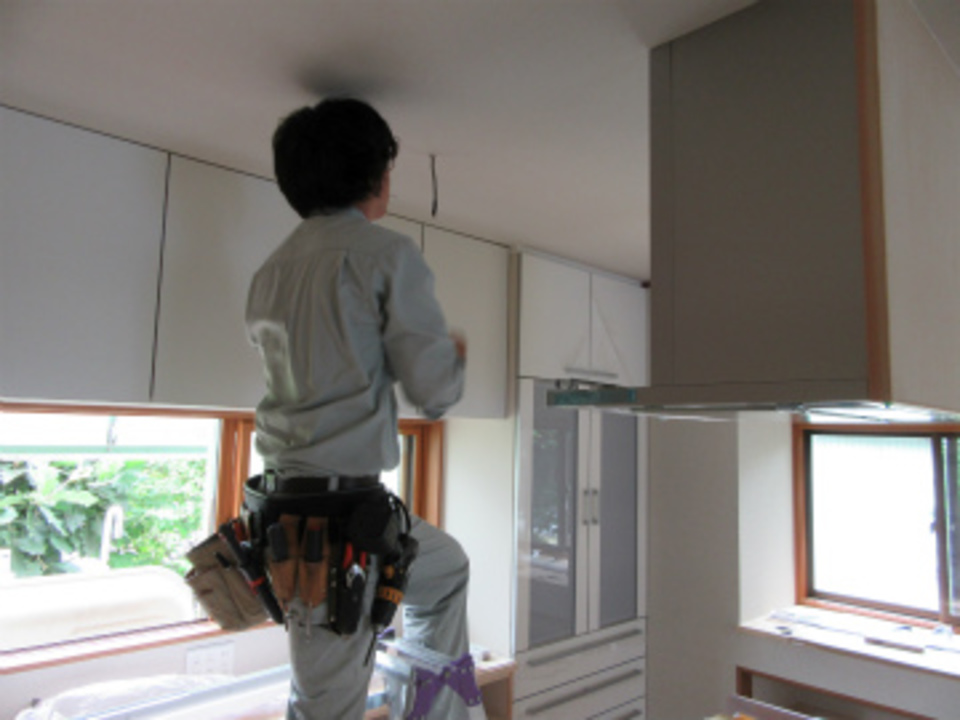

キッチン電気まとめ

キッチンの組立が終わり電気工事もまとめに入りました。もう少しでキッチンが完成します。とても楽しみです。

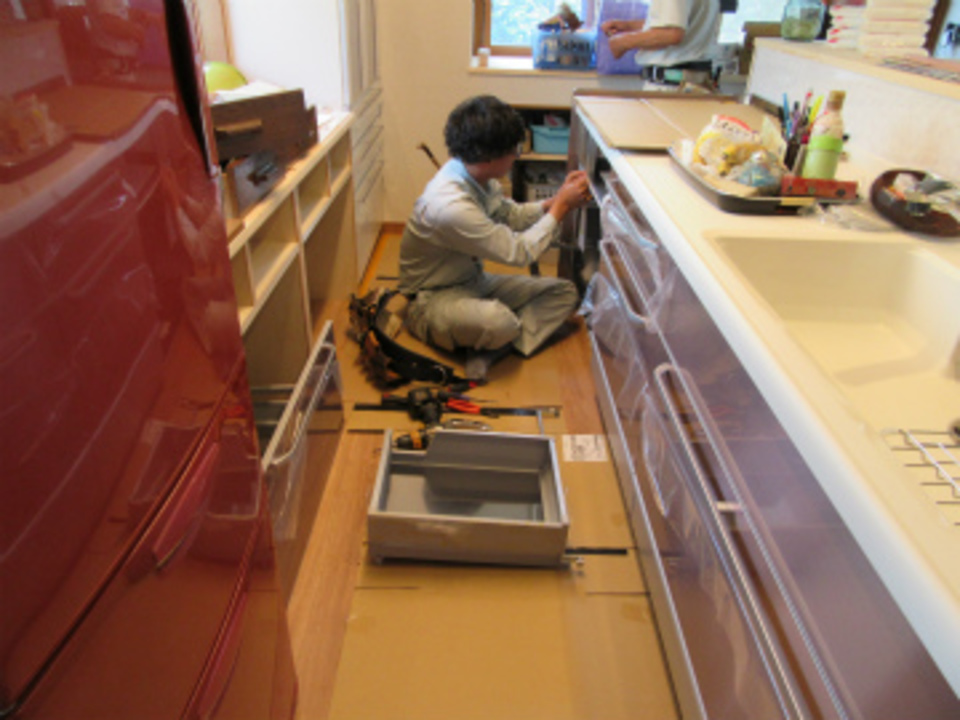

23. 2016年07月12日
和室床断熱工事

和室床断熱工事

木工事はキッチン・居間・広縁が終わり和室8帖の床断熱工事に入りました。床下に防湿シートを張り硬質ウレタン製断熱材を充填します。床を剥いで充填するので隙間が内容に施工できます。

24. 2016年07月16日
木製建具工事

木製建具工事

出窓したの建具を取り付けました。金属のレールに交換して滑りも良くなりました。

25. 2016年07月20日
設備工事

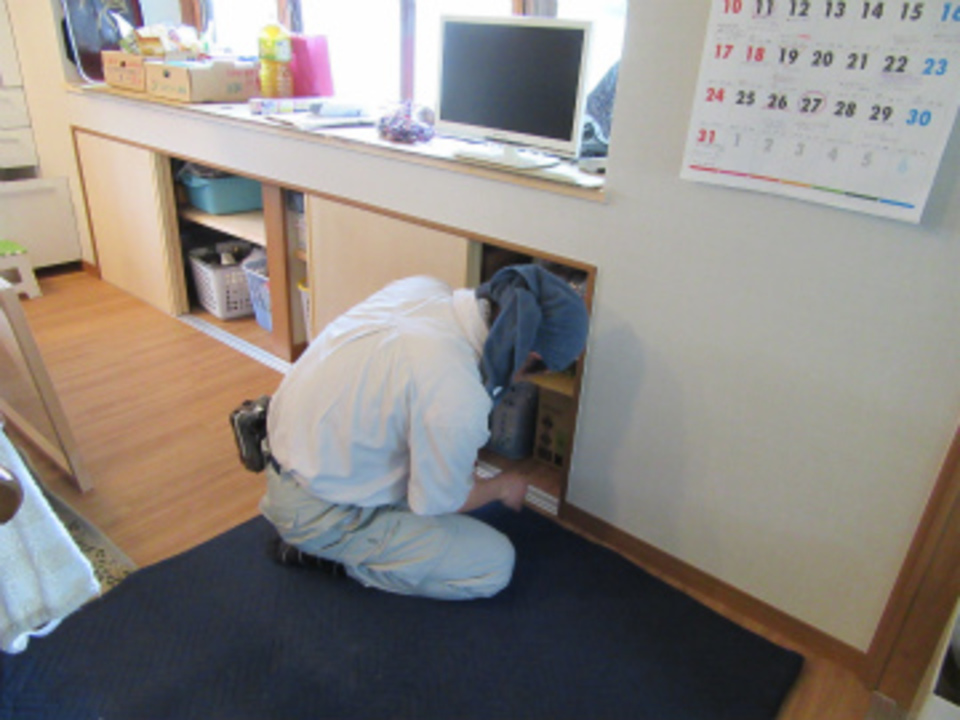

設備工事

水道を切り替えします。これで新しいキッチンが使用出来る様に成りますが、U様のご希望で調理器具はスーパーラジェンドヒーターなる物を取り付けます。また後日報告致します。

26. 2016年07月23日
電気工事

電気工事

照明器具を取付いよいよキッチン使用開始です。

27. 2016年07月29日
クリーニング

クリーニング

内装・電気とまとまりリビングは使用出来る状態なのでクリーニングをして使用開始致します。他のヶ所の工事は残っていますが、完成した部屋に引っ越ししないと工事が進みません。住みながらのリフォームではそんな状況もあり大変な事もあります。

28. 2016年08月02日
洗面所出窓修理

洗面所出窓修理

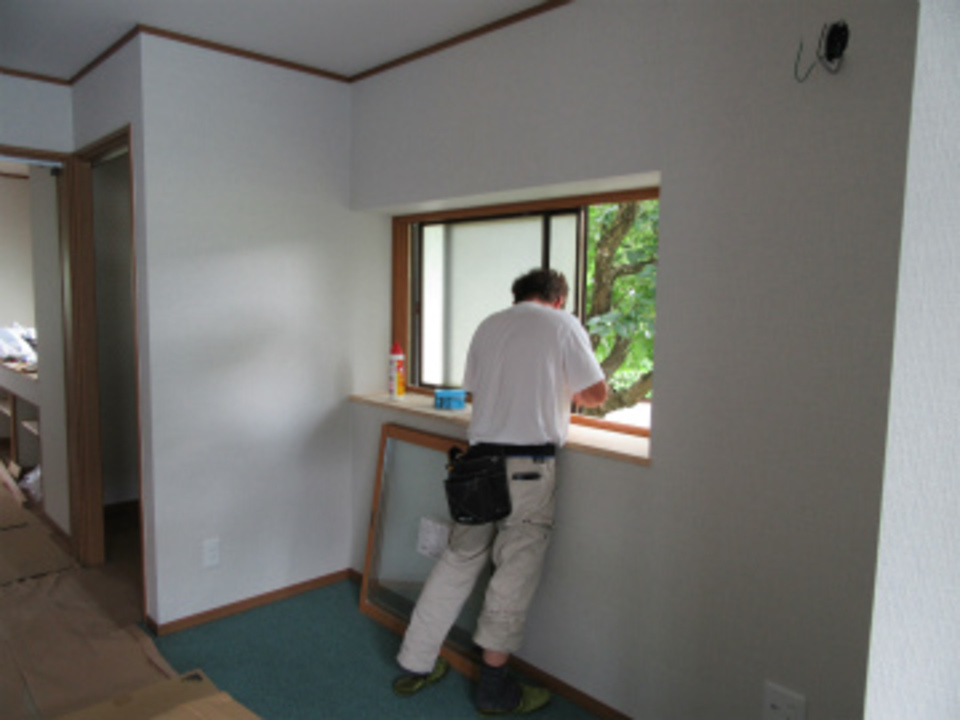

洗面所の窓を交換しました。蛇口と洗面流しの位置が悪く使いやすい様に窓を高くしました。

29. 2016年08月06日

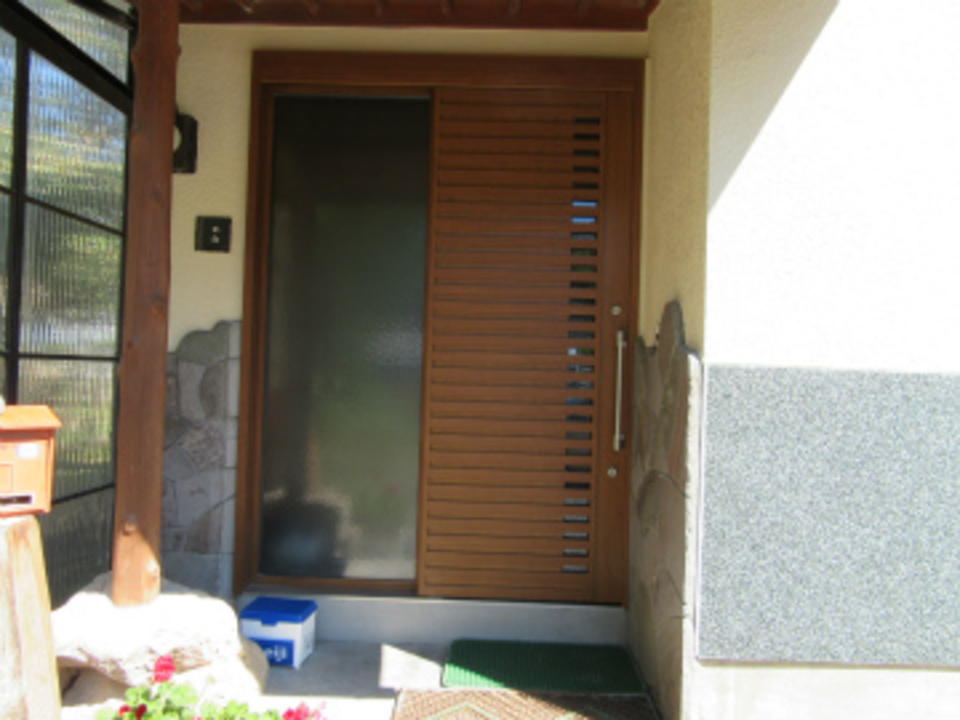

玄関サッシ交換

玄関サッシ交換

玄関サッシ交換が終わり壊した部分の補修をしました。U様にもデザイン・断熱性能を気に入って頂きガラス面が大きいので明るくなったと、喜んで頂きました。

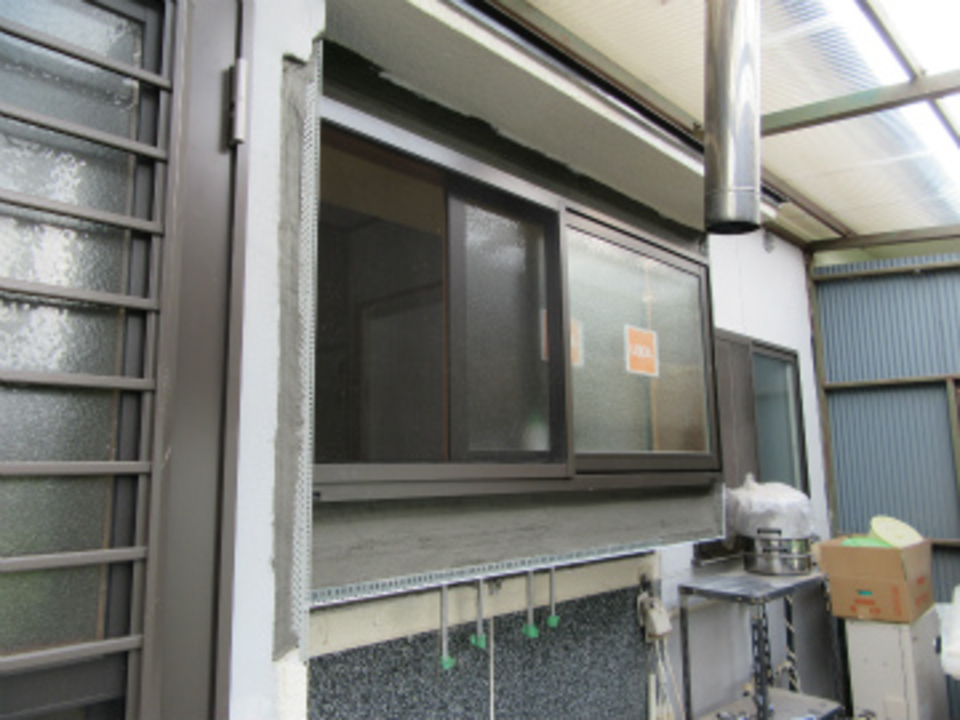

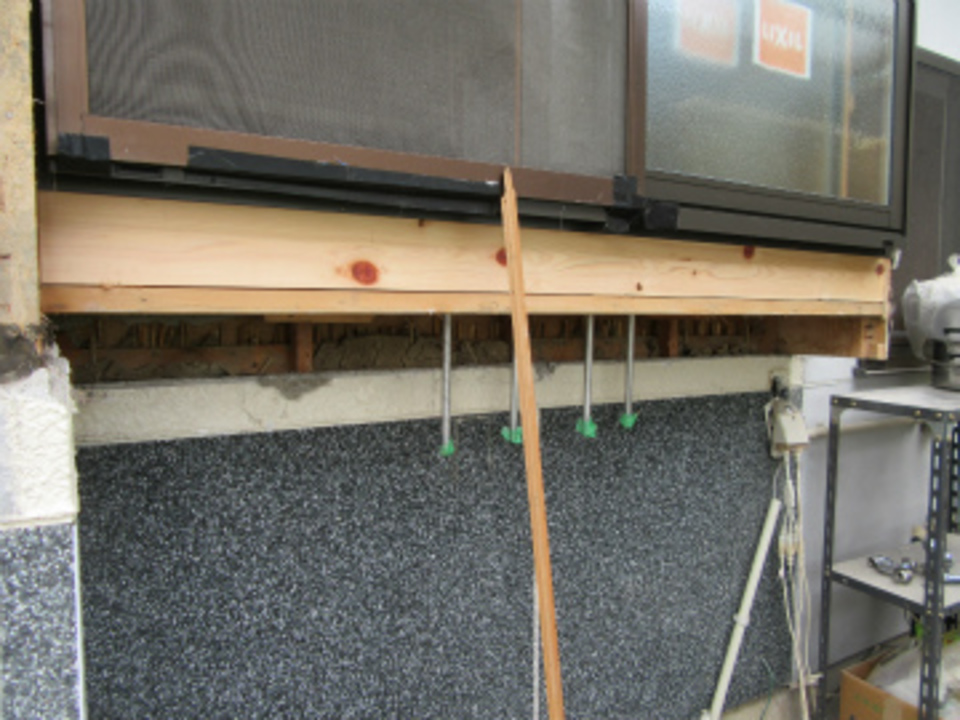

30. 2016年08月11日
左官工事

左官工事

盆前に外部は左官工事を終わらせ休みの後仕上げの塗装に入ります。

31. 2016年08月23日
完成

完成

盆明けまとめ工事を行い完成しました。リビング床は足元が暖かいカーペットで仕上げ、床・天井・壁と断熱補強しているので冬も快適に使って頂けます。

32. 2016年08月23日
トイレ完成

トイレ完成

リビング横に設置したトイレです。こんなトイレが欲しかったとU様にお褒め頂きました。また近所の人が来た時に綺麗な扉がついているので、トイレだとは思わなかったと言われたそうです。

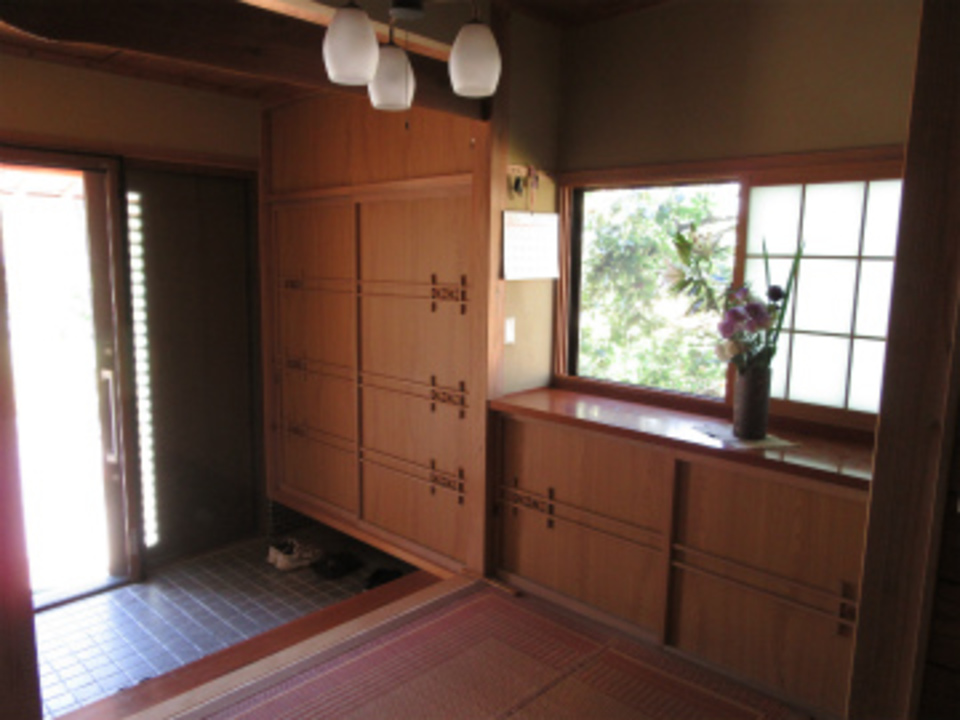

33. 2016年08月24日
玄関の完成

玄関の完成

玄関は高性能サッシに交換しました。片引きとなので網戸の収納もよく開けっ放しにできるので便利です。

34. 2016年08月24日
玄関の完成

玄関の完成

玄関下駄箱の上も断熱窓交換をしました。障子の様な柄なので、実に違和感が無く仕上がりました。最新鋭の玄関引き戸のデザインもマッチしています。

35. 2016年08月25日
キッチン完成

キッチン完成

少しでも早く使いたいとの事で、水・お湯の接続後使用開始しました。

36. 2016年08月25日
ダイニングの完成

ダイニングの完成

対面キッチンになり広々したダイニングになりました。以前の廊下の面積もダイニングにまわせた結果採光も大きくとれ風通しの良い部屋になりました。

37. 2016年08月26日

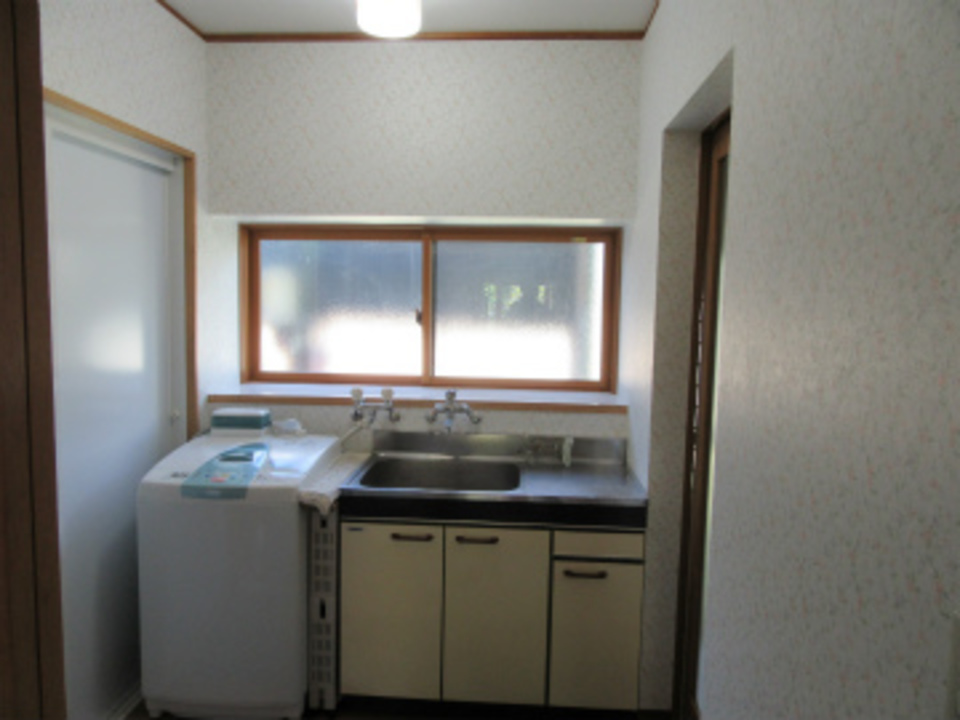

洗面所の完成

洗面所の完成

最後に洗面所の完成です。ここでは断熱窓取付を中心の工事をしました。以前使っていた流しを今回も使い洗濯・掃除が楽にできるようにしました。

今回U様の家リノベーションはこれで終了しましたが、住みながらの工事で居住空間の移動があったりと大変な部分が多かったと思います。しかし引渡しの時に色々な部分が快適に使えるようになり、また気候の良い時期だったのでよかったと言って頂きホットしています。これからもご不便等ございましたら気軽にお声を掛けて頂けたらと思います。

ありがとうございました。
