太陽と共に暮らす~OMの家
上田市 新築 I様
目的別にみる|新築
物件データ
住所 | 上田市五加 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材 土台 | 木曽桧 |
県産材 柱 | 木曽桧 |
県産材 梁 | 長野県産杉 |
延べ床面積 | 131.95㎡(39.83坪) |
現場監督 | 堀内 義彦 |
設計コンセプト | 塩田平に分譲された土地へ建築します。 四季を通じ降り注ぐ太陽のエネルギーをOMソーラーが効率よく暖房・給湯へと利用します。又、冬には薪ストーブが活躍する自然エネルギーを積極的に利用するエコ住宅です。 ご家族4人が、くつろげる空間つくりを心掛け設計を進めました。 設計担当 平林 孝 |
建築中レポート
- 1. 2016年11月16日
-
地鎮祭
本日 地鎮祭が行われました。
天気にも恵まれて、順調に工事もスタートできそうです。
工事完成まで「安全第一」でがんばります。
- 2. 2016年11月24日
-
基礎工事

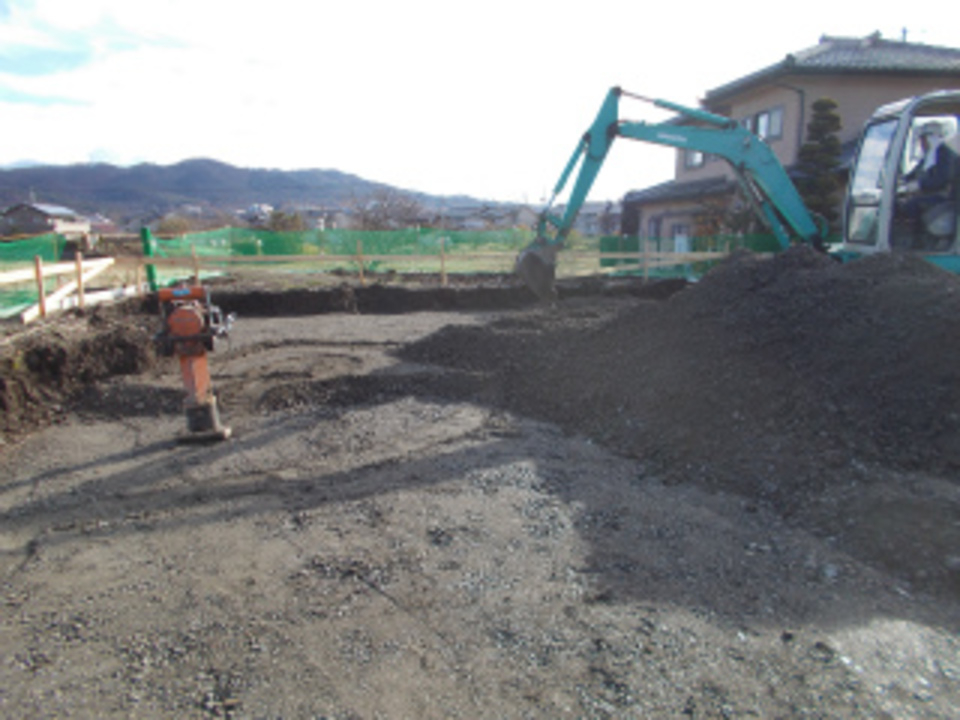

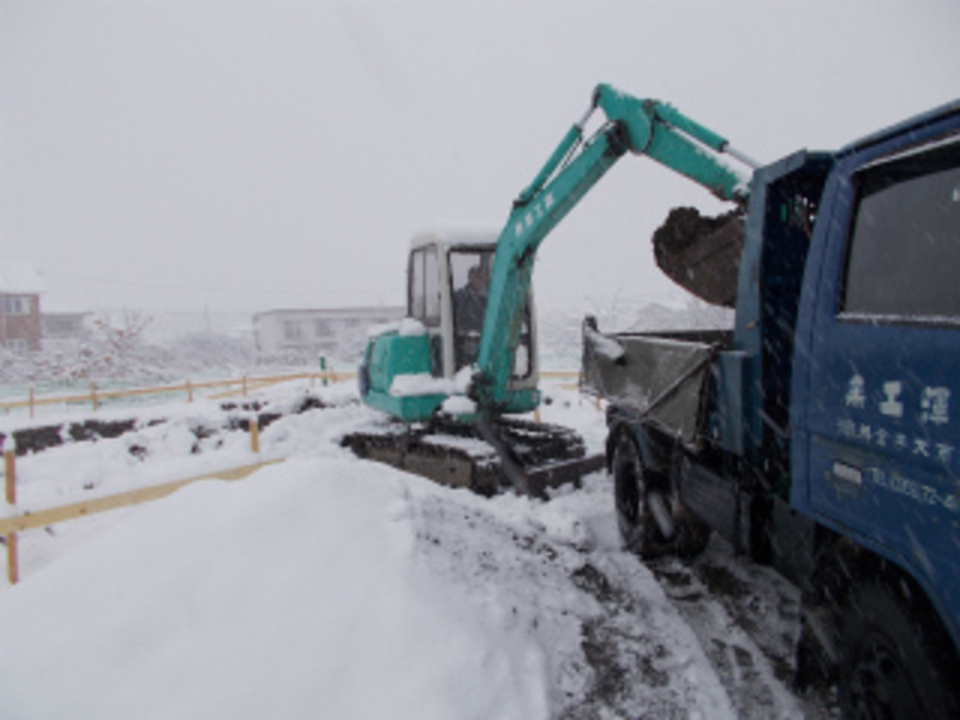

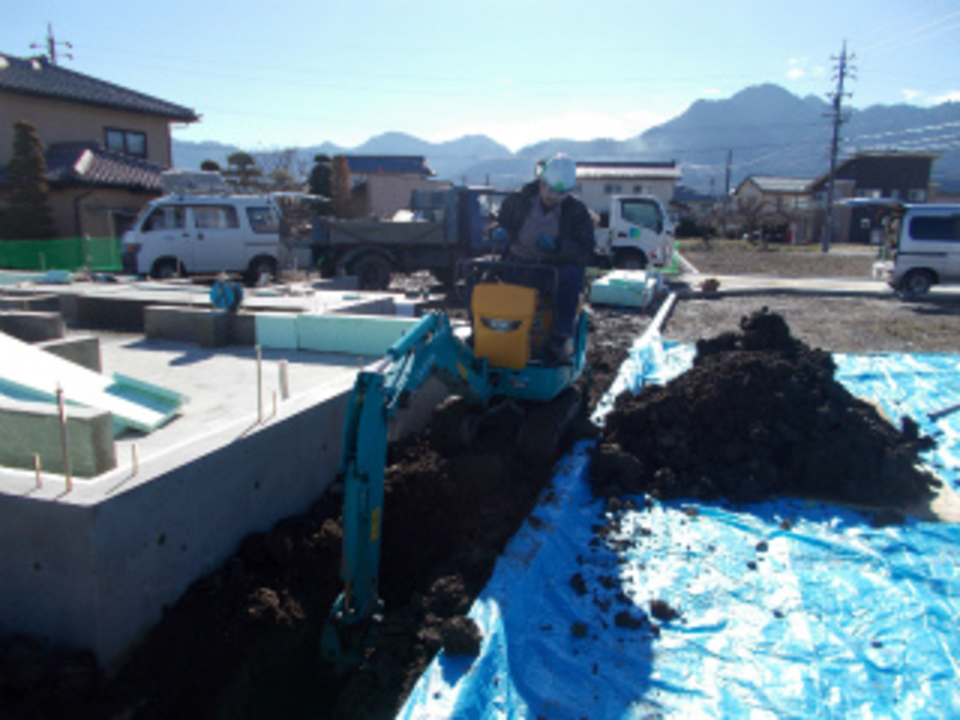

基礎工事が始まりました。
造成地の盛り土部分の土を搬出し、砕石に入れ替えています。
- 3. 2016年11月28日
-
砕石
基礎 耐圧盤下の砕石が敷きならされて、転圧をかけています。
- 4. 2016年12月01日
-
型枠

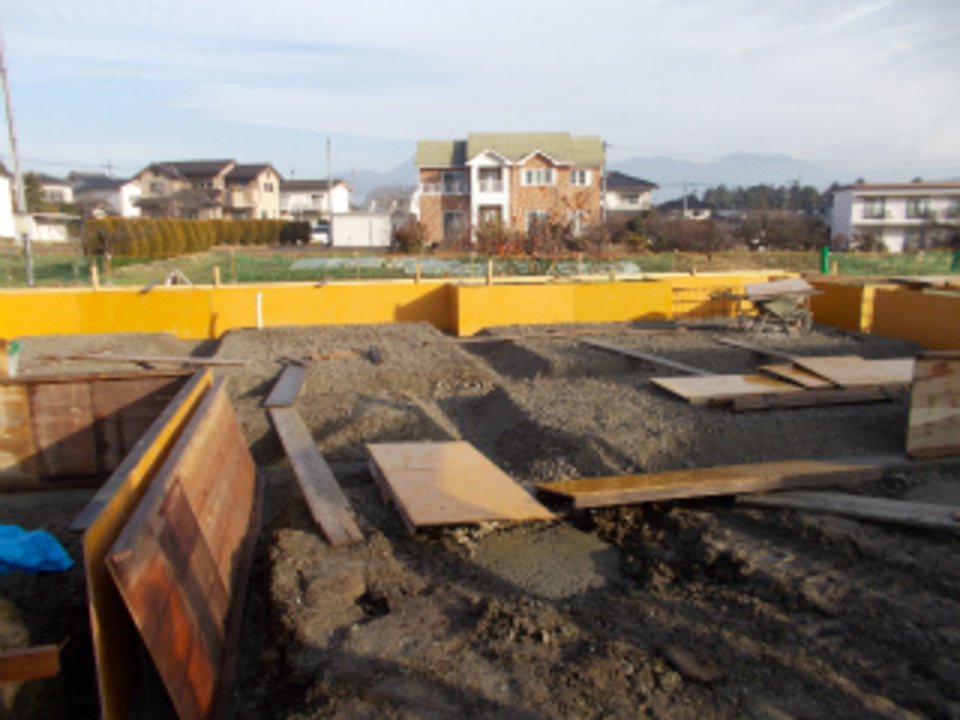

砕石の敷きならしが終了し
外周部の捨てコンクリートが打設されました。
外周部の型枠の建て起しを行っています。
- 5. 2016年12月06日
-
鉄筋

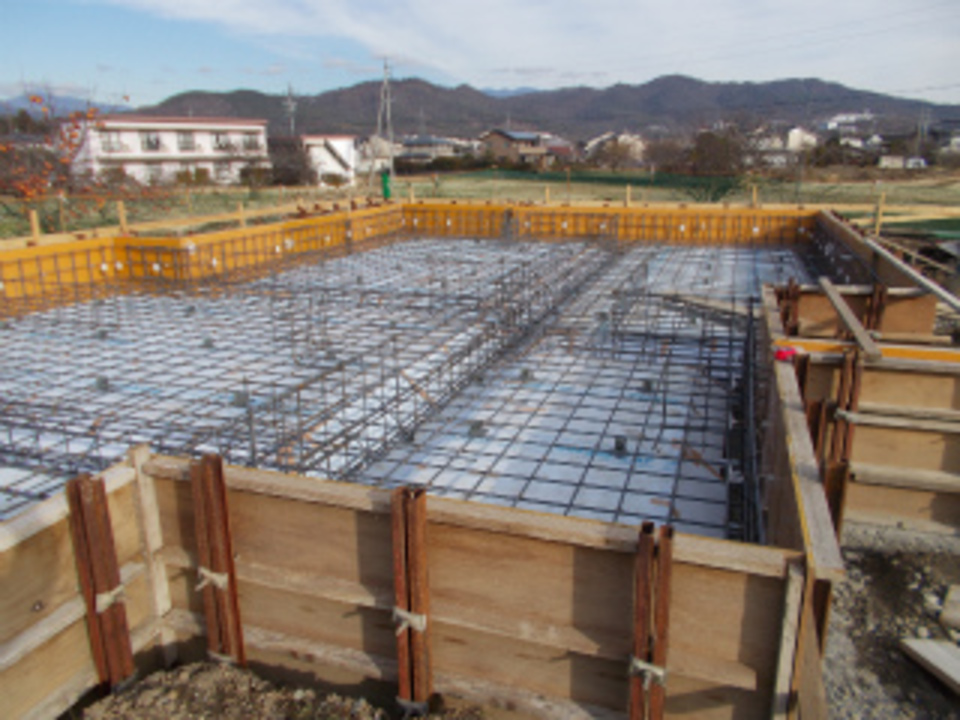

外周部の型枠の建ておこしが終了し

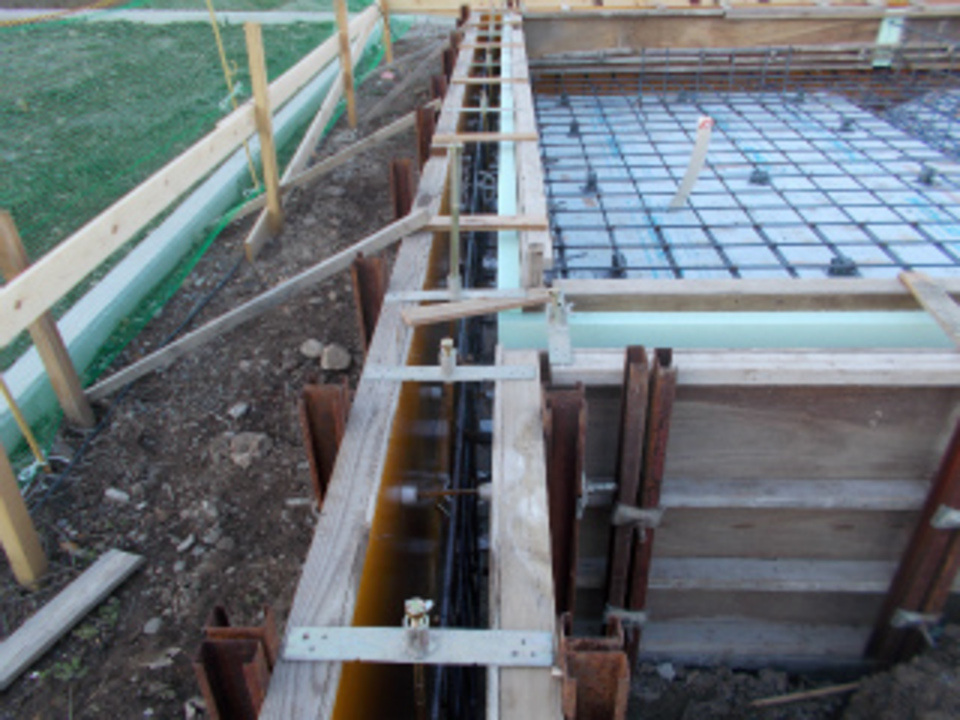

鉄筋が組みあがりました。
- 6. 2016年12月08日
-
アンカーボルト
基礎 型枠のくみ起しが終了し
土台を固定する アンカーボルトがセットされました。
- 7. 2016年12月14日
-
設備
基礎工事がほぼ終了し
外周部の給排水設備工事が行われています。
- 8. 2016年12月17日
-

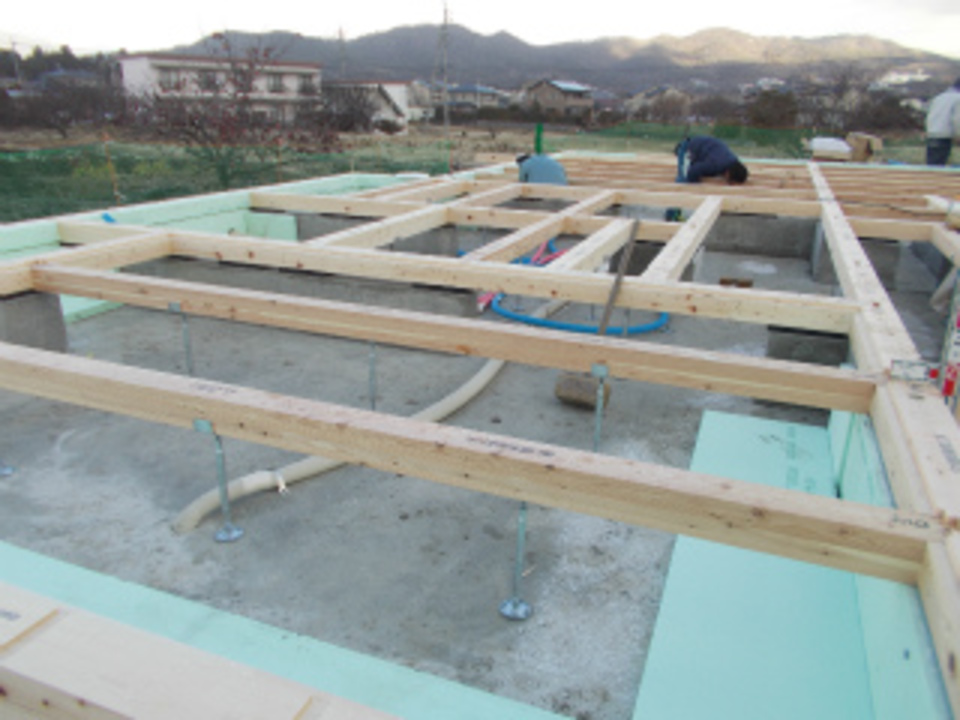

土台
土台(木曽檜)の据付が始まりました。
- 9. 2016年12月20日
-
建て方
本日は、建て方当日です。
12月にしてはおだやかな気候で 絶好の建て方日和です。
作業も順調に進んでいます。
- 10. 2016年12月28日
-
屋根

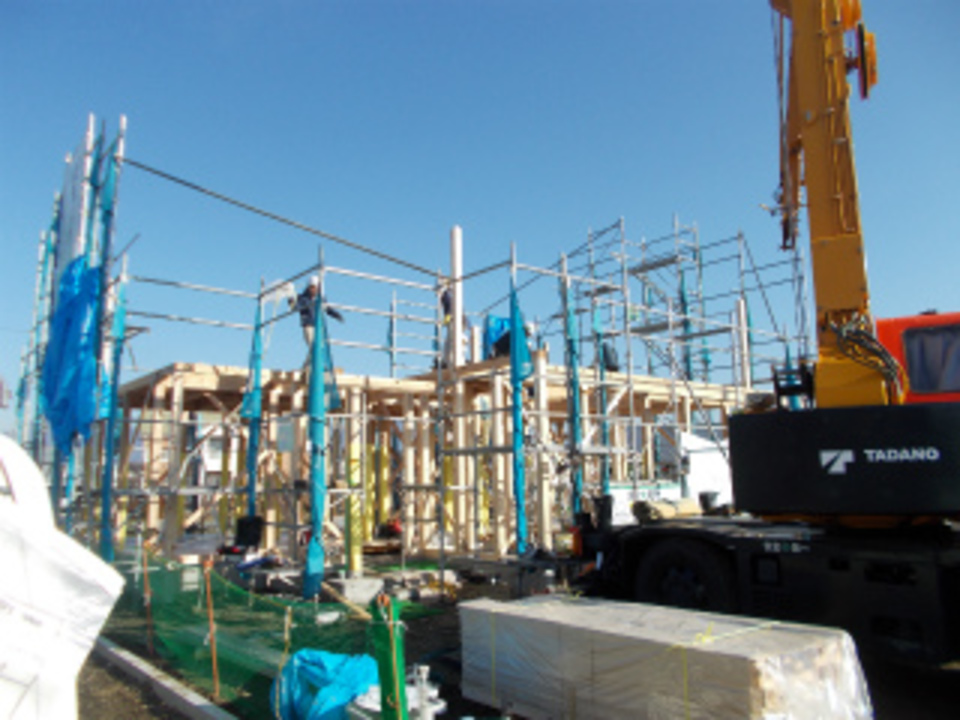

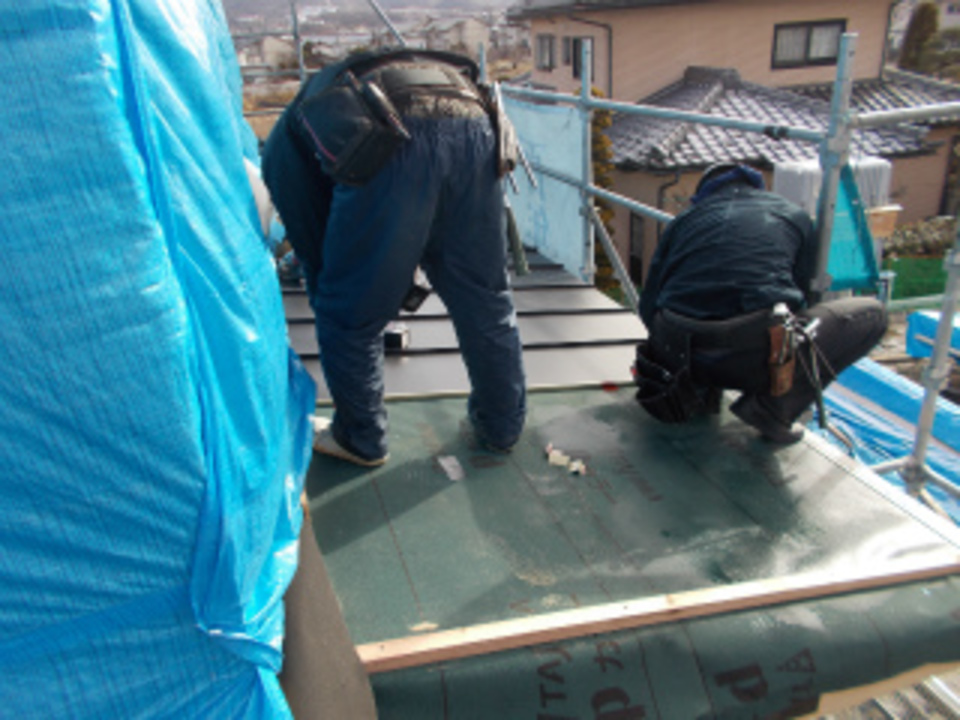

建て方が終了し
屋根の板金工事が進んでいます。
- 11. 2017年01月10日
-
OM

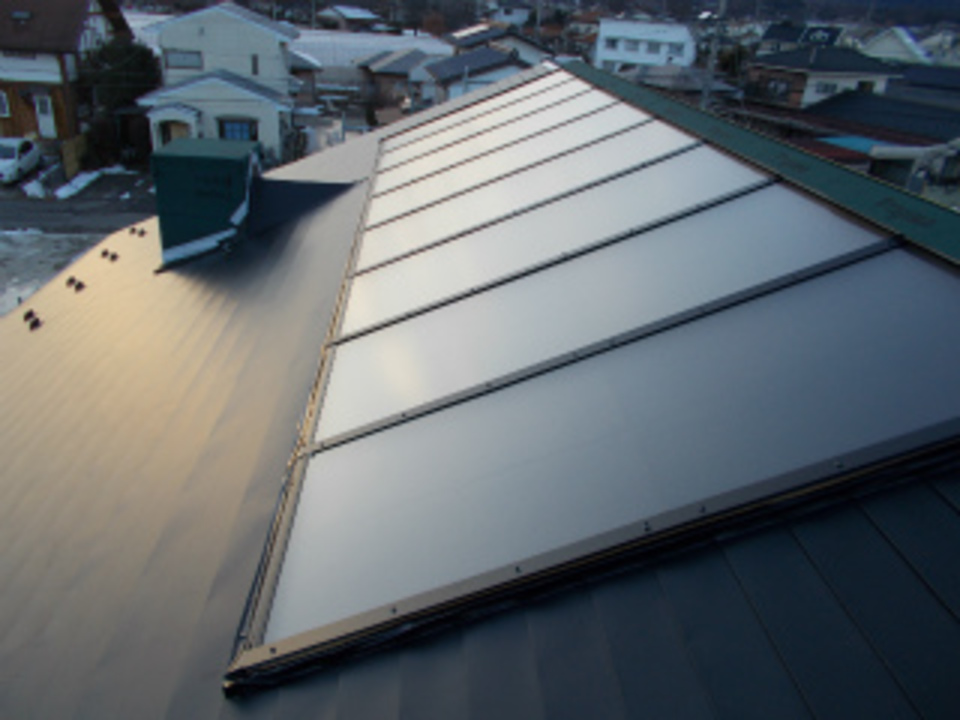

大屋根にOMソーラーのパネルが取り付けられました。
- 12. 2017年01月13日
-
筋交
筋交・ホールダウン金物などが取り付けられています。
- 13. 2017年01月17日
-

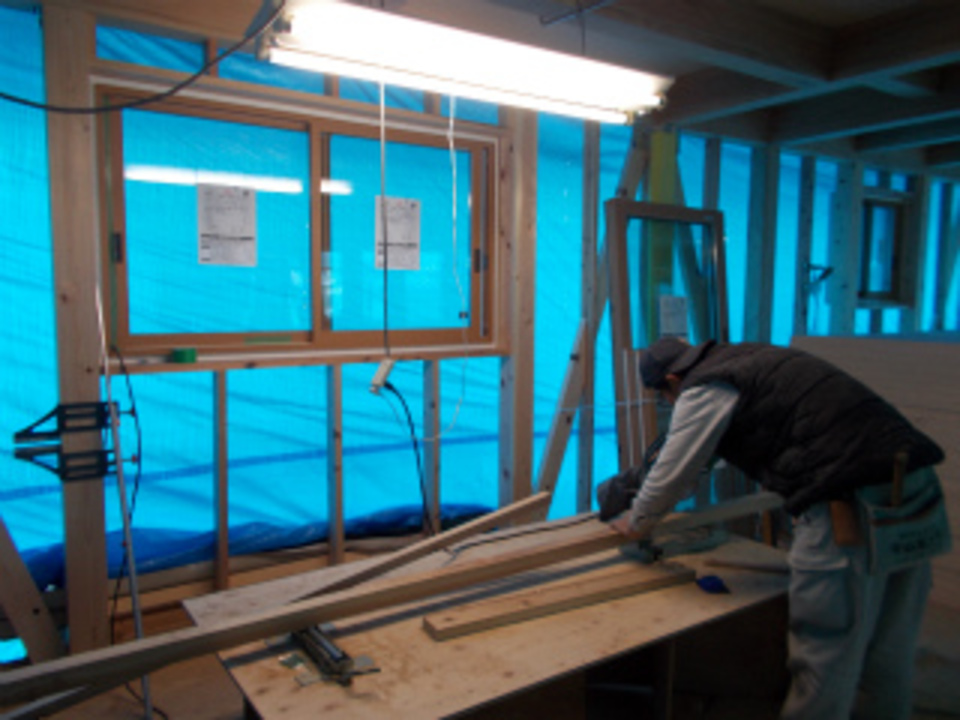

窓

窓サッシの取り付けが始まりました。
- 14. 2017年01月20日
-
玄関
玄関ドアサッシを取り付けています。
- 15. 2017年01月26日
-
外部

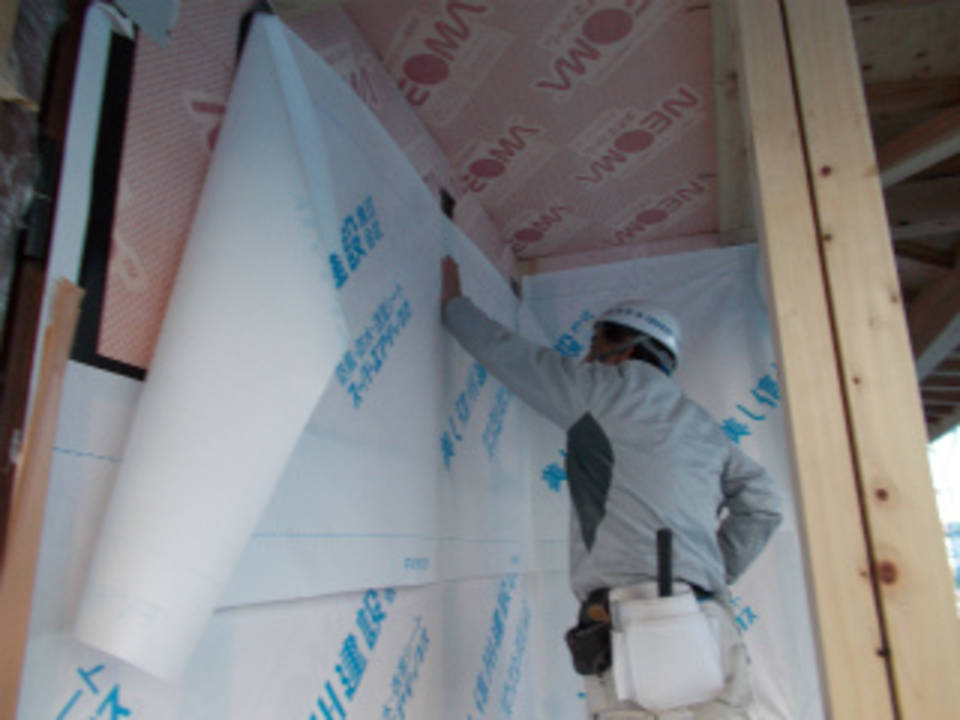

外壁の断熱材が取り付けられて、タイベックシートを張っています。
- 16. 2017年01月31日
-

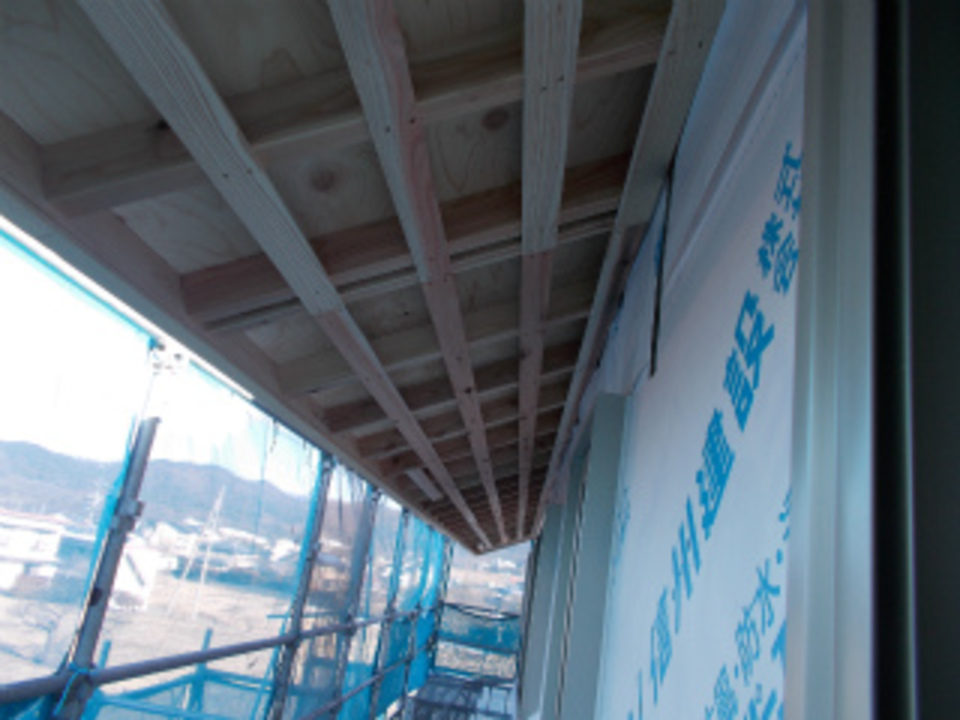

軒天
軒天の下地組が出来てきました。
- 17. 2017年02月03日
-
玄関軒天

玄関軒天部分の珪酸カルシウム版が張れました。
- 18. 2017年02月07日
-

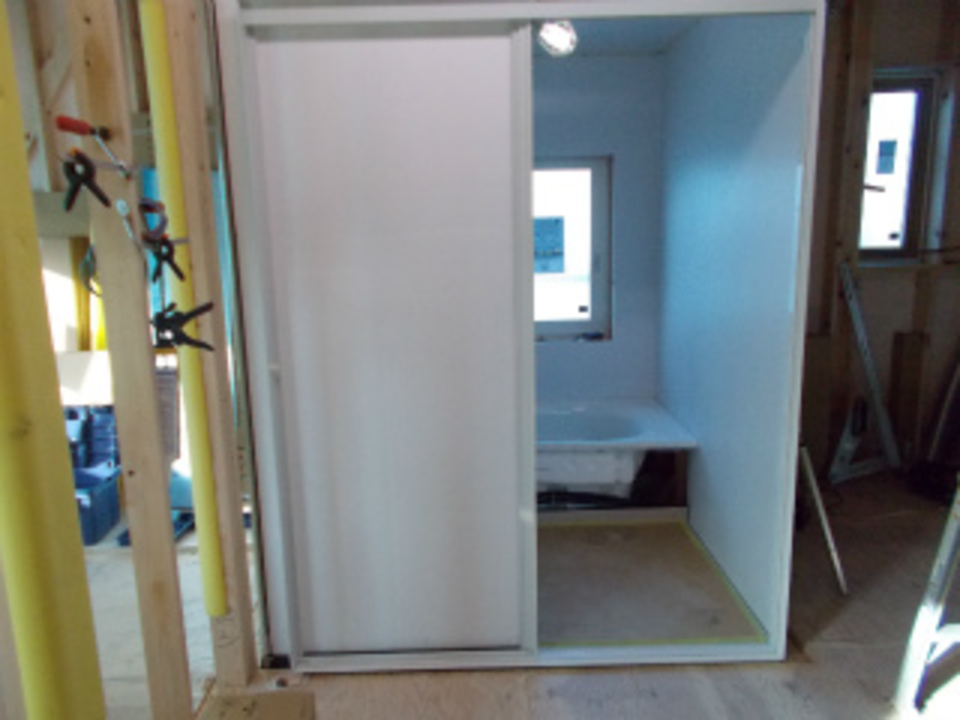

お風呂
ユニットバスの組立が進んでいます。
- 19. 2017年02月09日
-

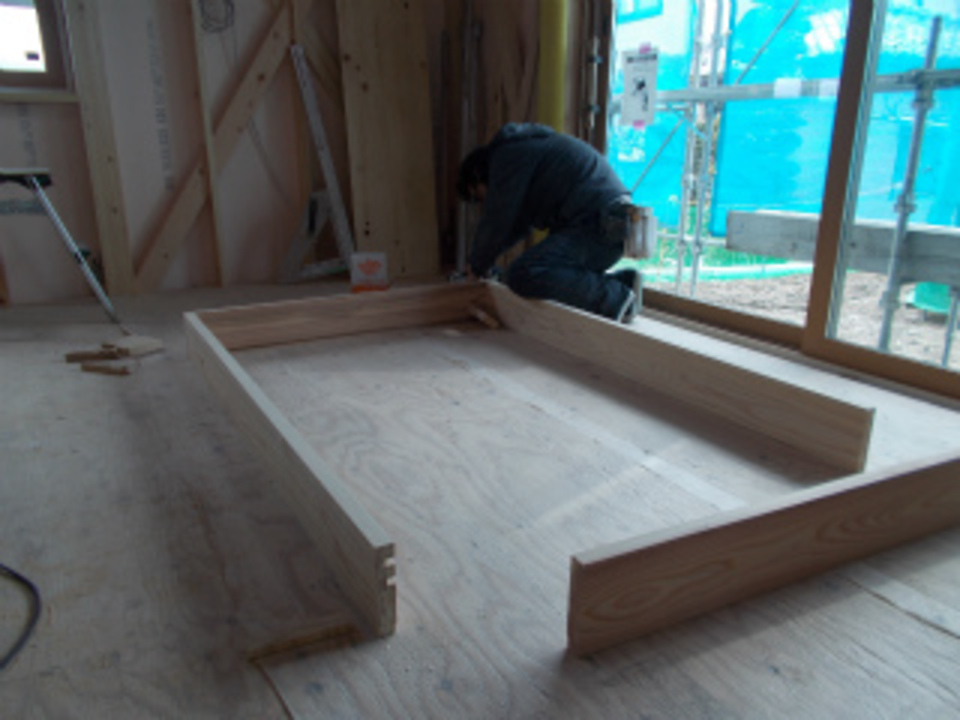

枠材
南波棟梁 内部木製枠の組立に取り掛かっています。
- 20. 2017年02月15日
-

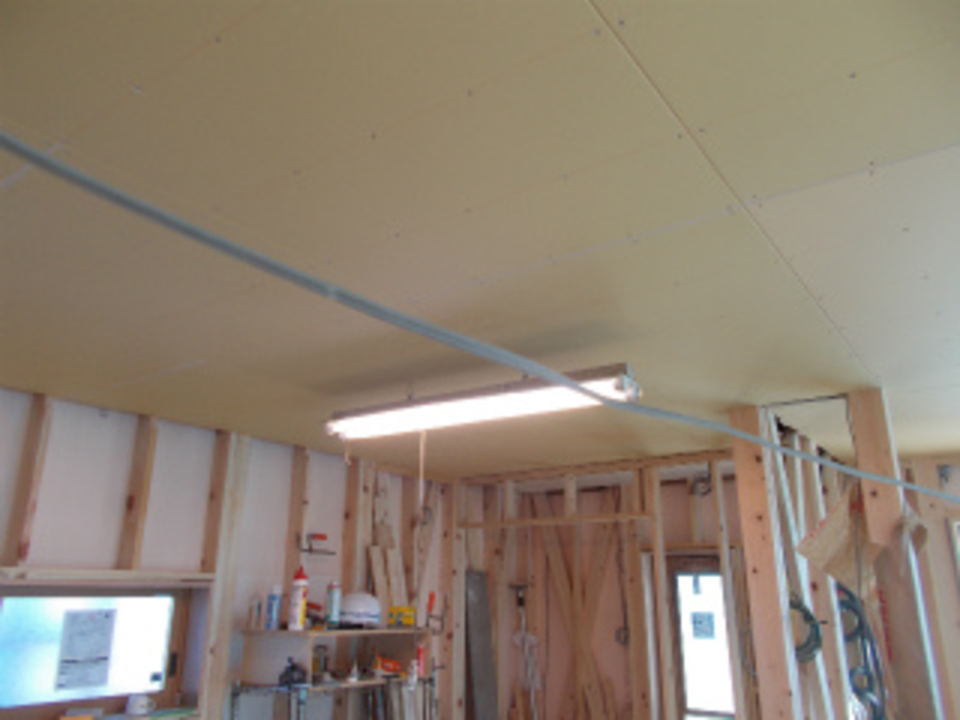

天井
LDKの天井 ボードが張れました。
- 21. 2017年02月18日
-
吹き抜け

2階の吹き抜け部分の天井が張れました。
- 22. 2017年02月22日
-

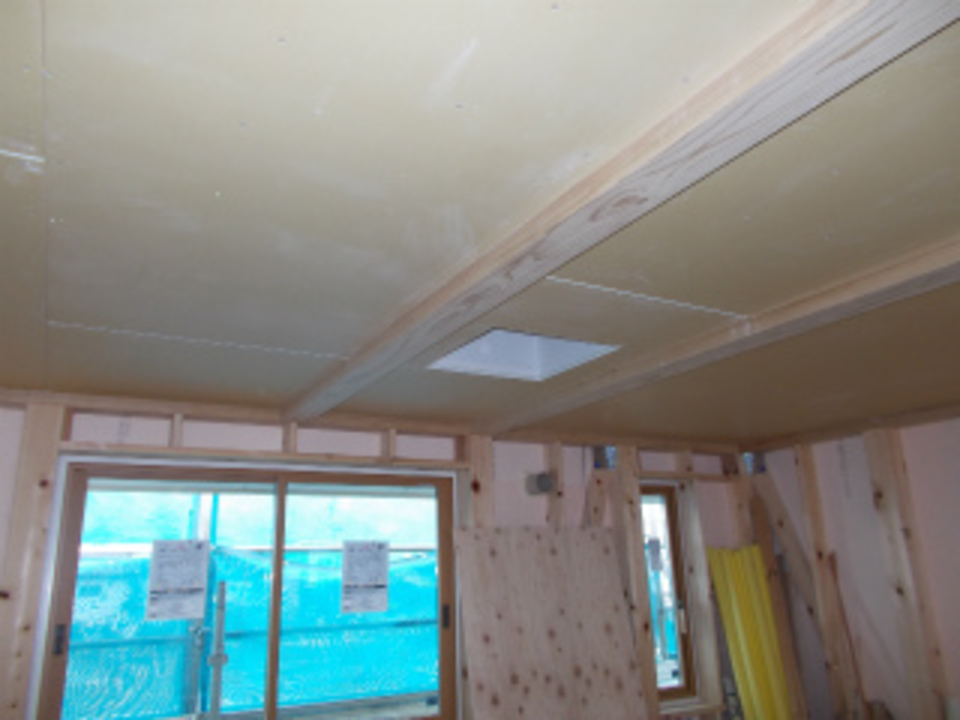

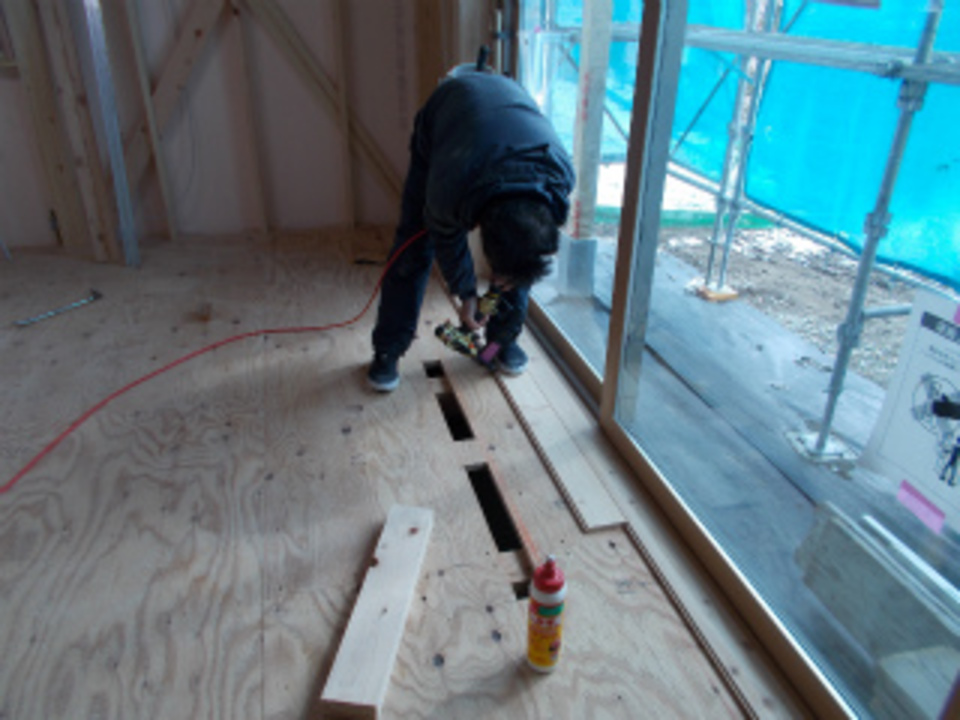

フローリング
床のフローリング(信州産唐松)の張りが始まりました。
- 23. 2017年02月27日
-
和室
床のフローリング張りが終了し、南波棟梁 和室の天井を張っています。
- 24. 2017年03月03日
-

格子
2階吹き抜け部分
格子の取付が行われています。
- 25. 2017年03月08日
-

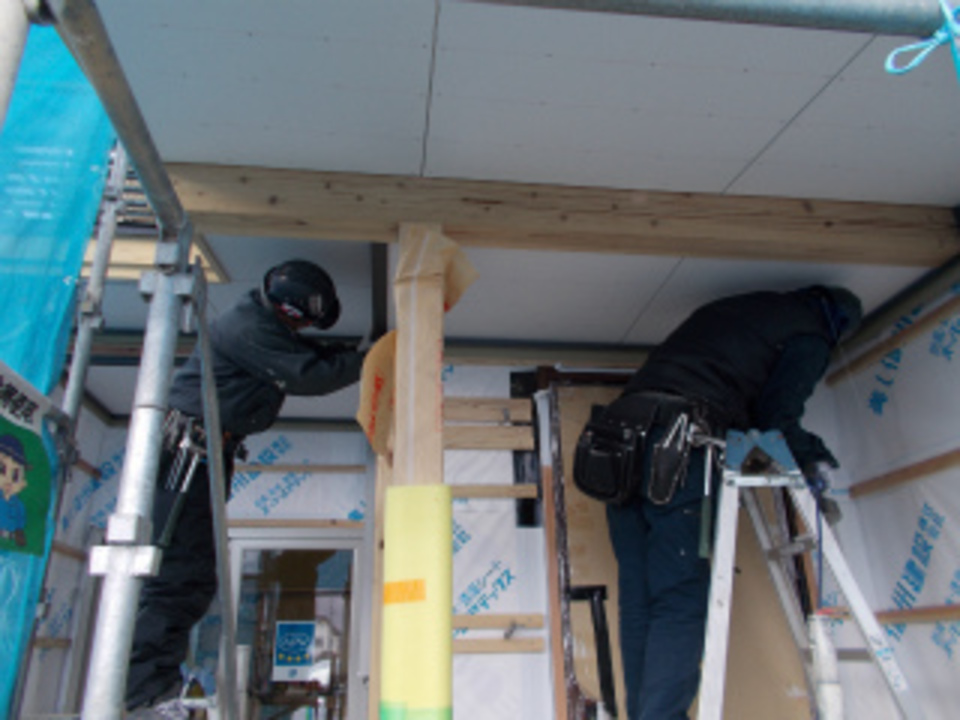

外部
外壁の板金工事が始まりました。
壁のガルバリウム鋼板スパンドレルを張る前に、見切り材などやく物を取り付けています。
- 26. 2017年03月13日
-

収納
2階収納の枕棚を取り付けています。

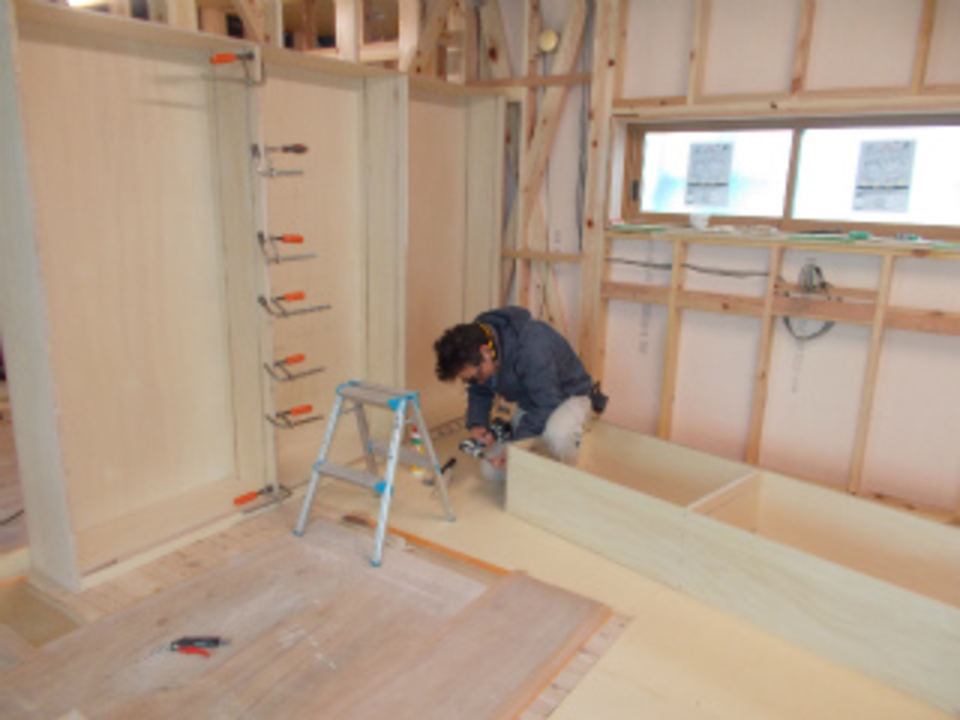

- 27. 2017年03月15日
-
棚
キッチン横の収納だなを組み立てています。
- 28. 2017年03月21日
-

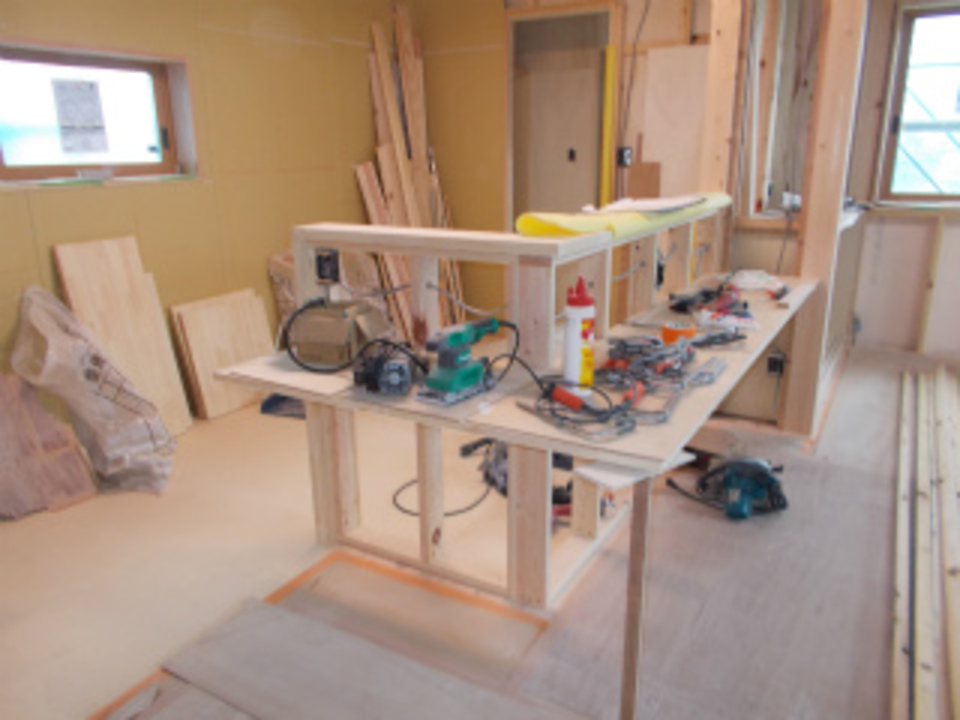

キッチン
システムキッチンが取付られる対面式のカウンターを作っています。
- 29. 2017年03月23日
-

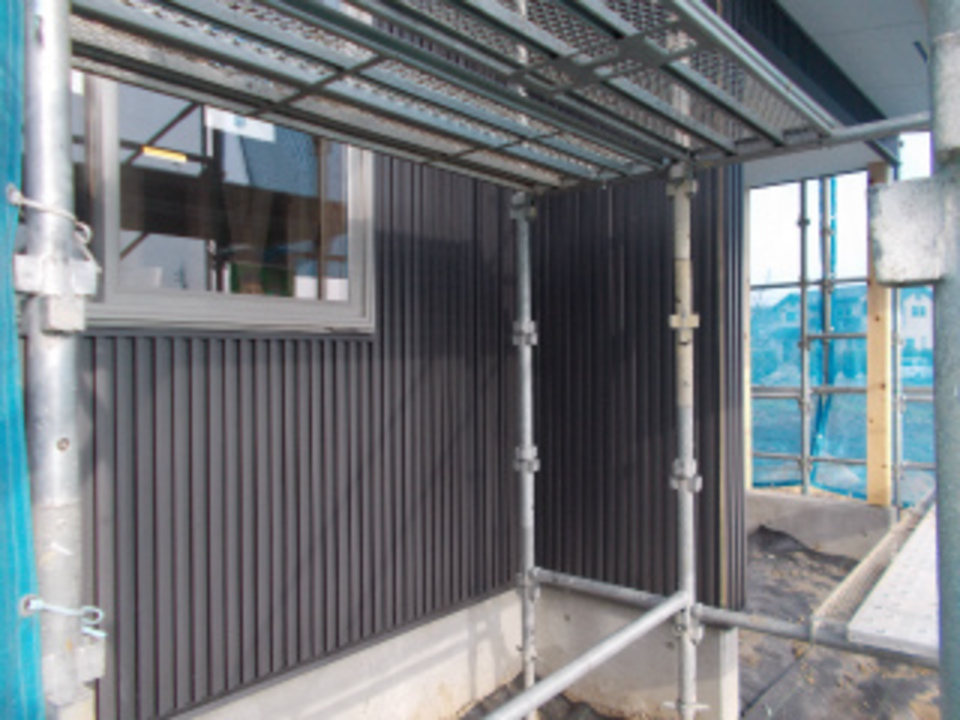

スパンドレル
外壁の工事が進んでいます。
1階部分の壁 ガルバリウム鋼板スパンドレルが張れて来ました。
- 30. 2017年03月27日
-

階段
階段が設置されました。
薪ストーブの横から2階へ上がっていきます。
- 31. 2017年03月29日
-

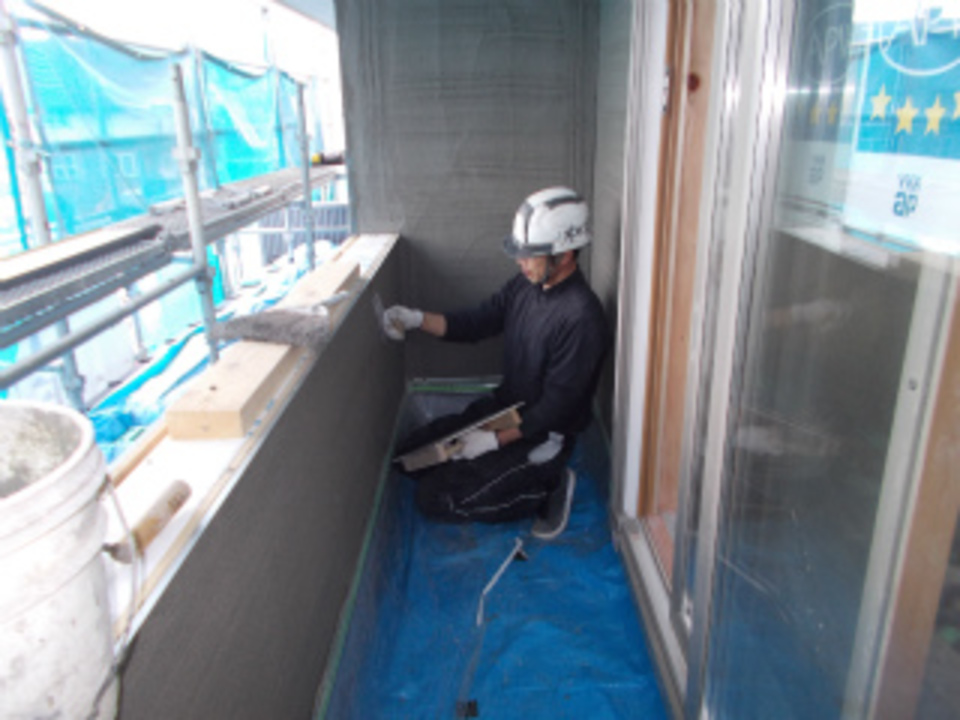

外壁モルタル
外壁 1階部分のガルバリウム鋼板スパンドレル張りがほぼ終了し
2階部分のモルタル塗が始まりました。
下塗りを行っています。
- 32. 2017年04月07日
-

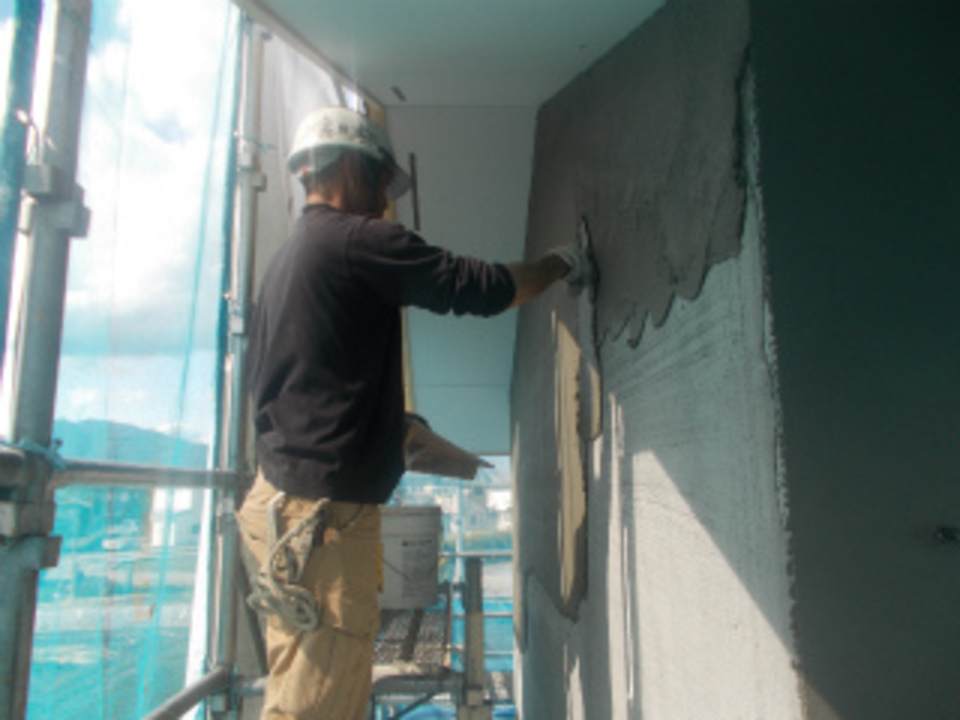

モルタル仕上げ
外壁モルタルの仕上げ塗を行っています。
- 33. 2017年04月10日
-
塗装

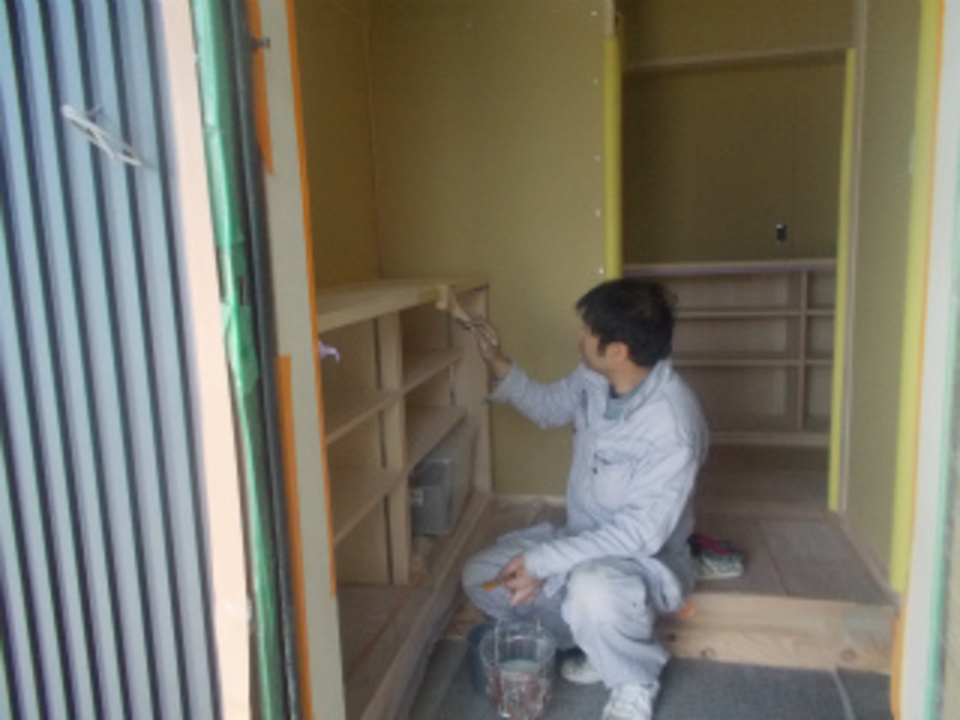

内部の造作工事が終了し、仕上げ工事が始まっています。
内部の塗装を行っています。
- 34. 2017年04月13日
-

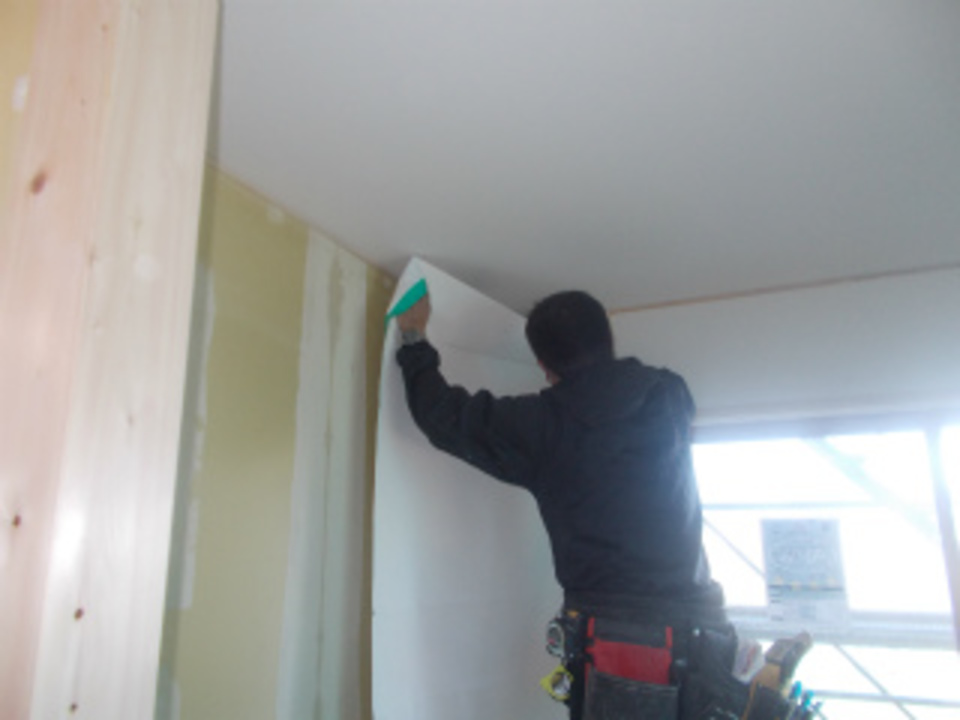

内装
内部の仕上げ工事が進んでいます。
壁のクロスを貼っています。
- 35. 2017年04月17日
-
珪藻土

和室の壁
珪藻土がぬれました。
- 36. 2017年04月20日
-
外部塗装
外部の塗装が始まりました。

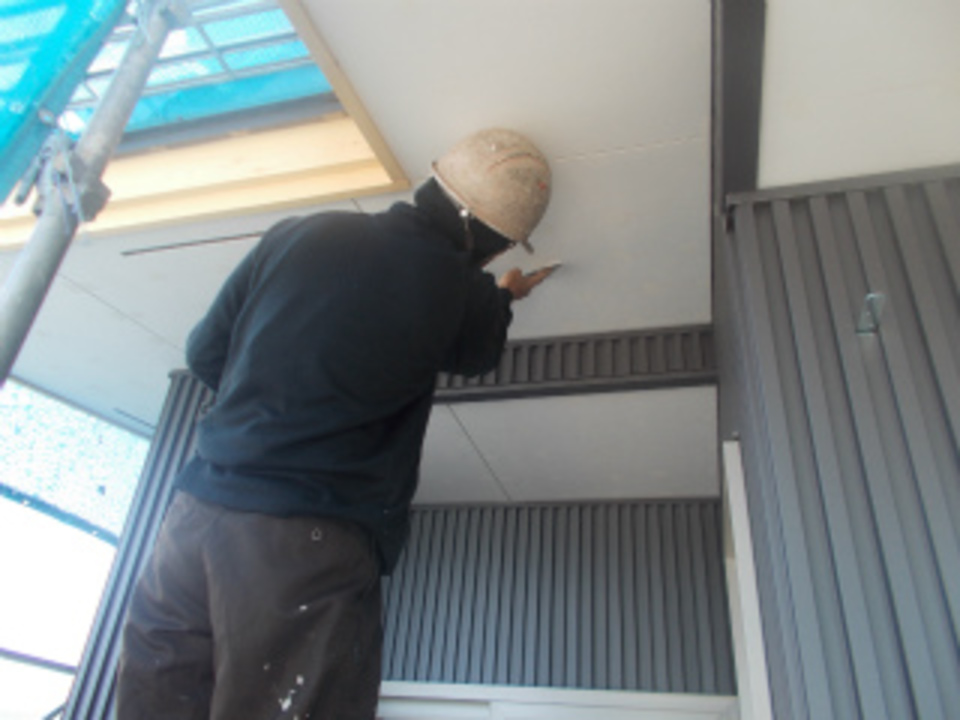

軒天の下地処理を行っています。
- 37. 2017年04月24日
-

照明
内部の仕上げ工事が進んでいます。

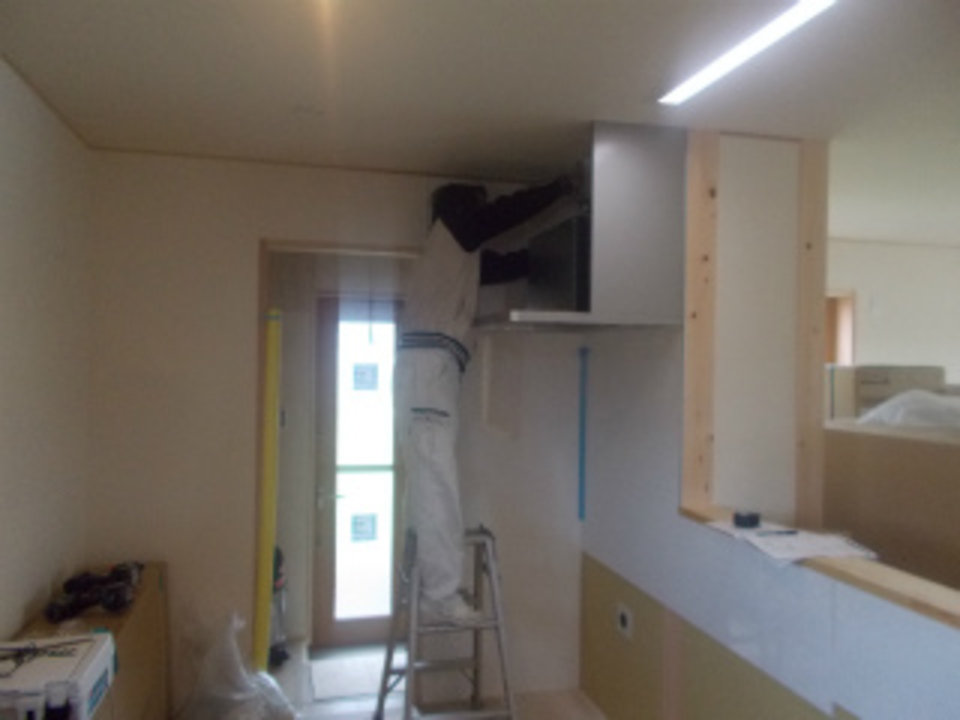

照明器具の取り付けが始まりました。
- 38. 2017年04月28日
-
足場

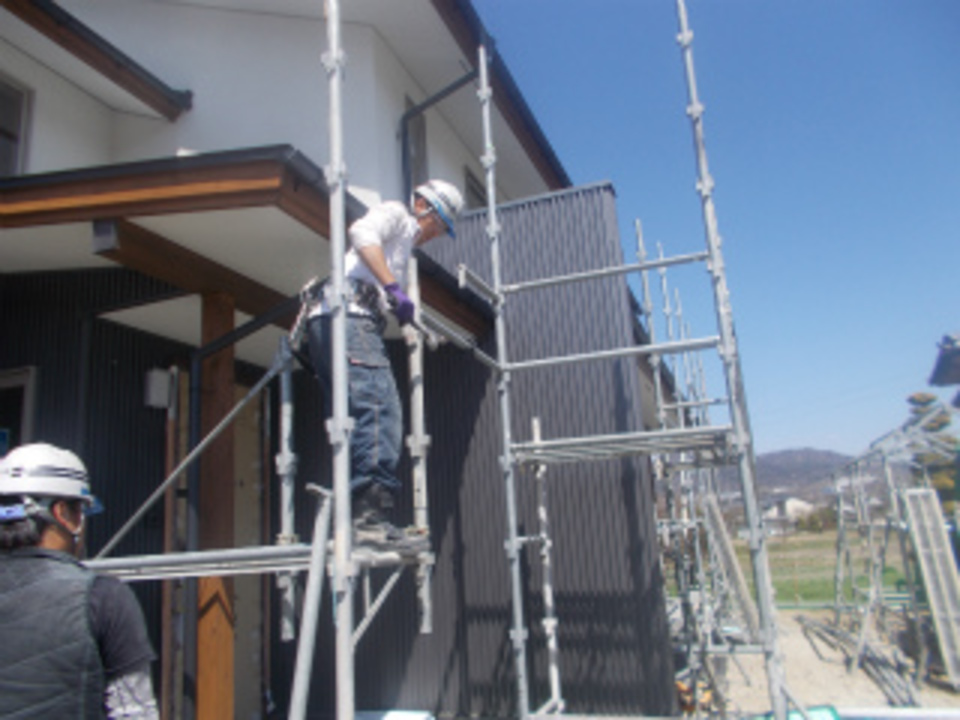

外壁などの工事が終了し、足場の取り外しが行われています。
- 39. 2017年05月01日
-
タイル工事

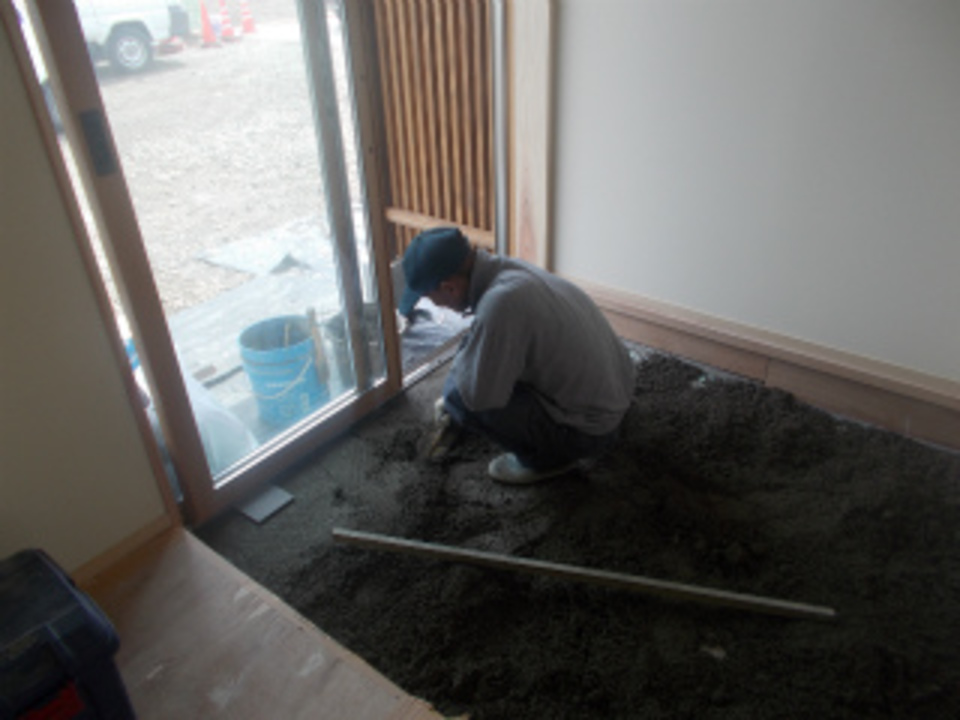

タイル工事が始まりました。
薪ストーブが設置される部分の土間タイル下地を作っています。
- 40. 2017年05月06日
-
キッチン
システムキッチンの組立を行っています。
- 41. 2017年05月09日
-

システムキッチン
システムキッチンの組立が終了しました。
対面式のキッチンでキッチンの隣が食品庫・勝手口になっています。
- 42. 2017年05月11日
-
玄関・ポーチ

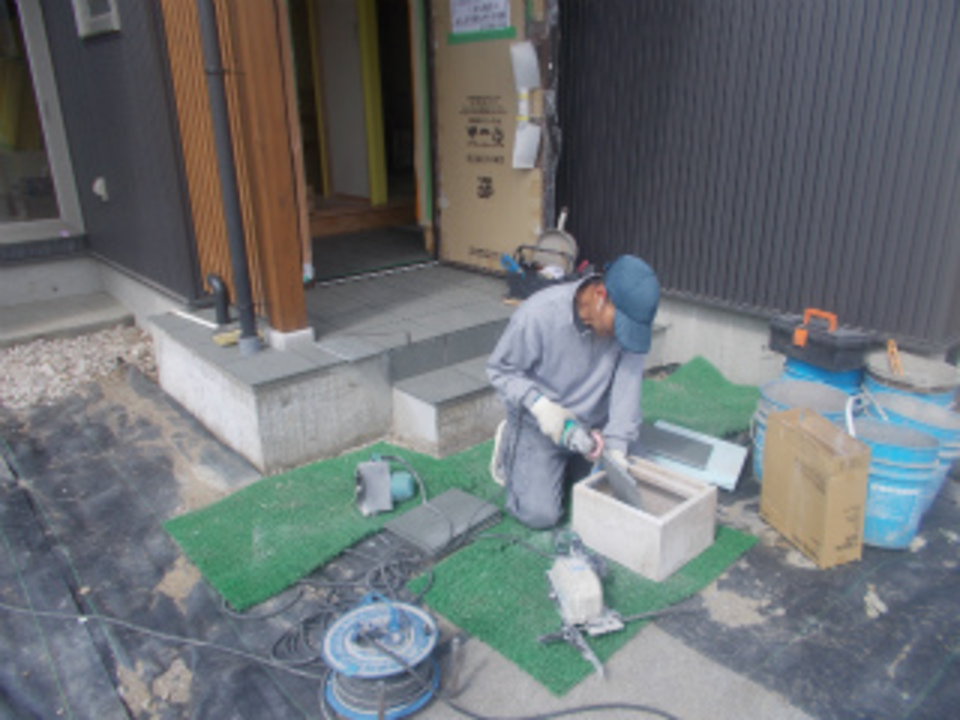

玄関の内部とポーチ部分の床タイルを張っています。
出角コーナー部分のタイルを加工しています。
- 43. 2017年05月13日
-
障子
木製建具の吊り込みが行われています。
リビングの窓にも障子が吊り込まれました。
- 44. 2017年05月17日
-
薪ストーブ
リビングの土間部分に薪ストーブが設置されました。
土間用の掃きだしマドから、直接薪を運び込めるので便利です。
- 45. 2017年05月22日
-
住設機器

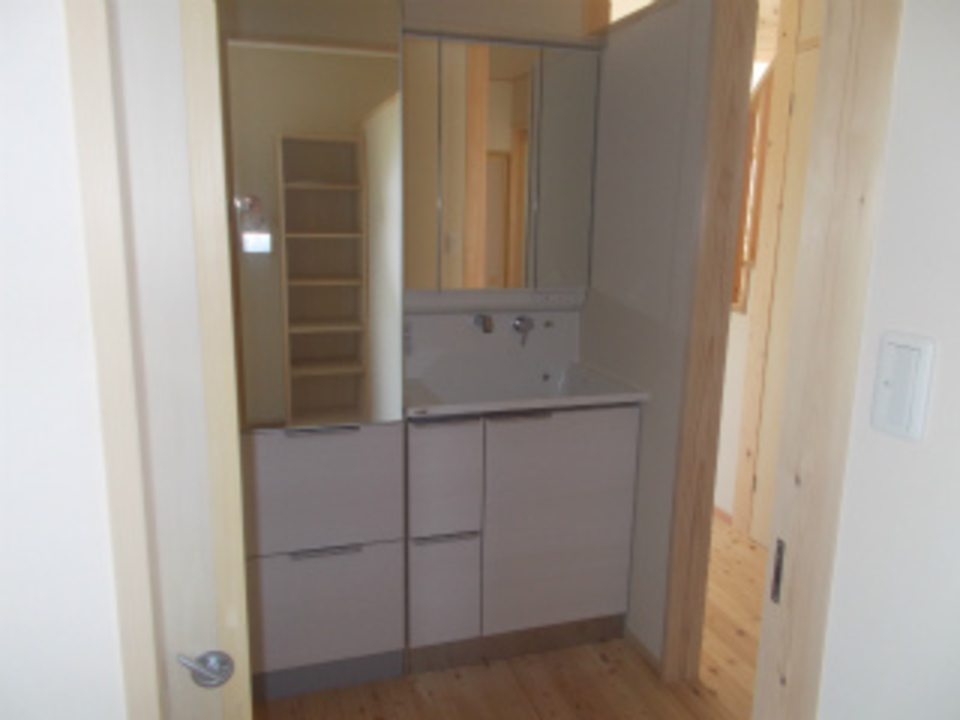

洗面化粧台や便器などの住設機器の取付が終了しました。
- 46. 2017年06月02日
-

完成検査
現場での工事が修了しました。
今日は社内完成検査です。
社長立会いのもと 外部,内部の各所すべて検査していきます。
各所綺麗に納まっています。
パートナー業者のみなさんお疲れ様でした。
- 47. 2017年06月06日
-
内観

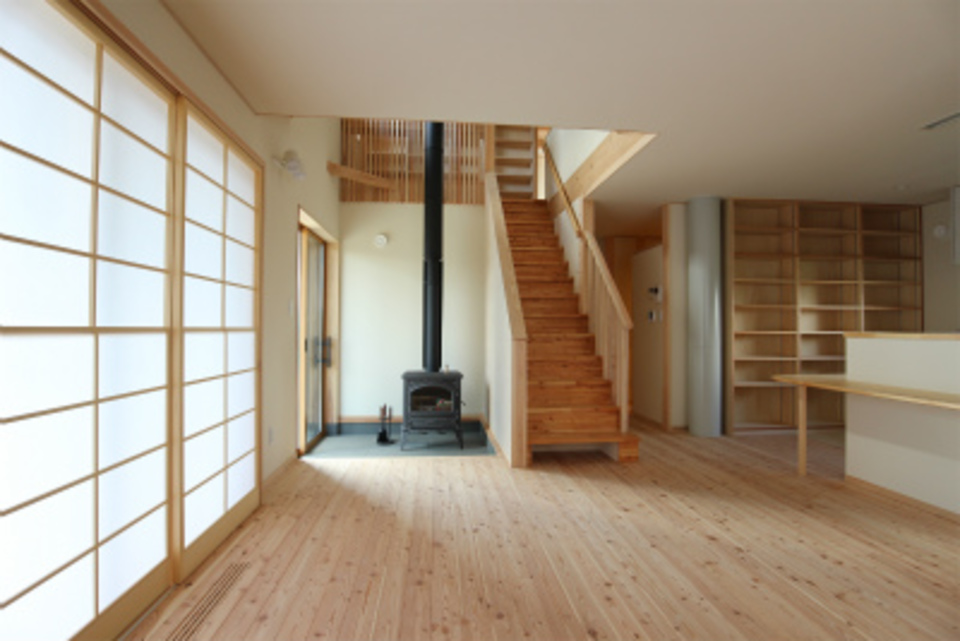

障子を通して柔らかい日差しがリビングに差し込みます。屋外から直接出入りできる土間スペースに据え付けられた薪ストーブは、とても使い勝手が良く、冬には大活躍の事でしょう。各所に収納を充実させる事で、暮らし易さを実現します。
- 48. 2017年06月06日
-
外観
上下に外壁の仕上げ材を分、南には陽射し調整の為の下屋を設けることで、安定感のあるどっしりとした外観となりました。南に張り出した袖壁が自然と来客を玄関へ招きます。
- 49. 2017年06月10日
-
お世話になりました
昨年11月に現場での工事を開始してから約半年、工事中お世話になりました。
棟梁を初めとして、各パートナー心をこめて仕事をさせていただきました。
今日で引き渡しになりますが、これからもよろしくお願いします。
- 50. 2017年06月10日
-
お引渡式
お引渡式を行いました。「毎日建設途中の我家を見る事が楽しみでした。想像以上の素晴らしい家を造っていただきうれしいです。」とI様。こちらこそ、長い間大変お世話になりました。これからも、ふれあい企画でお会い出来ますことを楽しみにしております!今後とも長いお付き合いをお願い致します。ありがとうございました。(亜紀子)
- 目的別にみる
- スタイル別に見る
