楽しく暮らす大屋根の家
坂城町 新築 N様
目的別にみる|新築
物件データ
住所 | 埴科郡坂城町上平 |
---|---|
工法 | 外張り断熱工法 |
県産材 土台 | 木曽檜 |
県産材 柱 | 木曽檜 |
県産材 梁 | 信州唐松集成材 |
延べ床面積 | 130.45㎡(39.38坪) |
現場監督 | 小出 浩之 |
設計コンセプト | 設計担当 小井戸 治郎 |
建築中レポート
- 1. 2012年07月23日
-
酒井組さんにより、基礎工事が始まりました。
- 2. 2012年07月26日
-
砕石を締め固め型枠の前に捨てコンクリートを打ちました。
- 3. 2012年08月04日
-

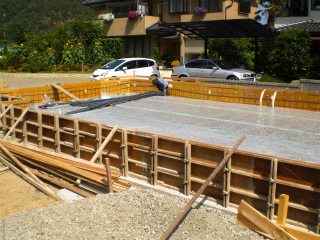

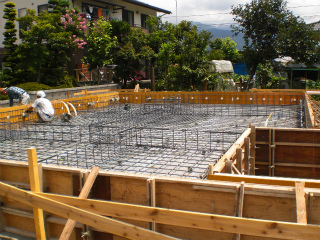

配筋工事開始
外周部の型枠建込みが完了し、配筋工事が始まりました。
- 4. 2012年08月07日
-
配筋完了
鉄筋の組立てが完了しました、外部の型枠の返し工事へと進んで行きます。
- 5. 2012年08月08日
-

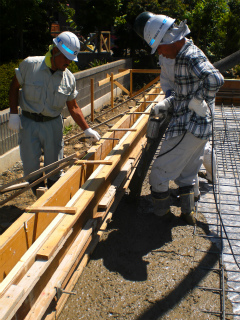

コンクリ-ト打設
耐圧盤と外周部立上がりのコンクリ-ト打設を行いました。しっかりとバイブをかけながら打設をしていきます。
- 6. 2012年08月23日
-
着工式
本日着工式を行いました。工事に携わるパ-トナ-が集まりそれぞれ工事に対する意気込みを述べました。
N様来週は建方になります、これからも宜しくお願い致します。
- 7. 2012年08月25日
-

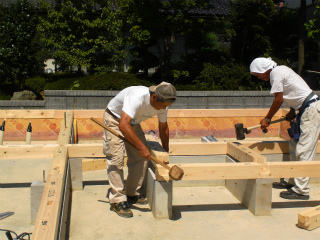

土台敷き
炎天下の中で木曽檜を使用した土台が、手際良く設置されていきます。
- 8. 2012年08月27日
-

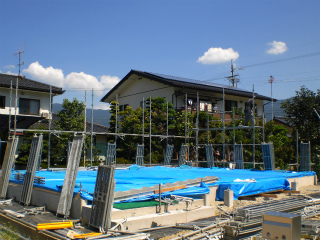

外部足場
恵仮設さんによる外部足場の組立てが始まりました。安全に作業の出来る足場を組んでくれています。
明日は建方になります。
- 9. 2012年08月28日
-

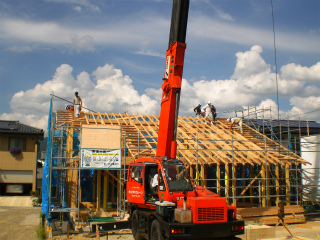

建方
残暑厳しい中で建方を行いました。
順調に仕事もはかどり予定よりもしごとが進み、夕方無事に上棟式まで行う事が出来ました。
- 10. 2012年09月04日
-

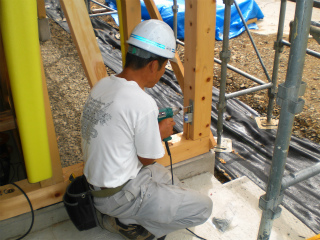

筋交い・金物取付け
城田棟梁が筋交いと金物の取付けを行っています。決められた金物を指定通りのビスを使用し、確実に固定していきます。
- 11. 2012年09月05日
-
屋根葺き

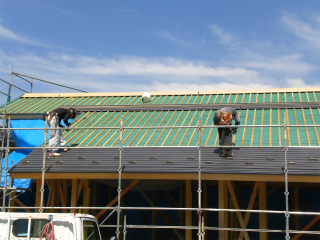

屋根材の荷揚げを行い、屋根のガルバリュ-ム鋼板葺きが始まりました。今日は天気が良い為屋根の上は大変な暑さになっています。
- 12. 2012年09月12日
-

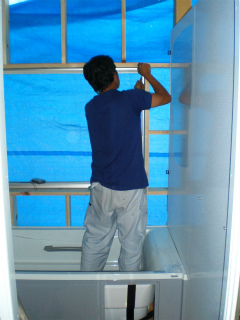

ユニットバスの組立て
SFCの坂井さんによる組立てが始まっています、段々形になってきました。一つ一つ丁寧に組立てていきます。
- 13. 2012年09月14日
-
サッシ取付け
サッシの取付けが始まりました。和室部分は外付けサッシを使用する為、内法材を先に付けていきます。
- 14. 2012年09月18日
-

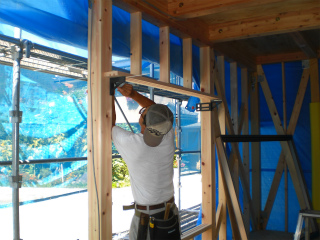

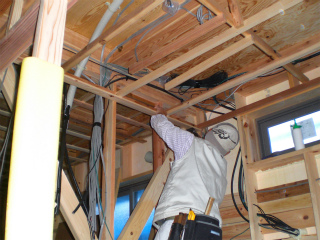

電気配線

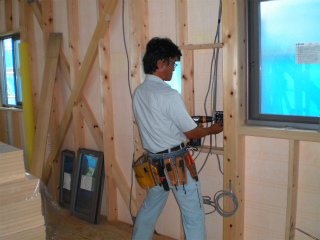

岩月電工さんによる電気配線が進んでいます。
- 15. 2012年09月25日
-
防水工事
カザマ技研さんによる、ベランダのFRP防水工事を行いました。ベランダ面積が大きくシ-ト養生では心配でしたが、これで雨の心配がなくなりました。
- 16. 2012年10月03日
-

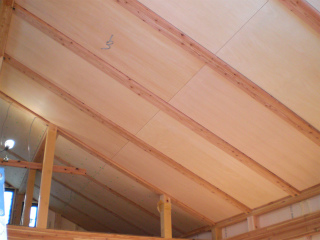

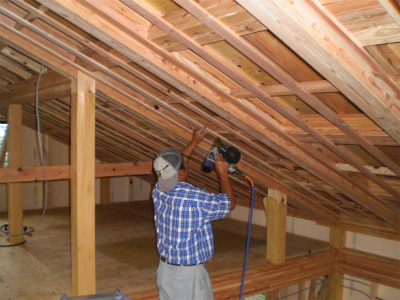

天井下地
外部がまとまり、内部勾配天井の下地組みが始まりました。
- 17. 2012年10月04日
-

10年保証の第二回目検査
第三者機関の住宅保証機構による第二回目の検査を行いました。筋交い・金物・窓廻りの防水・ベランダの立上がり等、細かな部分までチェックが入ります。見えなくなる部分もありますので30分以上に及ぶ検査となりました。無事合格です!
- 18. 2012年10月06日
-
勾配天井完成
勾配部分の天井が張り上がりました。
- 19. 2012年10月10日
-
玄関廻り
玄関廻りの羽目板(信州産唐松)張りが完成しました。玄関廻りが引き立って見える様になりました。
- 20. 2012年10月16日
-
外壁張り
覚新工業さんによる、外壁のガルバリュウム鋼板張りが始まりました。横張りの長材の為三人で息を合わせての作業です。
- 21. 2012年10月19日
-

階段取付け
城田棟梁による、階段の取付け工事が始まりました。一段一段丁寧に寸法をみながら組立てていきます。
- 22. 2012年10月31日
-
洋室の天井下地
石膏ボ-ドの下地となる天井組が始まりました。
- 23. 2012年11月12日
-

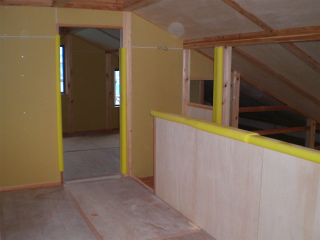

2階木工事完了
2階部分の木工事が完了しました。1階部分はこれから階段室のル-バ-取付けが始まります。
- 24. 2012年11月14日
-
ル-バ-取付け
1階部分から2階の天井まで伸びるル-バ-の取付けです、城田棟梁が1本1本丁寧に取付けていきます。
- 25. 2012年11月29日
-
和室
和室が出来上がりました。
- 26. 2012年12月03日
-

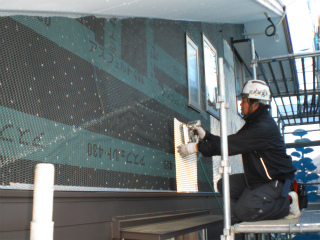

ラス網張り
外部の防水紙が張れてラス網張りです、引続きモルタルの下塗りとなります。
- 27. 2012年12月12日
-
仕上げモルタル塗り
養生期間をしっかり取り、本日モルタルの仕上げ(上塗り)を行いました。天気も良くて最高の日でした。
- 28. 2012年12月17日
-

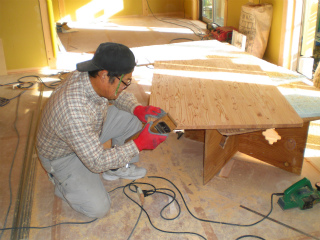

木工事終盤
最後に残っていたダイニングテ-ブルの加工です。角に面を取り柔らかさを出していきます。
- 29. 2012年12月18日
-

木工事完了検査
棚板工事を残すだけとなり、本日中嶋社長立会いで木工事完了の検査を行いました。
リビング吹抜けのル-バ-に、凄い!良いな!との声です。
- 30. 2012年12月26日
-

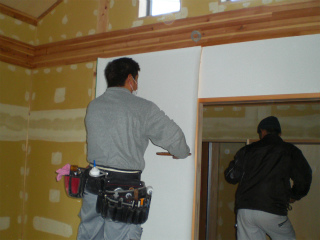

内装工事
ボ-ドのパテ処理が完了し、クロス張りが始まりました。
- 31. 2012年12月28日
-

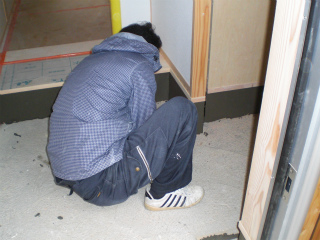

玄関床仕上げ工事
遠藤左官さんによる玄関の仕上げが始まりました。巾木部分をモルタルで仕上げ、床部分は洗い出しの床に仕上がっていきます。
- 32. 2013年01月09日
-
外部足場解体

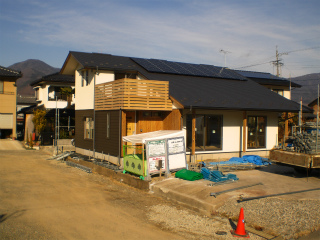

2階ベランダ手摺が完成し、外部の足場の解体です。シ-トによりはっきり見えなかった建物の外観が表れてきました。
- 33. 2013年01月11日
-

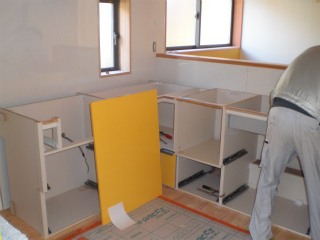

キッチン組立て
坂井さんによるシステムキッチンの組立てが始まりました。
- 34. 2013年01月15日
-
木製建具切込み
小林木工所さんの方で製作していた木製建具が出来上がり、本日切込みを行いました。建具が入ると部屋の感じもがらっと変わって見えます。
- 35. 2013年01月17日
-

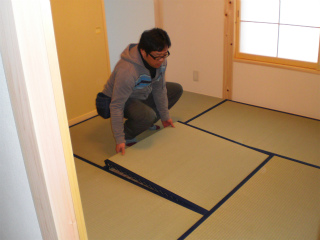

タタミ敷き込み
クリ-ニングが完了し、夕方タタミの敷き込みを行いました。
青タタミの良い香りが和室いっぱいに広がります。
- 36. 2013年01月22日
-
完了検査です
長野県住宅センターの技師の立会いのもと、建築確認の完了検査が行われました。建物の配置関係から内部の間取りまで細かくチェックししました。特に問題はなく無事に検査が完了しました。これからお客様に床塗りをしていただきます。
- 37. 2013年01月24日
-

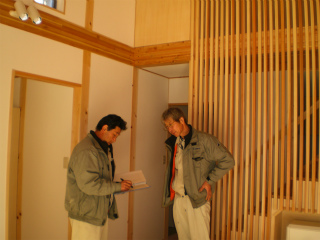

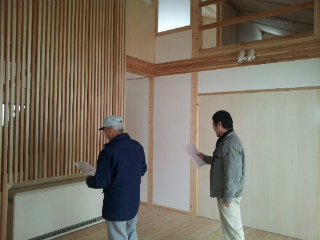

完成検査
設計を担当した小井戸さん立会いで完成検査を行いました。
- 38. 2013年01月24日
-

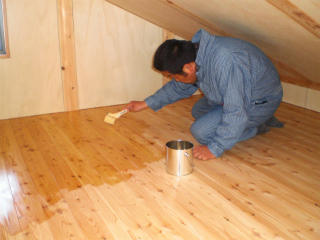

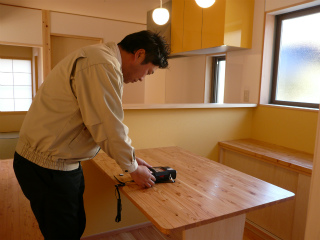

床塗装

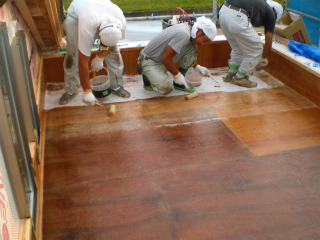

最後に残っていた床塗装をN様により施工を行いました。思っていたよりこりゃ大変だ!、とN様今日・明日二日間かけての工事予定です。頑張って下さい。
- 39. 2013年01月28日
-

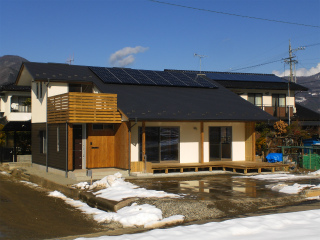

建物外観
大屋根のすっきりとした建物に仕上がりました。
大きいウッドデッキとベランダの格子部分に目がいきます、前を通る車の人々も、建物を見ながら通過していきます。
- 40. 2013年01月28日
-

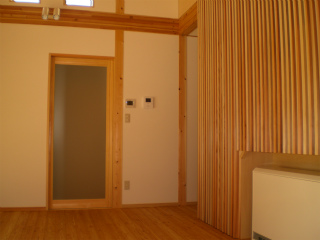

建物内部
勾配天井をもつ広々したリビングに、2階まで延びる格子がアクセントになっています。いよいよ明日お引渡しになります。
- 41. 2013年01月29日
-
ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。N様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!
- 42. 2013年01月29日
-
お引渡式
お引渡式を行いました。「素晴らしい住まいが完成し、とてもうれしく思います。この家で過ごす1日1日を楽しく過ごしていきたいです。」とN様。長い間大変お世話になりました。貸家でバロンちゃんに会えなくなるのも寂しいです。これからも、長いお付き合いをお願い致します。ありがとうございました。
