全館冷暖房・快適OMXの家
上田市 新築 O様
目的別にみる|新築
物件データ
住所 | 上田市上野 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材土台 | 木曽檜 |
県産材柱 | 木曽檜 |
県産材梁 | 県産杉 |
延べ床面積 | 142.01㎡(42.87坪) |
現場監督 | 小出浩之 |
設計コンセプト | サステナブル建築物先導事業(省CO2先導型)採択プロジェクトでリアルZEH(ゼロエネルギー)を実現しています。大屋根を利用した大きな吹抜けを持つパブリックな大空間もOMXならではの快適を実現します。太陽熱と空気熱の最適な融合によって、季節、天候に左右される事がありません。設計担当:平林 孝 |
建築中レポート
- 1. 2019年06月07日
-
地祭り
あいにくの雨降りになってしまいましたが、本日地祭りを行いました。
雨っ降って地固まると言いますが、雨によりお清めもしていただきました。
これから本格的に工事が始まってきます、O様宜しく御願いいたします。
- 2. 2019年06月14日
-
基礎工事開始
船田土建さんによる基礎工事が始まりました。
建物廻りの床掘りを行い、耐圧盤となる部分の下地を造っていきます。

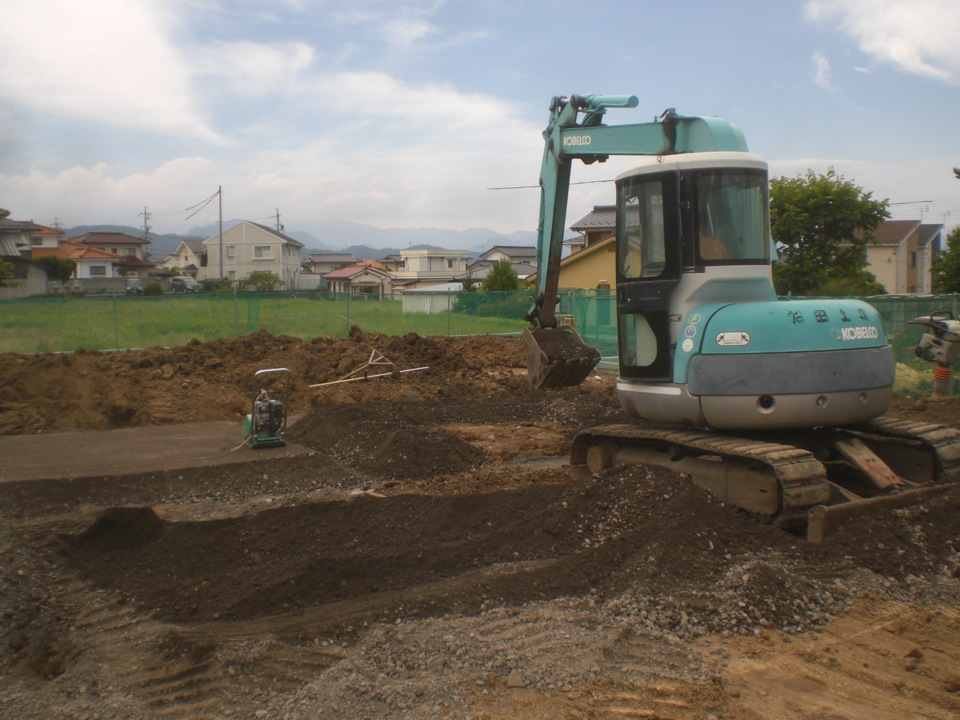

- 3. 2019年06月17日
-
鉄筋工事
外周部の枠が組みあがり本日より鉄筋工事が始まりました。
- 4. 2019年06月18日
-

柱搬出
弊社倉庫で保管されていた木曽桧の柱が、来週行うプレカットの為に本日倉庫より搬出を行いました。
- 5. 2019年06月20日
-
配筋検査
第三者機関のハウスGメンによる一回目の配筋検査を受けました。設計図書通りに施工されているので、問題ありませんから工事を勧めて下さいと合格を頂きました。

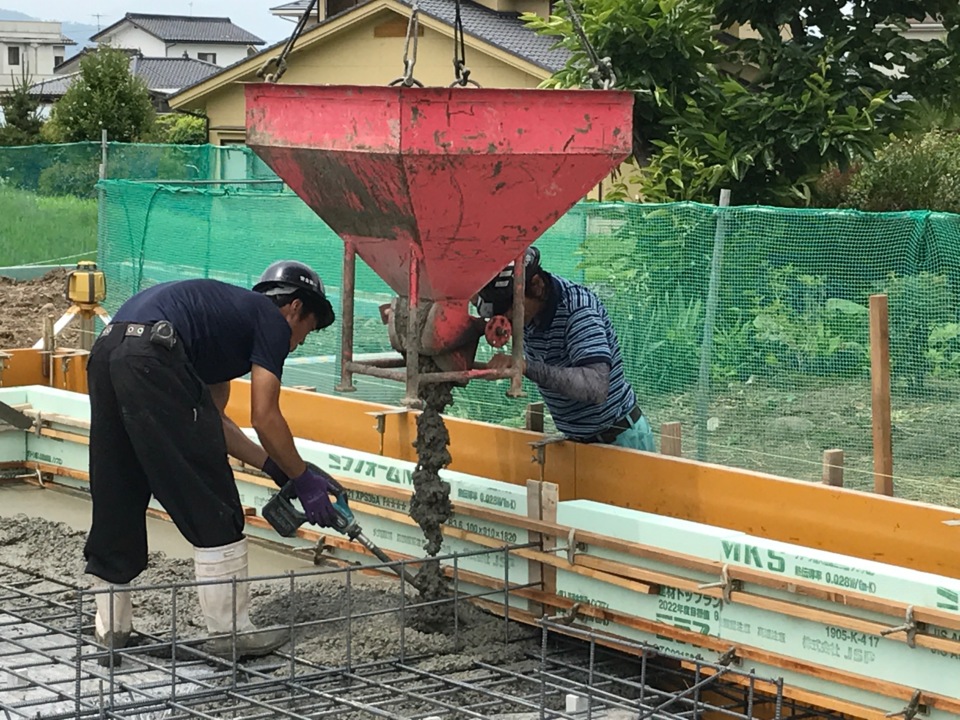

- 6. 2019年06月21日
-
コンクリート打設
耐圧盤と外周部立上りのコンクリート打設を行いました。

- 7. 2019年07月02日
-
設備工事
建物廻りの給排水設備の配管工事を進めています。

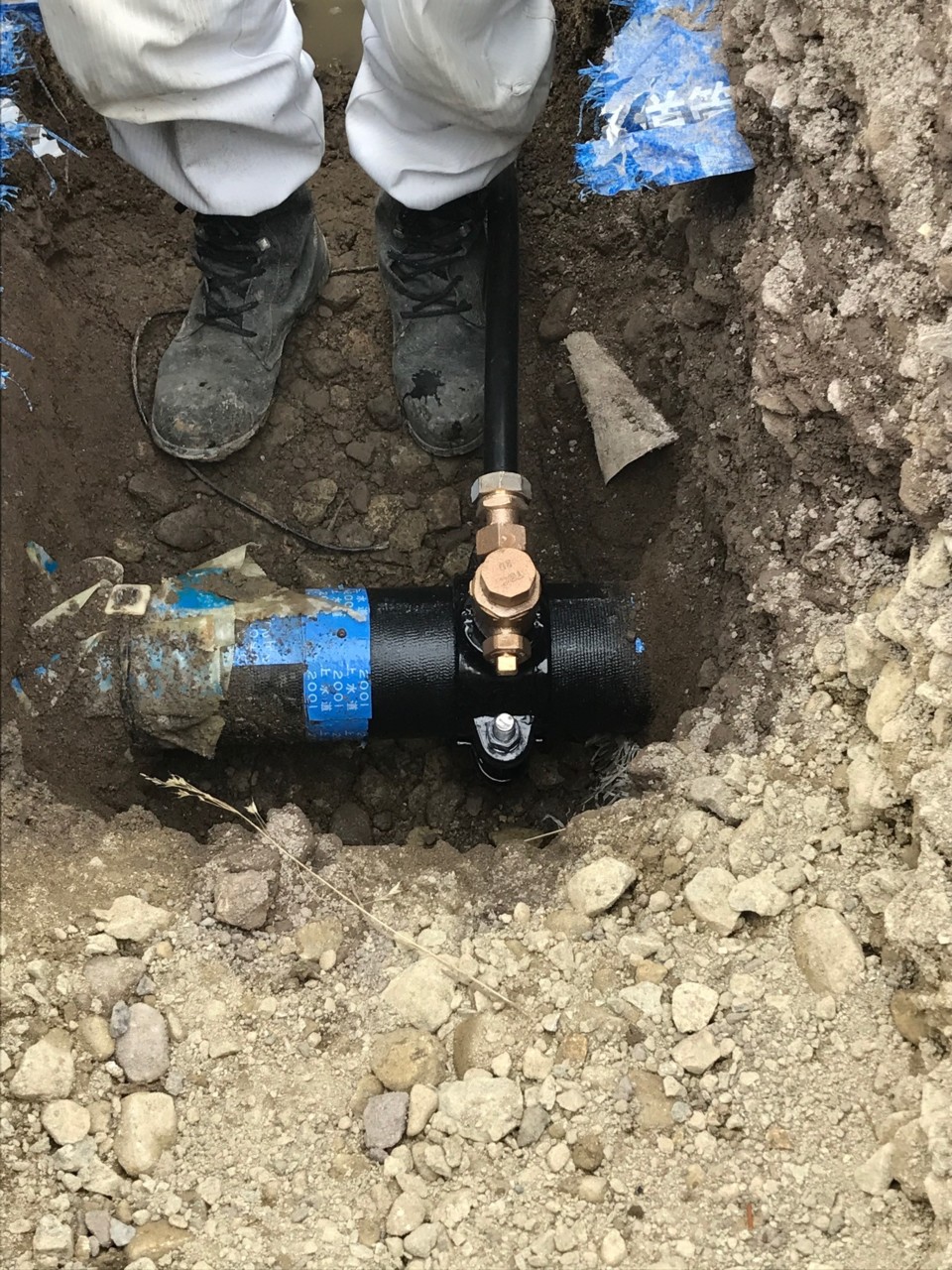

- 8. 2019年07月03日
-
本管取り出し
現場で使用する水道の本管取り出し工事を行いました。
- 9. 2019年07月05日
-
着工式
工事に携わるパートナーが集まって着工式を行いました。来週には建方へと工事が進みます、O様宜しくお願いいたします。
- 10. 2019年07月08日
-

土台敷き
本日土台敷きを行いました。天候が心配されましたが夕方には無事しっかりと養生を行い完了しました。
- 11. 2019年07月12日
-

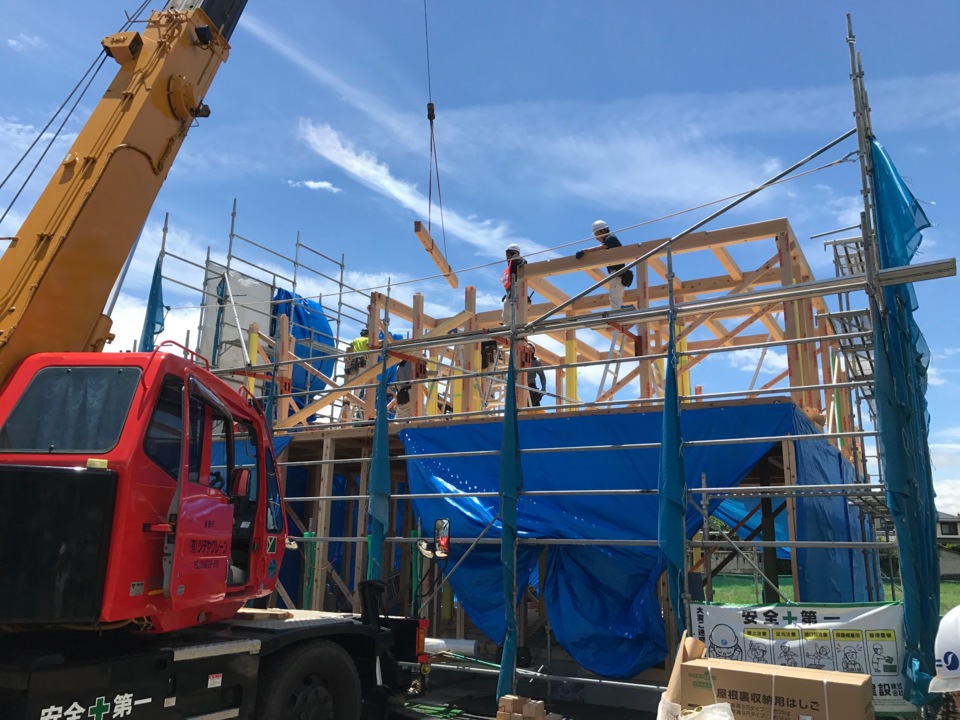

祝上棟!
心配された天気でしたが、梅雨の合間の好天の中で建方を行いました。
職人さんたちのチームワークにより、無事夕方上棟式を行いました。

- 12. 2019年07月19日
-
間柱入れ
筋交い・金物がまとまってきて間柱・サッシマグサ入れを行っています。
- 13. 2019年07月20日
-
鋼製建具取付開始
本日鋼製建具が現場搬入されて、取付工事が始まりました。

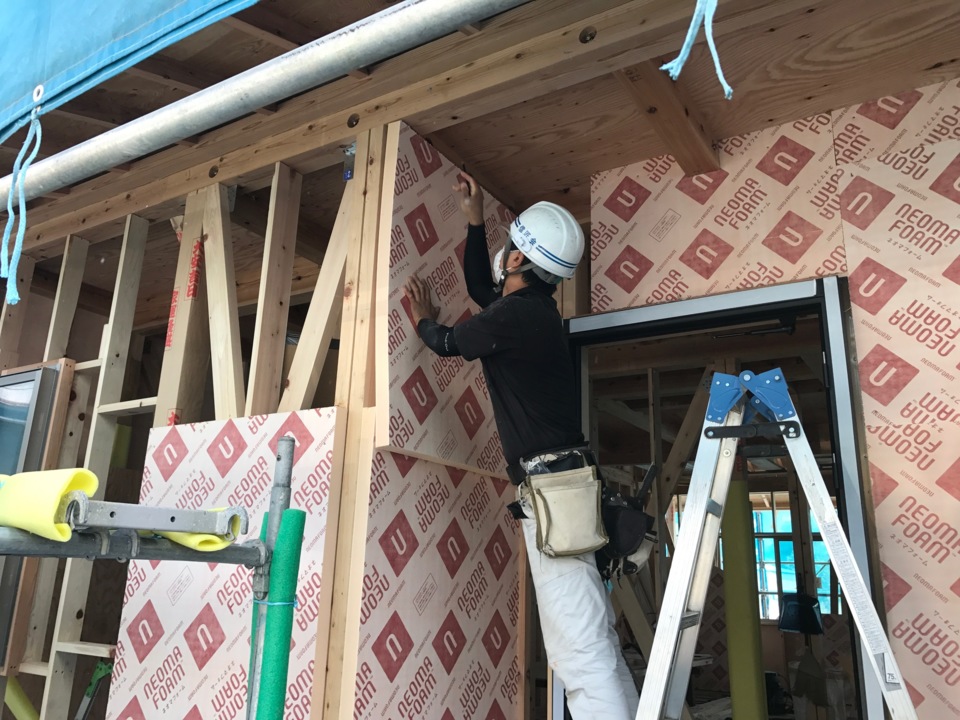

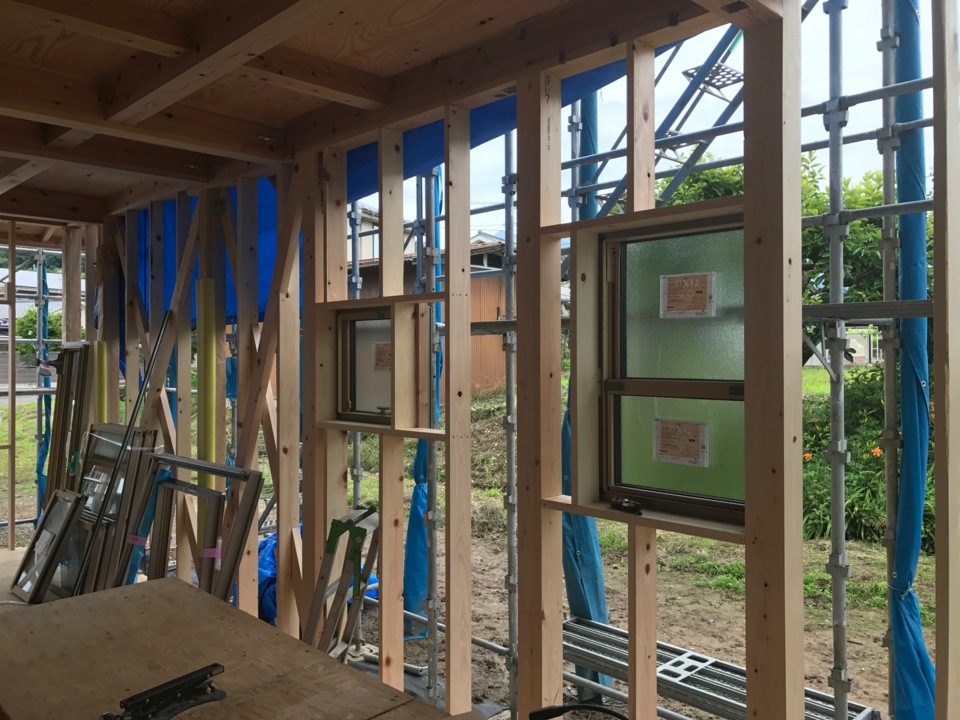

- 14. 2019年07月25日
-
断熱工事
サッシの取付が完了し外壁の断熱材張りを進めています。
- 15. 2019年08月02日
-
OMX
天井裏のダクト配管の工事が始まりました。小屋裏からの配管をそれぞれの部屋に分岐をする為の4分岐ボックスが、天井裏になる部分に取り付けました。
- 16. 2019年08月03日
-

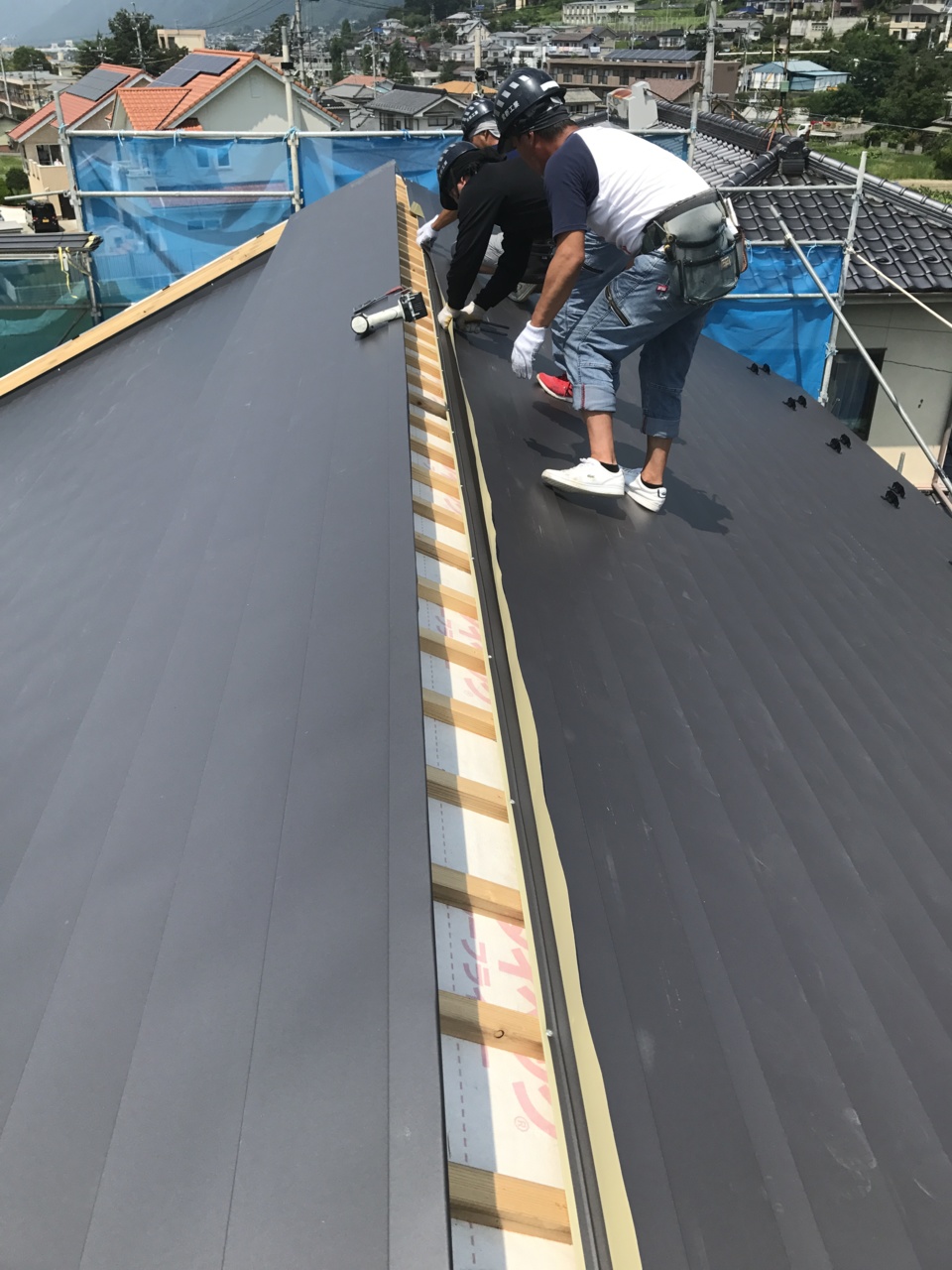

屋根工事まとめ
屋根のガルバリューム鋼板葺きのまとめ工事です。雨の心配も無くなります。
- 17. 2019年08月08日
-

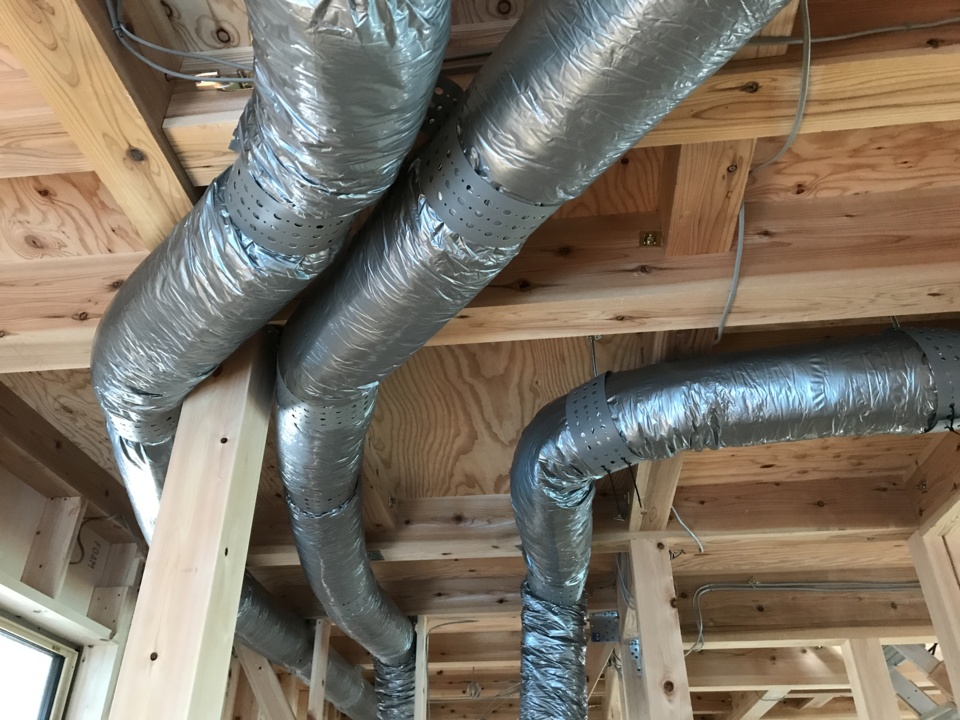

OMXダクト配管
OMXの天井裏に配管しているダクト配管です。
断熱で被覆されたダクトが各部屋の天井吹き出し口に向かって伸びていきます。
- 18. 2019年08月20日
-

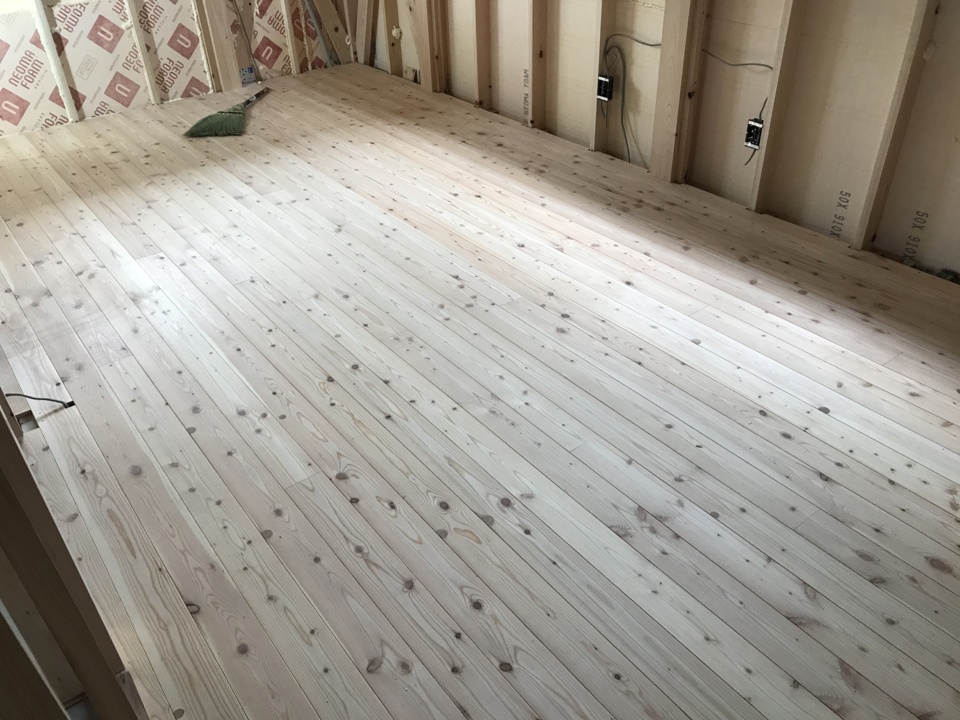

フローリング張り
二階部分から県産材の唐松を使用したフローリング張りが始まりました。
- 19. 2019年08月26日
-

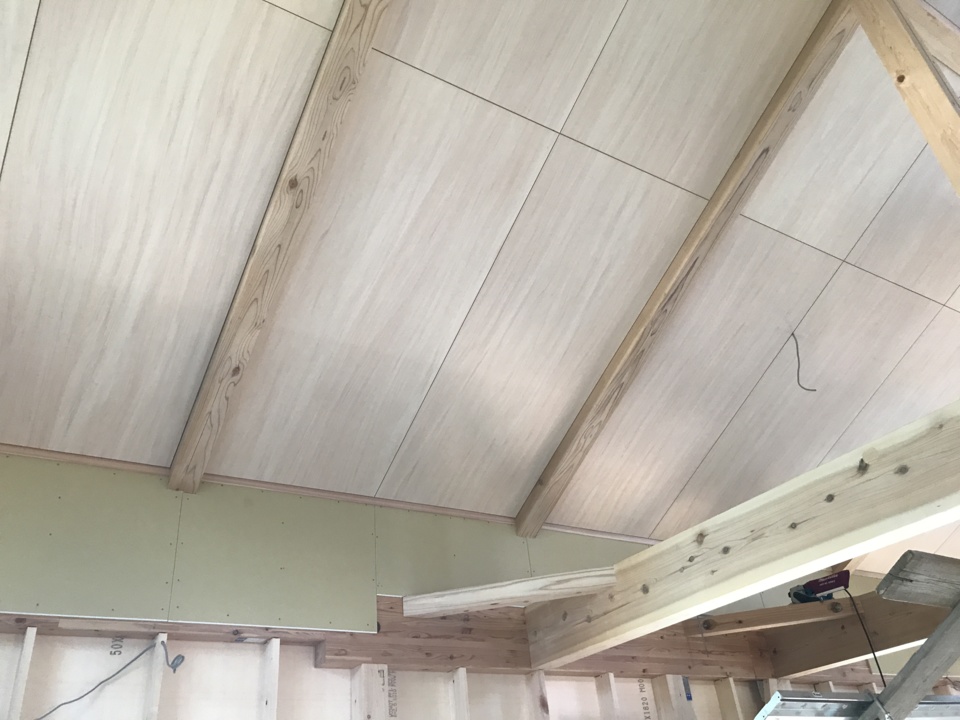

勾配天井
吹抜け部分の勾配天井が出来上がってきました。
登り梁の間に下地を組み下張りをした上に、仕上材のシナベニアを張って仕上げていきます。
- 20. 2019年08月28日
-

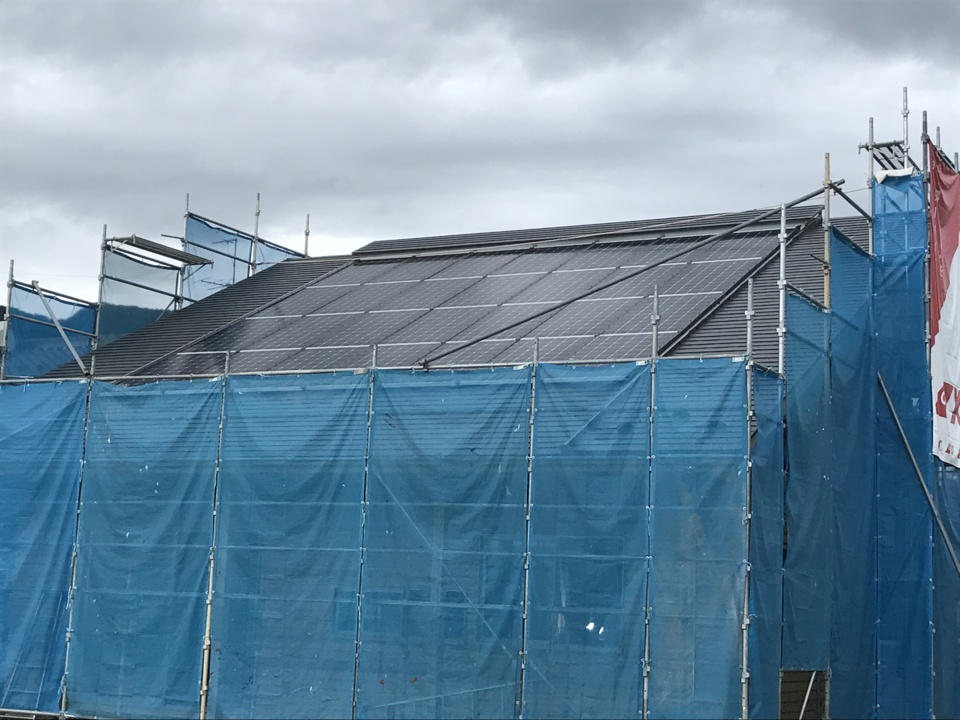

太陽光発電
太陽光発電のパネル設置工事が完了しました。

- 21. 2019年09月04日
-
1階フロ-リング張り
上原棟梁が1階のフローリング張りを進めています。
- 22. 2019年09月11日
-

階段据付
階段工事が始まりました。
プレカットにて加工されて現場に納品された階段材を、上原棟梁の方で現場に合わせながら据付ていきます。
- 23. 2019年09月19日
-

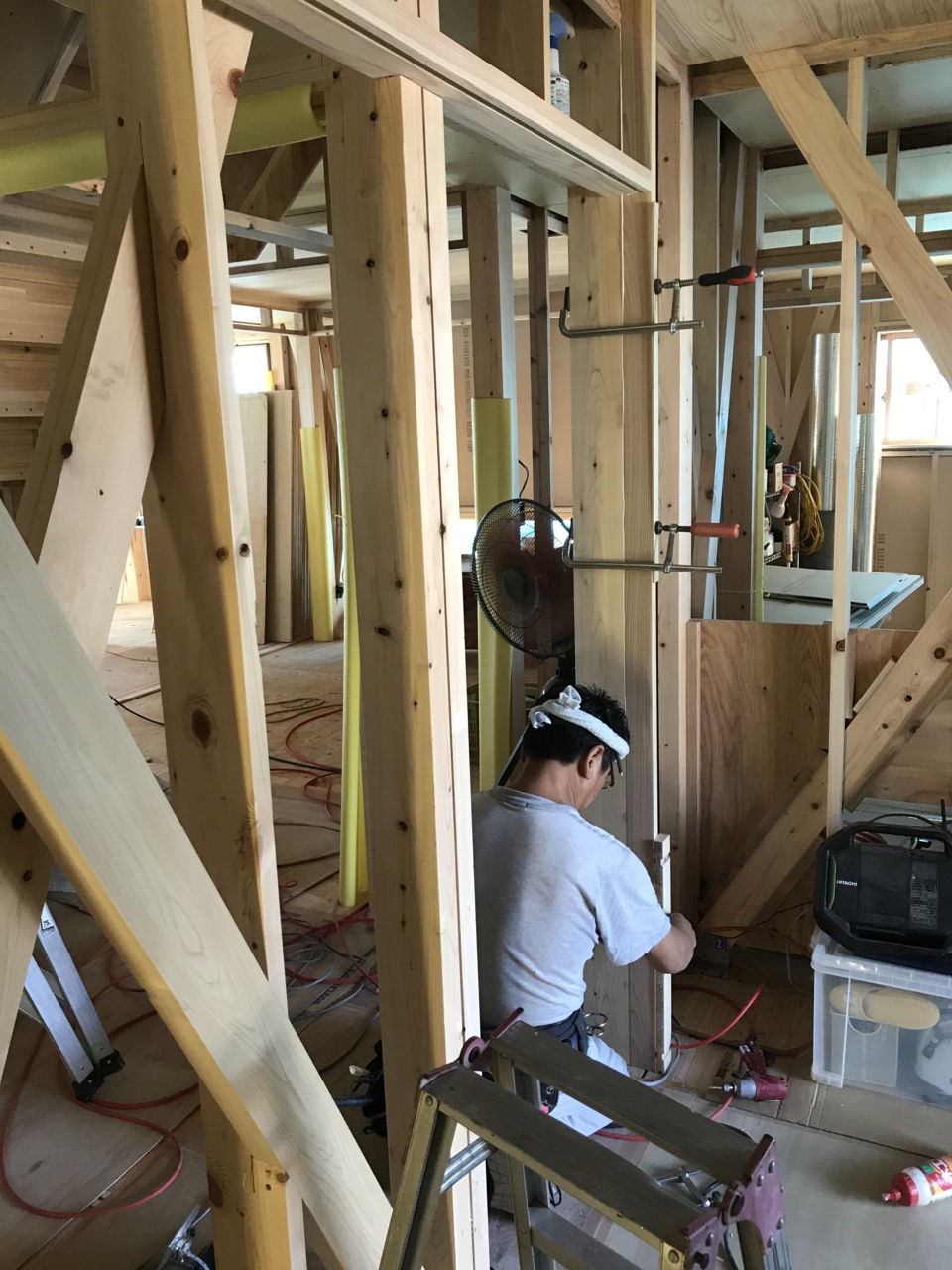

出入口枠取付
1階部分では窓枠の取付が完了し、出入口(建具枠)の取付を行っています。
- 24. 2019年09月25日
-

和室工事
1階の和室造作が始まりました。
一段床を上げて畳下に引出し式の収納が出来てきます、どんな仕上がりになるのか楽しみにお待ちください。

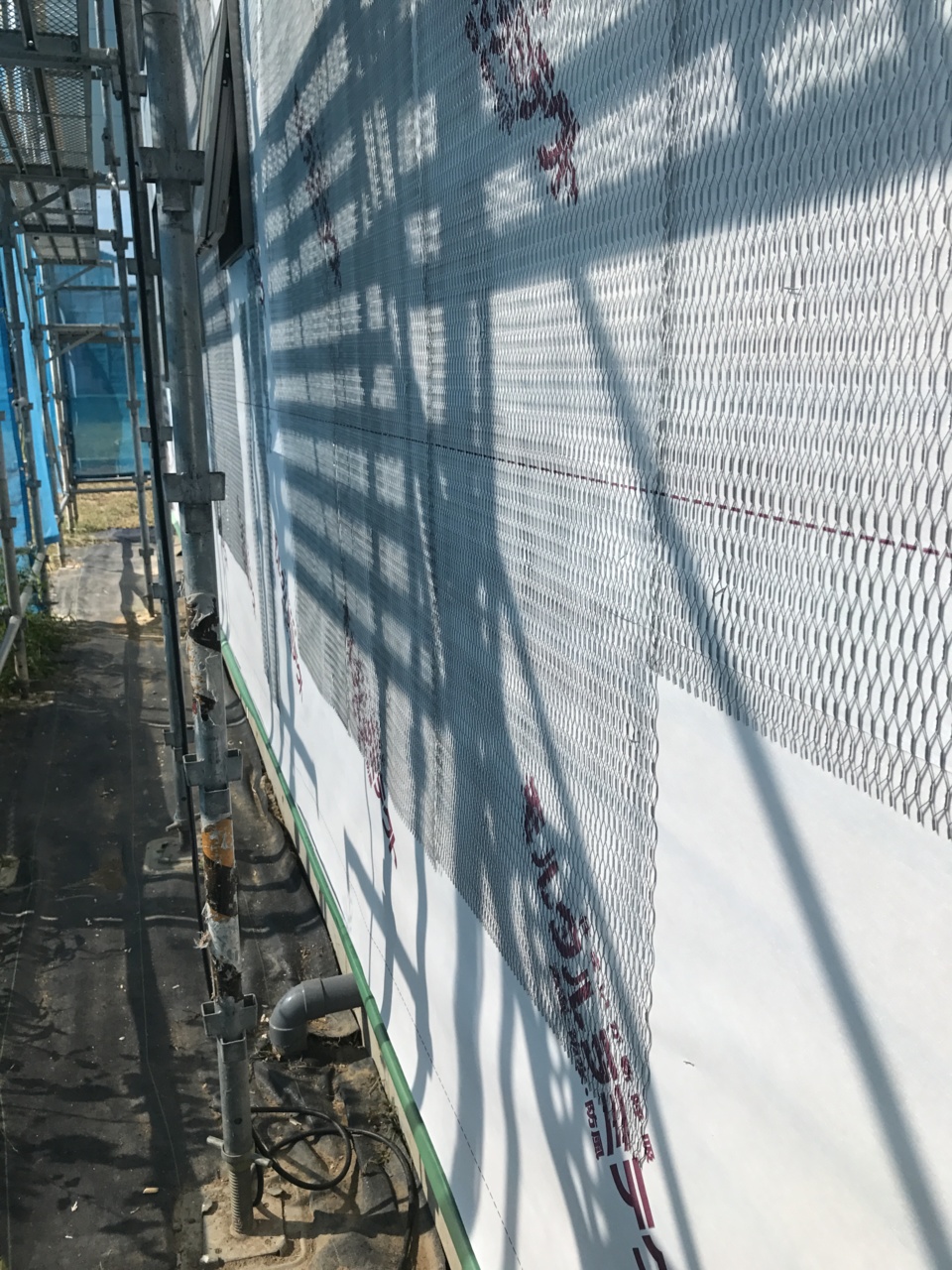

- 25. 2019年09月30日
-
左官工事開始
外部の防水紙とラス網張りが始まりました。今週中には網張をまとめてモルタルの下塗り工事へと進めます。
- 26. 2019年10月02日
-
石膏ボード張り
リビング廻りの壁ボード張りを進めています。
- 27. 2019年10月04日
-

造作工事中
リビング西面の壁が仕上がってきました、これから造作家具を作りながら進めていきます。
- 28. 2019年10月07日
-

左官工事-1
モルタルの下塗りが先週末で完了しました。養生期間をおいて仕上げの上塗りを行います。

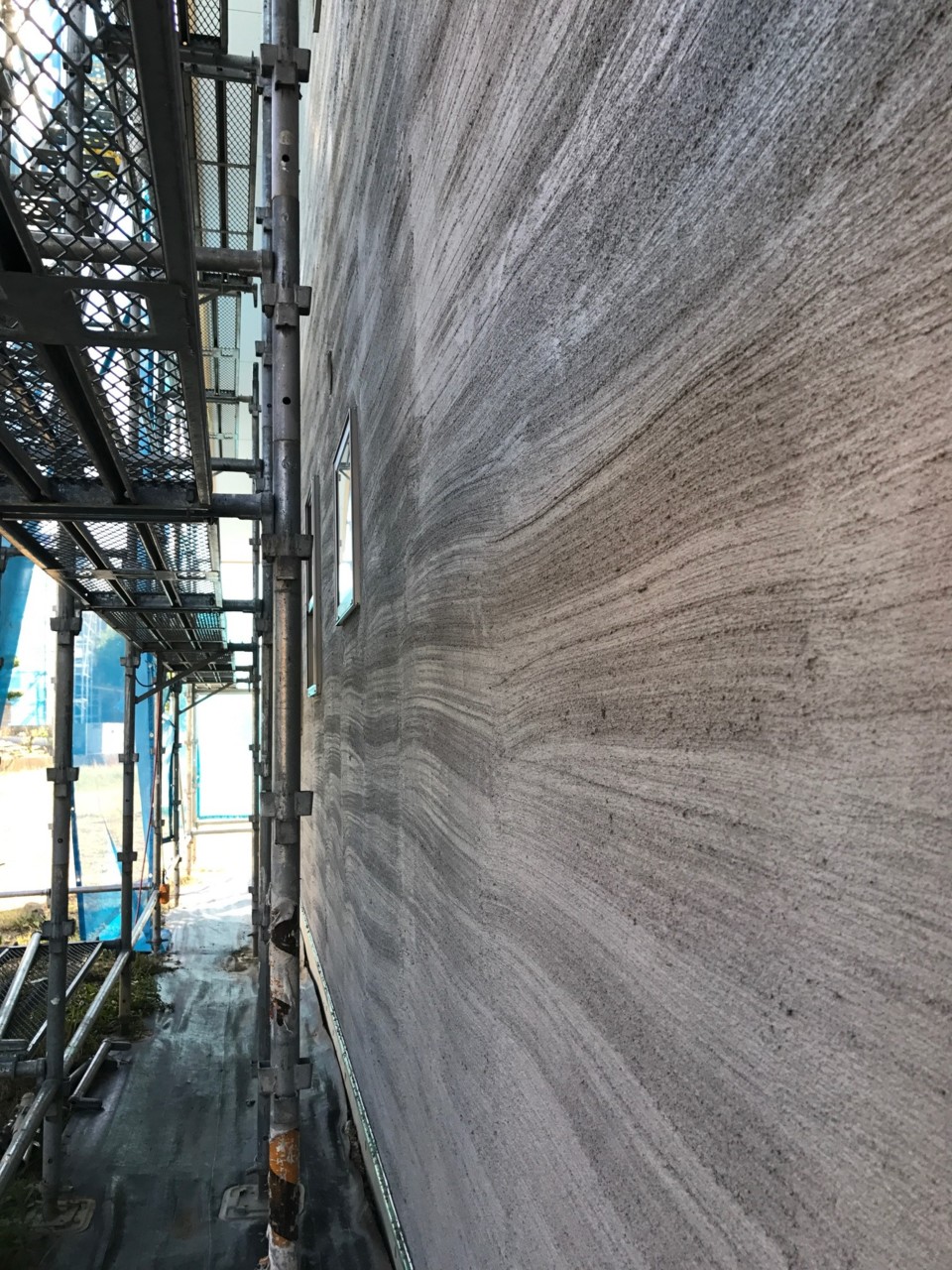

- 29. 2019年10月10日
-
左官工事-2
外壁の仕上げモルタル塗が始まりました。
- 30. 2019年10月18日
-
木工事も大津目です!
最後に残っていたリビング廻りの造作家具が形になってきました。

- 31. 2019年10月23日
-
リビング家具完成
先日製作をしていた造作家具が出来上がりました。
階段手摺部分と細かな部分のまとめを残して、内部の木工事は完了に近づきました。

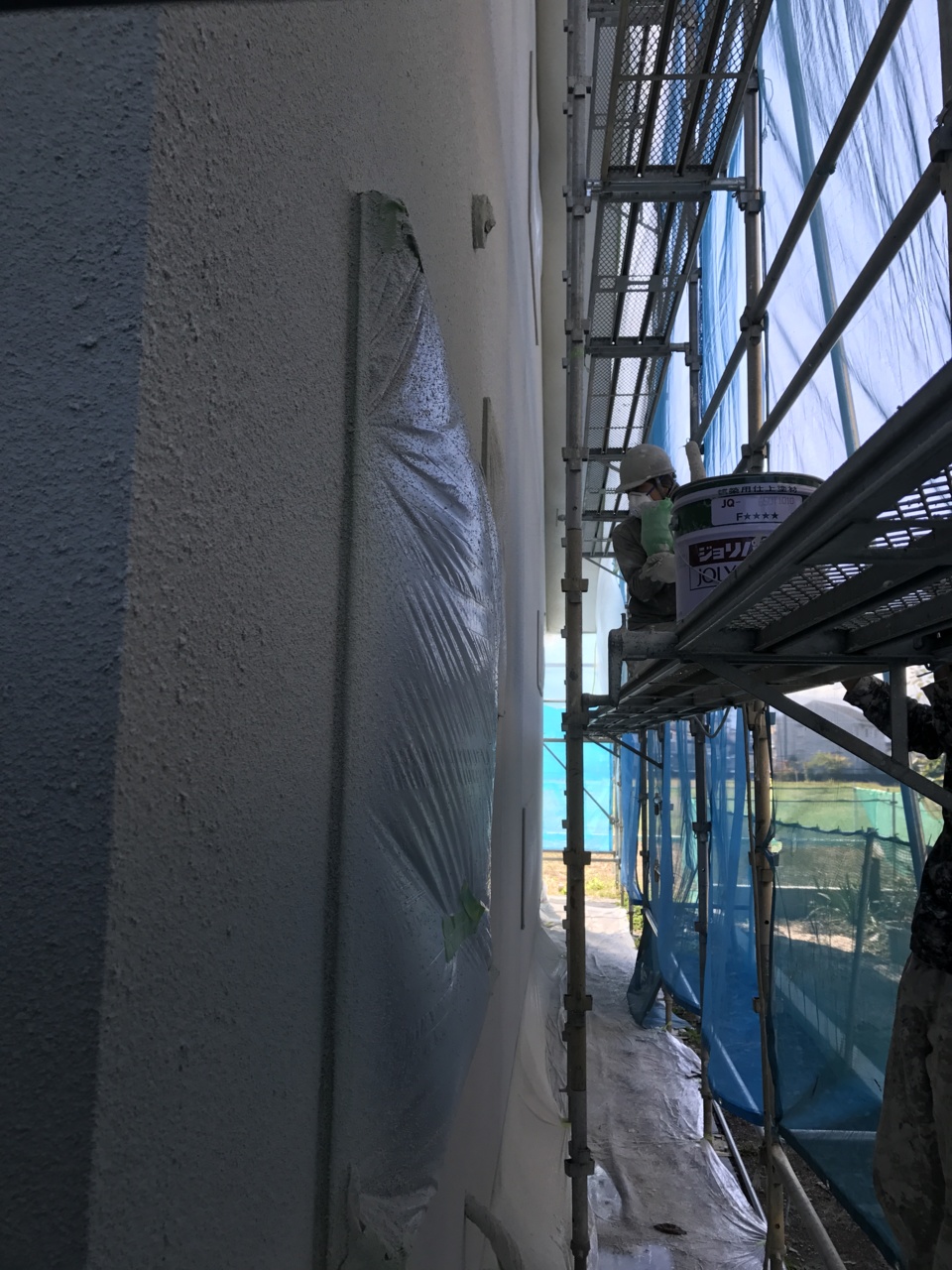

- 32. 2019年10月28日
-
外部塗装工事
先週より始まっている外部の塗装工事です、本日仕上げの吹付けを行って吹付け工程は完了になります。
- 33. 2019年10月30日
-

木工事完了検査
内部の木工事が完了し、中嶋社長立会の木工事完了検査を行いました。
- 34. 2019年11月01日
-

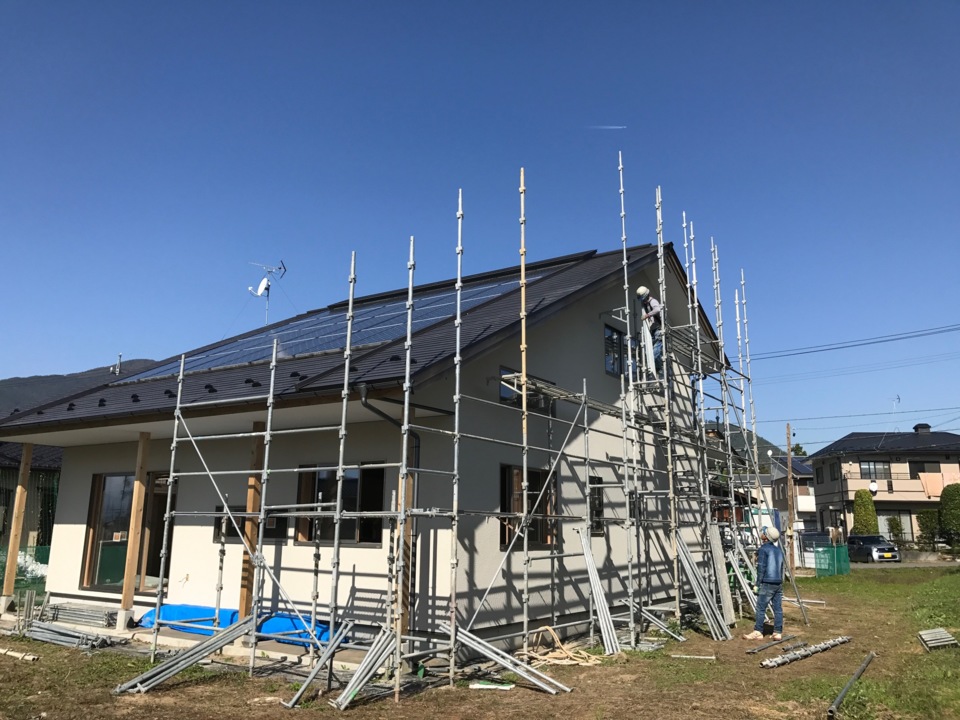

足場解体
外部足場の解体を行いました、いよいよ建物全体が見えるようになりました。

- 35. 2019年11月05日
-
内装工事
内部のパテ処理が完了しクロス張りが進んでいます。
キッチンの一部ですが壁が白く見えている部分はどうなるのでしょうか?仕上がりを楽しみに!

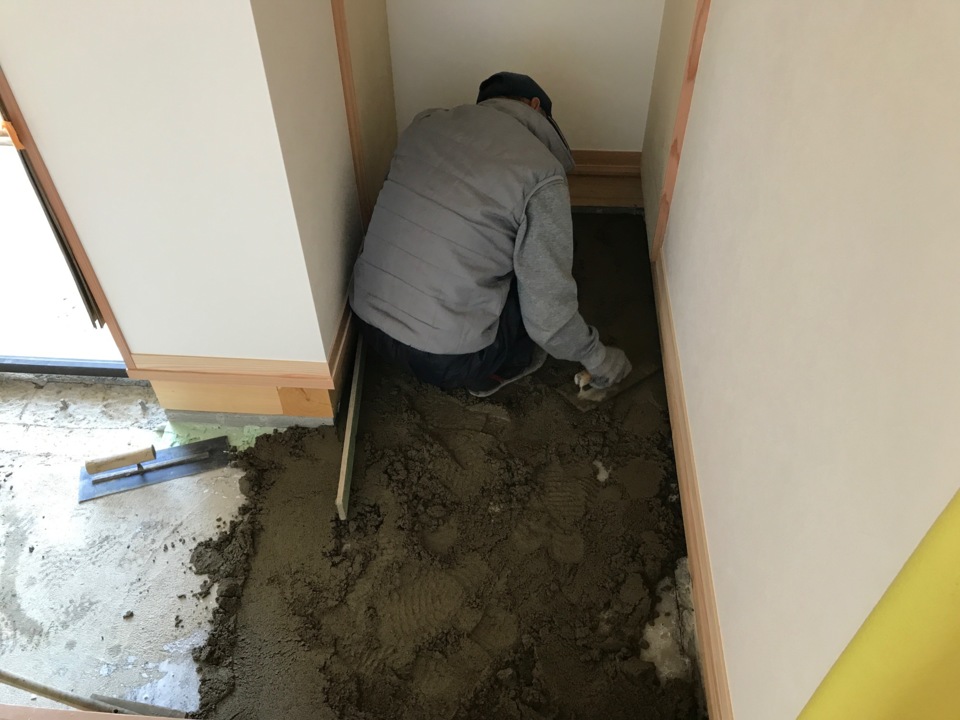

- 36. 2019年11月06日
-
タイル工事開始
玄関のタイル工事が始まりました、モルタルを使用しタイルの下地を作っていきます。
- 37. 2019年11月07日
-

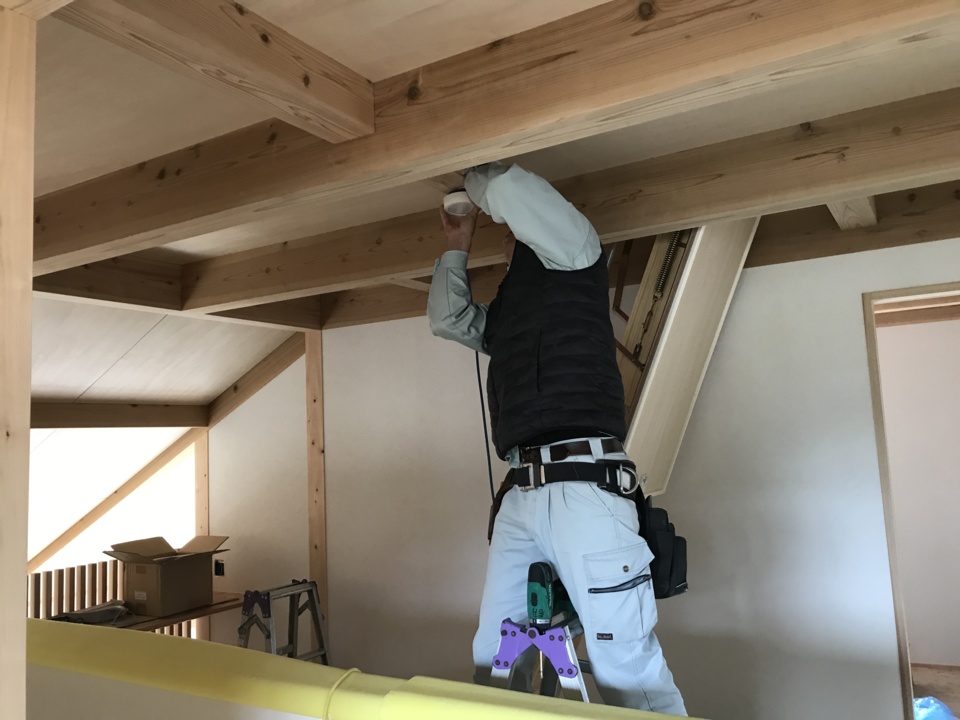

電気工事
電気の照明器具の取付工事が始まりました。
- 38. 2019年11月08日
-

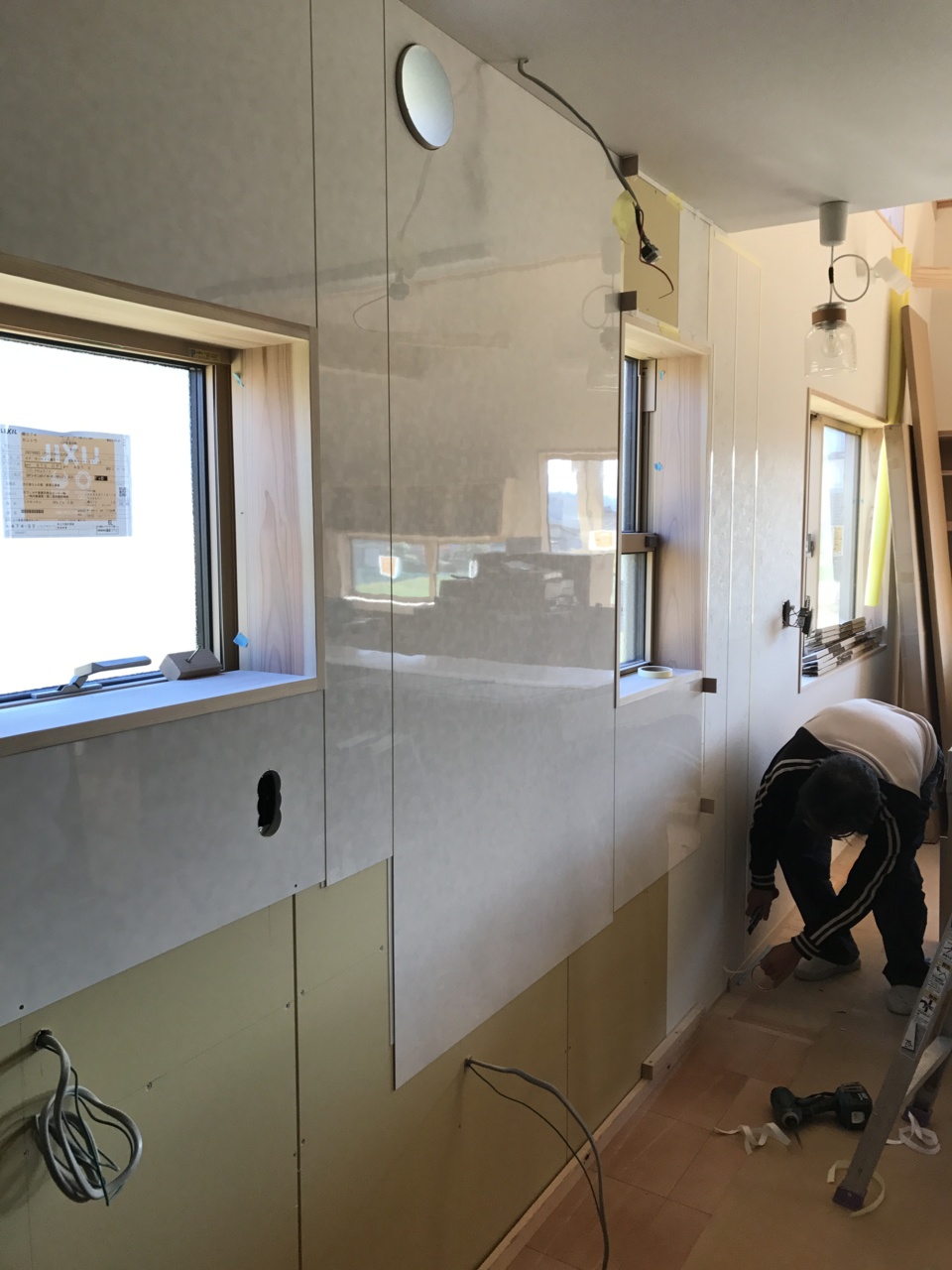

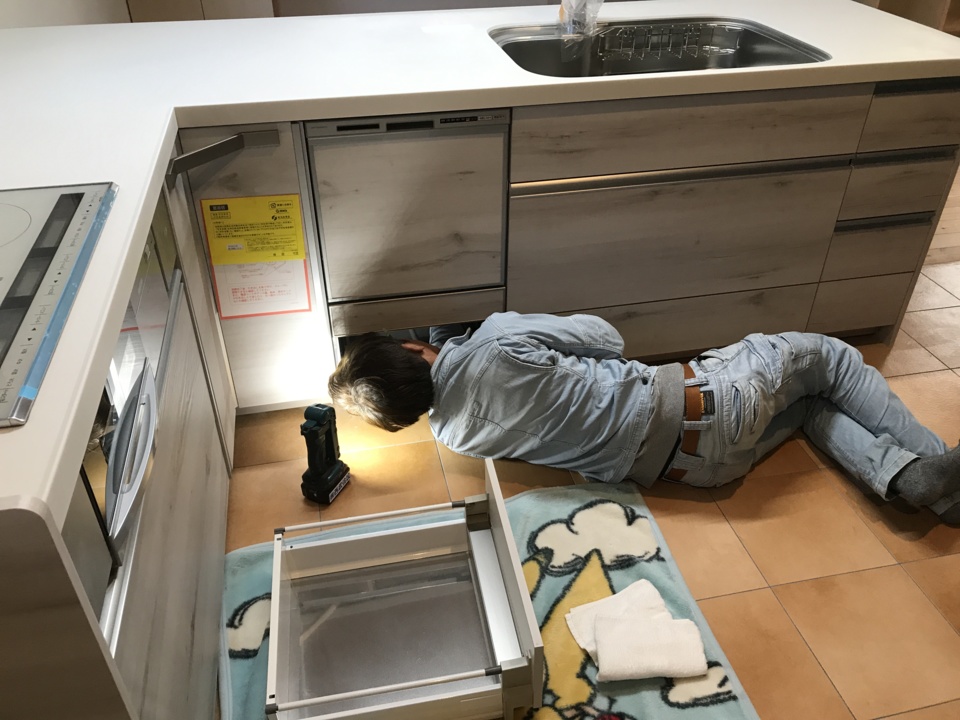

キッチン組立開始
システムキッチンの組立工事が始まりました、壁のキッチンパネルの施工をしキッチン本体を据え付けていきます。
- 39. 2019年11月16日
-

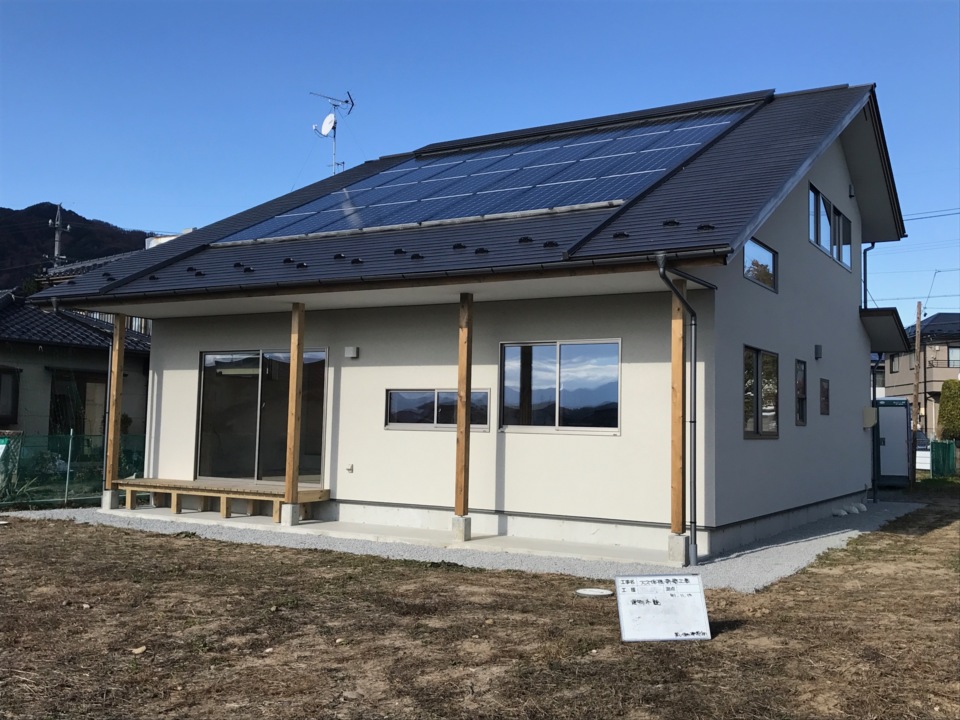

建物外観
大屋根の建物にクワトロソラーが載った建物が完成しました。
- 40. 2019年11月16日
-
床の養生が取れました!
内部の工事が完了し床養生を取りました。
いよいよ建物の完成間近です!
- 41. 2019年11月18日
-
通水
水道の通水を行い給水・給湯・排水に漏れが無いか検査を行っています。
- 42. 2019年11月19日
-

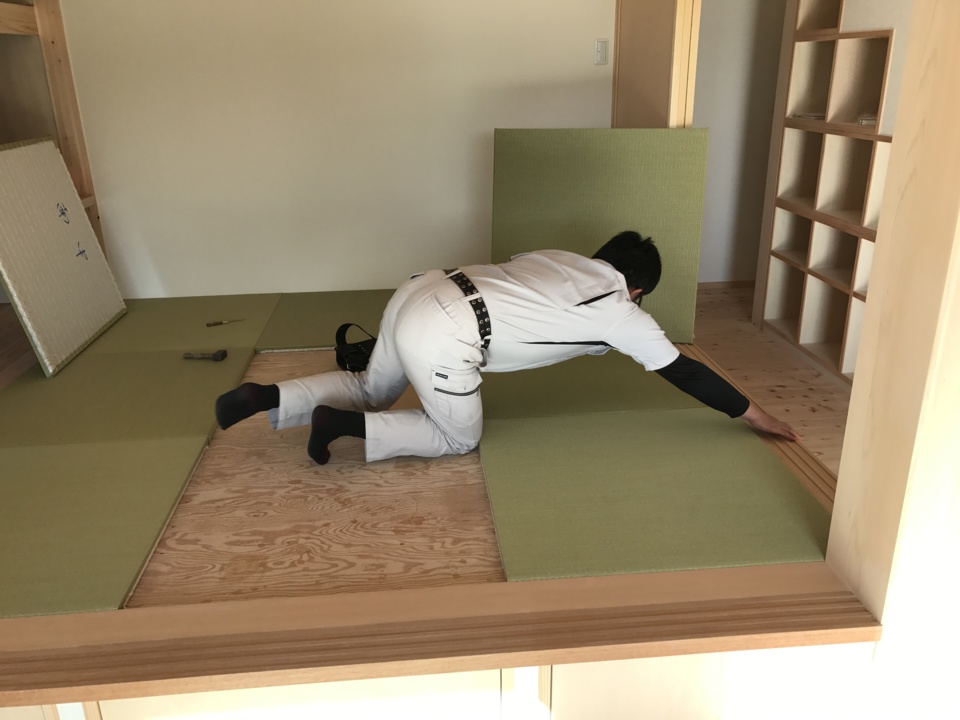

畳の敷き込み
最後に残っていた畳の敷き込みを行いました。
- 43. 2019年11月25日
-

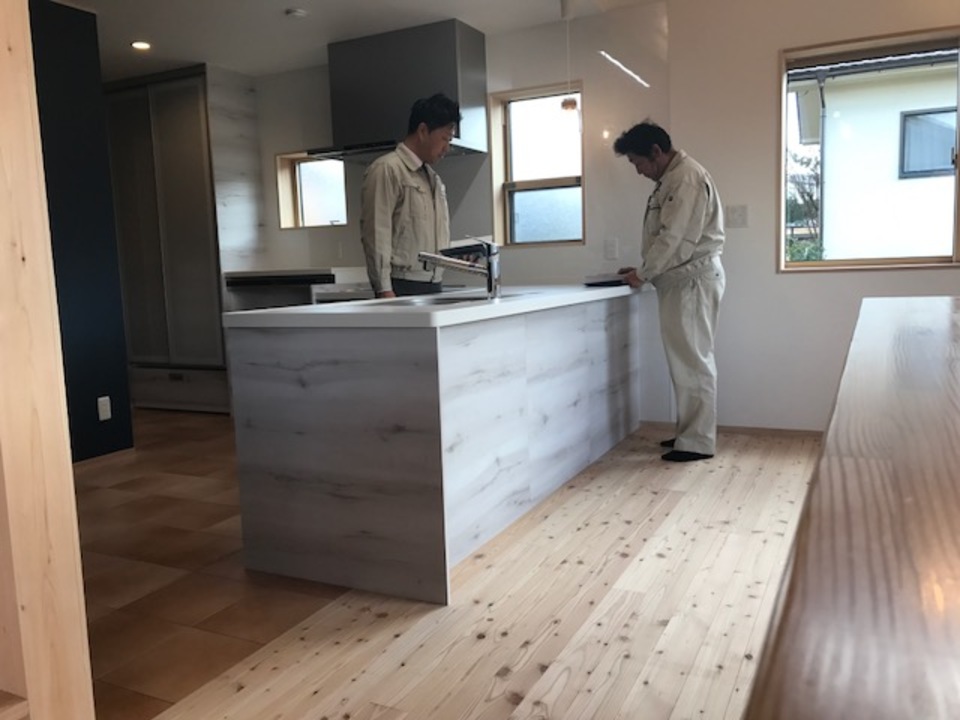

完成検査
中嶋社長立会いのもと完成検査を行いました。
- 44. 2019年11月30日
-

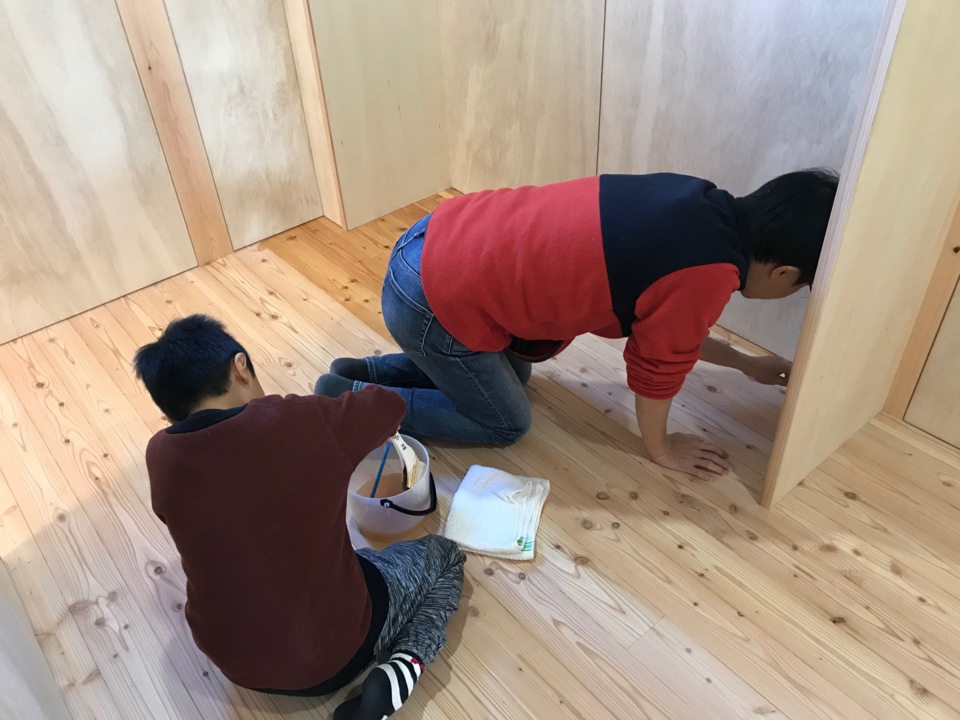

床塗装!
引渡し前にO様ご家族による床塗装を行いました。
子供さん達も参加しながら2階より始めました、皆さんの思い出の1ページになったと思います。
- 45. 2019年12月03日
-
ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。O様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!(亜紀子)
- 46. 2019年12月05日
-

内観

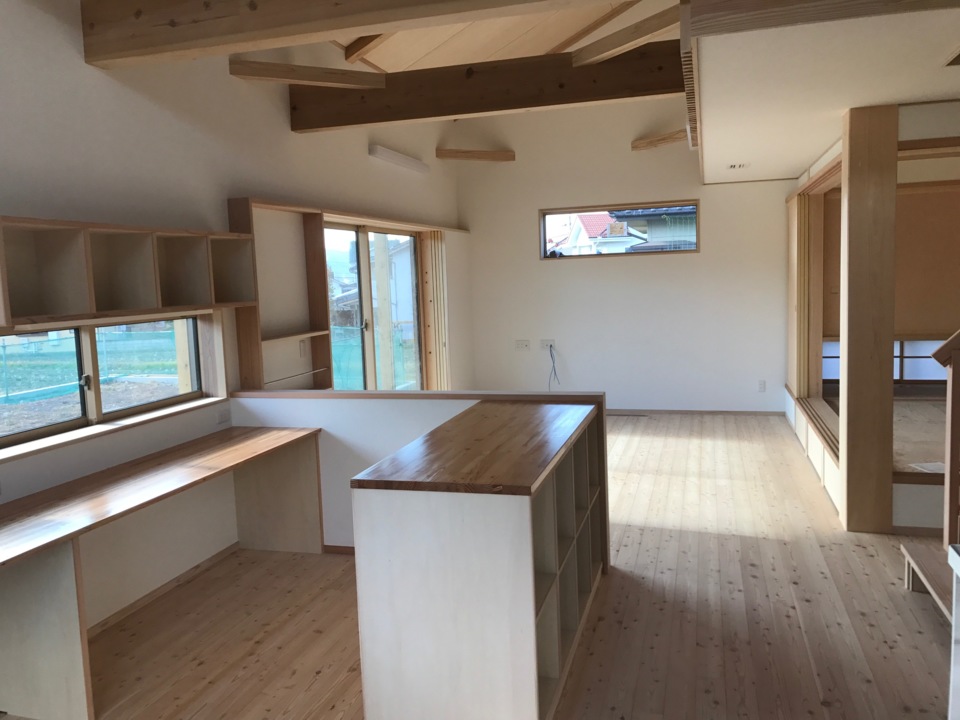

大きな吹き抜けと大容量の収納を備えた内部に仕上がりました。
- 47. 2019年12月05日
-
外観
8kwの容量を持つクワトロソーラーを備えた、大屋根のどっしりとした建物が完成しました。
- 48. 2019年12月06日
-
お世話になりました
工事中は大変お世話になりました。
一つ一つの使い方を考えた建物が出来上がりました、床塗装を行って頂き想い出の1ページになったと思います。
これからご家族5人で、より多くの想い出を築いて頂きたいとおもいます。
大変有難うございました。
- 49. 2019年12月06日
-
お引渡式
お引渡式を行いました。「手でひとつひとつ造り上げるところから見せてもらいました。」とO様。
