広くつながる大きなLDKの家

上田市 新築 T様

目的別にみる|新築

物件データ

住所上田市中之条
構造木造2階建て
工法外張り断熱工法
県産材土台木曽檜
県産材柱木曽檜
県産材梁県産杉
延べ床面積135.80㎡(41.00坪)
現場監督小出 浩之
設計コンセプトLDKと土間やタタミコーナーがつながり34帖の大空間、大きな吹抜もあり明るいリビング。薪ストーブの暖かさが家族を包みます。家族の思いが詰まったこだわりの家です。
設計担当 高森喜洋

建築中レポート

1. 2017年06月10日
地祭り

地祭り

地祭り・安全祈願祭を行いました。月末位から工事が始まります、宜しくお願いいたします。

2. 2017年06月27日
仮設工事

仮設工事

基礎工事着工前に隣地との間にネットを張り仮設工事を進めます。

3. 2017年07月03日

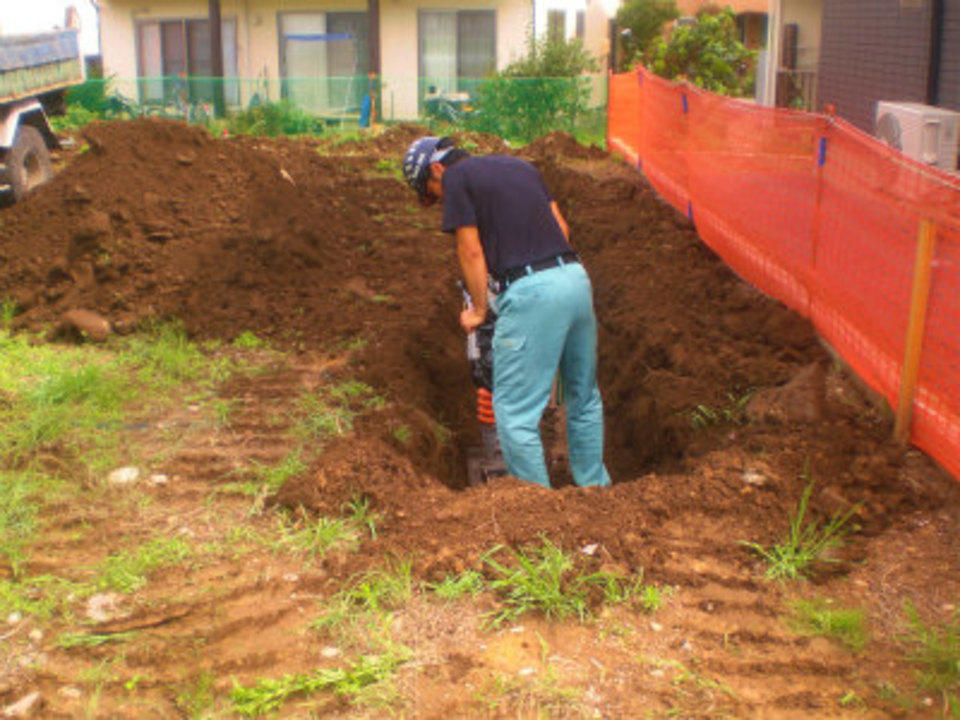

基礎工事開始

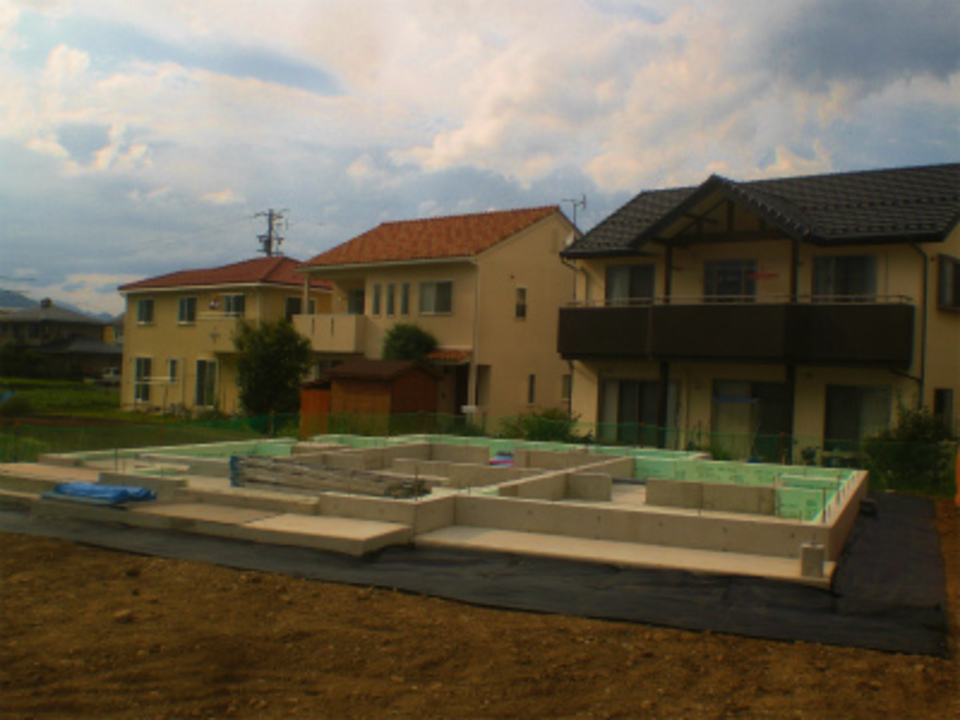

基礎工事開始

本日より船田土建さんにて基礎工事が始まりました。設計図書の根入れまで掘削をして砕石を入れていきます。

4. 2017年07月06日
配筋工事

配筋工事

外周部の型枠が立ち上がり、鉄筋の組立作業が始まりました。
加工された鉄筋を設計図書通りに配置し組み上げていきます。

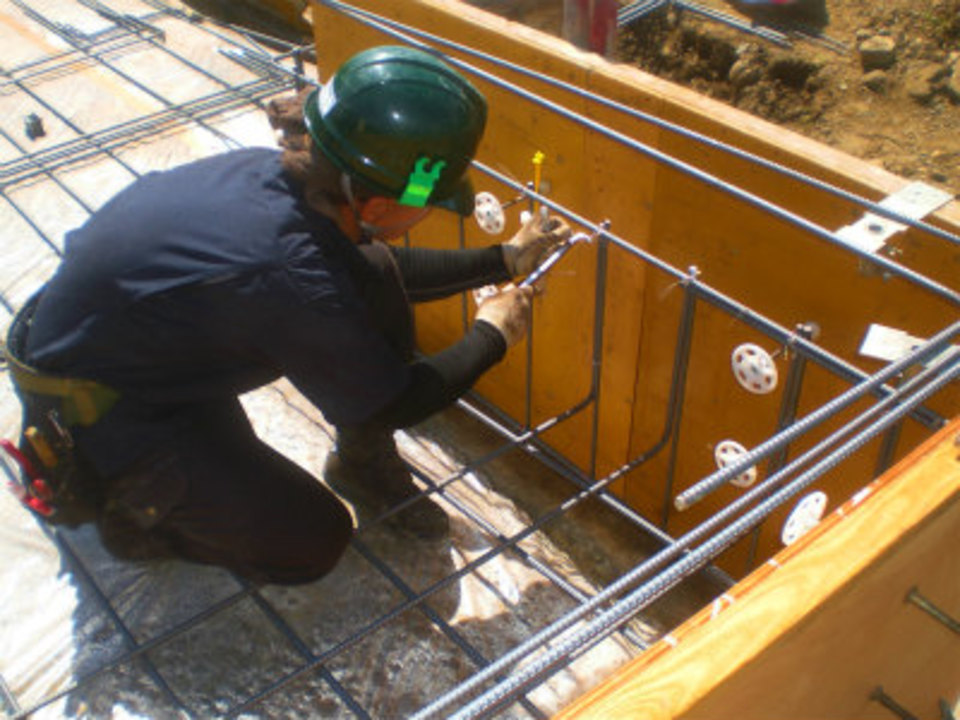

5. 2017年07月07日

配筋検査

配筋検査

鉄筋の組立作業が完了し配筋検査を行いました。鉄筋の太さ・ピッチ・定着等を細かく確認しました。

6. 2017年07月08日
着工式

着工式

新築工事に携わるパ-トナ-がT様ご家族をお迎えして、着工式を行いました。
集まったパ-トナ-が工事に対する意気込みを述べました。T様これからも宜しくお願いいたします。

7. 2017年07月10日

コンクリ-ト打設

コンクリ-ト打設

建物の耐圧盤と外周部立上がりのコンクリ-トの打設を行いました。
天気が良く気温も高いのでコンクリ-トの硬化が早くとても大変です。

8. 2017年07月18日
木曽桧の搬出

木曽桧の搬出

倉庫より木曽桧の柱材をプレカットを行う為に搬出を行いました。
今月末の建方に向けてプレカット作業をし、梁を磨いたりと大工さんの建方準備も進めます。

9. 2017年07月19日

設備工事開始

設備工事開始

原住設さんにより設備工事が始まりました。
建物周りの設備配管を先行して進めていきます。

10. 2017年07月22日
設備配管工事完了

設備配管工事完了

建方前に行う先行の設備配管工事が完了しました。建物周りにも養生の為のシ-ト敷きも終わりました。

11. 2017年07月27日
土台伏せ

土台伏せ

本日、朝より土台敷きを行っています。昨日出しておいた墨に合わせて、木曽桧を使用した土台をしっかりと固定していきます。

12. 2017年07月29日

先行足場組立て

先行足場組立て

恵仮設さんによる先行足場の組立が始まりました。

13. 2017年07月31日

祝上棟!

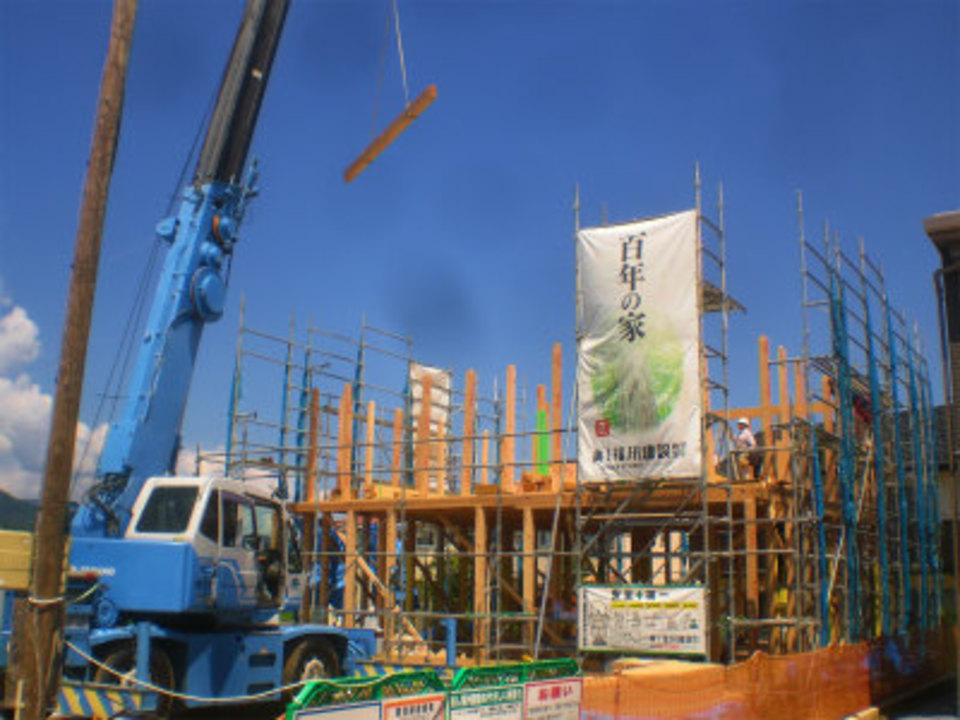

祝上棟!

いよいよ待ちに待った上棟の日がやってきました。
早朝より天候に恵まれた中で建方を行いました。一日現場を見られたT様ご家族段々立ち上がっていく建物に、良い思い出が出来たと思います。
本日はおめでとうございました!

14. 2017年08月02日
大屋根が出来ました

大屋根が出来ました

2階部分の大屋根の野地が出来上がり、ル-フィングが敷き上がりました。

15. 2017年08月08日
耐震金物取付

耐震金物取付

本筋交いの取付が完了し、耐震用金物の取付けです。
設計図書で決められた場所に、決められた金物を固定していきます。

16. 2017年08月23日
サッシ取付

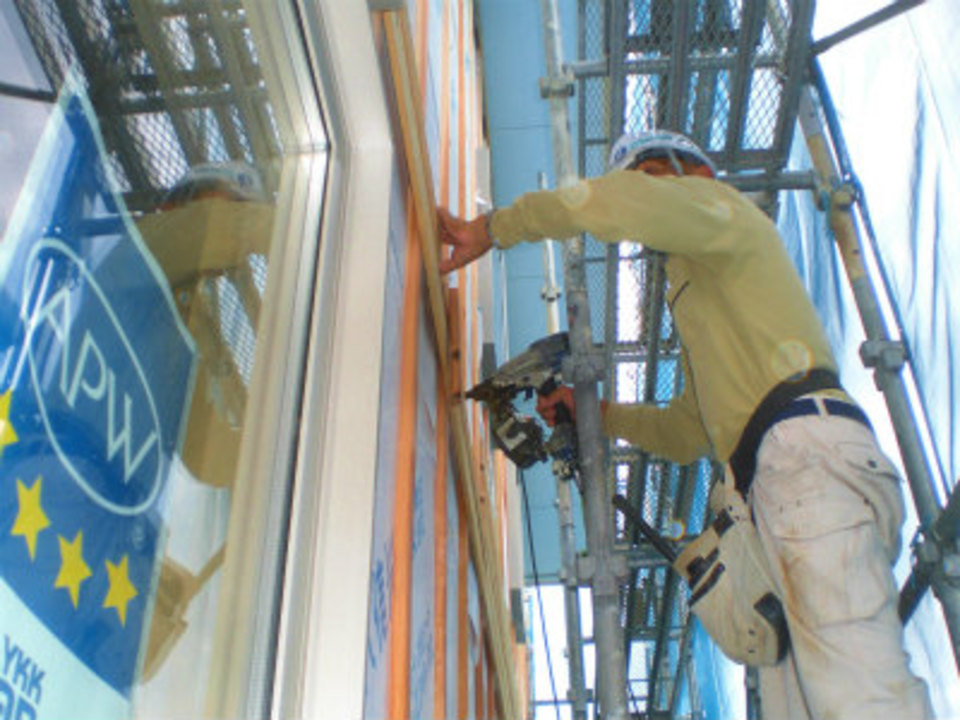

サッシ取付

サッシが搬入されてサッシの取付が始まりました。平行して外部の断熱(ネオマフォ-ム)張りも進んでいます。

17. 2017年09月04日

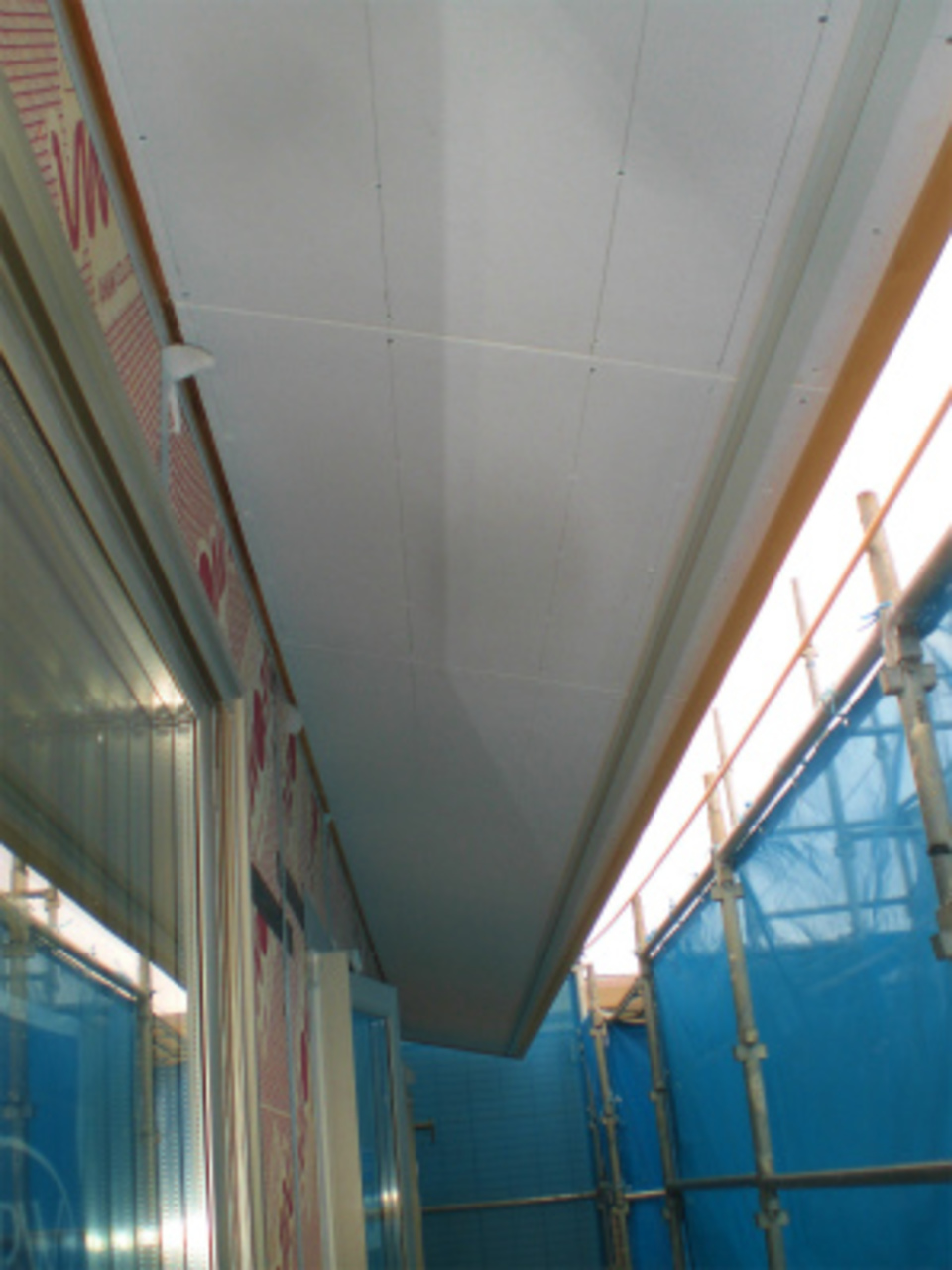

軒天工事

軒天工事

2階部分の軒天工事が出来上がりました。この後壁透湿防水シ-トを張って壁の通気工事へと進んでいきます。

18. 2017年09月06日

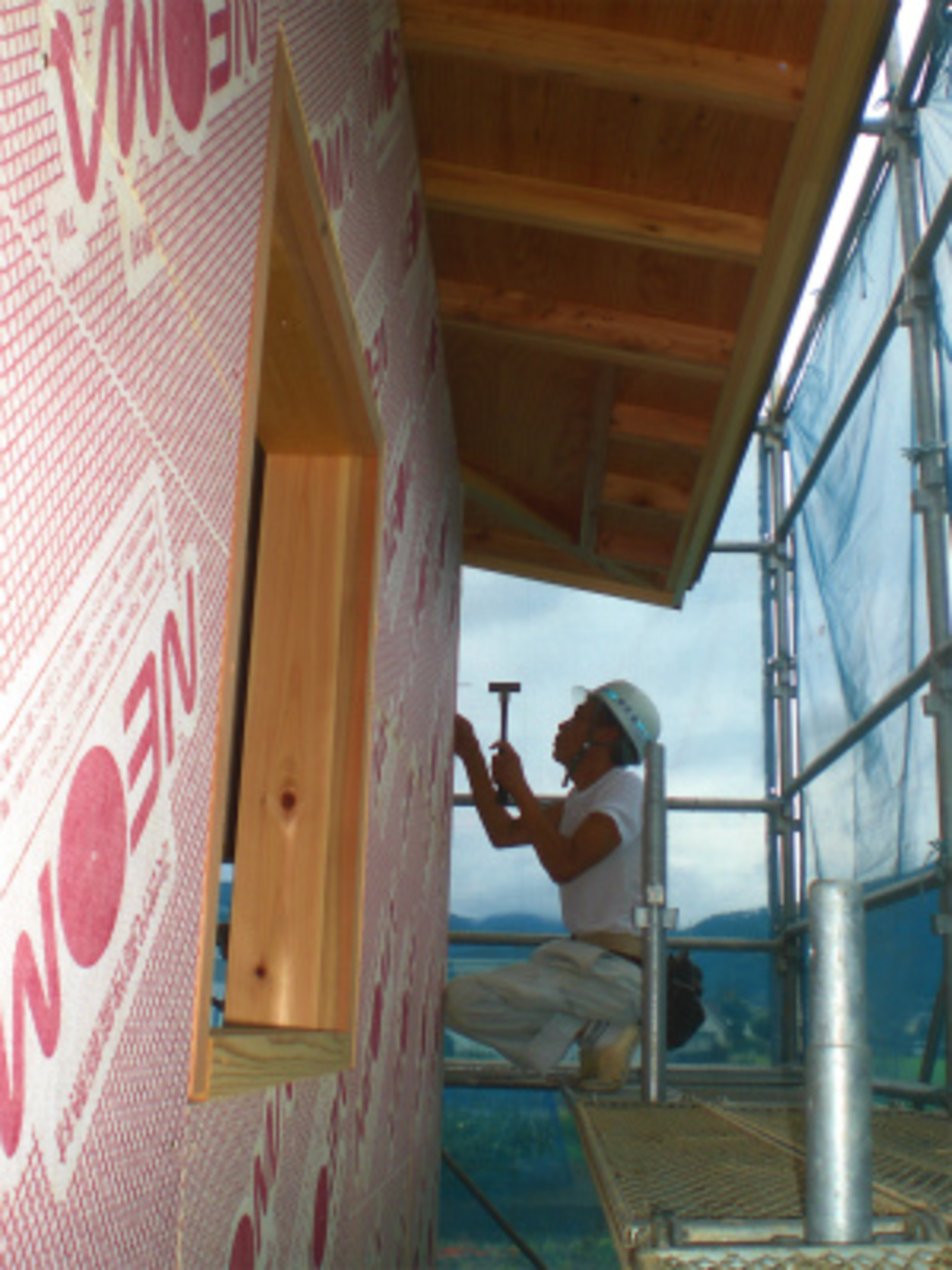

断熱工事まとめ

断熱工事まとめ

外部断熱材(ネオマフォ-ム)工事をまとめています。コ-ナ-部分を張りあげてからサッシを付け防水テ-プを張っていきます。

19. 2017年09月11日

外壁下地

外壁下地

外壁のモルタル下地となるラス下打ちが進められています。

20. 2017年09月19日
第二回目検査

第二回目検査

第三者機関による10年保証の検査を受けました。
設計図書通りに筋交い金物等が施工されているかどうかを細かくチェックします、また使用されている柱・材木の断面寸法も確認し合格を頂きました。

21. 2017年09月20日

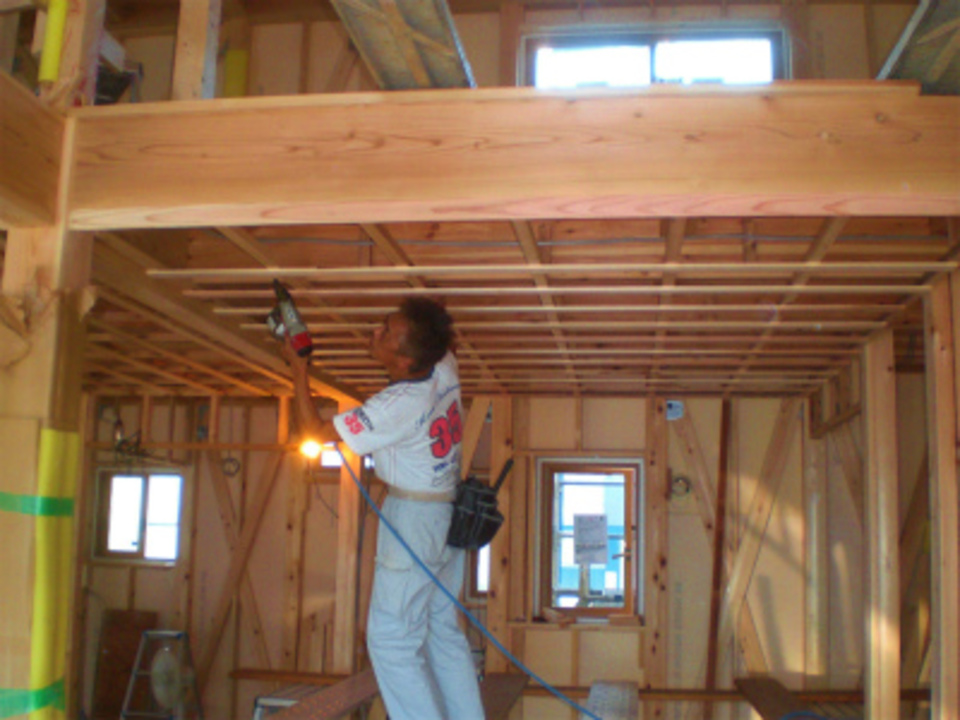

天井下地組み

天井下地組み

天井の下地組み作業が始まっています、広い面積のリビング・ダイニングのスペ-スより開始しました。

22. 2017年09月22日

ユニットバス組立て開始

ユニットバス組立て開始

SFCの坂井さんによるユニットバスの組立が始まりました。
一つ一つの部材を丁寧に組立てていきます。

23. 2017年09月25日

スパンドレル張り

スパンドレル張り

玄関周りのガルバリュ-ム鋼板のスパンドレル張りです、玄関前のポイントになります。

24. 2017年09月26日
上り框取付け

上り框取付け

床のフロ-リングを貼り進める為、玄関・勝手口の上り框を取付けています。

25. 2017年10月02日
2階のフロ-リング張り

2階のフロ-リング張り

二階の井出さんの方で進めていたフロ-リング張りが大津目になってきました、床が張り上がるとポイントの一つである吹抜けの格子取付け作業になります。
どんな感じに仕上がるのかとても楽しみです。

26. 2017年10月05日
吹抜けの格子

吹抜けの格子

弊社のト-レ-ドマ-クとも言える、吹抜け部分の格子が出来上がりました。
材木の色等を一本一本見ながら、材の配置(並べる順番)を決めました。

27. 2017年10月14日
リビング天井

リビング天井

リビング・ダイニングの天井ボ-ドが張り上がりました、天井が出来ると部屋の感じも変わって見えます。

28. 2017年10月20日

収納(ウォ-クインクロ-ゼット)

収納(ウォ-クインクロ-ゼット)

2階ウォ-クインクロ-ゼットの壁桐張りです。
目透かし張りに張っていくため、1枚づつ削りつけながらの作業となります。

29. 2017年10月27日

軒樋取付

軒樋取付

覚新工業さんによる軒樋の取付作業です。
役物の加工を行い軒樋をかけていきます。

30. 2017年10月30日
畳コ-ナ-

畳コ-ナ-

リビングの一角に有る畳コ-ナ-が出来ました。
一般の床より30cm上がっている畳部分の下には、引出し式の収納が設置されます。

31. 2017年11月06日
階段取付け

階段取付け

建物の中の一番目をひく階段の据付工事が始まりました。
階段下のTV台と一体になった階段は、宮入棟梁の腕の見せどころです!

32. 2017年11月07日

左官工事

左官工事

遠藤左官による、外壁モルタルの下塗り工事が始まりました。

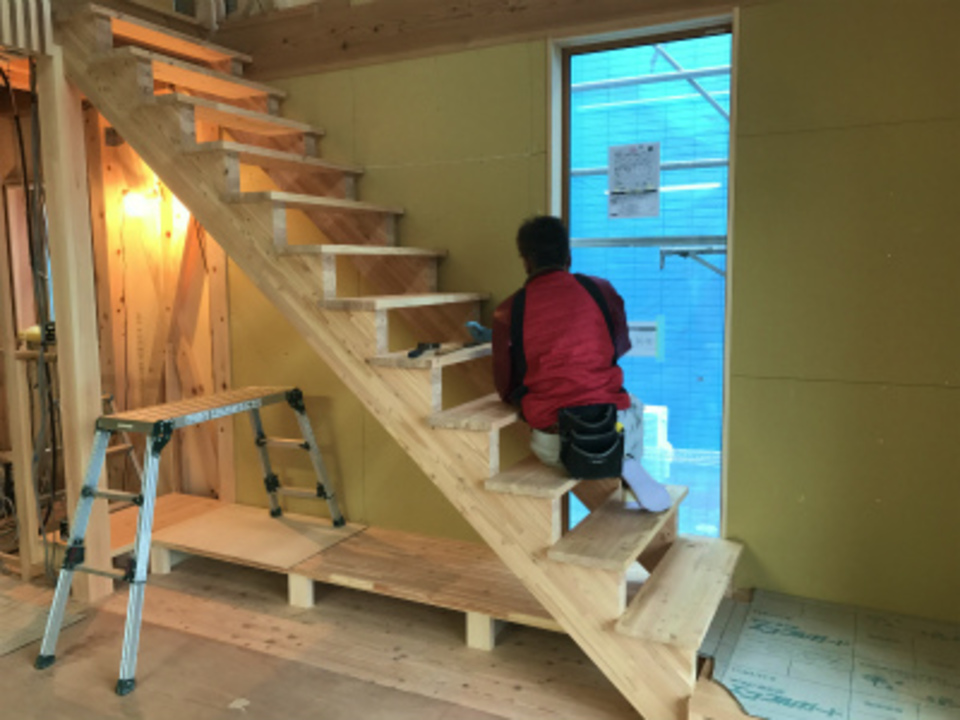

33. 2017年11月08日
階段取付け その2

階段取付け その2

先日から進めていた階段の形が出来上がりました
傷がつかないように養生をおこない、ここに手摺が取付られていきます。

34. 2017年11月14日

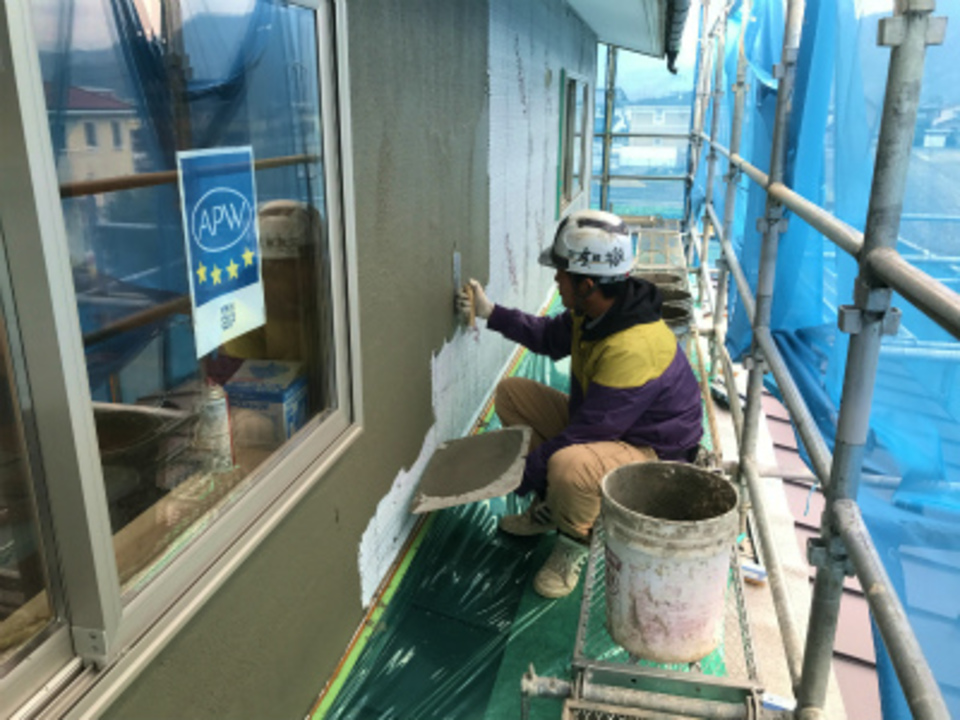

仕上げモルタル塗り

仕上げモルタル塗り

先週行ったモルタルの下塗りも乾燥し、仕上げモルタルの工事が始まりました。
いつもはネタ場係の遠藤さんも、今日はコテを持って仕上げ塗りです。最近ではレアな写真が撮れました(笑)

35. 2017年11月15日
木工事検査

木工事検査

木工事も大津目になってきました。完全に完了では無いですが、中嶋社長立会いで木工事の検査を行いました。

36. 2017年11月17日

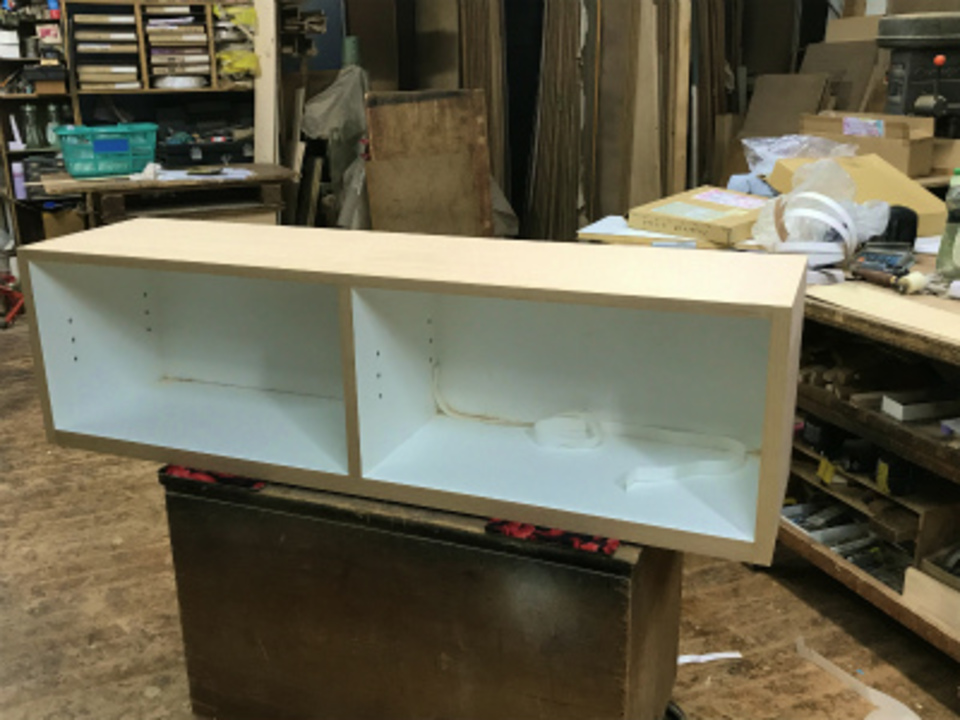

キッチン家具

キッチン家具

キッチンに取付ける家具の製作が進められています。
本体部分は形が出来上がり、この後内部の棚板と開きの建具を作っていきます。

37. 2017年11月20日
塗装工事開始

塗装工事開始

外部の塗装工事が始まりました。
軒裏のビス処理とサッシの養生から始めています、軒天の塗装を行ってから壁の吹付けになっていきます。

38. 2017年11月21日

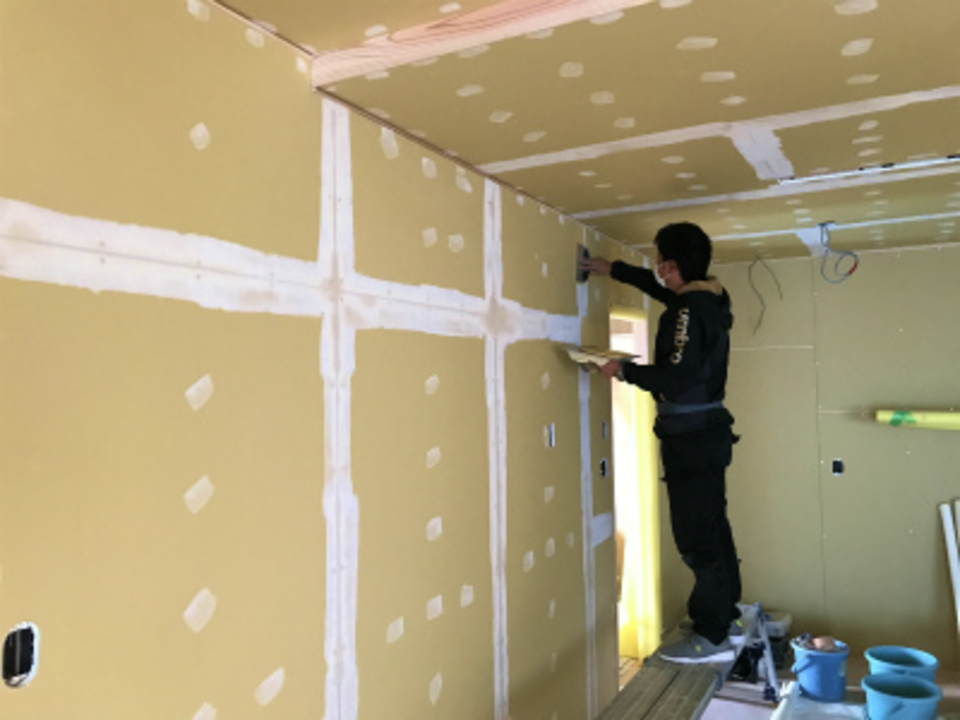

内装工事開始

内装工事開始

インテリア魚住さんによる内装工事が始まりました。
1回目の下塗りパテをかけてから、二回目・仕上げ(三回目)パテと下地処理を行います。

39. 2017年11月24日

吹付工事

吹付工事

外部の塗装工事です。
ジョリパットを吹付しています、仕上げ工程の二回目を塗装していきます。

40. 2017年11月28日

足場解体

足場解体

外部塗装・樋の取付け等、外部廻りの工事が完了し足場解体を行いました。
養生用のメッシュシ-トが取れて建物全体が見える様になりました。

41. 2017年11月30日

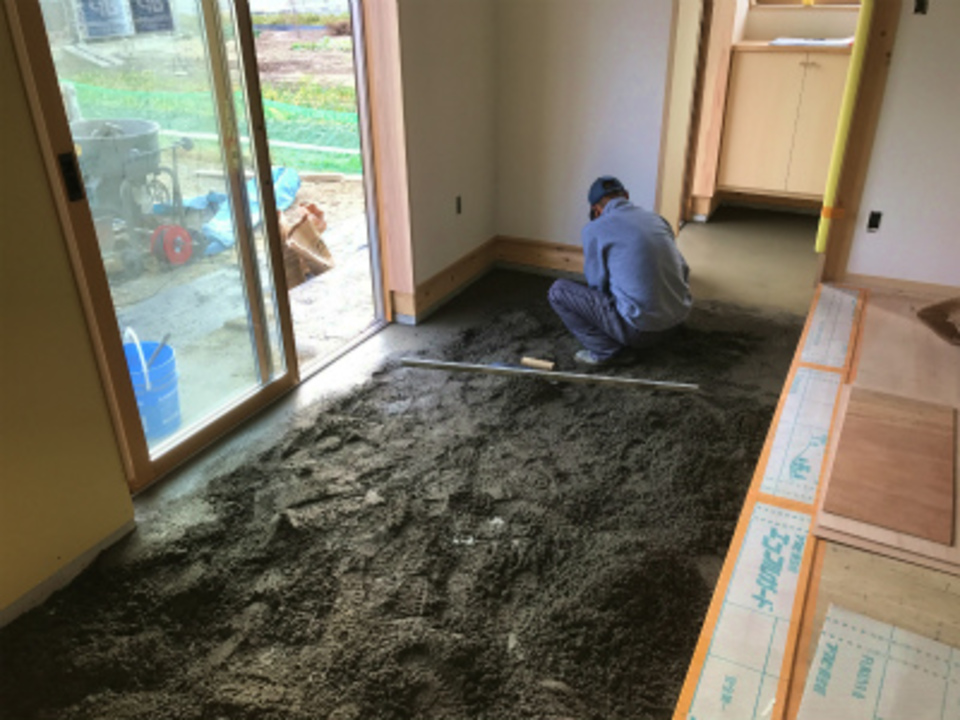

タイル工事

タイル工事

上村タイルさんによるタイル工事です、モルタル(バサ)にてタイルの下地を造っていきます。

42. 2017年12月04日
電気工事

電気工事

建物の仕上げ工事が進んでいます。
本日電気の通電を行い照明器具の明かりが灯りました。昼間見る感じと夜見る感じとでは全く違った雰囲気です!

43. 2017年12月06日

薪スト-ブの設置

薪スト-ブの設置

ヤマショ-さんによる薪スト-ブの設置を行いました。
リビング土間の部分にスト-ブが座り、このスト-ブで暖房をまかないます。

44. 2017年12月07日
完成検査

完成検査

社長立会いのもと完成検査を行いました。
仕上げ材から住設機器まで細かな部分を第三者的な目から見ていきます。クリ-ニングも完了し、今週末の完成見学会を迎えます。

45. 2017年12月08日
見学会に向けて

見学会に向けて

明日からの見学会の為に建物内部に、小物等をレイアウトしました。
学校から帰ってきたT様のお子様も、出来上がった建物と小物にとても嬉しそうに記念写真です!

46. 2017年12月12日
家族皆で床塗装!

家族皆で床塗装!

本日2階部分から床塗装を始めました。
県産材の唐松のフロ-リングに自然塗料を塗っていきます。塗り始めは一人でスタ-トしましたが、時間が経つにつれ家族皆が集まりました。
???一人多いです?急遽娘さんの同級生もお手伝いに参戦です!

47. 2017年12月14日
内観

内観

LDKは仕切りのない一体の空間で広々とした造り。吹抜にスケルトン階段がアクセントです。大きな開口部が建物内部まで自然の採光を取り入れます。

48. 2017年12月14日
外観

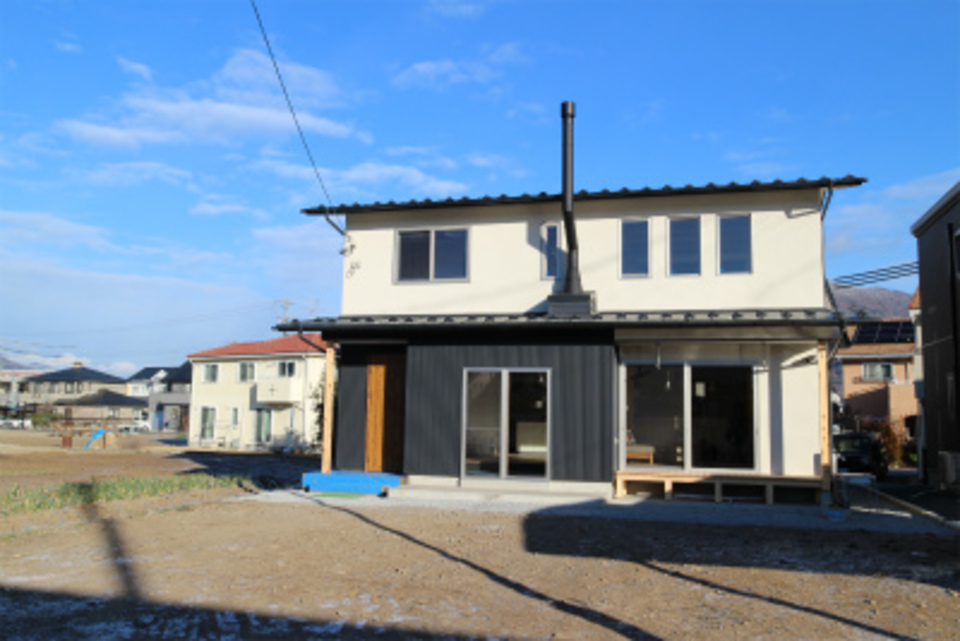

外観

ガルバリウム鋼板をアクセントに張上げ、建物の全体的な高さを抑えることで、どっしりと安定感のある外観に仕上がりました。

49. 2017年12月18日
お引渡式

お引渡式

お引渡式を行いました。「納得のいく住まいになりました。この家に暮らせることにワクワクしています」とT様。長い間大変お世話になりました。お近くですし会社にもお出掛け下さいね!社員みんなでお待ちしております。今後とも長いお付き合いをお願い致します。ありがとうございました。(亜紀子)

50. 2017年12月18日
お世話になりました

お世話になりました

工事中は大変お世話になり有難うございました。
現場等でご家族皆様の顔を見るのがとても楽しく工事を進める事が出来ました。娘さんから頂いた折り紙も良い記念になっています、これから新しい家で今まで以上に楽しい想い出を創っていって下さい。
本当に有難うございました。

51. 2017年12月25日
薪スト-ブの火入れ

薪スト-ブの火入れ

本日の引越しに合わせて、薪スト-ブの火入れを行いました。
今夜からの生活に合わせ、薪スト-ブの暖かさとゆらゆらと揺れる炎を楽しんで下さい!
