大きくゆとりをもって暮らす住まい 岩村田の家
佐久市 新築 K様 延床面積 54.5坪 UA値 0.23 W/㎡K
目的別にみる|新築
建築中レポート
- 1. 2023年07月14日
-
地祭り
地祭り・安全祈願祭を行いました。
K様これから宜しくお願い致します。
- 2. 2023年08月07日
-
埋蔵文化財発掘調査開始

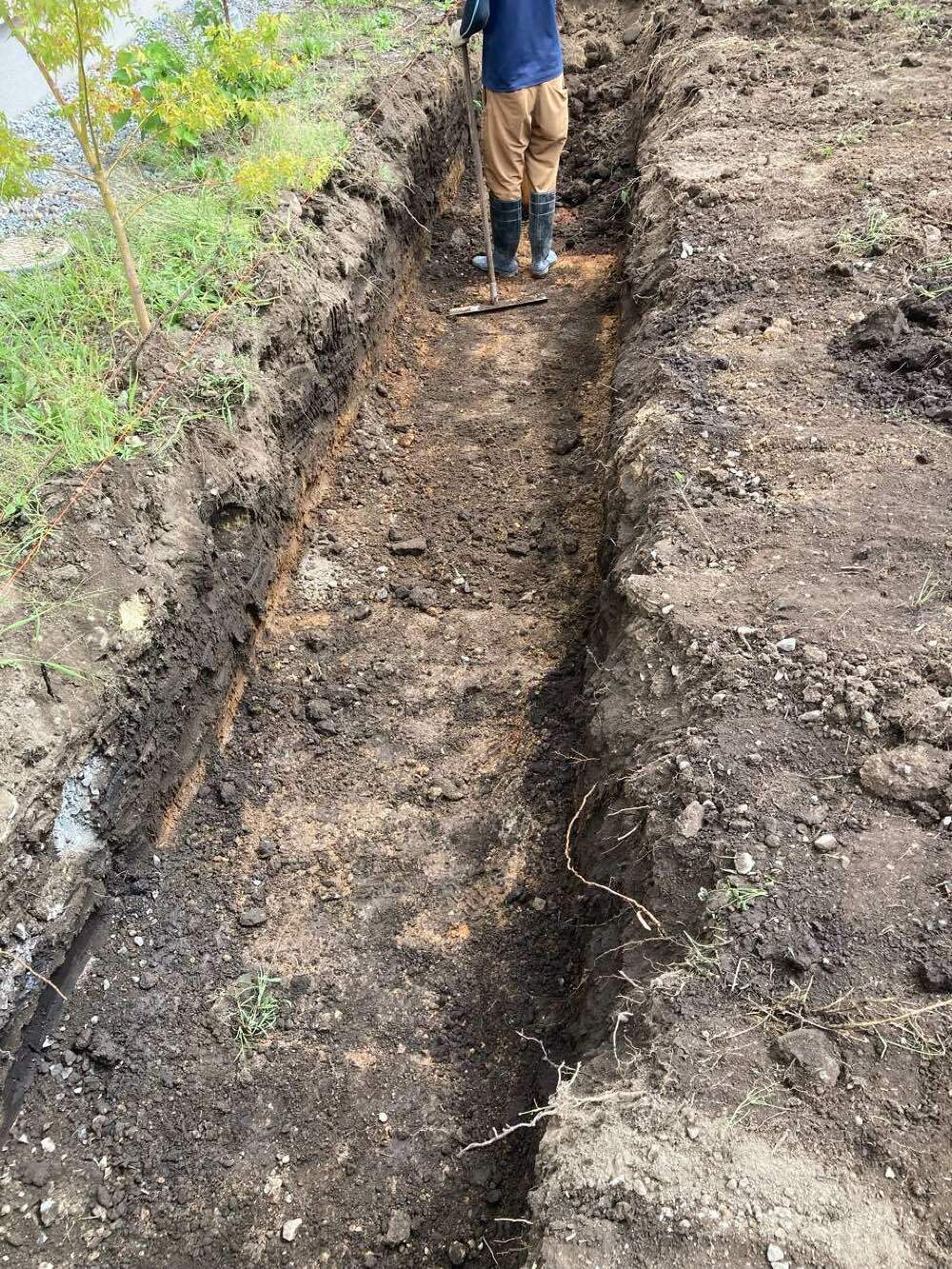

建設地が埋蔵文化財のエリア内に有る為試掘を行い、
建物下部分全体の発掘調査が始まりました。
- 3. 2023年09月04日
-

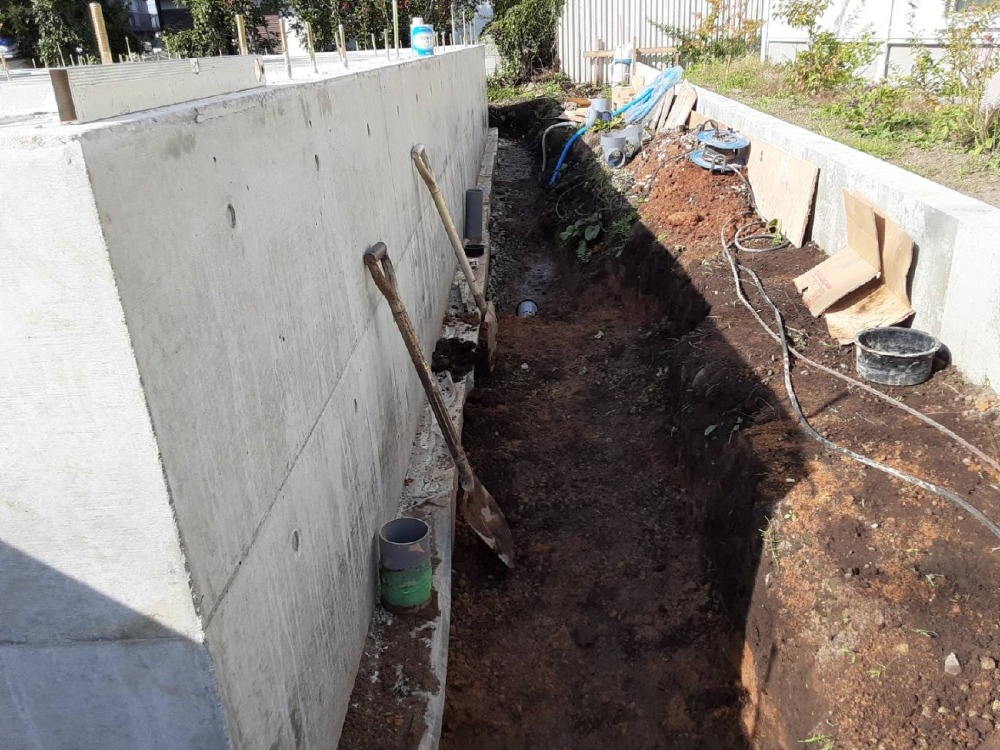

擁壁工事開始
発掘調査が完了し、北側の擁壁工事が始まりました。
- 4. 2023年09月06日
-

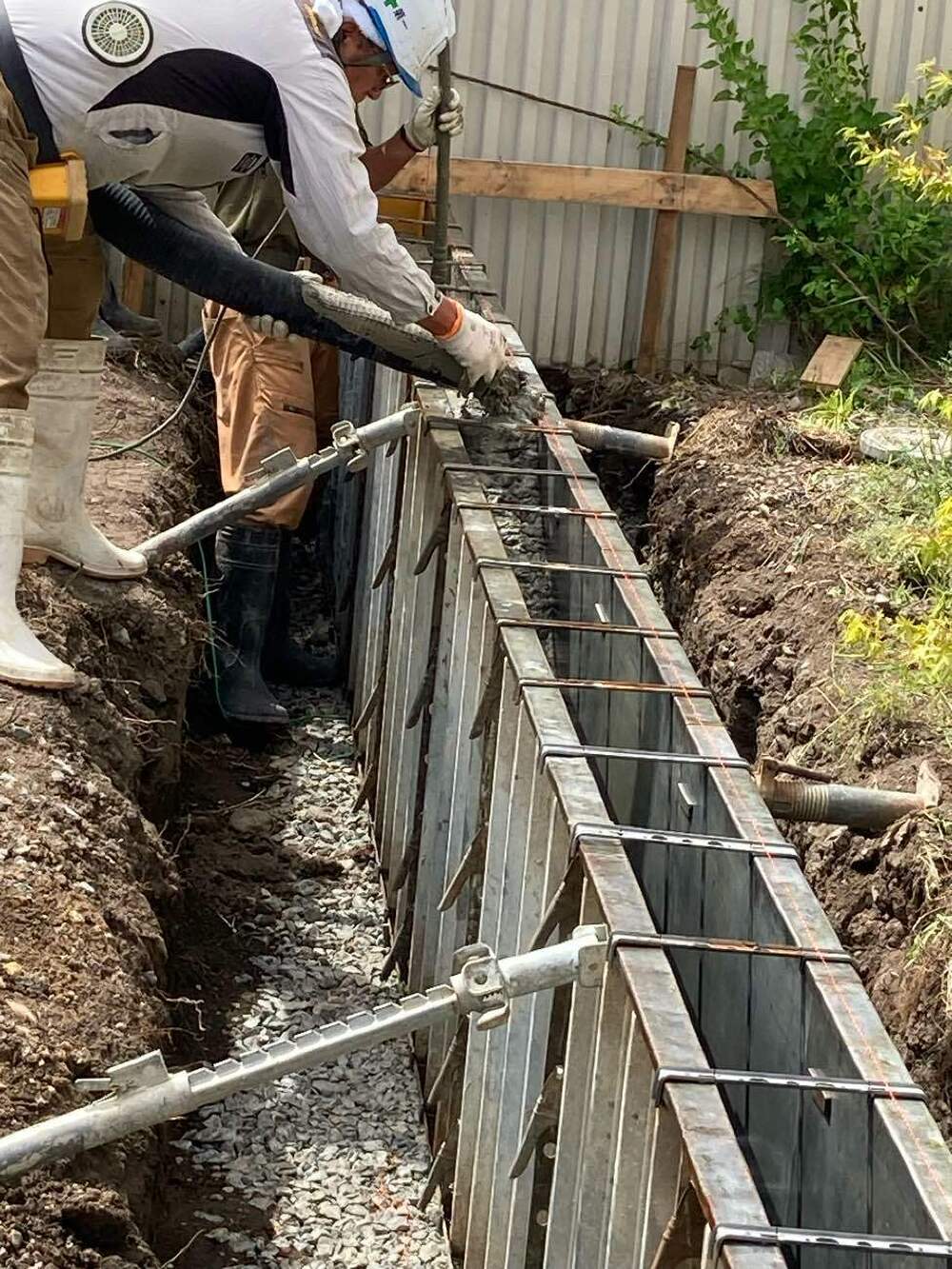

擁壁コンクリート打設
コンクリートの打設を行いました。養生を置き型枠を解体します。
- 5. 2023年09月14日
-

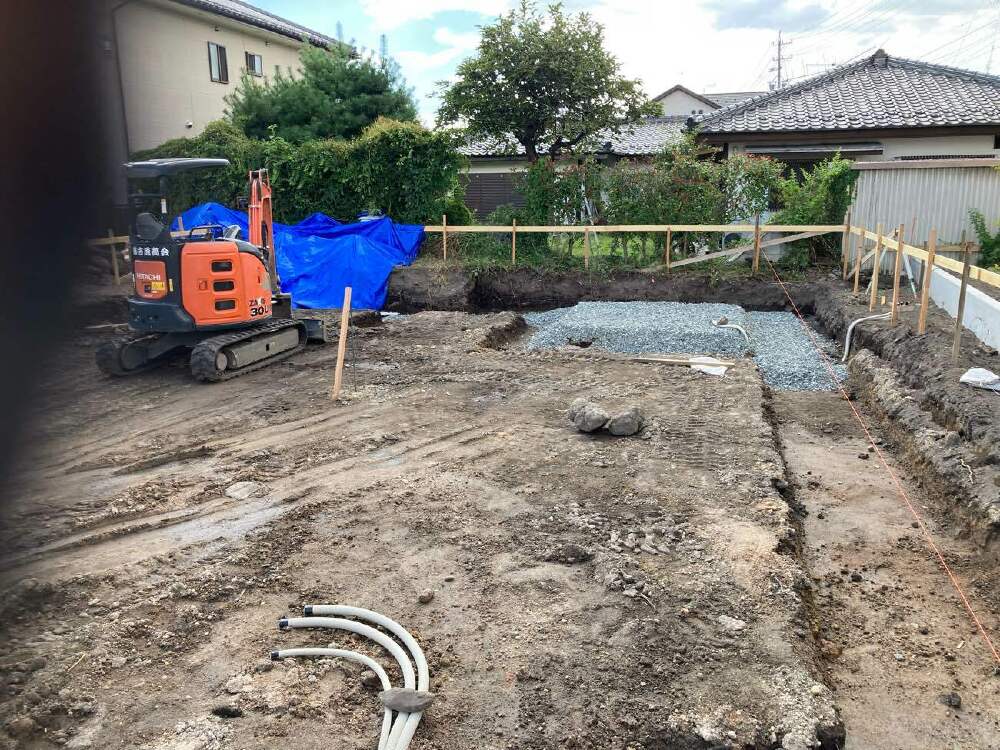

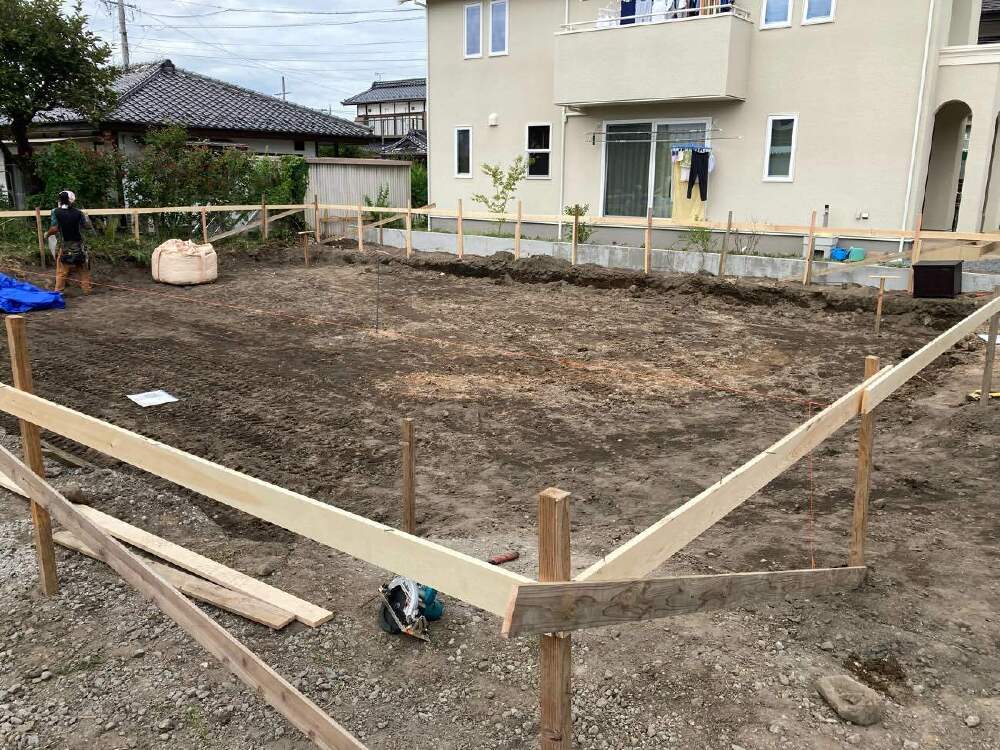

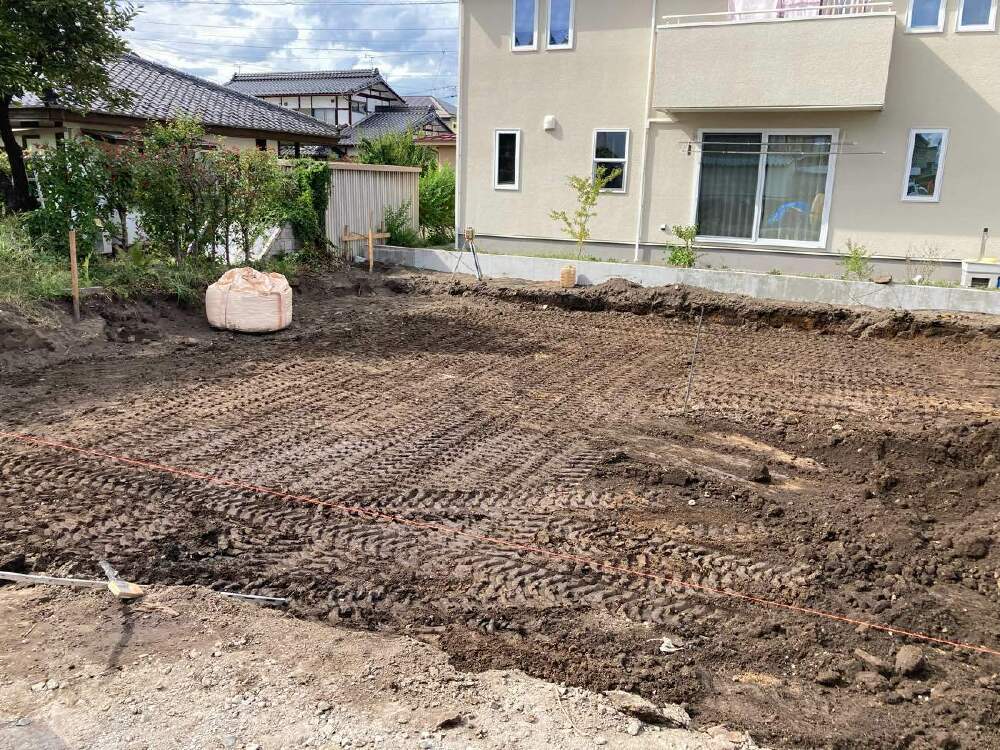

場内鋤土
建物下になる部分の鋤土工事を始めました。
- 6. 2023年09月15日
-
丁張り
建物位置と基礎の通りを出す為丁張りを掛けました。
- 7. 2023年09月18日
-
基礎工事開始
床掘り・砕石入れが始まりました。
- 8. 2023年09月26日
-
ラップルコンクリート打設
耐圧盤下にラップルコンクリートを打設しました。
- 9. 2023年09月30日
-

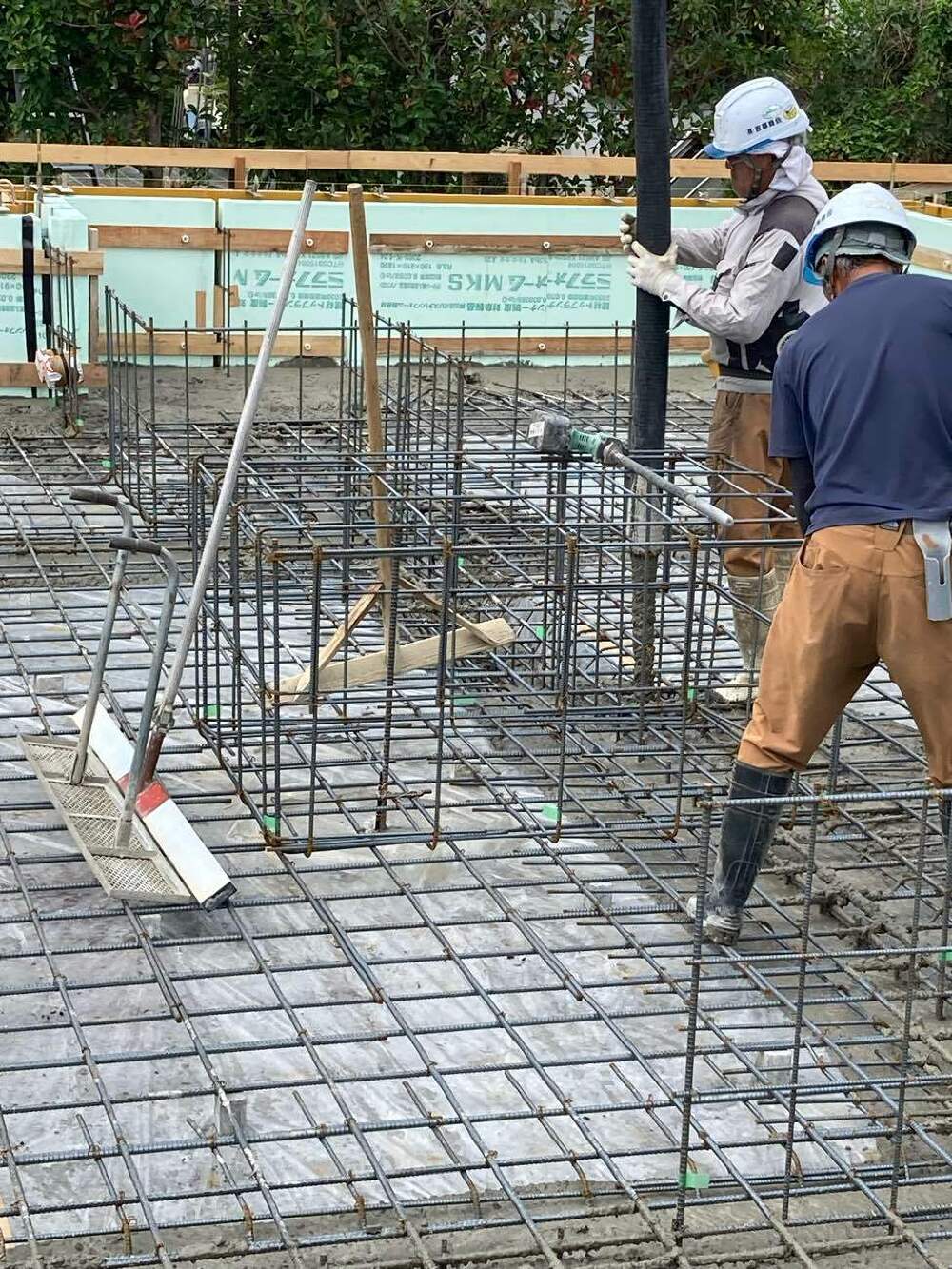

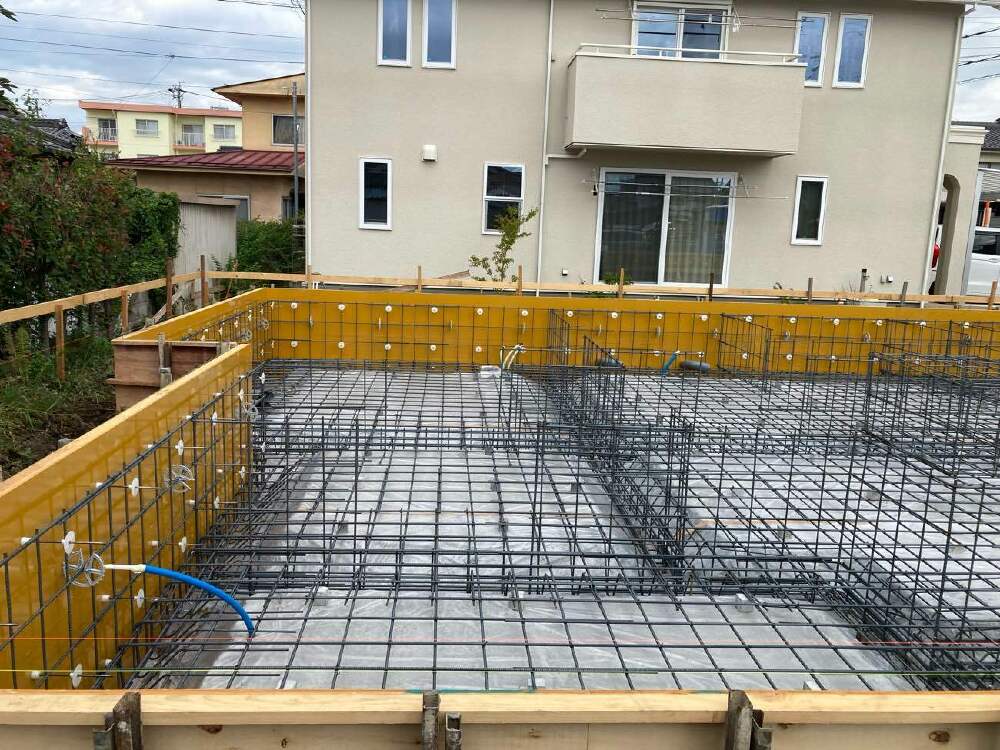

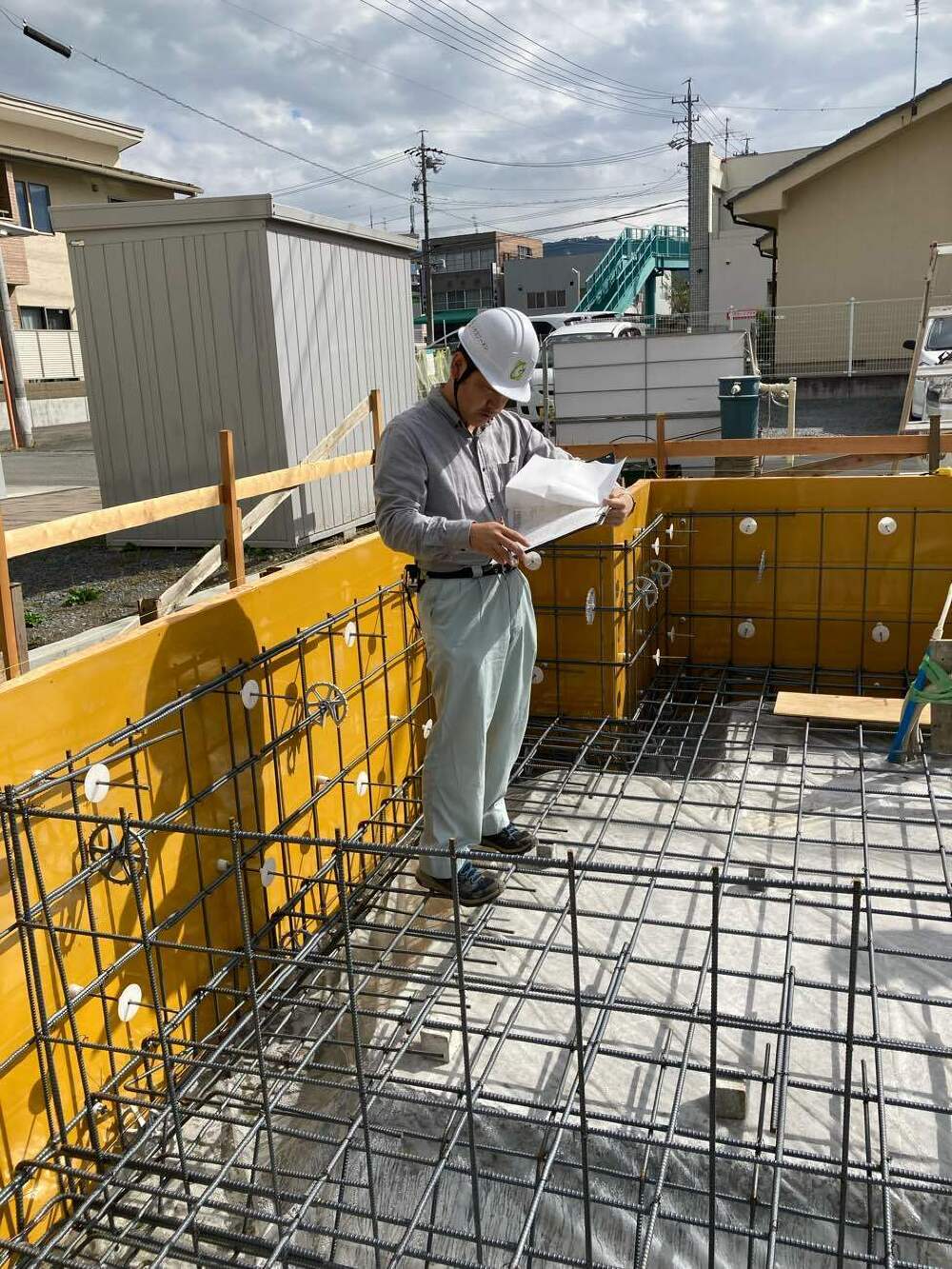

配筋検査
第三者機関による配筋検査を受けました。
- 10. 2023年09月30日
-

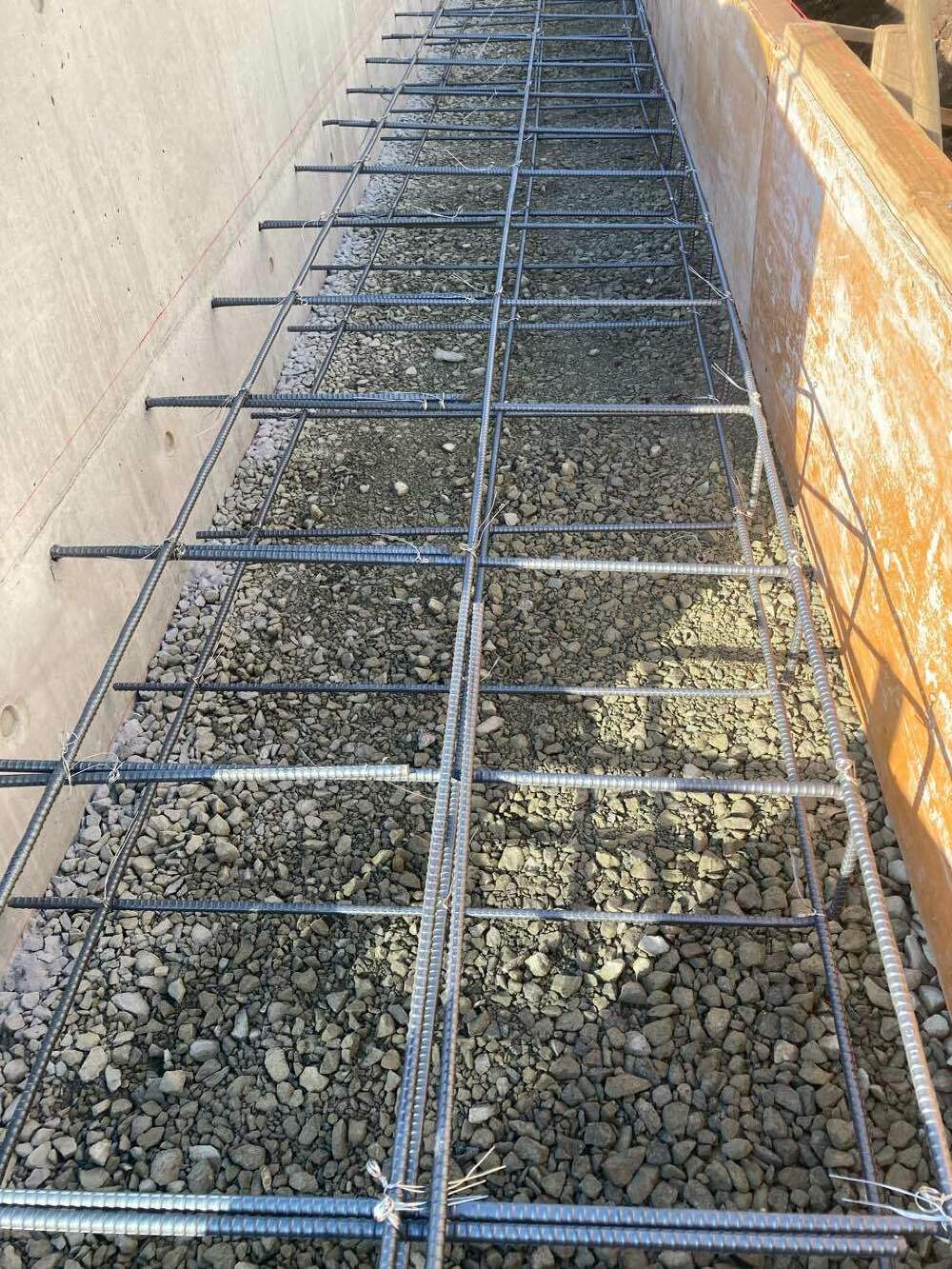

鉄筋組立完了
鉄筋の配筋が完了しました。
- 11. 2023年10月05日
-

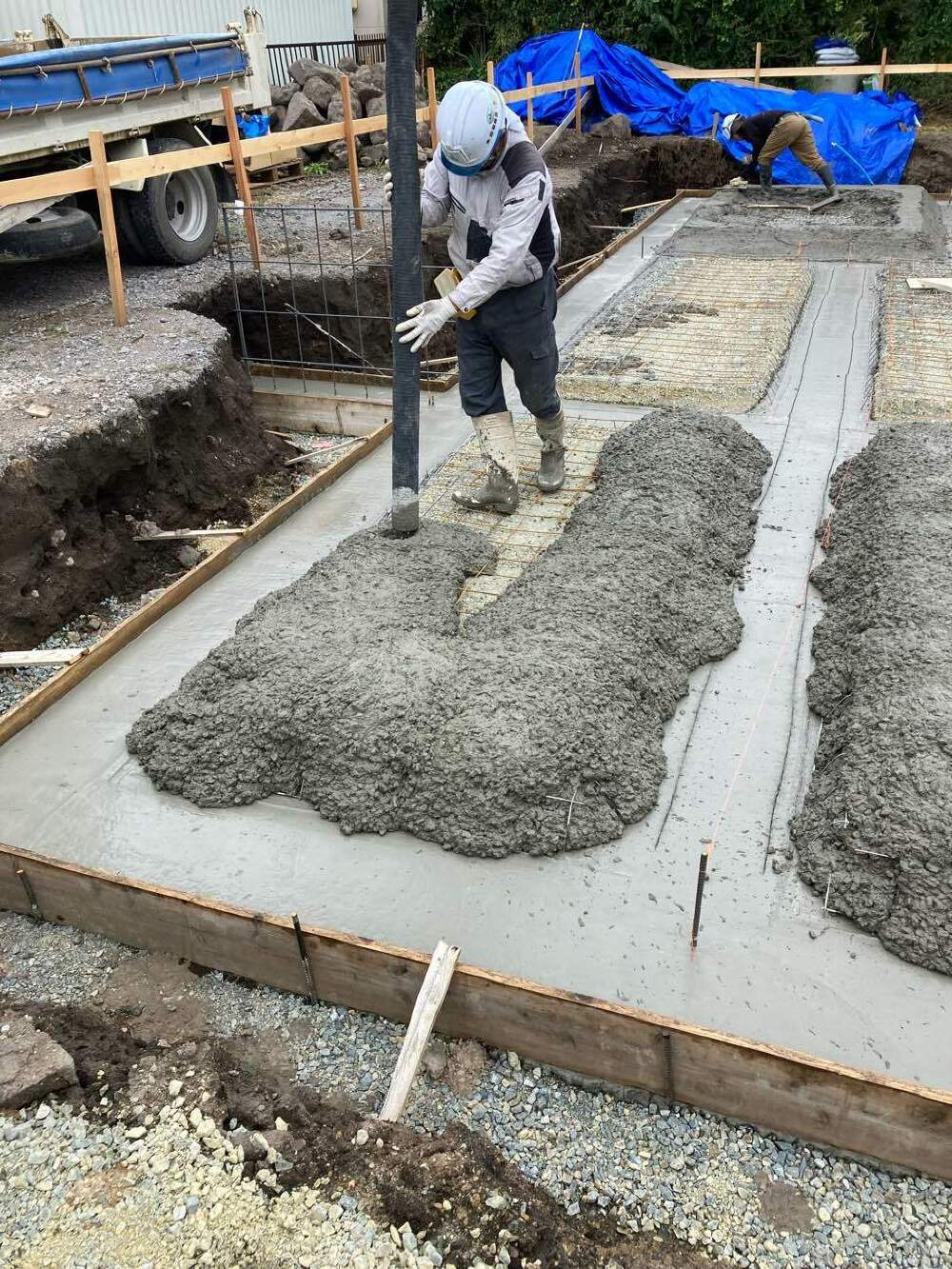

コンクリート打設
耐圧盤と外周部立上りのコンクリート打設を行いました。
- 12. 2023年10月18日
-
着工式
工事に携わるパートナーが集まり、着工式を行いました。
- 13. 2023年10月20日
-

外部設備配管工事
外部の設備工事が始まっています。
- 14. 2023年10月31日
-
犬走下地造り
建物廻りに施工する犬走の下地造りが始まっています。
- 15. 2023年11月02日
-
犬走配筋
犬走の配筋が完了しました。
- 16. 2023年11月08日
-
土台敷き開始

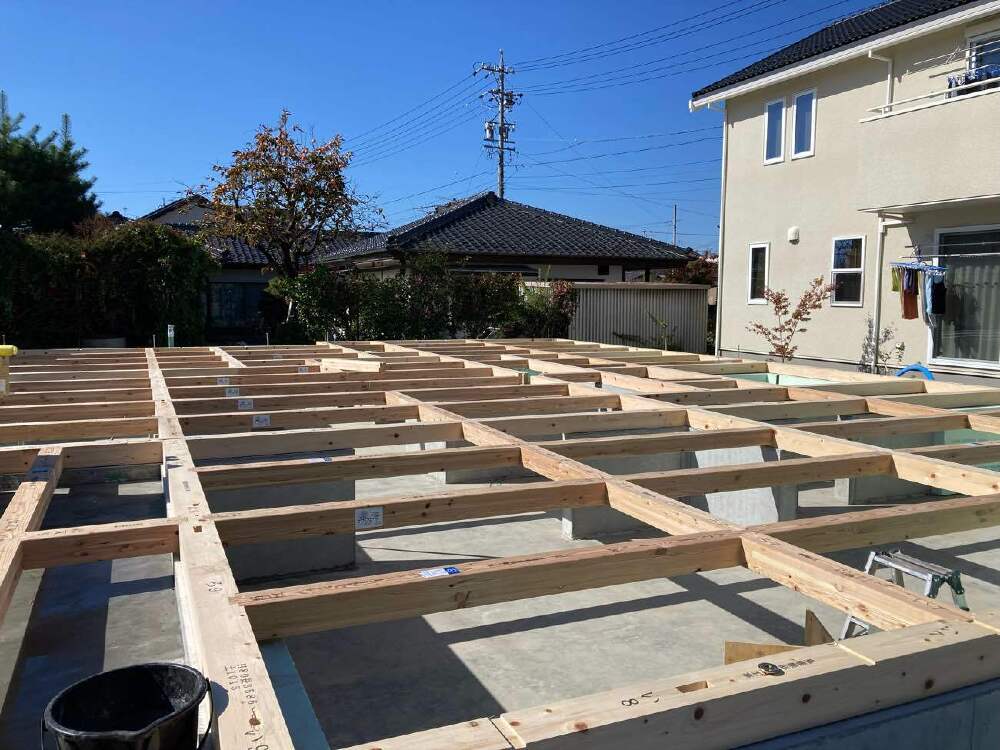

天気の様子を見ながら土台敷きを始めました。
県産材の木曽桧を使用した土台を設置していきます。
- 17. 2023年11月20日
-

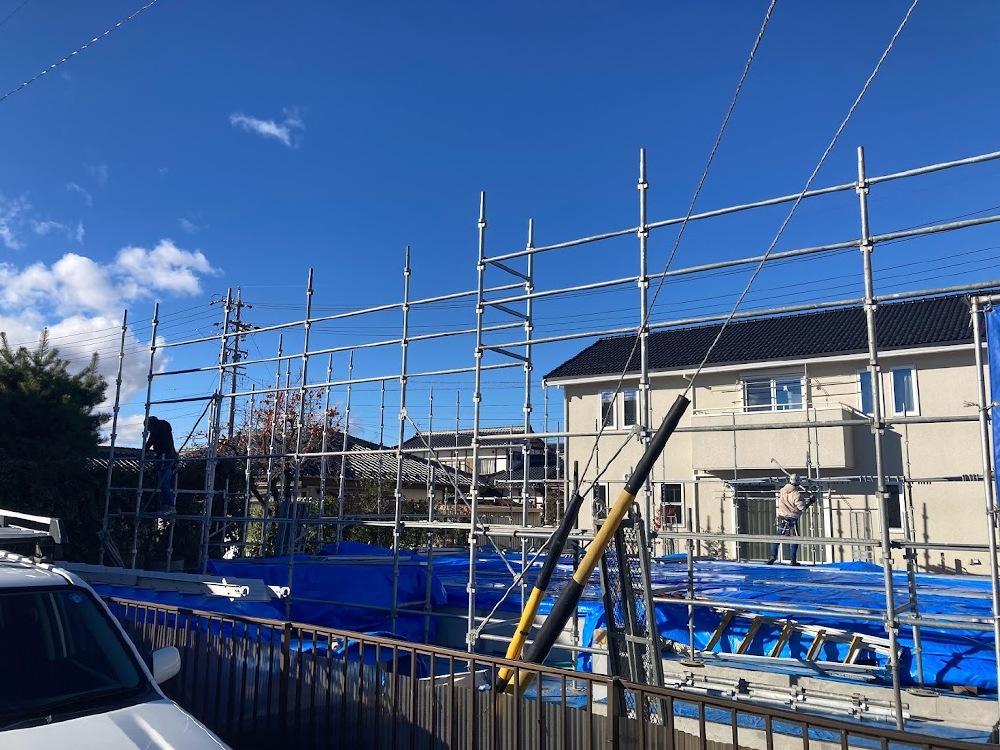

外部足場組て
明日の建方に備えて先行足場の設置を行いました。
- 18. 2023年11月21日
-

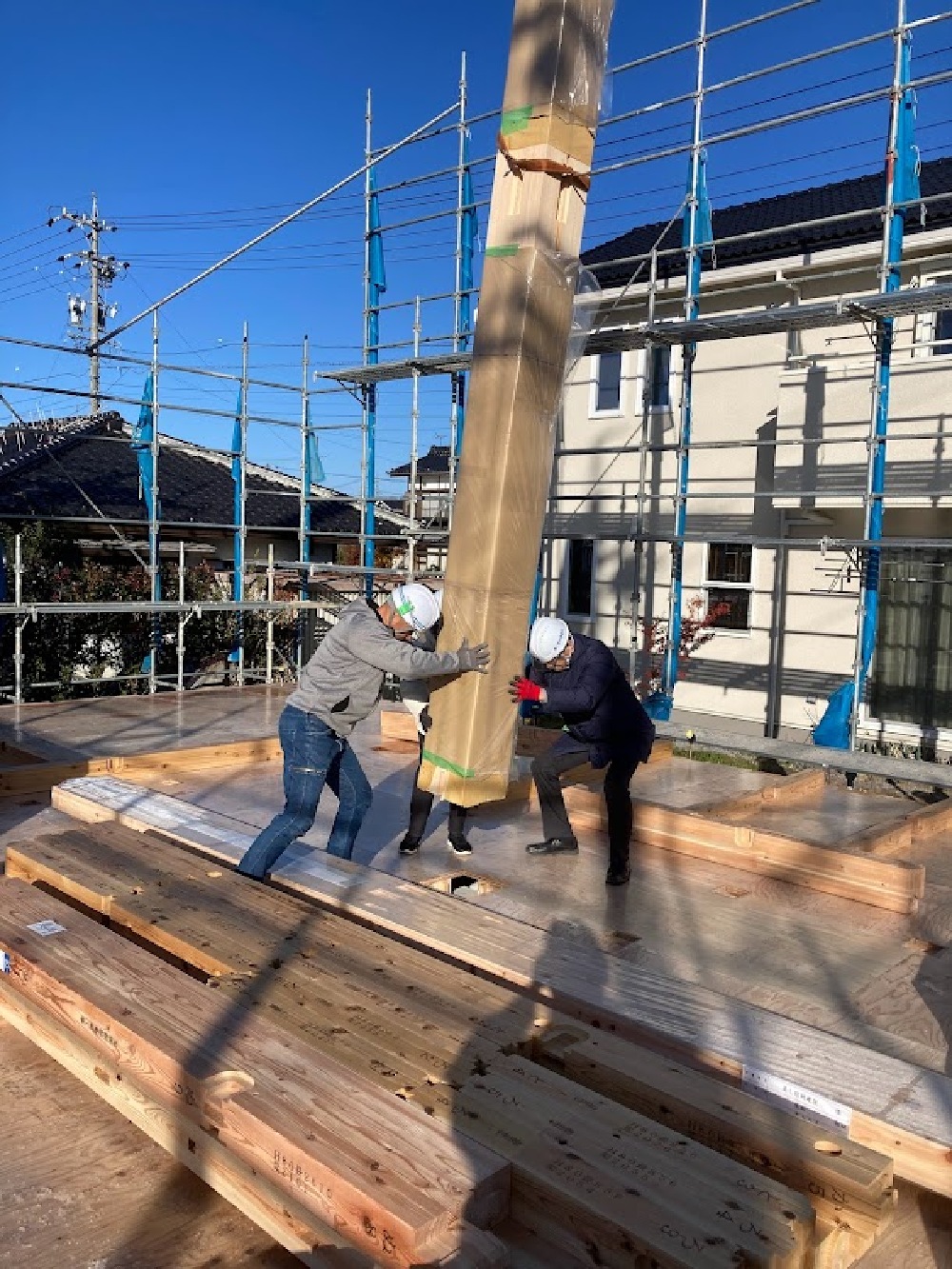

祝上棟!
天候に恵まれた中で建方を行いました、建物が大きいので2日かけての建方になります。
k様にも手をお借りして300×300の大黒柱を最初に建てました。
- 19. 2023年11月28日
-
下屋の野地まとめ
1階下屋の野地まとめを進めています。
- 20. 2023年12月04日
-

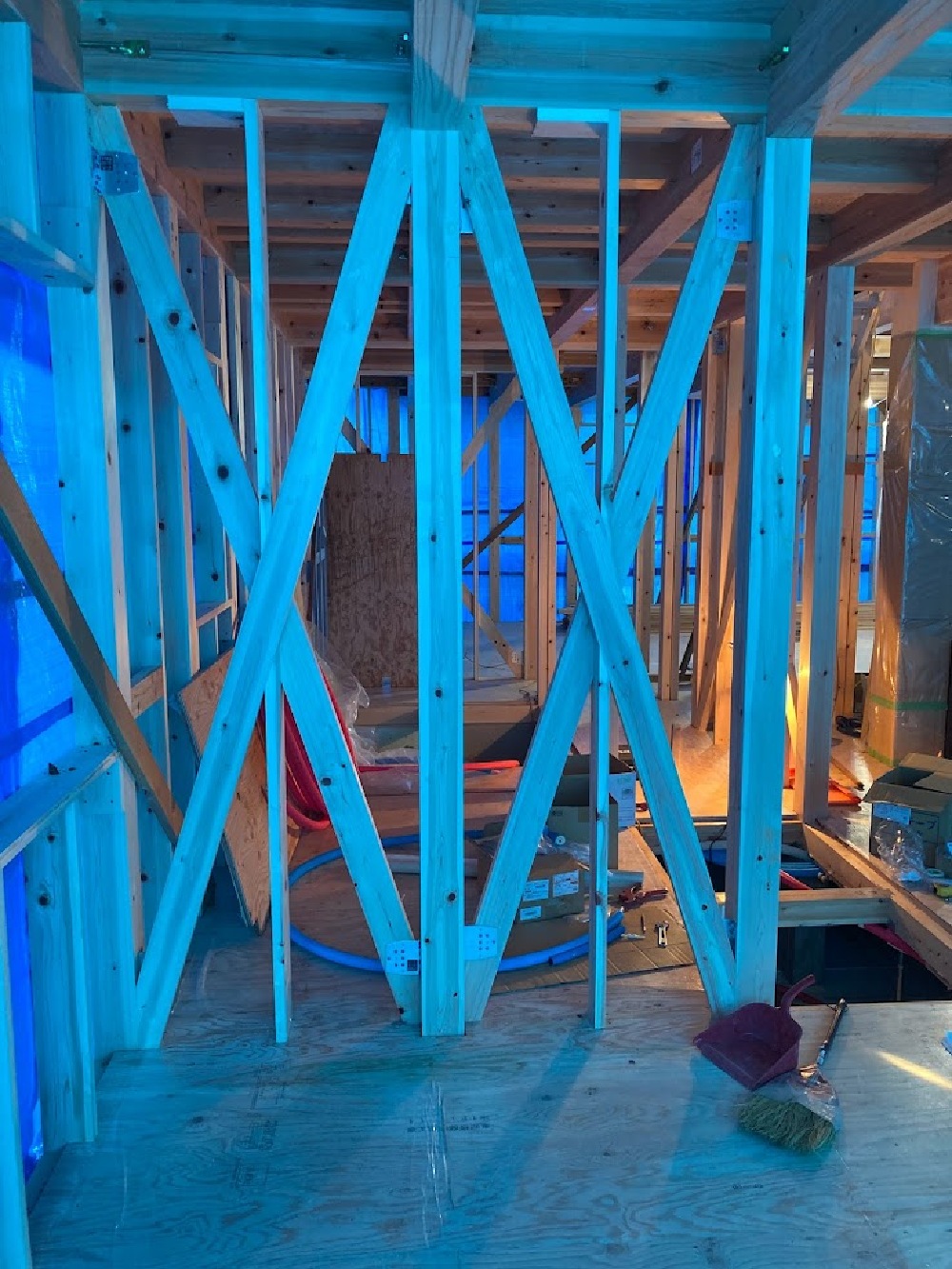

本筋交い・耐震金物
外部面材耐力壁だけでは不足部分の、本筋交入れと耐震金物の取付がまとまってきました。
- 21. 2023年12月05日
-

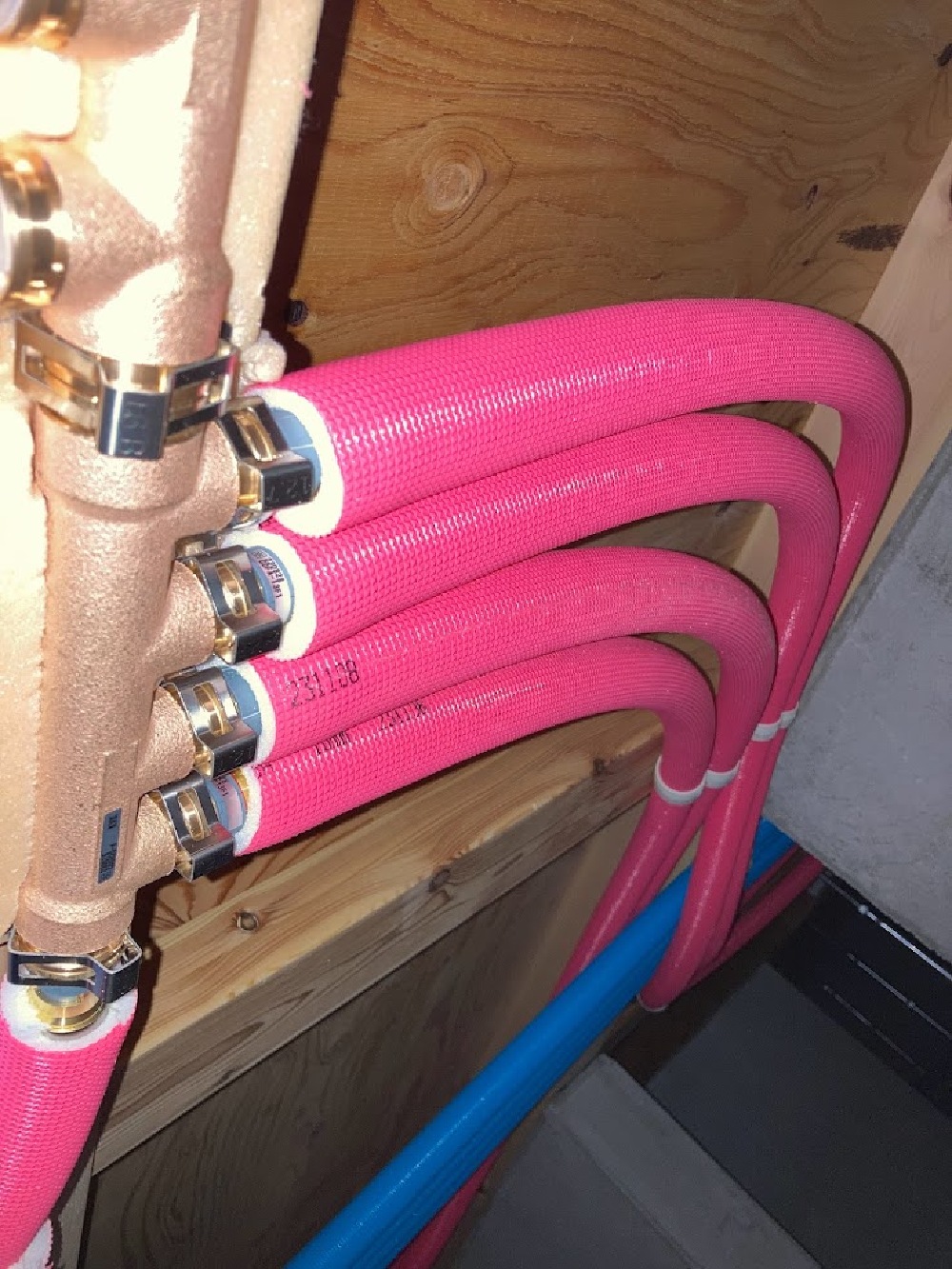

床下設備配管工事
床下の給排水配管工事を進めています。
- 22. 2023年12月11日
-
屋根葺き
屋根材の荷上げを行い下屋から屋根葺きが始まりました。
- 23. 2023年12月13日
-

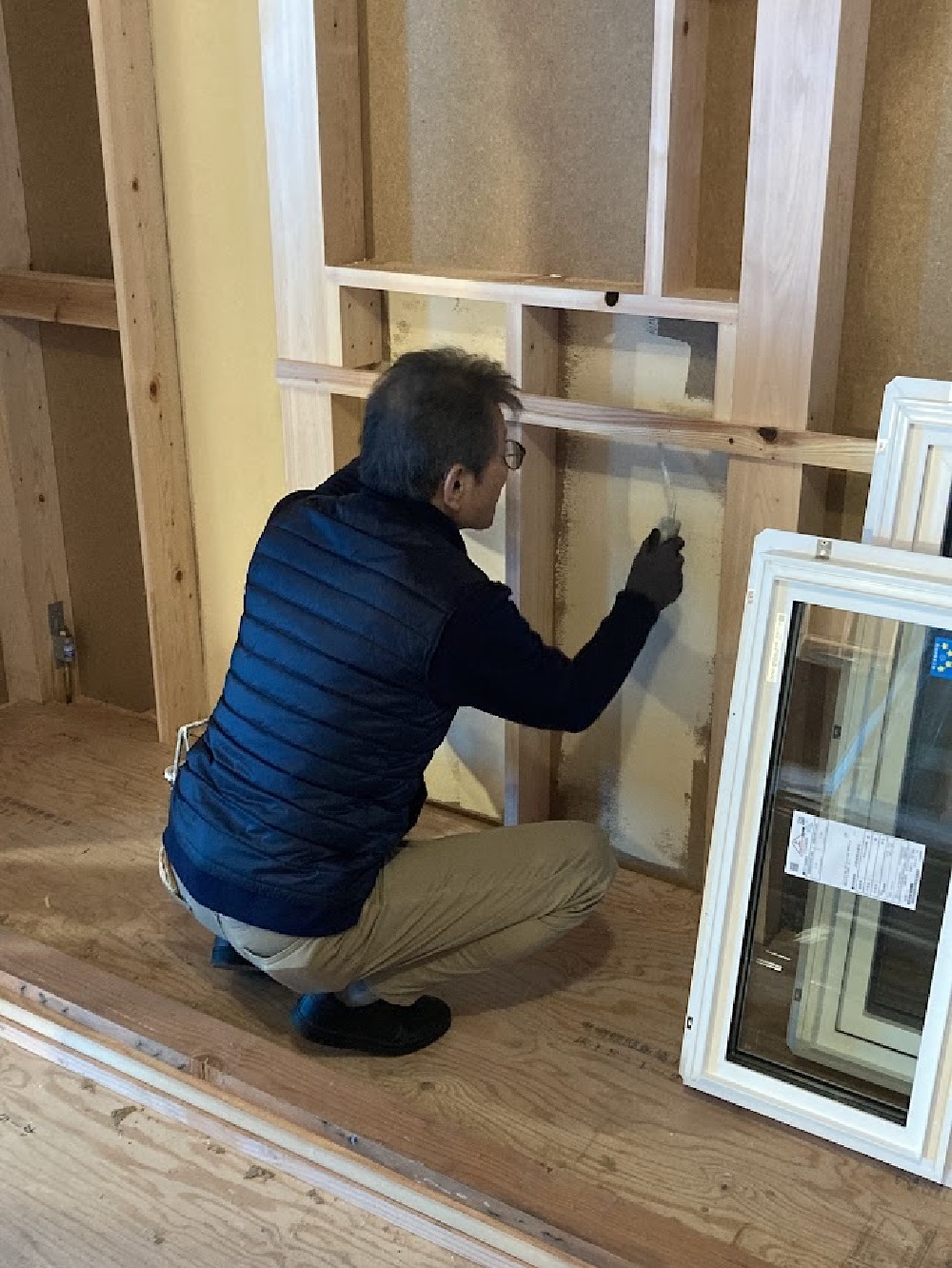

合板類塗装
水性塗料にセラミックを混ぜた塗料を、合板や面材耐力壁に塗っていきます。
今日と明日を利用して大所の面積を塗ります。足場の悪い場所や塗りずらい部分はプロの塗装屋さんの手をかりながら、
お客様がメインとなって行いました。
- 24. 2023年12月16日
-
面材耐力壁とサッシ取付
外部の面材耐力壁がほぼ張り上がり、平行してサッシの取付も進んでいます。
- 25. 2023年12月25日
-
サッシ取付と断熱工事

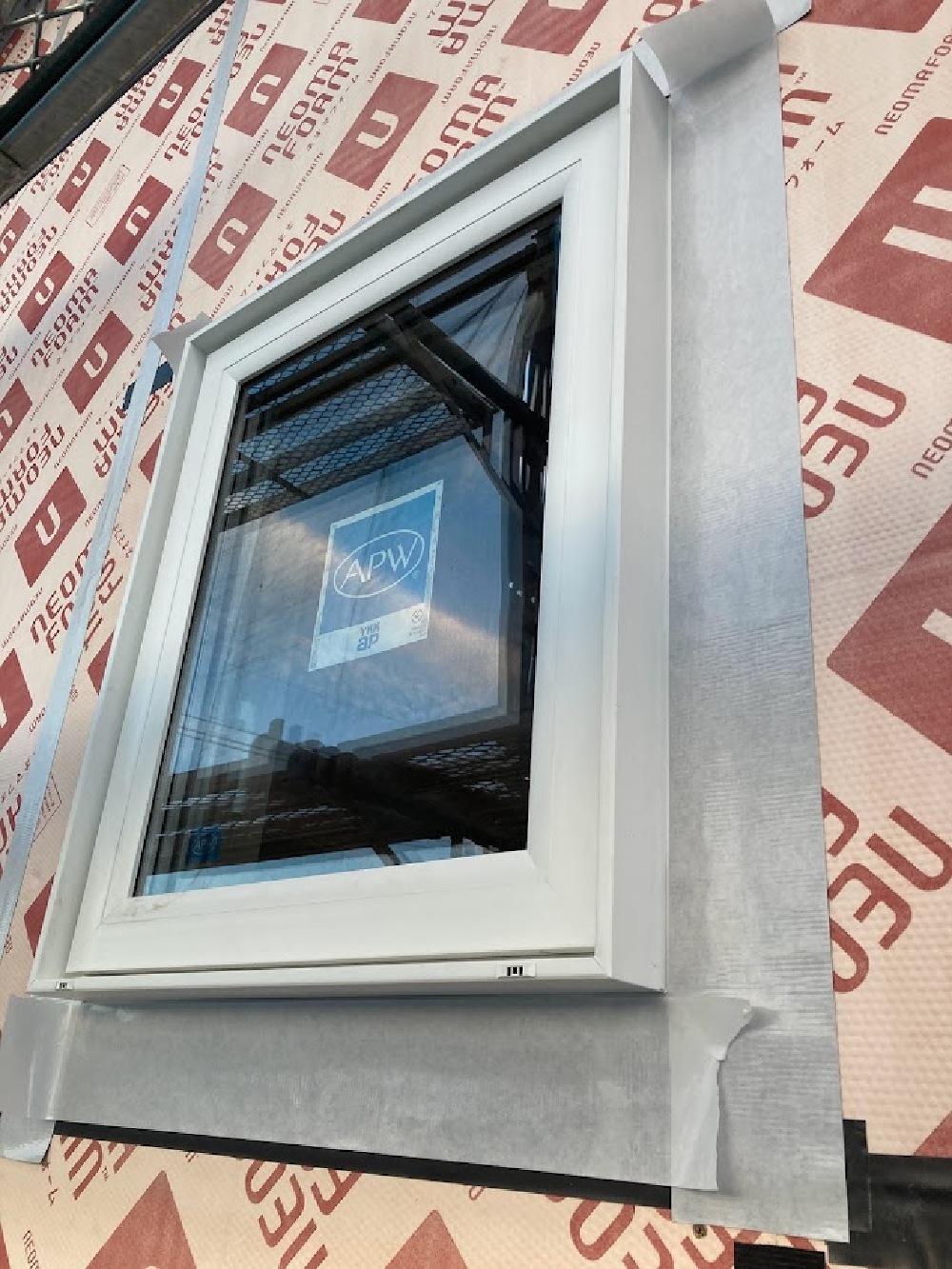

鋼製建具が取り付けられて、外部の断熱材が張り上がってきました。
- 26. 2024年01月13日
-

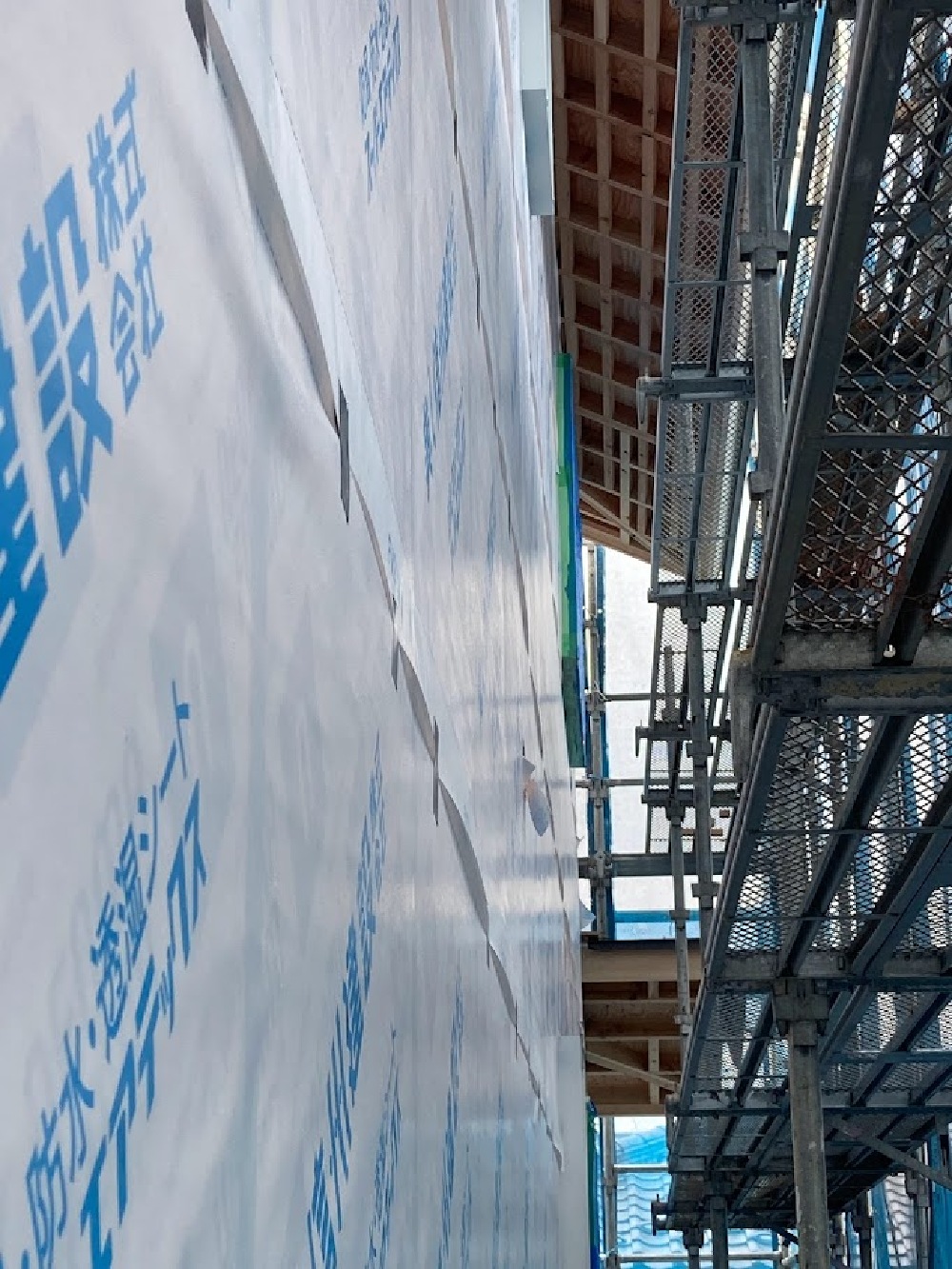

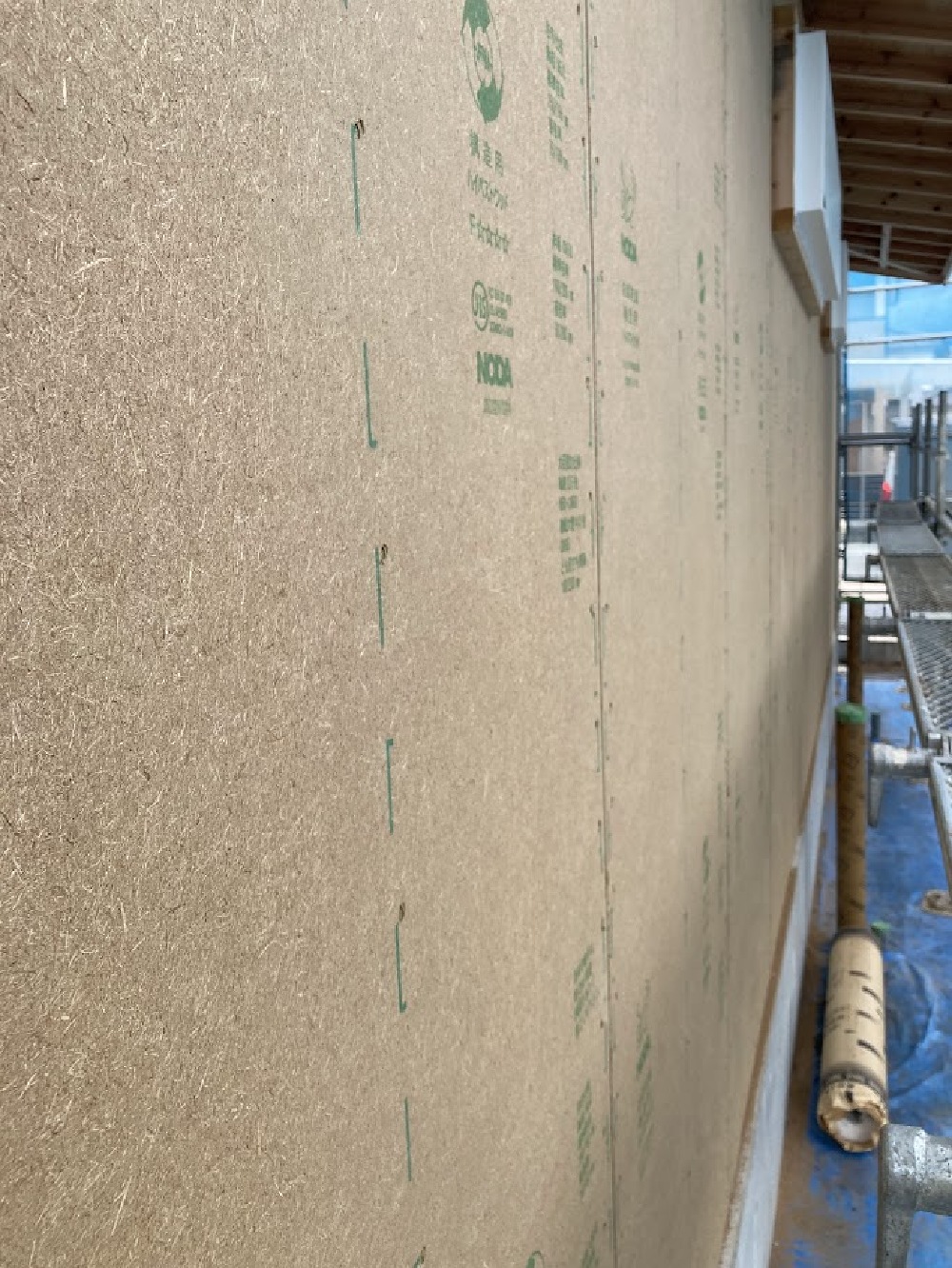

外壁防水シート
断熱材が張り上がった部分に、透湿防水シートが張りあがりました。
軒裏部分の下地造りも進んでいます。
- 27. 2024年01月16日
-
付加断熱工事

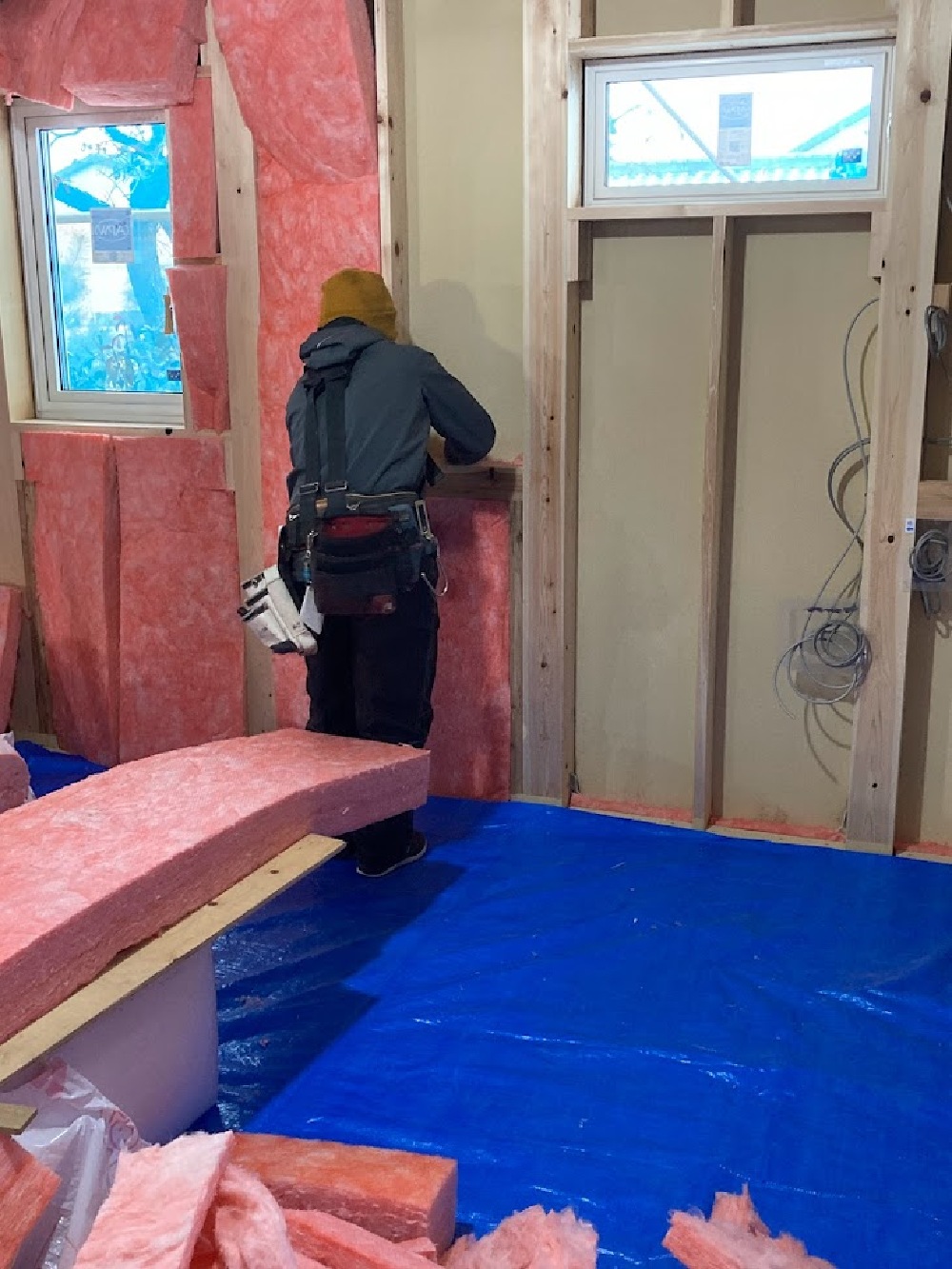

本日より外壁部分の付加断熱工事が始まりました。
柱と間柱の間に高性能グラスウール ア120を充填していきます。

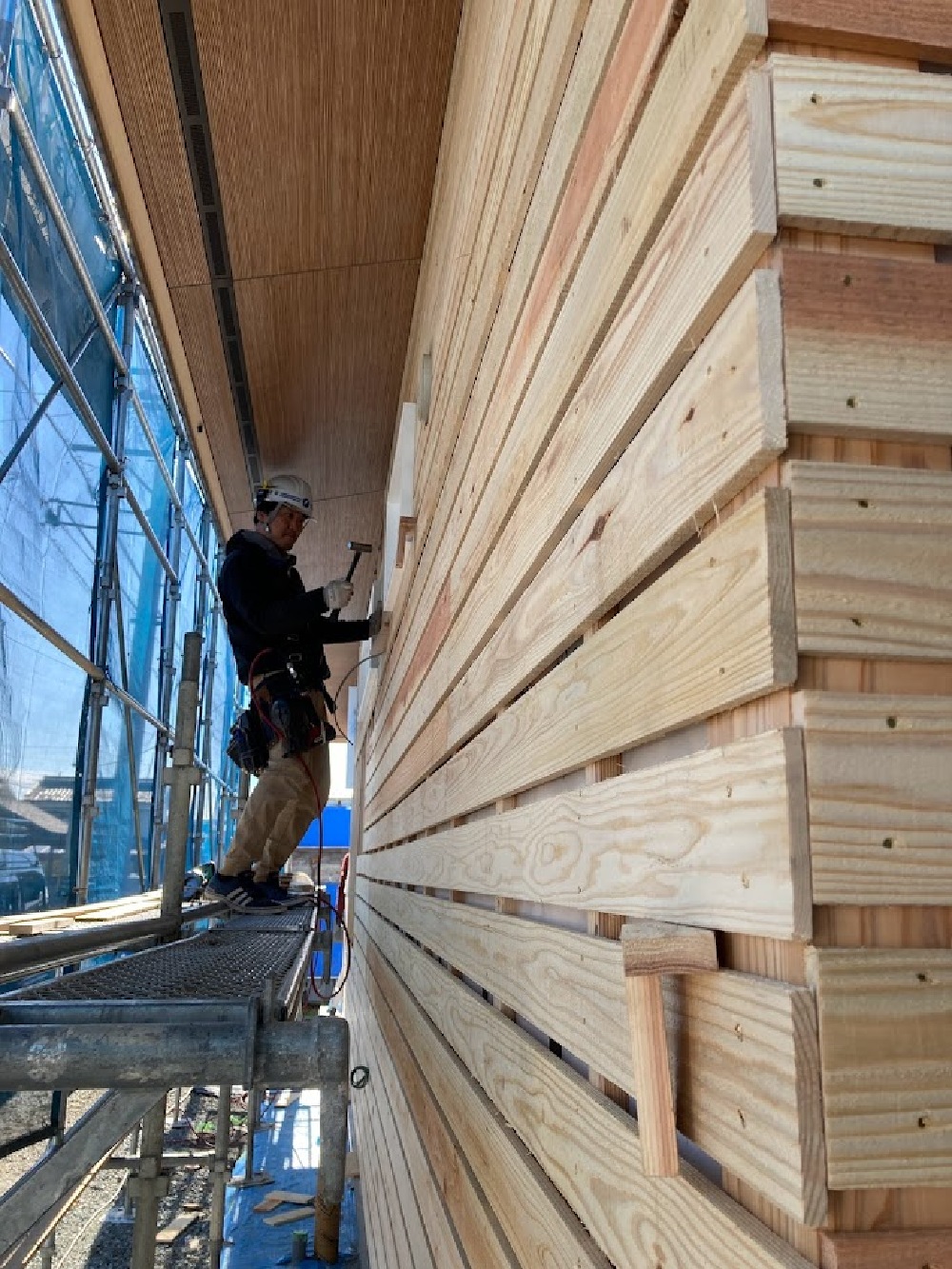

- 28. 2024年01月19日
-

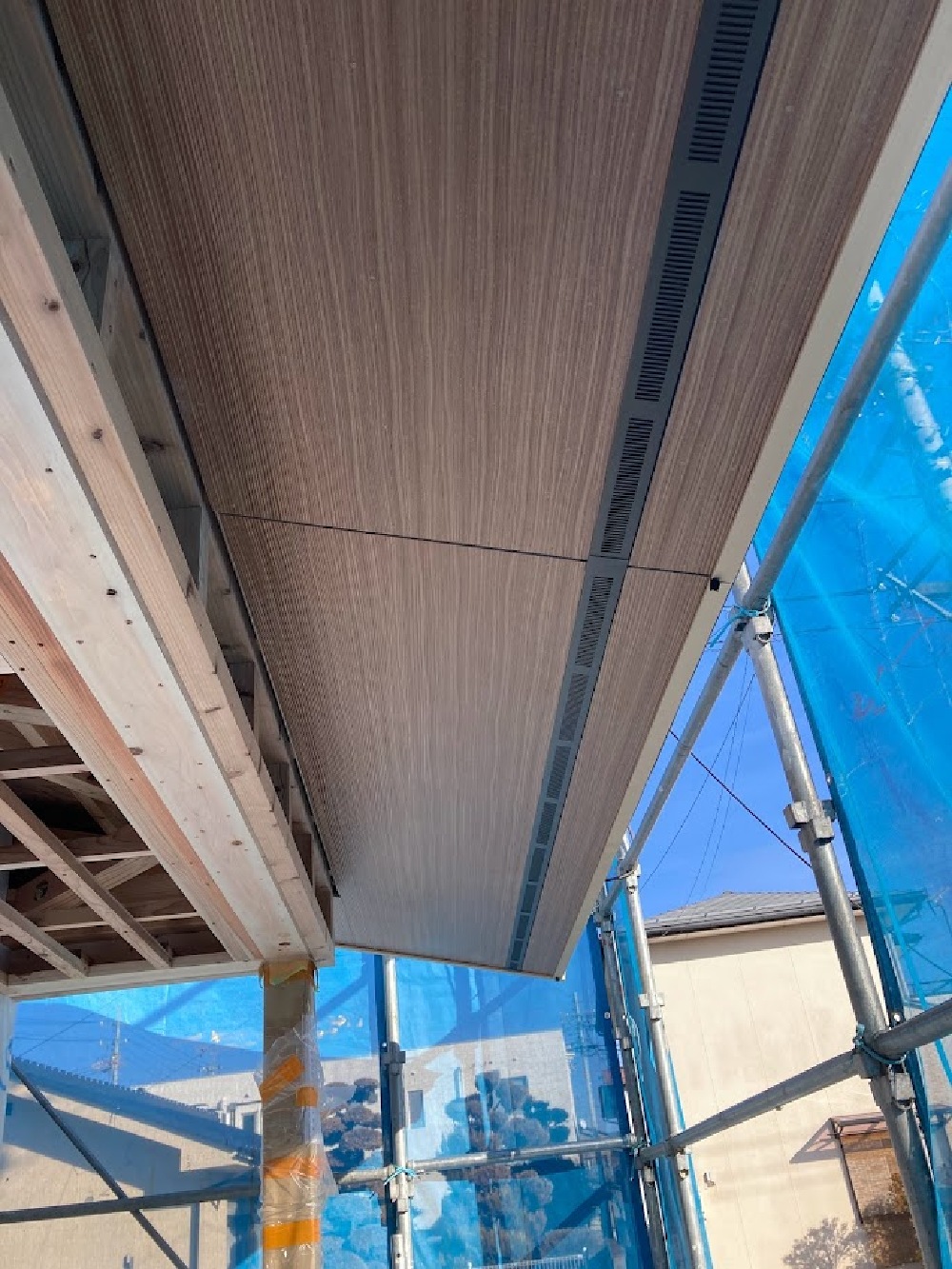

軒天工事
防火地域の関係でいつもと違う不燃材の、軒天材を使用した天井が張り上がってきてきています。
- 29. 2024年01月23日
-
ラス下張り

軒天工事が完了した1階部分よりラス下張りも平行して進んでいます。
- 30. 2024年02月13日
-
1階の天井下地組みが始まりました。
- 31. 2024年02月17日
-

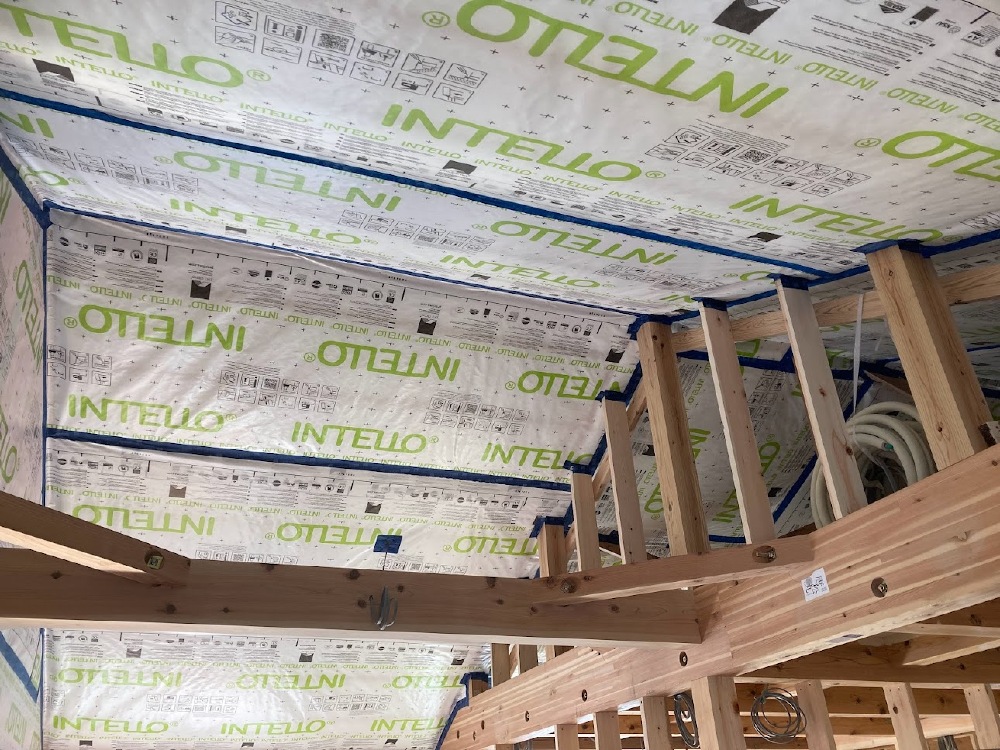

天井付加断熱工事完了
天井の付加断熱工事が完了しました。
- 32. 2024年02月21日
-

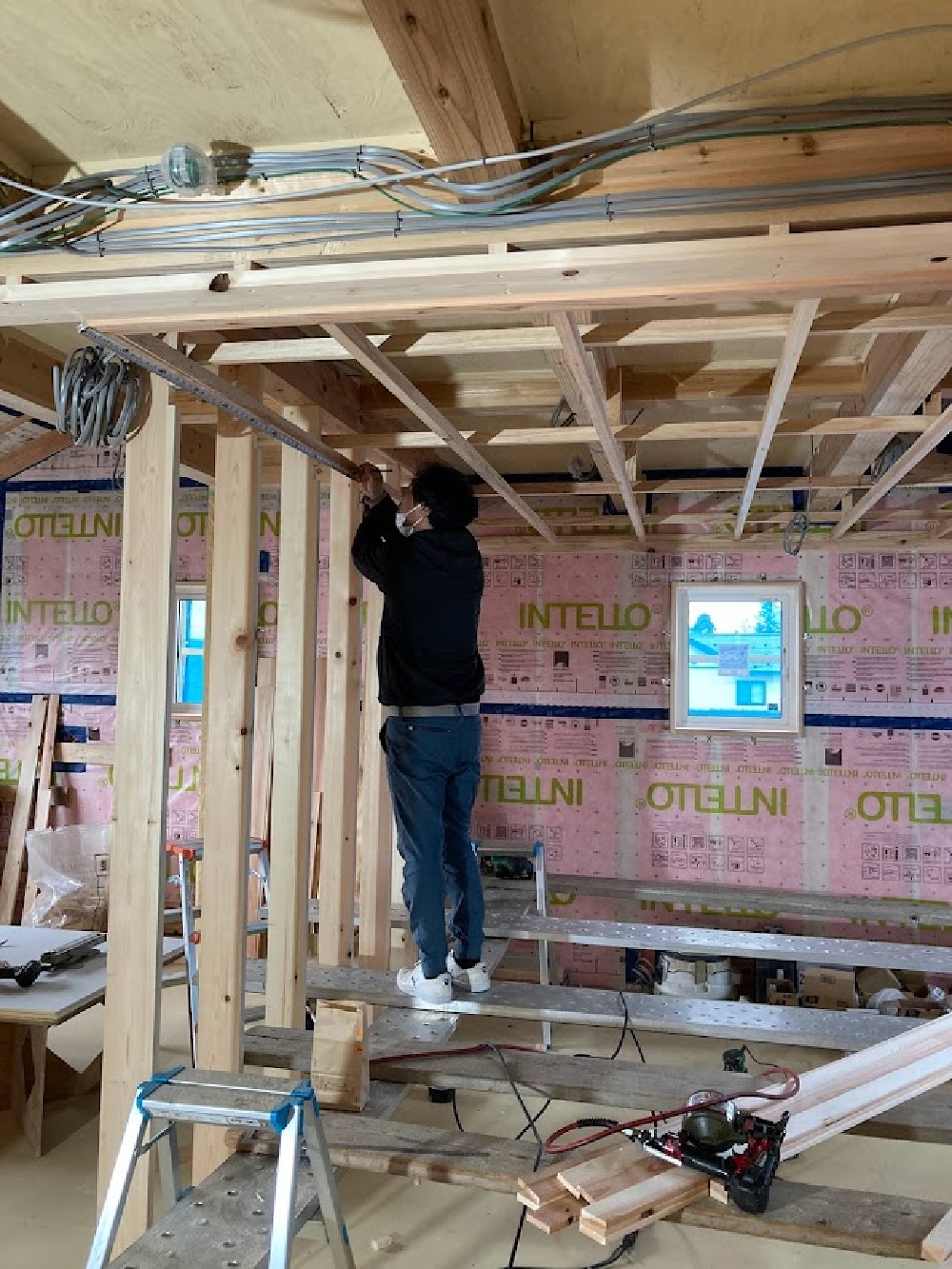

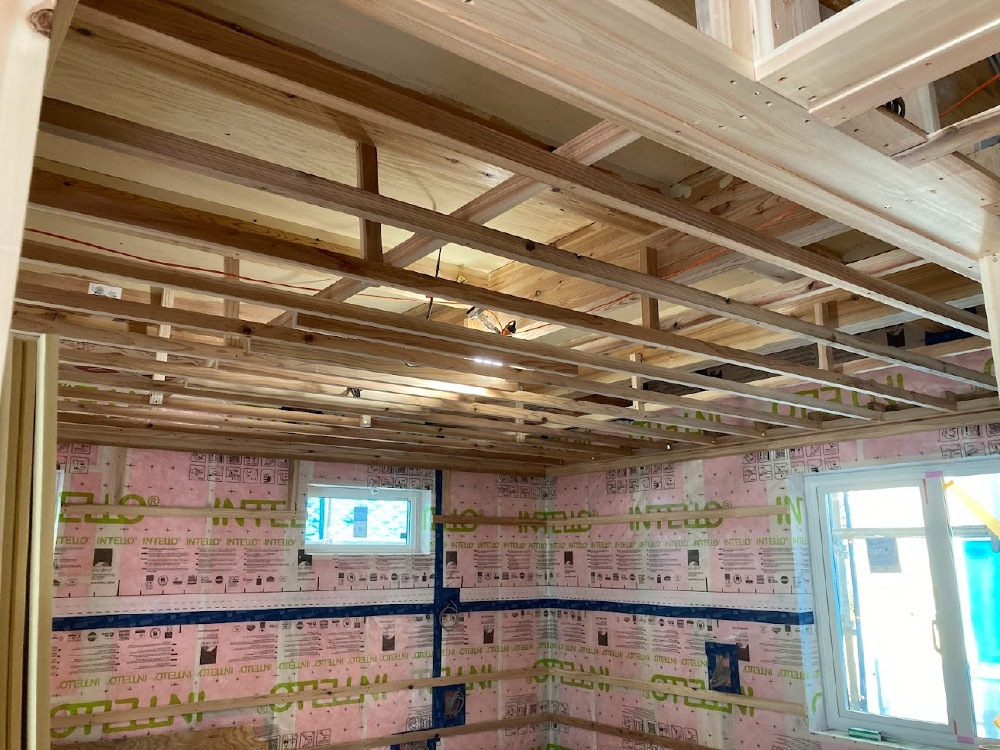

2階天井下地組み
2階の勾配天井の下地組みが終了し、平らな天井の下地組みが始まりました。

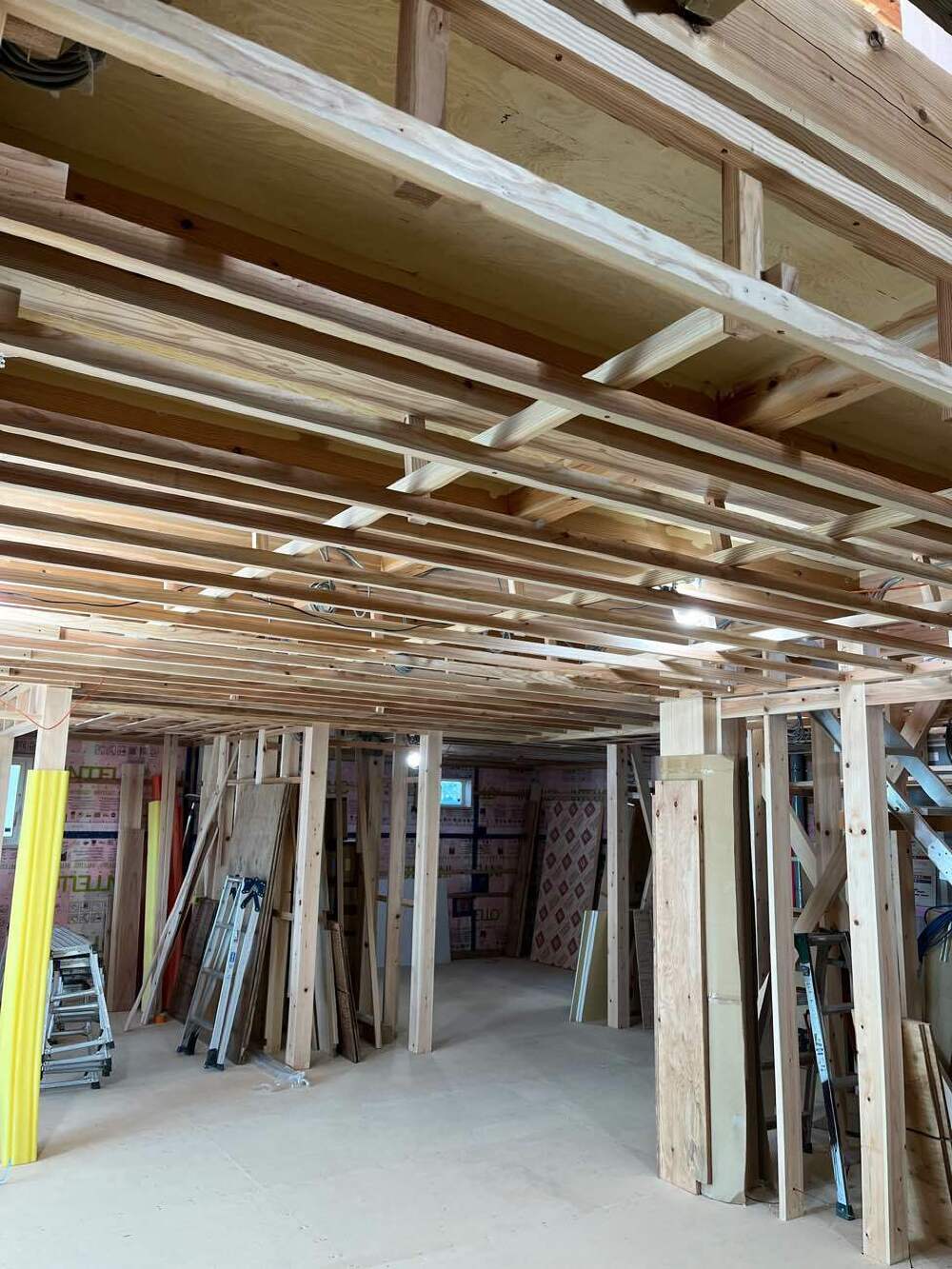

- 33. 2024年02月29日
-
1階天井下地組み
1階部分も天井の下地組がまとまってきました。
- 34. 2024年03月06日
-

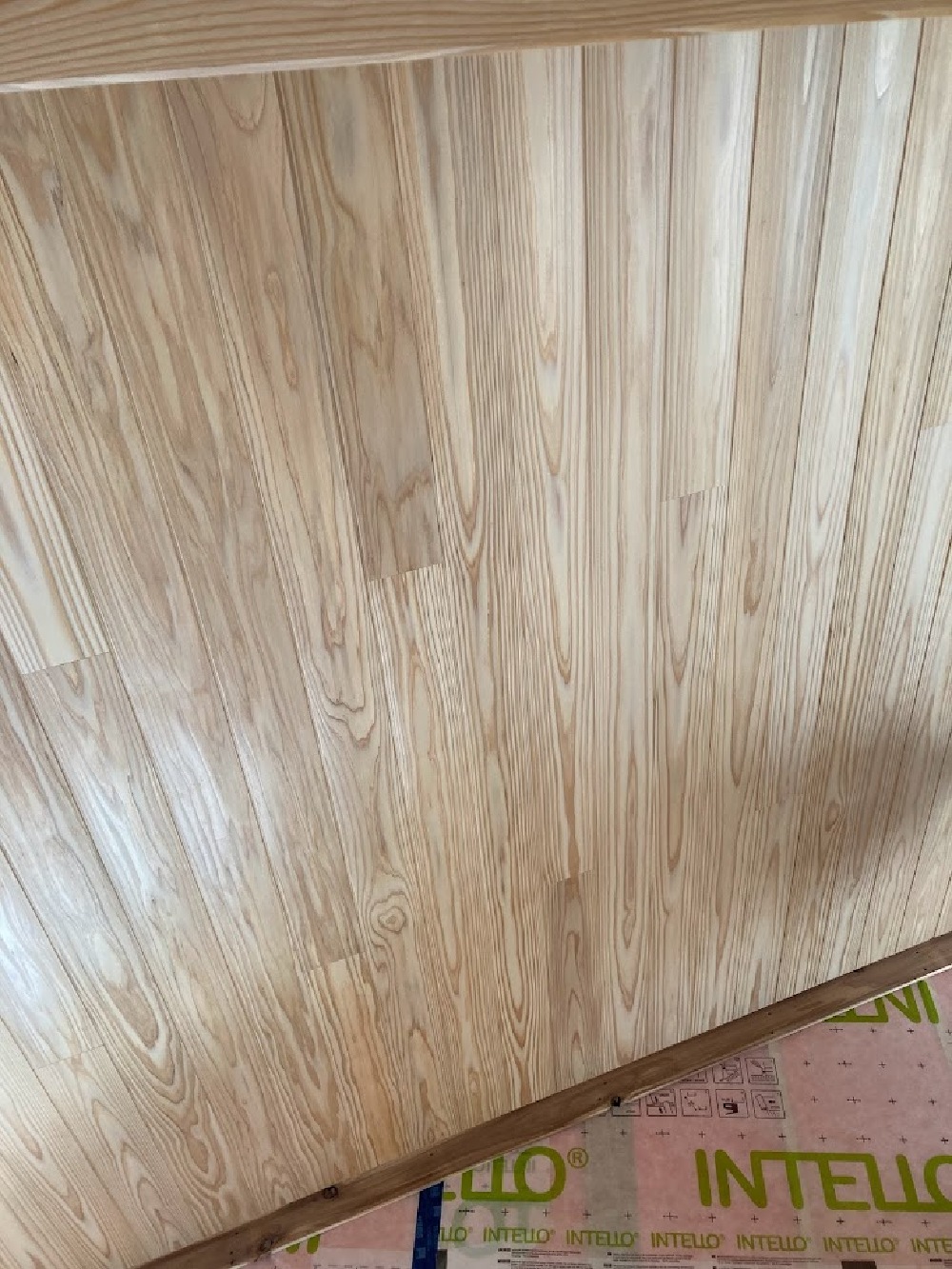

勾配天井板張り

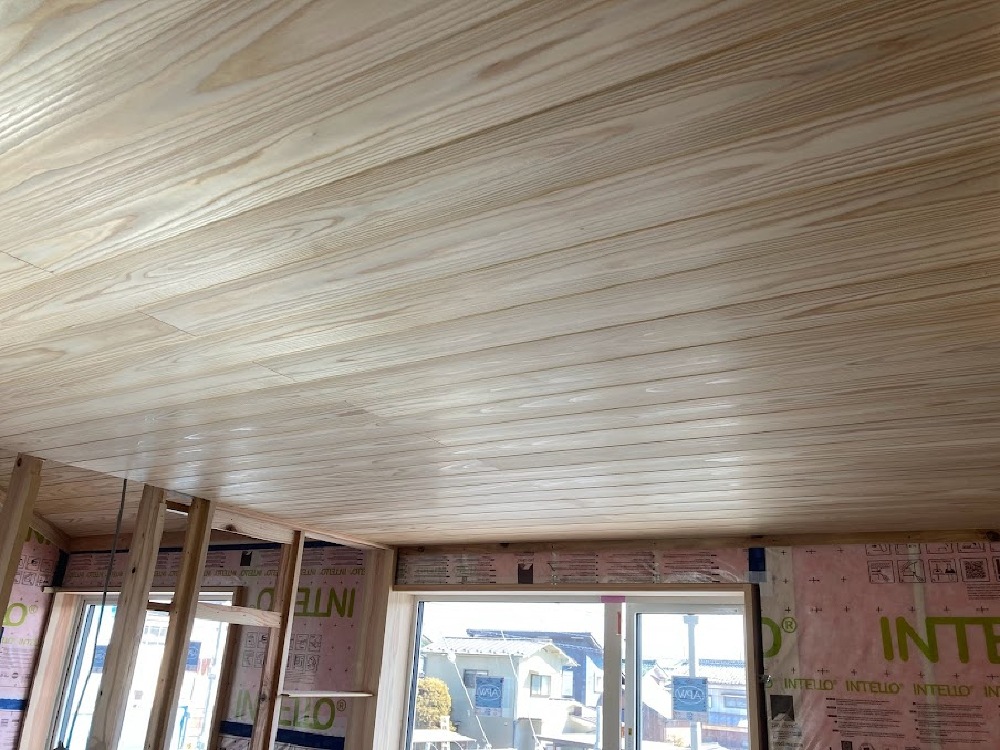

2階の勾配天井の羽目板張りが進んでいます。
白色の杉材を使用した羽目板です、明るく広く感じます。
- 35. 2024年03月18日
-

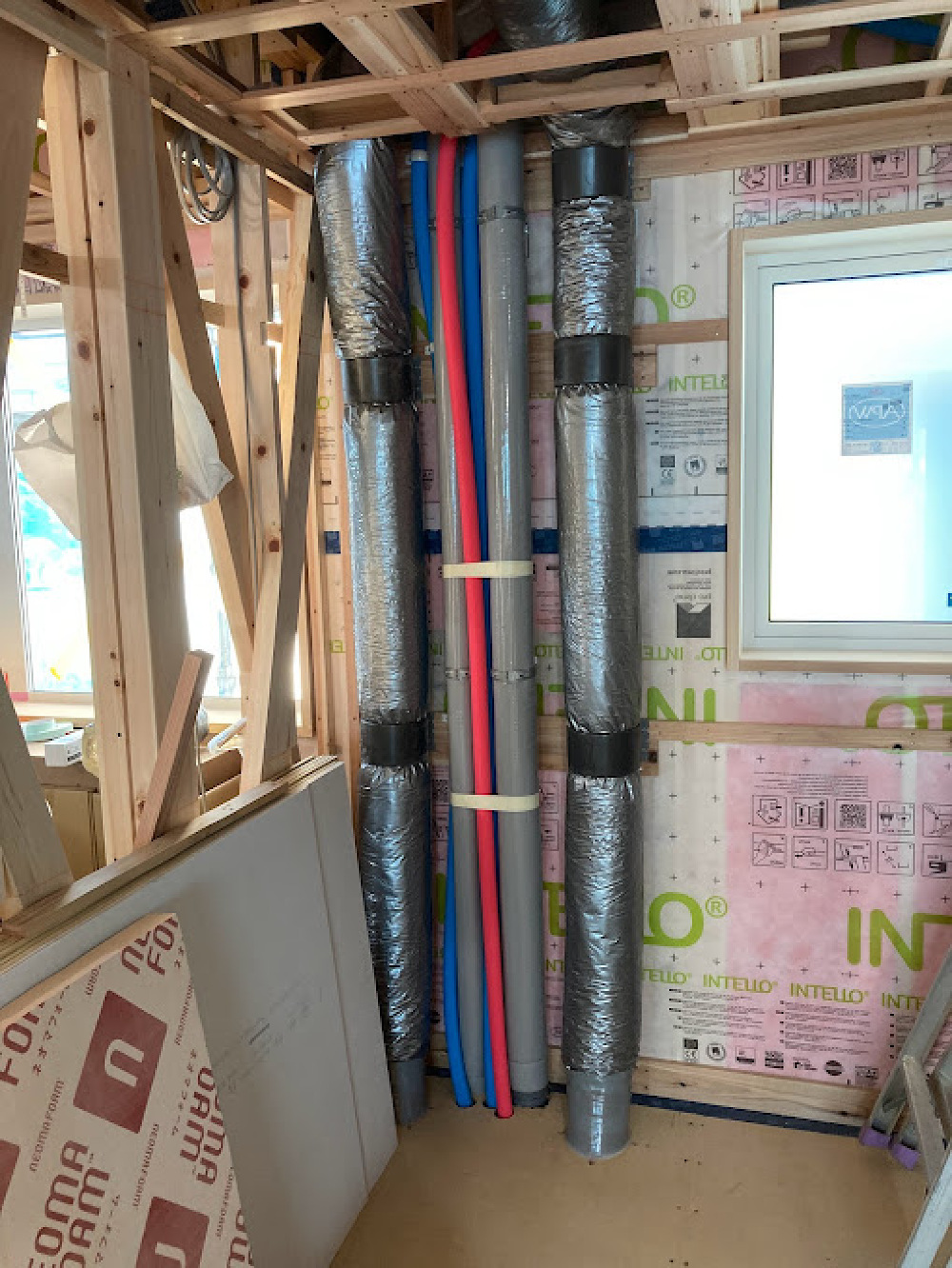

パッシブエアコンの配管工事
パッシブエアコンの配管工事が進んでいます、天井裏と小屋裏から床下に下がるダクトが配管されてきました。
- 36. 2024年03月22日
-
寝室天井
2階の寝室の天井が張り上がりました。
- 37. 2024年04月01日
-
ラス網張りまとめ

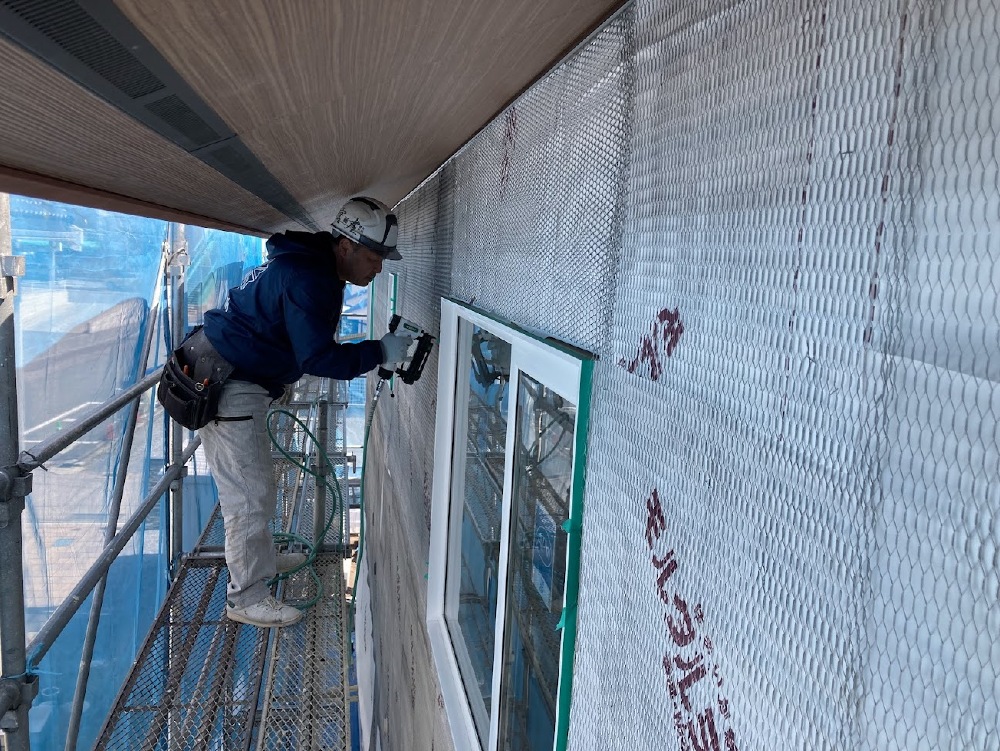

外部ラス網張りのまとめを行いました。
木曜日からそとん壁の下塗り工事が始まります。
- 38. 2024年04月05日
-
そとん壁下塗り

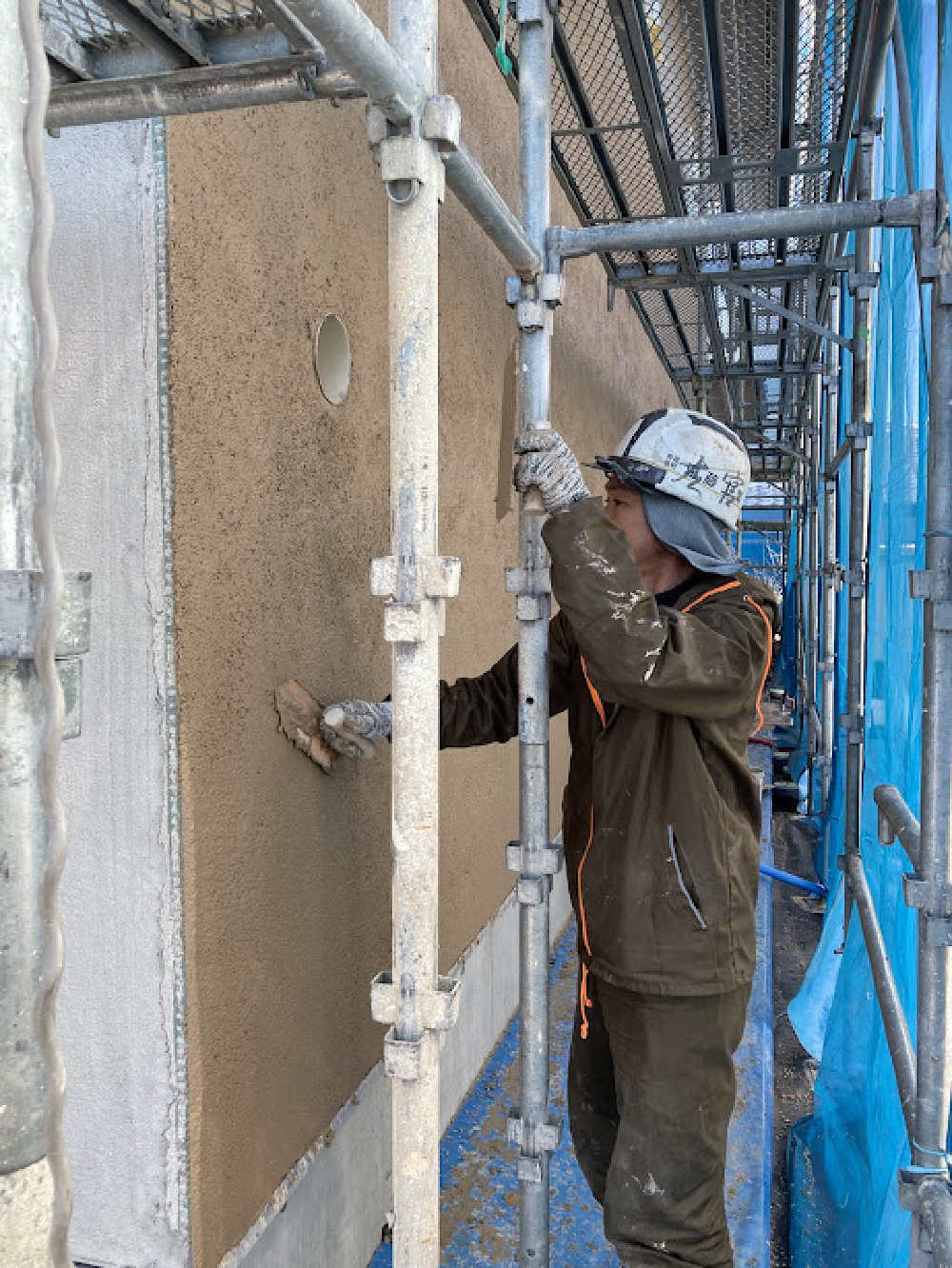

外部そとん壁の下塗りが進められています。
- 39. 2024年04月11日
-

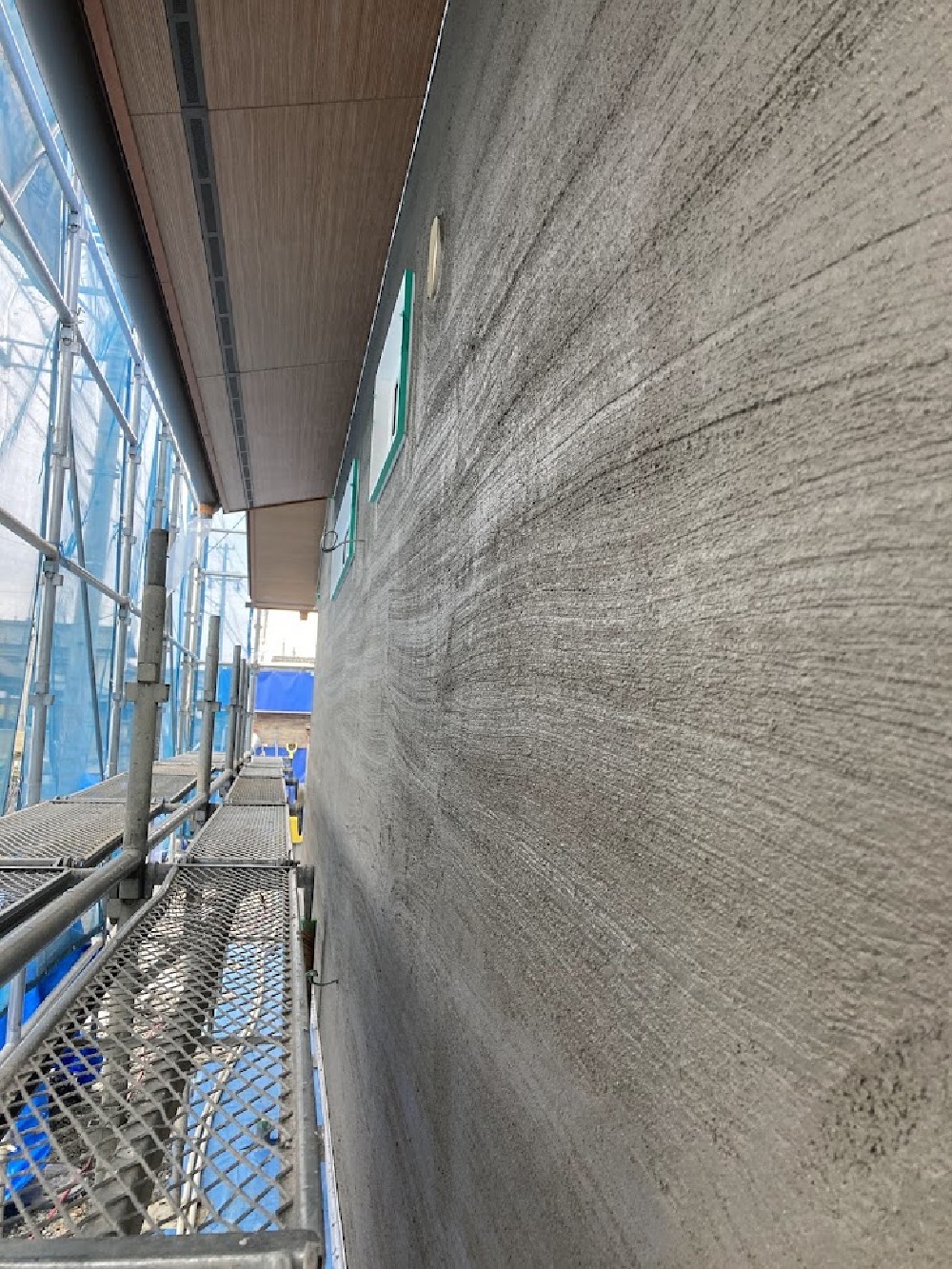

そとん壁仕上げ開始
そとん壁の仕上げ塗りが始まりました。
- 40. 2024年04月16日
-

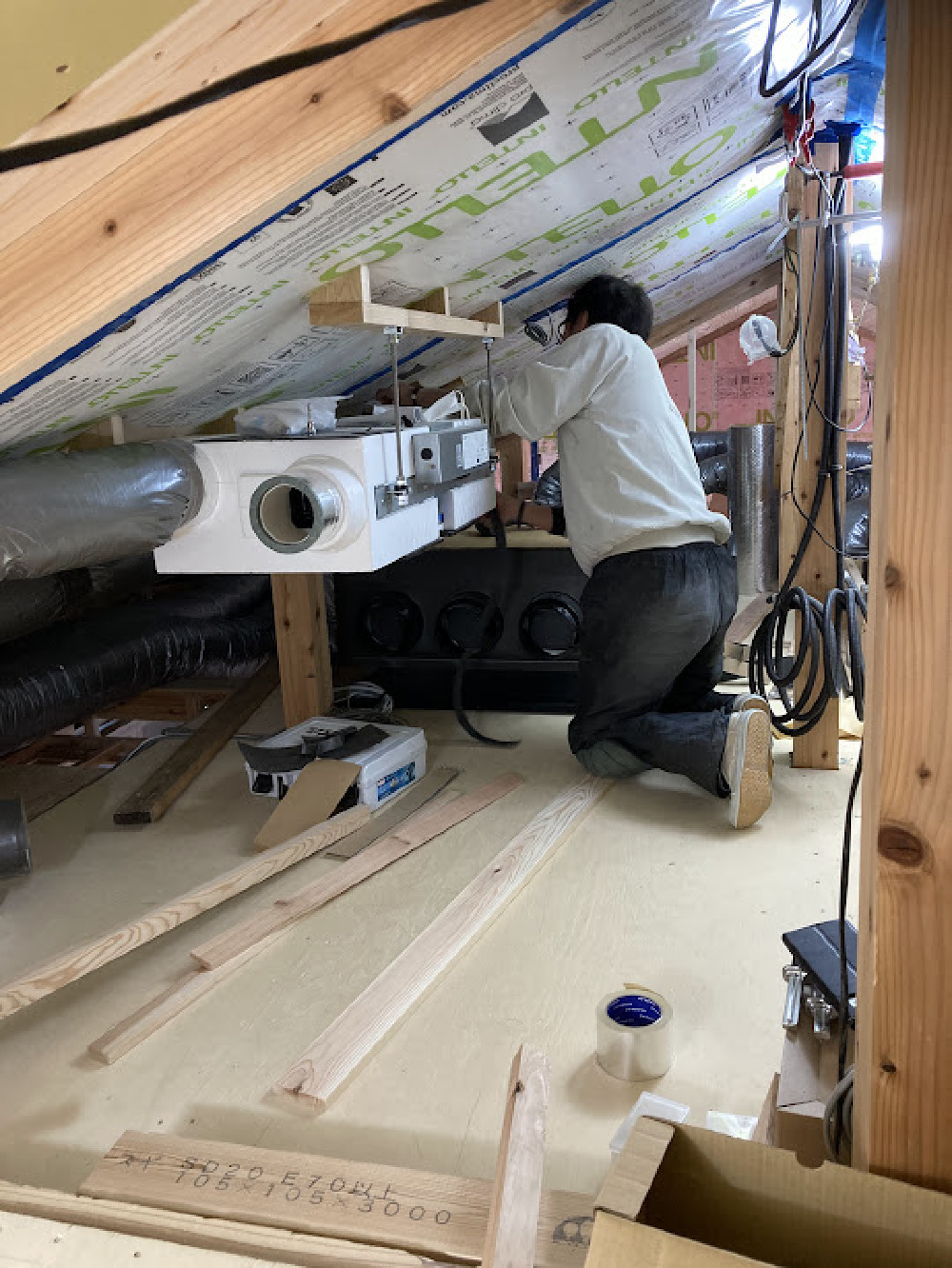

パッシブエアコン工事
小屋裏に設置されたパッシブエアコンの配管工事です。
通常は1台の設置ですが、今回は2台設置で系統を分けての為配管方法やメンテナンス経路を考えながら配管を進めています。
- 41. 2024年04月27日
-
足場解体
外部足場が解体されて建物全体が見える様になりました。
- 42. 2024年05月08日
-

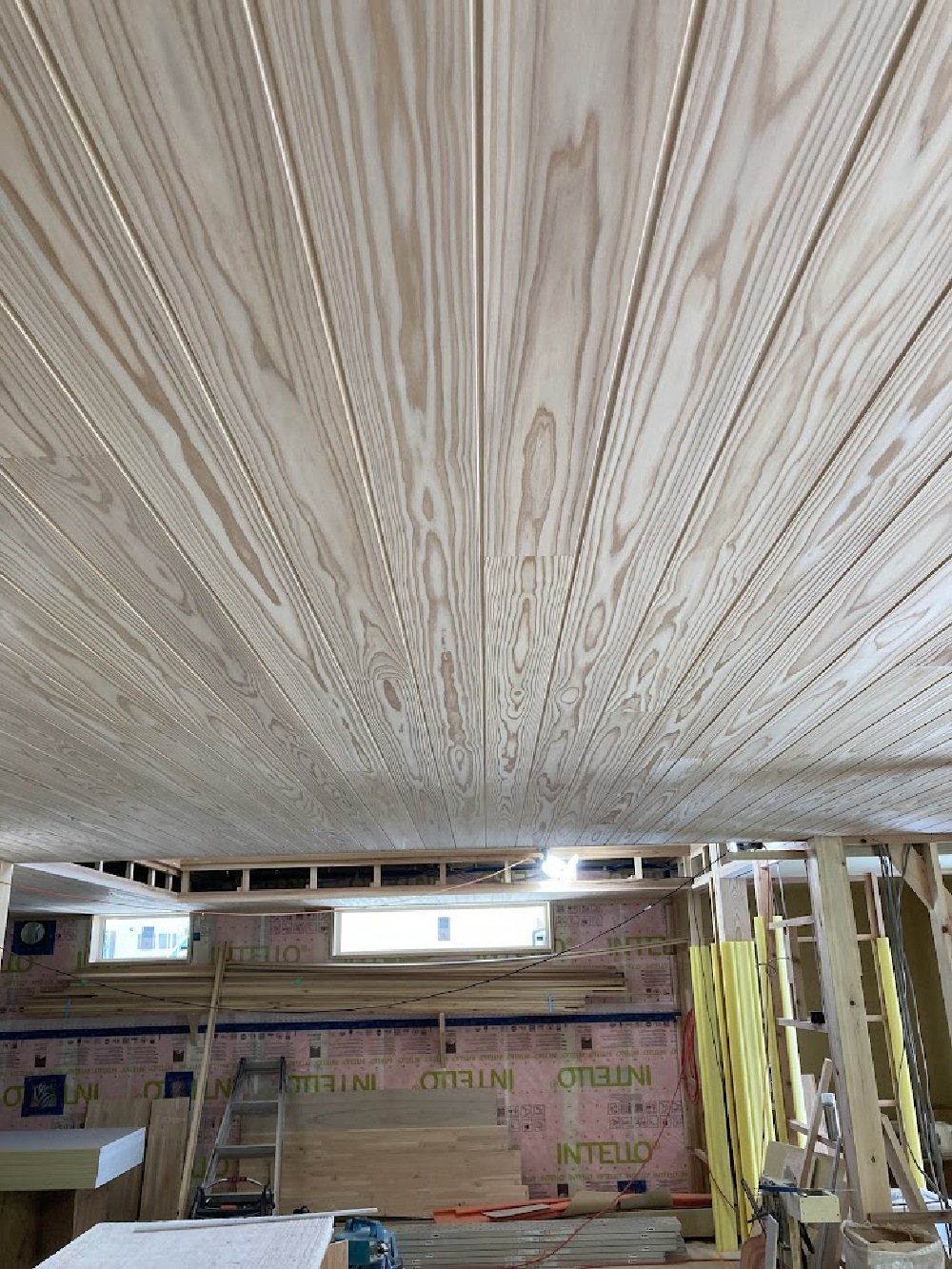

リビング廻り天井
リビングの杉羽目板の天井が張り上がりました。
- 43. 2024年05月15日
-

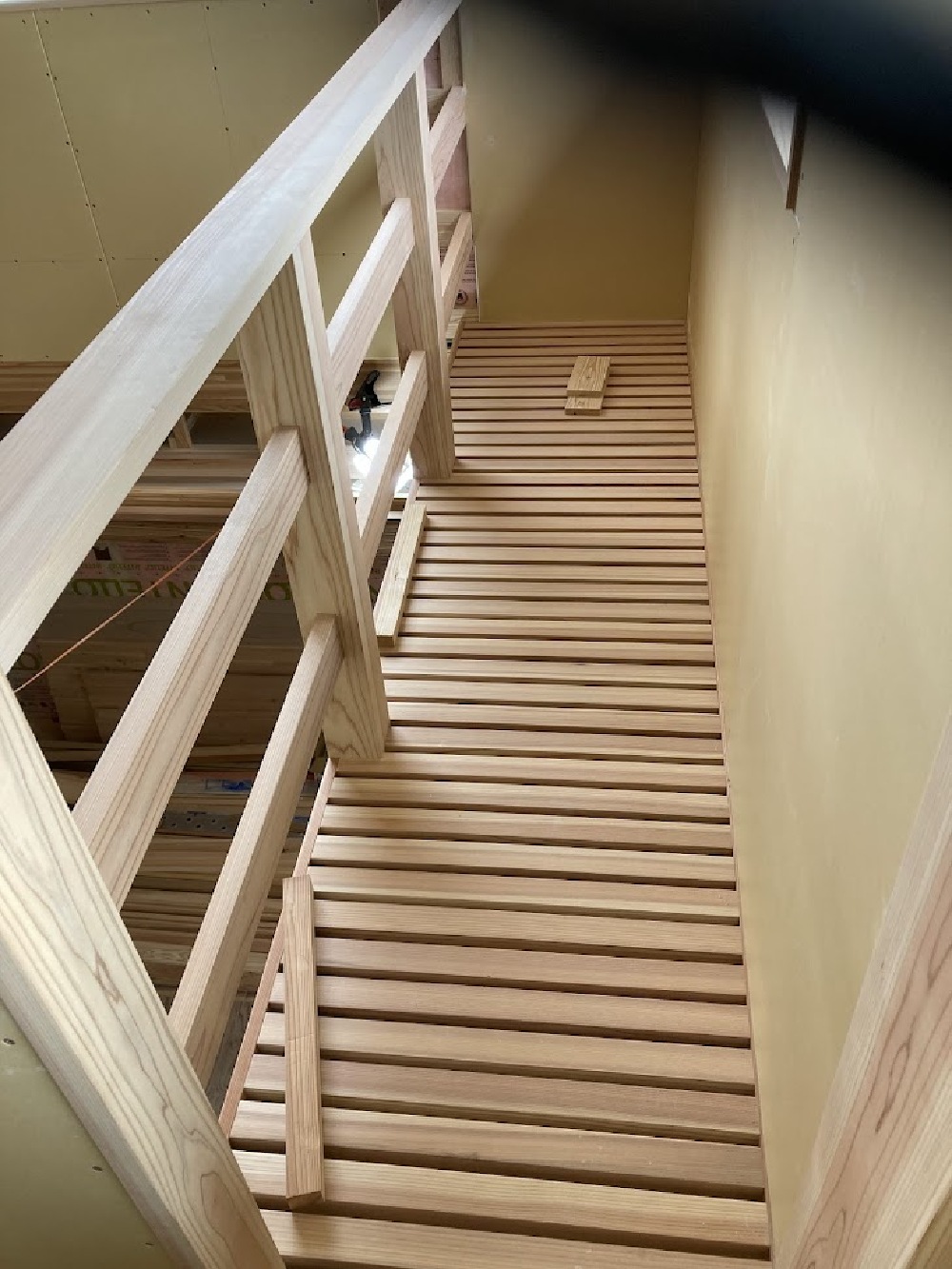

キャットウォーク
最後に残っていた2階のキャットウォークが仕上がりました。
- 44. 2024年05月16日
-

2階部分木工事検査
2階の木工事がまとまり本日木工事の検査を行いました。
- 45. 2024年05月28日
-
1階木工事完了検査
1階部分の木工事が終了し、中嶋社長立ち合いで完了検査を行いました。
- 46. 2024年05月30日
-

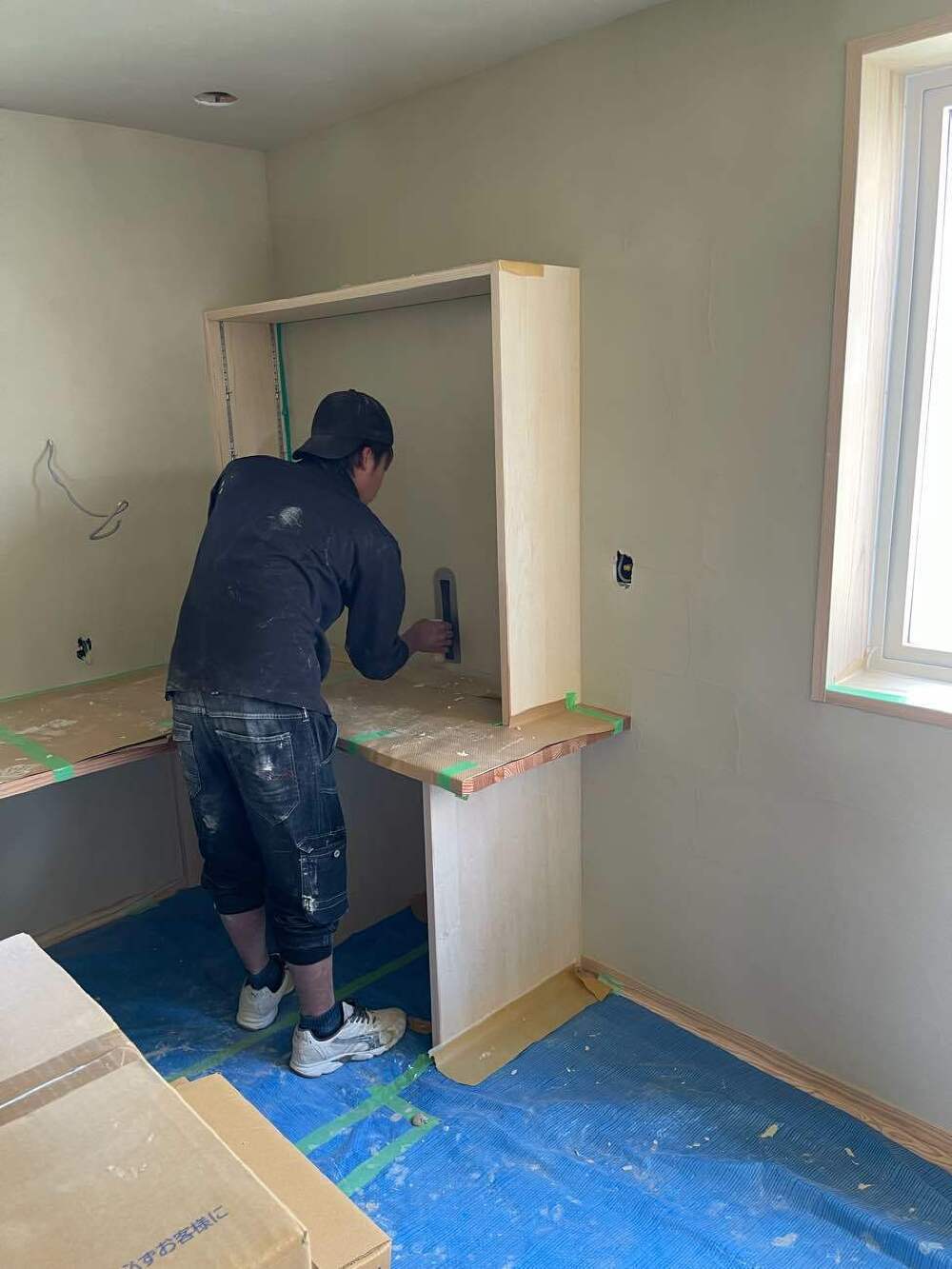

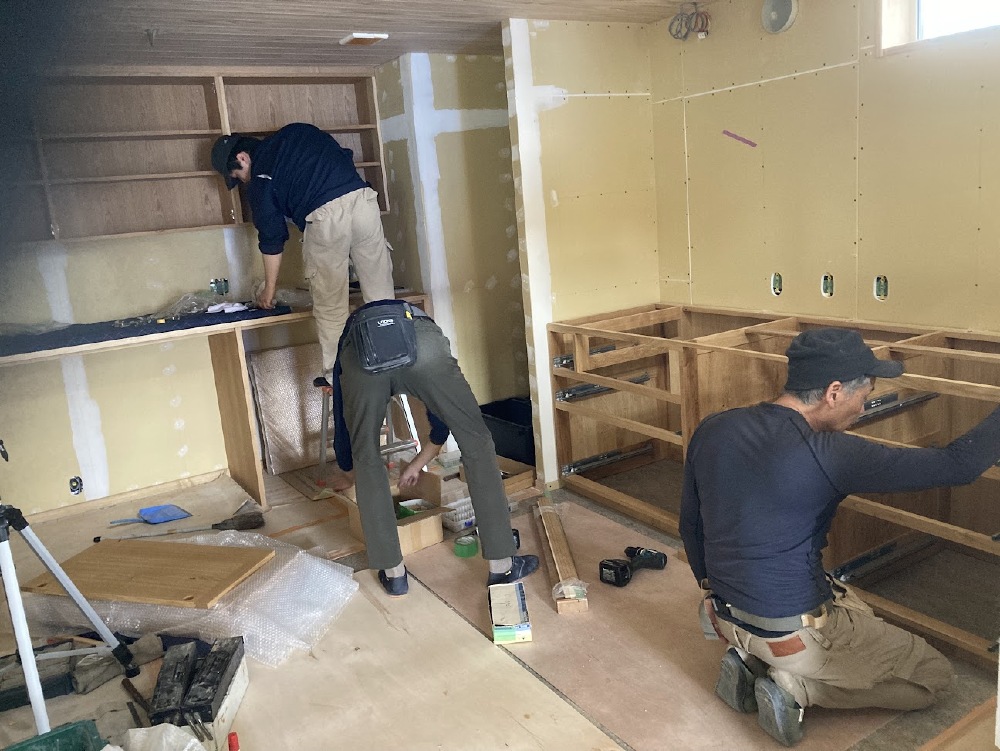

造作キッチン据付開始
ハンプさんにて製作をしていたキッチンの据付工事が始まりました。
- 47. 2024年05月31日
-

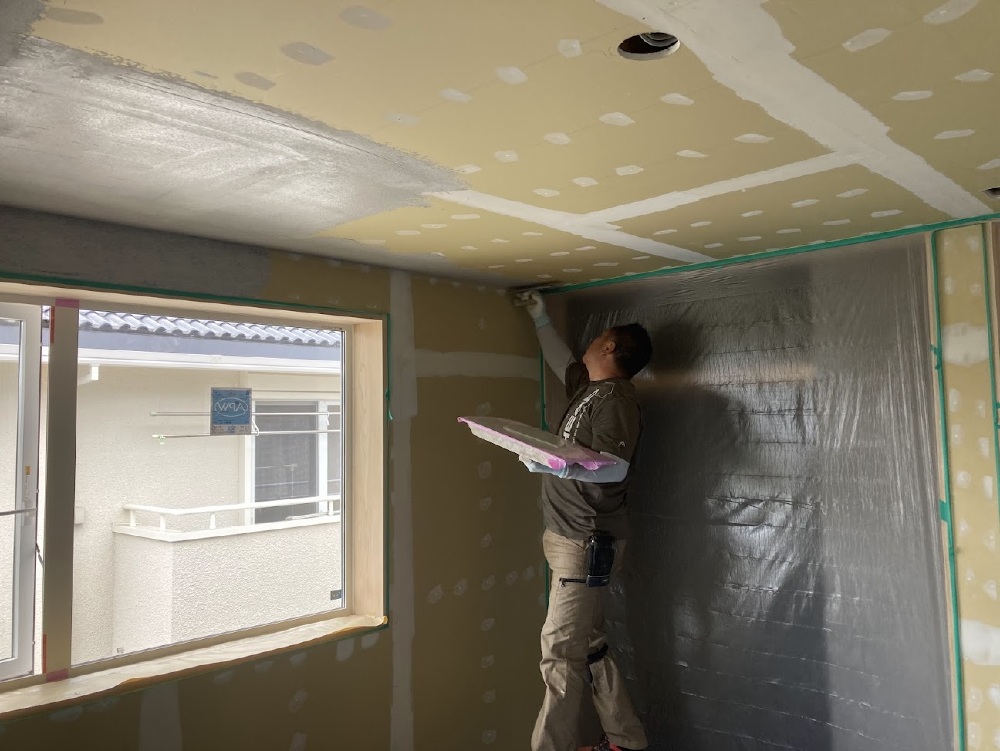

壁塗り開始
2階部分より壁と天井の左官工事も下塗り工事が始まりました。
- 48. 2024年06月07日
-

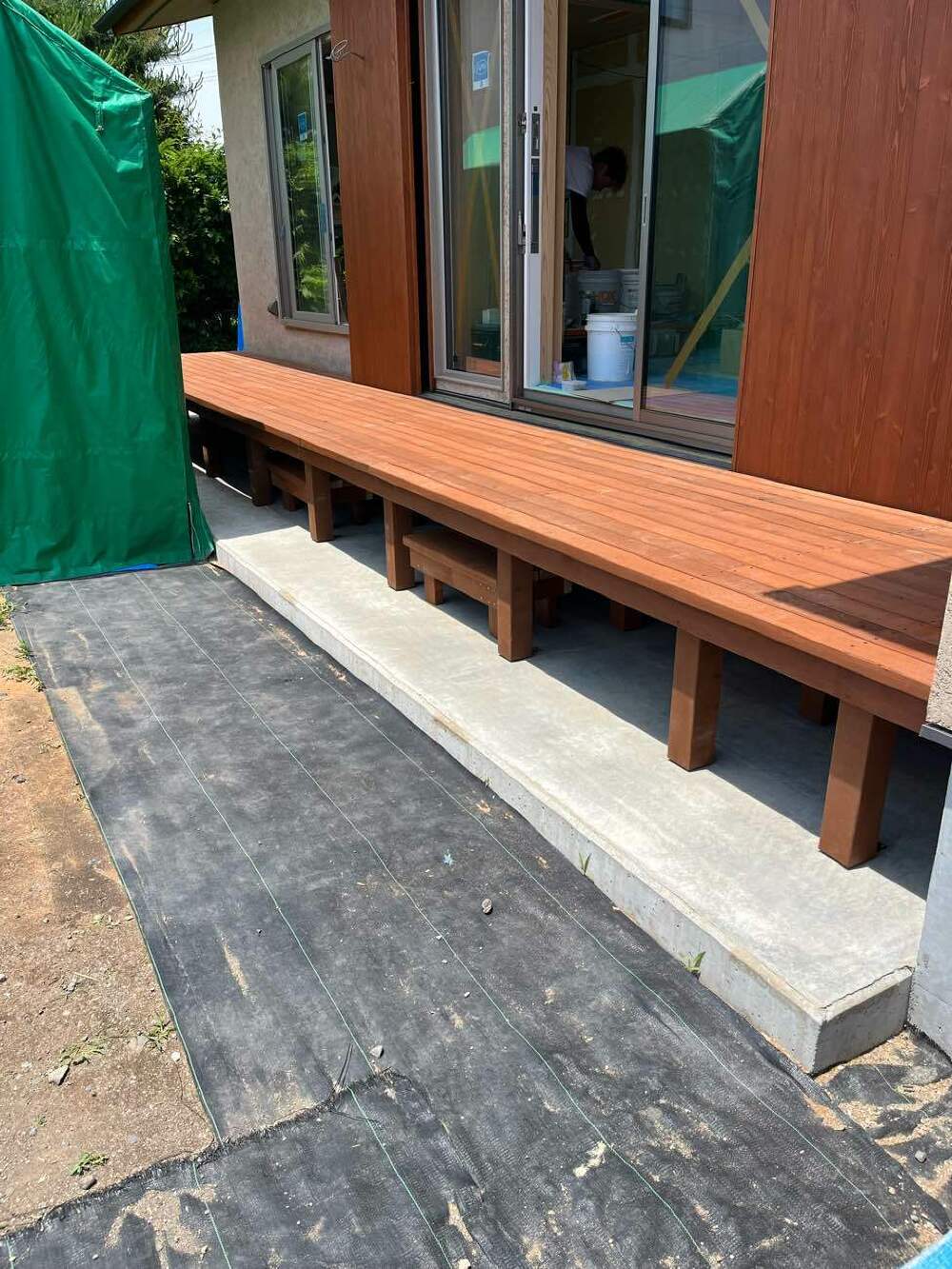

ウッドデッキ完成
最後に残っていたウッドデッキが完成しました。
- 49. 2024年06月12日
-

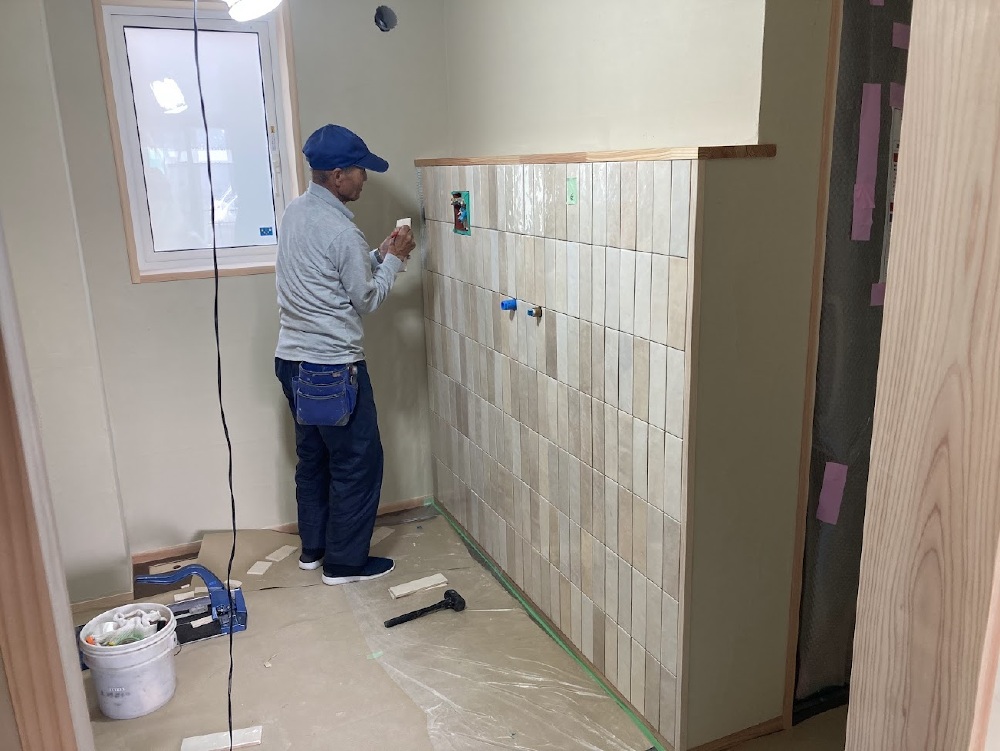

タイル工事
内部のタイル張り工事が始まりました、4カ所のタイルを張り目地を入れていきます。
- 50. 2024年06月15日
-
内部霧島壁塗り
最後の霧島壁塗りが完了しました。
- 51. 2024年06月17日
-
木製建具切込み
製作していた木製建具が出来上がり、現場にて切込みを行いました。
- 52. 2024年06月25日
-
クリーニング完了
内部クリーニングが終了しました。
- 53. 2024年06月26日
-
完成検査
中嶋社長立ち合いで完成検査を行いました。
- 54. 2024年07月01日
-
外観
落ち着きのあるそとん壁塗りの建物に仕上がりました。
- 55. 2024年07月01日
-
内観
造作キッチンと杉羽目板の天井と広々としたリビングを持つ内部に仕上がりました。
- 56. 2024年07月03日
-
お引渡式
お引渡し式を行いました。
工事中は大変お世話になりました、いつもと違った仕事も多くK様にも作業に手をかけて頂きました。
これからも永いお付き合いになりますが引き続きよろしくお願いいたします。
美し信州建設の公式SNSもチェックしてください
イベント情報などをLINEで配信中(^^)/
ご質問も受け付けております♪
- 目的別にみる
- スタイル別に見る
