リフォームで快適2世帯住宅へ

長和町 リフォーム S様

スタイル別に見る|すべて

物件データ

住所長和町
構造木造2階建
改修面積
改修部分第一期工事洗面所・第二期工事和室6帖×2・和室8帖・広縁・玄関
監督池田吉弘
設計池田吉弘

建築中レポート

1. 2012年08月03日
第一期工事…

第一期工事…

いよいよ工事が始まりました。盆前に洗面所とトイレを既設洗面所部分に新たに作り、第二期工事に備えます。生活をしながらの大規模な工事なので不便が無いよう計画しました。

2. 2012年08月04日
解体

解体

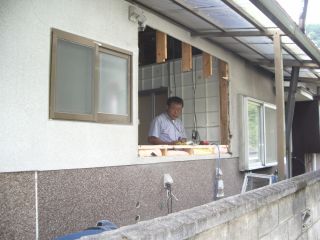

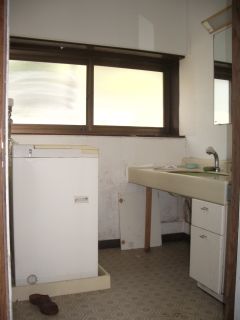

1坪の洗面所を半坪トイレ残り半坪を脱衣場にする為窓などを解体しています。

3. 2012年08月05日
断熱補強

断熱補強

S様の家は断熱区分では二地域に当たります。床は65mm厚の硬質ウレタン・天井・壁は24㎏相当100mmを使用しています。

4. 2012年08月07日
設備配管

設備配管

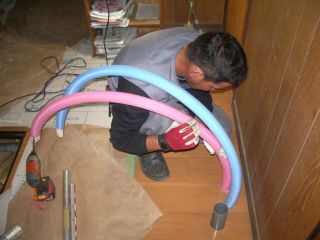

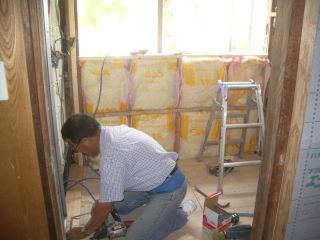

現在、廊下に洗面化粧台を設置します。そのための配管作業ですが保温性の高いサヤ管方式にしました。

5. 2012年08月08日
壁下地

壁下地

トイレの壁のボード張りを行っています。将来的に手すりを付けられるように下地は木で施工します。

6. 2012年08月09日
ドア枠取り付け

ドア枠取り付け

脱衣所のドア枠を取り付けています。
取り付けが完了したら木工事は終了し、続いて仕上げ工事へと進みます。

7. 2012年08月10日
仕上げ工事

仕上げ工事

トイレの仕上げ工事が完了しました。壁のクロスと床のクッションフロアーの色合いに統一感を出したので、優しくて落ち着いた雰囲気になりました。

8. 2012年08月10日

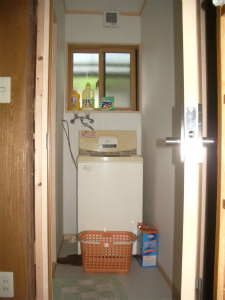

続いて脱衣所の仕上げです。クロスとクッションフロアーはトイレと統一しています。

9. 2012年08月11日
建具入りました

建具入りました

手前が脱衣所、その奥がトイレです。ドア上部分に明り取りを入れることで、廊下に光が入り、以前より明るくなりました。

10. 2012年08月11日

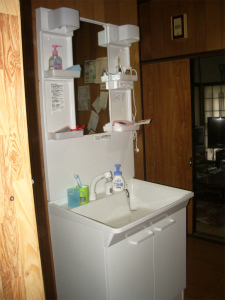

洗面化粧台入りました。脱衣所に面して配置しています。第一期工事完了しました。そして明日から盆です。工事がお休みしなりますので、その間にお客様が片付けを進めていきます。第二期工事は10月末からLDK・水回りを中心に改修工事を進めていきます。

11. 2012年10月29日
S様の家第二期工事が始まります。

S様の家第二期工事が始まります。

いよいよ第二期工事が始まります。前回はトイレ洗面所の改修で生活に支障がないよう準備をしたので、生活しながらの工事になります。また完成が年内いっぱいなので寒さ対策も必要です。出来る限りご希望に添えるよう頑張りますので宜しくお願い致します。

12. 2012年11月06日

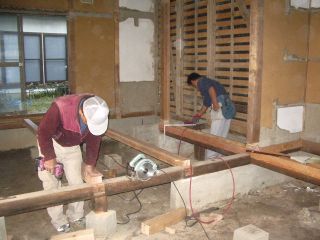

土台の補修と床束を新しいものに交換します。

13. 2012年11月08日

床の下張りが完了しました。これからサッシの取付け・壁の断熱などの工事に入ります。

14. 2012年11月10日

耐震補強金物で柱と横架材をしっかり補強します。間柱は、木曽檜を使用します。

15. 2012年11月12日

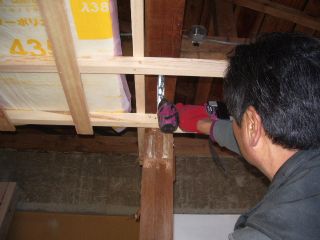

天井を張る前に、既存の梁に金物による補強をします。

16. 2012年11月15日
電気配線工事

電気配線工事

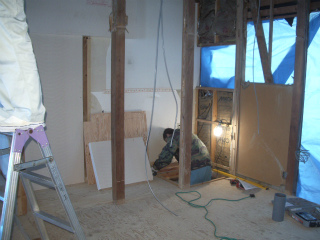

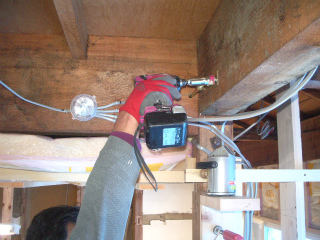

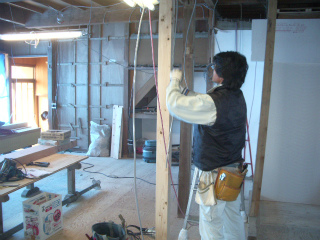

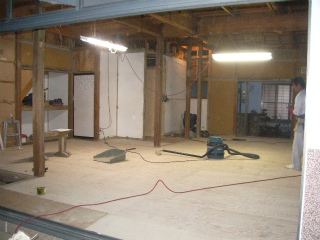

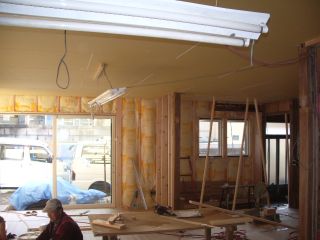

岩月電工さんが配線工事を進めています。適格な位置に線を引っ張ります。木工事では、新しく大引きが入り、その上から合板が伏せられました。作業と並行して現場清掃も行っています。

17. 2012年11月18日

西武住設さんがトイレの給排水の配管工事を行っています。この場所は寒冷地なので慎重に給水の保温をします。

18. 2012年11月20日

天井下地を組みながら梁・柱の接合部ビス・ボルト類の緩みも点検します。後天井断熱材100mm比重24kg相当を使用しています。

19. 2012年11月24日
天井完成…

天井完成…

天井が終わり壁の断熱材を入れています。12月の声を聞く前に施工できたので少しくらい寒くなっても大丈夫です。

20. 2012年11月26日

ユニットバスの組立て作業です。今回浴室のこだわりは入り口を良く見ると両袖に壁があります。…右壁には洗面化粧台・左壁には収納をつける関係で入り口をセンターに持ってきましたがなんとスイングドアではなく二枚引戸で出来るのです。

21. 2012年11月27日

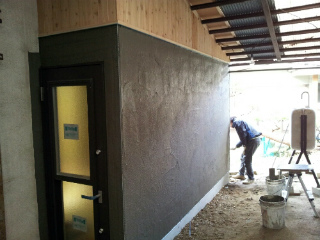

外部モルタル下地完成

外部モルタル下地完成

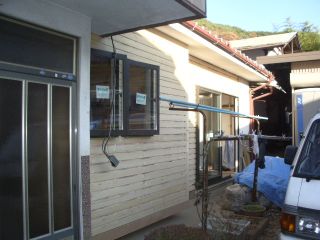

外部木工事作用も終わり、これから左官工事に入ります。

22. 2012年11月29日
壁ボード張り

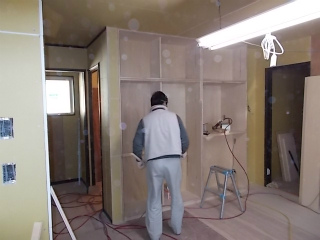

壁ボード張り

納戸の壁ボードが張り付けられました。丁寧な作業で段取りよく進んでいきます。

23. 2012年11月30日

壁のボード張りも順調に進んでいます。

24. 2012年12月04日

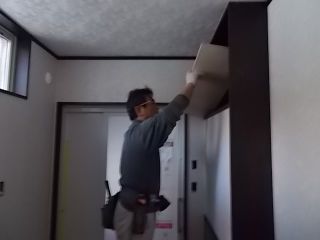

収納スペース

収納スペース

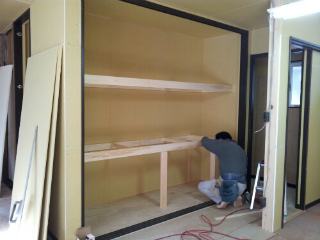

上原大工は収納の枕棚と中段を取付け中です。収納スペースも、見た目の良い綺麗な納まりで仕上げます。

25. 2012年12月08日
現場美化を徹底的に!

現場美化を徹底的に!

私たちは、お客様のお住まい・お庭をお借りして作業しています。お客様に迷惑がかからぬよう、現場は常に綺麗な状態を維持します。

26. 2012年12月10日
左官工事中です!

左官工事中です!

遠藤左官さんは、外部の壁の下地モルタル塗りを行っています。しっかり養生期間をおいて、仕上げ塗装へ進みます。

27. 2012年12月12日

玄関の既存の外壁はミュールコートという細かい砕石の色調を生かした仕上げでしたので、今回のリフォームでも同じものを丁寧に塗っていきます。

28. 2012年12月14日

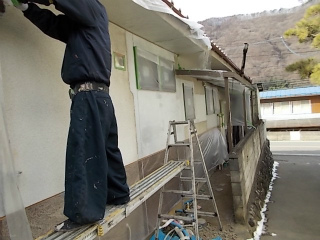

北側の外壁の吹付塗装に先立って養生シートの張り付けが行われています。これで施工の際、他部へ吹付がかかっても汚れる心配はありません。

29. 2012年12月14日

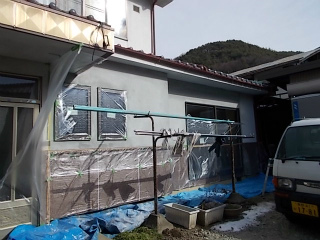

南側外壁の左官工事完了しました。こちらも吹付塗装に先立って養生シートで覆われました。

30. 2012年12月18日
内部工事順調です!

内部工事順調です!

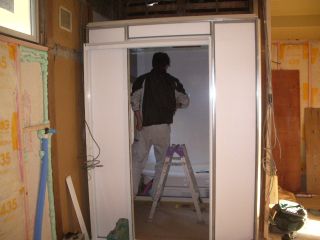

内部の壁ボード張りは完了し、現在は玄関天井の廻縁が取り付けられています。いよいよ形が見えてきました!

31. 2012年12月20日

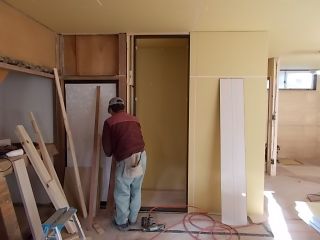

脱衣場とリビングの間に壁が建てられました。この壁にも一工夫加える予定です。

32. 2012年12月21日
リフォームの工夫

リフォームの工夫

脱衣場とリビングの間仕切りとして建てられた壁です。ここで一工夫!リビングに面しては収納として利用します。

33. 2012年12月23日
内装工事が始まりました。

内装工事が始まりました。

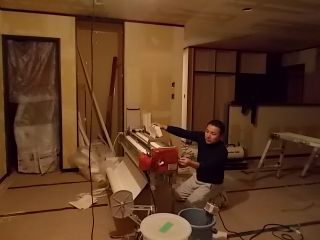

木工事もほぼ終わり今日から内装工事に入ります。年末になり忙しくなりましたが丁寧な仕事をしてもらっています。

34. 2012年12月26日

内装工事も今日終了…勉強机前はデェズニーキャラクターの可愛らしい壁紙を選びました。

35. 2012年12月27日

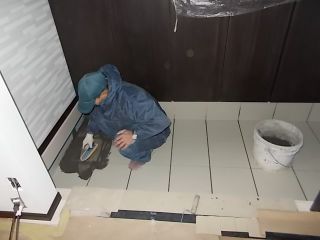

タイル工事も今日終了します。大型で30cm角のタイルはリビングの床に合わせ白いものを選び下駄箱の扉などが強調されモダンな感じに仕上がります。

36. 2012年12月28日

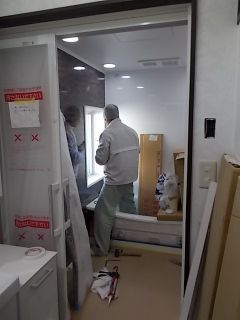

ユニットバスなど什器組立てのまとめです。これから試験運転です。

37. 2012年12月29日

下駄箱・食器棚・収納などに塗装した棚板を入れ全ての工程が終了です。

38. 2012年12月30日
完成!

完成!

クリーニングも午前中で終わり無事引渡しに成りました。

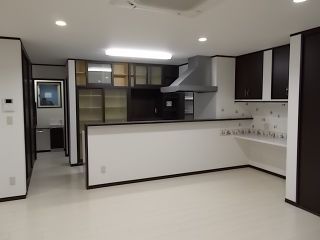

対面キッチンからリビング・玄関部分の写真です。暖房は省エネ・天井カセットタイプエアコンを使いました。以前和室8帖+6帖+広縁部分だったのが創造出来ないほどです。

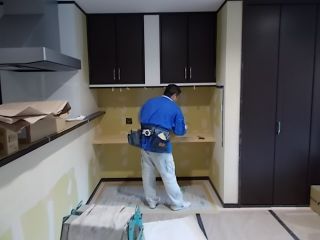

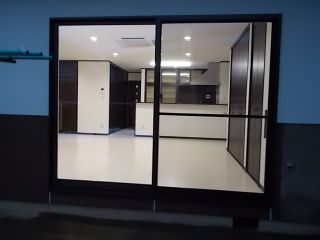

39. 2012年12月30日

リビング側からキッチン収納・左奥はトイレです。照明は全てLED照明使用し省エネを目指しました。

40. 2012年12月30日

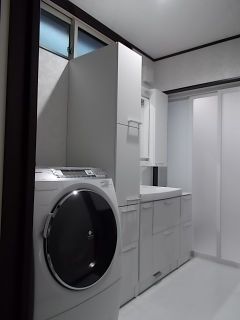

洗面所も基調に白と建具・家具はブラウンで統一していますが、写真では残念ですが壁紙は型押しの花柄をさりげなく使用しています。

41. 2012年12月30日
最後に…

最後に…

庭よりリビングを撮影しました。窓から見る室内は少し今の時期寒そうに感じますが、断熱性能を重点に置きエアコンを入れると短時間で18℃まで上がりました。S様の理想的なデザインも分別出来る収納・使いやすい動線など大変気に入って頂き一安心です。これからも宜しくお願い致します。
