暮らし易さにこだわった平屋の家

東御市 新築 W様

目的別にみる|新築

物件データ

住所東御市新屋
構造木造平家建て
工法外張り断熱工法
県産材 土台木曽檜
県産材 柱木曽檜
県産材 梁県産杉
延べ床面積75.62㎡(22.82坪)
現場監督滝沢 和成
設計コンセプト動線を整理し、光の入れ方、風の通し方を考え設計を進めた平家の家です。
周囲からの視線も遮るような形状とし、落ち着いた室内空間を目指します。
設計担当 平林 孝

建築中レポート

1. 2014年12月13日
地鎮祭です!

地鎮祭です!

今日はW様の家の地鎮祭を行いました。田を造成し住宅を建築していきます。年明けから造成工事に着手していきます。よろしくお願いいたします。

2. 2015年01月27日
現場打ち合わせです

現場打ち合わせです

いよいよ造成工事に着手していきます。今日は現場で造成・基礎を担当するパートナー永井土建さんと現場での高さや注意点等詳細な打ち合わせを行いました。今週末より入り口の水路工事から着手します。よろしくお願いいたします。

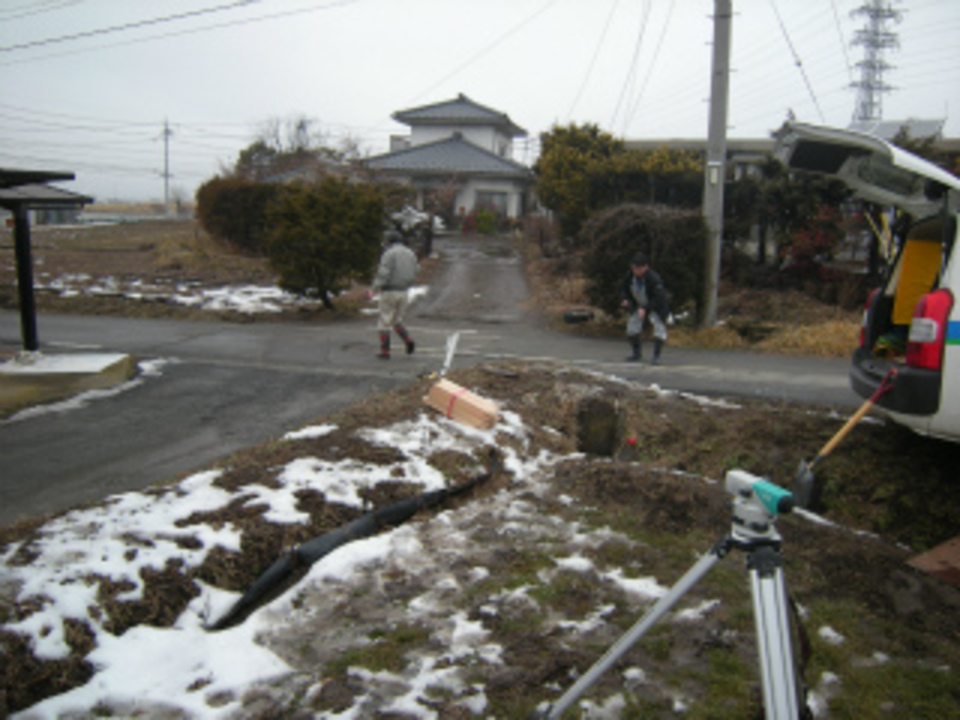

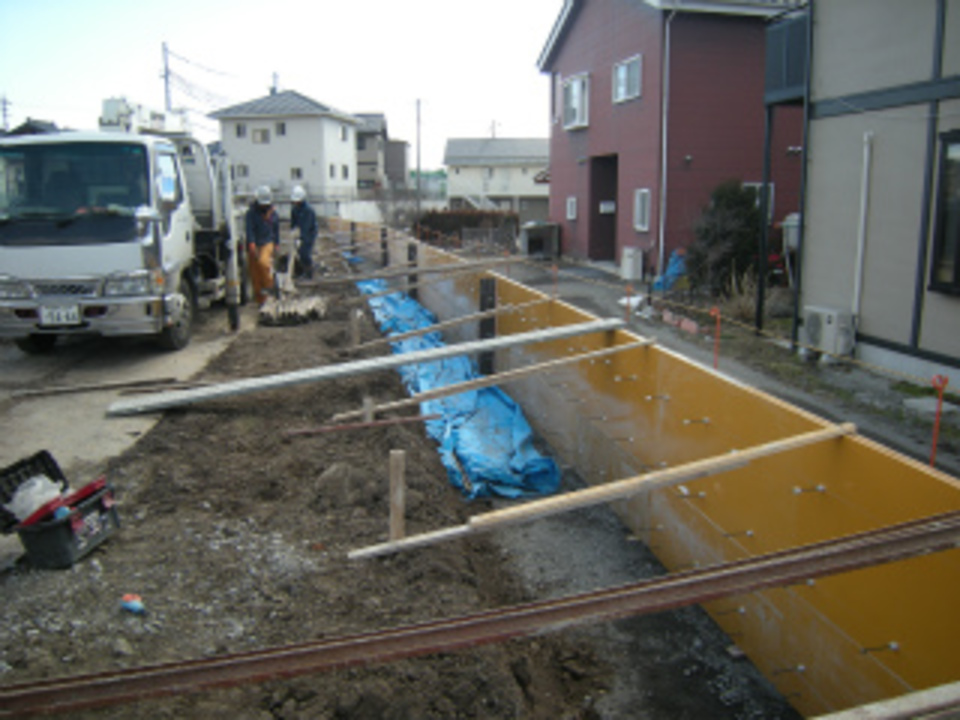

3. 2015年02月04日
水路工事開始です!

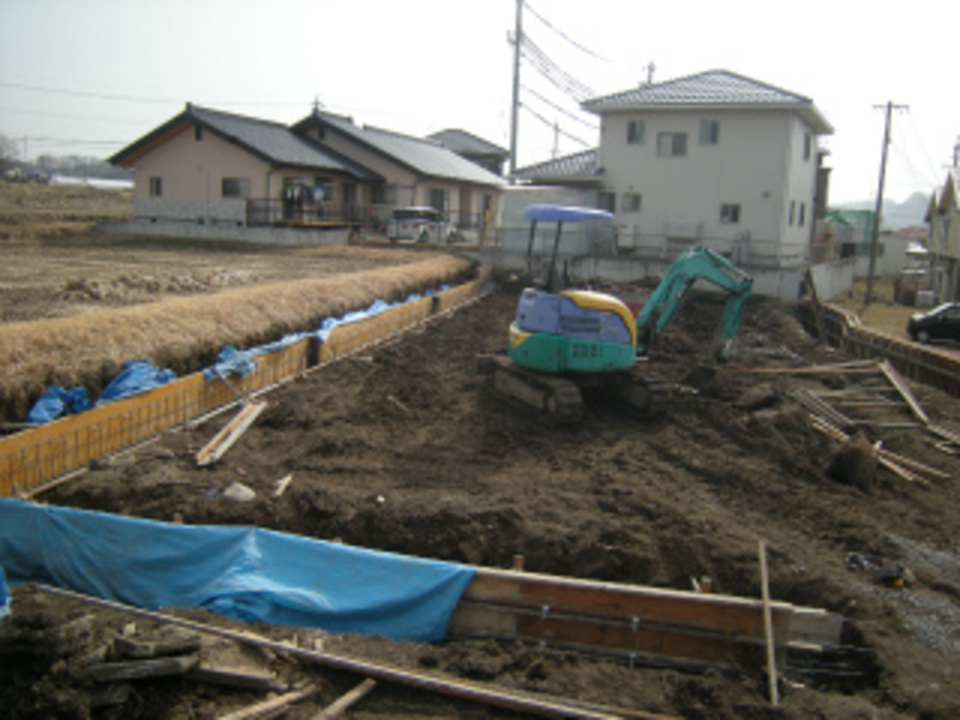

水路工事開始です!

永井土建さんによる造成工事が始まりました!敷地と道路の間には水路があります。既存の古くなった水路を取り出し、新しいものに取り換えられます。新しい水路には蓋をし、車が前面道路に出入できるようになります。寒い時期の作業ですので安全に注意しながら作業を進めていきます!

4. 2015年02月06日
水路底コンクリート養生中

水路底コンクリート養生中

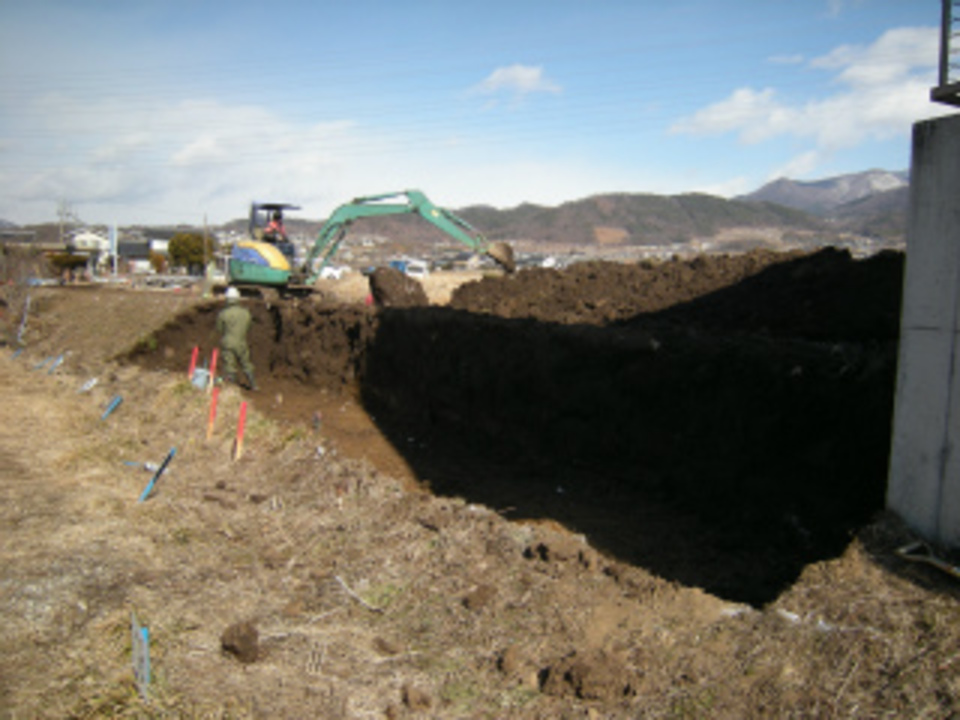

既存の水路を撤去し、新しいU字溝の底盤部分のコンクリート打ちが完了しました。週末からU字溝の布設を行っていきます。来週は、擁壁の掘削工事に入ります!

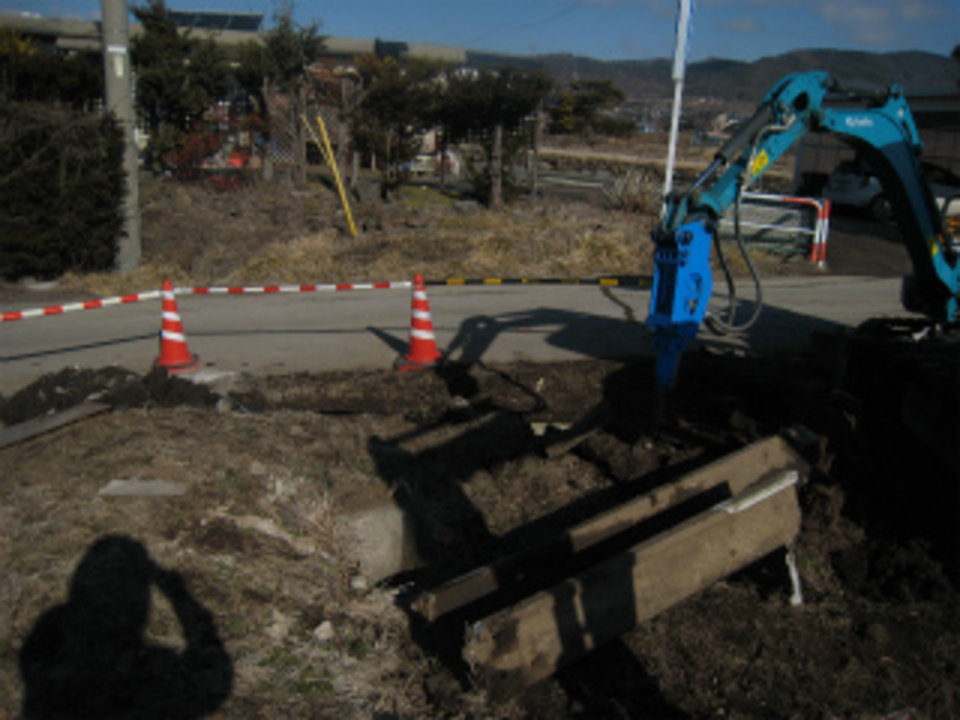

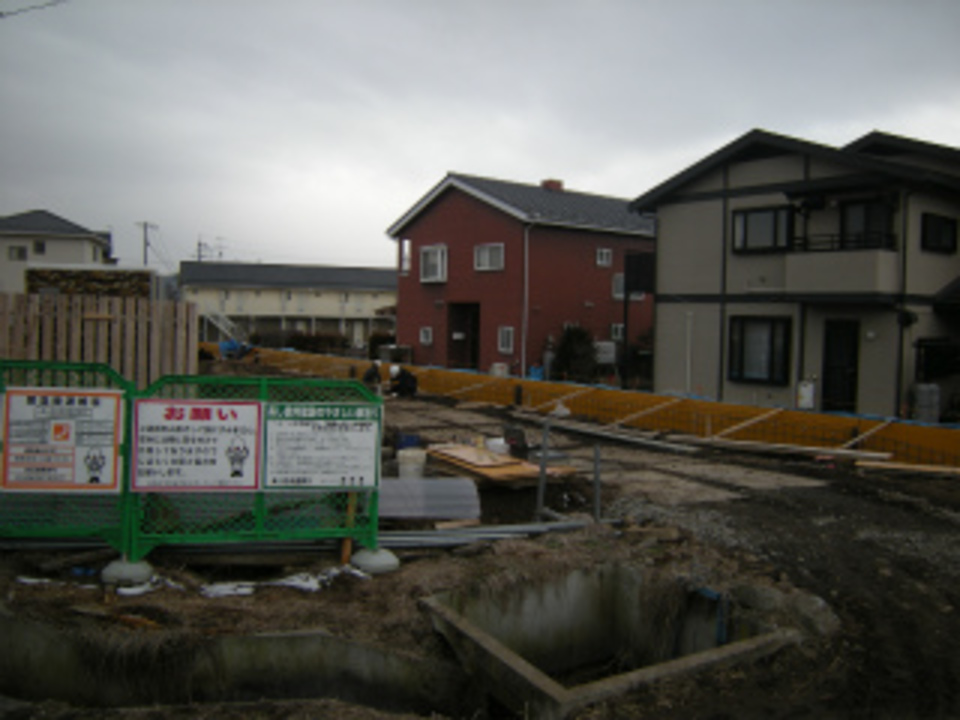

5. 2015年02月09日
擁壁掘削開始です!

擁壁掘削開始です!

水路まとめ工事と平行し、いよいよ造成擁壁工事の掘削作業が始まりました。お隣にも近い部分の掘削ですので慎重に安全に気をつけながら進めていきます。

6. 2015年02月12日
砕石工事です

砕石工事です

60mにも及ぶ掘削工事がほぼ完了し、擁壁のベース下の砕石入れから締め固めの作業を進めています。引き続き片側の型枠を建て込んでいきます。

7. 2015年02月14日
型枠入れ中です。

型枠入れ中です。

擁壁の片側型枠の建て込みを行っています。来週は鉄筋工事をし、もう片側の型枠を返していきます。

8. 2015年02月17日
鉄筋工事完了です!

鉄筋工事完了です!

擁壁の鉄筋組工事まで完了しました。引き続きベース部分の型枠入れから底盤部コンクリート打ちになります。大型の造成工事ですが、近隣の皆様にもご迷惑にならないよう細心の注意をしながら工事を進めていきます。

9. 2015年02月19日
返し型枠入れ中です

返し型枠入れ中です

ベース部のコンクリート打ちも完了し、返し型枠入れを行っています。しっかりとゲージで締め、垂直を確認をしながら作業を進めていきます。

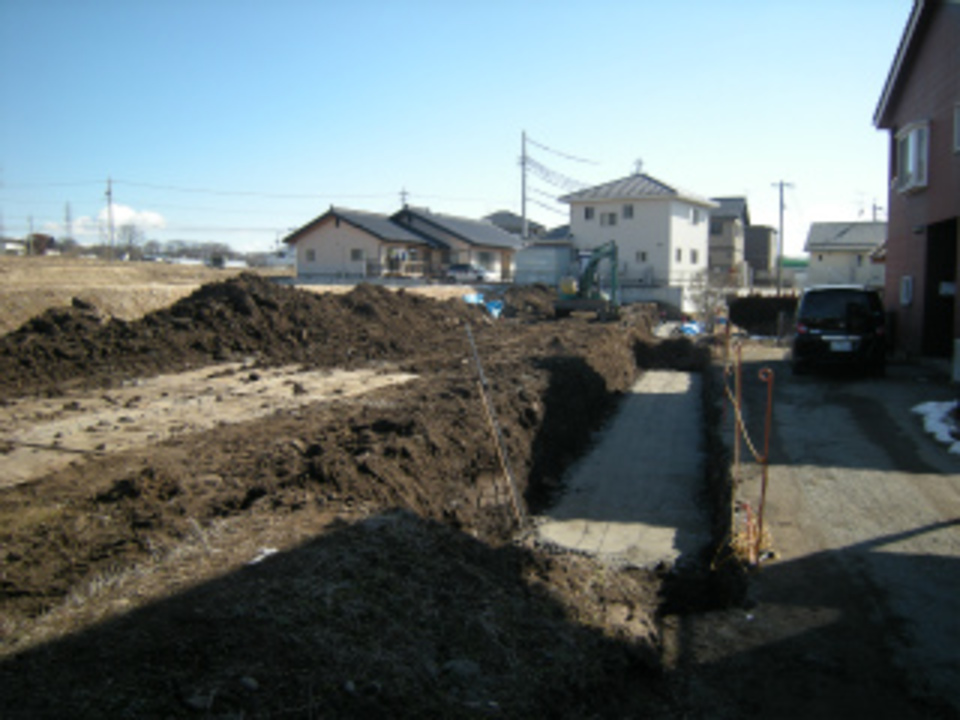

10. 2015年02月24日

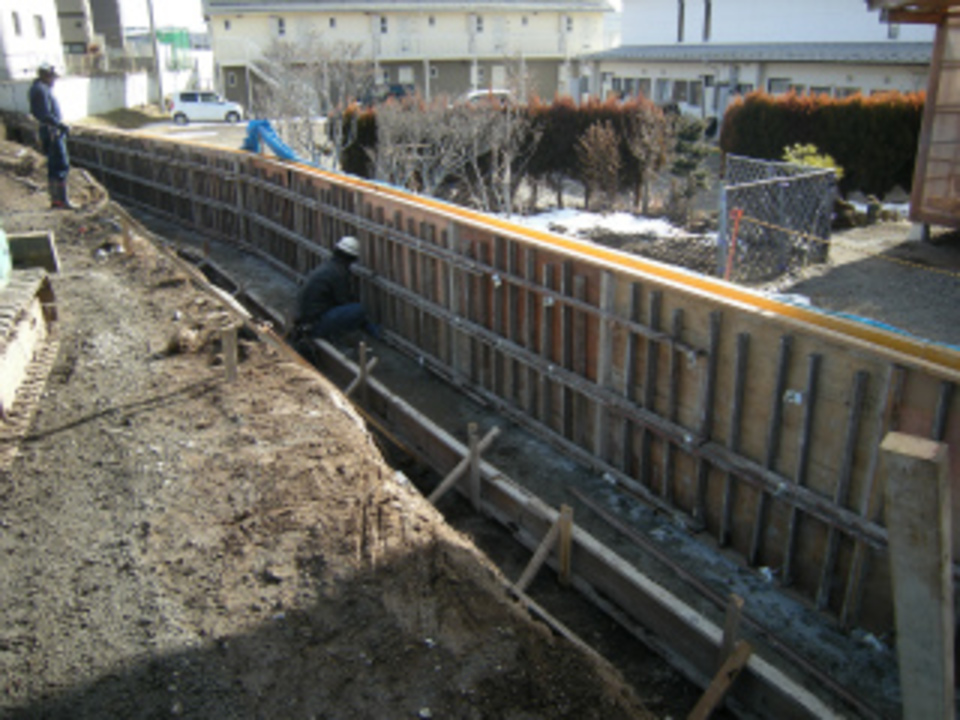

擁壁工事続きます!

擁壁工事続きます!

永井土建さんによる造成工事が続いています。南側の大型擁壁のコンクリート打ちが完了し、養生をしている間に、他の部分の掘削~型枠・鉄筋工事が進んでいます。造成工事も折り返しを過ぎました!

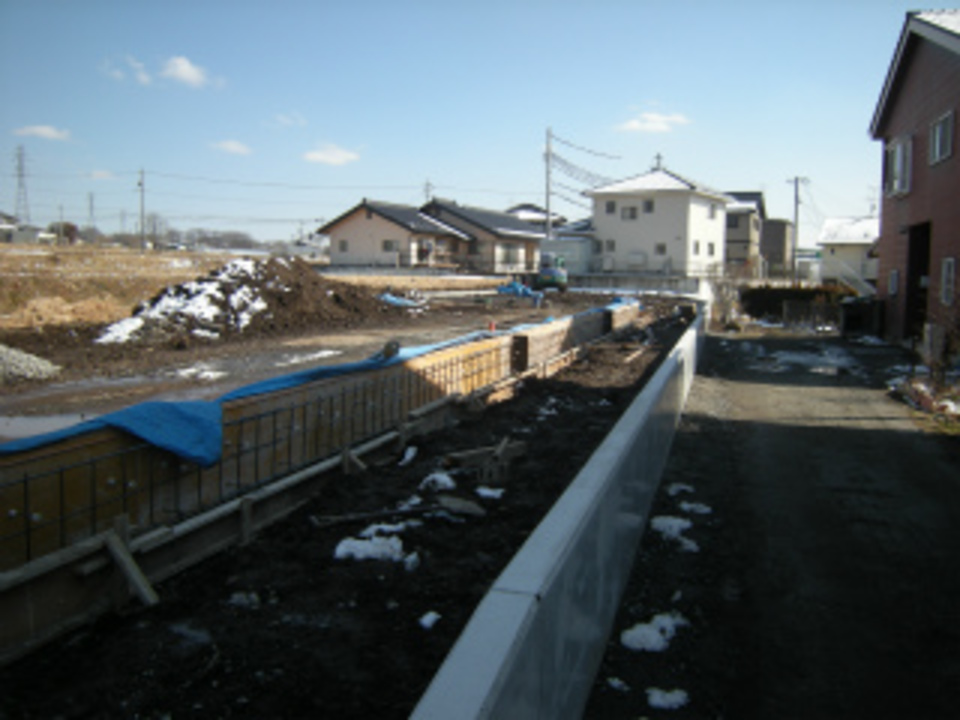

11. 2015年03月02日
造成工事終盤です!

造成工事終盤です!

いよいよ造成工事も最後の擁壁工事になりました!建物が建つ通路部の鉄筋工事まで完了し、ベースコンクリートから立ち上がりコンクリート打ちになります。他部分の埋め戻し工事も平行して進めています。

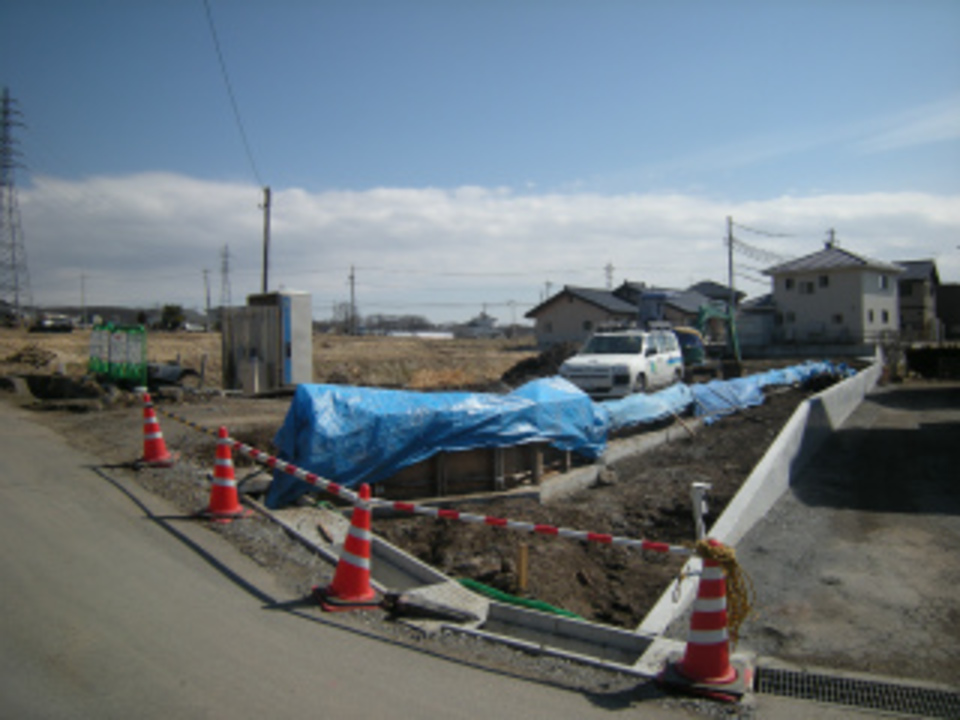

12. 2015年03月06日
入り口部コンクリート打ち完了!

入り口部コンクリート打ち完了!

30mある敷地への通路部分の擁壁コンクリート打ちが完了し養生中です。敷地部分に建物の位置出しをし、いよいよ来週から建物基礎工事の掘削になります。

13. 2015年03月09日

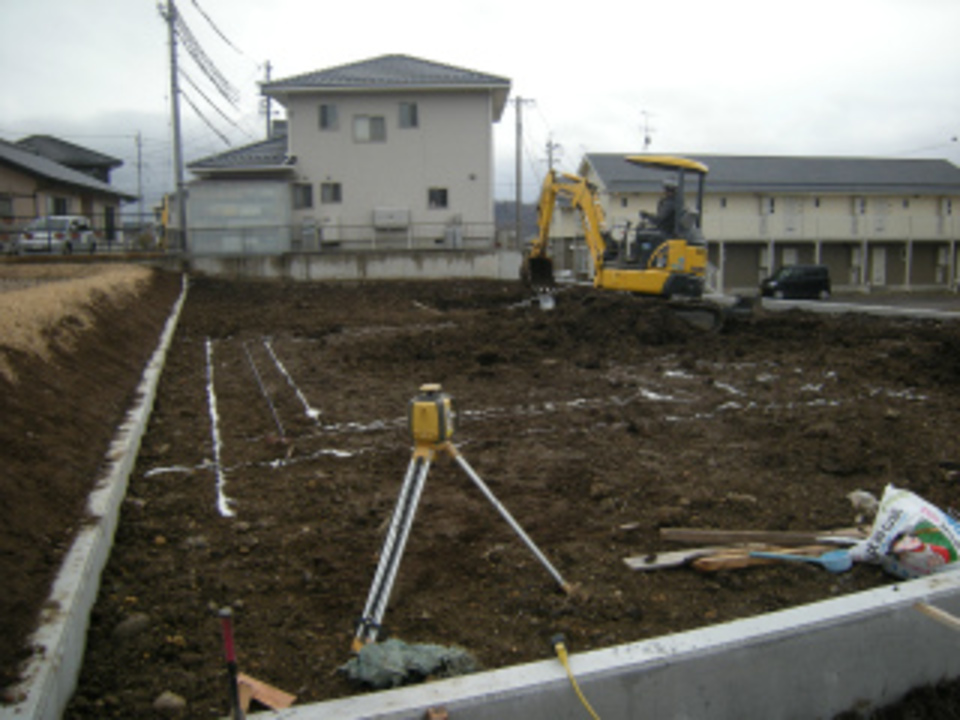

基礎工事着工です!

基礎工事着工です!

いよいよ永井土建さんによる基礎本体部分の掘削作業が始まりました。耐圧盤基礎外周部の砕石工事から捨てコンクリート打ちになります。

14. 2015年03月10日
鉄筋工事になります

鉄筋工事になります

耐圧盤部分の防湿シートまで完了し、今日は外周部の型枠入れを行います。引き続き鉄筋組の工事に進んでいきます。

15. 2015年03月12日

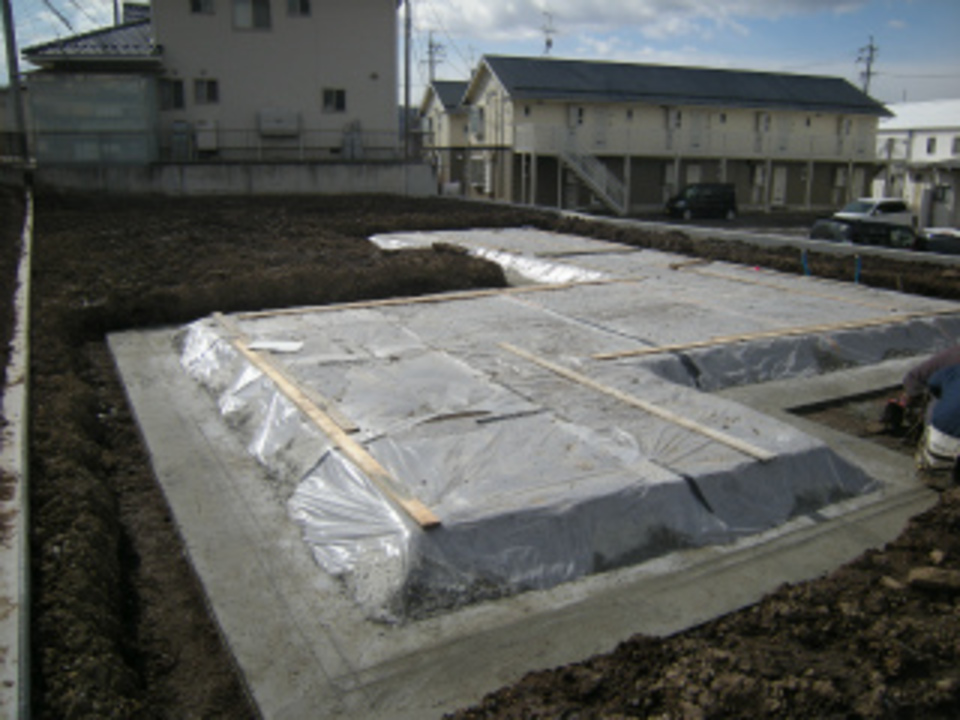

着工式です!

着工式です!

今日はW様の着工式を行いました。会社とパートナーみんなで一生懸命家造りさせていただきます!W様もご一緒に参加していただき思い出に残る家造りをしましょう!よろしくお願いいたします。

16. 2015年03月13日

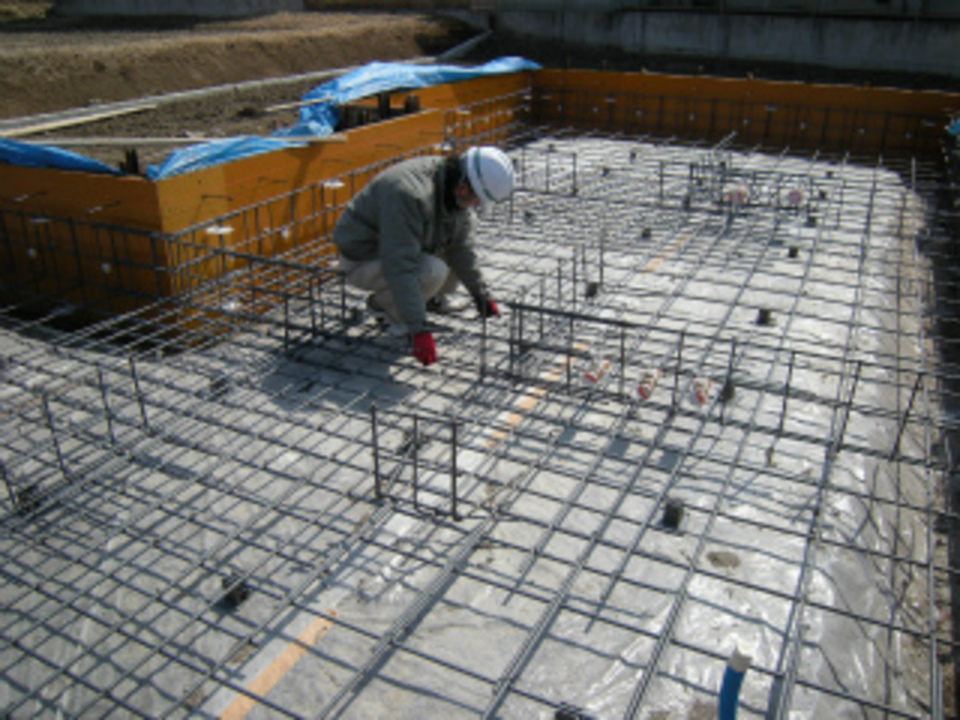

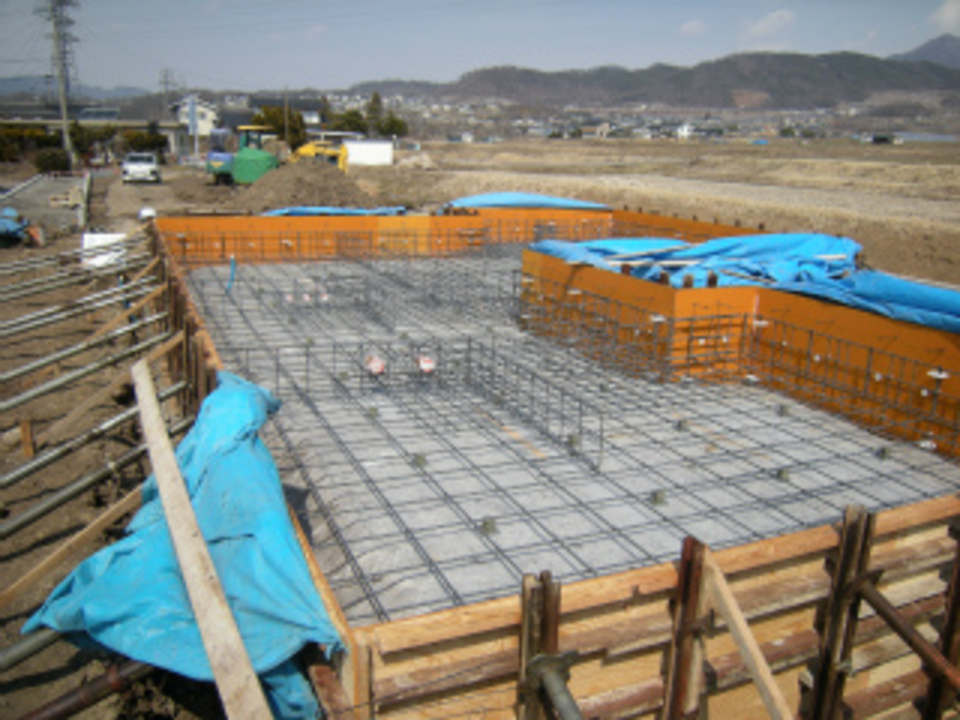

現場鉄筋検査です!

現場鉄筋検査です!

今日は住宅保証機構の現場鉄筋検査を行いました。コンクリートで見えなくなってしまう基礎の大切な骨組の部分です。細部にわたり寸法や間隔など現場で検査を受けます。検査も合格になり、型枠工事を再開していきます!

17. 2015年03月13日
鉄筋工事完了です!

鉄筋工事完了です!

永井土建さんによる基礎工事も順調に進んでいます。外周部の型枠~鉄筋工事まで完了しました。鉄筋検査後返し型枠をし、来週はコンクリート打ちになります。

18. 2015年03月16日
建て方へ向け!

建て方へ向け!

現場と平行して建て方へ向け、プレカットの打ち合わせを行いました。細かい部分の高さや化粧で見えてくる部分等、打ち合わせをしながら確認していきます。来週からは宝物庫から出番を待ちわびた木曽檜たちがプレカット工事に運ばれます!

19. 2015年03月17日

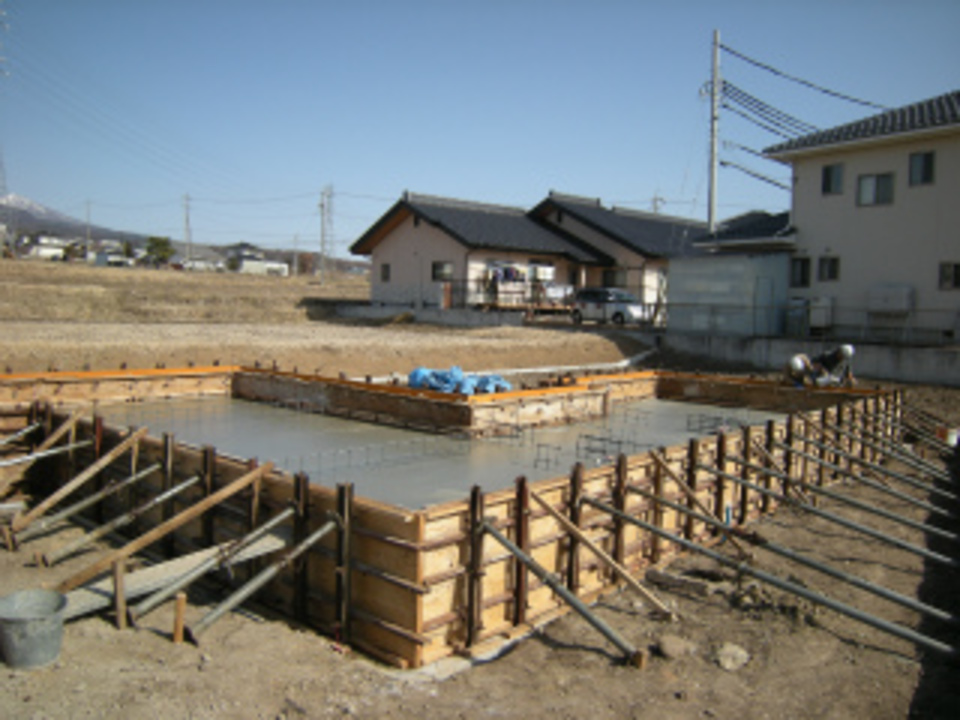

コンクリート打ち完了!

コンクリート打ち完了!

今日は永井土建さんによる耐圧盤部分のコンクリート打ちを行いました。春のような気温の中順調に打ち込みが完了しました。養生をおき、内部の立ち上がりコンクリート工事に進みます。

20. 2015年03月21日

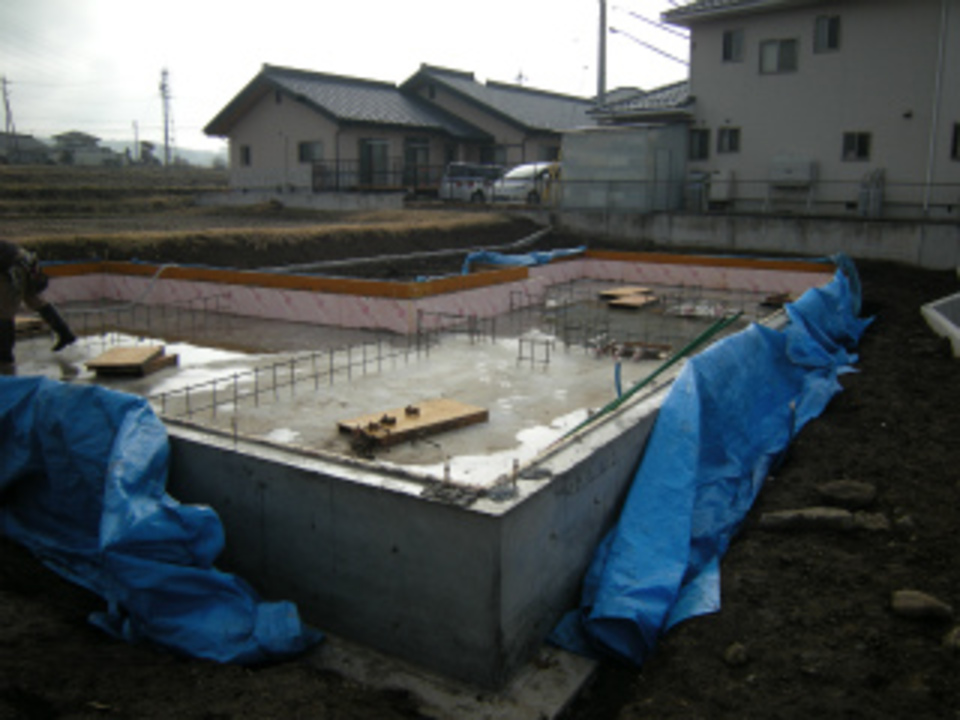

外部型枠外しです

外部型枠外しです

コンクリート養生をおき、外周部の型枠を外しています。打ち上がった基礎に土がつかないようにシートでコンクリート面を養生しながら作業を進めています。引き続き内部の立ち上がり型枠入れからコンクリート打ちになります。

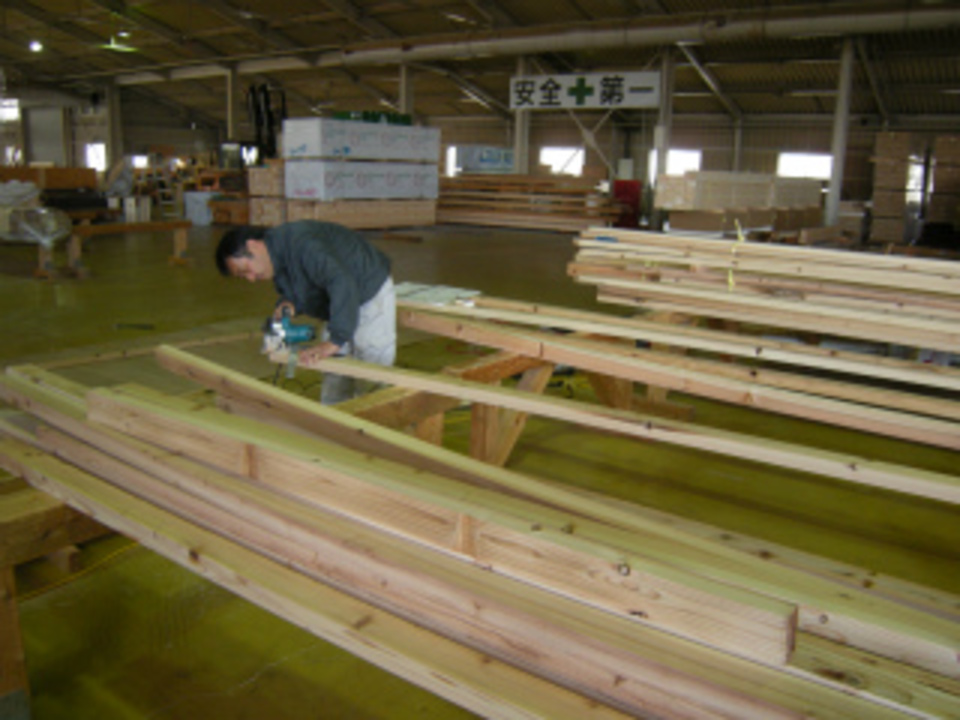

21. 2015年03月30日
大工さんも

大工さんも

建て方へ向け清水大工の材木加工作業も進んでいます。屋根の下地木材の加工をしていました。今週なかばからは現場での土台伏せ作業になります!

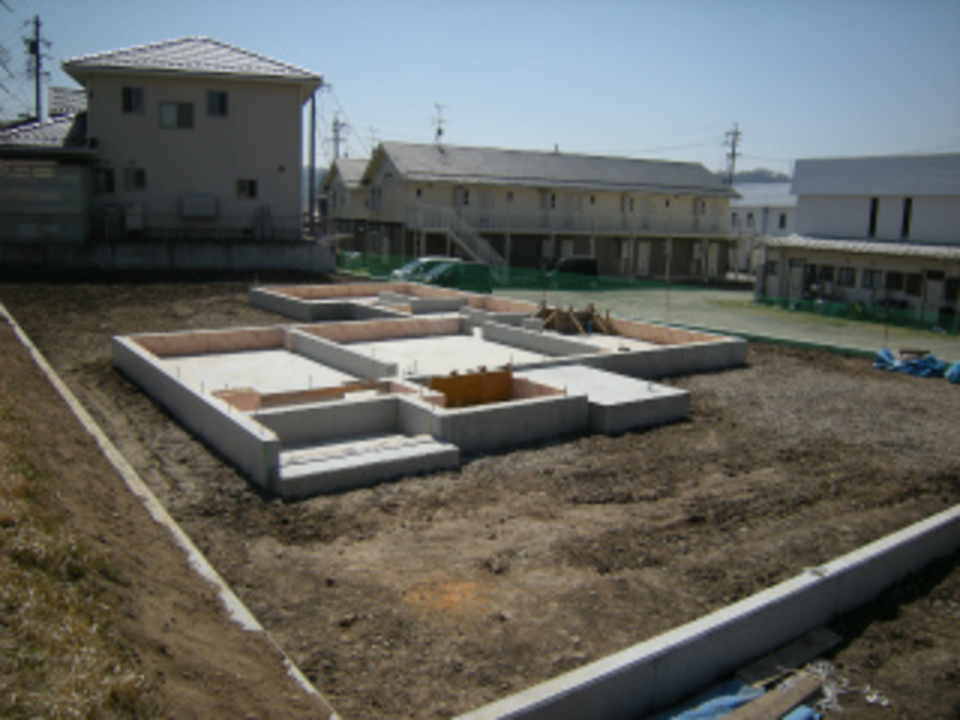

22. 2015年03月30日
基礎工事もあと少し!

基礎工事もあと少し!

永井土建さんによる基礎工事もほぼ完了です!内部の打ち増しコンクリートを打って終了となります。明日からは西武住設さんによる内・外部先行給排水配管工事が始まります。

23. 2015年04月01日
先行給排水配管工事開始!

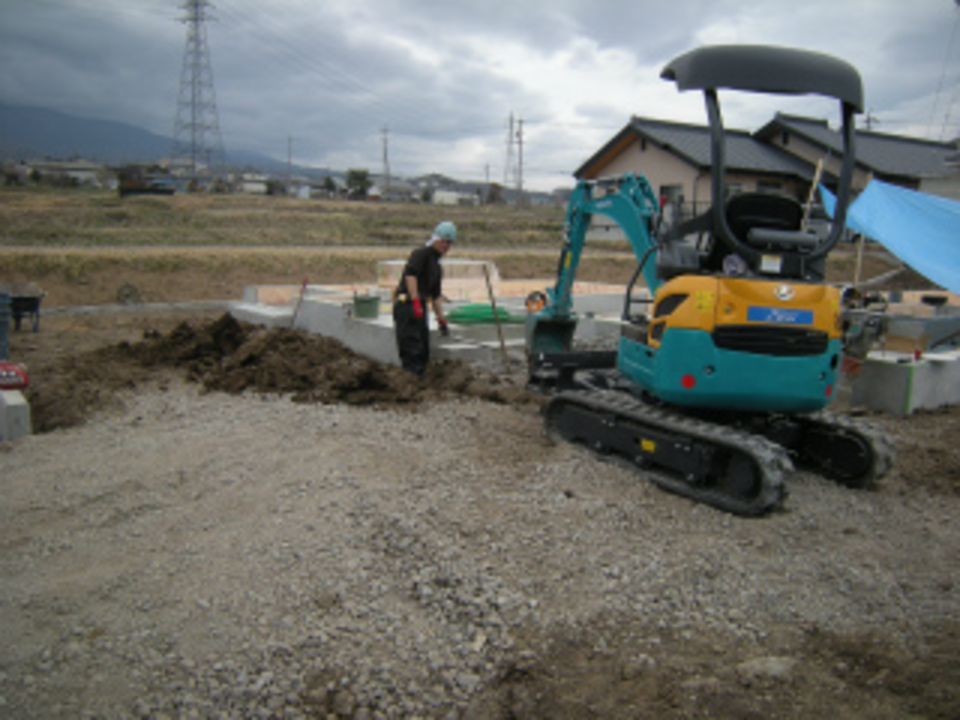

先行給排水配管工事開始!

西武住設さんによる先行給排水配管工事が始まりました。基礎外周部から内部の先行配管を進めていきます。明日からは清水大工による土台伏せ作業が始まります。

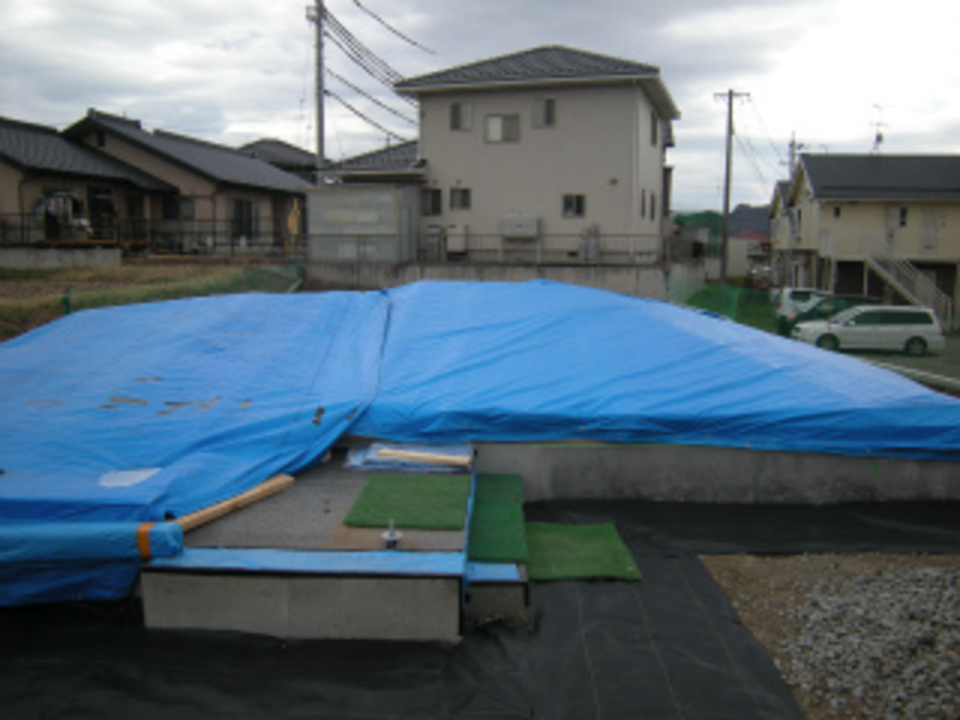

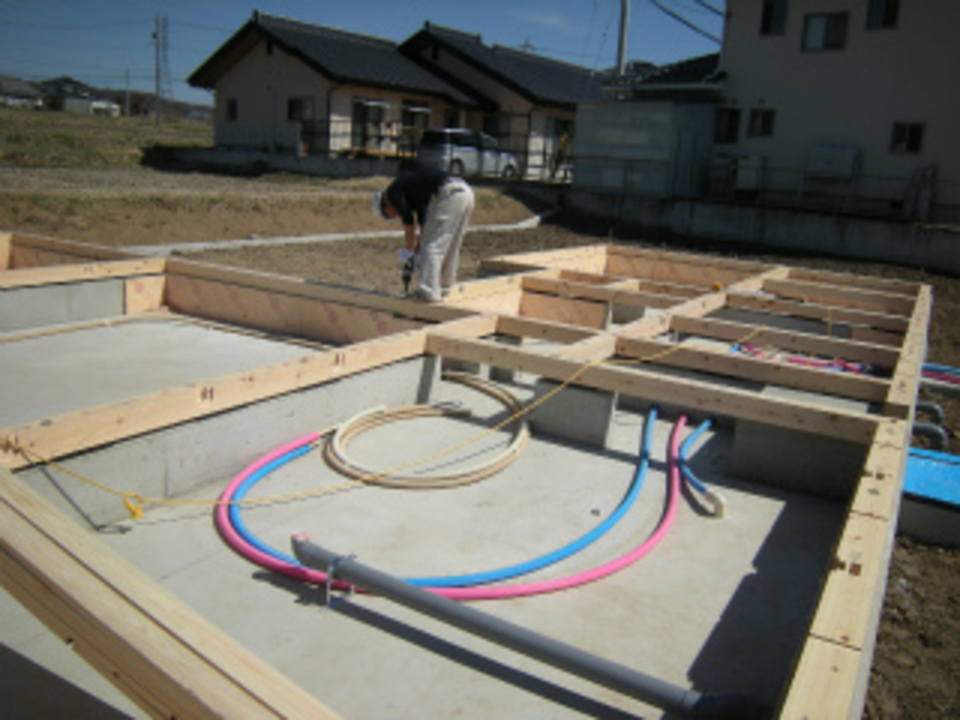

24. 2015年04月02日
木曽檜土台伏せ開始!

木曽檜土台伏せ開始!

いよいよ今日から清水大工による土台伏せが始まりました!現場では、オール木曽檜の土台からとてもいい香りがしていました。引き続き1階床の剛床合板敷き込み作業になります。

25. 2015年04月06日
土台伏せ養生完了!

土台伏せ養生完了!

清水大工による土台から剛床合板敷き込みまで完了し、雨が入らないよう養生までしっかりと終わりました。基礎廻りの泥はね防止シートを敷き込み、恵仮設さんによる先行外部足場組へと進みます。

26. 2015年04月08日

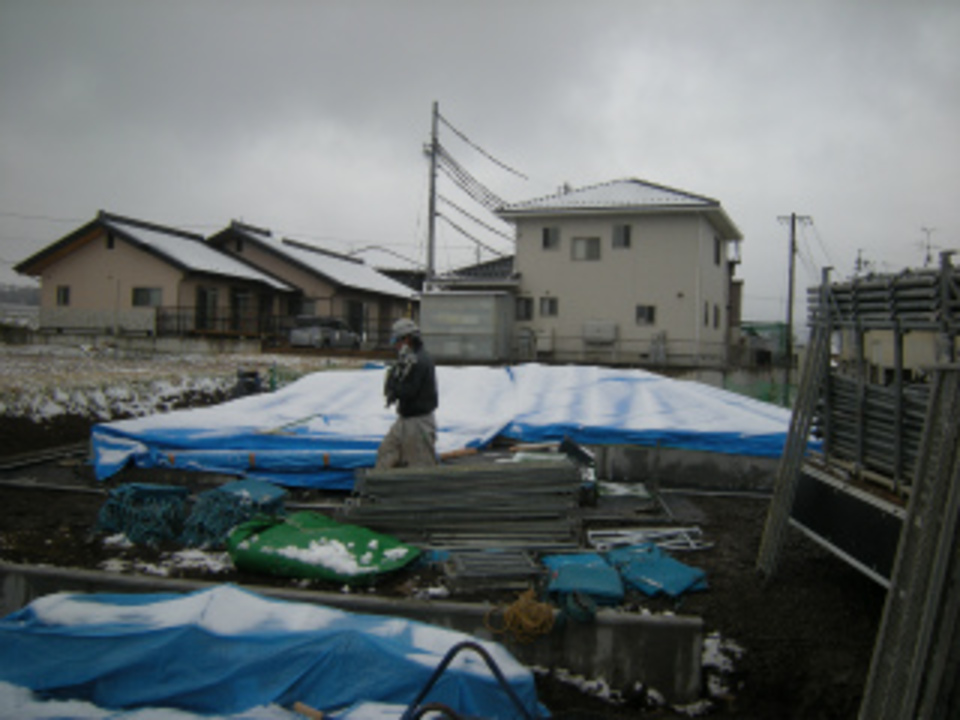

先行外部足場組です

先行外部足場組です

今日は恵仮設さんによる建て方前の先行外部足場組を行いました。予想外の雪に本当に驚きましたが、安全に作業ができる足場を組んでいきます!

27. 2015年04月10日
棟札の裏には!

棟札の裏には!

W様に書いていただいた棟札の裏にはなんと!!すごいかわいいイラストが描かれていました。W様の娘さんの大作です!裏側にしてしまうのはもったいないので表も裏も見えるように小屋裏に大事に納めさせていただきます!

28. 2015年04月13日
筋交い入れです

筋交い入れです

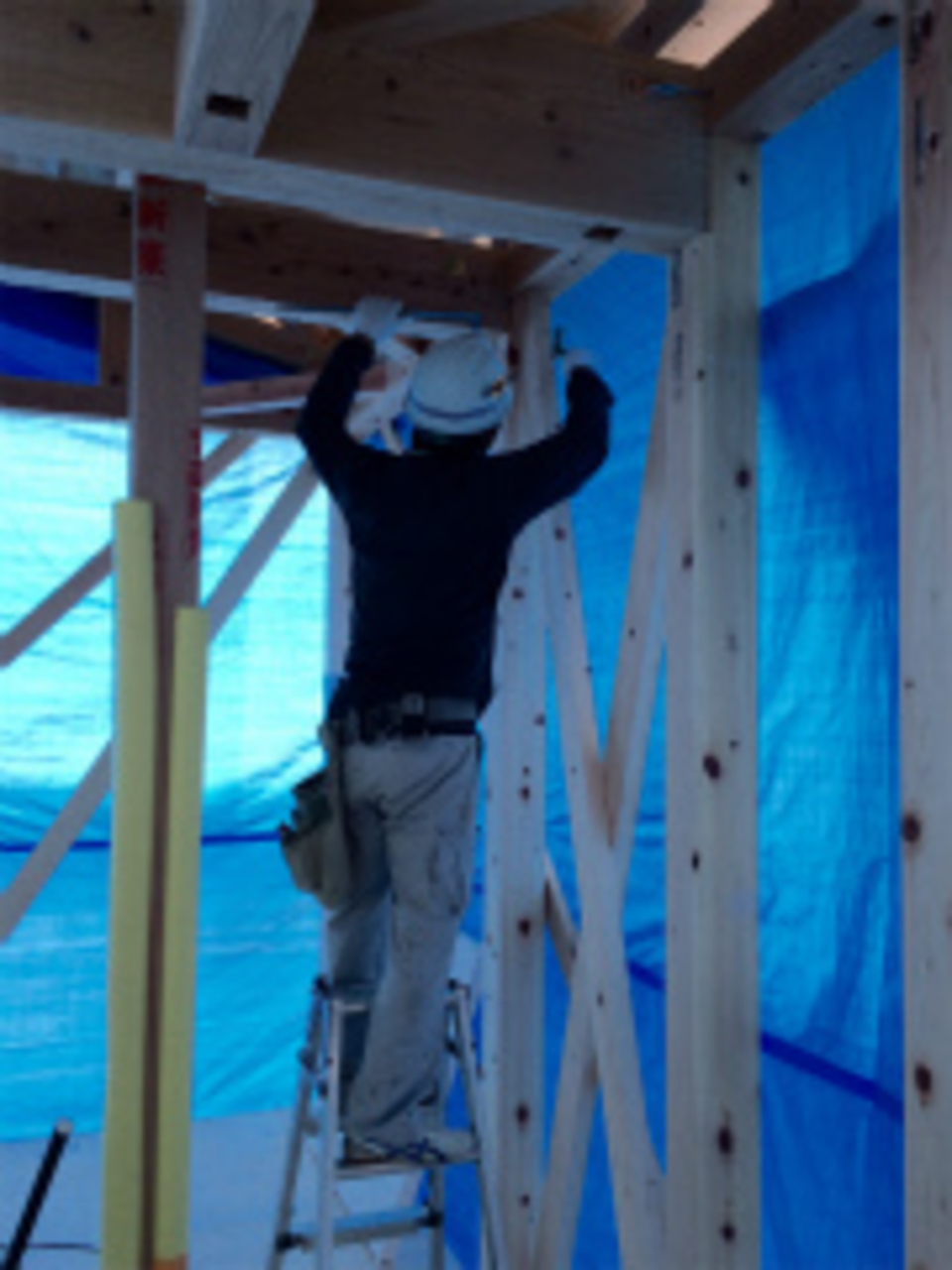

屋根の防水紙まで完了し、清水大工は本筋かい入れから耐震補強金物入れを進めています。構造計算通りに耐震金物でしっかりと建物を補強していきます。引き続き間柱入れからサッシの開口下地組を進めていきます。

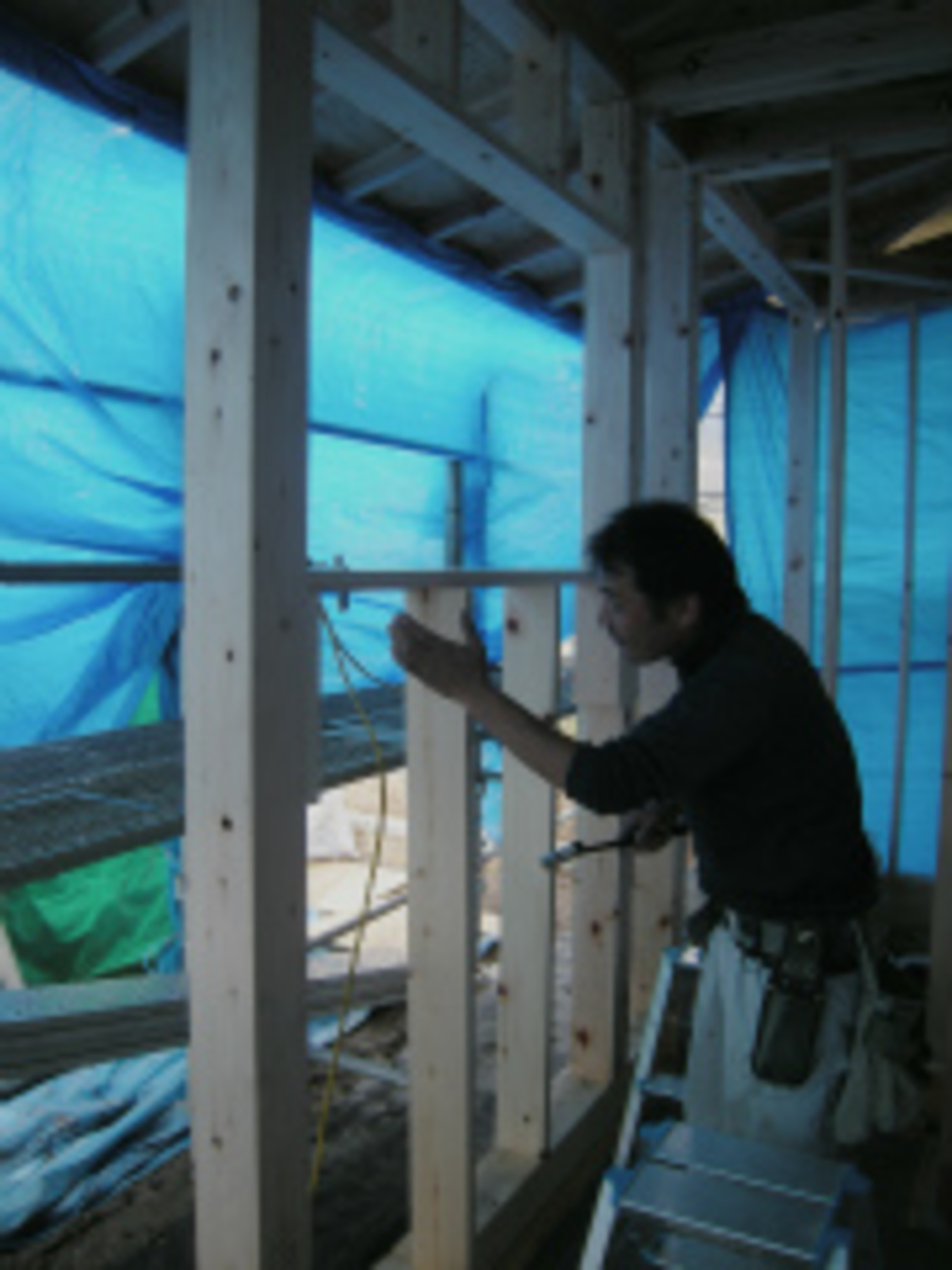

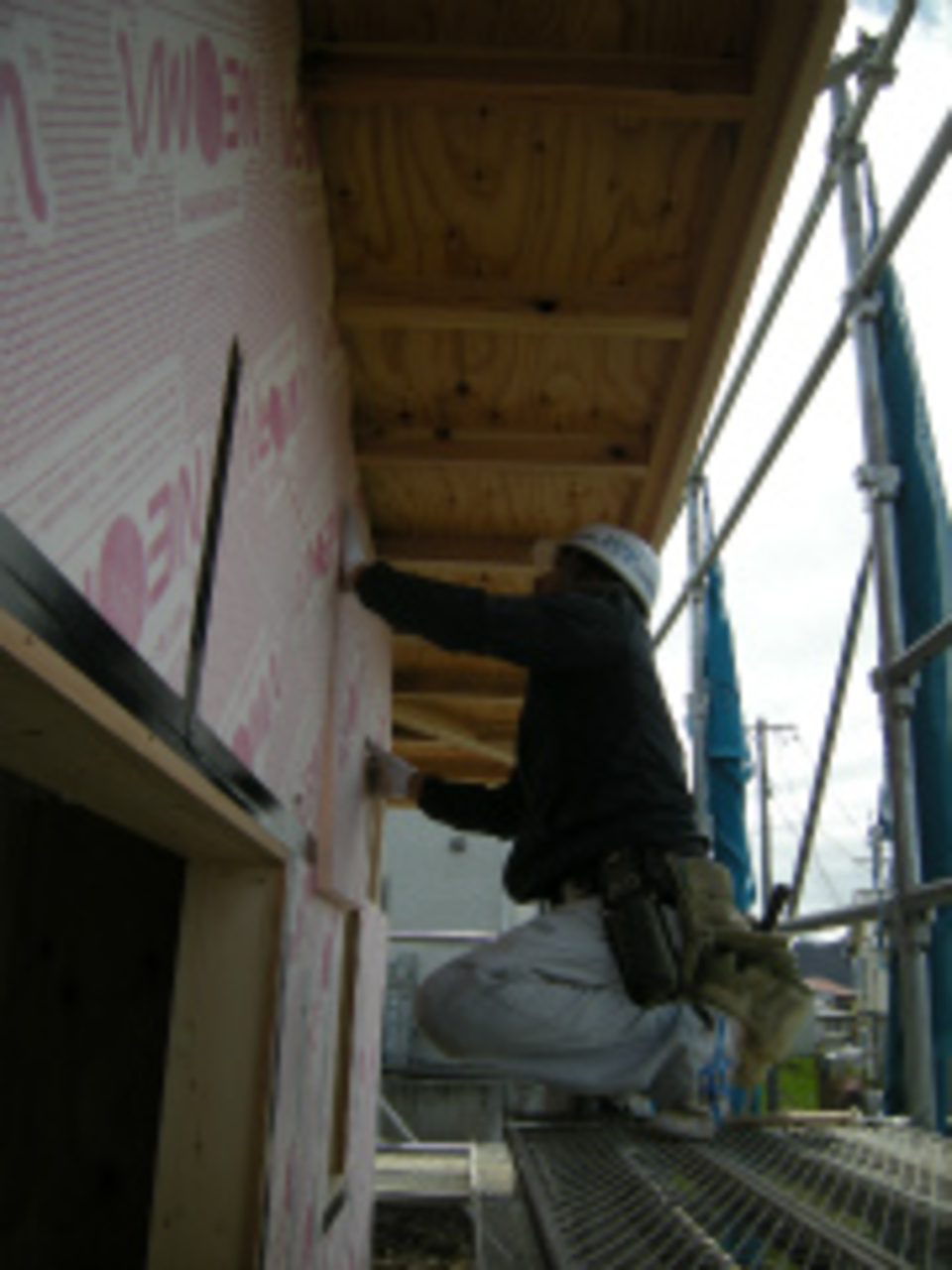

29. 2015年04月17日

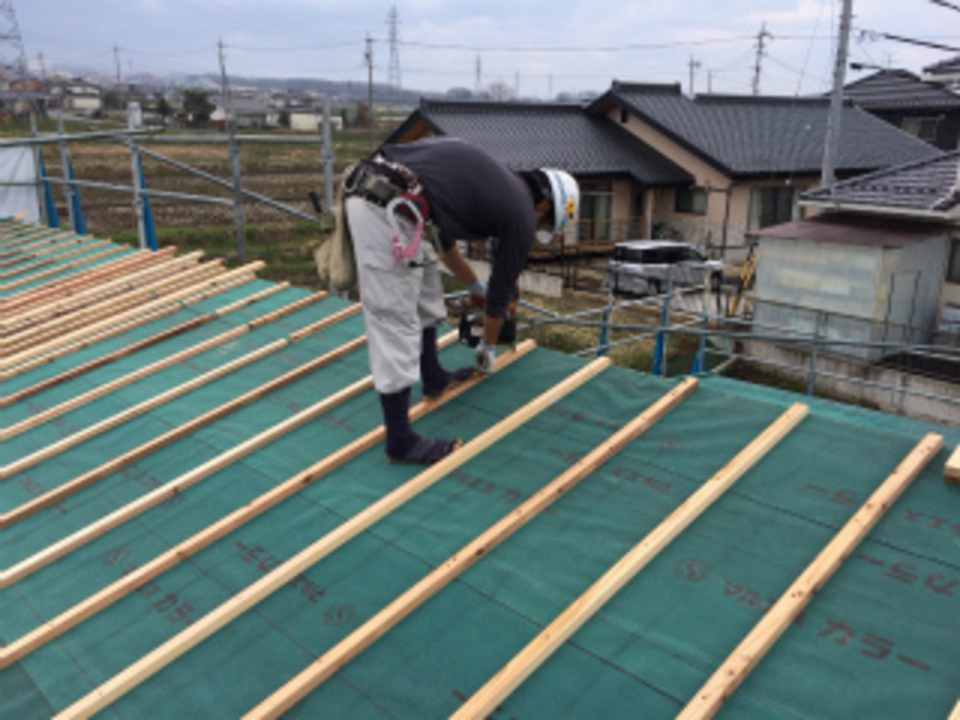

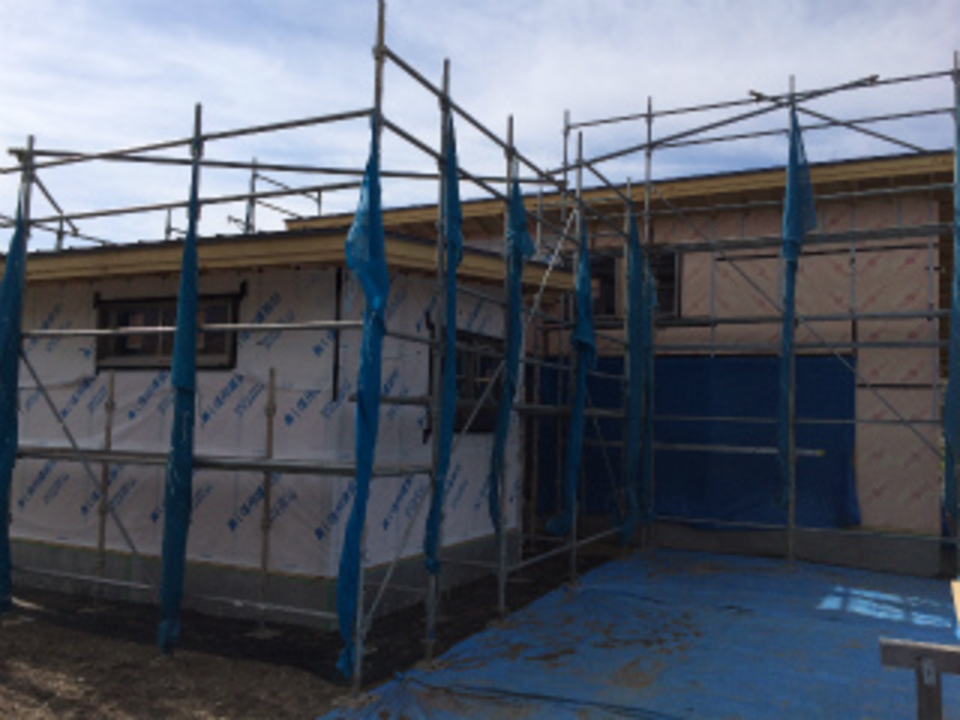

屋根通気工事です

屋根通気工事です

清水大工による屋根の通気工事が進んでいます。来週は覚新工業さんによる屋根葺き工事になります。来週はサッシの取り付けも始まります。

30. 2015年04月20日
サッシ取付下地工事です

サッシ取付下地工事です

耐震補強工事が完了し、清水大工はサッシの取付下地組を進めています。引き続きサッシの取り付けを行っていきます。明日は覚新工業さんによる屋根葺き工事になります。

31. 2015年04月21日
断熱工事中です!

断熱工事中です!

清水大工はサッシ下地と平行し、断熱材工事を進めています。隠れてしまう部分まで隙間なく寸法を見ながらしっかりと施工していきます!

32. 2015年04月22日

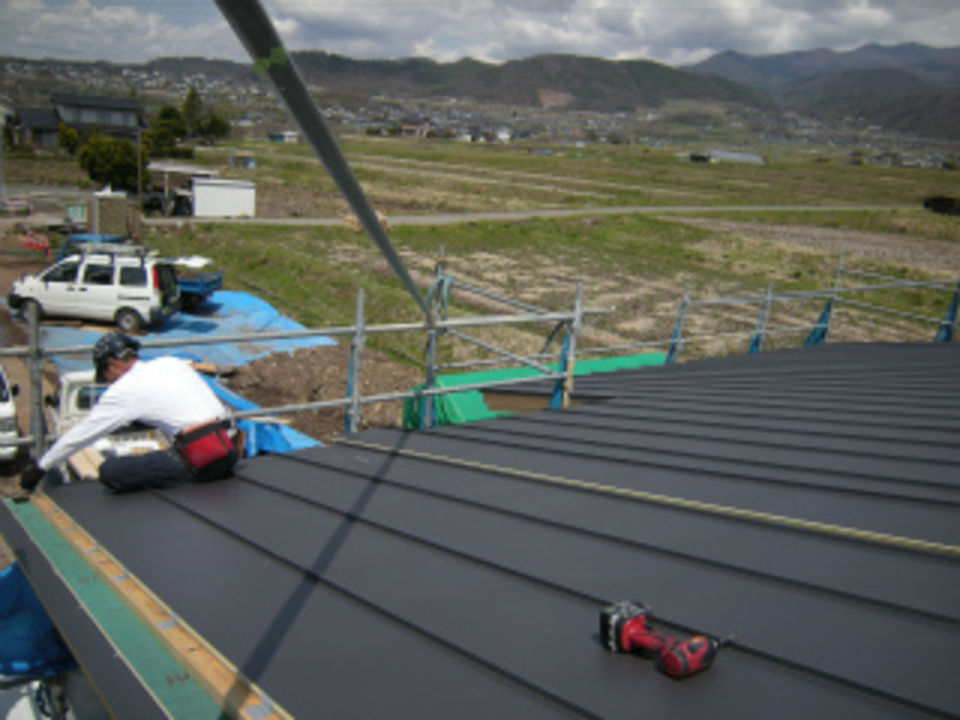

屋根葺き中です!

屋根葺き中です!

覚新工業さんによる屋根の板金葺きが進んでいます。大きな片流れが特徴です!順調に工事も進み今日で完了になります。

33. 2015年04月27日
防湿シート張り中です

防湿シート張り中です

清水大工による断熱材工事から防湿シート張り工事が進んでいます。引き続き壁の通気工事を進めていきます。窓も入り外観の雰囲気が見えてきました!

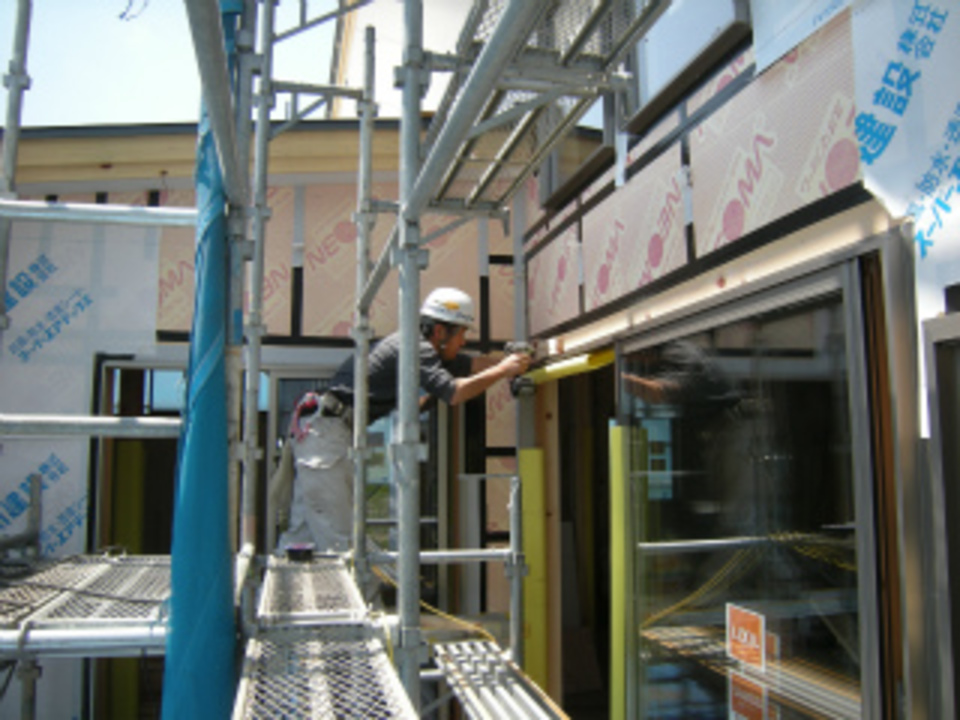

34. 2015年04月30日
庇工事下地組です

庇工事下地組です

清水大工は軒天ボード工事が完了し、リビングの外部庇下地組を進めています。夏の日射の調整や雨が吹き込まないよう工夫しています。引き続き通気工事に進んでいきます。

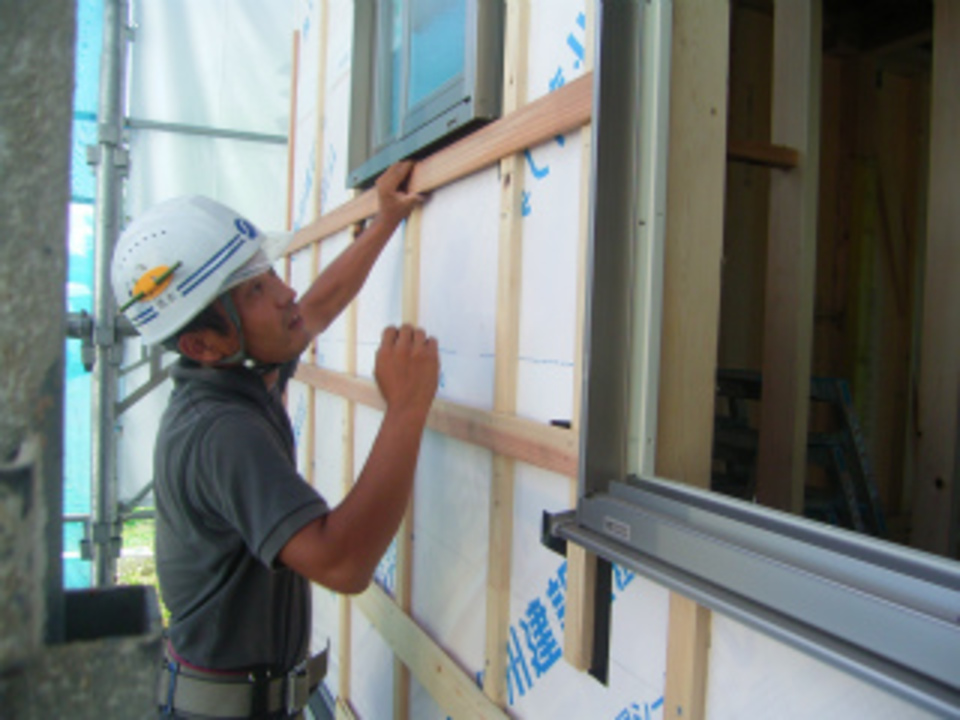

35. 2015年05月07日
通気工事~ラス下地工事です

通気工事~ラス下地工事です

天候にも恵まれ外部の作業も順調に進んでいます。清水大工は外壁の通気工事~ラス下地工事へと進んでいます。来週後半からはいよいよ内部の造作工事になります!

36. 2015年05月11日
保証機構検査です

保証機構検査です

今日は住宅保証機構の中間現場検査を行いました。図面通り基準以上の仕事が出来ているか、何十項目もの検査を受けます。検査も合格し、清水大工による内部天井下地工事が進んでいきます。

37. 2015年05月13日
電気配線工事です

電気配線工事です

清水大工の下地工事と平行し、岩月電工さんの電気配線工事が進んでいます。見えなくなってしまう部分だからこそ、確実丁寧に配線作業を進めていきます。

38. 2015年05月18日
天井下地組中です

天井下地組中です

清水大工による天井下地組工事が順調に進んでいます。洗面・トイレ周りの天井ボードまで完了し、リビング周りの天井下地を行っています。引き続き吹抜け部分の傾斜天井の天井工事になります。

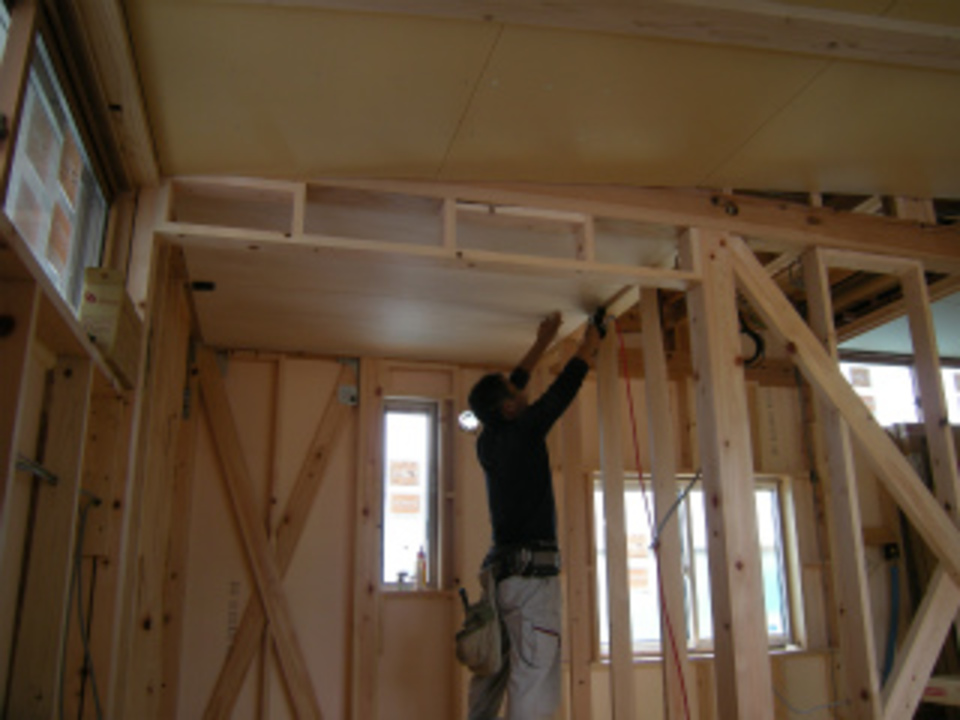

39. 2015年05月25日
収納部天井張りです

収納部天井張りです

清水大工は、収納部分の桐板張りをしています。収納部分は調湿作用のある桐板で仕上げていきます。明日は寝室部分の床張り作業を始めていきます。

40. 2015年05月26日
ユニットバス据付開始!

ユニットバス据付開始!

内部ではS.F.Cの坂井さんによるユニットバスの据付工事が始まりました!家の中で最初に仕上げが見られる場所になります。今週末には組みあがりますので、ぜひ週末は見に来てくださいね♪

41. 2015年05月30日

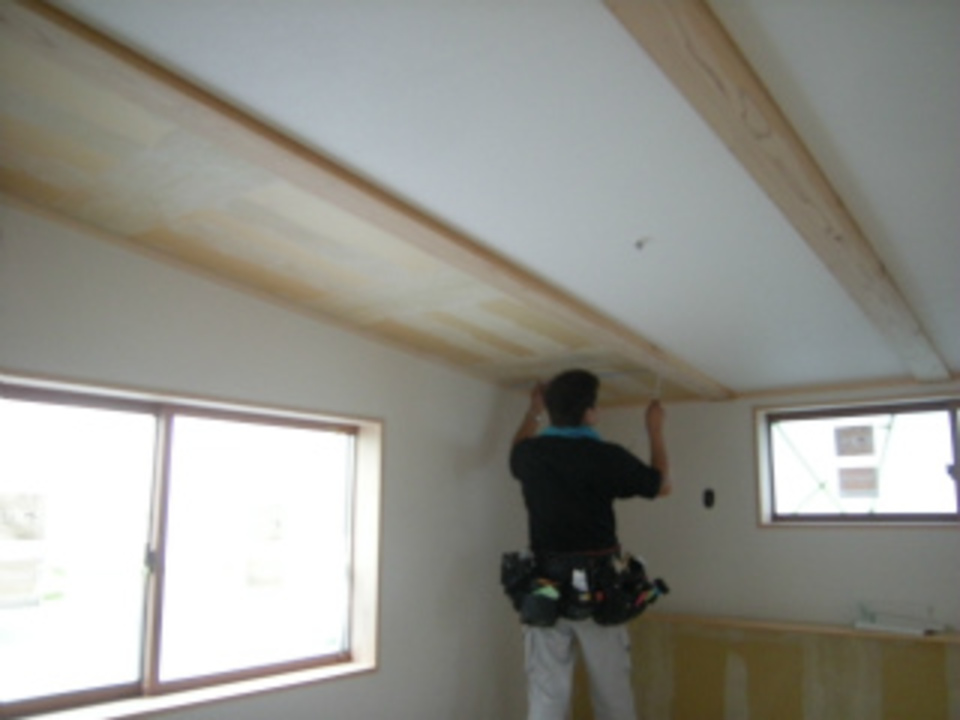

リビング天井張り完了です

リビング天井張り完了です

リビングの吹抜け傾斜天井のボード張りが完了しました。化粧で見える登り梁がとてもいい感じです!高い窓からはたくさんの日差しが入り、とても開放的な空間です。引き続き造作建具枠の取り付けから壁下地組になります。

42. 2015年06月04日

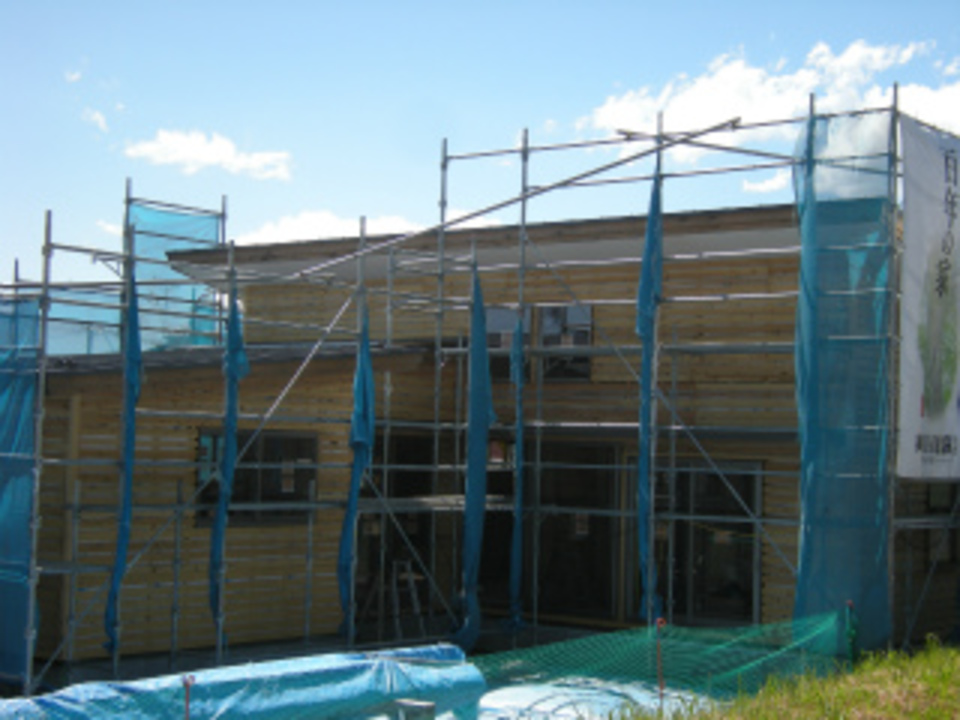

化粧破風板塗装完了!

化粧破風板塗装完了!

クリハラギケンさんによる木曽檜の化粧破風板塗装が完了しました。明日は覚新工業さんによる軒樋取り付けを行います。今月中旬からは、遠藤左官さんによる外壁モルタル工事が始まります!

43. 2015年06月09日
作業中も!

作業中も!

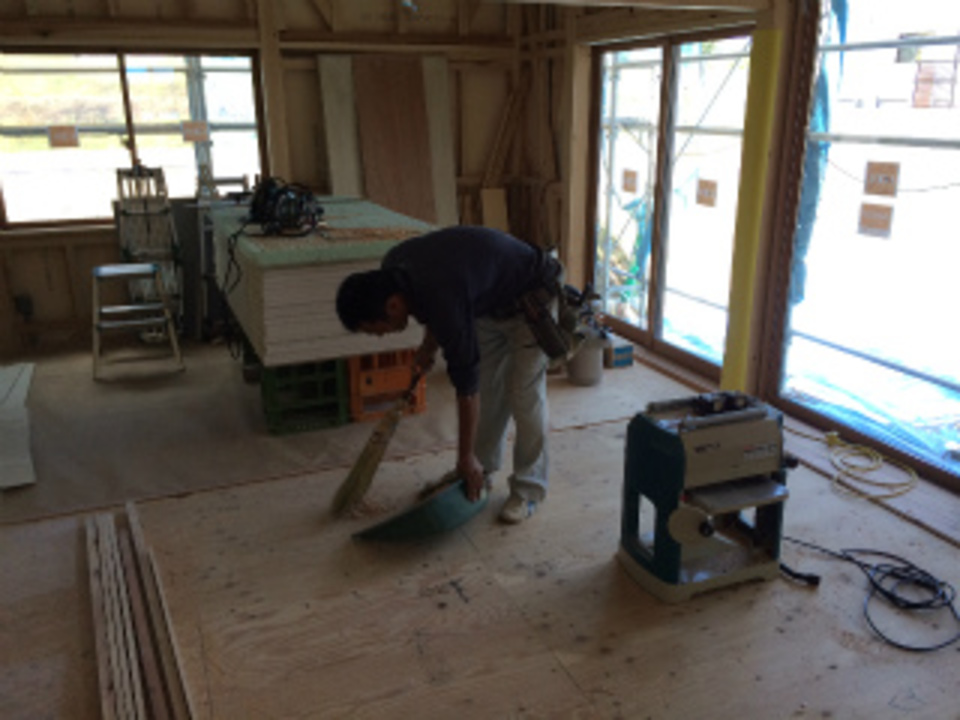

清水大工の造作工事も順調に進んでいます。1日に何回も作業する周りの清掃をしながら仕事を進めていきます。清掃を行うことで、作業効率をあげられることもありますが、安全にいい作業ができる環境つくりも大切な仕事です!

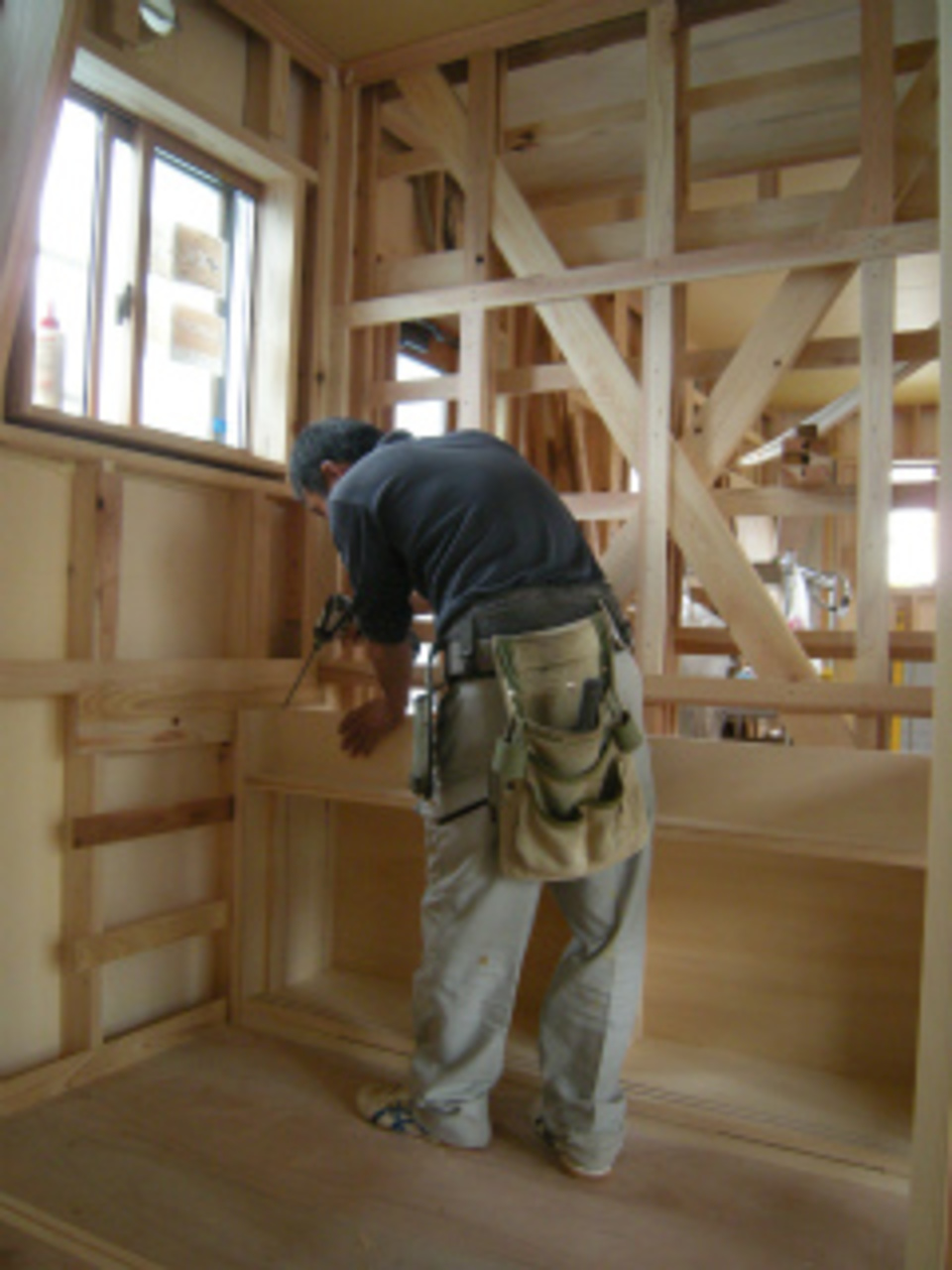

44. 2015年06月12日
造作家具据付中です

造作家具据付中です

清水大工は、トイレの造作家具の据付を進めています。限られたスペースの中にも収納を造りつけることで無駄なスペースができません。造作家具を納めながら壁の工事を進めていきます。

45. 2015年06月15日
外壁工事開始です!

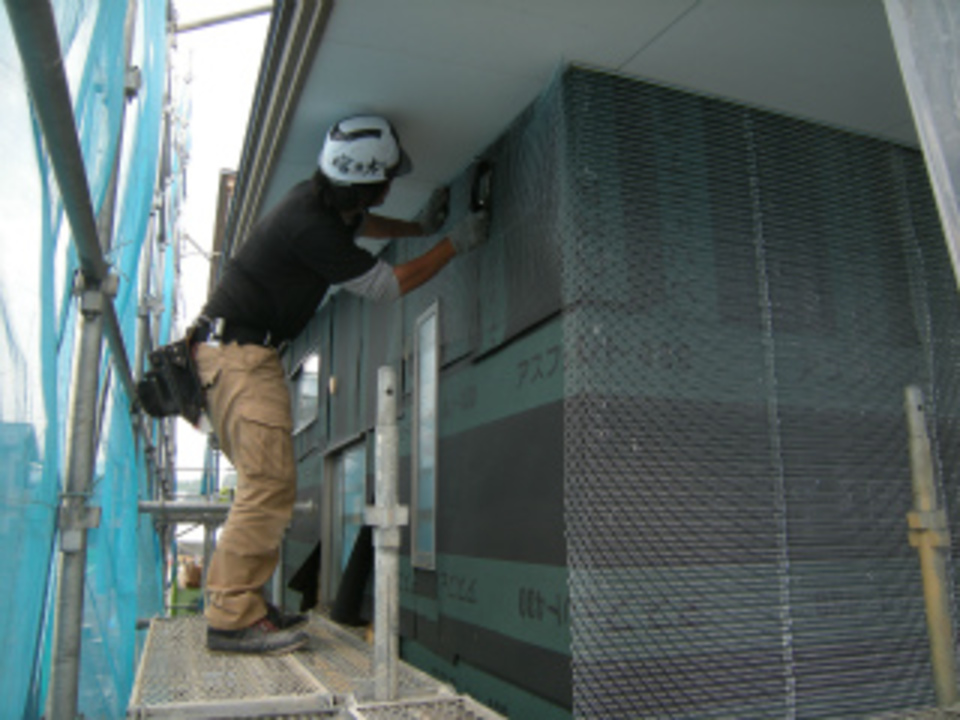

外壁工事開始です!

今日からは遠藤左官さんによる外壁モルタル塗りの段取りが始まりました。防水紙張りからアミ張り作業を進めていきます。今週末にはモルタルの下塗りを行います。

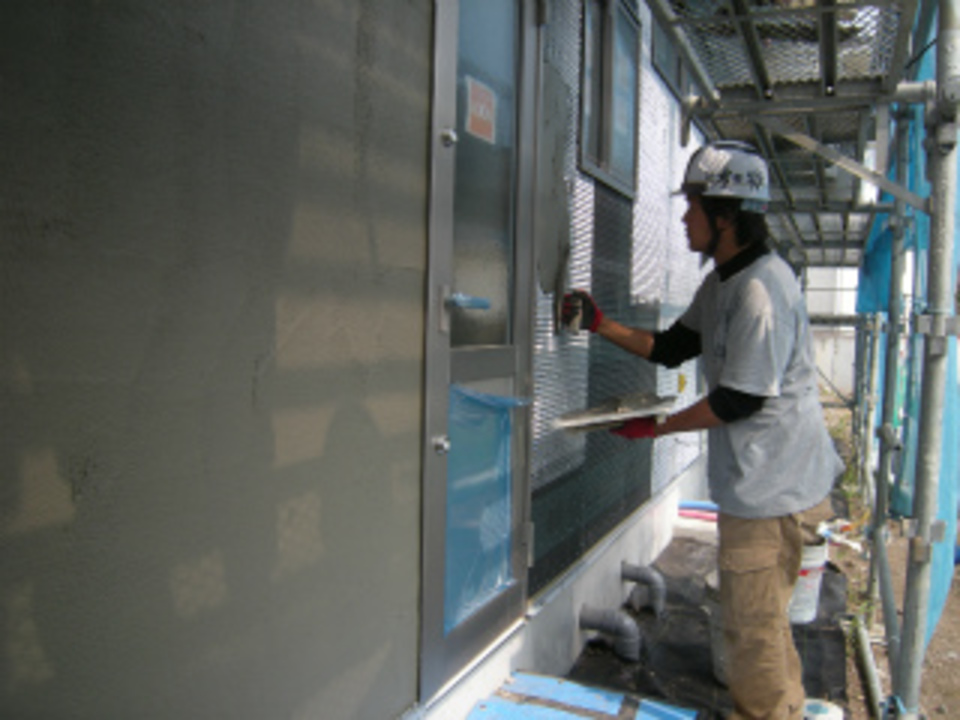

46. 2015年06月17日
モルタル下塗り開始!

モルタル下塗り開始!

いよいよ外壁モルタルの下塗り作業が始まりました。匠のコテさばきで平滑に壁を塗り進めています。天気の様子を見ながら、無理せずに下塗り作業をしていきます。

47. 2015年06月25日
キッチン家具製作開始!

キッチン家具製作開始!

内部の造作収納家具もいよいよ最後のひとつです!加工に入る前に入念に墨出し作業をし、1mmの狂いもない家具を製作していきます。造作工事も終盤です。清水大工気合いが入っています!

48. 2015年06月27日

現場を見ながら

現場を見ながら

今日は、設計担当者の平林さんと現場での納めを打ち合わせしました。図面上では見えてこない細かい部分を担当設計者・大工さんと打ち合わせを行い、細部までしっかりと納めていきます。

49. 2015年06月30日

外壁仕上げ塗りです

外壁仕上げ塗りです

遠藤左官さんによる外壁のモルタル仕上げ塗りが進んでいます。コテ一つでどんどん壁を仕上げていく姿はまさに匠の技です!養生をおき、クリハラギケンさんの塗装工事にバトンタッチです。

50. 2015年07月02日
建具寸法取りです

建具寸法取りです

清水大工による内部の造作工事も完了となりました。今日は下川木工さんによる木製建具の寸法取りをしてもらいました。週末の仕上げのお打ち合わせをさせてもらい、1本1本手づくりの建具製作にとりかかります!

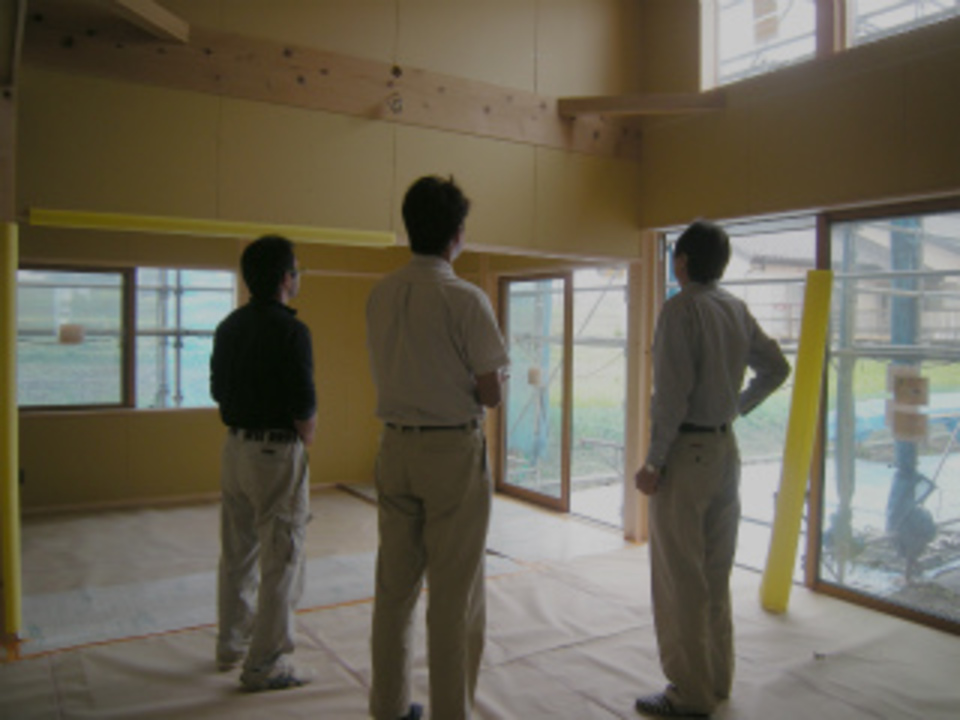

51. 2015年07月03日
造作完了検査です!

造作完了検査です!

造作工事も完了し、今日は中嶋社長による造作完了検査です。いつも現場を見ている私たちとは違う目線で細部にわたり検査をしてもらいました。「よし!!」と検査も合格をもらい、いよいよ仕上げの工事に進んでいきます。

52. 2015年07月07日
内装工事スタート!

内装工事スタート!

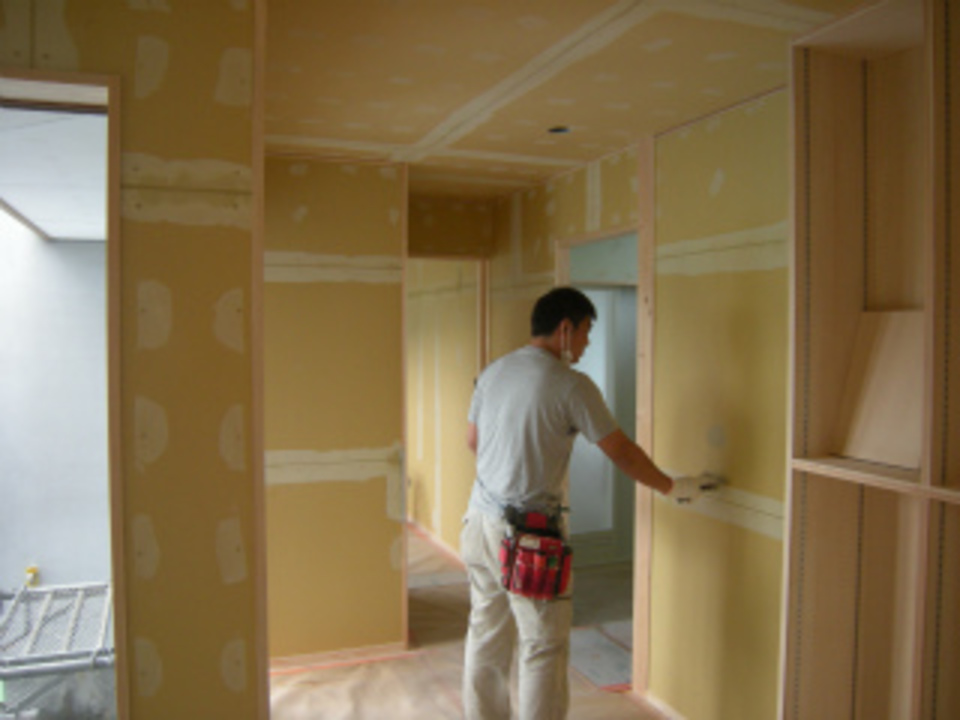

内部では、インテリア魚住さんによる内装工事が始まりました。仕上げを左右する下地処理を丁寧にしっかり進めていました。今週末には内装工事も完了になります。

53. 2015年07月07日
外装仕上げ工事開始!

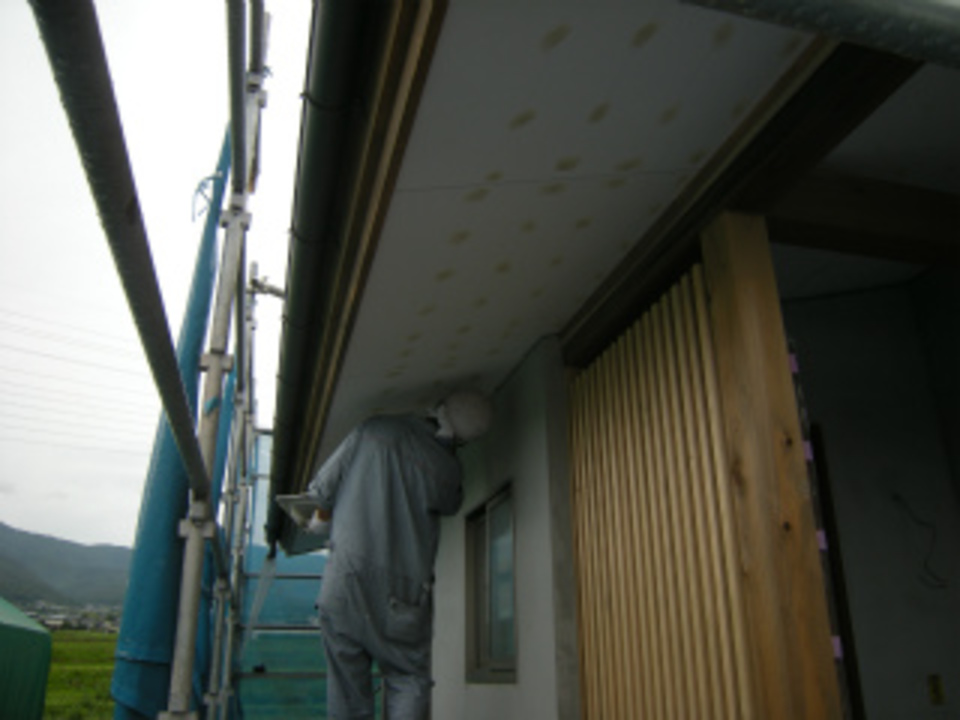

外装仕上げ工事開始!

クリハラギケンさんによる外部の仕上げ塗装工事が始まりました。軒天部分の塗装を行い、外壁の吹付け作業に進んでいきます。

54. 2015年07月10日
内装工事完了します!

内装工事完了します!

魚住さんの内装工事もいよいよ終盤です。仕上げのクロスを丁寧に貼り進めていきます。化粧梁との相性も最高です!

55. 2015年07月13日
照明器具付け開始!

照明器具付け開始!

内装工事も完了し、いよいよ内部の仕上げ器具付け工事が始まりました。岩月電工さんがスイッチ・コンセントを取付しています。照明器具も取付が進んでいます。なかばからはシステムキッチンの据付も始まります。

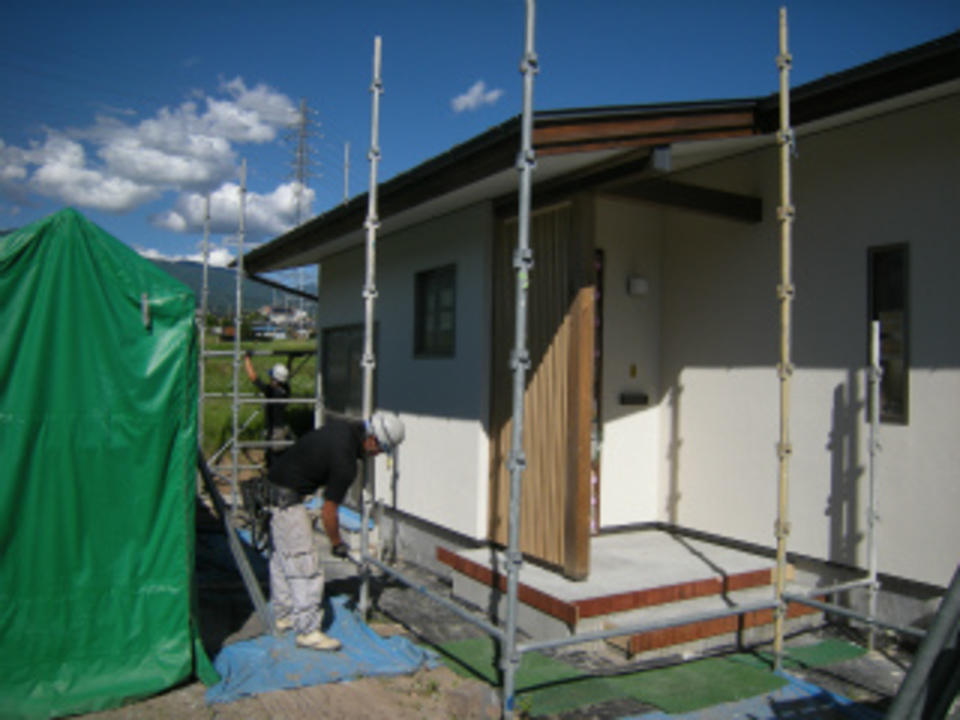

56. 2015年07月14日
外部足場解体です

外部足場解体です

外部仕上げ工事も完了し、恵仮設さんの外部足場解体となりました。外壁も周りの自然豊かな環境に調和したやさしい雰囲気に仕上がりました。引き続き外部の仕上げ器具付け作業に進んでいきます。

57. 2015年07月15日

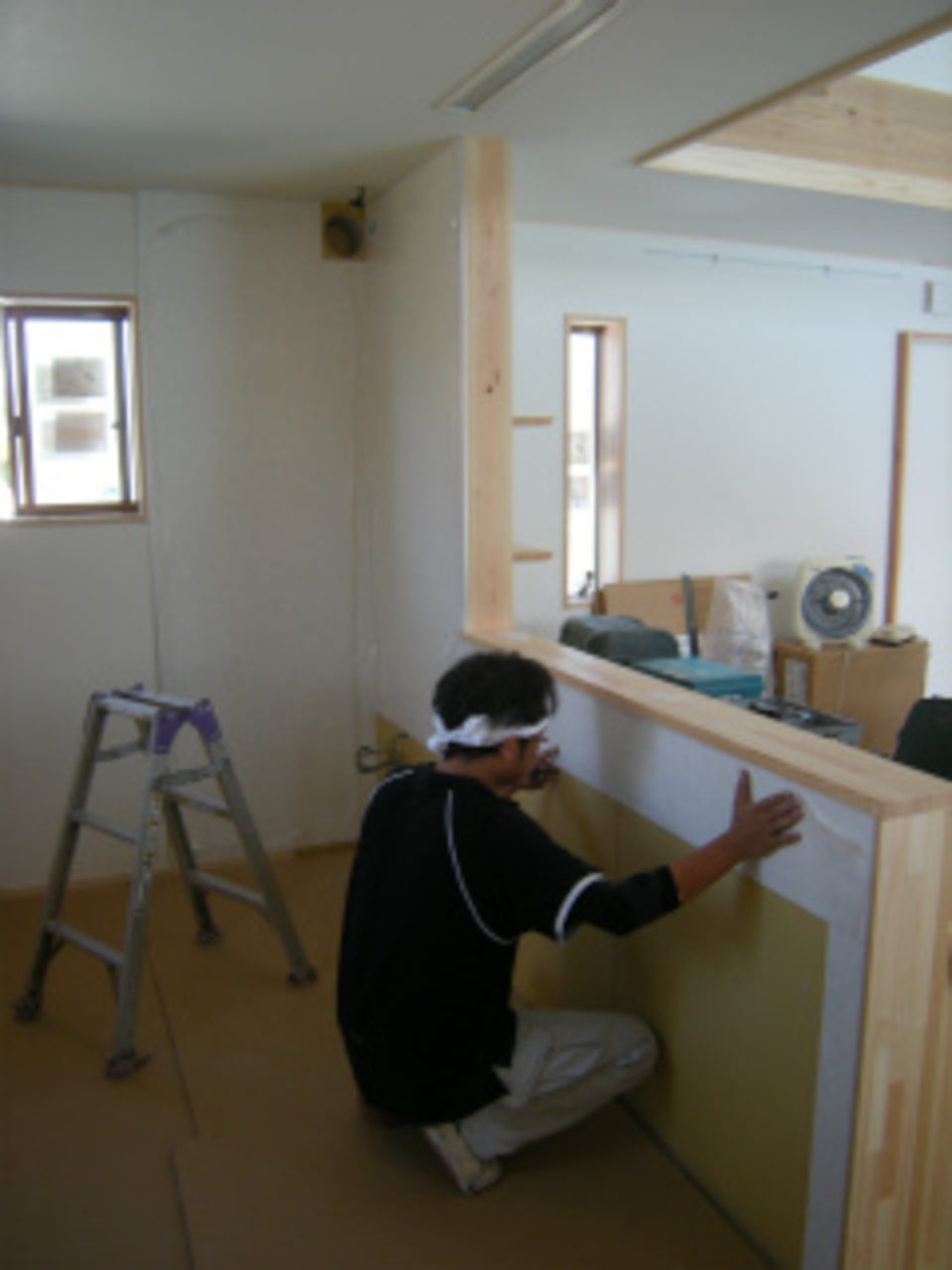

玄関タイル工事中!

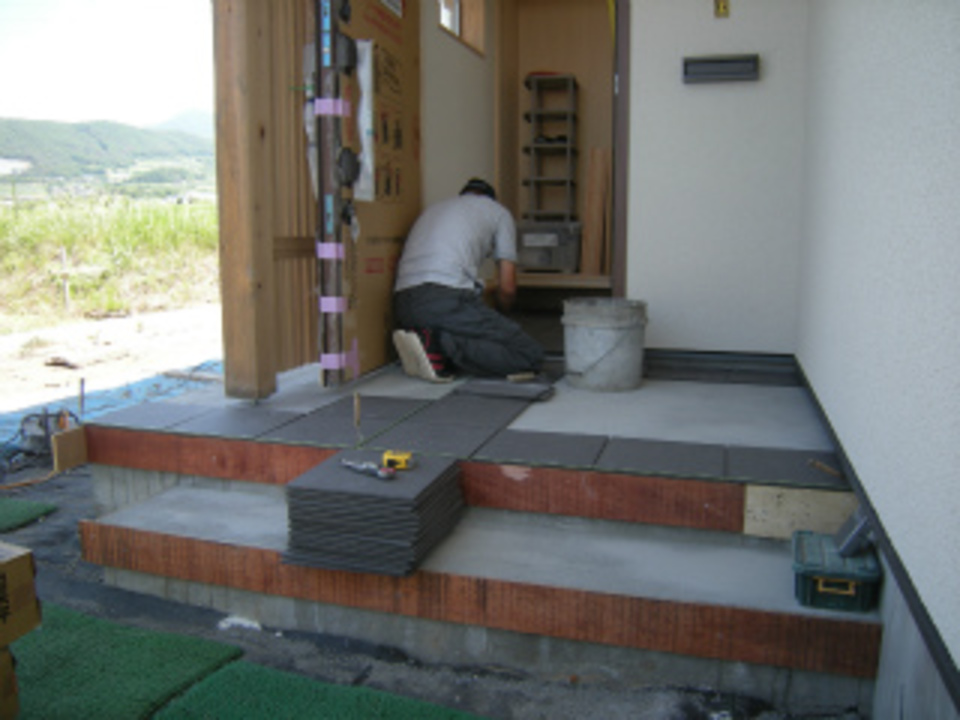

玄関タイル工事中!

外部足場の解体も終わり、上村タイルさんの玄関周りのタイル工事が進んでいます。熟練した職人技で手際よくタイルを張り進めていきます。今週にはタイル工事も完了になります。

58. 2015年07月15日
システムキッチン据付開始!

システムキッチン据付開始!

内部の仕上げ工事も順調に進んでいます。今日からS.F.Cの坂井さんによるシステムキッチンの据付作業が始まりました。私たちの住設組立て工事を一手に担う坂井さん!細やかな部分まで丁寧に据付作業をしていきます。

59. 2015年07月17日

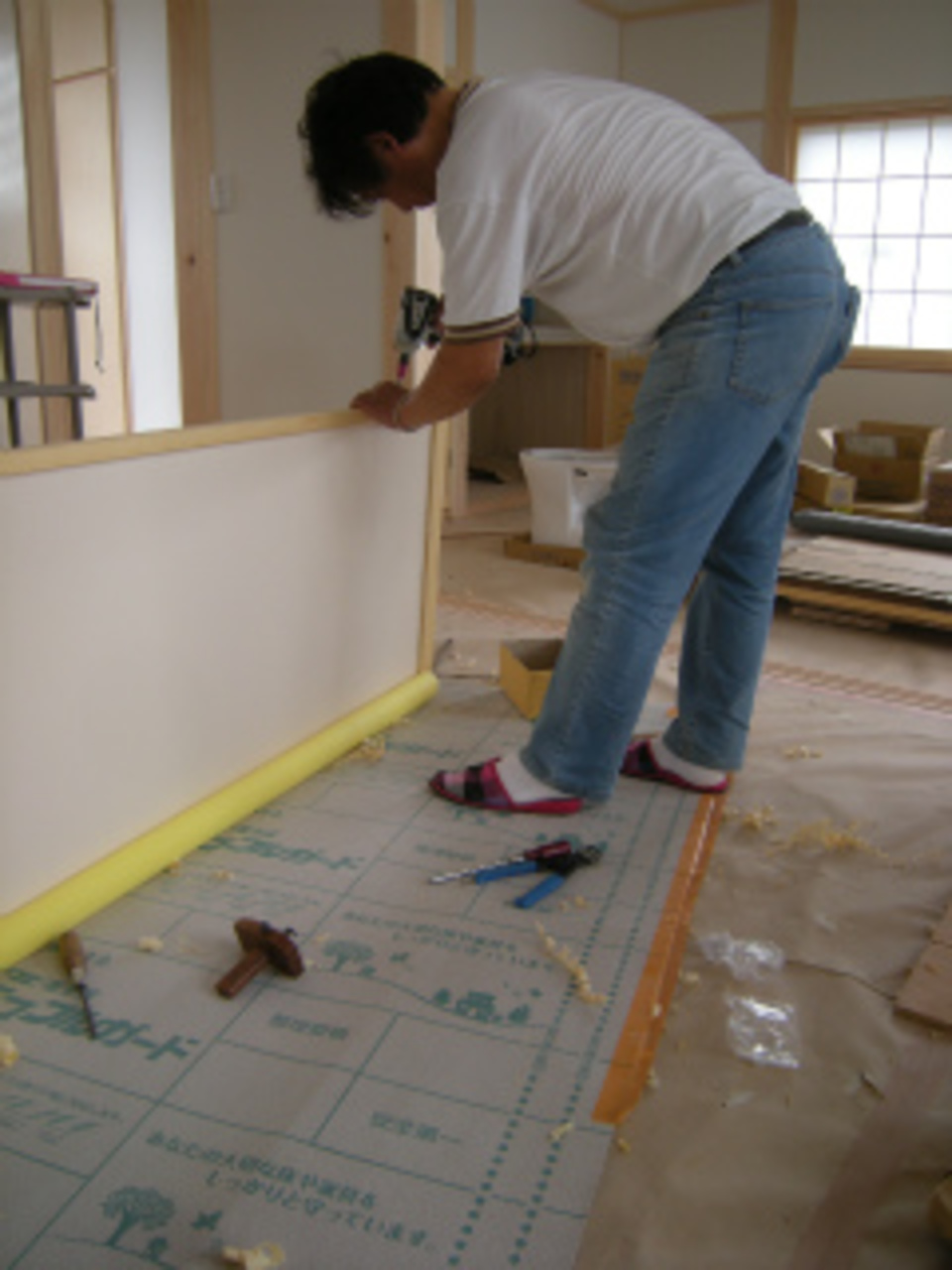

木製建具入れです

木製建具入れです

下川木工さんによる木製建具入れが始まりました。1本1本手造りの建具が寸法通りにピタッときれいに納まっていきます。丁寧に養生をしながら大切に切り込み作業を進めていきます!

60. 2015年07月21日
外部器具付け中です

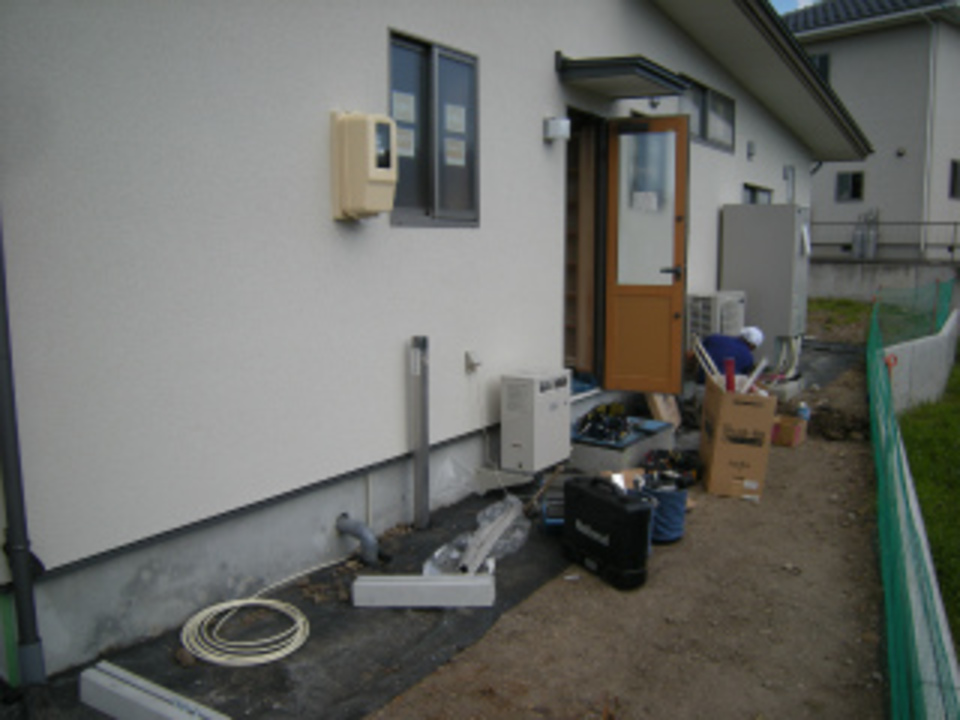

外部器具付け中です

いよいよ仕上げの器具付け工事も終盤となりました。設備工事の西武住設さんと暖房工事のデンキBOXさんによる外部の器具付けがほぼ完了となりました。しっかりと再度確認しながら最後の配管接続工事をしています!器具付けが終わると内部の仕上げクリーニング作業となります。

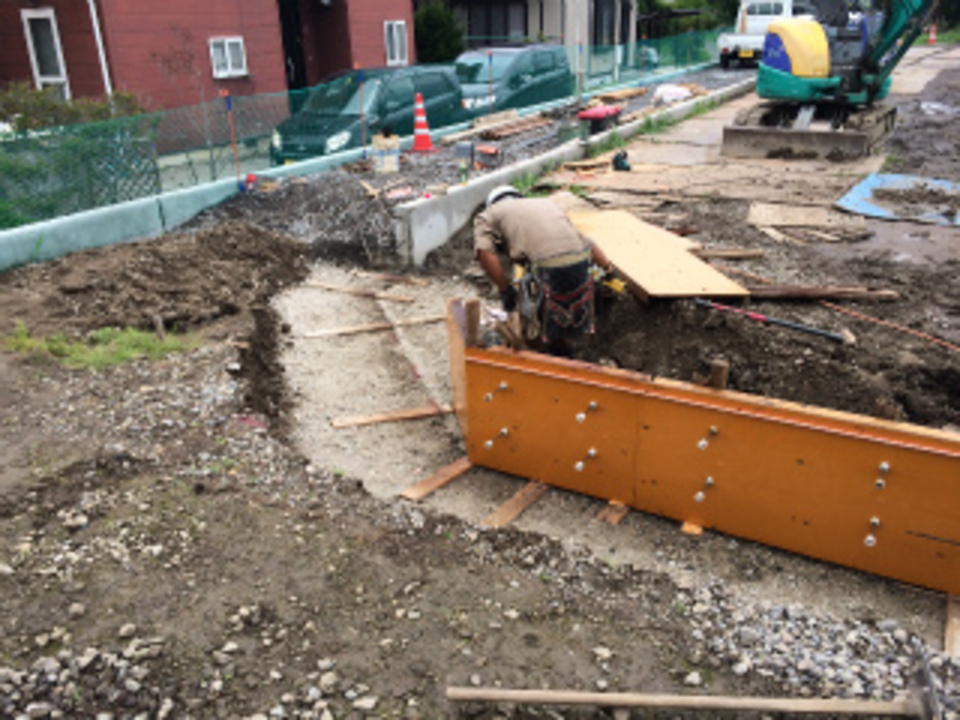

61. 2015年07月23日
擁壁工事の続きです!

擁壁工事の続きです!

今日は仕上げクリーニング作業を行っています。建物工事も完了し、仮設通路で使っていた部分の擁壁工事を永井土建さんが進めています。引き続き仮設道路部を田んぼに復旧する作業をしていきます。

62. 2015年07月29日

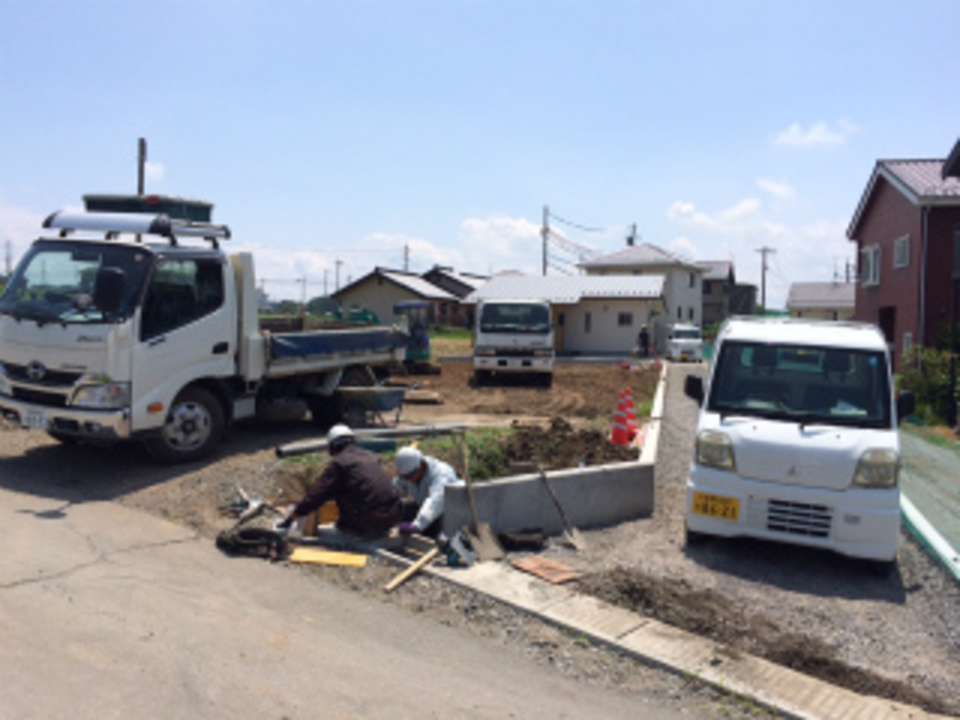

外構工事まとめです!

外構工事まとめです!

永井土建さんは仮設道路撤去工事から田んぼへの復旧工事を行っています。敷地入口部分のまとめの工事を進めています。今週中には完了となりそうです。明日は、インテリア魚住さんによる内部のカーテン工事を行います。

63. 2015年07月31日
ホルムアルデヒド検査

ホルムアルデヒド検査

本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。W様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!(大介)

64. 2015年08月03日
完成外観です!

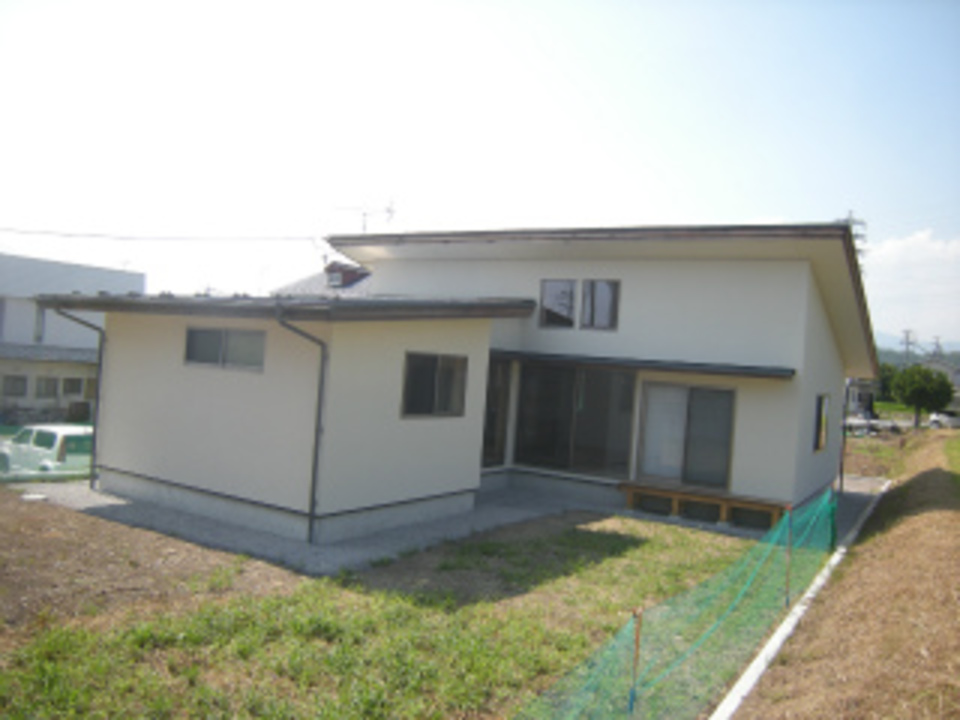

完成外観です!

外構工事も完了しました!平屋の家が2つ繋がっているような特徴的な外観になっています。周りの田園にも調和するやさしい外壁の色と、玄関周りには木曽檜をふんだんに使い全体をやわらかい印象に仕上げています。

65. 2015年08月03日

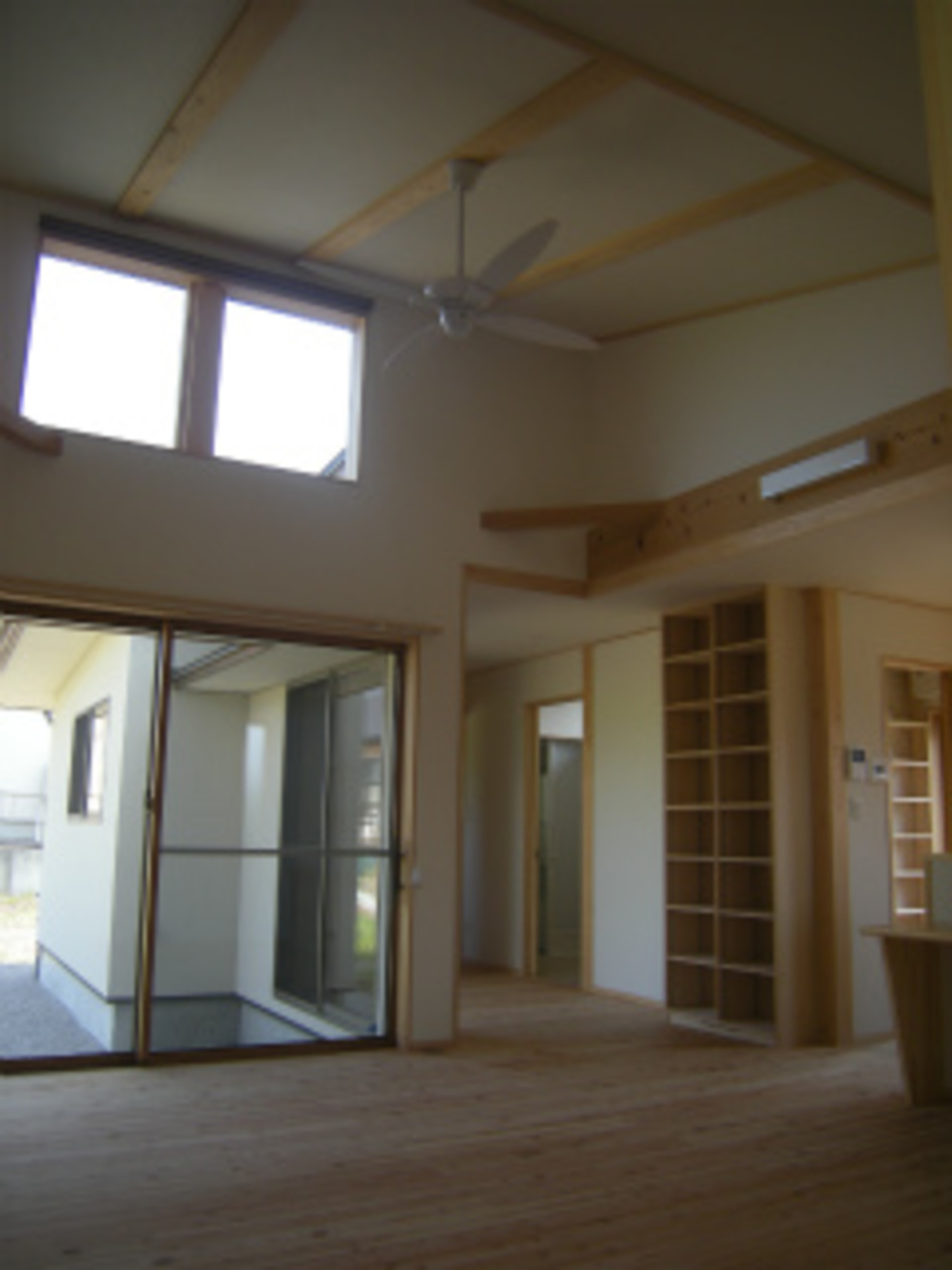

内部完成は!

内部完成は!

大きな片流れの屋根勾配を使った傾斜天井がとても開放的なリビング空間です!快適なリビング空間を中心にダイニングキッチン・和室が続いています。木曽檜・遠山杉・信州唐松と県産木材をふんだんに使い、環境にも住む人にも自然素材いっぱいの仕上がりになっています。風の動きを考えた計画で、一日を通してとてもきもちのいい風が吹き抜ける住空間になりました。

66. 2015年08月08日
お引渡式

お引渡式

お引渡式を行いました。「美し信州建設さんにお願いして本当に良かったと、家族みんなで思っています。」とW様。長い間大変お世話になりました。皆さんにお喜びいただけて、社員・パートナー共にうれしくまた感謝しております。これからも、長いお付き合いをお願い致します。ふれあい企画にも、是非ご参加ください!お待ちしております。ありがとうございました。(亜紀子)

67. 2015年08月08日
お世話になりました

お世話になりました

本日はお引渡しありがとうございました!雪の積もる冬からの造成工事から早いものでもう半年が過ぎました。工事中もお忙しい中現場にお越しいただき、お茶等の差し入れ本当にありがとうございました。ご家族での床塗りは楽しんでいただけたでしょうか♪これからは家守りとして、末永くおつきあいさせていただきますが、どうぞよろしくお願いいたします!
