大きな土間のある家

長野市 新築 O様

目的別にみる|新築

建築中レポート

1. 2021年09月18日
地祭り

地祭り

地祭り・安全祈願祭をおこないました。
O様これからお世話になります、宜しくお願い致します。

2. 2021年10月21日
基礎工事開始

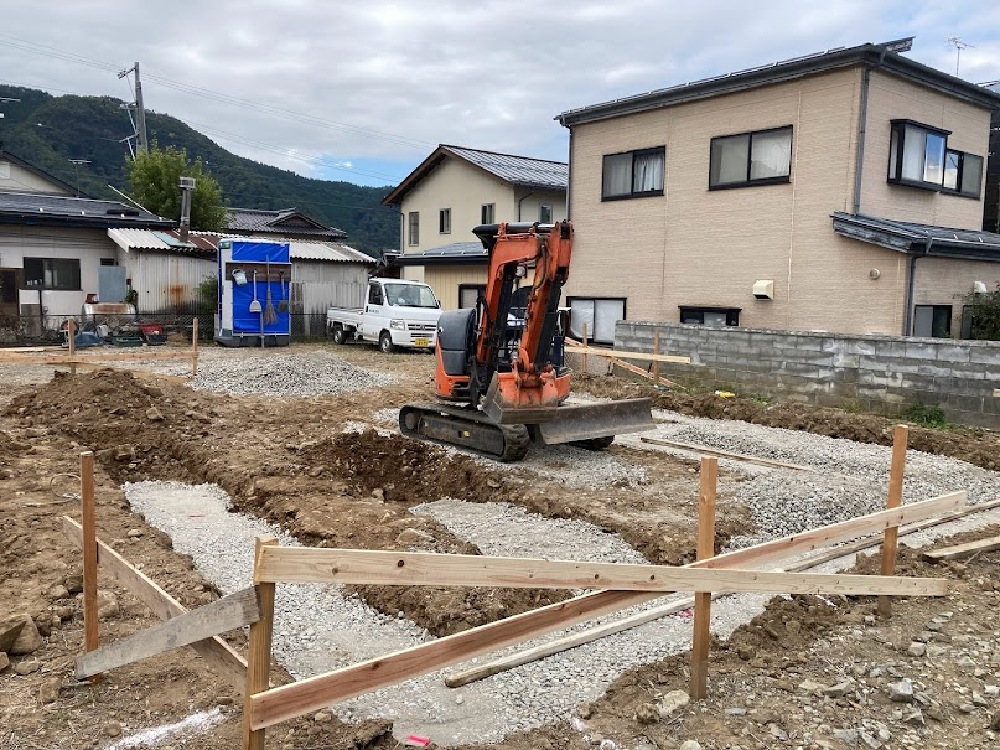

基礎工事開始

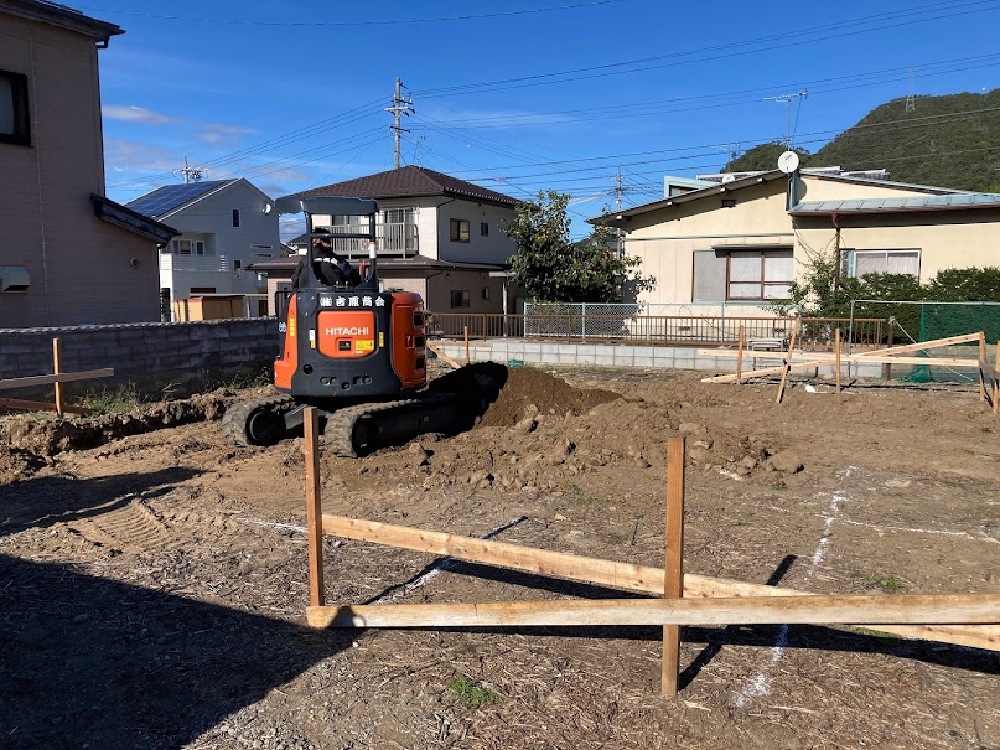

建築確認が降りて基礎工事を開始しました。

3. 2021年10月22日
砕石地業

砕石地業

床堀りの完了した部分から砕石を入れながら、下地になる盤を作っていきます。

4. 2021年10月25日

捨コン打設完了

捨コン打設完了

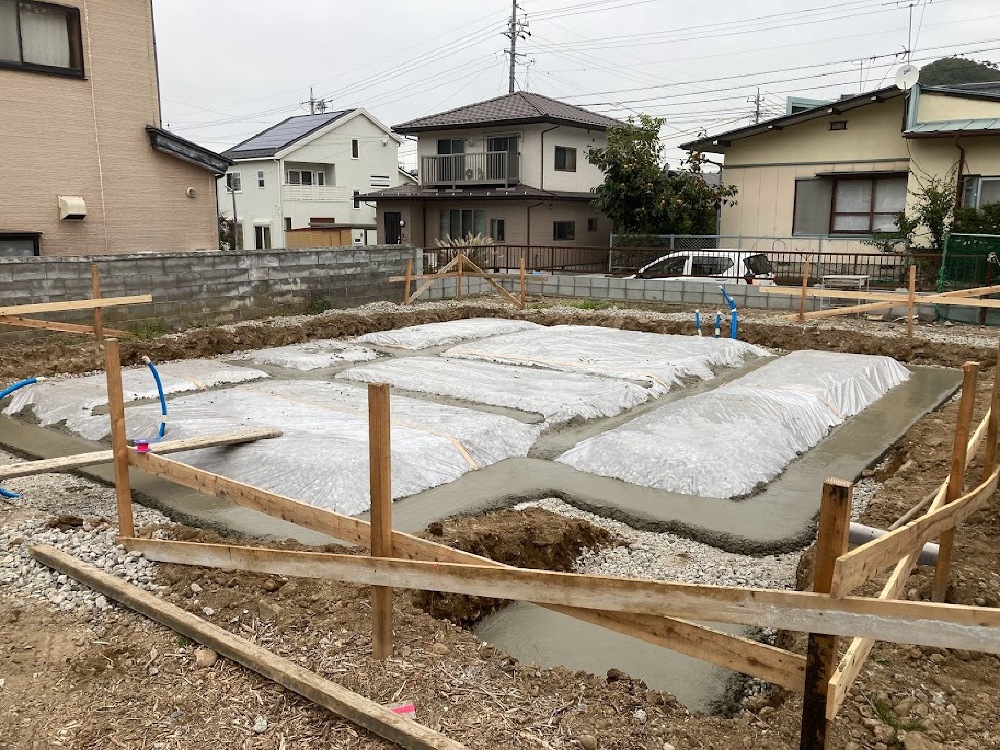

砕石地業が完了し、捨てコンクリートの打設を行いました。

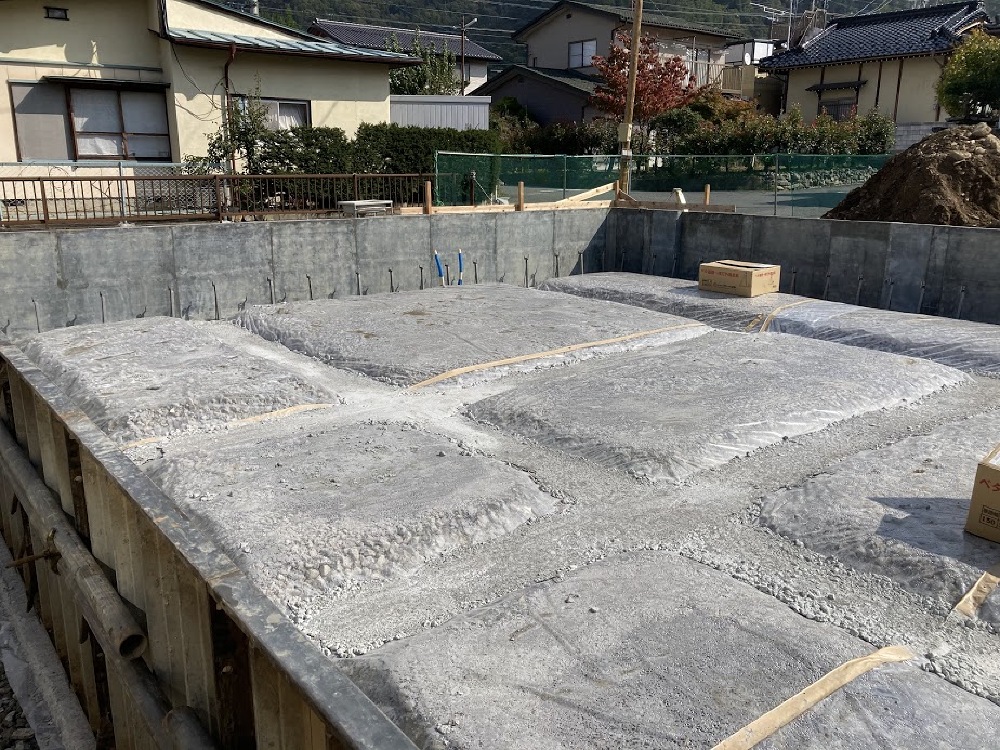

5. 2021年10月28日
外周部

外周部

建物外周部の型枠立て込みが始まりました。
来週1日から配筋工事の予定です。

6. 2021年11月01日
配筋工事

配筋工事

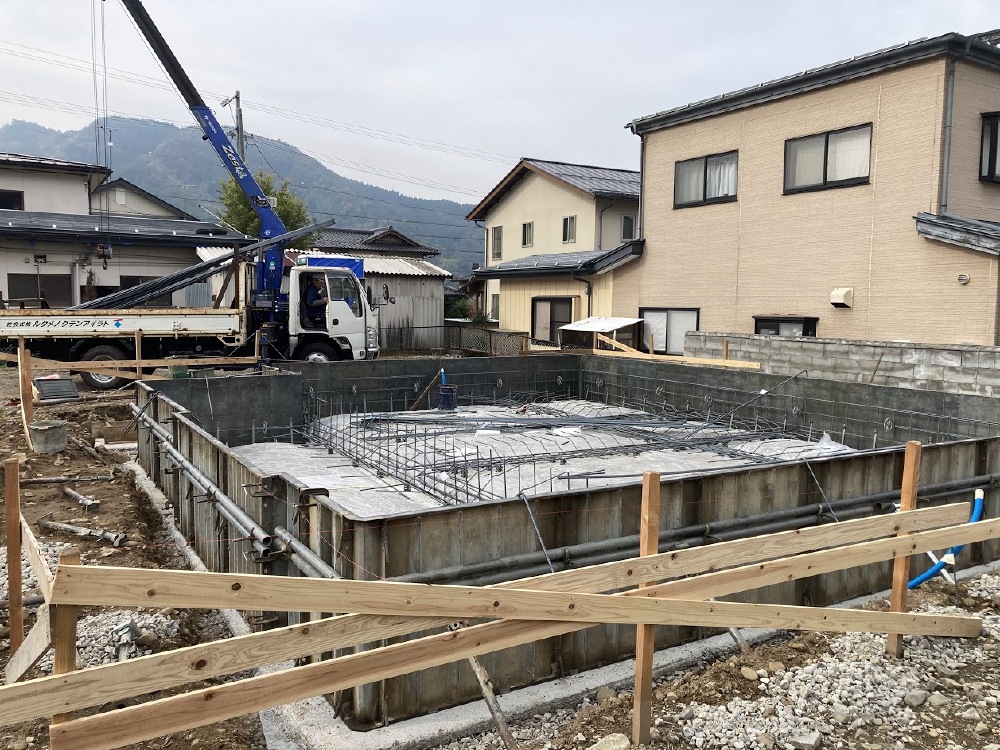

本日より配筋工事が始まりました。
外周部立上り・地中梁・土間配筋等を組み上げていきます。

7. 2021年11月02日

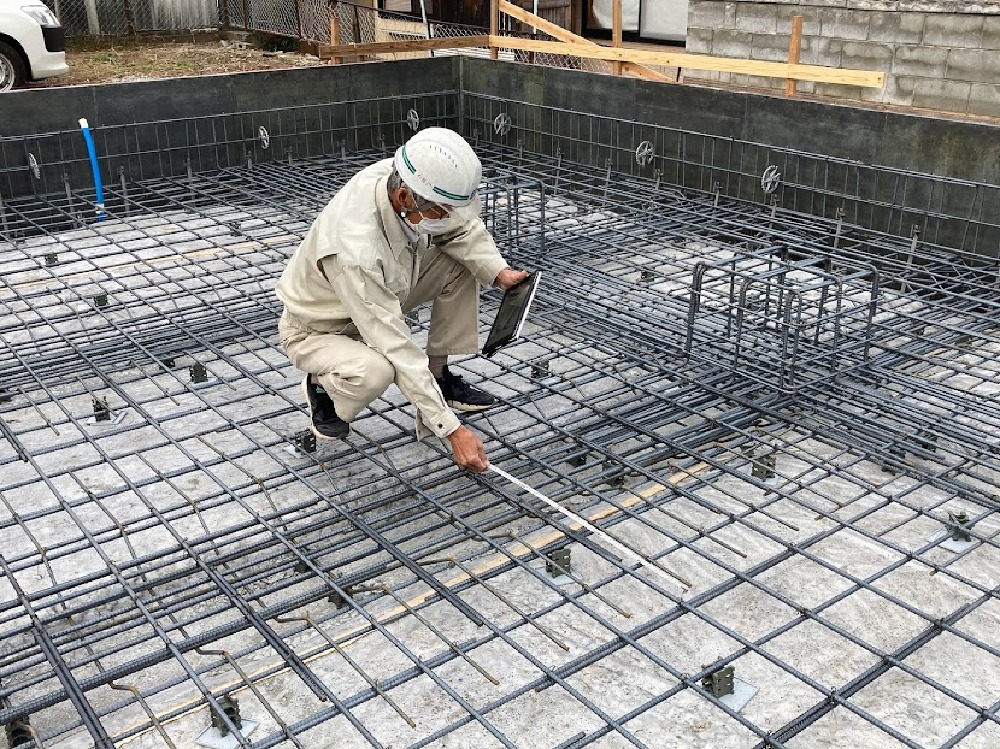

配筋検査

配筋検査

鉄筋工事が昨日完了し配筋検査を行いました。

8. 2021年11月04日

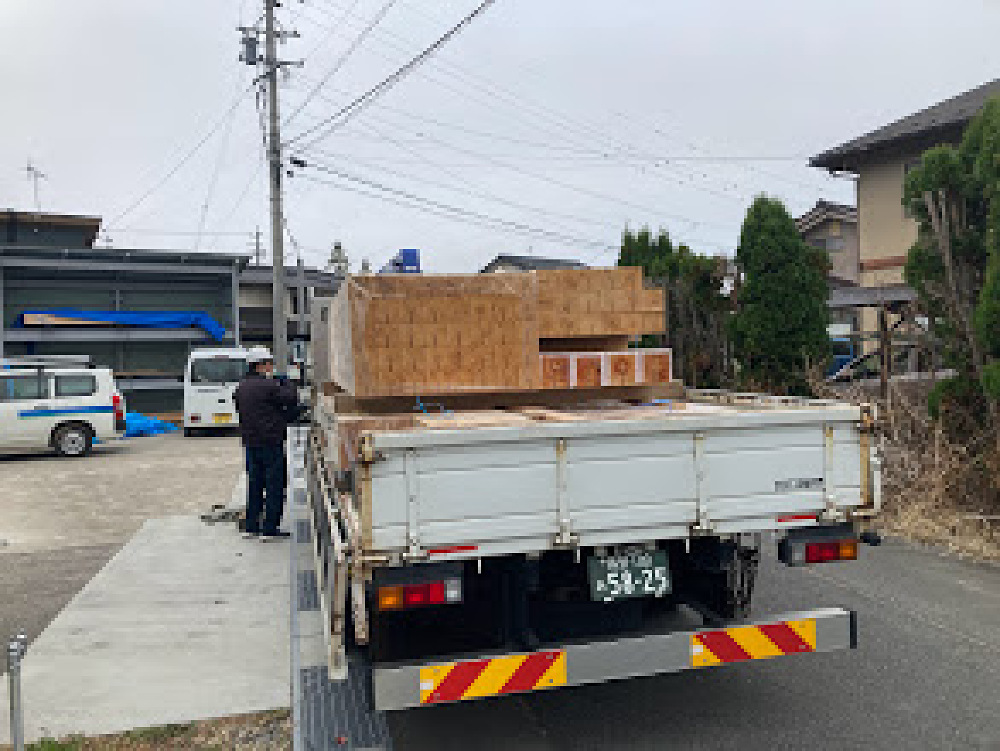

桧材の搬出

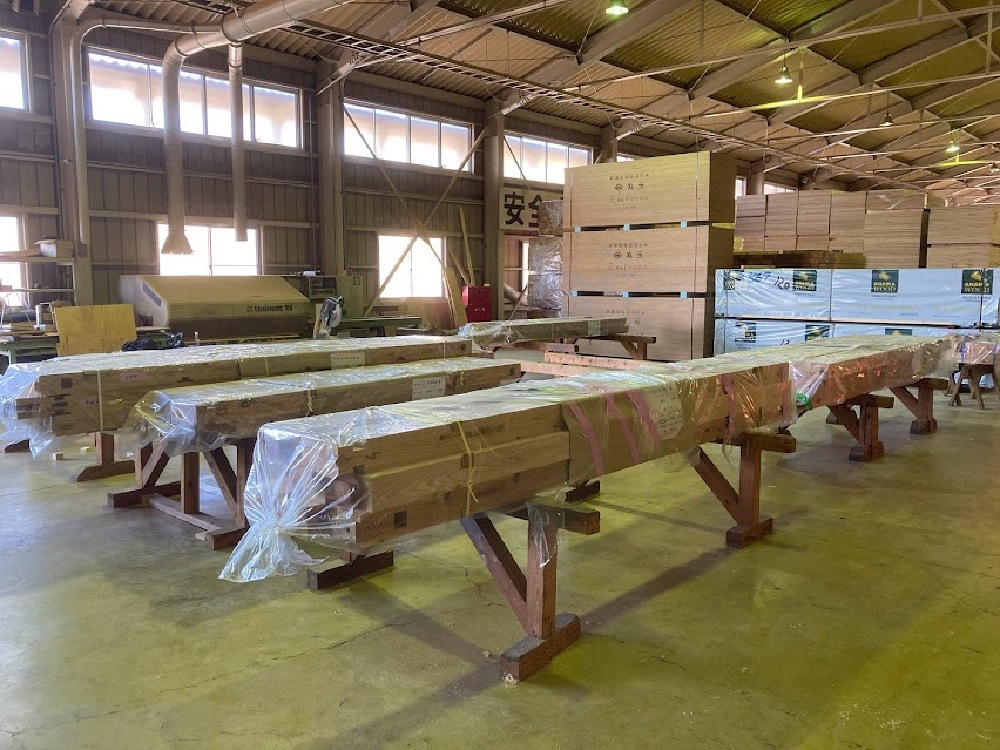

桧材の搬出

プレカット加工を進める為、本日桧柱材の搬出を行いました。

9. 2021年11月04日

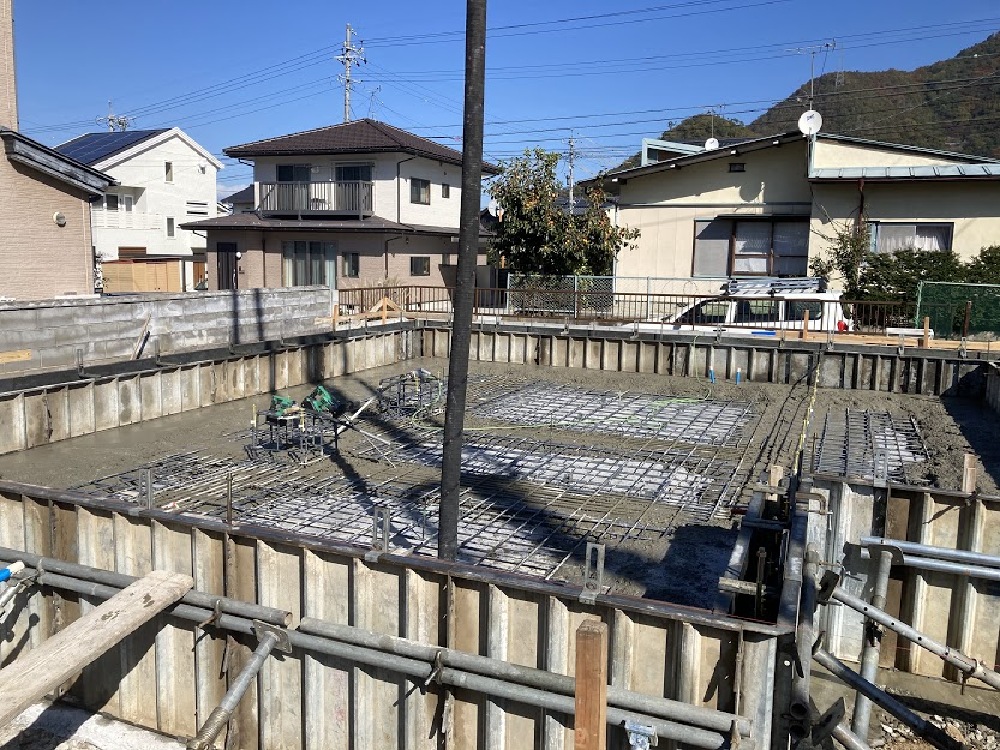

コンクリート打設

コンクリート打設

天気に恵まれた中で、耐圧盤と外周部立上りのコンクリート打設を行いました。

10. 2021年11月06日
内部土間下地造り

内部土間下地造り

玄関部分の土間となる部分の下地造りを行っています。

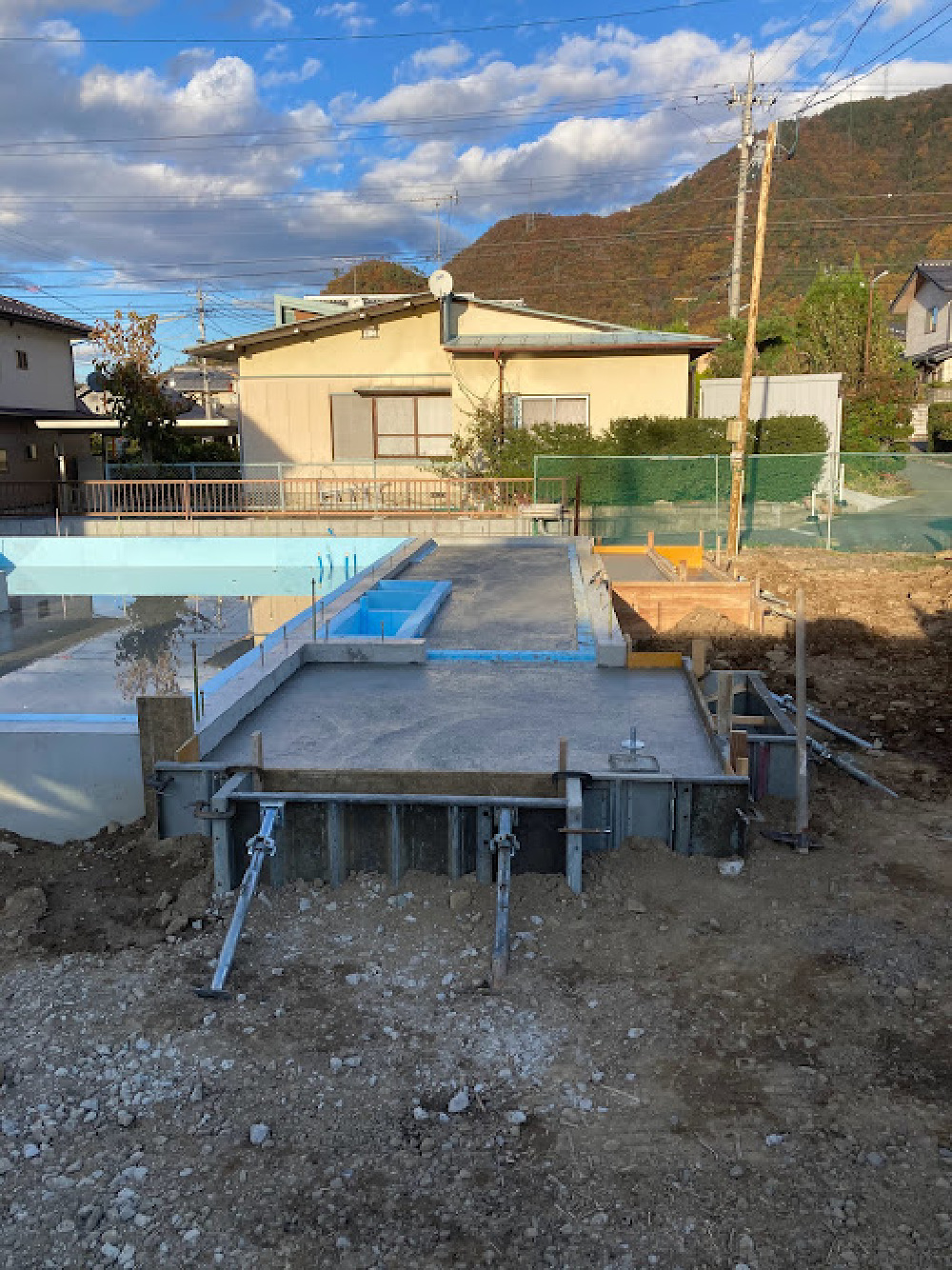

11. 2021年11月12日
土間コンクリート打設

土間コンクリート打設

最後に残っていた、玄関ポーチ部分と建物内部の土間コンクリートの打設が完了しました。
来週の月曜日に型枠を外して基礎工事が完了となります。

12. 2021年11月15日
事前段取り開始

事前段取り開始

建方に向けて事前段取りが始まりました。プレカット加工が完了した梁材の化粧になる材に磨きを行います、垂木材の加工も併せて行っていきます。

13. 2021年11月18日
建方準備開始

建方準備開始

外部の設備配管が完了した部分から、建方の準備を開始しました。

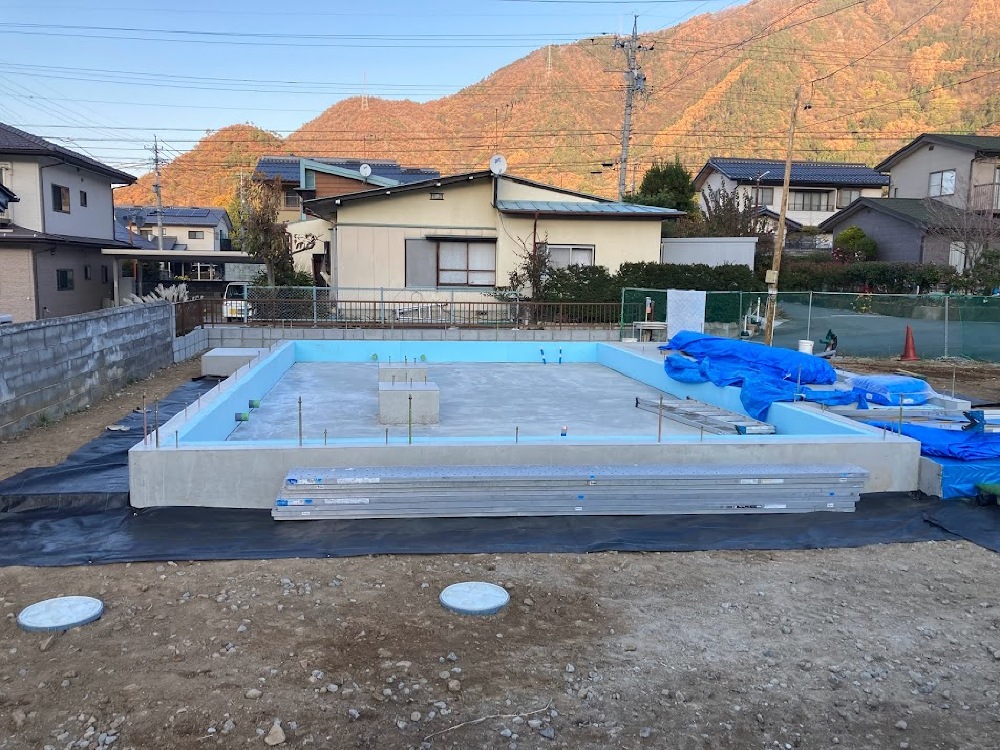

14. 2021年11月19日

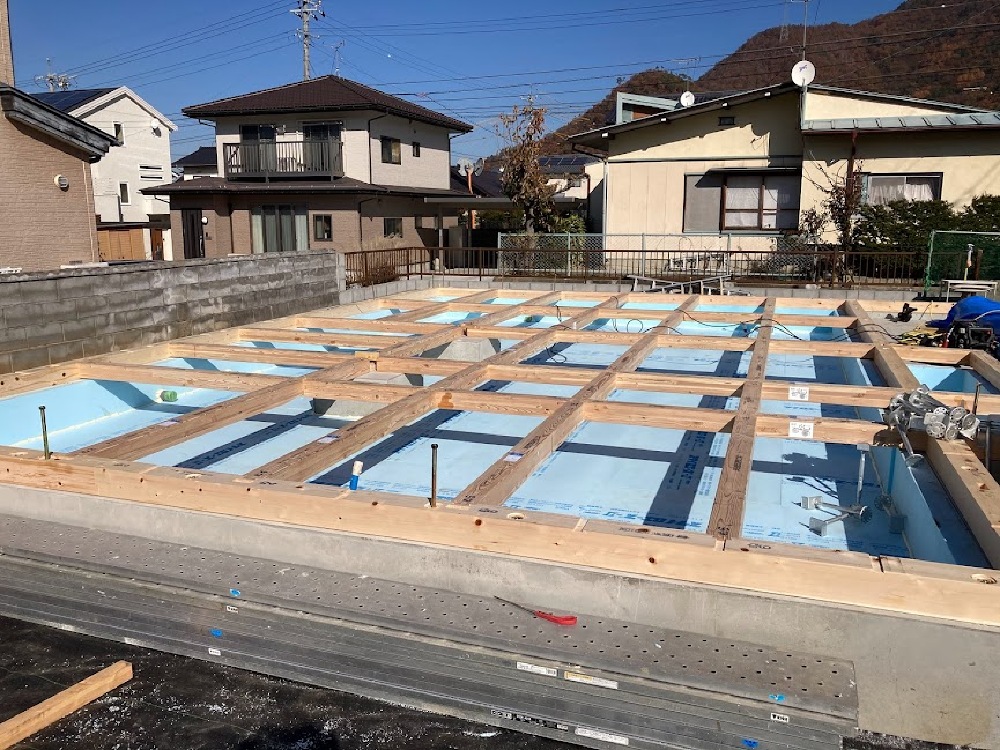

土台伏せ

土台伏せ

天気の様子を見ながら本日前倒しをして土台伏せを始めました。
県産材の木曽桧と唐松材を使用しています。

15. 2021年11月25日

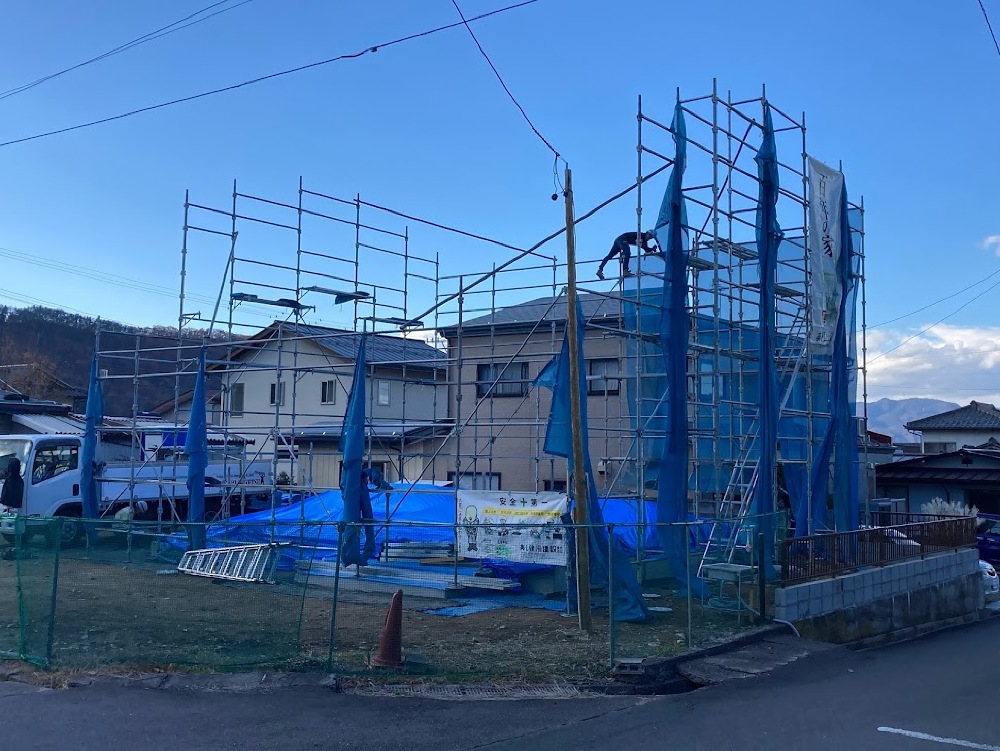

先行足場

先行足場

土曜日の建方に向けて先行足場を組みました。

16. 2021年11月27日

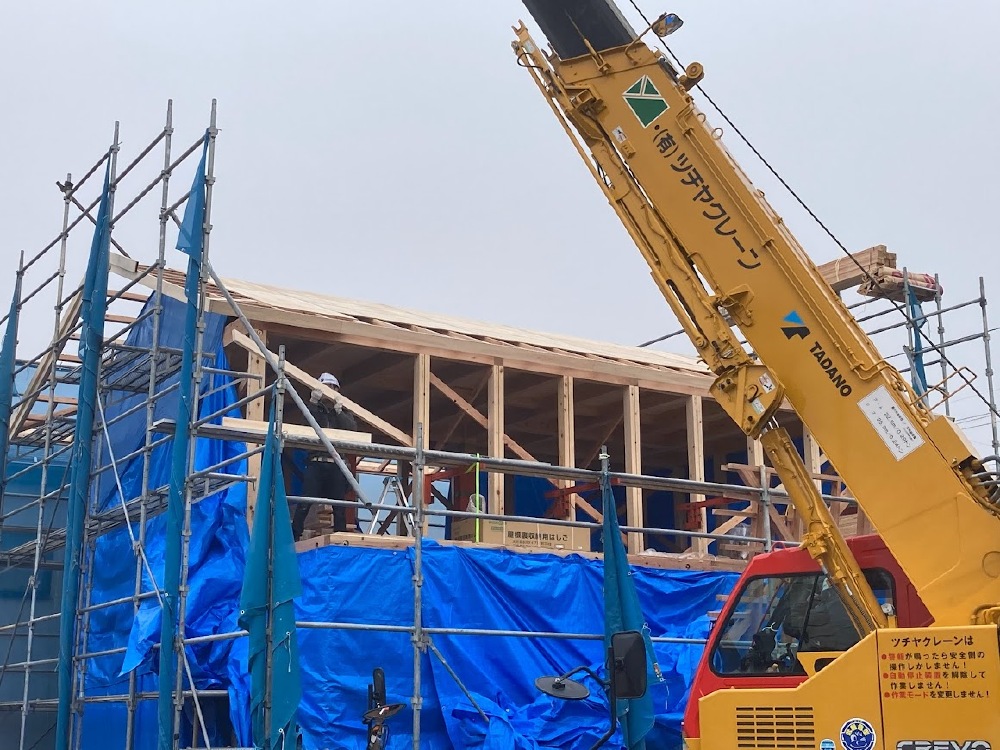

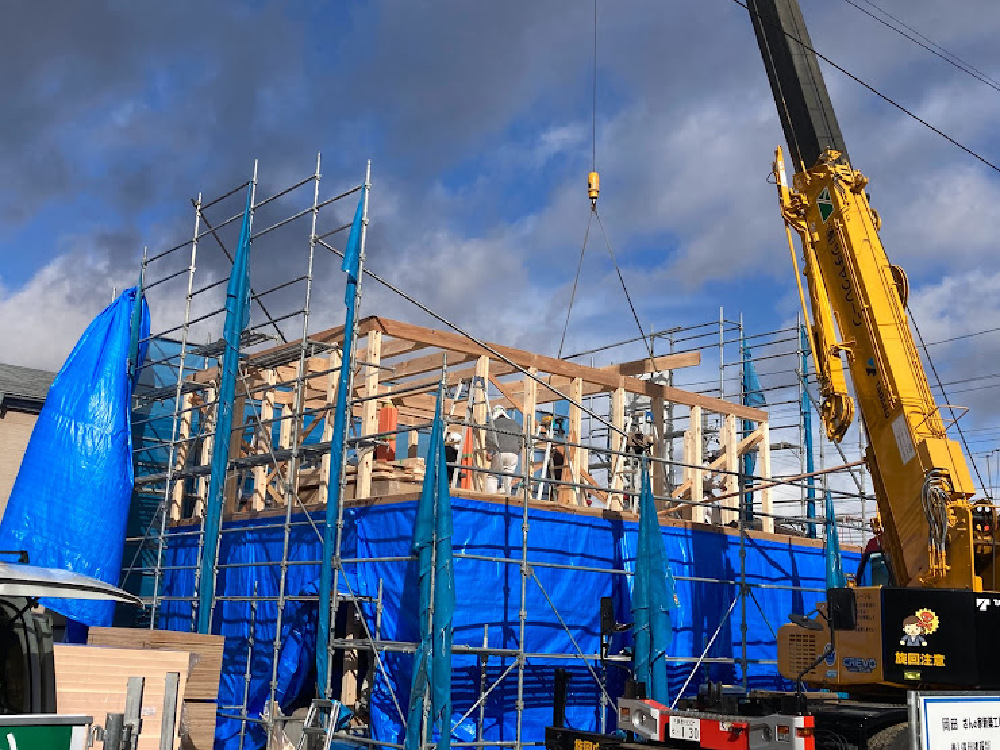

祝上棟!

祝上棟!

朝からみぞれになったり、雨になったり、晴れたりと目まぐるしく変わる天気の中で建方を行いました。
日も短くなり夕方からは雨・雪の天気でしたが上棟を行なうことが出来ました。

17. 2021年11月29日
屋根まとめ

屋根まとめ

建方の続きで屋根まとめを行いました。大屋根は午後まとまりルーフィングまで完了の予定です。

18. 2021年12月02日
屋根まとめ完了

屋根まとめ完了

下屋部分の屋根が出来上がりました!

19. 2021年12月08日
屋根工事

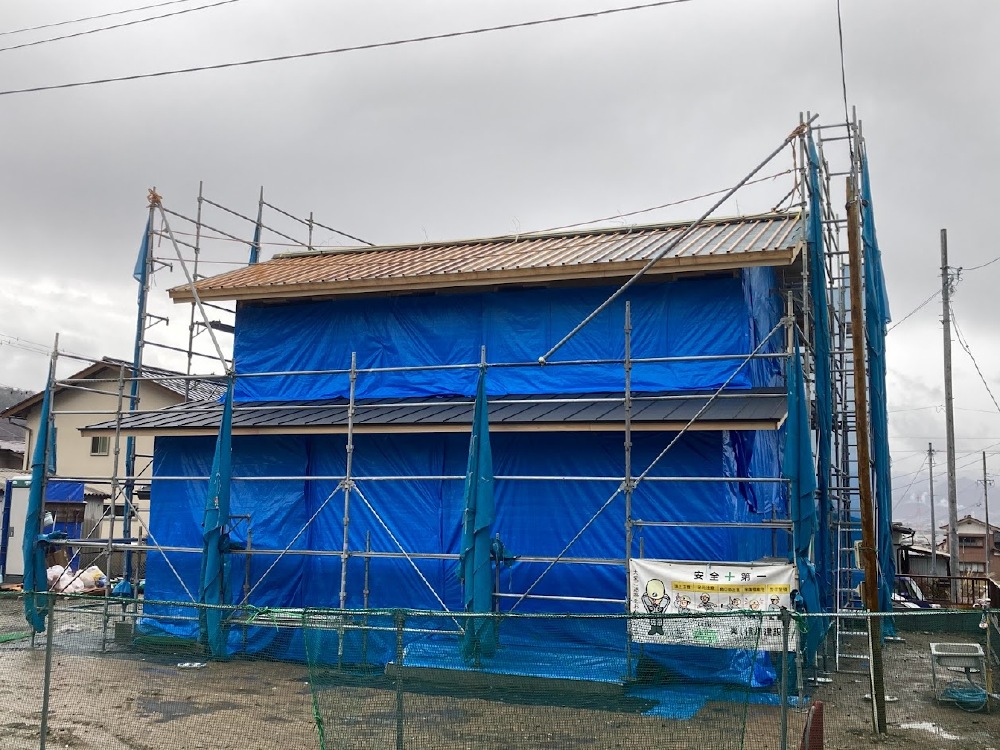

屋根工事

天候が悪く中々進みませんが、1階下屋の屋根(ガルバリューム鋼板)が葺き上がりました。

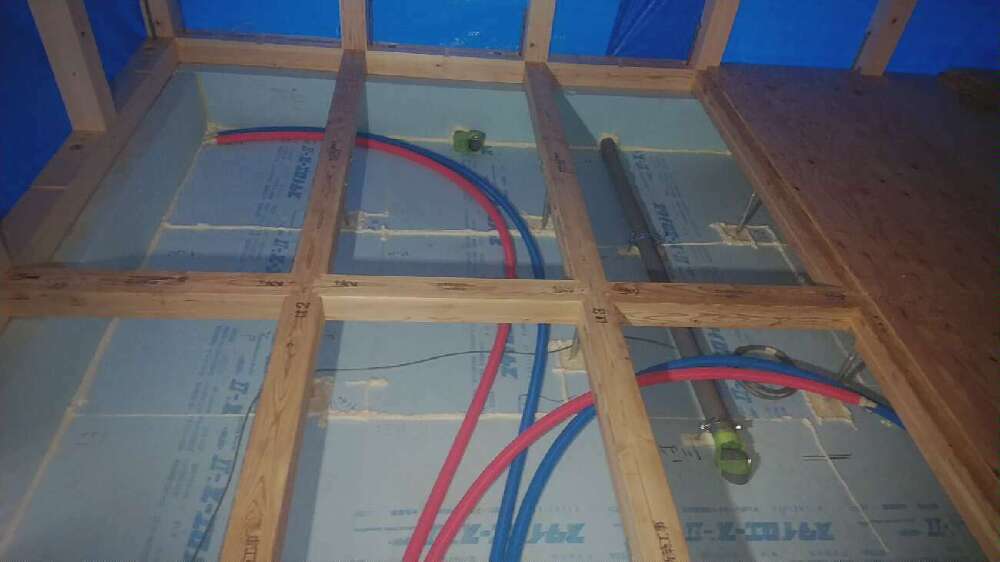

20. 2021年12月11日
床下設備配管床下完了

床下設備配管床下完了

床下の設備配管が完了しました。

21. 2021年12月17日
面材耐力壁

面材耐力壁

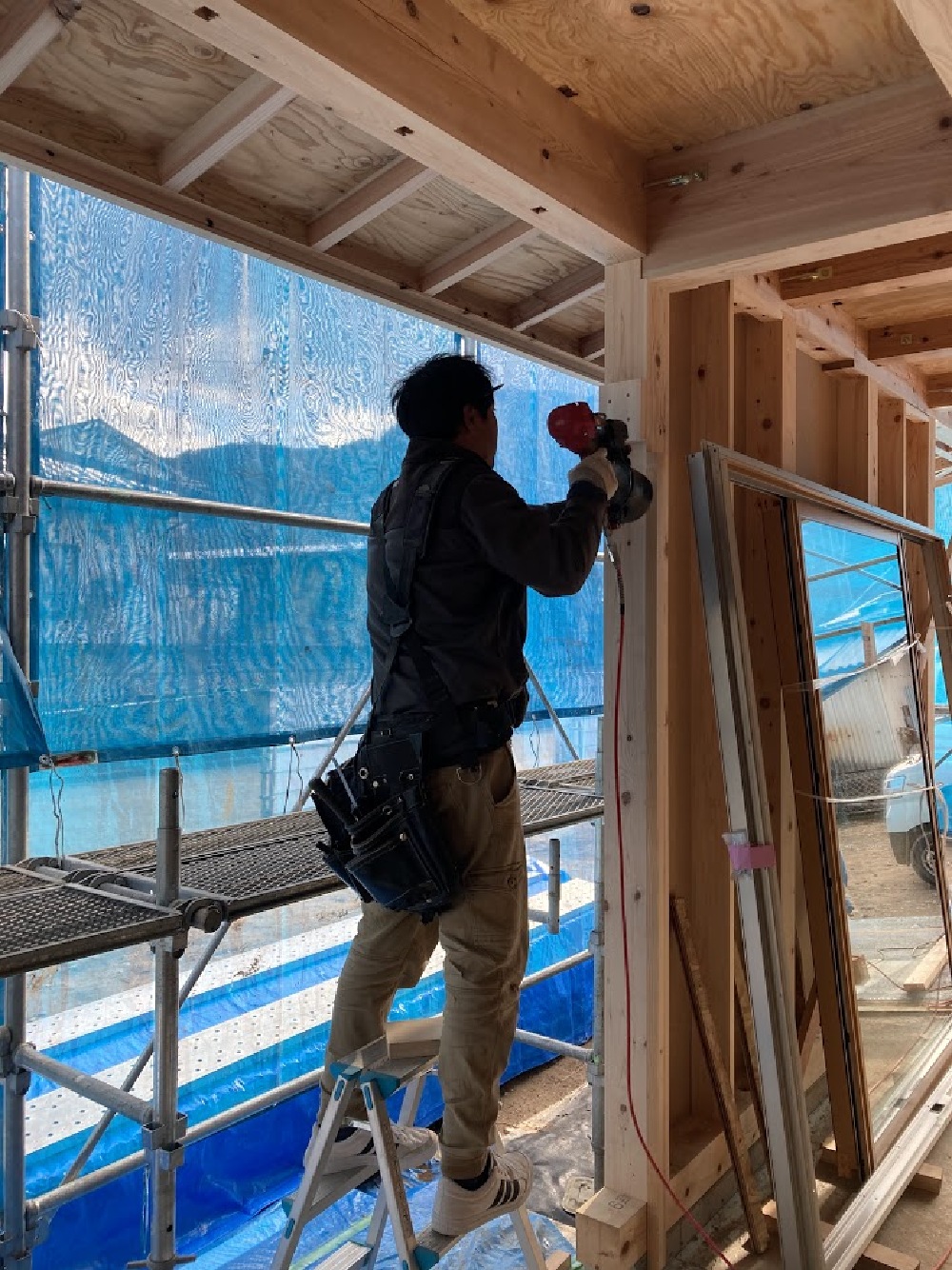

二階部分の面材耐力壁が仕上がりました。昨日鋼製建具も搬入され残り一階部分をまとめサッシを取り付けていきます。

22. 2021年12月22日
サッシ下地

サッシ下地

鋼製建具を取付ける為の下地造りが進められています。
明日土間部分の大型サッシを建て込んでいきます。

23. 2021年12月29日
年内はここまで

年内はここまで

サッシの取付・耐力壁・耐震金物の取付が完了したところまでで、年内の作業は完了です。

24. 2022年01月11日

断熱材と防水シート

断熱材と防水シート

外壁の断熱工事(ネオマフォーム張り)と透湿防水シート張りが始まっています。

25. 2022年01月15日

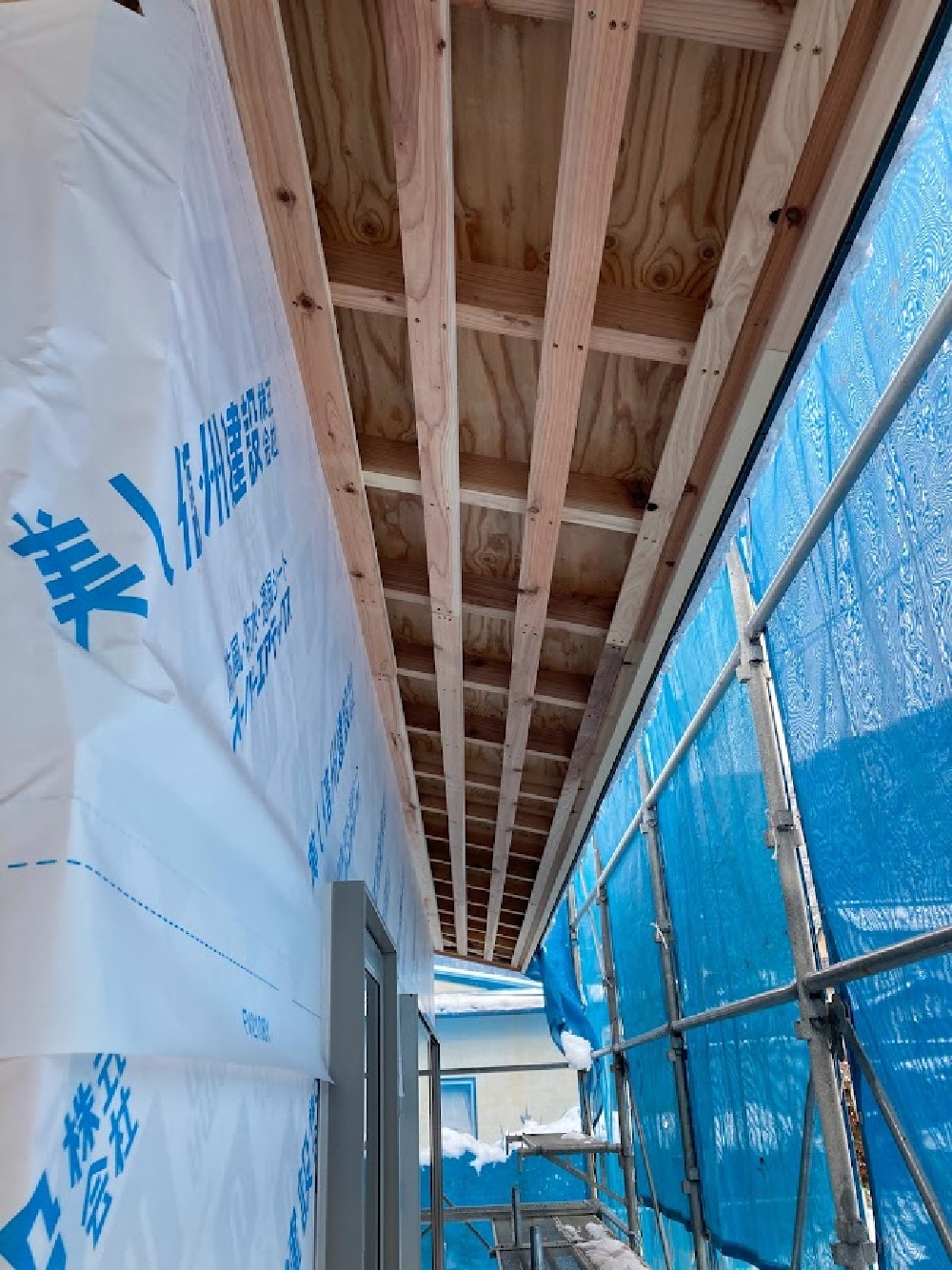

軒天作業開始

軒天作業開始

軒天の下地組み作業が始まりました。

26. 2022年01月21日
外部をまとめています

外部をまとめています

外壁下地となるラス下張りを進めています。

27. 2022年01月24日
玄関吊り込み

玄関吊り込み

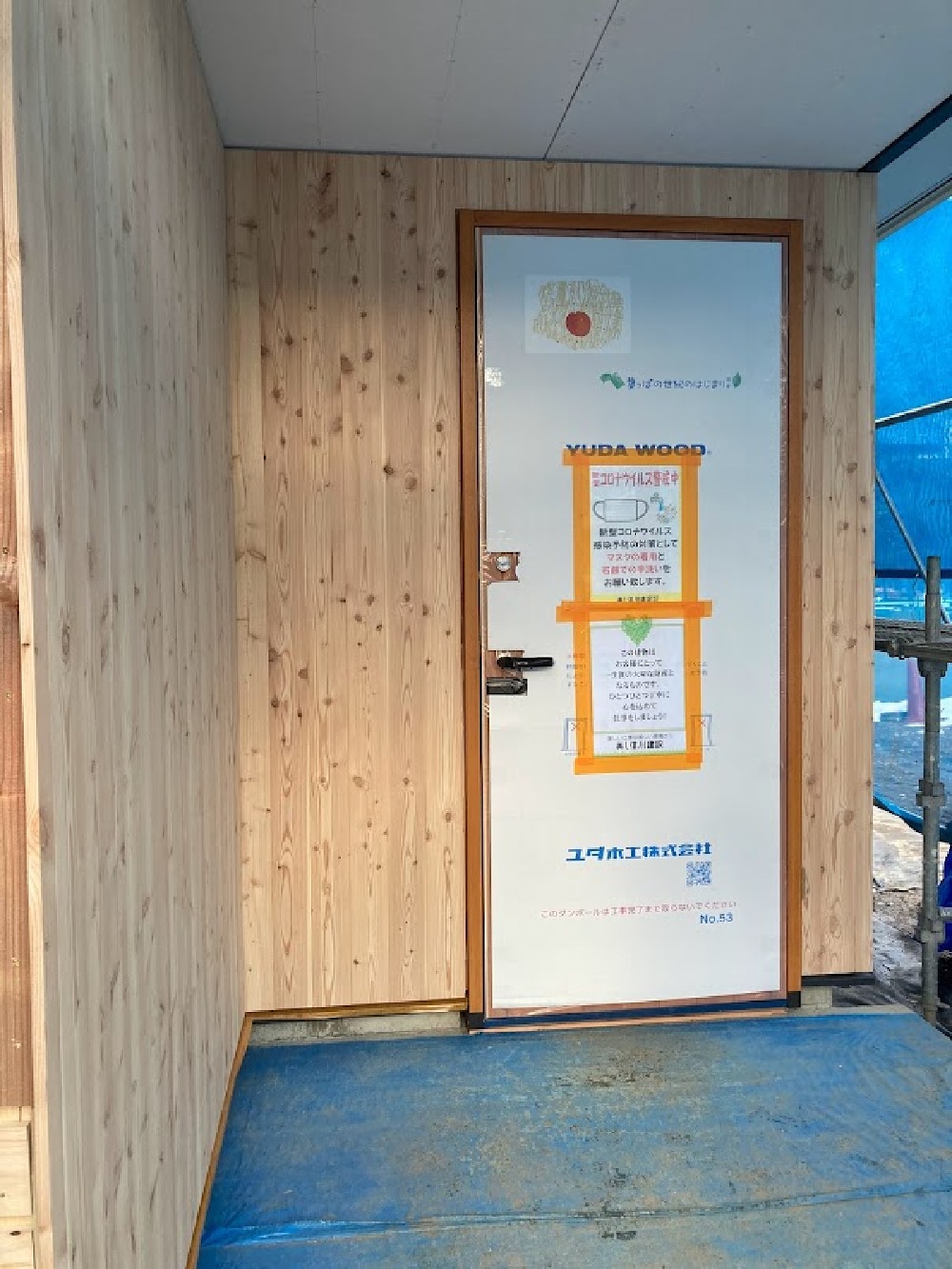

遅れていた玄関ドアが吊り込まれました。

28. 2022年01月28日
外部板張り完了

外部板張り完了

玄関廻りの県産材唐松を使用した羽目板張りが仕上がりました。

29. 2022年02月01日
二階床張り開始

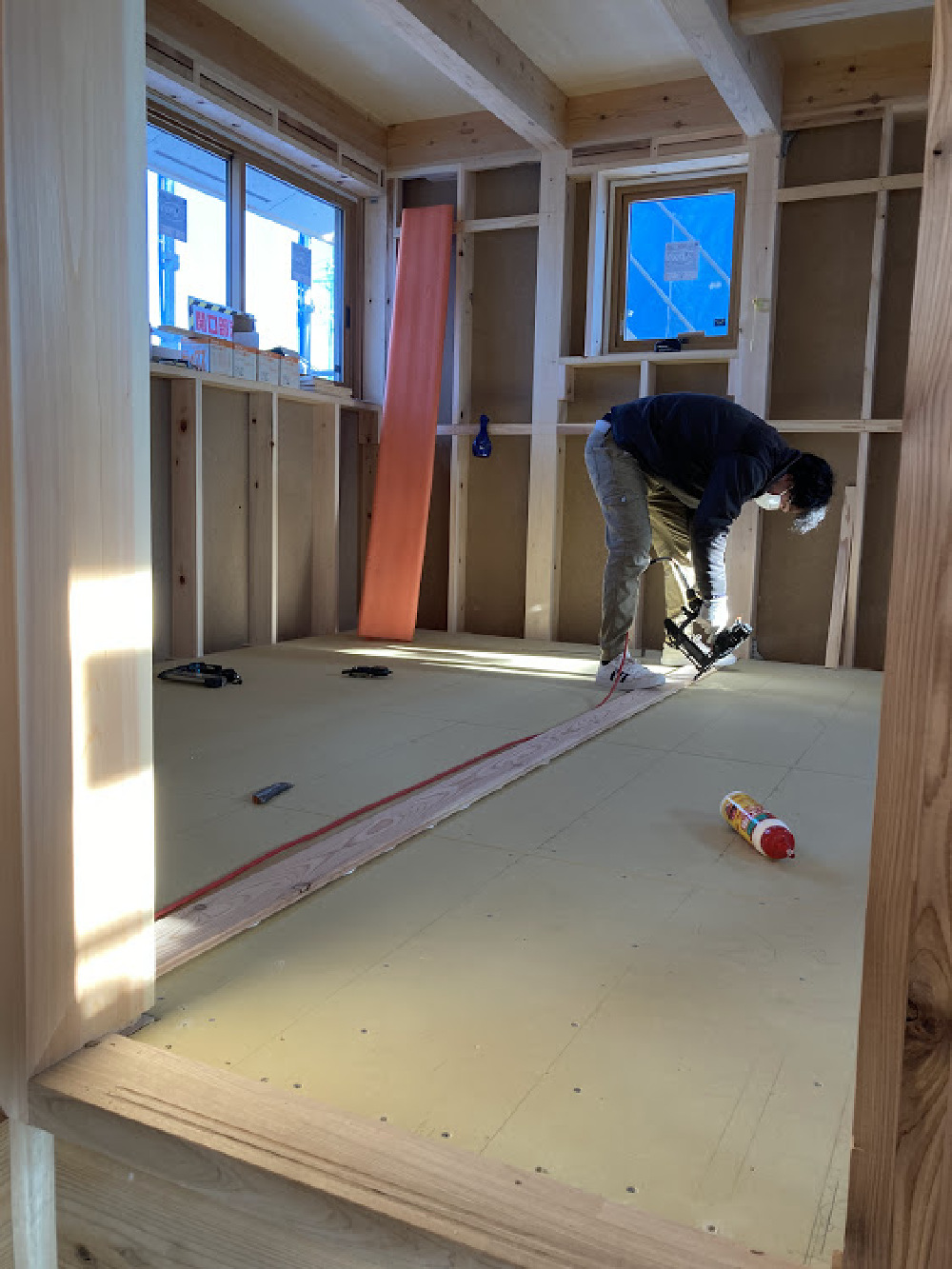

二階床張り開始

県産材の唐松を使用したフローリング張りが始まりました。

30. 2022年02月01日

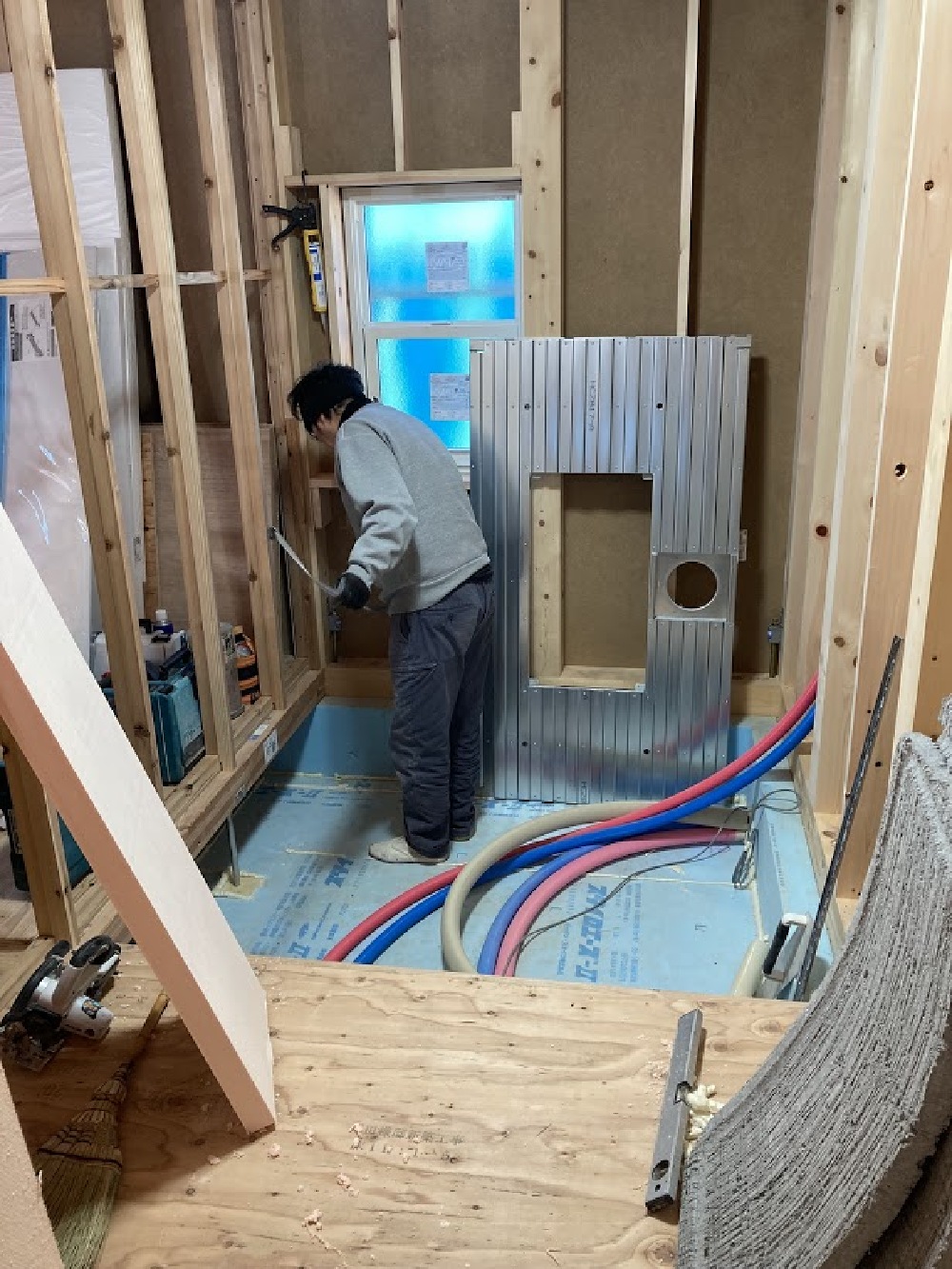

ユニットバス搬入

ユニットバス搬入

本日朝一番でユニットバスが現場搬入されました、下準備を行いながら丁寧に組み立てていきます。

31. 2022年02月04日

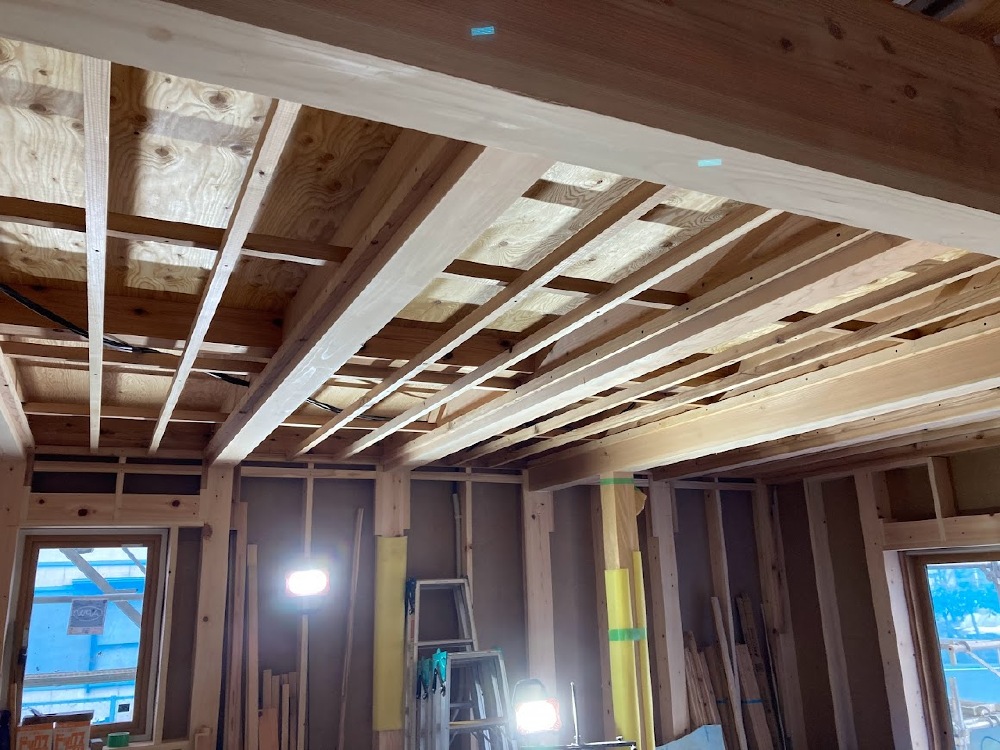

天井下地組み

天井下地組み

二階のフローリング張りが完了し、天井の下地組みも始まりました。
二階部分の窓枠・出入口枠の取付も始まっていきます。

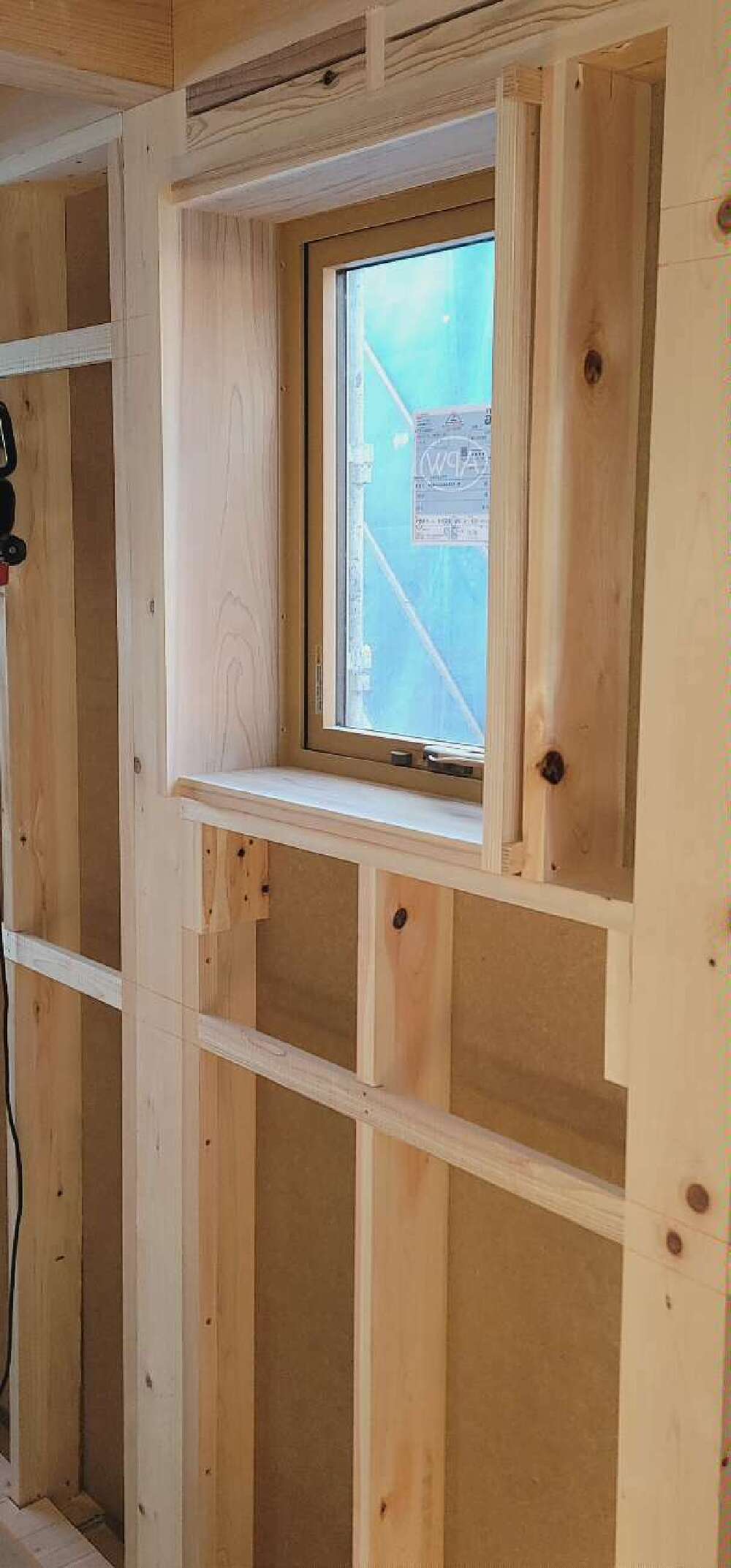

32. 2022年02月05日
窓枠取付

窓枠取付

二階部分より窓枠の取付が始まりました。

33. 2022年02月10日
吹抜けのボード張り

吹抜けのボード張り

二階部分の枠入れが完了し、吹抜け部分の壁ボードを張っています。

34. 2022年02月15日
間仕切り

間仕切り

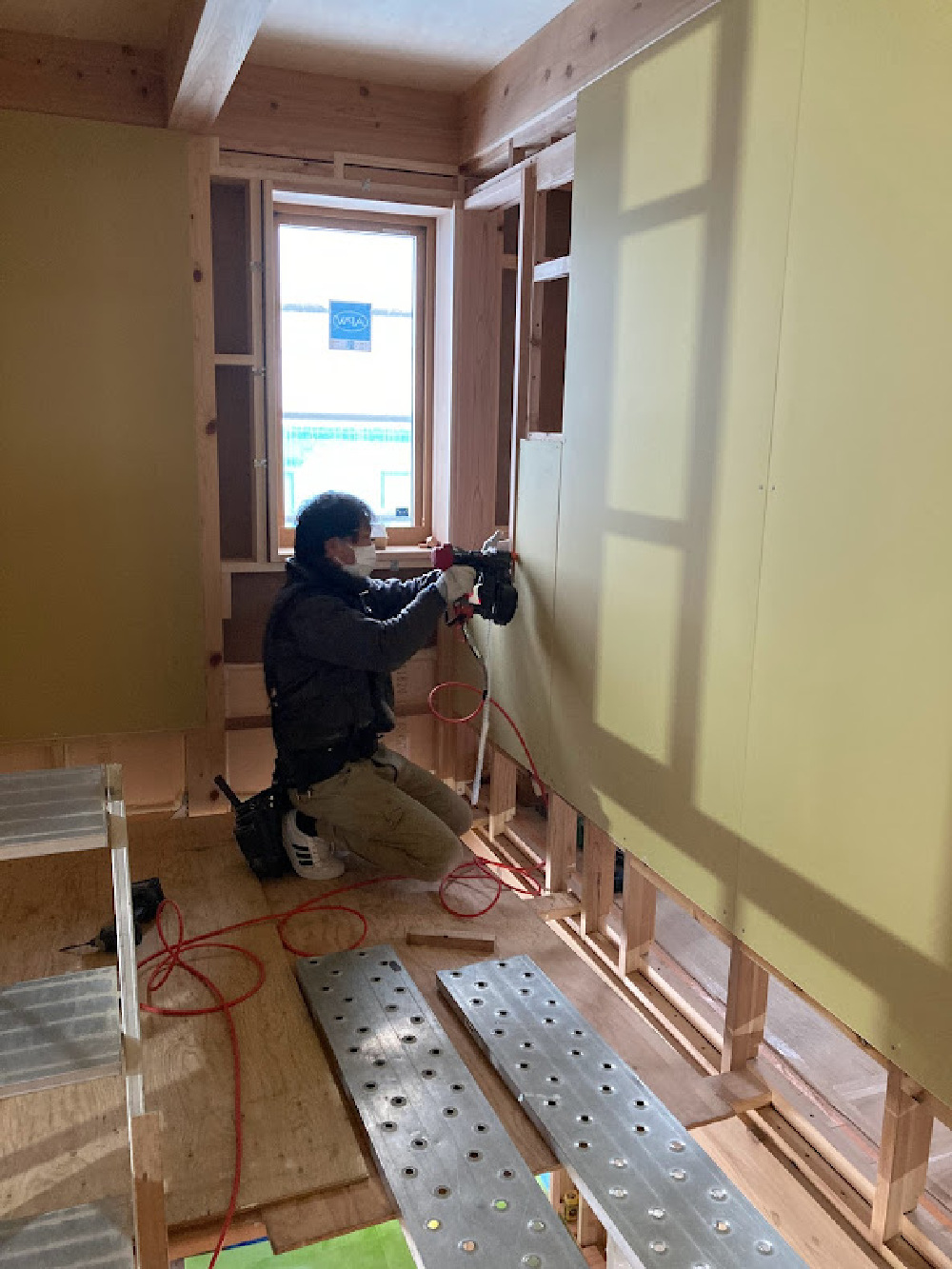

1階部分も間仕切りの下地が出来てきました。

35. 2022年02月20日
造作家具製作

造作家具製作

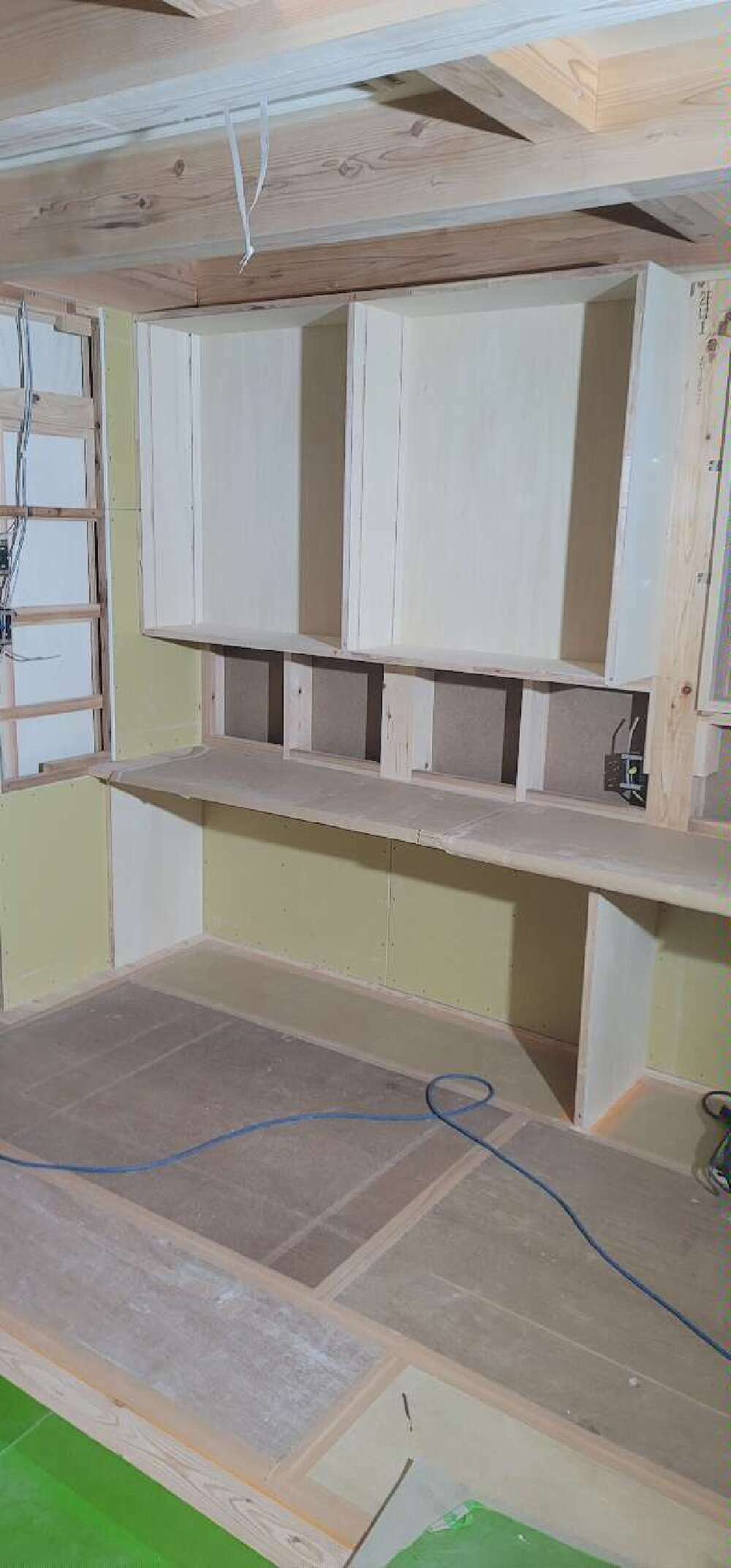

二階部分の木工事が進んでいます。平行して造作家具の製作も進めており、フリースペース部分のカウンターから本箱の家具が出来上がってきました。

36. 2022年02月25日
リビング廻り天井

リビング廻り天井

1階LDKの天井が張り上がり感じが変わってきました。

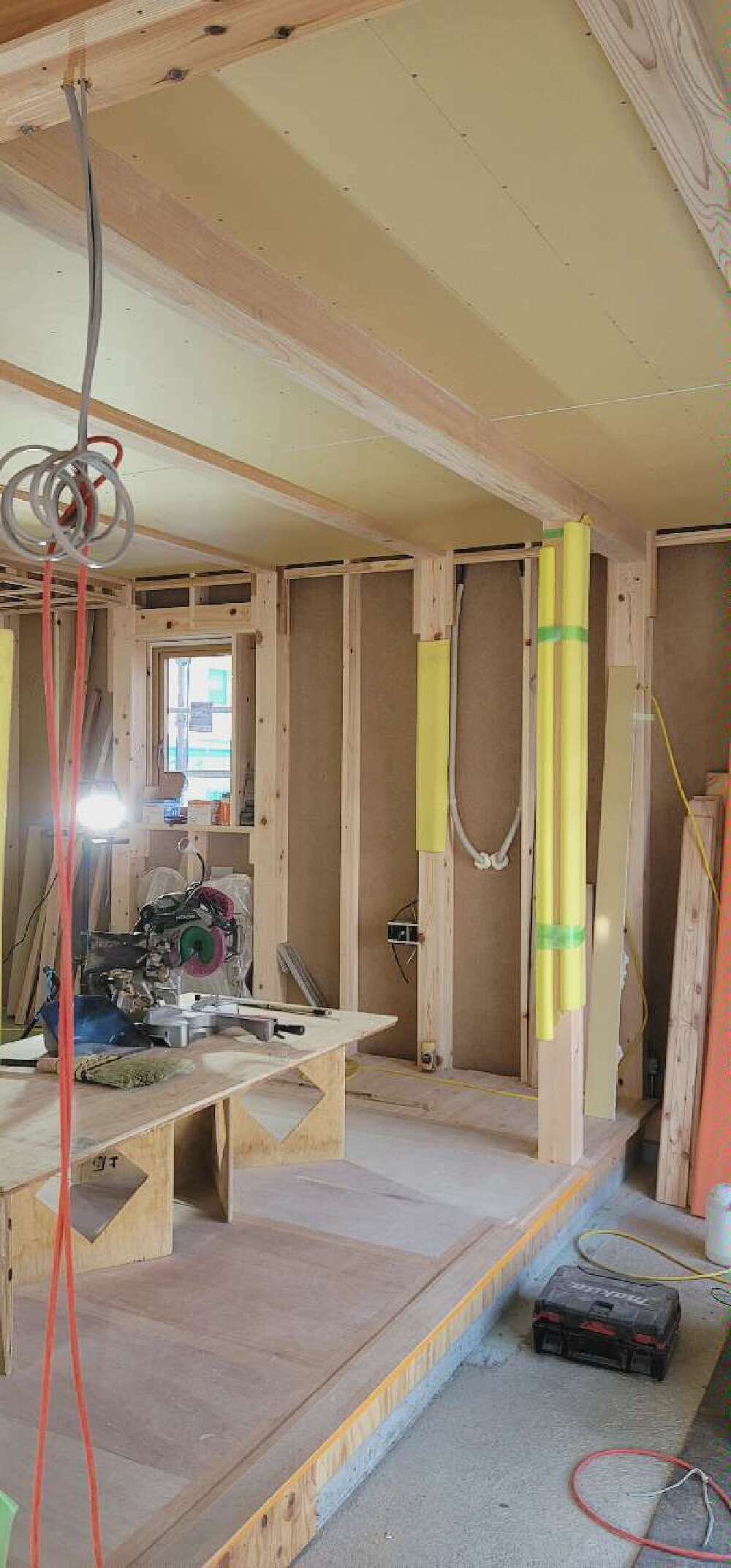

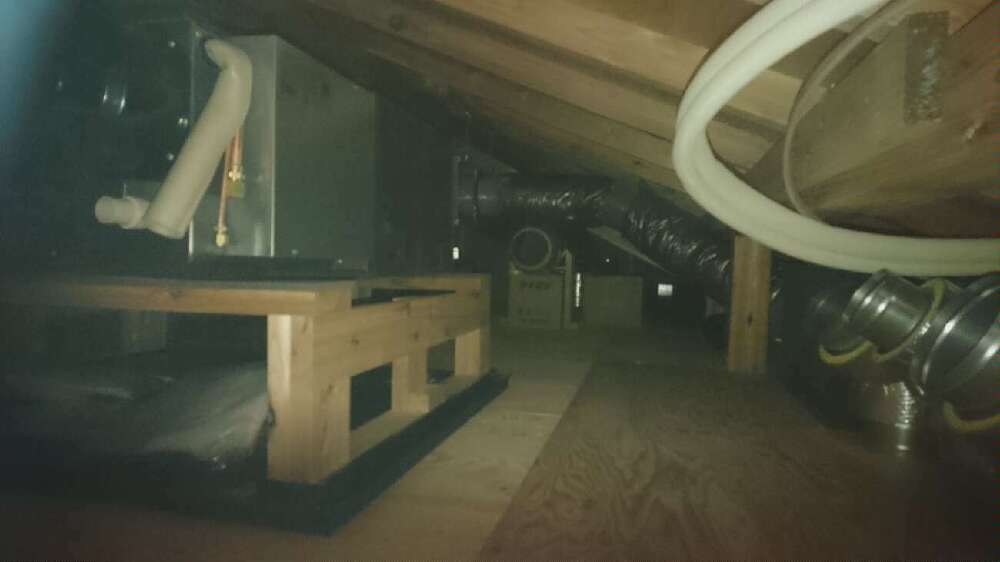

37. 2022年03月01日
PA配管

PA配管

パッシブエアコンの冷媒配管の設置工事を行っています。

38. 2022年03月04日
PA室内機設置

PA室内機設置

室内機の設置が完了しダクトの配管を進めています。

39. 2022年03月10日

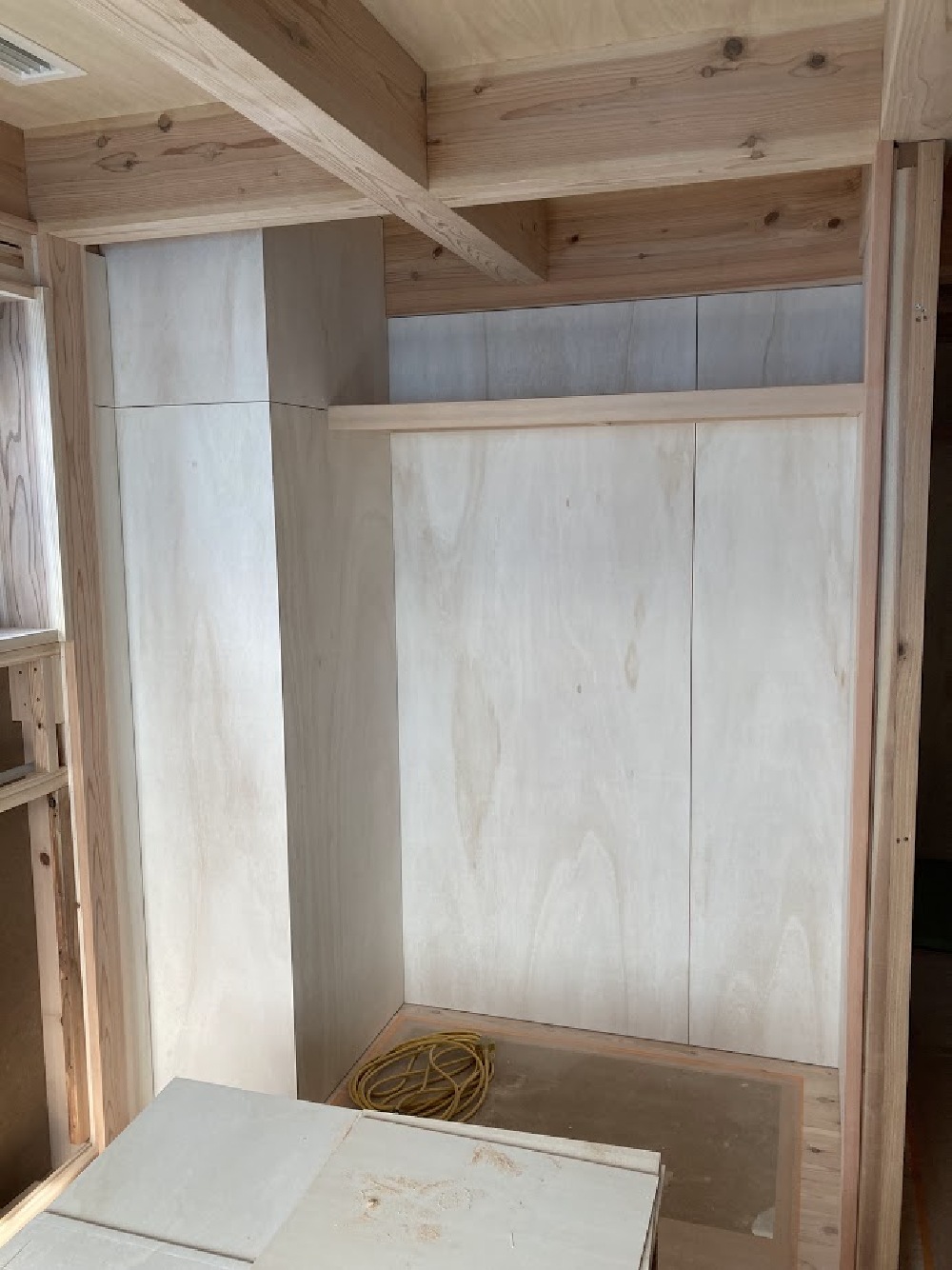

二階収納

二階収納

二階収納(押入)部分の桐張り・枕棚の取付が完了してきました。

40. 2022年03月17日
造作工事進行中

造作工事進行中

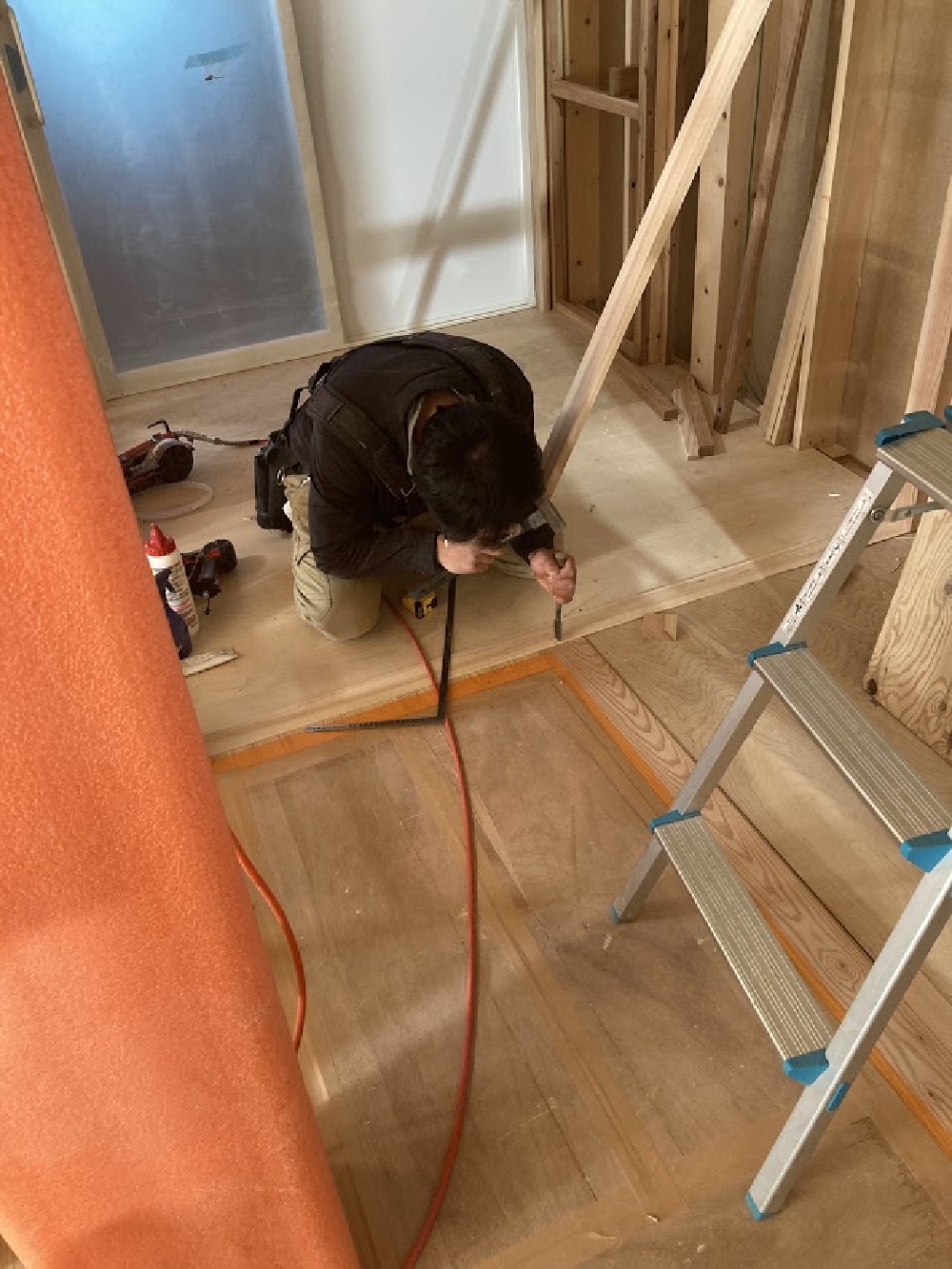

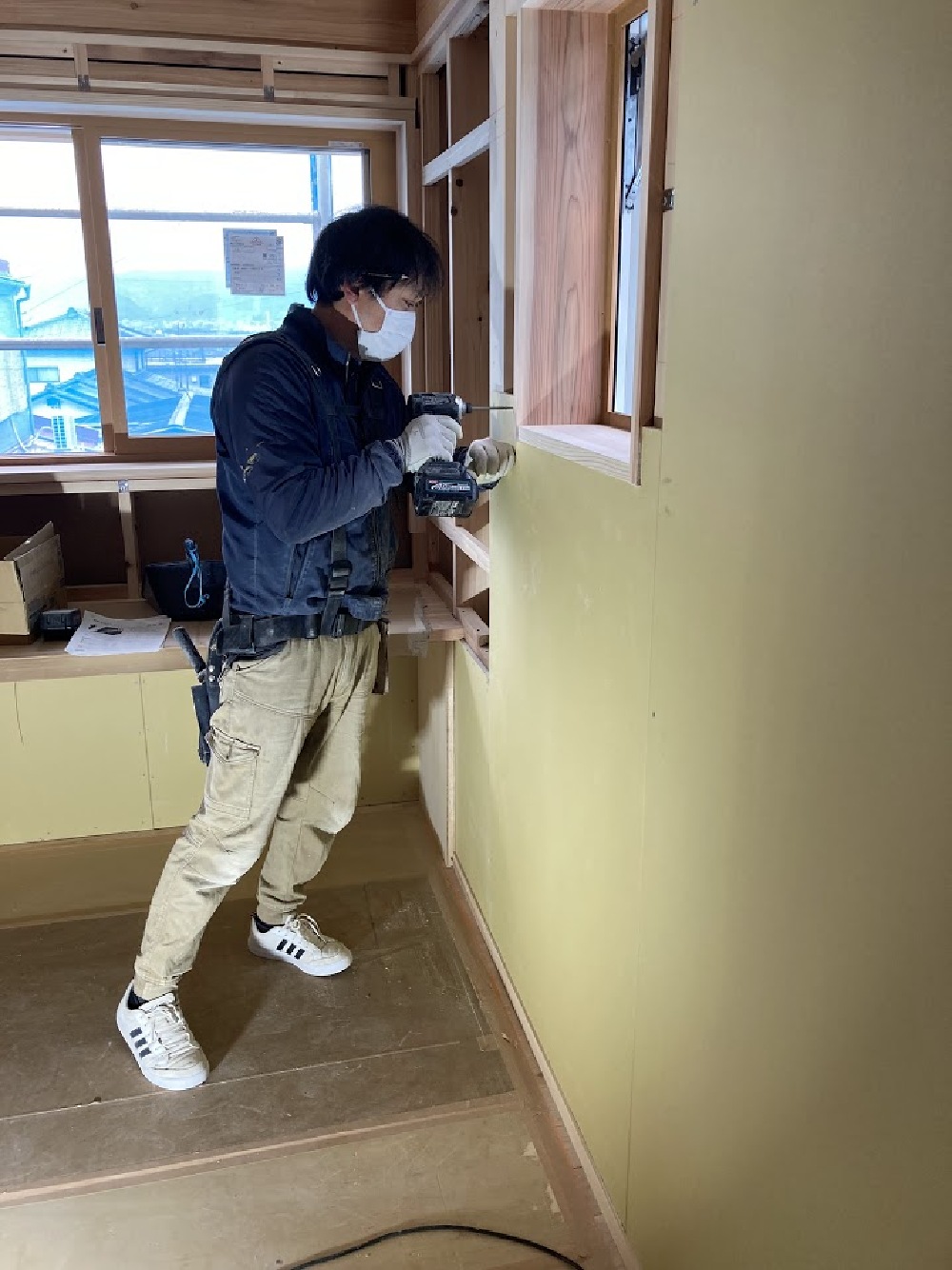

1階部分の造作(出入口枠)の取付が進められています。
ノミを使う姿が偶然にも見る事が出来ました!

41. 2022年03月22日
防水紙張り

防水紙張り

外部の防水紙張りが始まりました、張り上がるとラス網を施工します。

42. 2022年03月26日

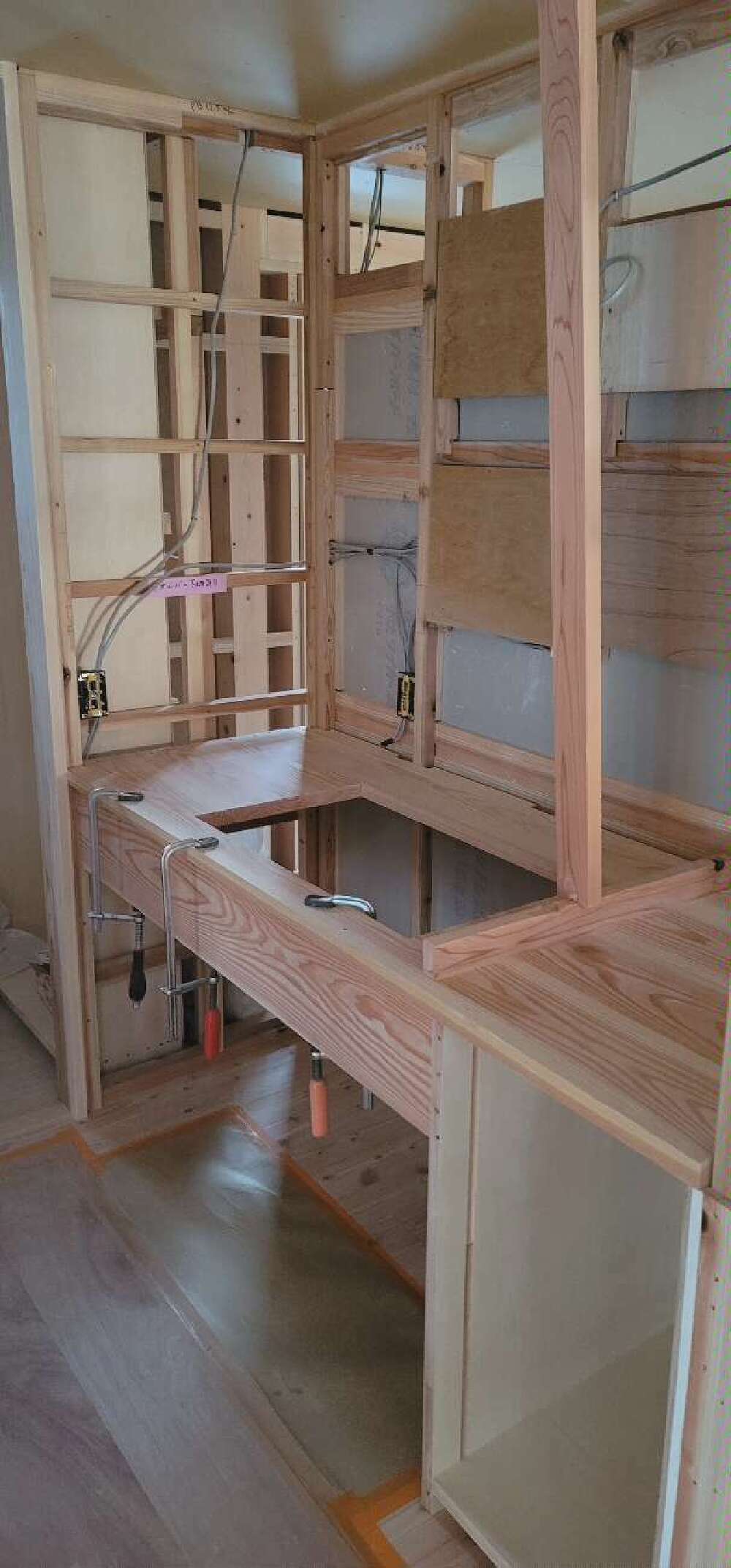

造作洗面カウンター

造作洗面カウンター

造作工事の一つである洗面カウンターが、形になってきました。
真ん中に陶器のシンクが入ります。

43. 2022年03月29日
壁ボード張り

壁ボード張り

二階部分を先にまとめてしまう為、壁の石膏ボード張りを進めています。

44. 2022年03月31日
階段設置開始

階段設置開始

階段の取付作業が始まりました。
踏板の下地を造りながら階段を掛けていきます、明日には形が出来上がってきます。

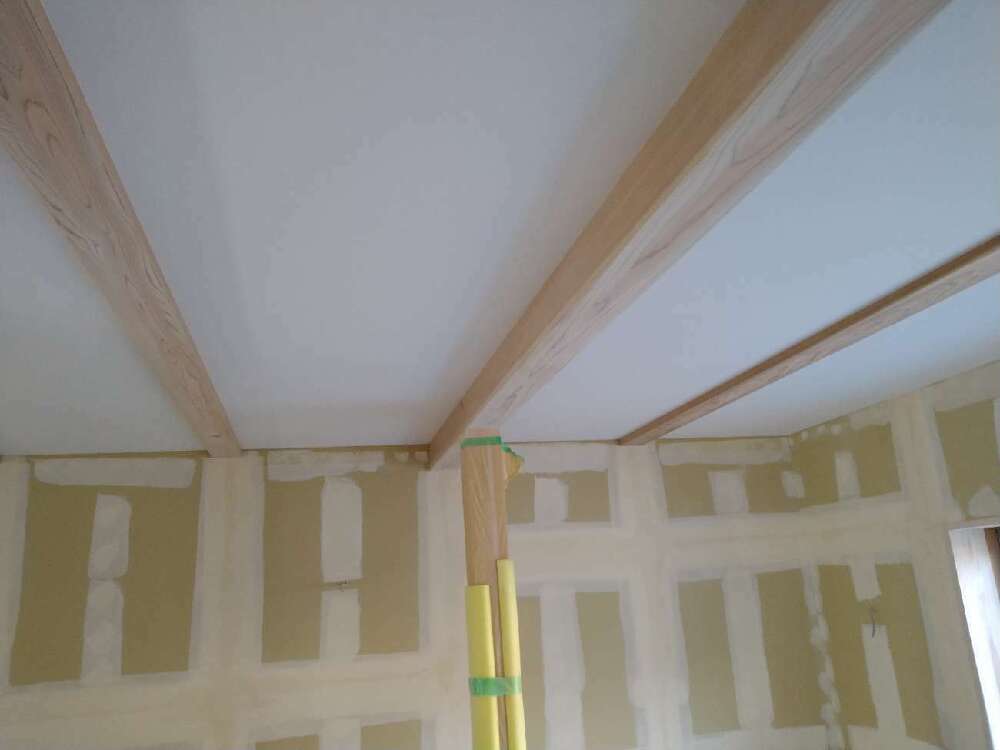

45. 2022年04月06日
階段が出来まし

階段が出来まし

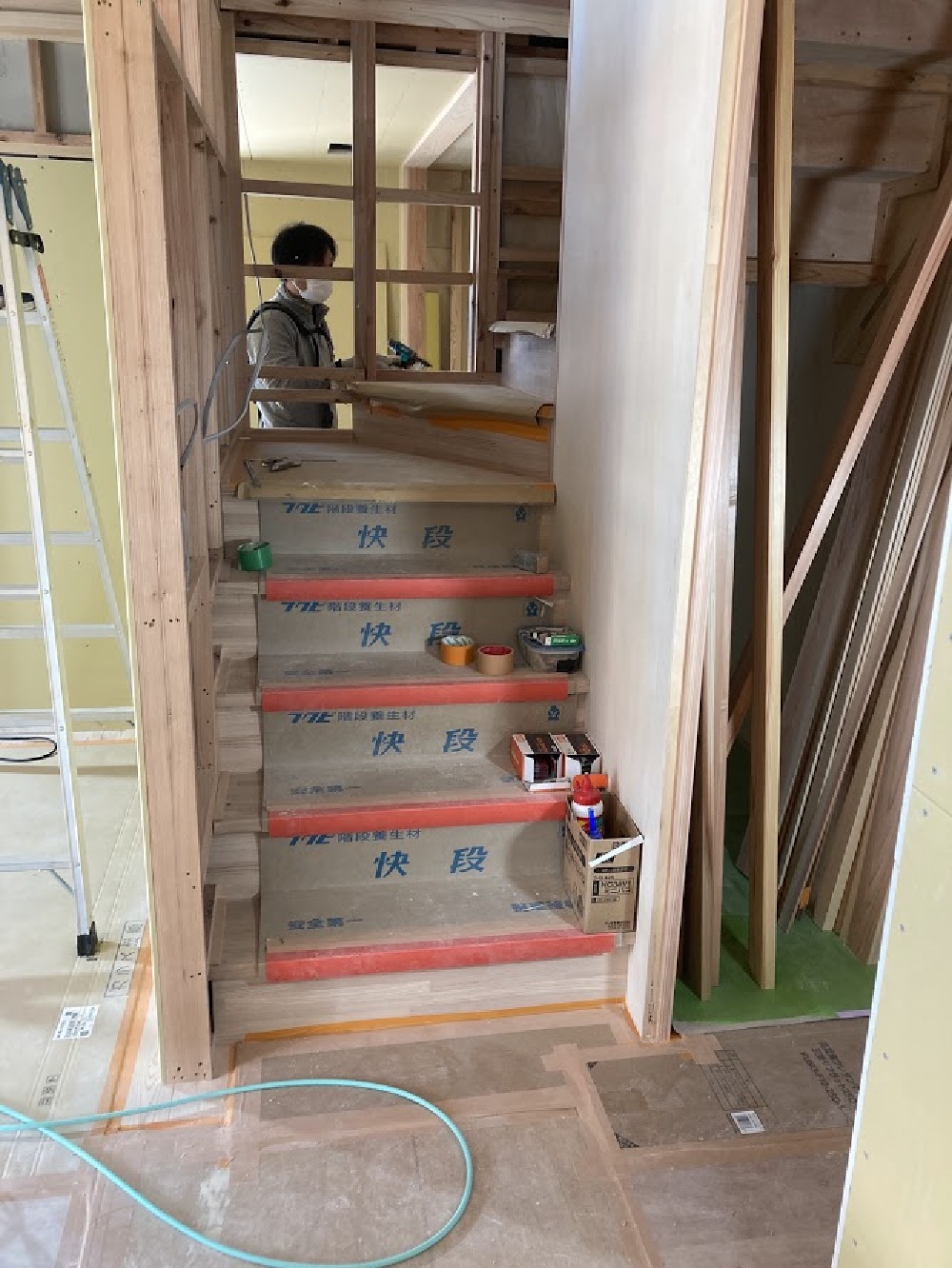

先週から施工していた階段が完成しました、二階にも安心して登り下りが出来ます。
木工事も残りわずかになってきました。

46. 2022年04月10日
そとん壁仕上げ完了

そとん壁仕上げ完了

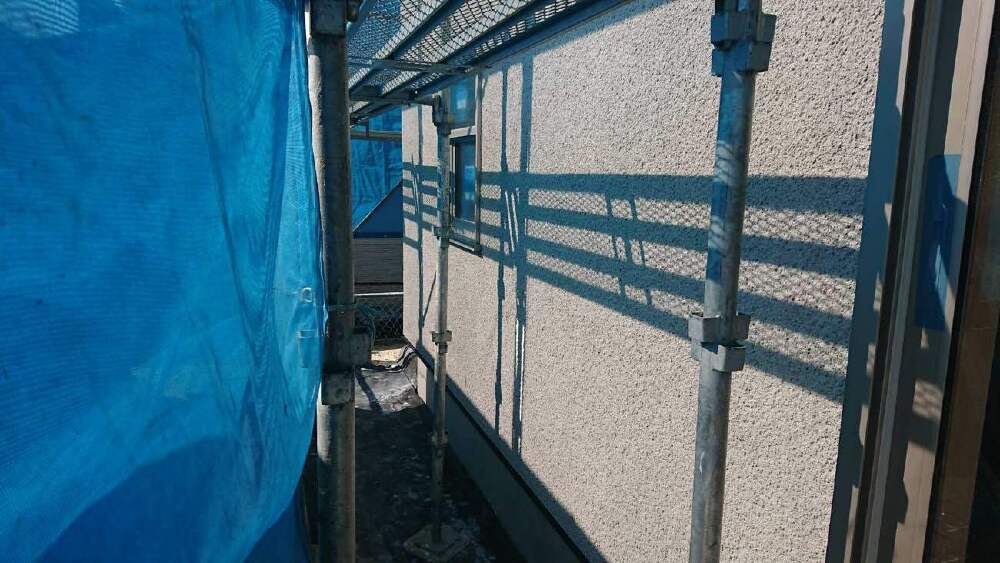

外壁そとん壁の仕上げ塗りが完了しました。
足場が外れて建物全体が見える様になるのが楽しみです。

47. 2022年04月11日

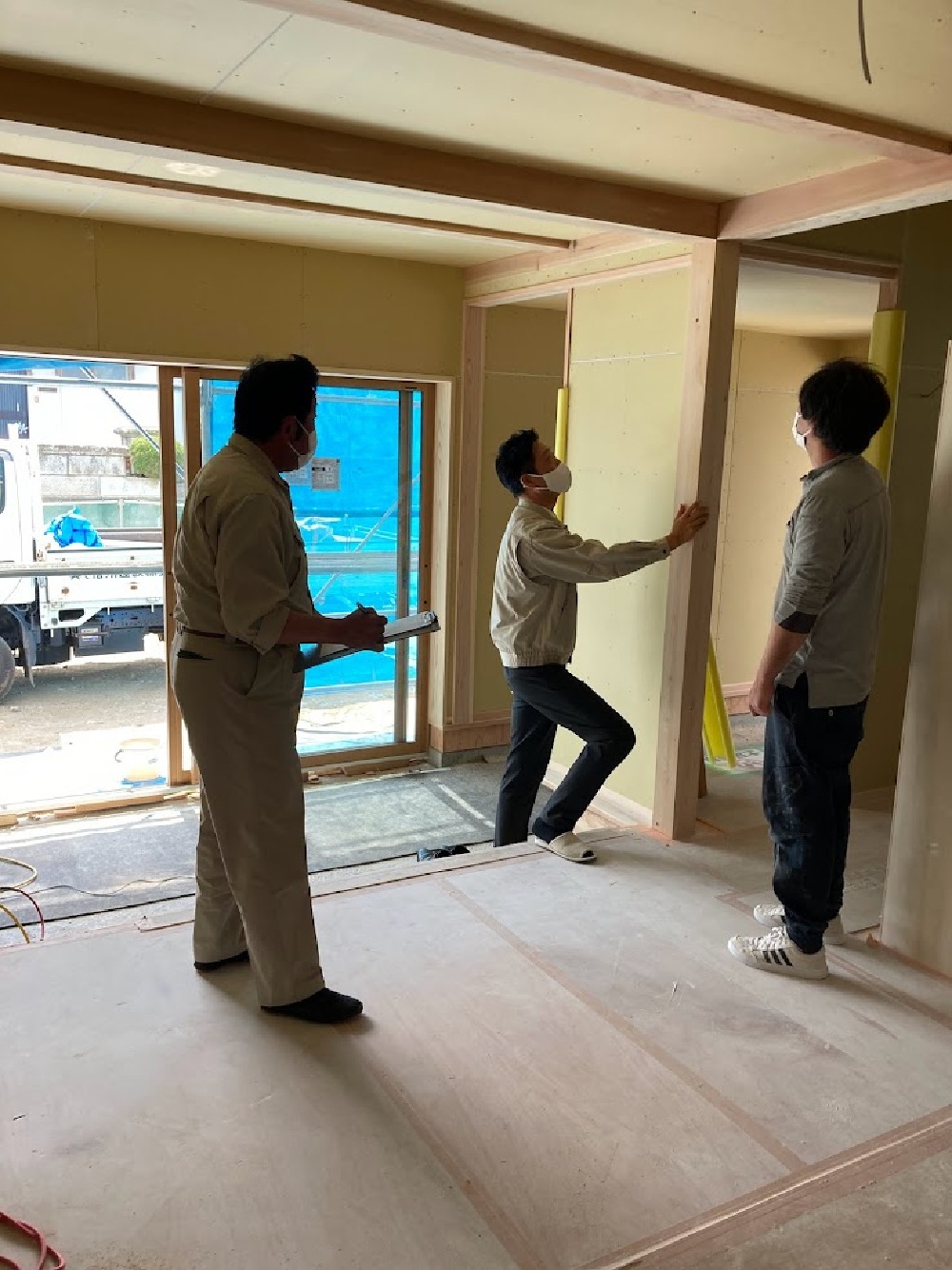

木工事完了検査

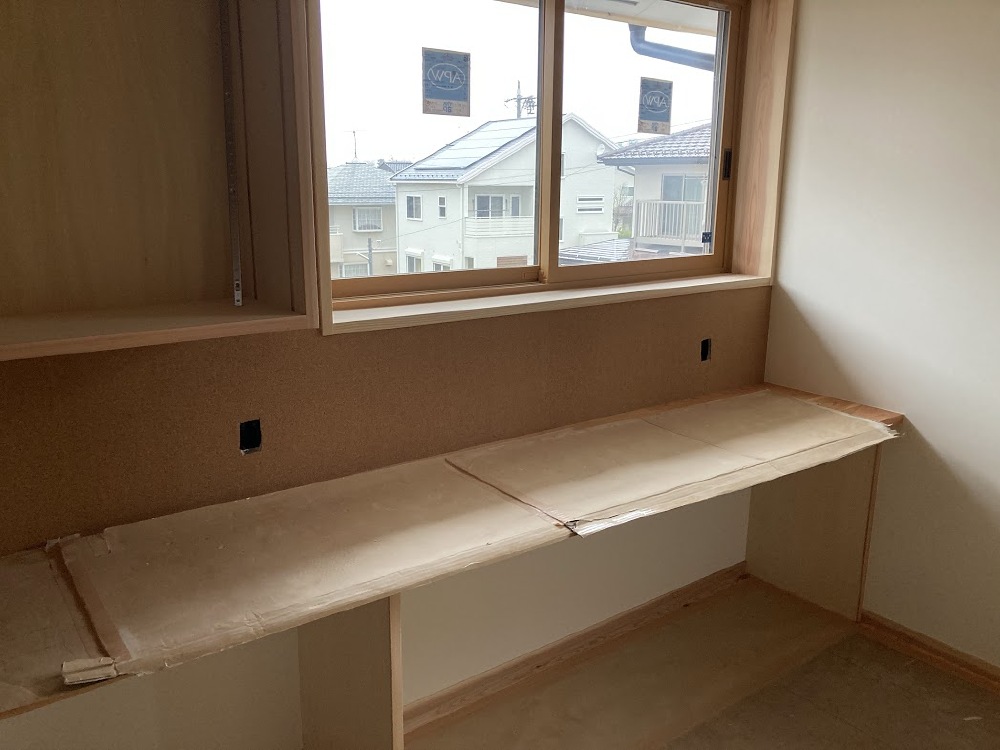

木工事完了検査

残り造作家具の棚板の加工となり、本日中嶋社長立ち合いで木工事完了検査を行いました。

48. 2022年04月15日

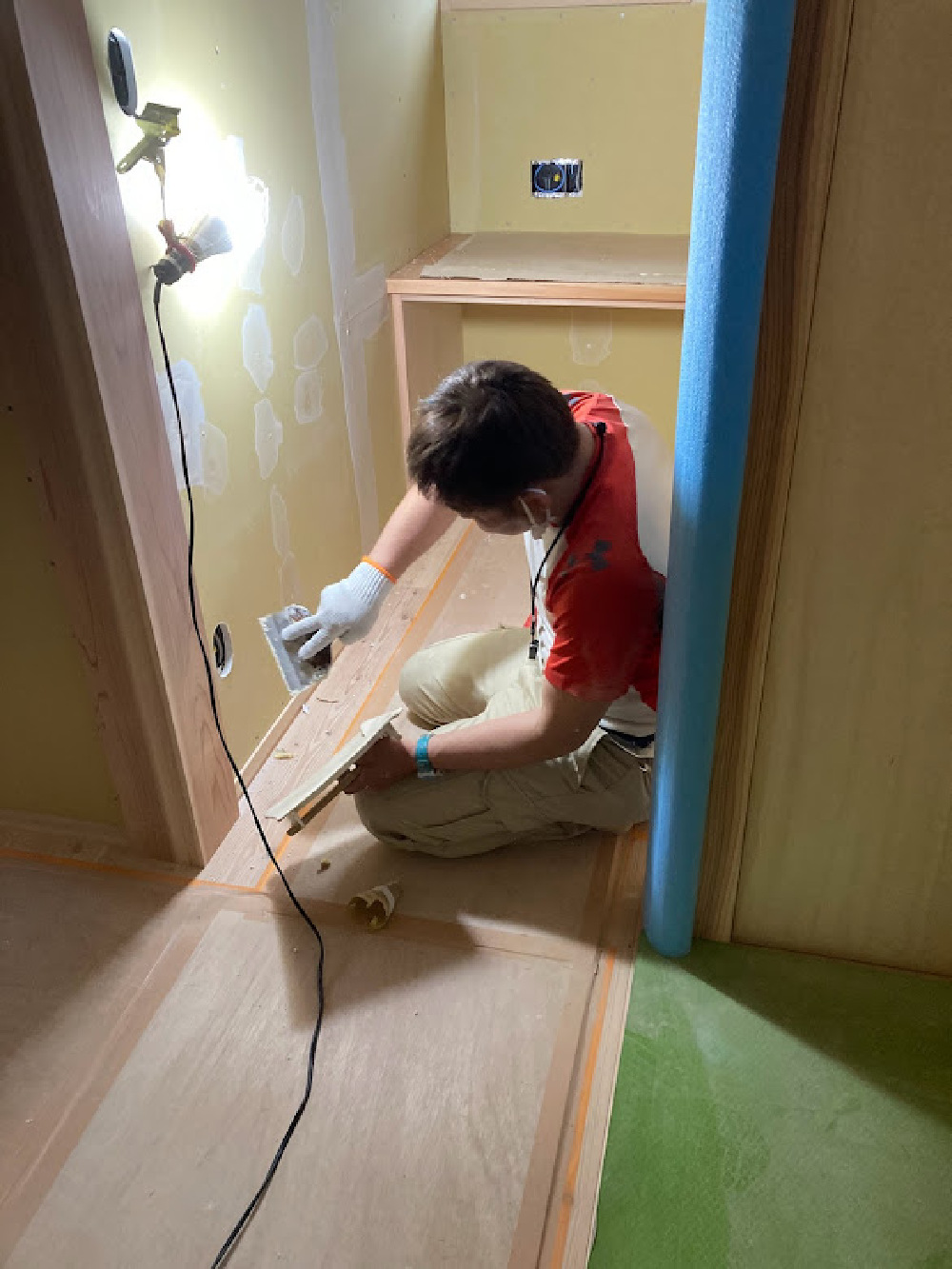

内装工事開始

内装工事開始

本日より内装工事が始まりました。
石膏ボードのビス後とボードのジョイント部分をパテによって平らに仕上げていきます。

49. 2022年04月16日
クロス張り開始

クロス張り開始

下地処理が完了しクロス張りが始まりました。

50. 2022年04月20日
内装工事

内装工事

先週から始まった内装工事が完了しました。クロスが貼り上がると明るく感じます。

51. 2022年04月23日
外部設備工事のまとめ

外部設備工事のまとめ

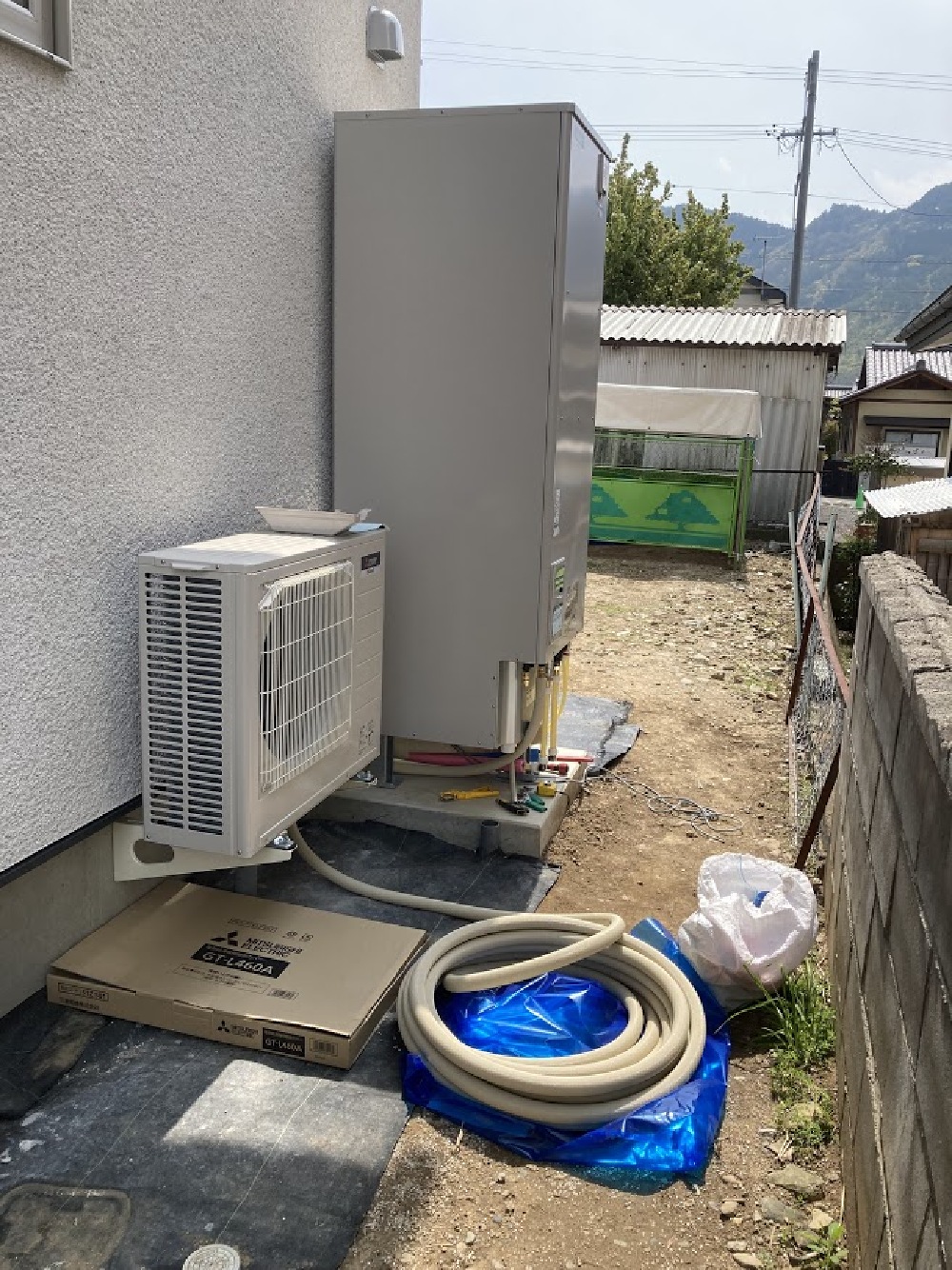

エコキュートの設備配管をまとめています。
来週からは室内の器具付けを始めていきます。

52. 2022年04月25日
システムキッチン据付開始

システムキッチン据付開始

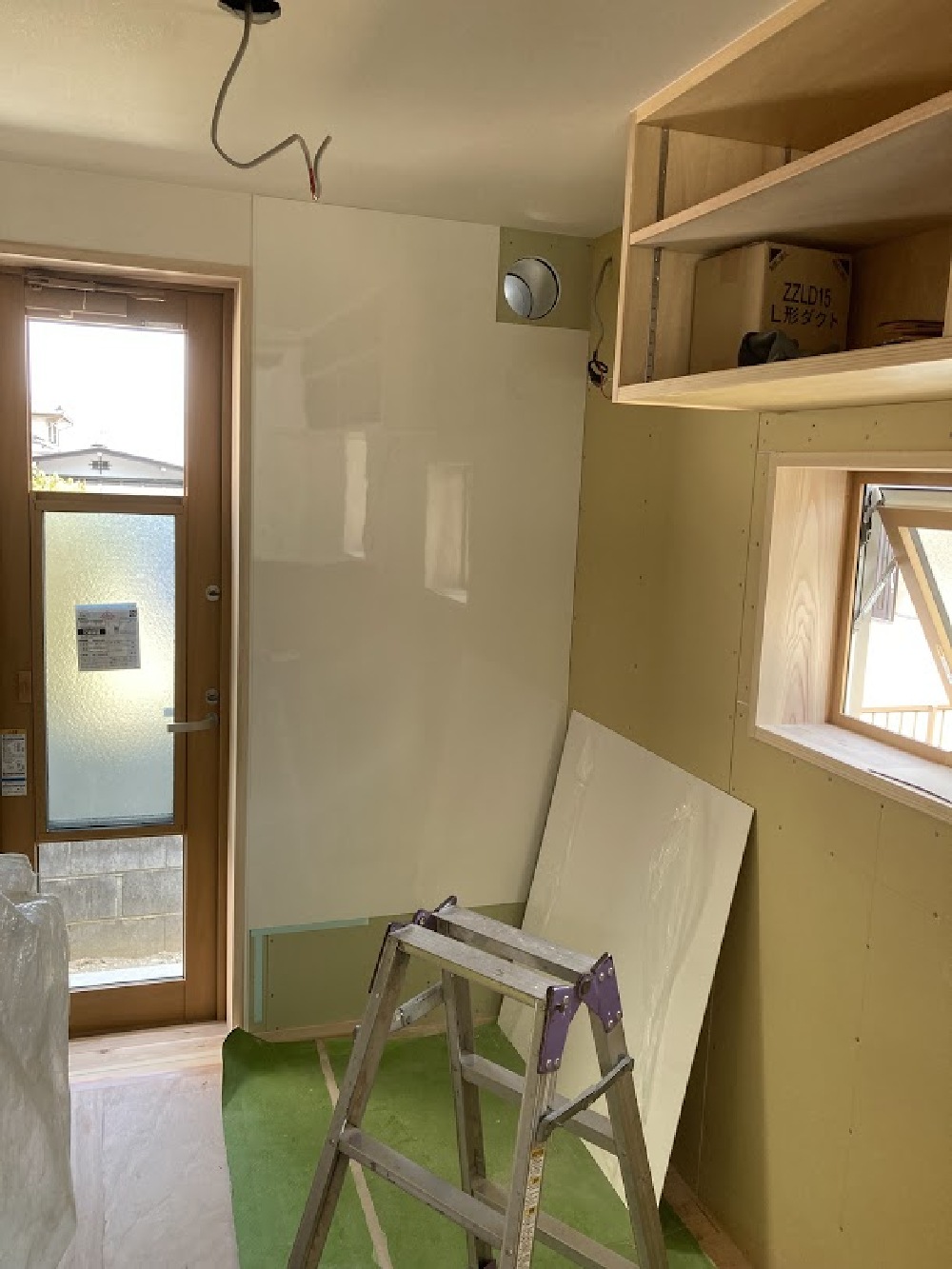

本日システムキッチン部材が現場に納品されて、据付工事が始まりました。
本体設置前に壁のキッチンパネルを施工し、本体を組み上げていきます。

53. 2022年04月26日

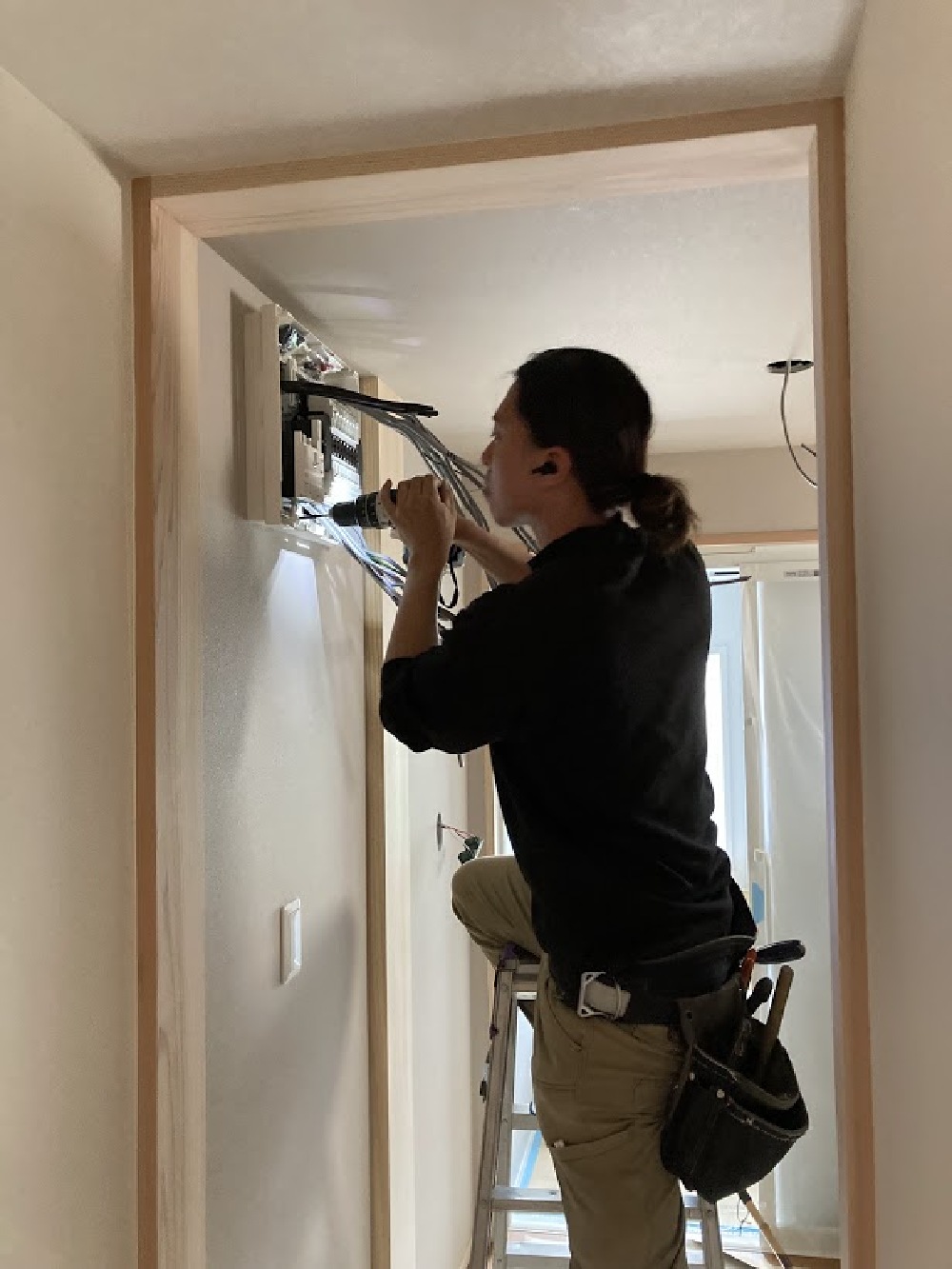

電気仕上げ工事

電気仕上げ工事

電気の仕上げ(器具付け)工事が始まっています。

54. 2022年04月28日

タイル工事進行中

タイル工事進行中

タイル下地を造っています。
玄関ポーチから内部の土間が続くので、下地のモルタルを取るのも大変です。

55. 2022年05月13日
電気工事完了

電気工事完了

欠品していた照明器具が揃い取付が完了し、電気工事が終了しました。

56. 2022年05月18日
完成検査

完成検査

中嶋社長立ち合いで完成検査を行いました。

57. 2022年05月19日

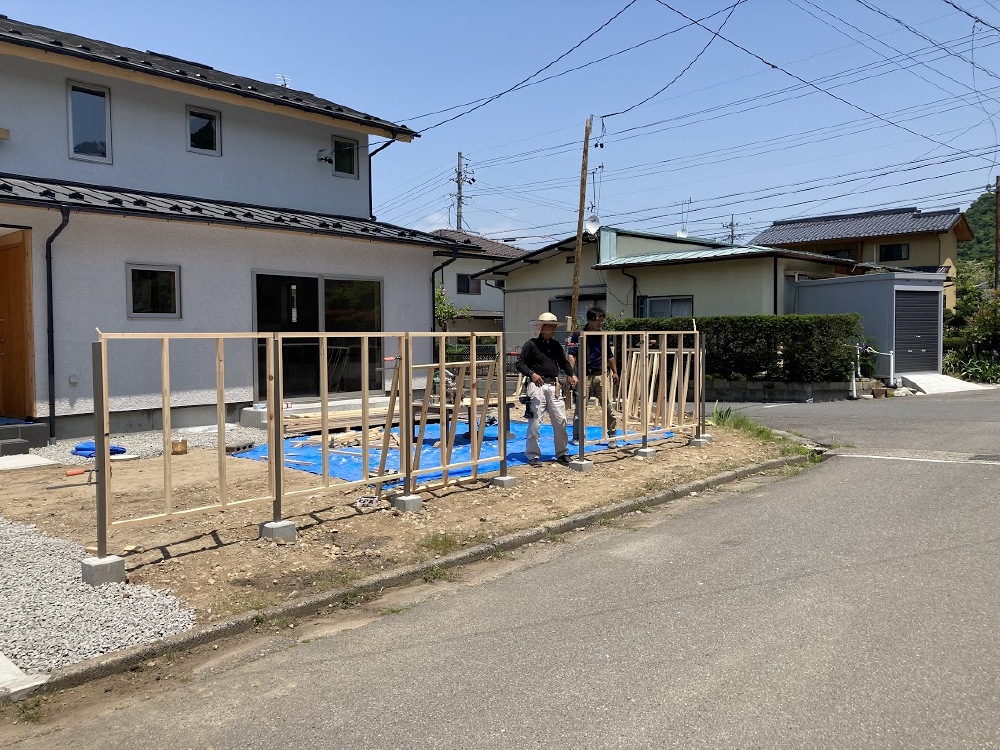

外構工事

外構工事

最後に残っていた外構工事の、板塀工事が始まりました。
支柱の間に木曽桧を使用した材木を使いフレームを取り付けていきます。そこに目隠しとなる様に加工され塗装がすんだ板材を張っていきます。

58. 2022年05月20日

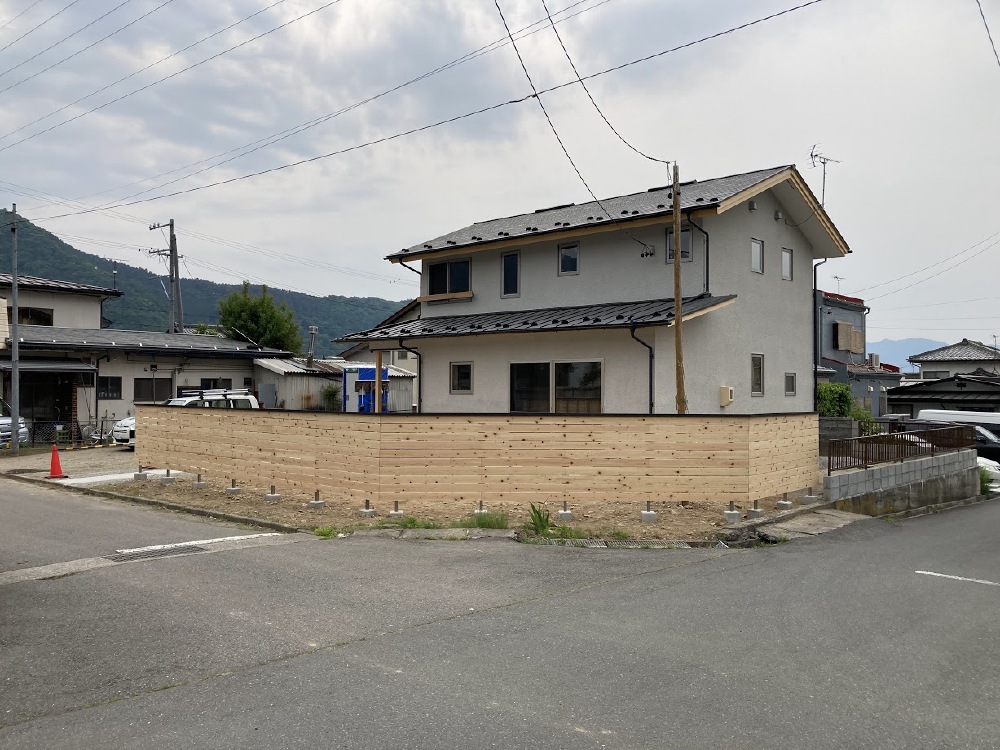

板塀完成

板塀完成

昨日より施工していた板塀が完成しました!

59. 2022年06月09日
内観

内観

土間と一体になったリビングに仕上がりました。

60. 2022年06月11日
お世話になりました

お世話になりました

コロナ禍の中での建築でした、現場での打合せを重ねながら建物を完成させていただきました。
出来上がった建物にお住い頂きながら、ご家族で新しい歴史と思い出を刻んでいって頂きたいと思います。
