家族が暮らしやすい家

上田市 新築 M様

目的別にみる|新築

物件データ

住所上田市吉田
構造木造2階建て
工法外張り断熱工法
県産材土台木曽檜
県産材柱木曽檜
県産材梁県産材杉
延べ床面積133.73(40.37㎡)
現場監督堀内義彦
設計コンセプト広々としたLDKのスペースに和室も連続させて、ご家族が集える空間となっています。ご両親の寝室を1階に計画する事で、将来の2世帯住宅も見据えています。設計担当:平林 孝

建築中レポート

1. 2019年09月04日
地鎮祭

地鎮祭

既存の住宅の解体工事が終了し、今日は地鎮祭を行いました。
工事完了まで「安全第一」で頑張ります。

2. 2019年09月11日
基礎工事

基礎工事

基礎工事が始まりました。
外周部の捨てコンクリートを打設しています。

3. 2019年09月13日
砕石

砕石

基礎耐圧盤の砕石が転圧されて、外周部の型枠が取り付けられました。

4. 2019年09月18日
鉄筋

鉄筋

基礎鉄筋の配筋を行っています。

5. 2019年09月20日

基礎 コンクリート

基礎 コンクリート

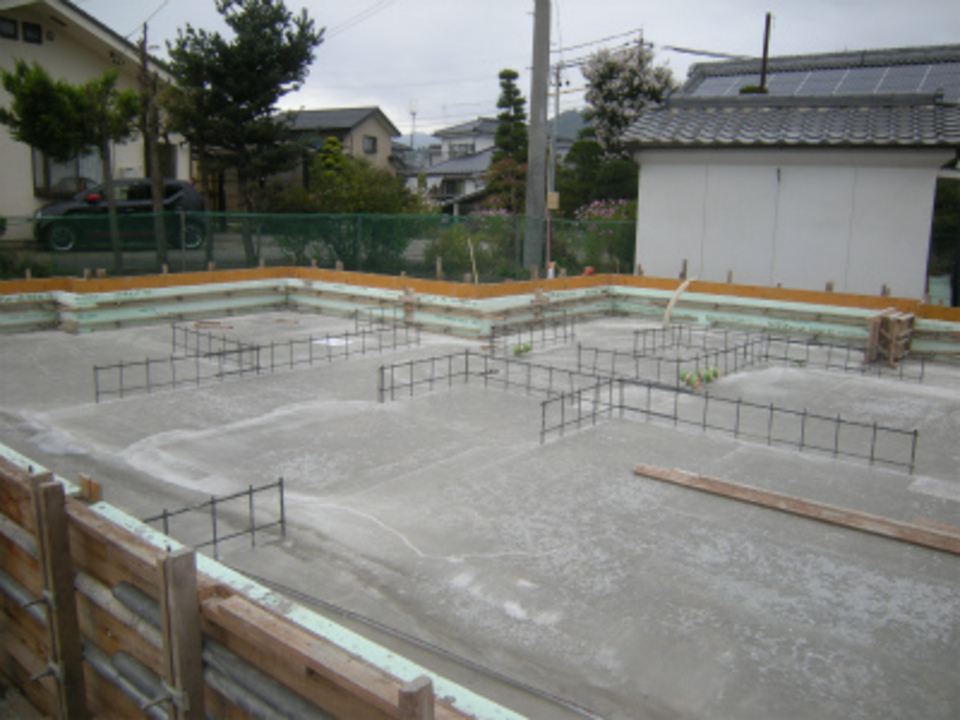

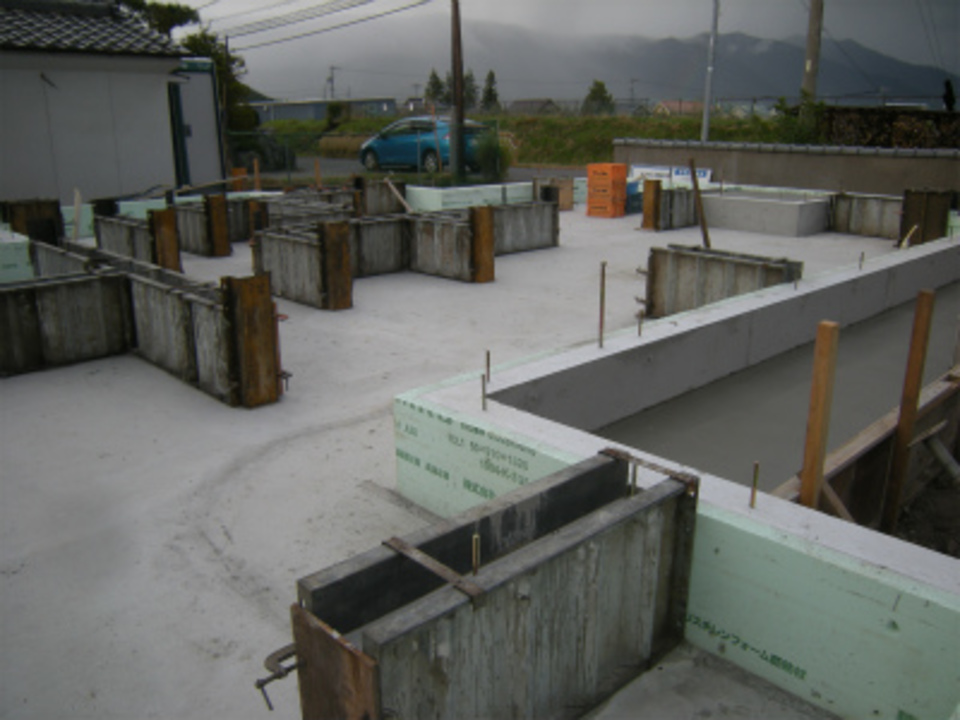

基礎工事が進んでいます。
耐圧盤と外周部立ち上がりのコンクリート打設が終了しました。

6. 2019年09月24日
内部立ち上がり

内部立ち上がり

基礎の内部立ち上がり部分の工事が進んでいます。

7. 2019年09月28日
着工式

着工式

昨日、お客様に弊社までお越し頂き、パートナー業者と顔合わせの着工式を行いました。
パートナー全員、力を合わせて頑張ります。

8. 2019年10月02日

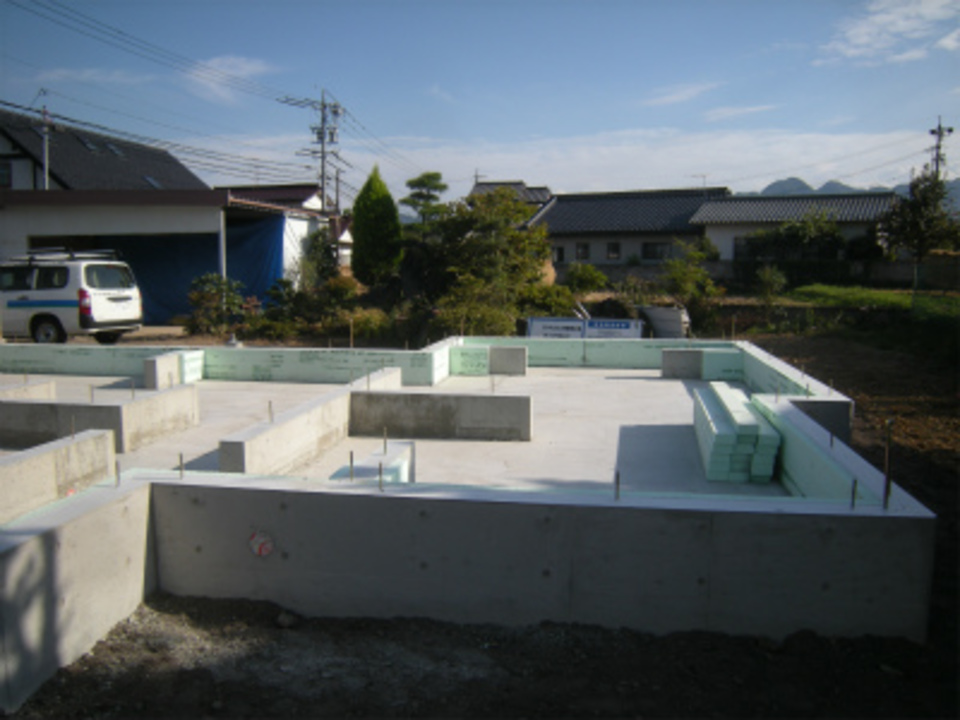

基礎完成

基礎完成

基礎工事が終了しました。
これから外部の給排水の配管工事を行っていきます。

9. 2019年10月04日
給排水設備

給排水設備

外部給排水設備の配管工事が行われています。

10. 2019年10月10日
土台

土台

土台(木曽檜)の据付を行っています。

11. 2019年10月16日
建て方

建て方

大型の台風が通り過ぎました。
おかげさまで、現場は影響を受けずにすみました。

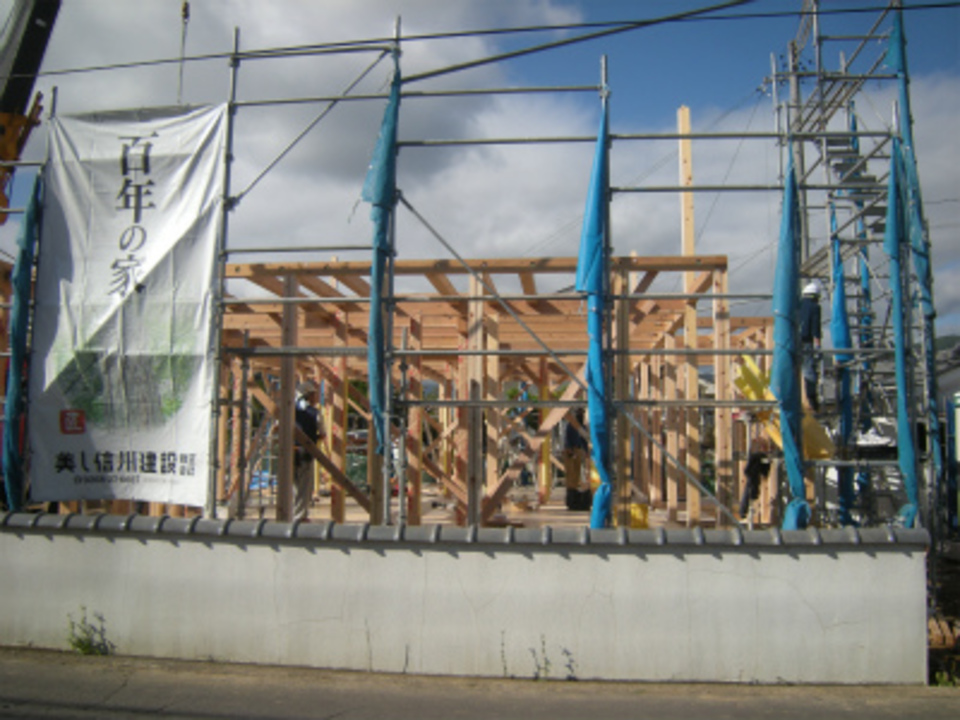

本日は、建て方当日です。天候にも恵まれて、建て方作業が順調に進んでいます。

12. 2019年10月21日
木工事

木工事

建て方が終了し、引き続き大工工事が始まっています。
これからスジカイ・補強金物の取り付けを行っていきます。

13. 2019年10月24日
屋根

屋根

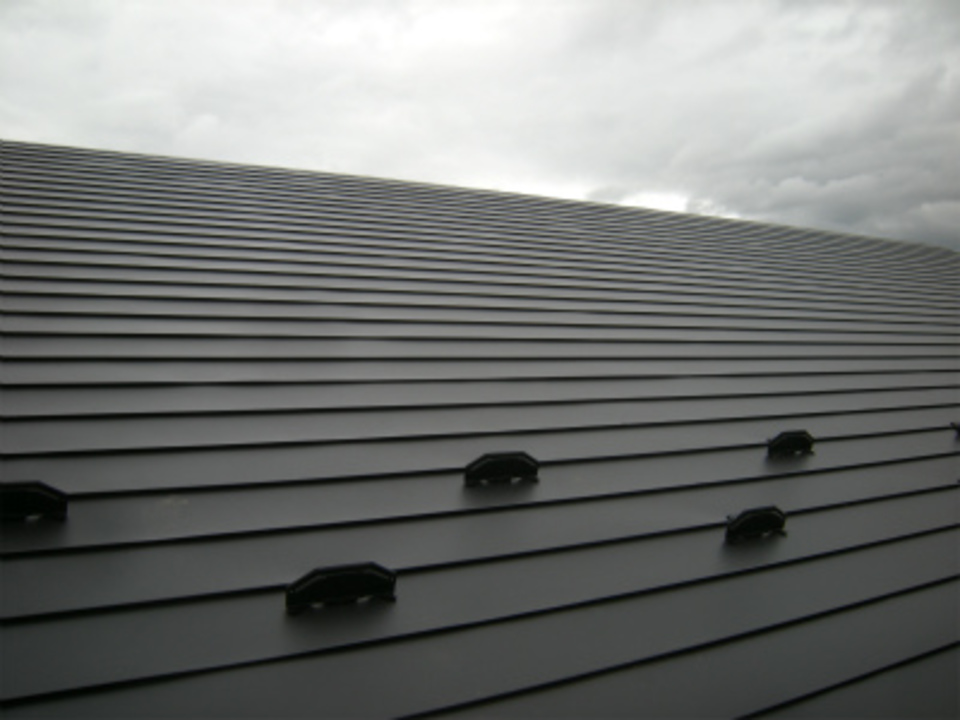

屋根のガルバリウム鋼板横葺きが終了しました。

14. 2019年10月29日
スジカイ

スジカイ

スジカイの取り付けを行っています。

15. 2019年11月01日
断熱

断熱

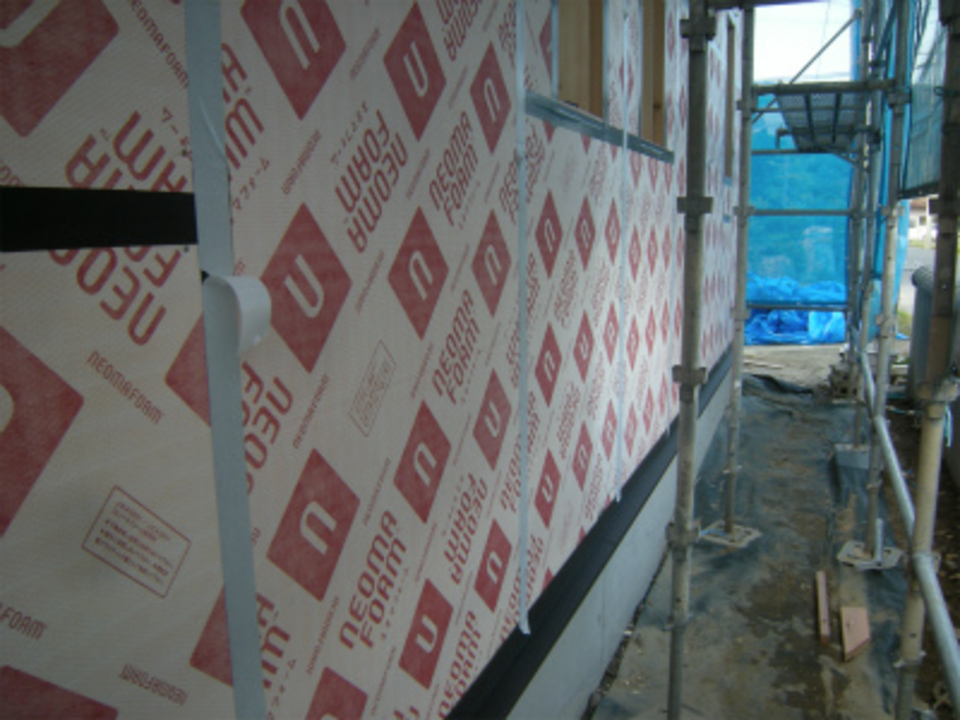

外壁の断熱材、ネオマフォームの取り付けを行っています。

16. 2019年11月06日
窓

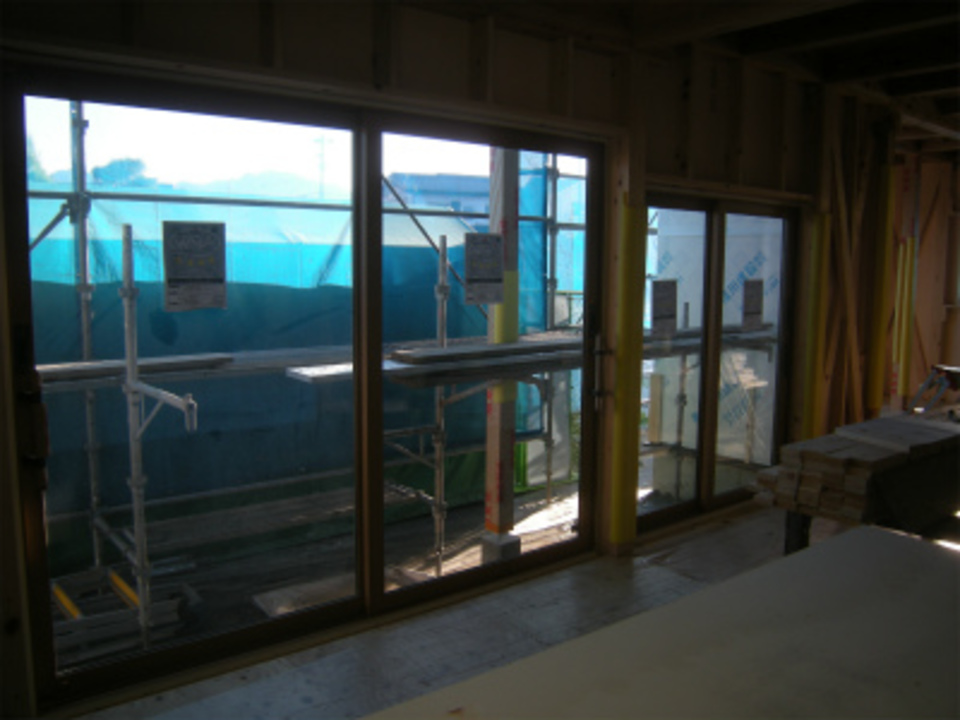

窓のサッシが取り付けられました。

17. 2019年11月09日
外壁

外壁

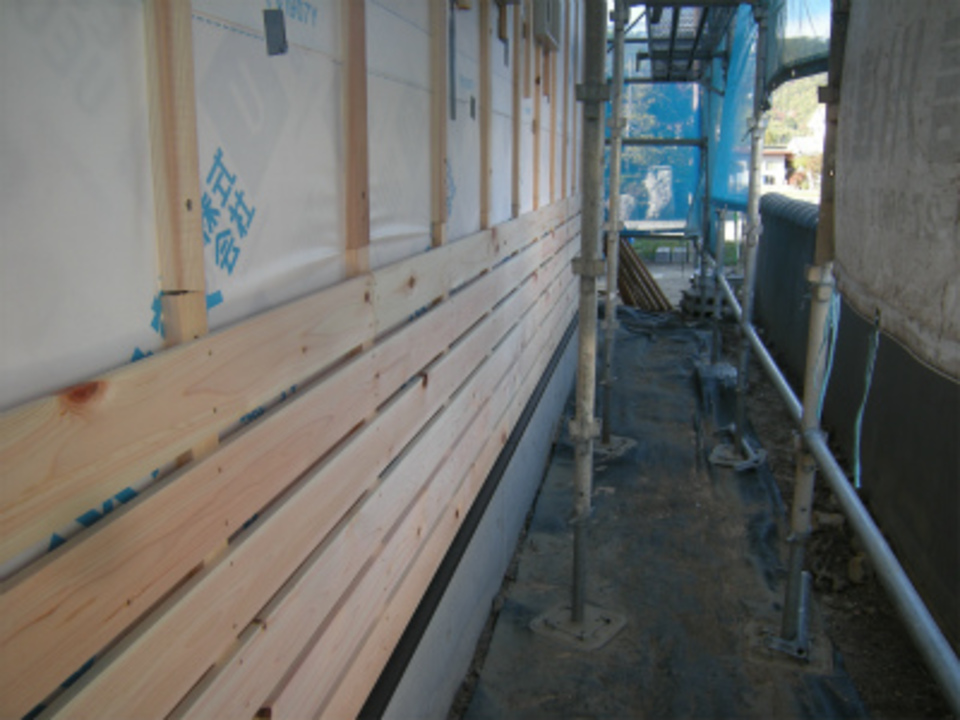

外壁のモルタル下地のラス下取り付けています。

18. 2019年11月13日
軒天

軒天

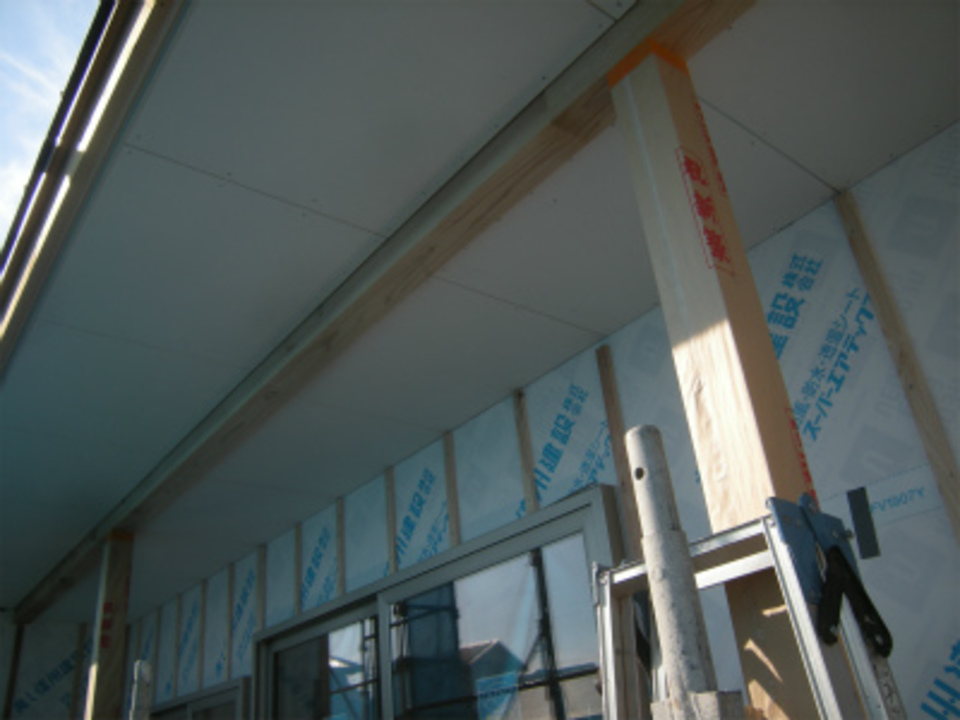

軒天の珪酸カルシウム版が張れました。

19. 2019年11月14日
電気工事

電気工事

電気配線工事を行っています。

20. 2019年11月18日
ユニットバス

ユニットバス

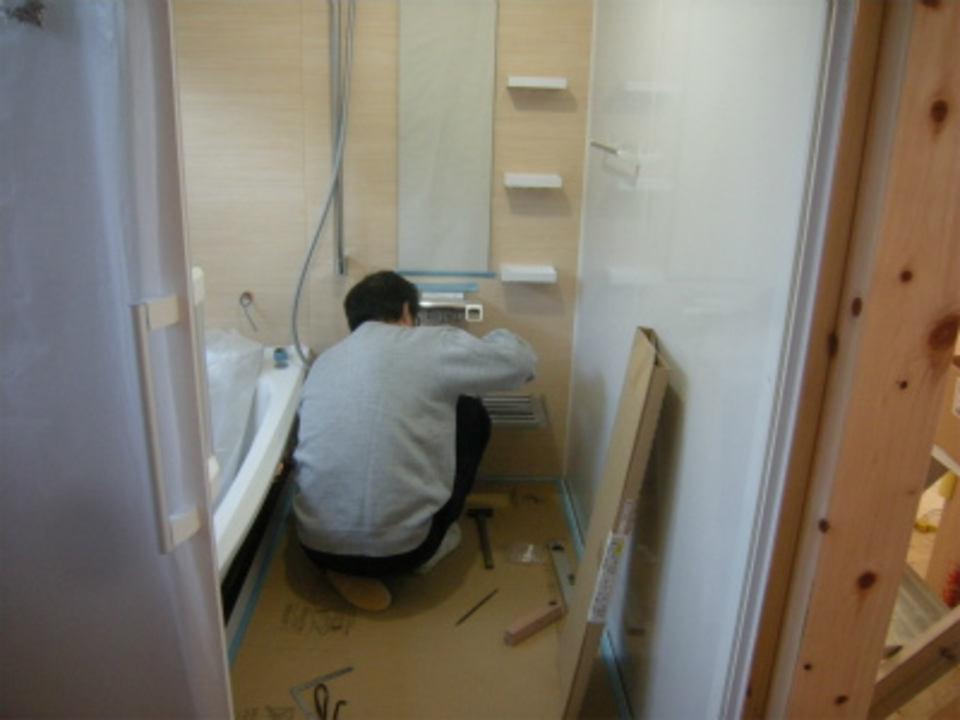

ユニットバスの組立を行っています。

21. 2019年11月22日
左官工事

左官工事

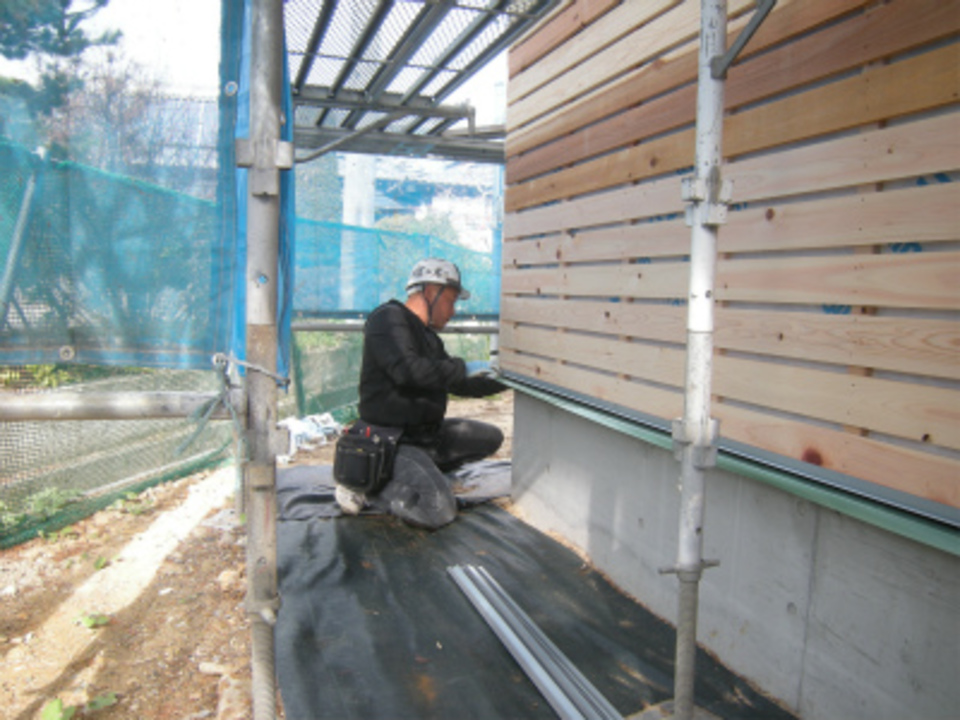

外壁の左官工事が始まりました。
最初に各所の養生を行っています。

22. 2019年11月26日
外壁

外壁

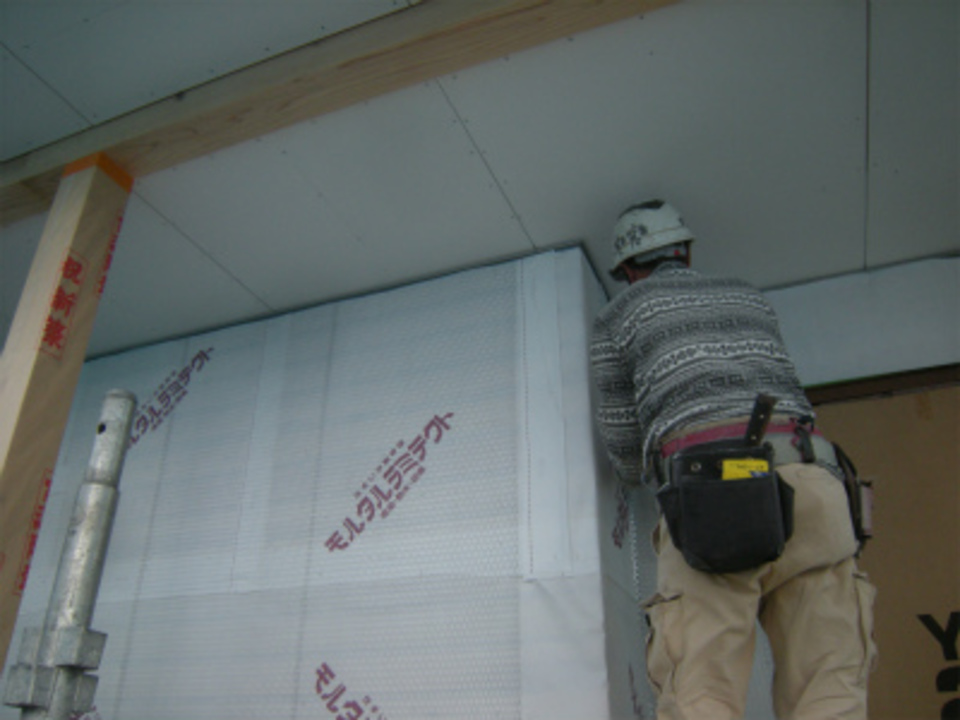

外壁 モルタル下地のラスアミを張っています。

23. 2019年11月28日
天井下地

天井下地

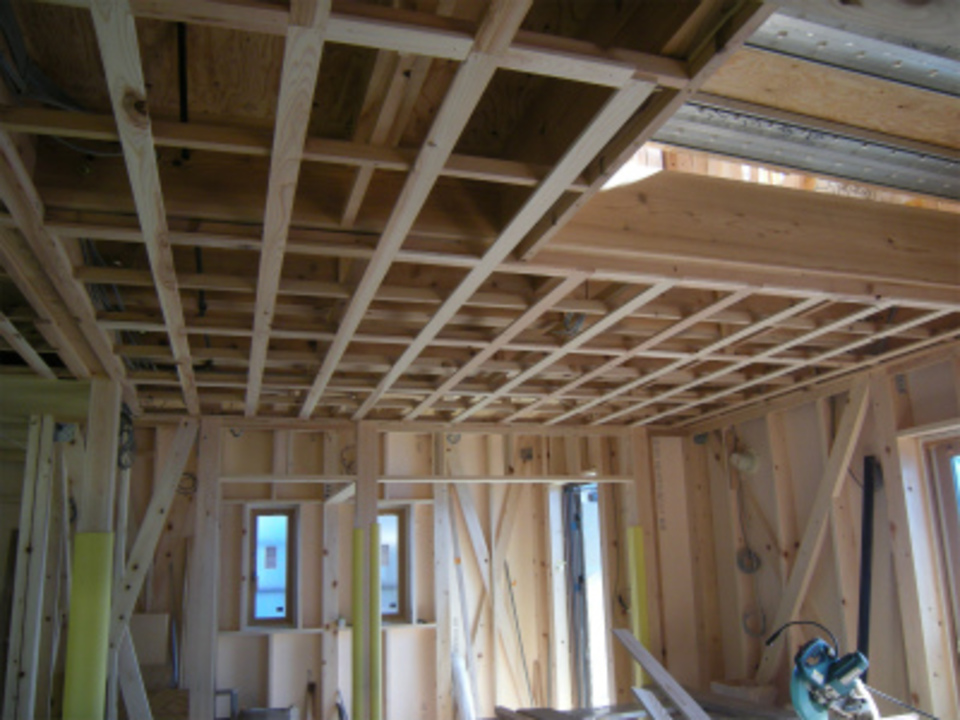

リビングの天井下地を組んでいます。

24. 2019年12月03日
造作

造作

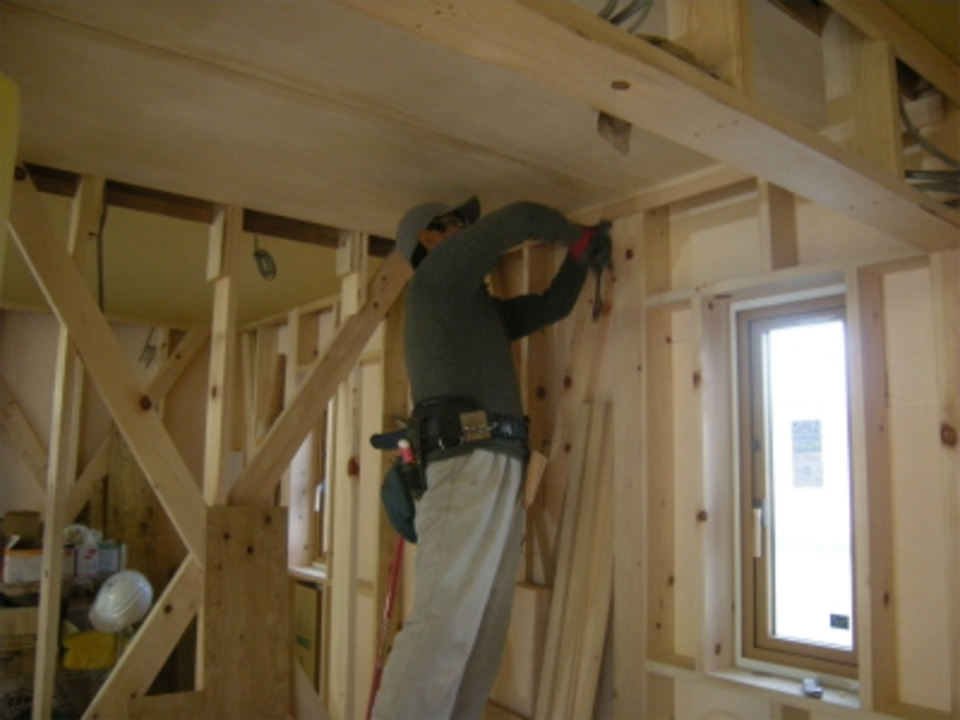

内部の大工造作工事が進んでいます。

25. 2019年12月06日
モルタル

モルタル

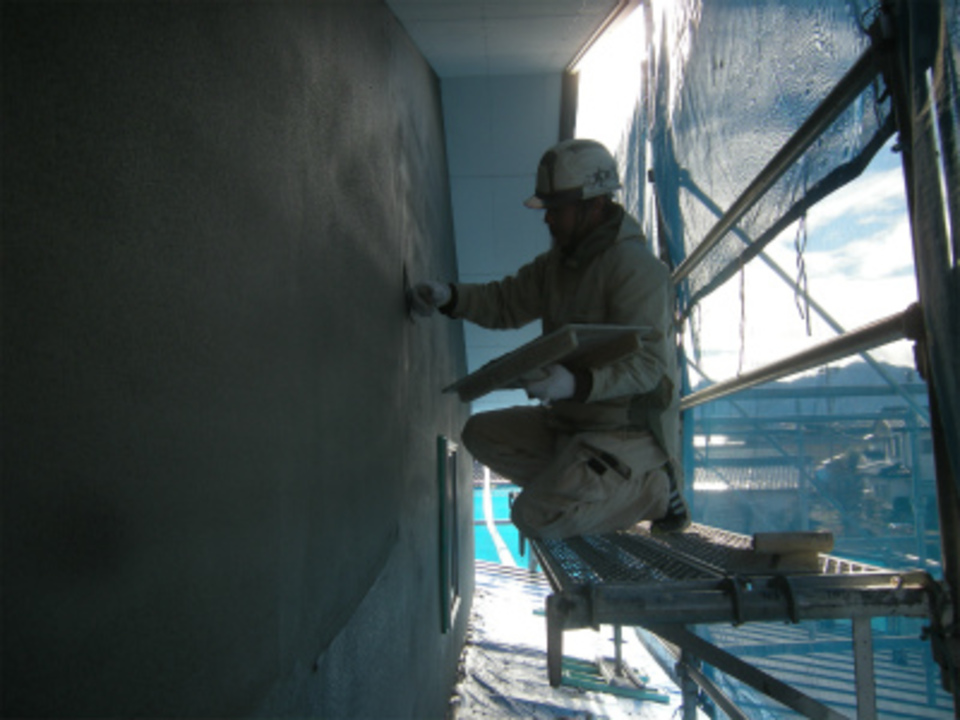

外壁モルタルの仕上塗を行っています。

26. 2019年12月10日
フローリング

フローリング

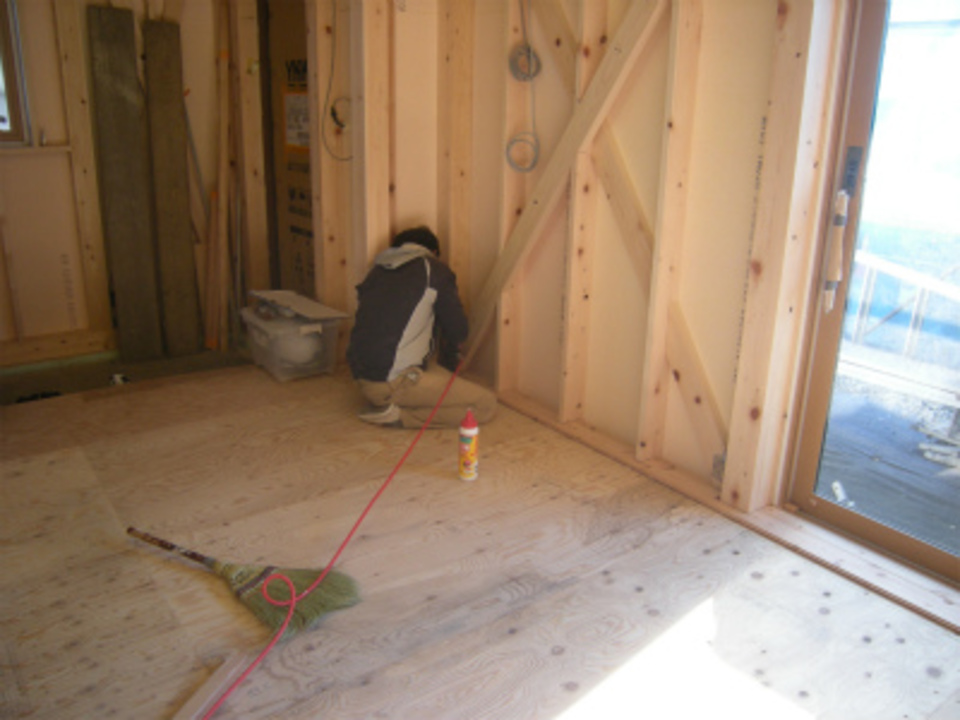

1階の床 フローリング(信州産唐松)張りを行っています。

27. 2019年12月13日
2階造作

2階造作

2階の造作が進んでいます。
壁のボードが張れました。

28. 2019年12月18日
外部塗装

外部塗装

外部塗装工事が始まりました。
軒天部分を施工しています。

29. 2019年12月19日
階段

階段

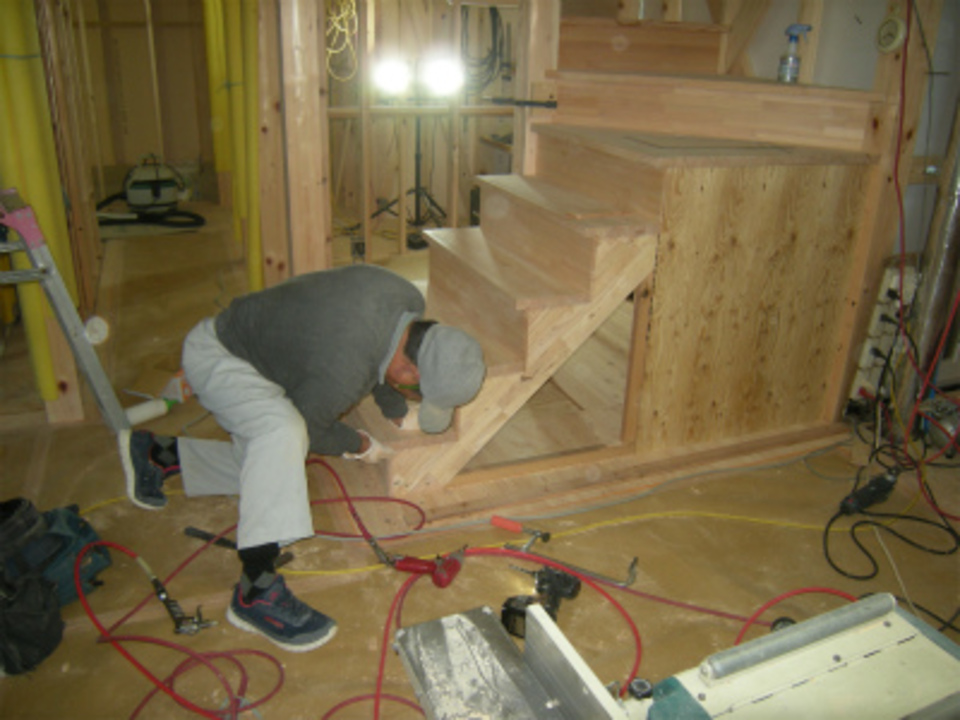

階段の組立を行っています。

30. 2019年12月23日
吹付け塗装

吹付け塗装

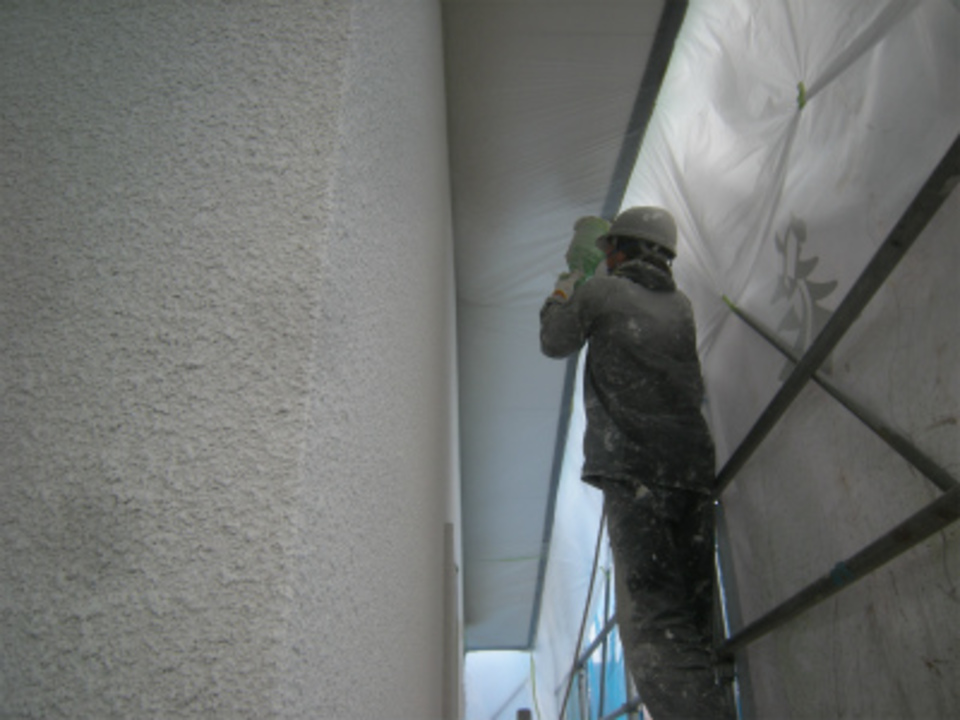

外壁の吹付け塗装工事を行っています。

31. 2019年12月26日
格子

格子

内部吹き抜け部分の格子が取り付けられました。

32. 2020年01月08日
外観

外観

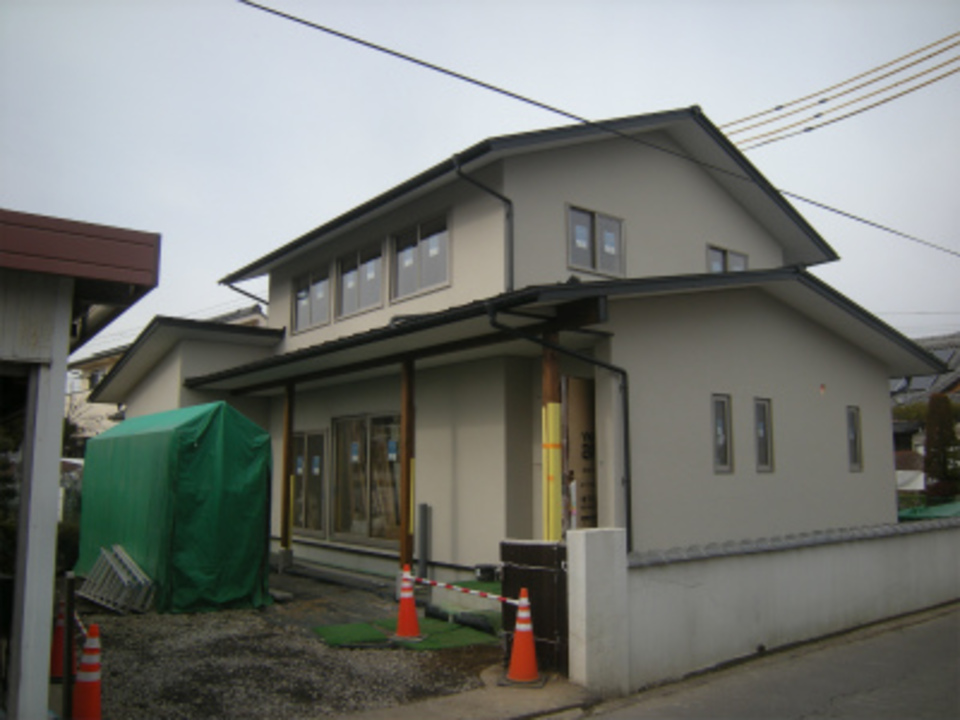

仮設足場が取り外されました。
建物全体の外観が見えるようになりました。

33. 2020年01月11日
天井

天井

和室の天井
杉羽目板が張れました。

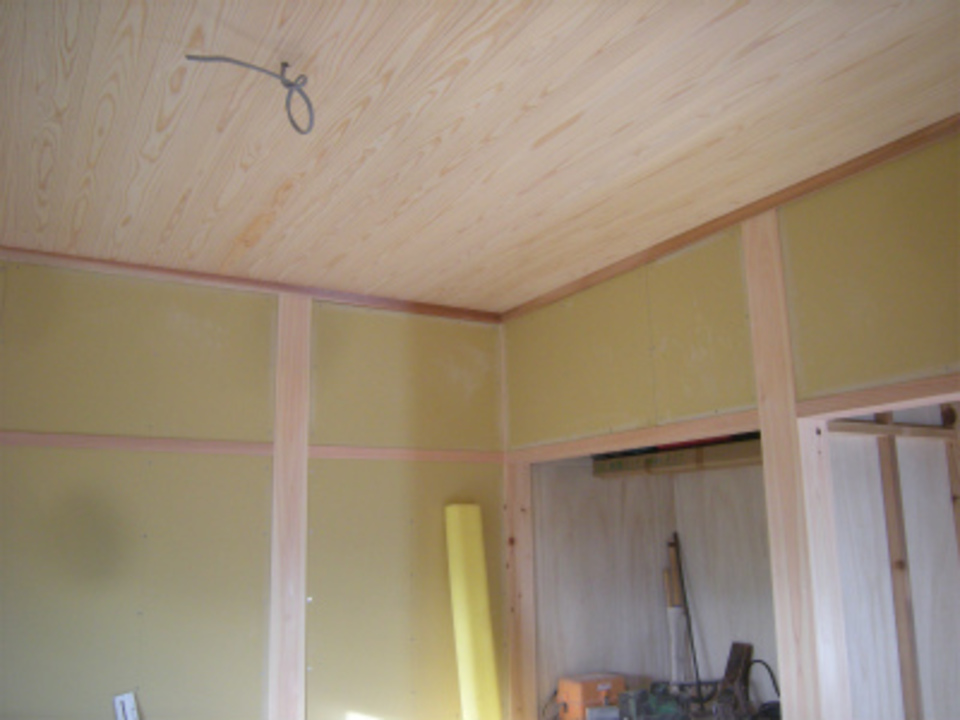

34. 2020年01月15日
木工事検査

木工事検査

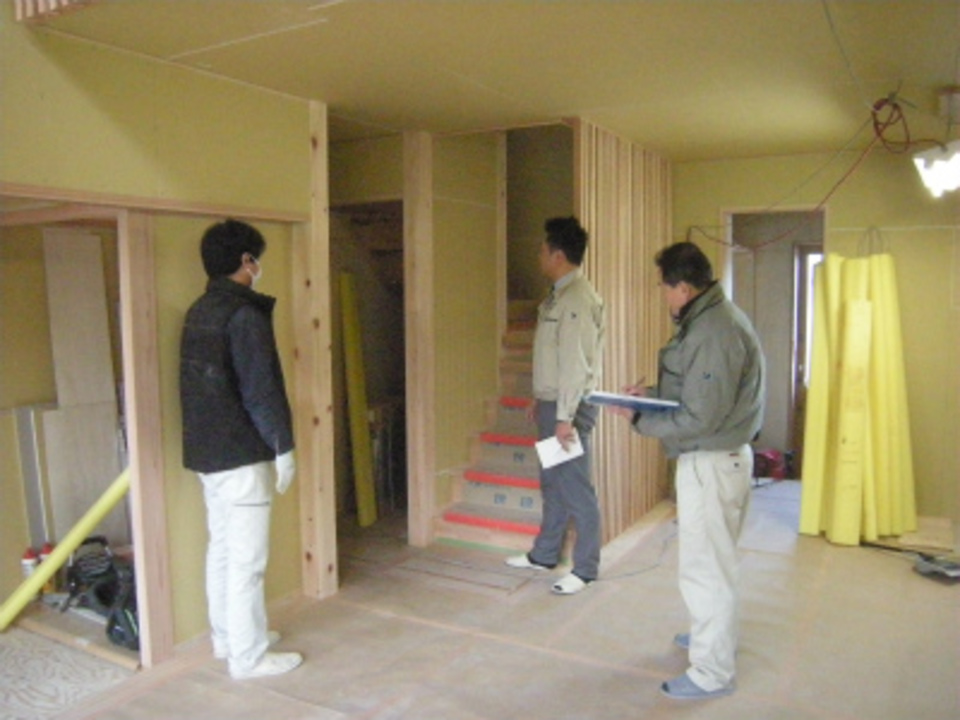

大工造作工事が終了しました。
今日は、社長による木工事完了検査です。
これから内部仕上げ工事になります。

35. 2020年01月17日
内部塗装

内部塗装

大工造作工事が終了し、仕上げ工事が始まりました。
内部塗装工事を行っています。

36. 2020年01月22日
タイル工事

タイル工事

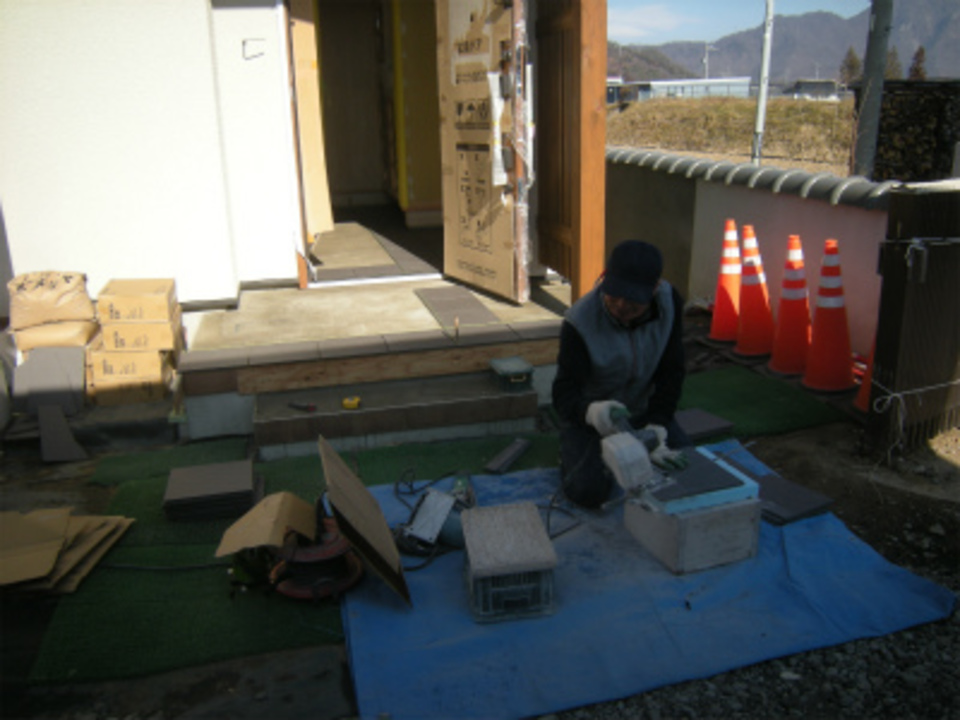

玄関床のタイル工事を行っています。

37. 2020年01月25日
内部壁

内部壁

内部壁
珪藻土塗りの下地処理を行っています。

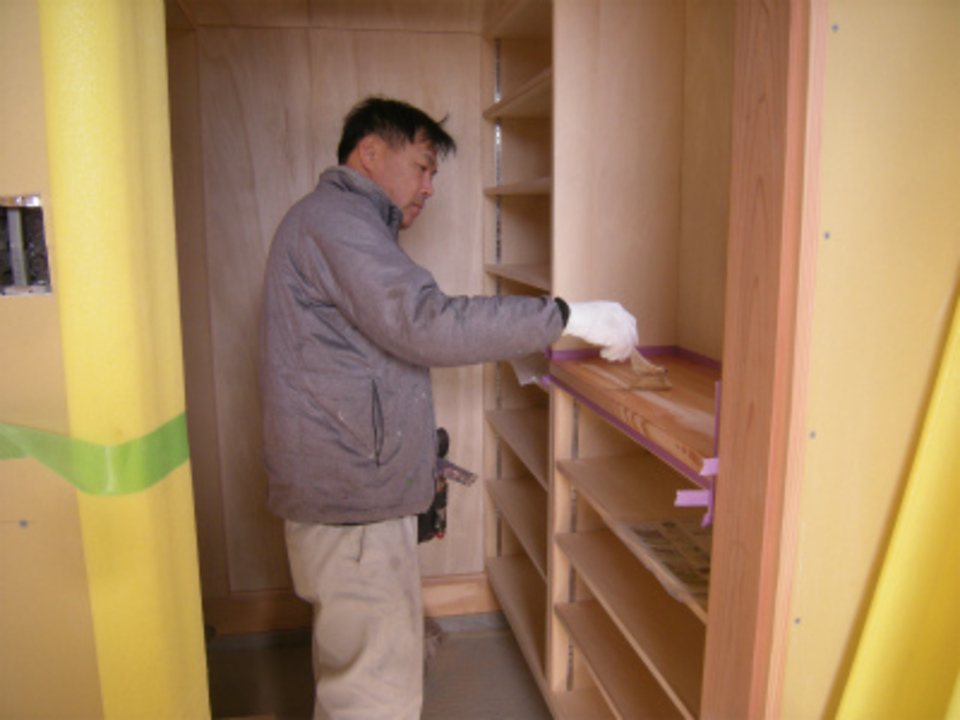

38. 2020年01月28日
内部壁仕上げ

内部壁仕上げ

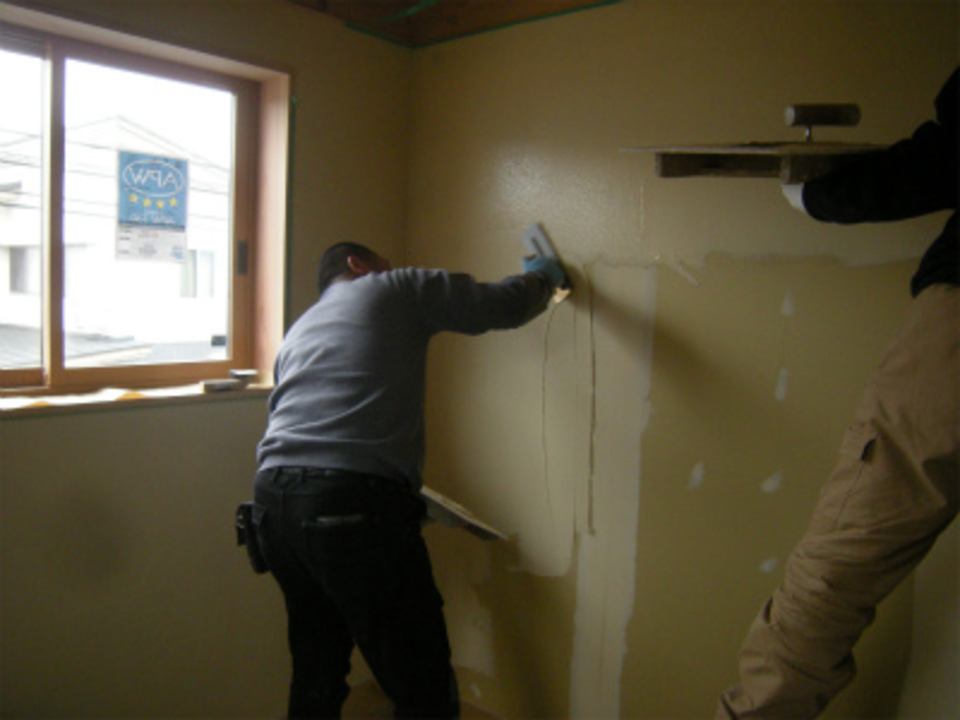

内部壁 珪藻土塗を行っています。

39. 2020年01月31日
外構

外構

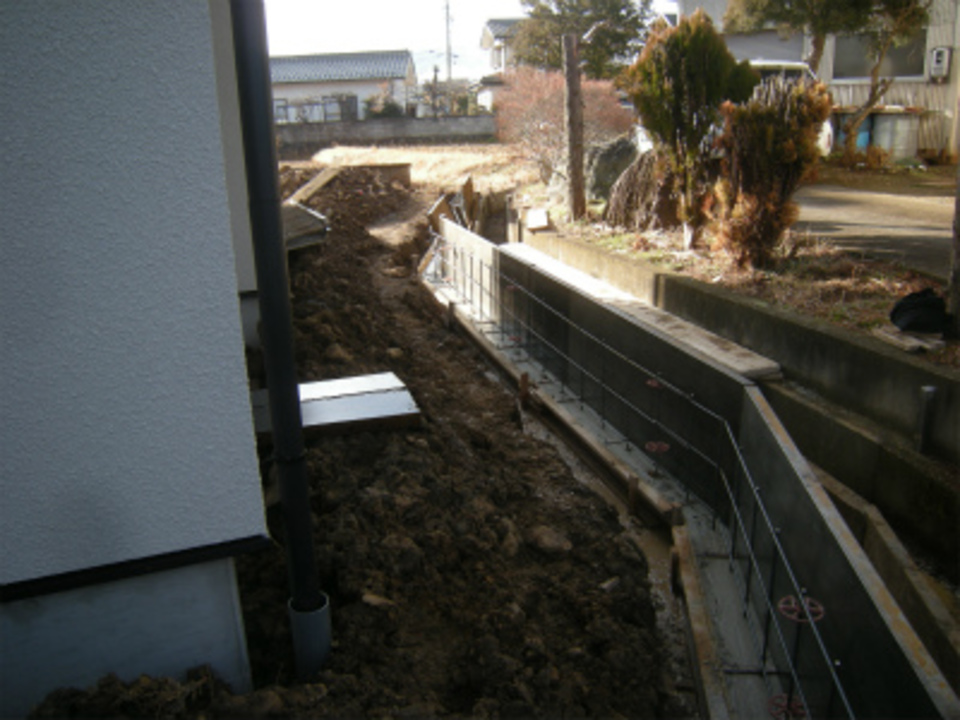

敷地の外周部 U字溝横のよう壁工事が始まりました。

40. 2020年02月04日
建具

建具

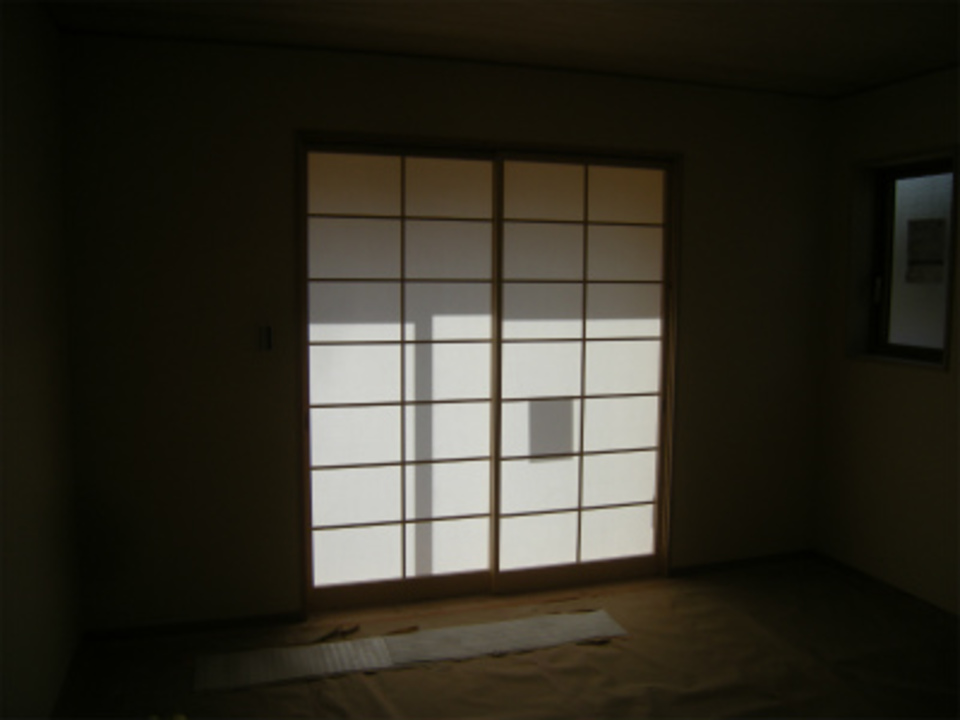

建具が吊り込まれました。
寝室の障子です。

41. 2020年02月06日
キッチン

キッチン

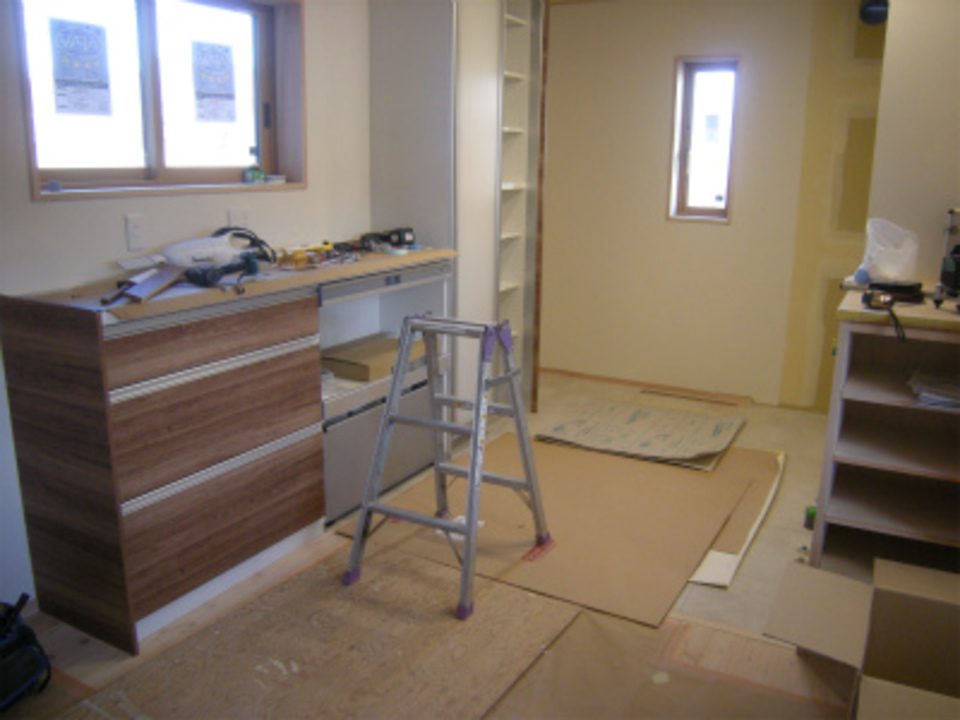

システムキッチンの組立を行っています。

42. 2020年02月10日
トイレ

トイレ

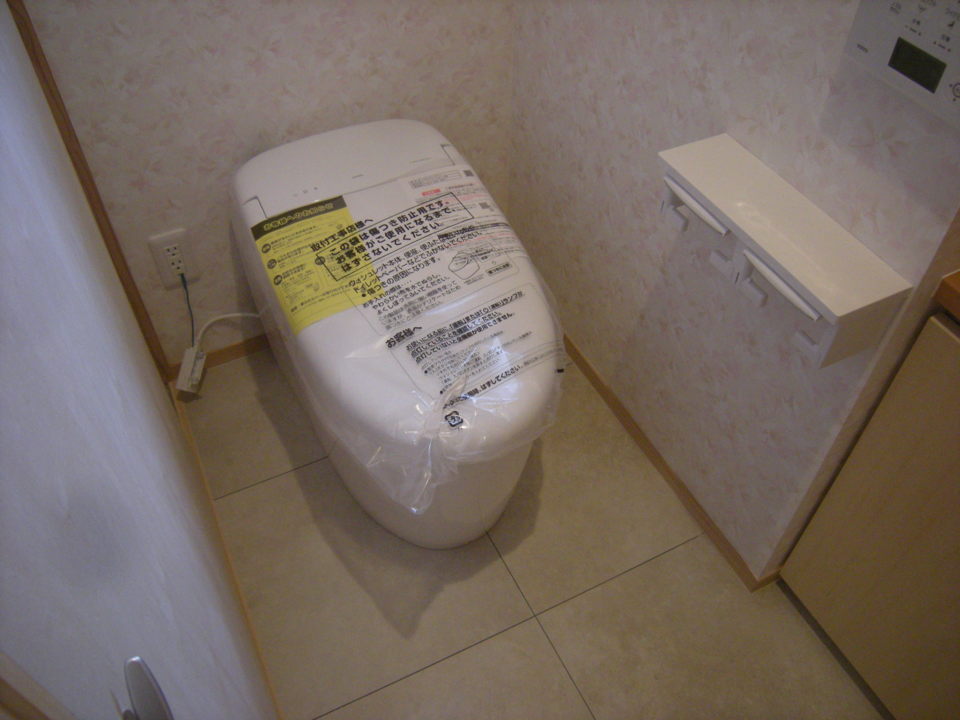

トイレに便器が取り付けられました。

43. 2020年02月14日
完成検査

完成検査

現場工事がすべて終了しました。
今日は、社長による完成時自社検査を行っています。

44. 2020年02月15日
内観

内観

長野県産の上質な木材、桧、杉、唐松をふんだんに使用した室内は、温かみがありどこか懐かしくもあり落ち着いた雰囲気となっています。吹抜けがあり、1階と2階の空間に繋がりが生まれ、将来二世帯住宅になってもご家族の絆を感じられる間取りとなっています。

45. 2020年02月15日
外観

外観

建物の高さを抑え、どっしりとした安定感のある外観となっています。南に設けた1階の下屋は、季節によって太陽の日差しを調整してくれる役目があります。

46. 2020年02月19日
ホルムアルデヒド検査

ホルムアルデヒド検査

本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。M様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!(亜紀子)

47. 2020年02月20日
お引渡式

お引渡式

お引渡式を行いました。「丁寧に造っていただいた家を、末長く大事にしたいと思います」とM様。長い間大変お世話になりました。こちらこそ末永いお付き合いをお願い致します。ありがとうございました。(中村)

48. 2020年02月20日
お世話になりました

お世話になりました

昨年9月に工事を開始してから今日まで、工事が順調に進み本日お引き渡しになりました。
工事中は大変お世話になりました。
今後とも宜しくお願い致します。
