OMXと快適な暮しを考えた家
上田市 新築 Y様
目的別にみる|新築
物件データ
住所 | 上田市上田 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
システム | OMX全館空調給湯 |
県産材土台 | 木曽檜 |
県産材柱 | 木曽檜 |
県産材梁 | 県産杉 |
現場監督 | 小出 浩之 |
延べ床面積 | 125.86㎡(38.00坪) |
コンセプト | 木造ドミノ住宅810をベースに5人で住まう大きな家です。OMXを搭載し快適な室内環境を造りながら省エネ削減率55%でお財布にも優しい家です。設計担当 高森 喜洋 |
建築中レポート
- 1. 2020年12月15日
-
地祭り
天候に恵まれた中で、地祭り・安全祈願祭を行いました。
Y様これから宜しくお願い致します。
- 2. 2020年12月16日
-

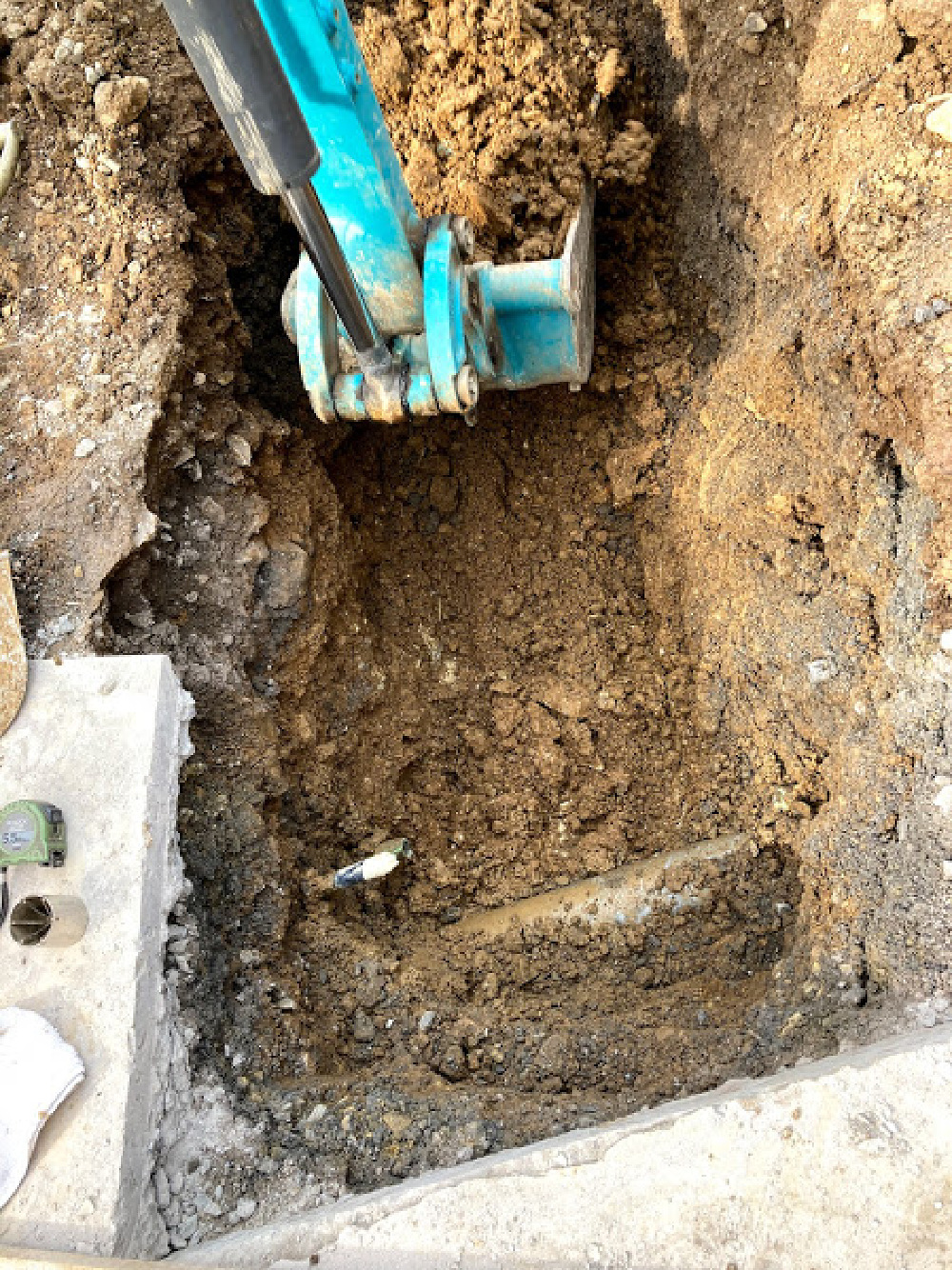

地盤調査
地祭りが終了し、本日地盤調査を行いました。
- 3. 2021年01月08日
-

擁壁工事
昨年暮れより始めました既存石垣積みの撤去が終了し、擁壁の床掘りが完了して砕石が入りました。
- 4. 2021年01月22日
-
擁壁の二次製品搬入

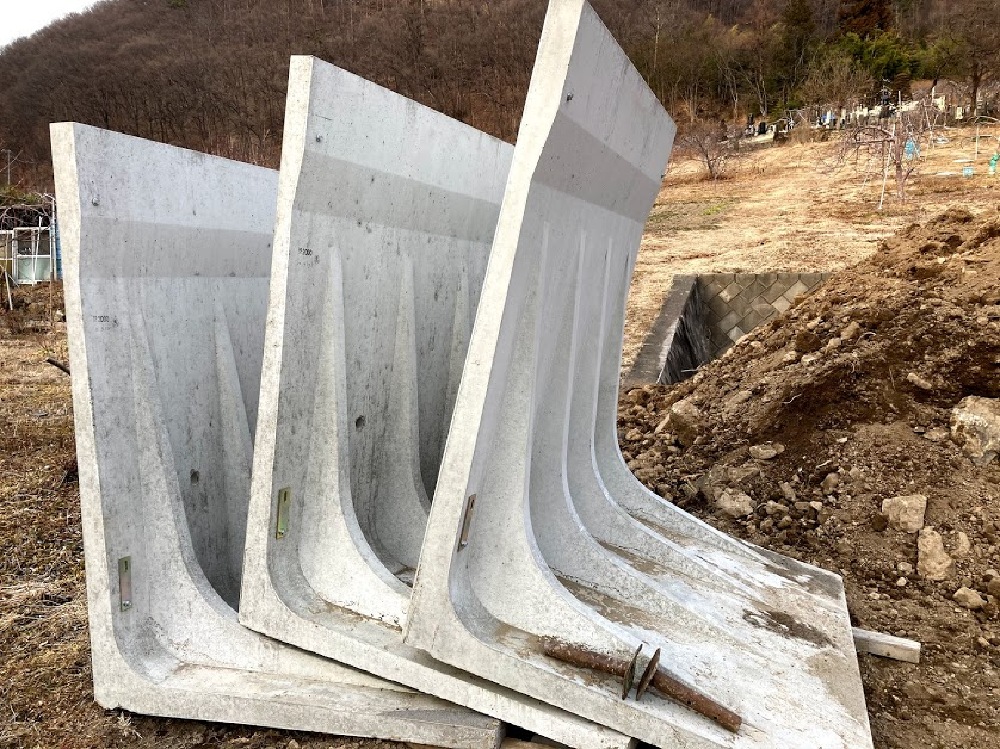

擁壁ベースの養生が終わり、二次製品の搬入が始まりました。
搬入路が狭いため、製品を一個一個運びます。
- 5. 2021年01月23日
-
二次製品の設置
擁壁の設置を進めながら、設置完了した場所から埋戻しを行います。
埋戻しの転圧もしっかりと行いながら埋めていきます。
- 6. 2021年01月27日
-
埋戻し・整地完了

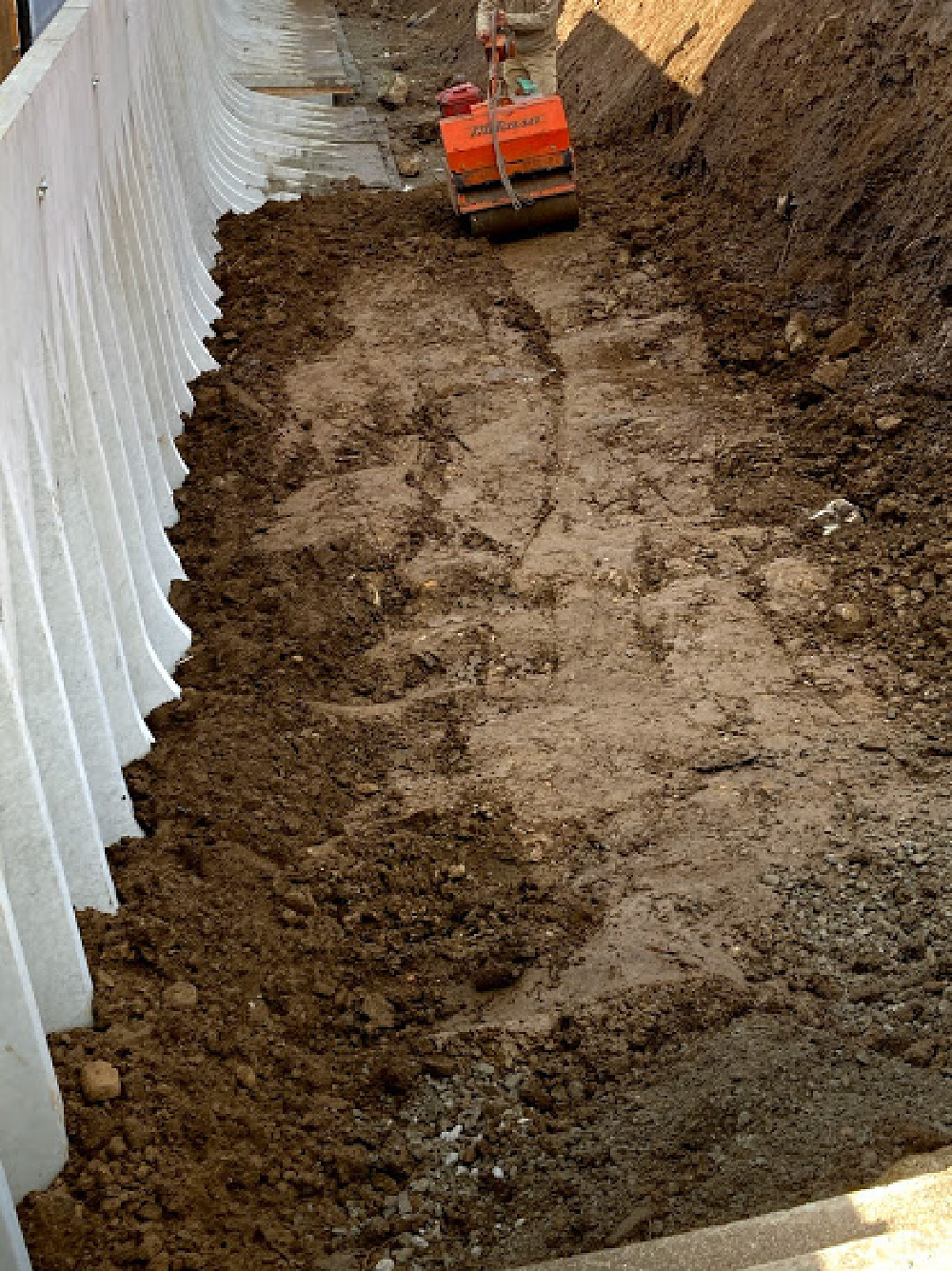

進めていた擁壁工事の埋戻しと整地が完了しました。平らになってみるとこんなに広かったのかな?とビックリです!
- 7. 2021年02月02日
-
桧柱の搬出

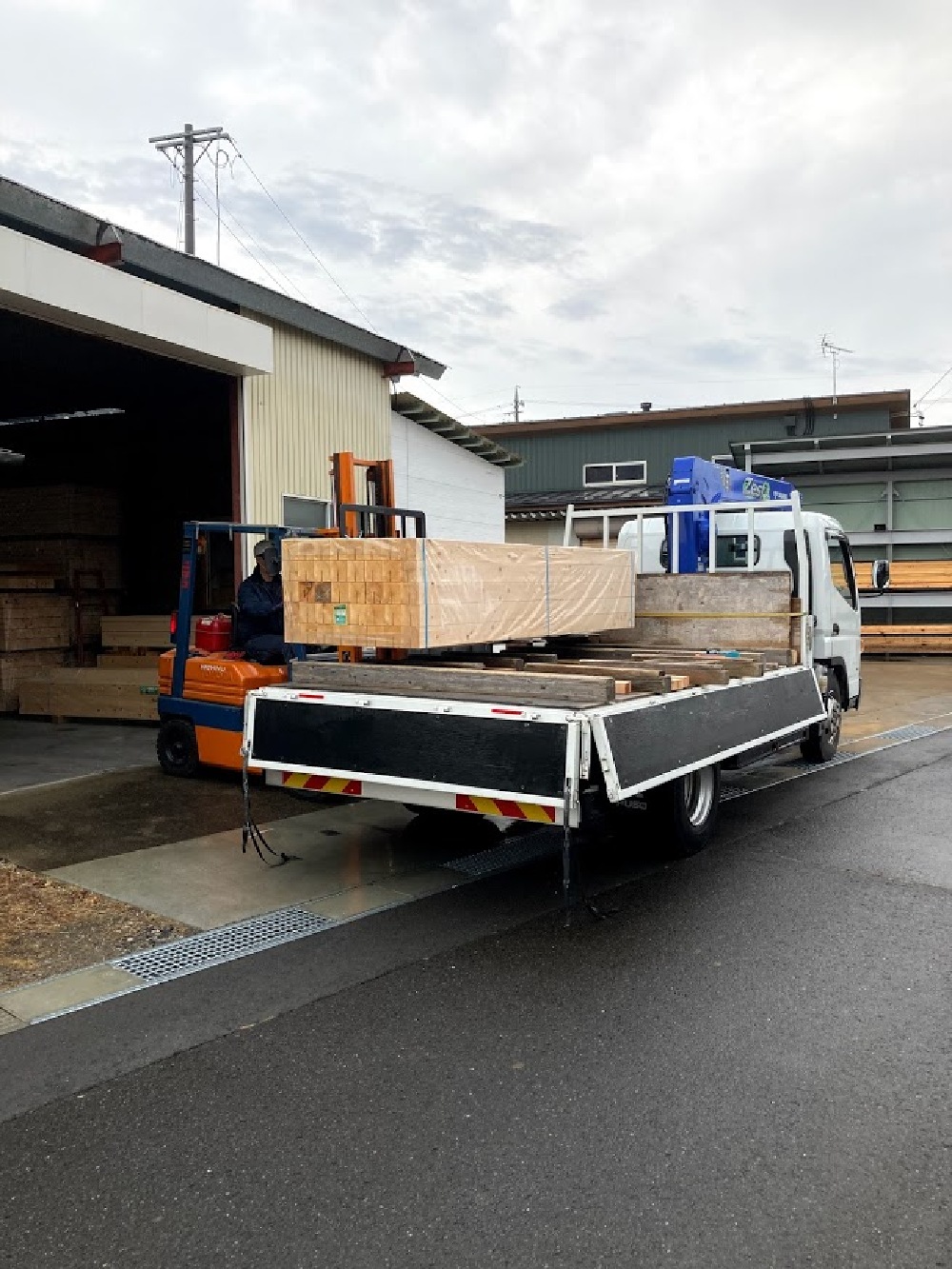

プレカット加工を行う為、倉庫より木曽桧の柱の搬出を行いました。
他の加工材料と一緒に、上越市に有る加工工場に運びます。
- 8. 2021年02月08日
-
基礎工事開始
建物の基礎工事が始まりました。

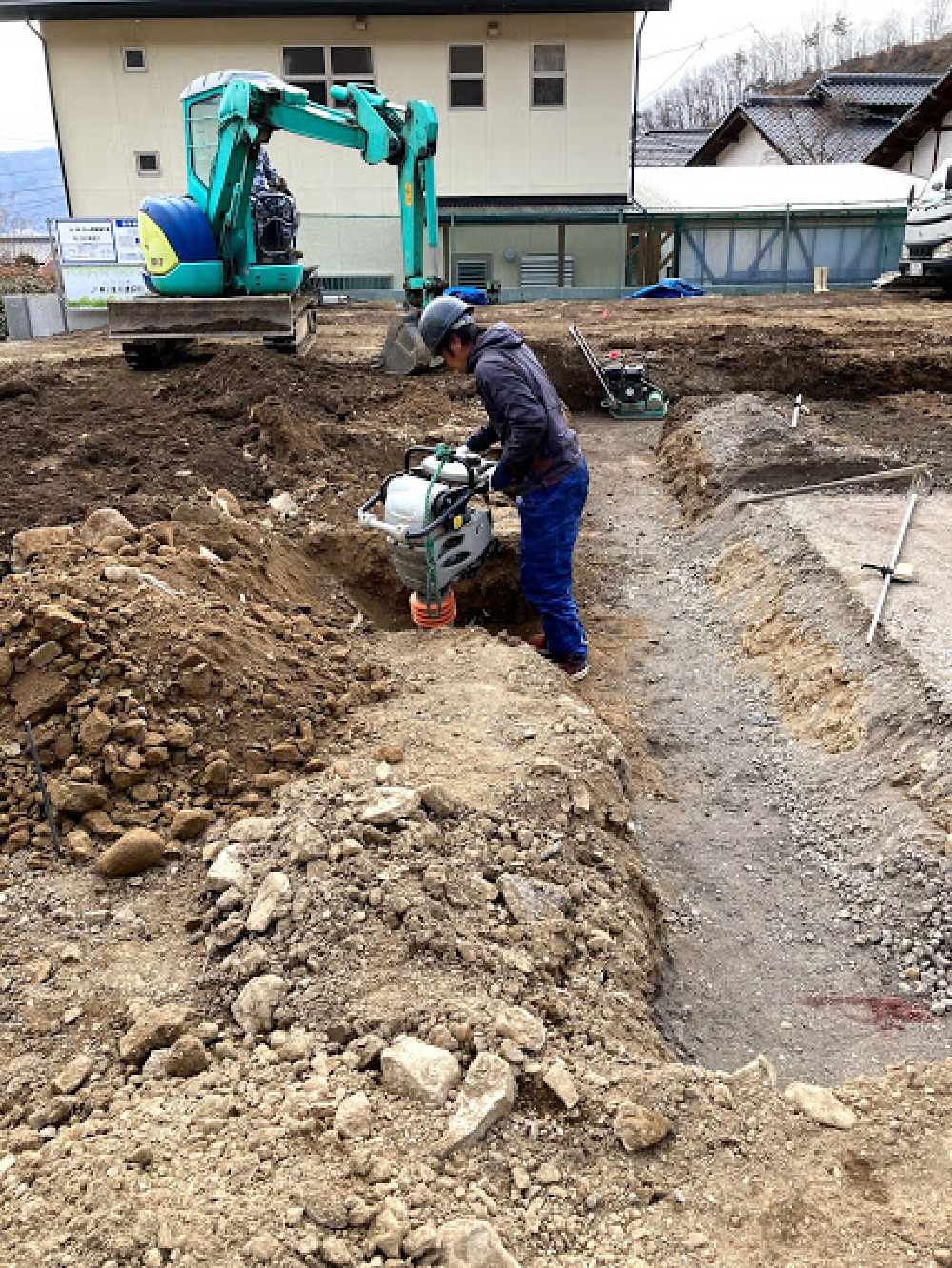

地盤面をしっかりと転圧しながら盤を造っていきます。
- 9. 2021年02月09日
-

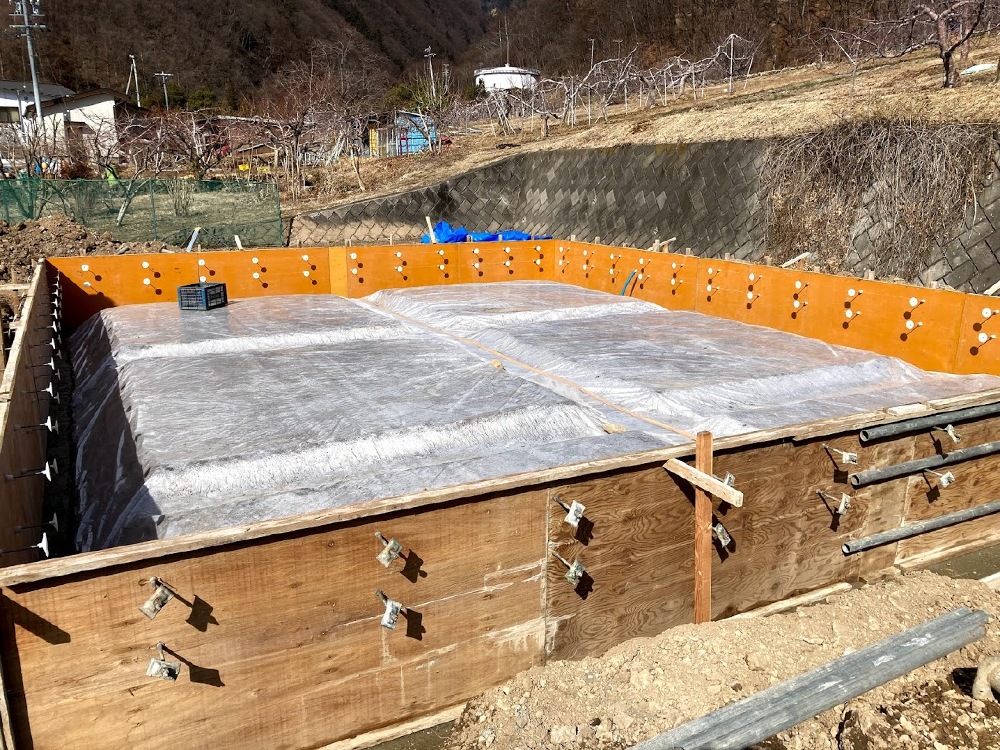

外周部型枠
外周部の型枠を起こしています、明日から鉄筋組立の工事が始まります。
- 10. 2021年02月10日
-

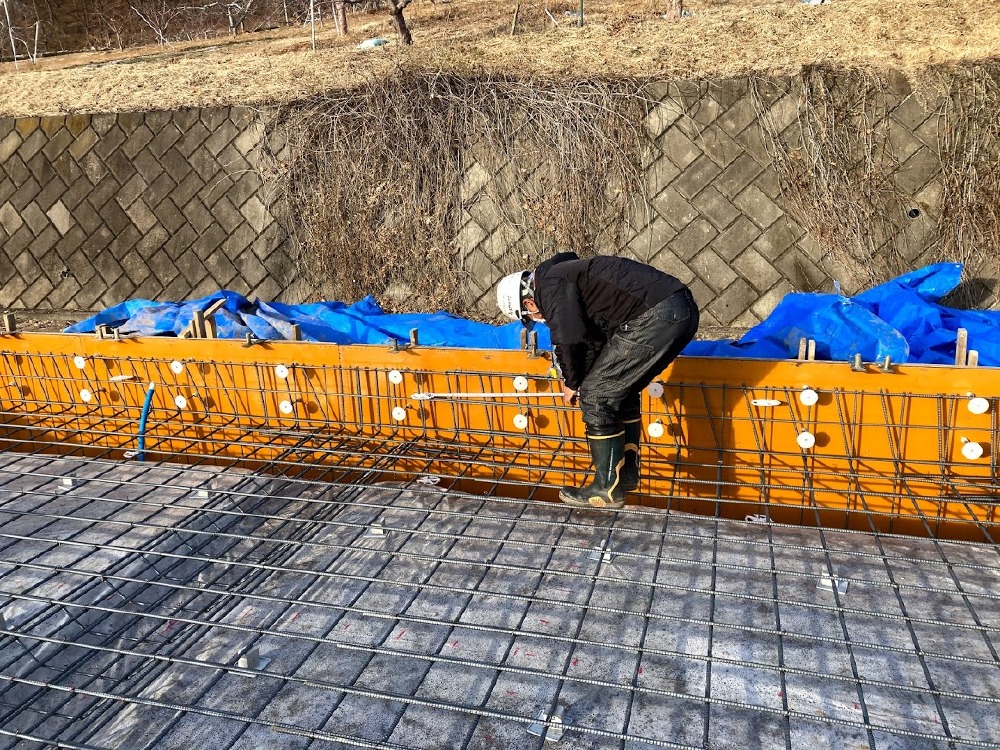

配筋検査
鉄筋組立作業が完了し、第三者機関による配筋検査を行いました。検査合格をして次の工程に進めていきます。
- 11. 2021年02月18日
-
屋外設備工事
外部の設備工事の配管作業が始まりました。既存の下水配管を取り出して、そこから新しい建物に向かって配管を伸ばしていきます。
- 12. 2021年02月23日
-

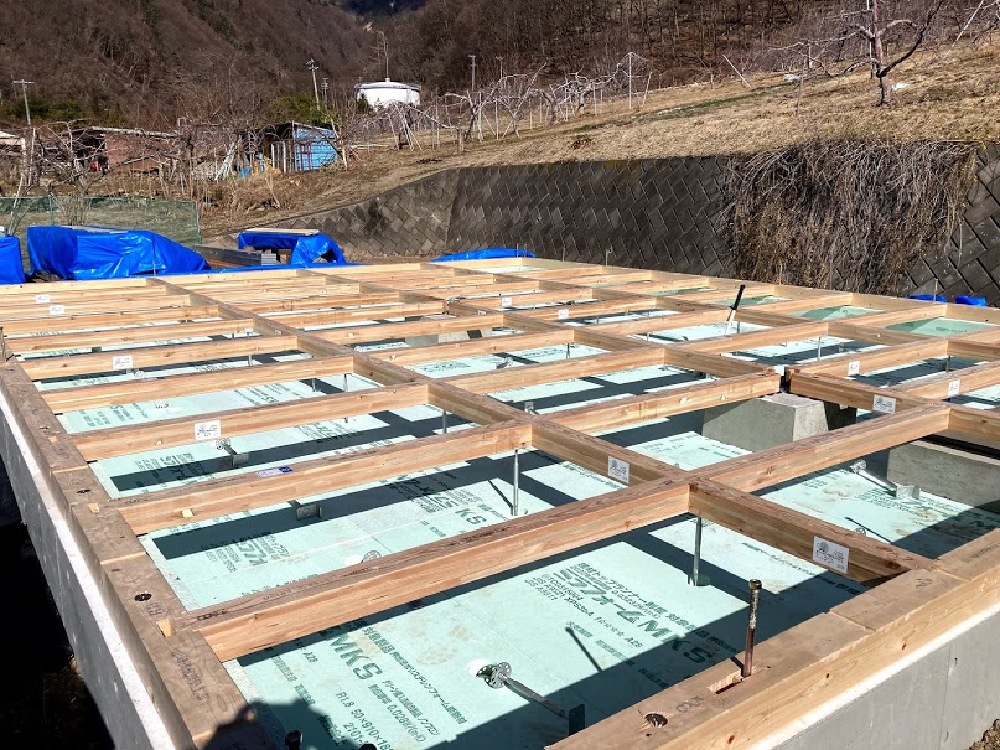

土台敷き
基礎工事が完了し、22日より土台敷きを始めました。木曽桧を使用した土台を基礎に固定し1階の床下地となる構造用合板を張っていきます。夕方には養生まで完了しました。
- 13. 2021年02月24日
-

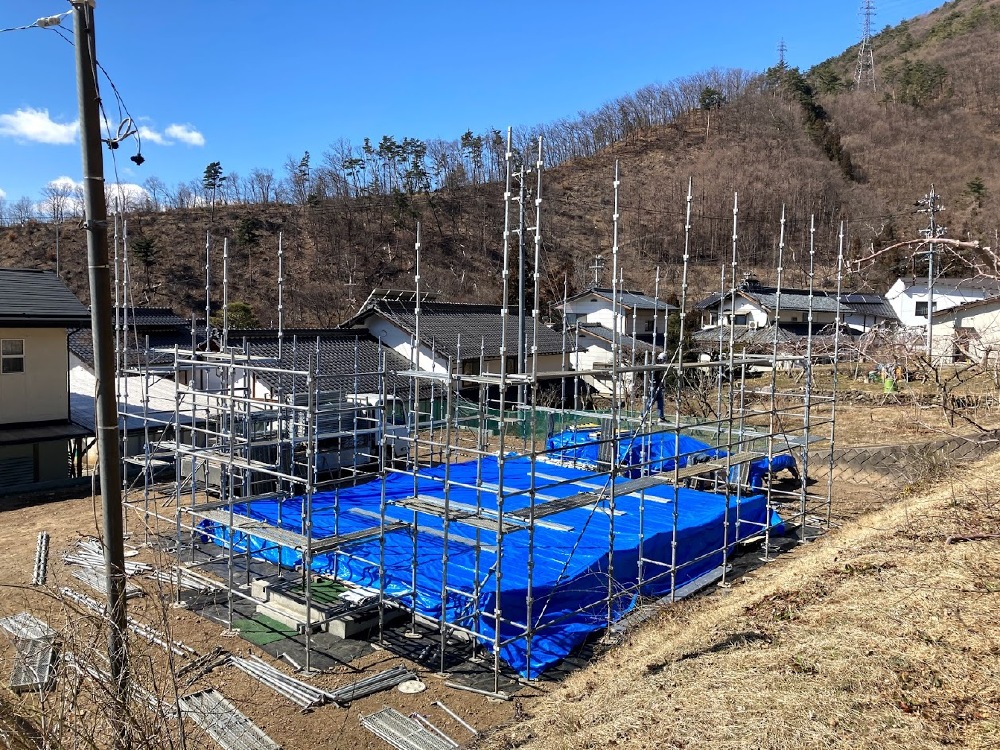

先行足場
明日の建方に向けて先行足場の組立てを行いました。
- 14. 2021年02月25日
-

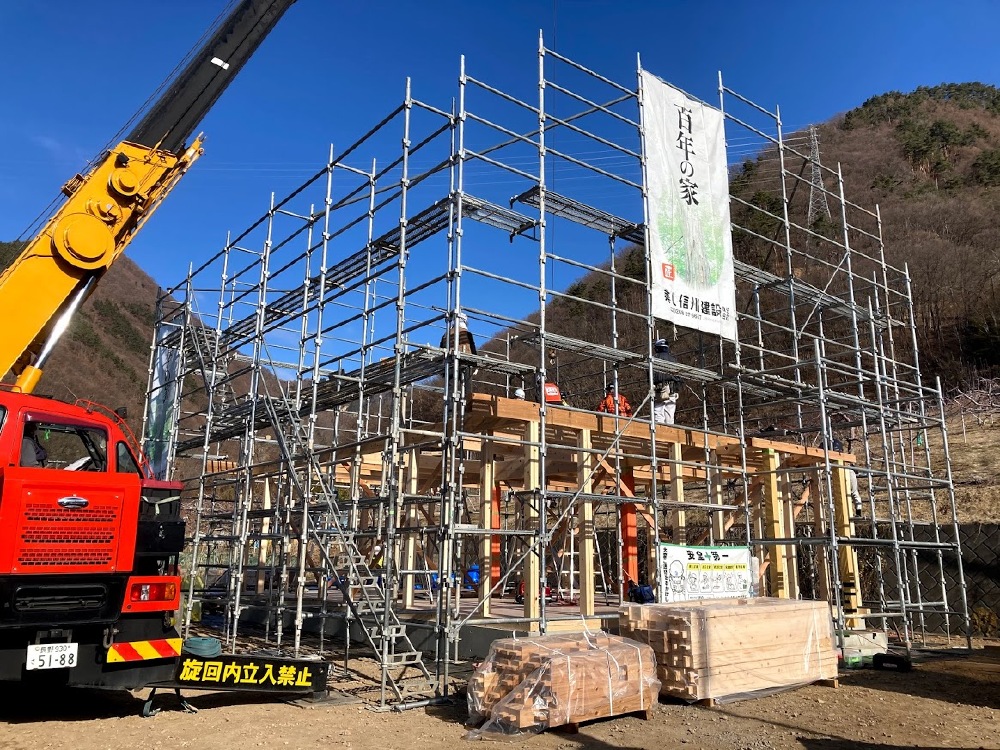

祝上棟!
天候に恵まれた中で建方を行いました。
仕事も順調に進み夕方には、大屋根のルーフィングまで仕上がり無事に上棟式を行いました。
- 15. 2021年03月04日
-

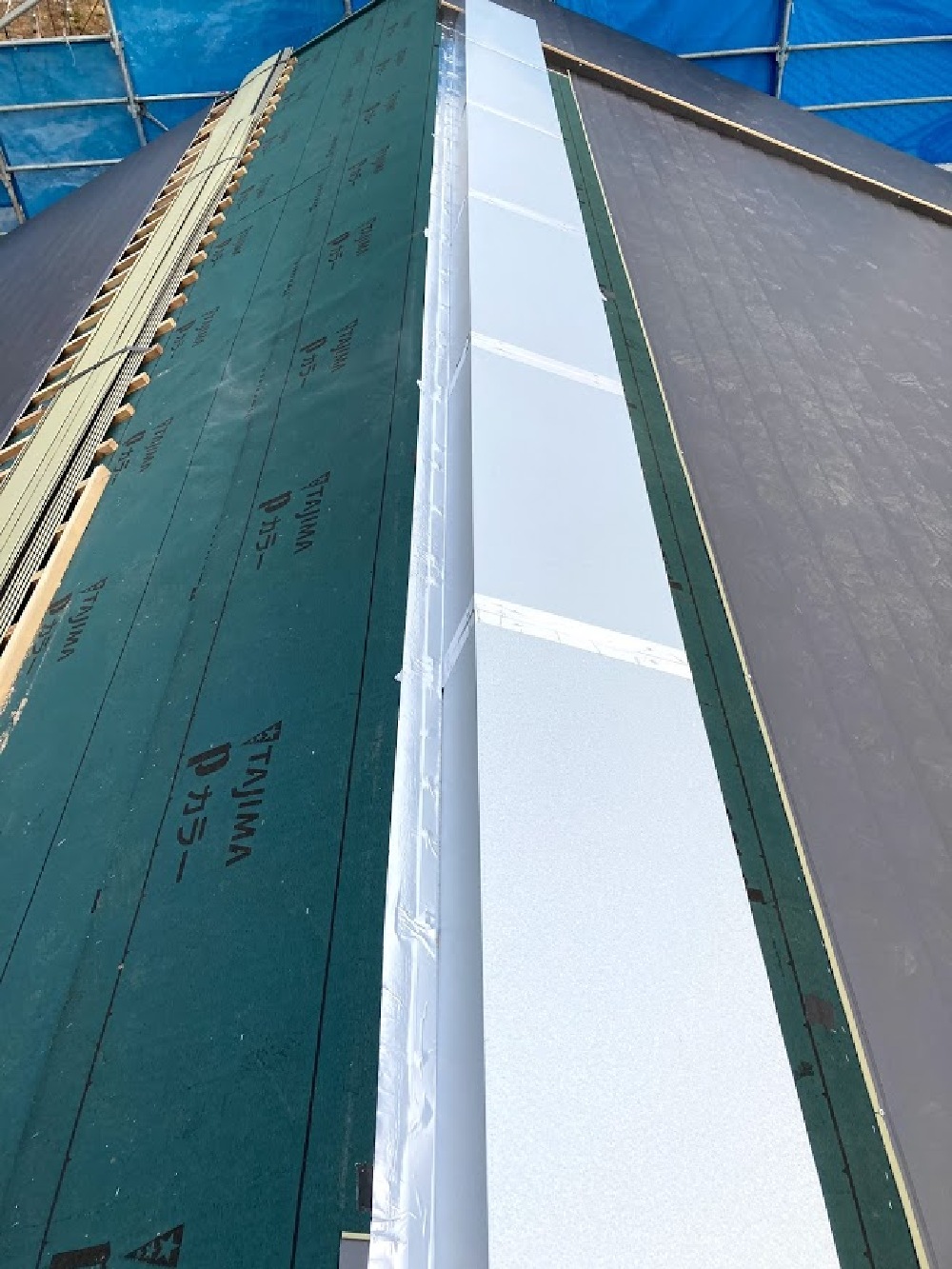

棟ダクトと屋根葺き
棟ダクトの設置を完了させて、平行して進めていた屋根葺き工事もだいぶ進みました。
- 16. 2021年03月09日
-
耐震金物

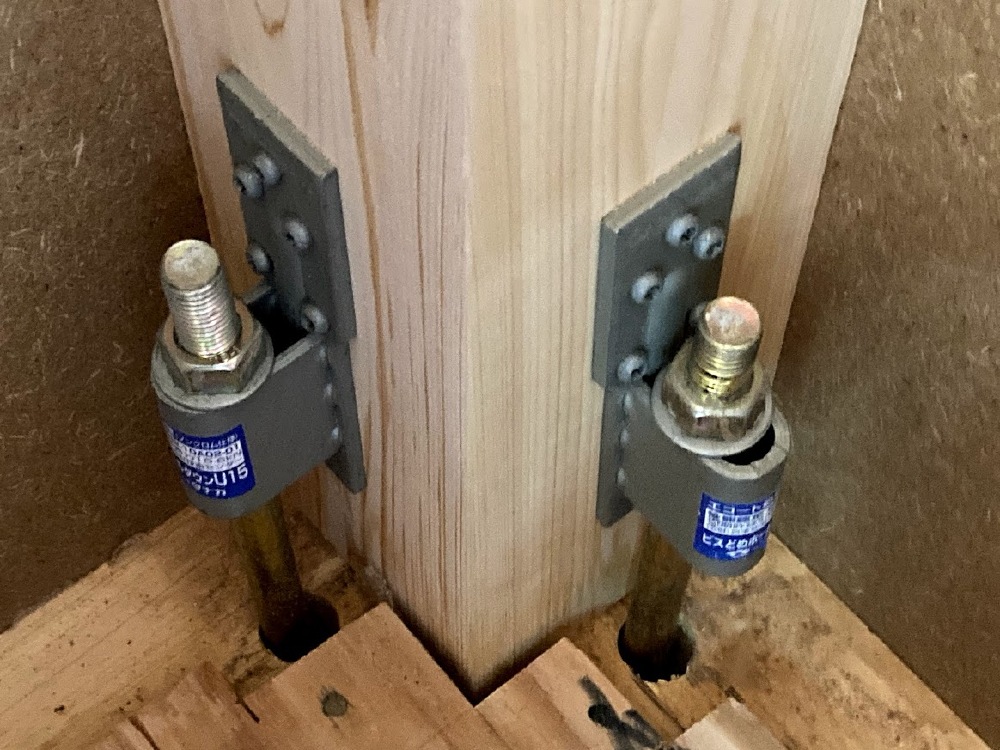

耐震金物の取付が完了しました。設計図書に記載されている通りに、決められた場所に決められた金物が施工されています。
- 17. 2021年03月19日
-

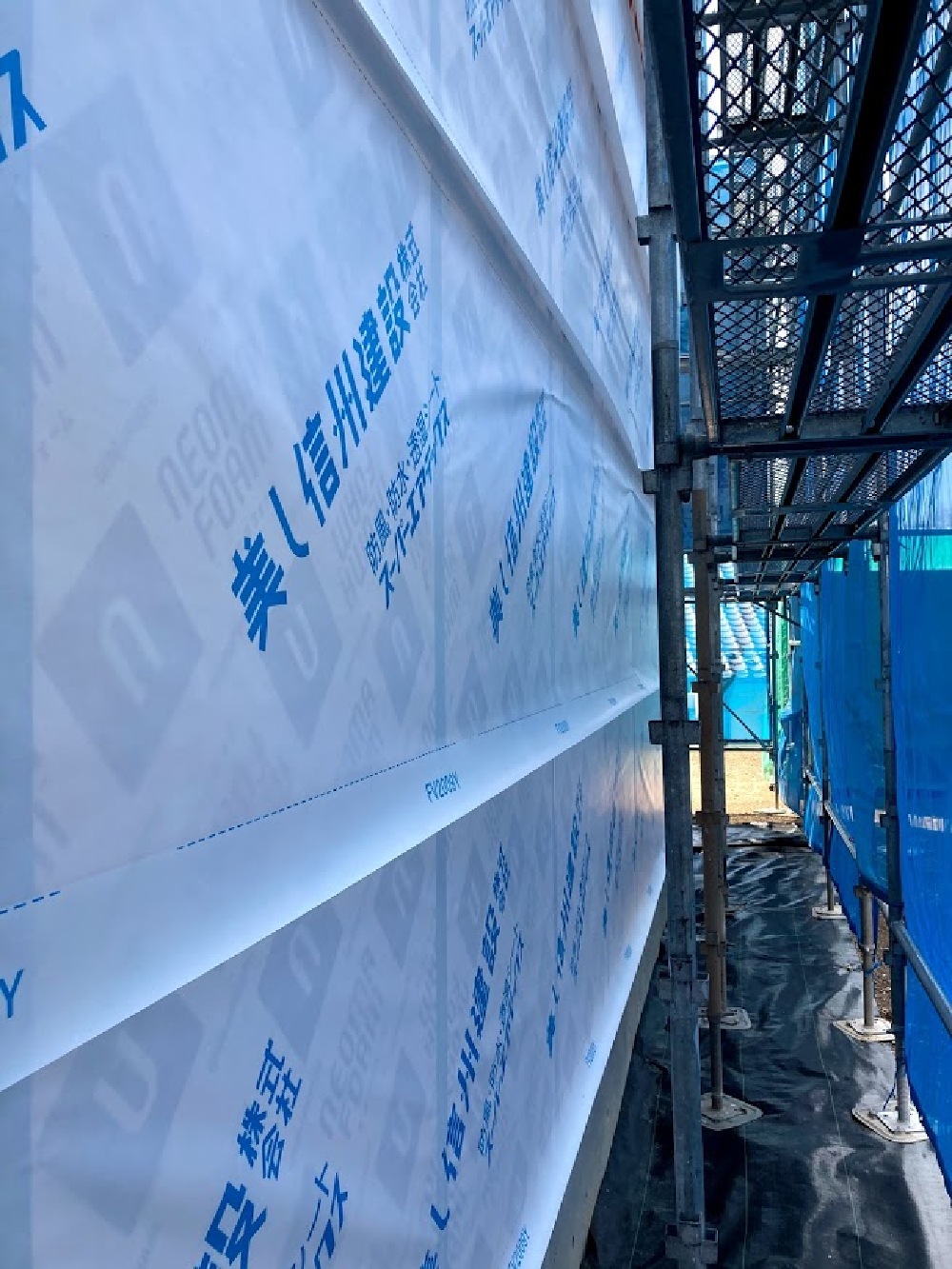

透湿防水シート張り
外部の断熱材が張り終わり、エアテックス(透湿防水シート)張りが始まっています。
- 18. 2021年03月24日
-
電気配線工事電気配線開始

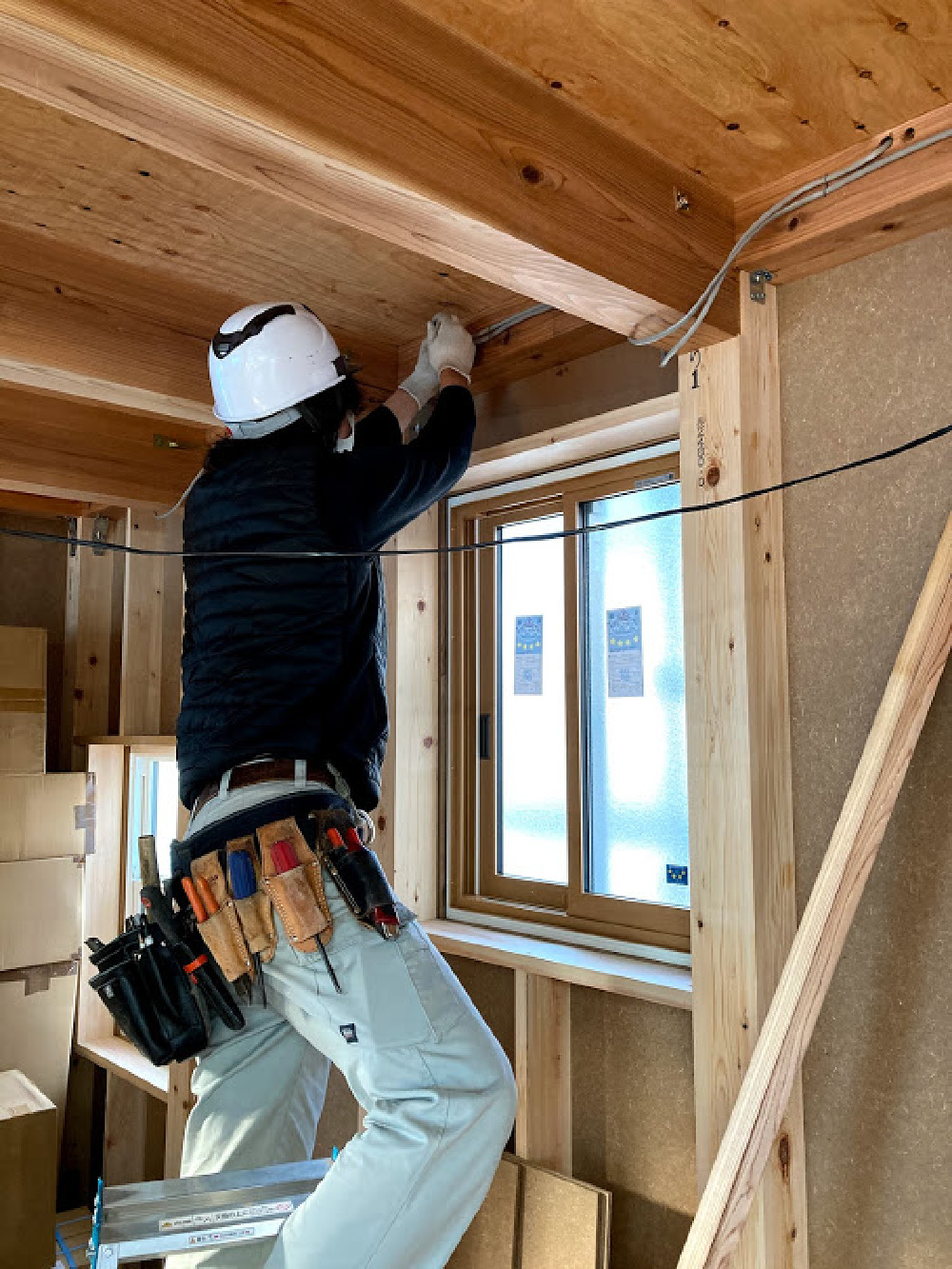

岩月電工さんによる電気配線工事が始まりました。
- 19. 2021年04月09日
-

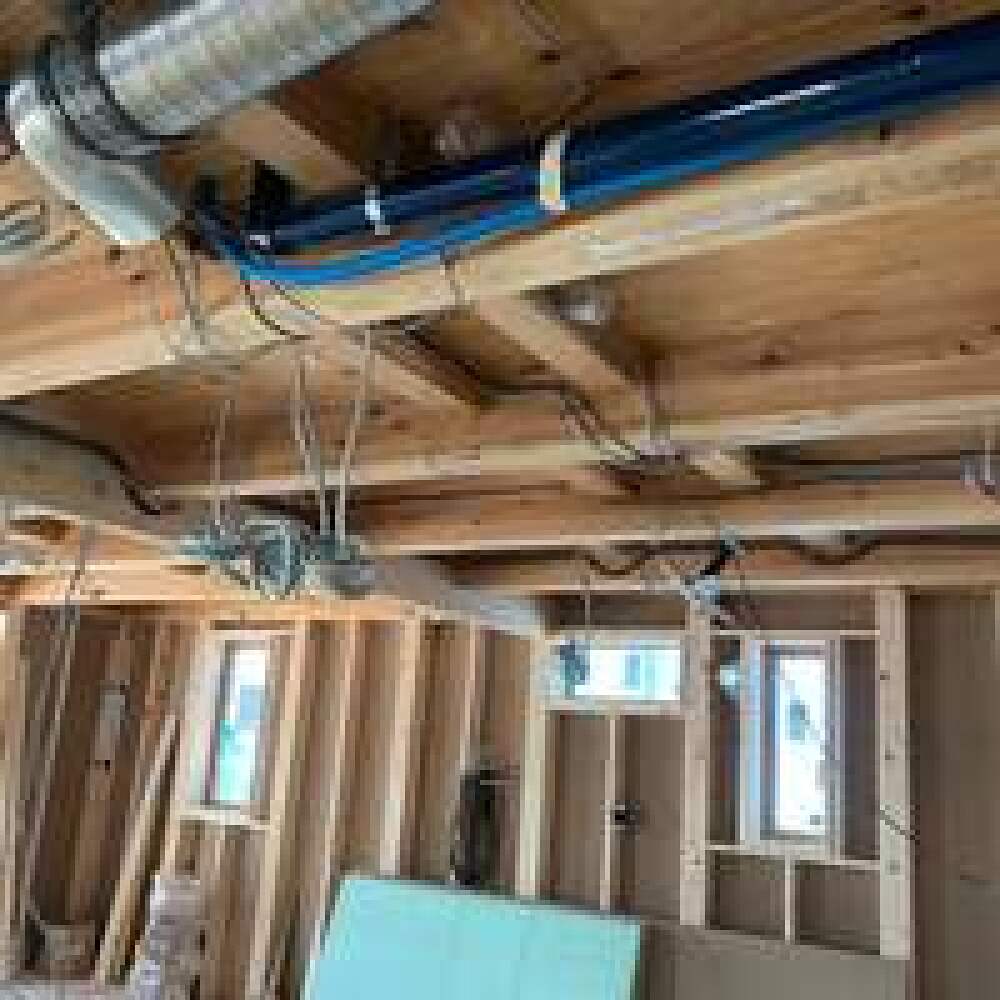

二階の設備配管
二階の洗面・トイレ等の設備配管が完了しました。
- 20. 2021年04月13日
-

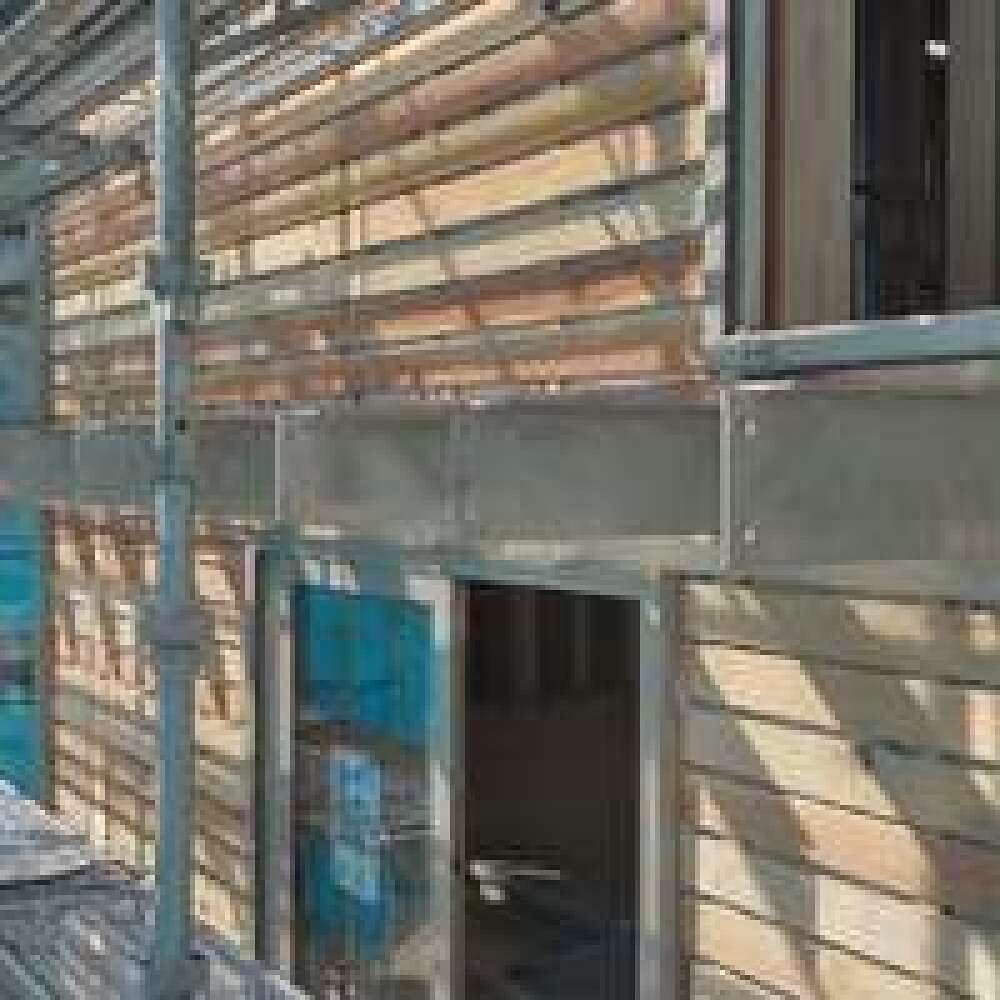

ベランダ金物取付完了
ベランダの金物の取付が完了し、ベランダ廻りのラス下張りもまとまりました。
- 21. 2021年04月16日
-

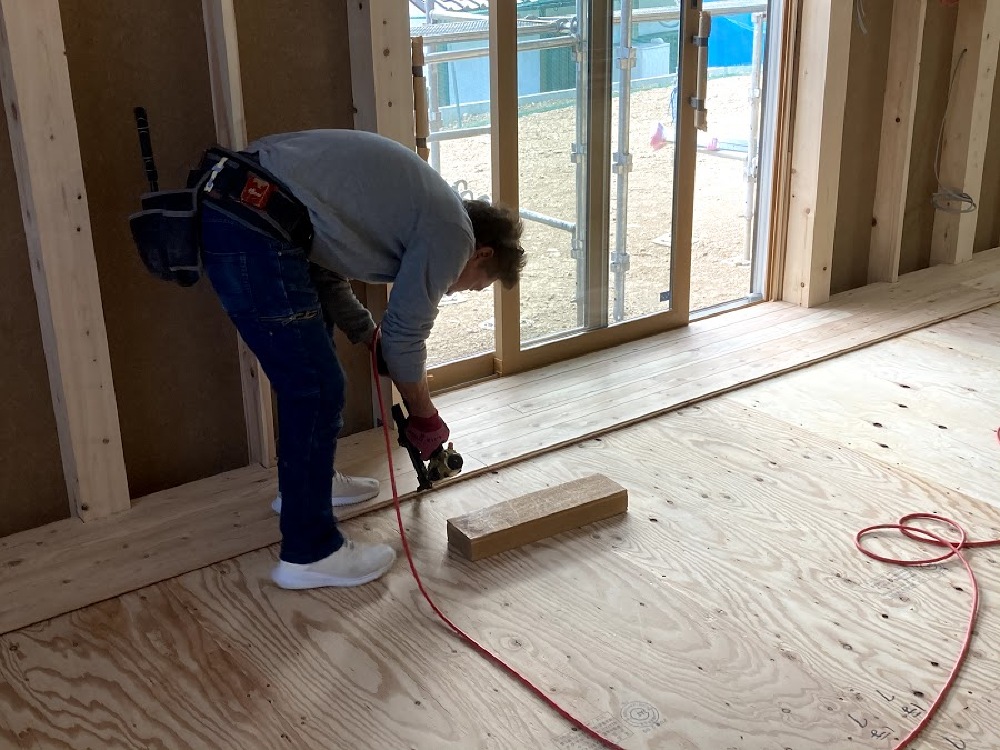

1階のフロアー張り
県産材の唐松を使用したフローリング張りが始まりました。
- 22. 2021年04月21日
-

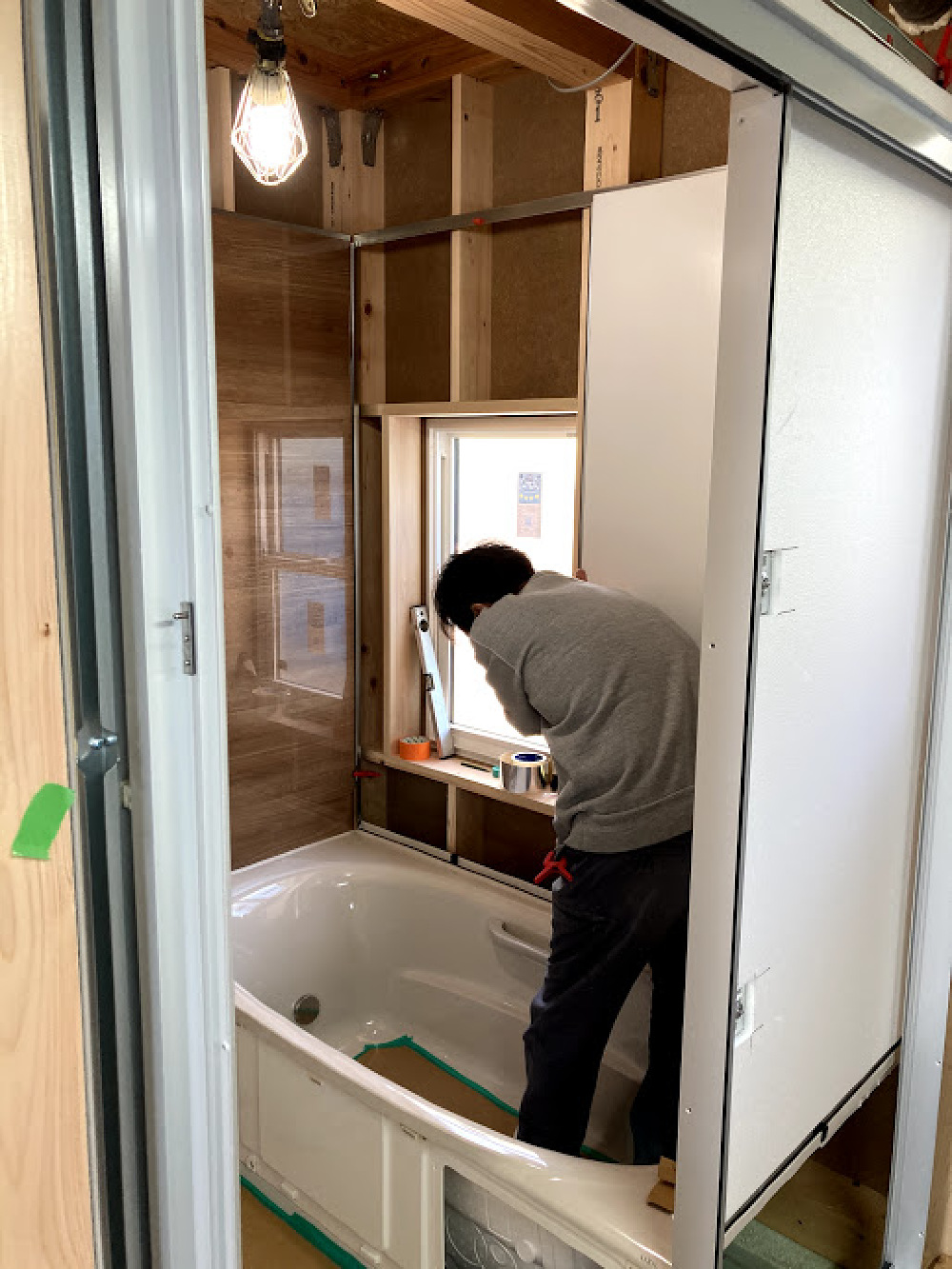

ユニットバス組立
昨日よりユニットバスの組立て作業が始まりました。
- 23. 2021年04月22日
-

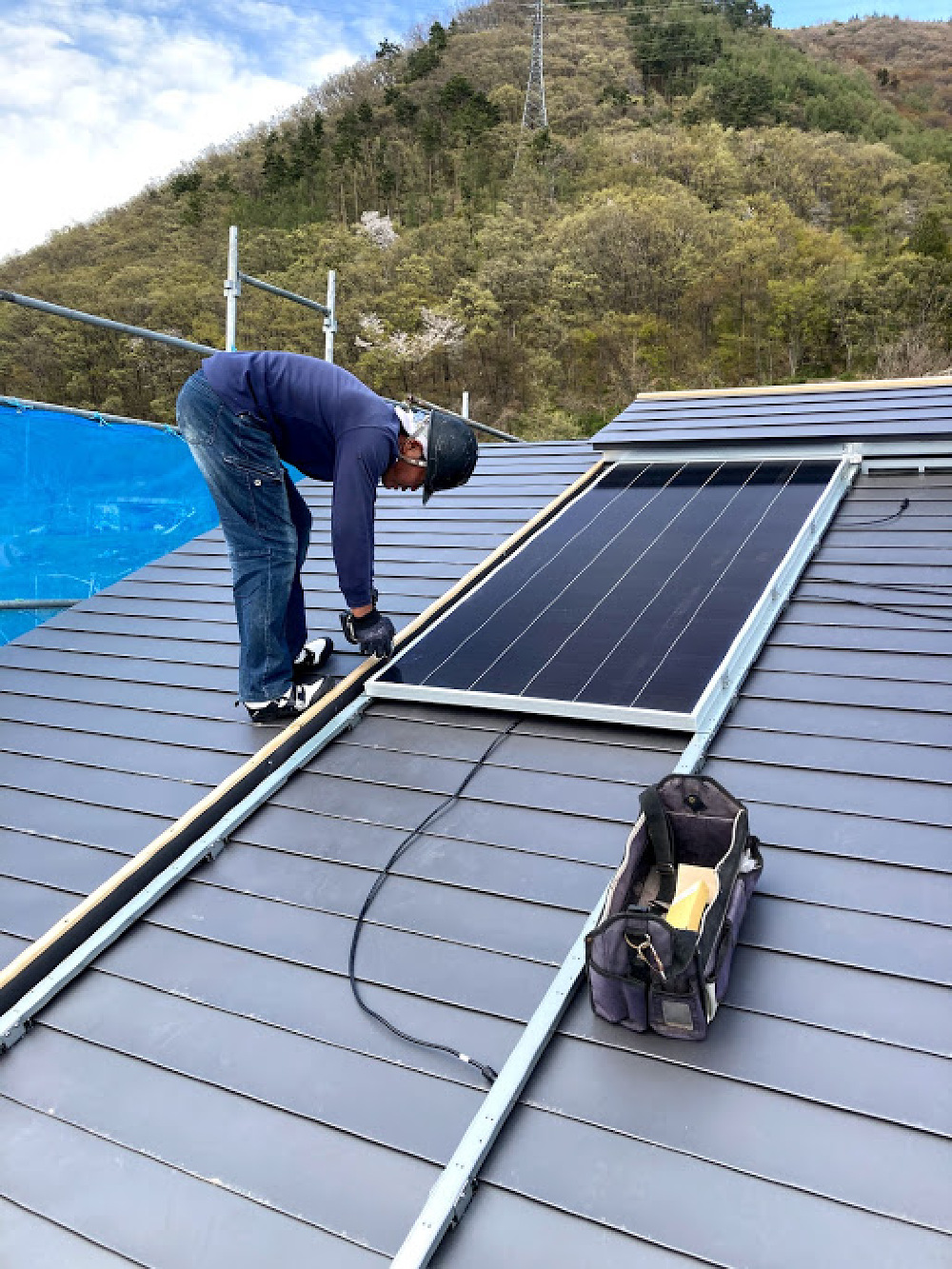

太陽光発電パネル設置
クワトロDMの設置工事が始まりました。
上田市の本年度補助金の決定を待っていたので少し遅くなりましたが、本年度補助金交付が決定されたのでモジュールの設置を進めます。
- 24. 2021年05月06日
-

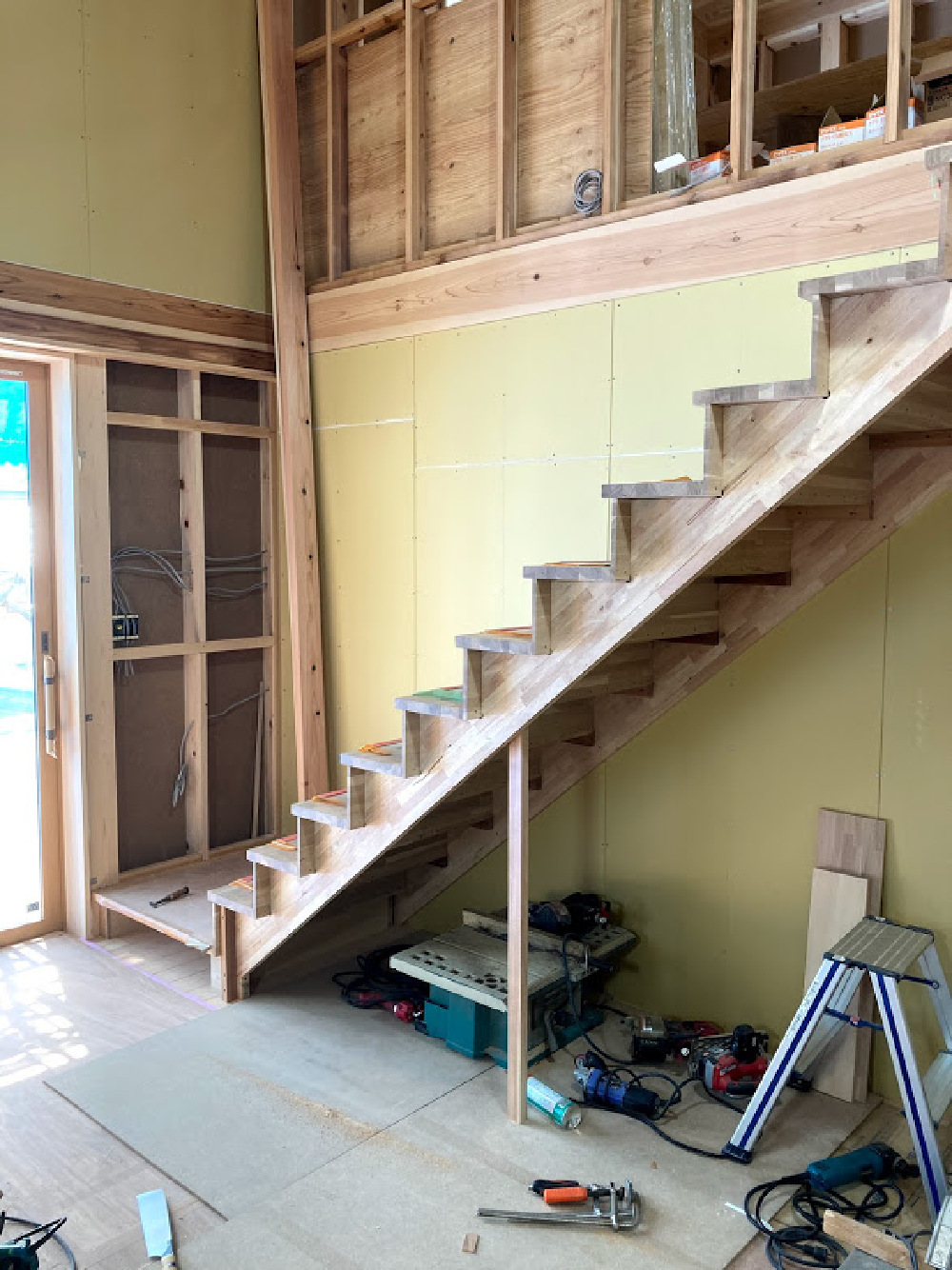

階段設置完了
この連休中に仕事を進めて頂き、階段の設置が完了しました。
- 25. 2021年05月07日
-

モルタル下塗り
外部1階部分のモルタルの下塗り作業が始まっています。
- 26. 2021年05月12日
-
二階部分の壁張り

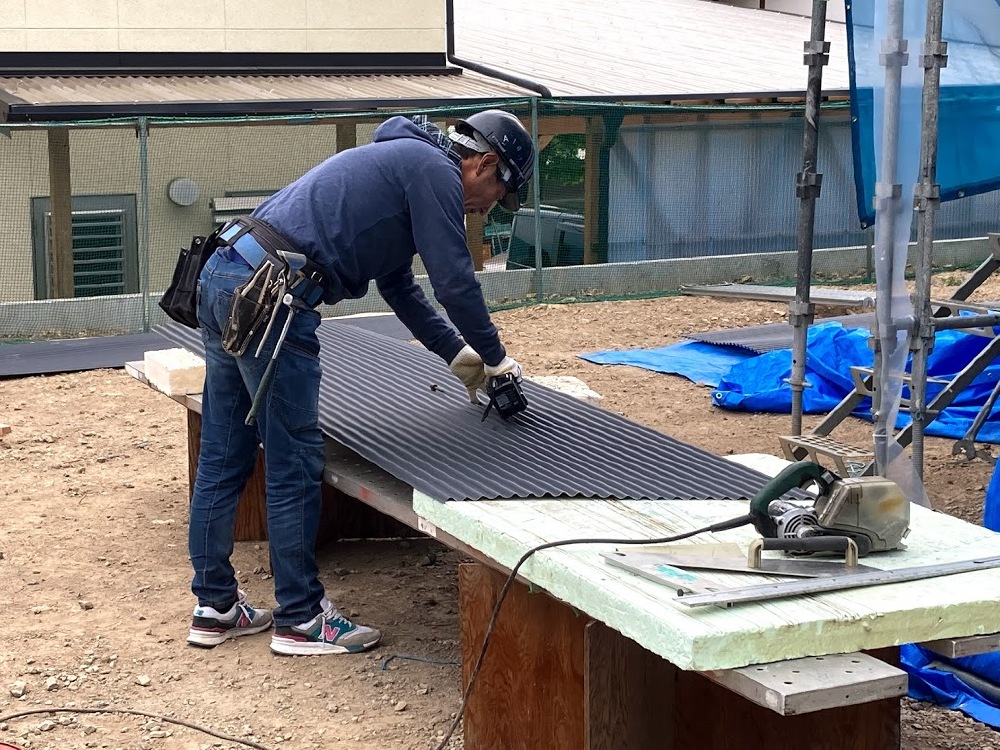

二階部分のガルバリューム鋼板(波板)張りが始まりました。
- 27. 2021年05月31日
-
ボード張り
1階部分のボード張りを進めています。
壁のボードが張り上がり、段々と部屋の感じが出てきました。
- 28. 2021年06月03日
-

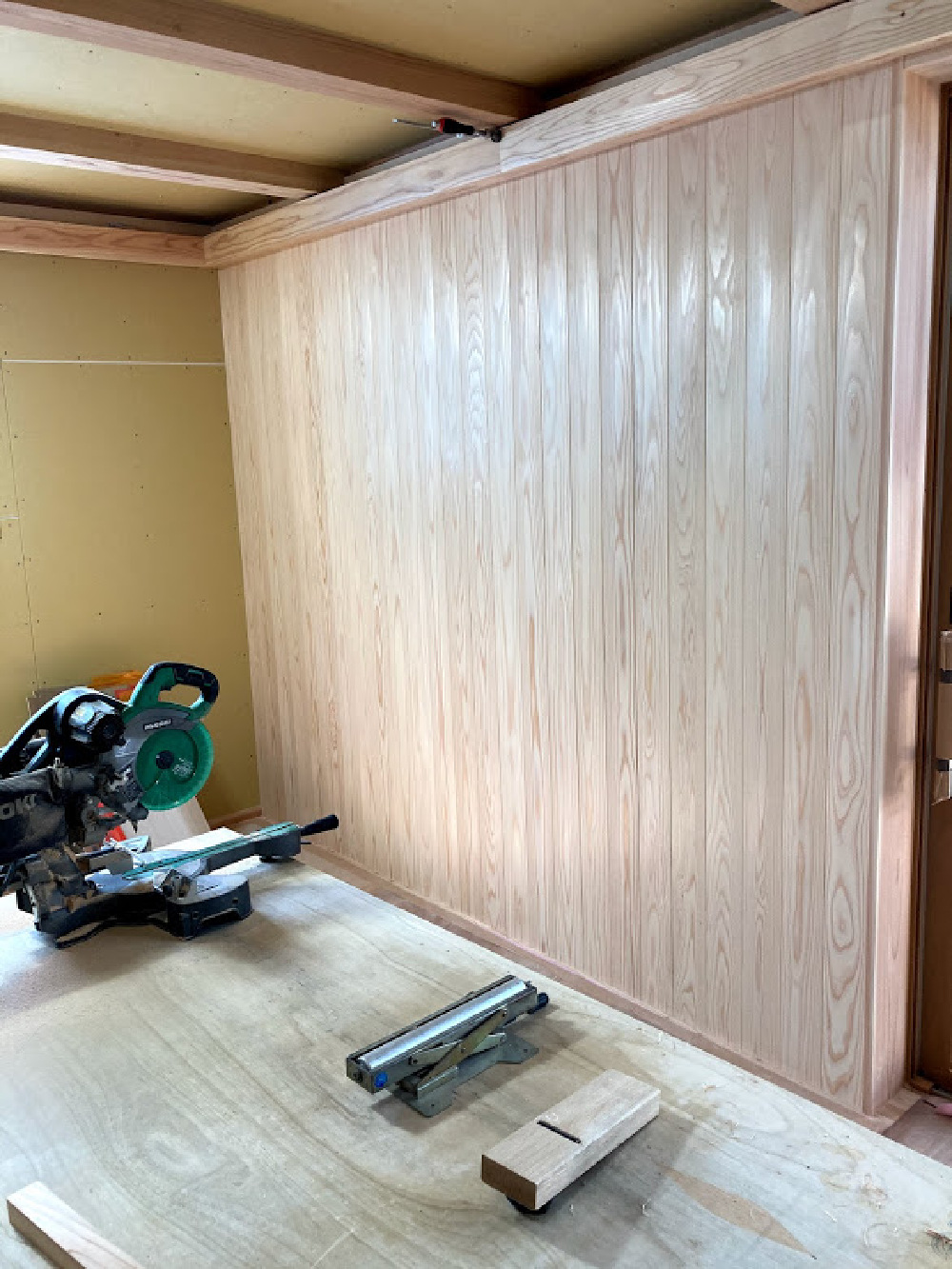

リビング板張り
1階リビングの羽目板張りが完了しました。
杉板を使用した板張りが、リビングのアクセントになります。
- 29. 2021年06月07日
-

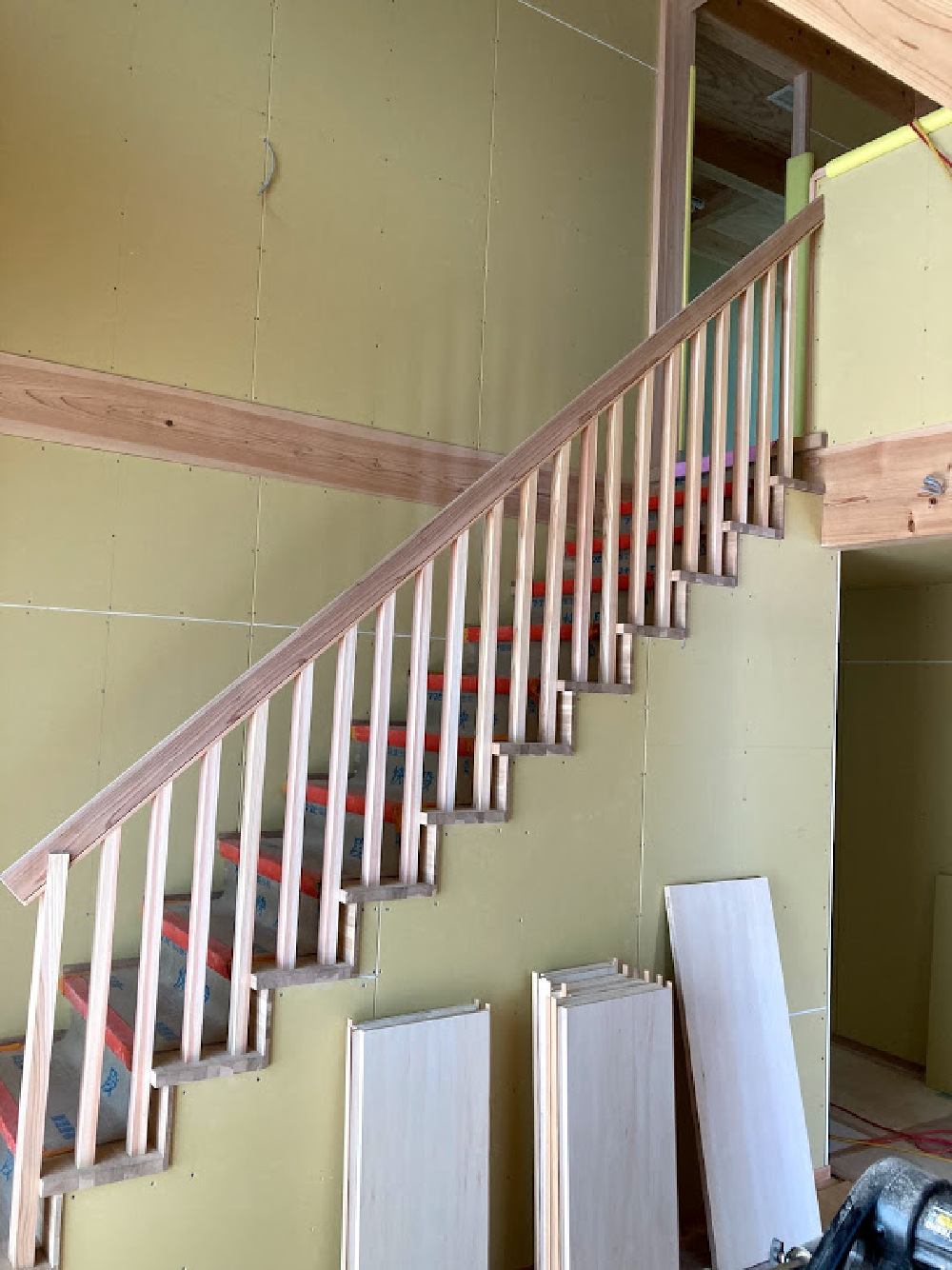

階段手摺完成!
最後に残っていた階段の手摺が出来上がりました。
残す所細かな部分となりました、いよいよ木工事の完成です。
- 30. 2021年06月08日
-
木工事完了検査
本日中嶋社長立ち合いで木工事完了の検査を行いました。
- 31. 2021年06月09日
-

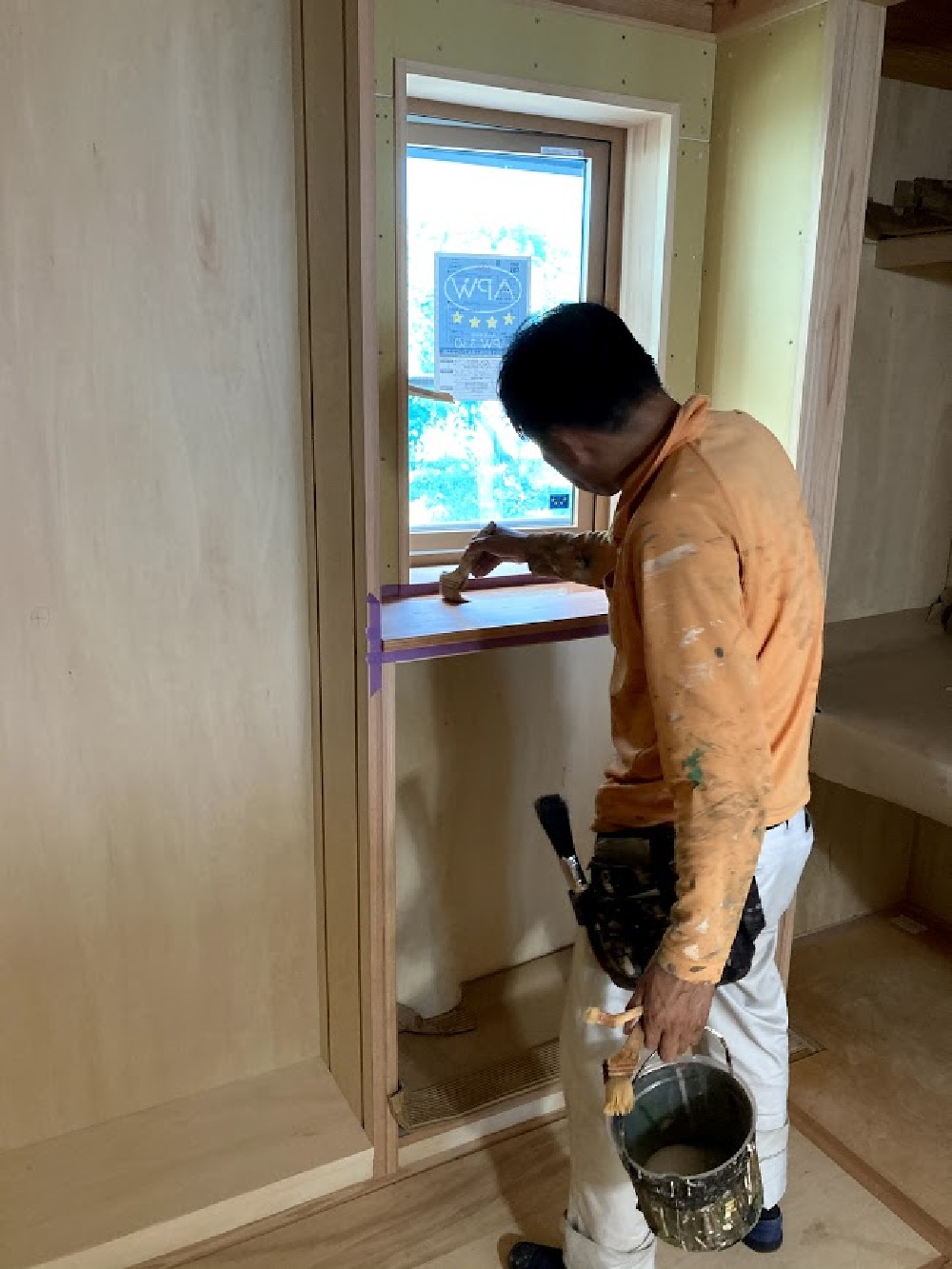

内部塗装
内装工事が始まる前に内部のカウンター部分の塗装を行いました。
- 32. 2021年06月11日
-

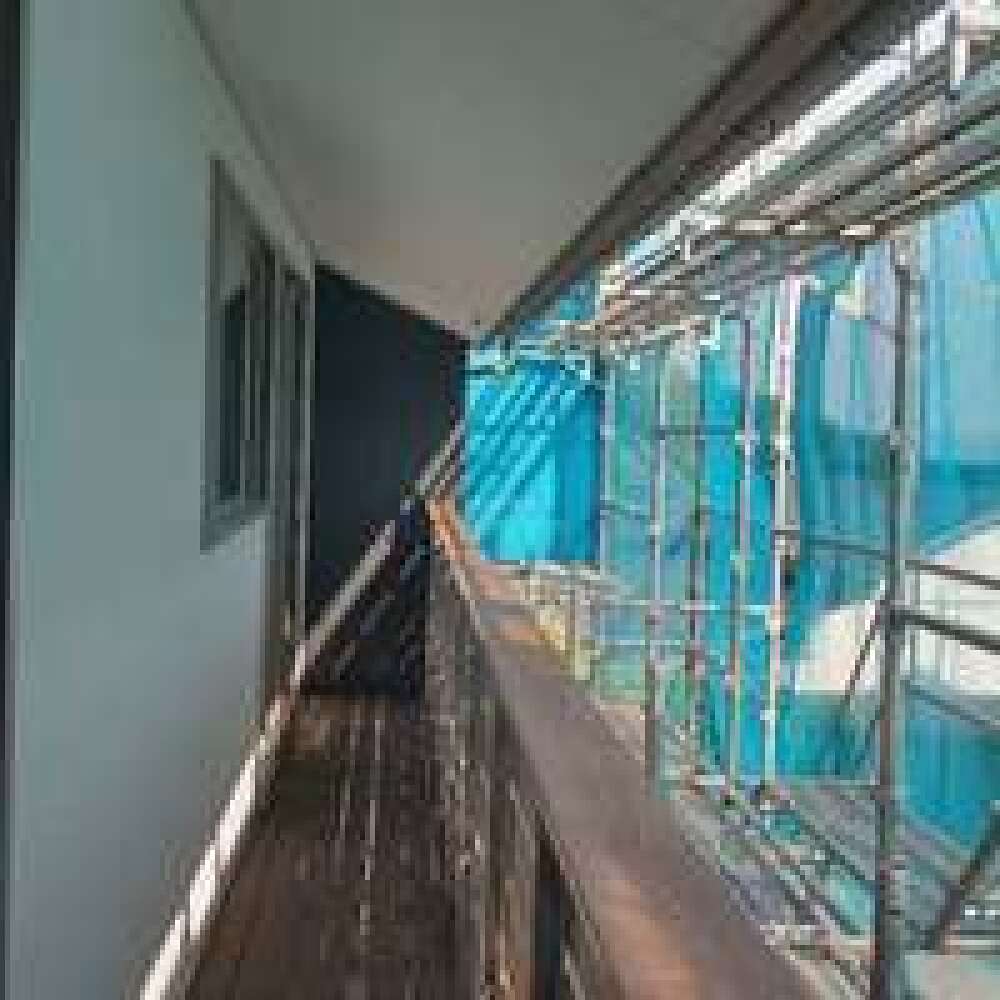

バルコニー完了
外部最後の工事だったバルコニーが出来上がりました。
普段は無垢材を使用したバルコニーですが、今回はメンテナンスが少なくなる様に樹脂材を使用したバルコニーになりました。
- 33. 2021年06月14日
-

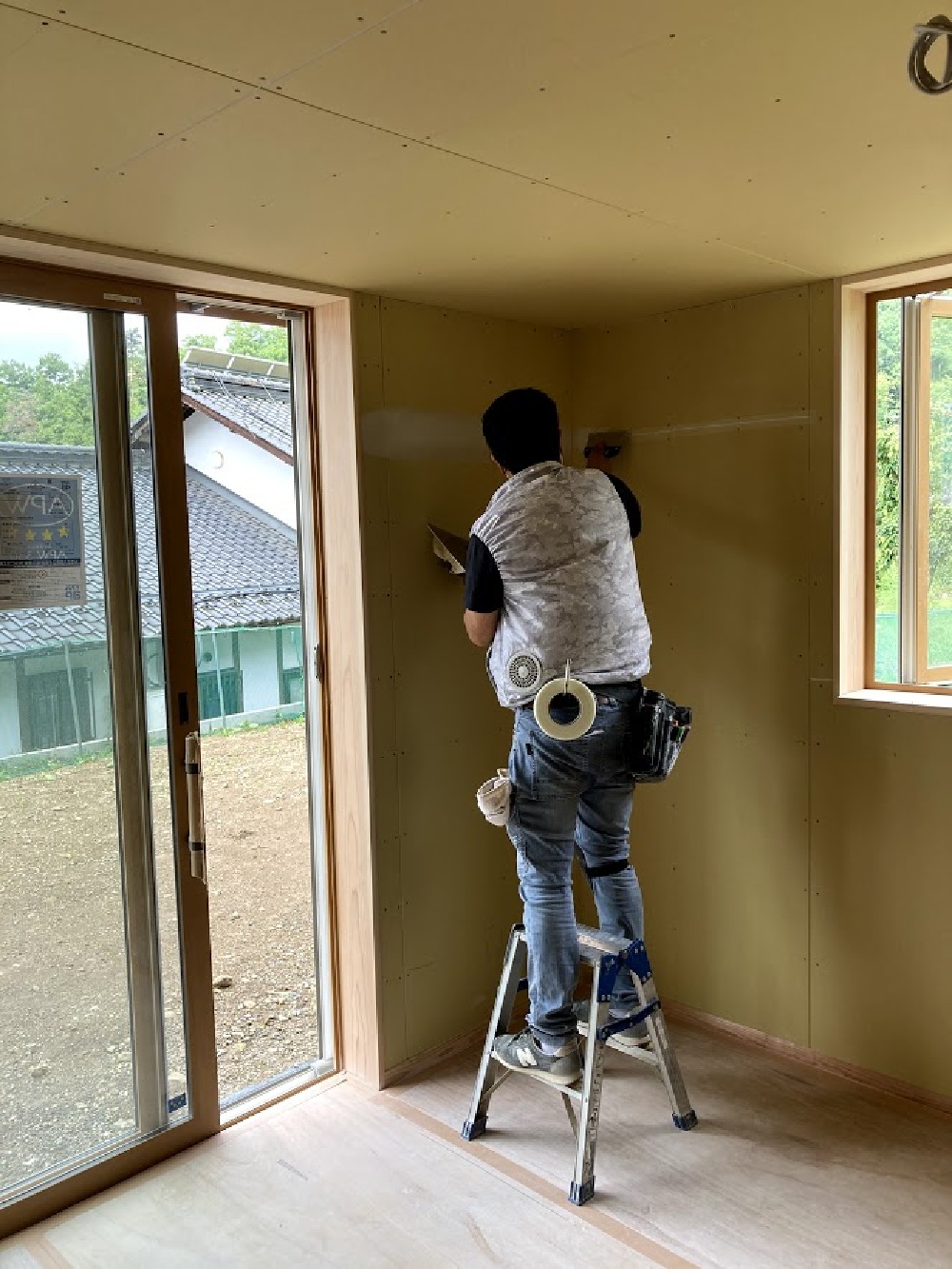

内装工事開始
内装のクロス下地となるパテ作業が始まりました。
- 34. 2021年06月17日
-
タイル工事開始
本日より玄関のタイル工事が始まりました。
タイル張りの下地を造っていきます。
- 35. 2021年06月24日
-

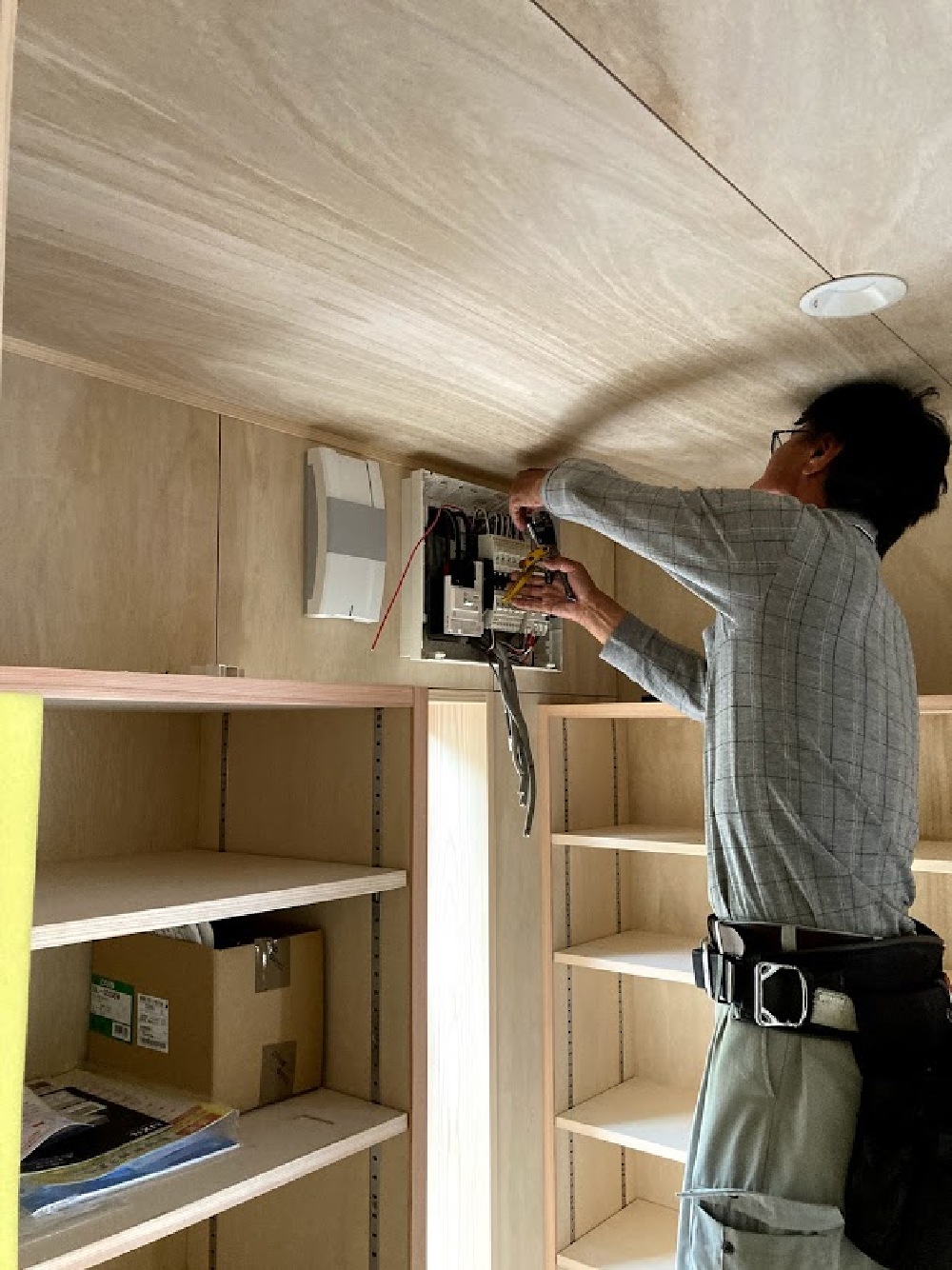

電気仕上げ工事
建物内部の仕上げ工事が始まっています。
電気屋さんの方で分電盤を組みながら、送電の準備を進めていきます。
- 36. 2021年06月25日
-

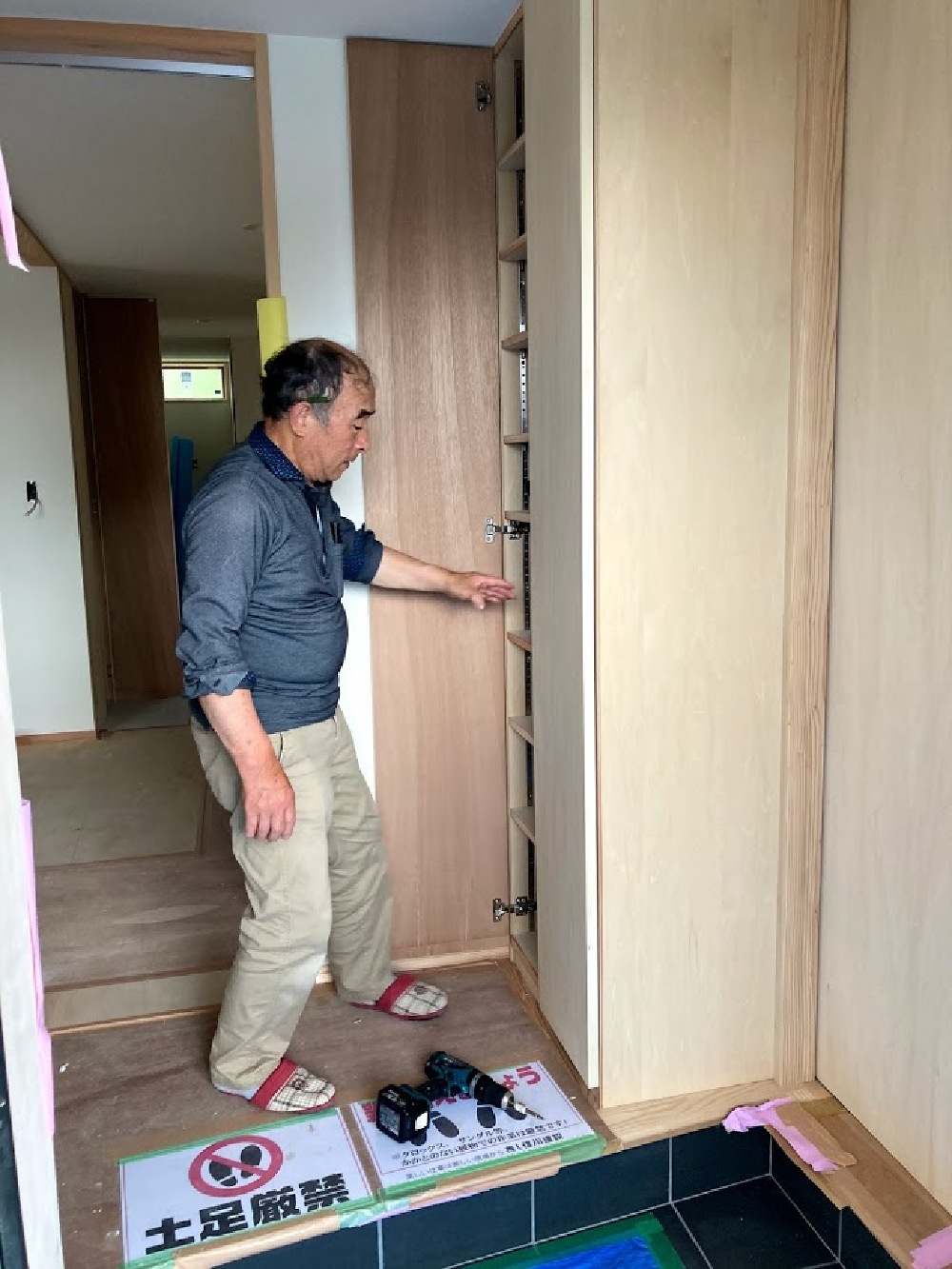

木製建具切込み
建具屋さんの所で製作していた木製建具が仕上がり、現場での切込み作業となりました。
今日・明日をかけて建具を吊り込んでいきます。
- 37. 2021年07月05日
-

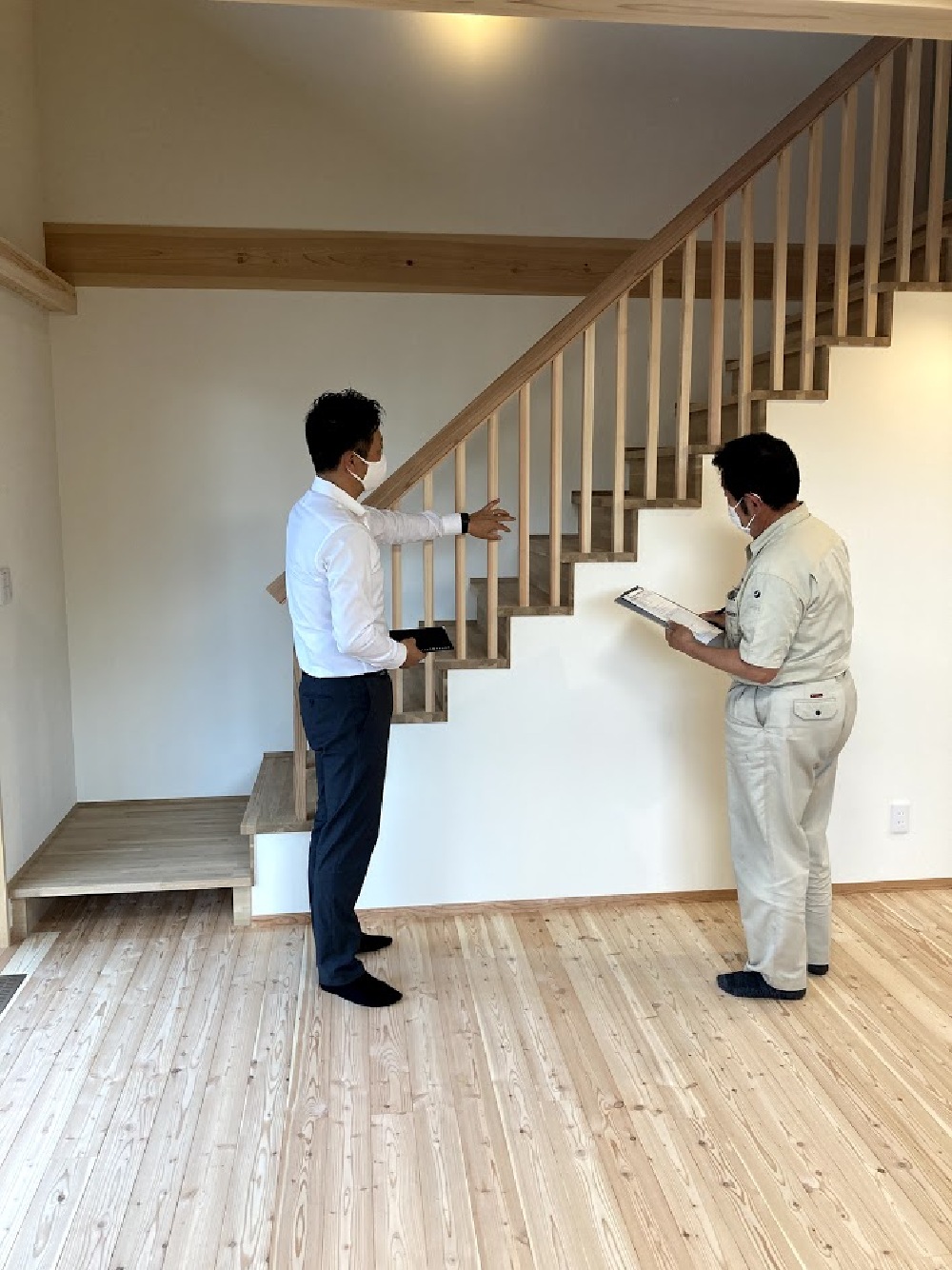

完成検査
先日クリーニングが完了し、本日完成検査を行いました。
- 38. 2021年07月08日
-
ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。Y様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!
- 39. 2021年07月08日
-
引渡し直前
内部の床塗装も終了し、お引渡し直前です。

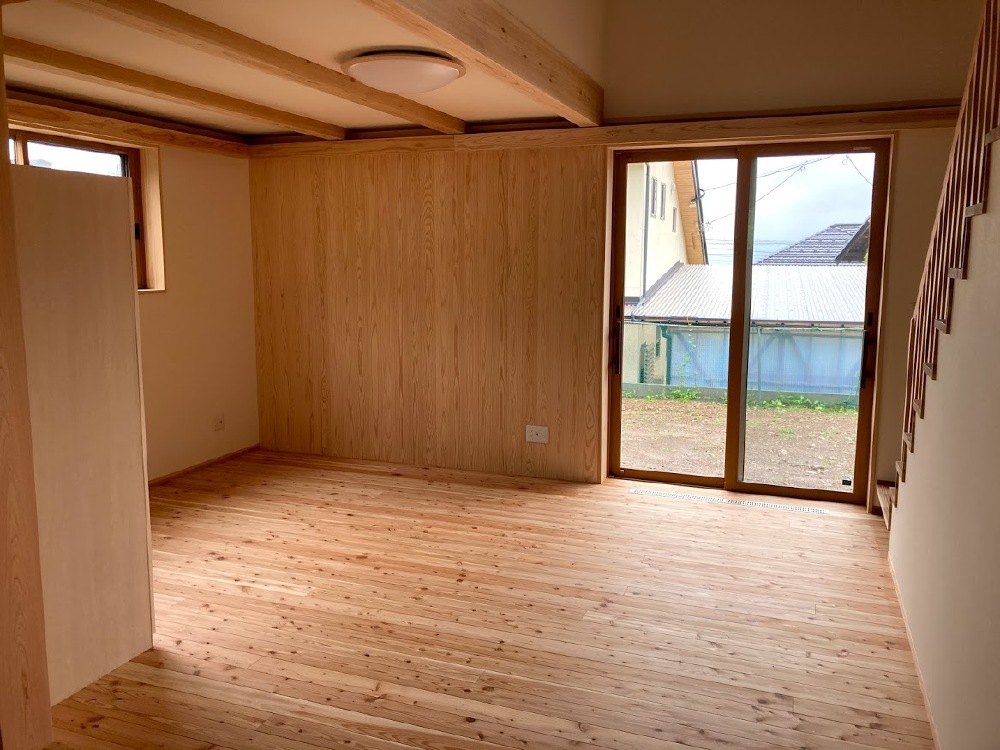

広々した落ち着きのあるリビングに仕上がりました。
- 40. 2021年07月10日
-
お引渡式
お引渡式を行いました。「夢がカタチになり、本当に感動しています」とY様。大変お世話になりありがとうございました。これからも長いお付き合いをお願い致します。ふれあい企画が再開しましたら、是非ご家族皆様でお出かけください。お待ちしております。
- 41. 2021年07月10日
-
お世話になりました
工事中は大変お世話になりました。
パートナーが協力し良い建物に仕上げ様と協力をし、仕上げさせて頂きました。
これからご家族皆さんで、新たな思い出を刻み込んでいって頂きたいと思います。
