旧街道に建つ趣味を楽しむ家
上田市 新築 M様 延床面積 32坪 UA値 0.33 W/㎡K
目的別にみる|新築
物件データ
設計コンセプト | 建設地は北國街道沿いにあるため、街道に見合う建物になるように意識をいたしました。M様は、最新の設備機器やシステムを盛り込み、安全に快適な住環境をつくる事をお考えで、ご友人が遊びに来た時にはゆっくりとした時間を過ごせ、日々を楽しめる事がご要望としてありました。計画の建物は木造ドミノ住宅を基本とした、コンパクトでシンプルな造りの間取りになっておりますが、住まいの動線や、くつろぎの場所に用途に合った収納をしっかりと計画しておりますので、ご帰宅時やお休みになられる時にも気持ちよくお過ごしいただけると思います。高い断熱性能を持つ建物と、パッシブエアコン、一種換気システムで、一年を通し快適な室内環境をつくり、太陽光発電を完備し、エネルギー自足を促す、未来へつながる住宅となります。設計担当 髙森喜洋 |
---|
建築中レポート
- 1. 2023年10月31日
-

着工前
既存の建物が解体され、新築の工事に向け仮設工事が進められています。
- 2. 2023年11月04日
-
地鎮祭
本日は地鎮祭を行いました。
神主さんに床鎮の儀と安全祈願をおこなっていただきました。
- 3. 2023年11月06日
-
地業工事

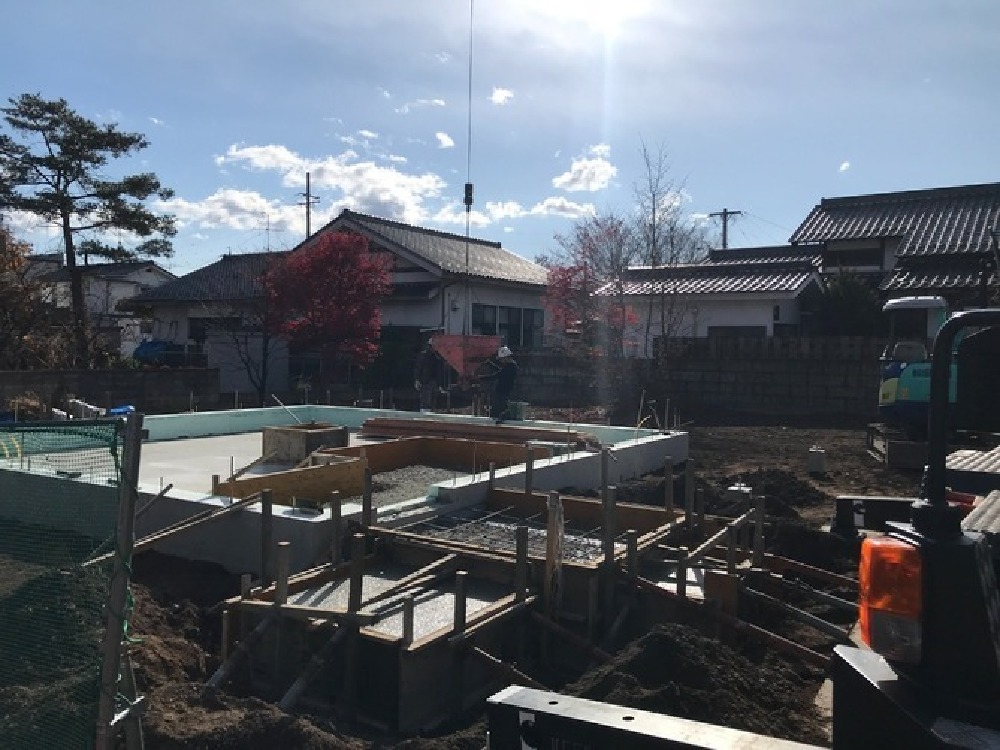

船田土建さんによる基礎工事が進められています。

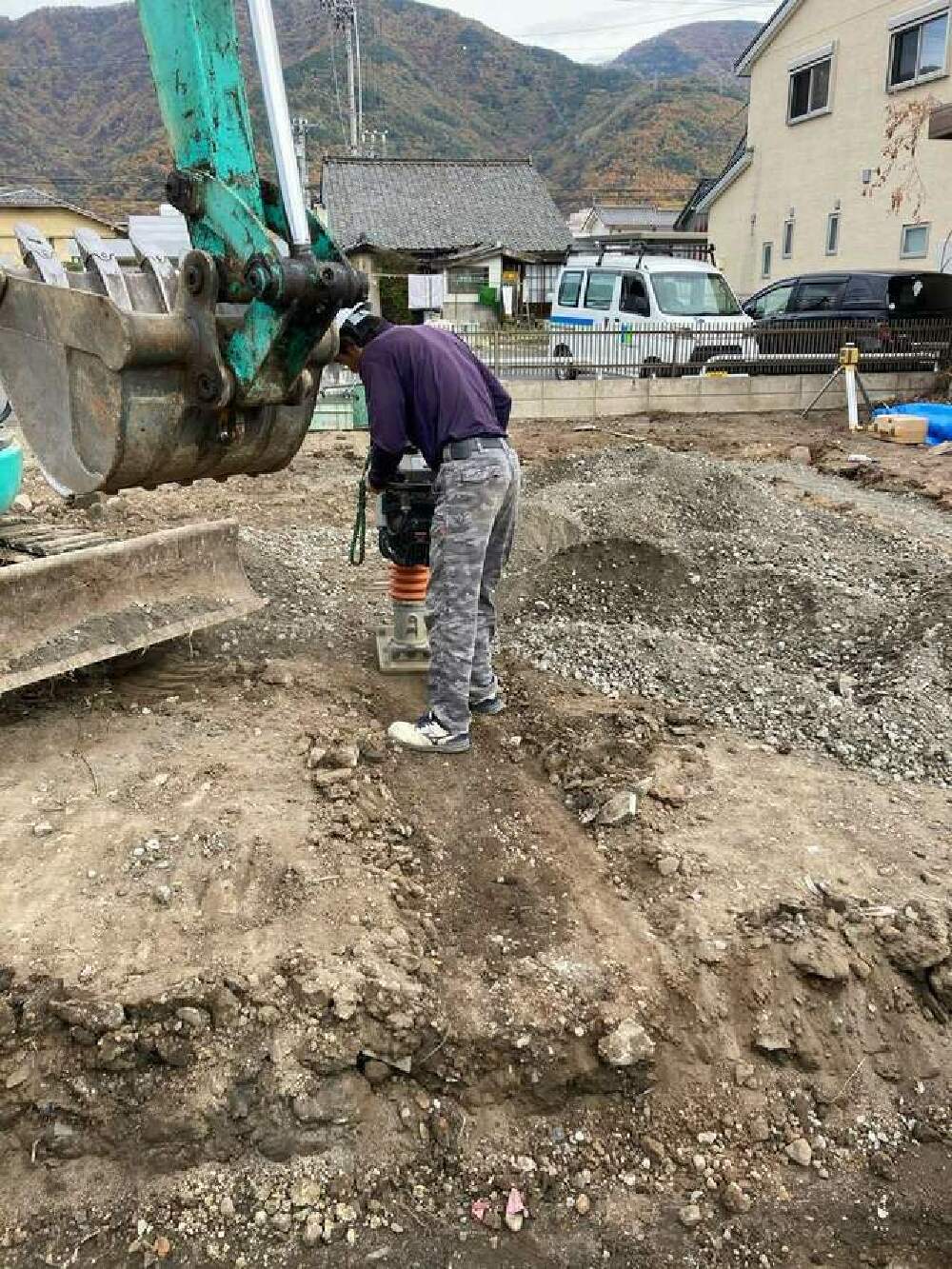

掘削や地盤の転圧を行っています。
- 4. 2023年11月09日
-
鉄筋工事

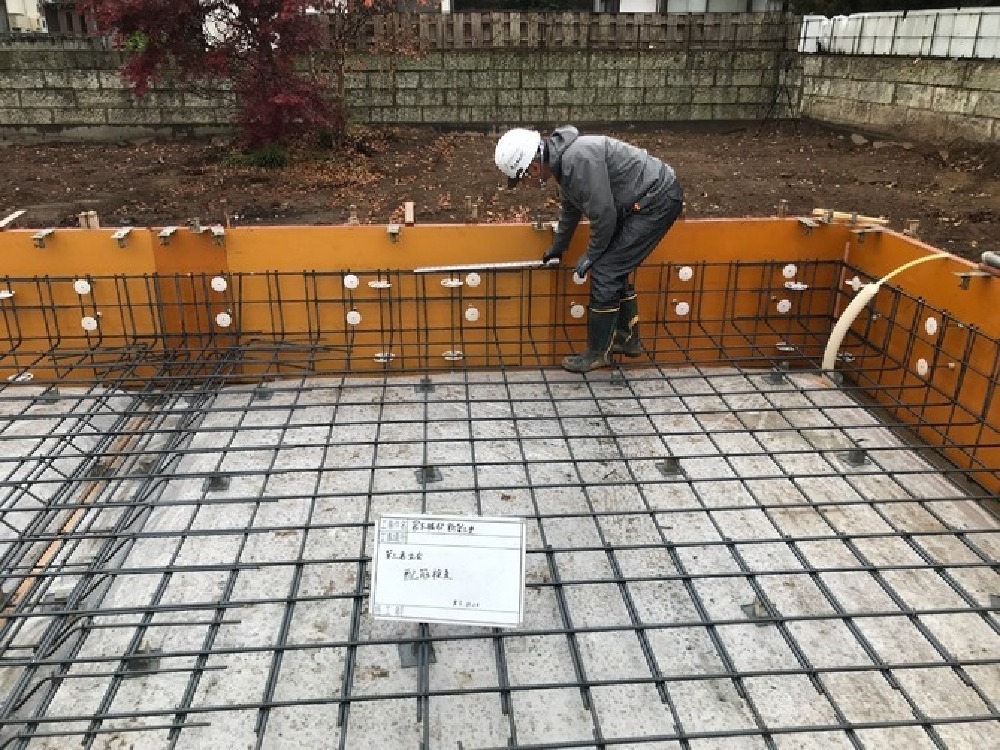

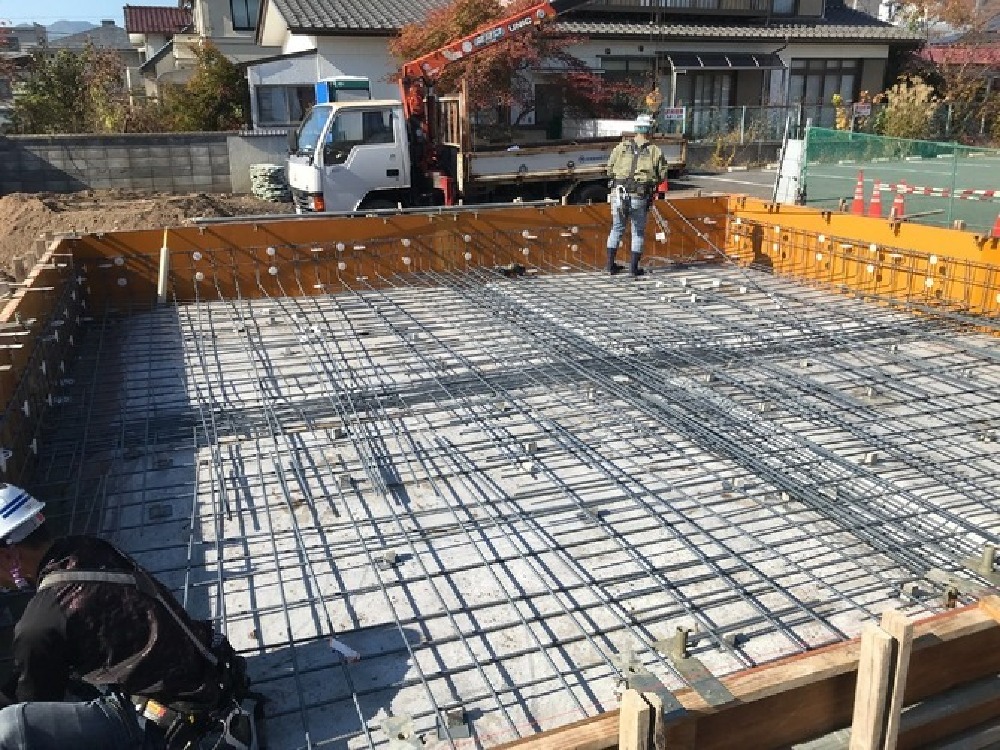

基礎工事では鉄筋が進められています。
鉄筋のピッチを確認しながら丁寧に施工していきます。
- 5. 2023年11月10日
-
第一回目検査
本日は第三者機関による検査を行いました。
鉄筋のピッチや本数、正しく施工されているか確認していただきました。
- 6. 2023年11月17日
-

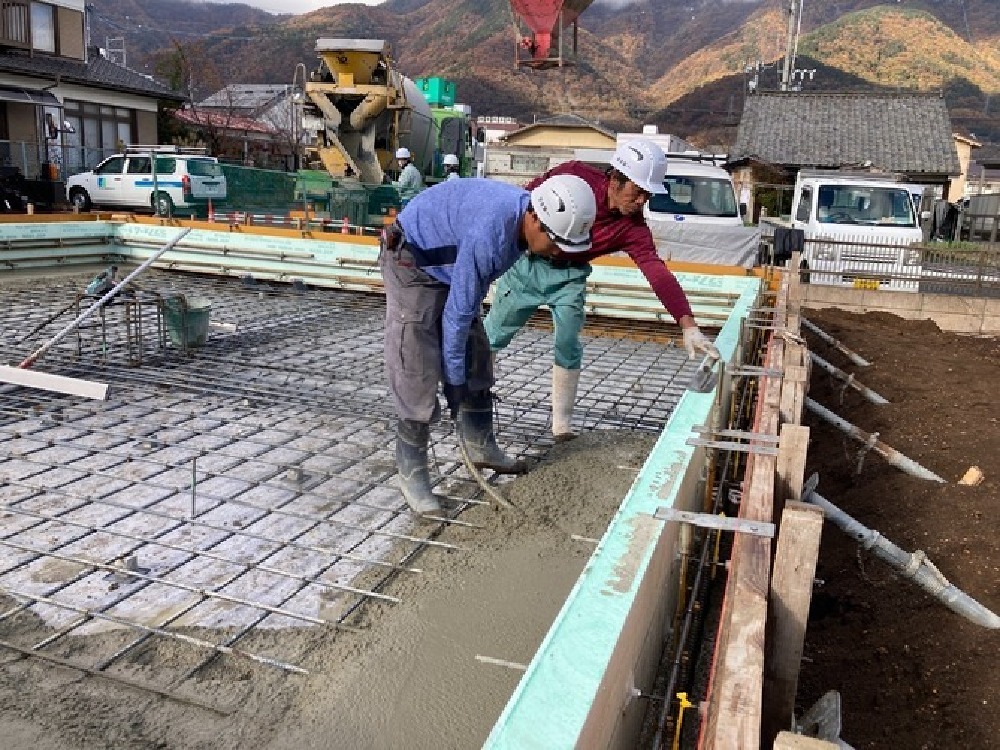

コンクリート打設!
鉄筋、型枠が組まれ本日はコンクリートの打設を行いました。
- 7. 2023年11月29日
-
立上り・犬走りコンクリート打設
1回目で基礎本体の打設が完了し、
本日は玄関土間やテラスの犬走りのコンクリートの打設を行いました。
- 8. 2023年12月07日
-

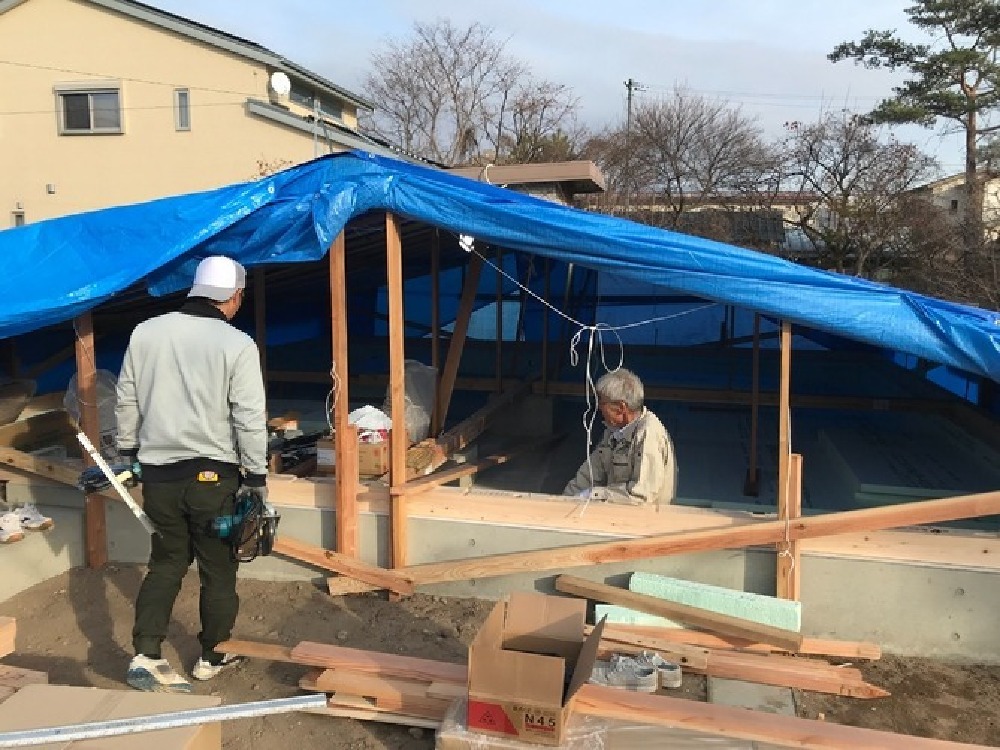

建て方前養生
建て方に向けてしっかりと養生を行います。
- 9. 2023年12月08日
-
建て方材料加工

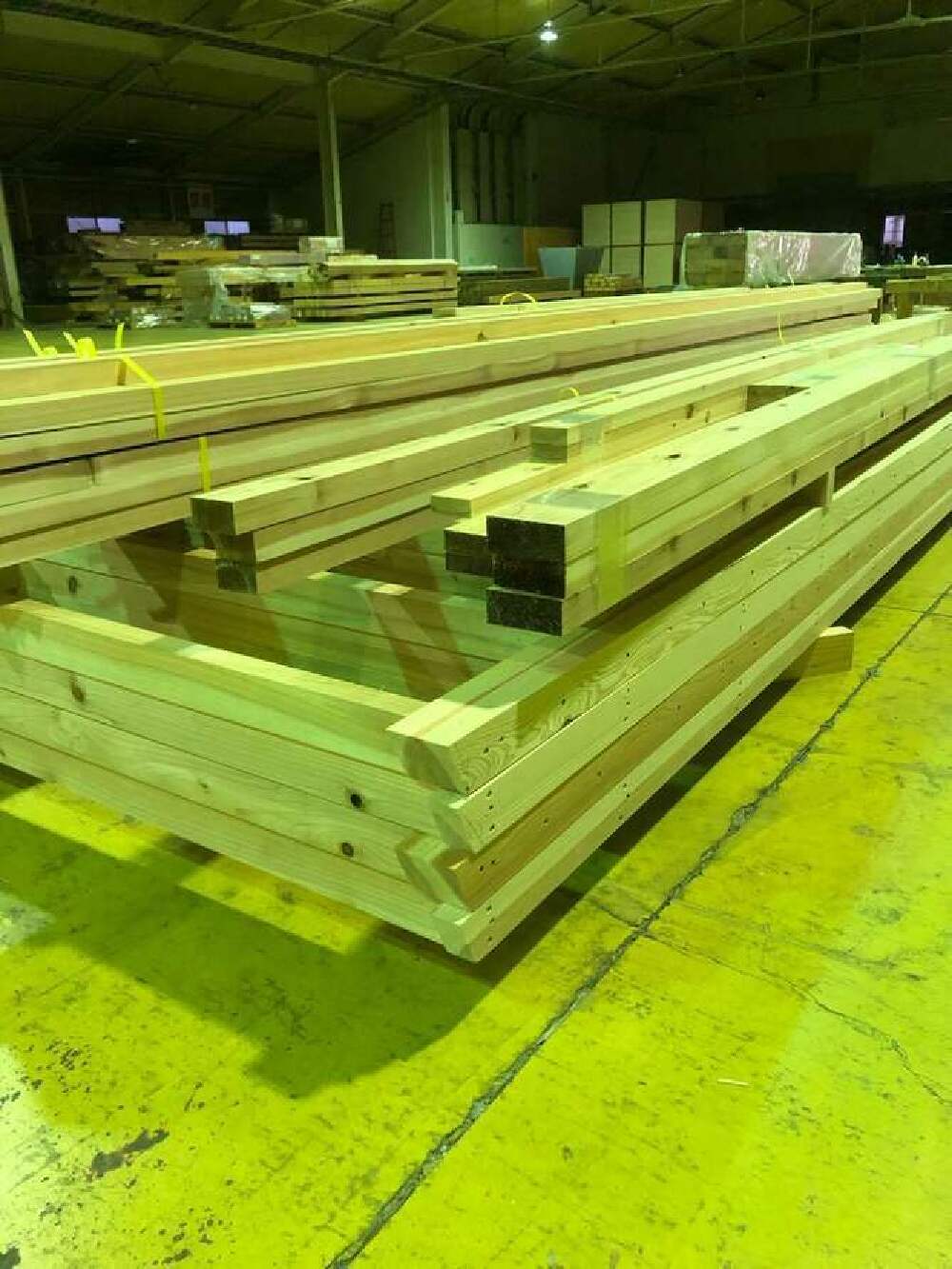

基礎工事と並行して荻原棟梁による建て方材の準備が進められています。
- 10. 2023年12月11日
-
土台伏せ
基礎工事完了し、大工工事では土台伏せを行いました。
建物の直角を確認しながら土台を据え付けていきます。
- 11. 2023年12月18日
-
先行足場組

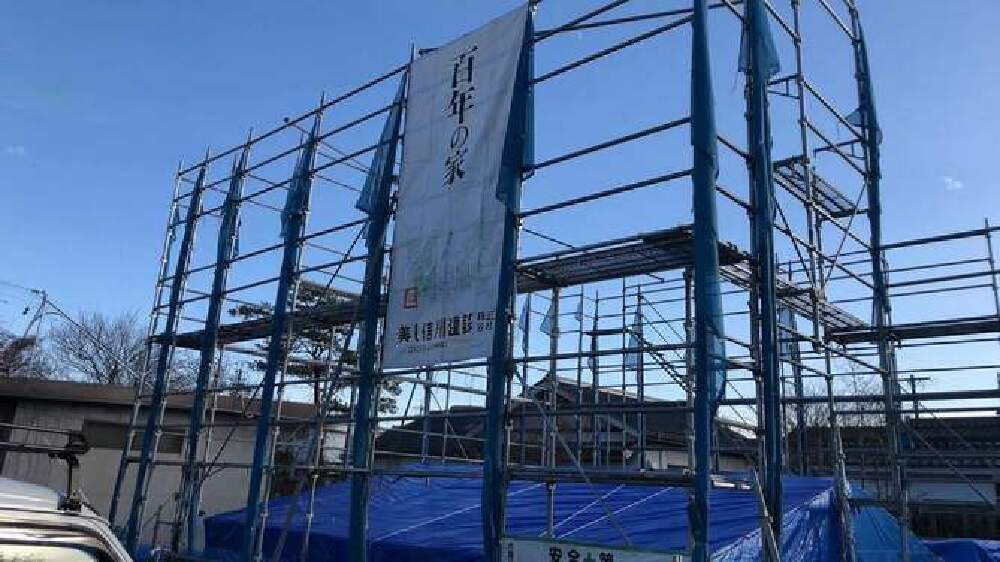

本日は足場組を行いました。
明日はいよいよ建て方です!
- 12. 2023年12月19日
-

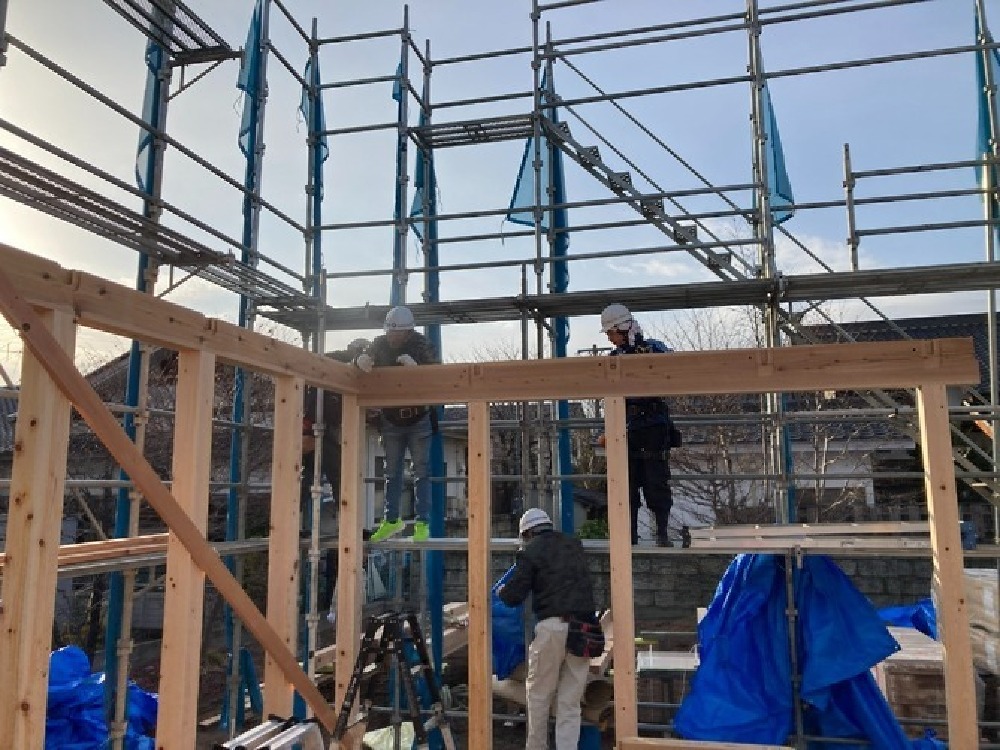

上棟おめでとうございます。
本日は建て方です。
段取りよく進めていただき無事上棟となりました。
M様上棟誠におめでとうございます。
これからどうぞよろしくお願いします。
- 13. 2023年12月22日
-
金物取付
建て方が完了しこれから木工事では、
補強金物や筋交いの取り付けを行っていきます。
- 14. 2024年01月13日
-
耐力面材取り付け

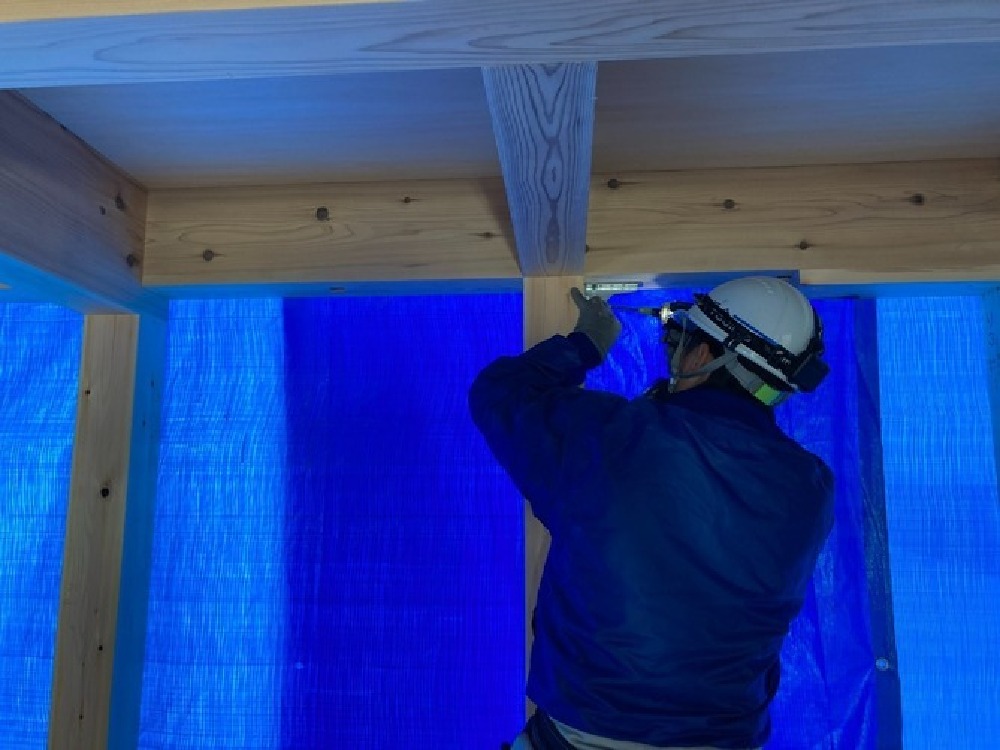

大工工事は外部の耐力面材の取り付けを進めています。
- 15. 2024年01月19日
-

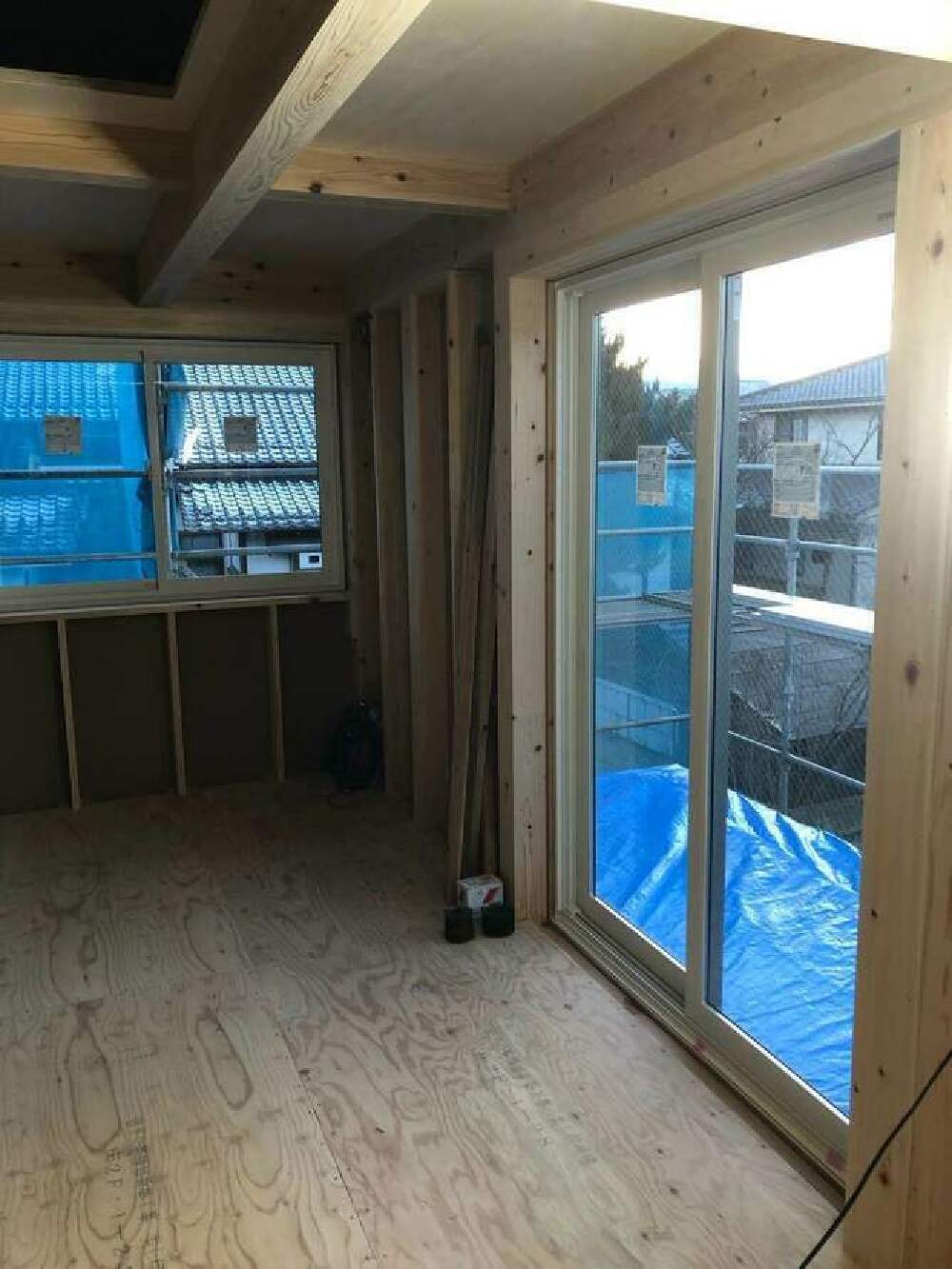

サッシ取付け
サッシが搬入され、大工工事ではサッシと取り付けを進めています。
- 16. 2024年01月25日
-
内部先行配線

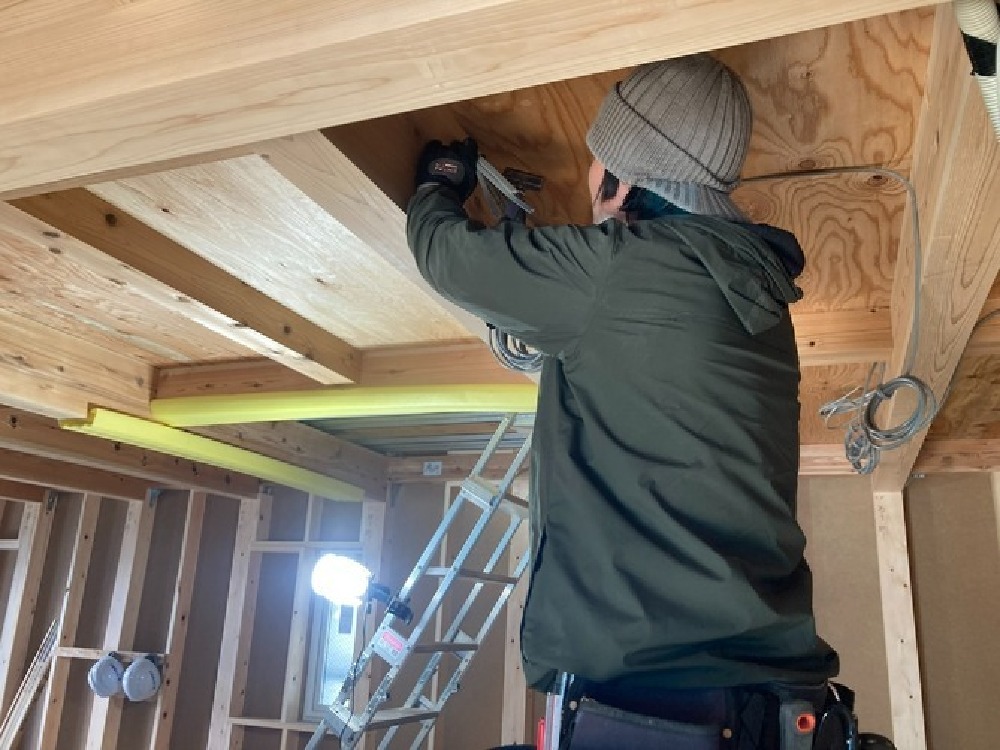

大工工事と並行して内部の先行配線を進めています。
化粧梁の高さをしっかりと確認しながら、配線をしていきます。
- 17. 2024年01月27日
-

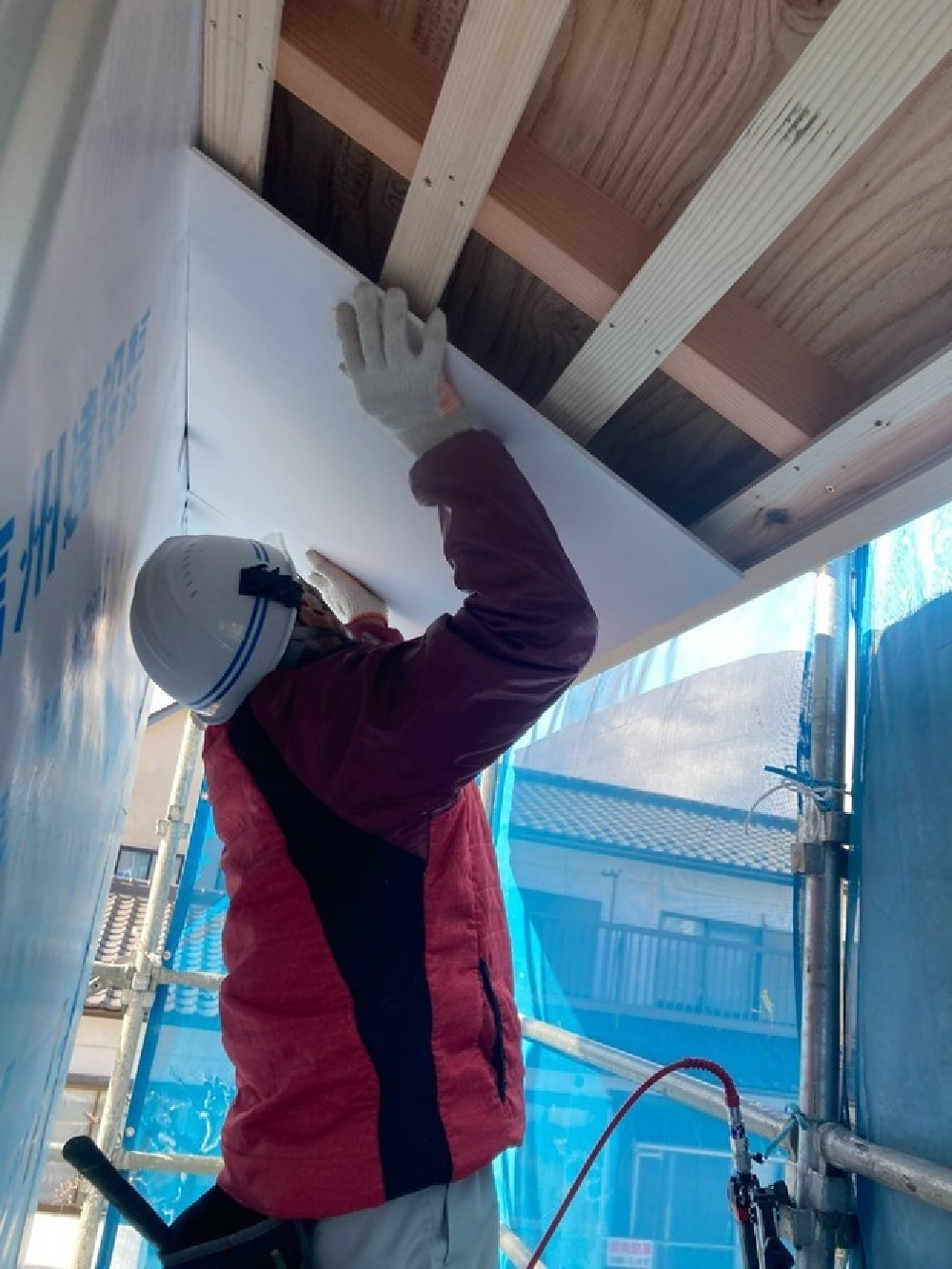

軒天施工

大工工事では外壁の耐力壁、断熱材、防水紙の施工が完了しました。
現在軒天にケイカル板をと取り付けていきます。
- 18. 2024年01月31日
-
玄関庇取付
本日は玄関庇の取り付けです。
既製品ですが大変重たく4人で力を合わせて取り付けました。
大工さんいつもありがとうございます。
- 19. 2024年02月05日
-
外壁下地組
大工工事では外壁の下地を施工中です。
寸法を測りながら丁寧に取り付けていきます。

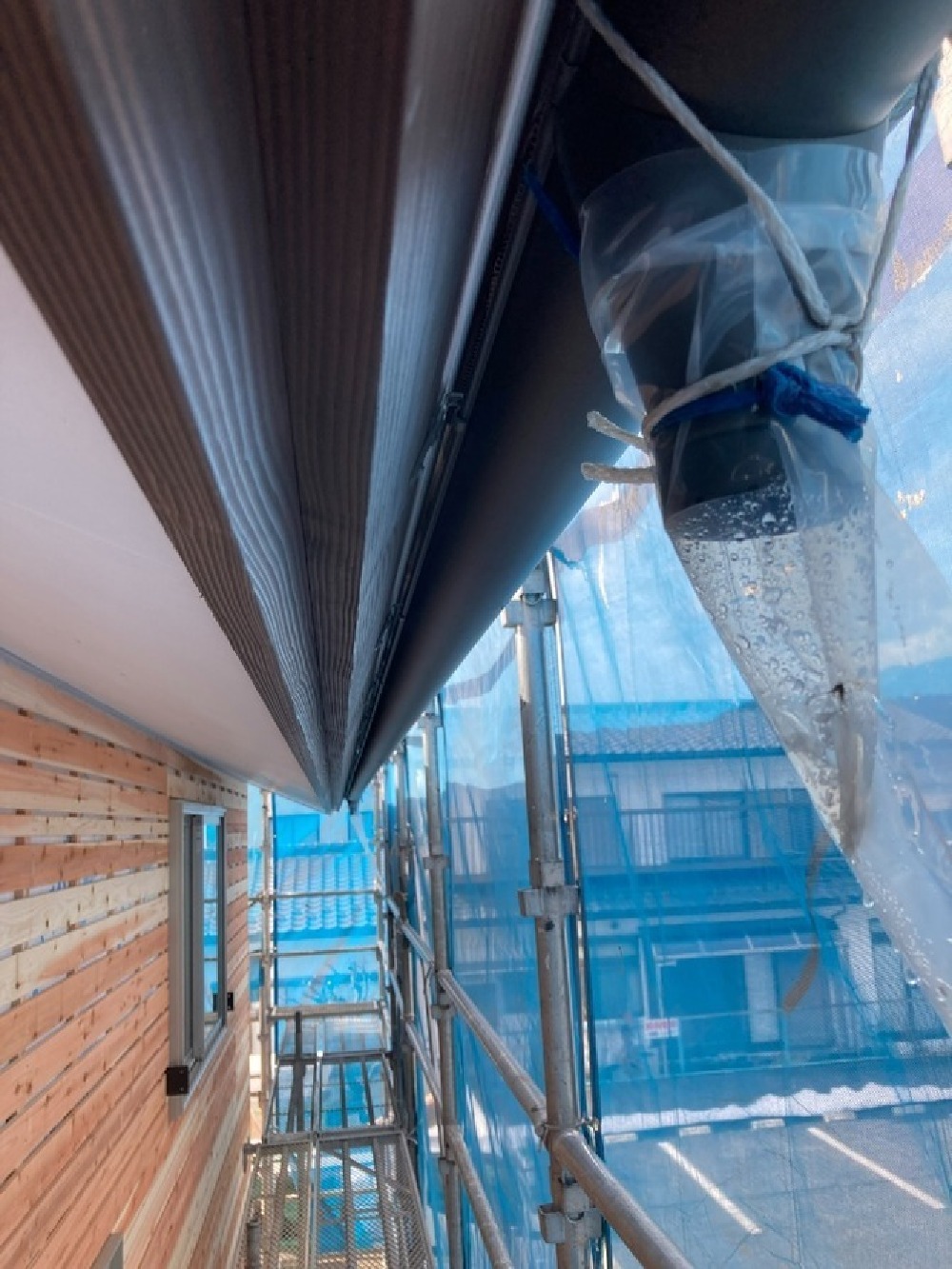

- 20. 2024年02月16日
-
軒樋取付

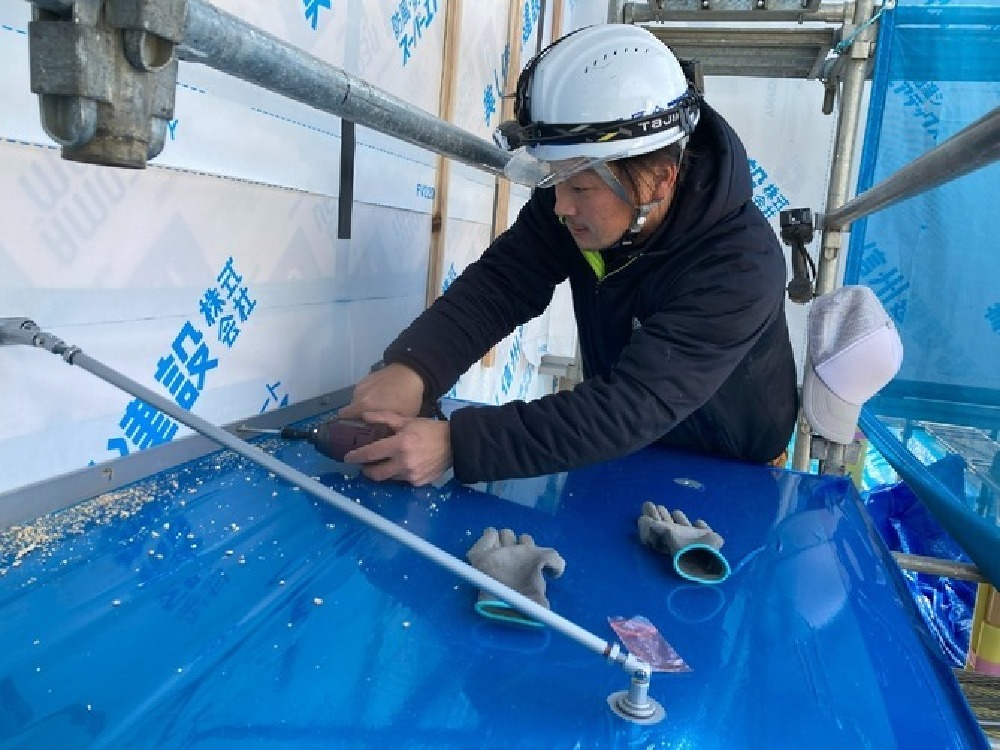

破風板の塗装が行われました。
次は板金屋さんの樋の取り付けです。
- 21. 2024年02月22日
-
外部腰壁施工

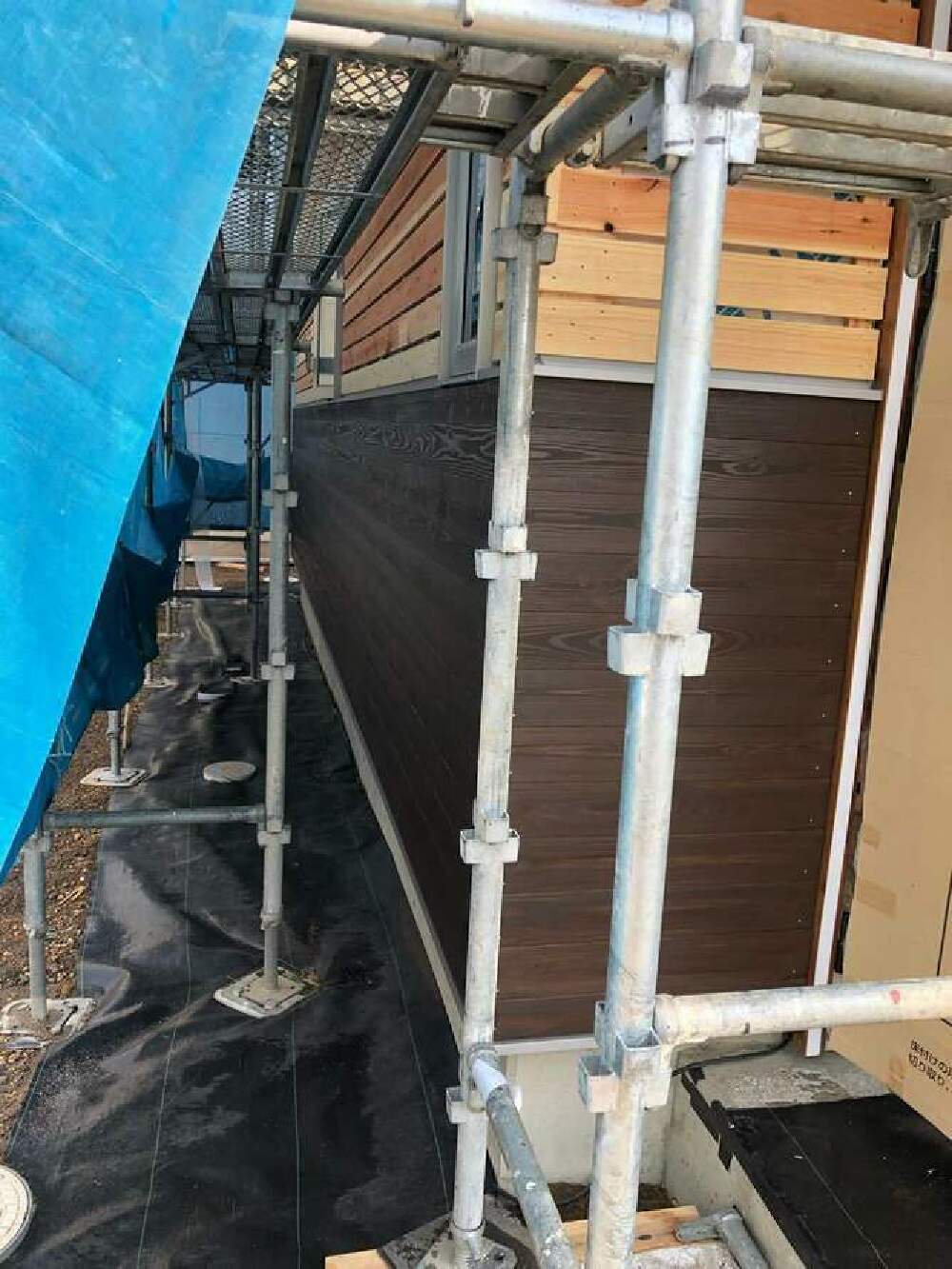

外部下地がまとまり、板張りの腰壁の施工が完了しました。
塗装はキシラデコール塗装です!
- 22. 2024年03月01日
-
天井下地

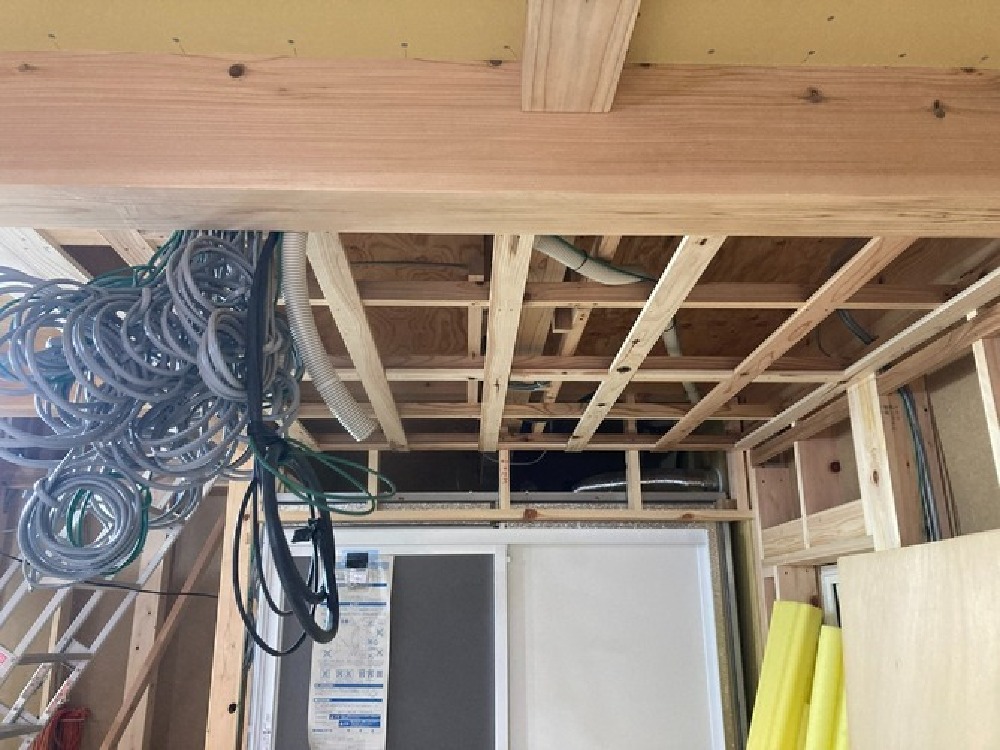

大工工事では天井の下地組を行っております。
設備の配線を確認しながら進め行きます。
- 23. 2024年03月07日
-
フローリング張り
2Fのフローリング張りが完了し、
現在1Fのフローリング張りを進めています。
- 24. 2024年03月15日
-

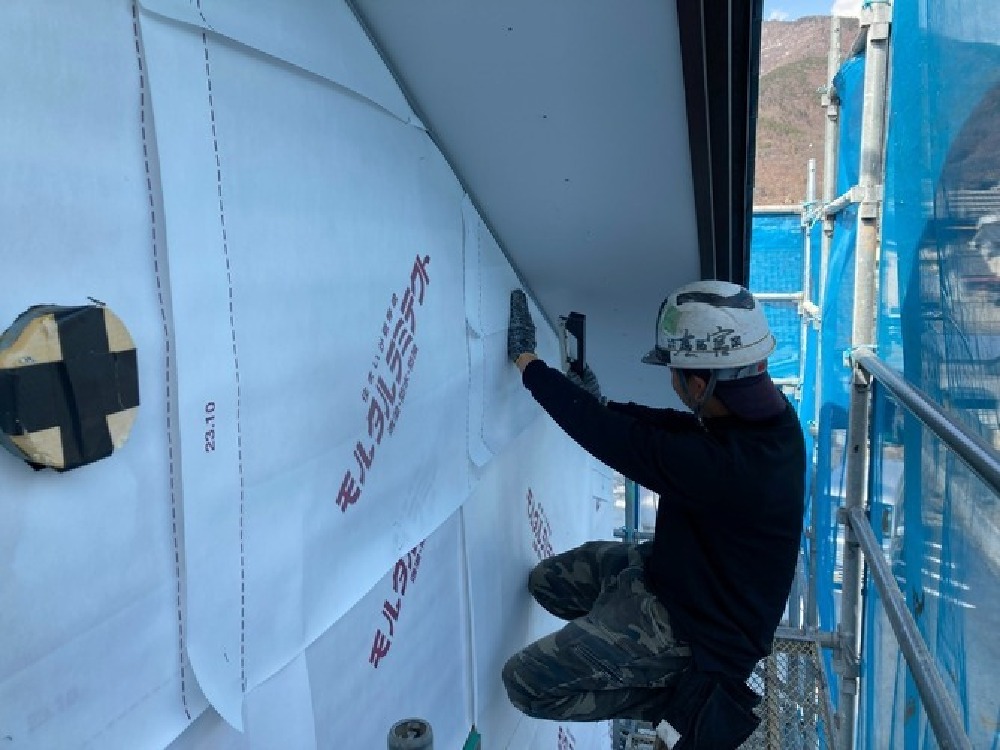

外壁仕上げ準備
外部では仕上げに向けて防水紙張りを進めています。
- 25. 2024年03月22日
-
玄関回り造作

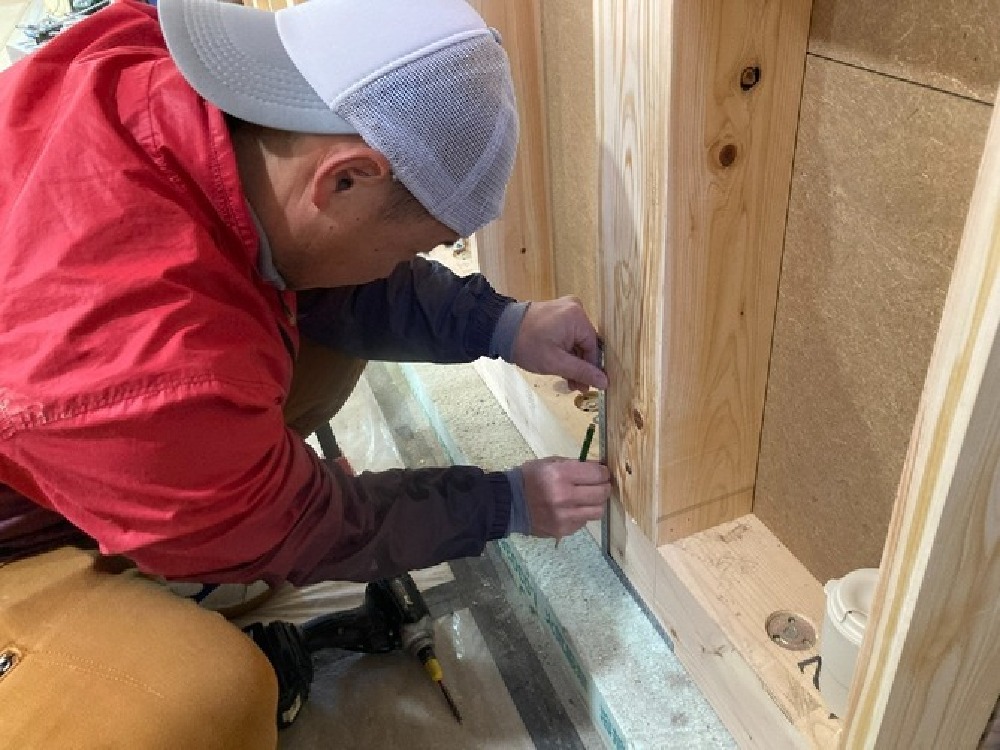

玄関回りの造作に向けて、正確に墨付けを行っていきます。
指矩を使って高さを確認していきます。
- 26. 2024年03月29日
-

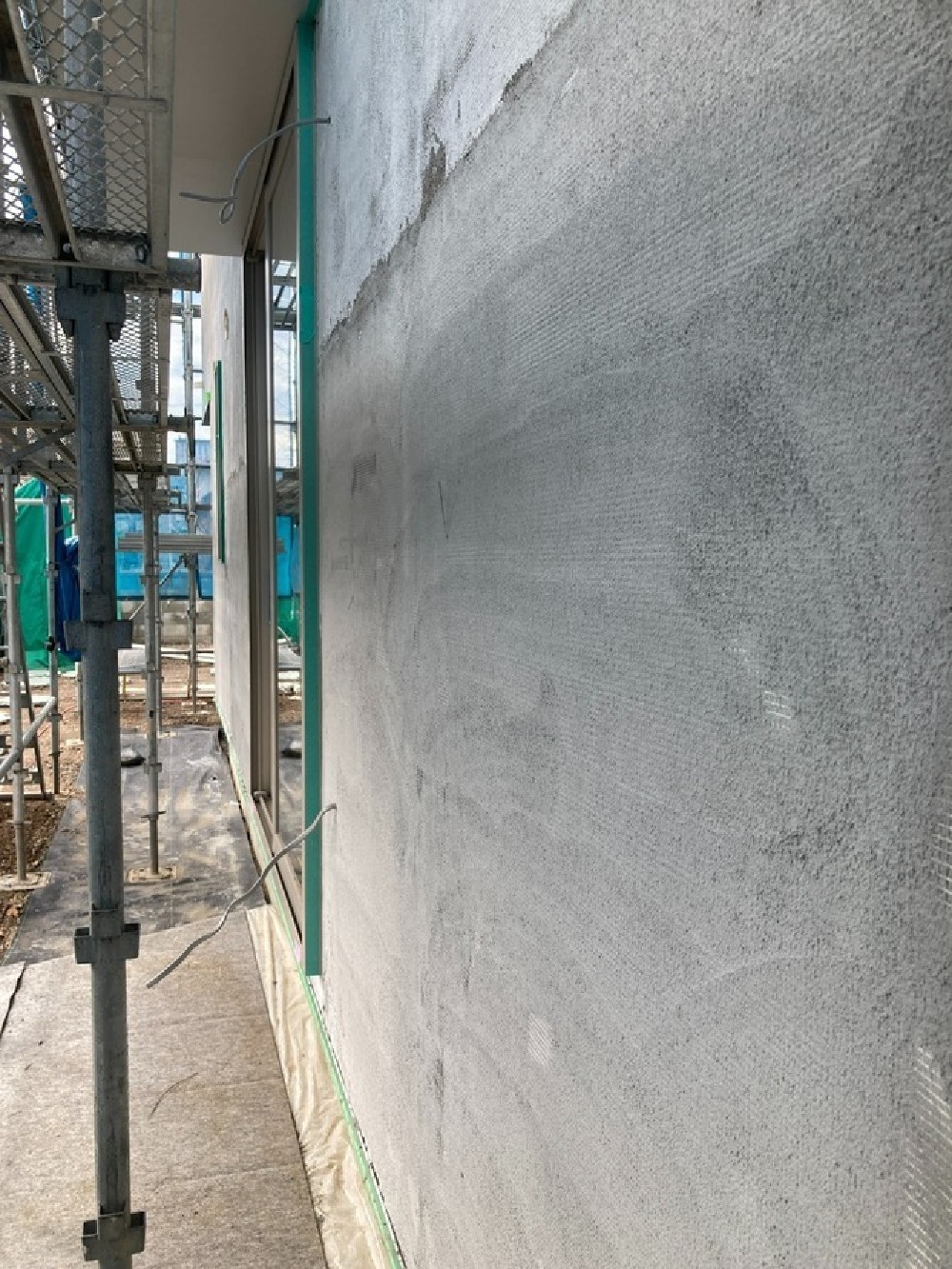

下塗り完了
下塗りが完了しました。
この後上塗りを行い、ジョリパット吹付仕上げを行います。
- 27. 2024年04月05日
-
階段造作

現在、荻原棟梁は階段を施工中です。
プレカットでなく加工も行っていいただいています。
目につきにくい細かいなところまで丁寧な仕事です。

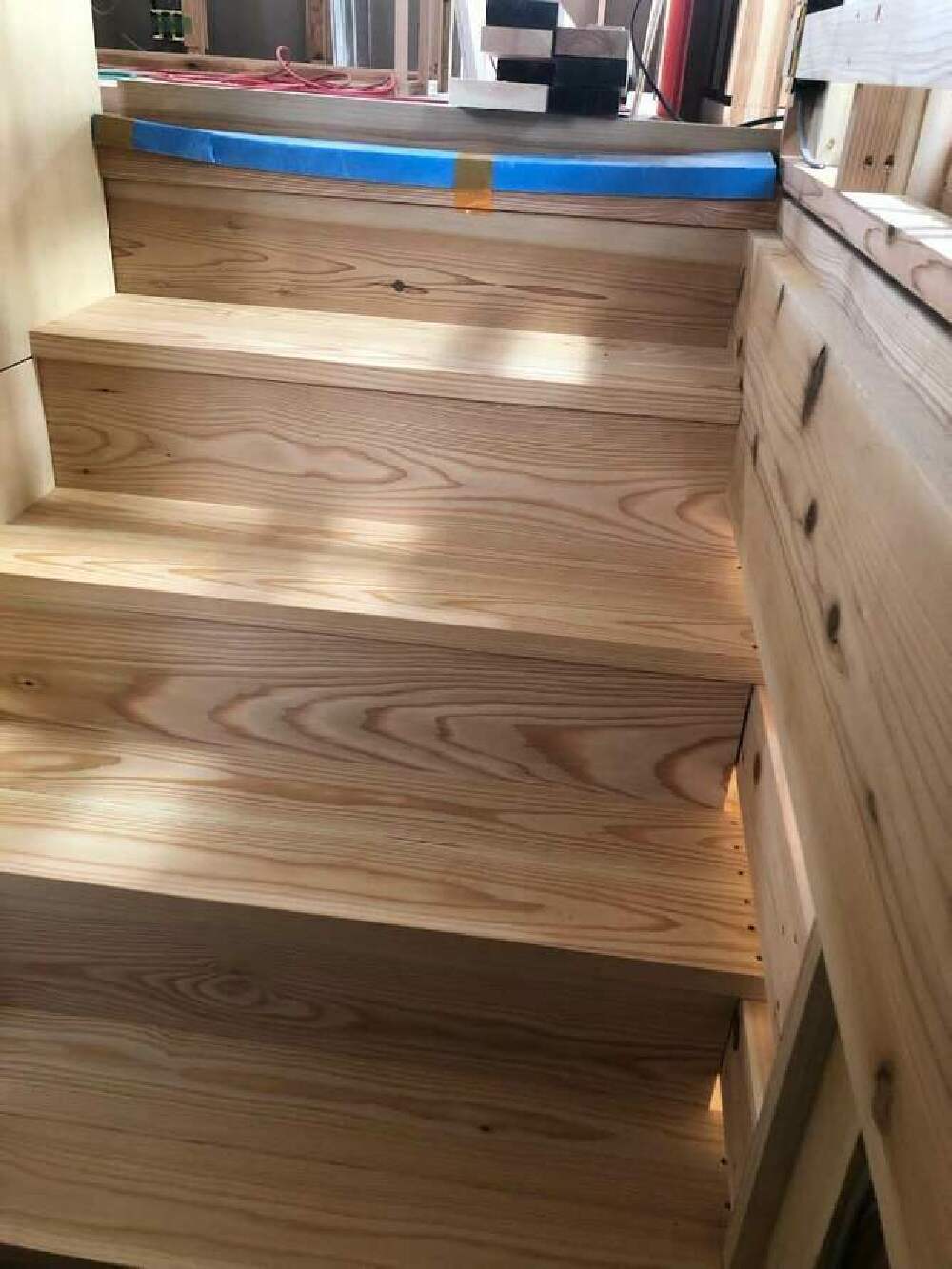

- 28. 2024年04月12日
-
階段完成!
階段がかけ終わりました。
とても綺麗な仕上がりです。
これから階段周りをまとめていきます。

- 29. 2024年04月18日
-
造作家具製作
荻原棟梁は現在家具の製作を進めています。
背の高い家具をきれいに納めていきます。

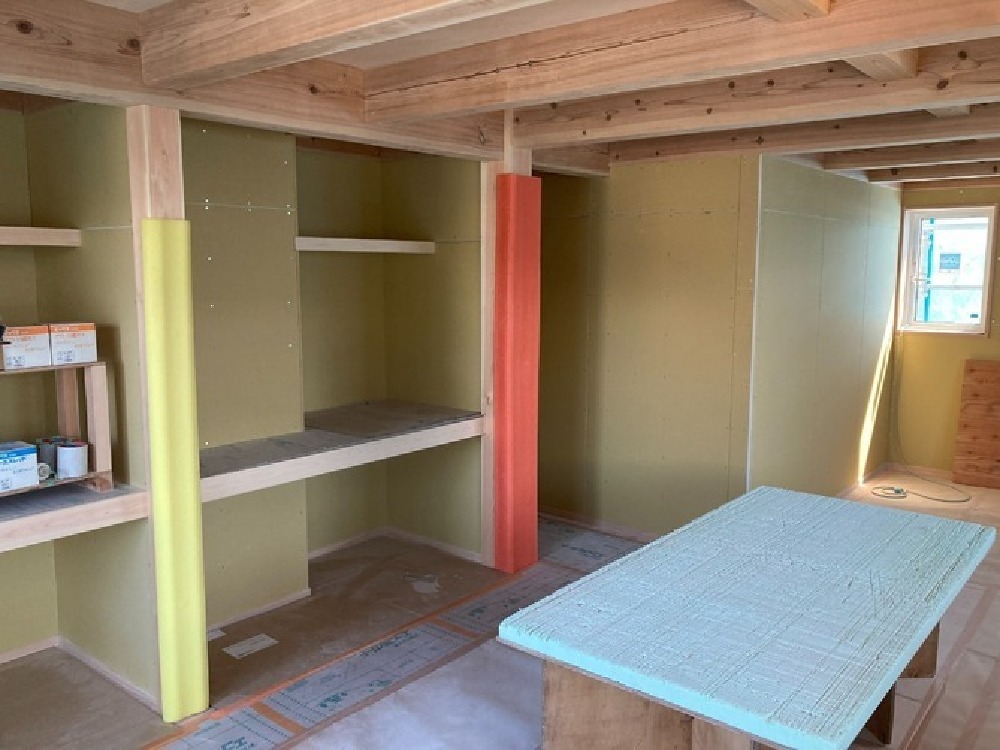

- 30. 2024年04月26日
-
2階造作完了
2階造作家具ボード張りが完了しました!
もうすぐ仕上げ工事が始まります。
- 31. 2024年05月10日
-

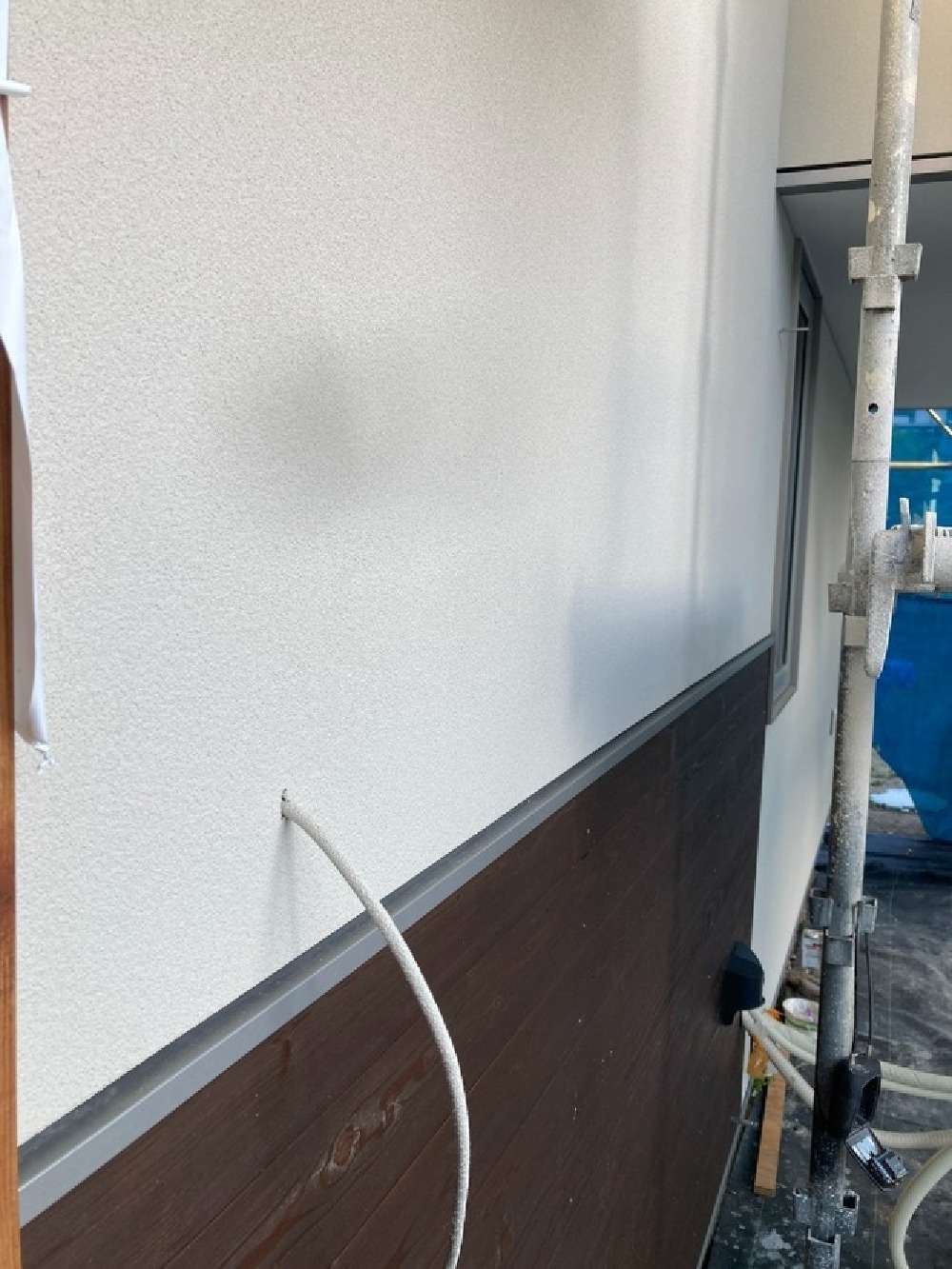

外壁仕上げ塗装
外壁仕上げはジョリパット吹付です。
とてもきれいな仕上がりです。
- 32. 2024年05月15日
-

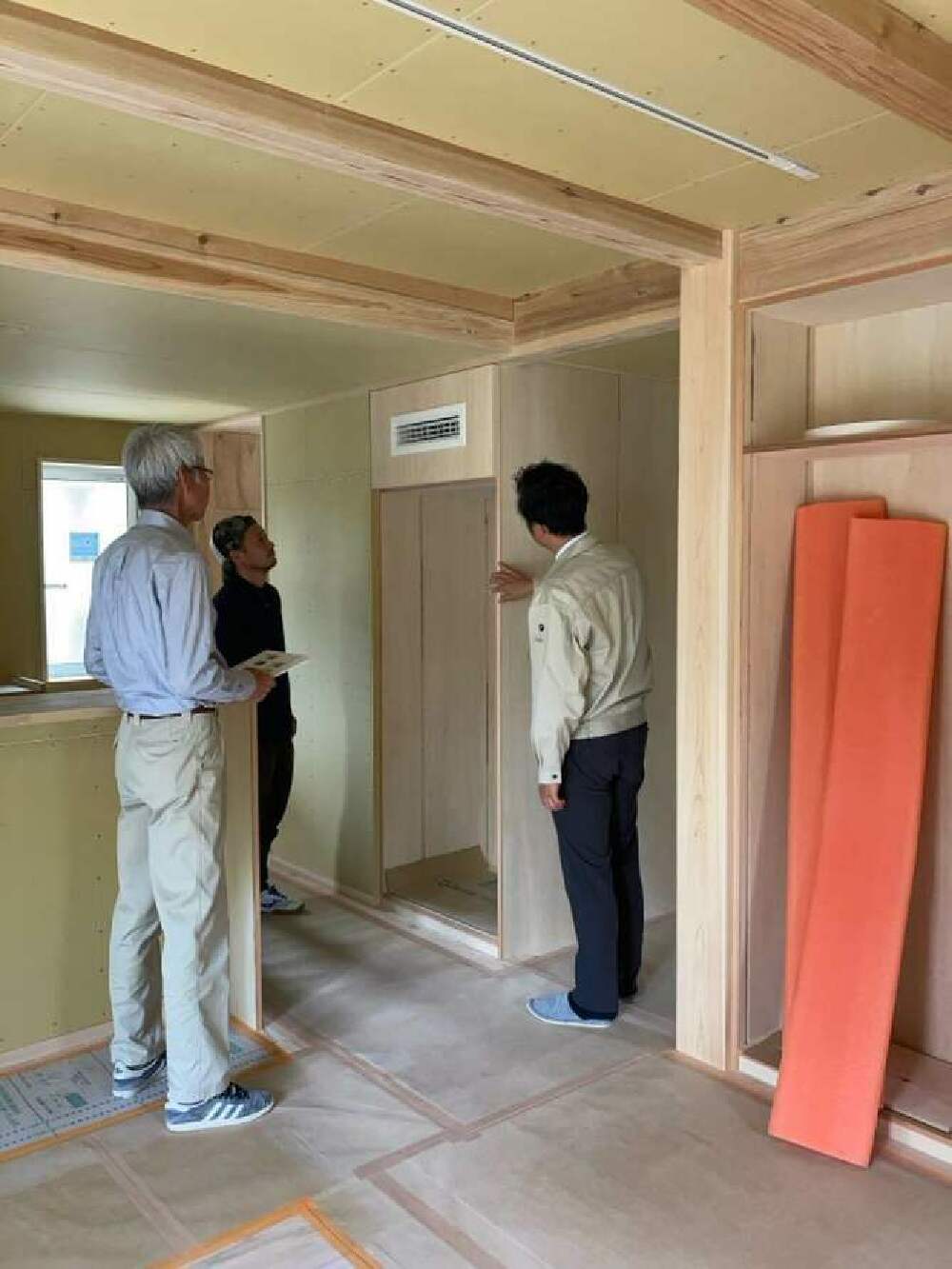

社内木工検査
本日は弊社社長中嶋立会いのもと、社内木工検査を行いました。
いよいよ内装工事が始まって参ります。
- 33. 2024年05月16日
-

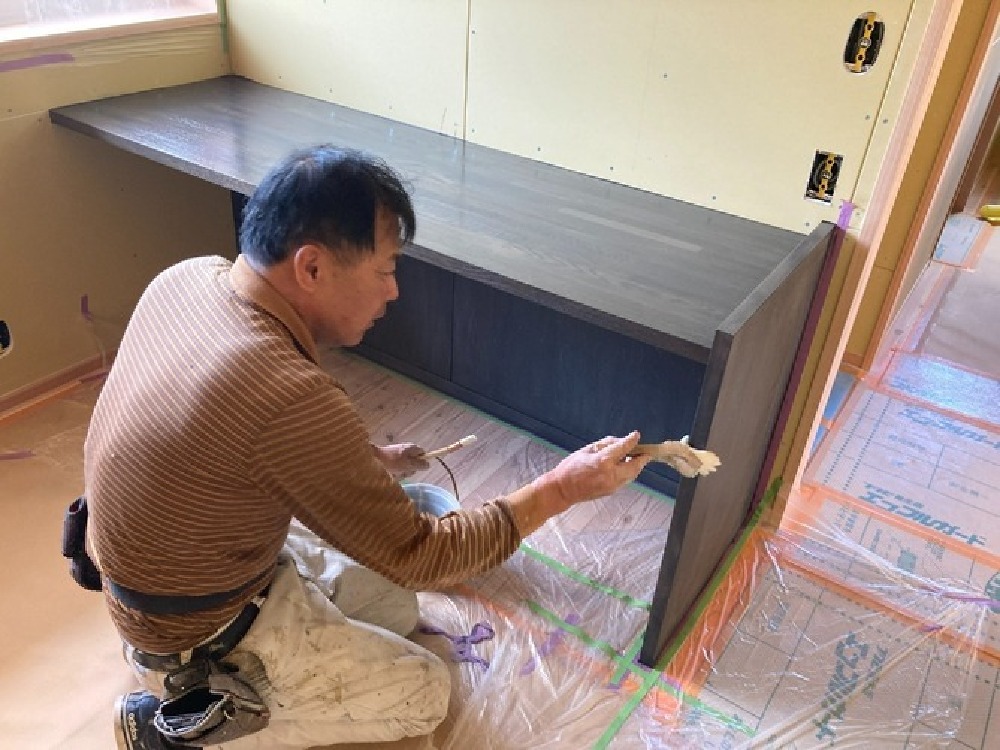

家具カウンター塗装
木工検査が完了し、クリハラ・ギケンさんによる塗装が進められています。
塗装が終わるとクロス張り、左官仕上げが始まってきます。

- 34. 2024年05月24日
-
内装仕上げ
木工検査が完了し、内部では仕上げがはじまっています。
クロス張りが完了しました!
- 35. 2024年05月31日
-
設備器具付け
壁天井の仕上げが完了し、設備器具付けが進められています。

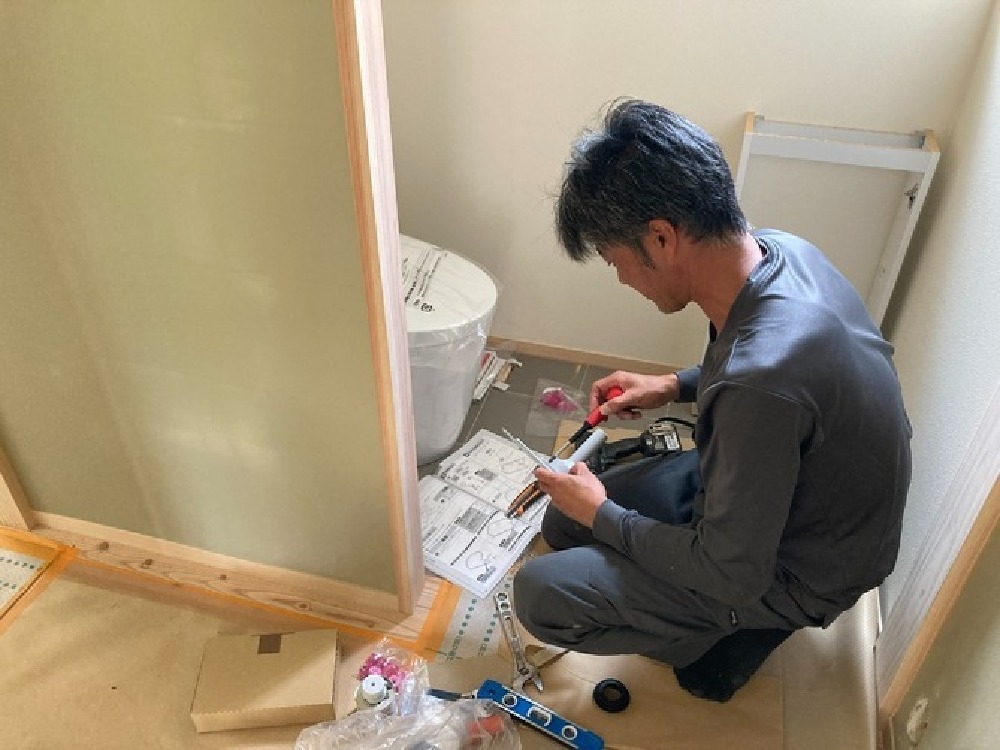

今はトイレを施工中です。
- 36. 2024年06月05日
-
キッチン据え付け

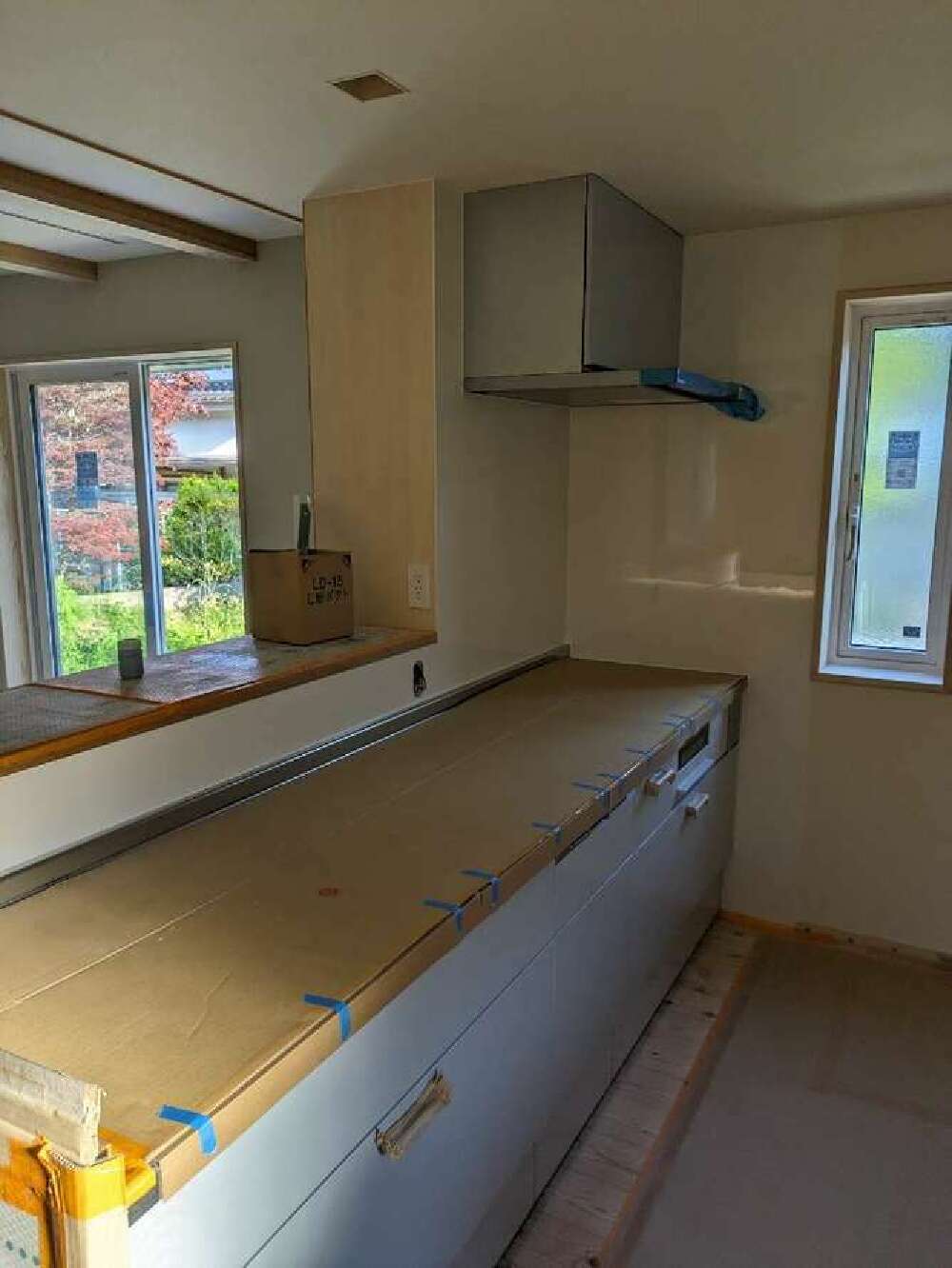

キッチンの据付が完了しました。
傷がつかないよう養生もばっちりです!
- 37. 2024年06月14日
-

カーポート!
外構工事も進んでいます。
カーポート設置、駐車場土間のコンクリート打ち込みが完了しました。
いよいよ工事も大詰めとなって参りました。
- 38. 2024年06月21日
-
養生撤去!
内部仕上げもいよいよ大詰めとなって参りました。

養生撤去を行い仕上がりが露わになりました!
- 39. 2024年06月27日
-
アップゲート
カーポートが出来上がり、入り口にはアップゲートが取り付けられました。
黒を基調としていてとてもかっこいいです!
- 40. 2024年06月28日
-

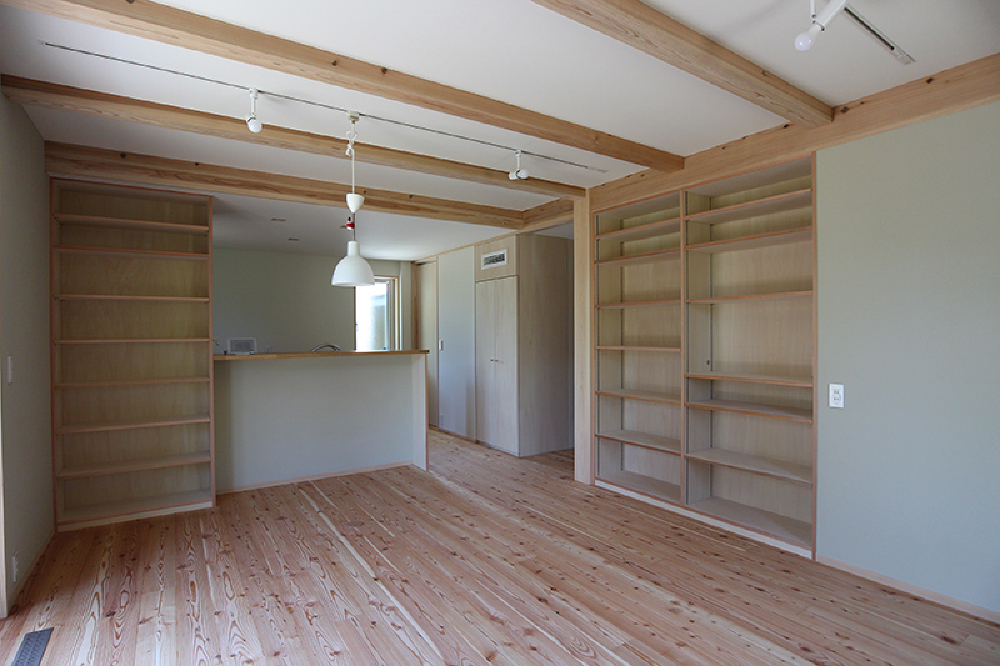

内観
天井はクロス、壁は左官仕上げです。
壁、造作家具、ダクトスペースがすっきりとまとめられていて、
とても清潔感があり、気持ちの良い空間となっています。
- 41. 2024年06月28日
-
外観
外壁はジョリパット吹付仕上げをメインに、
腰壁は唐松にキシラデコール塗装を使用しました。
フェンスゲートや板塀も茶系で揃え統一感を持たせました。
とてもかっこいい仕上がりです!
- 42. 2024年06月29日
-
お引渡式
お引渡式を行いました。「毎日職人さんの作業を見せてもらい、すでに住まいに愛着が湧いています。」とM様。長い間大変お世話になりました。これからも長いお付き合いをお願い致します。ありがとうございました。
美し信州建設の公式SNSもチェックしてください
イベント情報などをLINEで配信中(^^)/
ご質問も受け付けております♪
- 目的別にみる
- スタイル別に見る
