長く安心パッシブハウス

上田市 新築 N様

目的別にみる|新築

物件データ

住所上田市中之条
構造木造2階建て
工法外張り断熱工法
認定長期優良住宅
補助金地域型住宅グリーン化事業(長期優良型)
県産材 土台木曽檜
県産材 柱木曽檜
県産材 梁県産杉
延べ床面積115.09㎡(34.75坪)
現場監督小井戸 治郎
設計コンセプト緩やかにつながる室内空間が広々と感じさせ、パッシブデザインにより、自然に暖かく涼しい環境を創り出し、加えてOMソーラーのパッシブエアコンにより全館空調を取り入れました。長期優良住宅を取得して、永く安心に住まえる住宅です。
設計担当 高森 喜洋

建築中レポート

1. 2016年10月28日
地鎮祭

地鎮祭

 秋も深まった吉日。地鎮祭が行われました。
これから完成まで 宜しくお願い致します。

2. 2016年11月18日
着工式

着工式

 お客様にお越し頂き、着工式を行いました。
パートナー皆で決意を新たに完成お引渡しまで精一杯の仕事をさせて頂きます。

3. 2016年11月25日

基礎工事

基礎工事

 丁張りを出し、位置高さを確認し 基礎工事が始まりました。

4. 2016年11月28日

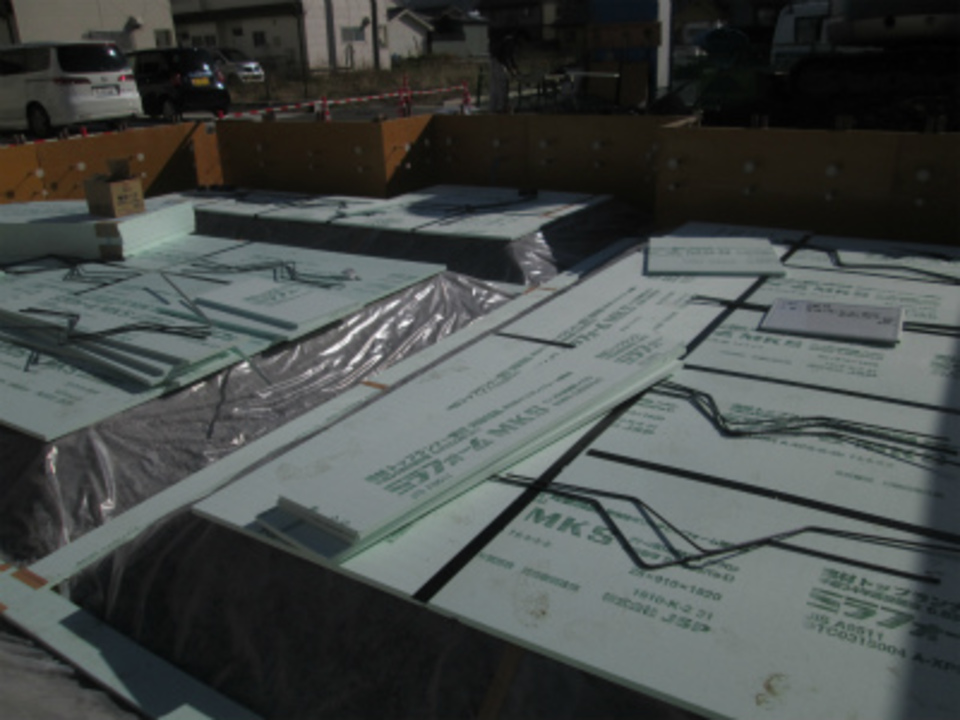

基礎工事

基礎工事

 根掘り、砕石敷き、防湿ポリフィルムと順調に作業が進み床下の断熱が敷き込まれました。

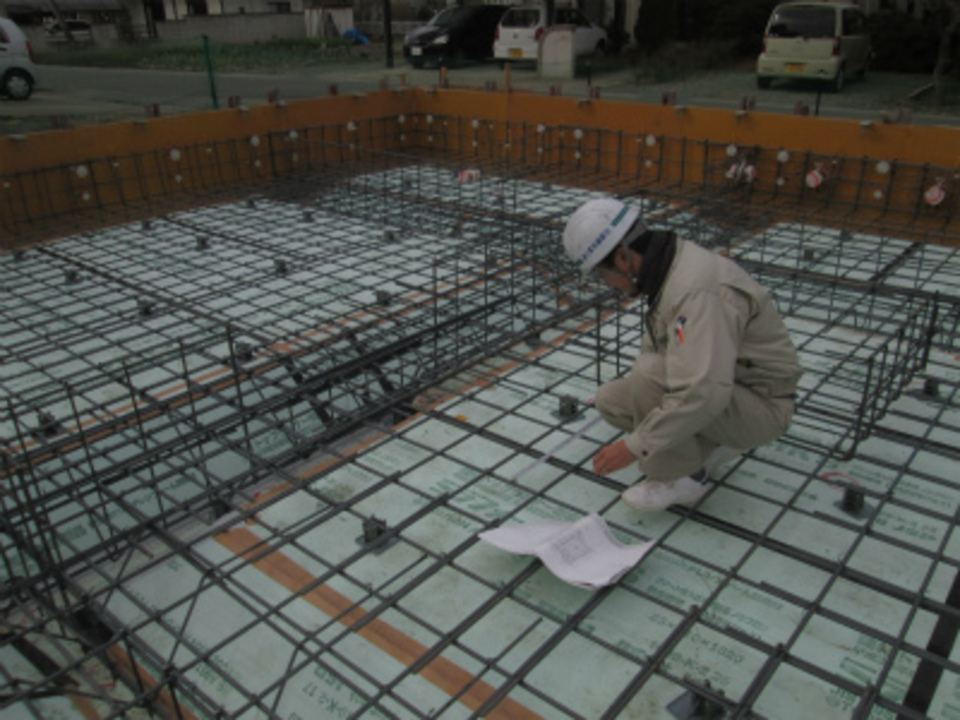

5. 2016年11月30日
鉄筋検査

鉄筋検査

 鉄筋の配筋が終わり図面の通り施工されているか検査をしました。
各場所ごと図面と照らし合わせ確認。次の工事となります。

6. 2016年12月01日
型枠工事

型枠工事

 コンクリートの打設に向け断熱材、型枠の工事が進んでいます。

7. 2016年12月03日

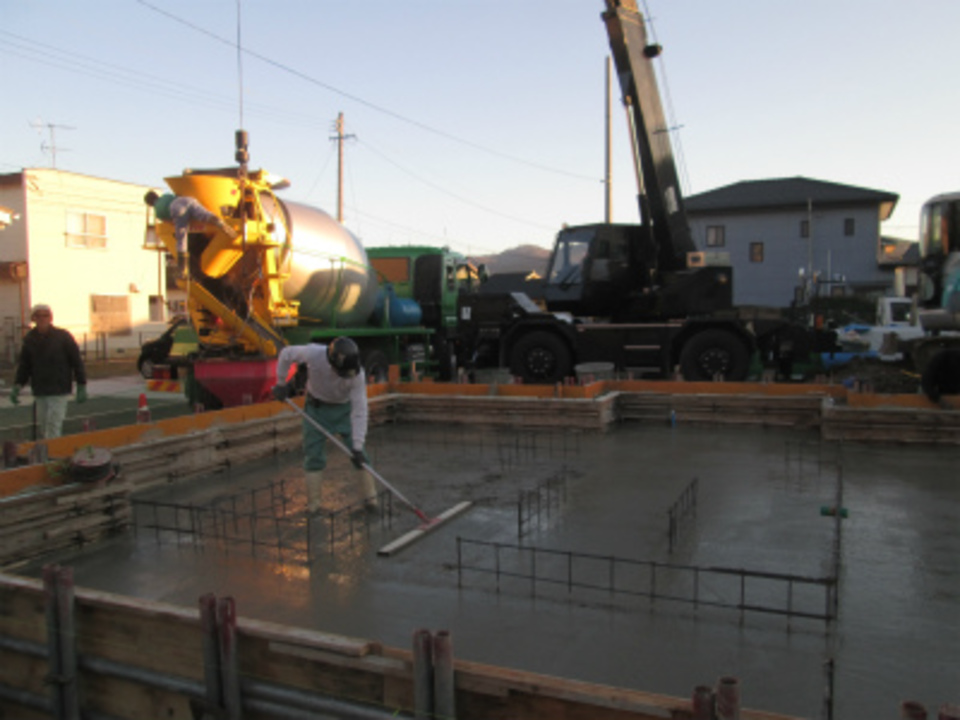

コンクリート打設

コンクリート打設

 師走とは言え穏やかな日となり、スラブ、立上りのコンクリートを打ち上げました。普通の強度より二ランク上げたコンクリートは見るからに硬くなりそう。シートで囲い万全です。

8. 2016年12月14日
仮設工事

仮設工事

 明日の建て方を前に 恵仮設さんが外部足場を組んでくれました。
明日も晴れ。安全に留意し建て方日和となりそうです。

9. 2016年12月15日

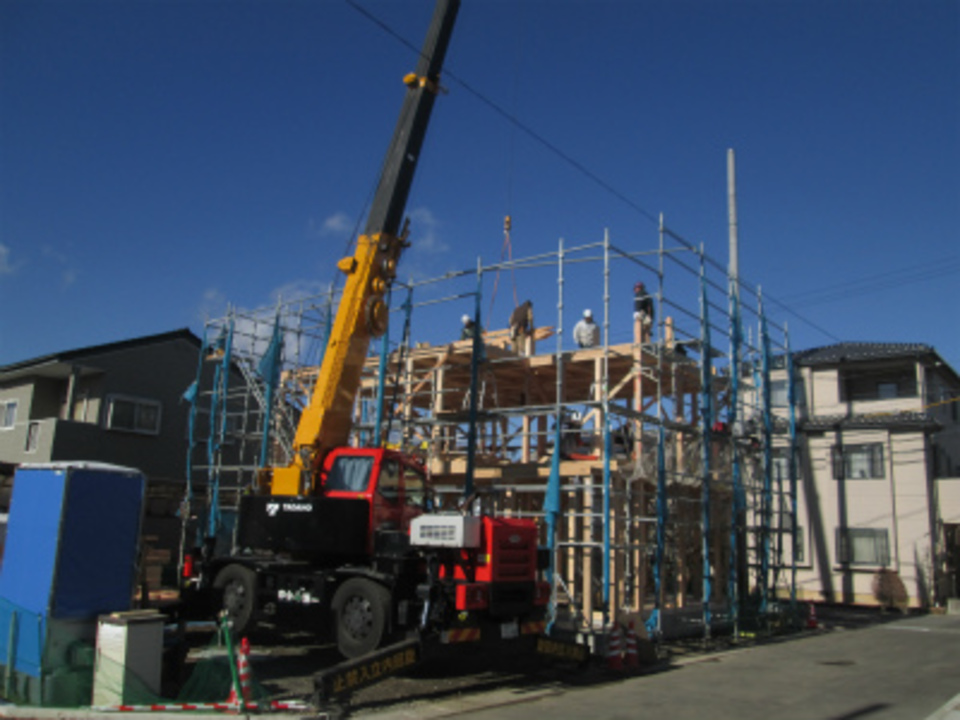

建て方

建て方

 晴天の吉日、建て方をしました。
昨日の雨が嘘の様。風の無い穏やかな一日となり順調に無事、建て方を終えることが出来ました。

10. 2016年12月17日
屋根板金工事

屋根板金工事

 建て方に続き屋根まとめも早々。板金工事の覚新工業さんが屋根ガルバリュウム鋼板葺きのだ段取りをしています。

11. 2016年12月19日
屋根板金工事

屋根板金工事

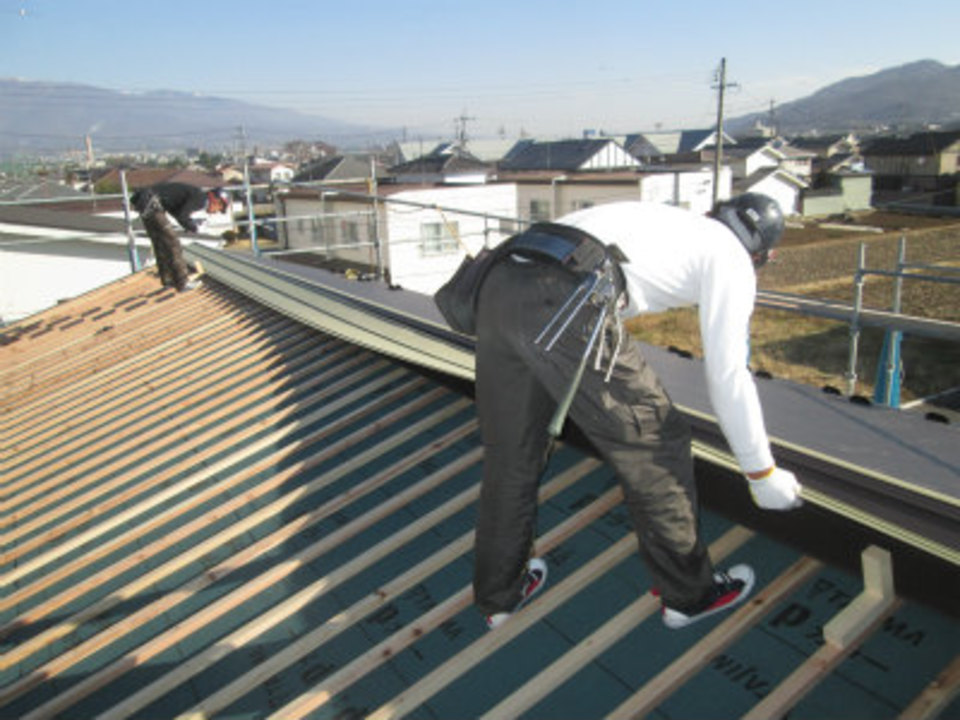

 屋根が葺き上がりました。
屋根の下地が完了早々覚新工業さんが段取り良く屋根工事が進んでいます。

12. 2016年12月20日
木工事

木工事

 上原棟梁が外部の工事を進めています。
屋根仕舞いを終えると早々 筋交い、間柱、金物補強と外部壁下地工事が順調に進んでいます。

13. 2016年12月22日
外部足場

外部足場

 屋根が葺かれ、仮設工事の恵仮設さんが残っていた屋根上の足場を設置しました。
これで外部工事が安全に施工されます。

14. 2016年12月27日

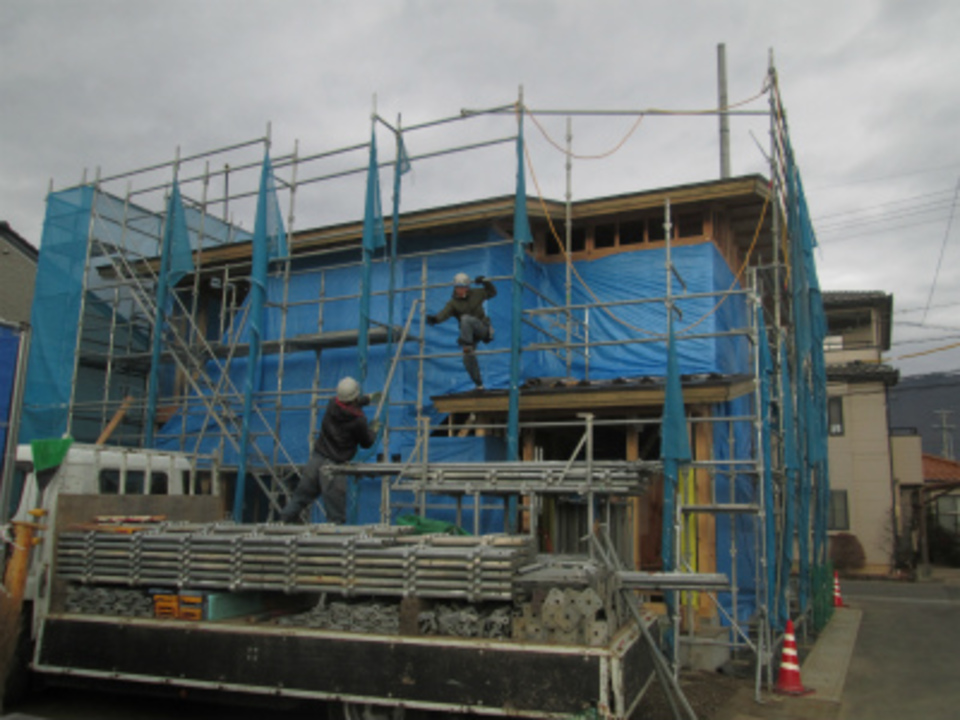

木工事

木工事

 外は雨模様、外部断熱、防水紙が施工され風雨の心配が無い中、ベランダ工事、天井下地が進められています。

15. 2017年01月07日
板金工事

板金工事

 新年となり外部の工事を進めています。

板金工事の覚新工業さんが早速軒樋を取り付けました。

16. 2017年01月11日
木工事

木工事

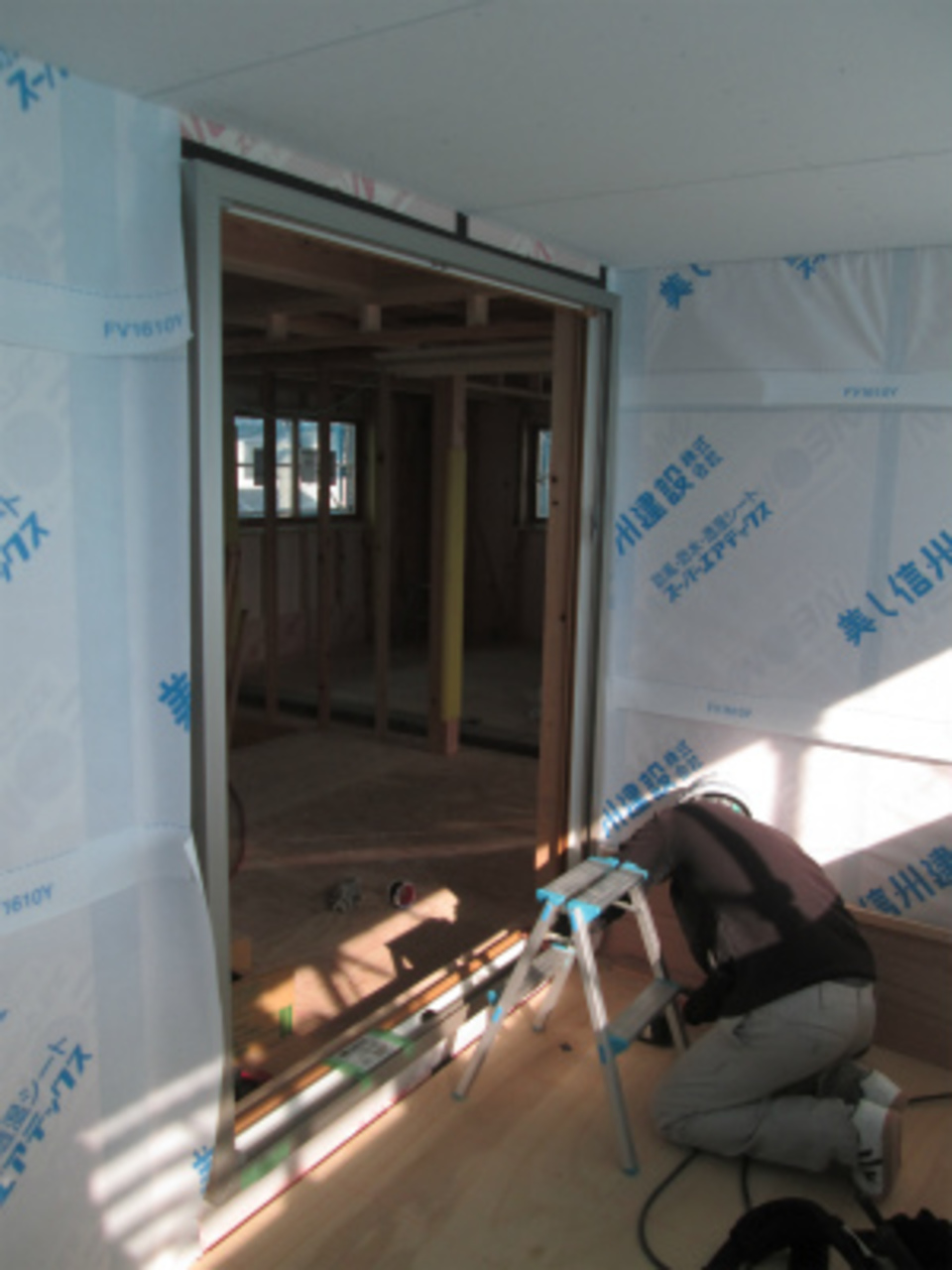

 アルミサッシュが納品され早速取り付けが進んでいます。

17. 2017年01月13日

FRP防水

FRP防水

 ベランダの下地工事が完了し、FRP防水の施工をしました。
入念に下地処理をし、防水が施工されます。

18. 2017年01月16日
木工事

木工事

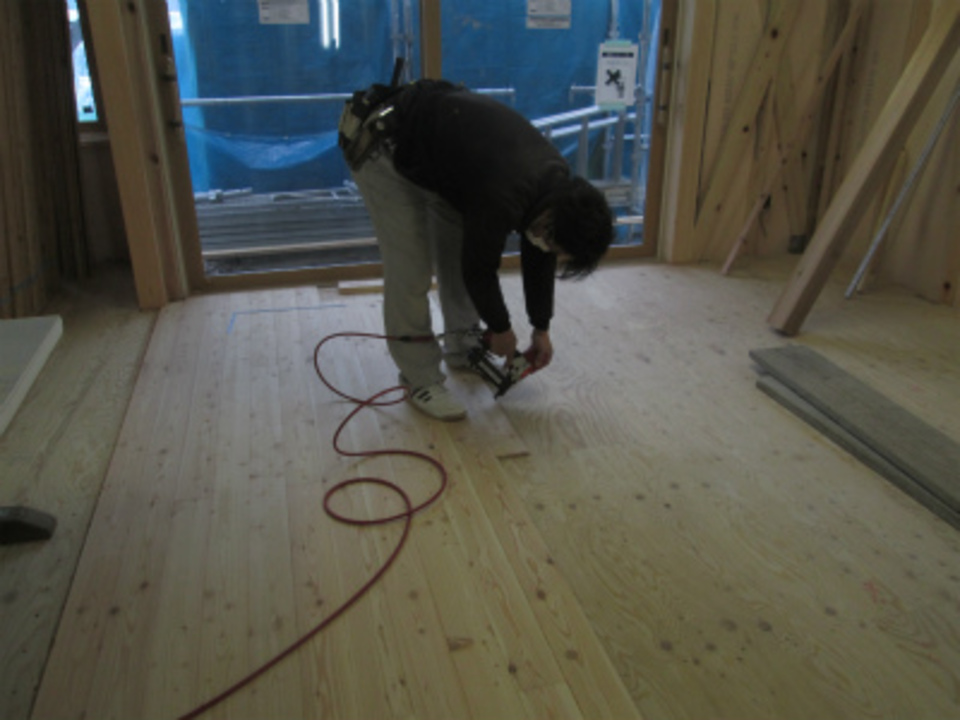

 唐松フローリングが張られています。
割付を確認し しっかりと接着剤、釘で留め付けていきます。

19. 2017年01月17日
検査

検査

 住宅保証機構による検査がありました。
構造材、金物補強、防水の状態、細部に渡る確認が終わり工事が進みます。

20. 2017年01月19日
パッシブエアコン

パッシブエアコン

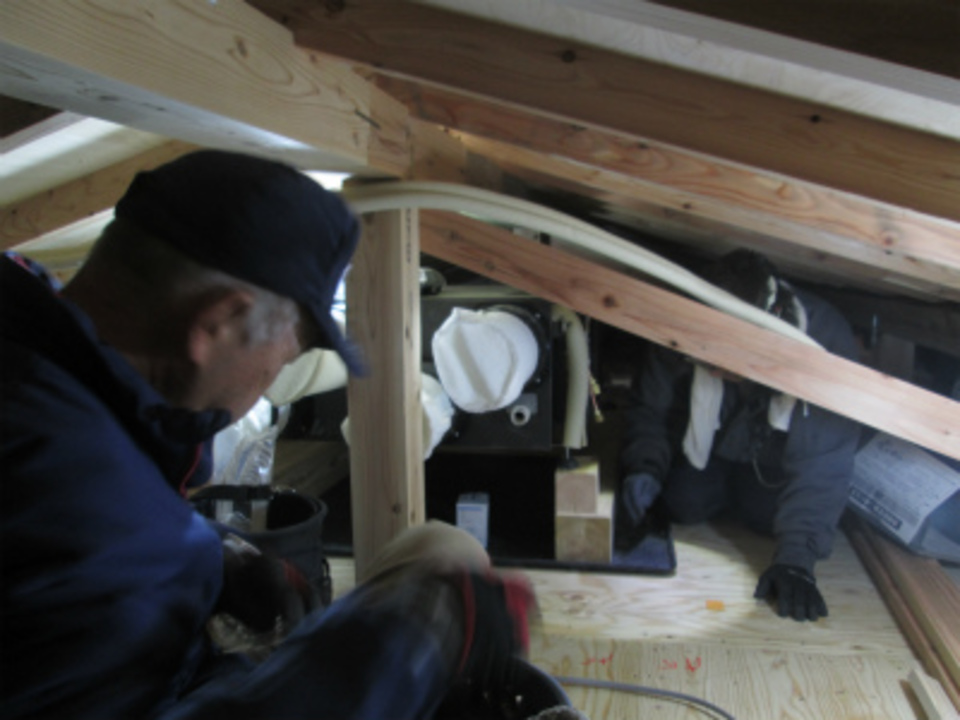

 狭い小屋裏でパッシブエアコンの設置工事をしています。
エアコンを小屋裏に設置し各部屋に吹き出すシステムで家ごと空調します。

21. 2017年01月24日
電気工事

電気工事

 電気の配線工事が進んでいます。
岩月電工さんが図面を確認しながら吸気口の穴あけ、電気配線等 手際良く工事が進んでいます。

22. 2017年01月27日
木工事

木工事

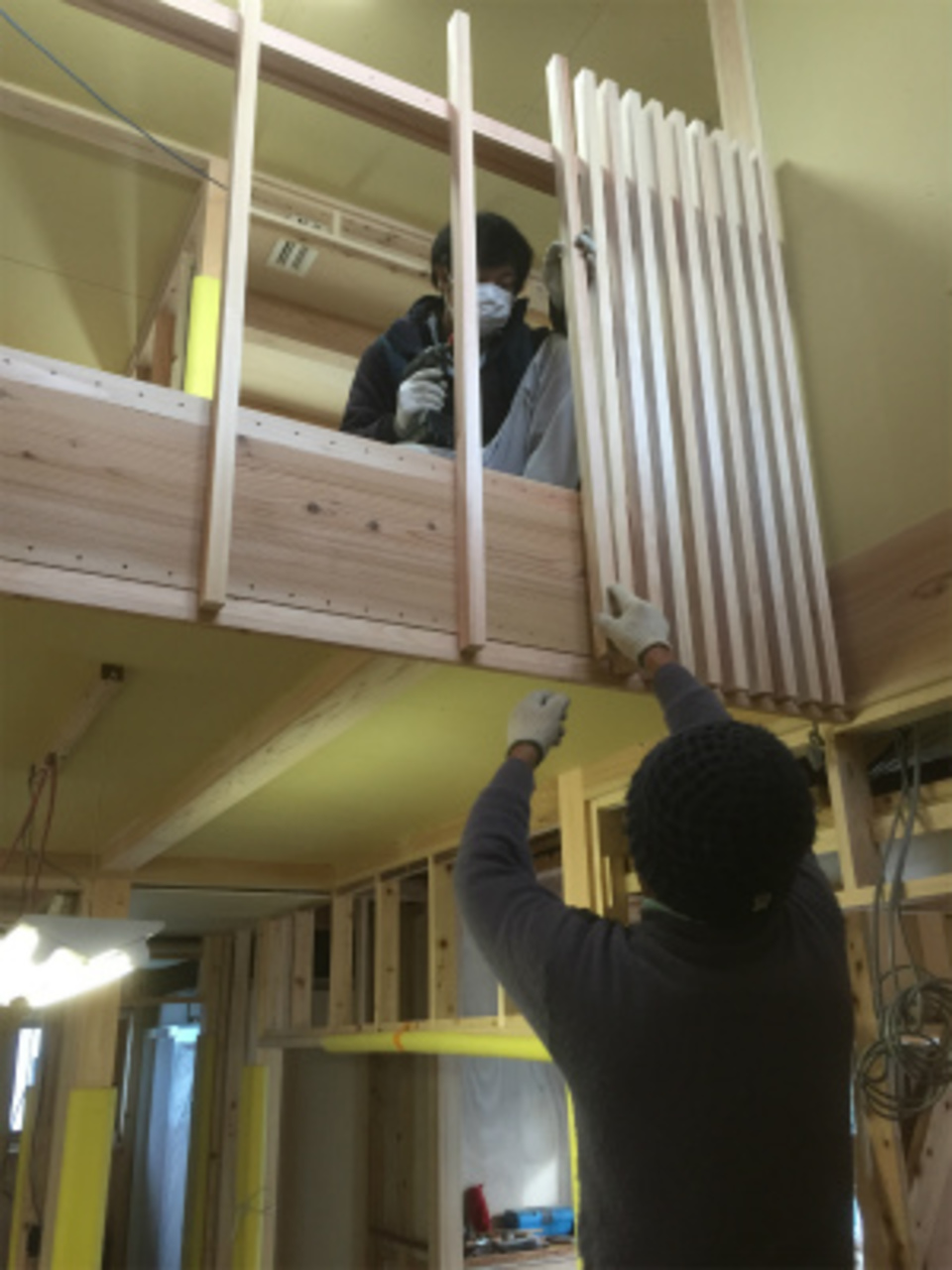

 上原建築さんが手すりの格子を施工しました。
割付をし、高さを合わせしっかりと留め付けられていきます。

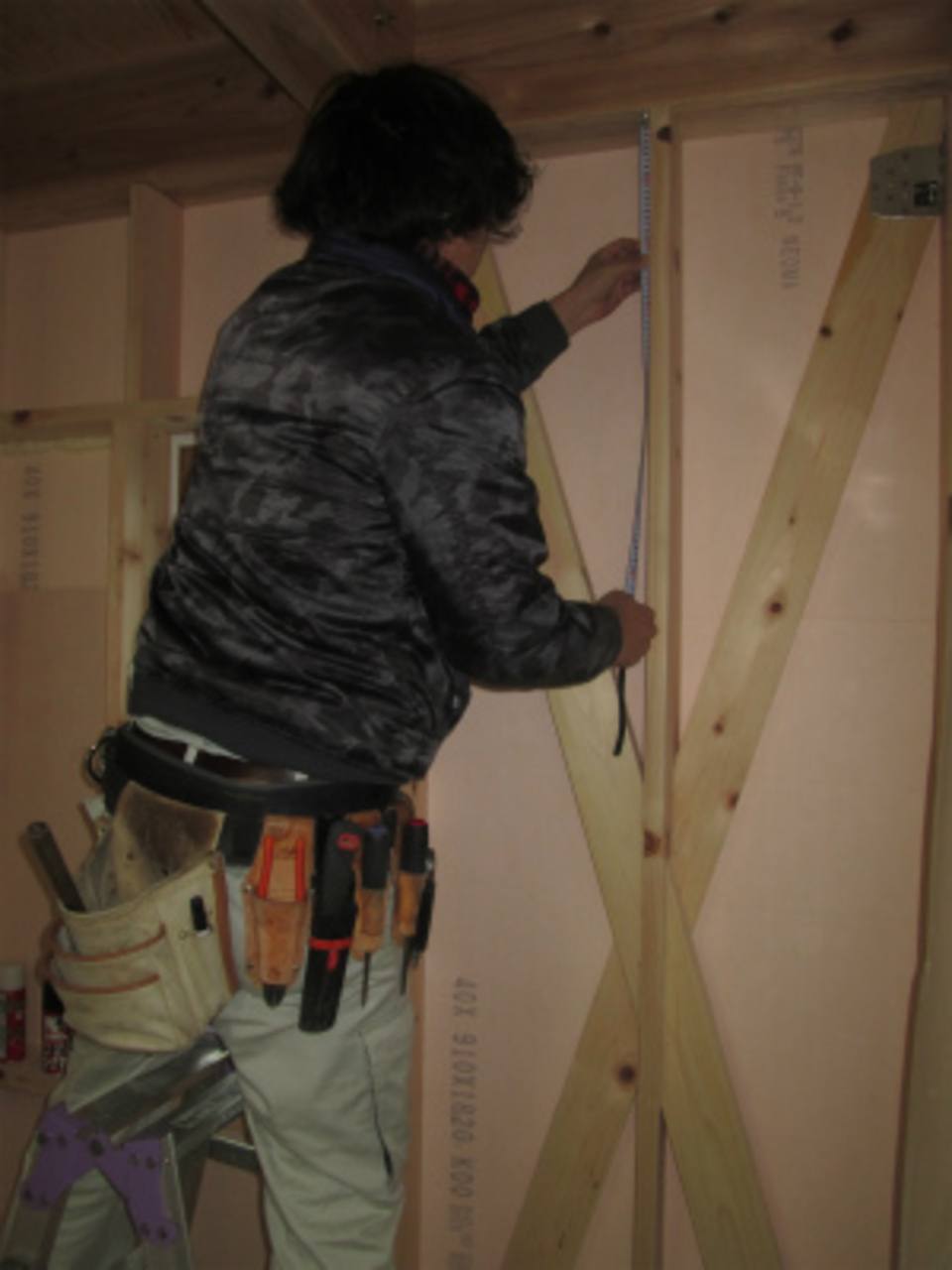

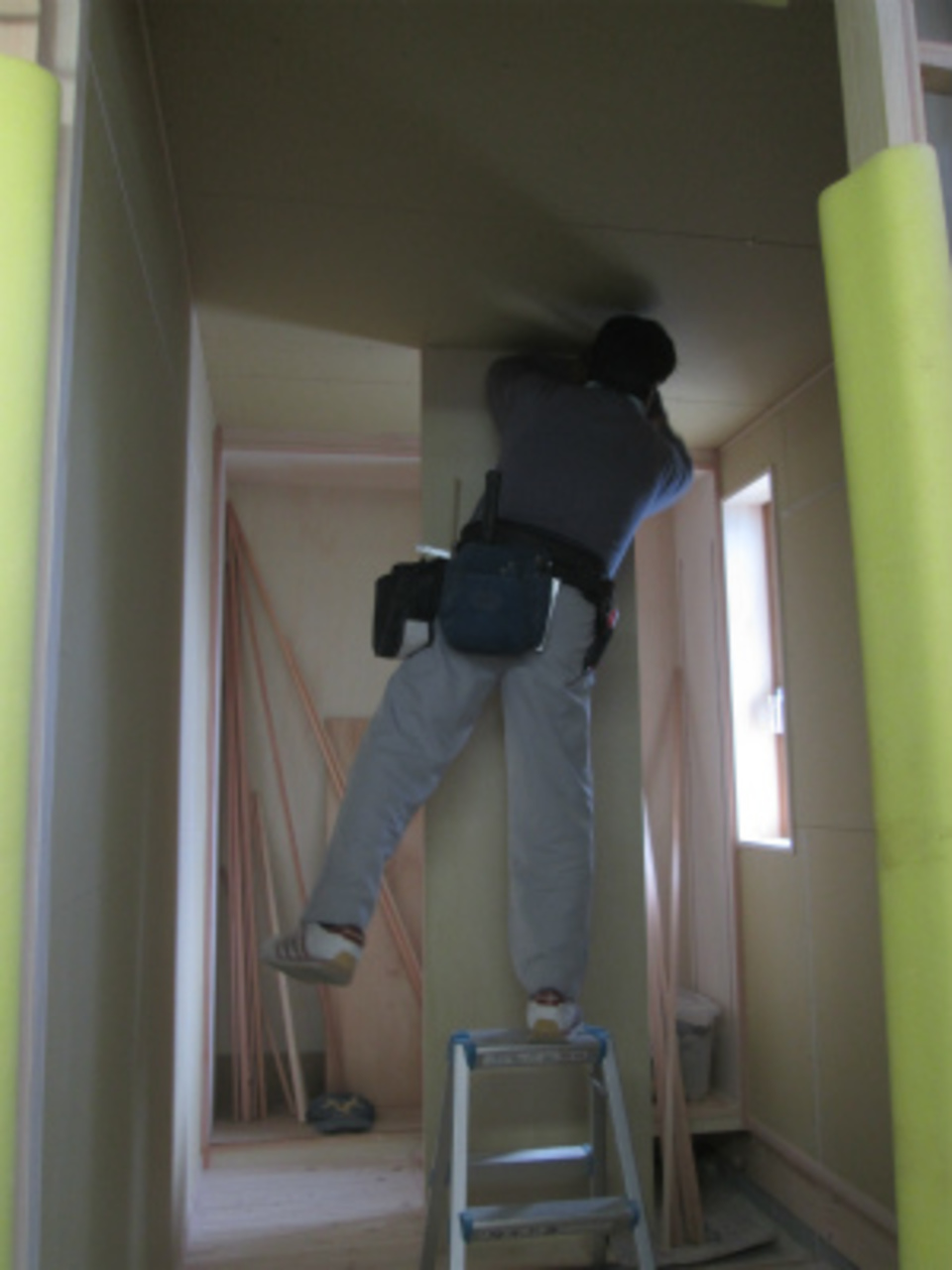

23. 2017年01月30日
木工事

木工事

 1階の天井の工事も進み 床唐松フローリングを張っています。

24. 2017年02月01日

設備工事

設備工事

 設備工事の西武住設さんが設備機器の下地をしています。
まずは図面を確認。間違いの無い様進めます。

25. 2017年02月03日
ガス配管

ガス配管

 給排水設備工事と平行して上田ガスによりガス配管をしました。
最後は試験、漏れが無いかしっかり確認。

26. 2017年02月06日
木工事

木工事

 階段が出来ました。
原寸図を書き、高さを割付け、柱 梁に欠き込み加工をし、床材に合わせた唐松集成材の階段が出来上がりました。

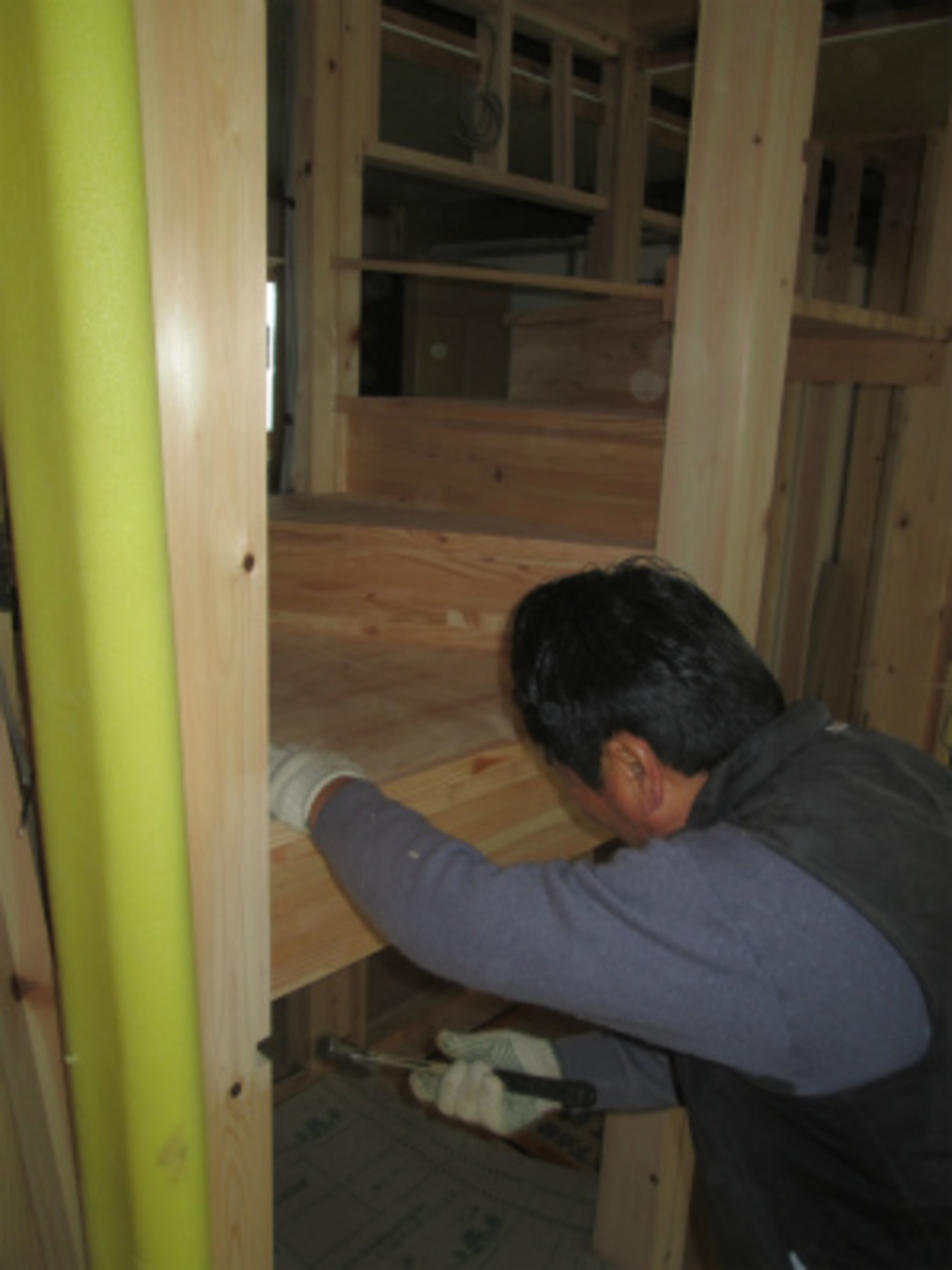

27. 2017年02月08日
木工事

木工事

 2階の壁が仕上がってきています。
収納の桐板、居室のPBが張られて部屋が囲われて行きます。

28. 2017年02月14日
板金工事

板金工事

 外壁のガルスパンの段取りが始まりました。
まずは見切りの取り付け、雨水が入らないようしっかり止水。

29. 2017年02月17日
木工事

木工事

 大工工事も大分進み玄関廻りが完了しました。
収納家具が設置され間仕切りが立ち、狭い部屋から完了しています。

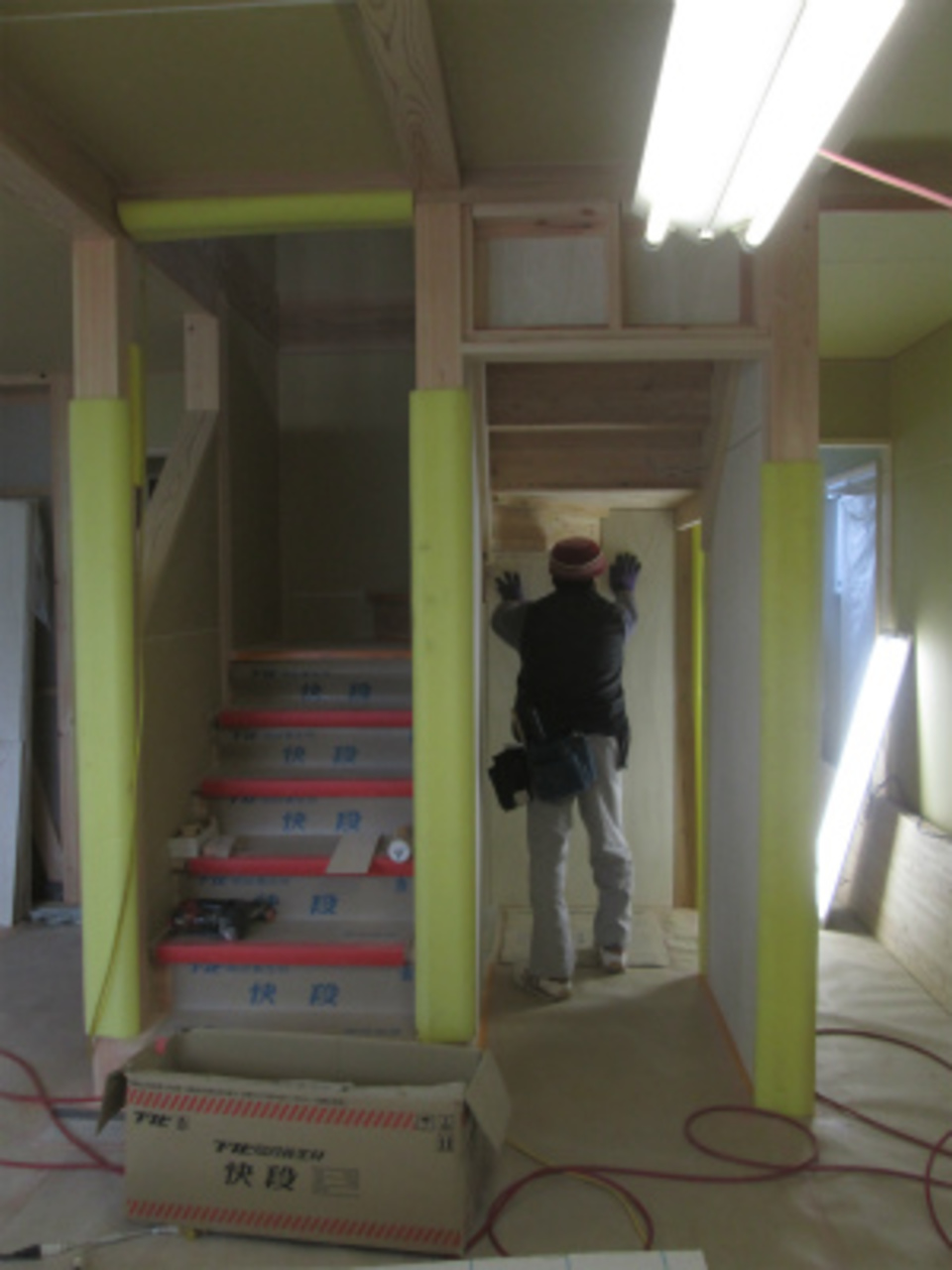

30. 2017年02月21日
木工事

木工事

 今日は階段下の収納が囲われました。
桐板を階段なりに加工し、綺麗に張られて行きます。

31. 2017年02月24日
左官工事

左官工事

 左官工事の遠藤工業さんが外壁モルタルの段取りを始めています。
見切りを入れ、防水紙、網張りと沢山の作業が続きます。

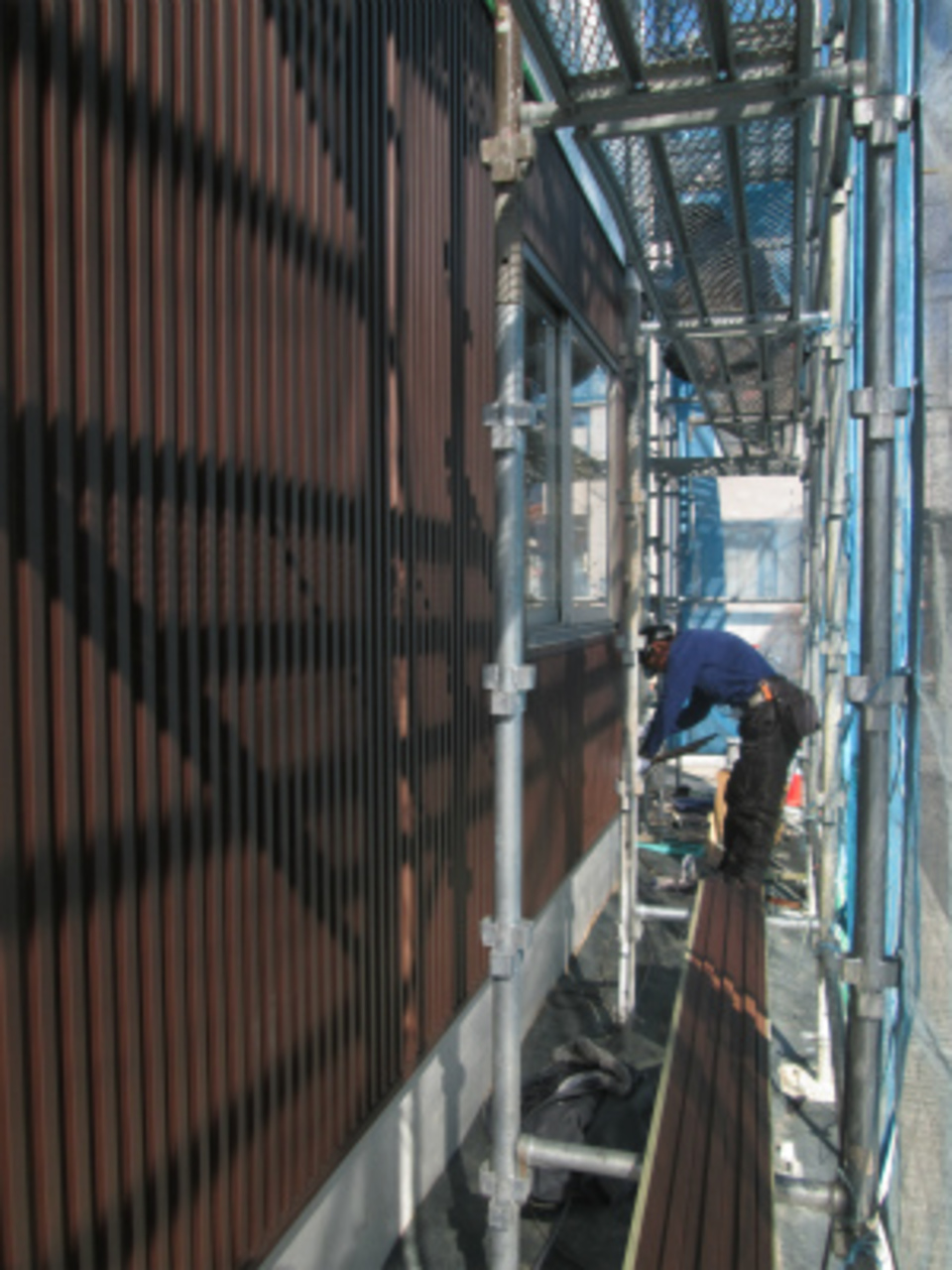

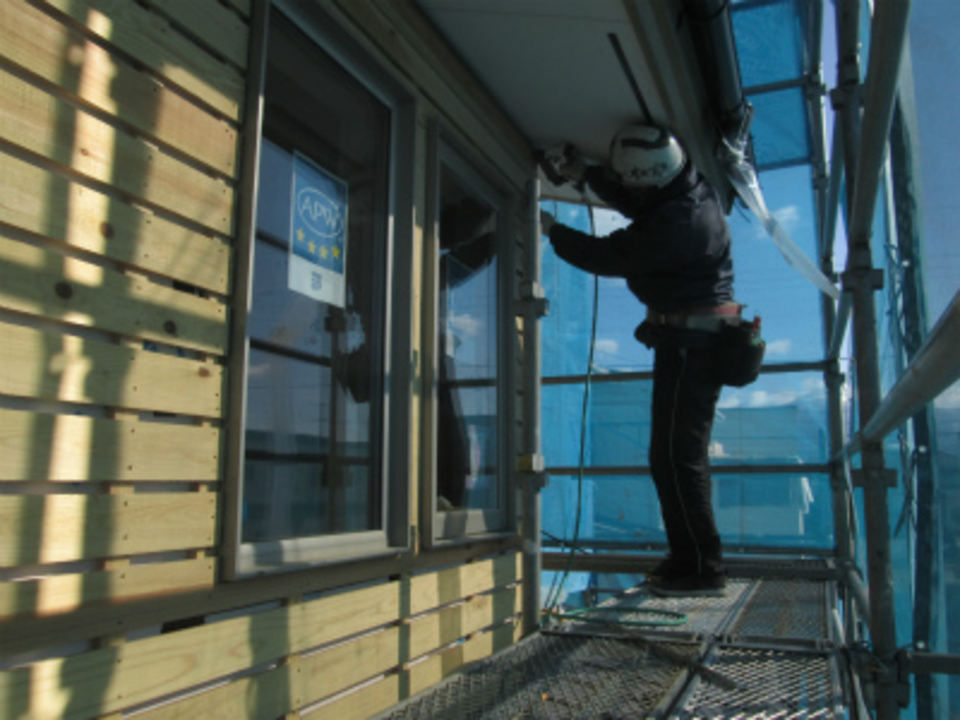

32. 2017年02月27日
板金工事

板金工事

 外壁のガルスパンが張られています。
水平、垂直を確認。手際良く進みます。

33. 2017年02月28日

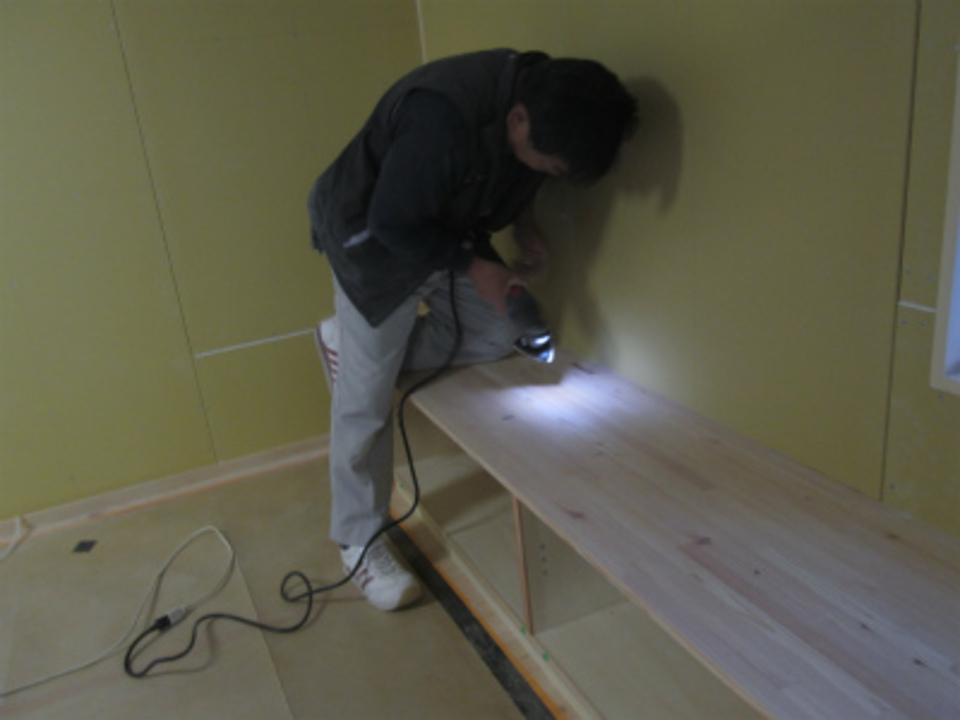

木工事

木工事

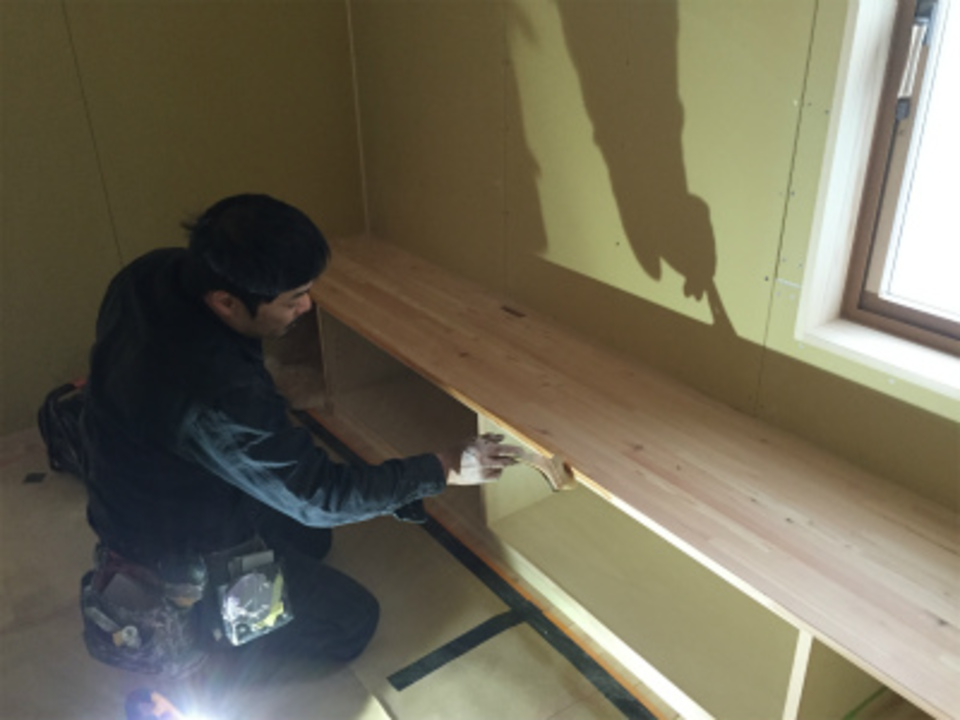

 TV台のカウンターを組み、配線穴を開け収納家具が仕上がります。もうじき木工事も完了となります。

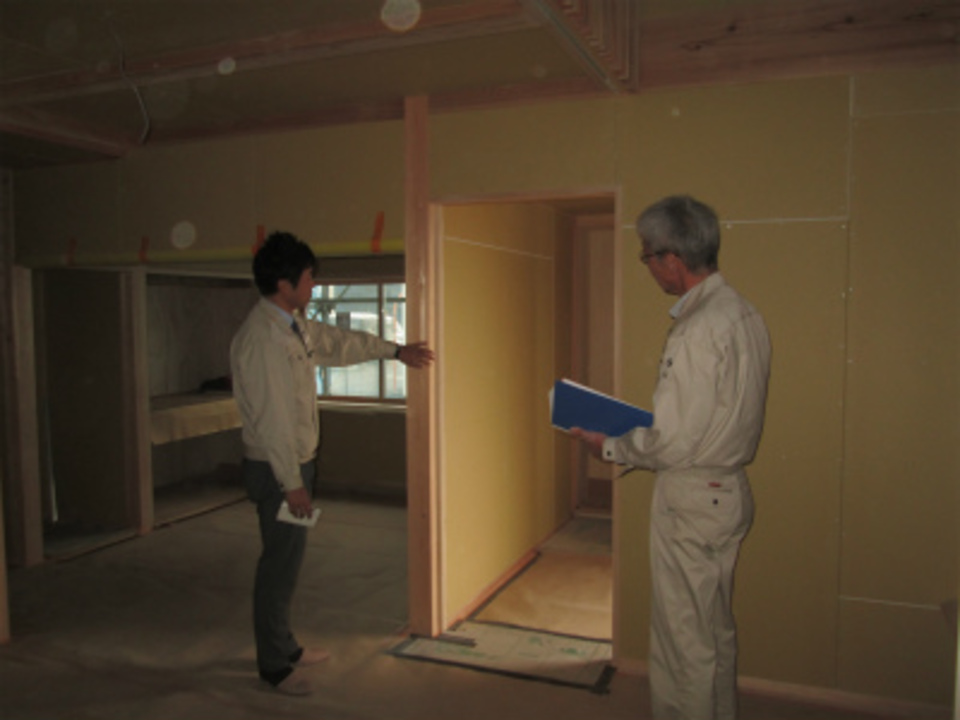

34. 2017年03月02日
木工事検査

木工事検査

 社長による木工事の検査がありました。
設計の高森も交え仕上がり状態、納まりの確認。仕上げ工事と移ります。

35. 2017年03月03日
タイル工事

タイル工事

 上村タイルさんが玄関床タイルの下地をしました。
モルタルを平らに敷き均しタイル下地が出来上がります。

36. 2017年03月06日

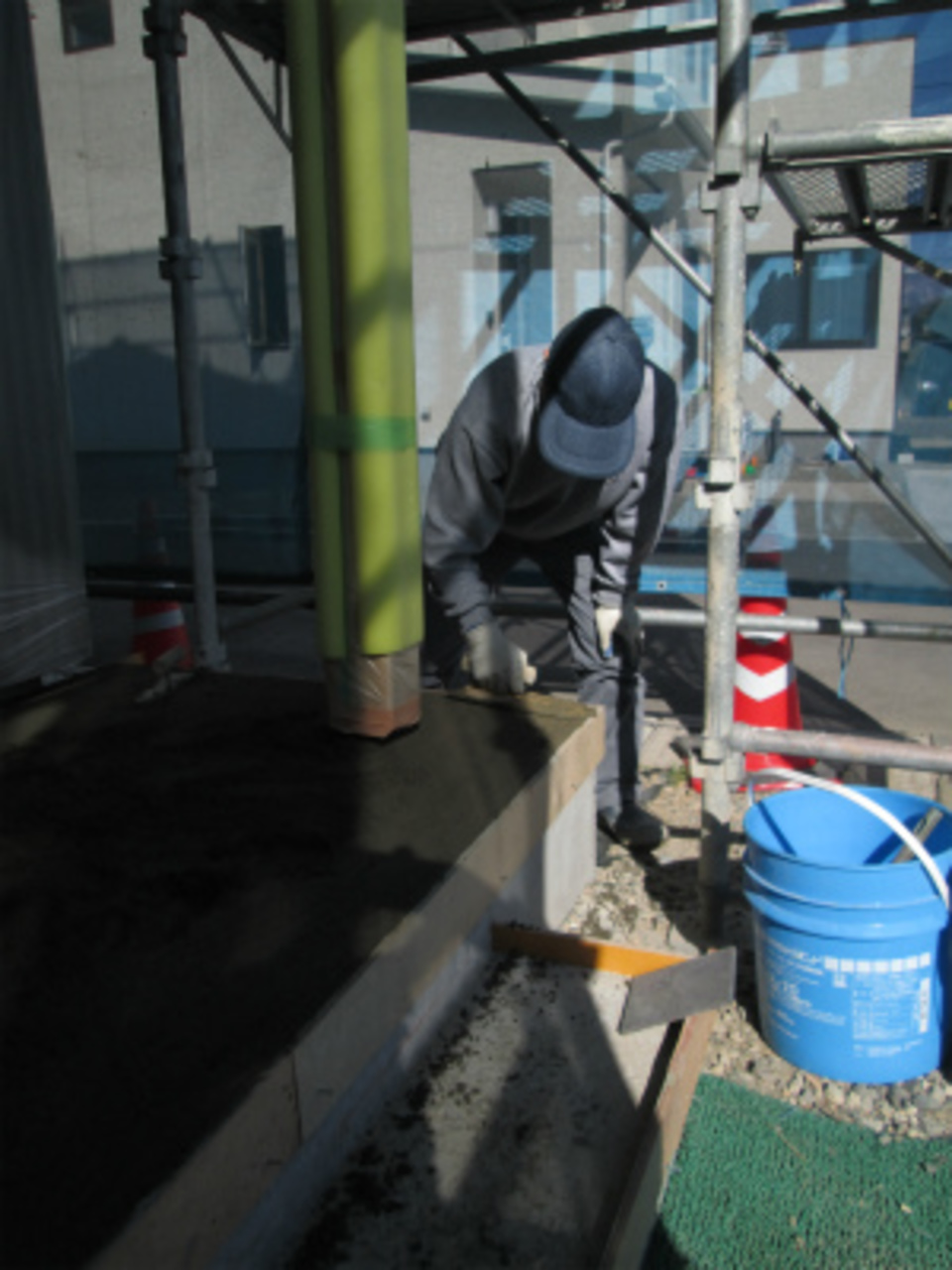

左官工事

左官工事

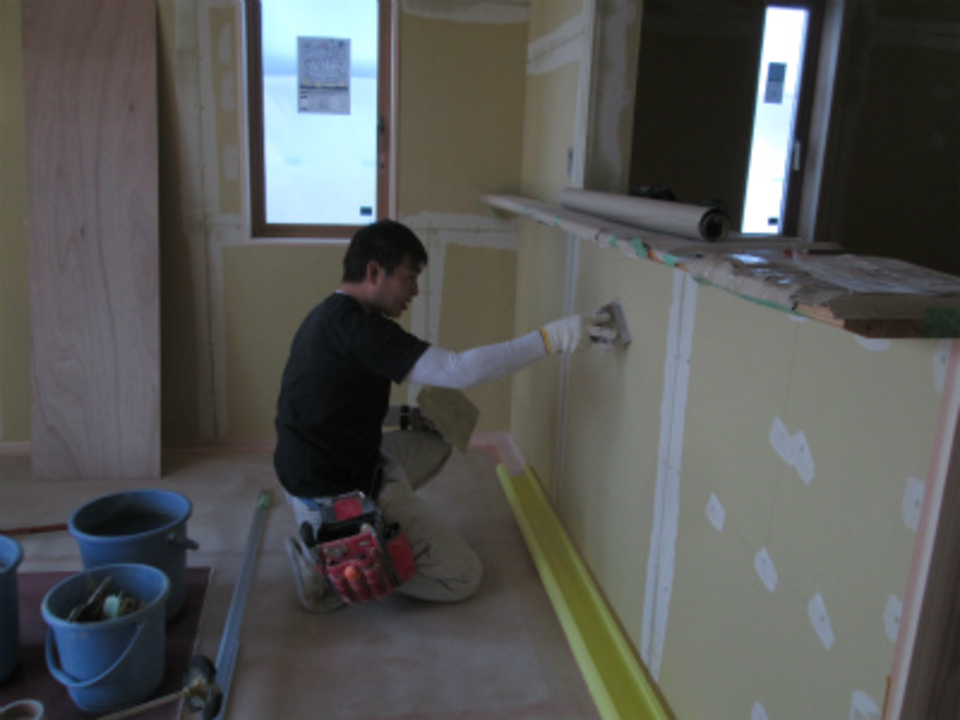

 左官工事の遠藤工業さんがモルタルの下塗りをしました。
3月となり天候、気温を考え手際良く下塗りが完了しました。

37. 2017年03月07日
塗装工事

塗装工事

 内装工事が進んでいます。
まずは塗装、掃除をしペーパーで磨き何度も重ねて塗りあがります。

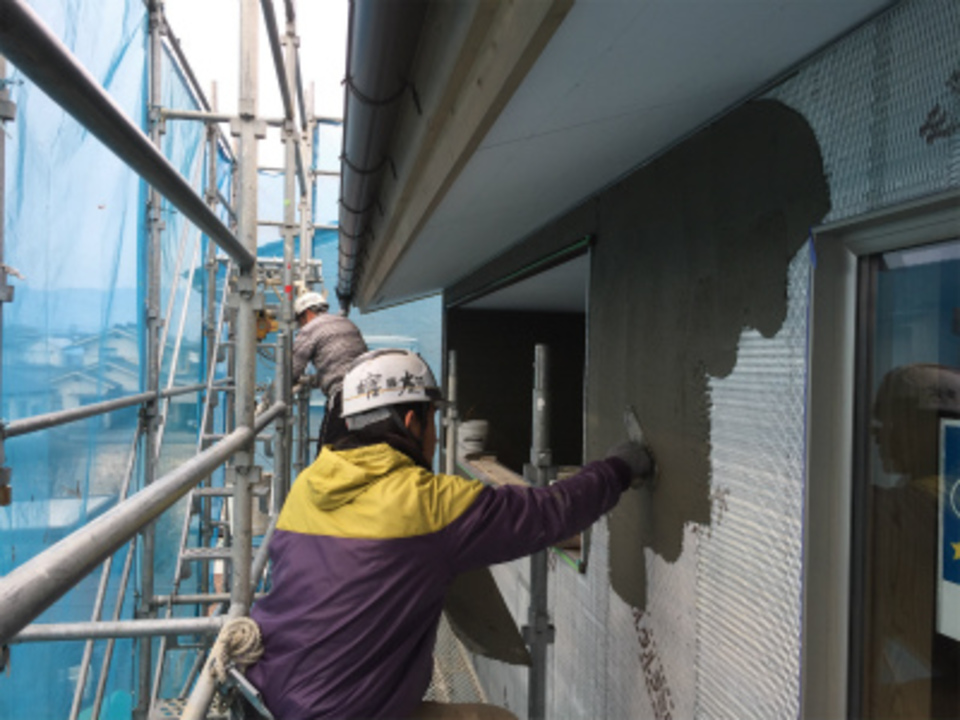

38. 2017年03月11日
タイル工事

タイル工事

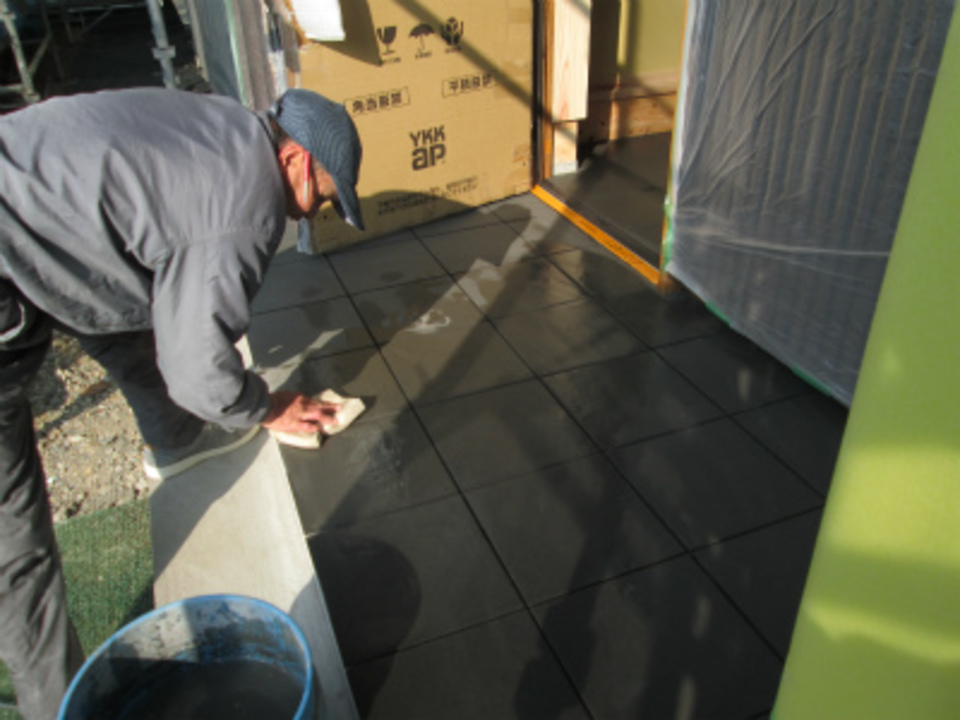

 玄関のタイル工事が進んでいます。
漆黒のタイルで明るい南玄関が引き締まります。

39. 2017年03月13日
内装工事

内装工事

 内装クロス工事が始まりました。
まずは下地調整。継ぎ手、ビス打ち部にパテ処理。何回も重ね下地が平坦になります。

40. 2017年03月16日
内装工事

内装工事

 内装クロス工事が進んでいます。
下地処理を終え、天井 壁のクロスが貼られて来ました。

41. 2017年03月23日
塗装工事

塗装工事

 外部塗装の段取りが始まりました。まずは軒天塗装。ビス打ち部などパテで平らにする工事です。

42. 2017年03月25日
設備工事

設備工事

 設備工事の西武住設さんが内部配管を立ち上げ器具付けの段取りが始まりました。

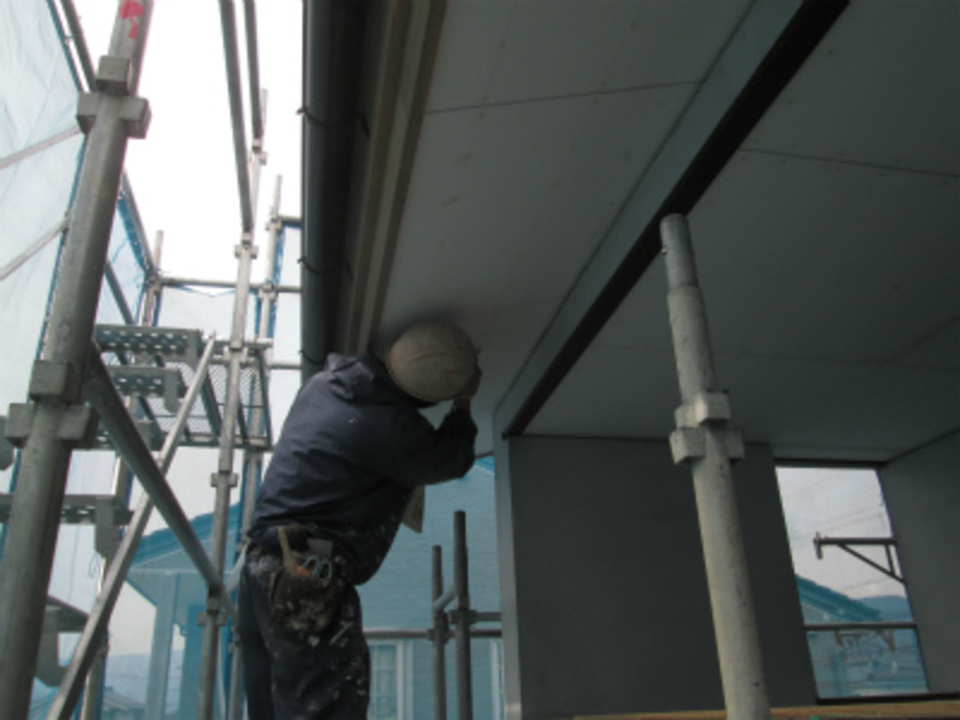

43. 2017年03月28日
塗装工事

塗装工事

 軒裏の塗装が終わり窓廻りの養生をし吹付けが始まりました。

44. 2017年03月29日
電気工事

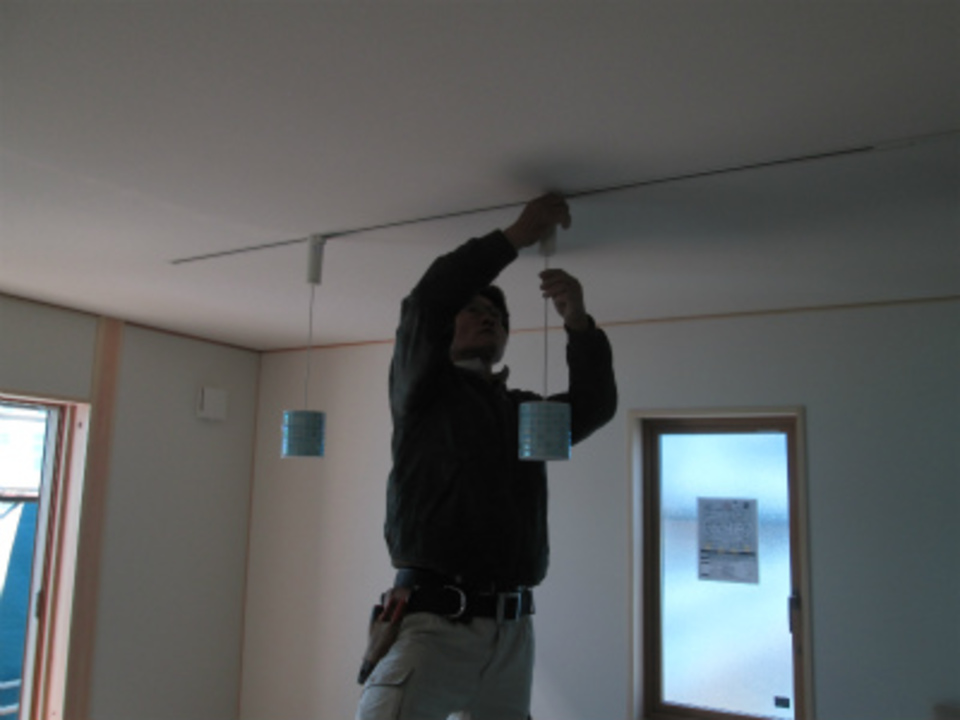

電気工事

 内部では岩月電工さんにより器具の取り付けが進んでいます。

45. 2017年03月31日
板金工事

板金工事

 外部足場の解体を控え、覚新工業さんが雨樋のまとめをしています。慣れた手つきではさみを使い竪樋が取り付いていきます。

46. 2017年04月01日
仮設足場

仮設足場

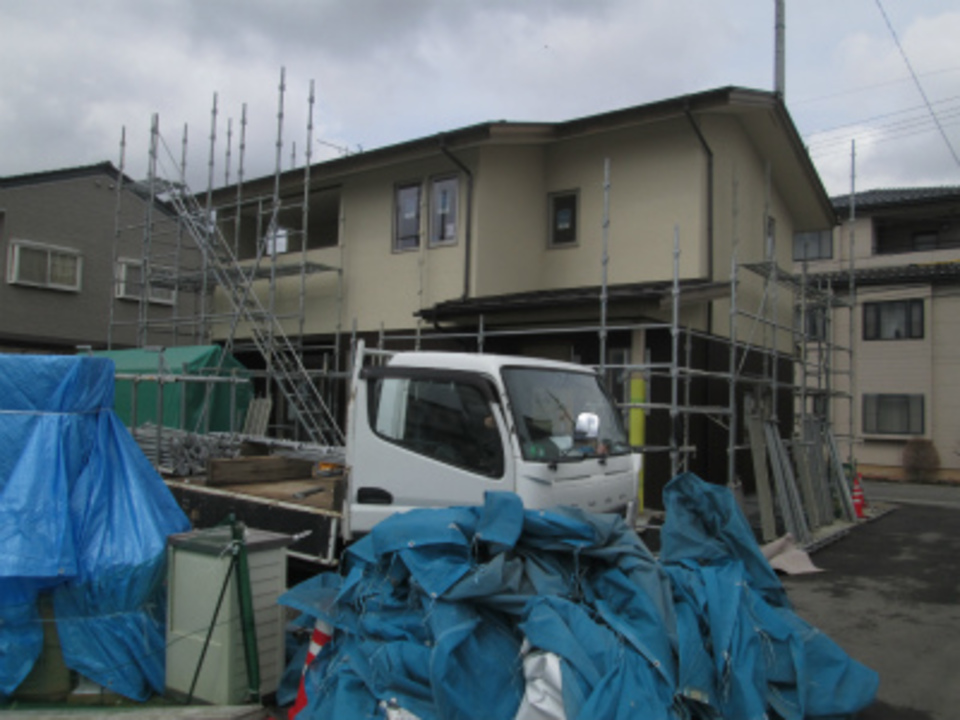

恵仮設さんにより外部足場が撤去されました。落ち着いた雰囲気で仕上がった外壁が現れいよいよ仕上げ工事も最終段階。

47. 2017年04月05日
木製建具工事

木製建具工事

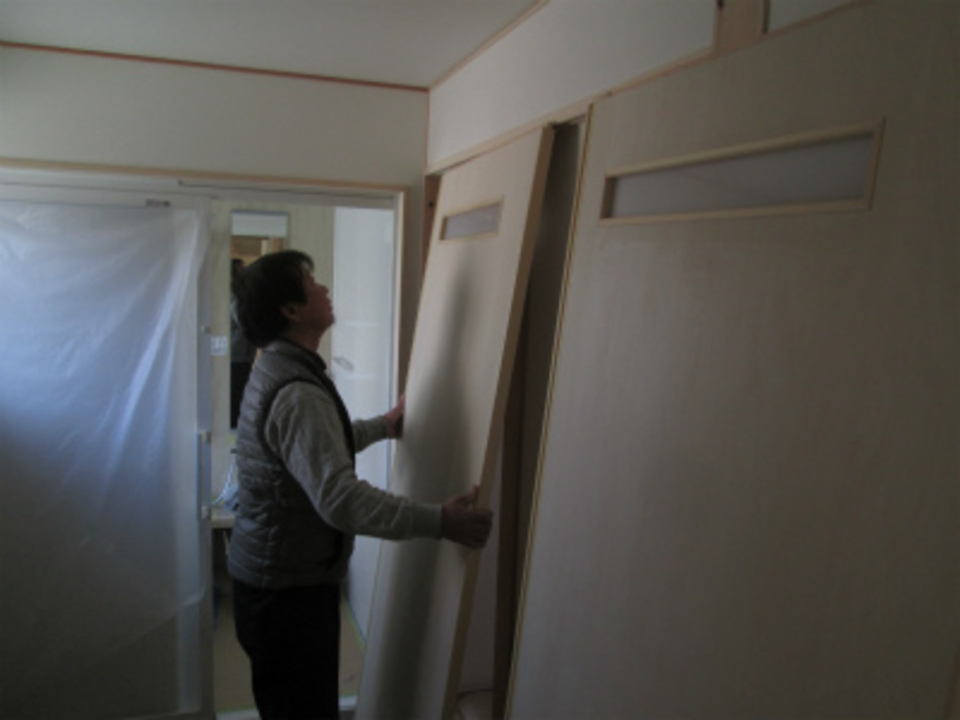

下川木工さんが木製建具を切り込んでいます。はめては外し調整しながら一本一本正確に調整されていきます。

48. 2017年04月06日
キッチン組立て

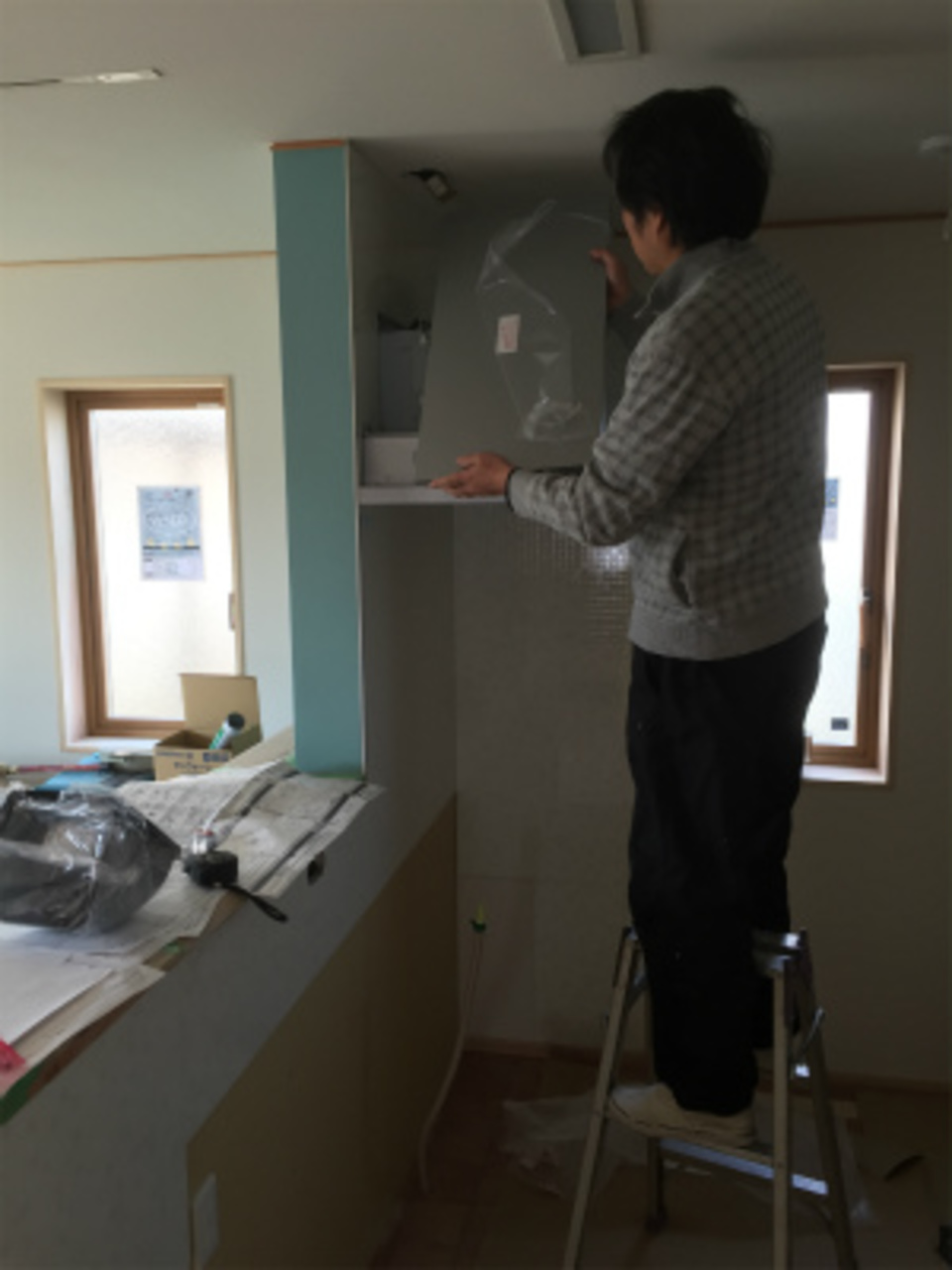

キッチン組み立て

キッチンが組み上がりました。LIXIL新商品のセラミック天板は和のイメージで建物の雰囲気になじみます。

49. 2017年04月11日
完了検査

完了検査

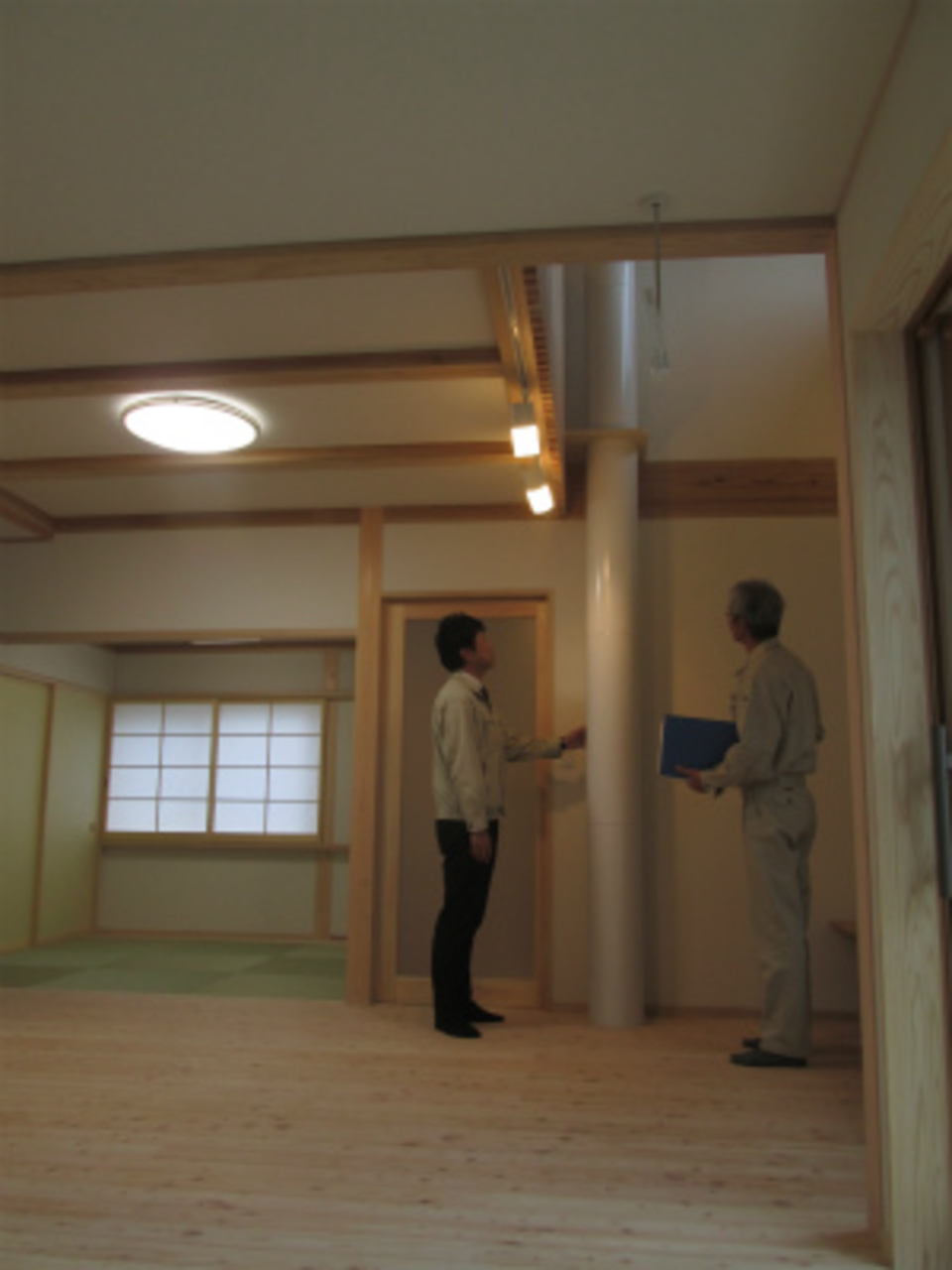

 社長による完成検査がありました。
細部に渡る検査を受けもうじきお引渡しとなります。

50. 2017年04月12日
外構工事

外構工事

 昨日降った雨も今日は快晴、駐車場のコンクリートを打設。きれいに金鏝で仕上げアクセントにタイルを埋め込み15、16日の見学会に備えます。

51. 2017年04月17日
お世話になりました

お世話になりました

 秋から春まで寒い間の工事でしたが冬でも建物の中は暖か。高断熱に加え始めて取り入れた パッシブエアコンも順調に運転、夏冬通じて快適な空間となるシステムが更に高機能な家となりうらやましい限りです。これから又長いお付き合い、宜しくお願い致します。

52. 2017年04月17日
お引渡式

お引渡式

お引渡式を行いました。「素晴らしい住まいにまだ我家と言う実感が湧きませんが、家族みんなで思い出を刻んでいきます」とN様。長い間大変お世話になりました。里楽の会の里楽の会のふれあい企画にご家族皆様でご参加くださいね。お待ちしております。これからも長いお付き合いをお願い致します。ありがとうございました。(亜紀子)

53. 2017年04月17日
PS

PS

お引渡しが無事終了した後、お客様による床塗り体験をして頂きました。流石気の合ったご夫婦、いつもより早めの完了 羨ましいほど仲の良い記念のポーズ。
