暮らしやすいコンパクトな家
上田市 新築 H様
目的別にみる|新築
物件データ
住所 | 上田市真田町本原 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材 土台 | 木曽檜 |
県産材 柱 | 木曽檜 |
県産材 梁 | 杉 |
延べ床面積 | 93.57㎡(28.25坪) |
監督 | 小井戸 治郎 |
設計コンセプト | 旧真田町の広々と開けた高台の住宅地に建つコンパクトなお家です。無駄なものはそぎ落とし、暮らしやすい動線と、暖かな薪ストーブがミニマムだけどゆったりとした暮らしを作り出します。 設計担当 久保田静香 |
建築中レポート
- 1.
-

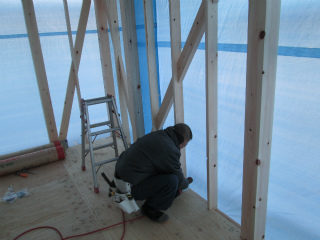

木工事
市村建築さんがサッシュ枠を取り付けています。枠付けが済むと床フローリングの工事と進みます。
- 2. 2013年10月21日
-
地鎮祭
秋の紅葉に囲まれ、地鎮祭を行ないました。

- 3. 2013年11月02日
-

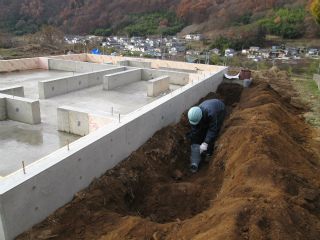

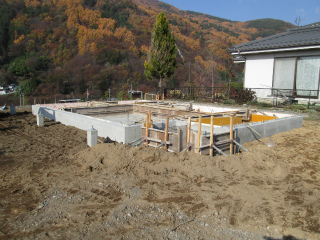

基礎工事
建物の位置を出し、基礎工事が始まりました。
- 4. 2013年11月06日
-
基礎工事
砕石、外周部型枠が済み、鉄筋工事が進んでいます。
- 5. 2013年11月08日
-

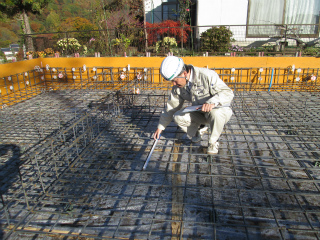

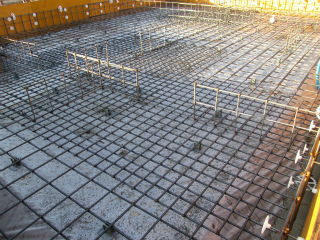

基礎工事
鉄筋の配筋検査がありました。
間隔、本数、種類等細部の確認もOK
- 6. 2013年11月11日
-

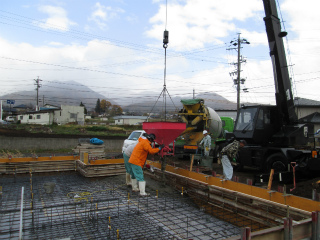

基礎工事
コンクリートの打設をしました。
- 7. 2013年11月18日
-
基礎工事
養生期間も過ぎ外周の型枠が外れ、内部の立ち上がりの段取りをしています。
- 8. 2013年11月21日
-

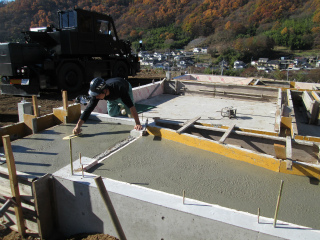

基礎工事
内部立ち上がりのコンクリートを打設しました。
基礎工事ももうじき終了です。
- 9. 2013年11月26日
-
設備工事
設備工事の西武住設さんが外周部 設備配管をしています。

- 10. 2013年12月02日
-
木工事
市村建築さんが建て方前の段取りを進めています。
今日は屋根下地になる垂木を加工組み立をしています。
- 11. 2013年12月05日
-
着工式
今日 お客様にお越し頂き着工式を行ないました。
これから冬の季節、安全第一で丁寧な仕事を心がけお引渡しまで頑張ります。

- 12. 2013年12月11日
-
木工事
建て方を明日に控え、仮設足場の設置、材木の搬入をしました。
- 13. 2013年12月12日
-
建方当日
本日、H様の建方を致しました。
休憩時間、乗り物好きのH様、クレーン車に
乗ってみました。
めったにできない体験にとても楽しそうでした。
(中村)
- 14. 2013年12月12日
-
建て方

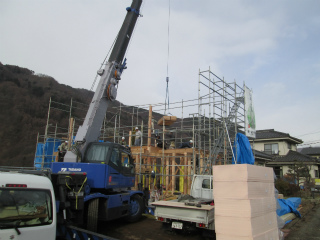

建て方をしました。
寒い一日でしたが、順調に段取りが進み無事予定通り終わらせることが出来ました。
- 15. 2013年12月17日
-
木工事
大屋根も防水が出来、市村棟梁が外部をまとめています。
筋交い、金物補強と一番重要な事なので慎重に図面確認しながらの施工です。
- 16. 2013年12月21日
-
木工事
市村さんが外廻りの木下地を終え、外壁断熱工事を進めています。
- 17. 2013年12月28日
-

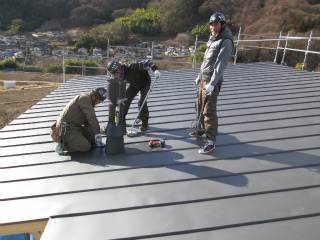

屋根板金工事
年内ぎりぎり、屋根板金工事が出来上がりました。
煙突廻りをしっかりと確認し、まづは一安心。
- 18. 2014年01月08日
-
ごあいさつ
あけましておめでとう御座います。本年も宜しくお願い致します。と 市村建築さんが申しておりました。
- 19. 2014年01月10日
-
鋼製建具
内藤建商さんが鋼製建具の納品に来てくれました。
これで雪の心配も解消され ホツ~

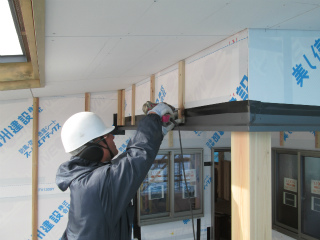

- 20. 2014年01月14日
-
木工事
市村建築さんが外壁通気のまとめをしています。
もうじき外回りの仕事が終わり、いよいよ内部の工事となります。
- 21. 2014年01月17日
-
防水工事
ベランダの防水工事をしています。
防水材を何度も塗り重ねしっかりと防水!
- 22. 2014年01月20日
-
木工事

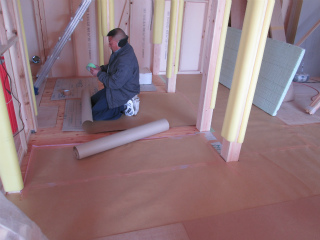

外部の工事もまとまり、内部の木工事がとなります。
床板の割付、見切り位置の確認、造作が始まります。
- 23. 2014年01月23日
-

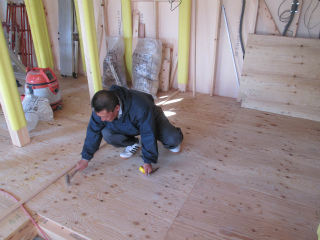

検査
保証機構の検査を受けました。
図面と照らし合わせ確実な施工で無事完了。
- 24. 2014年01月27日
-
UB組み立て
坂井さんがユニットバスの組み立てをしています。
- 25. 2014年01月30日
-

木工事
市村建築さんがサッシュの枠付けをしています。枠付けが終わるといよいよ唐松フローリング張りとなります。
- 26. 2014年02月03日
-
木工事

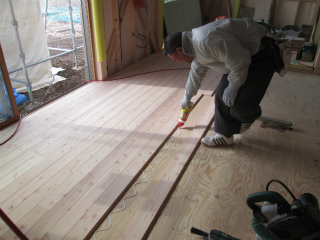

市村建築さんがいよいよ唐松フローリングを張り始めました。

- 27. 2014年02月06日
-
木工事
唐松フローリングが張れ、間仕切の工事が始まっています。
- 28. 2014年02月10日
-
木工事
唐松フローリングが全て張り上がり、しっかりと床の養生が出来ました。
- 29. 2014年02月13日
-
左官工事

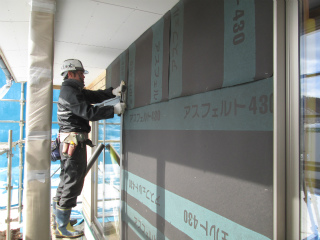

遠藤工業さんが外壁モルタル下地の防水紙を張っています。
防水紙を張り、続けて網張りが進みます。

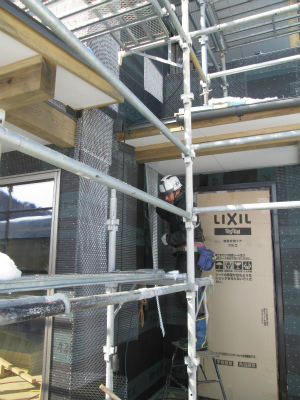

- 30. 2014年02月19日
-
左官工事
足場に残った雪を片付け遠藤工業さんがモルタル下地の網張りを済ませました。
- 31. 2014年02月22日
-
木工事

2階のクロス下地 PBが張りあがりました。
収納、本箱などまとめの工事となります。

- 32. 2014年02月27日
-
木工事
残っていた階段の工事が始まりました。位置、高さを確認、しっかり固定。
- 33. 2014年03月01日
-
打ち合わせ
現場でお客様と壁掛けTVなどのお打ち合わせをしました。
位置、高さの確認などを終え 記念撮影。
- 34. 2014年03月06日
-
左官工事
外壁モルタル工事が始まります。
角を正確に決めモルタル下塗りが始まります。

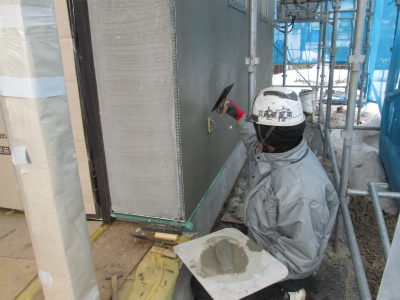

- 35. 2014年03月10日
-
左官工事

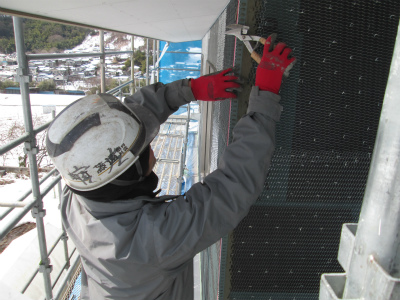

左官工事の遠藤工業さんが外壁モルタルの仕上げに入っています。
鏝を上手に使い波の出ないよう丹念に仕上げます。
- 36. 2014年03月12日
-
木工事
市村建築さんが薪ストーブを設置する壁面の防火壁を張りました。いよいよ造作も架橋となりカウンターの製作で木工事が終了します。

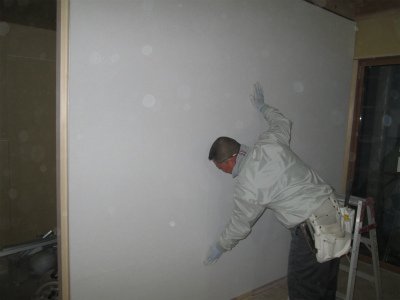

- 37. 2014年03月14日
-
木工事検査
社長により木工事の検査がありました。
特別な指摘も無くほっと一安心、思わず笑顔が漏れる市村棟梁。
- 38. 2014年03月17日
-

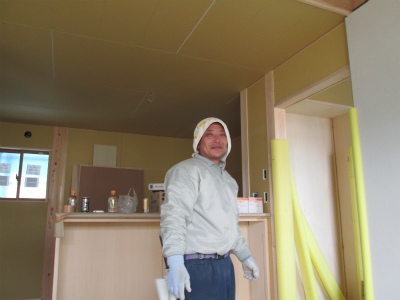

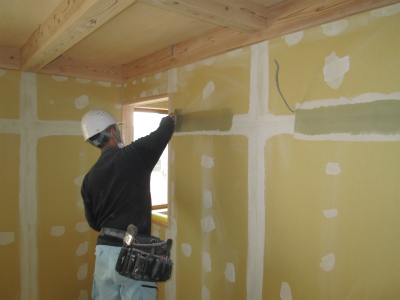

内装工事
インテリア魚住さんがクロスの下地処理に入ってくれました。
二度三度とパテで下地を平らにしていきます。
- 39. 2014年03月20日
-
内装工事
内装クロスが仕上がりました。丁寧にしわを伸ばし 中の気泡を外に追い出し、もう一度見直し完成です。
- 40. 2014年03月24日
-

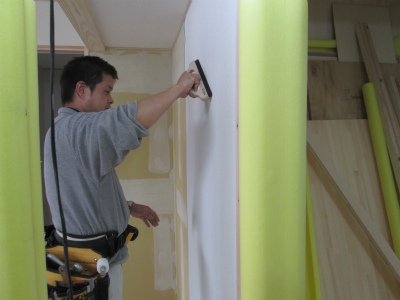

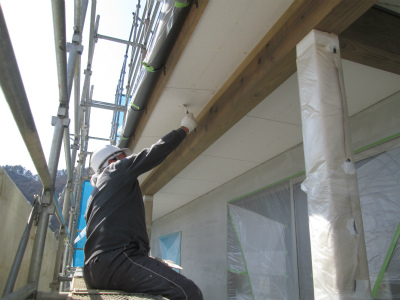

塗装工事

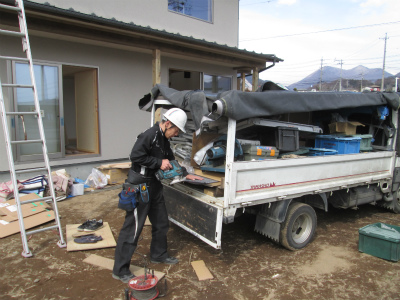

外部塗装が始まりました。まずは軒の下地処理、ビス穴などパテ処理が進みます。
- 41. 2014年03月31日
-

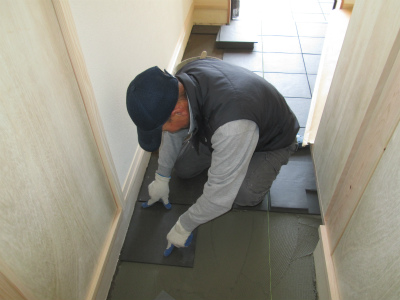

タイル工事
足場の解体を待って 上村タイルさんが玄関タイルを張っています。
- 42. 2014年04月01日
-
木製建具

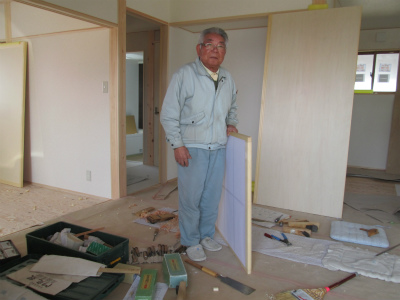

内部仕上げの工事も進み、木製建具が建て込まれました。
- 43. 2014年04月02日
-
薪ストーブ
薪ストーブを設置しました。いよいよ工事も終盤、明日はクリーニングが入り5日、6日の見学会となります。
- 44. 2014年04月08日
-

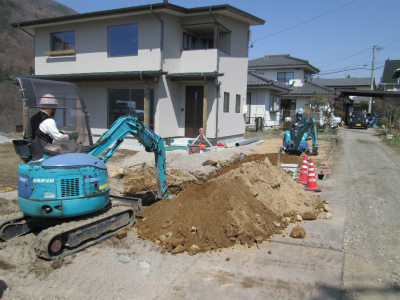

設備工事
下水の工事が進められています。
本管までの接続のため敷地から道路の本管まで掘り進められます。
- 45. 2014年04月10日
-
キッチン組み立て
納期の遅れていたキッチンが搬入され早速取り付けられていきます。
- 46. 2014年04月15日
-

完成検査

社長による完成検査がありました。隅々までの確認、チェックを受けもうじきお引渡しとなります。
- 47. 2014年04月17日
-
ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。H様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!(亜紀子)
- 48. 2014年04月18日
-
内観

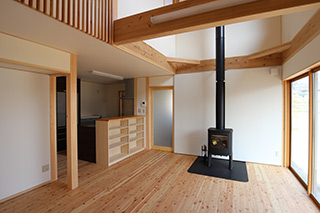

大きな窓と吹抜けが広がりを感じさせてくれるリビングです。唐松・杉の木目のやさしい中に、薪ストーブの存在が印象を引き締めてくれます。コンパクトならではの使いやすい動線が、生活のしやすさにつながっています。(島田)
- 49. 2014年04月18日
-
外観
こだわった外壁の色は、明るすぎず暗すぎず落ち着いた印象を与えてくれます。シンプルで周りの環境に溶け込む外観となっています。(島田)
- 50. 2014年04月20日
-
お引渡式
お引渡式を行いました。「家づくりは出会いが大切だと感じました。皆さんに出会えて本当に良かった。この感動は、住み始めてさらに大きくなると思います」とH様。私たちもH様に出会え本当にうれしいです。これからも長いお付き合いをお願いします。ふれあい企画にも是非ご参加くださいね。お待ちしております!本当にありがとうございました。(亜紀子)
- 51. 2014年04月20日
-
お世話になりました
市村建築さんはじめパートナー皆で生まれたばかりのお子様の代までお使い頂ける様 心を込めて創りました。快適で暖かな家で笑いの絶えない日々をお過ごし頂けたら幸いです。
