広々空間 大屋根の家

小諸市 新築 K様

目的別にみる|新築

物件データ

住所小諸市紺屋町
構造木造二階建て
工法外張り断熱工法
県産材 土台木曽檜
県産材 柱木曽檜
県産材 梁長野県産杉・唐松
延べ床面積122.25㎡(36.87坪)
現場監督小出 浩之
設計コンセプト小諸市の市街地に近い住宅地で、ご両親さんの同一敷地に計画されました。
大屋根のスタイルを生かし、勾配天井の広々としたリビング・ダイニングが開放的な室内空間となるでしょう。

設計担当 平林 孝

建築中レポート

1. 2016年06月17日
地祭り

地祭り

梅雨の合間の素晴らしい天気の中で、地祭り・安全祈願祭を行いました。
来月より本格的に工事が始まるようになります、これから宜しくお願いいたします。

2. 2016年06月27日
仮設工事

仮設工事

仮設工事も兼ねて道路と敷地の境に、メッシュのシ-トを張りました。

3. 2016年07月02日

基礎工事開始

基礎工事開始

建築確認が下りて、船田土建さんによる基礎工事が始まりました。
床堀りをしながら砕石を入れて、下地を作っていきます。

4. 2016年07月05日
配筋工事完了

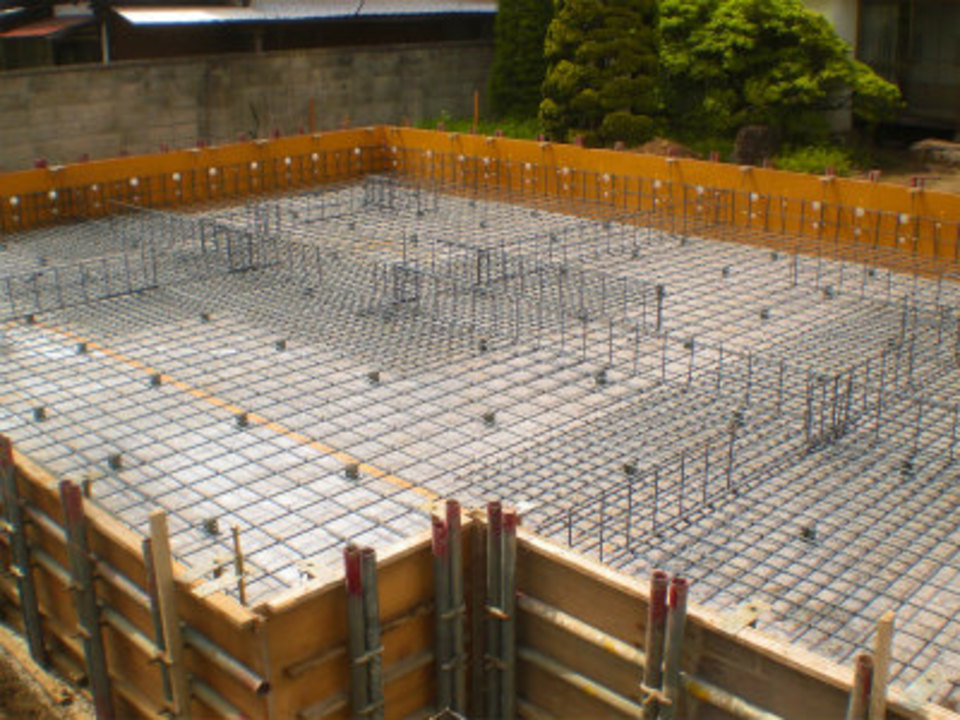

配筋工事完了

昨日より始めた鉄筋組立工事が完了しました。

5. 2016年07月06日

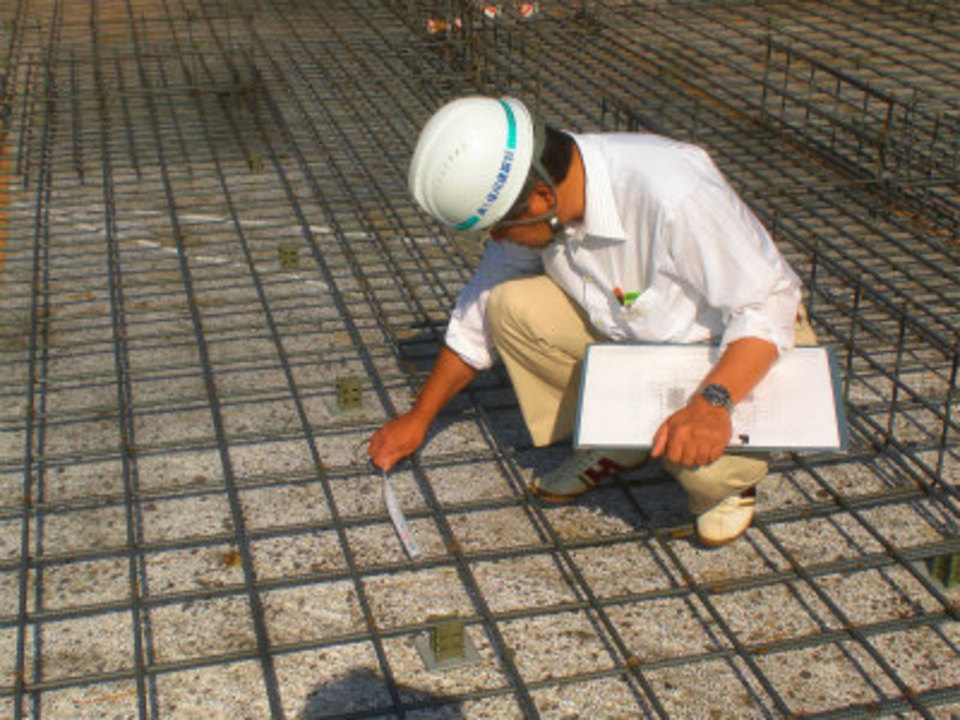

配筋検査

配筋検査

基礎の配筋検査を行いました。設計図書通りの施工が出来ているか細かく確認をします。

6. 2016年07月07日

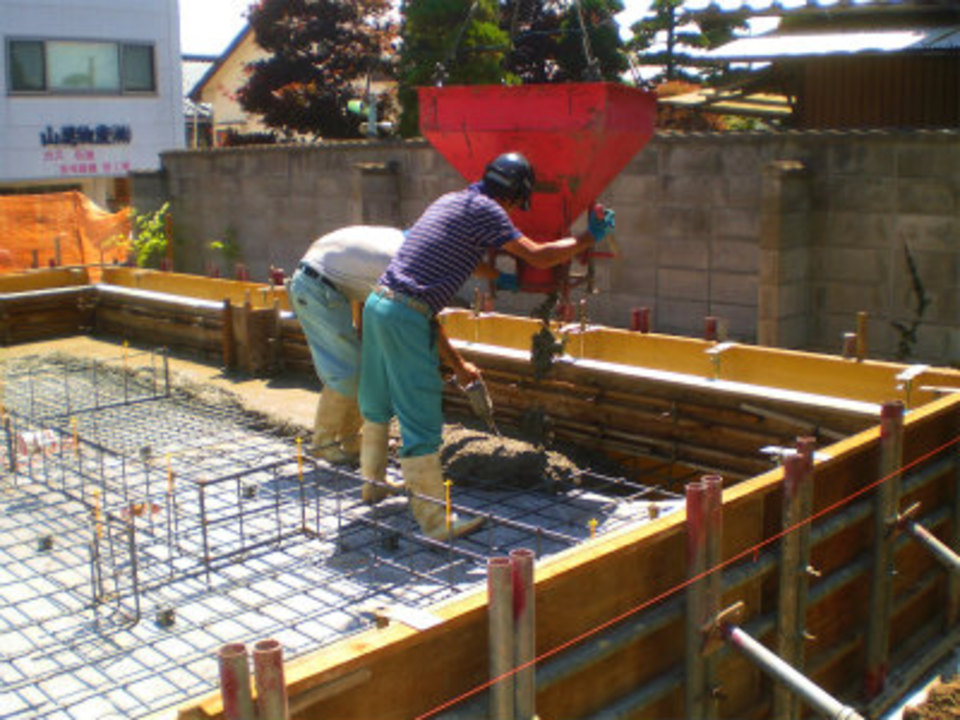

コンクリート打設

コンクリート打設

耐圧盤と外周部立上がりのコンクリ-ト打設を行いました。
少々暑過ぎる位の中での打設になりましたが、しっかりとバイブをかけながら打ち込んでいきました。

7. 2016年07月11日

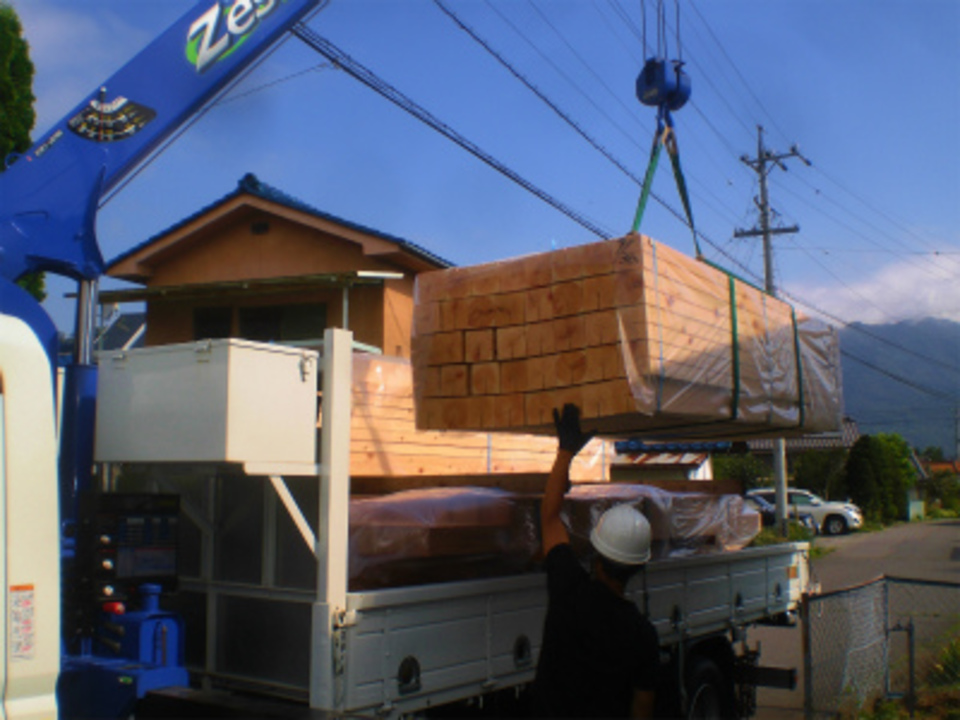

桧材搬出

桧材搬出

プレカット加工を行う為、木曽桧の柱材を倉庫より搬出しました。
今週中にプレカット加工を行います。

8. 2016年07月16日
建方段取り開始

建方段取り開始

垂木材の加工を始めました。妻側の出になる部分の垂木をパネル状に組んでいきます。

9. 2016年07月20日
着工式

着工式

k様ご家族をお呼びして着工式を行いました。
工事に携わるパ-トナ-が一堂に集まり、工事に携わる抱負をそれぞれが述べました。
こりからも宜しくお願いいたします。

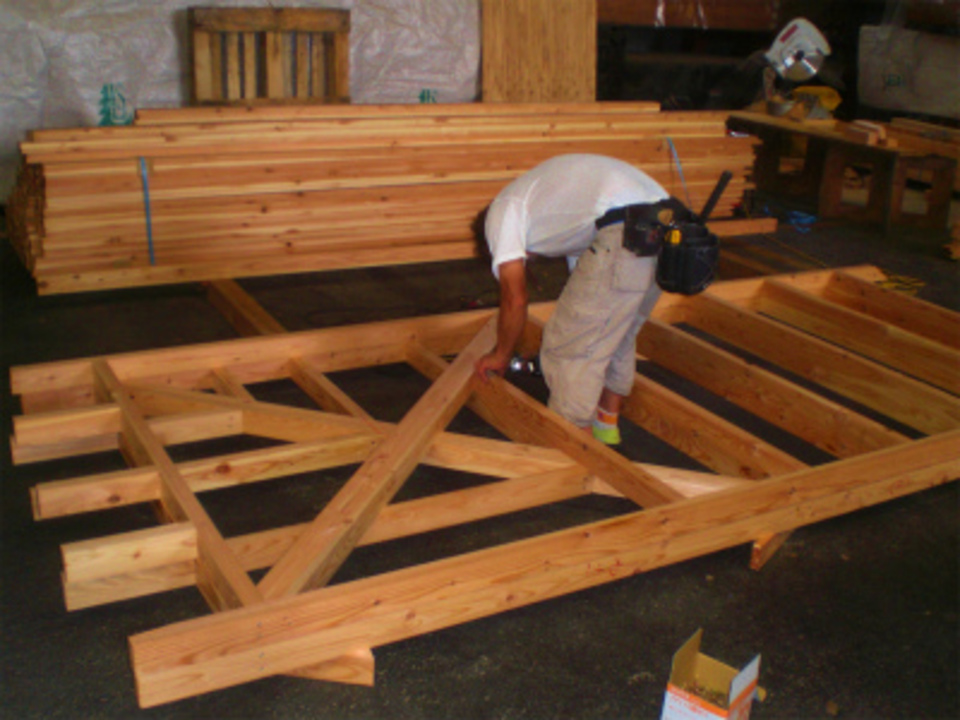

10. 2016年07月22日
土台敷き

土台敷き

天候にも恵まれた中で、土台敷きを行いました。
木曽桧を使用した土台が、墨に合わせて敷設されていきます。現場に来られたご主人様も桧の良い匂いを感じて頂けた様です。

11. 2016年07月27日
祝上棟!

祝上棟!

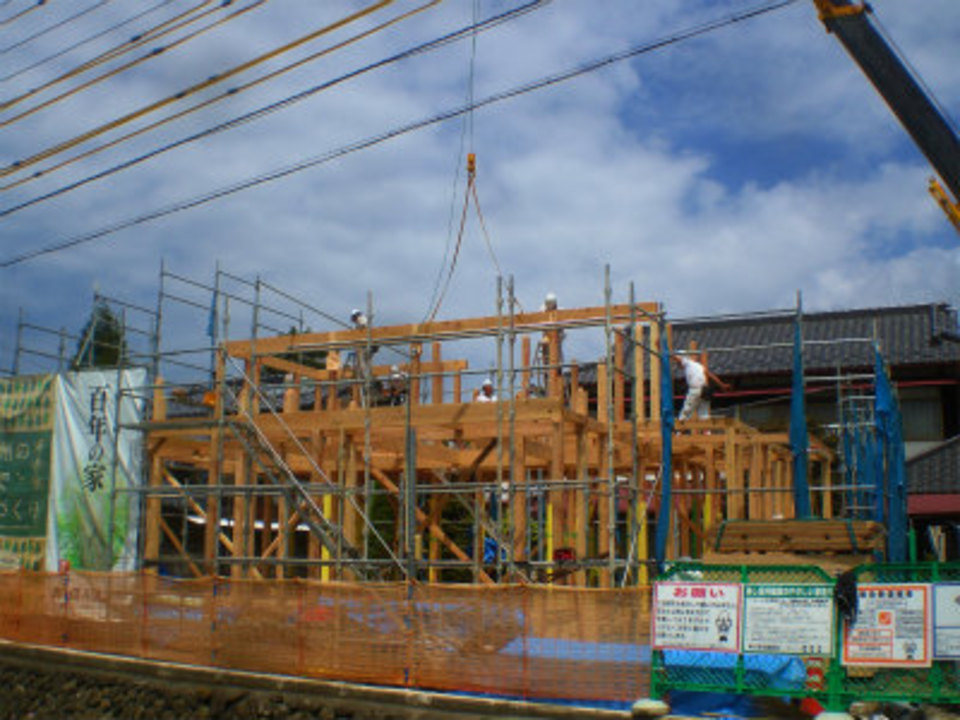

天候が心配された中でしたが、本日建方を行いました。
天気予報通りにならず晴れ間の中で工事は進みました、夕方には無事上棟式も行いました。

12. 2016年07月28日
屋根断熱

屋根断熱

屋根部分にはネオマフォ-ムの断熱材が、しっかりと施工されていきます。

13. 2016年08月03日

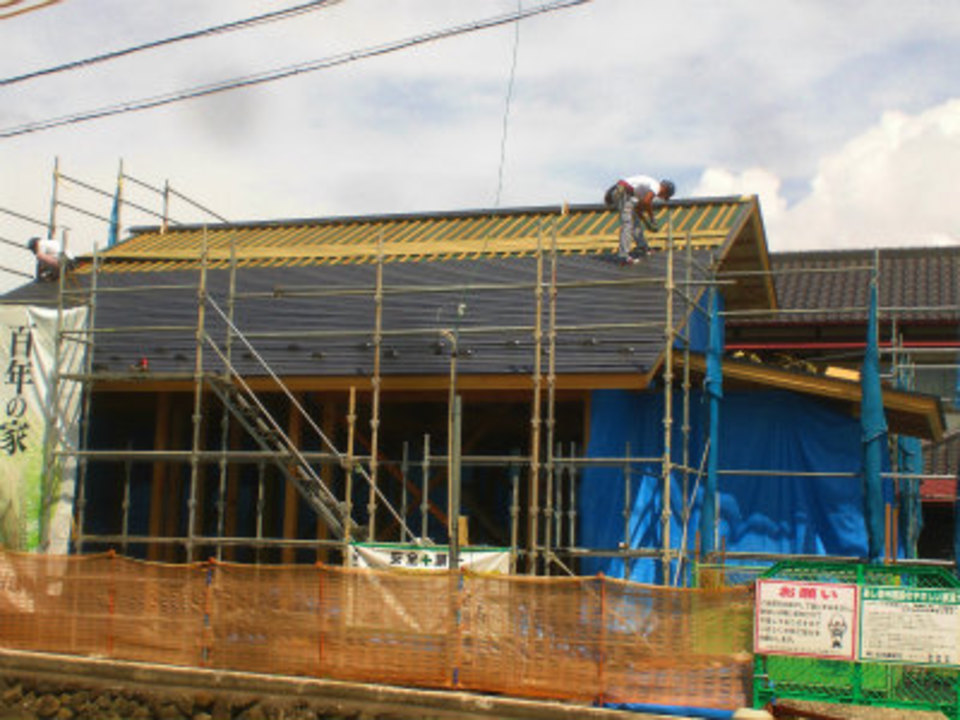

屋根葺き工事

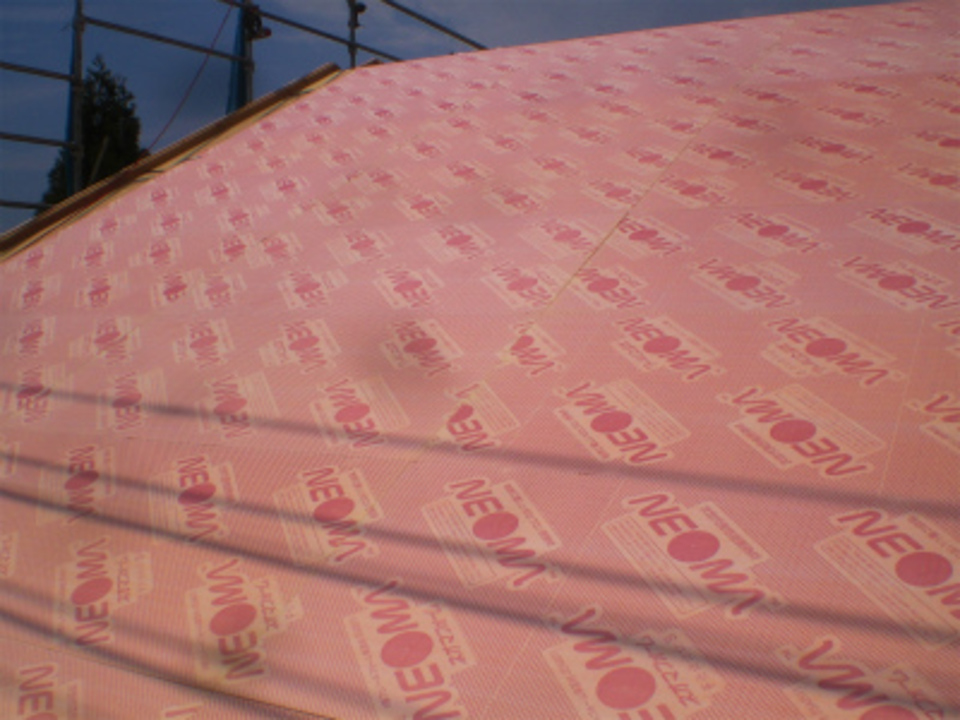

屋根葺き工事

屋根の通気工事が完了し、本日朝より屋根のガルバリュ-ム鋼板の荷上げを行い屋根葺き作業が始まりました。

14. 2016年08月11日

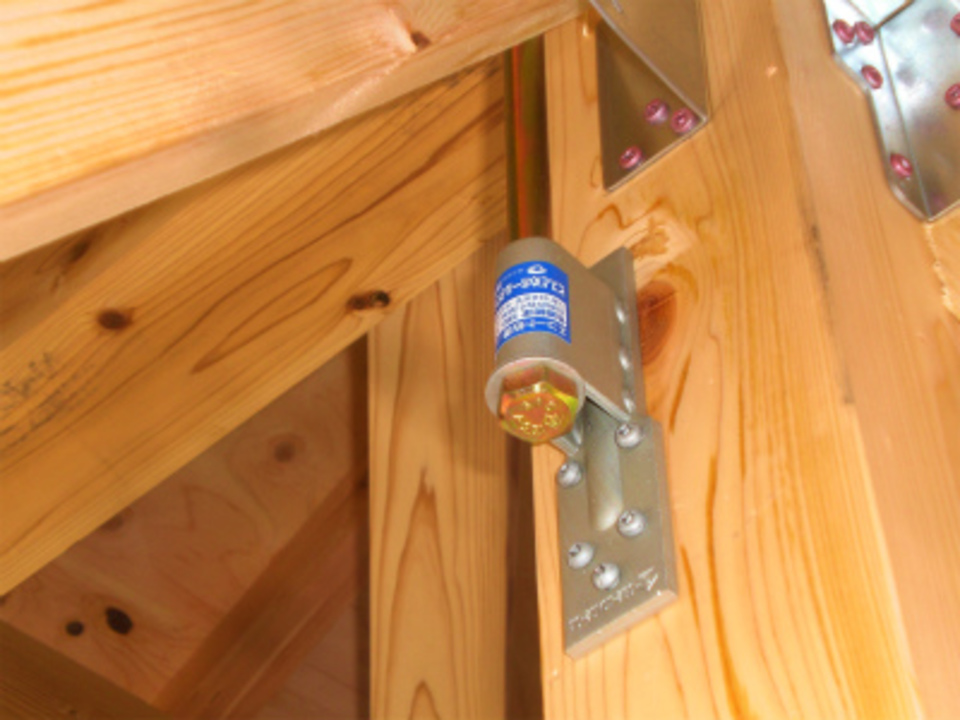

耐震金物取付

耐震金物取付

筋交いと耐震金物の取付を進めています。決められた場所に決められた金物を取付けていきます、盆明けには金物チェックを行います!

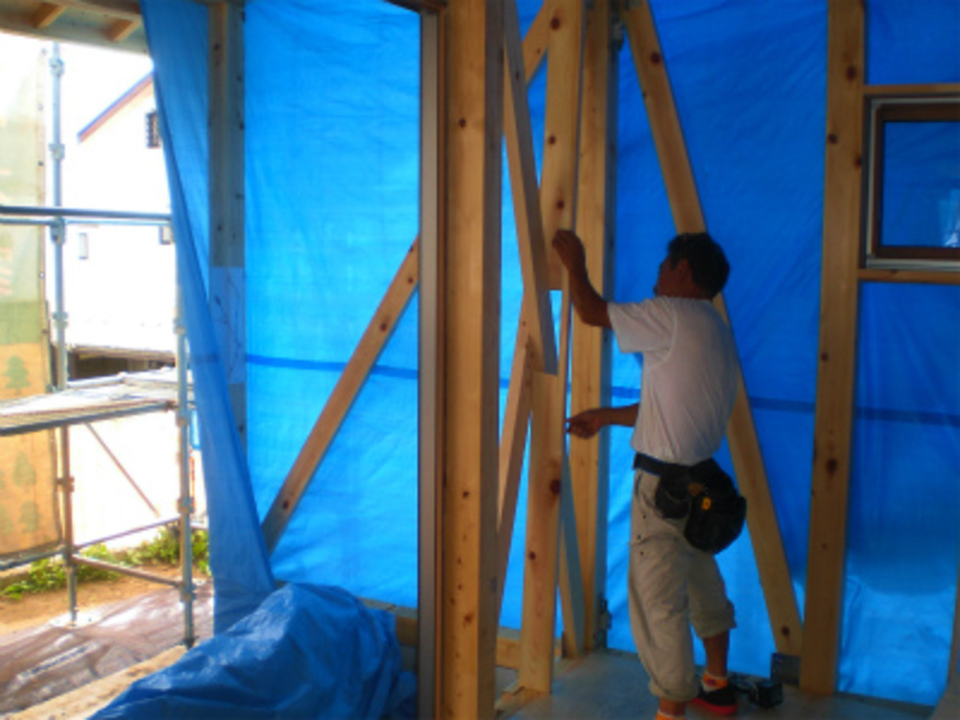

15. 2016年08月17日
間柱入れ

間柱入れ

金物取付が完了し、サッシの取付けと間柱入れが始まりました。週末には外部の断熱材工事に進んでいきます。

16. 2016年08月20日
外部断熱工事

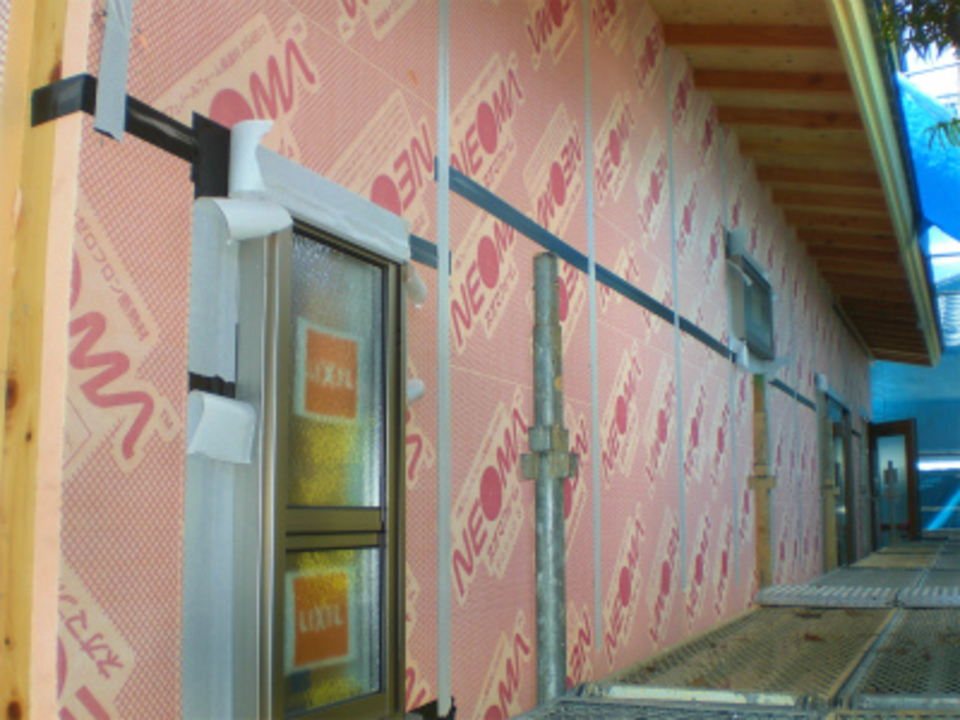

外部断熱工事

建物の面ごとに外部の断熱材(ネオマフォ-ム)張りを進めています。
断熱材のジョイント部分も、防水テ-プを用いてしっかりと処理も行います。

17. 2016年08月24日

杉の造作材

杉の造作材

南波棟梁の加工場に、長野県産材の杉の造作材が搬入されました。それぞれの用途に加工されて、現場に搬入ご取付られていきます。

18. 2016年08月30日

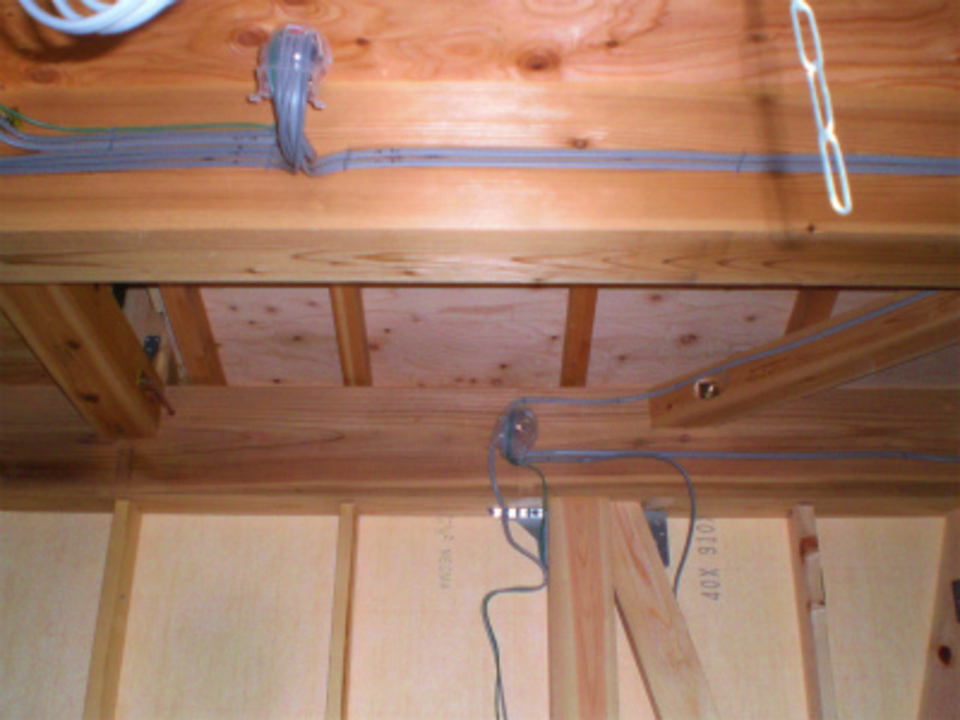

電気配線工事

電気配線工事

建物内部では電気の配線工事を進めています。配線の完了した部分から結線(ジョイント)を行っていきます。

19. 2016年09月01日
外部ラス下張り

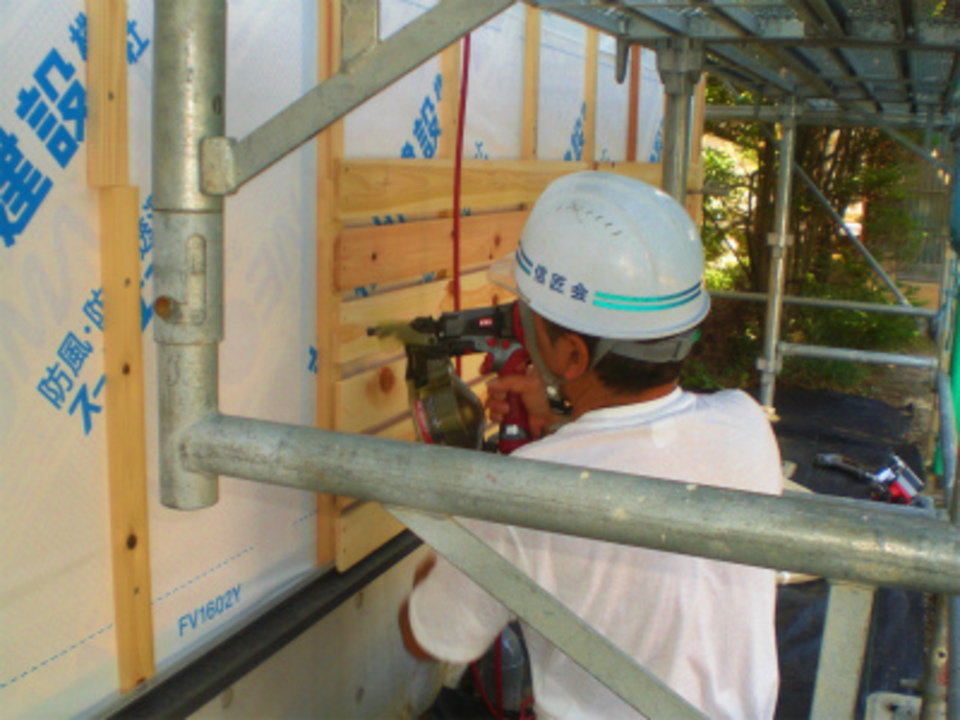

外部ラス下張り

外壁モルタルの下地となるラス下張りが始まっています。
基礎上6枚通りまでは木曽桧のラス下を使用し、その上からは県産材の杉を使用して」いきます。

20. 2016年09月07日

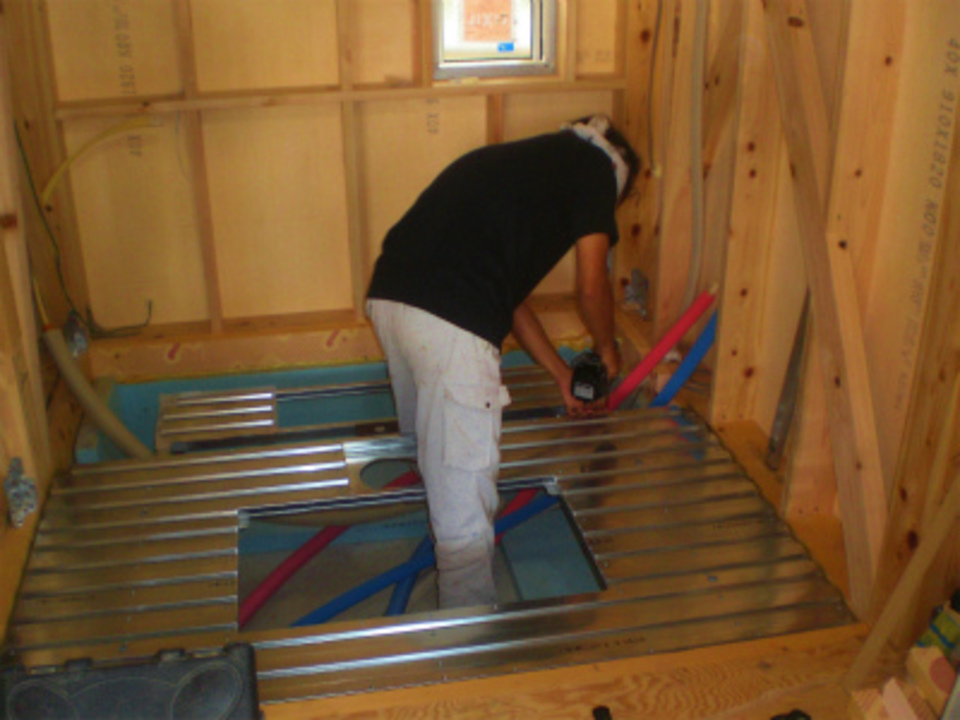

UB組立て開始

UB組立て開始

お客様の方で用意していただいたUBが本日現場に納品になりました、SFCの坂井さんによってUBの組立作業が始まりました。

21. 2016年09月09日

天井組み

天井組み

2階吹抜け部分の勾配天井の下地組みを行っています、天井の石膏ボ-ドが張り上がると感じが変わって見えますね!

22. 2016年09月12日
フロ-リング張り

フロ-リング張り

2階の天井ボ-ドが張り上がり、県産材の唐松を使用したフロ-リングを張っています。

23. 2016年09月14日

第二回目検査

第二回目検査

10年保証の第二回目の検査を第三者機関立会の元行いました。
耐力壁の配置・金物の取付・防水の確認等、設計図書に従い確認を行い合格を頂きました。

24. 2016年09月16日
軒樋取付

軒樋取付

覚新工業さんによって軒樋の取付を行いました。仮設の縦樋(ビニ-ル)を付けて雨を防ぎます。

25. 2016年09月27日
1階部分の床張り

1階部分の床張り

1階リビング部分のフロア-張りが始まりました。床を張り上げてから階段の取付へと進んでいきます。

26. 2016年10月03日

階段

階段

先週末から始めていた階段工事出来上がりました。
県産材の唐松集成材を使用した階段です、しっかりと養生も行いこれからは2階に上がるのも安心です。

27. 2016年10月06日
壁下地工事

壁下地工事

2階部分は窓枠と開口枠が取付き、壁の下地工事を進めています。

28. 2016年10月13日

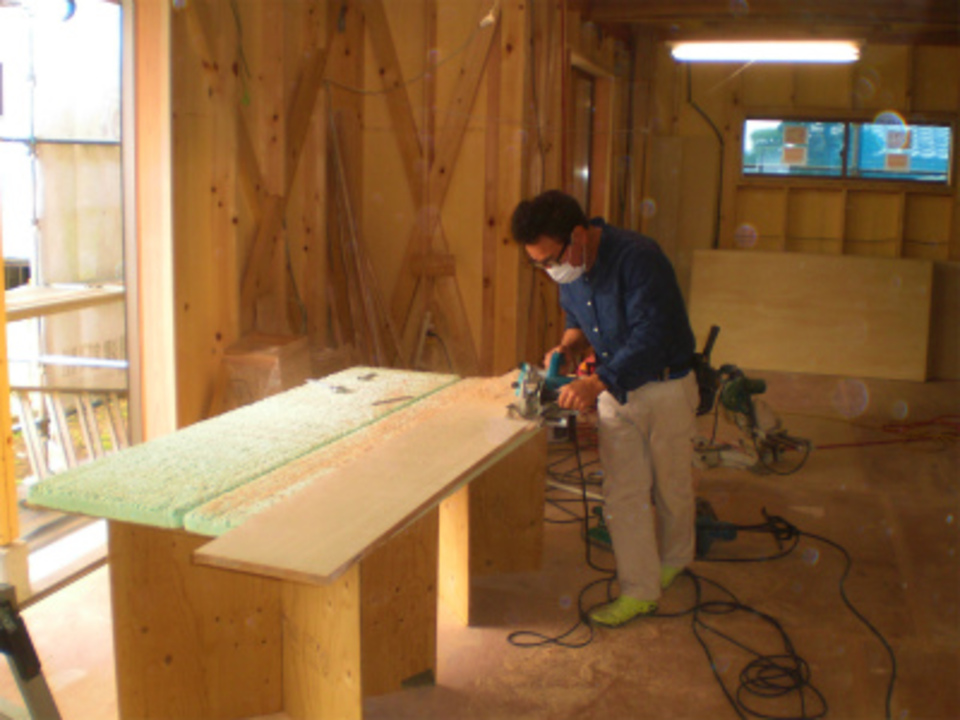

造作家具工事

造作家具工事

シナのランバ-材を使用した造作家具造りが始まりました。
可動棚のレ-ルが付く部分に溝を堀り、寸法にカットされた材を箱状に組み上げていきます。

29. 2016年10月14日
左官工事

左官工事

外壁の防水紙張りの工事が始まりました、防水紙が張れた後ラス網を張っていきます。

30. 2016年10月17日
桐の収納

桐の収納

クローゼットの壁が仕上がってきました。桐の合板を使用し壁を仕上げていきます。

31. 2016年10月27日

2階部分木工事

2階部分木工事

2階部分では壁のボードが張り上がり、造作家具の棚板作ると2階の木工事は終了に近づきました。

32. 2016年10月31日
階段の格子

階段の格子

階段の格子が出来上がりました。玄関からリビングに入って直ぐに目に入ってくるアクセントです!

33. 2016年11月01日
モルタルの下塗り開始

モルタルの下塗り開始

遠藤工業さんによる、外壁モルタルの下塗りが始まりました。

34. 2016年11月08日

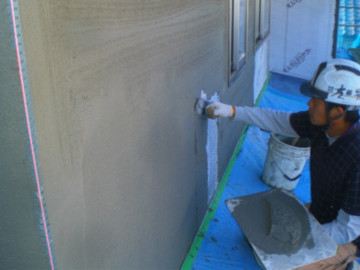

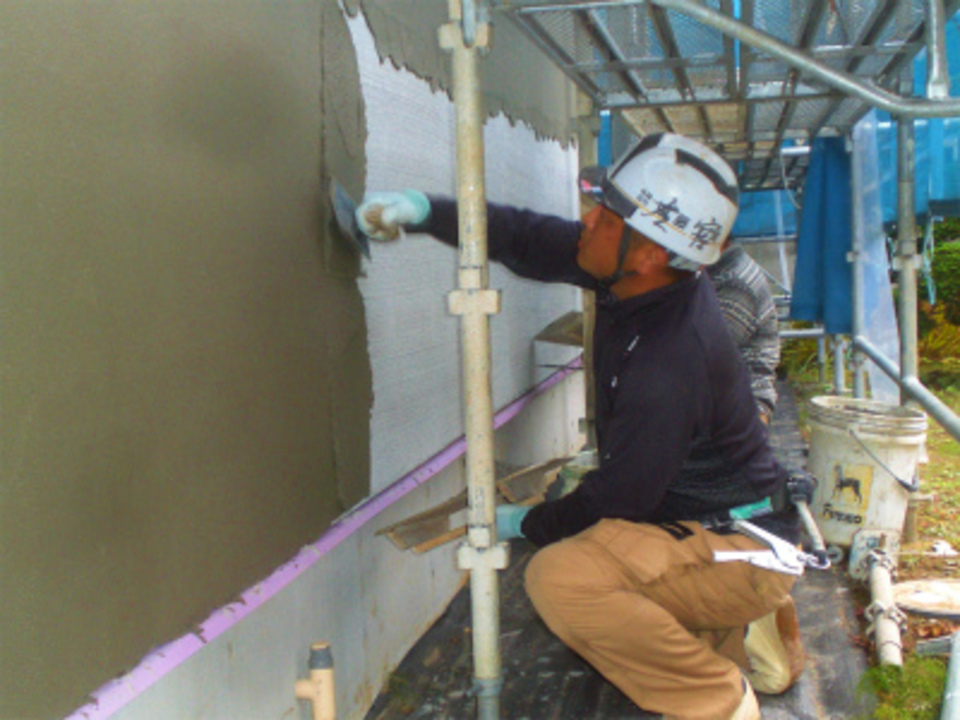

仕上げモルタル塗り

仕上げモルタル塗り

遠藤工業さんによって外部モルタルの仕上げ塗りを行いました。
先週施工した下塗りが白く乾き、本日の仕上げ工事となりました。これから又養生期間を置いてから、吹付工事になります。

35. 2016年11月14日
木工事完了検査

木工事完了検査

木工事が完了し、本日社長立会いの木工事完了検査を行いました。
最後の片付けを行っていた棟梁の南波さんは少々緊張気味ですが、無事合格です!

36. 2016年11月16日

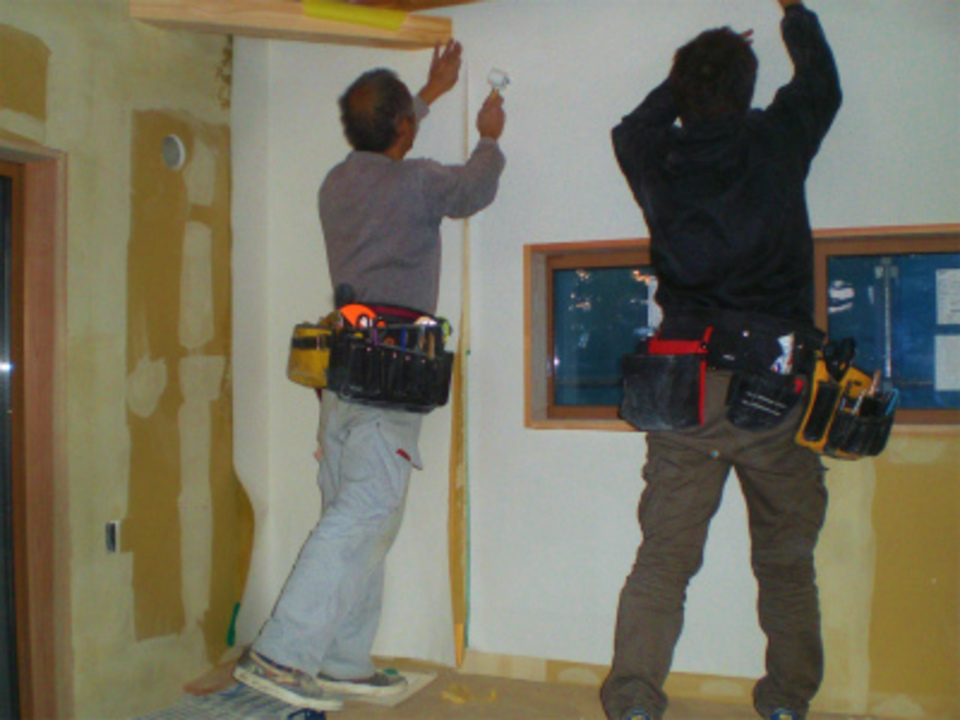

内装工事

内装工事

インテリア魚住さんによって、パテ処理が完了し本日よりクロス張りが始まりました。
一番大変なリビング廻りのクロス張りから施工を開始しました、張り上がりが楽しみです!

37. 2016年11月19日

タイル工事開始

タイル工事開始

上村タイルさんによる、玄関タイルの下地造りが始まりました。
下地のモルタルを造って来週からタイル張りが始まります。

38. 2016年11月19日
家族揃って珪藻土塗り!

家族揃って珪藻土塗り!

子供さん達を含め家族全員の揃う日を狙って、和室の珪藻土塗を行いました。
約一時間半をかけて、和室の壁二面を塗りました。最初はうまくいかなかった塗り方も、時間が経つにつれ段々と上手になってきました。一時は皆無言になって集中をして作業を行い、余りにもの静けさに逆に奥様が吹き出して笑い出す一コマも有りました。
家族皆で和気あいあいと壁を仕上げる事が出来ました。壁が塗上がってから皆の感想は
「楽しかった!」と口を揃えてでした、家族皆さんの良い記念に成りましたネ!

39. 2016年11月21日

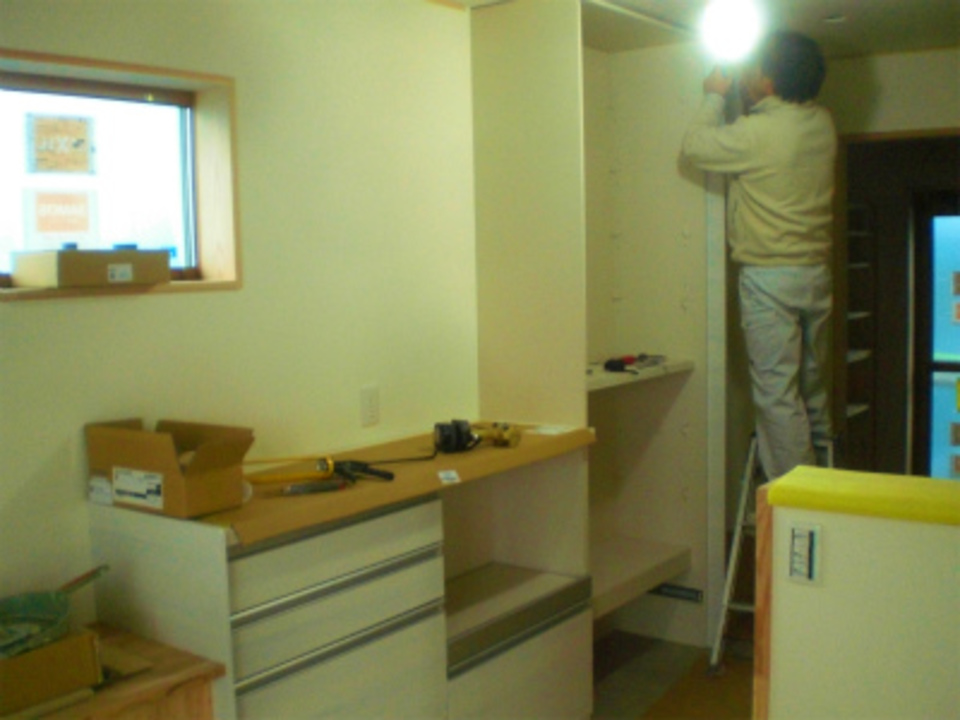

キッチン組立て

キッチン組立て

内装工事が完了し、システムキッチンの組立て工事が始まりました。
背面収納部分を組み上げてから、本体のキッチンを組立てていきます。

40. 2016年11月24日
デッキ材の塗装

デッキ材の塗装

木曽桧を使用したウッドデッキ材の加工が完了しました。現場で組立てを行う前にクリハラさんの方でデッキ材の塗装を行いました。

41. 2016年11月26日
足場解体完了

足場解体完了

足場の解体が完了し建物全体が見える様になりました。

42. 2016年11月28日

木製建具の切込み

木製建具の切込み

建勝木工さんで制作をしていた木製建具が仕上がり、本日切込みを行いました。
建具が入りいよいよ完成間近です!

43. 2016年11月30日
クリ-ニング完了

クリ-ニング完了

建物内部の養生が取れて、クリ-ニングが完了しました。
いよいよ完成に近づいています!

44. 2016年12月05日
完成検査

完成検査

本日社長立会の完成検査を行いました。
内部・外部とそれぞれ普段私達が見ている目線とは違った角度からの検査です。

45. 2016年12月06日
内観

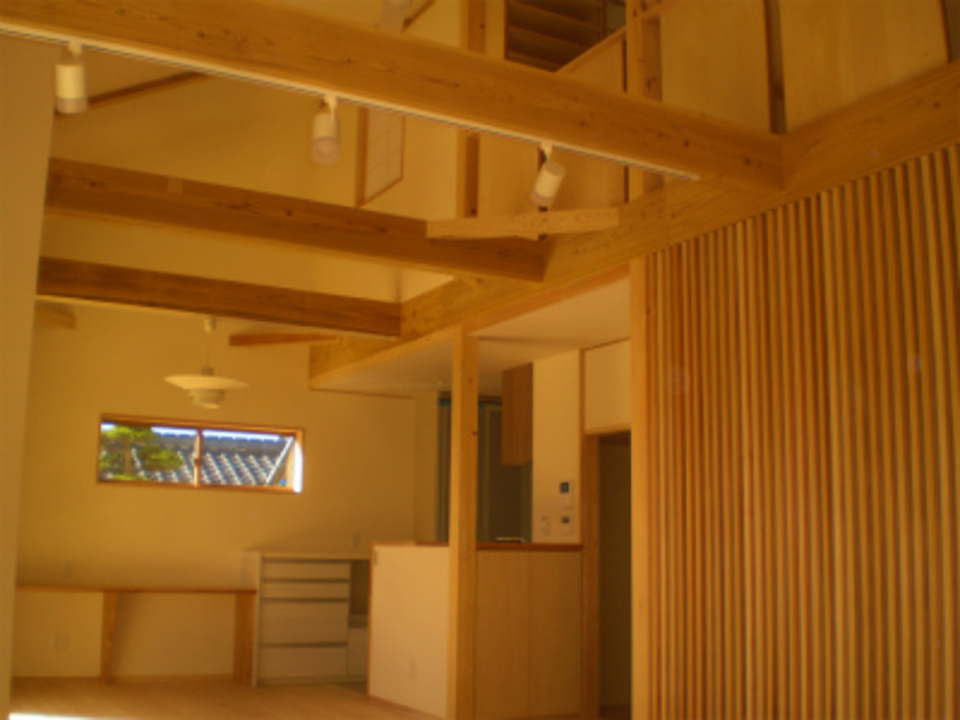

内観

大きな勾配天井の吹抜けを持つ広々としたリビングです。

46. 2016年12月06日
外観

外観

大屋根のどっしりとした建物が完成しました。

47. 2016年12月08日
お引渡式

お引渡式

お引渡式を行いました。「工事が終わると皆さんに毎日会えないと思うとさみしくて」とK様。私達も同じです!南波棟梁はウルウルしていましたね。毎日とはいきませんが、これからもふれあい企画でお会いしましょう!ご家族皆様でご参加くださいね。社員・職方一同お待ちしております。長い間ありがとうございました。(亜紀子)

48. 2016年12月09日
お世話になりました

お世話になりました

工事中は大変お世話になりました。
ご家族皆様の顔が見れたり、お話をするのがとても楽しい時間でした。お引渡しになりお逢いする機会は少しづつ減っていきますが、年二回のイベント又定期点検でお逢い出来るのを楽しみにしたいと思います。
本当に有難うございました。
