上田市立第二中学校改築事業 南棟 建築主体工事
上田市 新築
目的別にみる|新築
物件データ
住所 | 上田市 |
---|---|
発注元 | 上田市 |
構造 | 鉄骨造3階建て |
延べ床面積 | 南棟 1407.76㎡ |
監督 | 堀内 義彦 |
建築中レポート
- 1. 2013年11月19日
-
安全祈願祭
上田市立第二中学校の校舎、体育館などの全面改築事業が始まりました。当社は南棟(普通教室棟)の建築主体工事を担当します。平成27年3月6日の竣工に向けて「安全第一」で頑張ります。
- 2. 2013年12月02日
-
試験杭
いよいよ今日から工事開始です。
地盤を補強する杭打ち工事から始めます。

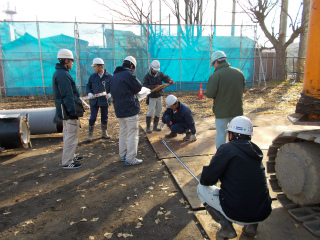

試験杭の立合い検査です。
- 3. 2013年12月06日
-
杭工事

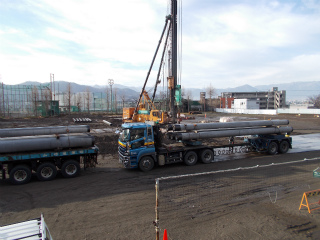

杭が順調に打ち込まれていきます。
資材も順次搬入されてきます。
- 4. 2013年12月27日
-
基礎工事
杭工事が終了し、基礎工事が始まっています。
掘削されたところから杭の頭が表れて来ました。
- 5. 2014年01月10日
-

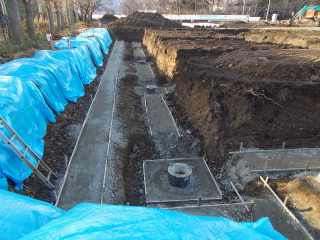

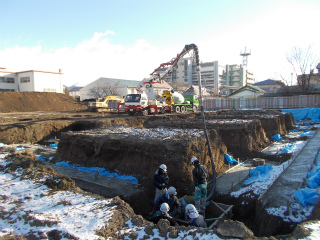

捨てコンクリート
基礎の掘削・砕石敷きが終了し、今日は捨てコンクリートの打設です。
- 6. 2014年01月15日
-
パイルスタット
基礎工事が進んでいます。
今日は杭と基礎を接合させるための鉄筋を杭の頭に溶接しています。(パイルスタット工事)
- 7. 2014年01月17日
-

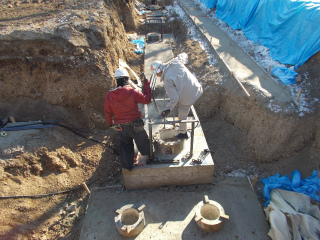

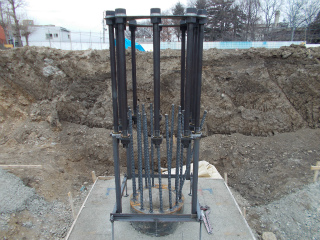

柱脚工事
鉄骨柱のアンカーボルトがセットされました。
これから基礎の鉄筋が組まれていきます。
- 8. 2014年01月22日
-
鉄筋工事
基礎の鉄筋組立が始まりました。
柱の部分が組みあがってきました。
- 9. 2014年01月25日
-

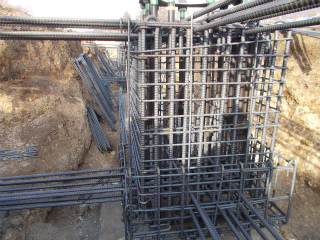

ガス圧接

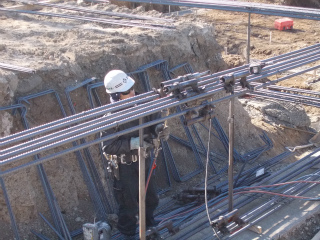

基礎地中梁の鉄筋工事が行なわれています。

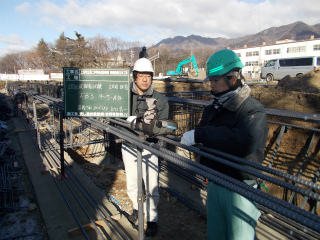

鉄筋の継手位置をガス圧接で接合しています。
- 10. 2014年01月27日
-
鉄筋工事
基礎 地中梁の鉄筋継手、ガス圧接部分の検査を行なっています。超音波による非破壊検査です。
- 11. 2014年02月01日
-

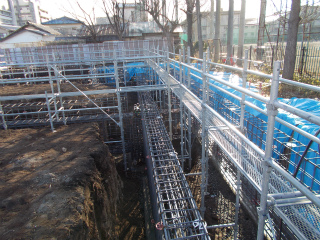

基礎鉄筋
基礎の鉄筋が組み上がりました。
来週からコンクリートの型枠工事になります。
- 12. 2014年02月06日
-
基礎型枠
基礎の型枠の組立が始まりました。
- 13. 2014年02月11日
-

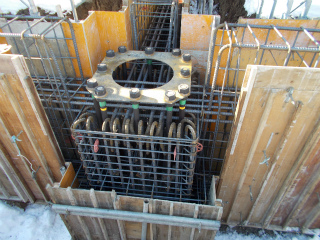

柱型

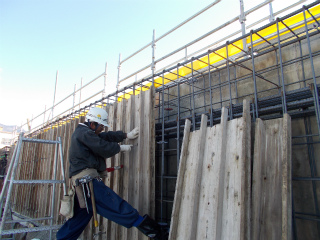

鉄骨の柱部分の基礎型枠が組み立てられてきました。
- 14. 2014年02月25日
-
型枠まとめ
大雪の除雪がなんとかなり、型枠工事が再開されました。
- 15. 2014年03月03日
-

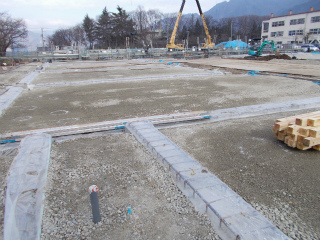

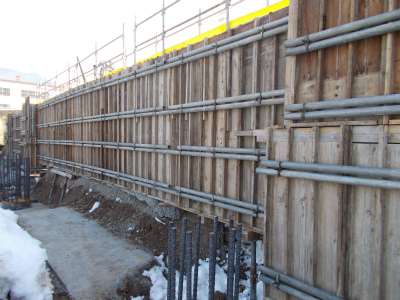

基礎コンクリート打設前
基礎コンクリート打設前に型枠内部を洗浄します。

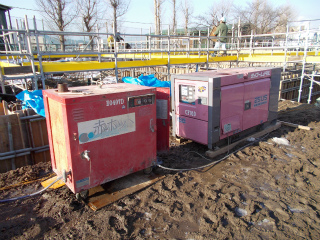

お湯で洗浄出来る機械(赤ホット)を使って洗浄します。
- 16. 2014年03月04日
-
コンクリート打設

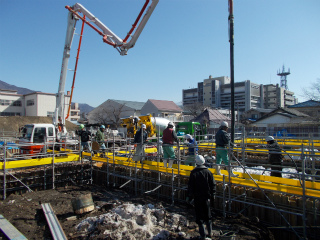

今日はいよいよ基礎のコンクリートの打設です。
今日と明日の二日間で打設を行います。
- 17. 2014年03月13日
-

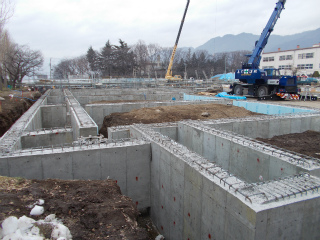

基礎コンクリート
基礎の型枠がはずされました。
これから埋め戻しの準備です・
- 18. 2014年03月18日
-
基礎 埋め戻し
いよいよ基礎の埋め戻しが始まりました。
- 19. 2014年03月22日
-

鉄骨加工
鉄骨の工場製作が建て方に向けて進んでいます。
柱は、下の部分一本で5tあります。
- 20. 2014年03月27日
-
鉄骨製品検査

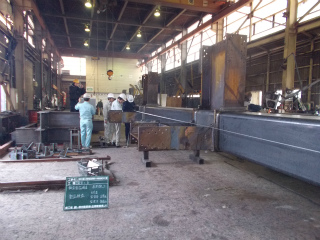

鉄骨の工場加工がほぼ出来上がってきました。
今日は、監督員・工事監理者立会いで鉄骨の製品検査です。
溶接部分の非破壊検査・製品の大きさなどを確認します。
- 21. 2014年04月03日
-

鉄骨建て方前
土間の砕石敷き込みが終了し、敷き鉄板で作業通路の整備を行っています。
- 22. 2014年04月08日
-
鉄骨建て方
鉄骨の材料が搬入され、いよいよ鉄骨の建て方が始まりました。
50センチ角の柱は大きいです。
- 23. 2014年04月12日
-
鉄骨建て方
鉄骨の建て方が順調に進んでいます。
安全第一で高所作業を行っています。

- 24. 2014年04月15日
-

鉄骨 高力ボルト
二階の梁 ハイテンションボルトの締付けが完了しました。
- 25. 2014年04月22日
-

建て方
鉄骨の建て方が終了しました。
これから1階の土間コンクリート打設の準備になります。
- 26. 2014年04月28日
-
土間鉄筋

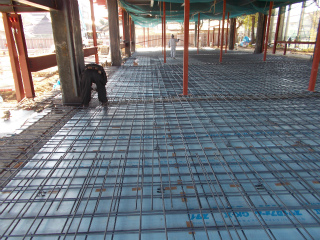

鉄骨の建て方が終了し、土間コンクリート打設の準備が始まっています。
鉄筋を組んでいます。
- 27. 2014年05月07日
-

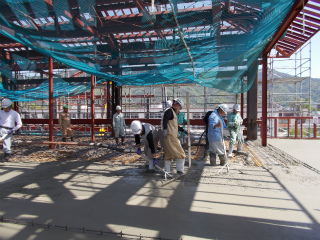

土間スラブ

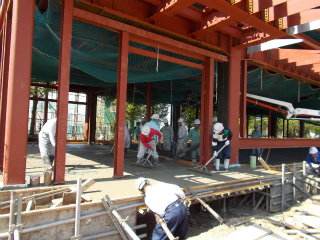

今日は1階の土間スラブのコンクリート打設です。
- 28. 2014年05月17日
-

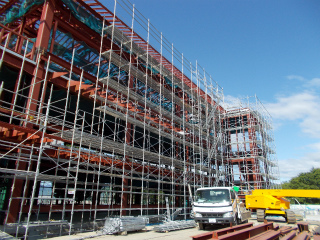

外部足場
外部の足場の組立もだいぶできてきました。
- 29. 2014年05月19日
-
スラブコンクリート
スラブの鉄筋組が終了し、今日は2階と3階のスラブのコンクリート打設です。
- 30. 2014年05月23日
-
柱溶接
3階部分の鉄骨柱の現場溶接が終了し、超音波検査をおこなっています。
全箇所異常なしでした。
- 31. 2014年05月28日
-

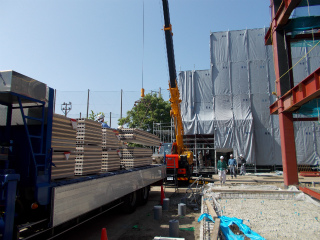

外壁工事
鉄骨工事が終了し。これから外壁工事が始まります。

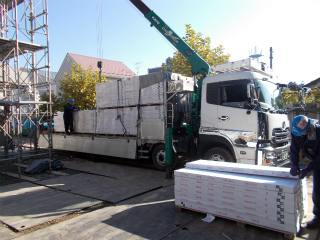

材料の押出成型セメント板が運び込まれてきました。
- 32. 2014年05月29日
-

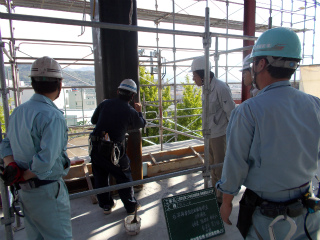

安全パトロール

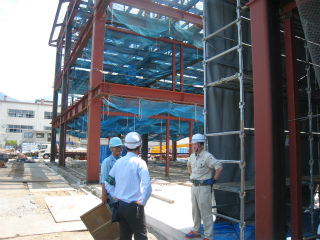

今日は、安全衛生委員会による第二中学校の安全パトロールが行われました。工事現場で働く方は、安全帯をしっかり着用して現場を歩きます。現場は、とてもきれいな状態で、危険個所には必ず危険を示す表示がされていました。現場で働く方ひとりひとりの安全意識の高さを感じました。(小林)
- 33. 2014年06月03日
-

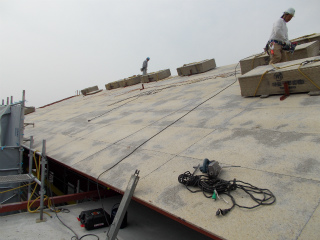

屋根 耐火野地板
屋根の耐火野地板の取り付けが行われています。

- 34. 2014年06月05日
-
外壁
外壁の押出成型セメント板の取付が進んでいます。
躯体の鉄骨にアングルを取付てからセメント板を固定していきます。
- 35. 2014年06月09日
-

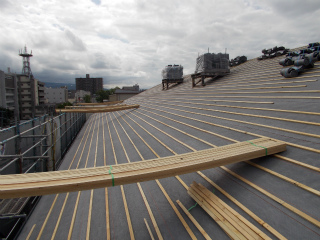

屋根瓦工事
屋根の耐火野地板の取り付けか終了し、瓦工事が始まっています。
防水紙を張って、瓦棒を取り付けています。
- 36. 2014年06月17日
-

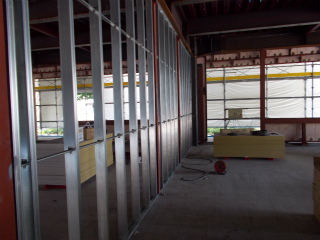

界壁
各教室の界壁(間仕切り壁)こ工事が始まりました。
- 37. 2014年06月20日
-

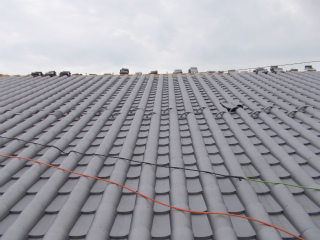

瓦工事
屋根の瓦工事が進んでいます。
お城をイメージした瓦です、葺き上がりが楽しみです。
- 38. 2014年06月21日
-
耐火被服

耐火被服の工事が始まりました。
耐火構造にするために。鉄骨部分に耐火被服を吹き付けていきます。
- 39. 2014年06月24日
-
木製サッシ
各教室に取り付けられる、木製複合サッシが搬入されてきました。
- 40. 2014年07月01日
-

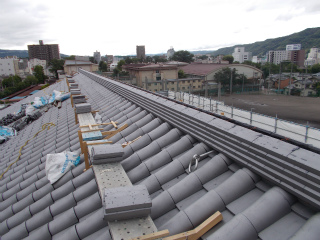

屋根瓦
屋根の瓦工事も順調に進んでいます。
棟瓦部分の施工に取り掛かっています。
- 41. 2014年07月04日
-

木工事
木製複合サッシが取付ら、カーテンボックスの取付を大工さんが始めています。
- 42. 2014年07月08日
-
棟瓦
屋根の瓦工事がもう少しで終了です。
棟瓦が綺麗に積まれています。
- 43. 2014年07月12日
-
教室間仕切り壁
教室と廊下の間仕切り壁の下地組と木枠の取り付けを行っています。
- 44. 2014年07月15日
-

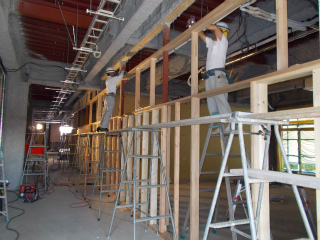

間仕切壁ボード

間仕切壁の木枠が取り付けられた処から、ボード張りを行っています。
- 45. 2014年07月23日
-

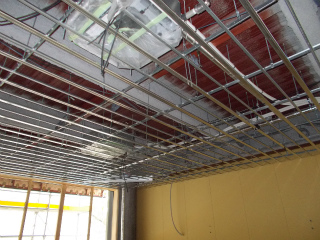

教室の天井
教室の天井下地を1階から順次、組み始めています。
- 46. 2014年08月01日
-
床工事

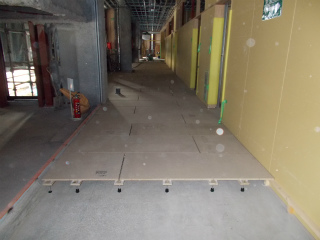

1階から、床工事が始まりました。
鋼製床下地組を行っています。
- 47. 2014年08月06日
-
サッシ木枠
廊下サッシの木枠の取り付けが行われています。
- 48. 2014年08月08日
-

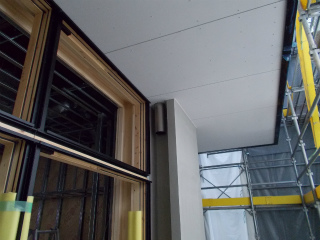

軒天
外装工事が進んでいます。

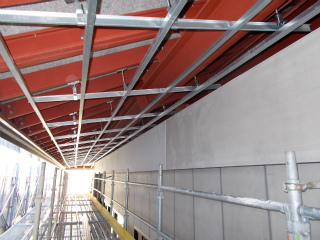

軒天の下地組みを行っています。

- 49. 2014年08月12日
-
バルコニー軒天

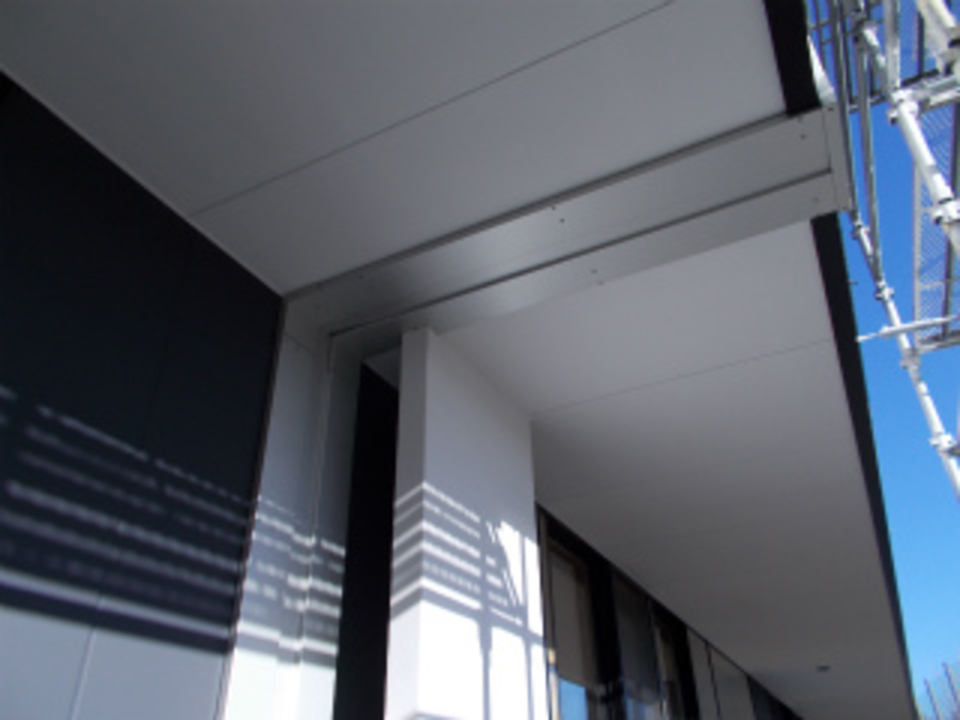

教室のバルコニー部分の軒天が張れました。
- 50. 2014年08月18日
-

エアコン
各教室のエアコンの敗戦が行われています。
エアコンは暖房のみに使用さる予定です。
- 51. 2014年08月21日
-

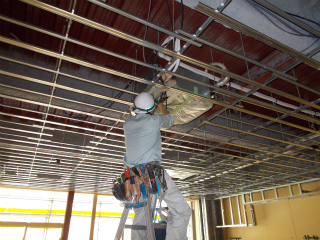

教室壁

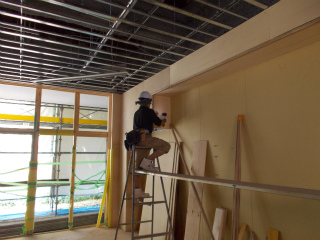

教室壁のベニヤの下張りが一階~から始まりました。
- 52. 2014年08月29日
-

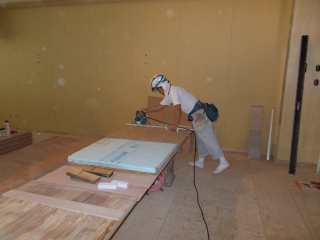

教室壁
教室の壁仕上げ材、タモ化粧合板を張り始めました。
- 53. 2014年09月02日
-
塗装工事
外部塗装工事
軒天塗装の下地処理が始まりました。

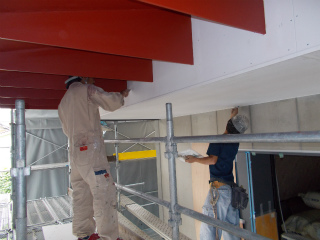

- 54. 2014年09月04日
-
教室壁
教室の仕上げ工事が進んでいます。

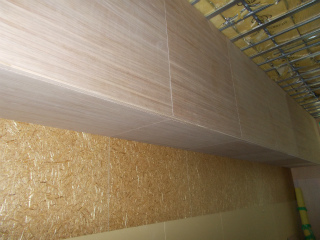

1階の教室から、突き板を張っています。
- 55. 2014年09月11日
-

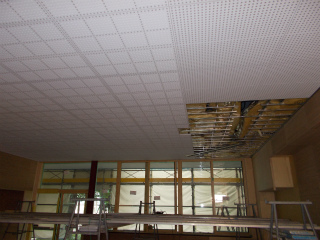

天井工事
教室の天井、化粧吸音石膏ボードを張りまじめました。
- 56. 2014年09月19日
-
外部塗装

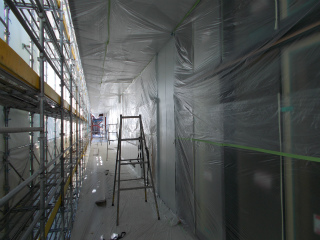

軒天の塗装が終了し、外壁の吹付け工事が始まりました。
- 57. 2014年09月25日
-

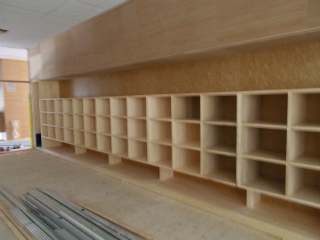

家具工事
1階の教室から家具の取り付けが行われています。
- 58. 2014年10月01日
-
外壁工事
外部の塗装工事が終わりました。
足場に張ってあった防音シートが取り外されて、建物の外側が少し見える様になしました。
これから雨樋などの取付を行います。
- 59. 2014年10月02日
-
階段室
階段室の軽量鉄骨下地組を行っています。
- 60. 2014年10月10日
-

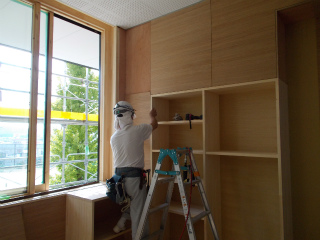

内部仕上げ工事
教室壁の突き板張りが1階部分が終了し、2階の教室の壁を行っています。
- 61. 2014年10月15日
-

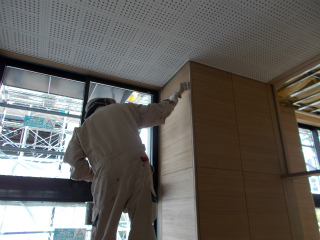

内部塗装
内部の塗装が始まりました。
壁の突き板が張れた所から塗装していきます。
- 62. 2014年10月30日
-

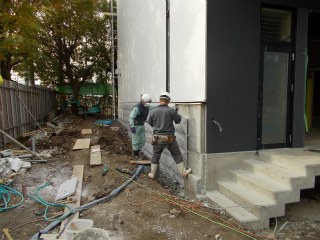

石工事
外部基礎部分の石張りが行われています。
- 63. 2014年11月05日
-
床工事
床の仕上げ材のフローリングが搬入されてきました。
栗の無垢フローリングです。
- 64. 2014年11月07日
-
黒板

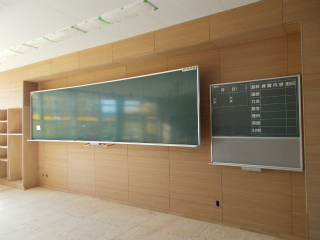

各教室の黒板が取り付けられました。
上下のスライド式で曲面黒板です。
- 65. 2014年11月10日
-

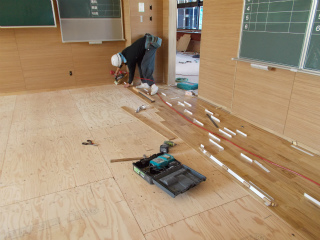

床工事
教室の床フローリングを張り出しました。
- 66. 2014年11月12日
-

手洗い流し台
廊下の手洗い用の流しの組立が始まっています。
- 67. 2014年11月19日
-

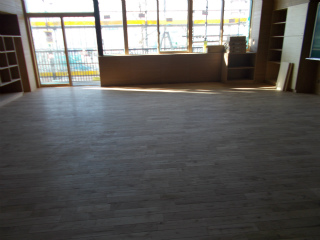

フローリング
2階の教室から床のフローリングが張れてきました。
- 68. 2014年11月24日
-

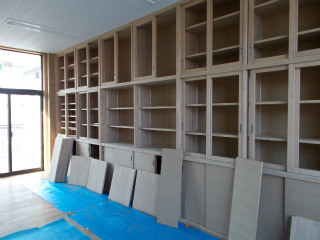

家具工事
国語・英語研究室の棚が取り付けられました。
これからガラスをはめていきます。
- 69. 2014年12月01日
-

階段手すり
階段手すりを取り付けています。
しっかりと溶接されていきます。
- 70. 2014年12月05日
-
塗装工事

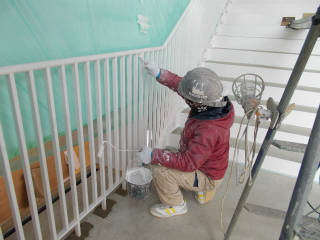

階段手すりの塗装を行っています。

- 71. 2014年12月10日
-
木製建具
各教室の出入り口の建具が取り付けられています。
- 72. 2014年12月17日
-
階段

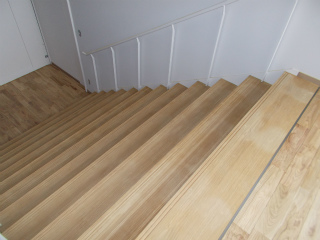

階段に仕上げの段板が取り付けられました。
- 73. 2014年12月22日
-

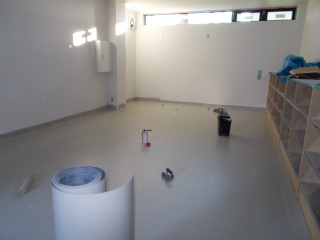

床工事
給食受入れ室の床仕上げ工事を行っています。
- 74. 2015年01月07日
-
エキスパンション
エキスパンションの部材取り付けの準備をしています。
- 75. 2015年01月07日
-
エキスパンション
エキスパンションの部材取り付けの準備をしています。
- 76. 2015年01月15日
-
エキソパンション金物
体育館棟との接続部分にエキソパンション金物が取り付けられました。
- 77. 2015年01月15日
-
エキソパンション金物
体育館棟との接続部分にエキソパンション金物が取り付けられました。
- 78. 2015年01月27日
-

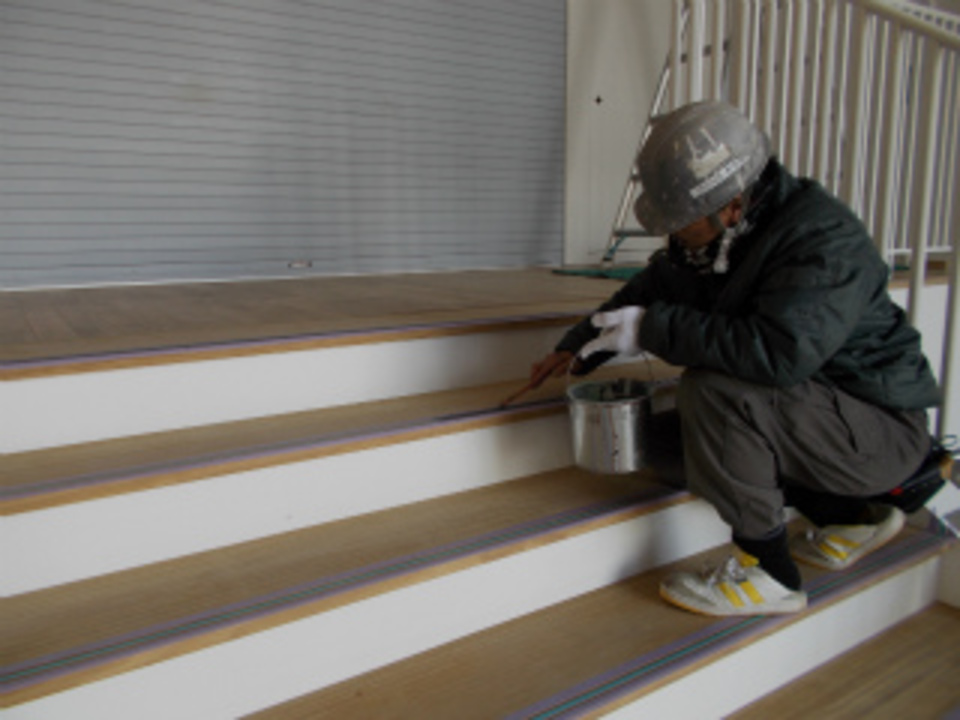

階段板 塗装
階段板の仕上げ塗装を行っています。
- 79. 2015年02月02日
-

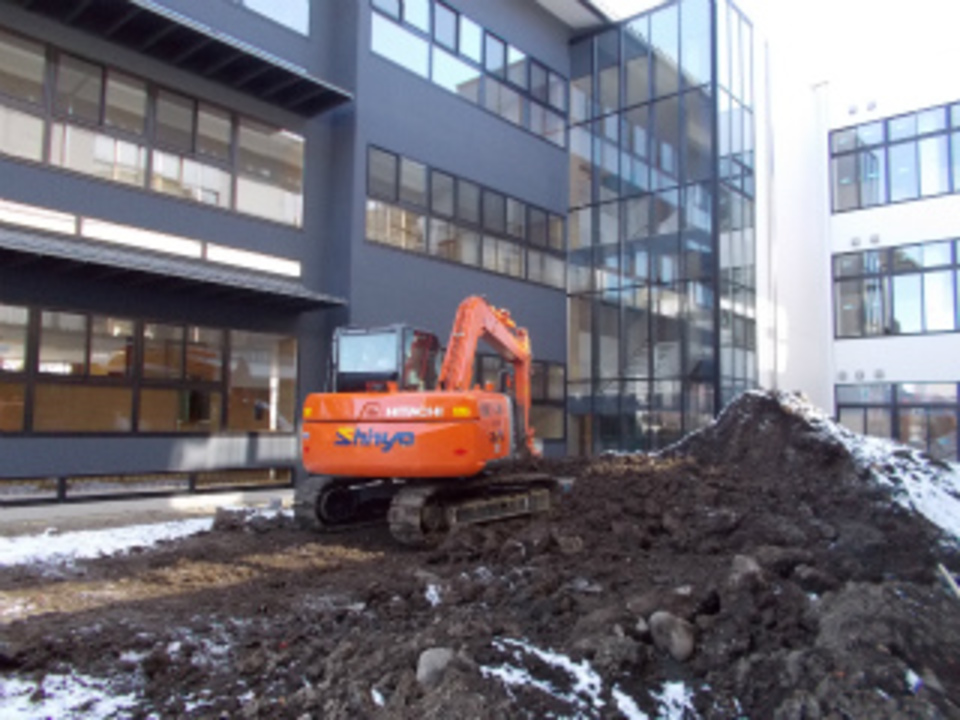

中庭工事
学校の中庭 土の搬出・整地がはじまりました。
- 80. 2015年02月12日
-
給食受け入れ
給食受け入れ室まえのスロープ部分を施工しています。
外構工事が終わるまで仮設の通路を作っています。

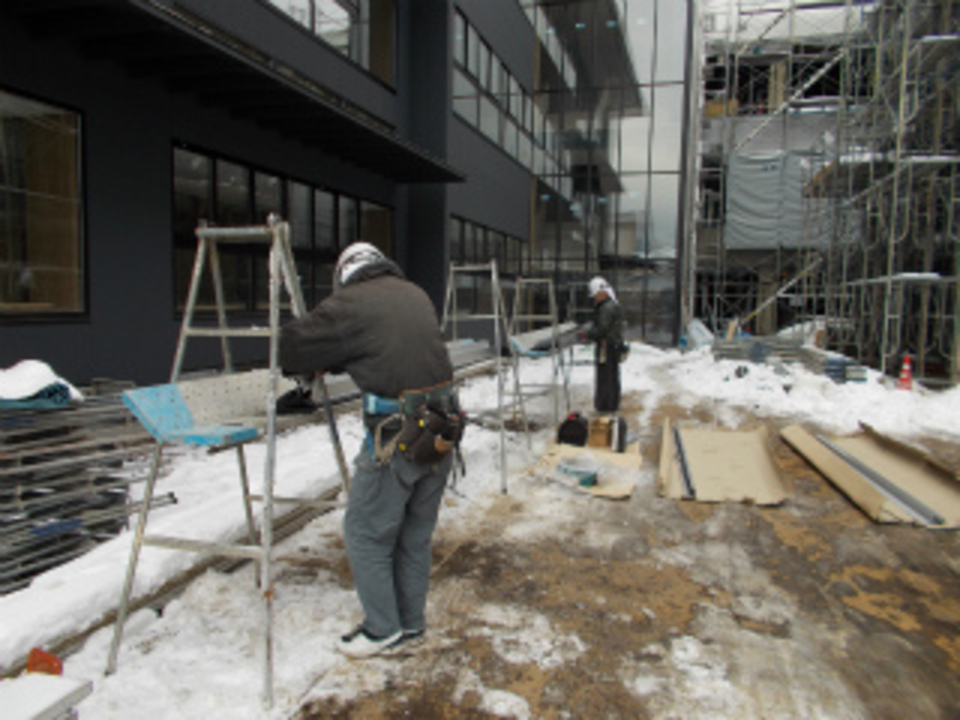

- 81. 2015年02月17日
-
完了検査
本日工事監理者と上田市建築課の完了検査が行われました。
引き続き来週契約検査課の検査、再来週建築指導かの検査が行われます。
- 82. 2015年03月10日
-

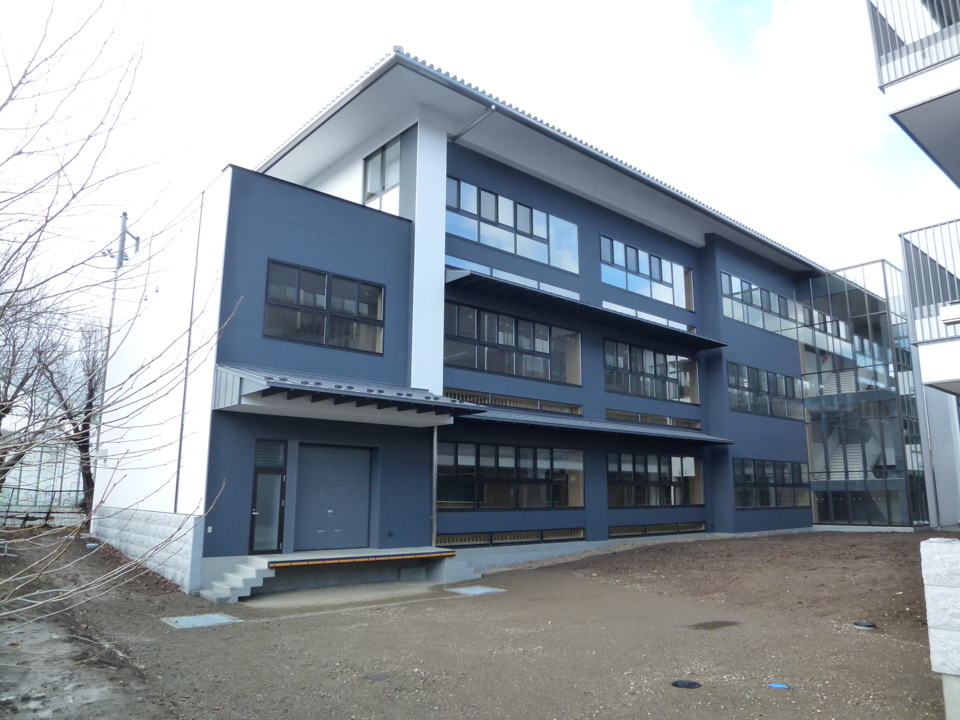

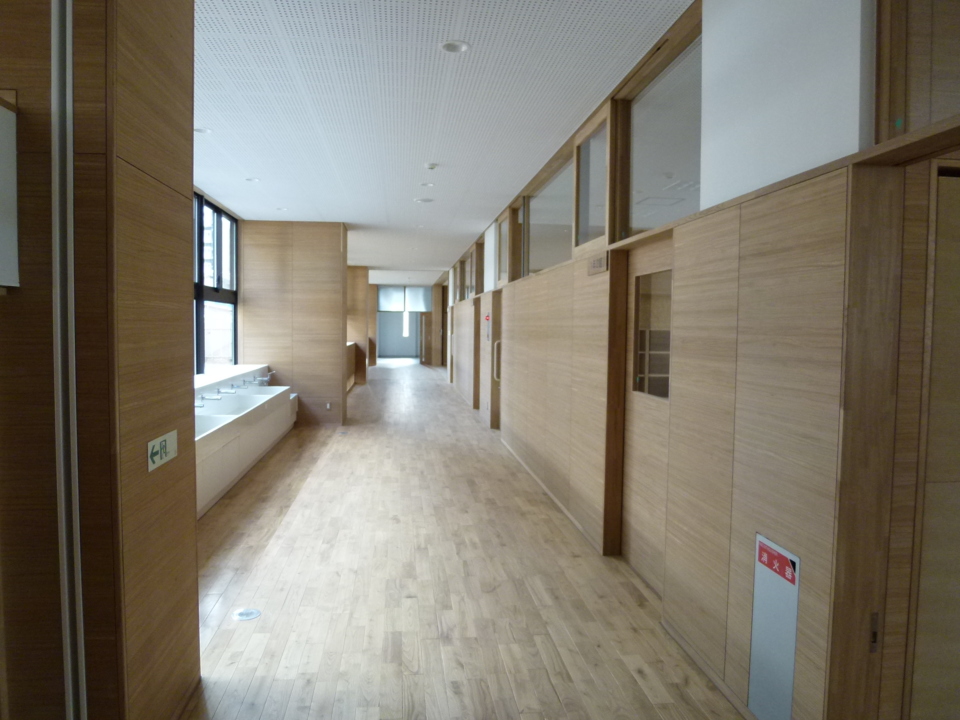

完成
内部の工事もすべて終了し、クリーニングも終わりました。
- 83. 2015年03月10日
-

外部完成
外部砕石の敷き込みも終了し、使用できる状態になりました。
- 84. 2015年03月12日
-
引渡し
平成25年11月から始まった工事もようやく完成し引渡しの運びと生りました。
二中生のみなさん、新学期からは新校舎で気持ちよく勉学に励んでね!
- 目的別にみる
- スタイル別に見る
