土間を活かす家
上田市 新築 K様
目的別にみる|新築
物件データ
住所 | 上田市常入 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材 土台 | 木曽檜 |
県産材 柱 | 木曽檜 |
県産材 梁 | 遠山杉・信州唐松集成材 |
延べ床面積 | 131.54㎡(39.71坪) |
監督 | 堀内 義彦 |
設計コンセプト | 玄関から二方向へ繋がるそれぞれ別の用途を持つ土間が特徴的な住宅です。一方は南に位置し、リビング、和室の続きとして利用する、薪ストーブを置いた土縁となっています。又、もう一方は、たくさんの収納棚を設けた土間収納、食品庫と続き、キッチンへのアクセスが出来るようにしています。来客の目に触れる事はない場所ですが、生活の便利さを演出してくれることでしょう。 設計担当 平林 孝 |
建築中レポート
- 1. 2013年05月11日
-
地鎮祭
今まで住まわれていた建物が取り壊されて、今日は地鎮祭です。
工事中の安全などを祈願し、いよいよ工事が始まります。
- 2. 2013年05月23日
-
地盤改良

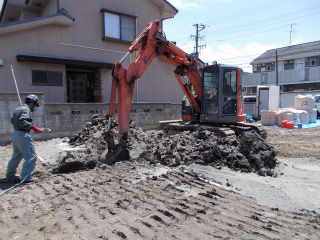

地盤調査の結果、地盤の必要強度を確保するため地盤改良が必要になりました。地盤の表層改良を行なっています。
- 3. 2013年05月28日
-
着工式
今日はお客様に会社にお越し頂き、会社パートナー業者を紹介させて頂きました。
これから工事完了まで全員で頑張ります。
- 4. 2013年05月30日
-

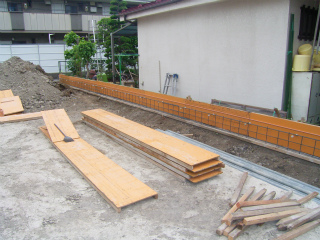

境界コンクリート
地盤改良工事が終了しました。
本体の基礎工事を始める前に、敷地外周部の境界コンクリート工事を行なっています。
- 5. 2013年06月06日
-
基礎工事

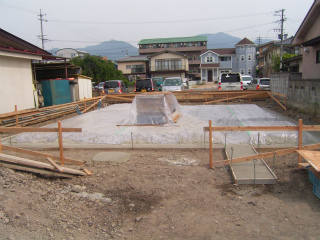

敷地外周部の境界コンクリートの打設が終了し、本体の基礎工事が始まりました。
- 6. 2013年06月13日
-

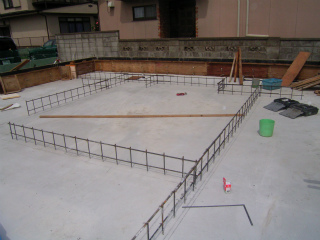

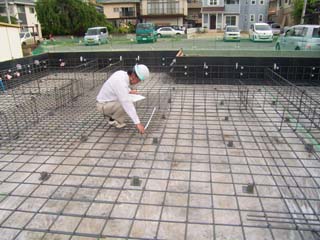

基礎 鉄筋

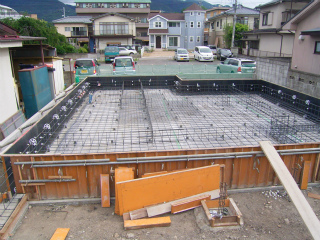

基礎の鉄筋工事が終わりました。
正確に綺麗に配筋されています。
- 7. 2013年06月13日
-
鉄筋検査
住宅保証機構の鉄筋検査を行いました。
検査項目にのっとりチェックを行います。
とてもきれいな組み上がりで合格です!
いよいよ内側の型枠を入れてコンクリート打ちになります。
- 8. 2013年06月18日
-
基礎コンクリート
基礎の耐圧盤と外周部立上りのコンクリート打設が終了しました。これから内部立上り部分の工事になります。
- 9. 2013年06月28日
-
土間コンクリート
玄関や薪ストーブが設置される部分の土間コンクリートが打設されて、基礎工事が完了しました。
- 10. 2013年07月04日
-

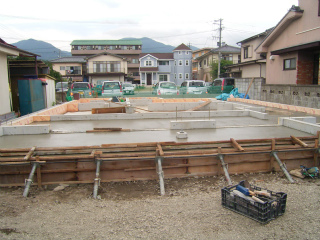

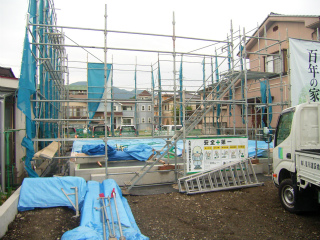

建て方準備
木曽檜の土台が据え付けられ、足場が組み建てられました。
建て方の準備が出来ました。
- 11. 2013年07月06日
-

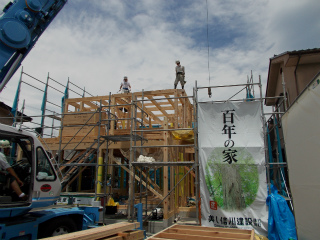

建て方
今日は建て方当日です。
早朝よりの作業でした。
作業は順調に進み、夕方には2階屋根の野地板まで終了しました。
- 12. 2013年07月10日
-

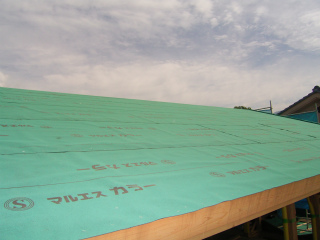

屋根工事
屋根の下地が終了し、防水紙が張れました。
これから屋根部分の通気層の取付になします。
- 13. 2013年07月23日
-
筋交・補強金物

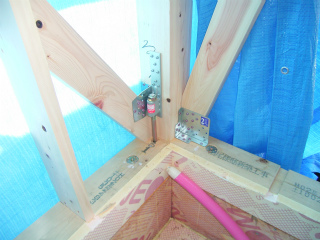

木曽檜の筋交が取り付けられました。
筋交・土台・柱を固定するホールダウン金物・筋交プレートが取り付けられています。
- 14. 2013年07月27日
-

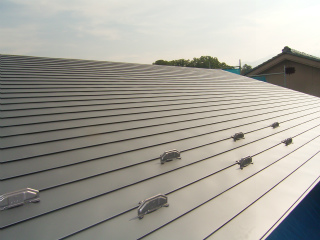

屋根ガルバリウム鋼板
屋根通気層の上にガルバリウム鋼板が葺かれました。

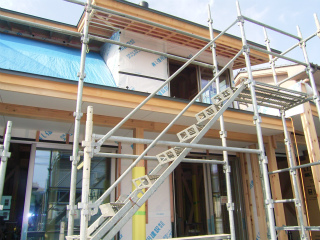

- 15. 2013年07月31日
-
外壁

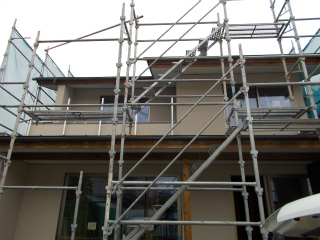

外部のアルミサッシが取り付けられて、壁の断熱材が取り付けられました。
- 16. 2013年08月07日
-

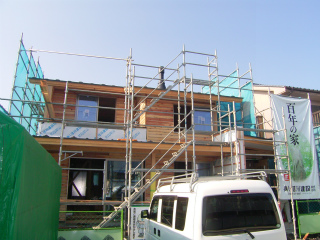

ラス下地
外壁のモルタル下地のラス下地が打ち付けられました。
- 17. 2013年08月12日
-

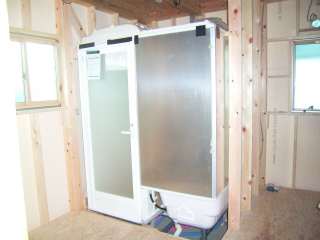

ユニットバス
木工事と一緒に設備工事も進んでいます。
ユニットバスが組み立てられました。
- 18. 2013年08月22日
-

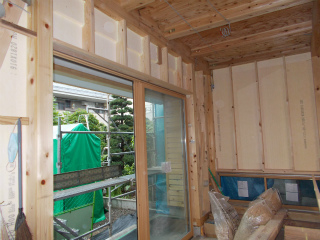

木工事
木工事の外部が終了し、壁下地などの内部の工事に取りかかっています。
- 19. 2013年08月30日
-
太陽光発電

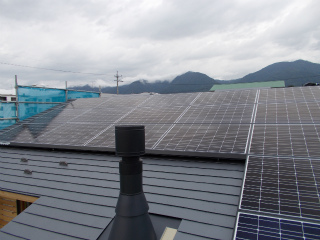

太陽光発電のパネルが取り付けられました。
- 20. 2013年09月03日
-

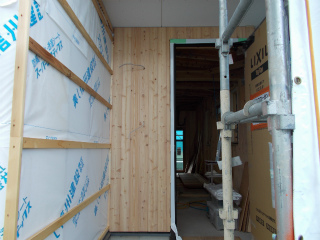

唐松羽目板
玄関正面壁の唐松の羽目板が張れました。
側面のガルバリウム鋼板のスパンドレルが張れるとひきたつと思います。

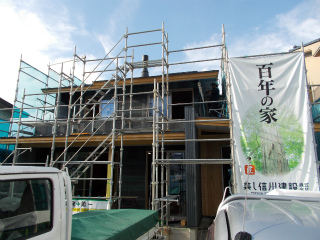

- 21. 2013年09月10日
-

外壁
外壁のラスアミが張れました。
来週から外壁のモルタル塗りになります。
- 22. 2013年09月18日
-

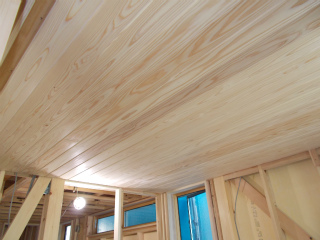

杉羽目板天井
玄関ホールの天井杉板が張れました。
- 23. 2013年09月25日
-
外部モルタル
外部の工事が順調に進んでいます。
モルタルの仕上げ塗りをしています。
- 24. 2013年10月03日
-
キャットウォーク

吹き抜け部分のキャットウォークと手すりが取り付けられました。
- 25. 2013年10月10日
-

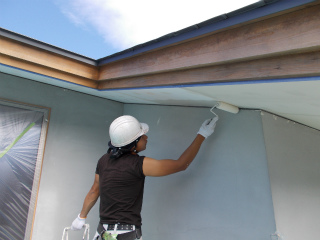

外部塗装
外部の塗装工事が行なわれています。
軒天の塗装を行なってから、壁の吹付け塗装を行ないます。
- 26. 2013年10月15日
-
外装
外壁の吹付け塗装が終了しました。
おちついた外観になりました。
- 27. 2013年10月24日
-

珪藻土
大工工事が終了し、内装仕上げ工事が行なわれています。
LDKなど各部屋の壁に珪藻土が塗られています。
- 28. 2013年10月31日
-

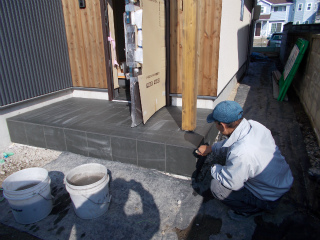

玄関床 タイル張り
仕上げ工事も終盤になってきました。
玄関ポーチ・内部の土間部分の床タイル張りが行なわれています。
- 29. 2013年11月06日
-
竣工検査

仕上げ工事も終了し、今日は社長による竣工検査です。
外装・内装の仕上がり状況、建具・サッシなど全てチェックされます。
- 30. 2013年11月08日
-

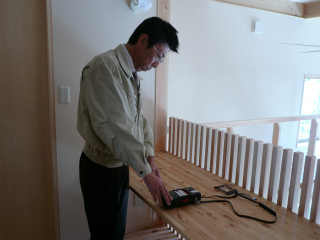

ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。K様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!(中村)
- 31. 2013年11月08日
-
室内
居間に続く土間のスペースは玄関から入る事もできます。又、屋外との繋がりを自然につくりだし、屋内に居ながら屋外的な使い方が出来るスペースとなります。薪ストーブが設置され存在感を示しています。
上部は大きな吹抜けとし、窓から入る明りが建物の奥まで届き、室内をとても明るくしてくれます。遊び心のあるキャットウォークも空間にアクセントを与えてくれています。
平林
- 32. 2013年11月08日
-
外観
建物が建ち並ぶ住宅地の中に、決して強く主張することが無く、まるで以前からそこに建っていたのではないかと思わせるような佇まいです。
屋根や壁の金属と、木製の手摺、外構の板塀などがバランス良く配置され、とても美しい外観となりました。
お客様により、庭に木々が植樹されるのを、とても楽しみにしております。
平林
- 33. 2013年11月09日
-
お引渡式
お引渡式を行いました。「思っていた以上に素晴らしい住まいを造っていただいて、とても満足です。木のぬくもりを感じながら、温か味のある家庭を築いて行きたいです」とK様。長い間大変お世話になりました。お引越しをされて、駐車場でお会いできなくなると寂しくなります。これから、里楽の会のイベントでお待ちしておりますので、是非ご参加ください。ありがとうございました。(亜紀子)
- 34. 2013年11月09日
-
お世話になりました
4月の解体工事からはじまり、基礎工事、大工工事、仕上げ工事と今日まで長い期間、お世話になりました。
最後に工事参加ということで、床や棚の塗装を施工していただきました。
今日で引き渡しになりますが、今後ともよろしくお願いします。
- 目的別にみる
- スタイル別に見る
