共働き夫婦のOMの家

上田市 新築 S様

目的別にみる|新築

物件データ

住所上田市生田
構造木造二階建て
工法外張り断熱工法
県産材 土台木曽檜
県産材 柱木曽檜
県産材 梁長野県産杉、唐松
延べ床面積122.24㎡(36.90坪)
現場監督滝澤 和成
設計コンセプトOMソーラーを搭載した省エネルギーな住宅です。
太陽の恵みを受け、季節を感じる快適な暮らしを目指します。
片付け不要な適材適所の収納が、忙しい日々の暮らしを助けてくれます。

設計担当 島田静香

建築中レポート

1. 2015年09月16日
地鎮祭です

地鎮祭です

今日はS様の家の地鎮祭を行いました。仮設工事から基礎工事になります。よろしくお願いします!

2. 2015年10月07日

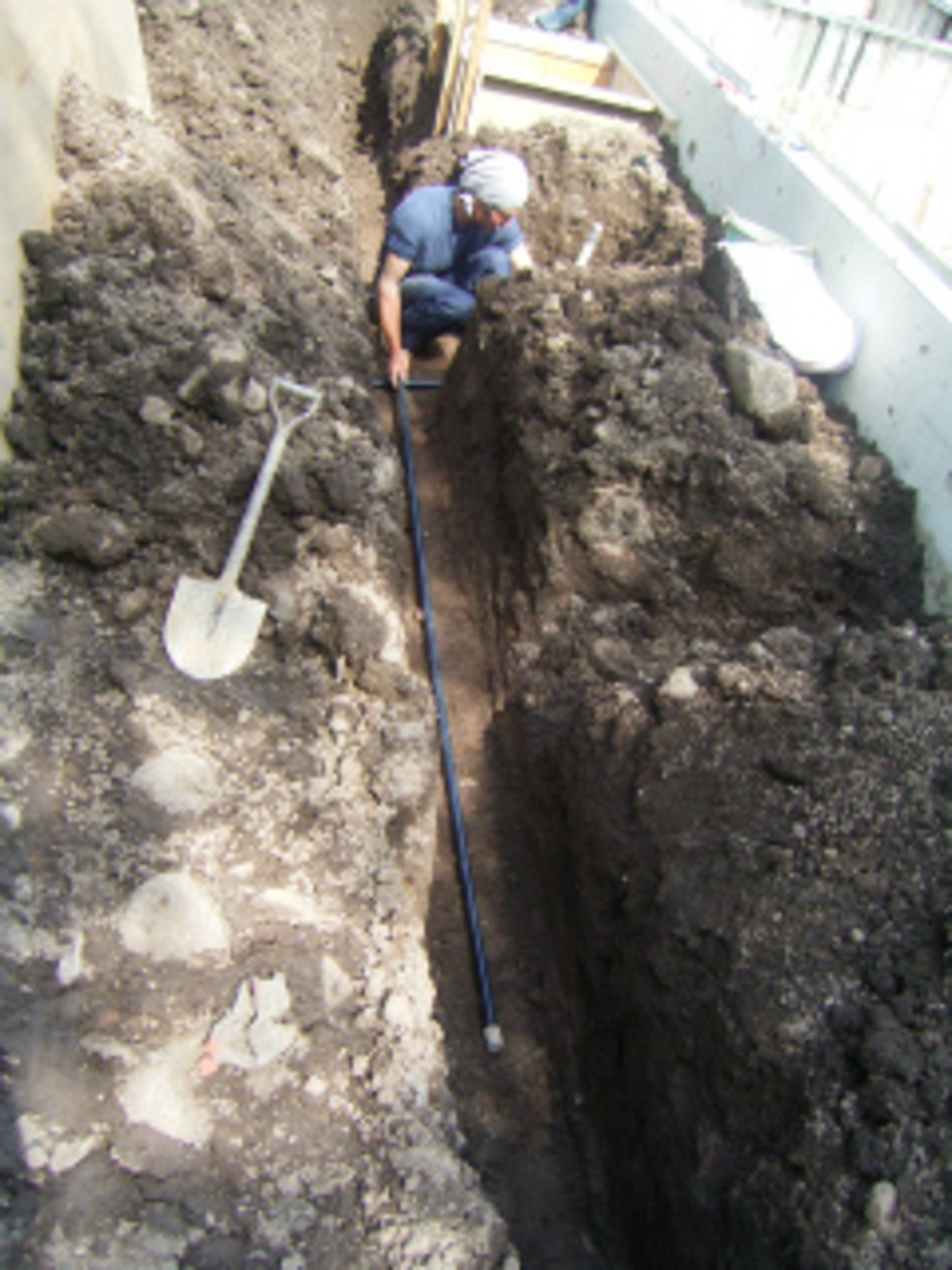

基礎工事開始です!

基礎工事開始です!

いよいよ船田土建さんによる基礎の掘削工事が始まりました。掘削~砕石工事・捨てコンクリート打ちへと進んでいきます。

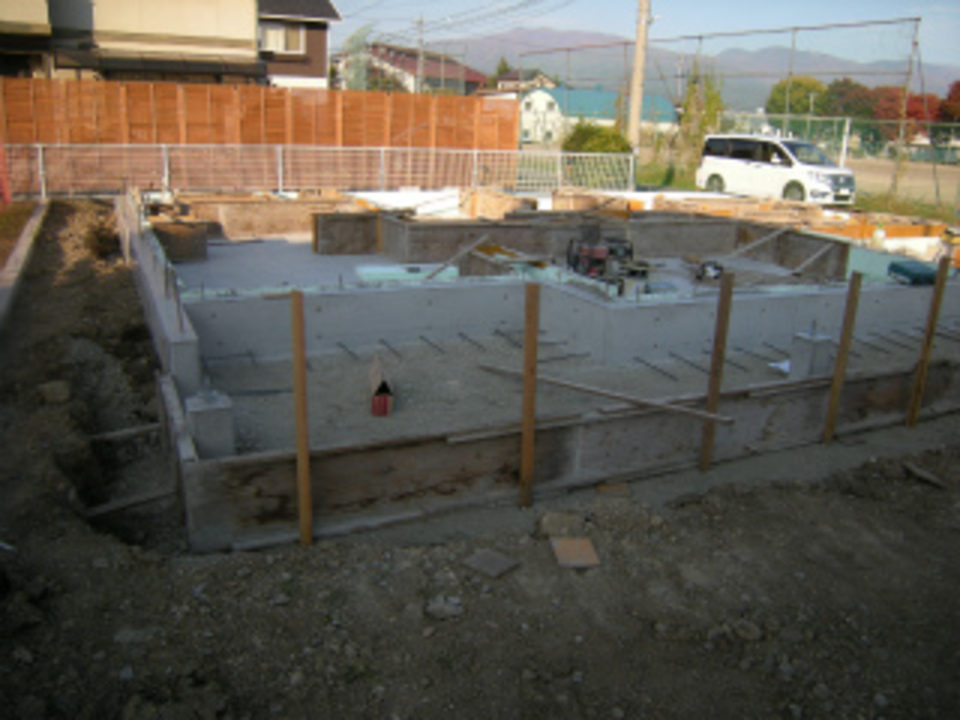

3. 2015年10月09日

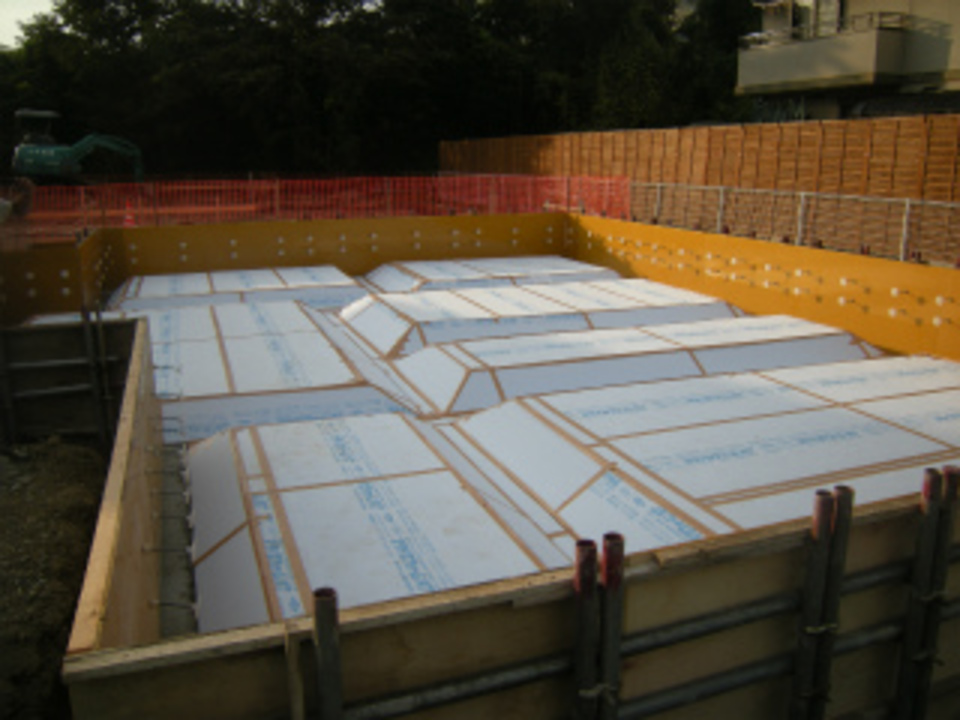

蓄熱土間工事中です

蓄熱土間工事中です

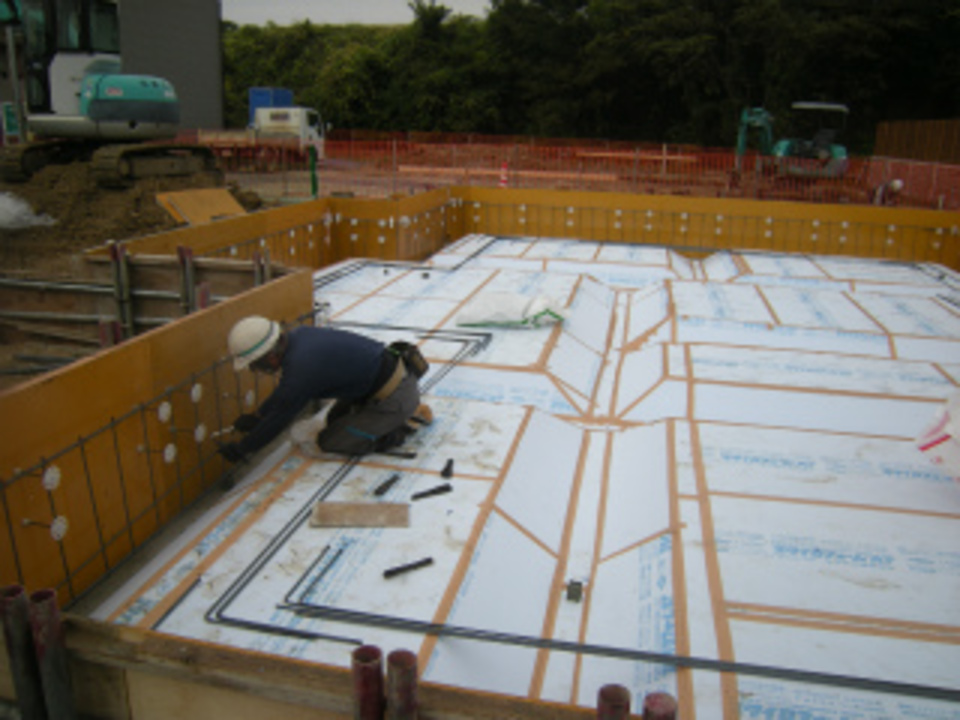

砕石工事から防湿シートまで完了し、今日はOMソーラーの太陽熱を蓄熱する土間下断熱工事を行いました。隙間なく耐圧盤の形状にしっかりと敷き込み完了です!引き続き鉄筋工事へと進んでいきます。

4. 2015年10月10日
鉄筋工事開始です!

鉄筋工事開始です!

今日から基礎の骨組になる鉄筋工事が始まりました。私たちの自慢の骨太の鉄筋組です。来週初めには完了となり、保証機構による現場鉄筋検査になります。

5. 2015年10月14日

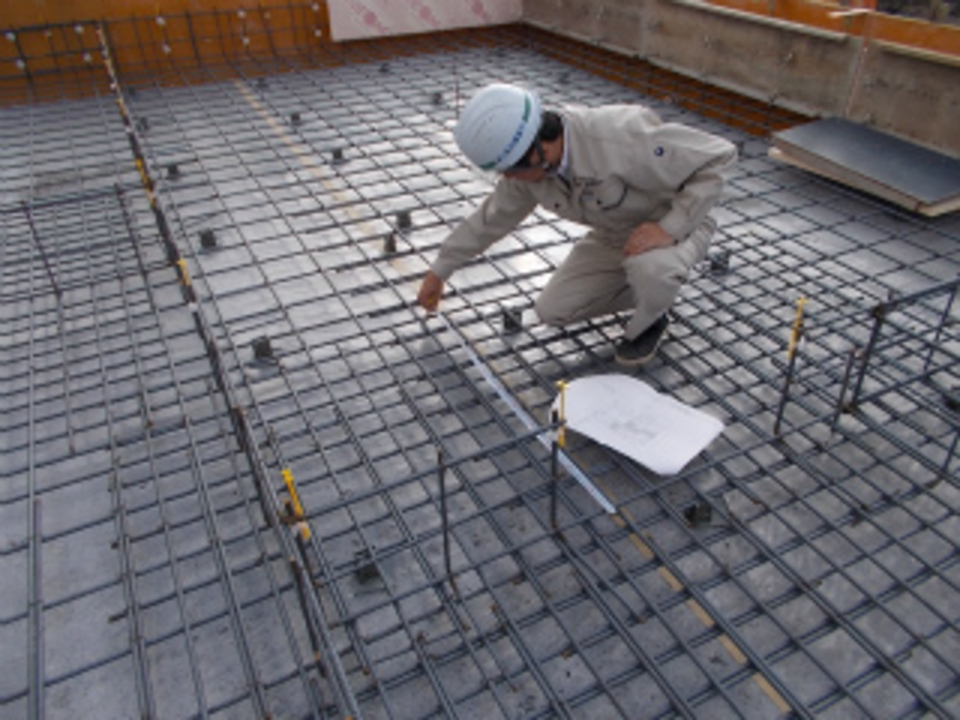

鉄筋検査です!

鉄筋検査です!

鉄筋組の工事も完了し、今日はOMハウスGメンの現場鉄筋検査を行いました。建物を支え続ける強固な基礎の骨組です!検査も合格をもらい、返し枠からコンクリート打ちへと進んでいきます。

6. 2015年10月19日
内部型枠工事中です

内部型枠工事中です

外周部・耐圧盤のコンクリートをしっかり養生をおき、型枠外し作業から内部立ち上がり型枠工事を進めています。平行して外部の土間工事も進めています。秋晴れの天候にも恵まれ基礎工事も順調に進んでいます!

7. 2015年10月28日

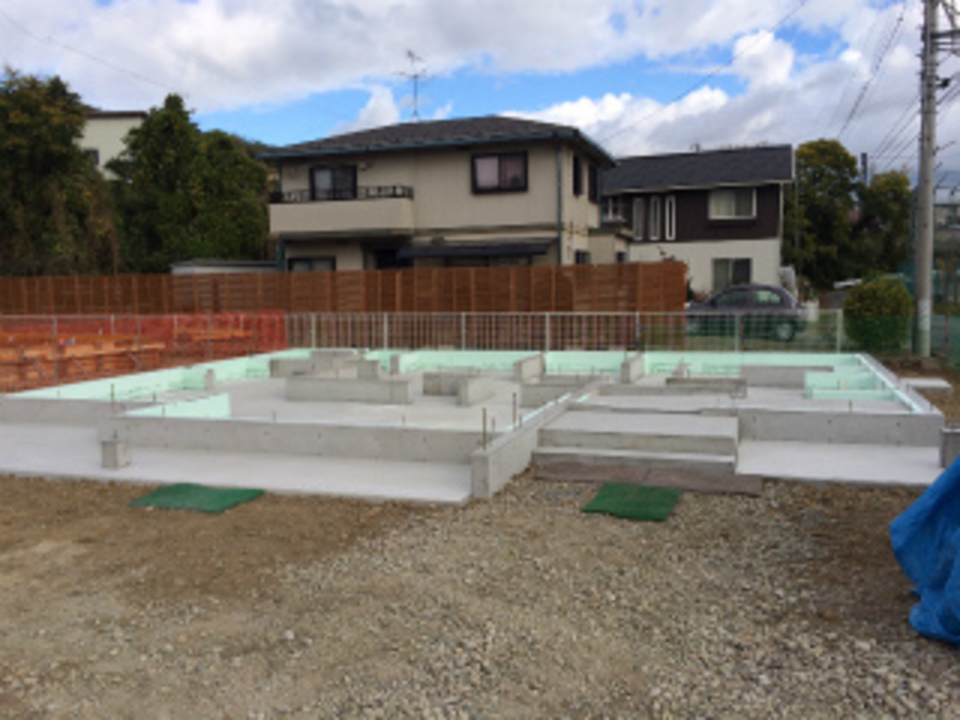

基礎工事完了!

基礎工事完了!

船田土建さんによる強固な基礎が完了しました。引き続き原住設さんによる外部の給排水配管工事へとバトンタッチです。

8. 2015年11月07日
外部給排水工事中です

外部給排水工事中です

原住設さんによる外部の給排水配管工事が進んでいます。先行設備工事終了後に基礎養生を行い、上棟は来年の3月の予定になります。しばらく養生期間に入ります。

9. 2015年11月25日

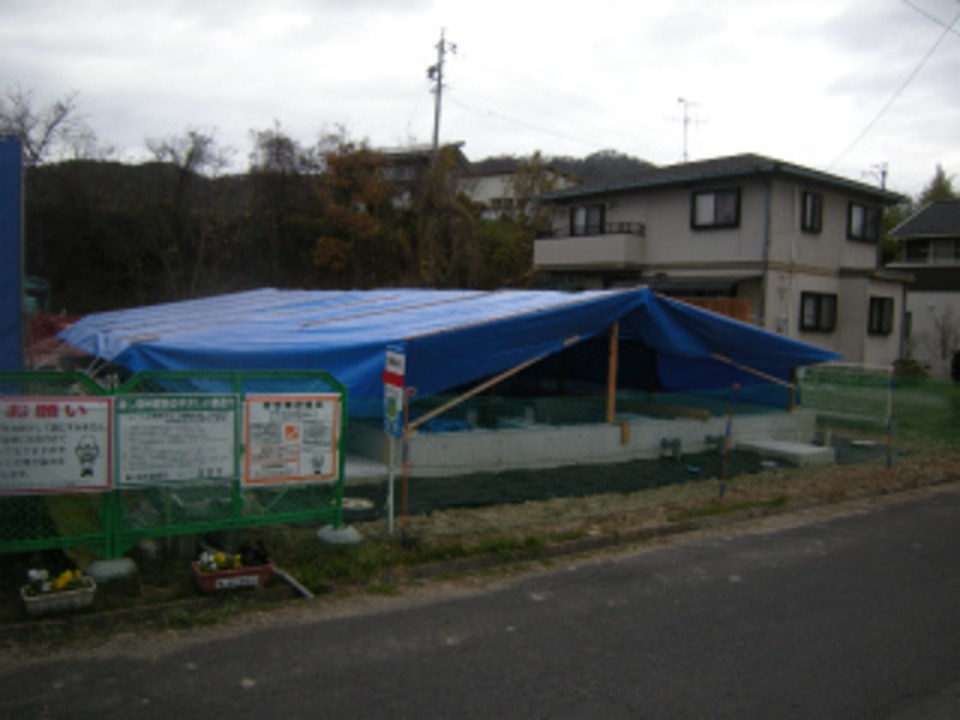

基礎養生完了です

基礎養生完了です

基礎・外部給排水配管工事が完了し、雨や雪が入らないよう屋根を造り来年の建て方までしばらく養生となります。

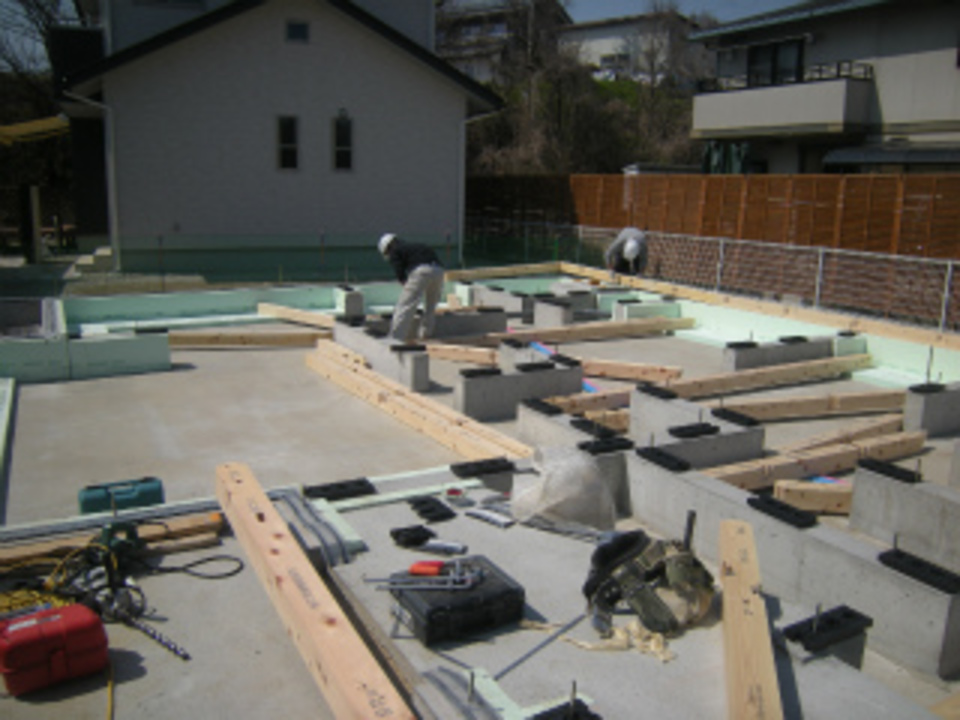

10. 2016年04月12日
いよいよ始動開始です!

いよいよ始動開始です!

長い養生期間から、いよいよ建て方へ向け作業が始まりました!清水大工による土台伏せが始まりました。引き続き床下地合板敷きとなります。

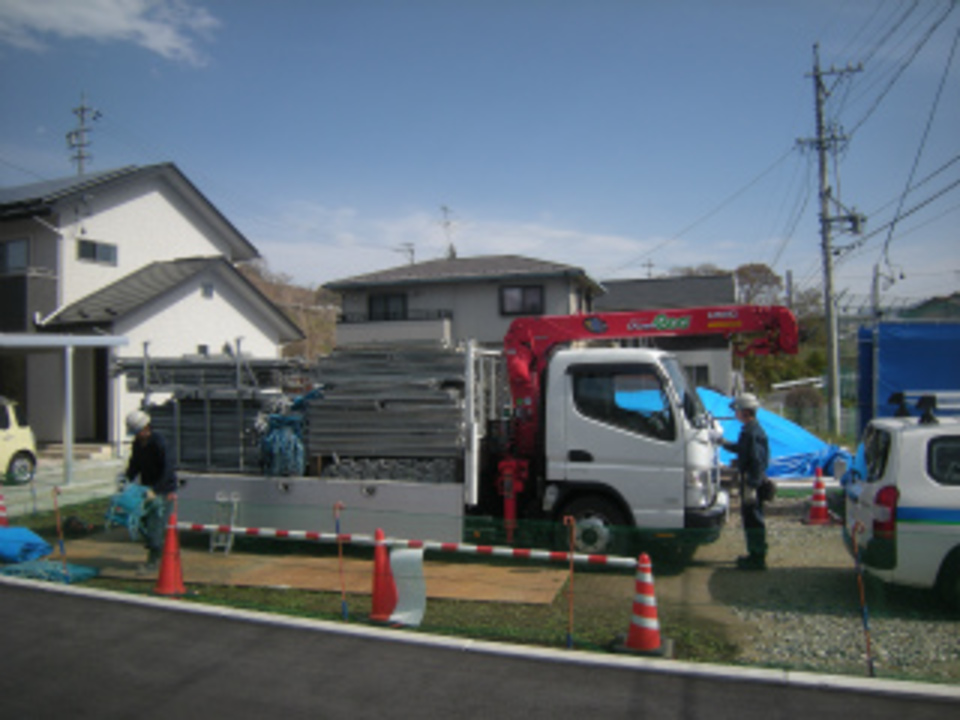

11. 2016年04月18日
先行足場組開始!

先行足場組開始!

今日は恵仮設さんの先行外部足場組の作業が始まりました。今週末の建て方作業が安全にできるようしっかりとした足場を組んでもらいます。

12. 2016年04月22日
祝!上棟です!

祝!上棟です!

今日はS様の家の建て方を行いました。4月とは思えないほど気温も上がり、職人さんたちも汗だくで作業を行いました。これからパートナーみんなで頑張ります!よろしくお願いいたします。

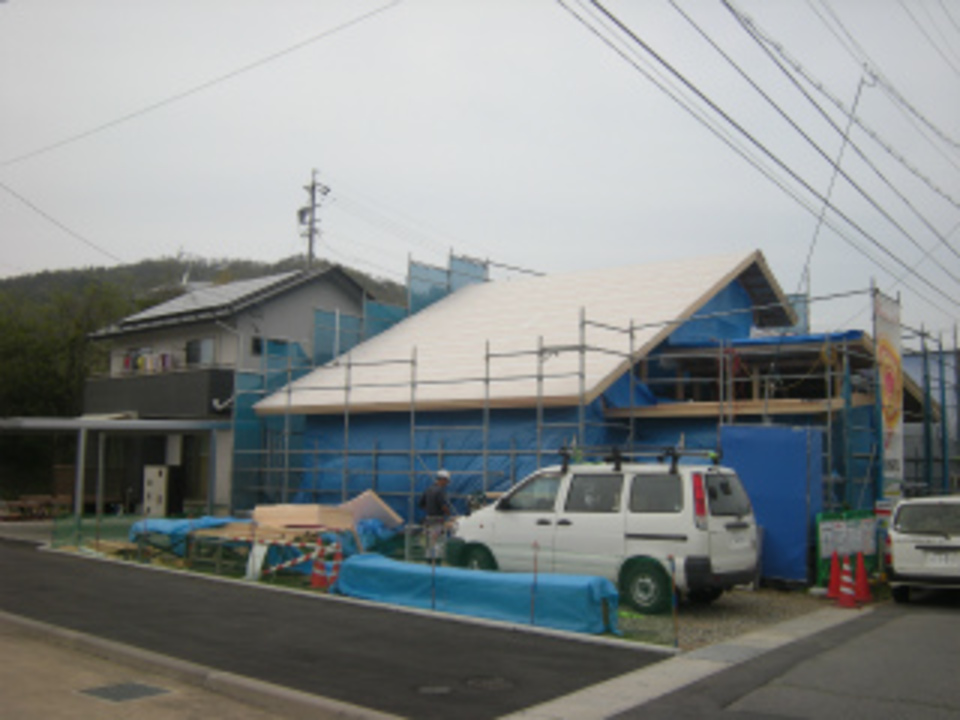

13. 2016年04月25日
屋根まとめ中です!

屋根まとめ中です!

建て方から屋根のまとめ工事を行っています。大屋根は防水紙まで完了し、下屋部分をまとめています。明日には下屋部も完了となりそうです。引き続き筋交い入れ~耐震補強金物工事へと進んでいきます。

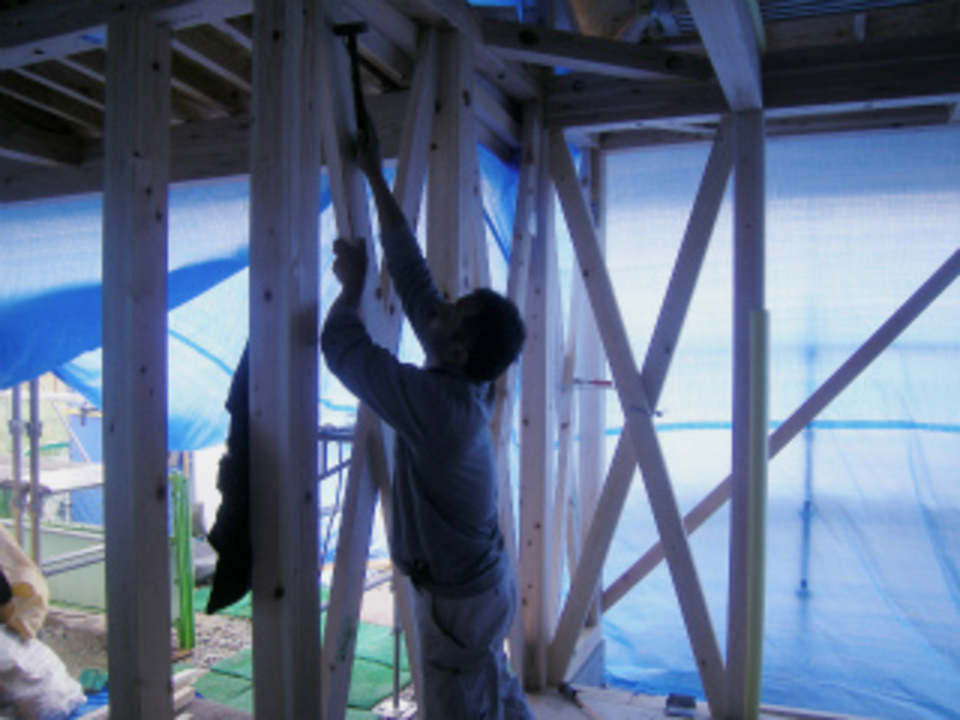

14. 2016年05月06日
筋交い入れ・耐震金物取り付け

筋交い入れ・耐震金物取り付け

清水大工は内部の筋交い入れから耐震補強金物の工事を進めています。構造計算された部分をしっかりと補強していきます。引き続き間柱入れから窓開口をつくっていきます。

15. 2016年05月10日

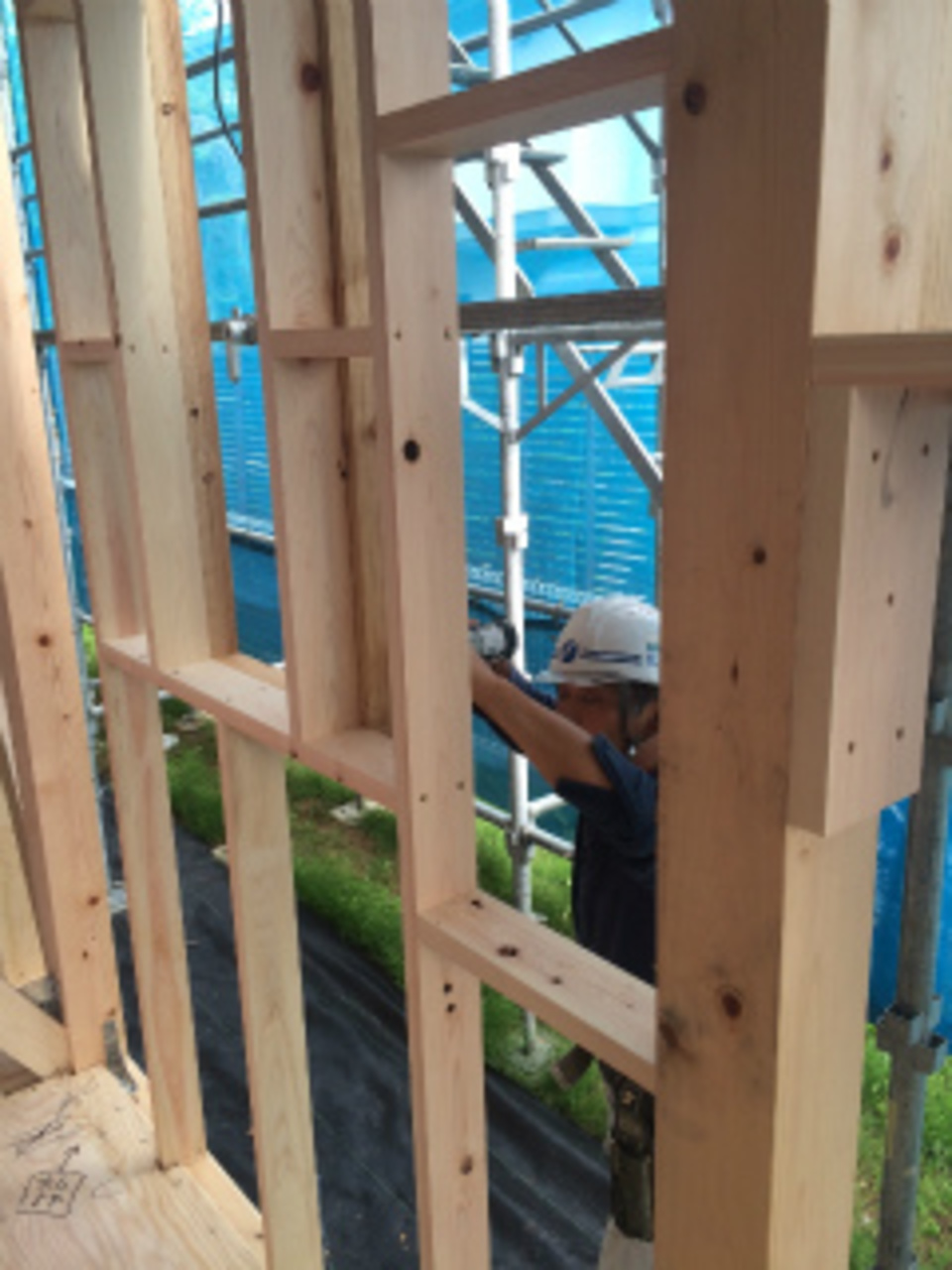

サッシ開口工事です

サッシ開口工事です

清水大工はサッシの取り付け下地から外壁断熱材工事を平行して進めています。引き続きサッシの取り付け工事を行っていきます。

16. 2016年05月19日
外部工事順調です!

外部工事順調です!

断熱サッシ入れから断熱材張り・防湿シートまで完了しました。引き続き通気工事からラス下地張りへと進んでいきます。外観の様子もだいぶ形がみえてきました!

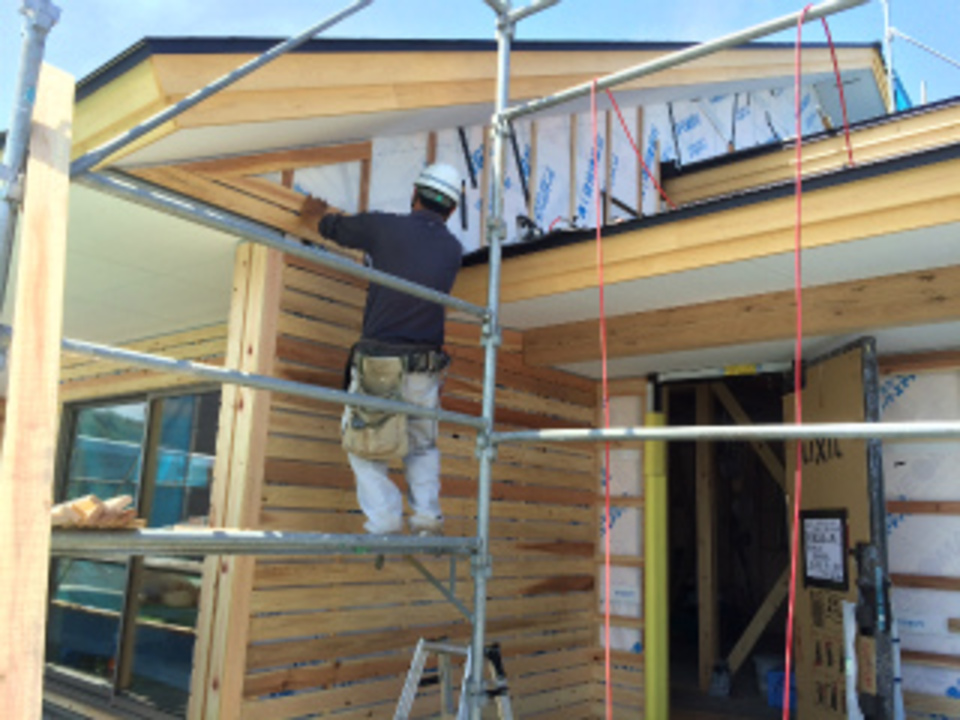

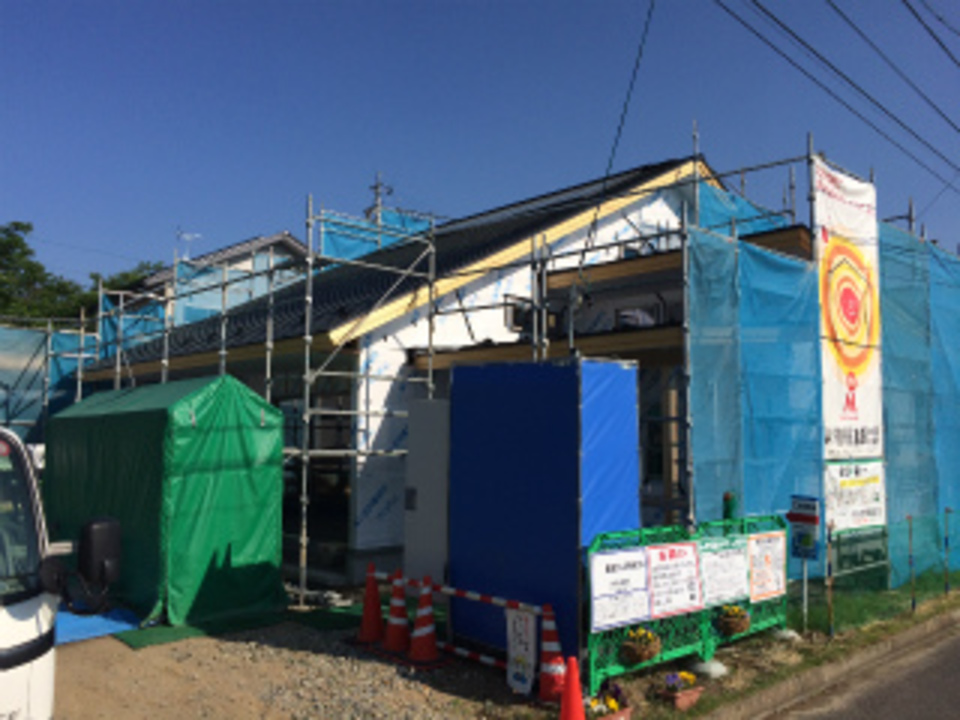

17. 2016年05月23日

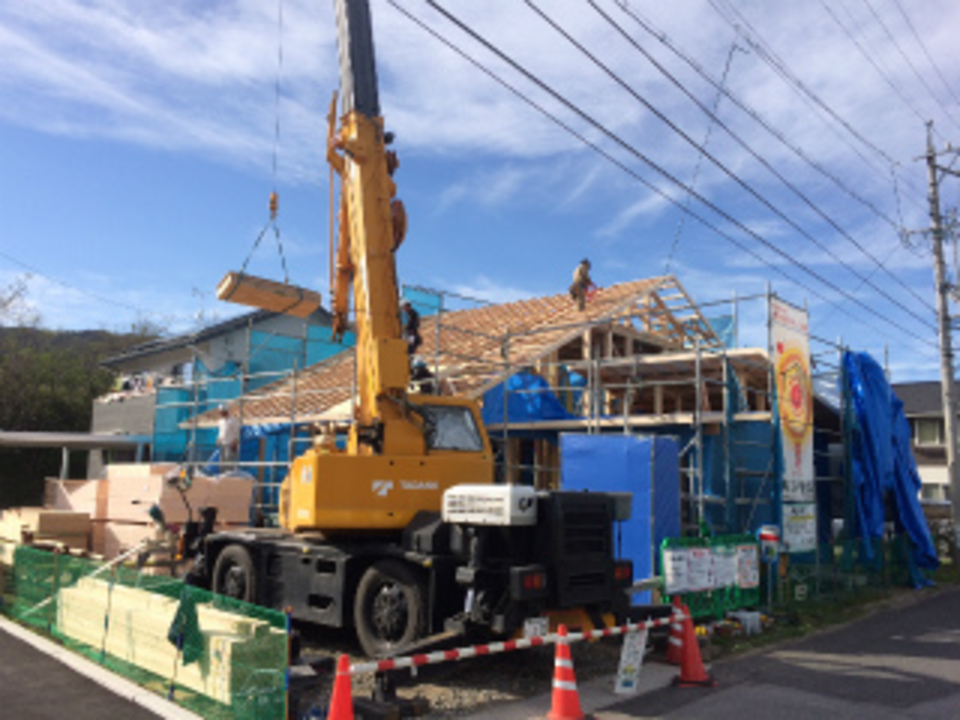

ラス下地打ち中です

ラス下地打ち中です

清水大工による通気工事からラス下地打ちが順調に進んでいます。真夏のような暑さの中、外部の下地作業をしていきます。今週なかばからは、いよいよ内部の造作になります!

18. 2016年05月30日

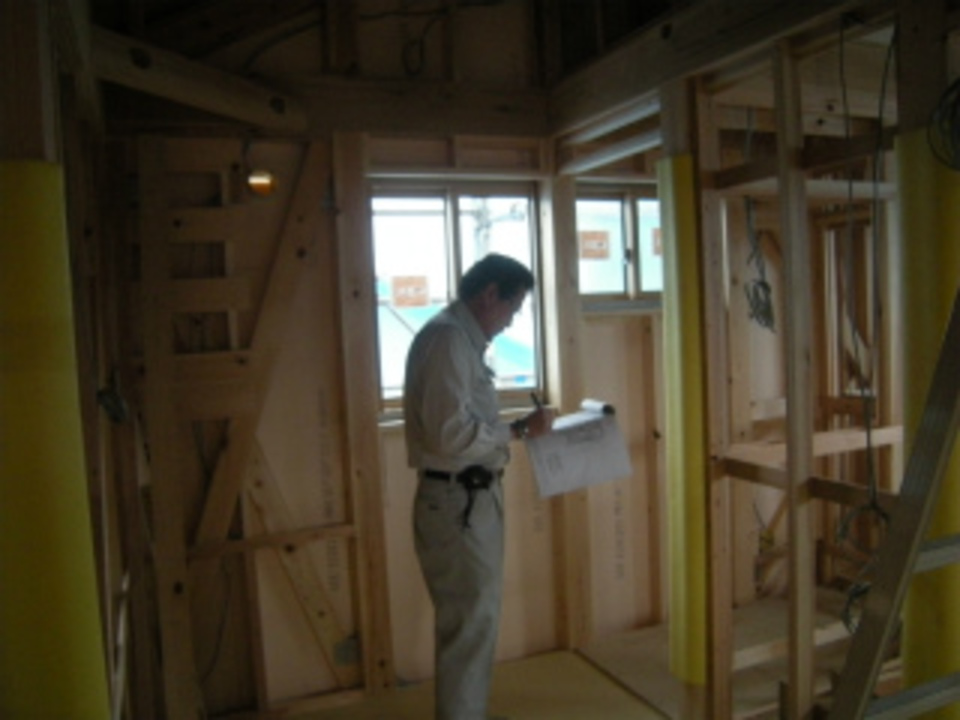

ハウスGメン検査です

ハウスGメン検査です

今日はハウスGメンによる建物中間検査を行いました。建物が、図面通り・基準通り施工されているか、何十項目もの検査を現場で確認していきます。検査も合格し、内部の造作工事が進んでいきます!

19. 2016年06月02日

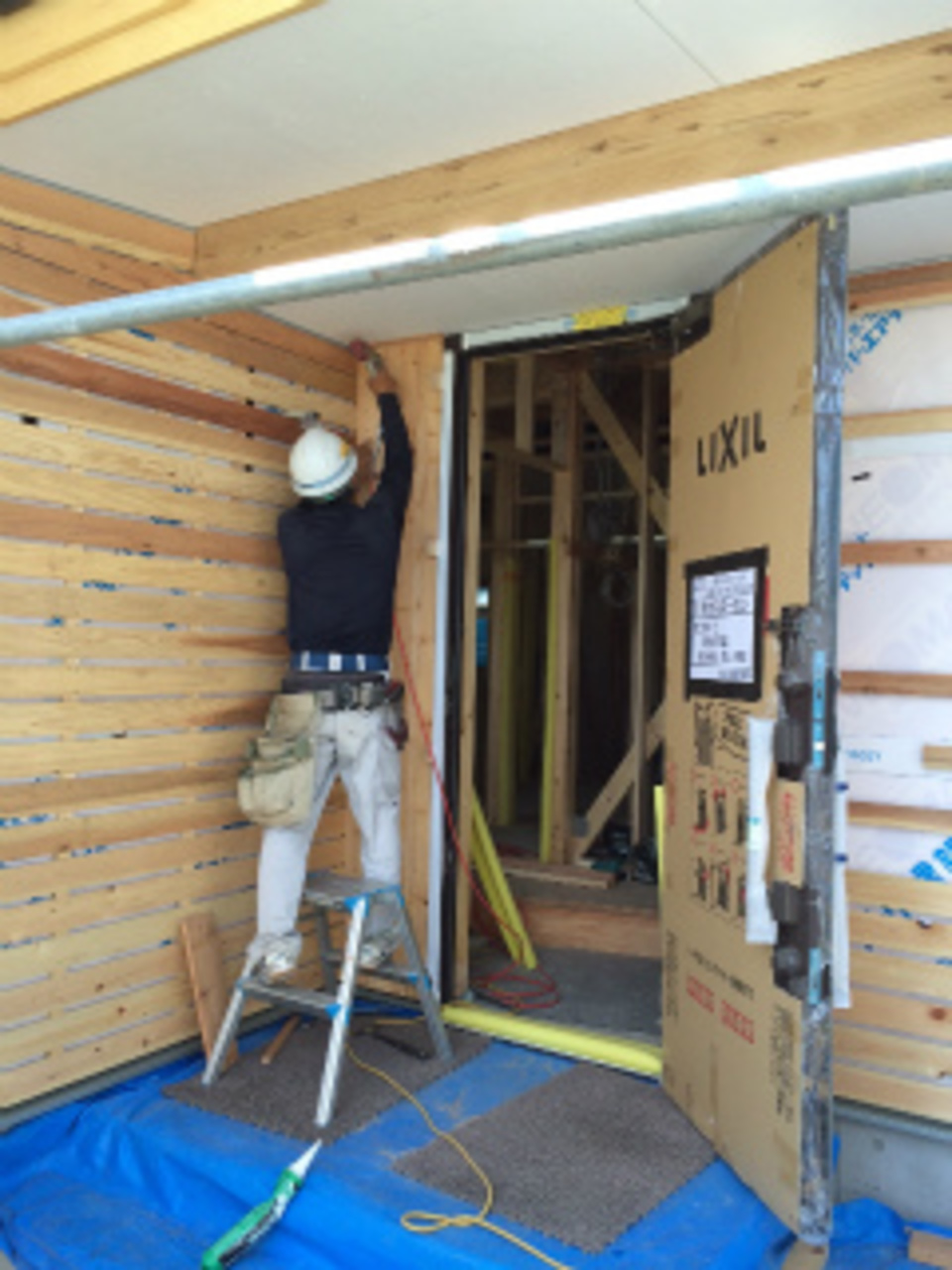

玄関周りには

玄関周りには

今日は清水大工が、玄関外部正面壁の板張り作業を進めていました。信州唐松の板ですが、わざと荒く仕上げた板に押し縁を打っていきます。平面的な板にも押し縁で表情ができ、とてもいい感じです♪

20. 2016年06月10日

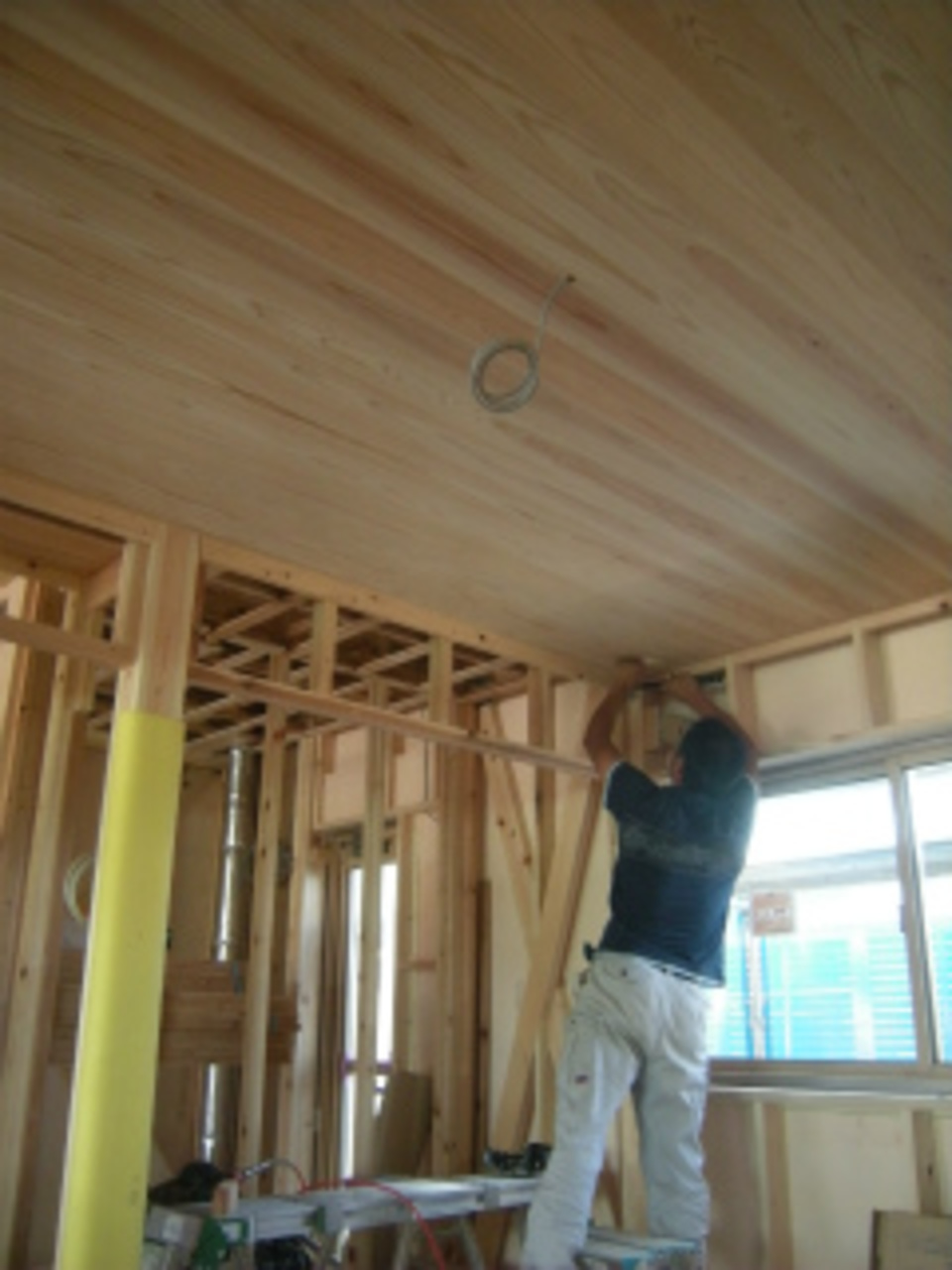

天井杉板張り中!

天井杉板張り中!

1階の天井下地~ボード張りが完了し、和室の化粧杉板張りの作業を進めています。1枚1枚木の色や木目を見ながら丁寧に張り進めていきます!来週からは床張り作業になります。

21. 2016年06月14日

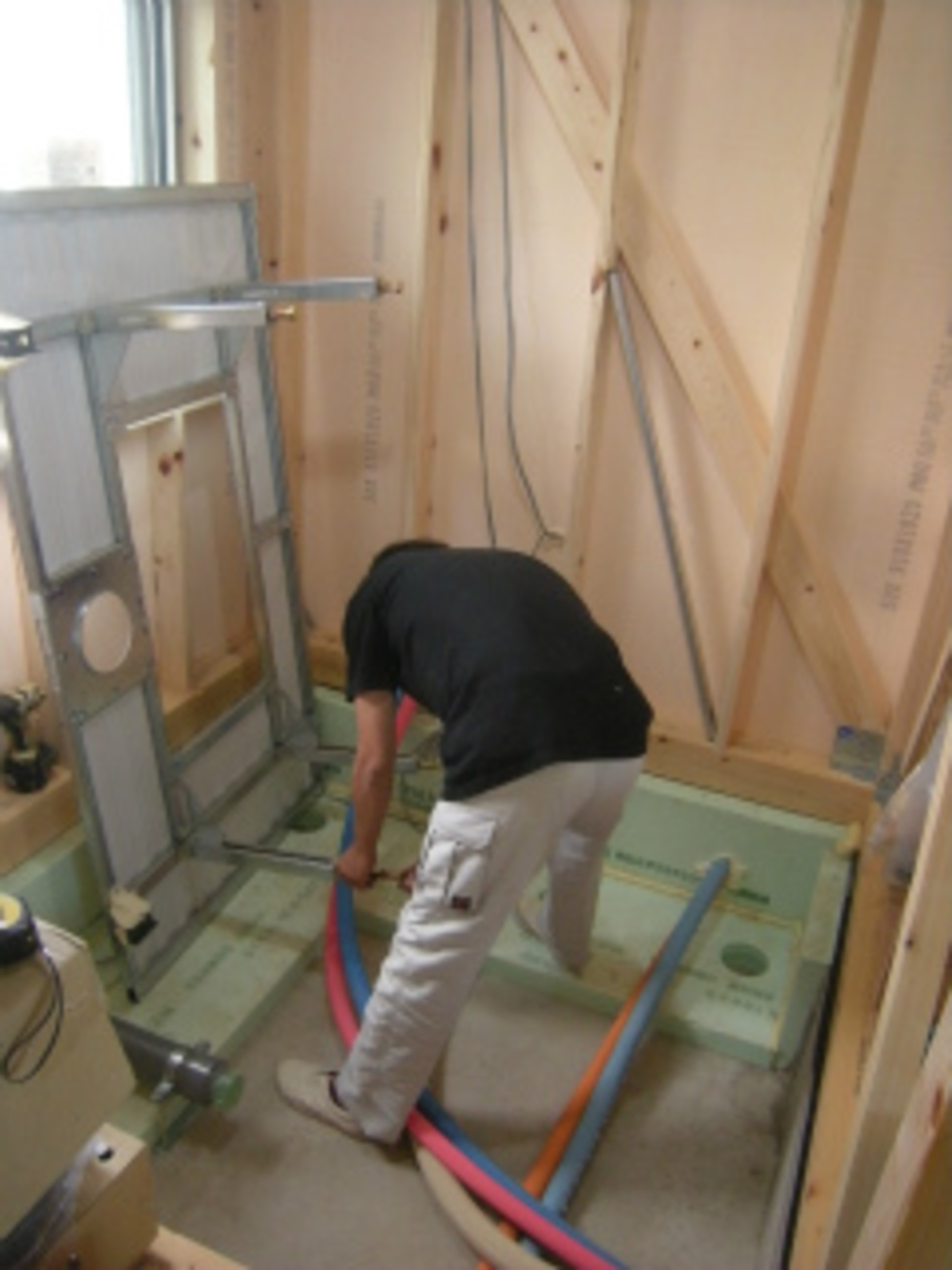

ユニットバス据付中です

ユニットバス据付中です

大工工事と平行し、S.F.Cの坂井さんによるユニットバスの据付工事が始まりました。細かい部分まで気を使いながら丁寧に据付作業を進めていました。引き続きOMソーラーのハンドリング据付工事もしていきます!

22. 2016年06月22日

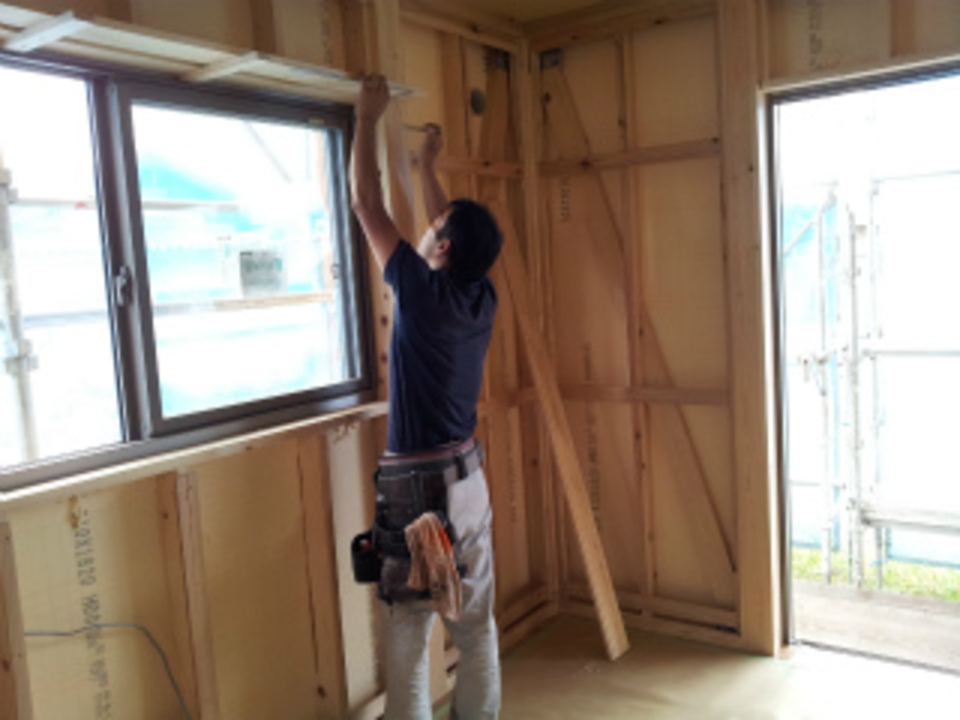

窓枠取り付け中!

窓枠取り付け中!

清水大工は、造作窓枠の加工と平行しながら取付工事も進めています。人の動線からどのような木目が見えるか考えながら丁寧に納めていきます。造作材の取付から壁の下地工事を進めていきます。

23. 2016年06月28日

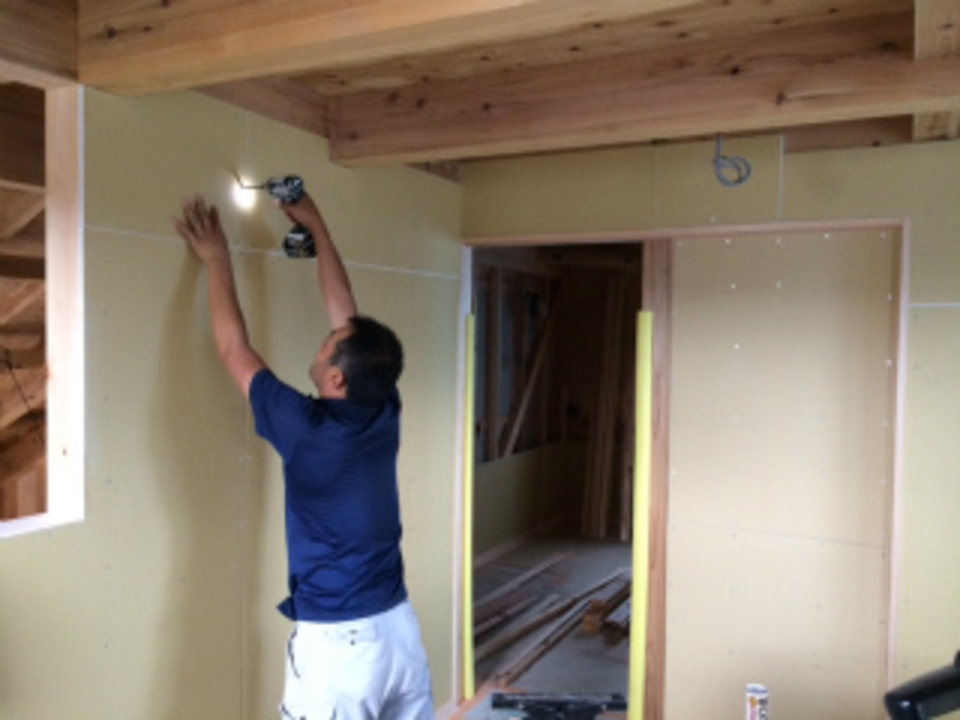

壁ボード張り開始!

壁ボード張り開始!

清水大工はいよいよ2階のボード張りの作業に進んでいます。壁のボードが張れると一気に部屋の雰囲気が見えてきます!引き続き造作収納家具の工事を進めていきます。

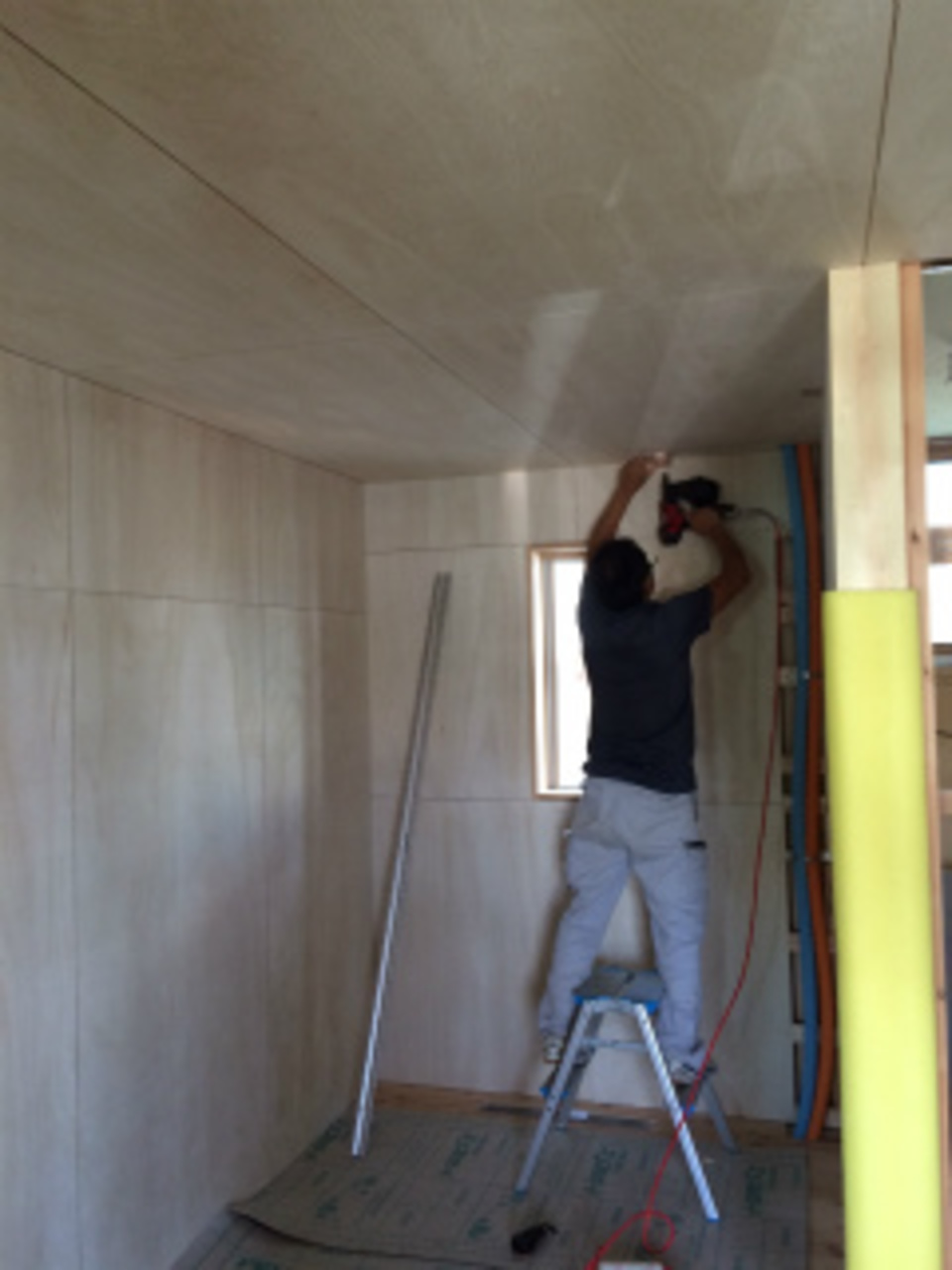

24. 2016年07月04日

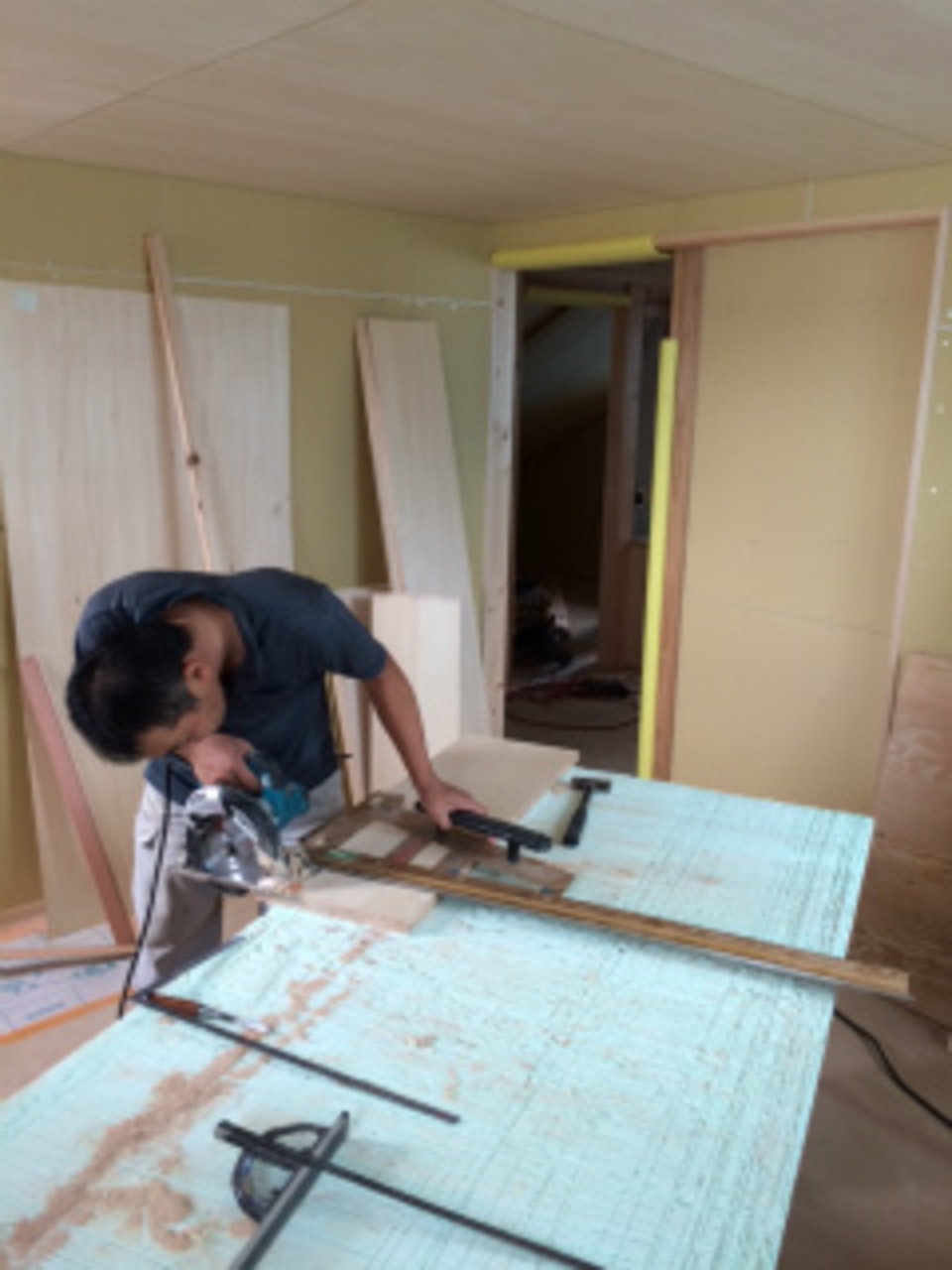

造作家具加工中です

造作家具加工中です

いよいよ2階造作最終工事の造り付け家具の加工~組立て工事を進めています。ミリ単位の加工作業で、ぴったりと壁に納めていきます。

25. 2016年07月06日
1階収納工事中

1階収納工事中

2階の造作工事も完了し、いよいよ1階の造作が始まりました。大きな収納スペースの桐板張りを進めています。引き続き収納内の家具工事となります。

26. 2016年07月13日

トイレ廻り造作中

トイレ廻り造作中

収納家具工事が完了し、トイレ洗面周りの造作工事を進めています。細かい収納部分を製作してからボード張りをしまとめていきます。

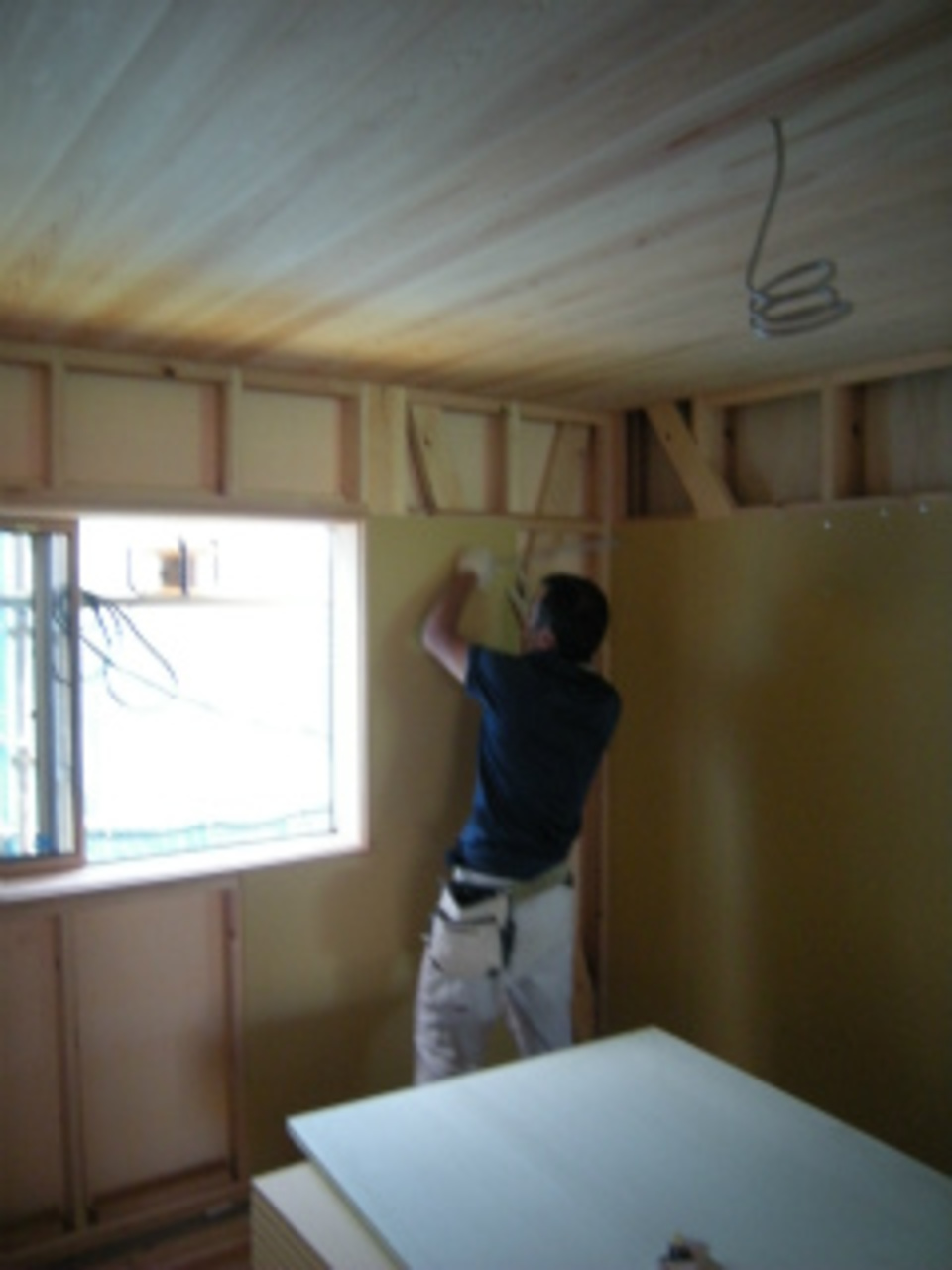

27. 2016年07月19日
和室造作中です

和室造作中です

清水大工は、水廻り空間の造作が完了し、和室の造作工事に進んでいます。和室は珪藻土で仕上げていきますが、左官の仕上げにも影響のあるボード張りを手際よく丁寧に作業していきます。

28. 2016年07月22日

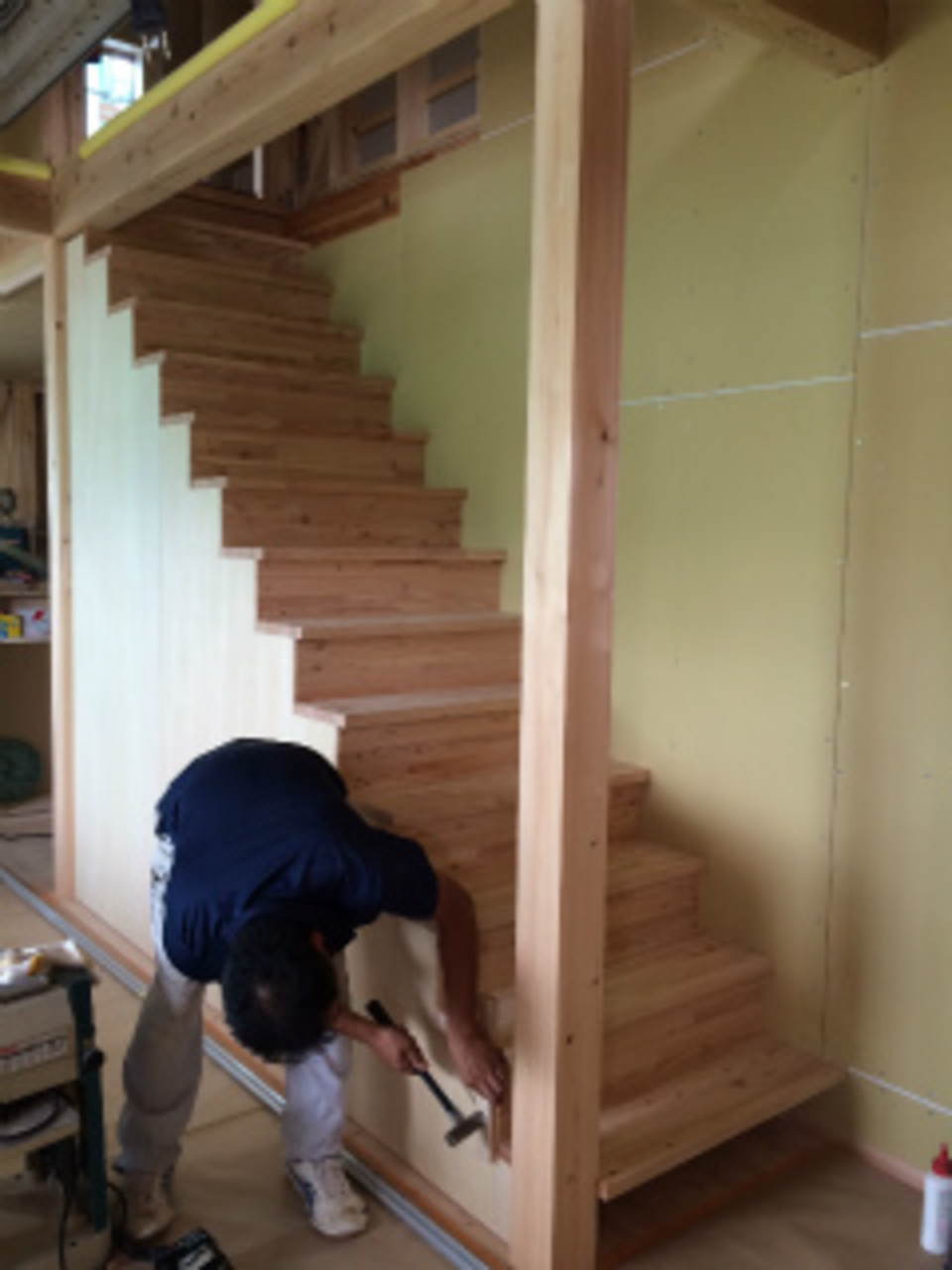

階段工事完了!

階段工事完了!

清水大工による信州唐松の階段工事が完了しました!リビング側には木製化粧格子となり、明るく風通しのいい階段空間になります。造作工事もいよいよ終盤に入りました!

29. 2016年07月28日

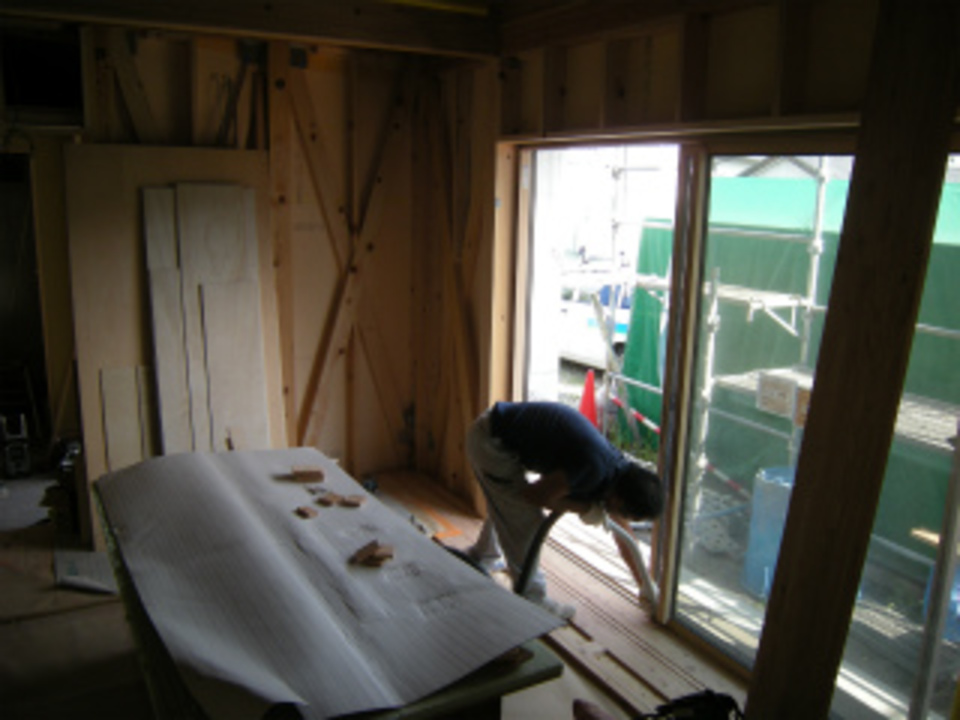

作業前に

作業前に

清水大工はキッチン周りの造作工事が完了し、いよいよ最後のリビングの造作を始めました。作業を始める前に掃除機で壁の内部やサッシの隙間などの汚れを綺麗に掃除してから造作工事を始めていきます。

30. 2016年08月02日

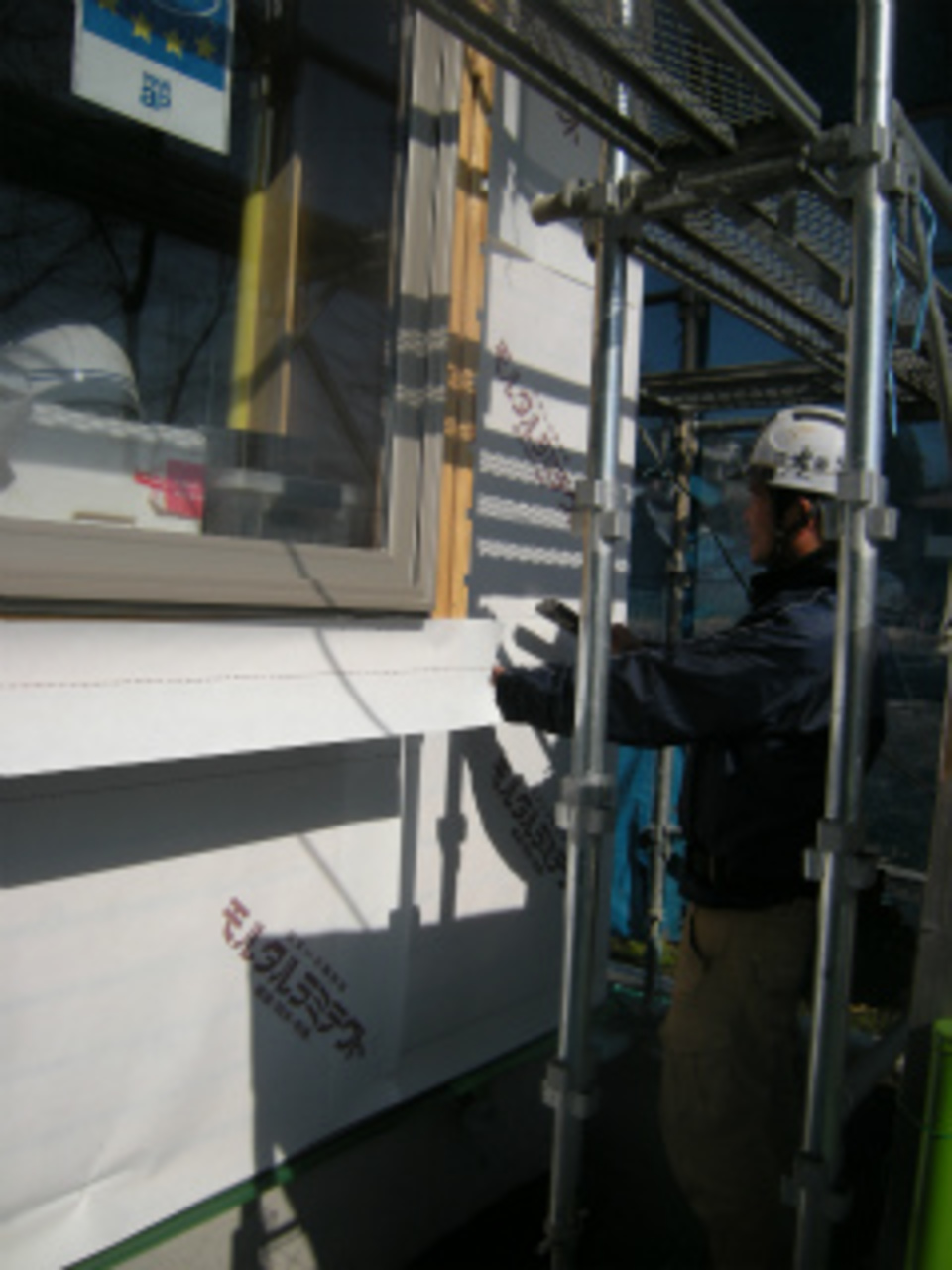

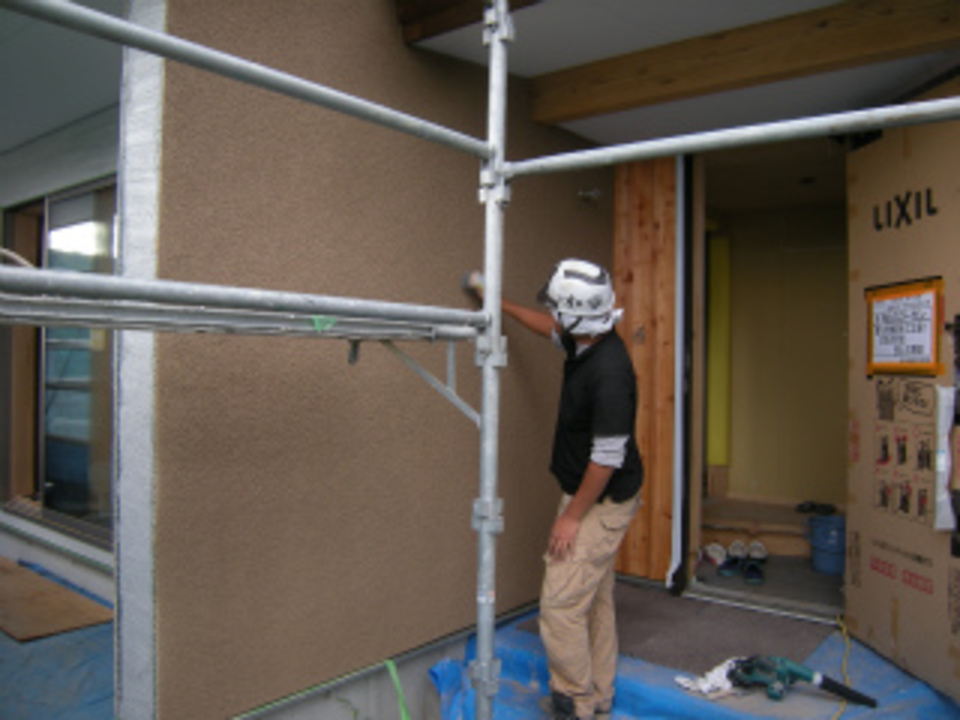

外壁工事中です

外壁工事中です

遠藤左官さんによるそとん壁の外壁工事が進んでいます。防水シート~アミ張りまで完了し、いよいよ今週からはそとん壁の下塗り作業を行っていきます。

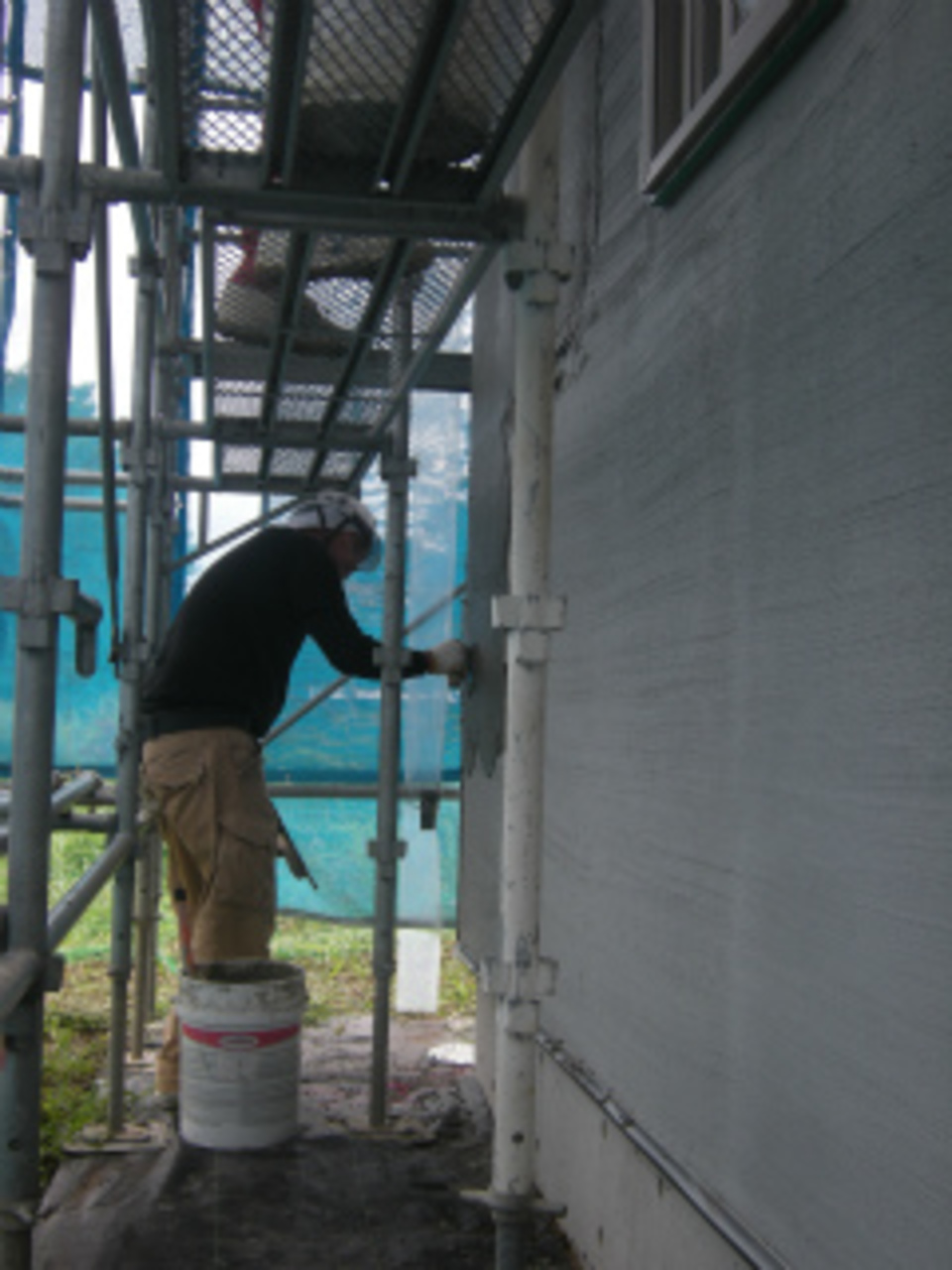

31. 2016年08月04日
外壁そとん壁下塗りです!

外壁そとん壁下塗りです!

遠藤左官さんによるそとん壁の下塗り作業が始まりました。手際よく下塗り材を塗り進めていきます。

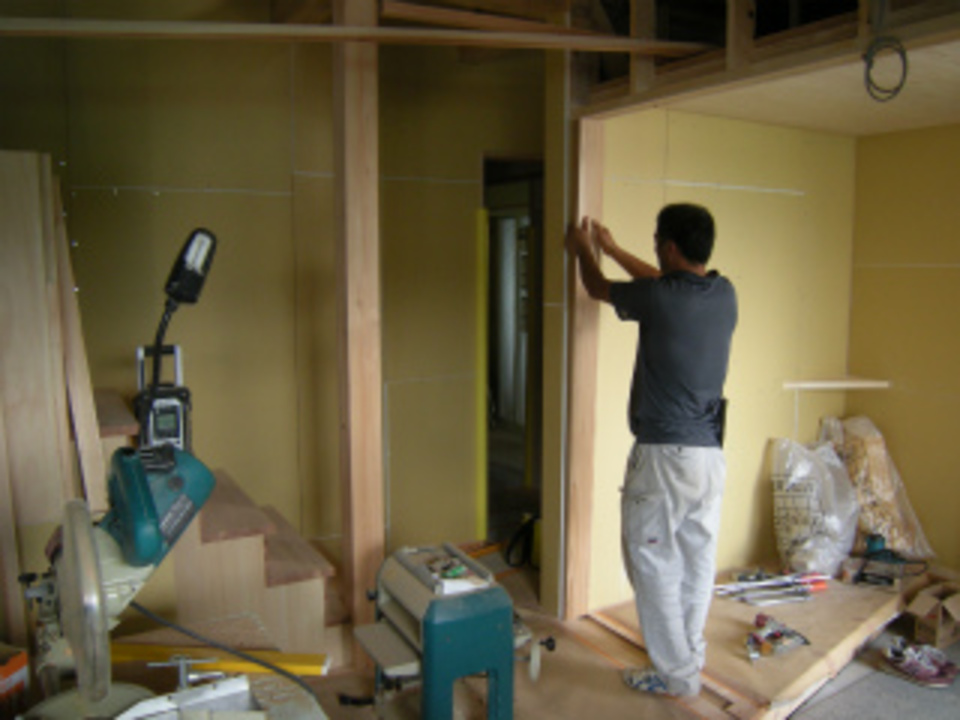

32. 2016年08月09日
造作工事まとめです!

造作工事まとめです!

いよいよ内部の造作工事も完了になります。玄関ホールからリビングの建具枠工事を行い、私たちお得意の階段の木格子組工事で完了となります。お盆明けに造作完了検査を行い、内装の仕上げ工事となります。

33. 2016年08月18日

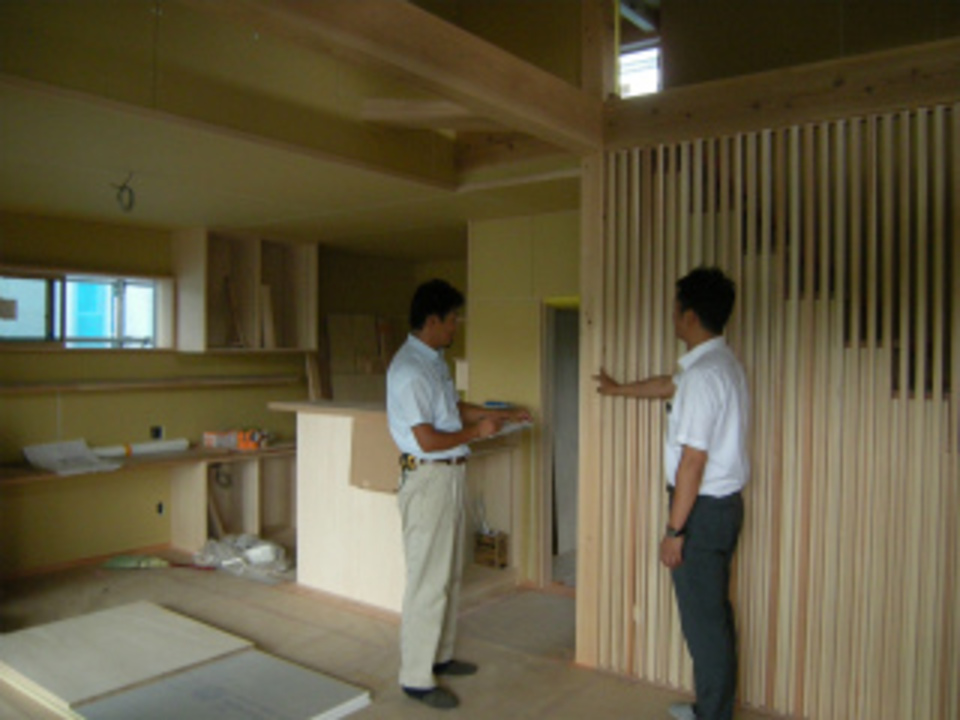

造作完了検査です!

造作完了検査です!

今日は中嶋社長による造作工事完了検査を行いました。いつも現場を見ている私たちとは違う新鮮な視線で細部に渡り検査を受けていきます。検査も合格をもらい、いよいよ仕上げの工事へと進んでいきます!

34. 2016年08月22日

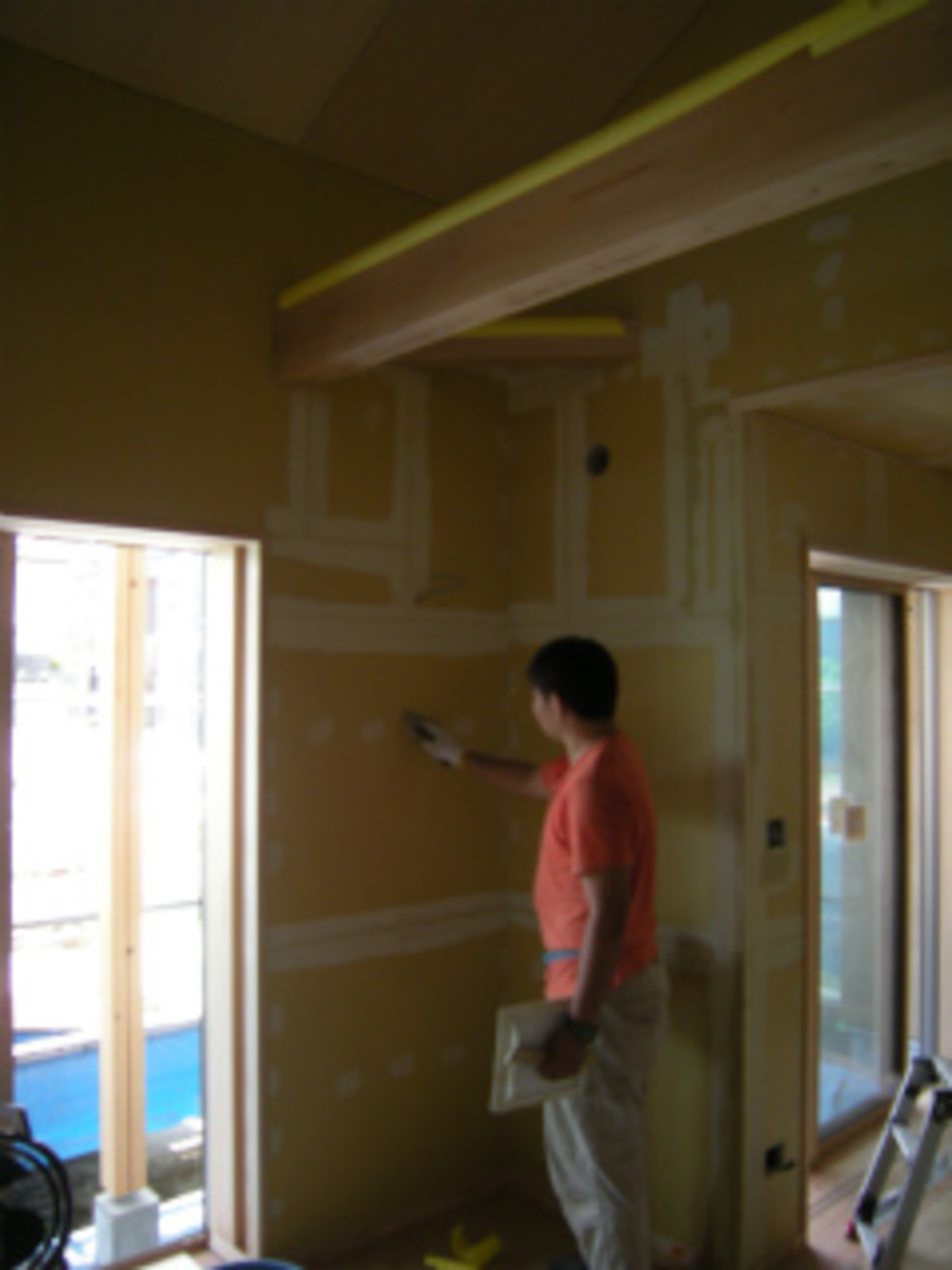

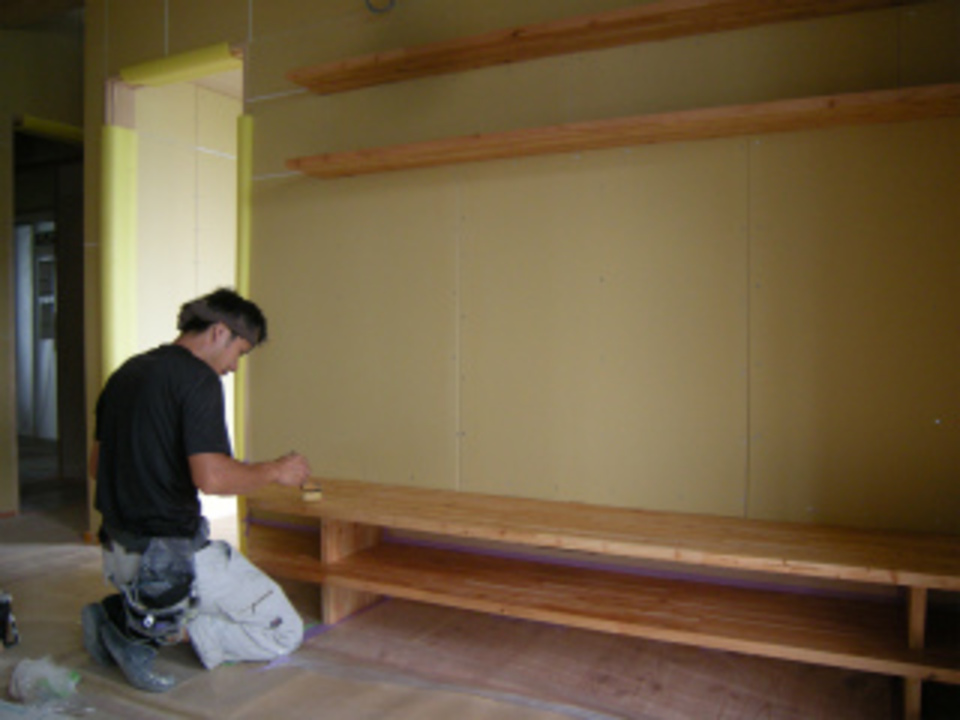

内部塗装中です

内部塗装中です

いよいよ内部の仕上げ工事が始まりました。今日はクリハラギケンさんによる木部の塗装工事を進めています。丁寧にカウンター板を仕上げ塗りしていきます。

35. 2016年08月26日
内装工事開始!

内装工事開始!

クリハラギケンさんからインテリア魚住さんの内装工事にバトンタッチです。丁寧にクロスの下地工事を進めていきます。来週半ば頃まで内装工事となります。

36. 2016年08月29日
そとん壁仕上げです!

そとん壁仕上げです!

外部では、遠藤左官さんによるそとん壁の仕上げ塗りが進んでいます。仕上げ材を塗り、手際よく掻き落としの作業をしていきます。いよいよ今週末には足場の解体となります。

37. 2016年09月02日

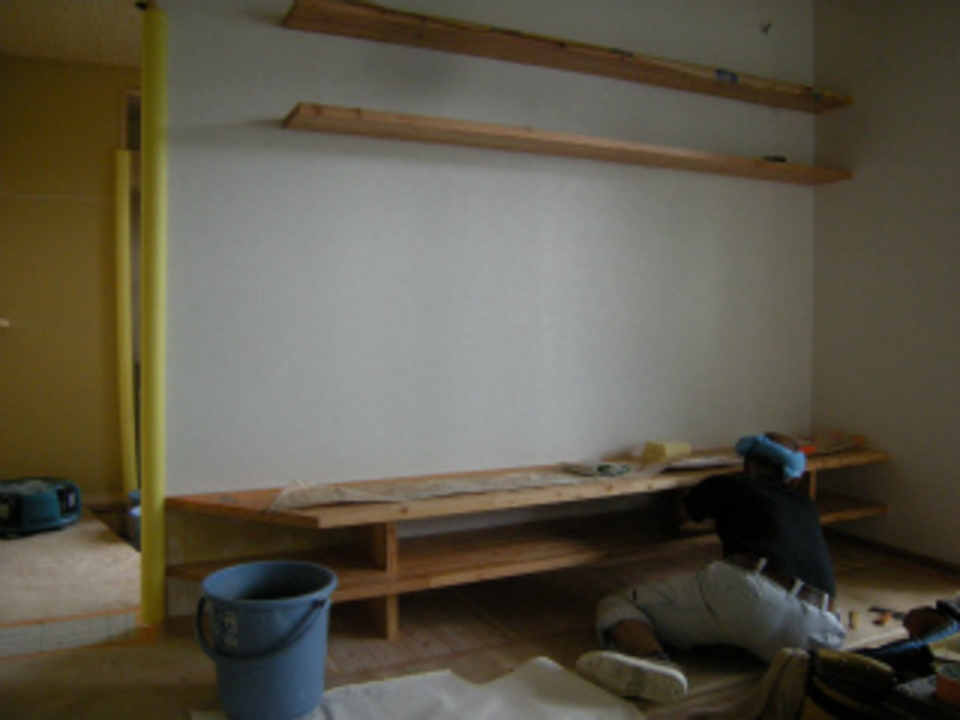

内装工事完了です!

内装工事完了です!

インテリア魚住さんによる内装工事も完了となりました。狭いカウンター板の間もすみずみまで再点検を行いながら、綺麗に清掃作業をしていきます。引き続き遠藤左官さんによる珪藻土塗りの工事となります。

38. 2016年09月05日

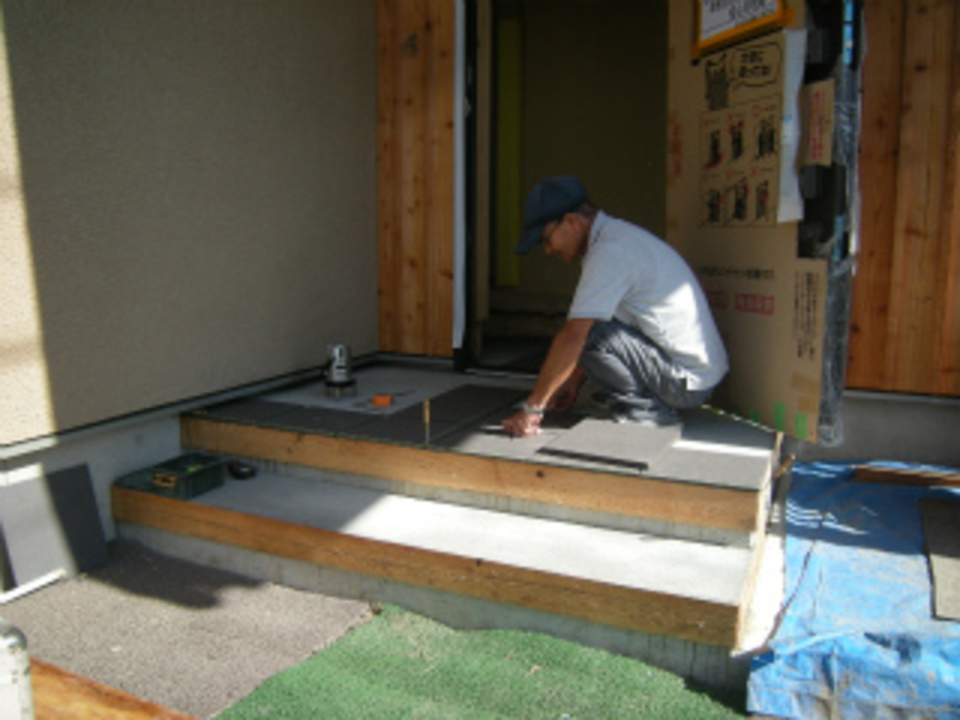

タイル工事開始です

タイル工事開始です

恵仮設さんによる外部足場の解体も完了し、上村タイルさんによる玄関部のタイル張り工事が始まりました。熟練の技でタイルを丁寧に張り進めていきます。

39. 2016年09月13日

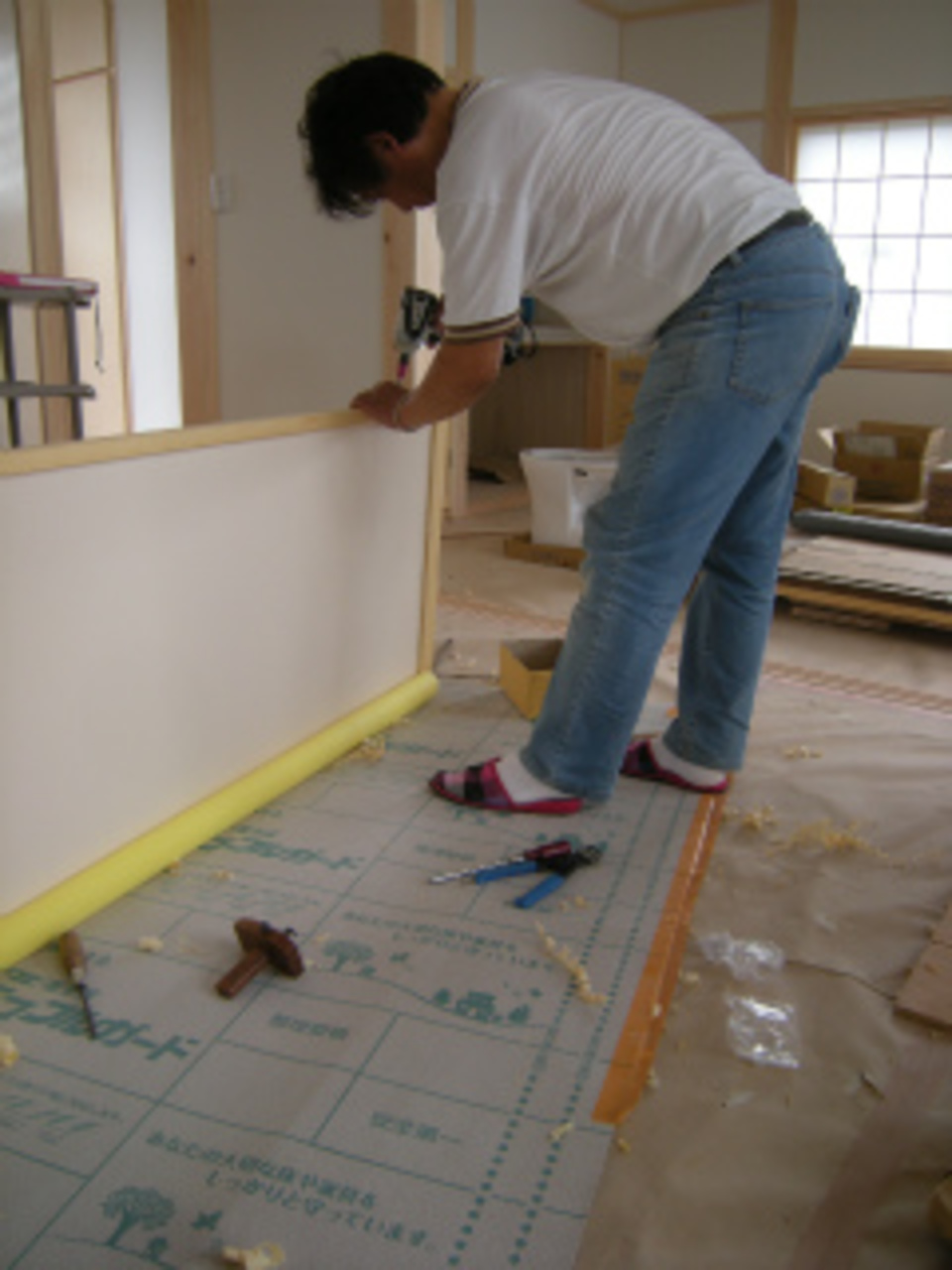

木製建具入れです

木製建具入れです

いよいよ仕上げ工事の最終段階に入りました!今日は下川木工さんによる木製建具入れの作業です。寸法通りの手造りの建具を1本1本丁寧に納めていきます。明日は床の養生材をはぎ、内部のクリーニングとなります。

40. 2016年09月15日
仕上げクリーニングです!

仕上げクリーニングです!

内外の仕上げの工事も完了し、今日はクリーニングです!隅から隅まで細部に渡りきれいにクリーニングの作業を進めています。明日は最後の網戸入れをし、完成検査となります。

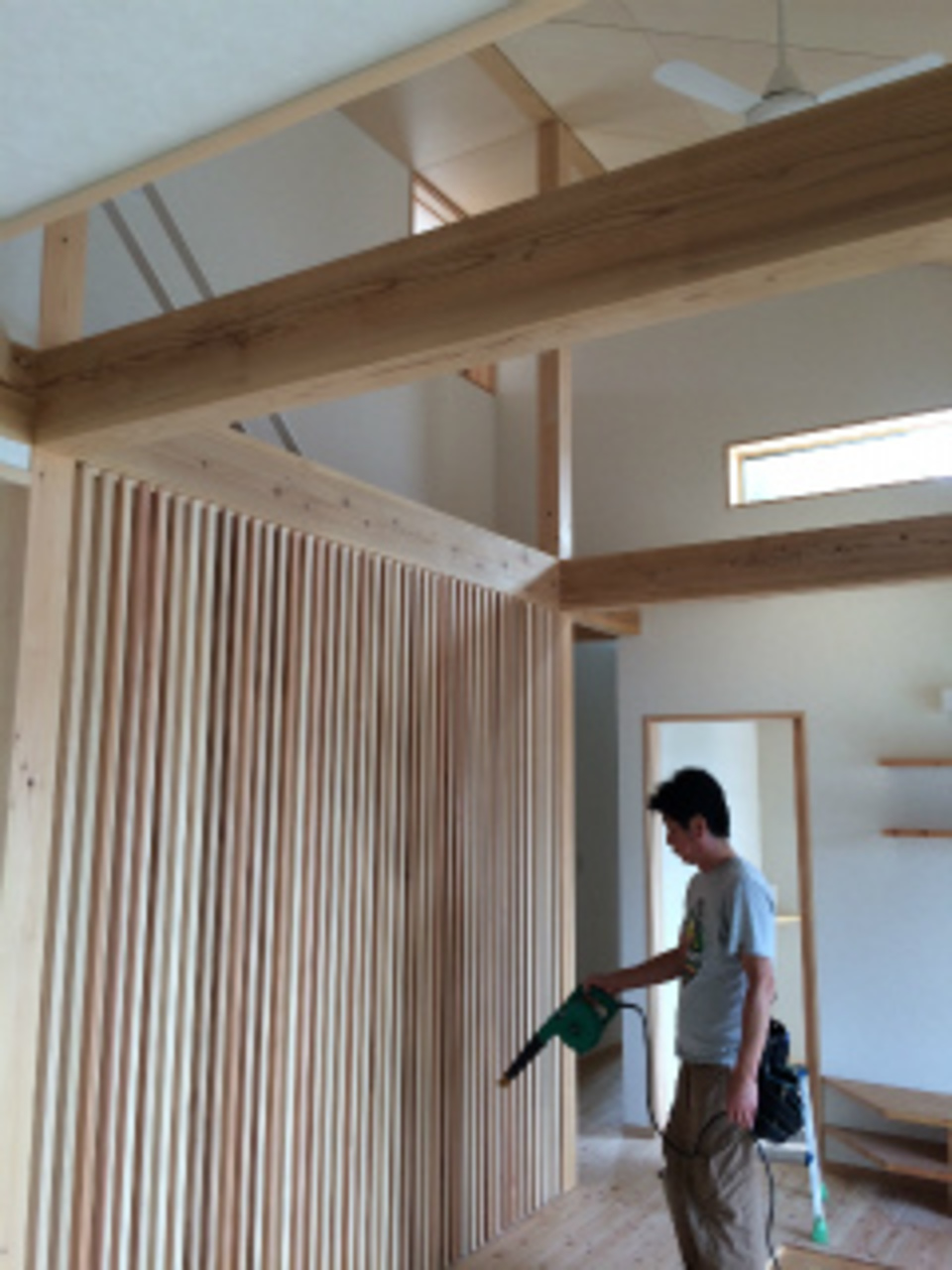

41. 2016年09月16日

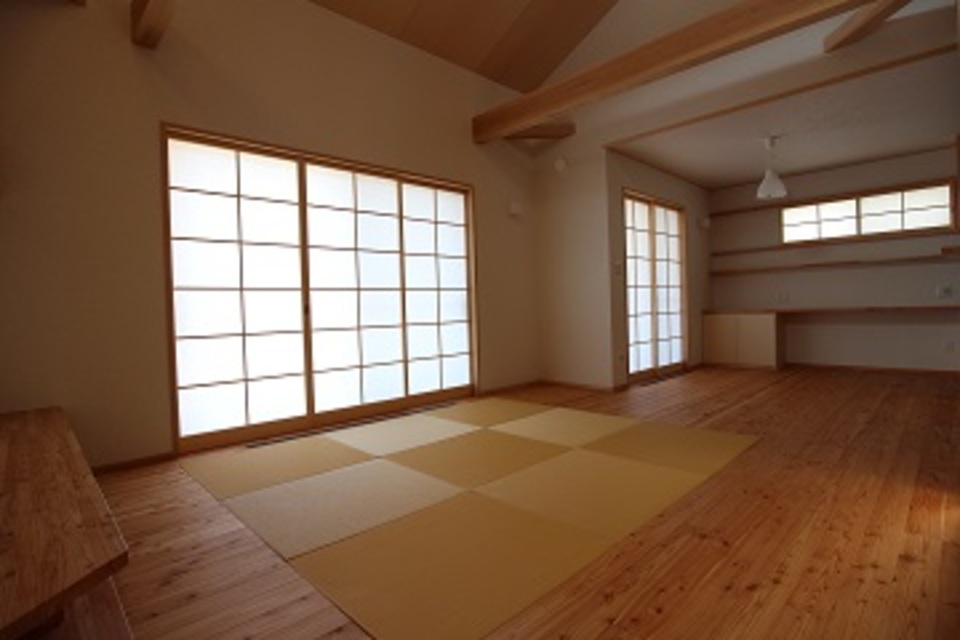

内観

内観

毎日の日常生活で雑然としがちなキッチンは手元を隠しながらリビング・ダイニングを見渡せます。また適材適所に収納があり片付けの手間が省けます。
柔らかな光が差し込む障子と、床に埋め込んだ畳で、落ち着いた空間となっています。(島田)

42. 2016年09月16日
外観

外観

落ち着いた色合いのそとん壁と、玄関部分は杉の荒板の外壁仕上げとなっています。大きな屋根にはOMソーラーのパネルが載り、一年を通して太陽の熱を取り込んでくれます。(島田)
