御所に暮す薪ストーブの家
上田市 新築 T様
目的別にみる|新築
物件データ
住所 | 上田市御所 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材 土台 | 木曽檜 |
県産材 柱 | 木曽檜 |
県産材 梁 | 県産杉 |
延べ床面積 | 112.61㎡(34.00坪) |
監督 | 小出 浩之 |
設計コンセプト | 南北に長い土地に建つ家。 明るさや、通風をしっかり確保し、コンパクトなつくりの中に、広さを感じられる空間のつながりと、計画的な収納スペースを確保しました。設計担当 高森喜洋 |
建築中レポート
- 1. 2013年08月06日
-
地祭り
梅雨の様な雨の降る中でしたが、地祭りを行ないました。
雨降って地固まると言いますが、雨により綺麗に御清めされました。T様盆明より工事が本格的に始まります、これから宜しくお願い致します。
- 2. 2013年08月19日
-
地盤改良工事

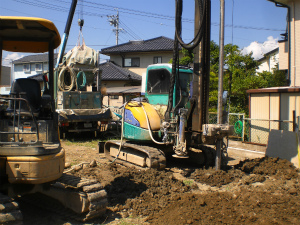

地耐力が不足している為、柱状式地盤改良を行ないました。
平均2.75mまで32本の柱を造っていきます。
- 3. 2013年08月22日
-
基礎工事
船田土建さんにより基礎工事が始まりました。床堀りから耐圧盤の地盤造りと進んでいきます。
- 4. 2013年08月26日
-
ステコンクリ-ト
基礎.耐圧盤下の砕石工事が完了し、ステコンクリ-トの打設を行ないました。レベルを確認しながら天端をならしていきます。
- 5. 2013年08月28日
-
配筋工事

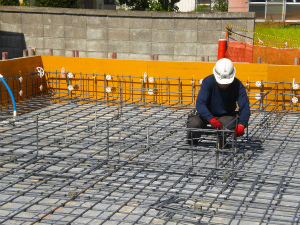

外周の型枠が組み上がり、配筋工事を行ないました。
明日配筋検査を行い、返し枠の組立てに進んでいきます。
- 6. 2013年08月29日
-
配筋検査

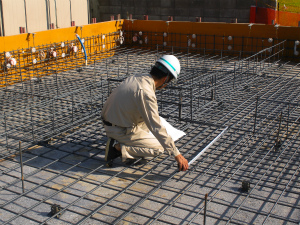

鉄筋の組立てが完了し、本日配筋検査を行ないました。
図面通り間違え無く施工されていて検査も合格です。この後立ち上がりの断熱材を入れ、返し枠工事です。

- 7. 2013年09月02日
-
コンクリ-ト打設
船田土建さんにより、耐圧盤と外周立ち上がりのコンクリ-トを打設しました。養生期間を取りながら内部の型枠工事へ進みます。

- 8. 2013年09月09日
-
設備配管
外周部の型枠が外れ、西部住設さんによる外部設備配管が始まりました。
勾配を確認しながら配管を進めていきます。
- 9. 2013年09月12日
-

着工式
工事に携わるパ-トナ-が一同に集まり、着工式を行ないました。
各自が工事に対する意気込みを述べました。
- 10. 2013年09月18日
-

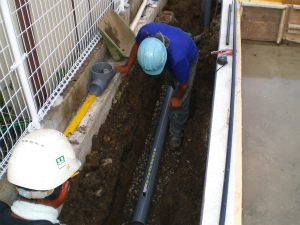

床下設備配管
基礎工事が完了し、床下の設備配管を行ないました。
週末からは土台敷きの予定です。
- 11. 2013年09月21日
-

土台敷き
井出さん宮入さん2人の大工さんより、土台敷きを行ないました。
基礎に出した墨に合わせ正確に穴を開け、しっかりと基礎に固定していきます。木曽檜を使用した土台の良い香りがします。
- 12. 2013年09月25日
-

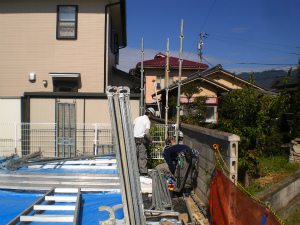

先行足場
明日の建方に向けて安全に作業が出来る様に、恵仮設さんにて先行足場の組立てが始まりました。
- 13. 2013年09月26日
-
建方

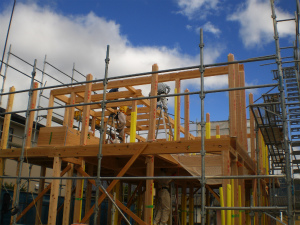

天気が心配された中でしたが、暑くもなく丁度動きやすい中で建方を行ないました。
夕方には無事上棟式を行ないました。

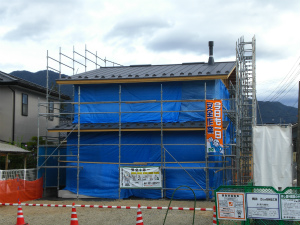

- 14. 2013年10月03日
-

1階部分の屋根葺き
覚新工業さんにより、1階部分の屋根葺き作業が始まりました。
- 15. 2013年10月08日
-
屋根葺き完了
大屋根のガルバリュ-ム鋼板葺きが完了しました。薪スト-ブの煙突と屋根のバランスがカッコ良く見えます。
- 16. 2013年10月25日
-

金物取付け
本筋交いを取付け、耐震金物の取付けが始まりました。
決められた金物をしっかりと固定していきます。
- 17. 2013年11月07日
-
サッシ取付け
1階部分担当の宮入さんが、サッシの取付けを行なっています。サッシが付いた面より断熱材(ネオマフォ-ム)も張っていきます。
- 18. 2013年11月11日
-
電気工事

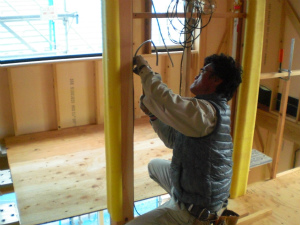

岩月電工さんにより電気工事の配線が進められています。
- 19. 2013年11月14日
-

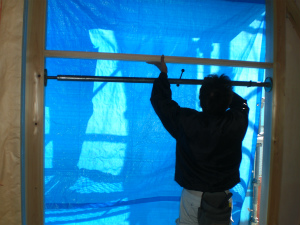

和室内法取付け
宮入さんが和室掃出しサッシの内法を入れています。内法ジャッキを使用し柱を開かせて、鴨居となる内法を丁寧に取り付けます。
- 20. 2013年11月19日
-
軒天下地
大屋根の軒天工事が完了し最後に残った、バルコニ-部分の軒天下地です。物干しの金物が取付けられるので、下地部分にもしっかりとした下地材を入れておきます。

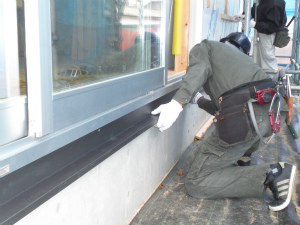

- 21. 2013年11月20日
-
板金工事
外部の断熱材貼りがまとまり、土台上の水切り取付けを行ないました。
- 22. 2013年11月27日
-

和室壁下地
一階和室の壁下地と内法入れが完了しました。
- 23. 2013年12月05日
-

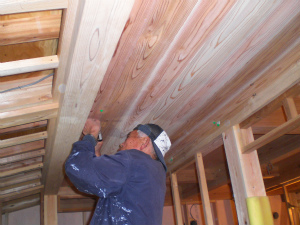

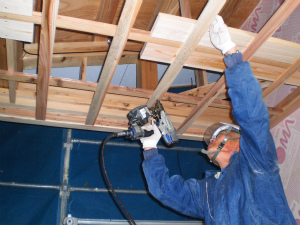

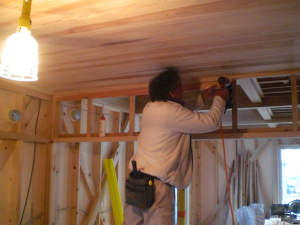

天井の板張り
1.2階それぞれに別れて天井の板張り作業を行なっています。国産材の杉の羽目板を丁寧に張っていきます。
- 24. 2013年12月11日
-
和室の壁下地
和室の内法材の取付けが完了し、壁の下地造りを行なっています。
明日からは本格的に床張り工事が始まります。

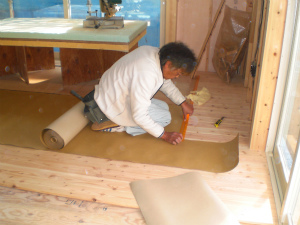

- 25. 2013年12月13日
-
床張り
県産材の唐松を使用したフロ-リングを張っています、張り上がった部分から丁寧に養生をしていきます。
- 26. 2013年12月20日
-
階段
県産材を使用した唐松集成の階段が出来上がりました。
たまたま現場に来られたT様の奥様にも、登り初めをしていただきました。これからしっかりと養生をします。

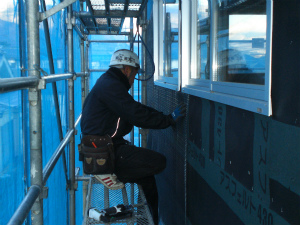

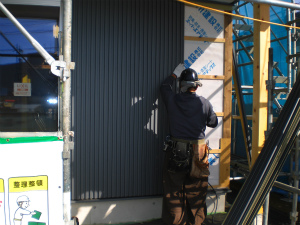

- 27. 2013年12月21日
-
外壁スパンドレル張り
玄関廻りのガルバリュ-ム鋼板のスパンドレル張りです。スパンドが張り上がると、締まった感じに見える様になりました。
来週からは左官屋さんによる防水紙張りが始まります。
- 28. 2013年12月25日
-
ラス網張り
外壁の防水紙が張られ、遠藤左官さんによってその上のラス網張りを行なっています。
- 29. 2014年01月07日
-

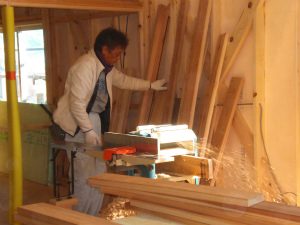

枠材の加工
県産材の杉材を使用する枠材の加工です。窓枠や出入口の鴨居の内法材になります、加工が完了すると出来上がった枠材を取り付けていきます。

- 30. 2014年01月14日
-
格子の取付け
吹き抜け部分の格子の取付けが始まりました。
出来上がってからの楽しみですが、ここにも井出さんならではのこだわりが表れます!
- 31. 2014年01月27日
-
玄関の床
最後まで残っていた玄関ホ-ルの床が出来上がりました。
木曽檜を使用し、大工さんと三人で板の張る順番を決めた床です、仕上がりはGood!です。
- 32. 2014年01月28日
-

モルタルの仕上げ
外部では今まで養生をおいていたモルタルの仕上げ工事です。天気も良く気温も上がっているので、ちょうど良い仕上げ日和となりました。

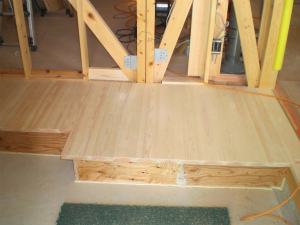

- 33. 2014年02月03日
-

家具工事
宮入大工さんが家具工事を進めています、造り付けのTV台です!
- 34. 2014年02月10日
-

完了検査
本日木工事の完了検査を行ないました。2人の大工さんが丁寧に仕上げてくれましたので、何事も無く合格です!
- 35. 2014年02月12日
-

内装工事
インテリア魚住さんにより、内装工事が進められています。2階部分は仕上がり1階の水廻りを仕上げていきます。
- 36. 2014年02月22日
-
足場解体
大雪の影響で遅れていた、外部足場の解体を行いました。足場.ネットが外れ建物全体がはっきり見える様になりました。
- 37. 2014年02月24日
-

タイル工事
玄関ポ-チ部分のタイル工事が始まりました。最初はタイルの下地造りからです。
- 38. 2014年02月25日
-

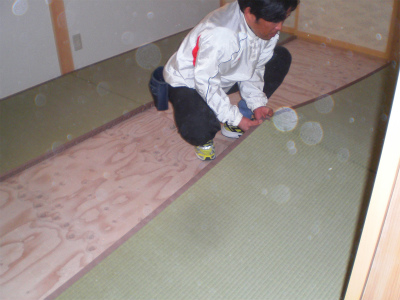

畳の搬入
木下畳店さんにより畳の敷き込みが行われました、畳が入ると良い匂いがして落ち着いた感じになりました。
- 39. 2014年02月28日
-

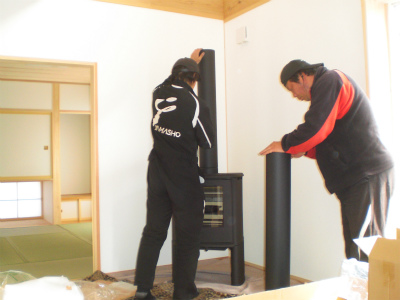

薪スト-ブ設置
ヤマショ-さんによる薪スト-ブの設置です、リビングの一角にスト-ブがどっしりとすわりました。
- 40. 2014年03月04日
-

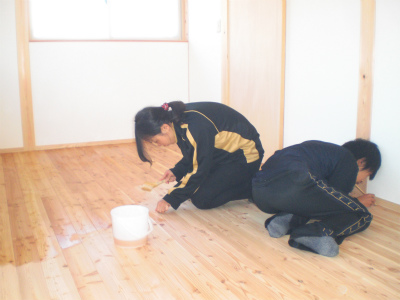

床塗装
最後に残っていた床の塗装をお客様により行いました。
息子さんも休みだったのでお二人で丁寧に仕上げていきました。
- 41. 2014年03月04日
-
完成検査
工事が完了し中嶋社長立会いの完成検査を行いました。
- 42. 2014年03月08日
-
外観
ガルバリウム鋼板と吹付のツートンスタイル。
間口の小さい建物をどっしりとしたイメージにするため、2階の屋根を低くしています。
これから、外構の計画をいたします。
- 43. 2014年03月08日
-
内部
吹抜と和室に接続する、リビングダイニング。
薪ストーブが置かれ、炎を眺めながらゆったりとした時間をお過ごしいただけると思います。
- 44. 2014年03月10日
-
お引渡式
お引渡式を行いました。「この家が私たちの一生の住処となり、子供のいい故郷となるよう、生活を楽しみながら成長していきたいです」とT様。T様の故郷となる住まい創りに携わらせていただき、本当にありがとうございました。これからも、永いお付合いをお願い致します。4月の花見会是非いらしてくださいね!お待ちしております。(亜紀子)
- 45. 2014年03月10日
-
お世話になりました
工事中は大変お世話になりました、ありがとうございました。
会社社員、パートナー一丸となり、住まい造りのお手伝いをさせていただきました。
まだまだ寒い日が続きますので、薪ストーブで暖くお過ごしください。
今後ともよろしくお願いします。
