建築中レポート

1. 2013年11月07日
着工

着工

着工になります。今回ご依頼頂いたF様の家は築20年これからを快適に住まう為住宅設備機器を中心に色々な部分の改修を行います。

2. 2013年11月11日
基礎工事

基礎工事

一番初めに増築部分の基礎工事からです。ベースコンクリートが終わり立ち上がり部分の型枠を組み立てをします。

3. 2013年11月13日
基礎工事

基礎工事

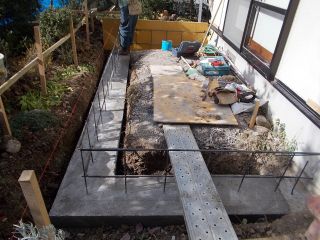

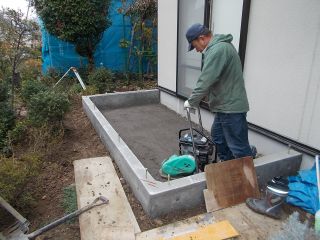

外周の基礎が終わり内部の土間コンクリートを打込みます。
丁寧の砕石を転圧し鉄筋を入れコンクリートを打設します。

4. 2013年11月18日
浴室改修

浴室改修

基礎工事も終わり増築部分は養生期間に入り今日から浴室改修に入りました。現在の浴室は寒くてとご不満が有るようですが出来るだけ暖かい浴室になる様に工夫したいと思います。

5. 2013年11月18日
解体工事

解体工事

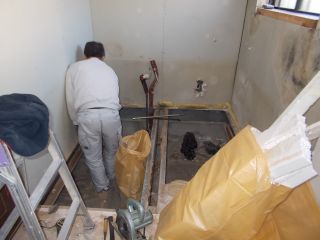

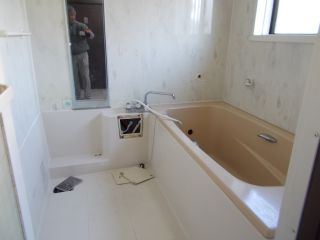

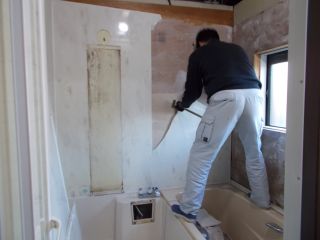

20年使用したユニットバスを解体しています。現在のような組立て式と違い現場にて接着剤などを使い壁を張っています。なので解体はいつもより時間が掛かりそうです。

6. 2013年11月19日
解体

解体

ユニットバスの解体も終わりになりましたがすぐに土間コンクリートの打設をします。その訳は洗面所の床とユニットバスの床を同じ高さにしたバリヤフリーにするからです。

7. 2013年11月21日
基礎完成

基礎完成

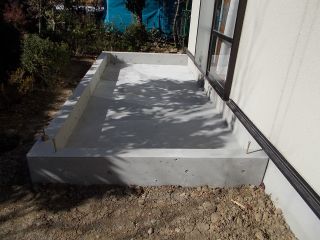

ユニットバス工事の間に基礎が出来上がりました。来週より増築部分の工事に入ります。

8. 2013年11月22日
ユニットバス組立て

ユニットバス組立て

今日からユニットバスの組立てですが、今までは床の上にユニットが組まれていましたが、土間コンクリートを打ち床を下げた事で今回バリアフリーとなり、使いやすくしました。

9. 2013年11月23日
ユニットバス組立て

ユニットバス組立て

順調に組立てが進んでいます。

10. 2013年11月25日
ユニットバス組立て

ユニットバス組立て

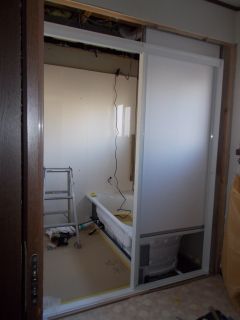

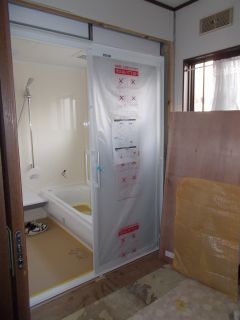

ユニットバス組立てが終わりました。明日から大工さんが開口廻りをまとめます。

11. 2013年11月26日

木工事

木工事

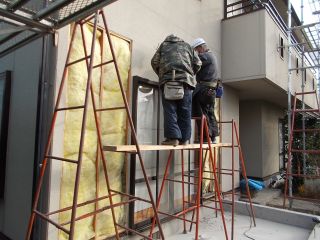

開口枠を取り付けました。既存の枠と同じ色の新建材を使います。完成したときには直した部分がわからない様にしたいからこだわります。

12. 2013年11月27日
足場

足場

増築部分を建てたり外装を塗替えたりと工事に沿って今日は足場を掛けます。安全に作業が出来また近隣の配慮も大切です。

13. 2013年11月28日
設備工事

設備工事

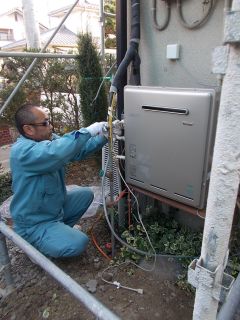

給湯器を交換します。ユニットバスも完成しガス給湯機からエコキュートに入換えます。

14. 2013年11月29日
木工事

木工事

増築部分の壁を解体します。取り合い高さなどを確認して予定通り建てられるか確認しました。

15. 2013年12月01日
木工事

木工事

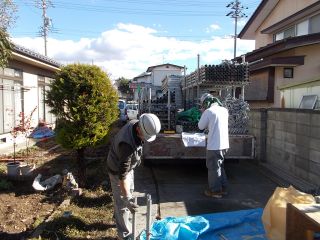

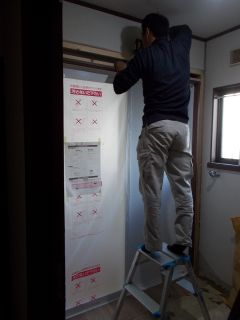

広縁の建て方です。ここでも土台・柱全て木曽桧です。

16. 2013年12月02日
木工事

木工事

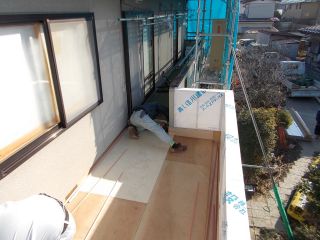

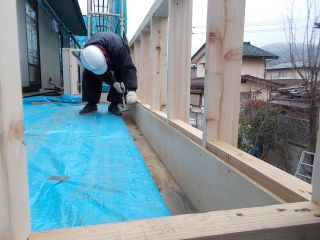

今日はベランダをまとめます。床の養生をしっかりして作業しました。明日はFRP防水をします。

17. 2013年12月03日
防水工事

防水工事

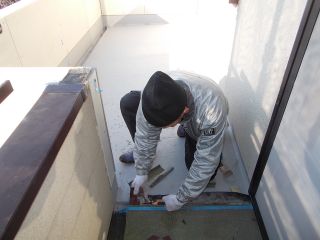

養生シートをはぎFRP防水工事を始めます。

18. 2013年12月04日
FRP防水

FRP防水

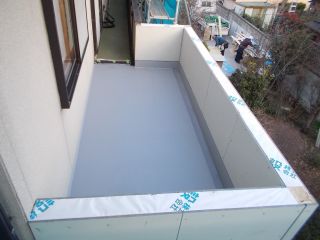

防水が完成したのでこれで雨漏れも安心です。

19. 2013年12月05日
木工事

木工事

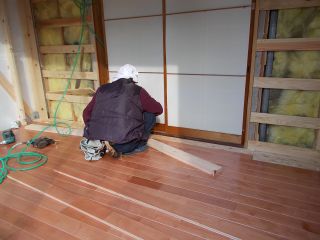

ベランダ床工事が進む間に木工事は床張りに入りました。
サクラの無垢15mmを使います。

20. 2013年12月06日
木工事

木工事

木工事内部広縁部分が完了します。これから内部仕上げと外部塗装工事に移れるようになりました。

21. 2013年12月09日
塗装工事

塗装工事

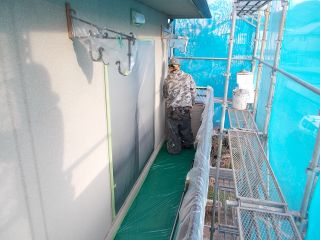

外部塗装が始まりました。まずは養生を丁寧に進めます。

22. 2013年12月10日
塗装工事

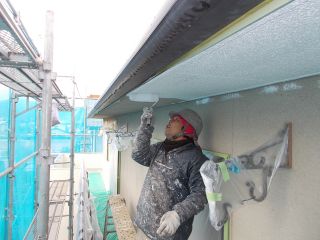

塗装工事

今日はさすがに雨が降り塗装工事もお休みかと思いきや軒天は雨の影響を受けないと出来る事は進めるという根性を見ました。雨の中本当にご苦労さまです。

23. 2013年12月11日
コーキング

コーキング

屋根修理をしました。これから壁の塗装と同時に屋根の塗装もしますが、昨日の雨で2階軒より雨漏れが確認されたので急遽永井コーキングさんに来て貰い棟部分の修理をしました。これでいつでも屋根の塗装が出来るように成りました。

24. 2013年12月14日

ベランダ取合い

ベランダ取合い

既設ベランダ床と新規の床取合いを補修しました。既存はシート防水新規部分がFRPなので雨漏れが無い様慎重に防水材を入れ仕上げます。

25. 2013年12月17日
塗装工事

塗装工事

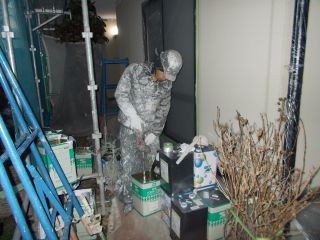

壁の塗装を進めています。今回の外壁材は耐久性のあるシリコン樹脂を使い手塗りで丁寧に仕上げて行きますので通常の吹きつけより時間が掛かります。

26. 2013年12月20日
塗装工事

塗装工事

東側の壁の塗装に移りました。とても丁寧に作業を進めているので仕上りが楽しみです。

27. 2013年12月23日
外部完成

外部完成

足場も取れて外観全体が見え塗装工事が終わりました。
年末も押詰っていますが、後太陽光発電を乗せて全ての工事が完成です。

28. 2013年12月25日
完成

完成

増築部分内部の完成です。良く使用している和室南に4帖ほどの広縁を作ることで寒さの対策を取っています。窓は高断熱サッシを使い障子も樹脂ガラスに変わっています。

29. 2013年12月25日
浴室完成

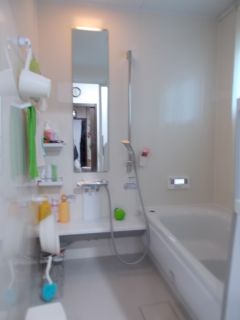

浴室完成

浴室が一番初めに完成していましたが、最後に紹介します。リフォームでは完成したと同時に使用出来るところは使用したいと思うのはだれでも同じです。工事を進めながらお客様の意見や満足度をお聞きする事も出来るので良い面のあります。
浴室は本当に温度が下らなですね!。とビックリされていました。

30. 2013年12月25日

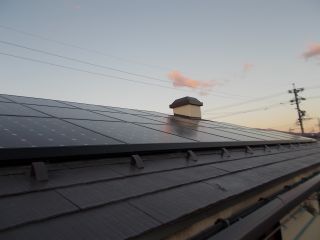

完成太陽光発電設置

完成太陽光発電設置

これで外部の仕事が全て完了しました。F様のご希望である設備の充実した家は太陽光発電・高断熱浴槽の設置・断熱窓工事・エコキュート設置と盛り沢山でした。これからどんどん寒くなる季節です。今回のリフォームの真価が出る来年が楽しみです。H様工事中ご不便をお掛けしましたが、ありがとう御座いました。
