上田市 新築 N様
目的別にみる|新築
物件データ
住所 | 上田市御嶽堂 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材 土台 | 木曽檜 |
県産材 柱 | 木曽檜 |
県産材 梁 | 長野県産 杉 |
現場監督 | 堀内 義彦 |
設計コンセプト | すっきりとした、シャープな印象の建物です。 ご家族の生活のスタイルを分析し、ストレスがなく生活できる空間を目指し計画されました。 造り付けの家具や、材料の素材にも拘っていただきました。 設計担当 平林 孝 |
建築中レポート
- 1. 2015年07月04日
-
地鎮祭
今日は、工事が始まる前の 地鎮祭(とこしずめのまつり)が行われました。
「工事完成まで安全第一でがんばります。」
- 2. 2015年07月15日
-

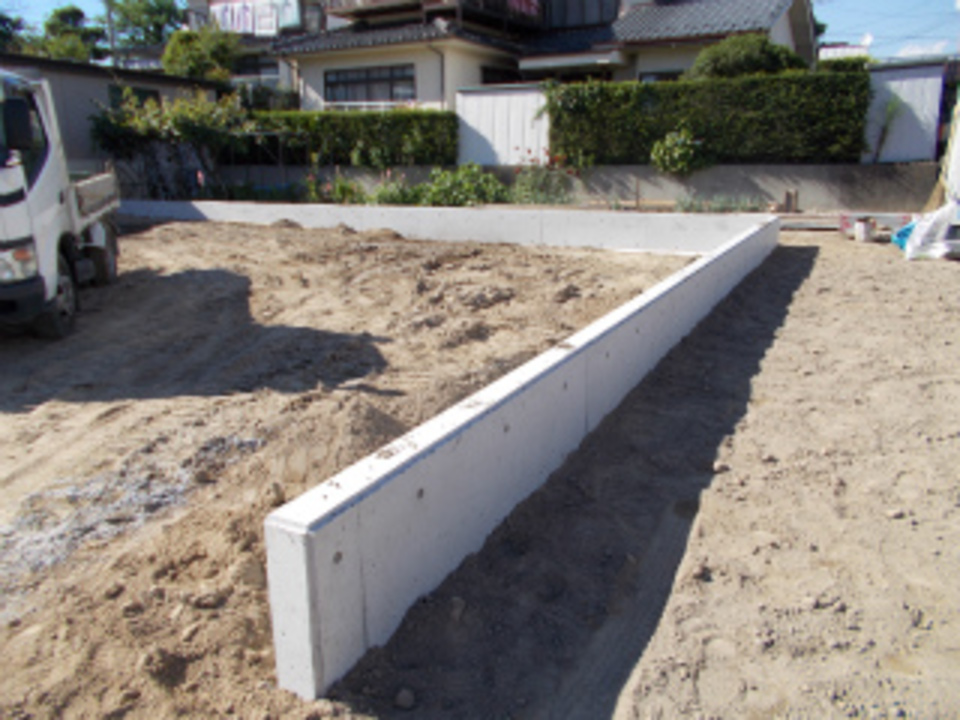

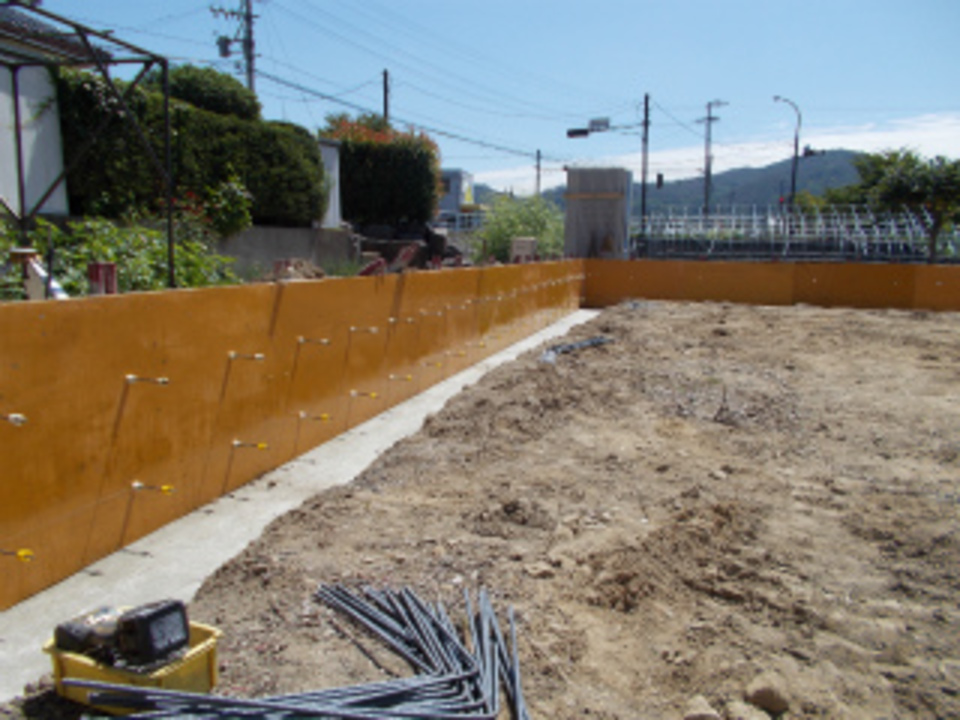

外構工事
外構のよう壁工事が始まりました。
敷地の外周部の境界コンクリートです。
- 3. 2015年07月21日
-
よう壁工事
外構工事のよう壁が出来上がりました。
これから地盤改良工事になります。
- 4. 2015年07月23日
-

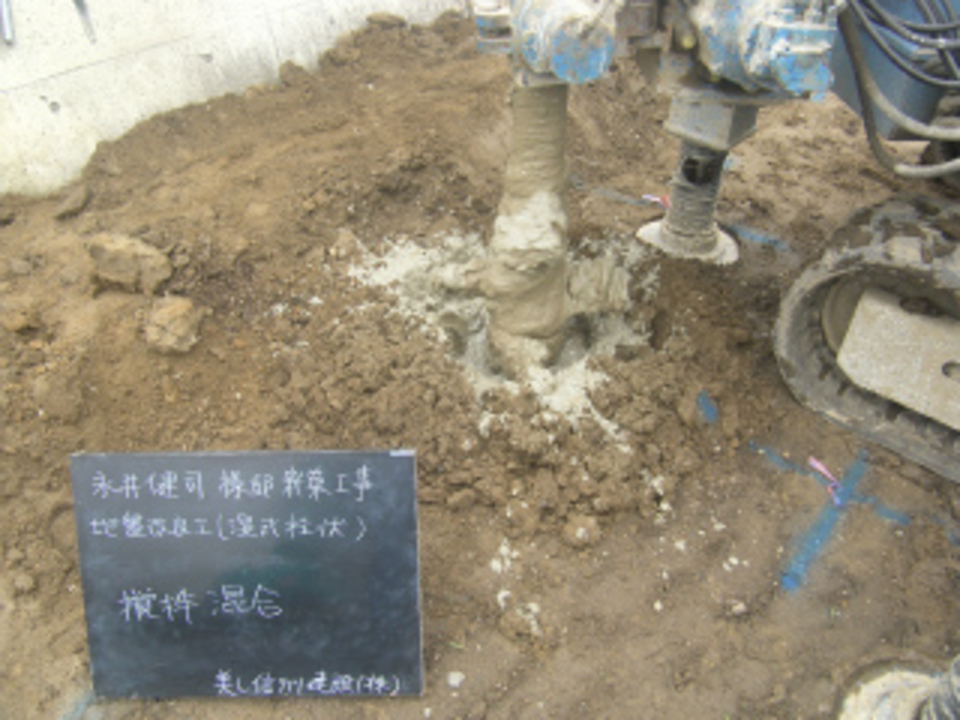

地盤改良
本体の基礎工事の前に、地盤を補強するための地盤改良工事が始まりました。
- 5. 2015年07月23日
-
着工式
今日は、これから工事を進めるに当たり着工式を行いました。
N様御家族と会社パートナー業者との顔合わせです。
工事完成まで、パートナー全員 「安全第一」でがんばります。
- 6. 2015年07月24日
-

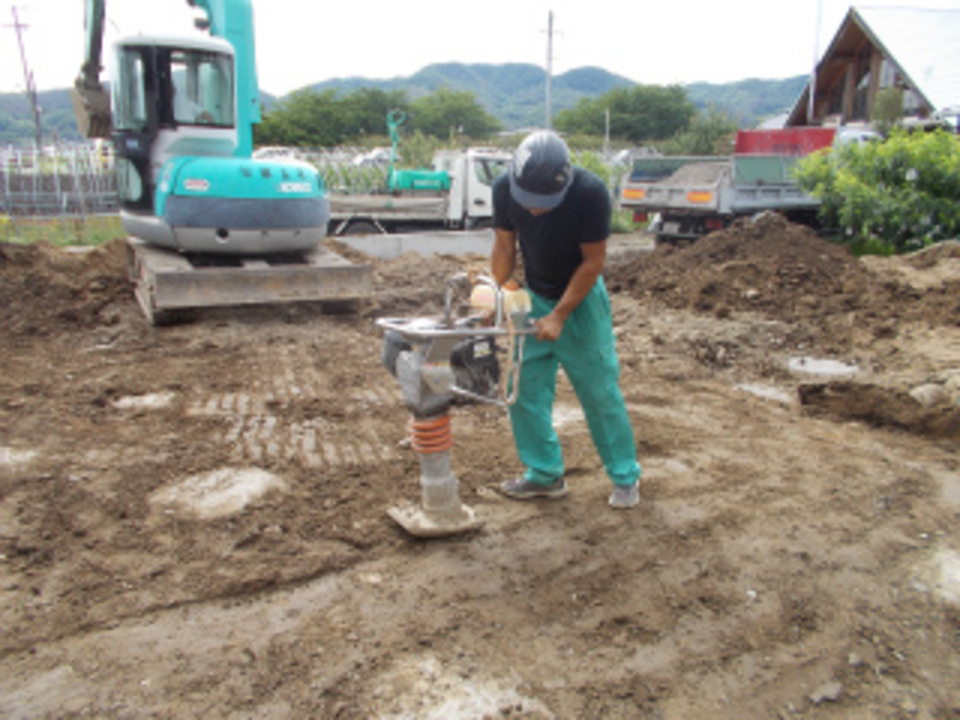

土工事
地盤改良工事が終了し
基礎工事が始まりました。
耐圧盤の転圧を行っています。

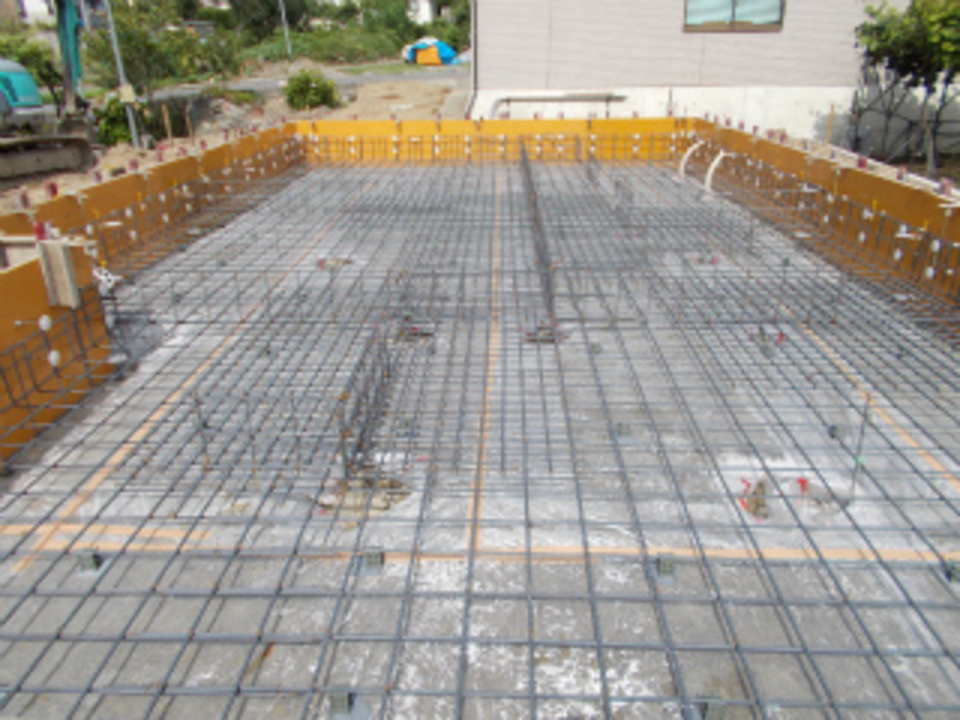

- 7. 2015年07月27日
-

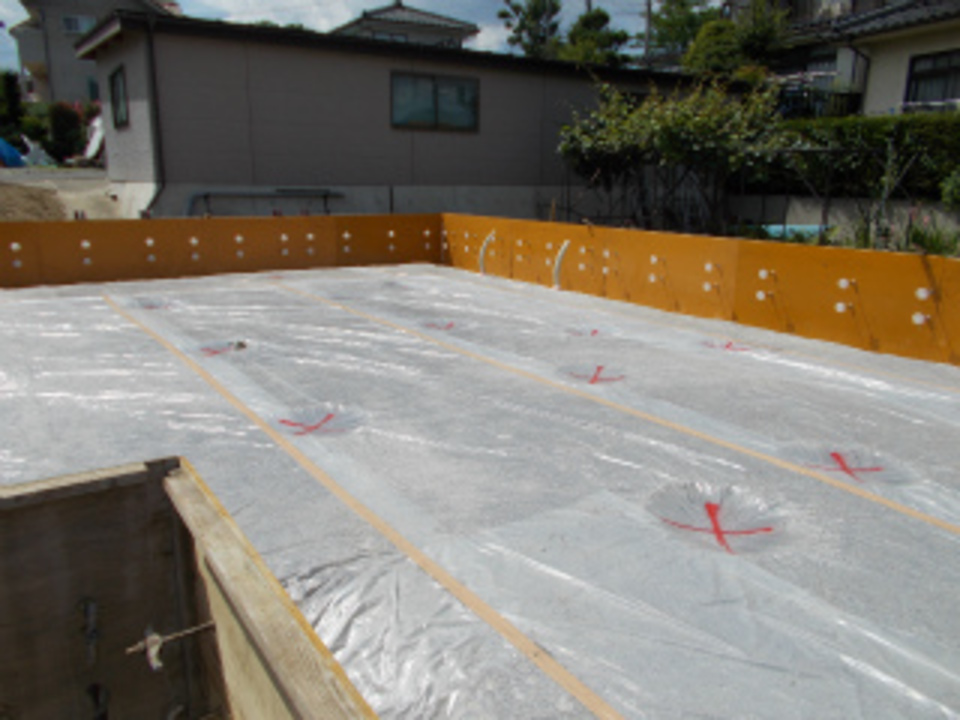

耐圧盤
耐圧盤の砕石が敷き込まれ防湿シートが敷かれました。
外周部の型枠を起こしています。
- 8. 2015年07月30日
-
鉄筋工事
基礎の鉄筋工事が終了しました。
炎天下の中、鉄筋屋さんお疲れ様でした。
- 9. 2015年08月01日
-

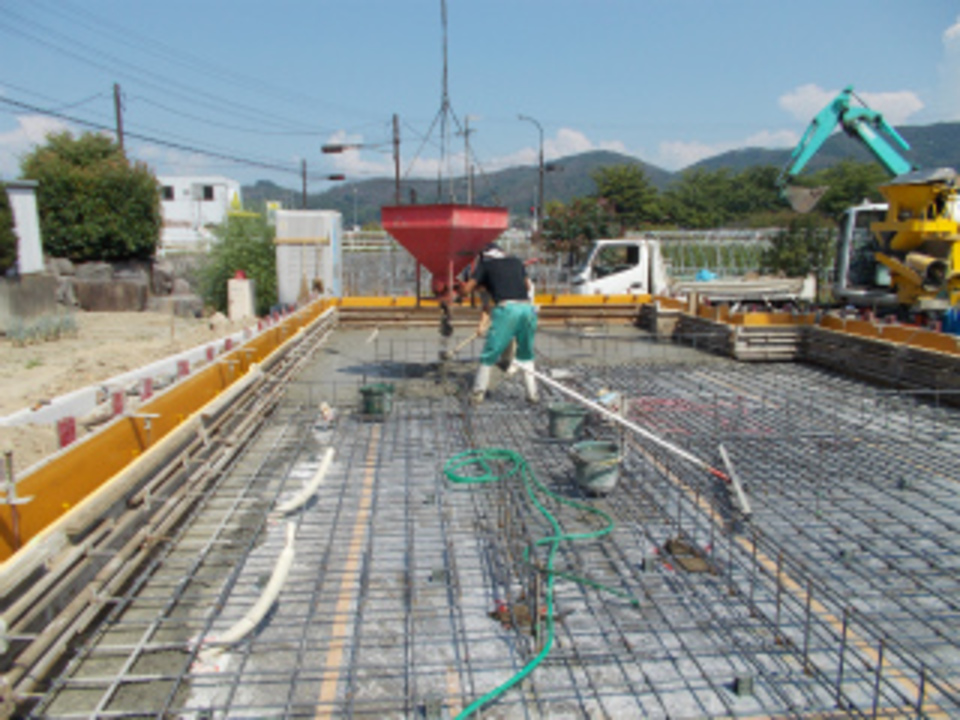

コンクリート打設

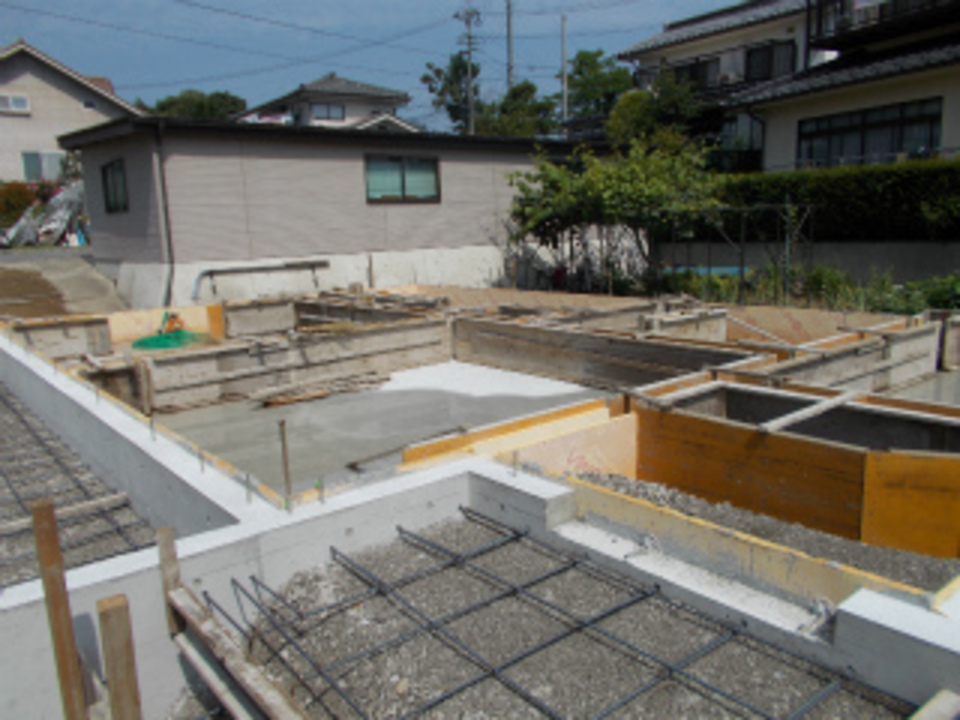

鉄筋が組み上がり、型枠工事も終了しました。
今日は基礎の耐圧盤コンクリート打設です。
- 10. 2015年08月06日
-

基礎 内部立ち上がり
基礎 耐圧盤コンクリート打設が終了し、これから基礎の内部立ち上がり、犬走りなどのコンクリート打設になります。
- 11. 2015年08月11日
-

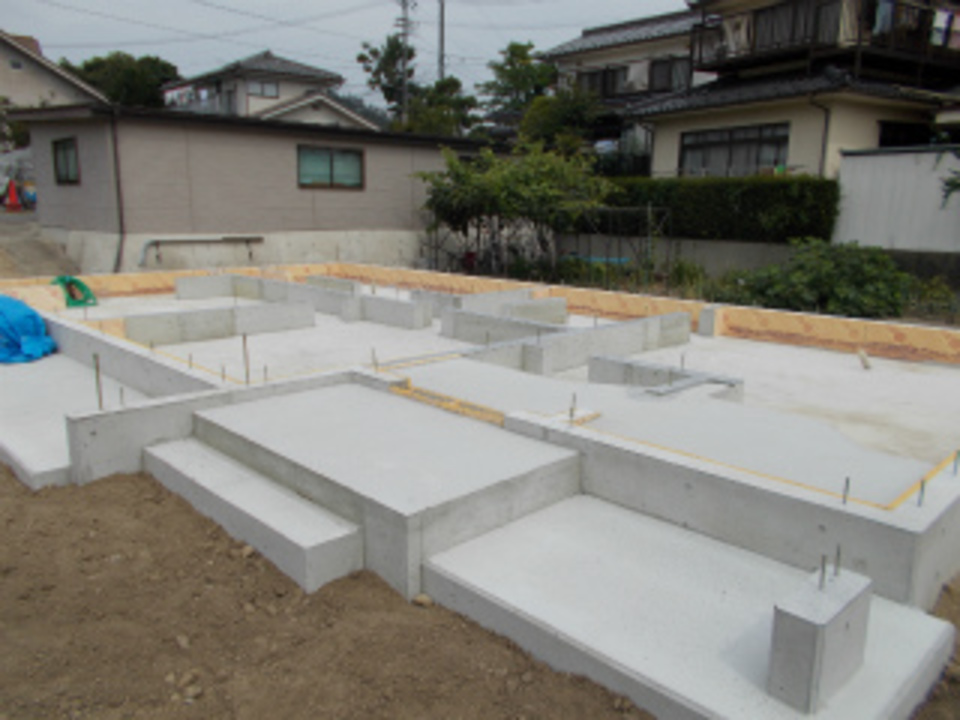

基礎
基礎工事が終了しました。
これから建物外周部などの、給排水配管工事を行います。
- 12. 2015年08月19日
-
給排水設備工事
基礎工事が終了し、給排水設備の配管工事が行われています。
- 13. 2015年08月20日
-

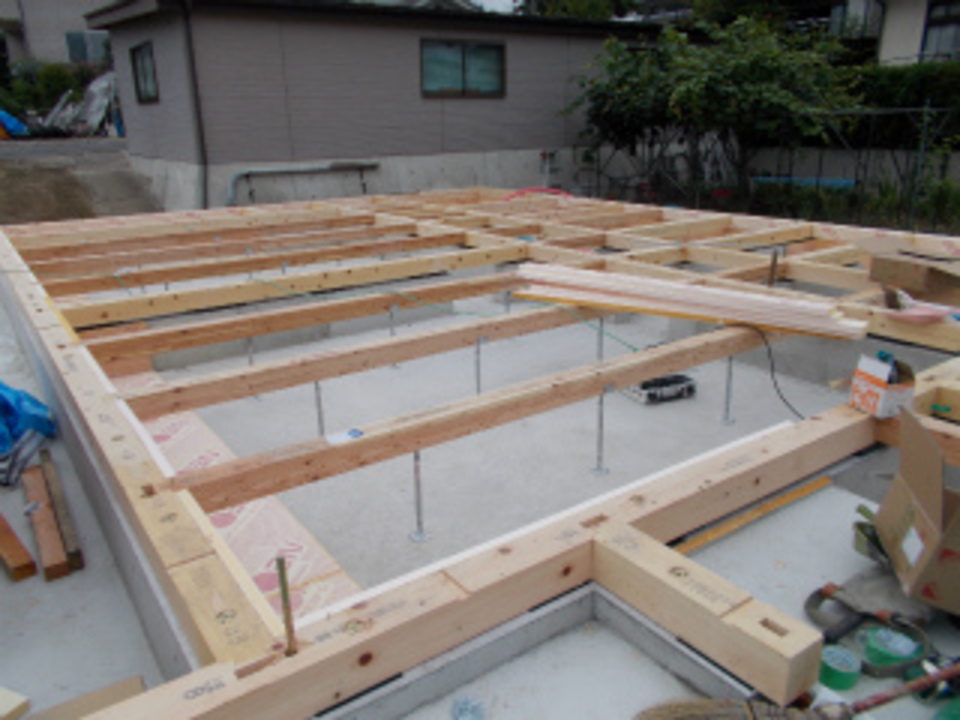

土台
来週の建て方に向けて現場作業が進んでいます。
今日から、土台(木曽檜)の据付です。
- 14. 2015年08月25日
-
建て方

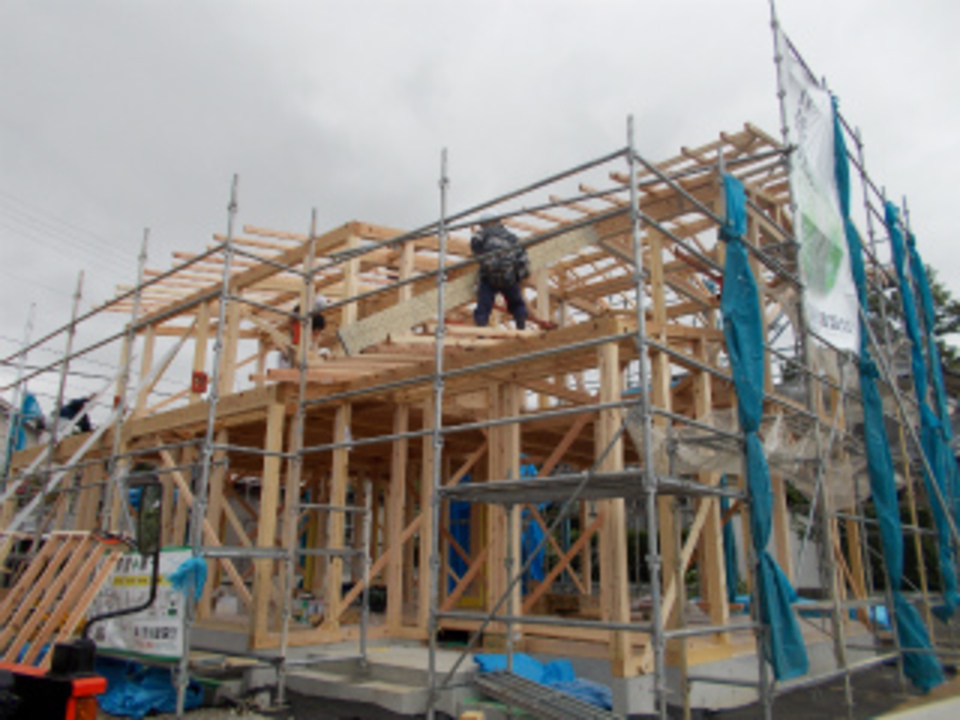

今日は建て方当日です。
心配した天気も曇りの状態で何とかもっています。
気温も涼しく作業が順調に進んで生ます。
- 15. 2015年08月27日
-
屋根通気
建て方が終了し、屋根の通気部分の下地が出来ました。
- 16. 2015年09月01日
-
防虫網
屋根通気の軒先部にステンレスの防虫プレートを取り付けています。
- 17. 2015年09月04日
-

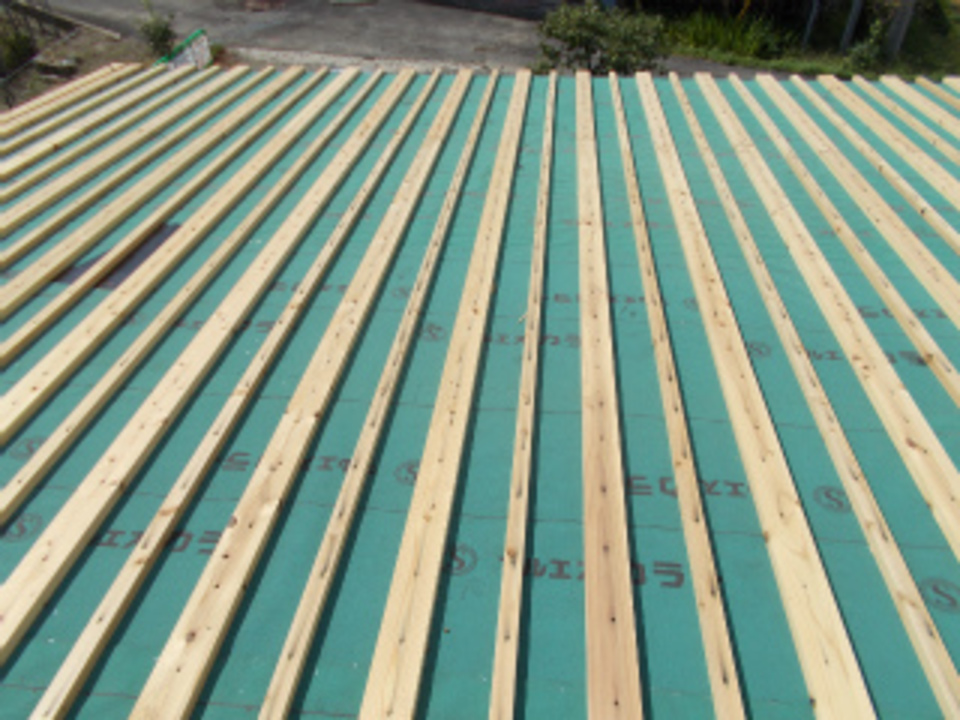

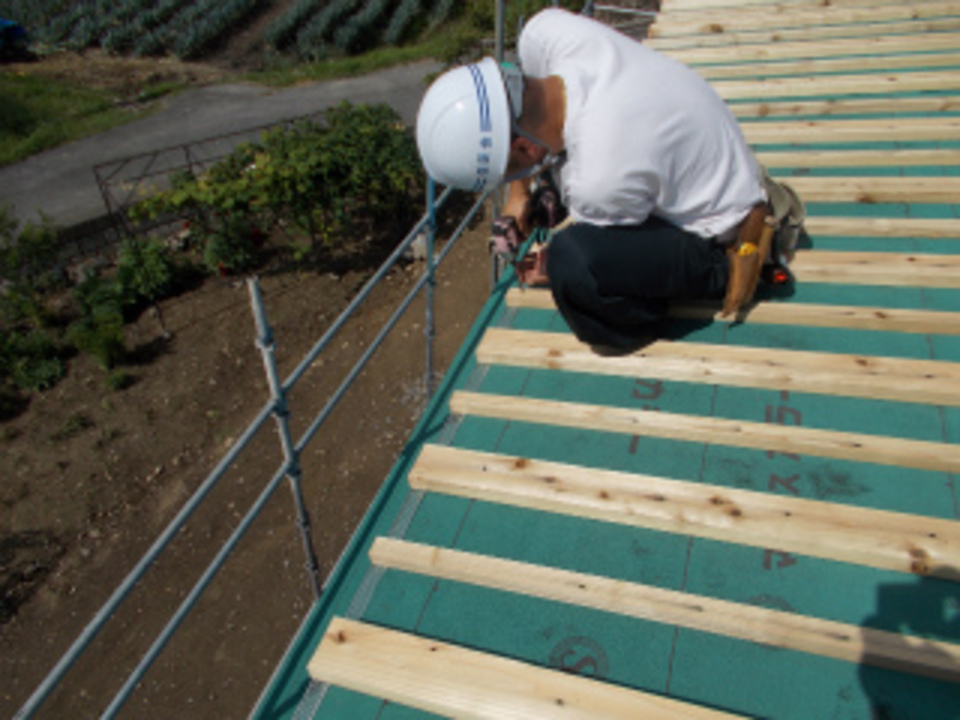

スジカイ

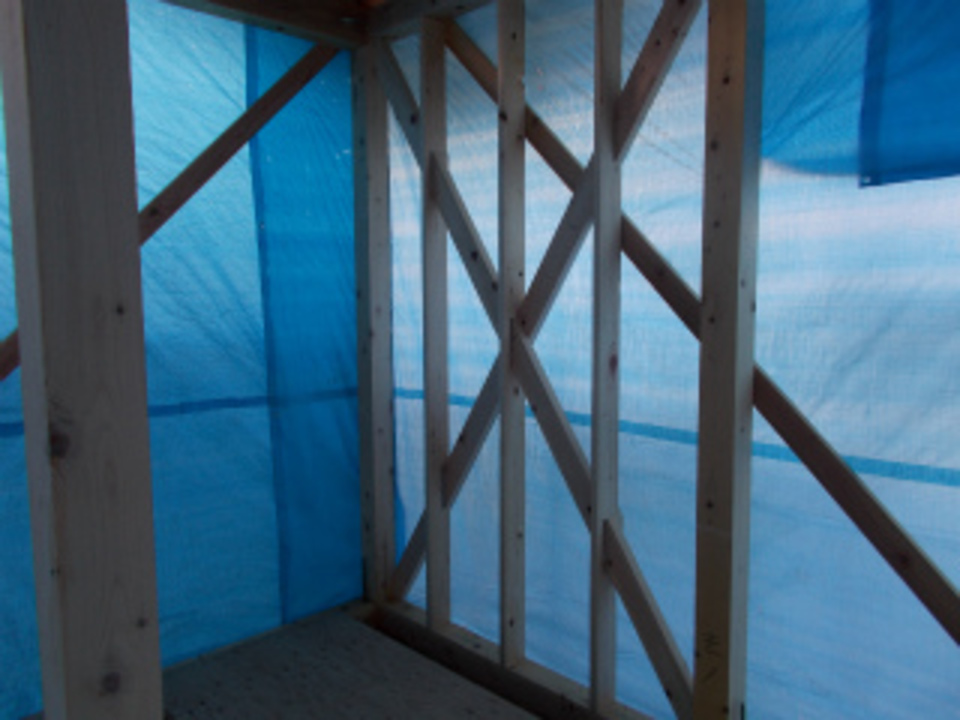

屋根下地がほぼまとまり、壁のスジカイ(木曽檜)の取り付けが始まりました。
- 18. 2015年09月10日
-

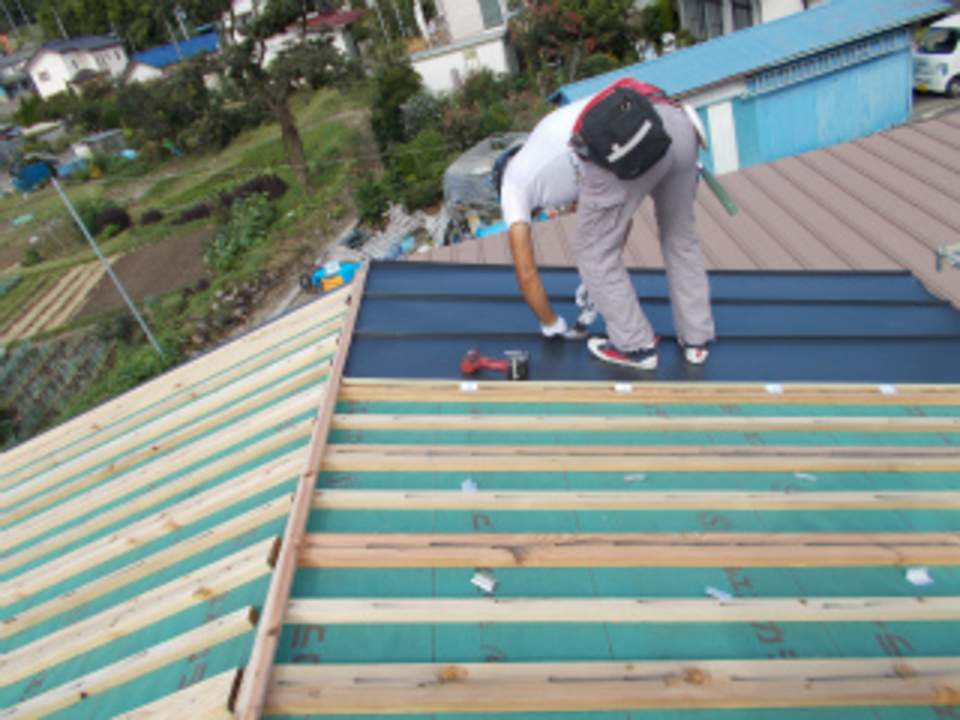

屋根 ガルバリウム鋼板
屋根のガルバリウム鋼板葺きが始まりました。
縦ハゼ葺きとうい工法です。
- 19. 2015年09月16日
-

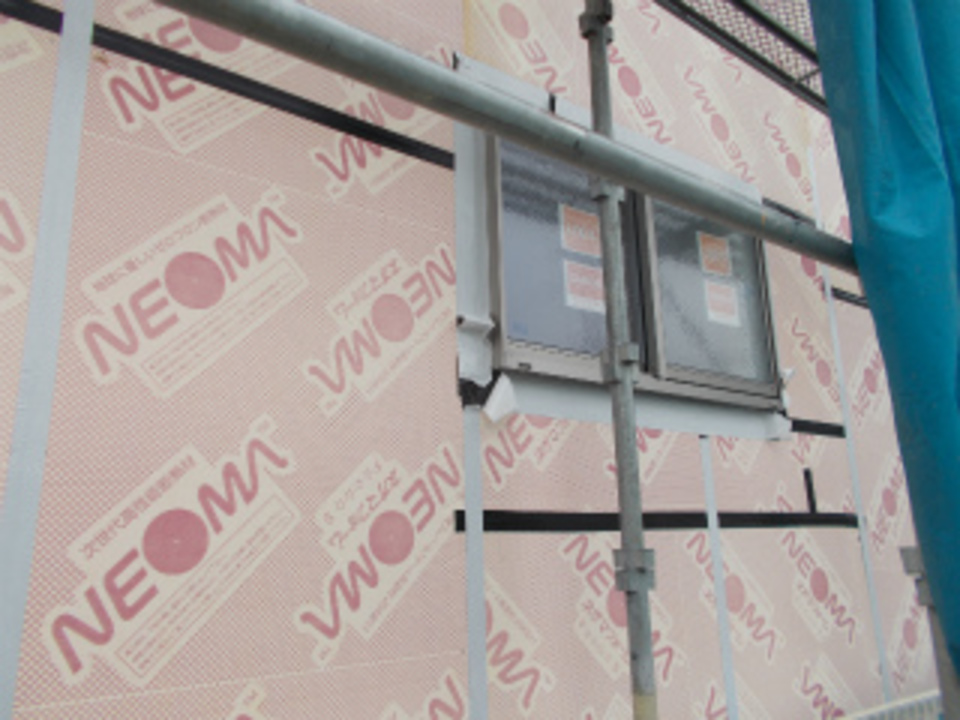

サッシ
屋根のガルバリウム鋼板葺きが終了し
窓のサッシが取り付けられて、断熱材のネオマフォームが取り付けられています。
- 20. 2015年09月23日
-
通気胴ぶち
外壁の断熱材が取り付けられて、通気胴ぶちを取り付ける準備をしています。

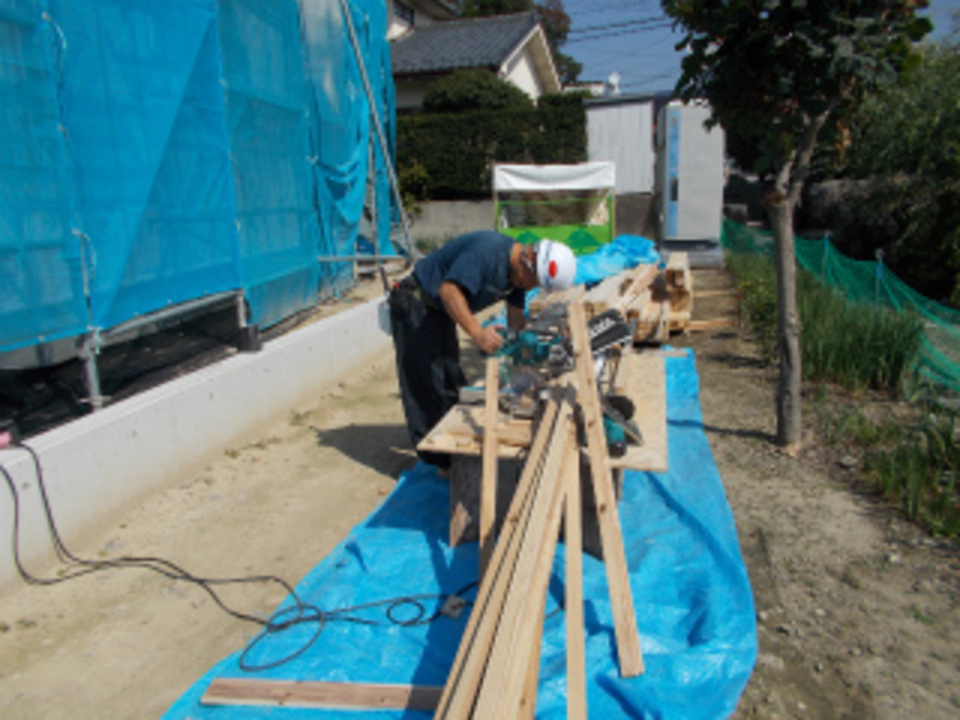

- 21. 2015年09月28日
-

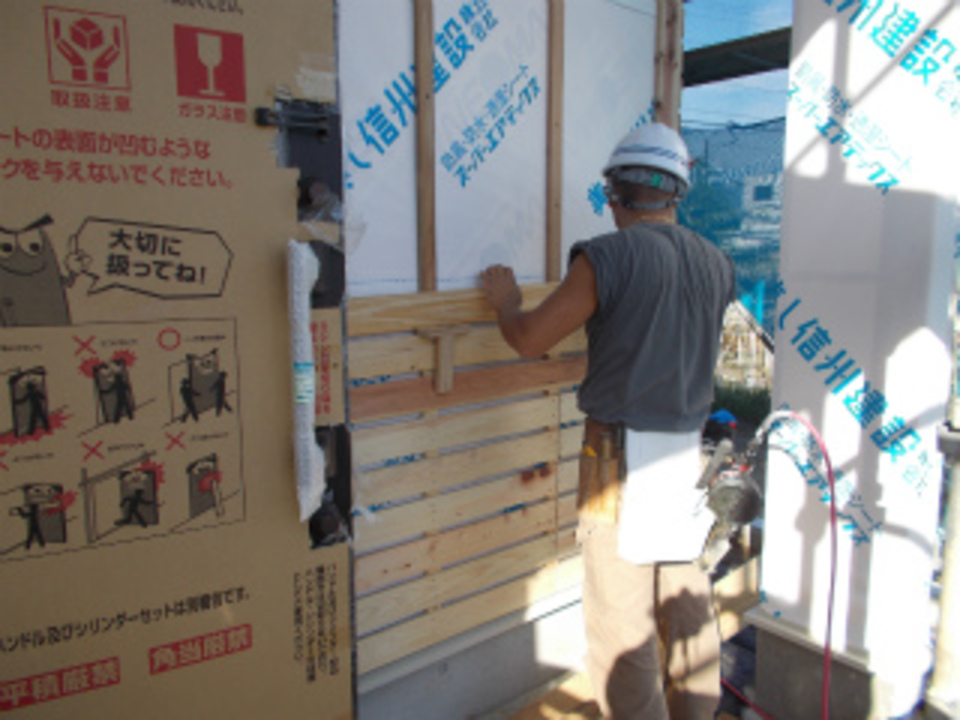

外部工事
外壁の通気胴ぶちが取り付けられて、モルタル下地の木ずりが取り付けら手います。
- 22. 2015年09月30日
-

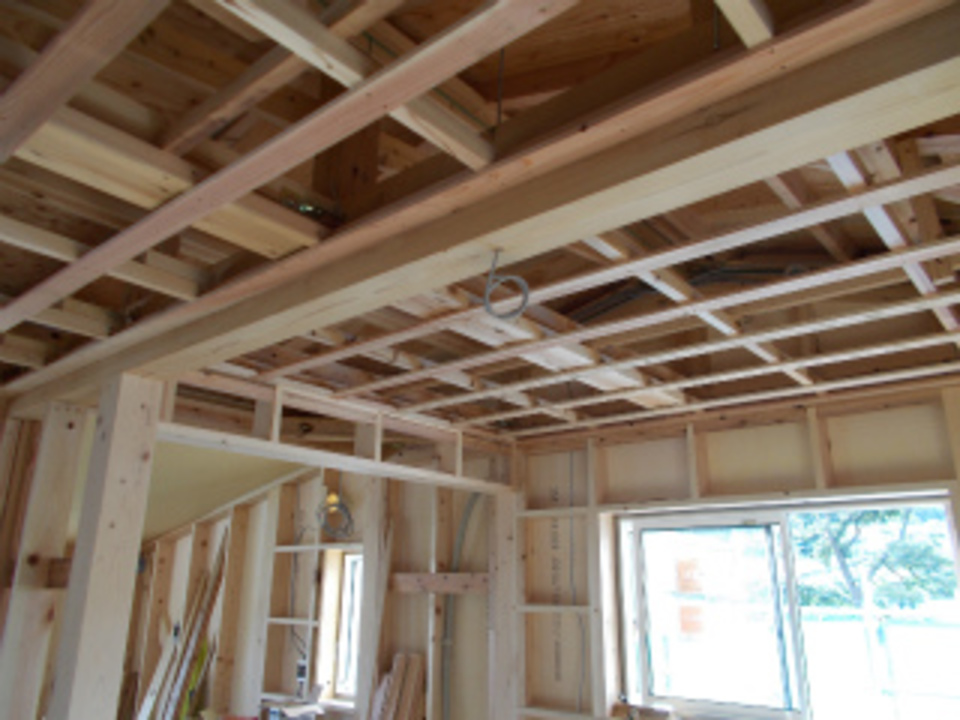

天井下地
外部の木工事が終了し、内部の工事が始まっています。
2階の天井下地を行っています。
- 23. 2015年10月05日
-

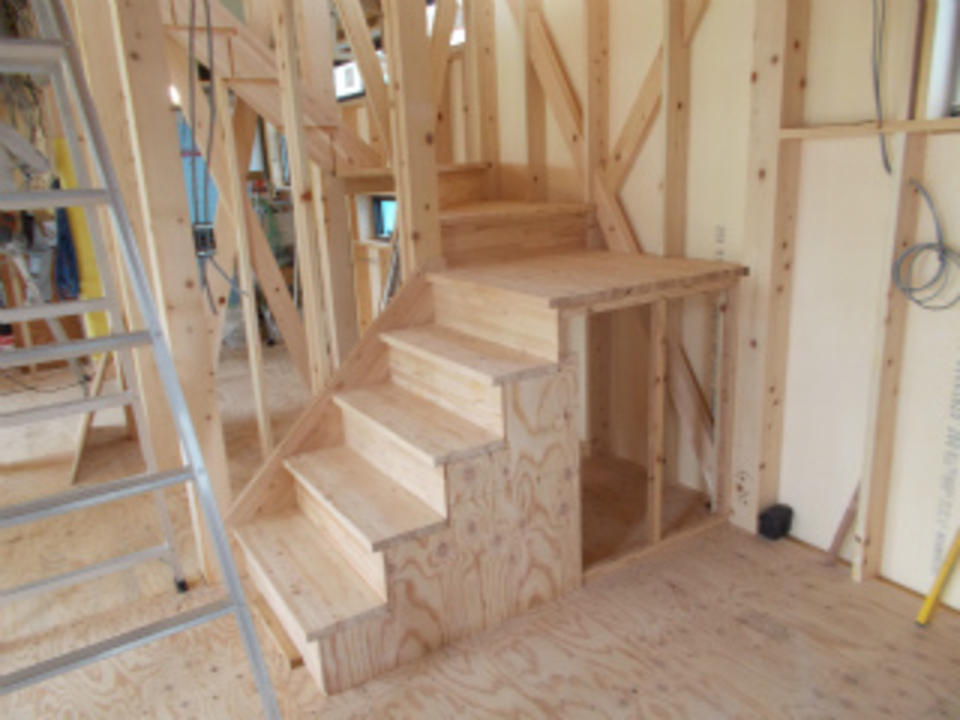

階段
階段の組立が始まりました。
- 24. 2015年10月09日
-

1階天井
2階の天井下地に続いて、1階の天井下地組が始まりました。
- 25. 2015年10月13日
-
下水道

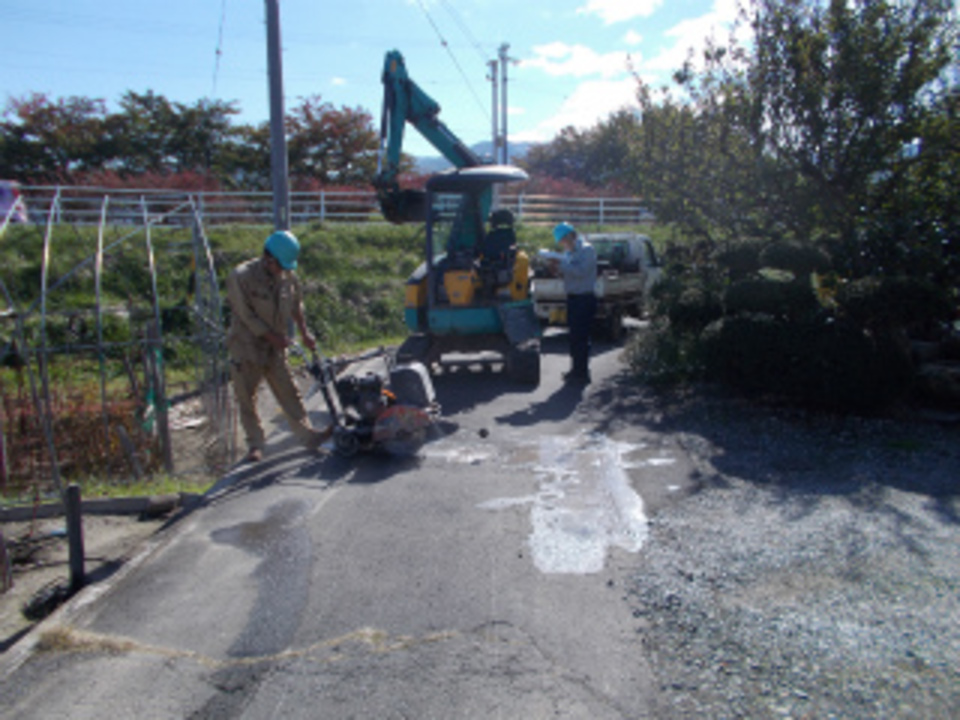

下水道本管取り出し工事が始まりました。
道路の舗装をカットして掘削していきます。
- 26. 2015年10月19日
-
玄関框
玄関の上がり框を取り付けています。

- 27. 2015年10月22日
-

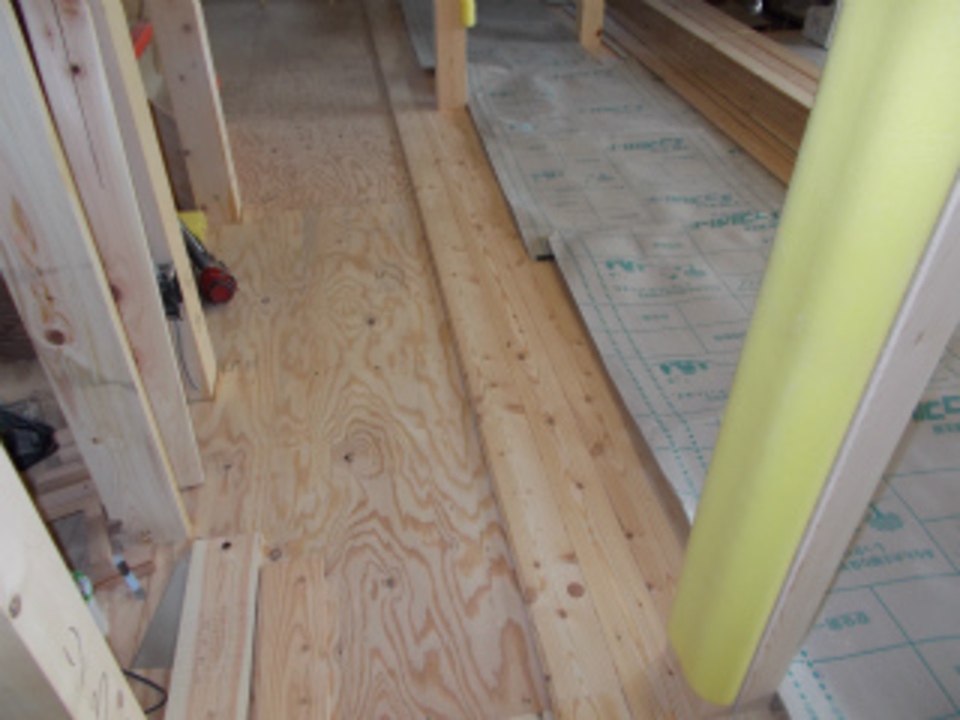

フローリング
2階床のフローリング張りが終了し、1階床のフローリング(信州産唐松)張りを行っています。
- 28. 2015年10月26日
-

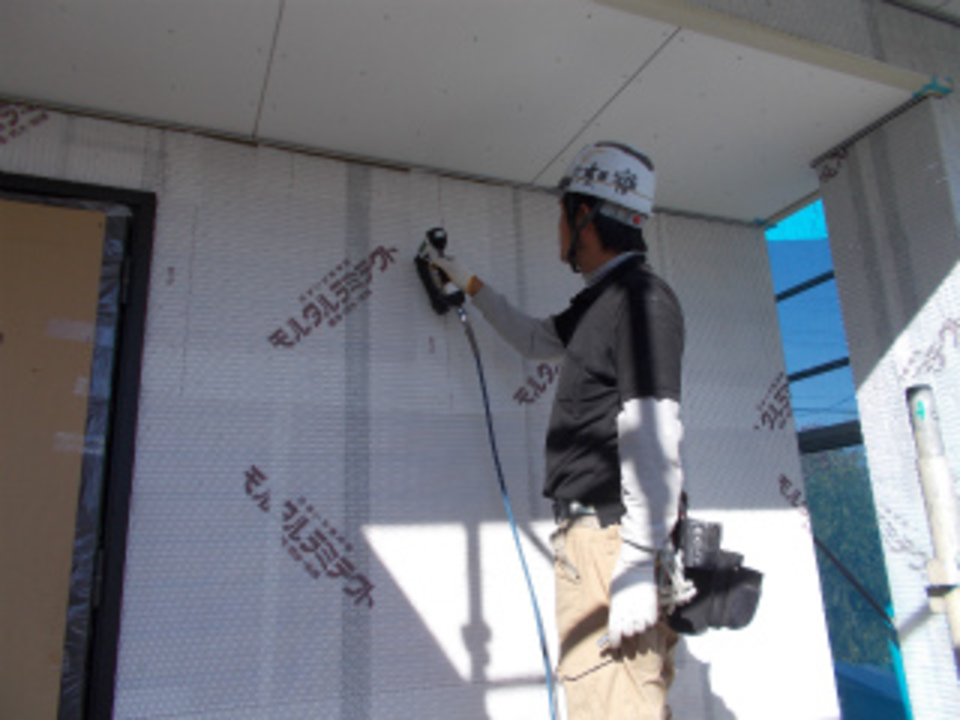

左官工事
外壁モルタル塗りの準備が始まりました。
防水紙とラスアミを張っています。
- 29. 2015年10月29日
-

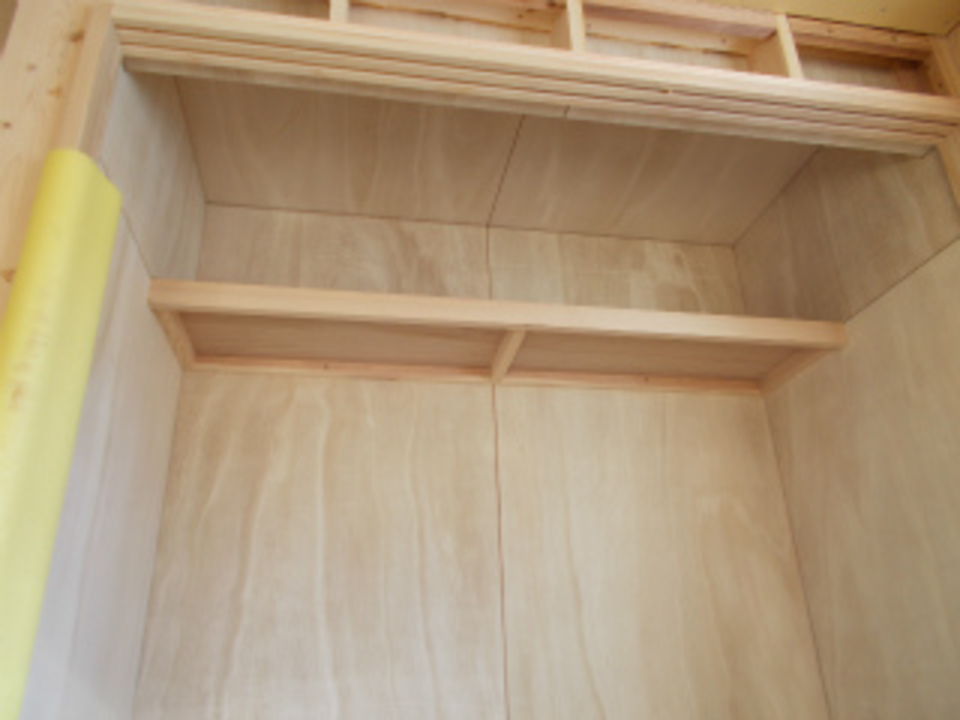

押入れ
押入れ収納が出来てきました。
壁・天井に桐の板を使用しています。

- 30. 2015年11月02日
-
造作
1階の造作が進んでいます。
寝室の収納部に取り掛かっています。
- 31. 2015年11月05日
-

二階造作
二階の造作工事が進んでいます。
壁天井のボードが張れました。
- 32. 2015年11月12日
-
外壁

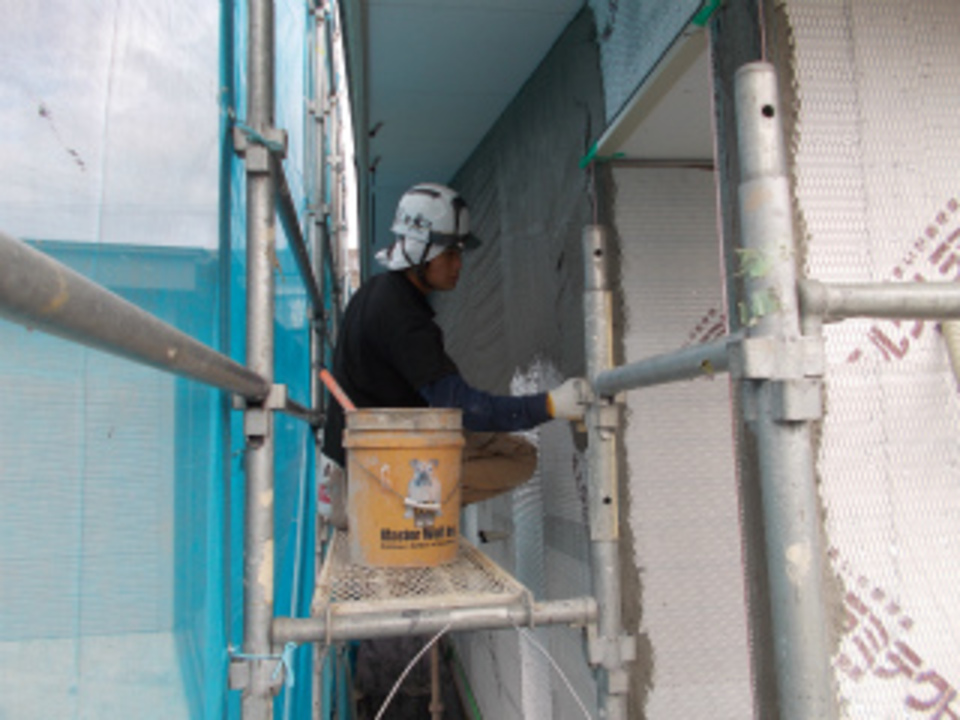

外壁のモルタル塗りが始まりました。
下塗りを行っています。

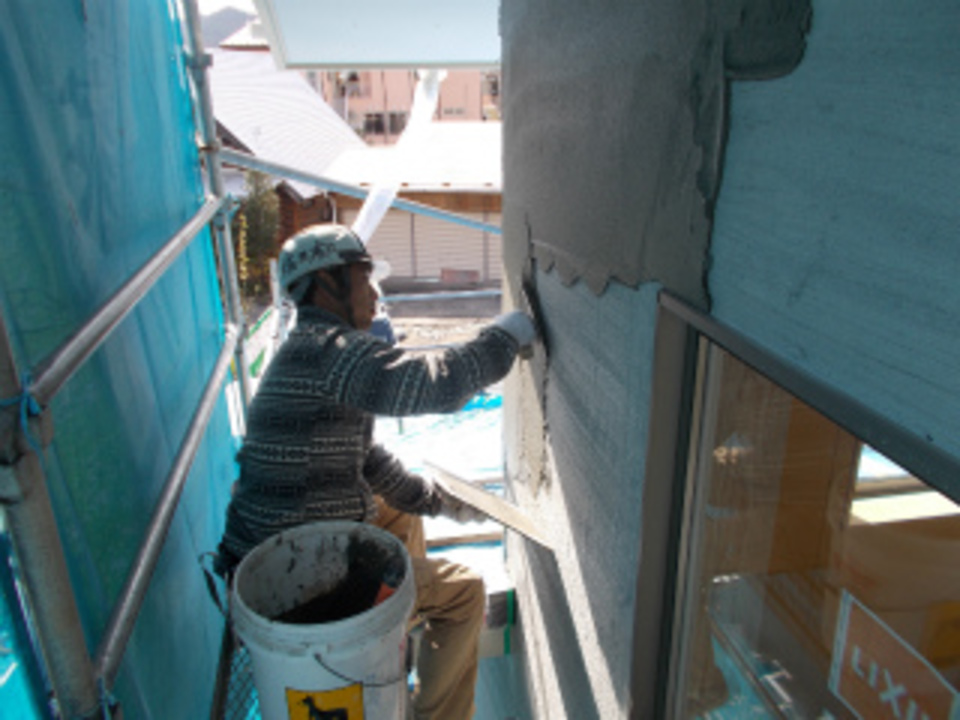

- 33. 2015年11月17日
-

内部造作
内部の大工造作工事も大詰めになってきました。
- 34. 2015年11月19日
-

壁ボード
内部壁ボード張りが行われています。
キッチン部分の壁を張っています。
- 35. 2015年11月20日
-
壁モルタル
外壁の左官工事
壁モルタルの仕上げ塗りが始まりました。
- 36. 2015年11月25日
-

木工事完了検査
8月25日に建て方をしてから約3ヶ月、大工工事が終了しました。
田中棟梁お疲れ様でした。
今日は木工事完了検査が、社長・設計平林・工事堀内の立会いで行われました。
各所しっかりときれいに収まっています。
- 37. 2015年11月27日
-
内部仕上げ
木工事が終了し、内部の仕上げ工事が始まりました。
天井の塗装工事が行われています。
- 38. 2015年11月30日
-

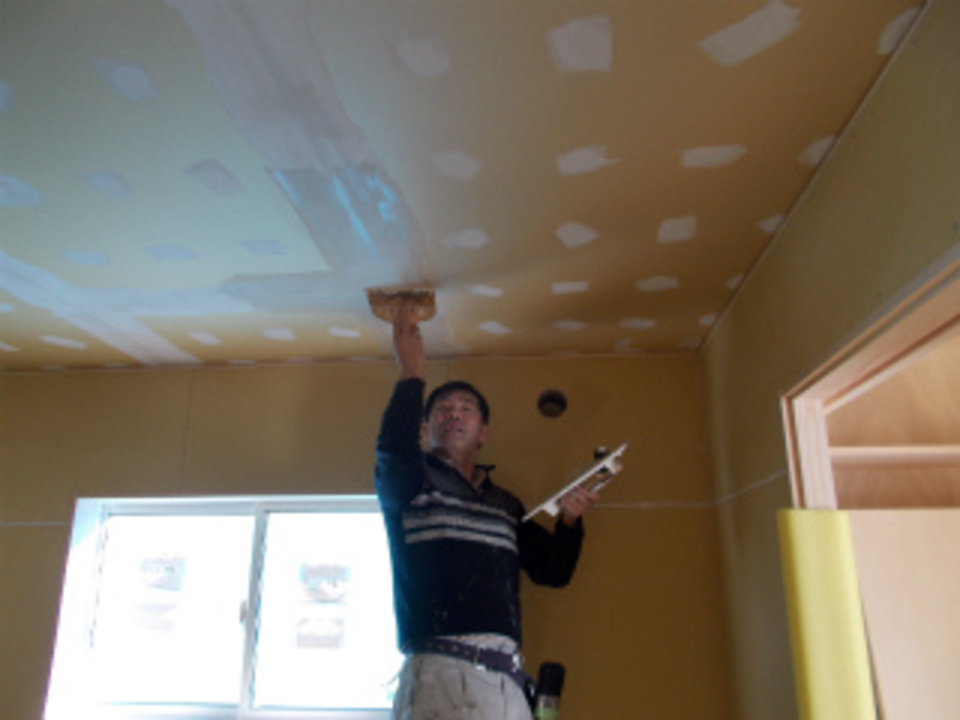

クロス
内部仕上げ工事が順調に進んでいます。
2階のクロス張りが終了しました。
- 39. 2015年12月03日
-

外部塗装
軒天の塗装・外壁の吹付けが終了しました。
これから雨樋を取り付けます。
- 40. 2015年12月05日
-

キッチン
システムキッチンが取り付けられました。
白を基調としたきれいなキッチンです。
- 41. 2015年12月09日
-

ウッドデッキ
ウッドデッキの組立を行っています。
セランガンバツ材で耐久性のある材料です。
- 42. 2015年12月11日
-
建具
内部の仕上げ工事もだいぶ進みました。
建具も取り付けられました。
- 43. 2015年12月12日
-

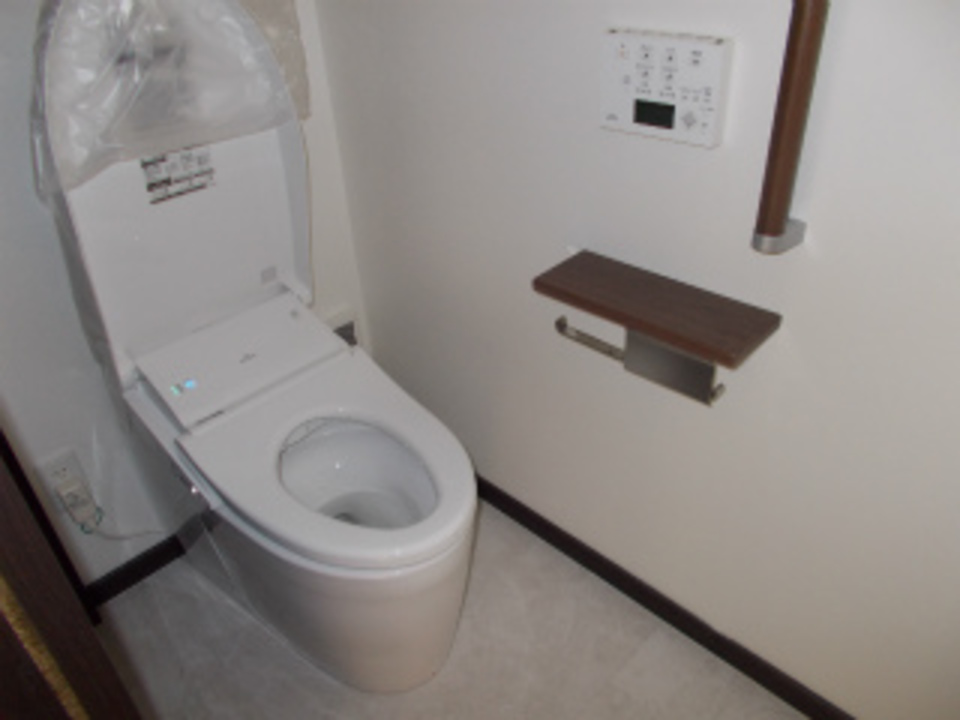

トイレ
トイレに便器・手すりなどが取り付けられました。
- 44. 2015年12月16日
-

網戸
仕上げ工事もほぼ終了し、網戸の取付が行われています。
- 45. 2015年12月17日
-
完成検査

工事がすべて終了し、社内完成検査が行われました。
社長・設計平林・工事堀内の立会いで行われました。
各所きれいに収まっています。
- 46. 2015年12月17日
-

ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。N様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!(大介)
- 47. 2015年12月18日
-
外観
白を基調とした緩い勾配屋根のバランスの良い建物となりました。
- 48. 2015年12月18日
-

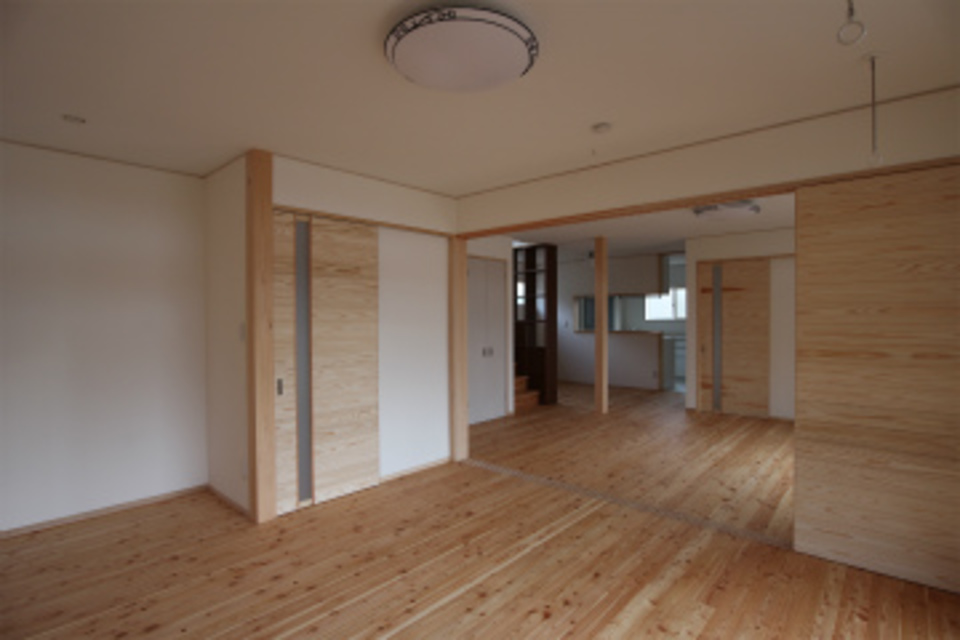

内観
1階は、建具を開くと大空間となる設計です。
無垢の木、珪藻土など自然素材を多用し、住む人にも優しい建物となりました。
随所にお客様の拘りが光っています。
- 49. 2015年12月19日
-
お引渡式
お引渡式を行いました。「素晴らしい住まいを建てて頂きましたので、ずっと大切に住んでいきたいと思います。」とN様。長い間大変お世話になりました。こだわりのお住まいが、これからまたどんな進化を続けて行くのか私達も楽しみです。これからも、永いお付き合いをお願い致します。ありがとうございました。(亜紀子)
- 50. 2015年12月19日
-
お世話になりました
大変お世話になり、ありがとうございました。
新しい家と共に、ご家族の歴史を刻んでいってください。
これからは、楽しい企画をたくさん用意しておりますので、お気軽にお出掛け下さい。
