大きな吹抜で空間が繋がる家
長野市 新築 T様
目的別にみる|新築
物件データ
住所 | 長野市大豆島 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材 土台 | 木曽檜 |
県産材 柱 | 木曽檜 |
県産材 梁 | 杉 |
延べ床面積 | 161.22㎡(48.67坪)ガレージ含む |
現場監督 | 小出 浩之 |
設計コンセプト | ご両親様の家の隣に別棟で建てる二世帯住宅です。 ガレージを併設させることによりどっしりとしたバランスのよい外観となりました。 室内は、大きな吹き抜けのリビングが家の中心に位置し、それぞれの場所が繋がるようになっています。土間に置いた薪ストーブが信州の寒い冬に活躍してくれる事でしょう。 設計担当 平林 孝 |
建築中レポート
- 1. 2013年09月29日
-
地祭り
秋晴れの晴天の中で地祭り・安全祈願祭を行ないました。
来週より外構工事から始めます、T様これから宜しくお願い致します。
- 2. 2013年10月01日
-
外構工事

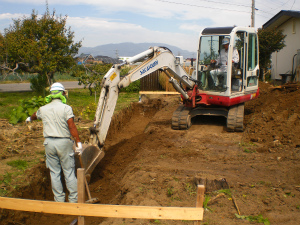

本日より酒井組さんにより、外構工事の擁壁工事が始まりました。出入口の橋工事の段取りも平行して進めます。
- 3. 2013年10月08日
-

造成工事
隣地との擁壁が出来上がり敷地内の整地です。長野市の完了検査を受け、検査合格後本体工事の地盤改良工事へと進んで行きます。
- 4. 2013年10月21日
-
地盤改良工事

昨日の雨で心配していましたが、天気が良い中で地盤改良(柱状式)工事を行ないました。
- 5. 2013年10月30日
-
基礎工事

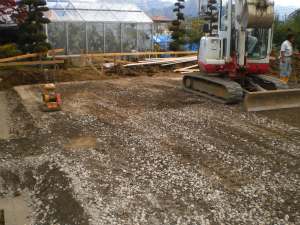

耐圧盤の下地造りです、砕石を重機を使いながら均等に敷きならしていきます。
- 6. 2013年10月31日
-
外周の型枠
基礎外周部の型枠の建込みが始まりました。型枠工事が完了すると、鉄筋工事へと進んでいきます。
- 7. 2013年11月01日
-

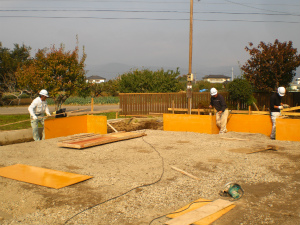

着工式
T様ご家族をお迎えして、着工式を行ないました。
安全に気をつけ無事に工事が完成する様に、出席したパ-トナ-全員抱負を語りました。これから宜しくお願い致します。
- 8. 2013年11月05日
-
鉄筋工事
基礎の鉄筋組立てが行なわれています、細かな作業を確実に仕上げていきます。
- 9. 2013年11月06日
-

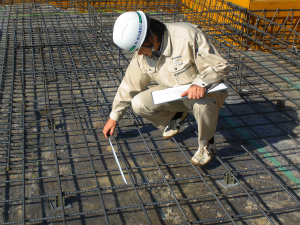

配筋検査
鉄筋の組立てが完了し、本日配筋の検査を行ないました。
図面通り決められているピッチ・太さ等一つ一つ確認をしました。
- 10. 2013年11月08日
-

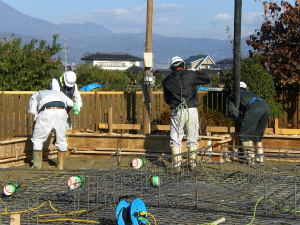

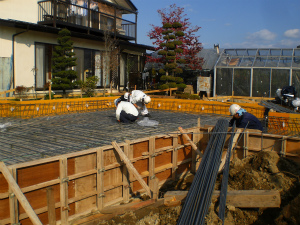

コンクリ-ト打設
型枠工事が完了し、本日朝より耐圧盤と外周部立上がりのコンクリ-トを打設しました。基礎の表面も綺麗に仕上がる様にしっかりとバイブレ-タ-もかけていきます。
- 11. 2013年11月08日
-
色決め
本日、T様と上棟前のお打ち合わせをさせていただきました。
屋根の色や外部のガルバリウムの色も決定しました。
奥様は、ご出産がありご実家へ帰省されますので、しばらくはこちらで進行状況を確認していただけるように、しっかり更新していきますのでお楽しみに!(大介)
- 12. 2013年11月11日
-
えっ!雲or雪?
現場より見える飯綱山ですが、山頂付近が白く見えるのは何?
肉眼で見ると雪の様に見えました、とうとう長野市の北の方は雪の季節がやってくるのでしょうか?
- 13. 2013年11月12日
-
プレカット打合せ
構造材プレカットの打ち合わせを㈱マルオカさんと行いました。
11月28日の上棟に向け、着々と準備が進んでいます。
平林
- 14. 2013年11月18日
-
収穫まじか!
T様の現場前にある林檎畑の様子です、ふじの林檎が見事に赤く色付きまもなく収穫になりそうです。工事が始まる前はまだまだでしたが早いものですね!
- 15. 2013年11月25日
-

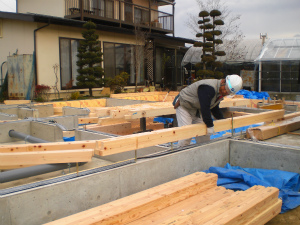

土台敷き
本日早朝より土台敷きを行ないました。基礎に出したスミに合わせ木曽檜を使用した土台にアンカ-ボルトの穴をあけて伏せていきます。天気が心配でしたが、雨が降出す前には養生まで完了しました。
- 16. 2013年11月27日
-
足場組立て

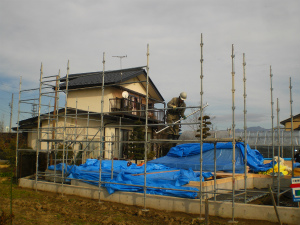

明日の建方に備えて本日先行足場の組立てを行ないました。
明日は待ちに待った建方になります。
- 17. 2013年11月28日
-

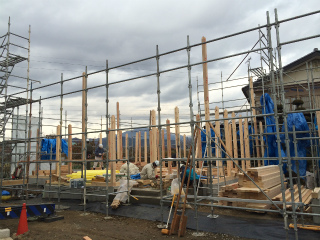

建方が始まりました!
本日、建方が進んでいます。朝は曇り空でしたが午後からは晴れの予報ですので、皆で力を合わせて精一杯がんばります!(大介)
- 18. 2013年11月28日
-

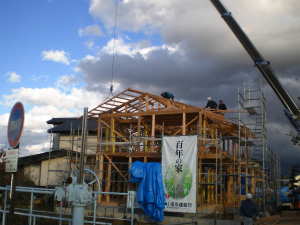

建方
本日建方を行ないました。職人さんたちのチ-ムワ-クで、無事夕方には上棟式が行なわれました。
- 19. 2013年12月03日
-

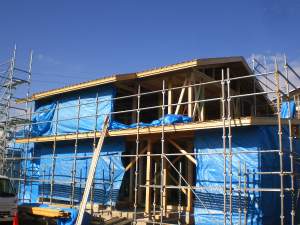

本筋交い入れ
屋根と屋根の通気材工事がまとまり、2階部分より本筋交い入れが始まりました。金物を使用しながらしっかりと固定していきます。
木曜日より屋根工事が始まります。
- 20. 2013年12月05日
-
煙突設置

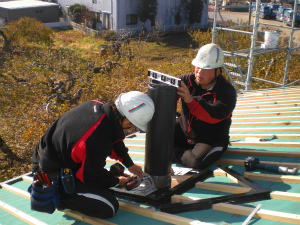

薪スト-ブの煙突の取付けを行ないました。垂直を見ながらしっかりと固定していきます。
この後荷揚げを行い屋根葺き作業となります。
- 21. 2013年12月06日
-
屋根葺き工事

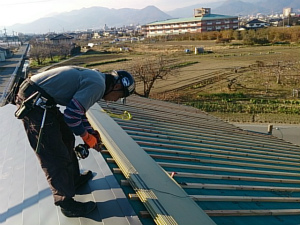

覚新工業さんによる屋根葺きが始まりました。ガルバリュ-ム鋼板の屋根材を手際良く葺いていきます。
- 22. 2013年12月25日
-
養生

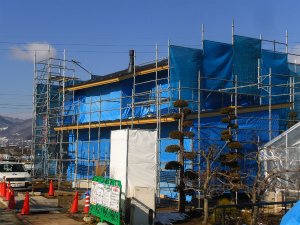

来年一月の終わりまで現場が空く為、現場の養生確認を行ないました。シ-トで外部を囲っている為、シ-トがはがれていないか確認をしプラスシ-トの固定の補足もしました。年越しに備え養生はOKです。

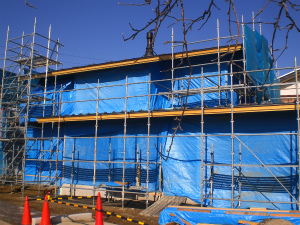

- 23. 2014年01月28日
-
養生中
約1ヶ月半にわたって養生の状態で現場が止まっていましたが、2月10日位より大工さんが戻り木工事が始まる予定になりました。
- 24. 2014年02月12日
-
間柱入れ

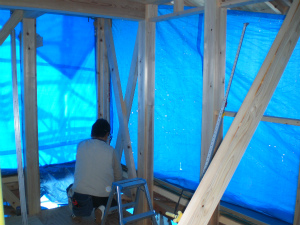

棟梁の上原さんが現場に戻り間柱と、サッシのマグサいれが始まりました。
- 25. 2014年02月19日
-
サッシ取付
1階部分和室のサッシの取付です、真壁の為内法材を先に入れてからサッシを付けていきます。
- 26. 2014年02月24日
-

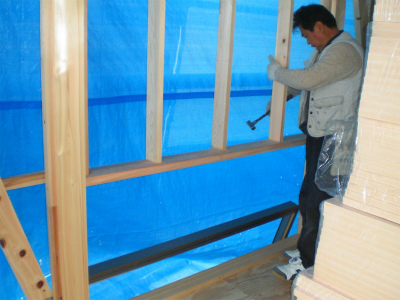

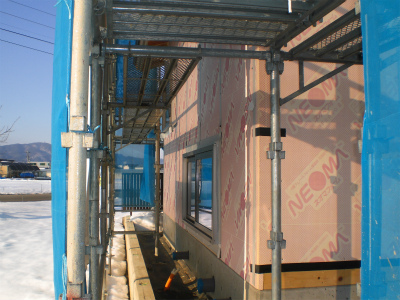

外部の断熱工事
外壁の断熱材(ネオマフォ-ム)張りが進められています、大分断熱材も張れてきて養生のブル-シ-トが取れてきました。
- 27. 2014年03月06日
-
ベランダ防水工事

カザマ技研さんによる、ベランダのFRP防水工事が始まりました。
下地を作り排水部分を取り付けます。
- 28. 2014年03月07日
-
軒天工事
2階部分より軒天工事を進めています。
- 29. 2014年03月11日
-
二階部分の壁下地
二階部分のモルタル塗りとなる、ラス下が張り上がりました。
- 30. 2014年03月18日
-
電気配線

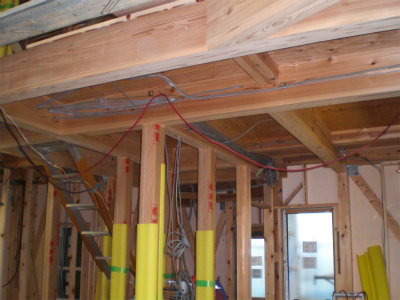

1階部分より電気の配線が進められています、配線が完了すると天井の下地組みが始まります。

- 31. 2014年03月24日
-
天井下地組み

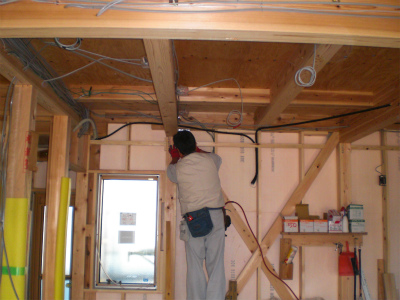

リビング廻りの天井下地組みが始まりました。見えなくなってしまう部分ですがしっかりと組んでいきます。
- 32. 2014年03月26日
-
ユニットバス組立て
SFCの坂井さんによりユニットバスの組立てが始まっています、傷を付けないように細心の注意をはらいながら壁のパネルを立込んでいきます。
- 33. 2014年03月28日
-

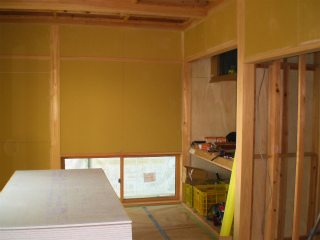

1階和室
1階和室の押入れと壁が出来上がりました、押入れ脇の床の間を造り天井の板張りへと進んでいきます。
- 34. 2014年03月29日
-
10年保障の検査

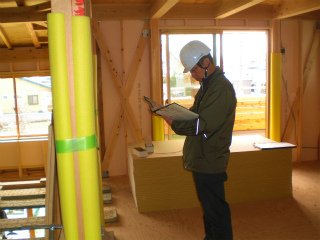

10年保障の第二回目の検査を行いました。第三者機関の方の立会いにより筋交い位置・金物等チェックを受け合格です。
- 35. 2014年04月04日
-
天井のボ-ド張り

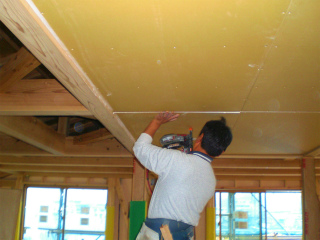

上原棟梁が天井のボ-ド張りを行っています、下地が組み上がった場所から手際よく仕上げていきます。
- 36. 2014年04月09日
-

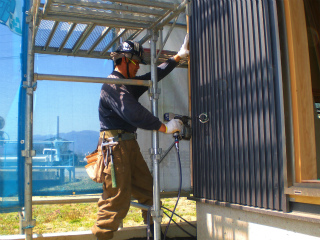

外壁工事
1階部分の外壁スパンドレル張りが覚新工業さんによって進められています。南面部分が仕上がり、感じが大分変わってきました。
- 37. 2014年04月10日
-

フロ-リング張り
県産材の唐松を使用したフロ-リング張りが始まりました。床材の色合いや木の目などを見ながら丁寧に張っていきます。
- 38. 2014年04月16日
-

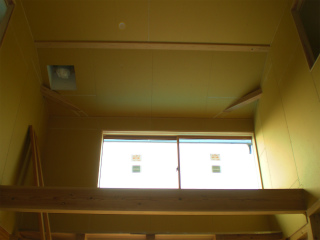

吹き抜け
吹き抜け部分の壁ボ-ドが張り上がり、足場が取れて広々とした空間が現れました。
週末までには格子部分も仕上がる予定です。
- 39. 2014年04月17日
-

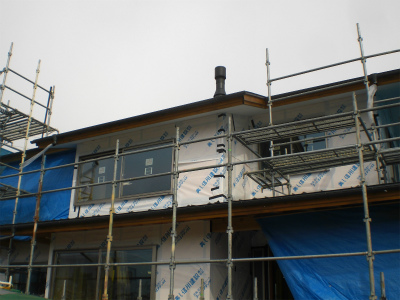

2階部分の外壁工事

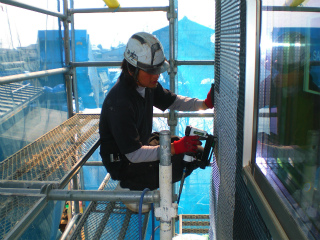

2階部分の防水紙が張り上がり、ラス網打ちが始まっています。明日よりモルタルの下塗り工事へと進んでいきます。
- 40. 2014年04月18日
-
出来ました!

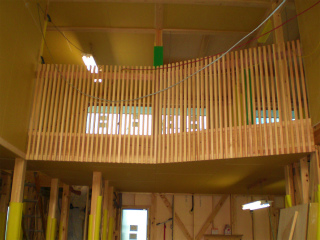

吹き抜け部分のル-バ-(格子)の取り付けが完了しました。
- 41. 2014年04月28日
-

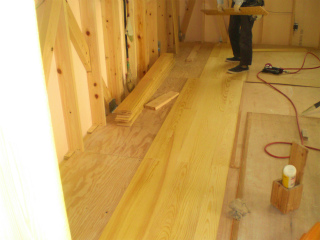

赤松フロ-リング
1階に使用している赤松のフロ-リング張りも残り僅かになりました。
無地のフロ-リングがとても綺麗です。
- 42. 2014年05月07日
-
階段取付け
連休無しで作業を進めてくれていた上原棟梁が、最後に残していた階段の取付けを始めました。
県産材の唐松集成を使用した階段を、丁寧に一段ずつ取付けます。明日には上り初めが出来る様になります。

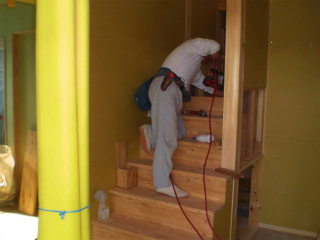

- 43. 2014年05月09日
-
木工事検査

木工事も完了間際になってきました、本日は設計担当者立会いで木工事の検査を行いました。
- 44. 2014年05月12日
-
天井下地処理

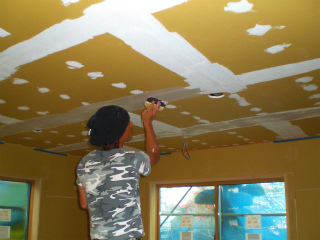

建物内部ではクリハラさんによる、EP塗装の下地処理が始まりました。
- 45. 2014年05月13日
-
天井EP塗装

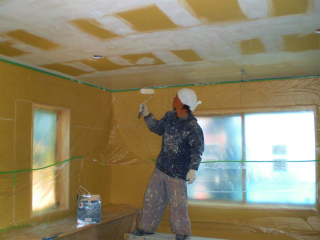

下地処理の完了した部分よりEP塗装が始まりました。
- 46. 2014年05月15日
-

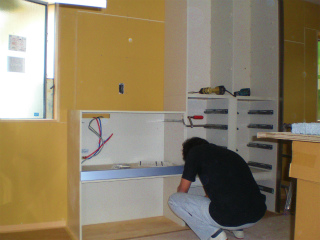

キッチン組立て
S・F・Cの坂井さんによりシステムキッチンの組立てが始まりました。
- 47. 2014年05月23日
-

タイル下地
上村タイルさんによりタイルの下地造り作業が進められています、勾配を確認しながら丁寧に造っていきます。
- 48. 2014年05月24日
-

木製建具切り込み
木製建具の切り込みが始まりました、建具が入ると部屋の感じがガラット変わって見えます。
- 49. 2014年05月28日
-

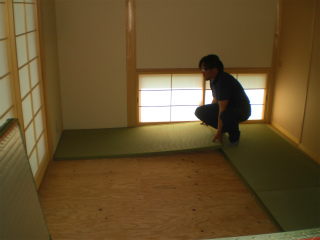

畳敷き込み
クリ-ニングが完了し夕方畳が搬入されました。畳表の香りはとても良い香りです。
- 50. 2014年05月29日
-
薪スト-ブ設置
内部で最後に残っていた、薪スト-ブの設置が行われました。土縁部分にスト-ブが座るとても良い感じです。
- 51. 2014年05月29日
-
ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。T様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!(大介)
- 52. 2014年06月03日
-

床塗装

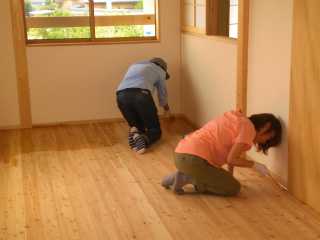

最後に残っていた床塗装の工事を、T様ご夫婦で行いました。
- 53. 2014年06月06日
-
外観
ガルバリウム鋼板と吹付を使って、外壁を上下に分けるスタイルです。
所々に使っている木の部分が、全体を柔らかい印象にしてくれています。
ガレージを一緒に計画したことで、どっしりとしたバランスの良い建物になりました。
工事中の外構工事は、板塀を設置する予定です。完成が楽しみです。
平林
- 54. 2014年06月06日
-

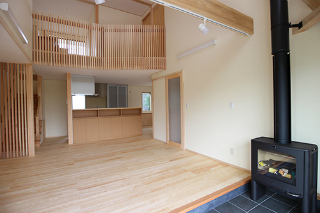

内観
大きな吹抜けのとても明るいリビングになりました。少し黄色味を帯びた赤松のフローリングがとても綺麗です。すっきりとしたシンプルな空間が出来上がりました。
お客様が持ち込まれる家具や生活のスタイルによって、どんな空間に変化していくのかとても楽しみです。
平林
- 55. 2014年06月07日
-
お引渡式
お引渡式を行いました。「100年もつと言う住まいですので、大事に使いたいと思います。携わっていただいた皆様に感謝しています」とT様。先週の薪割り会もご参加いただきありがとうございました。こうしたイベントを通じて、これからも末長いお付き合いをお願い致します。大変お世話になりました。ありがとうございました。(亜紀子)
- 56. 2014年06月07日
-
お世話になりました
工事中は大変お世話になりました。お引渡しをするととても寂しくなってしまう様な気持ちになります、でもこれからが長いお付き合いの始まりです。色々ありがとうございました。(小出)
