エントランスデッキの家
上田市 新築 I様
目的別にみる|新築
物件データ
住所 | 上田市生田 |
---|---|
構造 | 木造2階建て |
工法 | 外張断熱工法 |
県産材 土台 | 木曽檜 |
県産材 柱 | 木曽檜 |
県産材 梁 | 県産杉 |
延べ床面積 | 110.95㎡(33.50坪) |
現場監督 | 堀内 義彦 |
設計コンセプト | 木造ドミノ住宅のアレンジスタイル。 外観は木を使い柔らかく。 内部はライフスタイルに合わせ、収納やLDKのスタイルを工夫いたしました。 薪ストーブも設置し、暖かく緩やかに暮らします。 設計担当 高森 喜洋 |
建築中レポート
- 1. 2016年05月28日
-
地鎮祭
工事を始めるにあたって
今日は御家族みなさんに参加して頂き地鎮祭が行われました。
神官さんにお清めをおこなっていただきました。
工事完了まで、安全第一でがんばります。
- 2. 2016年06月03日
-
基礎工事
今週からいよいよ工事が始まりました。
基礎の耐圧盤 下地を作っています。

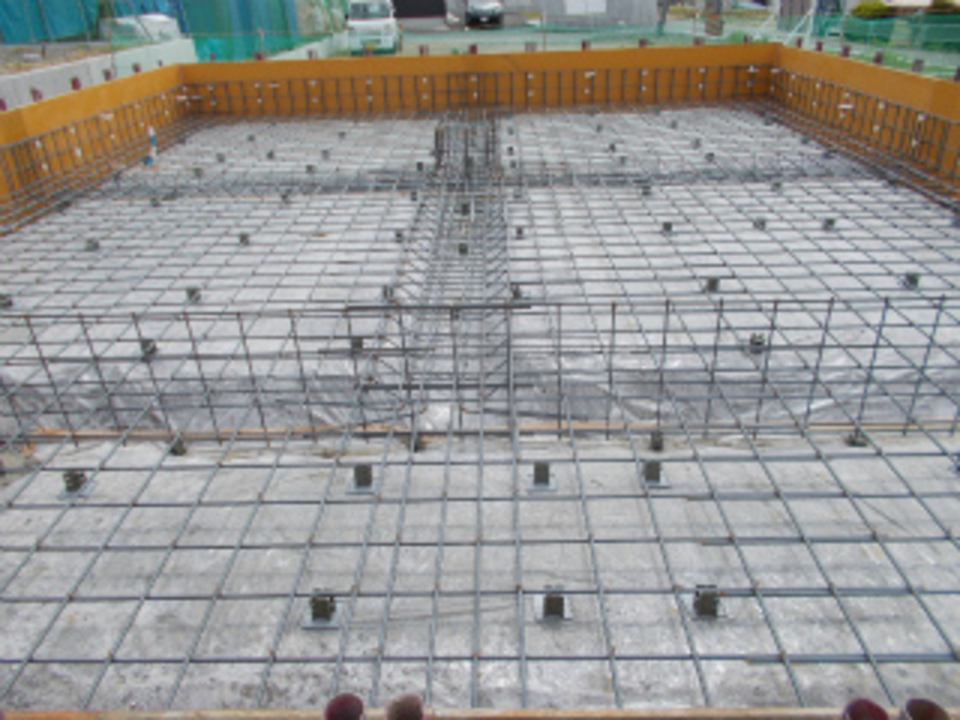

- 3. 2016年06月07日
-

鉄筋
基礎工事が進んでいます。
鉄筋が組みあがりました。
- 4. 2016年06月11日
-
型枠
基礎の鉄筋工事に引き続き
型枠の組立が行われています。
- 5. 2016年06月14日
-

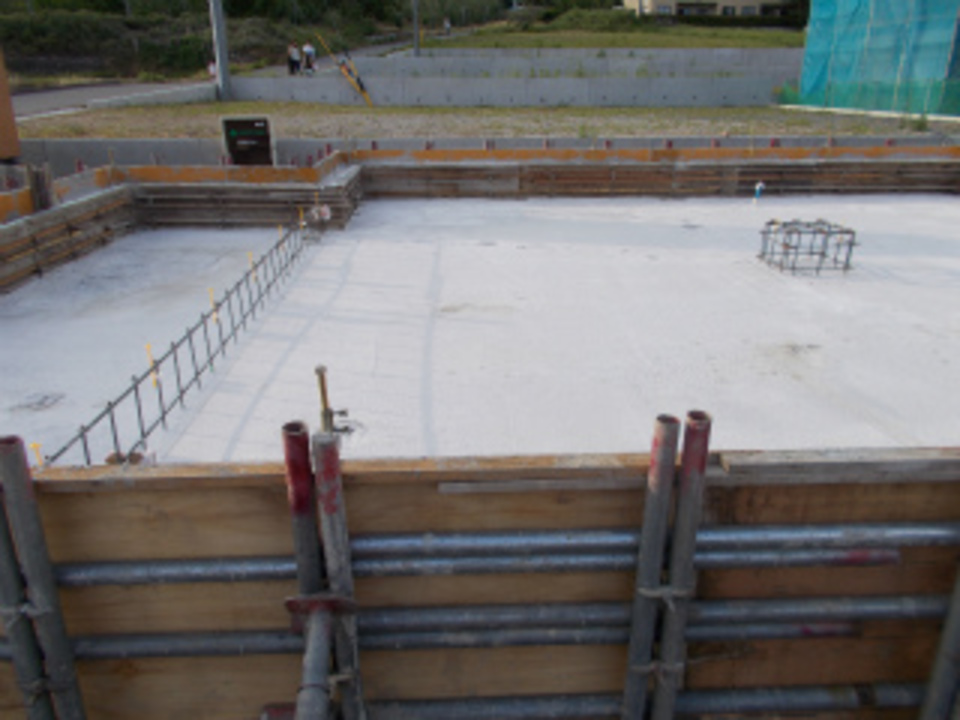

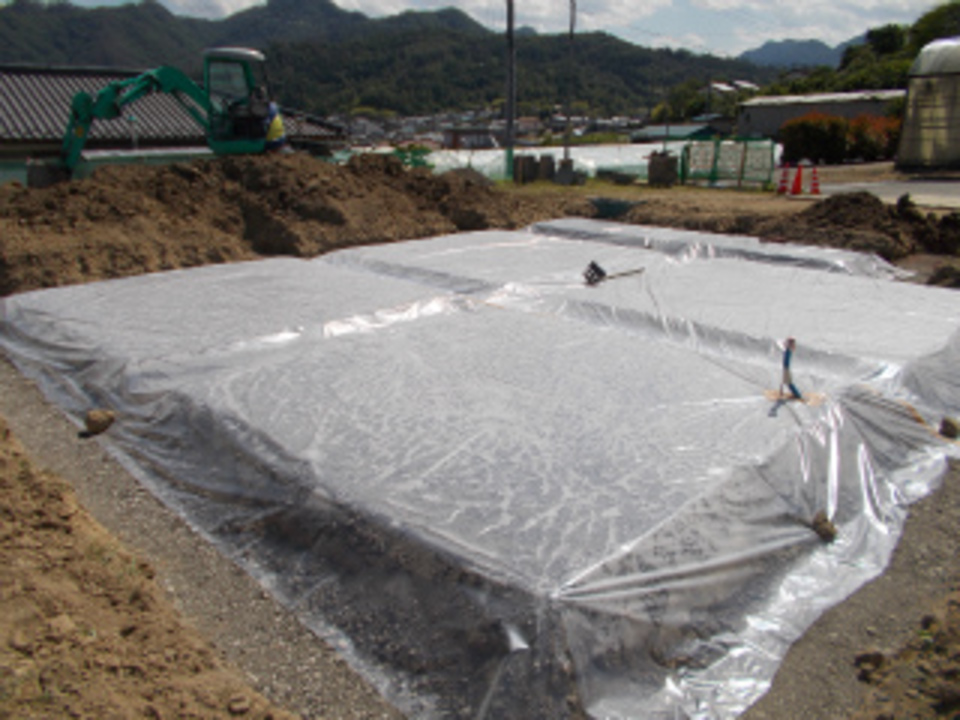

耐圧盤
基礎の耐圧盤
コンクリート打設が順調に終了しました。
- 6. 2016年06月17日
-

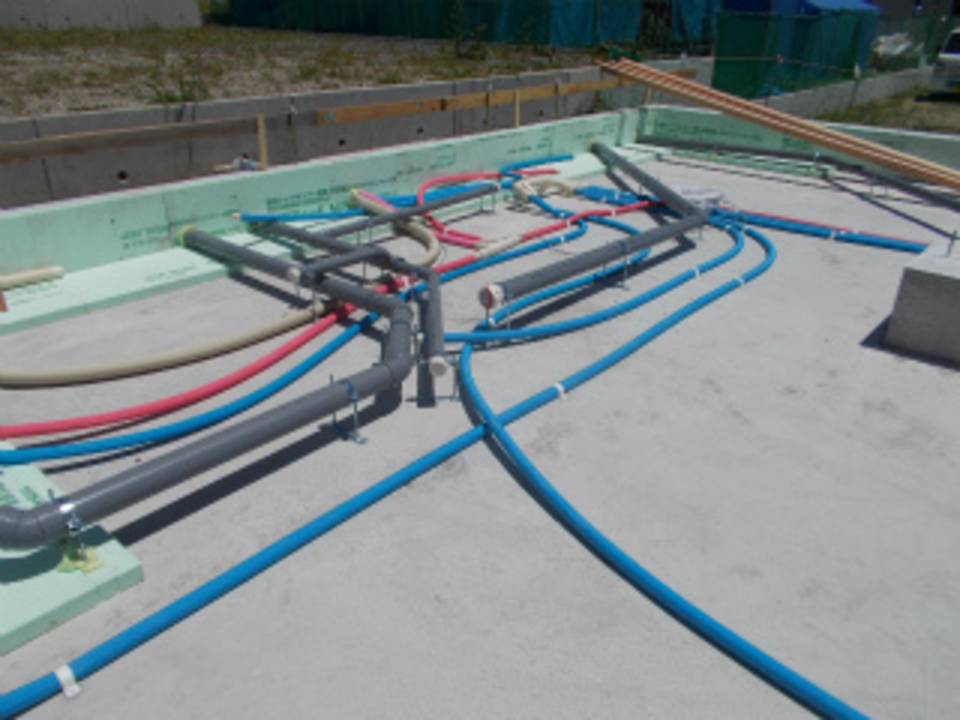

給排水設備
基礎工事と平行して
給排水設備工事の外部配管を行っています。
- 7. 2016年06月21日
-
垂木
建て方の準備を行っています。

屋根に使用する材木の垂木を加工しています。
- 8. 2016年06月23日
-
着工式
本日 I様に当社までお越しいただき、着工式を行いました。
現場に携わるパートナー業者との顔合わせをしていただきました。
パートナー全員力をあわせて工事完成までがんばります。
- 9. 2016年06月25日
-
コンクリート
ウッドデッキしたのコンクリートの打設が終了し
コンクリート工事もほぼ終了しました。
- 10. 2016年06月27日
-
設備配管
床下部分の給排水設備配管が行われています。
キッチン・トイレなど各所水廻り部分に配管されています。
- 11. 2016年07月01日
-

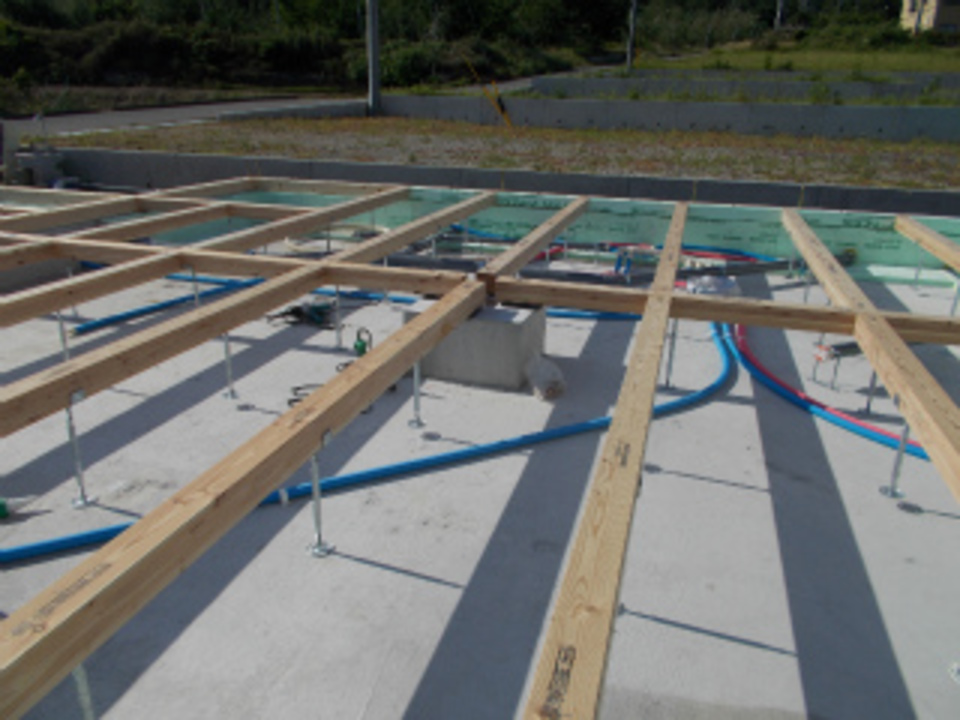

土台
建て方に向かって木曽檜の土台の取付が行われています。
- 12. 2016年07月06日
-

建て方
今日は建て方当日です。
梅雨の時期ですが、快晴で建て方日和です。
気温が上がっているので、こまめに水分補給をしながらがんばっています。
作業も順調に進んでいます。
- 13. 2016年07月08日
-

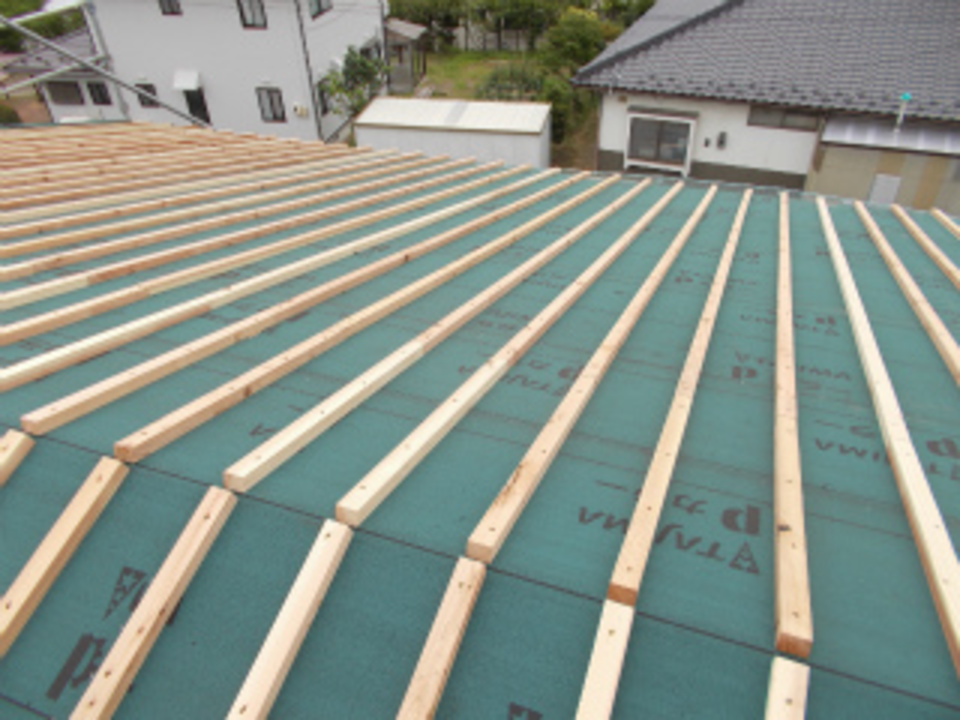

屋根
建て方が終了し、屋根の工事が進んでいます。
防水紙が張られ、通気材が取り付けられました。
- 14. 2016年07月11日
-
補強金物

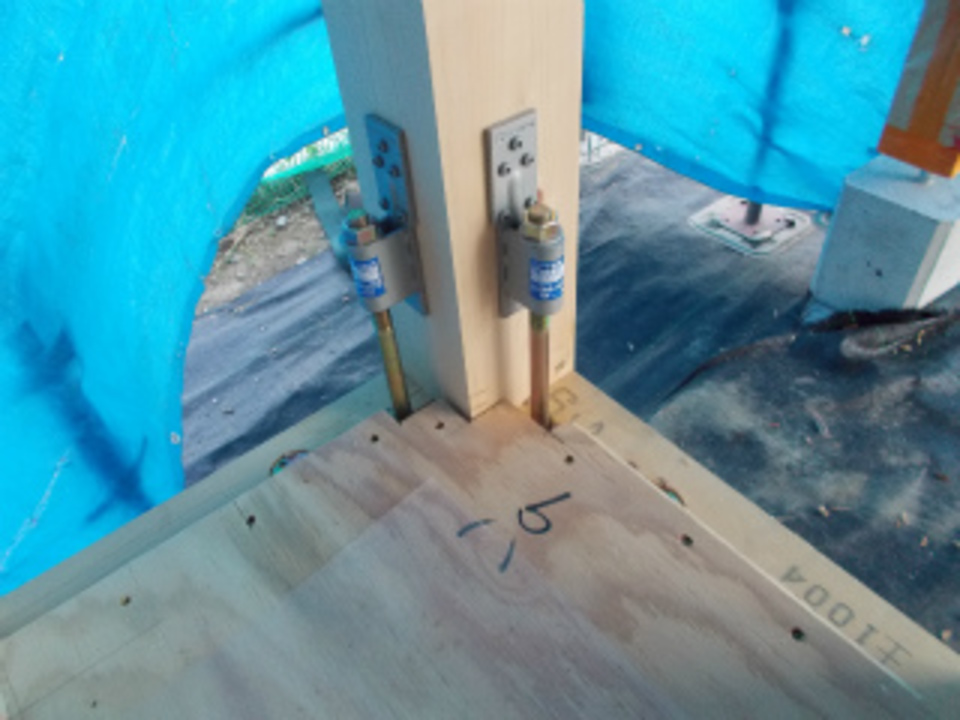

ホールダウン金物などの補強金物が取り付けられています。
ホールダウンボルトは基礎と柱を直接 固定するボルトです。
- 15. 2016年07月14日
-
屋根
屋根の板金工事が進んでいます。
ガルバリウム鋼板横葺きを行っています。

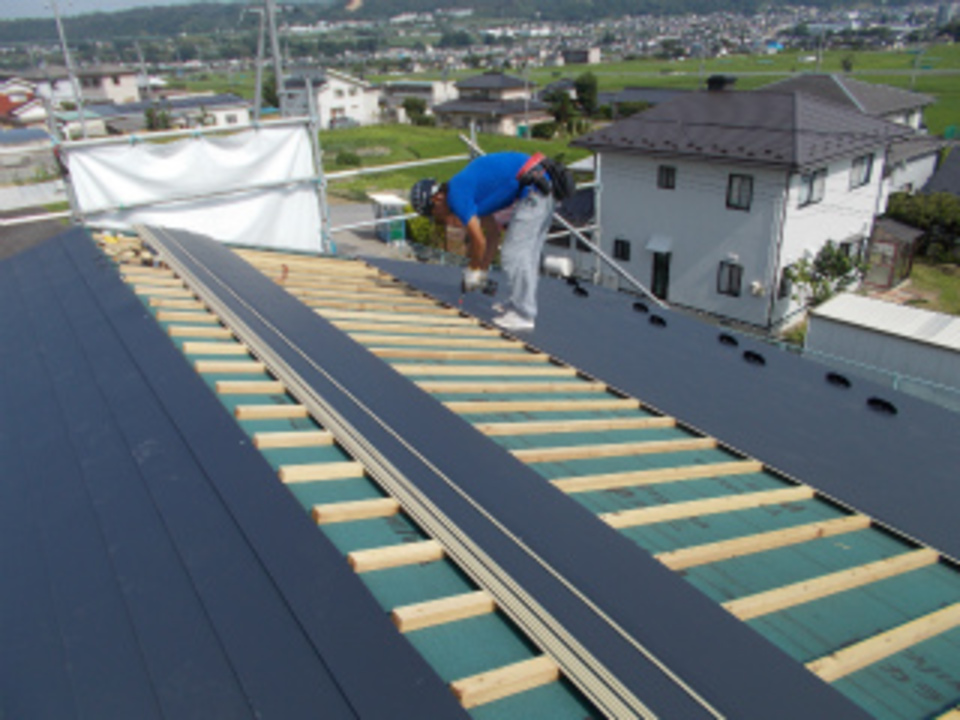

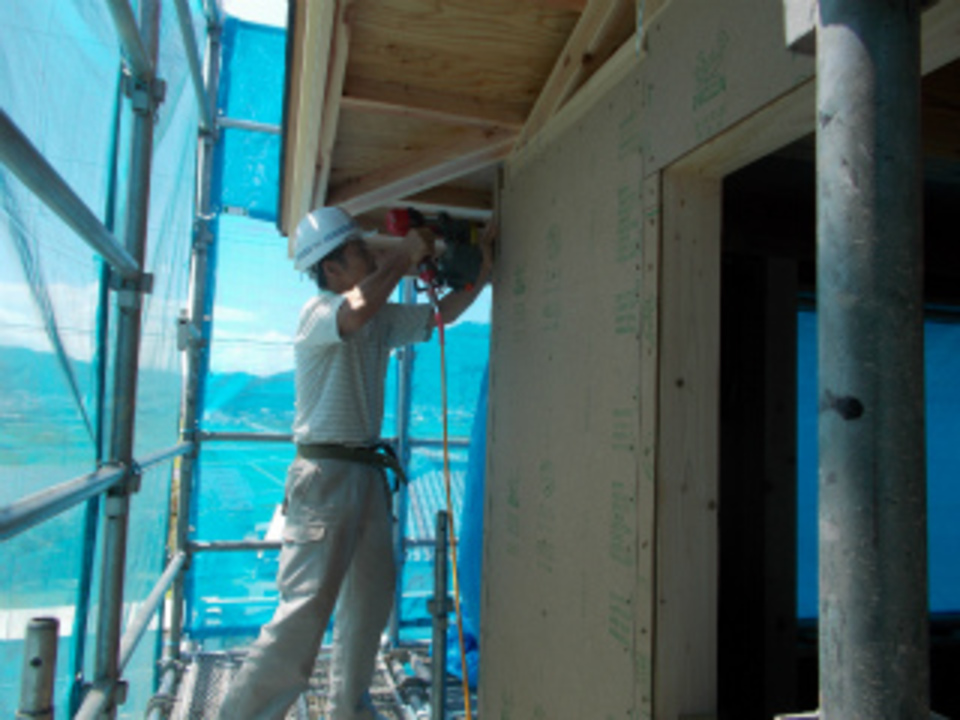

- 16. 2016年07月19日
-
外壁

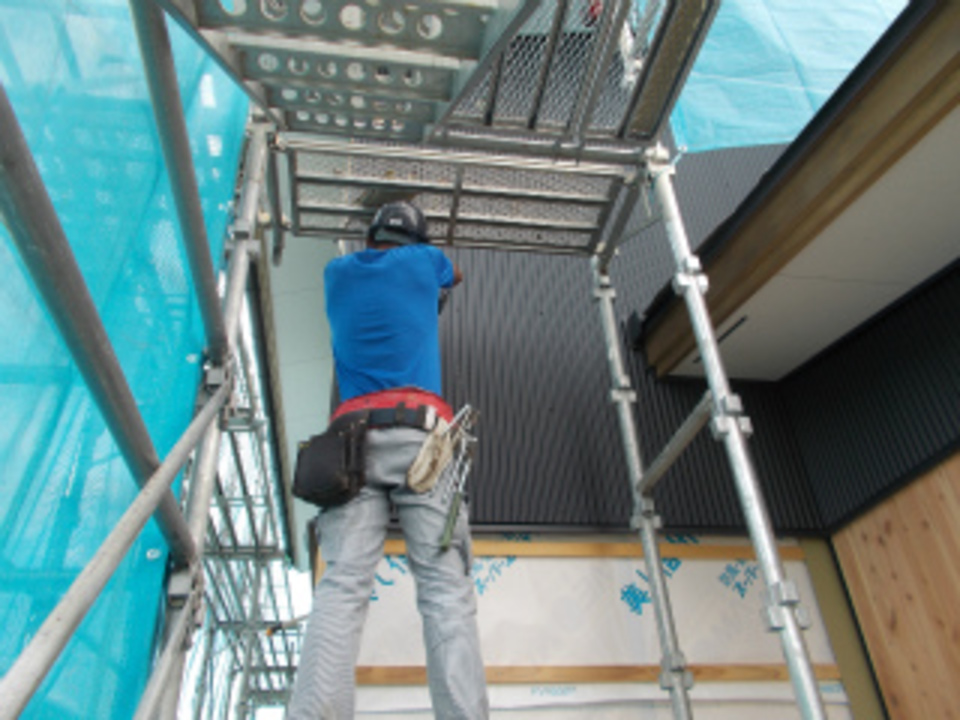

外壁の耐力面材を取り付けています。
- 17. 2016年07月21日
-
断熱材

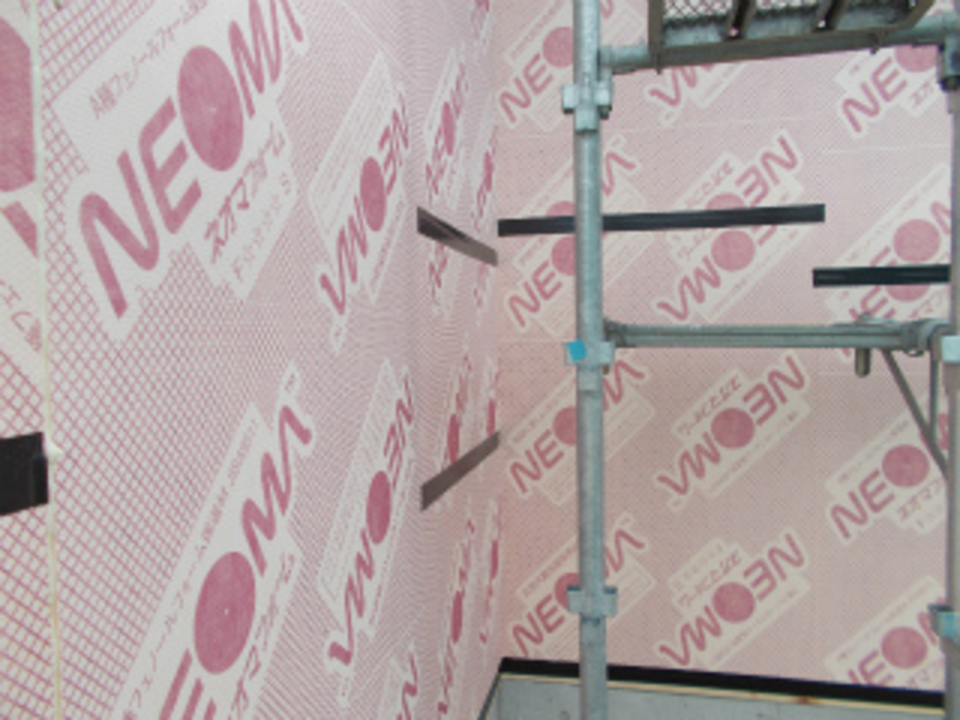

外壁部分の断熱材が取り付けられました。
これから防水紙を張って、通気胴ぶちを取り付けます。
- 18. 2016年07月25日
-

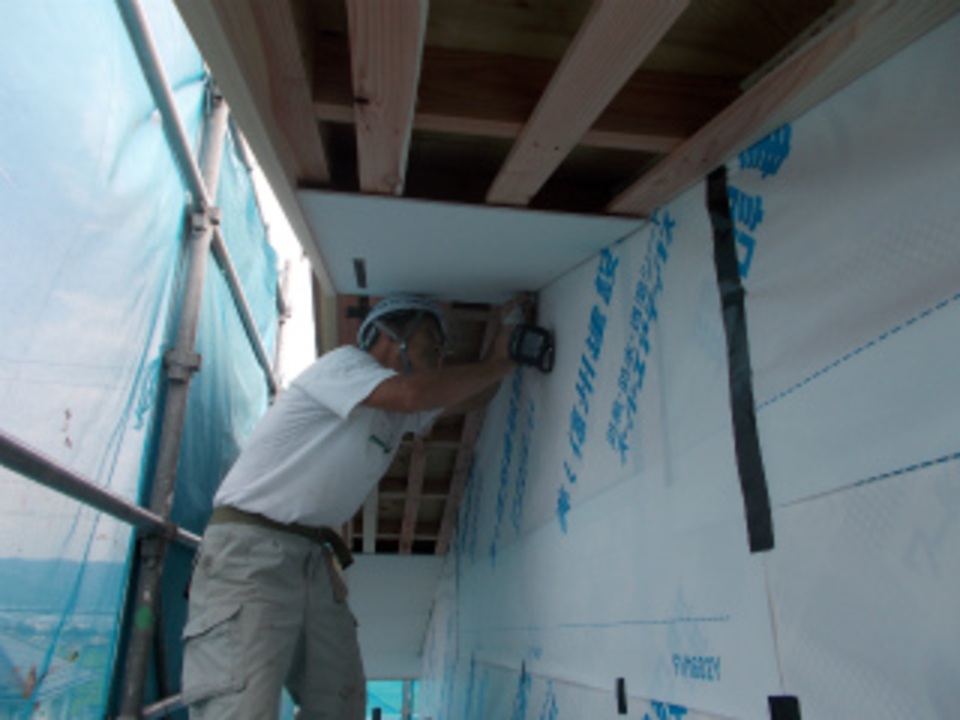

軒天
2階屋根の軒天材を張っています。
- 19. 2016年07月29日
-

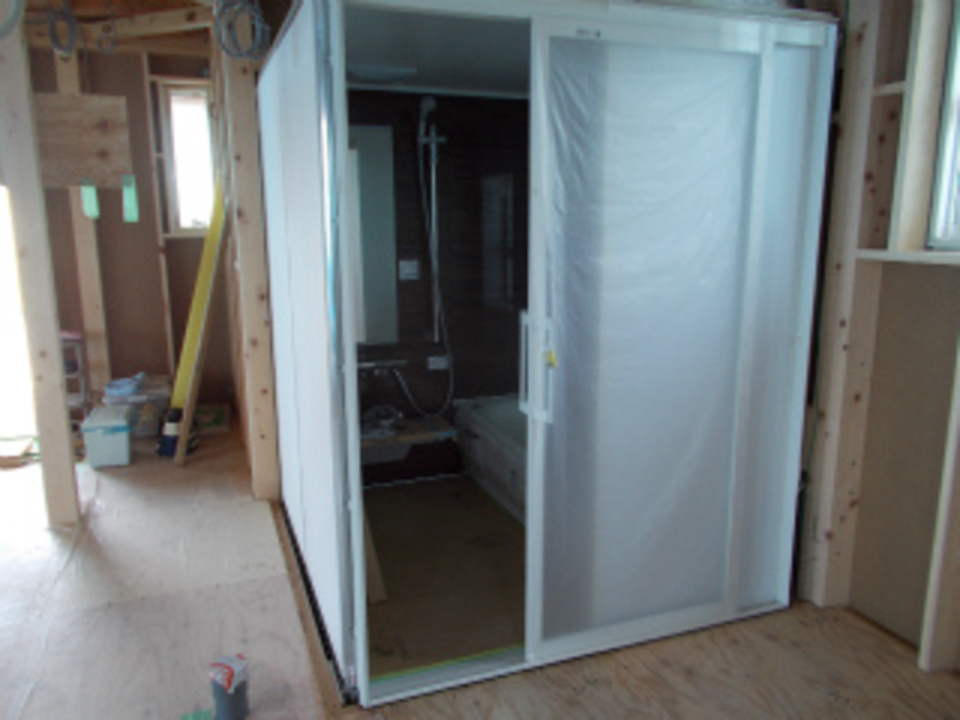

ユニットバス
ユニットバスが組み立てられました。
壁や床の部材を現場で組み立てました。
- 20. 2016年08月03日
-
外部

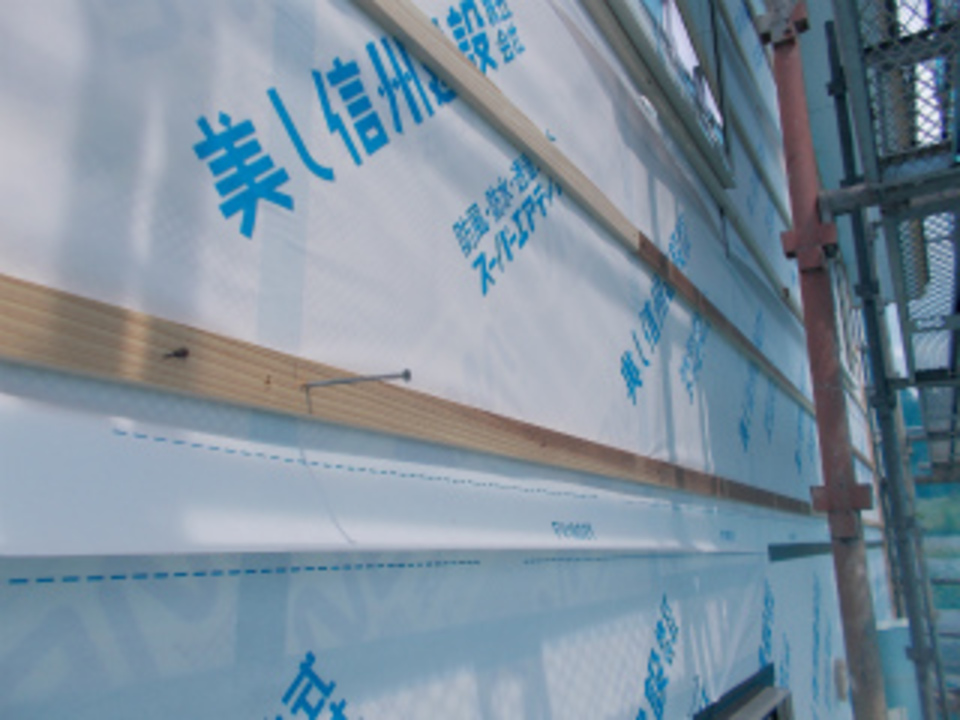

外壁の防水紙が張れて、通気胴ぶちが取り付けられています。
- 21. 2016年08月08日
-
吹き抜け

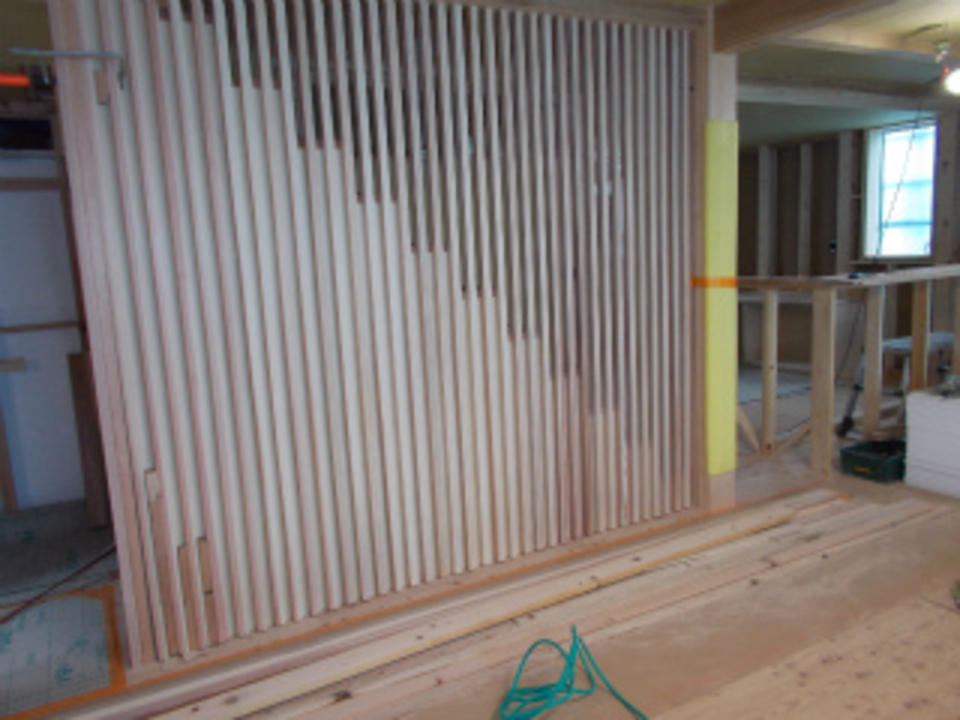

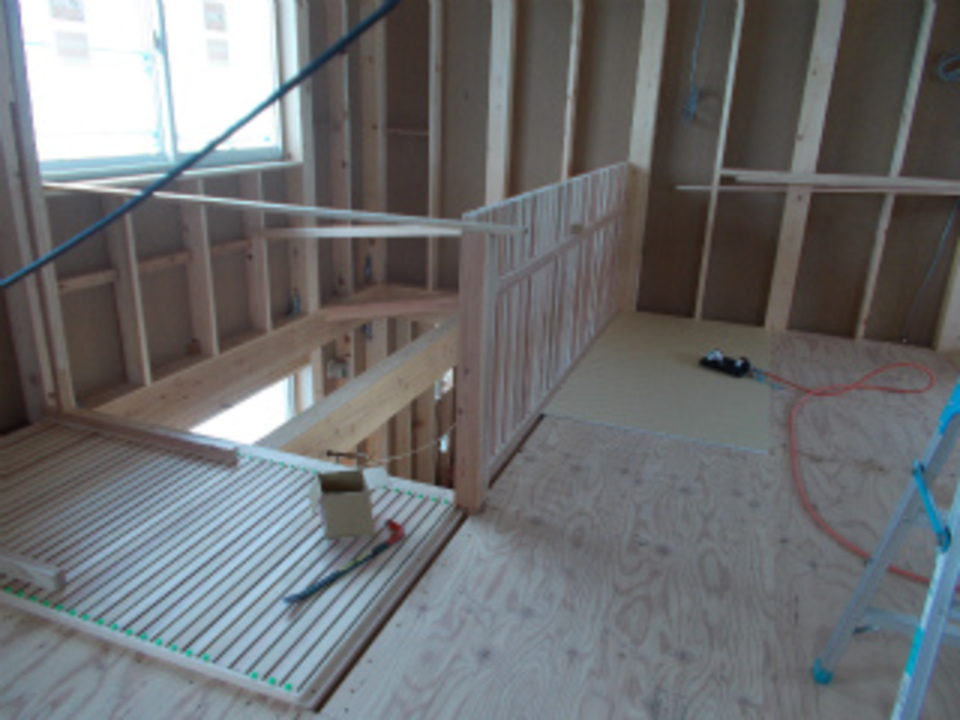

吹き抜け2階部分の造作が進んでいます。
キャットウォーク床の格子とデスクカウンター前の格子が取り付けられています。

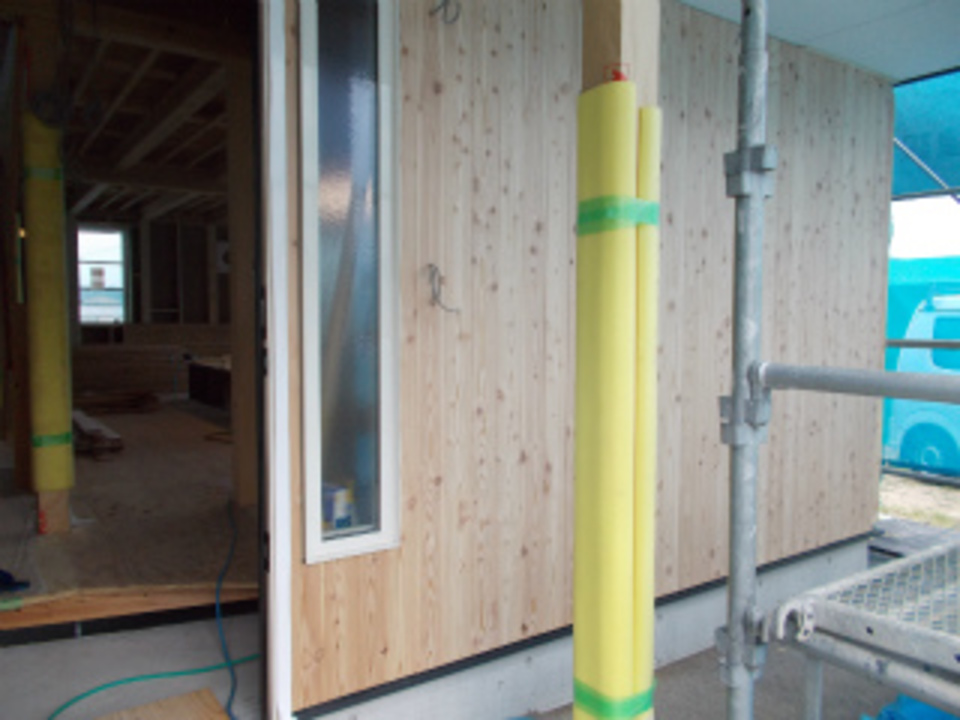

- 22. 2016年08月10日
-
羽目板
エントランスデッキ周りの壁
羽目板が張れて来ました。

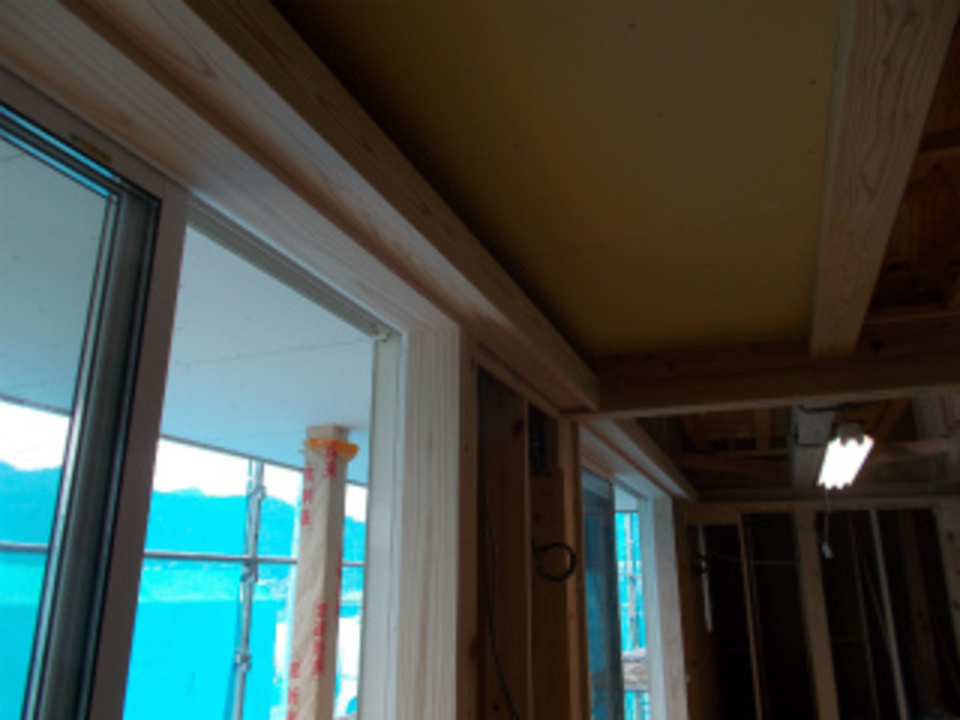

- 23. 2016年08月17日
-

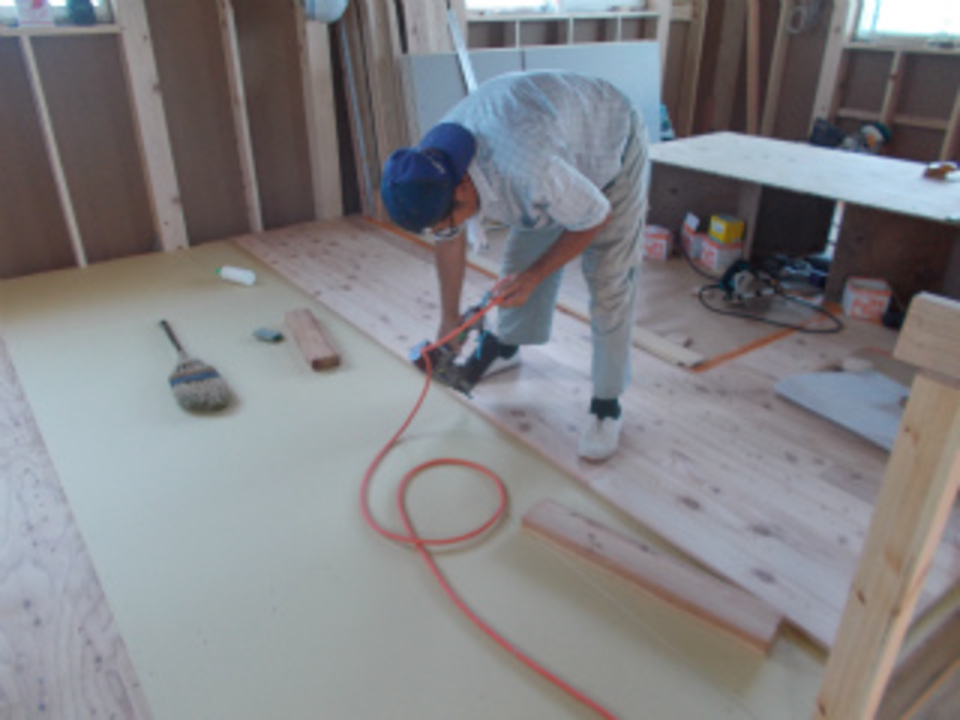

床 フローリング

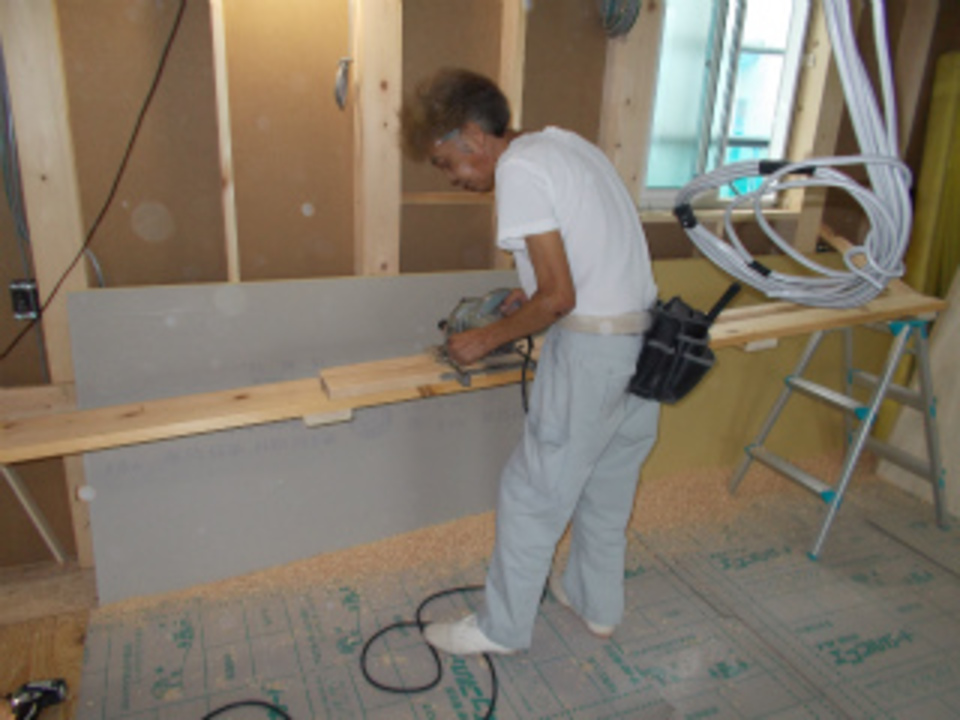

床のフローリング(信州産唐松)張りが行われています。
- 24. 2016年08月22日
-
造作
内部の木枠取り付けなど
造作が行われています。
- 25. 2016年08月25日
-
外壁
外壁工事が進んでいます。
ガルバリウム鋼板を張っています。

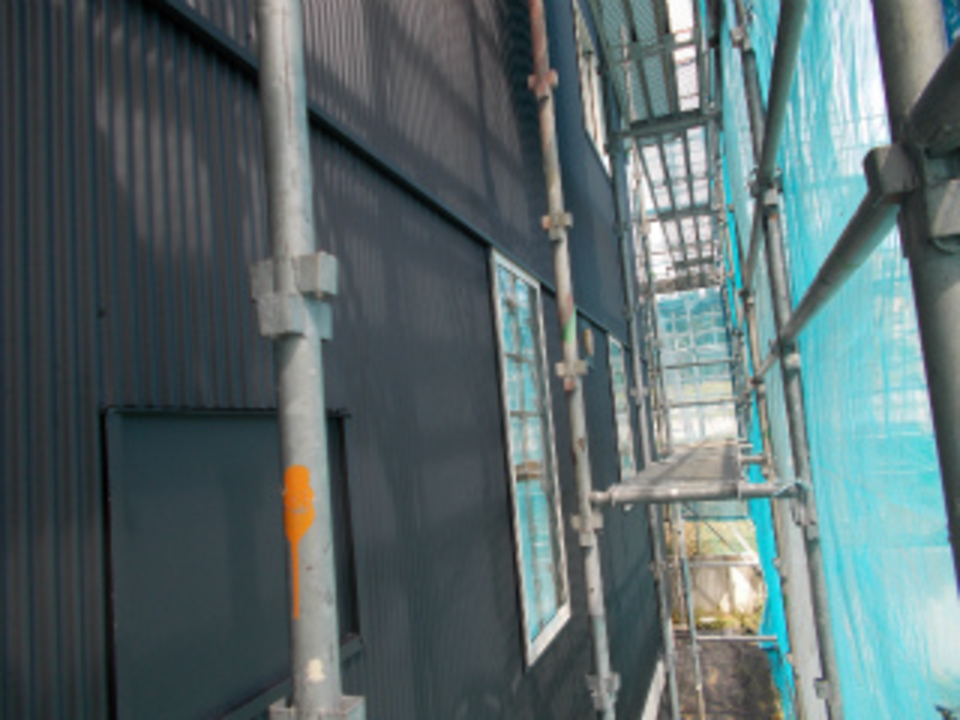

- 26. 2016年08月29日
-
外壁ガルバリウム
外壁のガルバリウム鋼板張りがほぼ終了しました。
- 27. 2016年08月31日
-

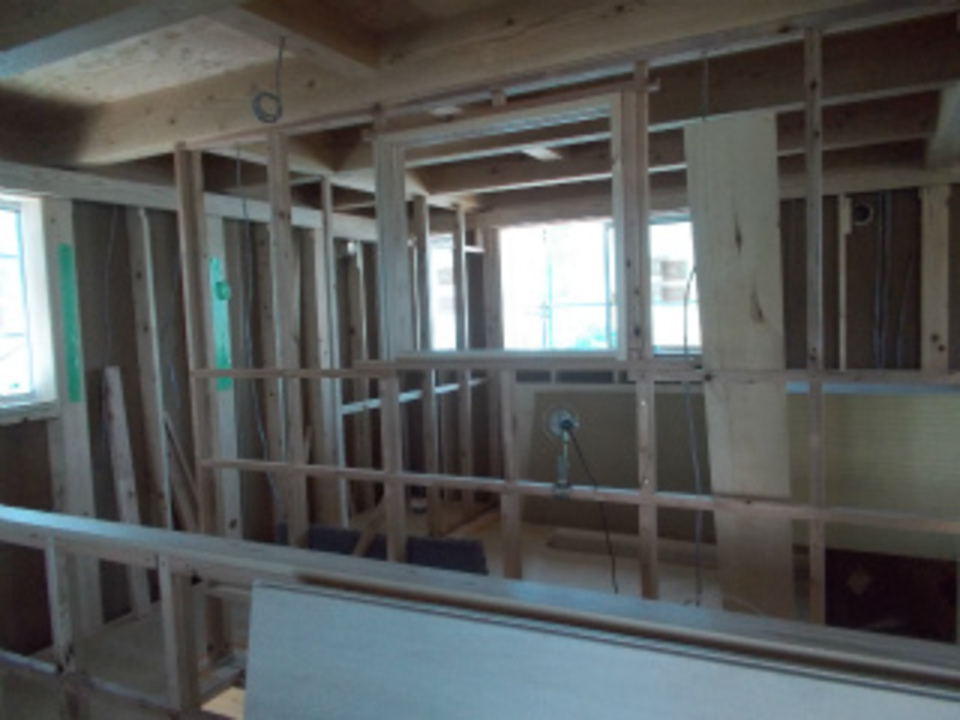

壁下地

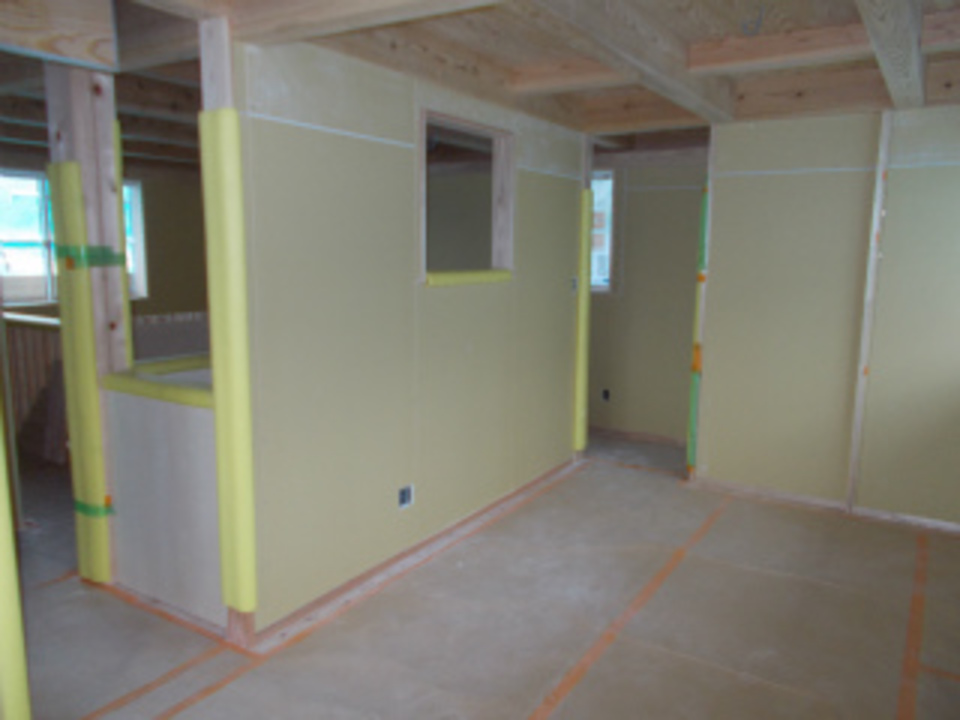

2階の間仕切り下地組が出来てきました。
- 28. 2016年09月02日
-

天井
宮入棟梁 キッチン部分の天井を張っています。
- 29. 2016年09月07日
-

窓
2階子供室と階段の間にある窓が出来ました。
- 30. 2016年09月12日
-
本棚

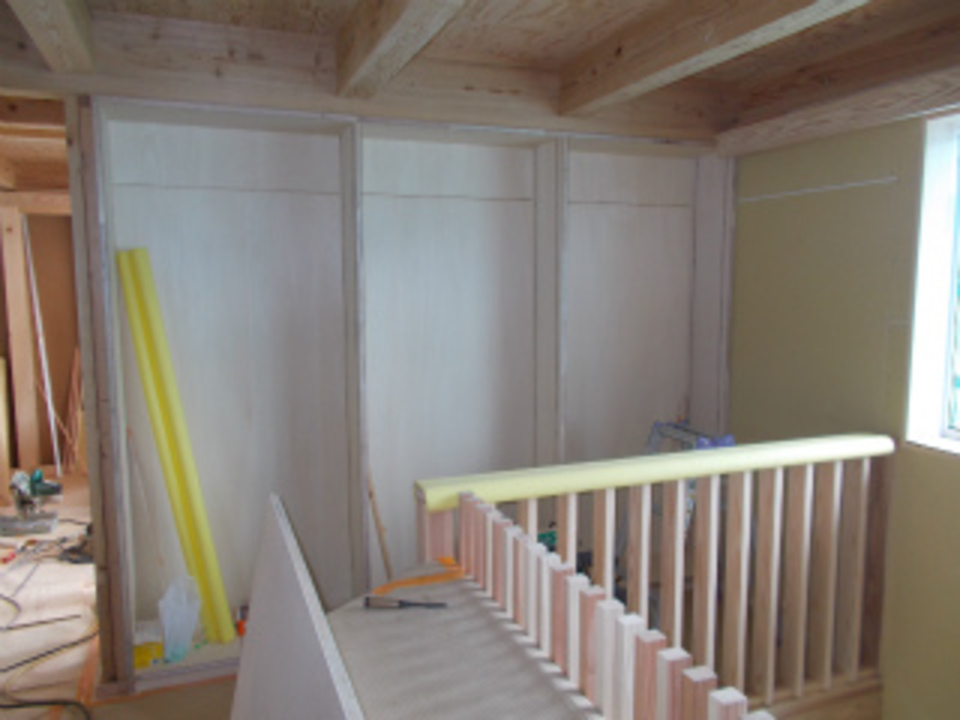

2階ホールの収納棚・吹き抜け部分の手すりなどが取り付けられました。
- 31. 2016年09月15日
-
棚
二階ホール収納の棚板を作っています。
- 32. 2016年09月20日
-

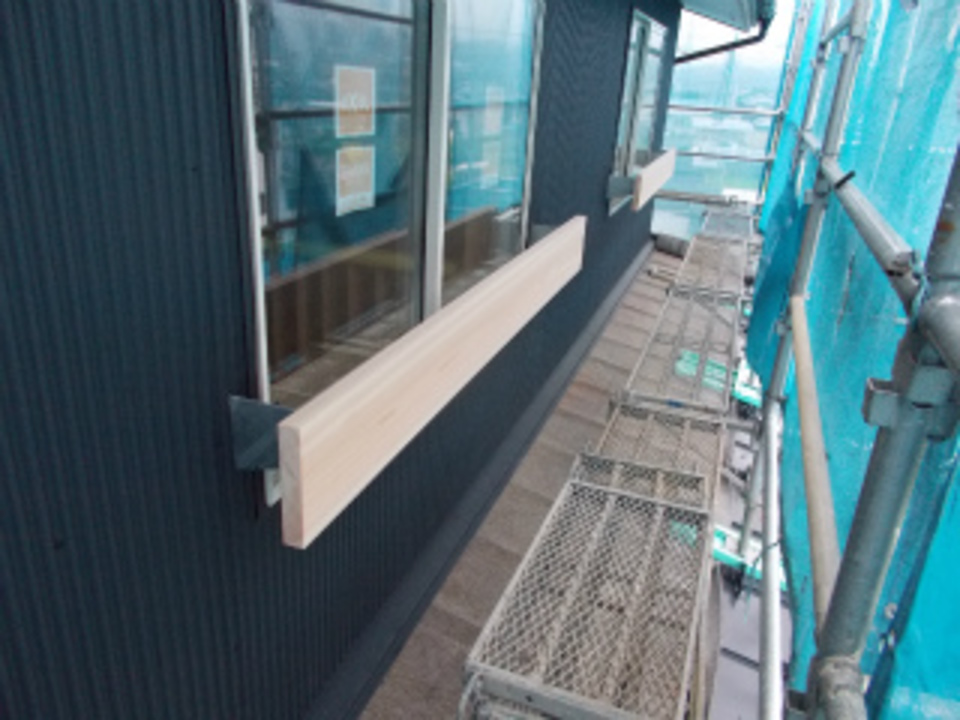

手すり
2階窓の木製手すり(木曽檜)が取り付けられました。
- 33. 2016年09月23日
-
子供部屋
2階子供室の壁ボードが張れました。
2階の造作工事もほぼ終了に近づいてきました。
- 34. 2016年09月27日
-
1階造作
2階の大工工事がほぼ終了し
1階の工事も進んでいます。
- 35. 2016年10月03日
-

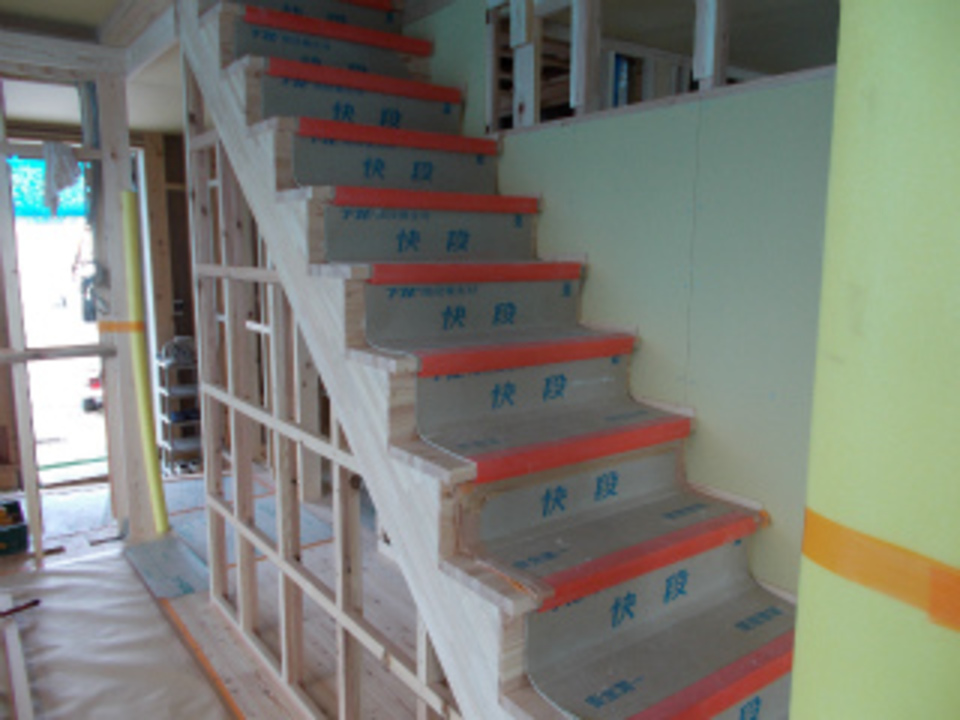

階段
階段の組立が終了しました。
- 36. 2016年10月06日
-

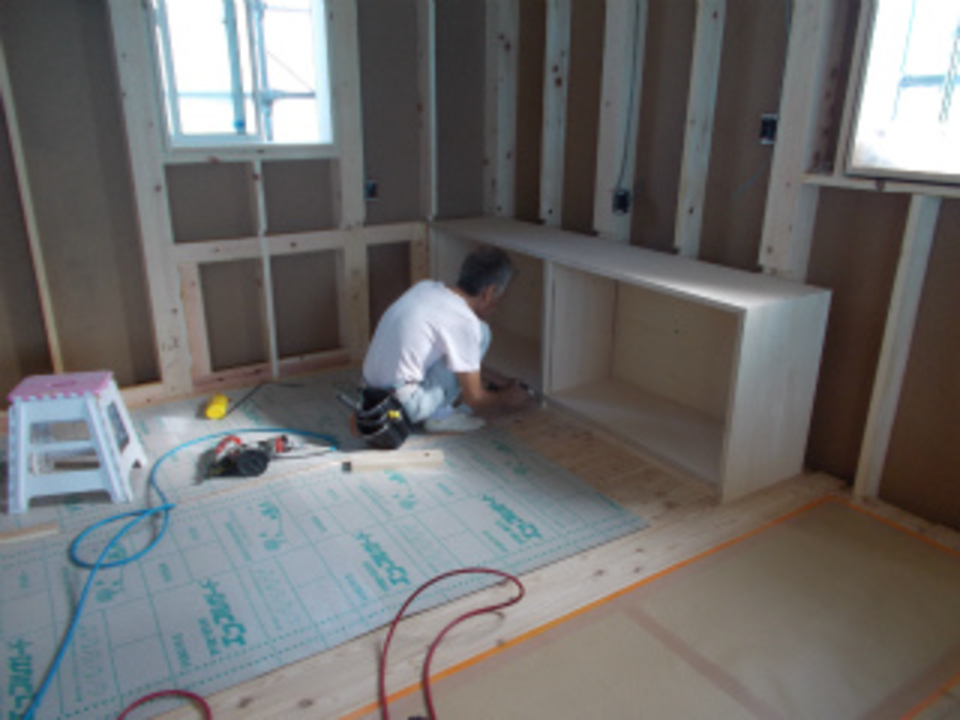

キッチン収納
キッチンの収納部分 造作家具を製作しています。
- 37. 2016年10月11日
-
格子
リビングと階段の間に格子が取り付けられました。
- 38. 2016年10月14日
-

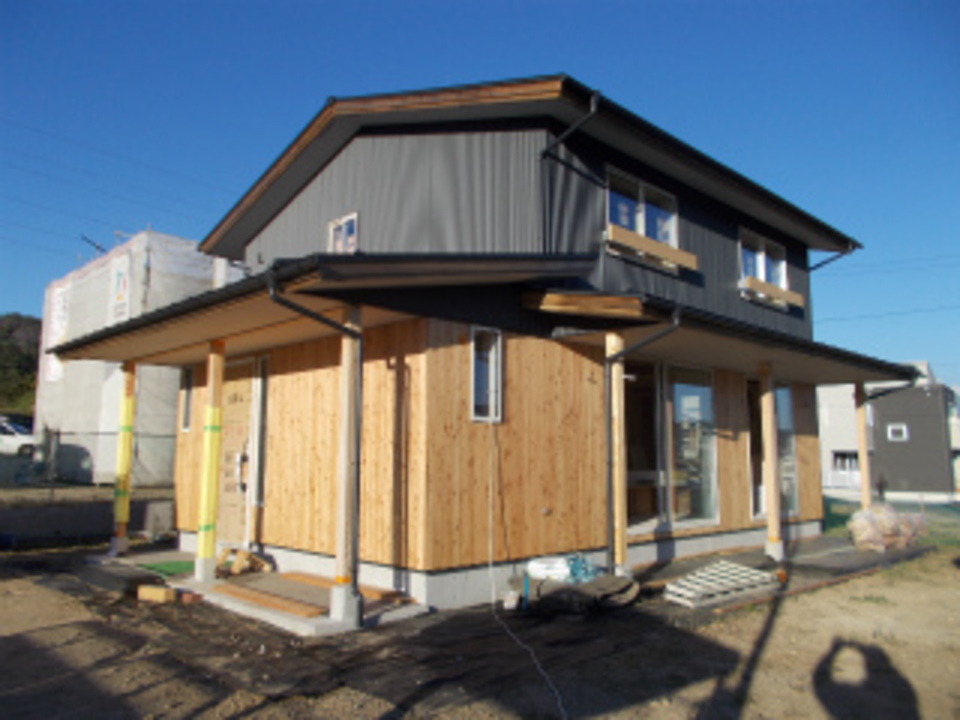

外部
仮設足場が取り外されました。
建物の全景現れました。
外壁の板とガルバリウム鋼板のバランスが綺麗です。
- 39. 2016年10月17日
-

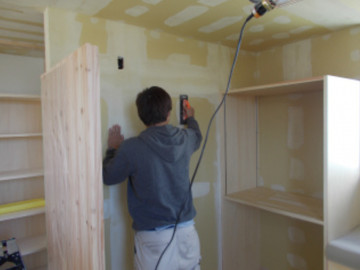

造作
内部の大工造作工事が終盤に入ってきました。
キッチン 冷蔵庫横の壁に羽目板を張っています。
- 40. 2016年10月19日
-

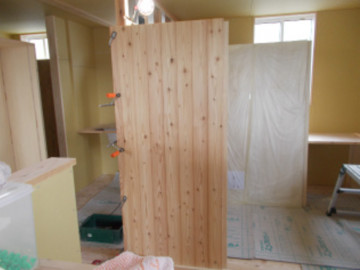

木工事検査

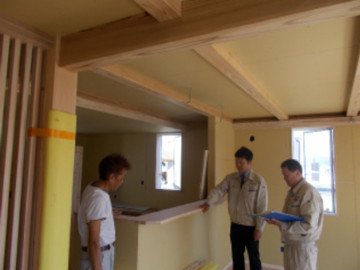

大工工事が終了しました。
今日は、社長の木工事完成検査が行われました。
各所 しっかりと綺麗におさまっています。
- 41. 2016年10月24日
-

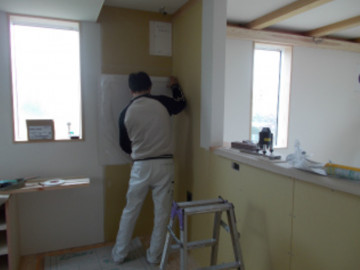

内部仕上げ
大工造作が終了し
内部の仕上げ工事が始まっています。
壁天井のクロス張りの下地処理を行っています。
- 42. 2016年10月26日
-
キッチン
システムキッチンの組立が始まりました。
壁にキッチンパネルを取り付けています。
- 43. 2016年10月28日
-
タイル

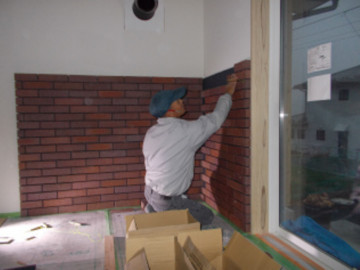

薪ストーブが設置される場所の
壁(遮熱壁)にタイルを張っています。
- 44. 2016年11月04日
-

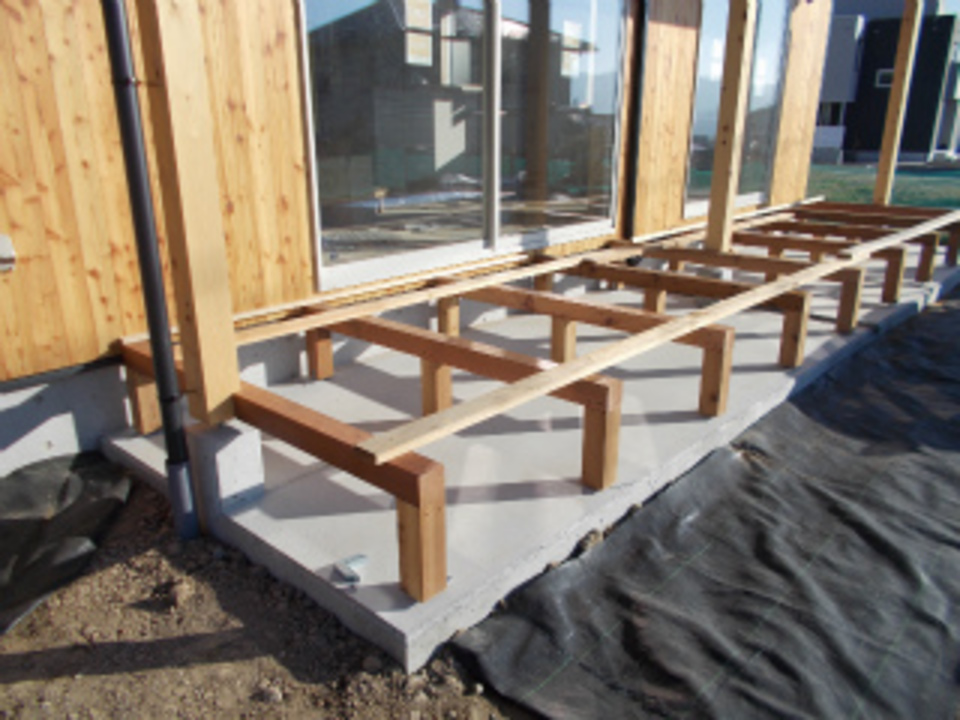

デッキ
南側のウッドデッキの組立が始まりました。
- 45. 2016年11月08日
-
薪ストーブ
薪ストーブが設置されました。
薪をくべると暖かそうです。
- 46. 2016年11月11日
-
完成検査
工事がすべて終了し、社内完成検査が行われました。
各所 きれいに仕上がっています。
- 47. 2016年11月15日
-
お世話になりました
工事がすべて終了し、今日は御引渡しです。
ご両親も参加して頂き引渡し式が行われました。
このあと各設備機器の説明と薪ストーブの火入れが行われました。
工事中は大変お世話になりました。
これからもよろしくお願いします。
- 48. 2016年11月15日
-
お引渡式
お引渡式を行いました。「思い描いていた住まいを造っていただきました」とI様。長い間大変お世話になりました。I様のお住まいが、これからどのようにI様色に染まっていくか楽しみです!今後とも長いお付き合いをお願い致します。ありがとうございました。(亜紀子)
