コージェネレーションでエコな暮らしを楽しむ和風の家
千曲市 新築 M様
目的別にみる|新築
物件データ
住所 | 千曲市鋳物師屋 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材 土台 | 木曽檜 |
県産材 柱 | 木曽檜 |
県産材 梁 | 遠山杉 |
延べ床面積 | 180.11㎡(54.37坪) |
監督 | 小出 浩之 |
設計コンセエプト | 住み慣れた家を解体し、お建替えの計画です。 現在の生活スタイルを大きく変えることがないよう、従前の暮らし方を再度見直すことから始め、使いやすく、くつろげる空間を提案しました。 都市ガスを使ったコージェネレーションシステム(エコウィル)の採用と同時に太陽光発電も備え、エネルギーの利用効率を高めたエコな暮らしを目指しています。 設計担当 平林 孝 、 |
建築中レポート
- 1. 2012年11月07日
-
地祭り
秋晴れの中で地祭りを行いました。来週より本格的に基礎工事が始まります。
M様これから宜しくお願い致します。
- 2. 2012年11月14日
-

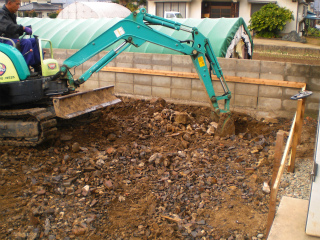

基礎工事
伸光基礎さんにより、基礎工事が始まっています。外周部の床堀りと耐圧盤となる盤のスキ取りが進められていきます。
- 3. 2012年11月21日
-
型枠建込み
外周部の型枠の建込みが始まりました、型枠が起きると建物の形が少し解かる様になりました。
- 4. 2012年11月24日
-
鉄筋工事
鉄筋の組立てが始まりました、こんなにも!と言う位細かく配筋されていきます。
- 5. 2012年11月28日
-

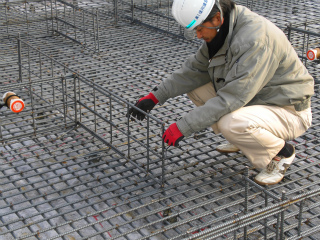

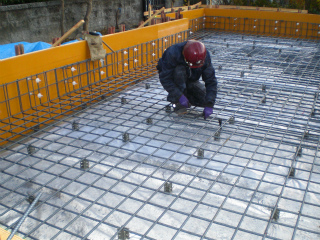

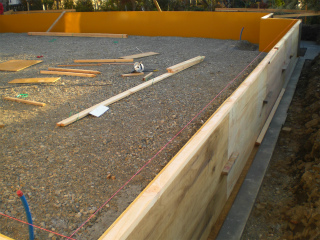

配筋検査
鉄筋の組立てが完了し、本日配筋検査を行いました。図面通り出来ているか細かくチェックをしました合格!です。
立上がり部分の断熱材を入れ、返し枠工事と進んでいきます。
30日にはコンクリ-トの打設予定です。
- 6. 2012年11月30日
-
コンクリ-ト打設
耐圧盤と外周部の立上がりのコンクリ-トの打設を行いました。しっかりとバイブをかけながらの打込みです。
- 7. 2012年12月03日
-
着工式
M様ご夫妻をお招きして着工式を行いました。パ-トナ-全員工事に対する意気込みを述べ、完成に向けて良い建物を造っていきます。宜しくお願い致します。
- 8. 2012年12月06日
-

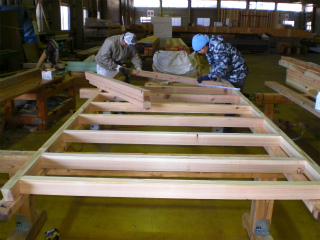

建方前の段取り
霜鳥建築さんにより建方前の準備が始まりました。屋根に使用するパネルの製作です。
- 9. 2012年12月11日
-

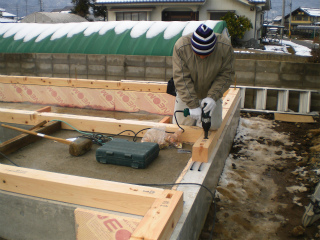

土台敷き
本日土台敷きを行いました。木曽檜を使用した土台が墨に合わせて確実に固定されていきます、現場に居ると木曽檜の良い香りがしていました。
- 10. 2012年12月12日
-

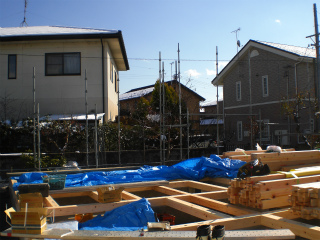

先行足場
恵仮設さんによる、先行足場の組立てが始まりました。安心して作業が出来る様に気をつかいながらの組立てです。
明日はいよいよ建方になります。
- 11. 2012年12月13日
-

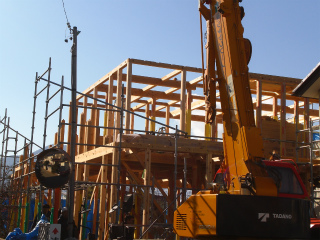

建方
師走とは思えない様な天気に恵まれた中で建方を行いました。
日が短くなってきている為、夕方無事上棟式を行いました。
明日から引続き屋根をまとめていきます。
- 12. 2012年12月19日
-

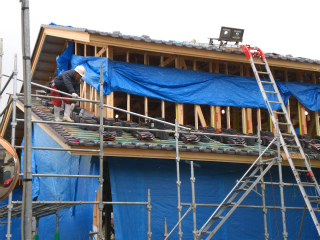

瓦工事
瓦の荷上げを行い、瓦葺きが始まりました。
- 13. 2012年12月25日
-

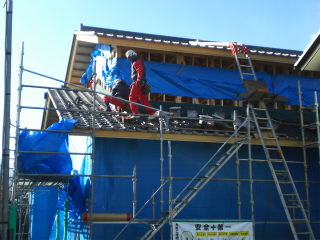

瓦工事完成間際
大屋根の棟取りが完成し、下屋部分ののし積みです。本日で屋根工事が完了です。
- 14. 2013年01月10日
-
サッシ取付け
年が明け本格的に木工事が始まりました。面ごとに窓台を入れサッシを取付けていきます。平行して外部の断熱材(ネオマフォ-ム)も張っていきます。
- 15. 2013年01月12日
-
棟札
2階の小屋裏の棟木に、M様に書いて頂いた棟札が取付けられました。天井が張りあがると見えなくなってしまいますが、良い記念となるはずです!
- 16. 2013年01月17日
-

断熱材施工
外壁の断熱材が段々と張れてきました、もう少しで全体の断熱材張りが完了します。

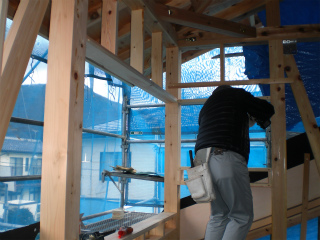

- 17. 2013年01月22日
-
和室のサッシ取付け
木曽檜の内法を入れながらサッシを取付けていきます、荻原さんが丁寧に進めています。
- 18. 2013年01月30日
-
第二回目の検査
第三者機関による第二回目の検査を行いました。筋交い・金物等細かくチェックしていきます。信州さんの建物はしっかり施工されているので心配なく検査出来ますと検査員さん、何事も無く合格です。
- 19. 2013年02月04日
-
玄関の建方

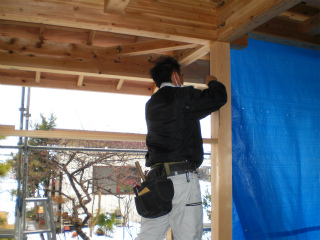

みがきの玄関ポ-チの屋根を建てました。本日は大安という事もあり霜鳥さんが加工を間に合わせてくれました。
木曽檜の6寸角の柱がとてもりっぱです、どんな屋根が出来るか高御期待下さい!
- 20. 2013年02月06日
-

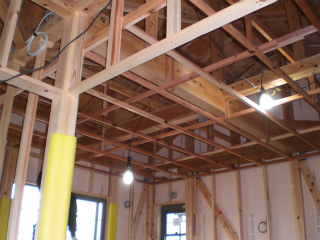

天井の下地組
2階部分では寝室の天井下地組が始まりました。

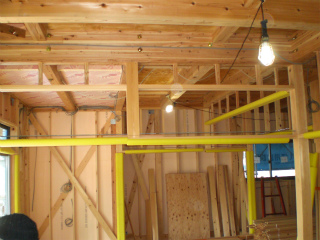

- 21. 2013年02月09日
-

和室造作
2間続きの和室の造作工事が進んでいます、木曽檜を使用した鴨居が入りました。鴨居の上端には全ネジのボルトも入って鴨居を引っ張っています。
- 22. 2013年02月16日
-

左官工事
遠藤左官さんによる外部のラス網張りです、本日で細かな部分まで完了です。
- 23. 2013年02月19日
-
階段取付け
霜鳥棟梁により階段の組立てが始まっています。取付けが完了すると、2階の方よりフロア-貼りが始まります。
- 24. 2013年02月21日
-
フロ-リング張り
2階ではフロ-リング張りが進んでいます。
- 25. 2013年02月27日
-
和室の廻縁
荻原さんによる和室の造作を進めています、天井の廻縁を丁寧に取付けて天井張りへと進んでいきます。
- 26. 2013年03月04日
-

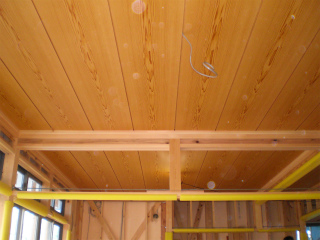

和室の天井
2間続きの和室の天井が張り上がりました、天井が出来和室らしさが出てきました。このまま和室を仕上げていきます。
- 27. 2013年03月07日
-
和室壁のボ-ド貼り
和室の付け鴨居が入り、壁のボ-ド貼りが始まりました。
引き続き長押の取付けに進みます、荻原さんの腕の見せ所です。
- 28. 2013年03月13日
-
天井の板貼り
和室が仕上がり、玄関ホ-ルの羽目板貼りが始まりました。
- 29. 2013年03月15日
-

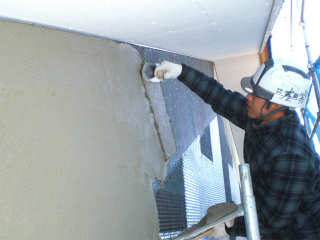

モルタル下塗り
暖かくなり気温も上がってきました。遠藤左官さんによる、外壁のモルタルの下塗りが始まりました。
- 30. 2013年03月19日
-

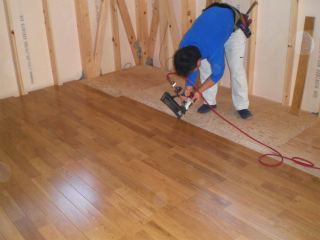

1階フロア-貼り
ナラの無垢材のフロア-貼りが進んでいます。
- 31. 2013年03月26日
-
壁のボ-ド貼り
階段室から2階にかけて壁のボ-ド貼りがほぼ終了しました。
引続き2階ホ-ルの収納家具を作りと進んでいきます。
- 32. 2013年04月01日
-

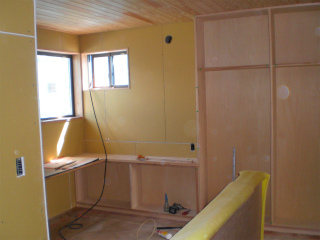

2階家具
2階フリ-スペ-ス部分の、カウンタ-と造り付け本棚が完成しました。たっぷりの本が収納出来ます。
- 33. 2013年04月05日
-
木工事終盤
壁の下地造りが完了して、壁のボ-ド貼りが進んでいます。
壁が出来上がると残っていた、造作家具の製作が始まります。
- 34. 2013年04月09日
-
木工事完了検査
木工事が終了になります、中嶋社長立会いの完了検査を行いました。
検査終了後、M様も一緒にいっぷくです!美味しいお焼きも頂きました。
- 35. 2013年04月11日
-
塗装工事
内部の塗装と平行して外部塗装の段取りも始まりました。
軒天に貼った材料のバリを落とし、パテ処理をしていきます。
- 36. 2013年04月15日
-
珪藻土塗り
遠藤左官による珪藻土塗りの仕上げ工事が進んでいます。平行して内装のクロス貼りも進めています。
- 37. 2013年04月17日
-

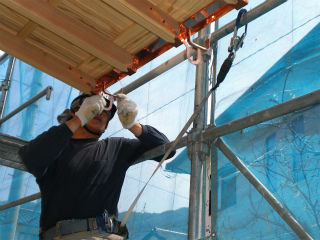

樋取付け
外部の吹付けが完了し、樋の取付けを行いました。
玄関部分はみがきの為銅板の樋を掛けました、キズをつけない様に気を使いながらの作業です。

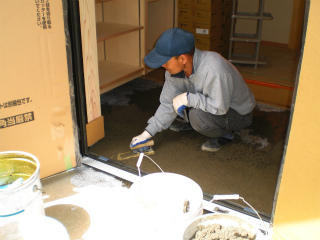

- 38. 2013年04月18日
-
タイル工事
上村タイルさんによるタイル工事が始まりました。
- 39. 2013年04月30日
-
完成検査
中嶋社長とお客様立会いで完成検査を行いました。細かな部分までチェックを受け、社長より合格を頂きました。
- 40. 2013年05月02日
-

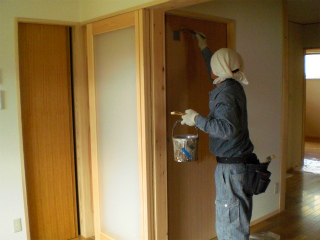

建具塗装
ナラの突板を使用した木製建具に、自然塗料の塗装を行いました。
- 41. 2013年05月08日
-
内観
タタミが入り落ち着いた感じの本格和室に仕上がりました。
- 42. 2013年05月13日
-
ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。M様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!
- 43. 2013年05月14日
-
建物外観
屋根には太陽光発電のパネルの載った、和風の建物が完成しました。
- 44. 2013年05月15日
-
お引渡式
お引渡式を行いました。「家が出来ていく様子を、楽しみに見ていましたが、本当に丁寧に造っていただいて、満足と喜びで一杯です。」とM様。長い間、大変お世話になりました。いつも美味しい差し入れをありがとうございました。これからも、長いお付合いをお願い致します。夏祭りお待ちしております!ありがとうございました。
