女五代髪結処~さらなる美しさ、快適性を追求
上田市 リノベーション 佐野美容院様
スタイル別に見る|施設建築
物件データ
住所 | 上田市中央 |
---|---|
構造 | 木造2階建 |
改修部分 | 店舗(内部・外部) |
監督 | 池田吉弘 |
コーディネーター | 中嶋亜紀子 |
建築中レポート
- 1. 2013年06月28日
-
ご期待ください!
長野県で一番の歴史がある佐野美容院様の店舗改修を行わせていただきます。上品さとバリアフリーとを兼ね備えた、さらに居心地の良いサロンに変わります。お盆前のお引渡しを目指し、社員・職方一同力を合わせてがんばりますので、よろしくお願い致します。
- 2. 2013年07月02日
-
解体作業
7月1日より、大工の小林さん達の手で店舗の解体が始まりました。何もなくなったお店を見て、小学校から帰ってきた息子さんがビックリしていたそうです。太一くん、匠くん、これからきれいになっていくから楽しみにしていてね。
- 3. 2013年07月03日
-
仮店舗開店

本日より、仮店舗での営業が始まりました。仮店舗は、佐野美容院様より歩いて30秒のすぐそばです。お越しいただく皆様にもしばらくの間ご迷惑をお掛けしますが、よろしくお願い致します。
- 4. 2013年07月04日
-

電気配線撤去
本体解体に伴い電気配線撤去を行いました。作業は慎重に集中して進めます。

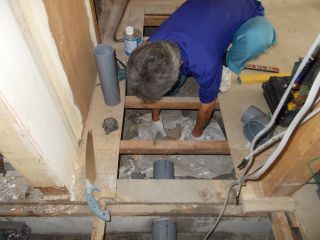

- 5. 2013年07月05日
-
設備配管
大工さんによる解体作業中に設備など床下配管も進めました。
排水などはうまく流れるよう丁寧に勾配を確認しながら作業をします。
- 6. 2013年07月08日
-
外部の解体
外部シャッターの解体です。今までボックスは外に出ていましたが、今度は内巻きに変わり外観をすっきりさせようと思います。
- 7. 2013年07月09日
-

解体
前着付け室だった部分の解体です。これで大まかな解体は完了します。これから間仕切りなどを作り、形を変えて行きます。
- 8. 2013年07月11日
-

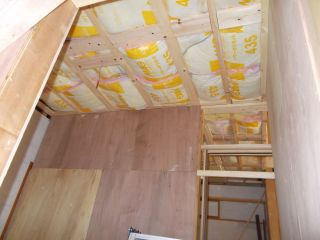

木工事
天井の断熱材を入れました。勿論高断熱仕様です。割と店舗を解体してみると断熱性能が悪い事に気が付きます。
- 9. 2013年07月13日
-
衣装収納

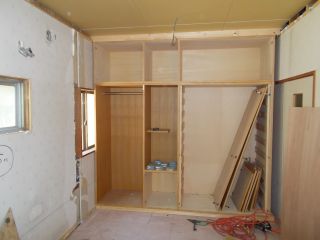

一番奥の部屋には以前から使っていた収納を綺麗に解体して再利用しています。寸法もぴったり取り付けられました。
- 10. 2013年07月16日
-

着付け室
着付け室の造作が始まりました。和服のを着付ける部屋なので入り口枠などを木曽桧で仕上げます。良質な材料を使う事できっと落ち着いた和室のなるはずです。
- 11. 2013年07月20日
-

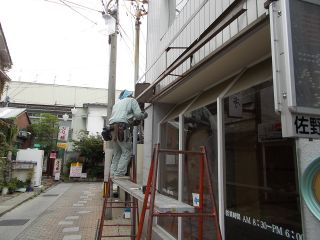

シャッター裏側の細工
シャッターの裏側の細工をしています。ここは点検が出来る様に開閉出来る壁にします。仕上がった時はここにシャッターボックがあるなんて気が付かないはずです。
- 12. 2013年07月23日
-

仮設足場

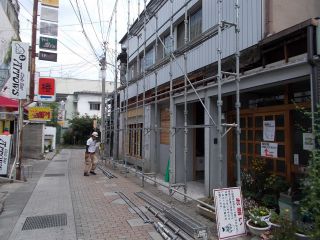

外部の解体から今週より外部の塗装など工事に入るので足場を組みました。通行人が多いので安全に配慮をし警察には道路使用許可も提出し許可書を頂きました。
- 13. 2013年07月24日
-
塗装工事

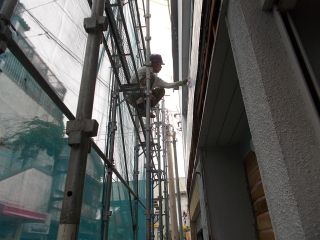

今日は雨ですが昨日足場を掛けたので塗装工事に入りました。建物と足場の間に透明なビニールしーとで屋根を作り作業を進めます。大変ですがクリハラギケンの今井さんは頑張っています。
- 14. 2013年07月26日
-

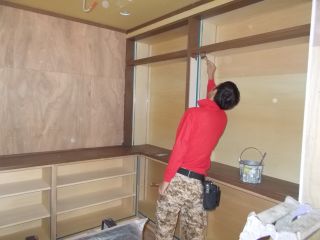

家具
各部屋に使う棚板を作りました。色々な大きさの収納があるので寸法を間違わないよう慎重に造ります。
- 15. 2013年07月27日
-
家具
洗髪台の棚を取り付けました。少しづつ形になっていきます。
- 16. 2013年07月29日
-
玄関引戸の取り付け
木工事も終盤です。玄関引戸を取り付けです。収まりが難しいので慎重に垂直水平を確認しています。
以前とはがらり雰囲気も変わります。
- 17. 2013年07月30日
-

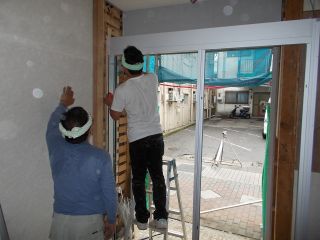

玄関引戸の取り付け
引戸の取り付けが終わり床を造っています。今回の改修では車椅子のお客様にも対応出来る様にポーチ部分からスロープにします。
- 18. 2013年07月31日
-

付け庇

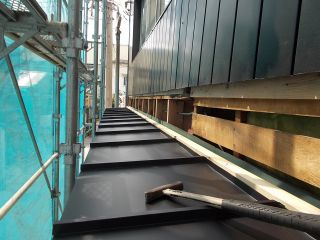

店全体に付け庇の板金を張りました。和風をイメージしてるので縦ハゼという葺き方で仕上げます。
- 19. 2013年08月01日
-

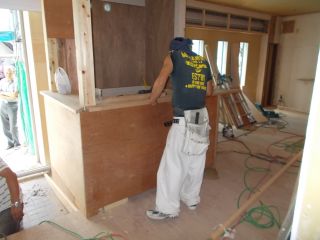

レジカウンター
レジカウンターを作っています。蒸し暑い毎日頑張っています。
- 20. 2013年08月03日
-
塗装工事
木工事も終わり塗装工事に入りました。カウンターなど枠類を濃い色に塗装するので色分け部分は特に慎重に作業します。
- 21. 2013年08月03日
-
外部足場解体
2階部分の格子取り付け付け庇など完了したので足場を解体しました。大分イメージも変わり完成が楽しみです。
- 22. 2013年08月05日
-
内装工事
塗装工事もクロスとの取合いも終わり今日から内装工事に入りました。まずは下地処理からです。
- 23. 2013年08月05日
-

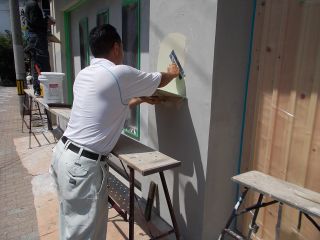

左官工事
外では左官工事が始まりました。こちらも既存部分など取合いを補修して仕上げに入ります。
- 24. 2013年08月06日
-
左官工事
補修も進み下地も今日終わる予定です。仕上げも左官工事で行います。
- 25. 2013年08月08日
-

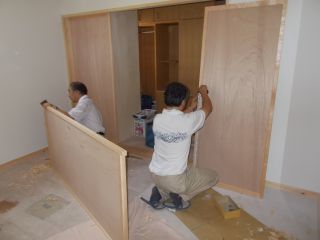

木製建具

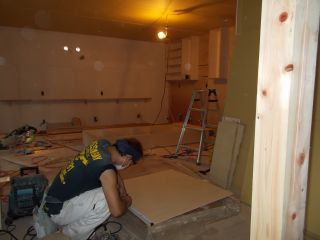

内装工事も進み木製建具の吊り込みです。着付け室は襖なのでここに和紙調の壁紙を貼るので早めに取付をします。
- 26. 2013年08月08日
-

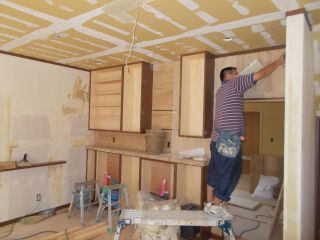

左官工事
外部も左官による仕上げに入りました。珪藻土のイメージで刷毛引き仕上げにします。ガラッと以前の建物とイメージは変わります。
- 27. 2013年08月09日
-
内装工事
壁・床なども終わり壁にデザインシートを張りました。沢山のパーツがありバランスを取るのが大変そうです。このアイディアは弊社企画の中嶋女史によるものですが、店の雰囲気がとても柔らかくなり一段と目を引くデザインかと思います。
- 28. 2013年08月10日
-
タイル工事

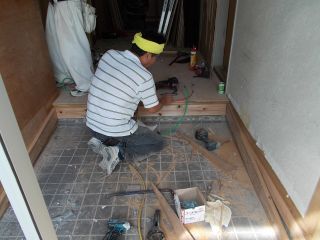

内装工事からタイル工事になりました。ガラスのモザイクタイルですがとても綺麗ですね。カウンター上にはガラスの棚も作りました。
- 29. 2013年08月11日
-
塗装工事

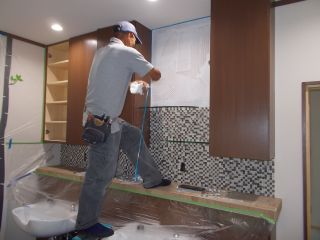

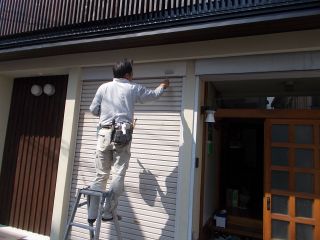

最後の仕上げシャッターの塗装です。既設のシャッターを新規のシャッターと同じ色に仕上げました。
- 30. 2013年08月12日
-

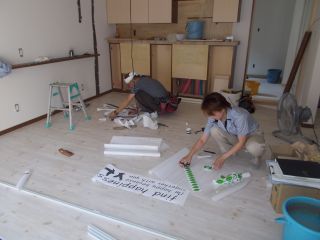

クリーニング
今日はクリーニングです。これで全ての工事が終了します。1ヶ月半と限られた後期の中職人さん達が精魂込めて作った店舗が完成です。またお客様には飲み物の他お茶菓子など沢山用意頂きまして本当にありがとう御座いました。

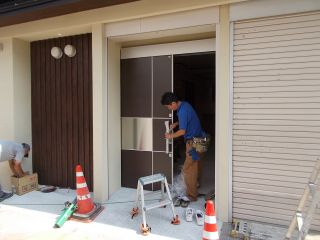

- 31. 2013年08月13日
-
完成
1ヶ月半という短い工期の中、皆で協力し立派に完成を致しました。今回のテーマだった5代つづく伝統ある美容院は、ほぼ計画通りのイメージで仕上がり大変満足しています。

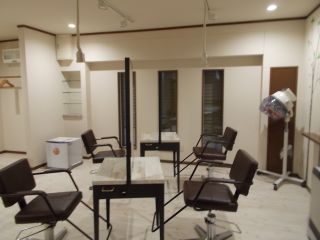

- 32. 2013年08月13日
-

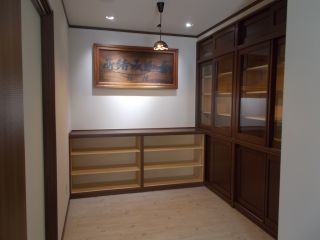

完成
待合室には古くから佐野美容院のメイン看板を玄関正面に配置しました。女髪結い所と書いてある文字が伝統を感じさせます。
- 33. 2013年08月13日
-
完成
レジカウンター正面の壁は石を張りました。格子を基調色のダークブラウンにし強調し和風にしています。
- 34. 2013年08月13日
-
完成

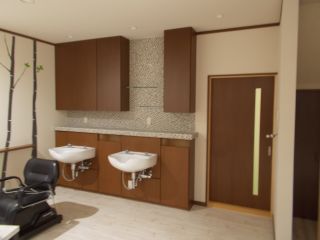

シャンプーブースはカウンターと壁面をガラスモザイクタイルをアクセントで使い。棚の間にはガラス棚を2段取り付けていてました。
- 35. 2013年08月13日
-
完成

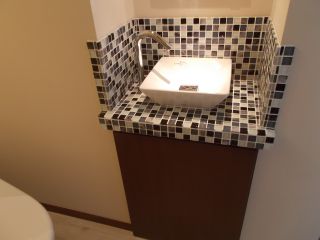

トイレ手洗いもガラスモザイクタイルでカウンター部分を造りました。なんとなくここでも昔よき時代のイメージに成りました。
- 36. 2013年08月13日
-
完成

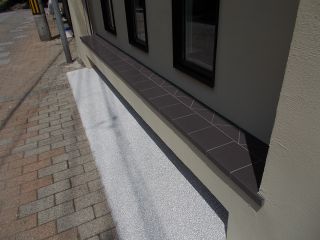

外部は床が白い石を使い洗い出しにして壁が刷毛引き仕上げ窓下シャッター部分が玄昌石を使いました。
- 37. 2013年08月13日
-

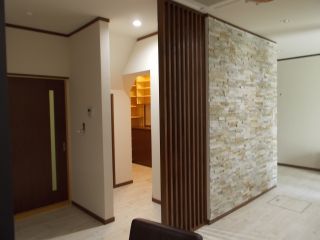

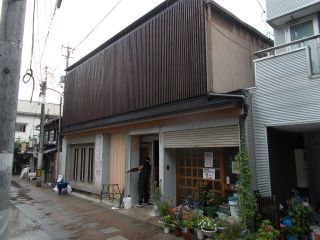

完成

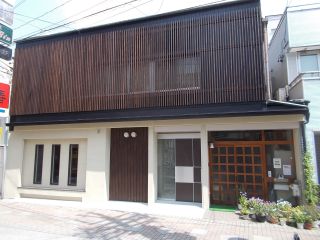

外観全景です。2階部分は桧を使った格子を取り付け1階と2階の間には庇を新たに取り付け1階中央壁も桧の板壁にしています。
この部分に新しい看板を取り付けます。これで保健所など検査の後8月23日にオープンします。現場に携わった全ての方々に感謝いたします。本当にありがとう御座いました。
