暮らしやすさを考えた平屋の家
長野市 新築 K様
目的別にみる|新築
物件データ
住所 | 長野市篠ノ井 |
---|---|
構造 | 木造平屋建て |
工法 | 外張り断熱工法 |
県産材 土台 | 木曽檜 |
県産材 柱 | 木曽檜 |
県産材 梁 | 遠山杉 |
延べ床面積 | 110.13㎡(33.24坪) |
現場監督 | 小出 浩之 |
設計コンセプト | 篠ノ井の駅にも近い建設地は、立地条件も良く、とても便利な場所です。 生活のし易さにこだわり、奥様からたくさんのアイデアをいただいた設計となっています。 設計担当 平林 孝 |
建築中レポート
- 1. 2013年09月10日
-
地祭り
秋晴れの中で、地祭り・安全祈願祭を行ないました。
K様これから工事が始まります、これから宜しくお願いいたします。
- 2. 2013年09月11日
-

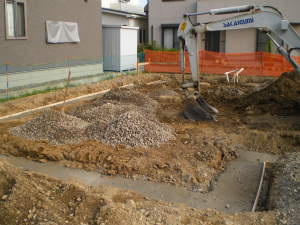

地盤改良工事

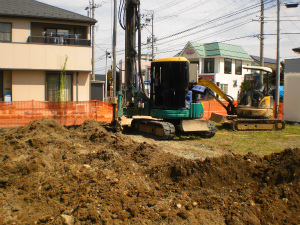

本日より地盤改良工事が始まりました。二日間かけて柱状式の改良工事を行ないます。
- 3. 2013年09月19日
-

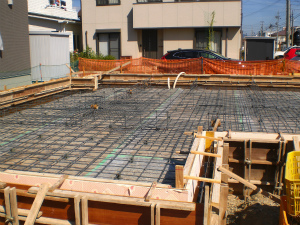

基礎工事
基礎工事が始まりました、外周部のステコンが打ち上がり耐圧盤の下地造りに進んでいます。
- 4. 2013年09月27日
-

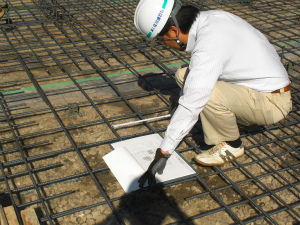

配筋検査
鉄筋の組立てが完了し、本日配筋の検査を行ないました。
この後型枠をまとめ、来週はコンクリ-トの打設に進んでいきます。
- 5. 2013年09月28日
-
基礎工事
基礎の型枠まとめが完了しました。来週はコンクリ-トの打込みになります。
- 6. 2013年09月30日
-

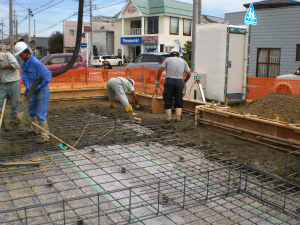

コンクリ-ト打設
外周部の立上がりと耐圧盤部分のコンクリ-ト打設を行ないました。
- 7. 2013年10月07日
-
着工式
K様ご家族を招いて着工式を行いました。
これから先の事も考え、弊社を選んでいただいた経過をお聞きし、よりいっそう工事に対する心構えがわいてきました。
パ-トナ-一丸となり頑張りますので、宜しくお願い致します。
- 8. 2013年10月09日
-

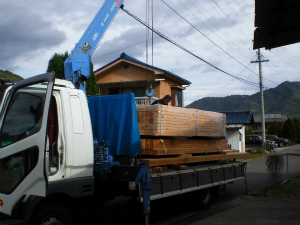

PC材搬出
プレカット加工を行う為、倉庫(宝物庫)より檜材を出しました。今週中にはプレカット加工が完了します。
- 9. 2013年10月19日
-

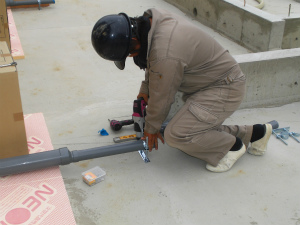

床下設備配管
千曲ガス水道の松尾さんにより、床下の設備配管を進めています。見えなくなってしまう部分ですが、気を使いながら丁寧に配管をしていきます。
- 10. 2013年10月21日
-
先行足場
建方に向けて安全に作業が出来る様に、先行足場の組立てを行ないました。
- 11. 2013年10月22日
-

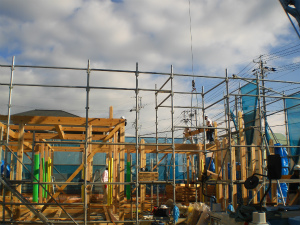

建方
天候に恵まれた中で、建方を行ないました。
夕方には上棟式を行い、天候が変わる前には野地をまとめ、ル-フィングまで張れる様に進めていきます。
- 12. 2013年10月25日
-
筋交い入れ
屋根がまとまり、内部では本筋交い入れが始まりました。
- 13. 2013年10月30日
-

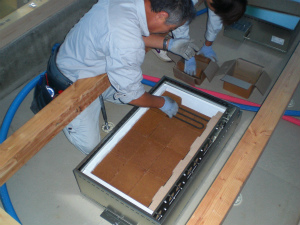

暖房工事
本日床下に蓄熱式暖房機の設置工事を行ないました。
6台の蓄熱暖房機が設置され、それぞれに24個のレンガが機械の中に入っています。
- 14. 2013年11月01日
-

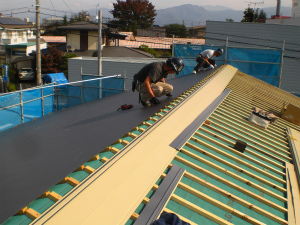

屋根材葺き
屋根のガルバリュ-ム鋼板葺きを行ないました。
本日一日の予定で大屋根と下屋部分の屋根葺きを仕上げます。
- 15. 2013年11月07日
-

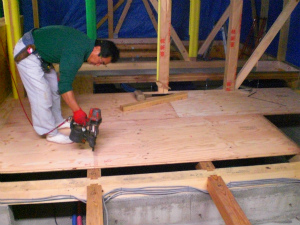

荒床張り
床下の蓄熱暖房機の電気配線が完了し、荒床になる構造用合板張りが始まりました。
- 16. 2013年11月11日
-

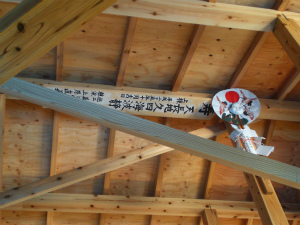

棟札
お客様に書いていただいた棟札と、上棟式に使用したヘイソク(おかめ)が天井裏に取り付けられています。天井が仕上がると見えなくなってしまいますが、記念として残っていきます。
- 17. 2013年11月12日
-

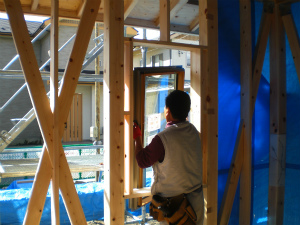

サッシ取付け
上原棟梁によりサッシの取付けが始まっています。
注意をしながら丁寧にサッシを固定していきます。
- 18. 2013年11月17日
-

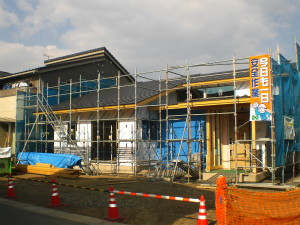

外部

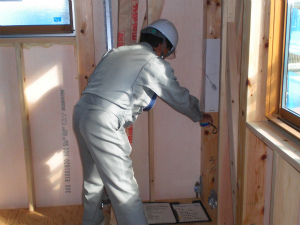

外部の断熱材と透湿防水シ-トが張れて、外回りがまとまってきました。
- 19. 2013年11月22日
-
第二回目検査
第三者機関による第二回目の検査を行ないました。
柱の寸法.筋交いの位置.金物等細かな部分までチェックを受けました、良い建物ですねと褒められ何事も無く合格です。
- 20. 2013年12月16日
-

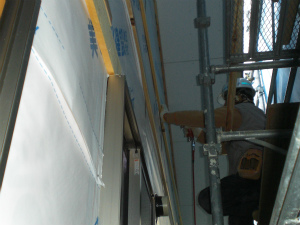

外部のまとめ
しばらく空いていた現場に上原さんが戻り、外部の通気胴縁の施工です。天気が崩れる前に外部をまとめてしまいます。
- 21. 2013年12月20日
-

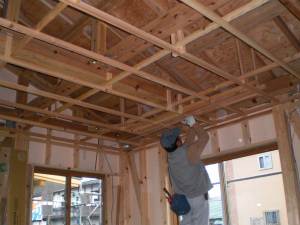

天井下地
外部がまとまり天井の下地造りが始まりました。
- 22. 2013年12月24日
-

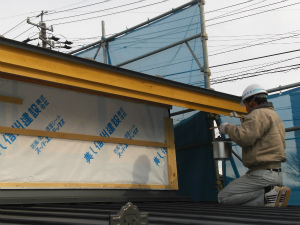

破風塗装
クラハラさんによる破風板の塗装を行ないました。
自然塗料の為塗ってすぐには解かりませんが、段々と色が付いてきます。
- 23. 2013年12月27日
-

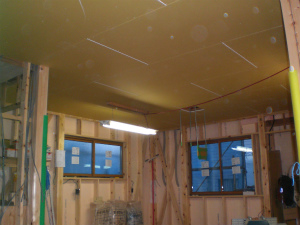

天井完成
石膏ボ-ドを張る部分の天井が出来上がりました。
年内も後僅かになりましたが、吹抜け部分の壁を仕上て今年の工事は終了になります。
- 24. 2014年01月09日
-

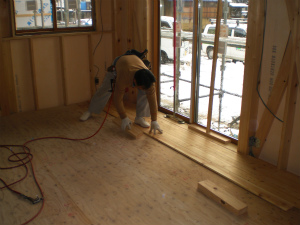

床張り
天井が仕上がり、県産材の唐松を使用したフロ-リング張りが始まりました。
- 25. 2014年01月11日
-

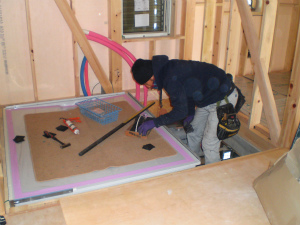

ユニットバス組立て
本日朝よりユニットバスの組立てが始まりました。
K様の家はタカラのユニットバスの為、メ-カ-側で認定されている施工業者による組立てとなりました。2人でそれぞれ役割を分担し、スム-ズに組立てを進めていきます。
- 26. 2014年01月28日
-

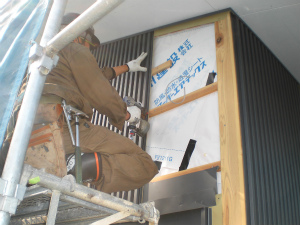

外壁工事
外壁のガルバリュ-ム鋼板のスパンドレル張りが進められています。

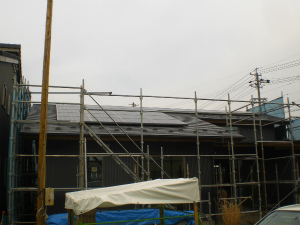

- 27. 2014年02月03日
-
外壁完成
外壁のスパンドレル張りが完了しました。又屋根には太陽光発電のパネルも設置されました。

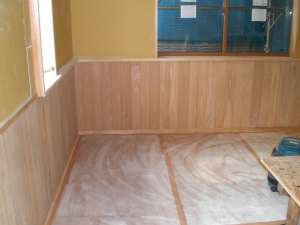

- 28. 2014年02月06日
-
腰板張り
増工事で変更になった腰板張りが完了しました、タモの無垢板を使用し、納まりにも少しこだわってみました。
- 29. 2014年02月07日
-

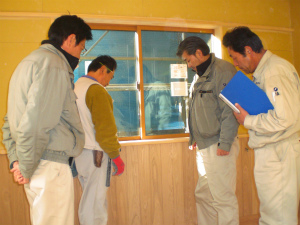

木工事完了検査
設計・アドバイザ-・工事・大工が揃い、木工事の完了検査を行ないました。
- 30. 2014年02月10日
-
仕上げの打合わせ
長野市より会社までおこしいただき、仕上げ材の打合わせを行ないました。これから仕上げが始まっていきます。
- 31. 2014年02月12日
-

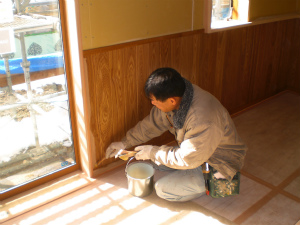

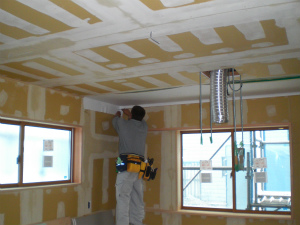

内部塗装
クリハラさんによって内部塗装です、腰板を張った部分には自然塗料を塗っていきます。
- 32. 2014年02月14日
-
内装工事
内装工事のクロス張りが始まりました、広々とした天井部分から仕上げていきます。
- 33. 2014年02月20日
-

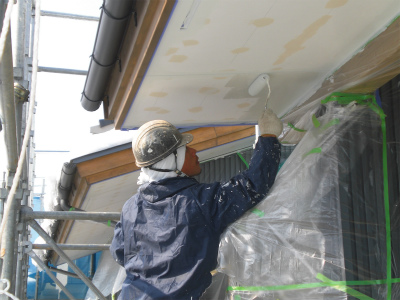

軒天塗装
クリハラさんにより軒天の塗装工事が進められています。外壁が仕上がっているので養生をしながら進めていきます。
- 34. 2014年02月27日
-

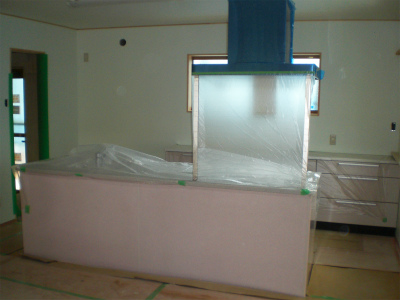

キッチン工事
タカラのシステムキッチンの組み立てが完了しました。アイランド型のキツチンです!
- 35. 2014年03月13日
-
内部
クリ-ニングが完了し内観がしっかりと見える様になりました。
- 36. 2014年03月14日
-

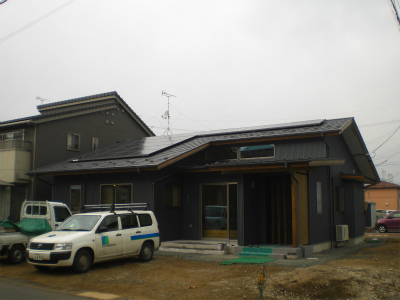

外観
太陽光発電が乗ったカッコの良い建物に仕上がりました。
- 37. 2014年03月18日
-

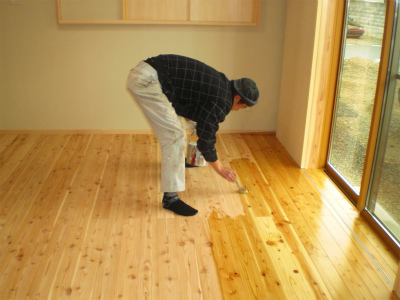

床塗装
最後に残った床塗装を行いました。唐松のフロ-リングに自然塗料を塗っていきます。
- 38. 2014年03月20日
-
お引渡式
お引渡式を行いました。「素晴らしい住まいになり、とっても嬉しく感謝しています」とK様。お喜びいただけて私たちもとても嬉しいです。長い間大変お世話になりました。これからも、末長いお付き合いをお願い致します。ありがとうございました。(亜紀子)
- 39. 2014年03月20日
-
お世話になりました
