真田の家

上田市 新築 S様

目的別にみる|新築

物件データ

住所上田市真田町傍陽
構造木造2階建て
工法充填断熱工法
県産材 土台木曽檜
県産材 柱木曽檜
米松
現場監督小井戸 治郎
設計news設計室

建築中レポート

1. 2014年06月13日
地鎮祭

地鎮祭

梅雨の時期とは言え晴天の中 地鎮祭が行われました。
これから完成に向けパートナーと共に一生懸命頑張ります。

2. 2014年06月17日

基礎工事

基礎工事

丁張りを出し 基礎工事が始まりました。予定の深さまで堀、砕石、捨てコンと進みます。

3. 2014年06月19日

基礎工事

基礎工事

捨てコンクリートを打設しこれから型枠の工事と移ります。

4. 2014年06月20日
基礎工事

基礎工事

 基礎工事が進んでいます。
設備屋さんが逃げ配管、外周の型枠が据え付け作業、来週からの鉄筋が搬入と、今日は大忙し。

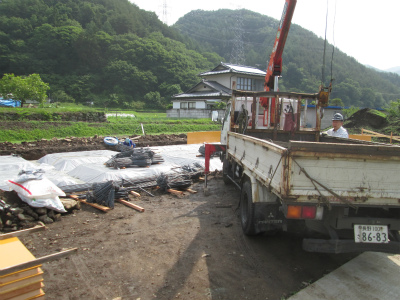

5. 2014年06月24日

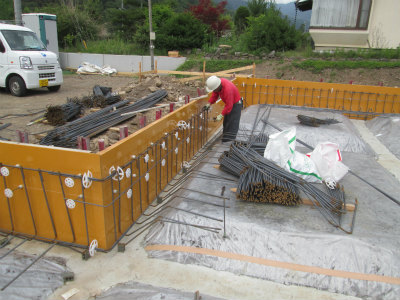

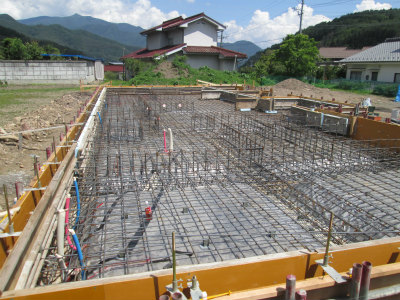

鉄筋工事

鉄筋工事

 基礎鉄筋組をしています。
位置、間隔、太さを確認し手際よく組み上がります。

6. 2014年06月26日
鉄筋検査

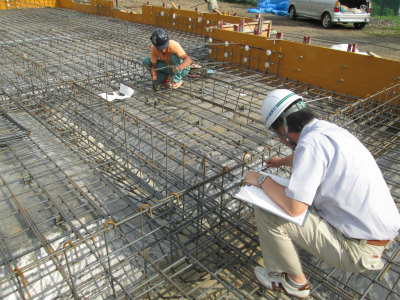

鉄筋検査

 鉄筋の設置も終え本数、太さ、間隔等 図面の通り施工がされているかの検査がありました。やり直しの利かない部分なので確実な施工がなされているか細部まで確認します。

7. 2014年06月26日
着工式

着工式

 お客様、設計事務所にお越し頂き着工式を行いました。パートナーの自己紹介も少し緊張気味。(私も含め)精一杯の仕事をする事をお約束し無事終了です。

8. 2014年07月02日
基礎工事

基礎工事

外周部の型枠が入りコンクリート打設の段取りが進んでいます。

9. 2014年07月04日
基礎工事

基礎工事

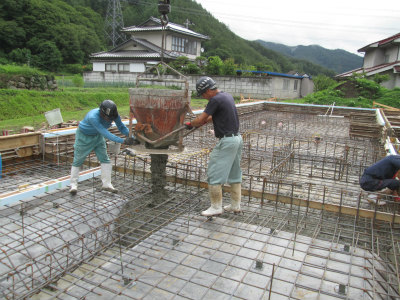

いよいよコンクリート打設、1階の部分が大きいのでコンクリート量も一般のお宅の約倍が入る為一日がかりの作業です。

10. 2014年07月08日
基礎工事

基礎工事

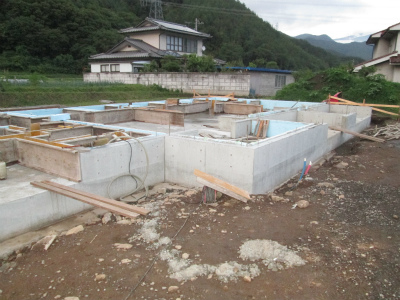

内部の立ち上がりの型枠を入れています。

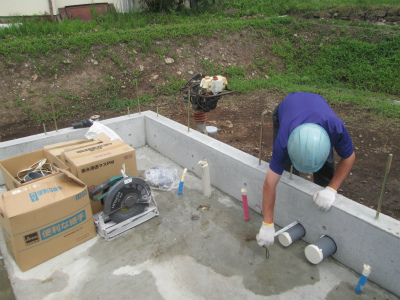

11. 2014年07月11日
基礎工事

基礎工事

 型枠が解体され強度のあるきれいな基礎が出来上がりました。

来週床暖房の配管をしスラブ上にコンクリートを打設すると基礎工事が完了します。

12. 2014年07月15日

プレカット

プレカット

 お客様、設計事務所立会いで構造材の検査が行われました。
使う場所ごとにサイズ、含水率、節の状態の確認が行われました。

13. 2014年07月16日
基礎工事

基礎工事

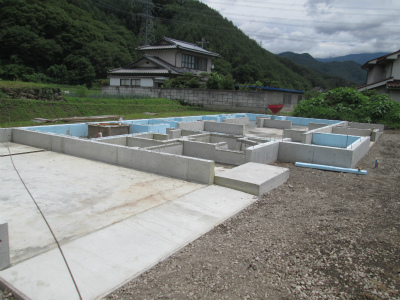

 基礎工事最終のコンクリートを打設しました。
床暖房配管上にコンクリートを増し打ちし建て方までしっかりと養生。

14. 2014年07月17日
設備工事

設備工事

 西武住設さんが建て方前 外周部の設備配管をしています。

15. 2014年07月25日
木工事

木工事

 いよいよ材木が搬入され土台の敷設を始めました。
気密材を挟み高さを確認し猛暑の中仕事を進めています。

16. 2014年07月26日
外部足場

外部足場

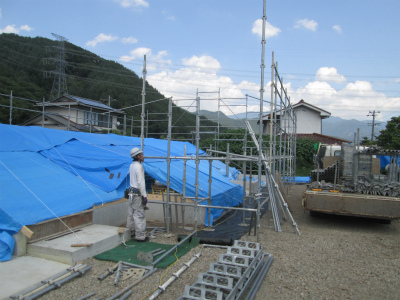

 土台の据え付けが完了し先行足場の設置です。

17. 2014年07月28日
建て方

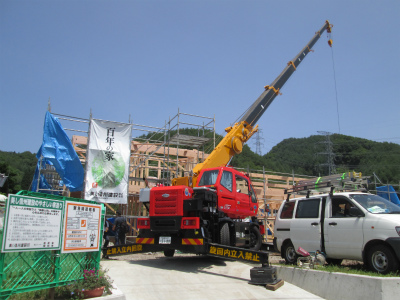

建て方

 連日の猛暑も少し和らぎ 建て方をしました。
お客様、設計事務所にもお越し頂き予定の工程まで進み無事終了。屋根をしっかり養生し明日の工程と進みます。

18. 2014年08月01日
屋根工事

屋根工事

 連日の猛暑の中、屋根のまとめをしています。
断熱材を敷き込み、下地をし手間の取れる仕事が続きます。

19. 2014年08月06日
屋根工事

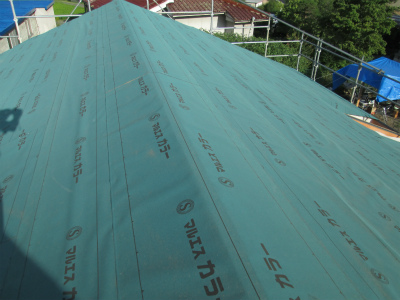

屋根工事

1階の屋根下地が終了しました。続いて2階の屋根下地に移ります。

20. 2014年08月08日

屋根板金工事

屋根板金工事

下地が出来た1階の屋根を先行して覚新工業さんにより板金工事が進んでいます。
割り出しを確認し手際良く葺かれていきます。

21. 2014年08月11日
設備工事

設備工事

 設備工事の西武住設さんが内部逃げ配管の前、図面を確認し段取りを始めました。

22. 2014年08月18日
暖房工事

暖房工事

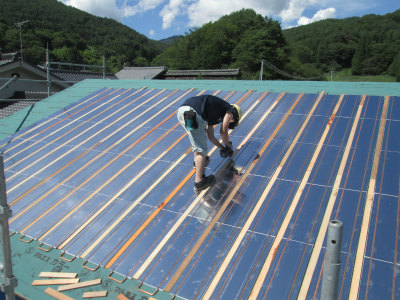

 お湯取り、暖房に使う屋根面集熱パネル設置をしました。
ここでお湯が造られます。

23. 2014年08月22日
屋根工事

屋根工事

 梅雨を思わせるこの頃、雨の合間を縫って屋根工事を進めています。

24. 2014年08月25日
木工事

木工事

 金物補強の前、足場を良くする為、床のした張り合板張りを進めます。

25. 2014年08月30日
金物補強

金物補強

 清水建築さんが補強金物を取り付けています。いつものように 丁寧にビスを打ち確実な仕事!

26. 2014年09月03日
金物検査

金物検査

 news設計室による金物の検査がありました。
一箇所ずつ細部にわたり施工状態が確認されました。

27. 2014年09月08日
木工事

木工事

外部鋼製建具の取り付けが進んでいます。
開口に位置、高さを確認し、しっかりと下地を組みはめ込まれて行きます。

28. 2014年09月11日
ユニットバス

ユニットバス

 ユニットバスが設置されました。青をベースにした色合いの使い勝手の良い浴室になりました。

29. 2014年09月16日

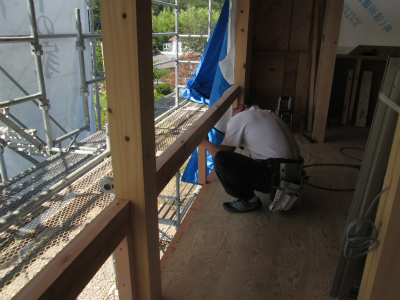

板金工事

板金工事

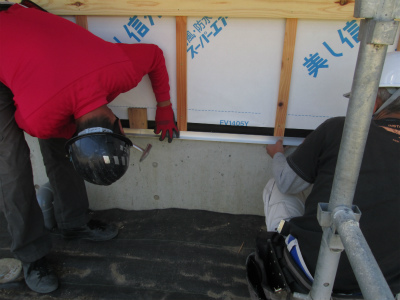

 覚新工業さんにより外部壁見切りが取り付けられています。
高さ、出入りを確認しアルミ見切り材が手際良く取り付けられていきます。

30. 2014年09月19日

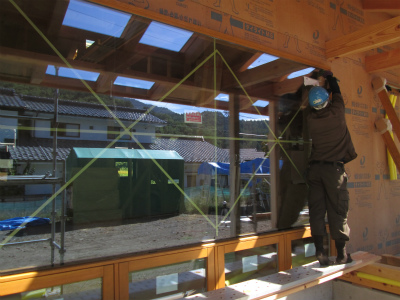

ガラス取付

ガラス取付

 内藤建商さんによりFIXガラスがはめ込まれました。
重さが180㎏もある大きなペアガラス、大工さん、板金屋さんにも手伝って貰いやっとの思いで無事取付。   すごい!

31. 2014年09月23日
電気工事

電気工事

岩月電工さんにより電気配線が進んでいます。

32. 2014年09月29日

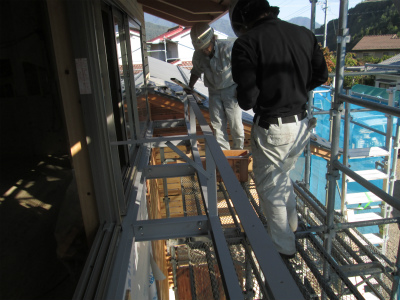

鉄骨手すり

鉄骨手すり

有 佐藤さんが鉄製の手すりを取付ました。
しっかりとした手すりを見たお客様は乗っても大丈夫ほどと驚いていました。

33. 2014年10月02日
木工事

木工事

清水建築さんが材料の加工をしています。
いよいよ内部工事にあたり、枠材の加工です。

34. 2014年10月03日

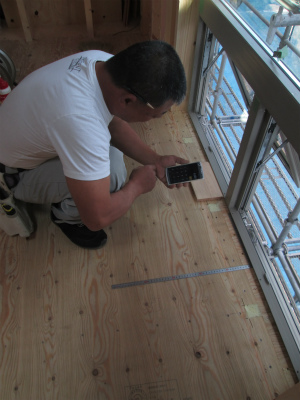

床張り

床張り

2階の市村建築さんが床フローリング張りを前に割り出しをしています。
全体を確認し割り込み位置の確認です。

35. 2014年10月07日
1階床

1階床

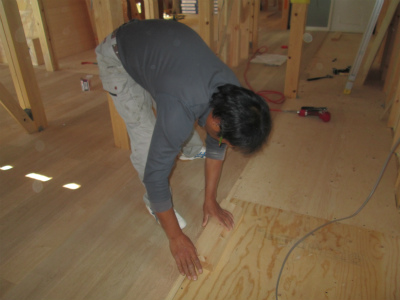

1階の清水建築さんも床フローリングを張っています。
見切り位置、床吹き出しと難所が続き考えながらの作業です。

36. 2014年10月08日
打ち合わせ

打ち合わせ

 設計事務所、お客様が現場で打ち合わせ。仕上げ等 細部の打ち合わせが進みます。

37. 2014年10月12日
外部塗装

外部塗装

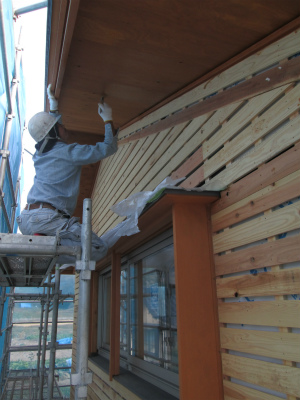

 クリハラギケンさんのより外木部の塗装が進んでいます。
何度も塗り重ねしっかりと木を保護します。

38. 2014年10月13日

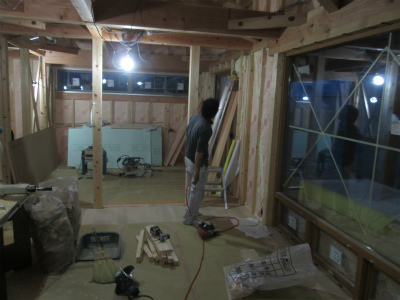

木工事

木工事

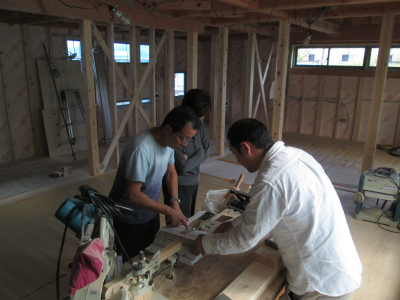

 床フローリングが張り上がり 壁の下地が進んでいます。
出入り、仕上げを確認し、下地が施工されていきます。

39. 2014年10月15日
木工事

木工事

 市村建築さんが出入り口の枠を納めています。
位置を確認し枠材をしっかりと留め付け壁下地に進みます。

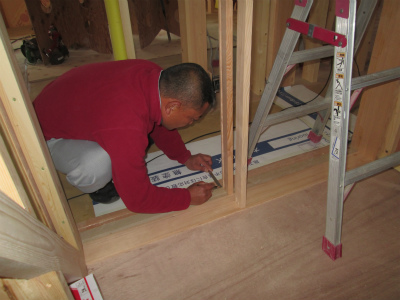

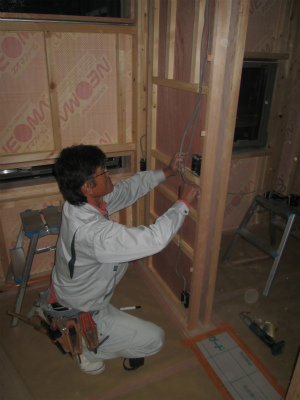

40. 2014年10月22日

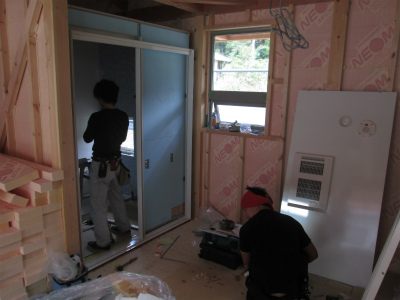

電気工事

電気工事

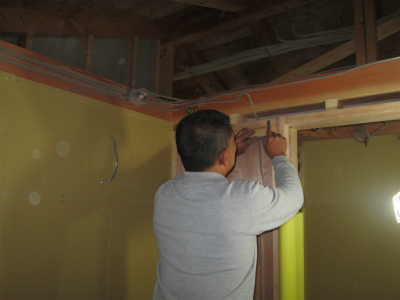

 2階の電気配線もほとんど終わり、1階の配線が進んでいます。

41. 2014年10月25日
木工事

木工事

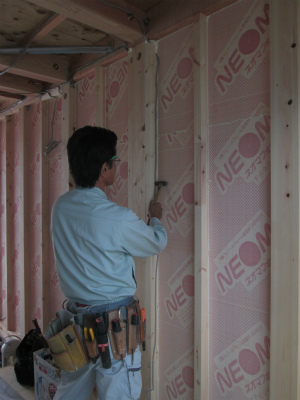

2階壁下地が進み杉板の割付をしています。
割り込み位置を確認し板が張られます。

42. 2014年10月27日
設備工事

設備工事

機械室で西武住設さんが給排水の配管逃げをしています。

43. 2014年10月31日
水道取り出し

水道取り出し

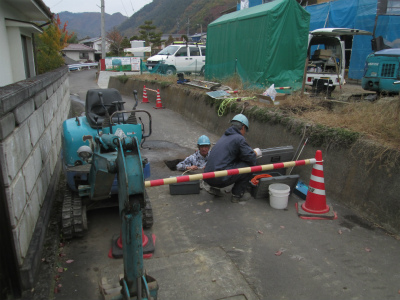

 西武住設さんが道路を掘り水道の取り出しをしています。
近隣の方々にご迷惑を掛けない様手際良く埋め戻します。

44. 2014年11月04日
左官工事

左官工事

左官屋さんがモルタル下地の工事に入りました。
防水紙を張り網が取り付けられ来週からモルタルが塗られます。

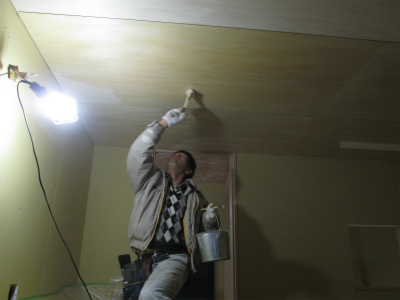

45. 2014年11月07日

木工事

木工事

木工事もいよいよ最終段階、壁の杉板張りが進んでいます。

46. 2014年11月12日
左官工事

左官工事

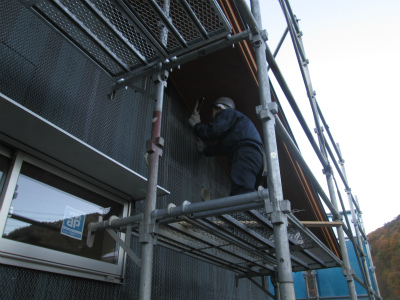

外部モルタルが塗りあがりました。
定規、金鏝を匠に使い平らな壁が出来上がっていきます。

47. 2014年11月16日

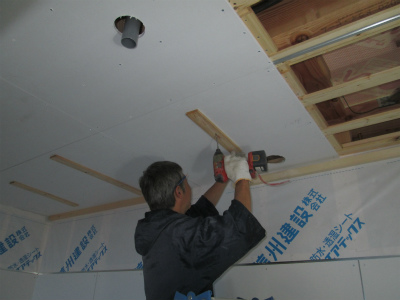

木工事

木工事

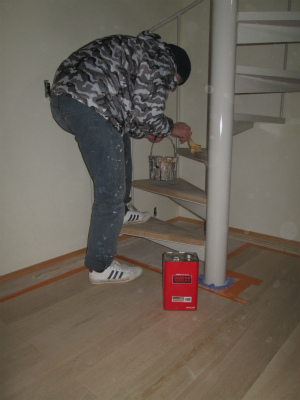

 木工事もいよいよ終盤、今日は鉄骨周り階段の踏み板を取り付けています。
型を取り階段に合わせ何度も据えてみながら出来上がっていきます。

48. 2014年11月19日
木工事検査

木工事検査

newsu設計さんと社長の立会いによる木工事の検査がありました。
清水建築さんの造作を確認し、細かな部分の指摘を受け、仕上げ工事に移ります。

49. 2014年11月21日
塗装工事

塗装工事

 クリハラギケンさんが内部塗装工事を進めています。
丁寧に下地処理をし、塗装が仕上がっていきます。

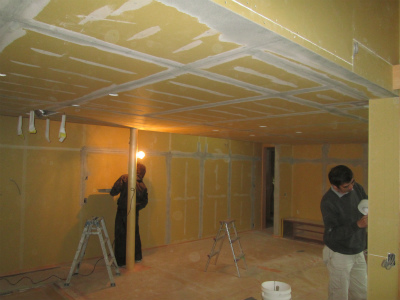

50. 2014年11月26日
左官工事

左官工事

内部左官仕上げの下地処理が始まりました。
PBジョイントを入念に処理しその上に全体を下地処理してから仕上げとなります。

51. 2014年11月27日
外部左官工事

外部左官工事

 天気が回復し外部仕上げの段取りが始まりました。
ネットを伏せ込み下地処理が進みます。

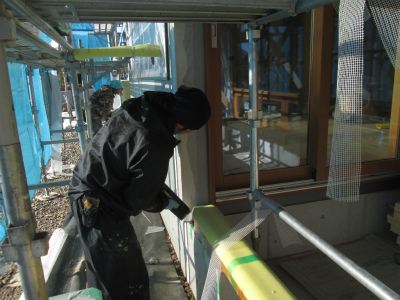

52. 2014年12月01日

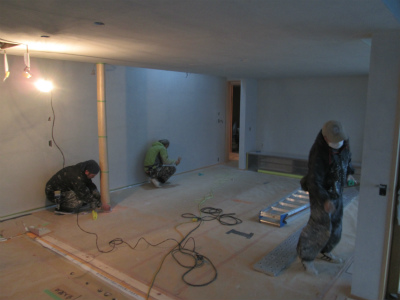

内部左官工事

内部左官工事

いよいよ仕上げです。
隅々を掃除し角を通し、仕上げ塗り前の段取りが入念に進みます。

53. 2014年12月04日
漆喰壁

漆喰壁

 内部の漆喰壁が仕上がりました。
少し黄色身をおびた漆喰がなんとも言えない風合いです。

54. 2014年12月06日

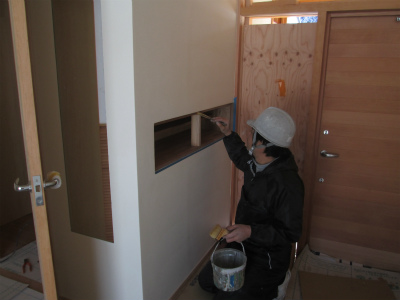

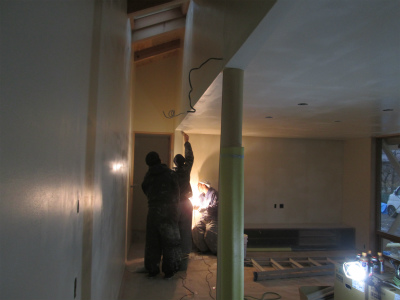

塗装工事

塗装工事

壁の養生期間のうちに塗装工事が進んでいます。
細かな作業で腰が痛くなるほど。若さでカバー。

55. 2014年12月09日
キッチン組み立て

キッチン組み立て

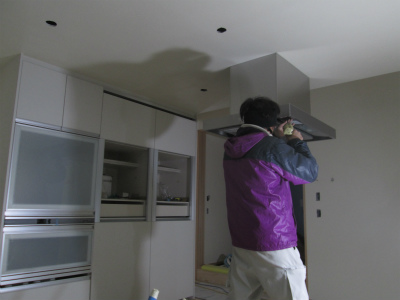

仕上げ工事も最終段階
キッチンの組み立てが始まっています。

56. 2014年12月14日
塗装工事

塗装工事

塗装工事も細部を残すばかり。明日はクリーニングとなります。

57. 2014年12月25日
内観

内観

漆喰の壁・天井に、無垢の木々。本物の美しさが織りなす、大人の空間となりました。

58. 2014年12月25日
外観

外観

木と塗り壁のコントラストが、景色に美しく同化します。

59. 2014年12月26日
お引渡式

お引渡式

お引渡式を行いました。「今までも人との出会いに恵まれてきましたが、今回もとてもいい方々に巡り合いました。100点満点で、120点の出来栄えに感謝感激しております」とS様。S様には、私たちも大変貴重な体験をさせていただきました。美味しいコーヒーと美しい装飾品。眼福でした。これからも、長い長いお付き合いをお願い致します。ありがとうございました。(亜紀子)

60. 2014年12月26日
お世話になりました

お世話になりました

 news設計さんのご指導の下、無事完成しました。
清水棟梁はじめ、パートナー皆が技術を精一杯駆使し立派な家が出来上がったと自負しています。今後とも末永いお付き合い 宜しくお願い致します。
