断熱改修を中心にリノベーション
長野市 K様 リノベーション
スタイル別に見る|すべて
建築中レポート
- 1. 2014年11月19日
-
K様の家改修工事始る
K様の家リノベーションは、ご両親と同居に至り部屋が足りない事ととにかく寒く、結露が多い所を改善したく、ご決断されました。今日から工事が始まりますが、特に断熱について丁寧に施工していきます。宜しくお願い致します。
- 2. 2014年11月20日
-
仮設工事
工事看板を設置しました。通りに面しているので通行人などに特に配慮が必要です。これから入る職人さん達もいつも綺麗な現場を作ることで事故・怪我などを防止するためにもしっかり設置し大切にしたい部分です。
- 3. 2014年11月21日
-

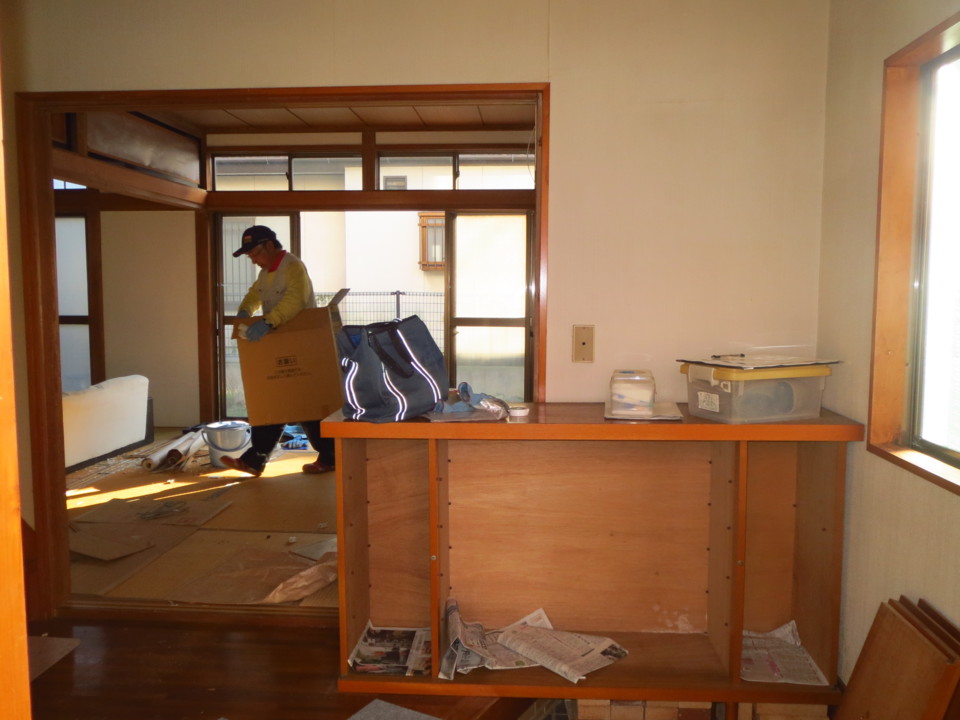

解体工事
外部仮設の設置から解体工事に入りました。若干生活廃材を片付け水廻りより解体します。
- 4. 2014年11月25日
-

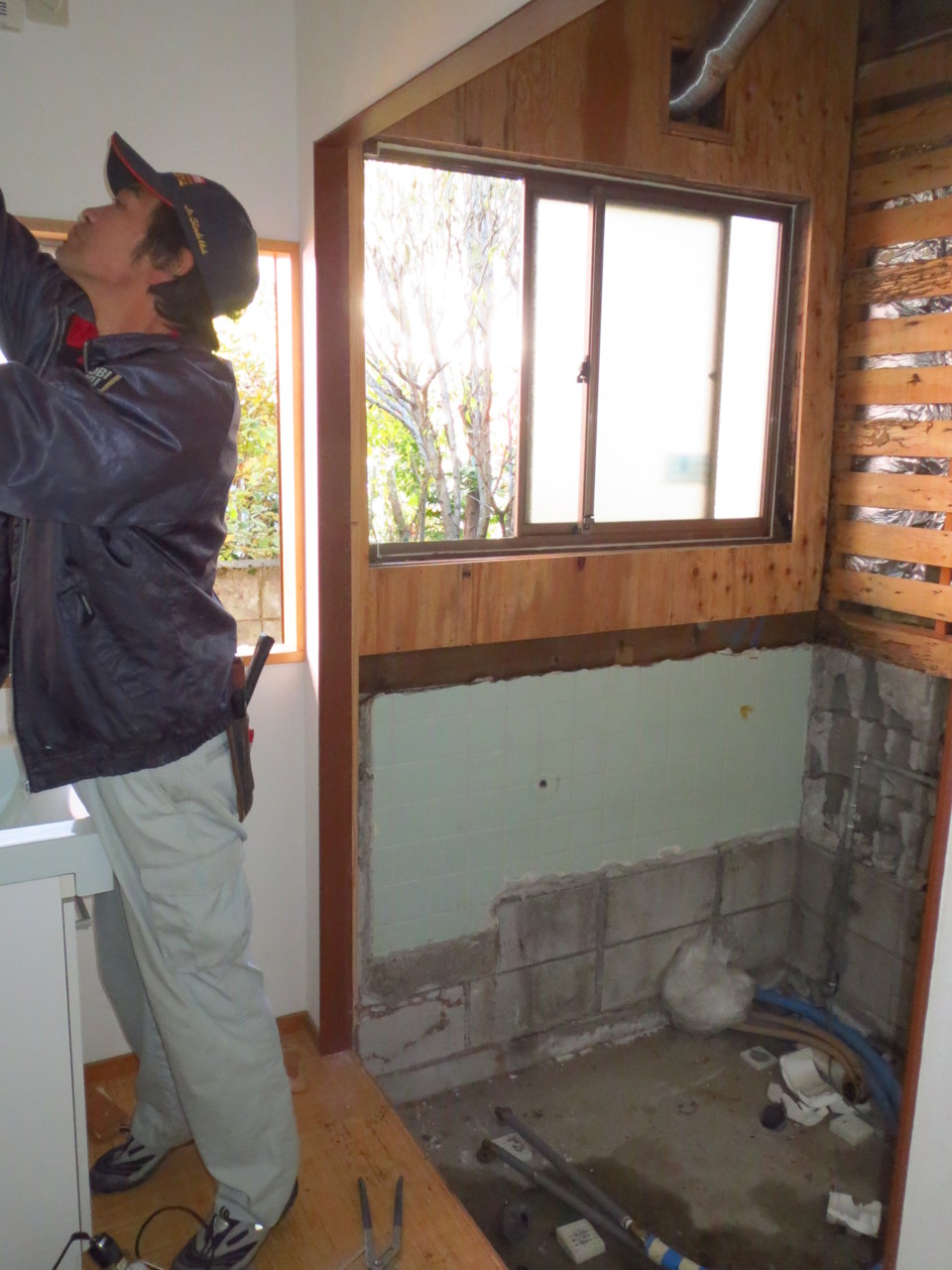

解体工事
ユニットバスを解体して洗面所に移りました。ブロック上の土台が白蟻の被害似合いボロボロの状態でした。
- 5. 2014年11月29日
-
解体工事

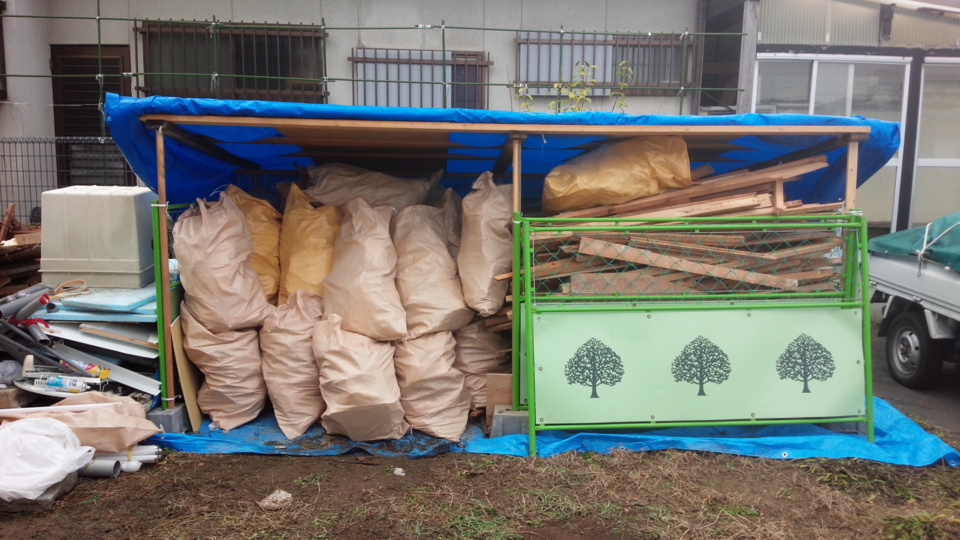

今週から本格的な解体が始まり毎日たくさんのゴミが出ます。建築廃材もちゃんと分別し雨に濡れないよう綺麗に積み込みます。
- 6. 2014年12月02日
-
解体工事

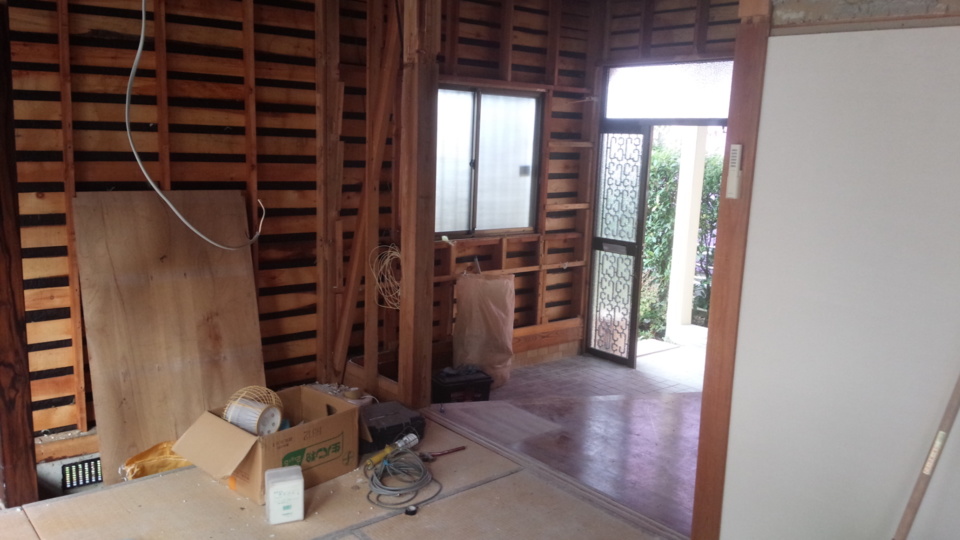

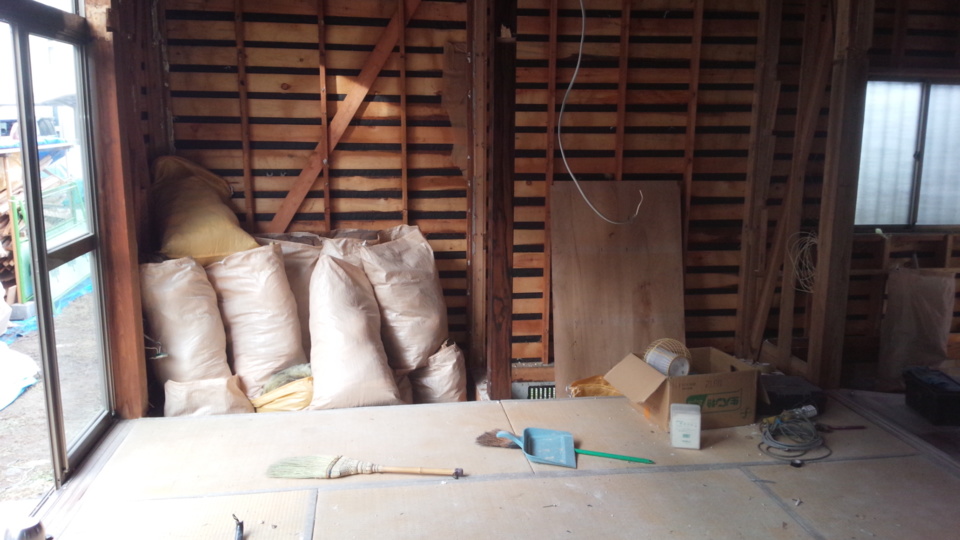

和室部分の壁・天井の解体が進みました。筋交いなどが見えてきています。
- 7. 2014年12月05日
-
解体工事
和室から玄関に掛けて解体が進んでいます。

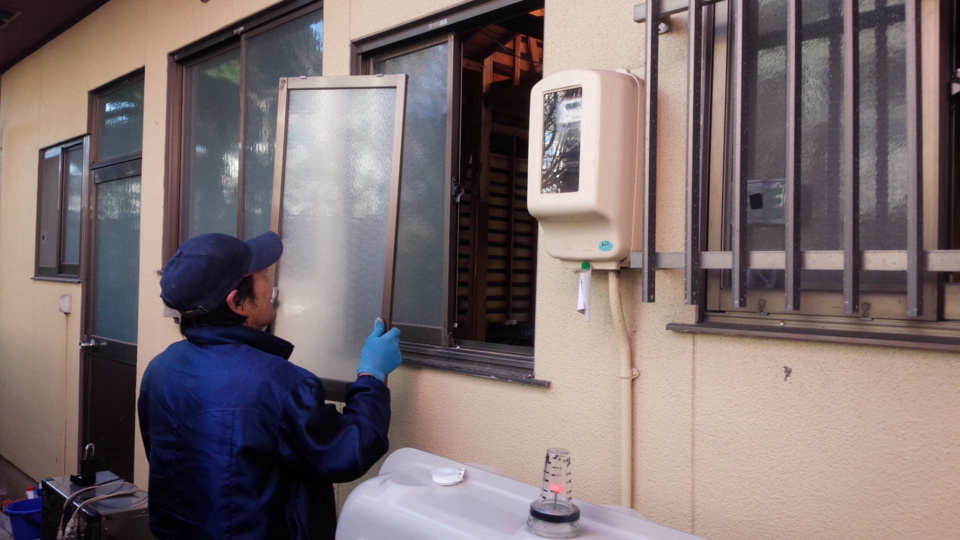

- 8. 2014年12月09日
-
解体工事
北側のサッシを解体しています。全てが2地域対応高性能サッシに変わります。熱伝導が大きく変わります。また後づけ断熱という選択もありますが、K様の家は二重窓は掃除など大変な事もあるので、手間も掛かりますが、窓交換を選択しました。
- 9. 2014年12月12日
-
解体工事

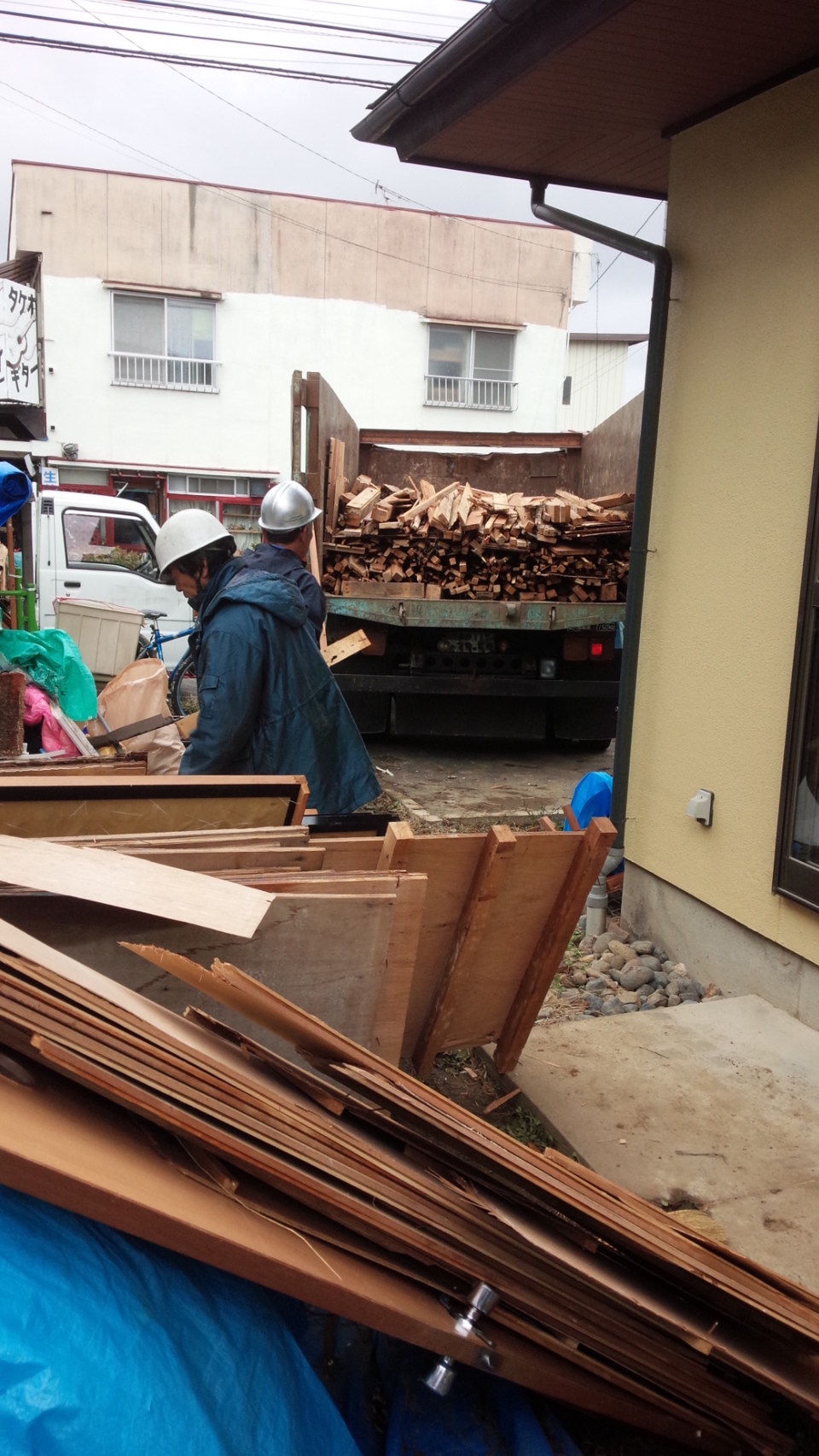

解体も進み建築廃材が溜まって来たので現場から搬出をしています。丁寧に分別したので
処理場に持ち込むのも、材木だけとか金属だけとかに簡単に積む事ができます。
- 10. 2014年12月15日
-
基礎工事

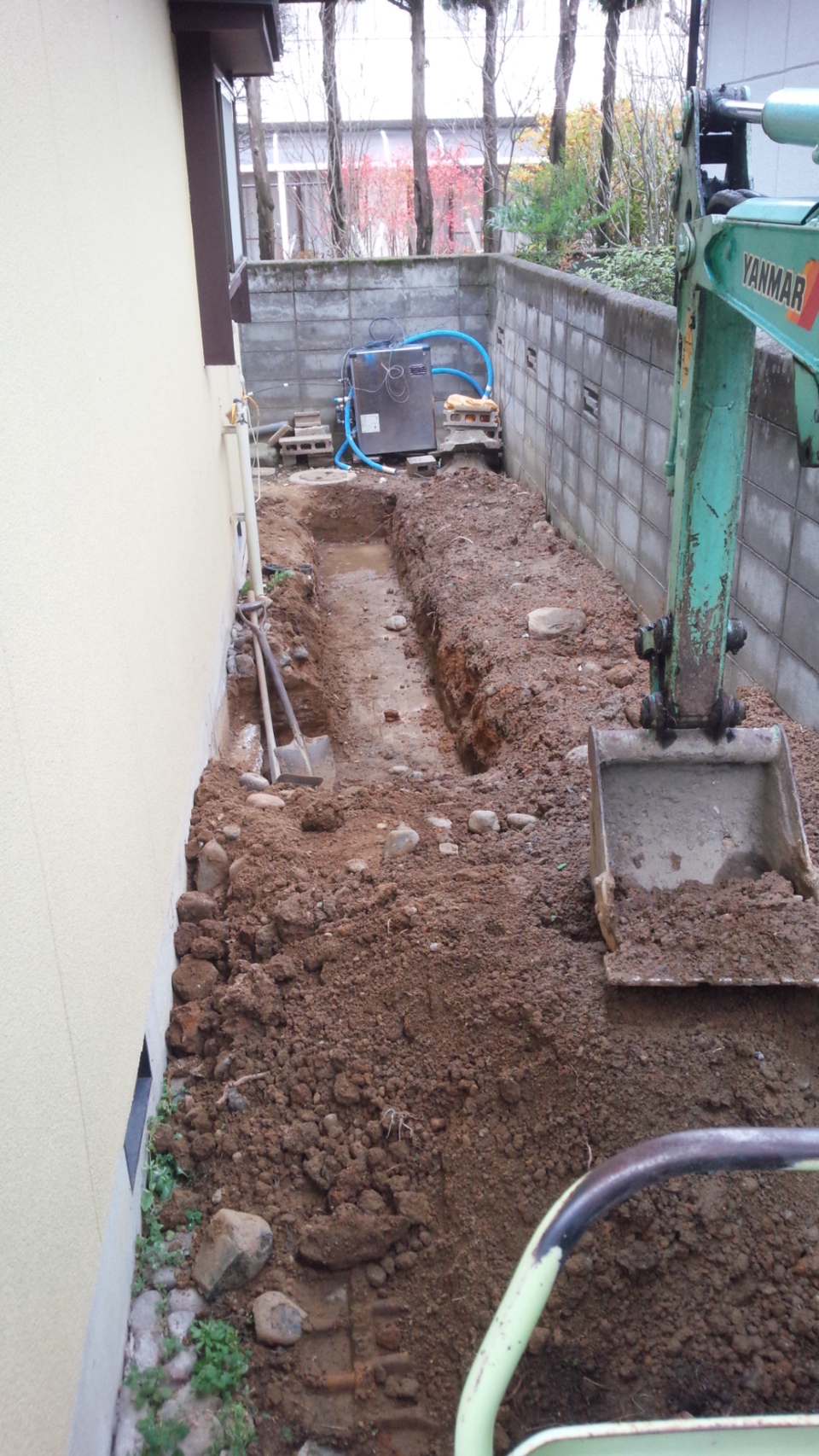

キッチン増築部分の基礎工事に入りました。丁寧床堀をしてこれから砕石・ベースと進みます。

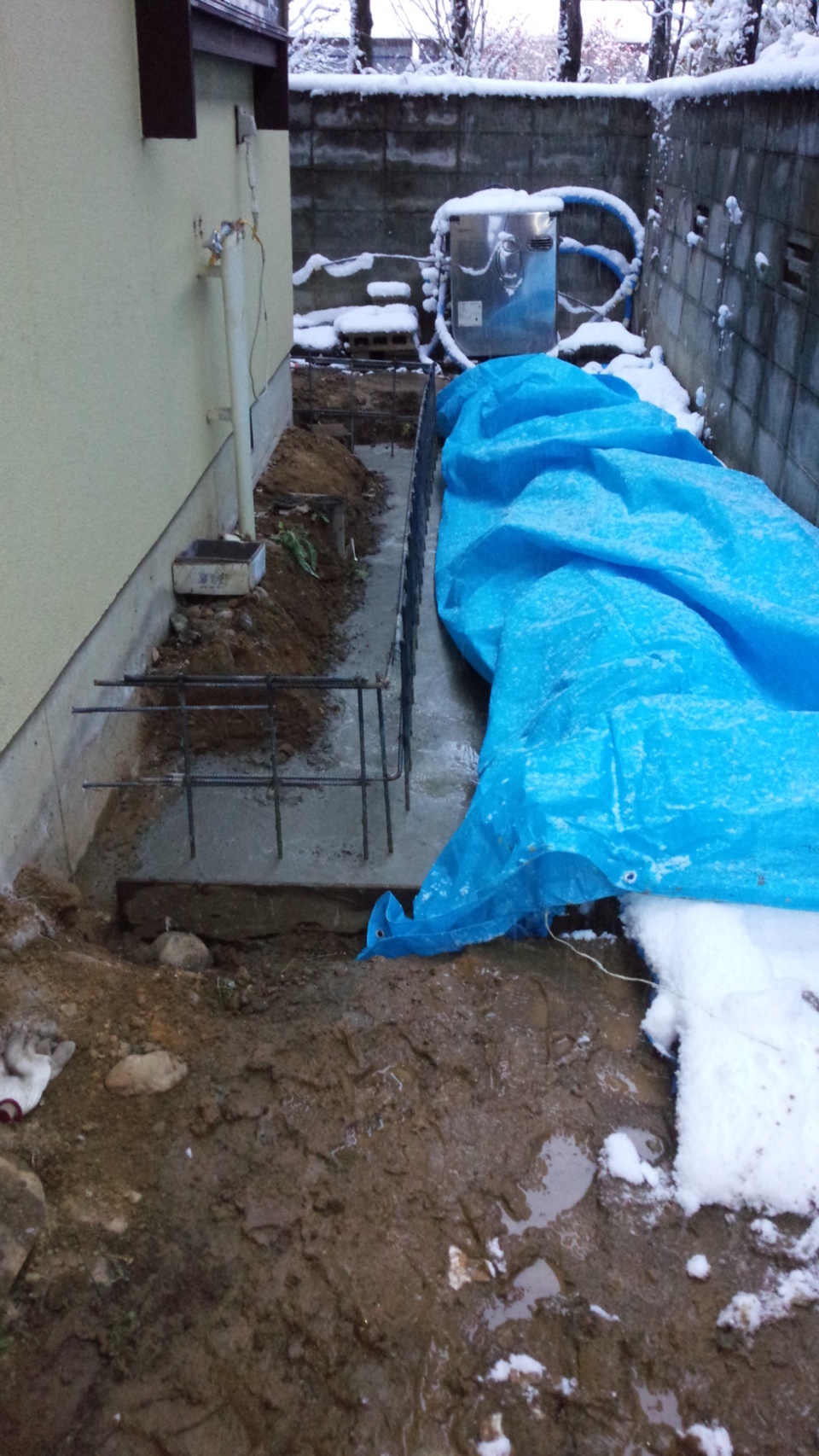

- 11. 2014年12月16日
-
基礎工事
堀からベースコンクリートを入れました。鉄筋も図面通り配置し雪が降り始めてのでシートにて養生をします。
- 12. 2014年12月17日
-
現場確認
K様の仕事帰りに耐震補強について確認をしました。筋交いの本数・止める金物の種類など、丁寧に説明させて頂きました。構造ではとても重要な部分なので必ずお客様に見て頂きたい部分です。また地震に強くなる仕組みも分かるので安心して頂けます。
- 13. 2014年12月19日
-

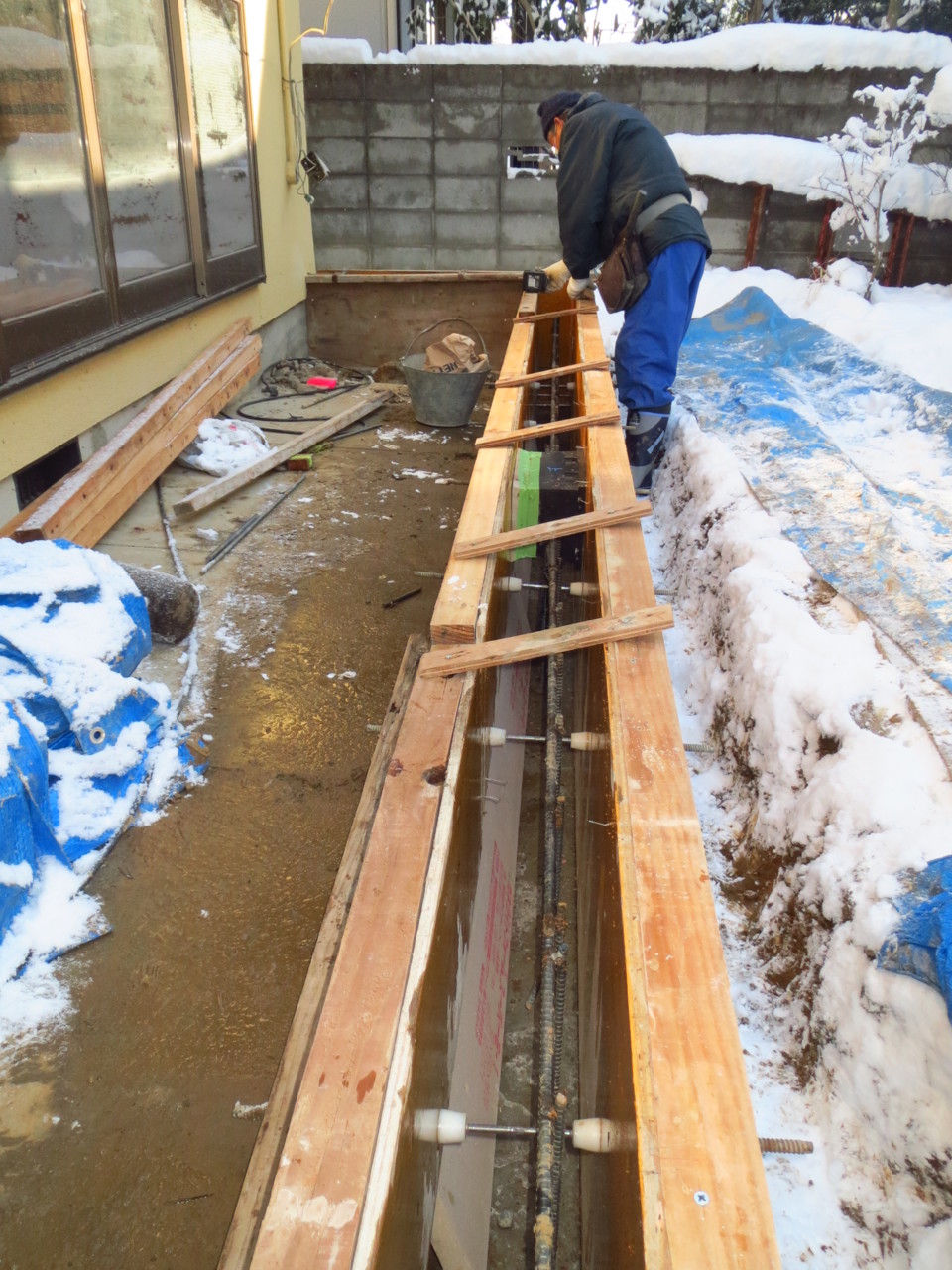

基礎工事
型枠の建て込みが終わり、午後よりコンクリートを打設します。図面通り寸法など確認をして、準備は万全です。
- 14. 2014年12月20日
-
木工事

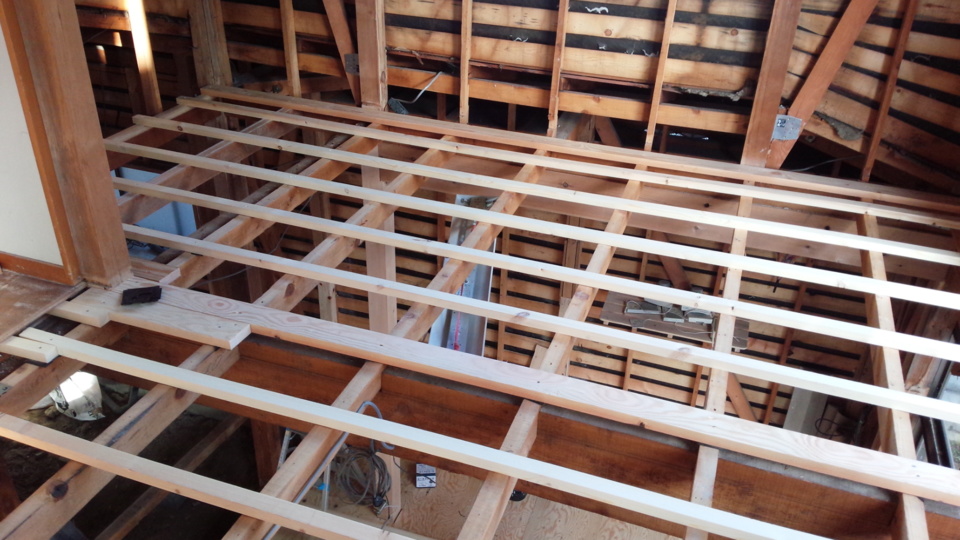

2階床下地を進めています。年内に床張りまで完了させる予定です。
- 15. 2014年12月22日
-
木工事
内部では床断熱充填が進んでいます。厚みが50mmのウレタンホームを使用しました。
- 16. 2014年12月24日
-
木工事

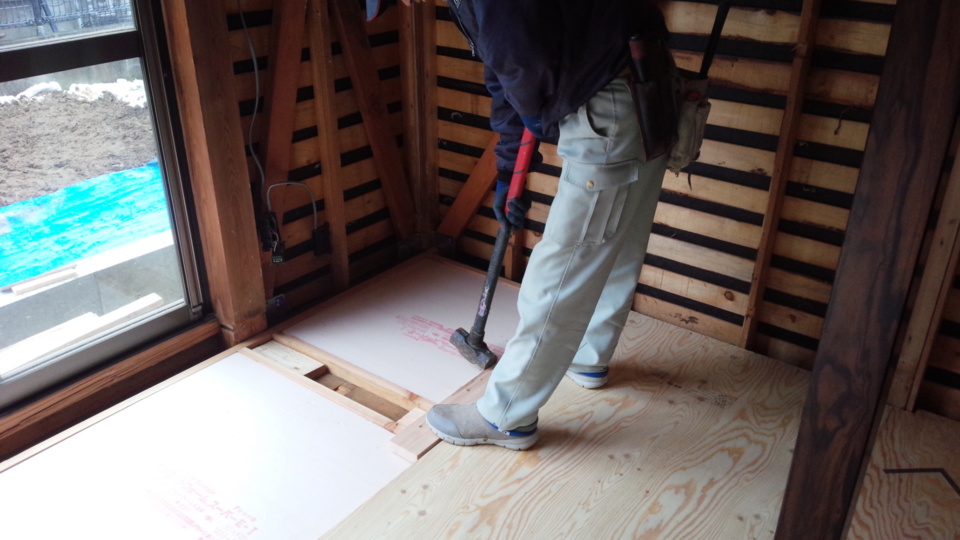

1階の断熱材充填をしながら捨て床板を張っています。厚み24mmの針葉樹合板を使用しました。この上に仕上げ床板になりますが、合計で39mmもの厚さになりキシミなどにも強くなります。
- 17. 2014年12月25日
-
木工事

あけましておめでとうございます。今年は外部サッシ取付からスタートです。2階は部分的に大きさなども変わり2地域対応の高断熱サッシを使用します。
- 18. 2014年12月27日
-
木工事
2階床張りがまとまり今年の工事は終了です。来年も宜しくお願いたします。
- 19. 2015年01月08日
-
木工事
内部より既設サッシを外した所です。
- 20. 2015年01月10日
-
木工事

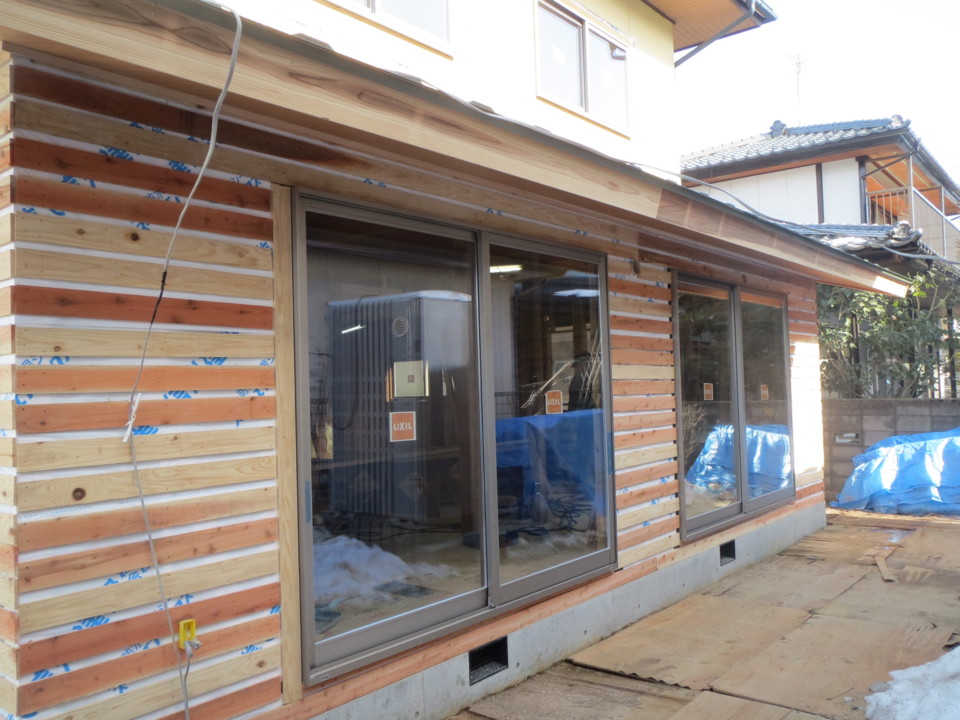

1階サッシ取付を進めています。洗面所・トイレなど水廻り部分ですが、ここは位置の変更と思いもしなかったシロアリの被害で大きく補修をしました。補修には全て木曽桧を使用したので安心です。
- 21. 2015年01月13日
-
金物補強
内部筋交いなどの補強金物を点検しました。既存は釘だけでしたが、内部壁を全部撤去したので季節部分全てに補強金物をいれ、しっかり固定されているか点検しました。耐震補強は本当に大切な部分なので丁寧にチェックしました。
- 22. 2015年01月15日
-
木工事

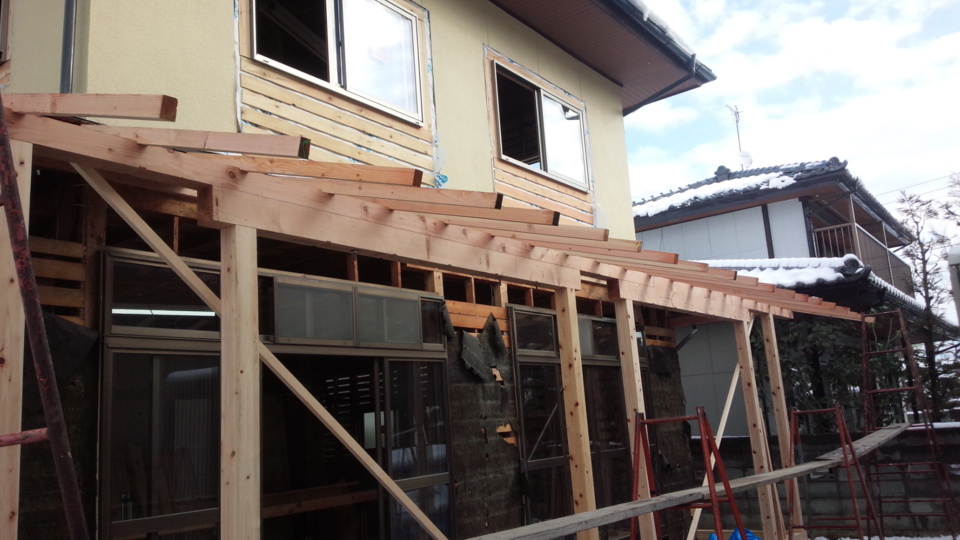

増築の広縁部分を建てました。構造の土台・柱は全て木曽桧です。
- 23. 2015年01月16日
-
木工事

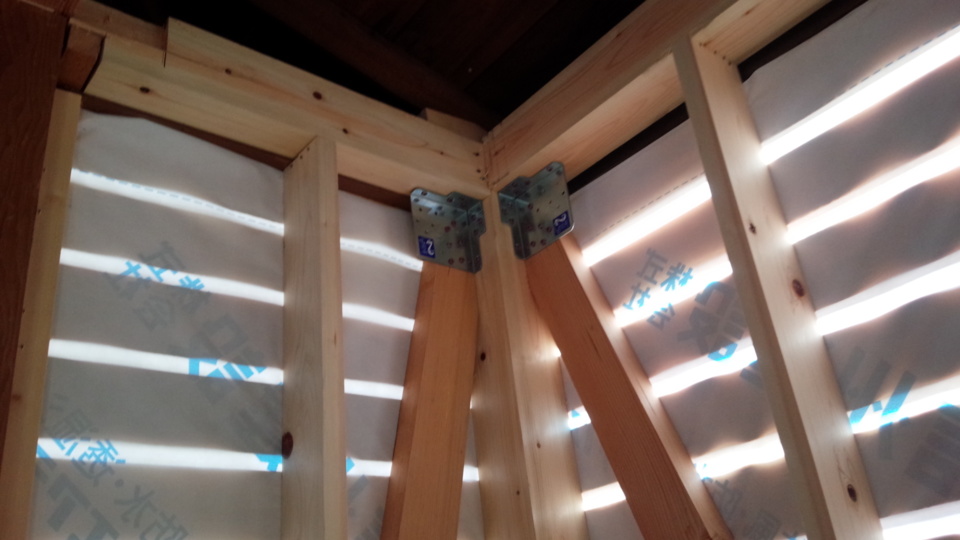

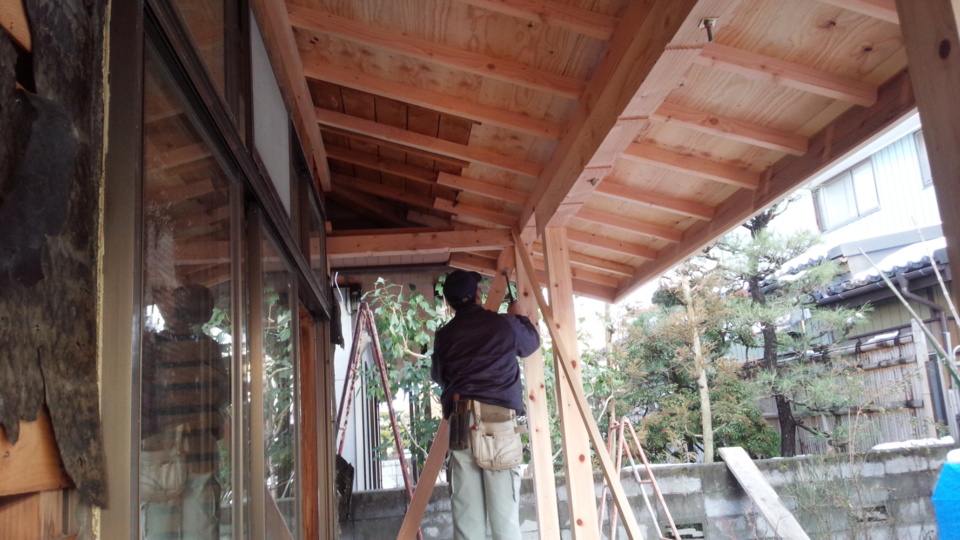

屋根野地板もまとまり、筋交いを入れました。増築部分も含め耐震計算をしているので安心です。
- 24. 2015年01月19日
-
木工事
増築部分の筋交い補強金物を取り付けました。外壁面には透湿シート・モルタル下地のラスしたまで終わりました。
- 25. 2015年01月21日
-
木工事
金物の補強も終わり断熱材の充填作業に入りました。ポイントは土台と床の部分に隙間ができない様に確認しながら充填する事です。
- 26. 2015年01月23日
-
木工事
増築部分のサッシを取付と屋根板金工事が終わりました。家の形も少し変わりバランスが良くなりました。
- 27. 2015年01月24日
-
木工事

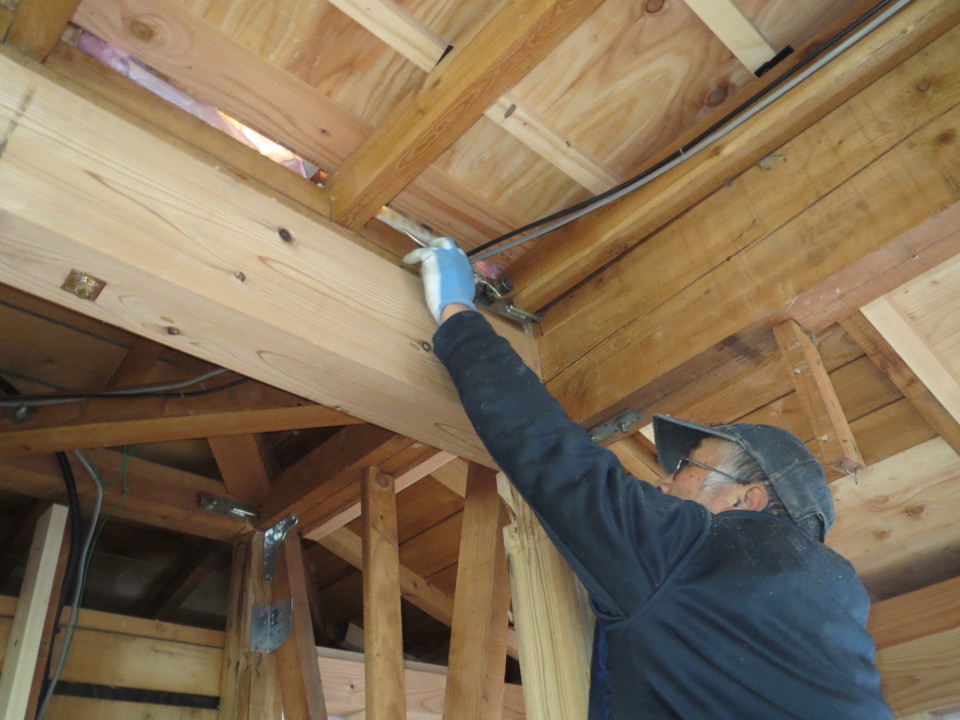

天井下地の前にしつこい様ですが、羽子板などの金物をもう一度締め直します。
- 28. 2015年01月26日
-
木工事

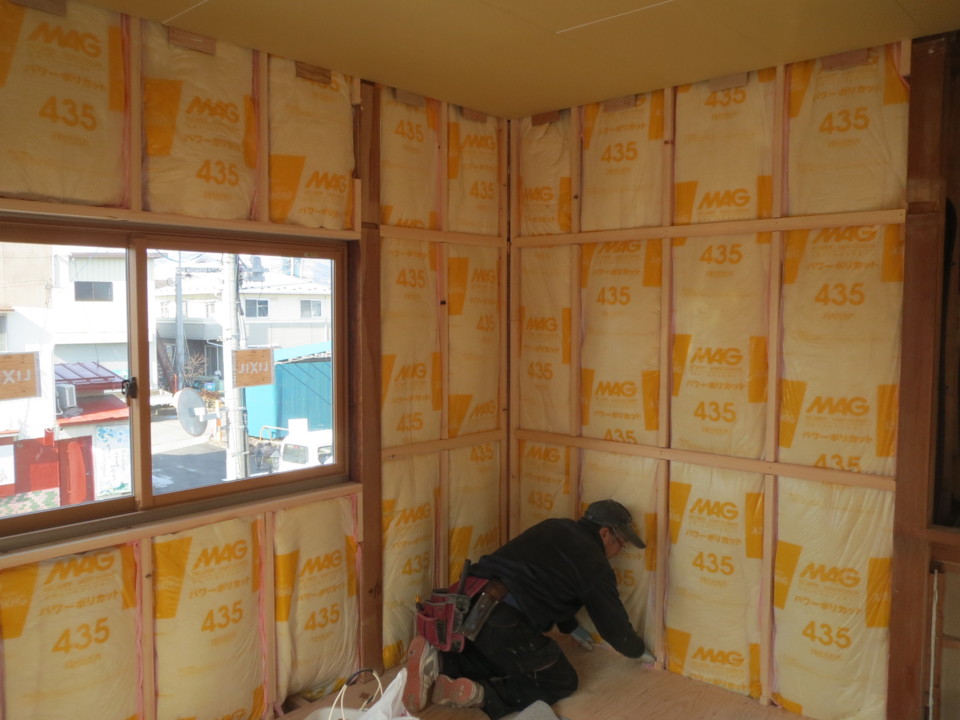

1階にキッチン上の天井を張りながら隙間が無い様に断熱材を充填しました。奥の壁際に特に丁寧に確認しながら作業します。
- 29. 2015年02月02日
-
木工事

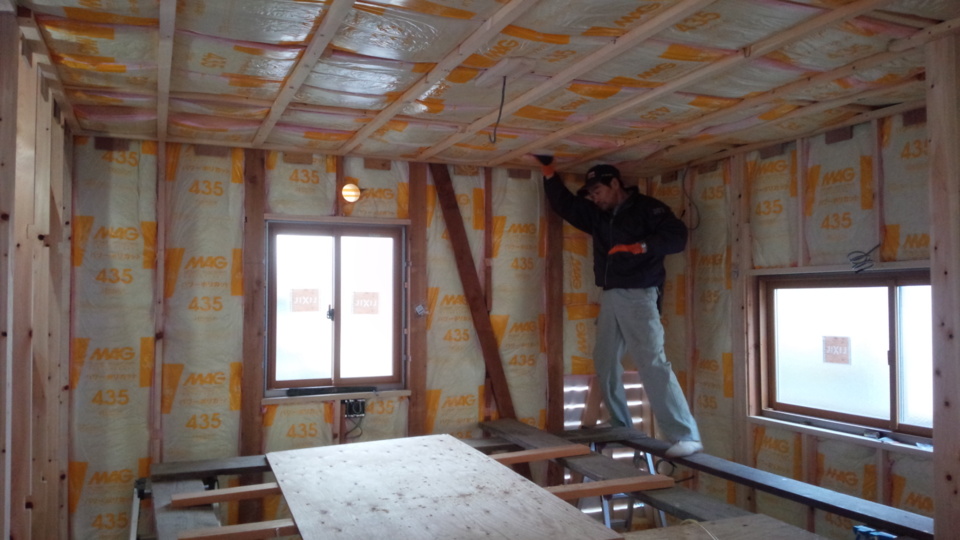

2階の断熱充填が終わり天井張りに入ります。見ての通り隙間なく綺麗に充填できました。現在工事を進めていても、暖かく作業ができます。
- 30. 2015年02月04日
-
木工事
2階クロス下地のボードが終わり、窓枠取付~床張りと進みます。
- 31. 2015年02月06日
-
木工事

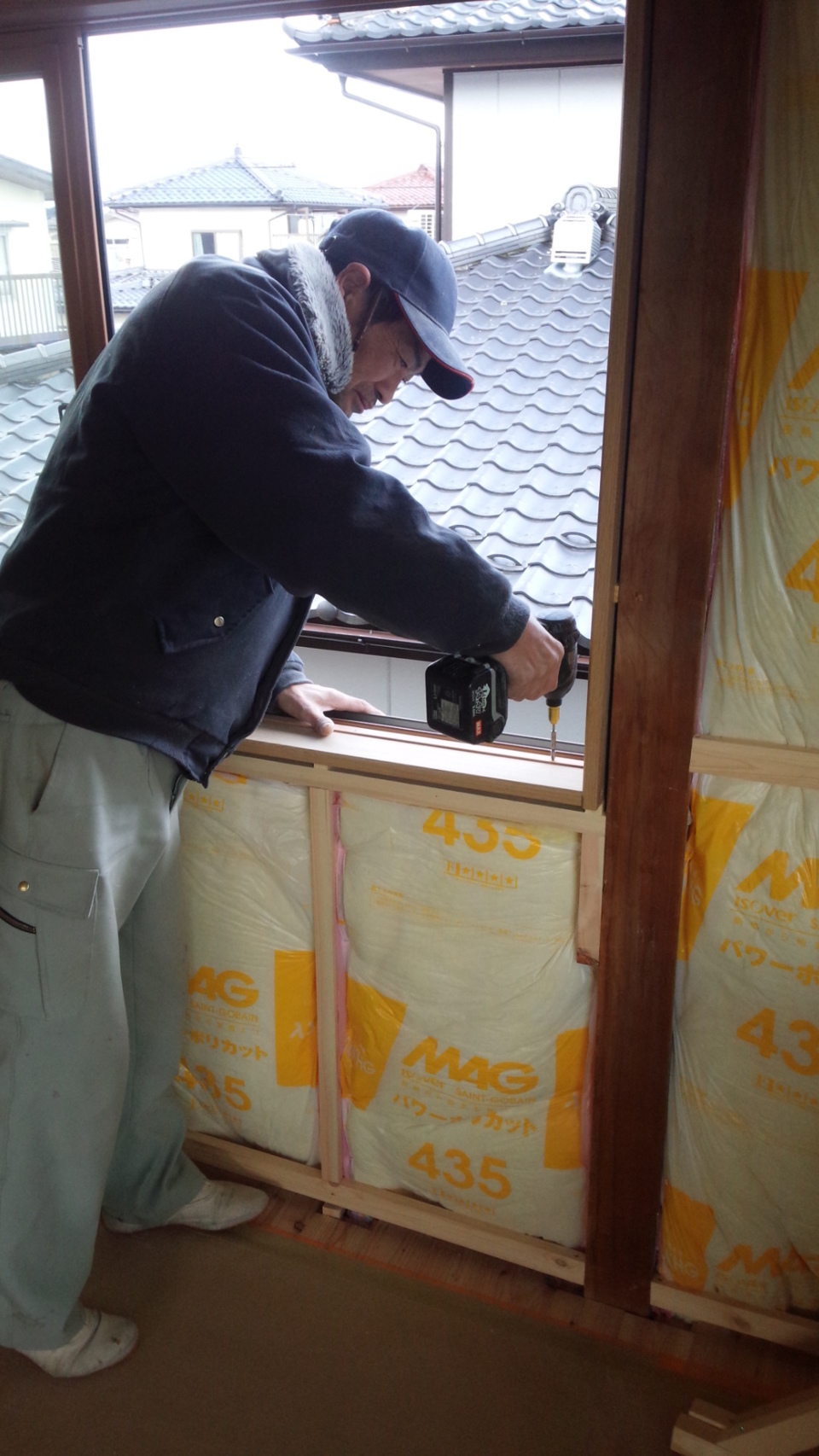

2階南面の窓枠から取付を進めます。仕上げ材なので取り扱いも慎重に行いました。
- 32. 2015年02月07日
-
木工事床張り

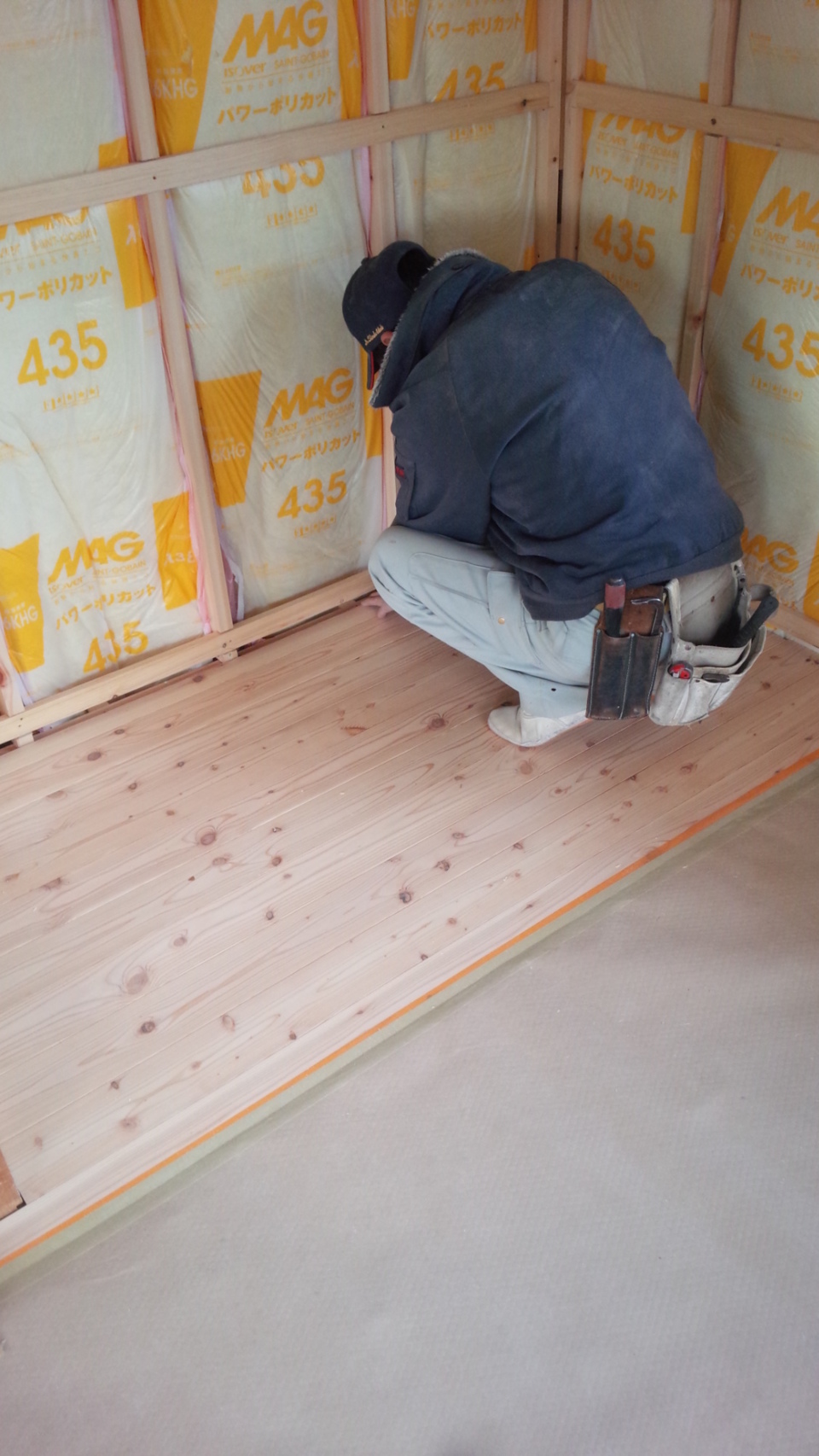

2階の窓枠も終わり1階は床の上に窓枠が取り付くので床張りを始めました。床仕上げ材は、15mm厚の唐松です。
- 33. 2015年02月09日
-
木工事床張り
今週からは1階と2階に別れ床張りです。張り上がった所から傷が付かない様にしっかり養生をします。
- 34. 2015年02月12日
-
木工事玄関ドア取付

色々検討した結果玄関ドアは2地区対応の高断熱使用ジェスタに決まりましたが、このドア玄関照明まで付いています。どんな雰囲気になるか楽しみです。
- 35. 2015年02月14日
-
木工事
2階の木工事は窓枠取付が終わり、現在開口枠取付を進めています。
- 36. 2015年02月17日
-
木工事開口枠取付
2階は巾木・天井廻り縁取付を残し、開口枠などの取付に入りました。木製建具が付く所なので水平・垂直など確認しながら丁寧に取付ます。
- 37. 2015年02月19日
-
木工事窓枠取付

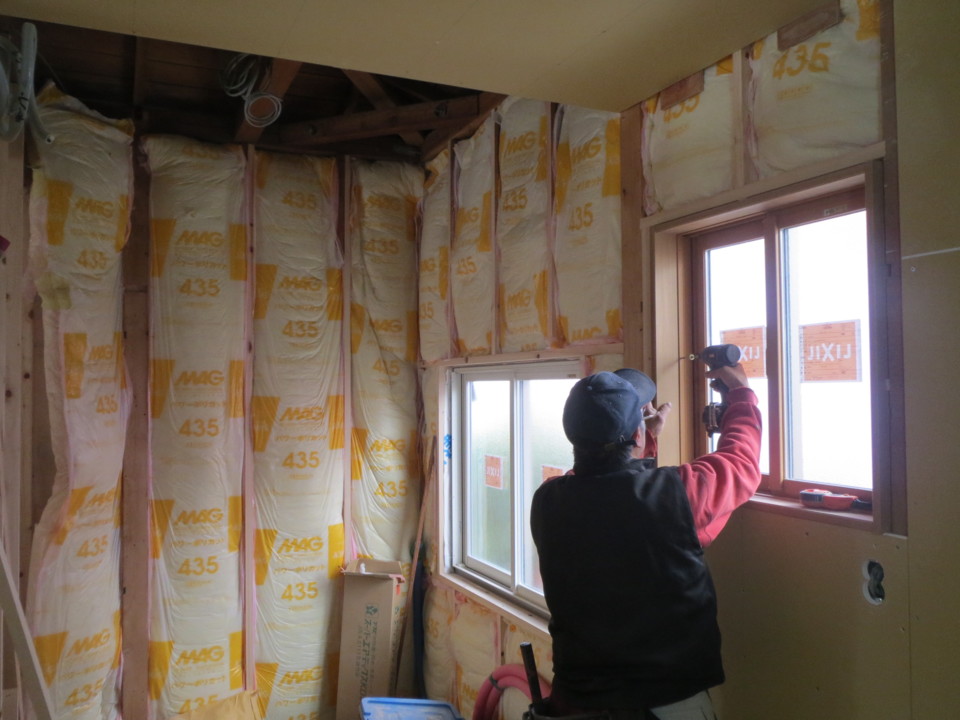

洗面所に移り窓枠を取付壁張りを進めています。断熱材も隙間なく綺麗に充填されています。

- 38. 2015年02月23日
-

外部モルタル塗り

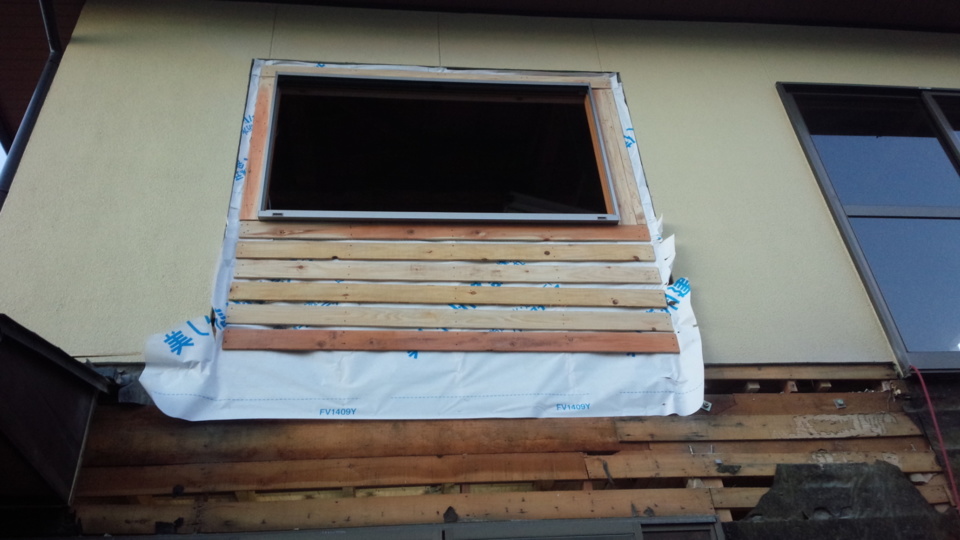

外部網張に入りました。窓を交換した部分と増築部分を中心に防水紙を張りラス網を張りました。
- 39. 2015年02月25日
-
左官工事完成
外部左官工事が終わりました。外部の残り工事は玄関屋根・外壁塗装・玄関アプローチとなりました。
- 40. 2015年02月26日
-

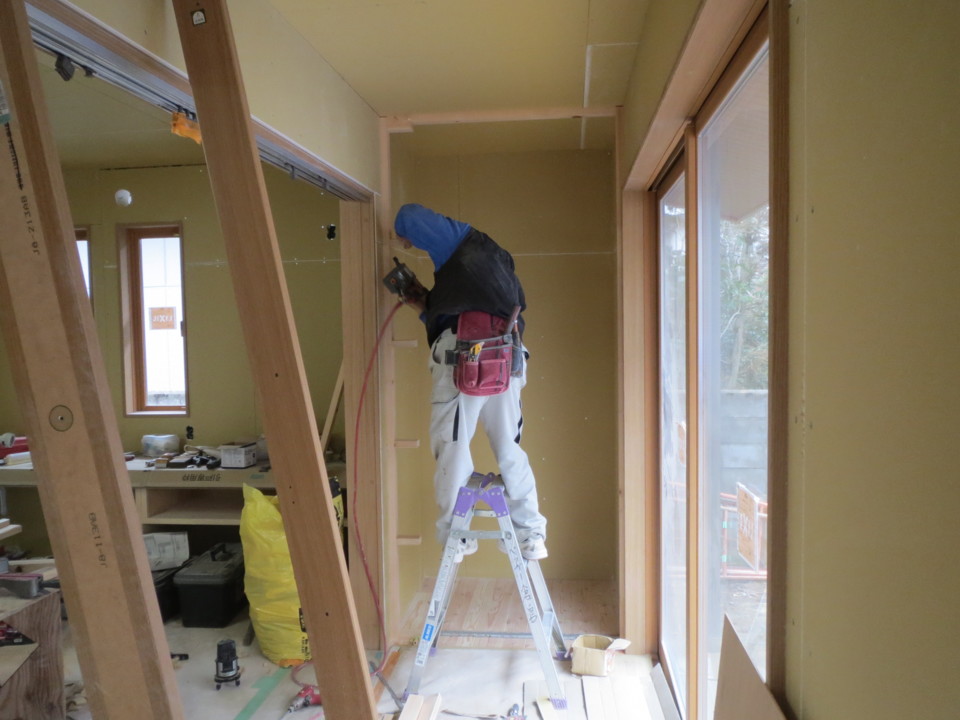

木工事収納部分造作
木工事も終盤です、今日は玄関収納を作っています。家族が多いので、シューズ収納は幅1200・高さは天井までの大きさです。

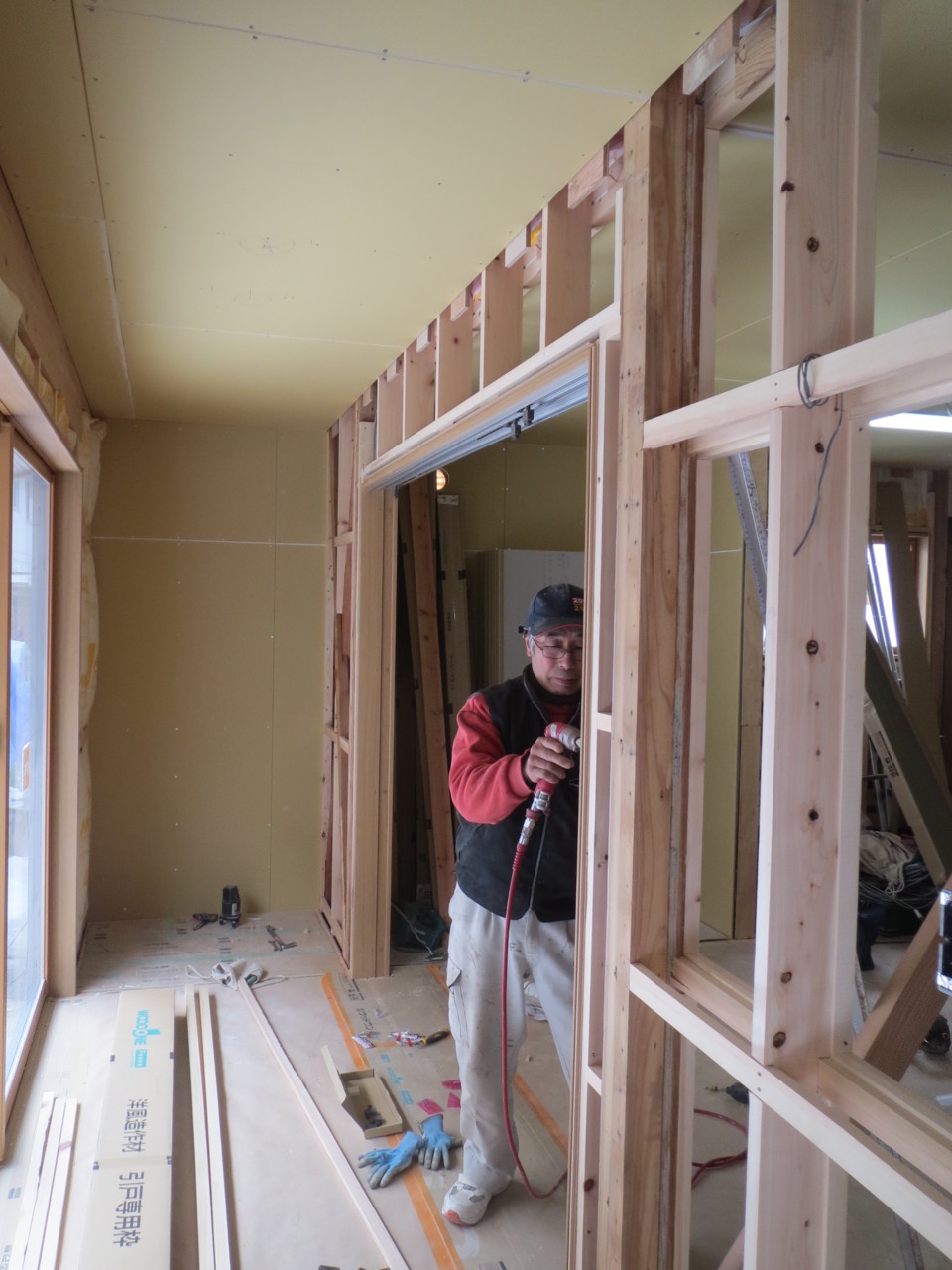

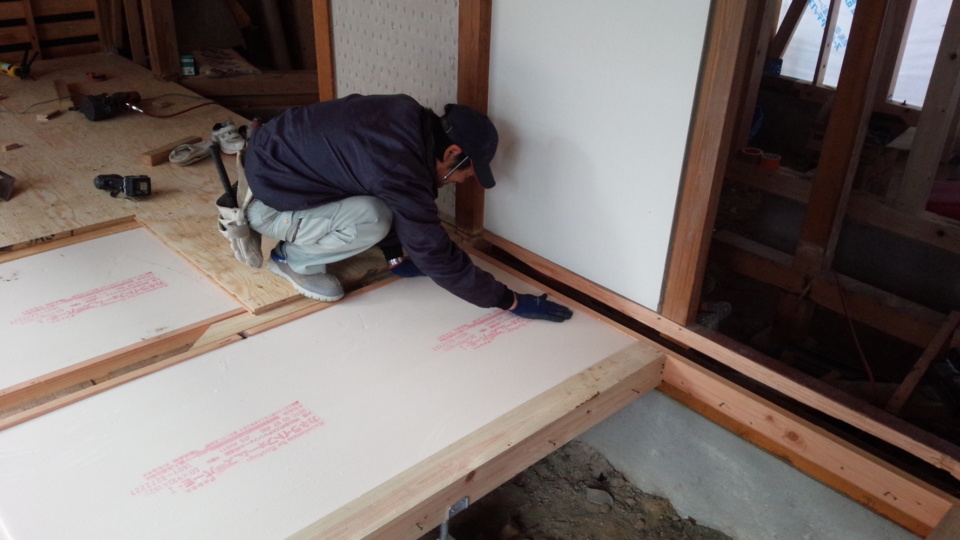

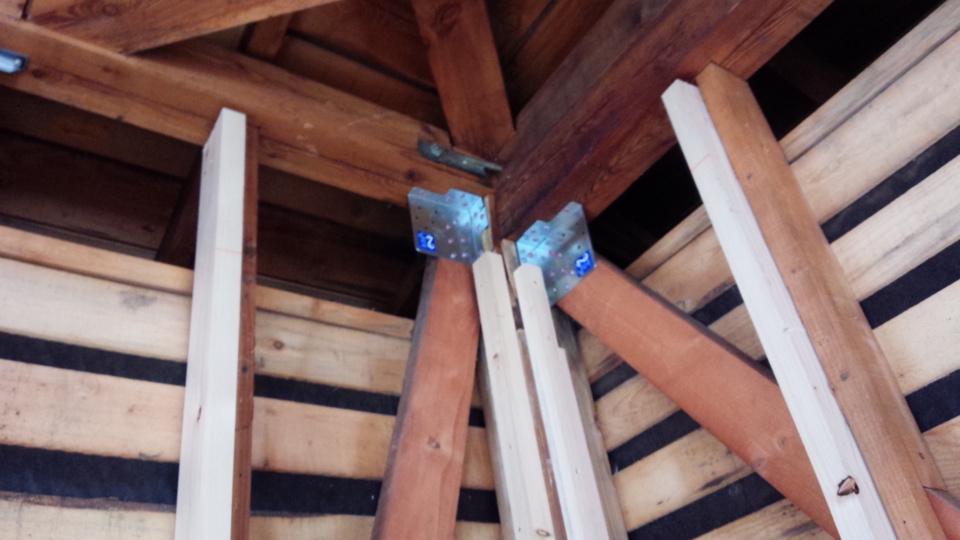

- 41. 2015年02月27日
-
木工事収納造作

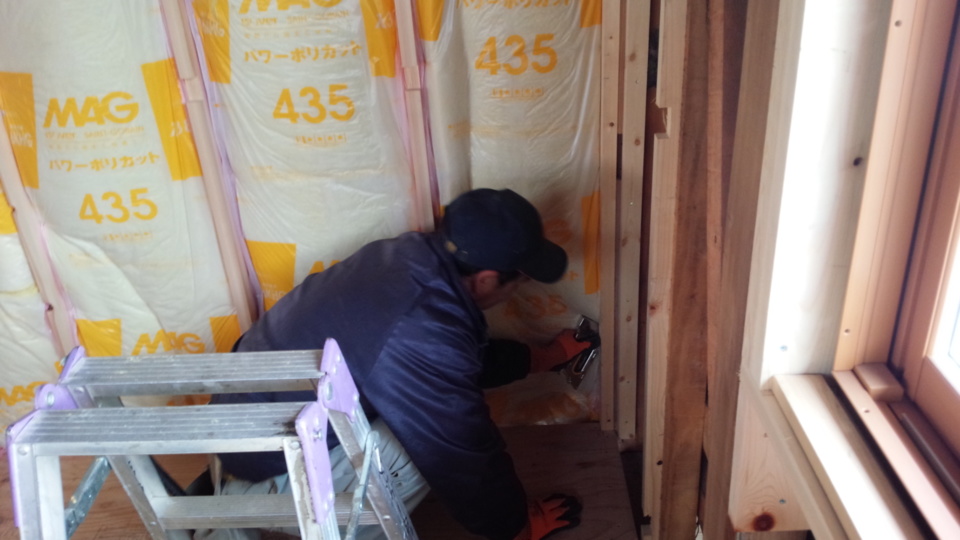

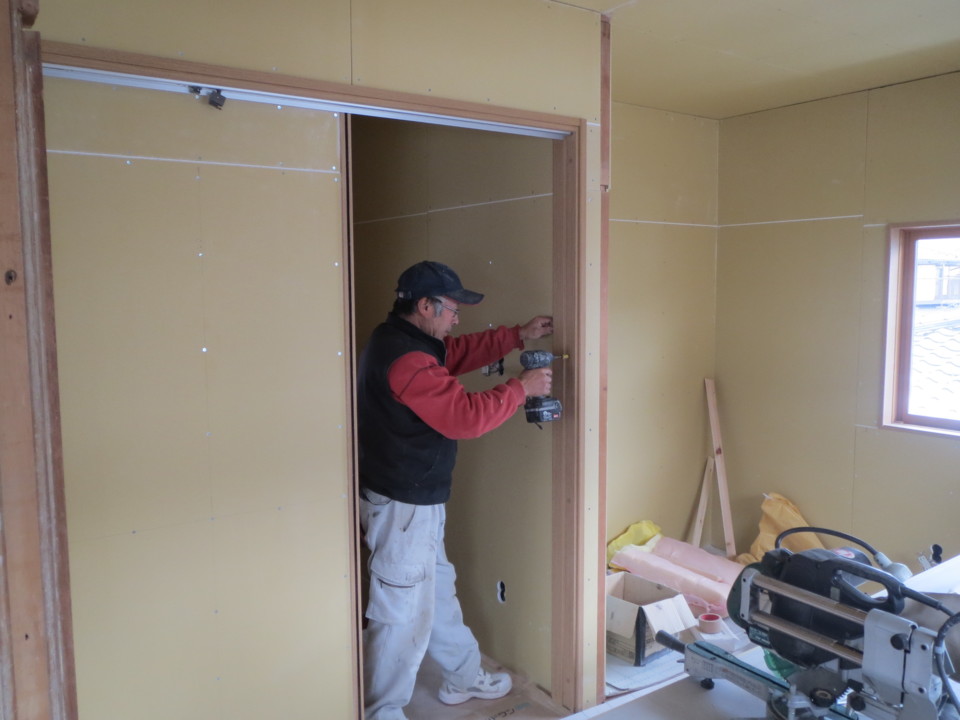

内部の壁もだいぶ張れました、引き続き広縁収納を作っています。
- 42. 2015年03月01日
-
現場打合せ
木工事も終盤に来て今日はK様と現場確認と仕上げ打合せをしました。
段々出来てくる現場をみて子供さん達も嬉しそうです。
月末には引越し出来る様に職人さん共々頑張りますので、楽しみにしていて下さい。
- 43. 2015年03月04日
-
塗装工事

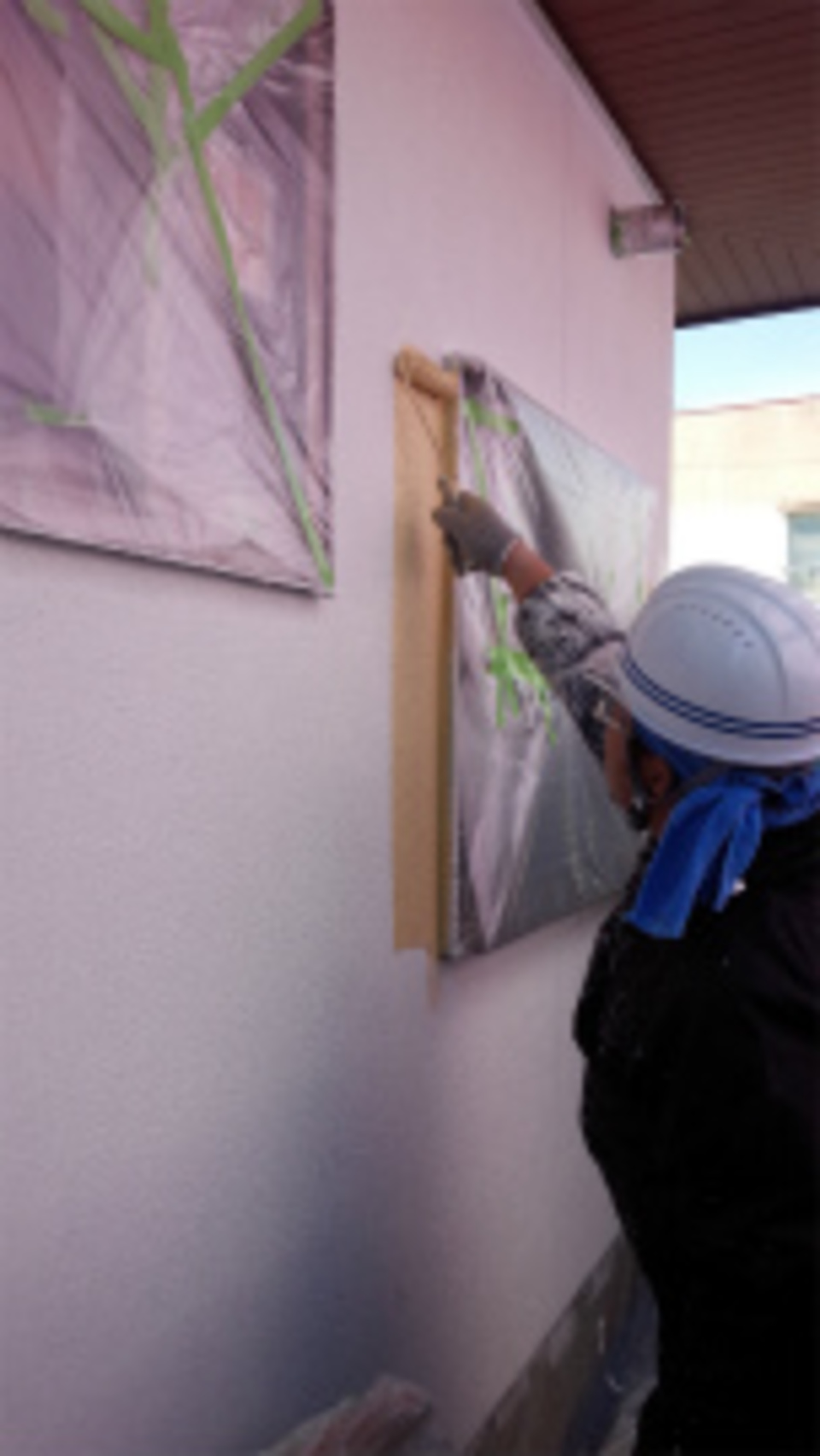

外部塗装工事に入りました。窓を入れ替えた部分と増築部分をローラーを使い下地から手塗りで仕上げています。既設の色に合わせるのも大変ですが、既存と変わりなく調色できました。
- 44. 2015年03月06日
-
木工事(押入れ)

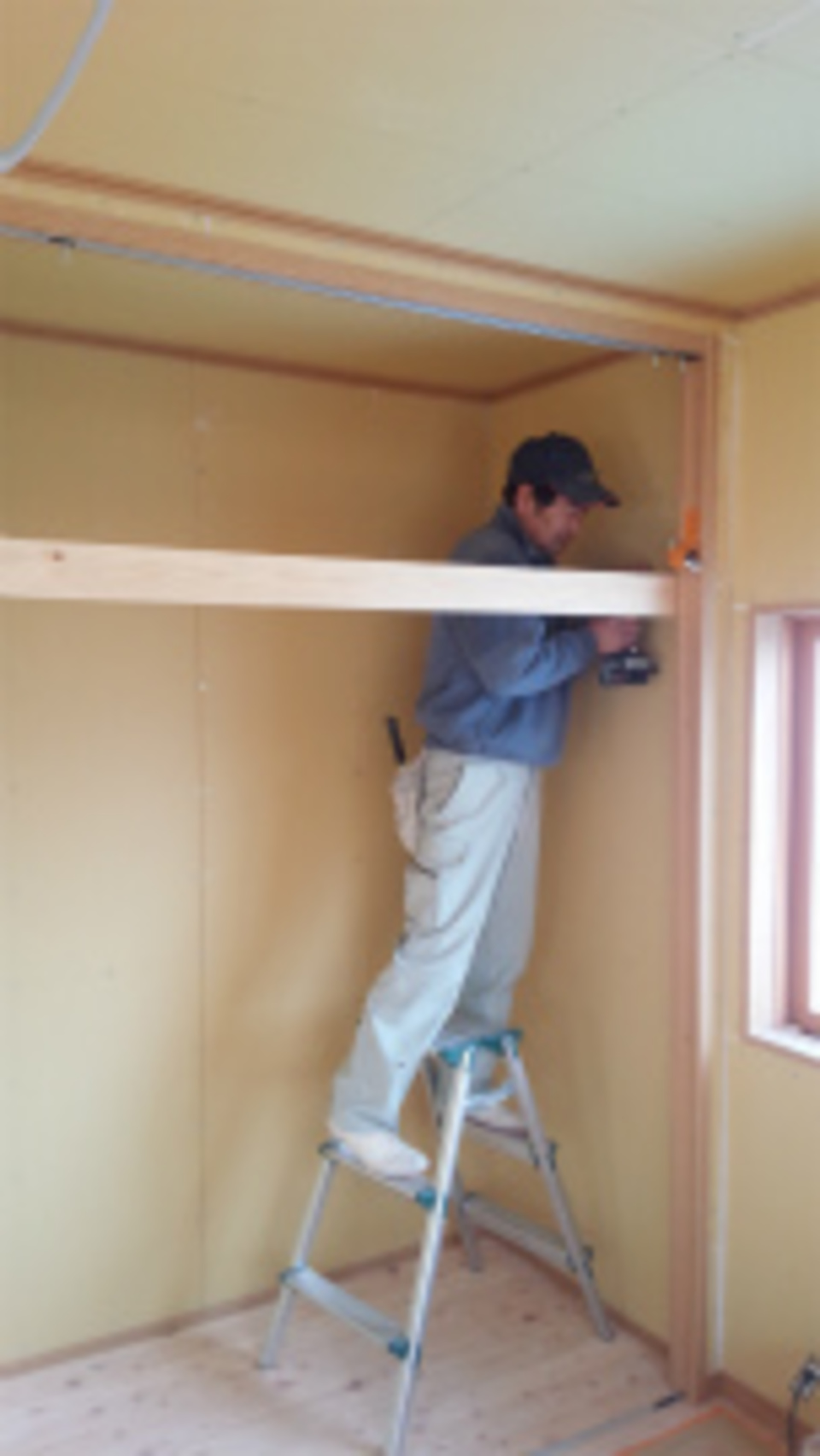

いよいよ終わりに近づき押入れの棚板類の取付に入りました。K様と図面等で高さ奥行などしっかり打合せをして作っています。使いやすい収納になるはずです。
- 45. 2015年03月10日
-
木工事格子取付

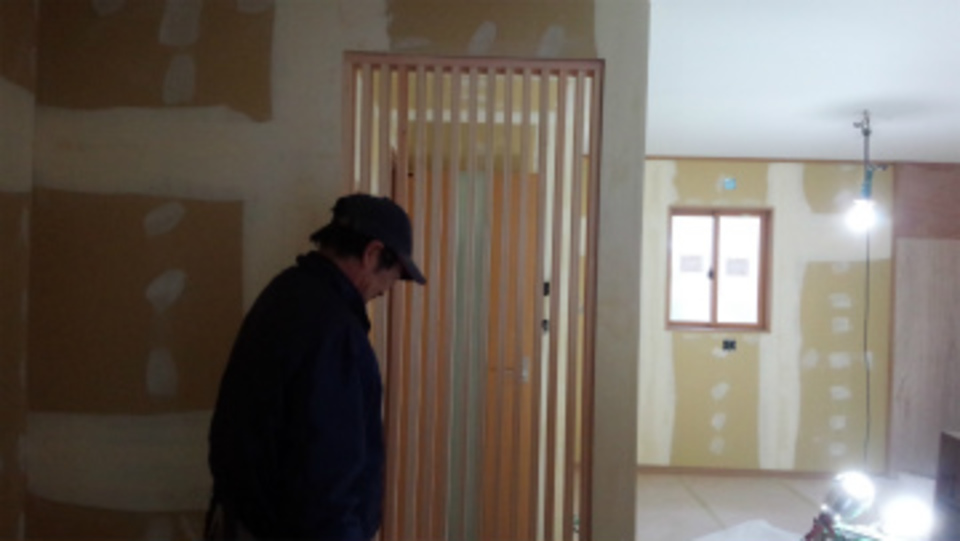

木工事のこの格子の取付で内部は完了です。リビングとダイニングの境に取付開放感を出しました。仕上がりが楽しみです。
- 46. 2015年03月12日
-
木工事外部まとめ

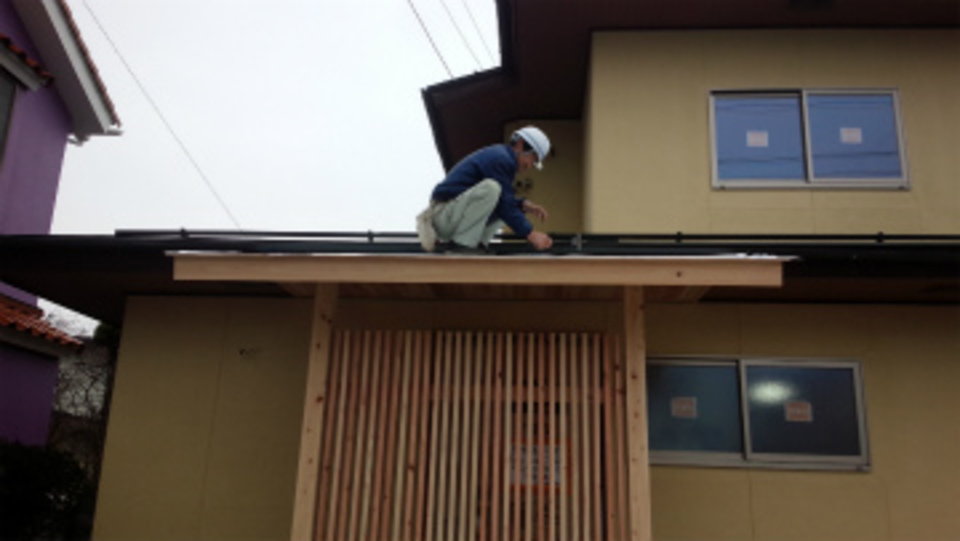

木工事外部まとめです。玄関ドアの前に格子を取付ました。道路より直接見えない様にと言う配慮からで、建物もとても締まって見えます。
- 47. 2015年03月13日
-

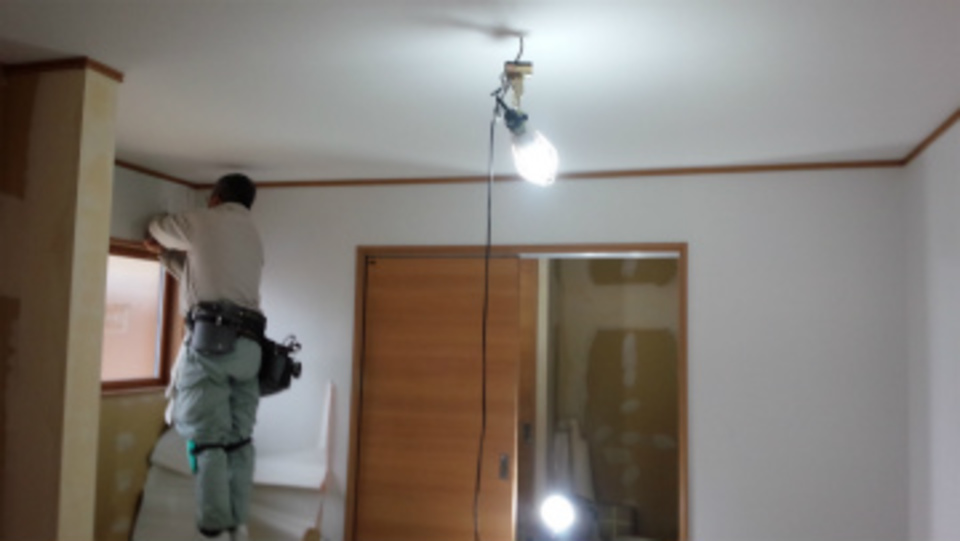

内装工事クロス貼り
木工事も終わり、内装クロス貼りが進んでいます。インテリア大英の竹花さんはいつも綺麗にして作業をします。片付けも仕上げの善し悪しに影響するそうです。『納得』!。

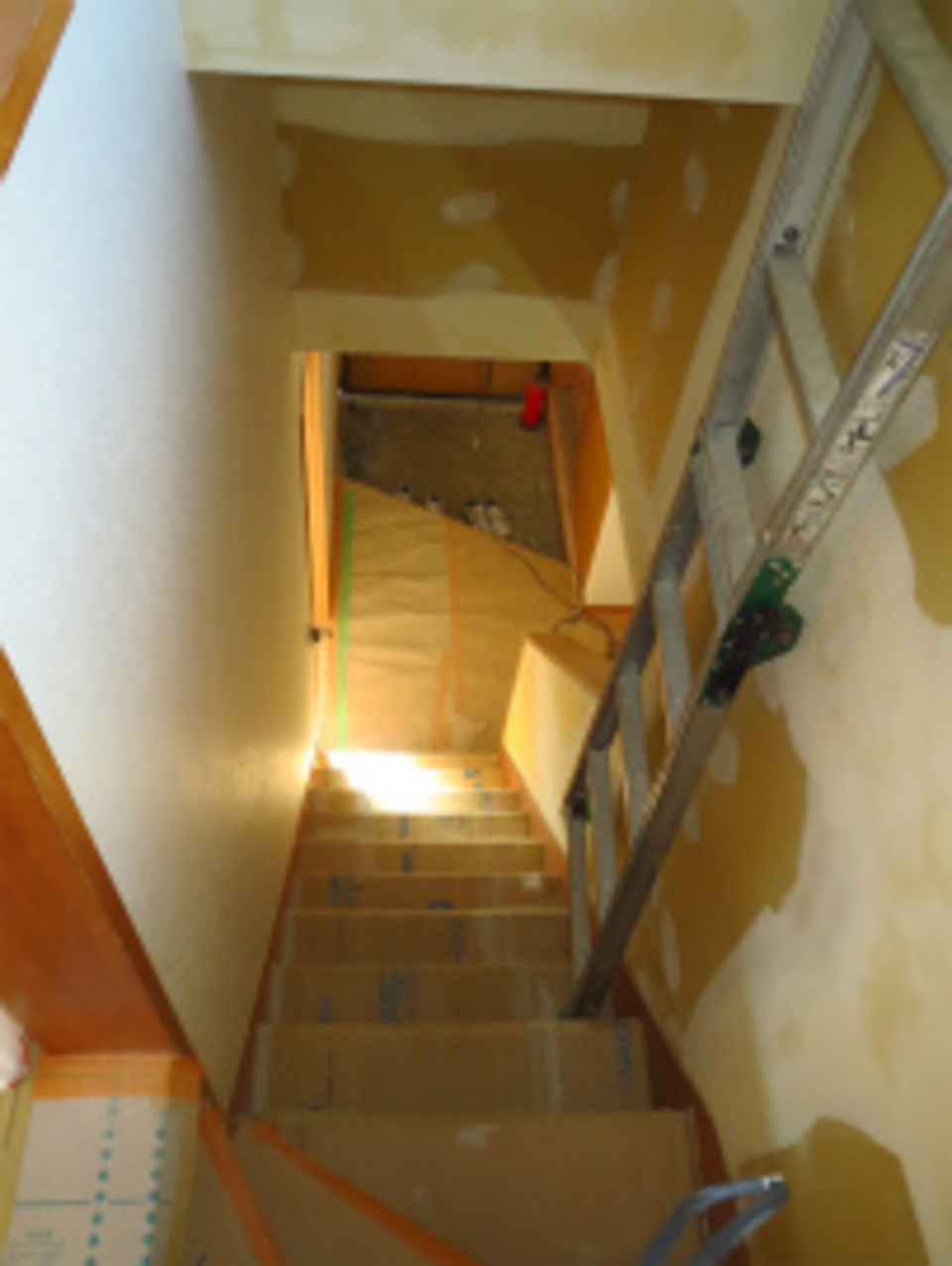

- 48. 2015年03月16日
-
内装工事
壁紙は階段室で完了します。木工事で下地を丁寧に作ってくれたので仕上げの壁紙が綺麗に貼れました。
- 49. 2015年03月18日
-

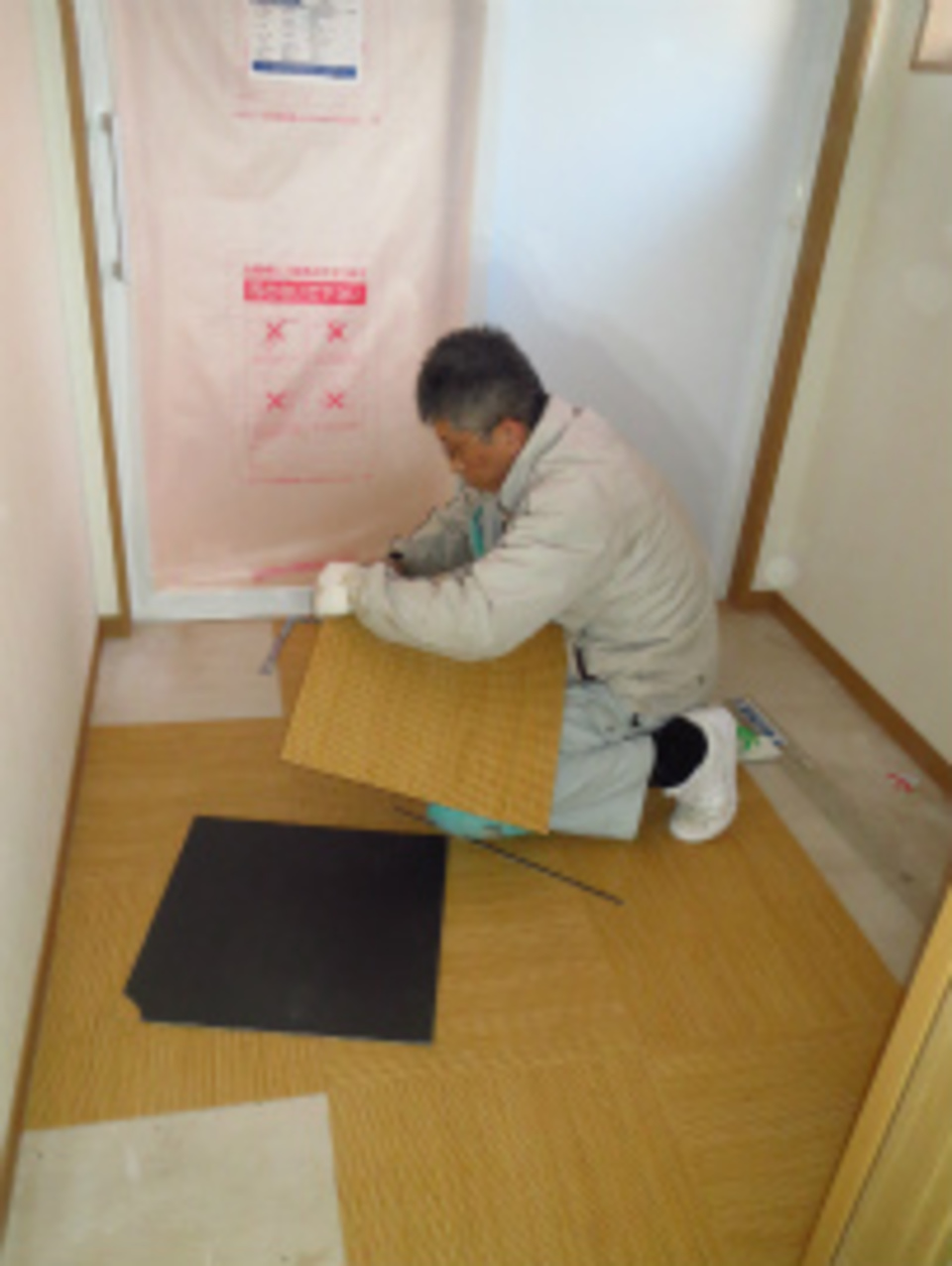

内装工事
今日は内装工事最終日床の仕上げで完了です。洗面所は水を使うので水に強く摩耗にも優れているフロアータイルを使います。何よりお手入れが簡単な為にお客様からの評価は高いです。

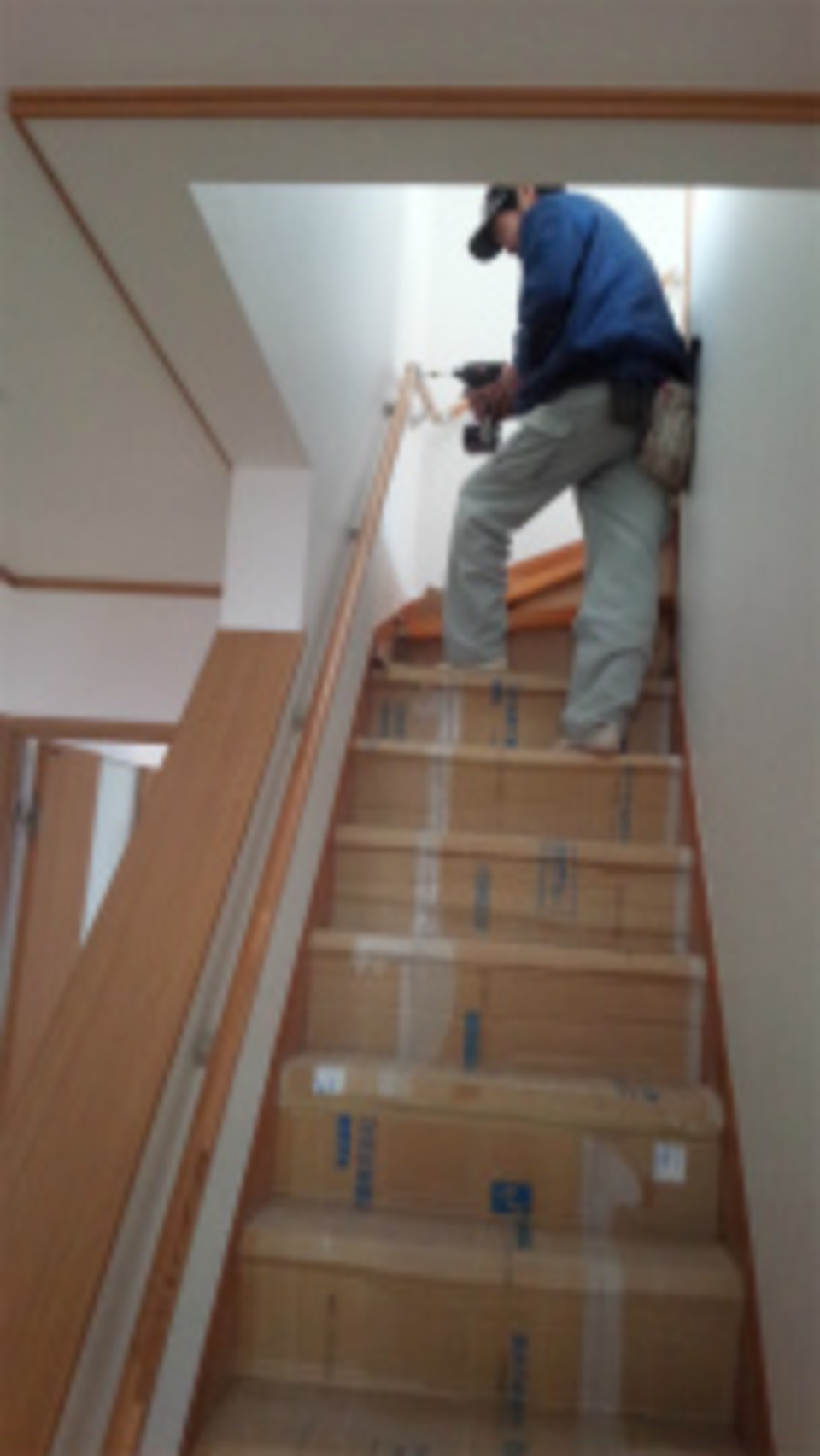

- 50. 2015年03月21日
-
木工事まとめ
いよいよ工事も終盤内装も終わり階段手摺の取付をしました。
- 51. 2015年03月22日
-

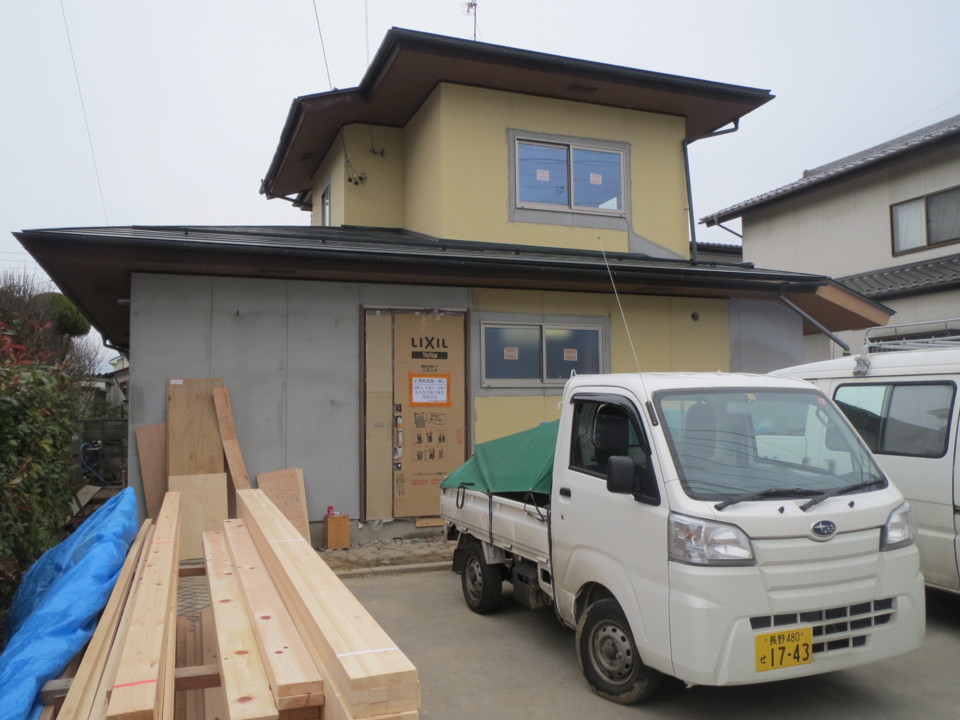

外部まとめ
今週末に完成なので外部の掃除をしました。とても綺麗な外観になり満足していますが、先日K様との打ち合わせで、玄関の格子がとても気に入っていますとお言葉を頂きました。
- 52. 2015年03月24日
-

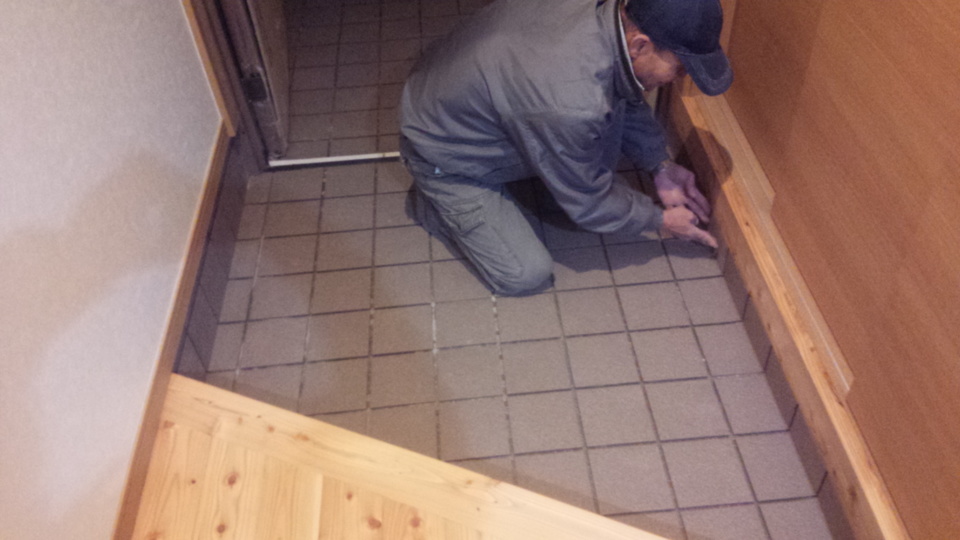

タイル張り
玄関のタイル貼りが進んでいます。明日目地を入れ全ての工事が完了と成ります。
- 53. 2015年03月27日
-
完成引渡し
引越しを28日に予定しているので、お引渡しは27日の夕方になりました。昨年11月末~の工事も終わります。長野市までは遠いと思いましたが、実際は45分で現場に到着出来さほど遠いと言うイメージはなくなりました。K様の上のお子さんは今年から小学校1年生元気にこの新しい家から通います。嬉しそうに走り廻る姿を見ると、仕事をさせて頂いて良かったと改めて思います。
- 54. 2015年03月27日
-
完成引渡し
1階のキッチン・リビングは以前使っていたシステムキッチンを移設しました。吊戸棚は新しくし雰囲気を変える為ツートンカラーにしました。
- 55. 2015年03月27日
-

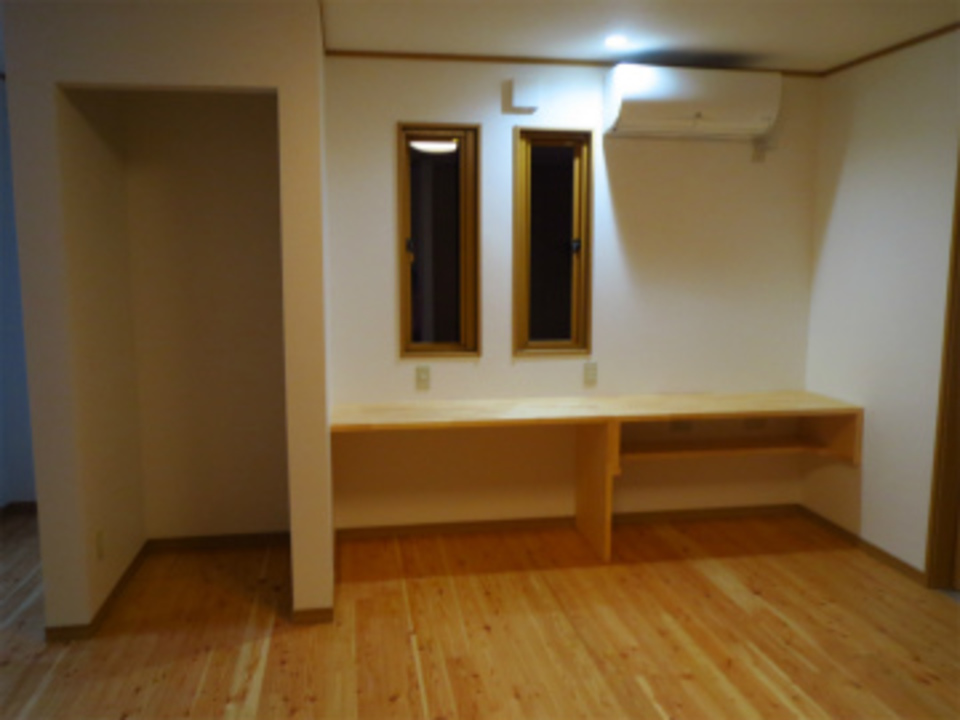

リビングの完成
リビングはフリースペースの作り付けの机があります。ここで絵を書いたりお勉強したりと色んな事に使います。
- 56. 2015年03月27日
-
広縁の完成
広縁は時に近所の人とのコミニュケーションの場となりまた忙しい家事では物干し場にも成り多面的に使えまた寒さ対策にも有効です。
- 57. 2015年03月27日
-
2階子供室の完成
2階は出来るだけ大きく使える様に2部屋を1つにしました。断熱工事に特に気を使ったので寒さ・暑さのコントロールはエアコン1台で十分だと思います。
- 58. 2015年03月27日
-
玄関の完成
左にポーチ灯玄関ドアの上にはLEDのシームレスランプを取付とても良い雰囲気になりました。今回引渡しは夕方からでしたが、夕方ならでわの写真が撮れました。また昼間の写真を後日撮りに伺います。
K様工事中は大変お世話になりました。私たちパートナー業者共々丁寧に造りました。これからお住まいに成り気になった所がありましたら、なんなりとお申し付け下さい。
これからも宜しくお願い致します。
