坂城町の家
坂城町 新築 A様
スタイル別に見る|すべて
物件データ
住所 | 埴科群坂城町網掛 |
---|---|
構造 | 木造2階建て |
工法 | 充填断熱工法 |
延べ床面積 | 153.87㎡(46.45坪) |
設計事務所 | R-Works |
現場監督 | 堀内 義彦 |
建築中レポート
- 1. 2015年10月10日
-
地鎮祭
今日は工事着工にあたり、地鎮祭が行われました。
これから工事完成まで安全第一でがんばります。
- 2. 2015年10月28日
-

地盤改良
いよいよ現場での工事が始まりました。
基礎工事の前に地盤改良のを行っています。

- 3. 2015年11月04日
-

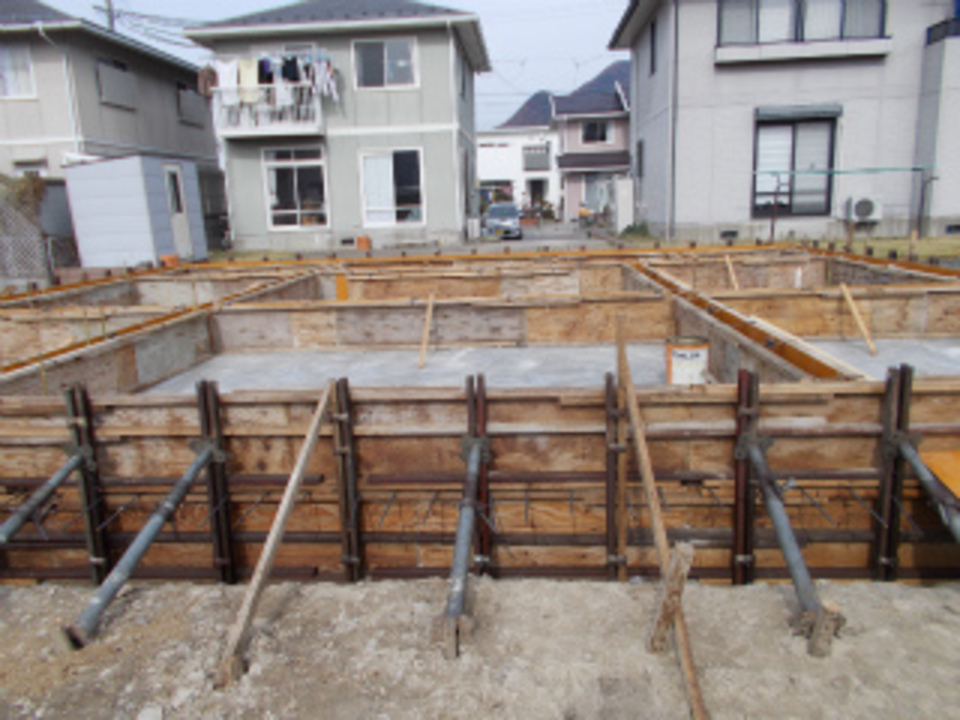

基礎工事
地盤改良が終了し、基礎工事が始まりました。
スラブ下の防水シートを張って、外周部の型枠が組まれました。
- 4. 2015年11月07日
-
鉄筋工事

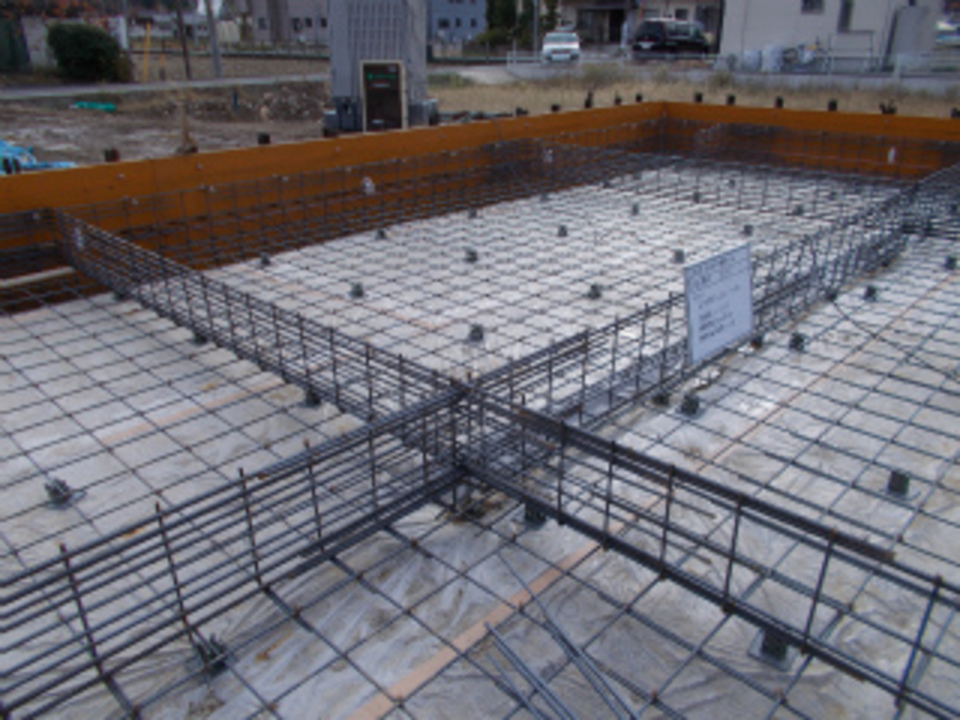

基礎の鉄筋が組みあがりました。
しっかりときれいに組みあがっています。
- 5. 2015年11月11日
-

コンクリート

今日は基礎耐圧盤のコンクリート打設です。
天気にも恵まれて、打設が順調に進んでいます。
- 6. 2015年11月13日
-
着工式
今日はお客様と会社パートナー業者の顔合わせです。
パートナー全員で力を合わせて工事完成までがんばります。
- 7. 2015年11月14日
-
基礎立ち上がり
基礎の耐圧盤のコンクリート打設が終了し、立ち上がりの型枠が組みあがりました。
- 8. 2015年11月17日
-
基礎立ち上がり
アンカーボルトのセットが終了し、基礎立ち上がり部分のコンクリート打設を行っています。
- 9. 2015年11月24日
-
犬走り
本体の基礎が完成し
犬走りのコンクリートが打設されました。

- 10. 2015年11月30日
-
土台
基礎工事が終了し、土台(木曽檜)の取り付けが行われています。
- 11. 2015年12月04日
-

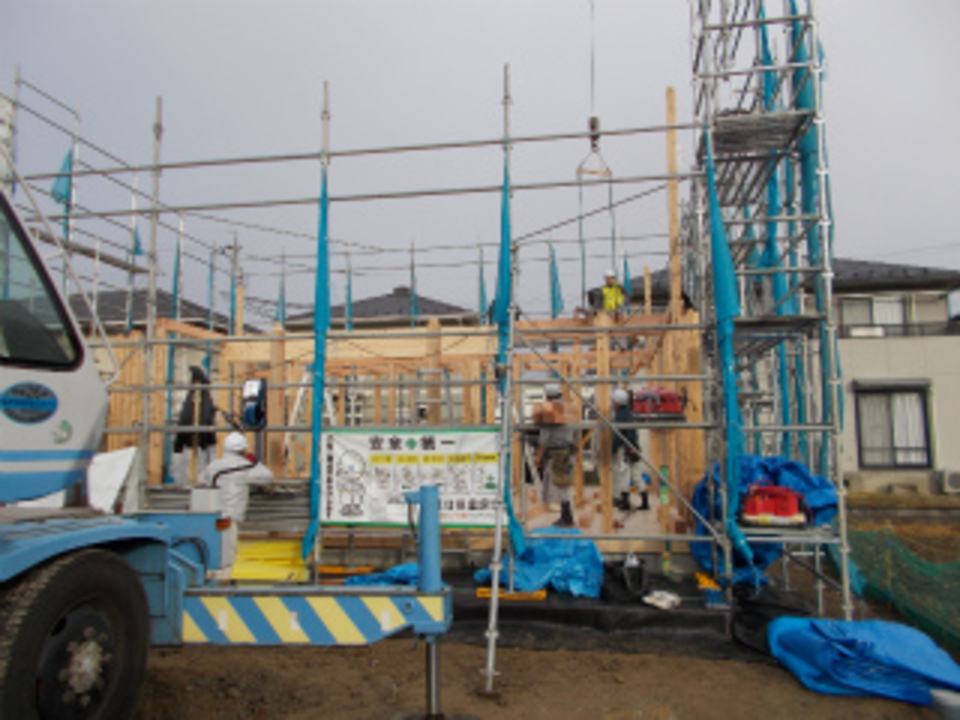

建て方
今日は建て方当日です。
心配された雨も上がり作業が順調に進んでいます。
- 12. 2015年12月07日
-

屋根
建て方が終了し、野地合板がまとまり屋根の防水紙が張られました。
- 13. 2015年12月11日
-
筋交
各所 筋交が取り付けられています。

- 14. 2015年12月16日
-

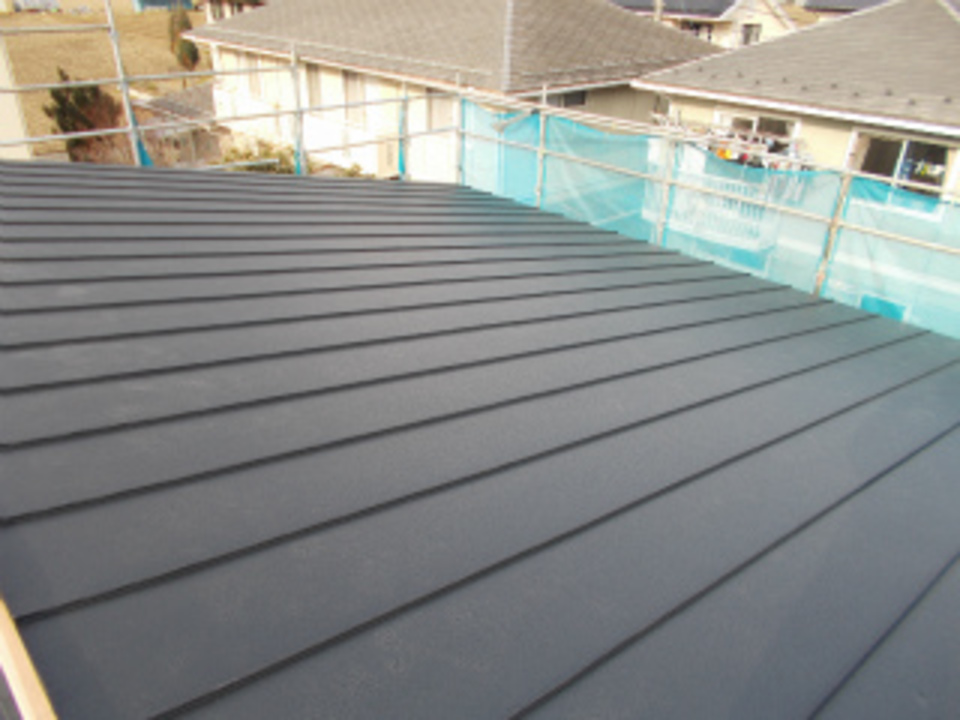

屋根
屋根のガルバリウム鋼板 立平葺きが行われています。
- 15. 2015年12月21日
-
補強金物
補強金物のホールダウン金物が取り付けられました。

- 16. 2015年12月25日
-
窓

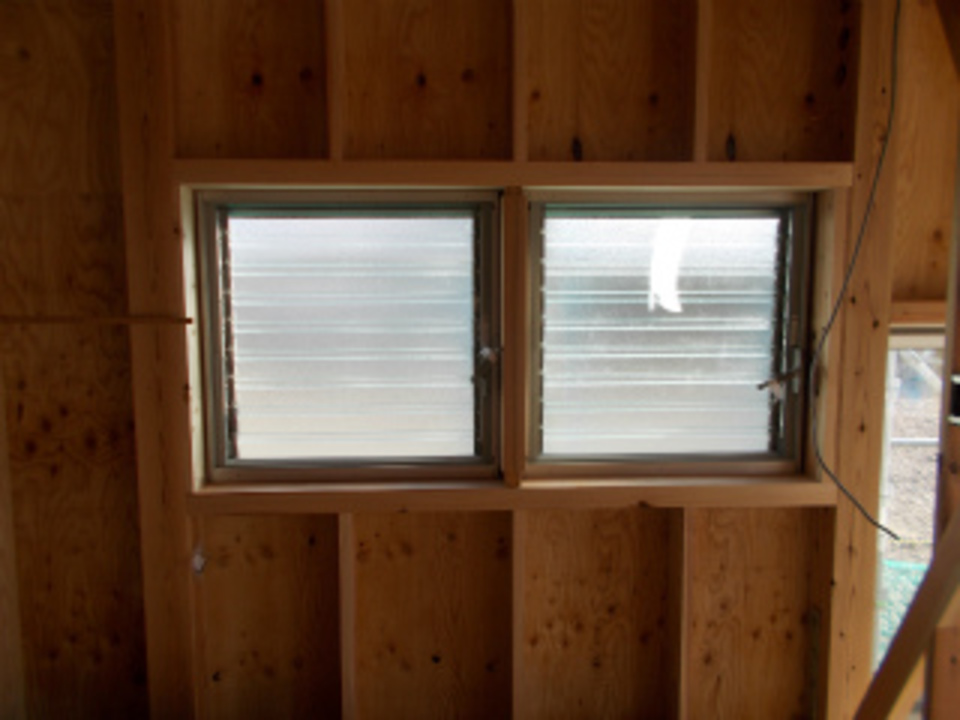

窓のサッシの取り付けが始まりました。
2階のバルコニー部分の防水工事に伴い、先にサッシを取り付けています。
- 17. 2016年01月08日
-
一階サッシ
一階キッチン部分のサッシが取り付けられました。
- 18. 2016年01月14日
-

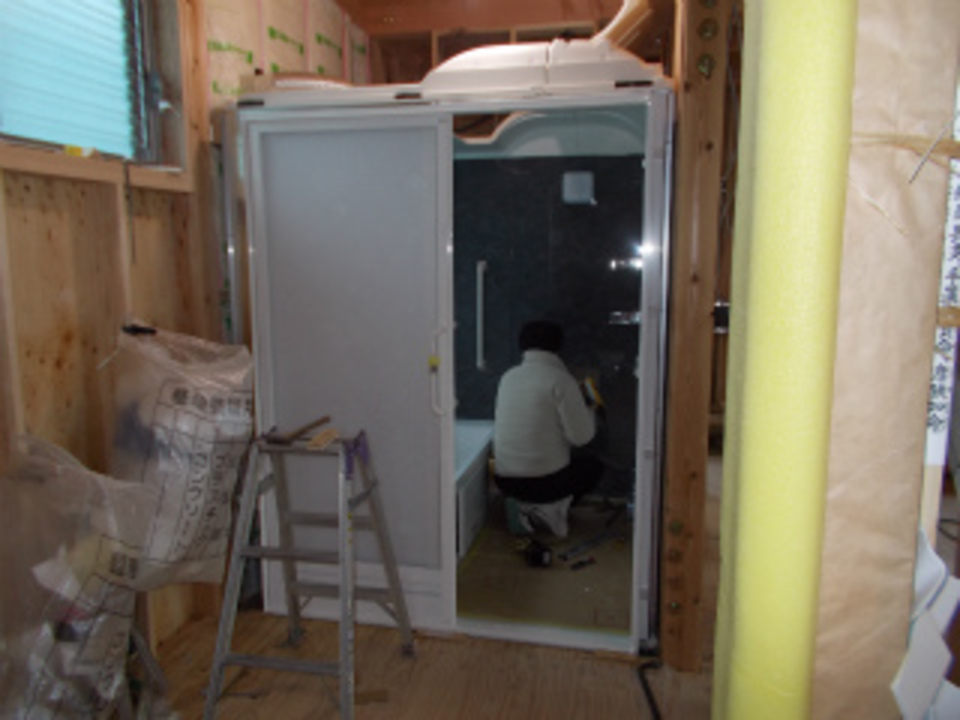

ユニットバス
ユニットバスの組立を行っています。
- 19. 2016年01月19日
-
間仕切り下地

2階の間仕切り下地が取り付けられています。
- 20. 2016年01月21日
-

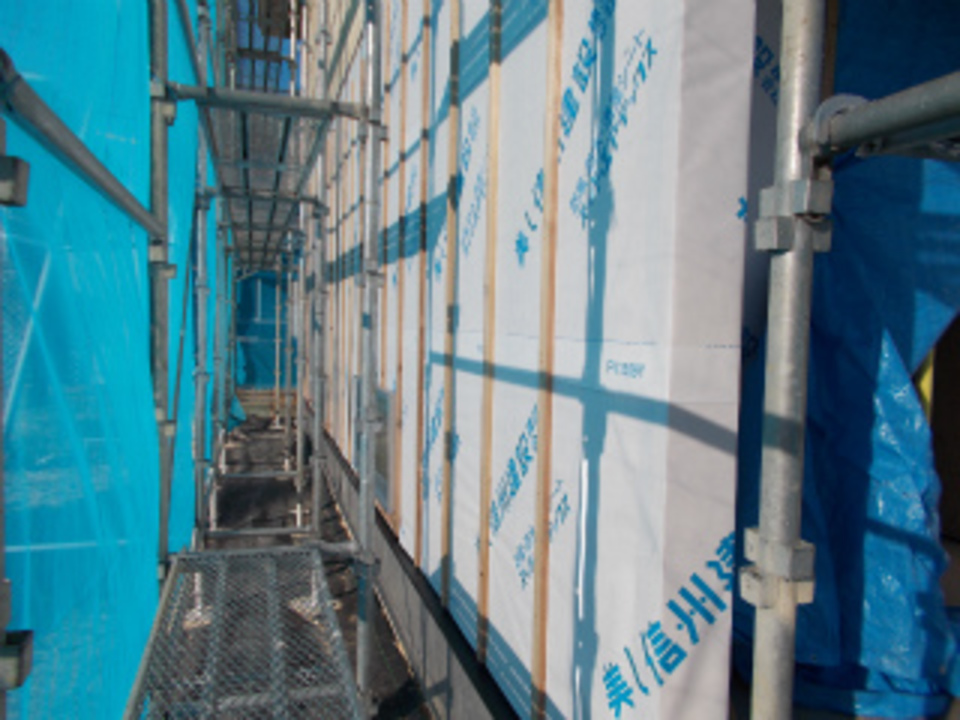

通気胴ぶち
外壁部分の通気胴ぶちが取り付けられました。
- 21. 2016年01月25日
-
軒天
外部の工事が進んでいます。

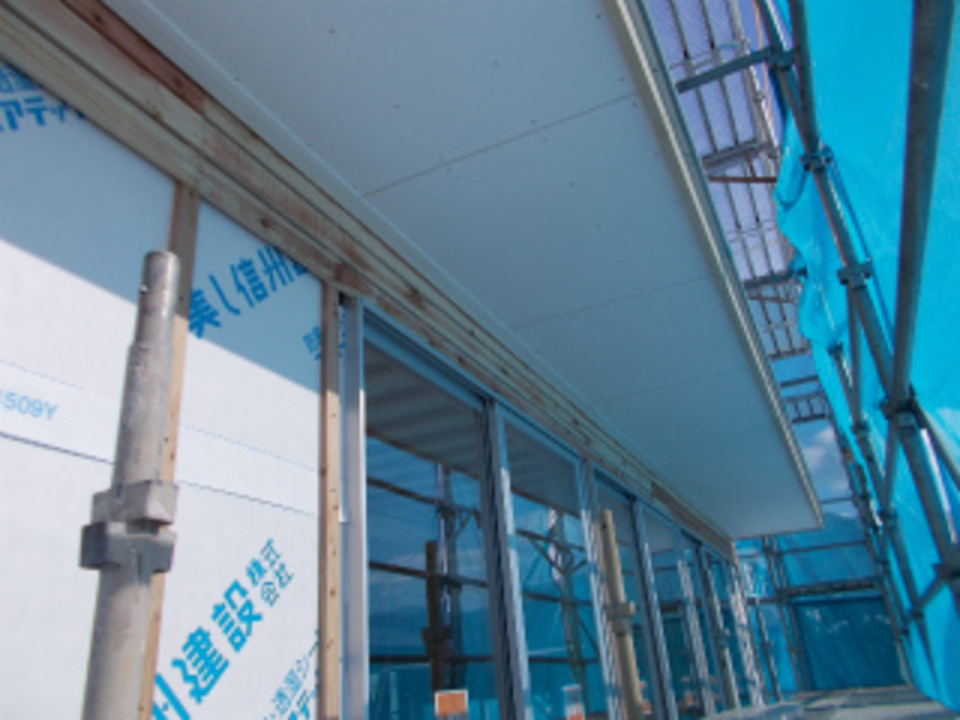

軒天のケイカル板が張れました。
- 22. 2016年01月29日
-

電気工事

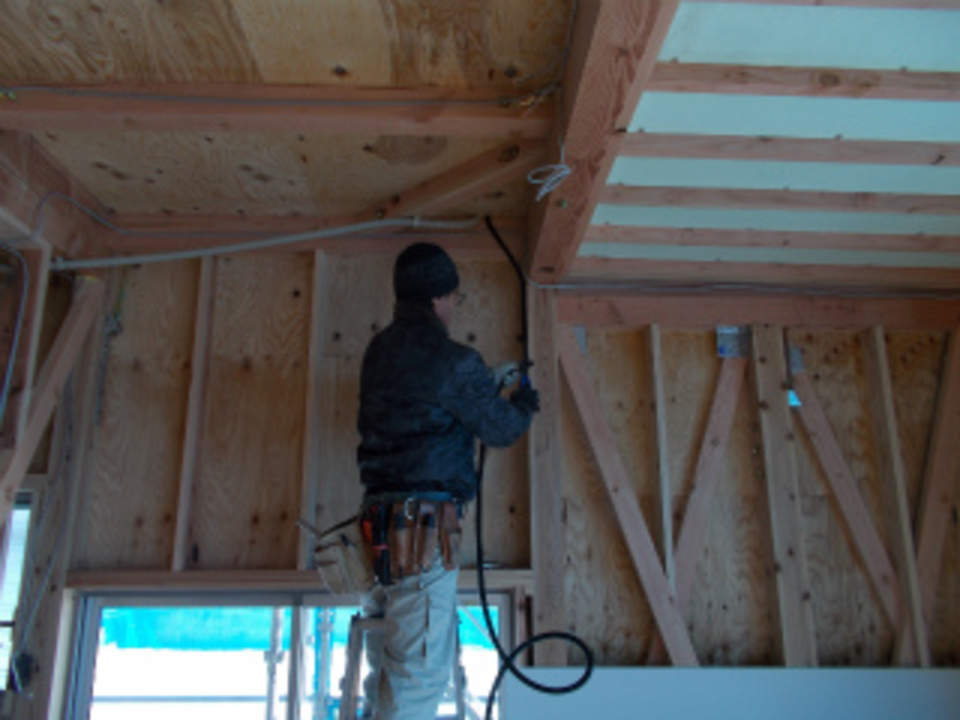

電気配線が進んでいます。
- 23. 2016年02月02日
-
和室 床
外部のまとめがほぼ終了し、内部の造作に取り掛かっています。
和室の一段上がった床部分の框を取り付けています。
- 24. 2016年02月04日
-

天井下地
2階の天井下地を組み始めています。
- 25. 2016年02月16日
-

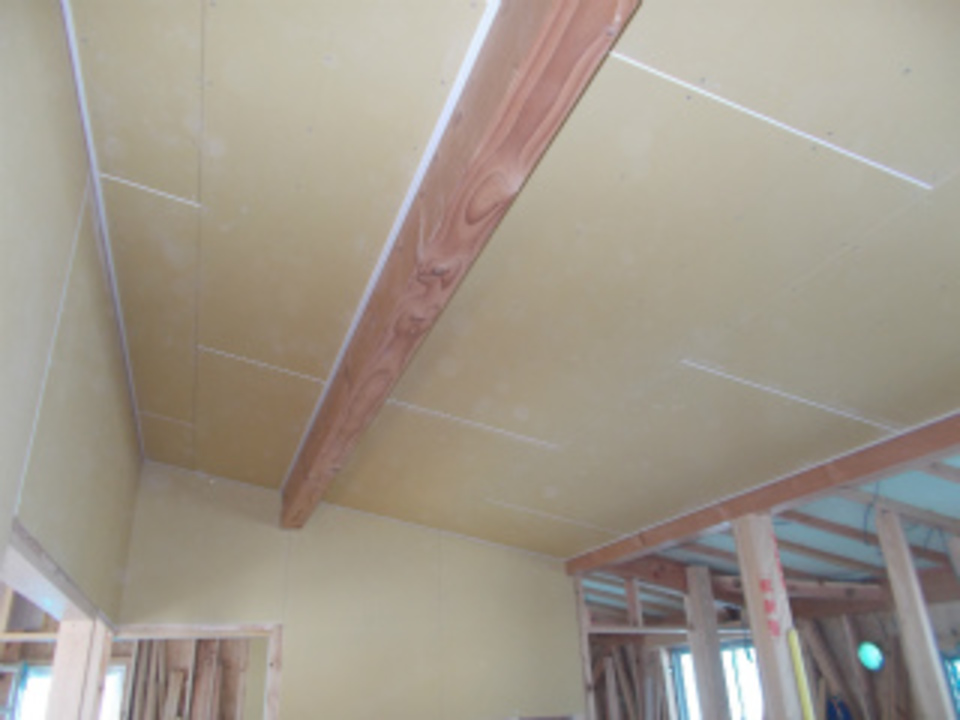

天井
2階は、天井のボードが張れました。
- 26. 2016年02月22日
-
階段

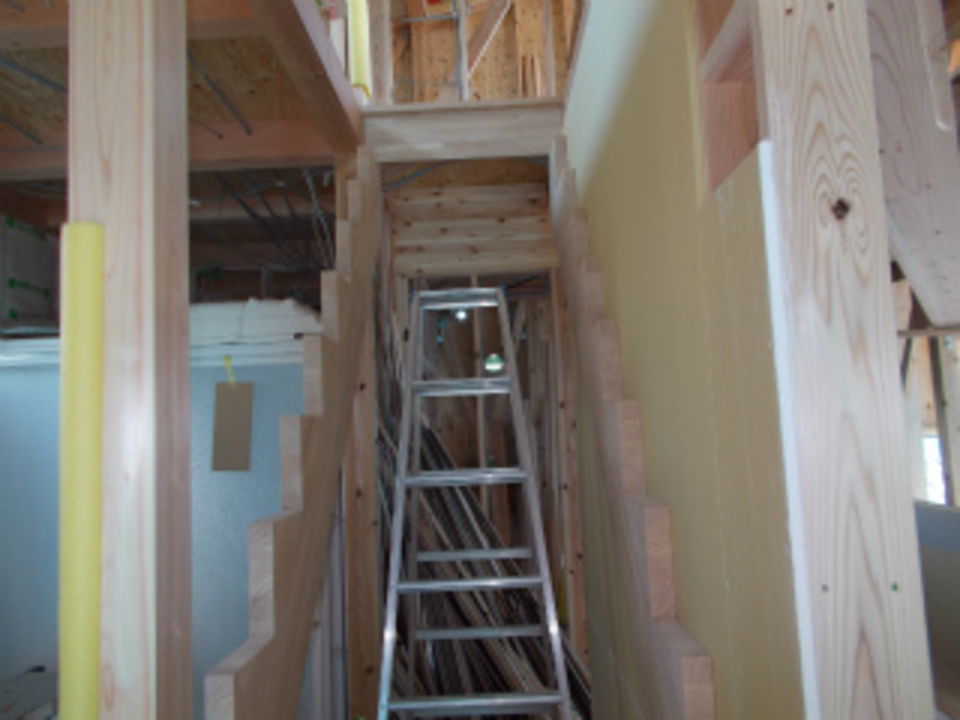

床のフローリング張りが終了し、階段の取り付けが始まりました。

- 27. 2016年02月26日
-
造作
和室窓の鴨居を取り付けています。

- 28. 2016年02月29日
-
2階造作
2階の造作が進んでいます。
出入り口などの鴨居・枠材が取り付けられています。

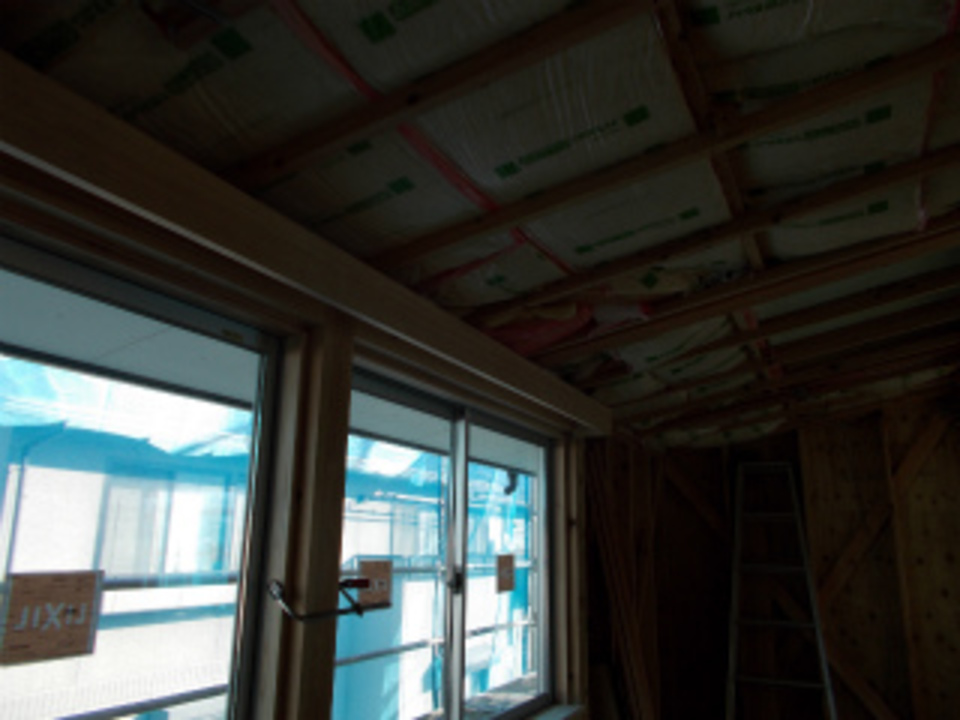

- 29. 2016年03月03日
-
カーテンボックス
各窓の上に カーテンボックスが取り付けられています。
- 30. 2016年03月04日
-
杉羽目板
バルコニー部分の壁

杉の羽目板が張れて来ました。
- 31. 2016年03月11日
-
和室入り口
和室のリビングの間の鴨居が取り付けられて、

壁の杉羽目板が張れました。
- 32. 2016年03月14日
-
左官工事

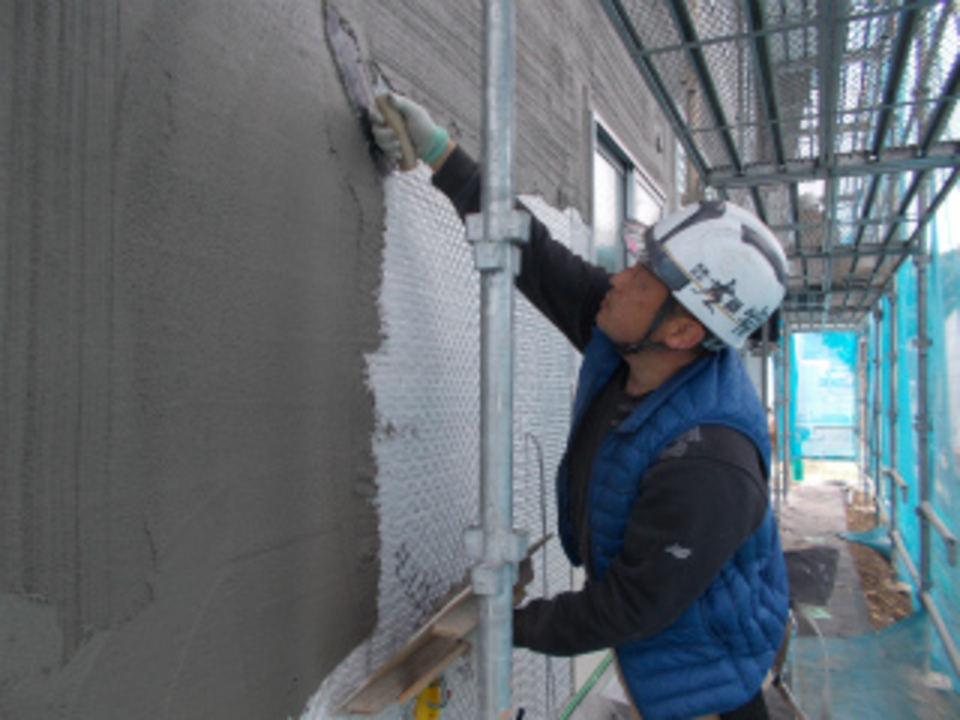

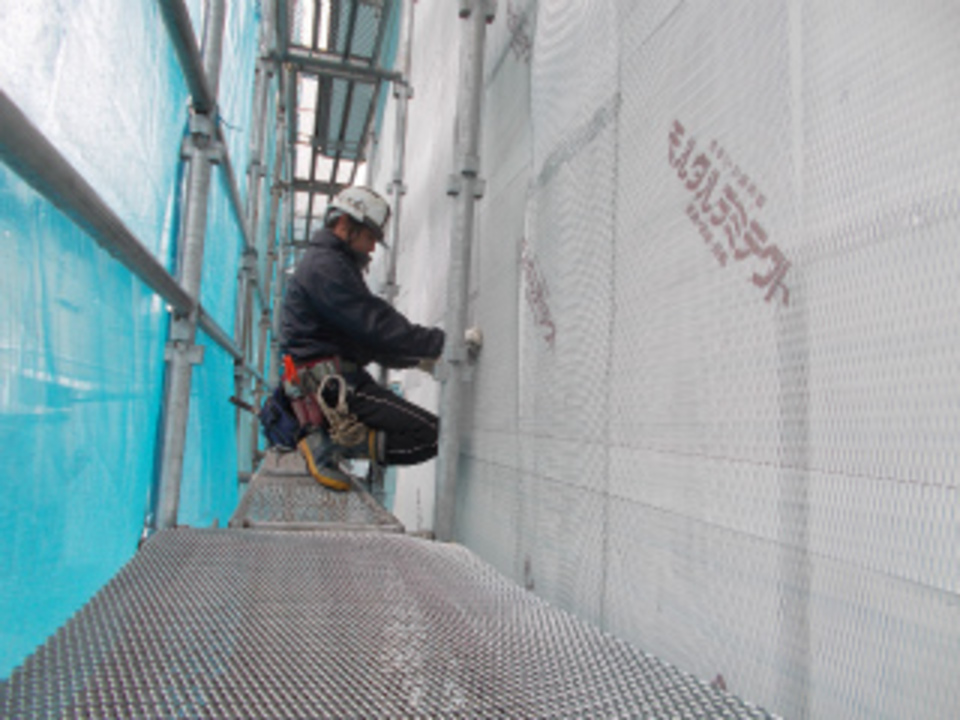

外壁 左官工事が始まりました。
モルタル下地のラスアミを張っています。
- 33. 2016年03月15日
-
巾木

床と壁の間に入る
巾木を取り付けています。
- 34. 2016年03月16日
-
モルタル塗り
外壁のモルタル塗りが始まりました。
下塗りを行っています。
- 35. 2016年03月22日
-

押入れ
和室の吊押入れを取り付けています。
- 36. 2016年03月25日
-

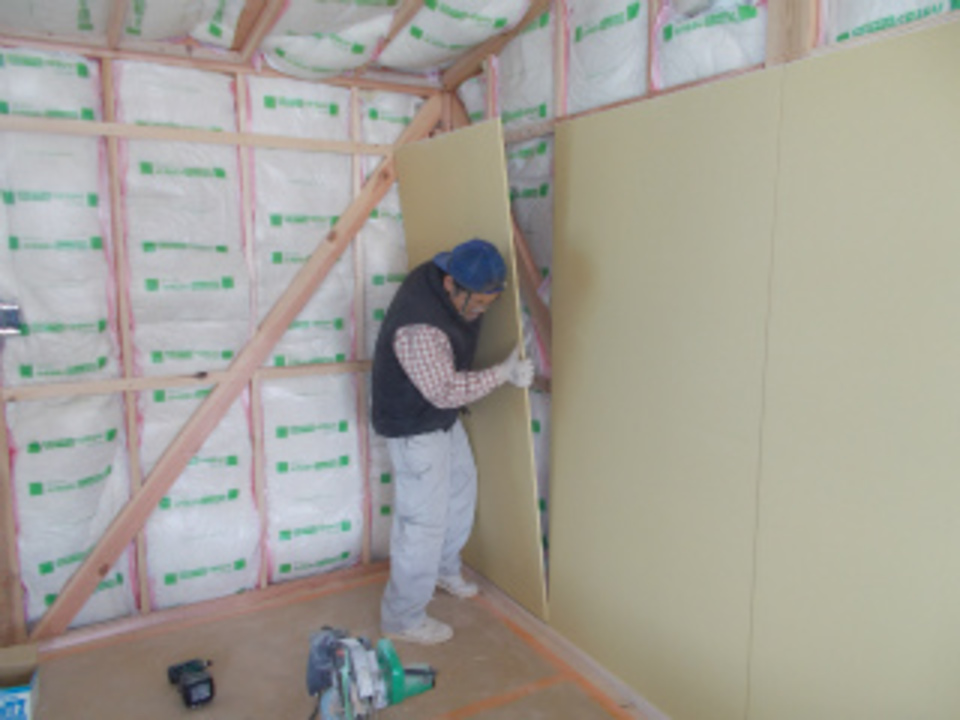

壁ボード
2階のボードを張っています。
- 37. 2016年03月29日
-
造作家具
玄関周りの造作が進んでいます。
造作家具の収納が取り付けられました。

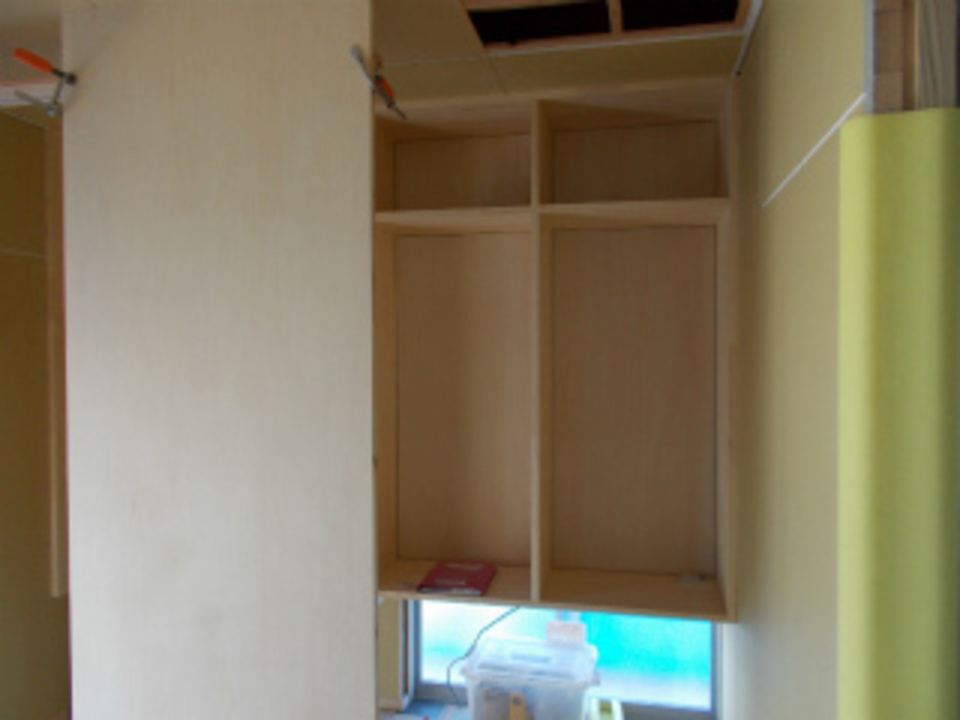

- 38. 2016年04月01日
-

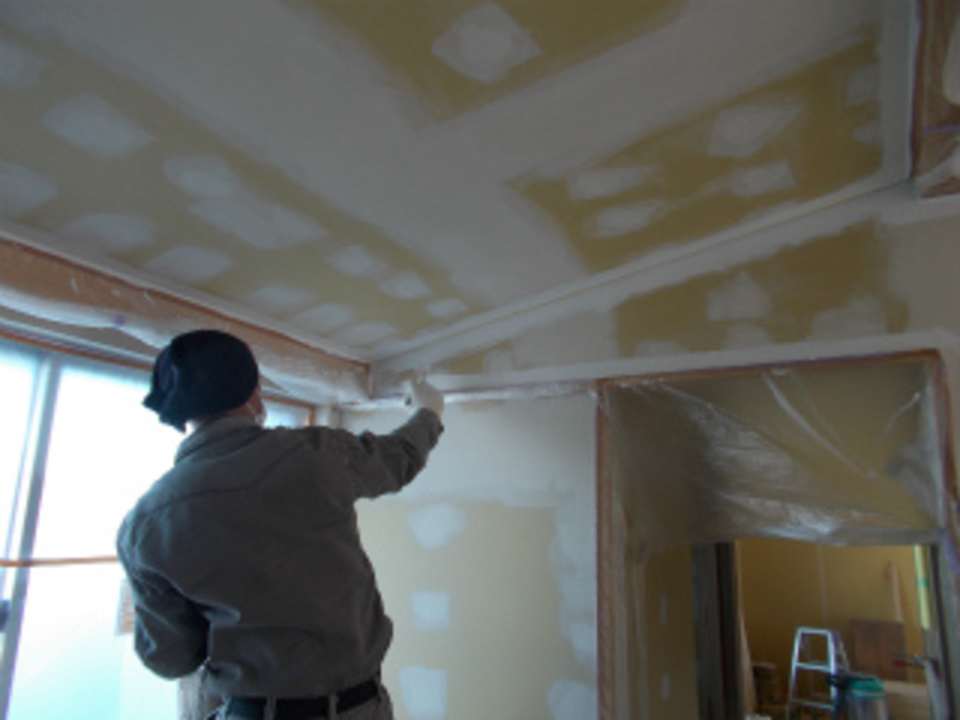

塗装工事
2階の壁・天井の工事が終了した部屋から
塗装工事を始めています。
- 39. 2016年04月06日
-

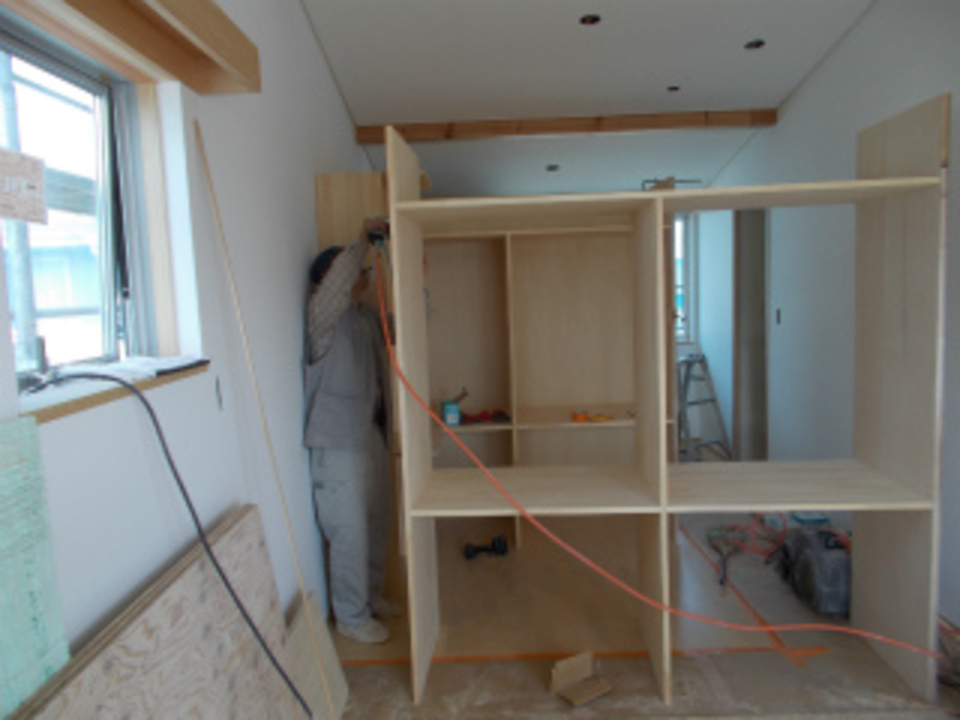

寝室棚
2階の塗装が終了した部屋から
造作家具の組立・取付が行われています。
- 40. 2016年04月12日
-

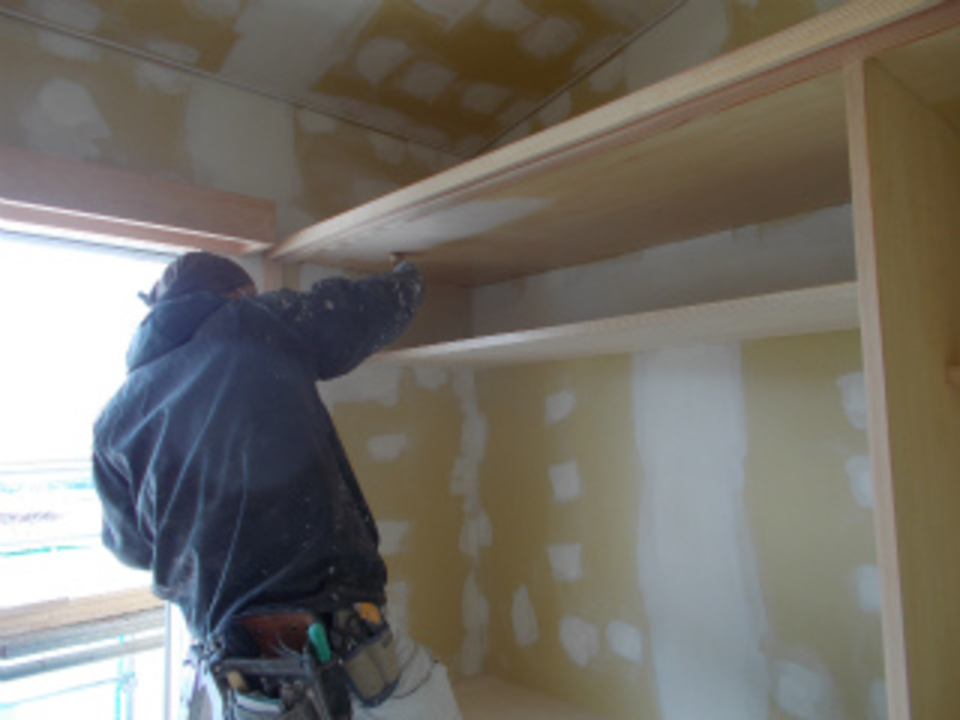

塗装
2階から木部の塗装を始めています。
- 41. 2016年04月16日
-
手すり
二階ホールの吹き抜けと階段部分の手すり格子が取り付けられました。
- 42. 2016年04月19日
-
仕上げ工事
二階の部屋から壁・天井が仕上がってきました。
- 43. 2016年04月21日
-
キッチン
システムキッチンとバックセット収納を組み立てています。
- 44. 2016年04月23日
-
木製デッキ

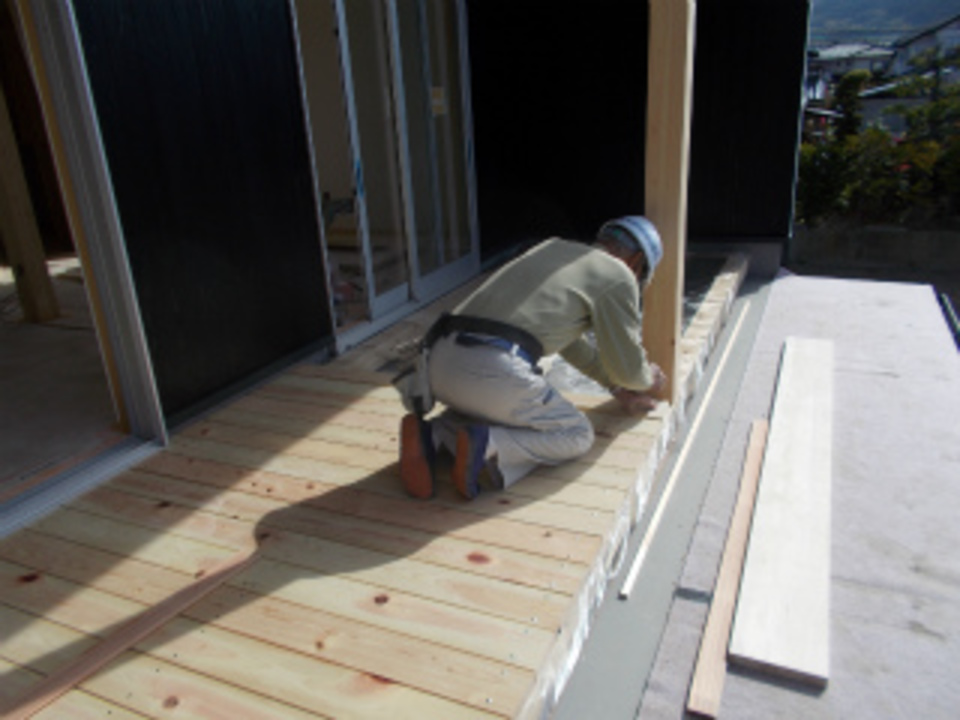

2階の木製バルコニーのデッキを取り付けています。
木曽檜を使用したバルコニーです。
- 45. 2016年04月28日
-

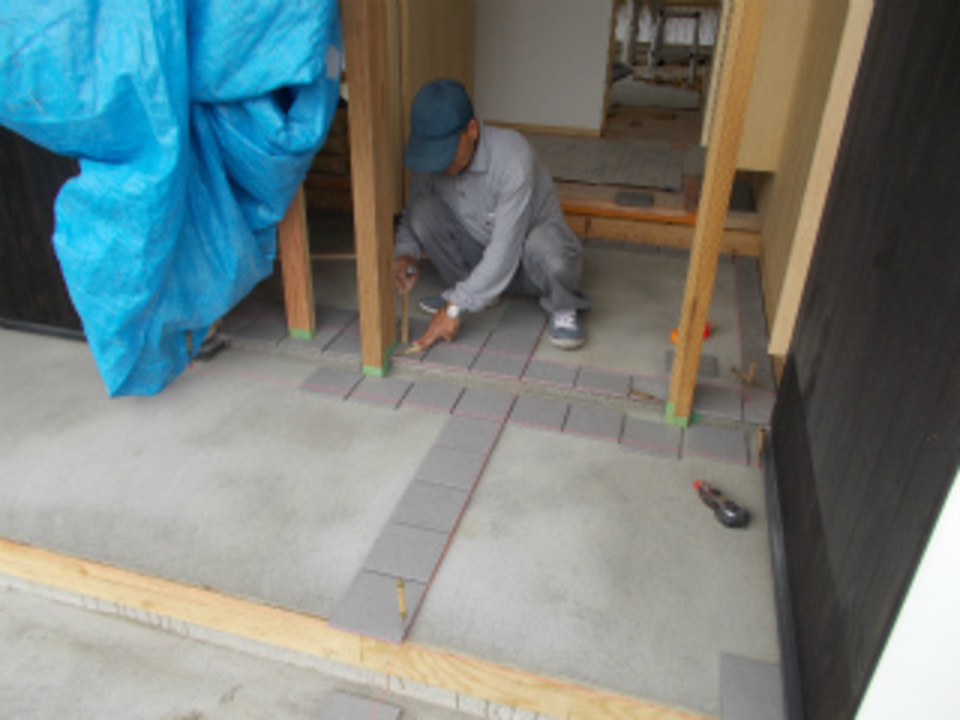

玄関タイル
玄関床のタイル工事が行われています。
- 46. 2016年05月06日
-
建具
木製建具の吊り込みが行われています。
和室の障子も入りました。
- 47. 2016年05月10日
-

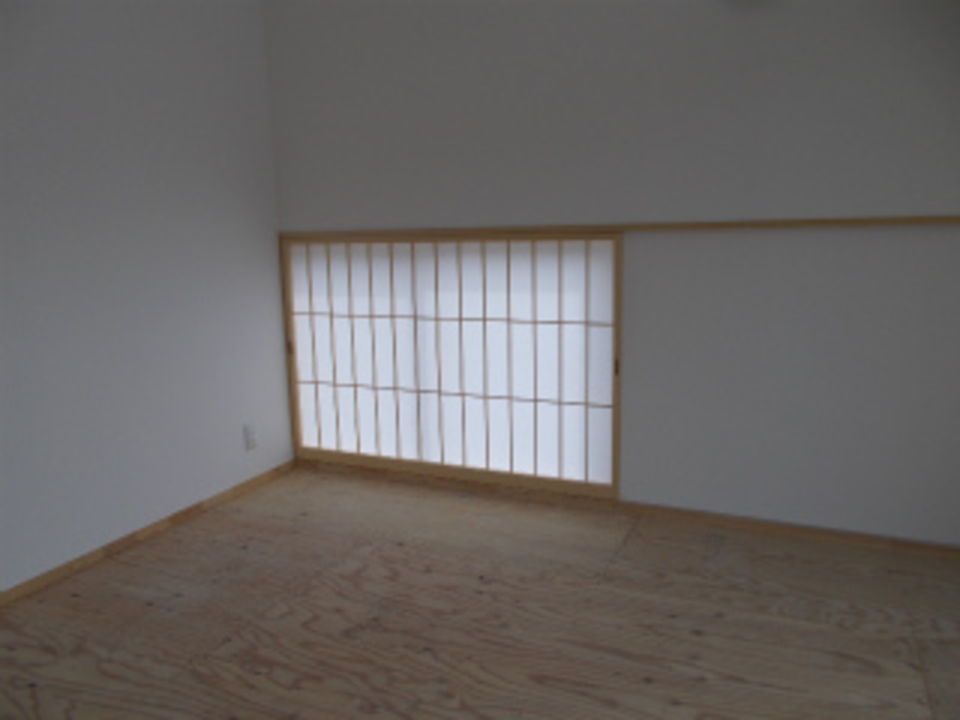

タタミ
和室にタタミが敷き込まれました。
電気が送電されて照明も点灯されました。
- 48. 2016年05月12日
-

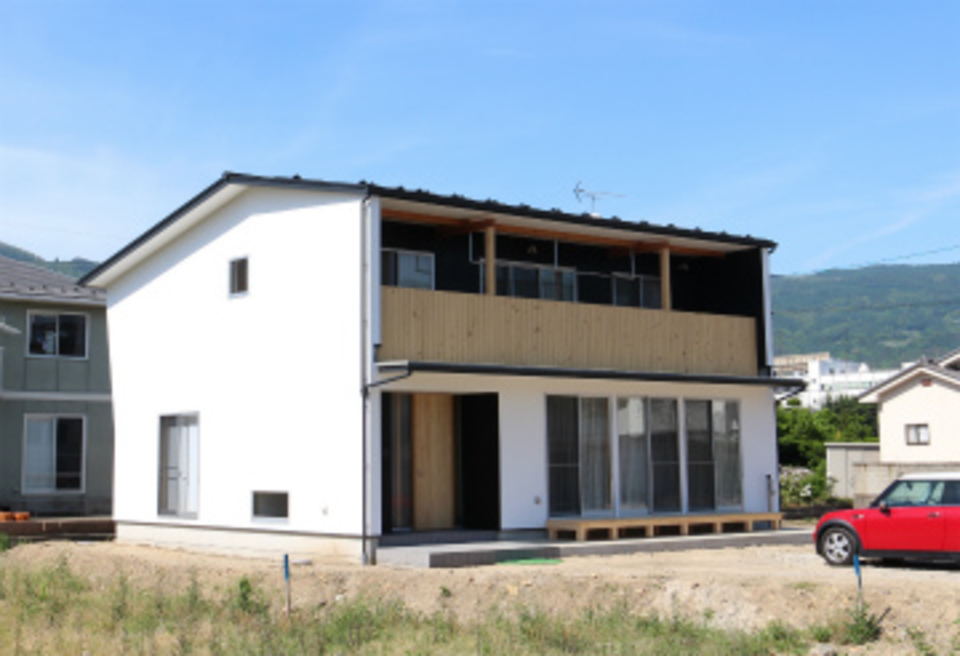

外観
外部は白を基調とした色で仕上がっています。
外壁はモルタル下地の漆喰風塗材で仕上げています。
二階の大きな木製バルコニーは木曽檜を使用しています。
- 49. 2016年05月12日
-
内観
広々したLDKに和室が続いています。
ダイニングの上は吹き抜けになっています。
暖房は床暖房を使用していますので冬でも暖かくすごせます。
- 50. 2016年05月14日
-
お引渡式
お引渡式を行いました。「予想以上に素晴らしい家に仕上げていただき、とても感謝しています。」とA様。長い間大変お世話になりました。また、里楽の会ふれあい企画へ是非ご家族皆様でご参加ください!社員パートナー一同お待ちしております。今後とも長いお付き合いをお願い致します。ありがとうございました。(亜紀子)
- 51. 2016年05月14日
-
お世話になりました
昨年の11月に着工してから約半年、永い間お世話になりました。
棟梁を初め各職人 一生懸命仕事をさせていただきました。
今日で引き渡しになりますが、これからもよろしくお願いします。
