Uターンご夫婦のセカンドライフ・OMの家

上田市 新築 H様

目的別にみる|新築

物件データ

住所上田市古里
構造木造2階建て
工法外張り断熱工法
県産材 土台木曽檜
県産材 柱木曽檜
県産材 梁
延べ床面積111.16㎡(33.56坪)
現場監督小出 浩之
設計コンセプトセカンドライフを過ごすために故郷に戻られるご夫婦のお家です。
長年連れ添いお互いを熟知した結果、お二人らしい使いやすい住まいとなっています。
更にOMソーラーを取り入れ、上田らしい快適な生活を目指しました。

設計担当 島田静香

建築中レポート

1. 2014年05月29日
地祭り

地祭り

新緑が美しい五月晴れの中で、地祭りを行いました。
来月より工事が始まります、これから宜しくお願いいたします。

2. 2014年06月17日
擁壁工事

擁壁工事

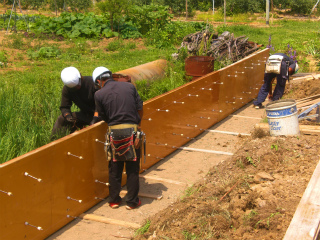

基礎工事を始める前に、永井土建さんにより擁壁工事が始まっています。天気の続いているうちにコンクリ-トの打設まで進めたいです。

3. 2014年06月24日
基礎工事

基礎工事

擁壁工事が完了し、本体の基礎工事が始まりました。
レベルを確認しながら床堀りを進め、堀上がった部分より砕石を入れていきます。

4. 2014年06月25日

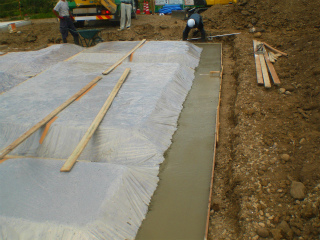

捨てコンクリ-ト打設

捨てコンクリ-ト打設

砕石工事が完了し、本日捨てコンクリ-トの打設を行いました。レベルを確認しながら丁寧に打設していきます。

5. 2014年07月01日
配筋検査

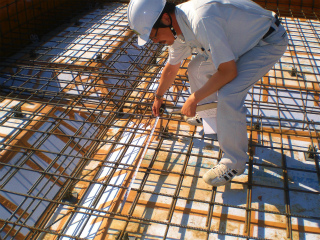

配筋検査

第三者機関のハウスGメンによる配筋検査を行いました。

6. 2014年07月04日

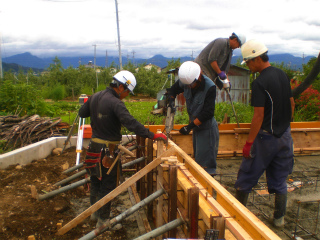

コンクリ-ト打設

コンクリ-ト打設

永井土建さんにより朝からコンクリ-トの打設を行いました。
耐圧盤と外周の立ち上がり部分のコンクリ-トを、同時に打ち込んでいきます。

7. 2014年07月08日
内部枠組立て

内部枠組立て

外周部の型枠解体が完了し、内部立上がりの型枠組みが始まりました。
天気の様子をみながら、コンクリ-トの打設です。

8. 2014年07月10日
設備工事

設備工事

敷地宅縁部分の上下水とガスの配管工事を行いました。雨が心配されましたが、あまり降られる事なく夕方には無事配管が完了し、埋戻しまで終了しました。

9. 2014年07月16日
土台敷き

土台敷き

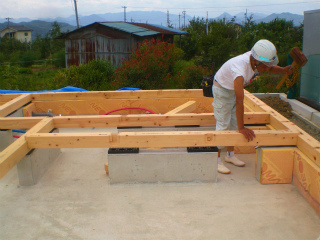

天気に恵まれた中で土台敷きを行いました。棟梁の宮入さんも汗だくになりながらの作業です。

10. 2014年07月22日

外部足場

外部足場

明日の建方に向けて、本日朝より外部の先行足場の組立てが始まりました。とても暑い日になりましたが、手際良く足場を組上げていきます。

11. 2014年07月23日

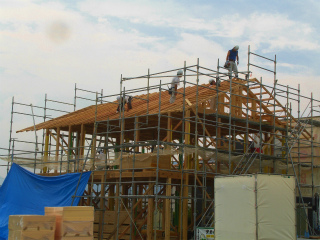

建方

建方

天候に恵まれた中で建方を行いました。とても暑い日でしたが夕方無事上棟式を行いました。

12. 2014年08月01日
筋交い入れ

筋交い入れ

体力壁となる本筋交い入れと、金物の取付です。決められた場所に決められた金物を使用してしっかりと固定をしていきます。

13. 2014年08月04日

OM工事

OM工事

OMの集熱パネルの設置工事を行いました。段取り良くパネルを設置していきます。

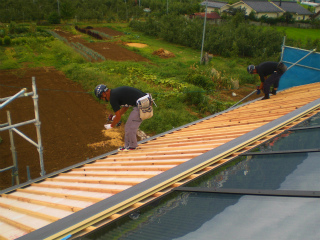

14. 2014年08月09日
屋根葺き工事

屋根葺き工事

覚新工業さんにより、屋根のガルバリュ-ム鋼板葺きが始まりました。
台風の影響が心配でしたが天気が崩れる前に、大屋根が葺き上がれば助かります。

15. 2014年08月18日
耐震金物

耐震金物

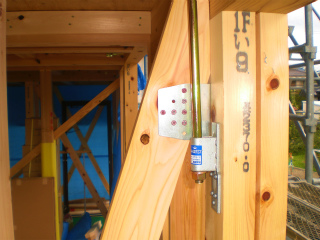

図面で決められた場所に、しっかりとした耐震用の金物が取付けられました。

16. 2014年08月26日

サッシ取付け

サッシ取付け

断熱サッシの取付け工事です、玄関ドアの枠を固定していきます。

17. 2014年08月27日
第一回お打合せ

第一回お打合せ

本日、着工後一回目のお打合せで、浴室、キッチン、洗面等の確認を中心にさせていただきました。工事が進むにつれあと3~4回のお打合せをお願いすると思いますが、よろしくお願い致します。(中村)

18. 2014年08月29日

断熱工事

断熱工事

外壁の断熱材(ネオマフォ-ム)が張られて、ジョイント部分には防水テ-プの施工を行っています。

19. 2014年09月03日

ベランダ下地造り

ベランダ下地造り

ベランダの下地を製作しています、雨に濡らさぬ様に養生はしっかりしています。

20. 2014年09月05日

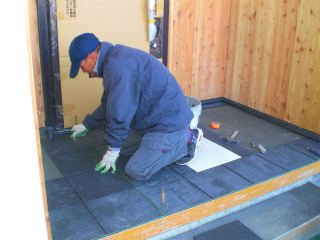

防水工事

防水工事

ベランダ下地が完成し、カザマ技研さんによるFRPの防水工事を行いました。
外は雨降りとなってしまいましたが、養生のおかげで無事工事がでしました。これで雨が降っても安心です。

21. 2014年09月09日

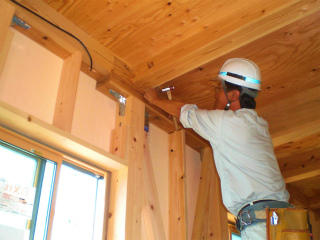

電気配線工事

電気配線工事

岩月電工さんによる電気配線工事を進めています。外部では宮入棟梁が軒天工事です。

22. 2014年09月15日
UB組立て完了

UB組立て完了

先週ユニットバスが現場に搬入され組立てが始めていました、本日組立てが完了しました。

23. 2014年09月17日
外壁下地

外壁下地

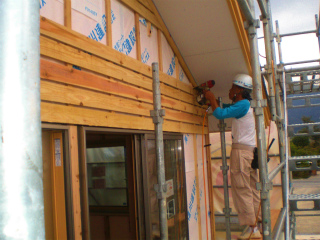

外部の通気胴縁の取付けが終わり、外壁モルタルの下地となるラス下打ちを進めています。面ごとに仕上げ大きな面積の東側妻面です。

24. 2014年09月24日

天井下地組み

天井下地組み

外部がきれいにまとまり、天井の下地組み作業が始まっています。石膏ボ-ドが張れると感じが変わってくるでしょう。

25. 2014年09月29日
天井ボ-ド張り

天井ボ-ド張り

1階部分の天井下地組が終わり、石膏ボ-ド張りを進めています。

26. 2014年10月03日
造作工事進行中

造作工事進行中

2階部分の窓廻り枠の取付けが始まりました。化粧の内法材を付ける為、宮入さんもとても気を使って作業を行います。

27. 2014年10月06日
フロ-リング張り

フロ-リング張り

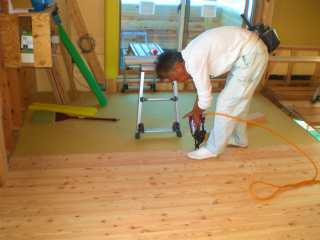

2階部分の県産材を使用した信州唐松のフロ-リング張りを行っています。一枚一枚表面を確認しながら、丁寧に張っていきます。

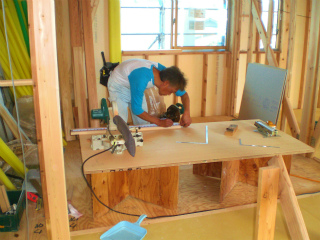

28. 2014年10月09日

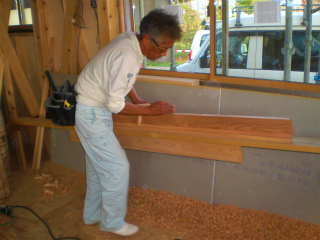

造作材の加工

造作材の加工

内部枠材(県産材を使用した杉材)の加工を行っています。いつにまして真剣に鉋をかけていいます。

29. 2014年10月14日

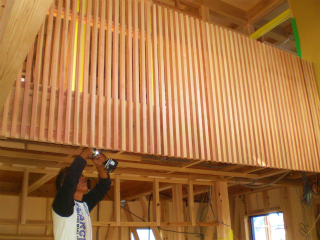

吹き抜け格子

吹き抜け格子

吹き抜け部分の格子の取付けが完了しました、木の色合いバランスを考えながら一本一本番号をつけながら取付けを行いました。

30. 2014年10月21日
玄関板張り

玄関板張り

玄関ポ-チ部分の唐松を使用した板張りを進めています。

31. 2014年11月03日
防水紙張り

防水紙張り

外壁の防水紙が張られラス網張りが進められています。今週中ほどよりモルタルの下塗りが始まります。

32. 2014年11月06日

モルタル下塗り

モルタル下塗り

遠藤左官さんにより、モルタルの下塗りが始まりました。

33. 2014年11月10日
玄関天井

玄関天井

玄関ホ-ルの天井が出来上がりました。杉の羽目板を使用し、収まりや板の張り方にも注文を出していたため宮入さんも苦労した様ですが、出来栄えはgoodです!

34. 2014年11月26日
木工事検査

木工事検査

木工事も完了間際となり、本日中嶋社長立会で木工事検査を行いました。
宮入さんもご兄弟の家と言うことで、検査中もいつもにまして緊張していたみたいです。

35. 2014年11月29日
内装工事開始

内装工事開始

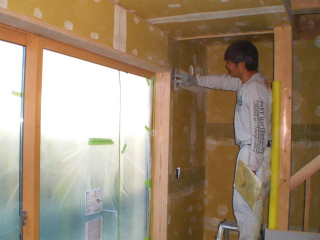

クロスの下地処理のパテ工事が始まりました。

36. 2014年12月03日
タイル工事

タイル工事

外部の足場が外れ、上村タイルさんによるタイル工事を行っています。天気に左右されるので天気の良いうちに仕上げたいですね。

37. 2014年12月08日
完成検査

完成検査

お引渡しが間近に迫ったH様住宅の完成検査を本日行いました。
最後に社長の厳しい目でチェックをし、H様に安心、安全、快適にお過ごしいただく為の検査です。
H様、お引渡しを楽しみにしていて下さい。(中村)

38. 2014年12月09日
完成外観

完成外観

OMソ-ラ-の建物が完成しました。

39. 2014年12月09日
完成内観

完成内観

広々とした吹き抜けを持つリビングから2階へ登る階段をもつ、内観に仕上がりました。OMの暖かさが良くわかる、使いやすい建物です。

40. 2014年12月10日
お引渡式

お引渡式

お引渡式を行いました。「思い描いていた住まいが、実際にカタチになると感慨もひとしおです。」とH様。東京と長野。実際にご覧いただいた最後は、工事途中の10月。完成したお住まいに、H様の輝くような笑顔。お喜びいただけて、私たちも満面の笑顔。長い間大変お世話になりました。これからは、お近くです。里楽の会、ふれあい企画に是非ご参加くださいね。お待ちしております。長い間ありがとうございました。(亜紀子)

41. 2014年12月10日
お世話になりました

お世話になりました

半年にわたる工事期間をかけて、本日お引渡しとなりました。
東京と上田と言う離れたなかでの工事でしたが、思い描いていた建物になったとの言葉を
聞いて嬉しくなりました。これから本格的に生活が始まりましが、これからも宜しくお願いいたします。色々ありがとう御座いました。
