お気に入りが詰まった片流れ屋根の家
上田市 新築 K様
目的別にみる|新築
物件データ
住所 | 上田市中之条 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材 土台 | 木曽檜 |
県産材 柱 | 木曽檜 |
県産材 梁 | 長野県産 杉 |
延べ床面積 | 115.10㎡(34.75坪) |
現場監督 | 堀内 義彦 |
設計コンセプト | 分譲地の一画に計画されたこの建物は、お客様の「お気に入り」が随所にちりばめられています。 システムキッチンであり、小上りの和室、リビングダイニングの腰壁、壁に埋め込まれたガラスブロック等々 きっと楽しい空間になる事でしょう。 設計担当 平林 孝 |
建築中レポート
- 1. 2015年09月02日
-
地鎮祭
本日、地鎮祭が行われました。
1時間前まで降っていた雨があがり、きれいに晴れ地鎮祭日和となりました。
来年3月完成に向けて「安全第一」でがんばります。
- 2. 2015年09月18日
-

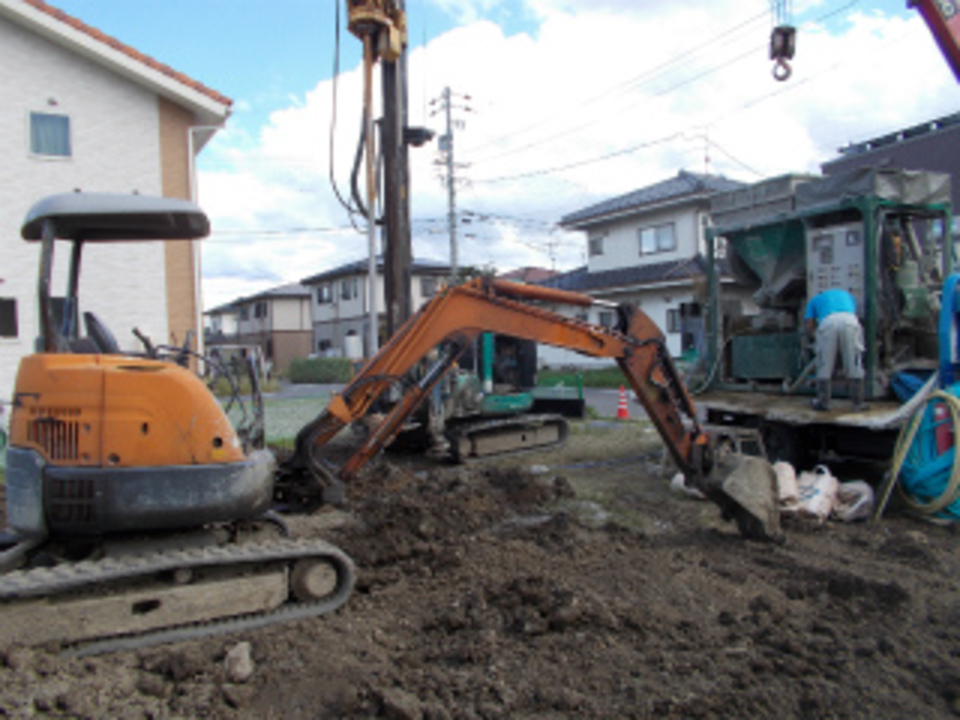

地盤改良
いよいよ現場での工事作業が始まりました。
今日から、地盤の補強(柱状改良)工事を行っています。
- 3. 2015年09月22日
-
基礎工事

地盤改良工事が終了し、本体の基礎工事が始まりました。
耐圧盤の砕石が転圧され、外周部の型枠が片側起こされました。
- 4. 2015年09月24日
-
基礎鉄筋

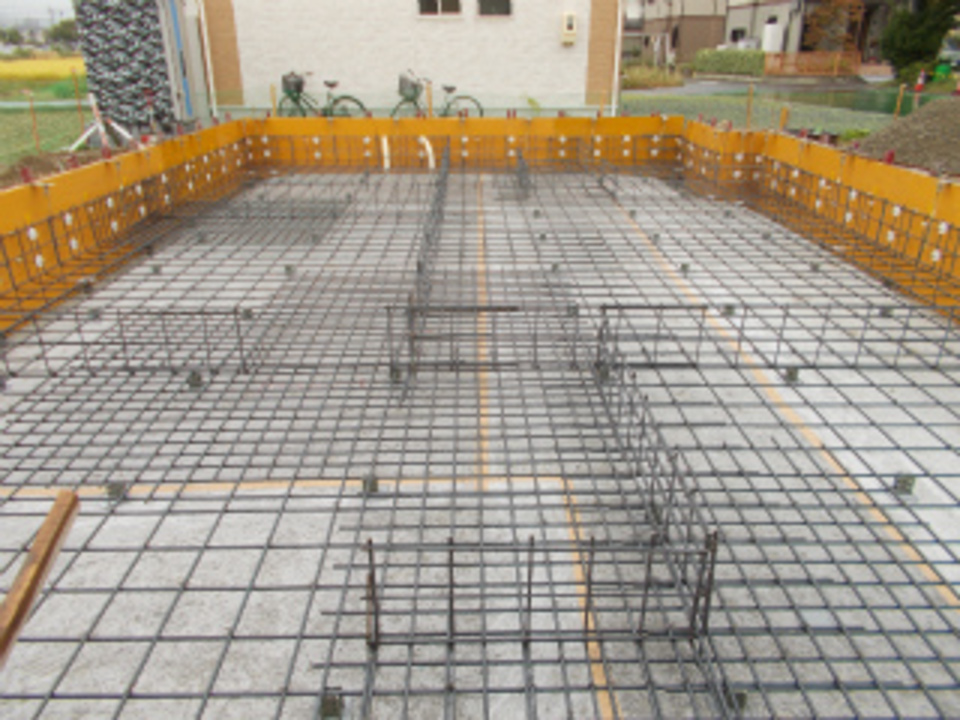

基礎の鉄筋が組みあがりました。
- 5. 2015年09月25日
-
アンカーボルト
基礎の型枠にアンカーボルトとホールダウンアンカーボルトがセットされました。
アンカーボルトは土台を基礎に固定するボルト、ホールダウンアンカーボルトは柱と基礎を直接固定するボルトです。
- 6. 2015年09月28日
-

基礎型枠
基礎のアンカーボルトがセットされ、コンクリートを流し込む型枠も組み終わり
耐圧盤のコンクリート打設の準備が出来ました。
- 7. 2015年09月29日
-

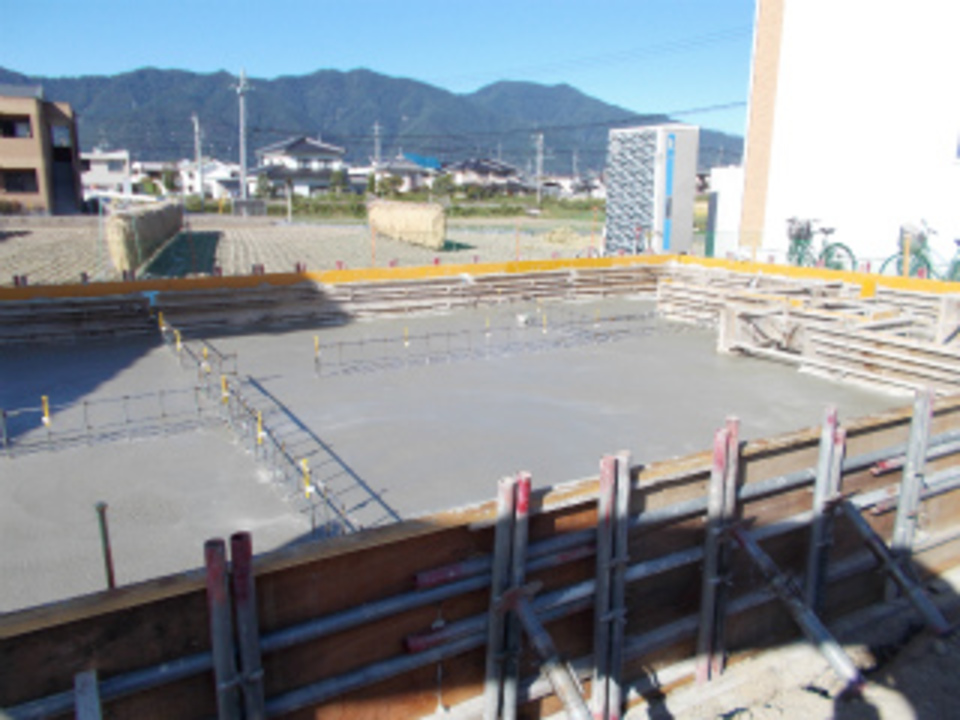

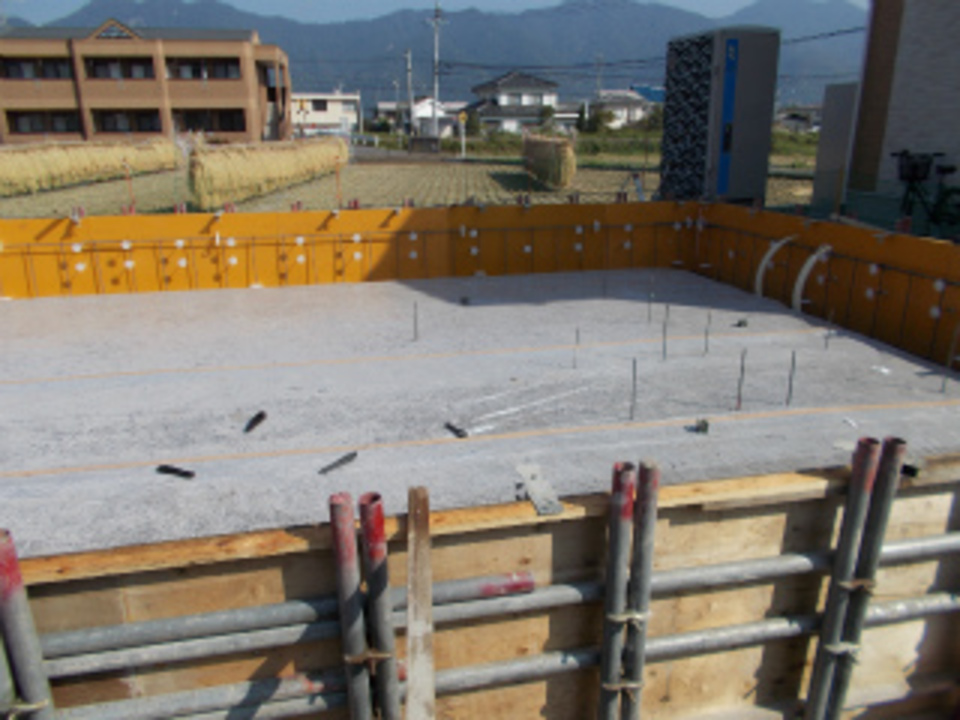

基礎コンクリート
今日は基礎の耐圧盤のコンクリート打設が行われました。
天候もよく、順調に作業が終了しました。
- 8. 2015年10月07日
-
基礎

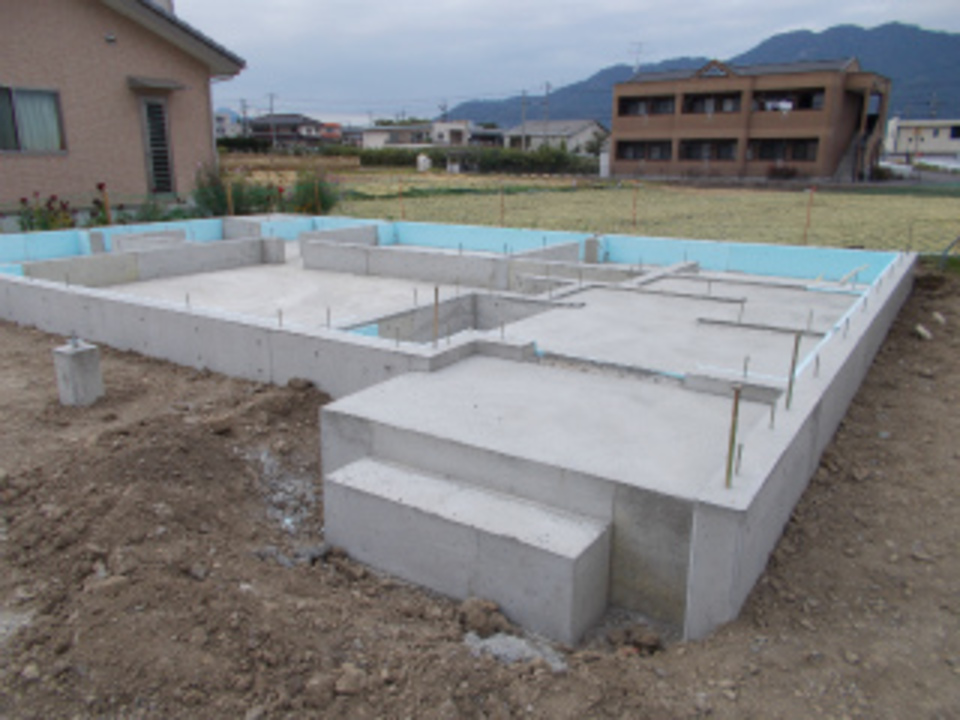

基礎工事がほぼ終了しました。
これから外周部の給排水設備配管を行っていきます。
- 9. 2015年10月08日
-
着工式
今日はお客様に会社の事務所に来ていただき、着工式が行われました。
お客様とパートナー業者の顔合わせです。
「工事完成までみんなでがんばります。」
- 10. 2015年10月09日
-

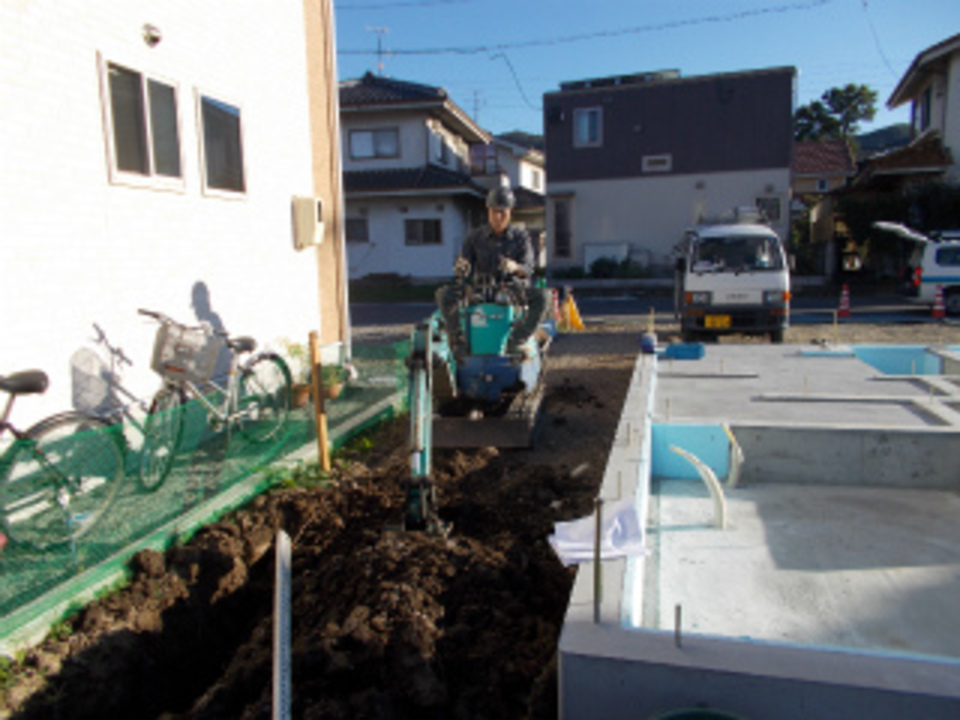

給排水設備工事
基礎工事が終了し、給排水設備の配管が行われています。
- 11. 2015年10月14日
-

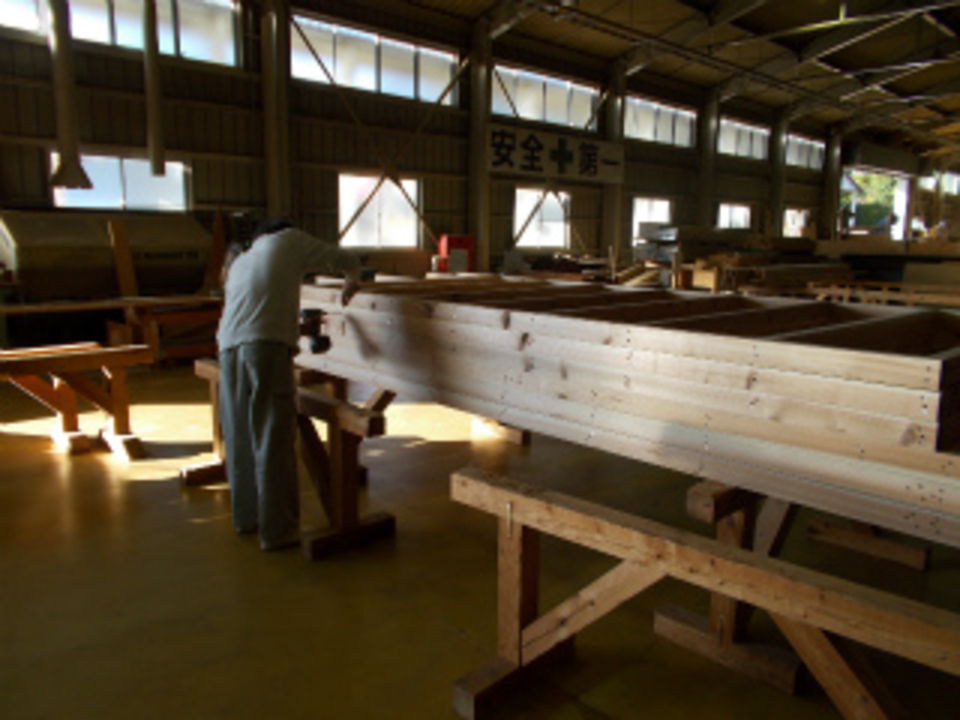

材木加工
棟梁 建て方の準備を行っています。
垂木を作業場で加工しています。
- 12. 2015年10月20日
-

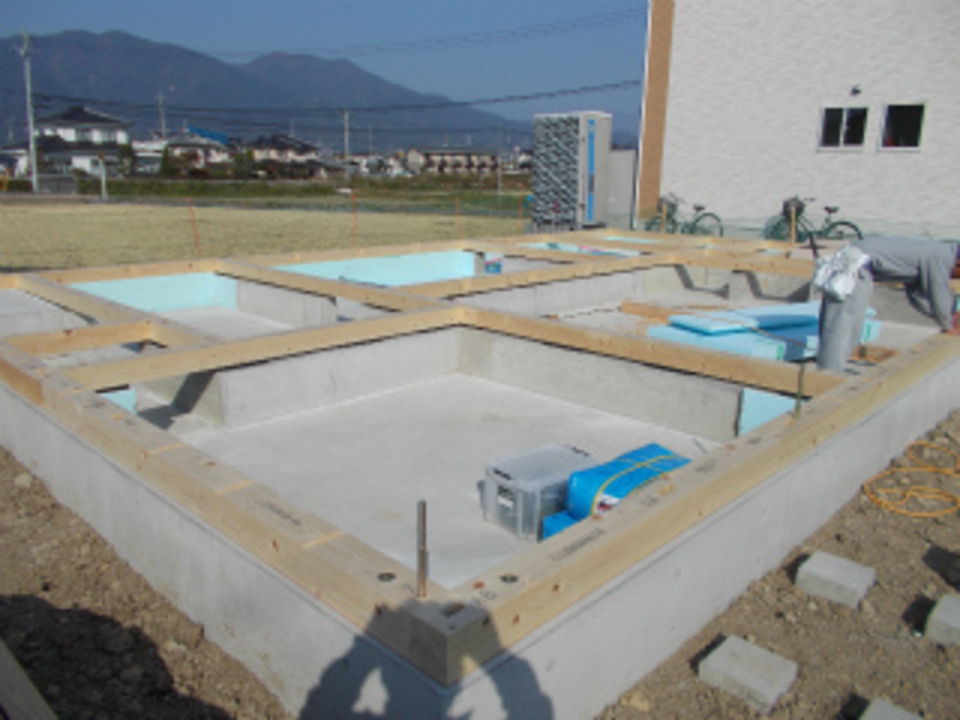

土台
今日から完成した基礎の上に木曽檜の土台据付を始めました。
- 13. 2015年10月21日
-

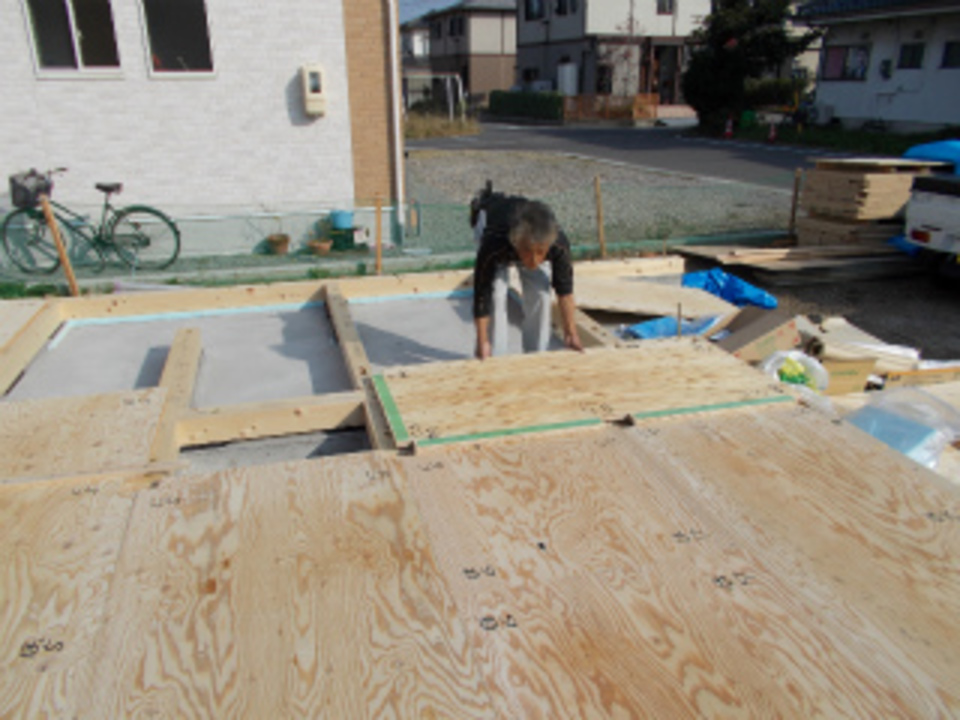

構造用合板
木曽檜の土台据付が終了し、床の構造用合板を取り付けています。
- 14. 2015年10月24日
-
建て方

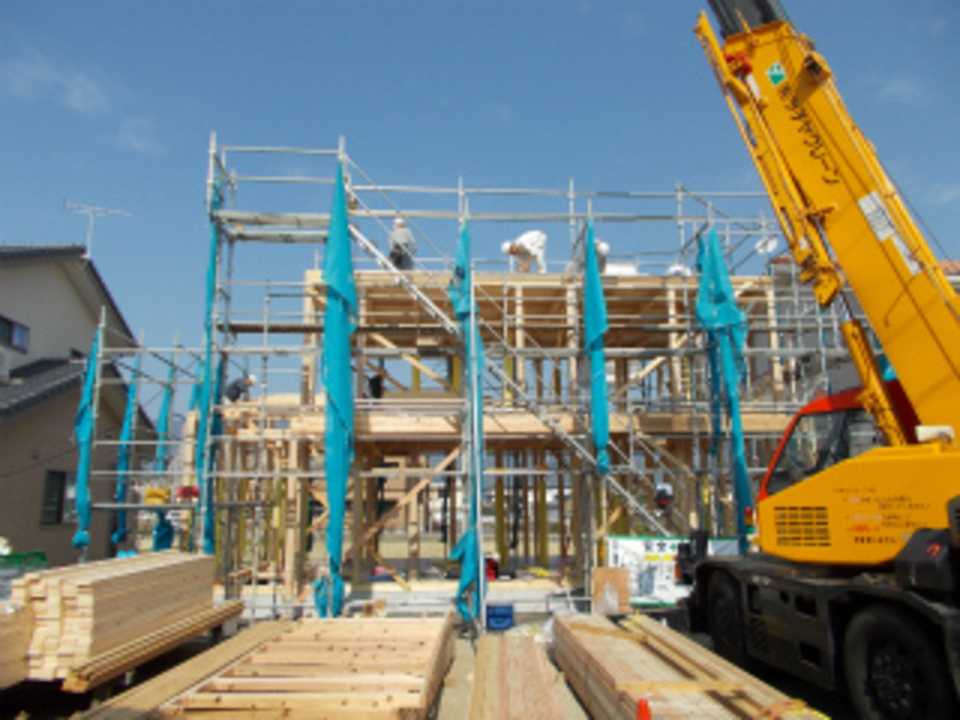

本日はいよいよ建て方当日です。
天候にも恵まれ作業も順調に進んでいます。
- 15. 2015年10月27日
-
屋根通気

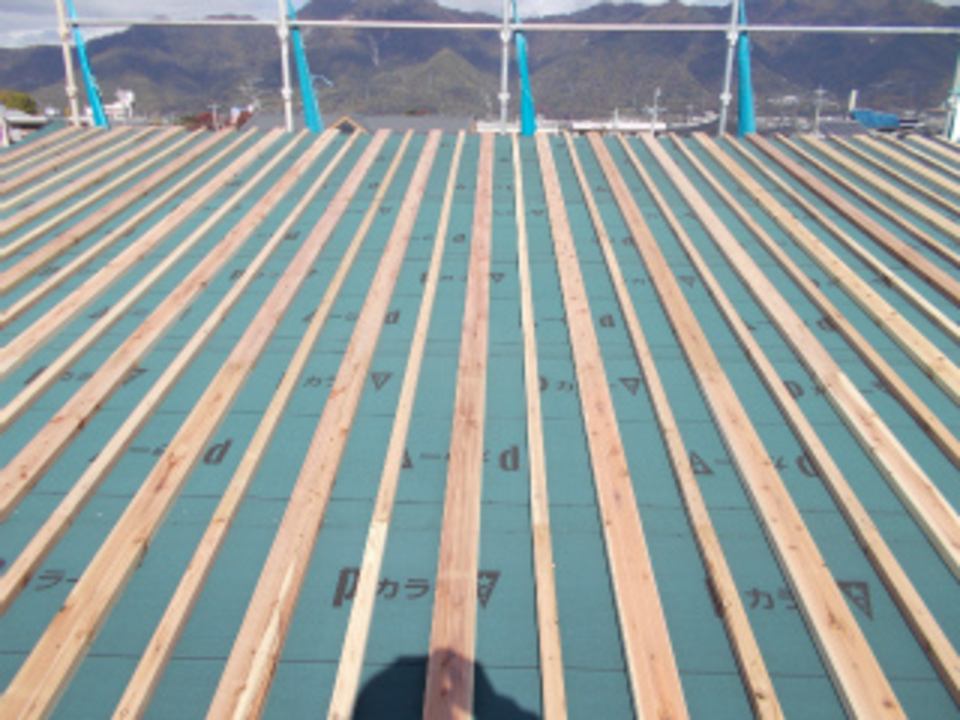

建て方が終了し、屋根の防水紙が張れ、屋根の通気材が取り付けられました。
- 16. 2015年10月29日
-

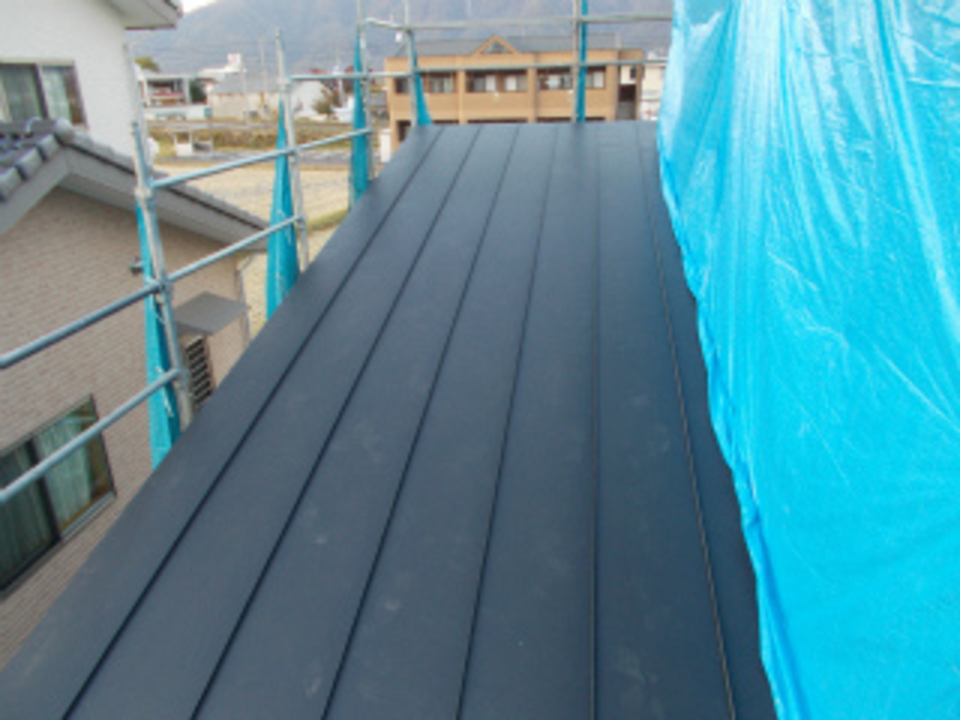

屋根板金工事
今日から屋根のガルバリウム鋼板 縦ハゼ葺きが始まりました。
1階屋根部分が葺きあがりました。
- 17. 2015年11月02日
-

スジカイ
壁のスジカイ・補強金物が取り付けられています。
- 18. 2015年11月05日
-

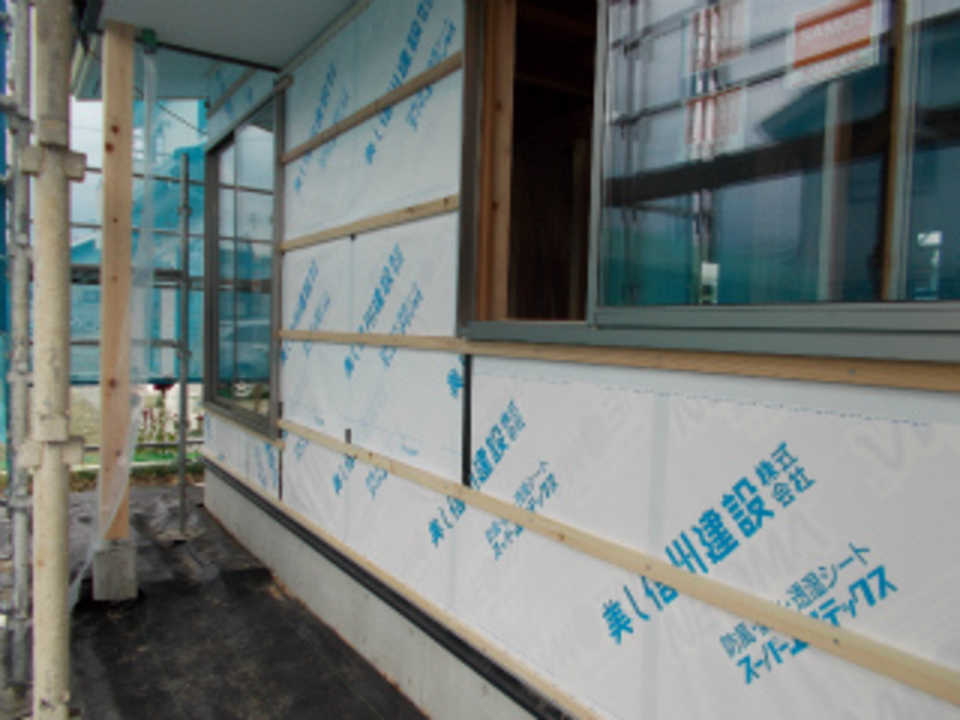

外壁下地
スジカイなどの取付が終了し、外壁下地の取付を行っています。
- 19. 2015年11月10日
-

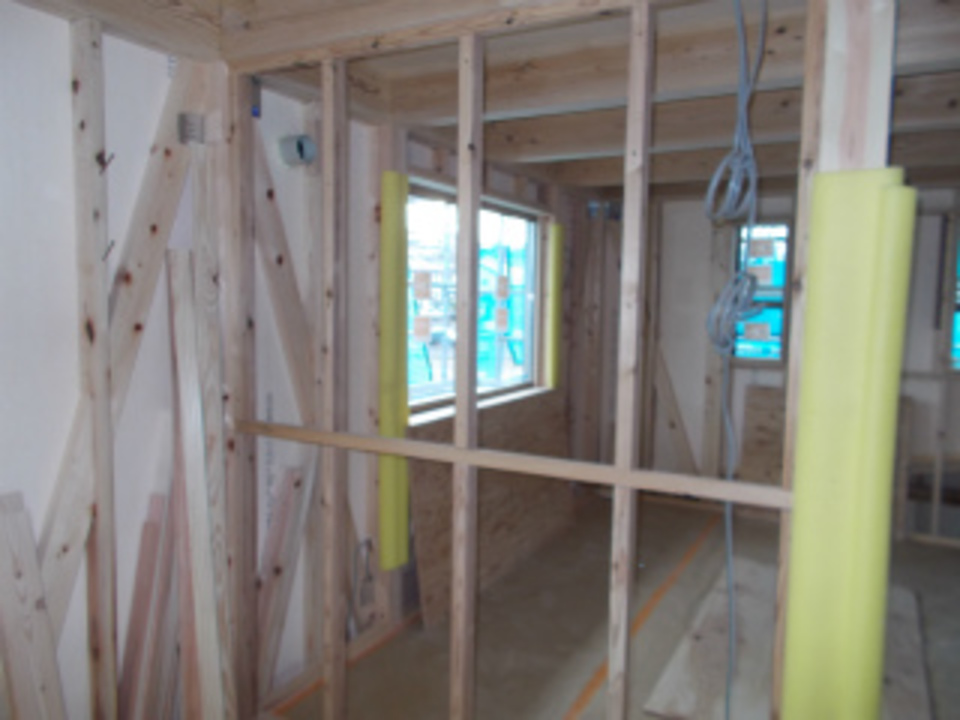

壁断熱

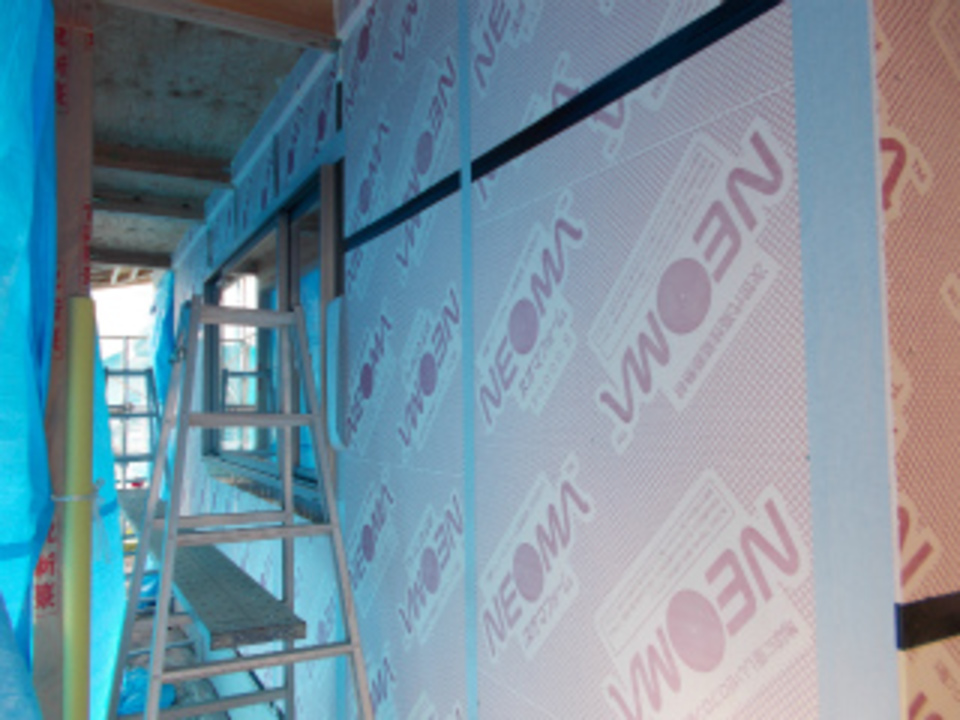

外壁の断熱材
ネオマフォームが張れてきました。
- 20. 2015年11月12日
-

2階床
2階床の遮音プラスたーボードを張っています。
- 21. 2015年11月14日
-
ベランダ

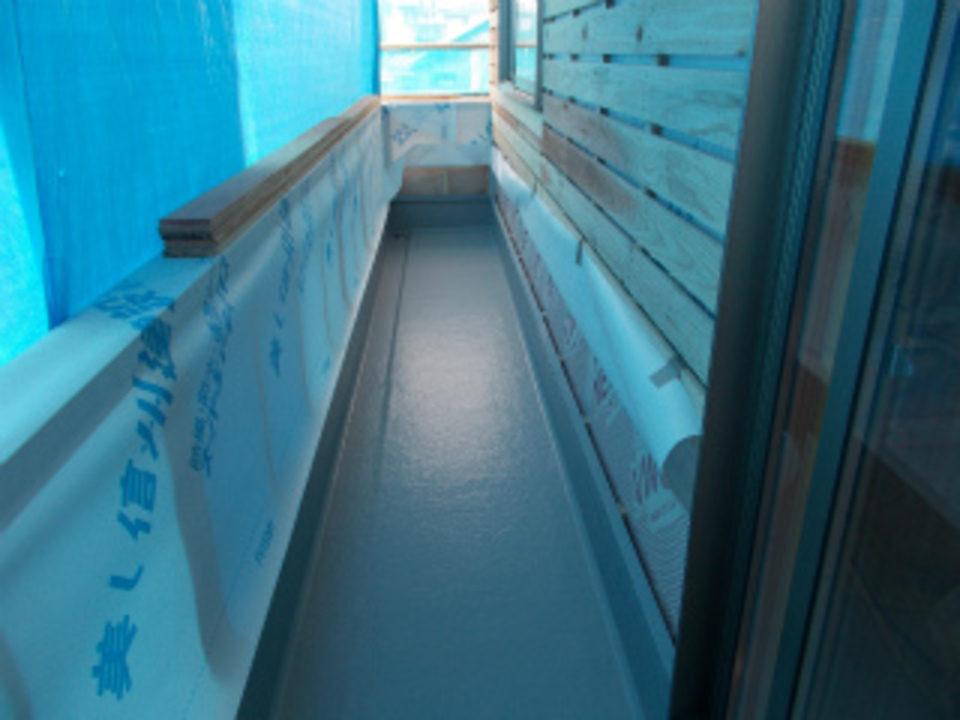

ベランダ床のFRP防水工事が終了しました。
- 22. 2015年11月17日
-

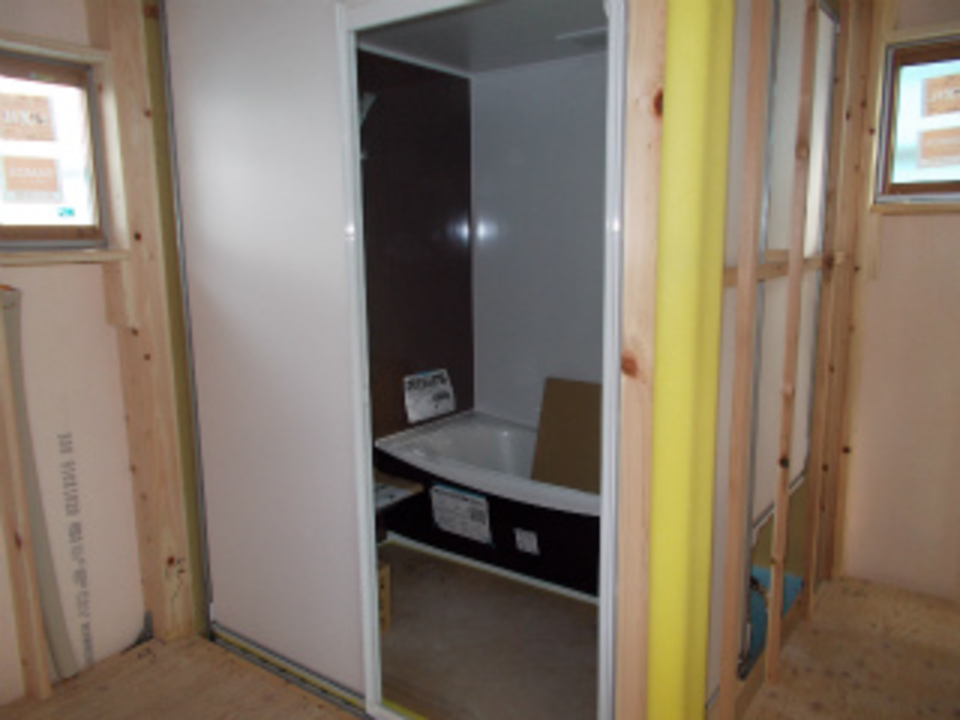

ユニットバス
内部工事が順調に進んでいます。
ユニットバスが組み立てられました。
- 23. 2015年11月20日
-
通気胴ぶち
外壁周りの防水紙が張れて、通気胴ぶちが取り付けられました。
- 24. 2015年11月25日
-

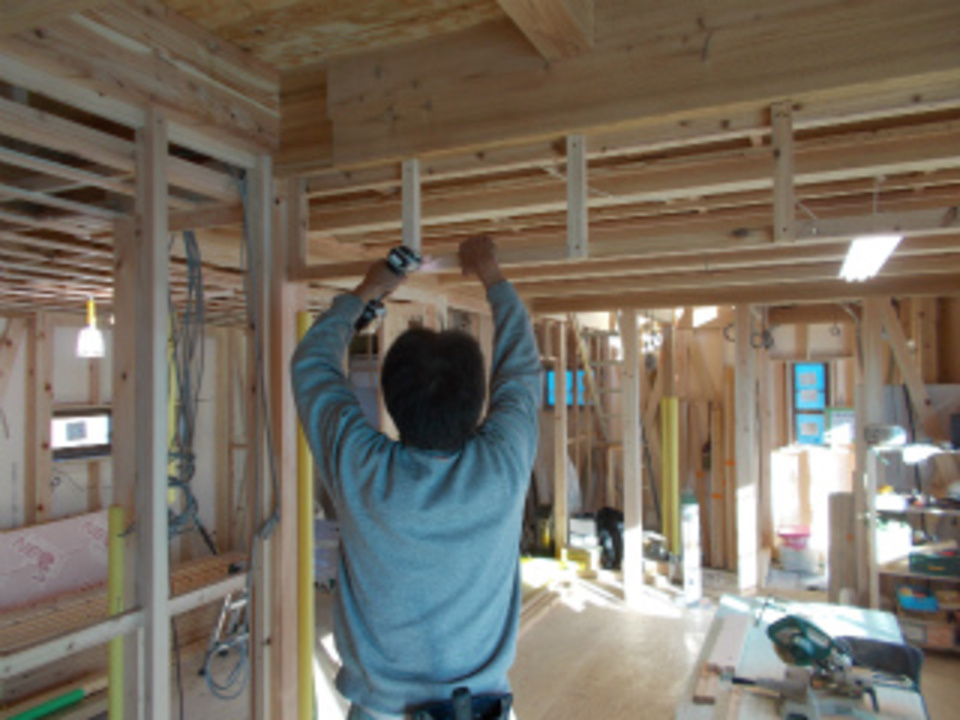

天井下地
大工工事の外部が終了し
内部工事が始まっています。
天井下地を組んでいます。
- 25. 2015年12月02日
-

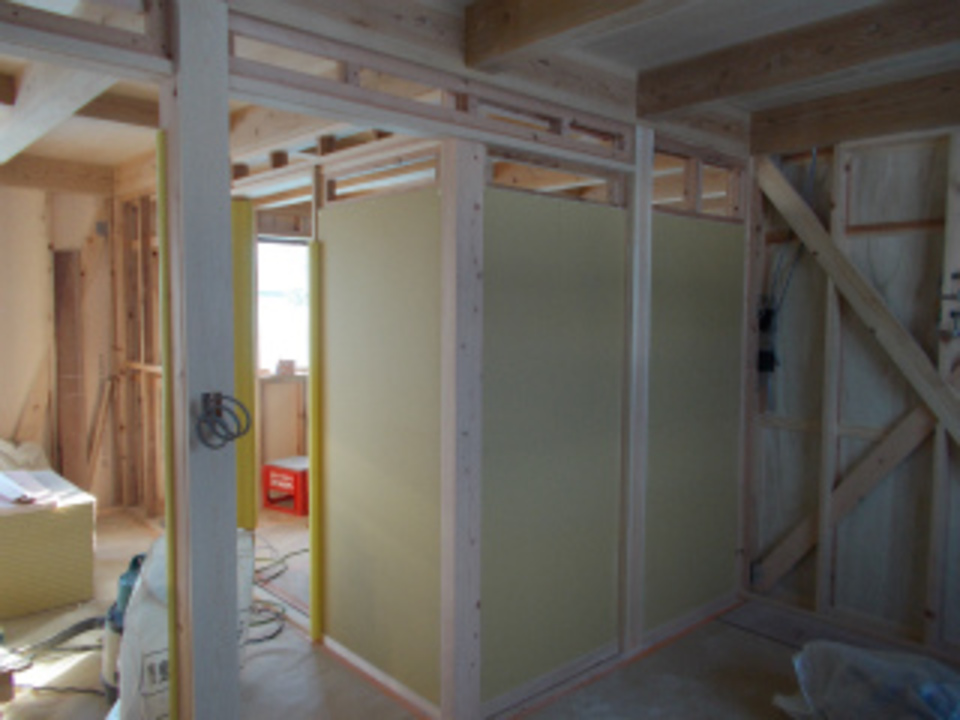

間仕切り
間仕切壁の下地が取り付けられています。
- 26. 2015年12月08日
-
和室
和室の造作に取り掛かっています。
- 27. 2015年12月11日
-
天井

リビングの天井部分を施工しています。
表しの梁と梁の間にボードを張っています。
- 28. 2015年12月16日
-

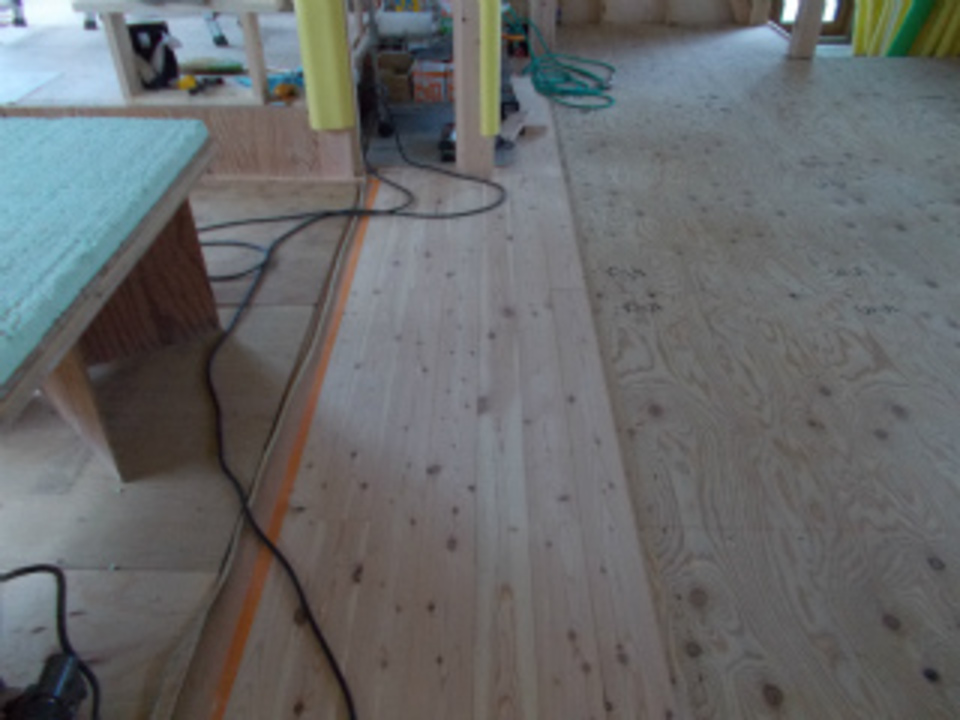

床
1階の床も信州産唐松フローリングを張り始めました。
- 29. 2015年12月18日
-

階段
床のフローリング張りが終了し、宮入棟梁 階段取り付けの準備を始めました。
- 30. 2015年12月22日
-
唐松の階段
先週取り掛かった階段の取付が終了しました。
これで2階にも安全に上がることが出来ます。
- 31. 2015年12月26日
-

左官工事
外部の左官工事が始まりました。
外壁のモルタル塗りの準備をしています。
- 32. 2016年01月07日
-
壁下地
年末年始休業が終わり、現場も作業を始めています。

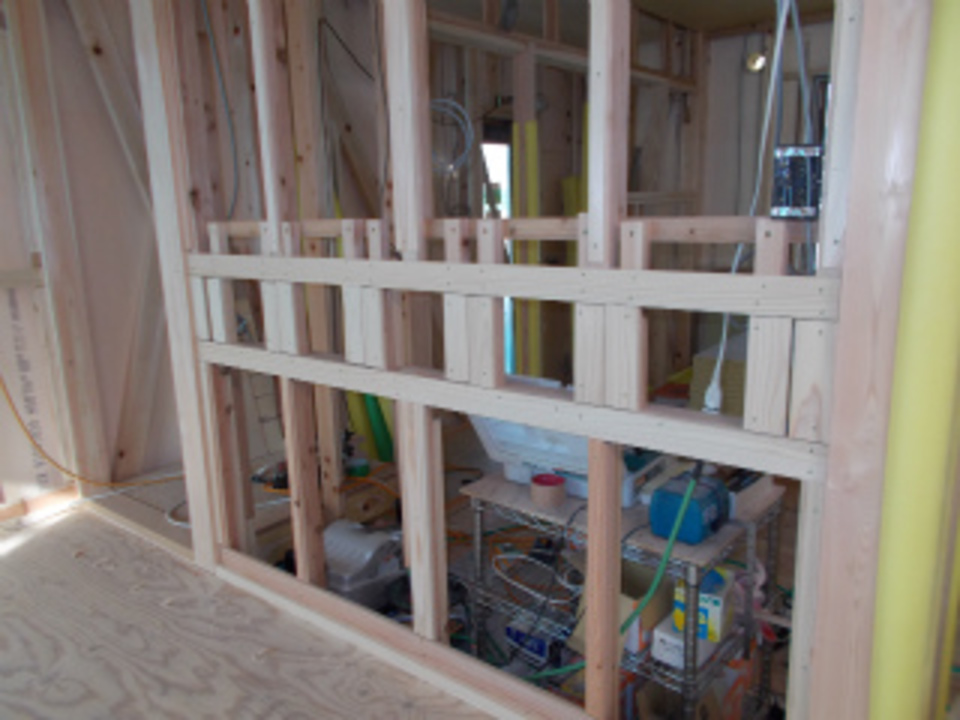

ガラスブロックを取り付ける壁部分の下地を作っています。
- 33. 2016年01月12日
-

枠材
内部の出入り口・サッシなどの木枠が取り付けられています。
- 34. 2016年01月14日
-

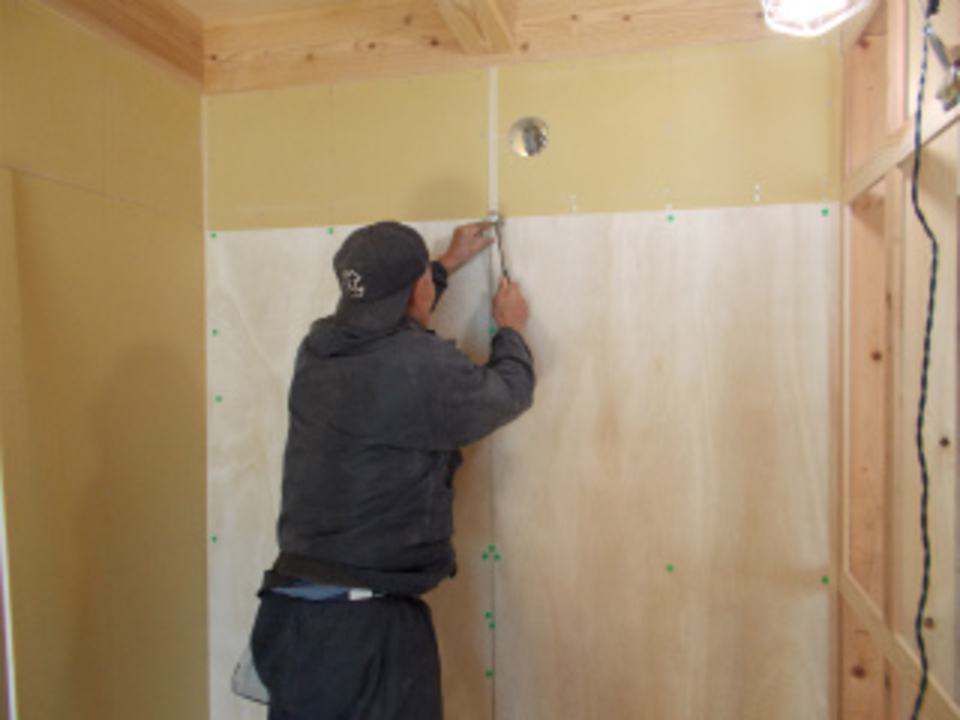

クローゼット
2階ウォークインクローゼットの壁を張っています。
桐の合板です。
- 35. 2016年01月19日
-

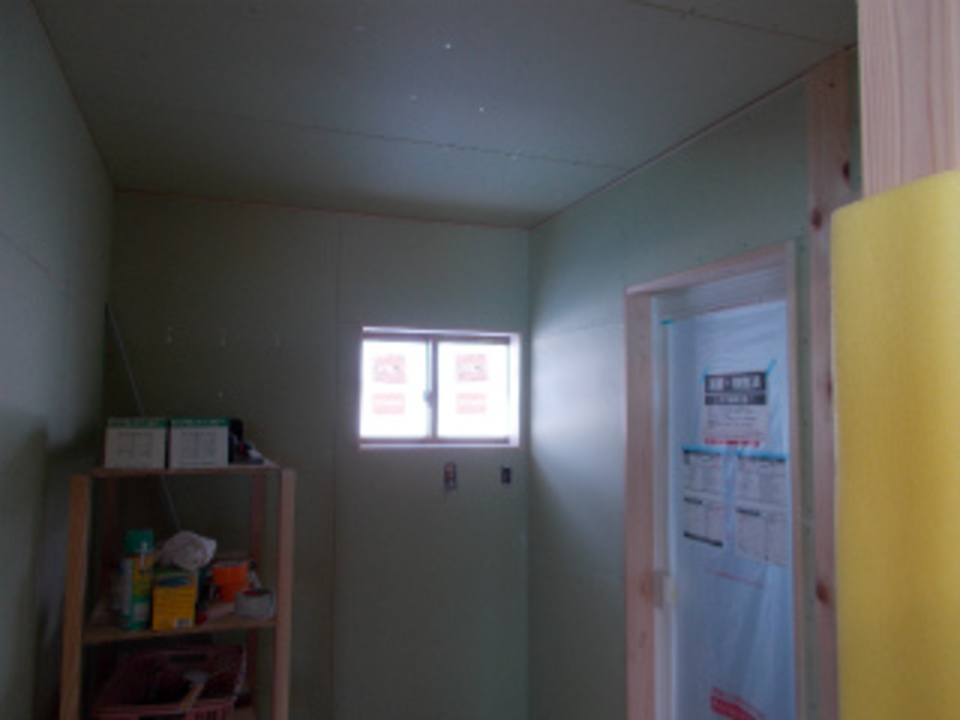

洗面脱衣
洗面脱衣室の壁ボードが張れました。
- 36. 2016年01月21日
-
和室
宮入棟梁 和室の壁ボードを張っています。
- 37. 2016年01月25日
-
2階 子供部屋
2階の子供部屋 壁のボードが張れてきました。
- 38. 2016年01月29日
-
腰壁

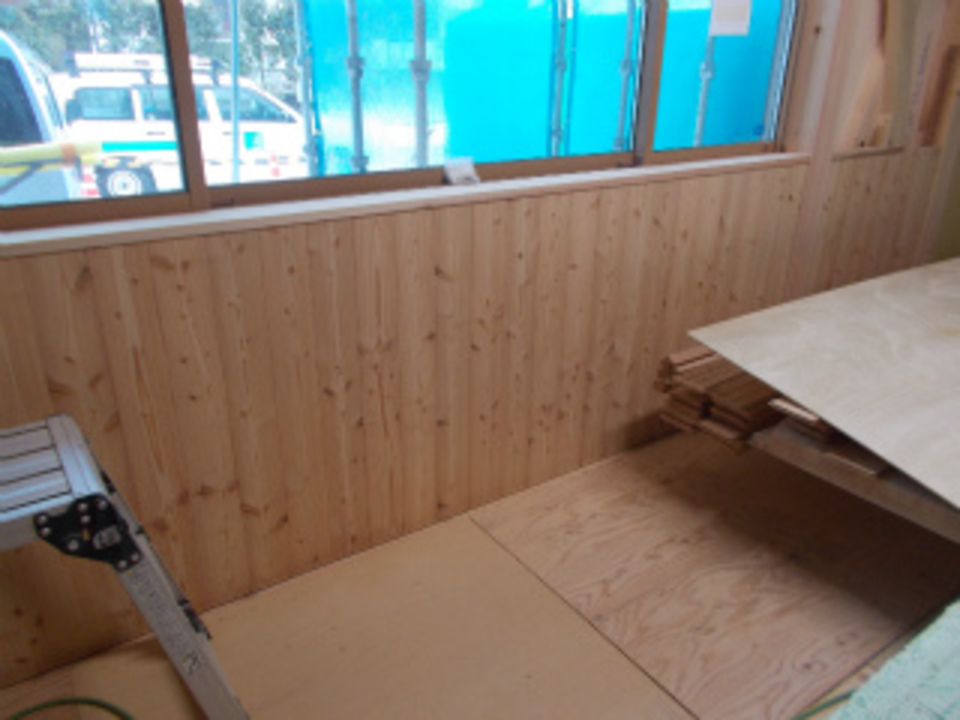

リビングの腰壁
唐松の羽目板が張れてきました。
- 39. 2016年02月04日
-
スパンドレル
今週は天候が安定していますね。
外壁のガルバリウム鋼板のスパンドレル張りが進んで生ます。

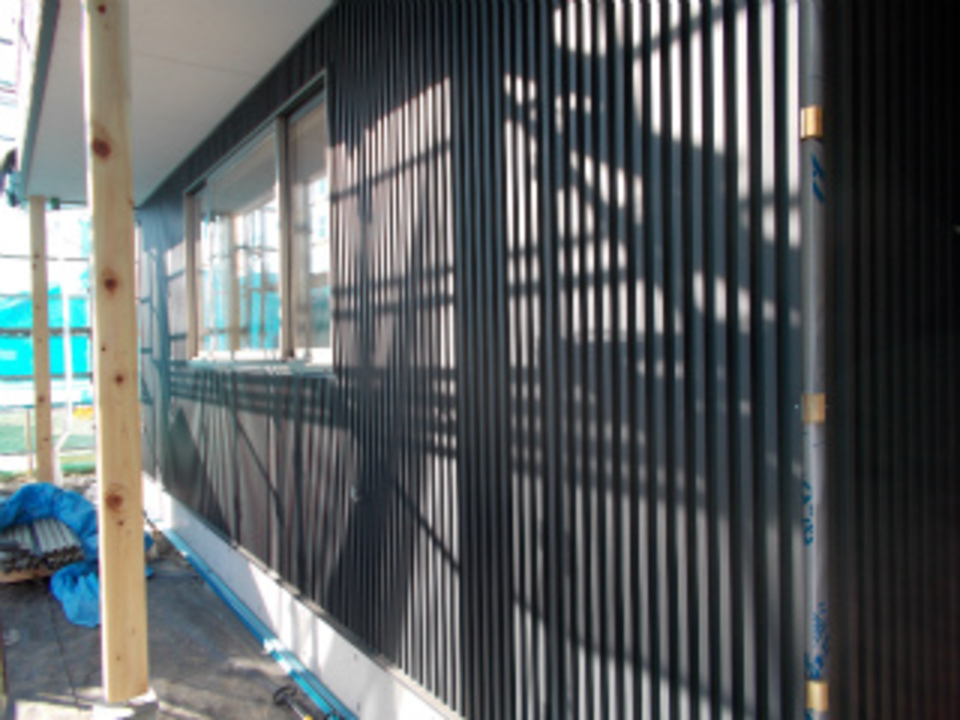

- 40. 2016年02月15日
-

外部塗装
外部の塗装工事が始まりました。
軒天の下地処理を行っています。
- 41. 2016年02月17日
-
検査
2階の造作工事に続き1階の造作工事も終了しました。
これで大工さんの工事は終了です。
これから内部も仕上げ工事に移って生きます。
今日は社長、宮入棟梁立会いで木工事の完了検査を行いました。
各所正確できれいに仕上がっています。
- 42. 2016年02月19日
-
仕上げ工事
木工事が終了し、内部の仕上げ工事が始まりました。
クロス張りのパテ処理を行っています。
- 43. 2016年02月22日
-

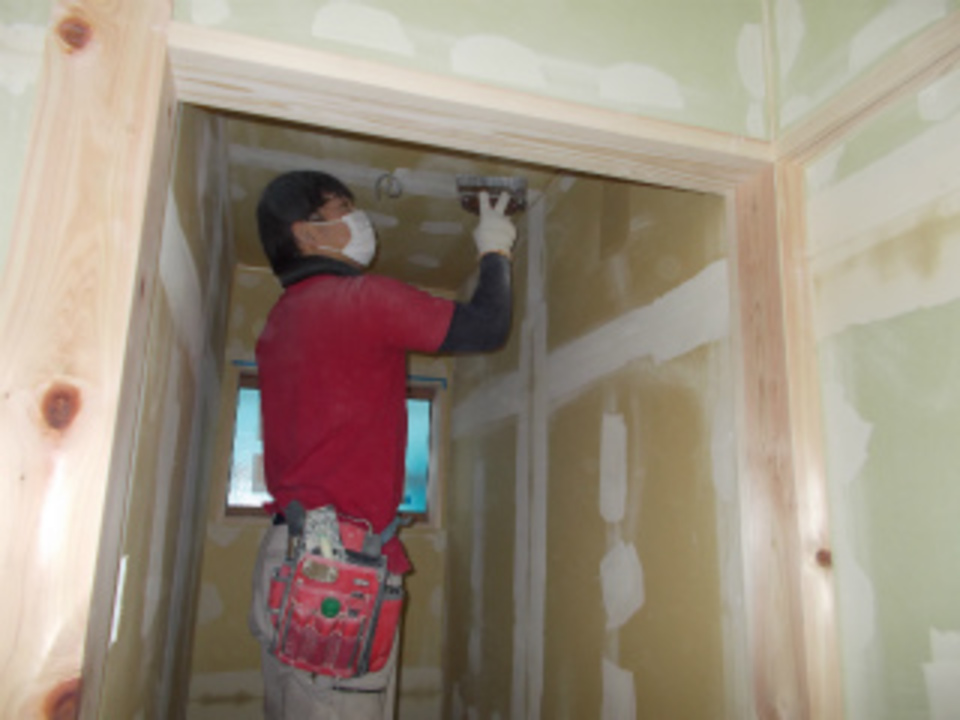

内装工事
クロスの下地処理が終わりクロス張りが行われています。
- 44. 2016年02月26日
-

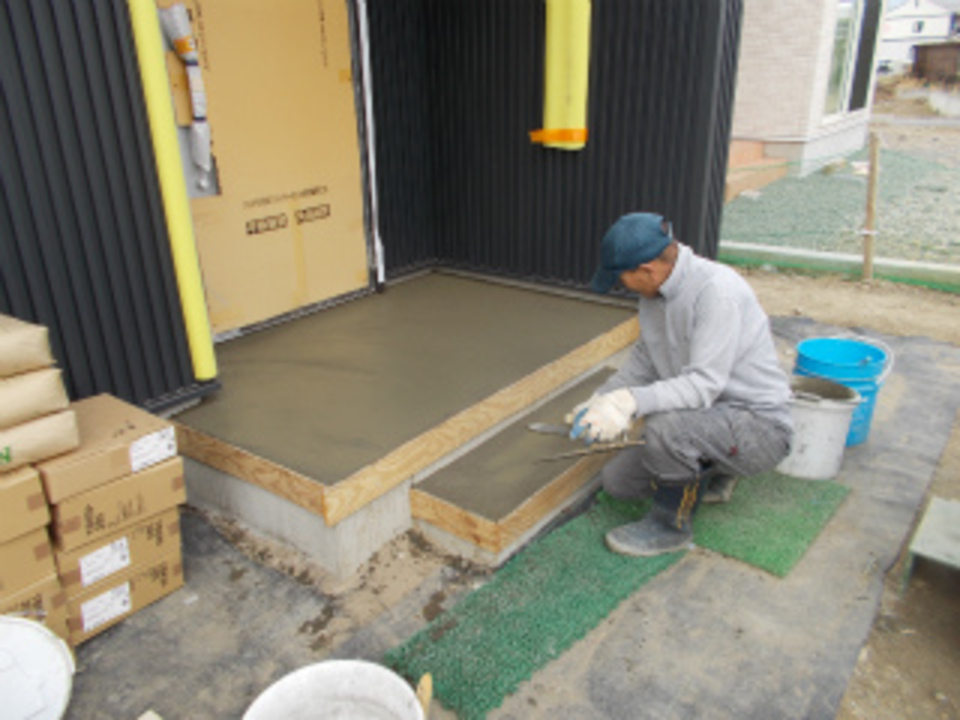

タイル
玄関のタイル工事が始まりました。
下地を作っています。
- 45. 2016年02月27日
-

外部
外部の仕上げ工事が終了し
足場がはずされました。
- 46. 2016年03月01日
-
珪藻土
和室の壁に珪藻土を塗っています。
ガラスブロックがはめ込まれた部分を 手間をかけ丁寧に塗っています。
- 47. 2016年03月04日
-

建具
木製建具が吊り込まれました。
和室のリビング側 3本引き襖です。
- 48. 2016年03月08日
-

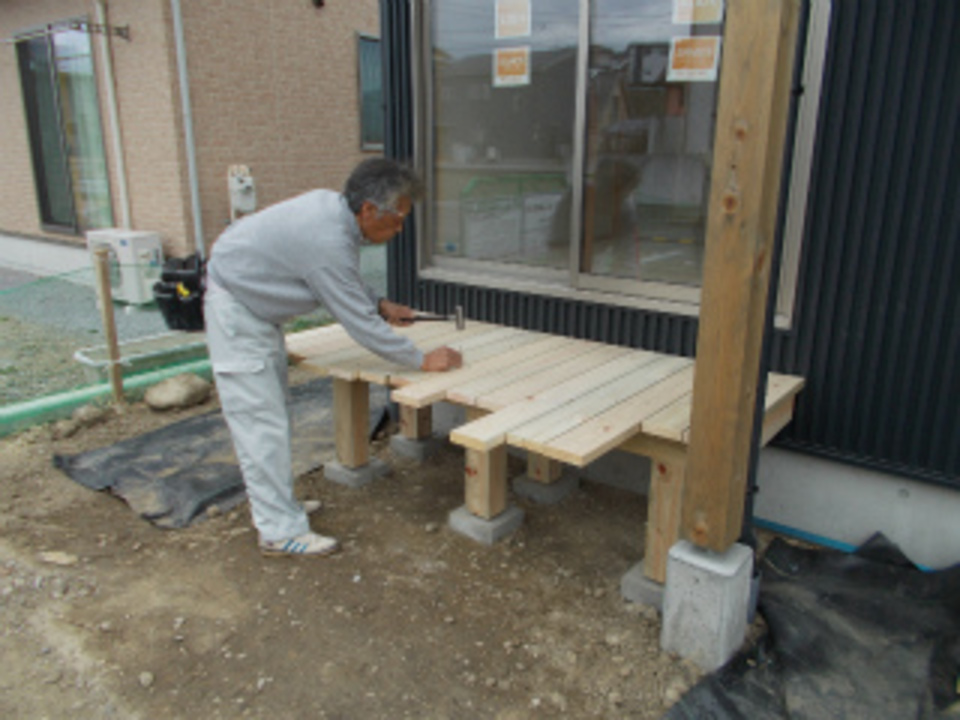

濡縁
和室 窓の前に濡縁(木曽檜)を取り付けています。

- 49. 2016年03月14日
-
仕上げ
工事もほぼ終わり、最後の仕上げ工事行っています。
階段手すりを塗装しています。
- 50. 2016年03月16日
-

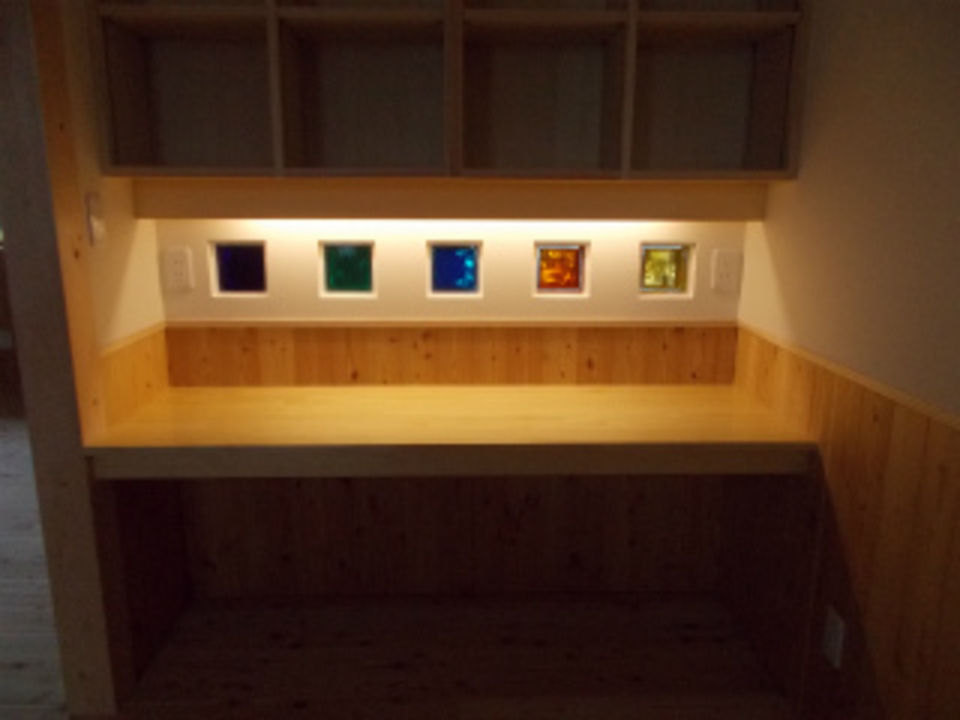

ガラスブロック
パソコンコーナーに取り付けられたガラスブロックです。
壁の反対側は和室の壁です。
- 51. 2016年03月30日
-
お引渡式
お引渡式を行いました。「いい建設会社さんに巡り合えて本当に良かったと思っています」とK様。こちらこそ、大変お世話になりました。お住まいもお近くですので、これからも里楽の会ふれあい企画に是非ご参加くださいね。社員・パートナー一同お待ちしております。今後とも長いお付き合いをお願い致します。ありがとうございました。(亜紀子)
- 52. 2016年03月30日
-
お世話になりました
昨年の9月に地鎮祭を行ってから、あっという間に半年がすぎ
引渡しの日を迎えました。
工事中は何度も安曇野から足を運んでいただき、打ち合わせ等
協力していただきありがとうございました。
今日で建物の引渡しになりますが、これからもよろしくお願いします。
