こだわりの詰まったドミノの家

佐久市 新築 A様

目的別にみる|新築

物件データ

住所佐久市長土呂
構造木造2階建て
工法外張り断熱工法
県産材 土台木曽檜
県産材 柱木曽檜
県産材 梁長野県産杉
延べ床面積119.24㎡(36.00坪)
現場監督滝澤 和成
設計コンセプト木造ドミノ住宅のシンプルな構造の中で、ご自分たちのライフスタイルに合ったこだわりを詰めこんだお家です。
太陽熱を利用しお湯を沸かしたり、高断熱のトリプルガラスを利用し、省エネな住宅となっています。

設計担当 島田静香

建築中レポート

1. 2016年11月01日
地鎮祭です!

地鎮祭です!

今日はA様の家の地鎮祭を行いました。昨夜の雨もあがり、「雨降って地固まり」ました!来週からはいよいよ敷地内造成工事から着手となります、楽しみにお待ちください♪よろしくお願いたします。

2. 2016年11月09日

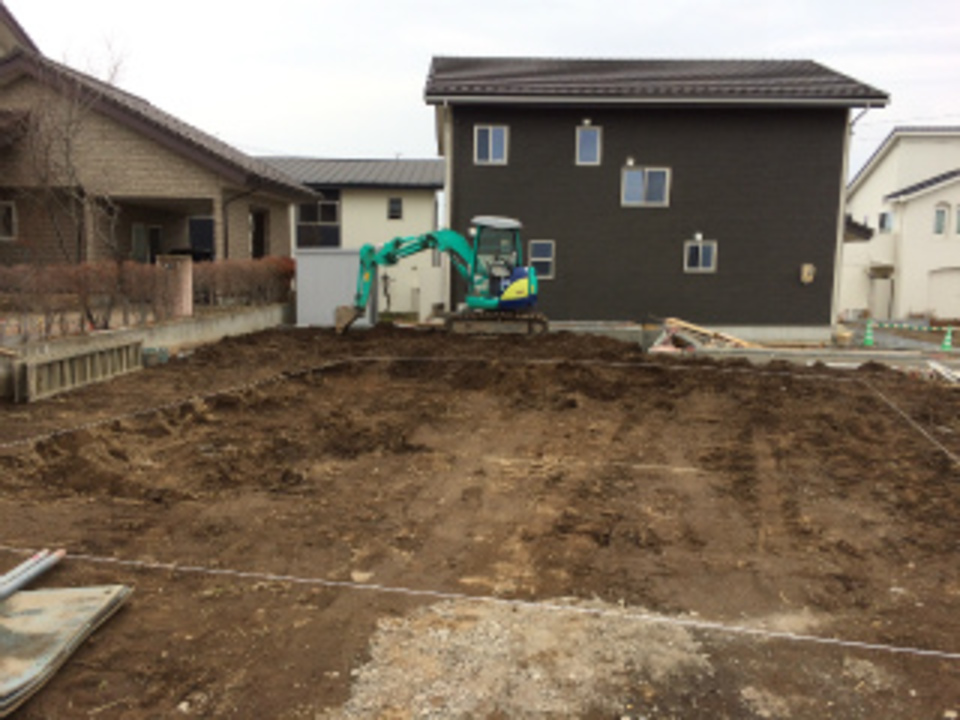

造成工事開始です!

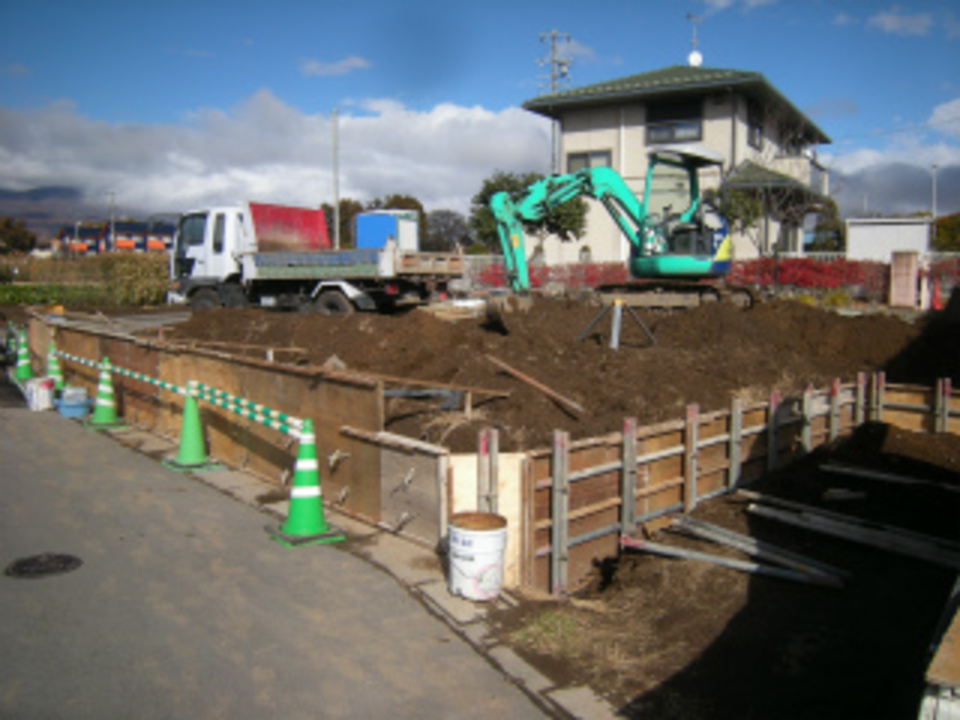

造成工事開始です!

いよいよ船田土建さんによる敷地内造成工事が始まりました。お隣のお宅との擁壁工事や駐車場スペースを造っていきます。

3. 2016年11月11日
型枠工事中です!

型枠工事中です!

船田土建さんによる擁壁型枠工事が順調に進んでいます。明日は鉄筋組を行い、来週はベースコンクリート打ちとなります。

4. 2016年11月16日
造成工事進んでます

造成工事進んでます

船田土建さんによるヨウヘキ工事が順調に進んでいます。立上り部の鉄筋工事~型枠工事を進めています。週末に立上り部のコンクリートを打ちとなります。造成工事が終わると本体建物基礎工事へと進んでいきます。

5. 2016年11月21日
建物基礎工事開始!

建物基礎工事開始!

造成工事の型枠外しも進めながら、いよいよ本体の基礎工事に着手していきます。掘削工事~外周部のベースコンクリート工事となります。

6. 2016年11月25日
ベースコンクリート完了!

ベースコンクリート完了!

突然の雪には驚きましたが、ベースコンクリート打ちまで完了しています。しっかり養生をおき、基礎内部耐圧盤砕石工事をしていきます。

7. 2016年12月01日
外周部型枠工事中です!

外周部型枠工事中です!

内部の耐圧盤砕石入れから防湿シート敷き込みまで完了し、外周部の型枠工事を進めています。

8. 2016年12月06日

着工式です!

着工式です!

今日はA様の着工式を行いました。幼稚園の息子さんにははっぴを着たたくさんのパートナーさんたちがちょっと怖かったようでしたが、みんなやさしい職人さんなのでだんだんと慣れてくれると思います!みんなで一生懸命家造りさせていただきますのでよろしくお願いいたします!

9. 2016年12月14日
鉄筋工事完了です!

鉄筋工事完了です!

外周部と連続した耐圧盤基礎の鉄筋組が完了し、性能保証機構の現場鉄筋検査を行いました。図面通りに施工できているか、本数や長さを細かく現場で検査を受けていきます。検査も合格し、返し型枠をしコンクリート打ち工事へと進んでいきます。

10. 2016年12月17日
返し型枠入れ完了です

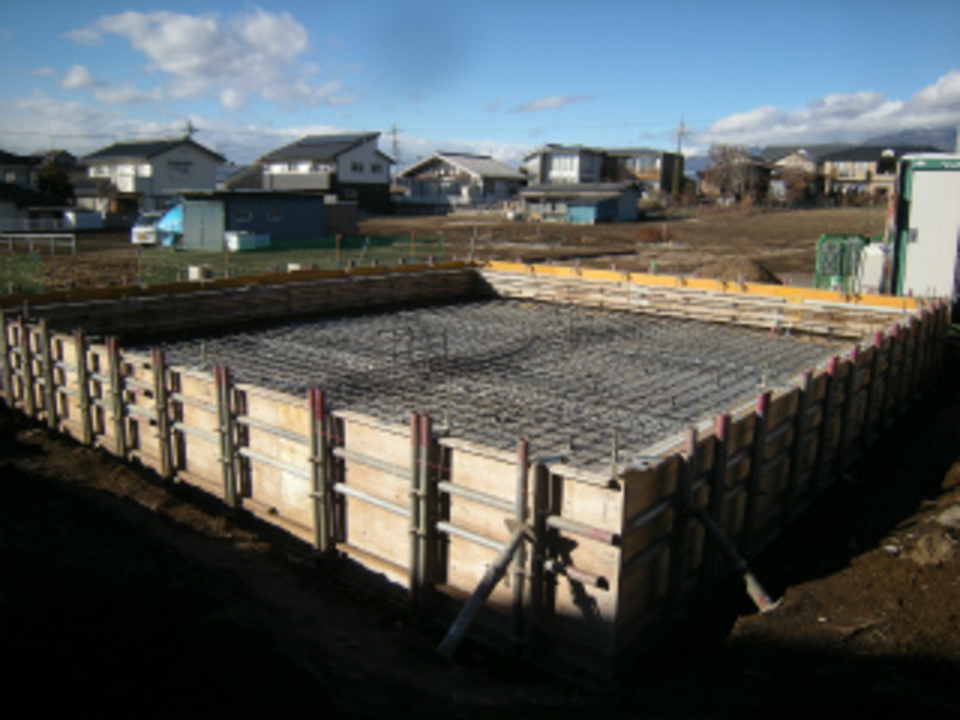

返し型枠入れ完了です

外周部の内部返し型枠工事が完了となりました。来週は耐圧盤・立上りコンクリート打ち工事となります。

11. 2016年12月20日

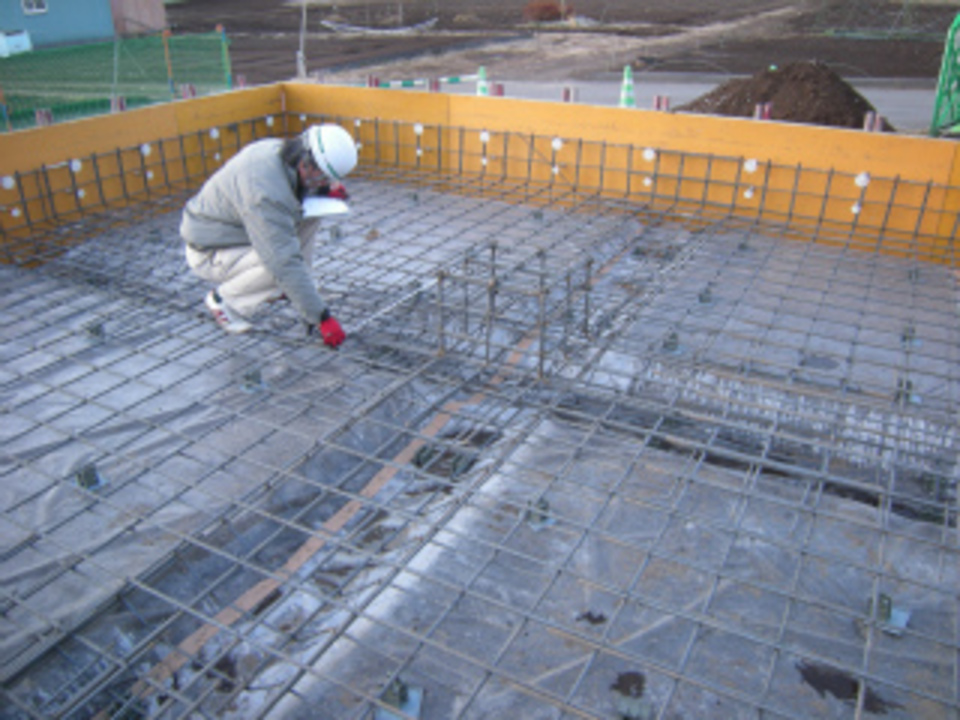

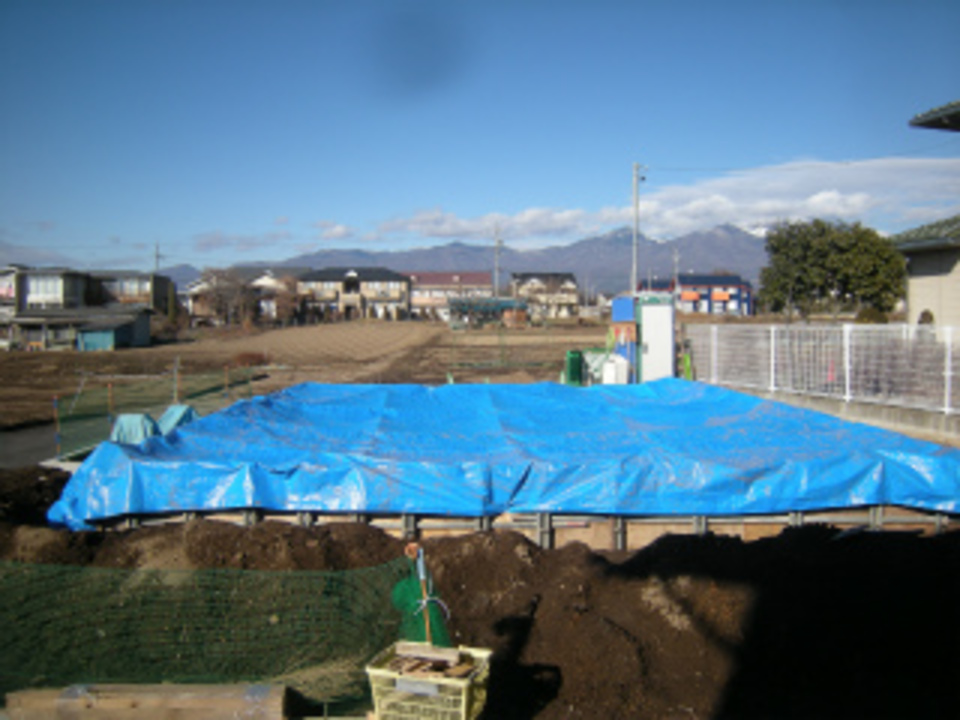

コンクリート養生中です

コンクリート養生中です

耐圧盤と外周部のコンクリート打ちも終わり、現在はコンクリート養生を行っています。養生をおき、型枠外しから内部立上り・外部土間コン作業となります。

12. 2016年12月22日
木曽檜柱出しです!

木曽檜柱出しです!

現場と平行し、建て方へ向け材木のプレカット加工作業へと進んでいきます。今日は私たちの宝物倉庫から出番を待ちわびた木曽檜の柱出しを行いました。来週から材木の加工作業も始まります!

13. 2017年01月10日
基礎内部配管中です!

基礎内部配管中です!

基礎工事も完了となり、ミヤモリサクスイさんによる内部給排水配管工事が進んでいます。あさってからいよいよ土台伏せ作業となります。

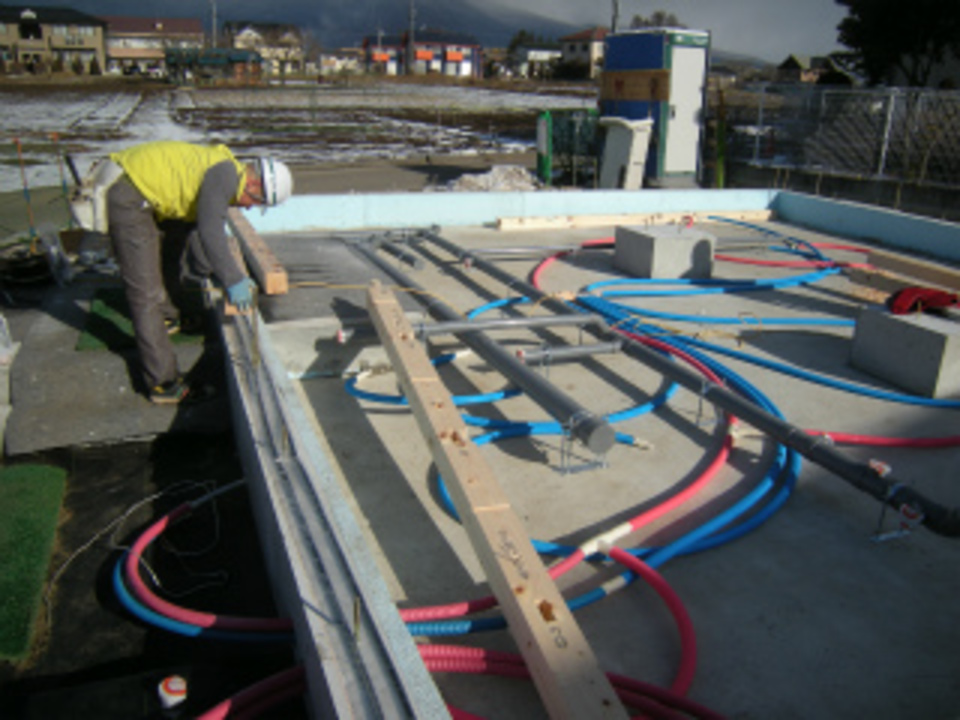

14. 2017年01月12日
土台伏せ開始!

土台伏せ開始!

来週の上棟に向けて田中大工による土台伏せ作業が始まりました。オール木曽檜の土台からはとてもいい香りがしていました。引き続き1階床下地組・合板敷き込みまで行います。

15. 2017年01月13日
土台伏せ完了!

土台伏せ完了!

田中大工の土台伏せから床合板敷き込みまで完了となりました。汚れ防止フィルムを貼り、その上に大型シートで建て方までしっかりと養生をしておきます。引き続き大工さんは建て方の材木加工をしていきます。

16. 2017年01月17日

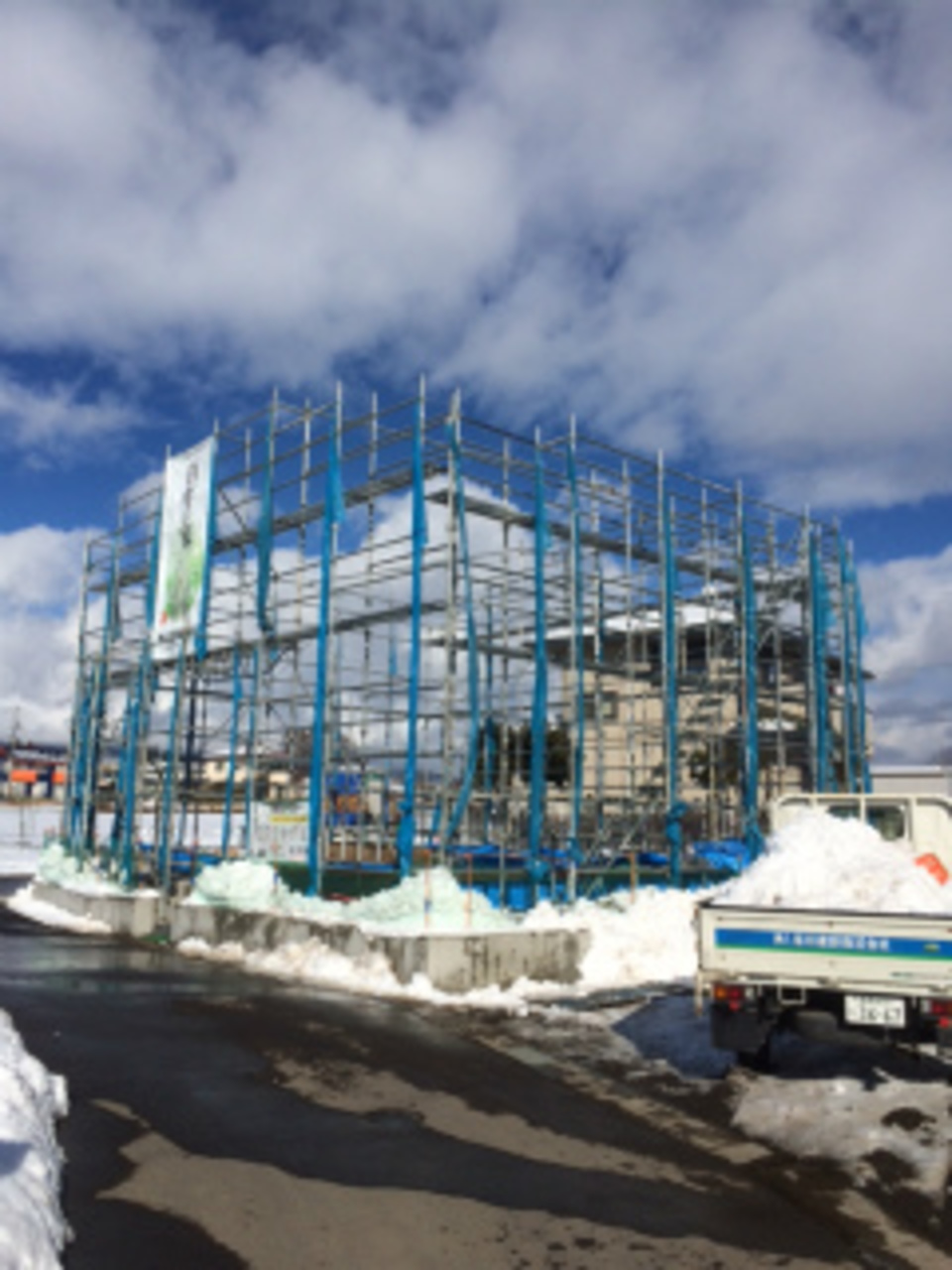

いよいよ建て方です!

いよいよ建て方です!

恵仮設さんによる先行足場組も完了し、いよいよ明日の建て方となります!気温が下がる予報ですが、一日よろしくお願いたします。

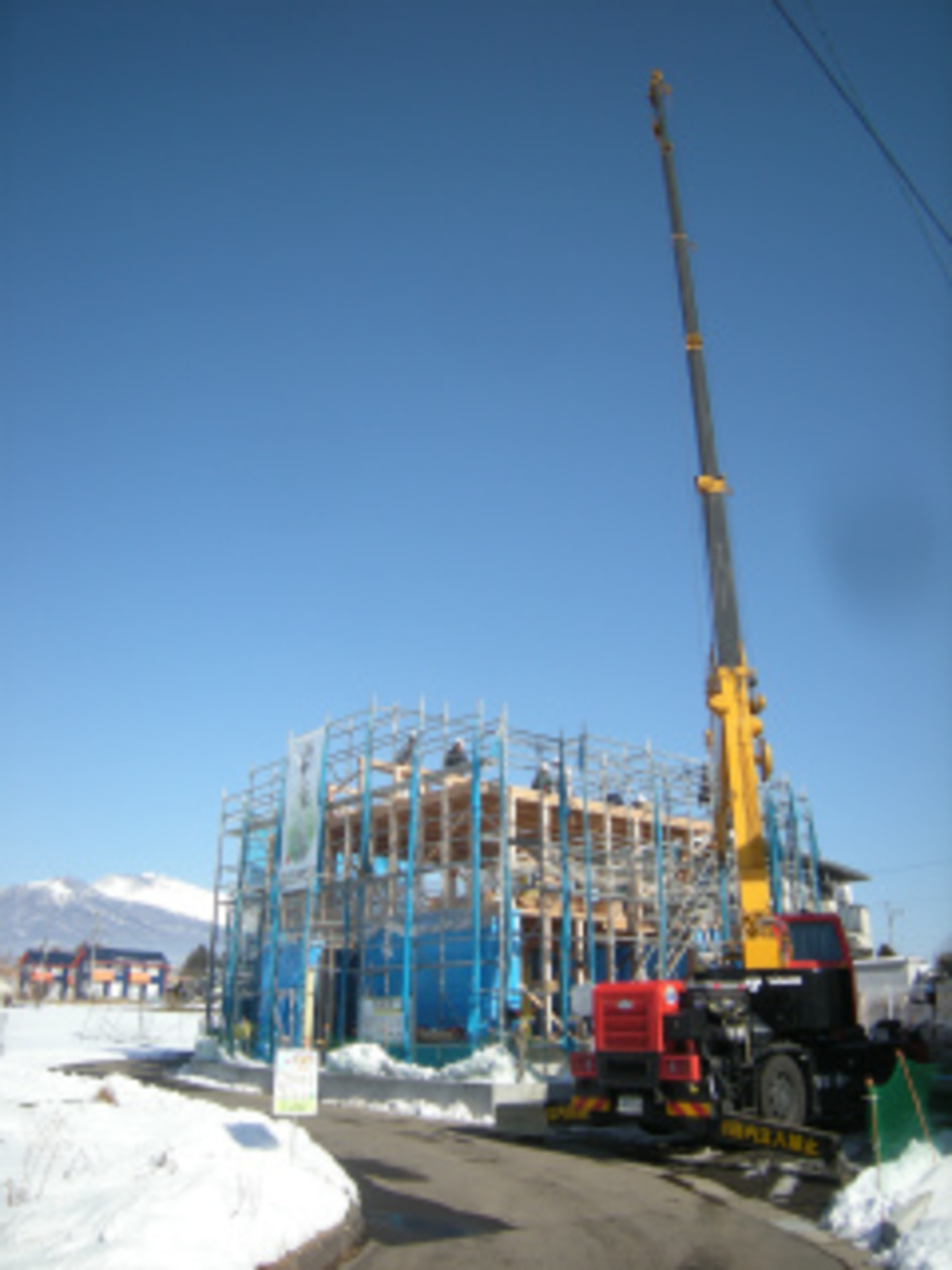

17. 2017年01月18日
祝!上棟です!

祝!上棟です!

今日はA様の家の建て方を行いました。冬晴れの最高の日に上棟することができました。会社・パートナーみんなで完成まで頑張ります!よろしくお願いします。

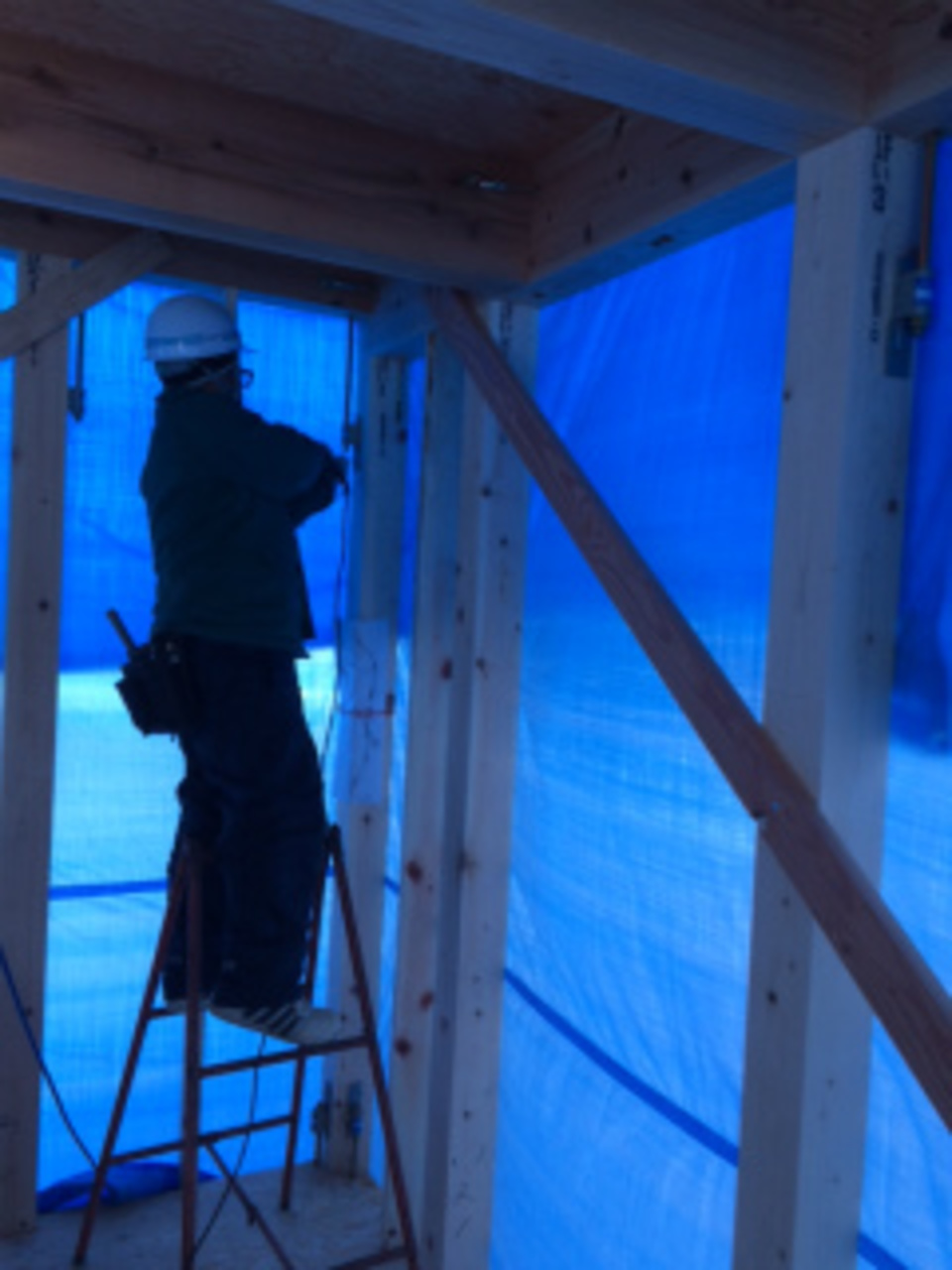

18. 2017年01月24日
耐震金物取付け中

耐震金物取付け中

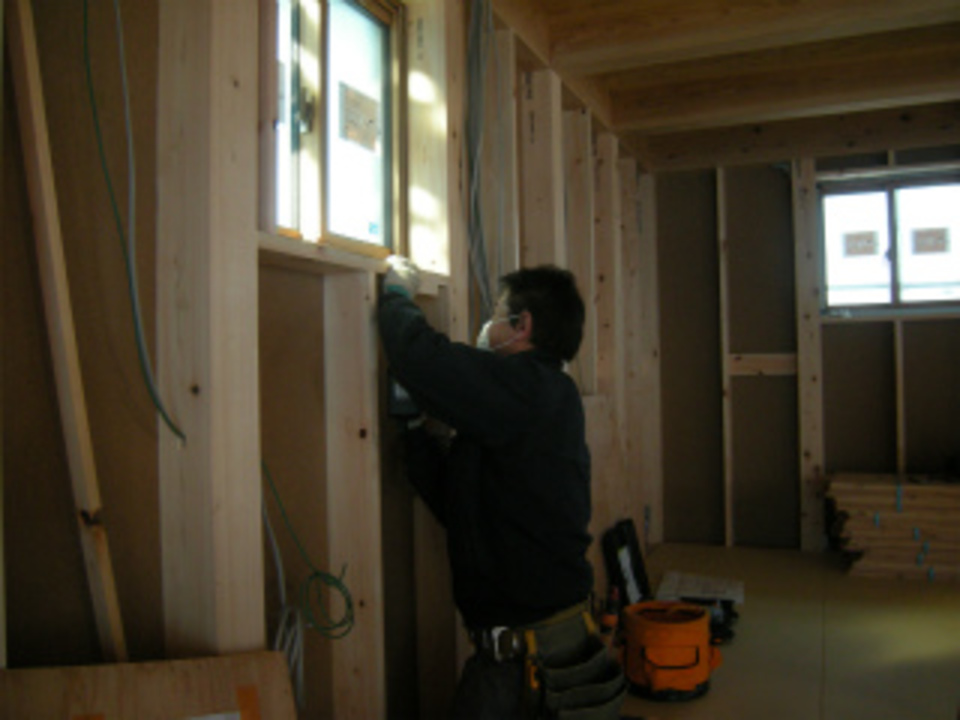

屋根のまとめ工事も完了し、内部の耐震補強金物の取り付け工事を行っています。構造計算された部分に確実に金物で補強をしていきます。引き続きサッシ下地工事となります。

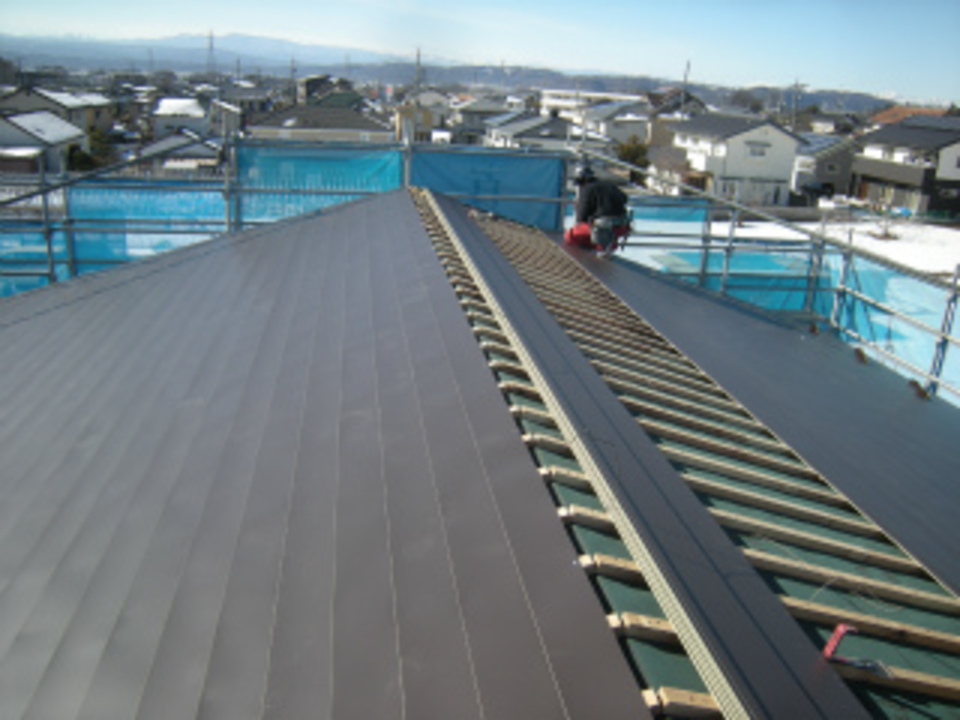

19. 2017年01月28日
屋根葺き中です!

屋根葺き中です!

覚新工業さんによる屋根の板金葺き工事が完了になります。しっかり丁寧に大事な屋根の工事をしていきます。

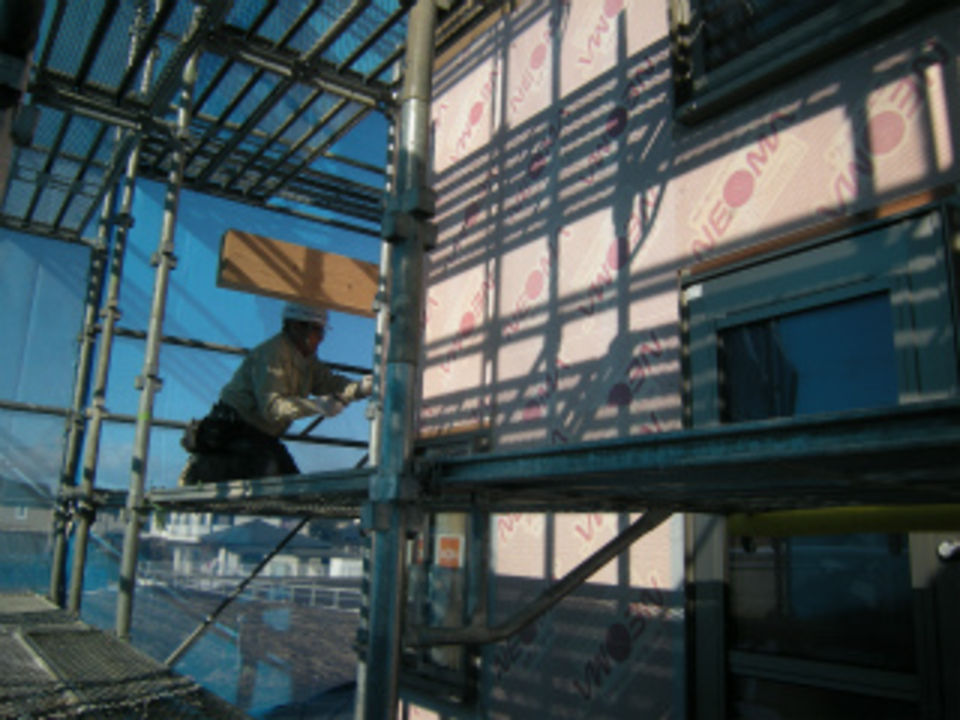

20. 2017年02月01日
耐力面材張り中です

耐力面材張り中です

田中大工は建物外周部の耐力面材張りを進めています。平行して高断熱サッシ入れを行っています。だんだんと外観の様子がみえてくるところです。

21. 2017年02月02日

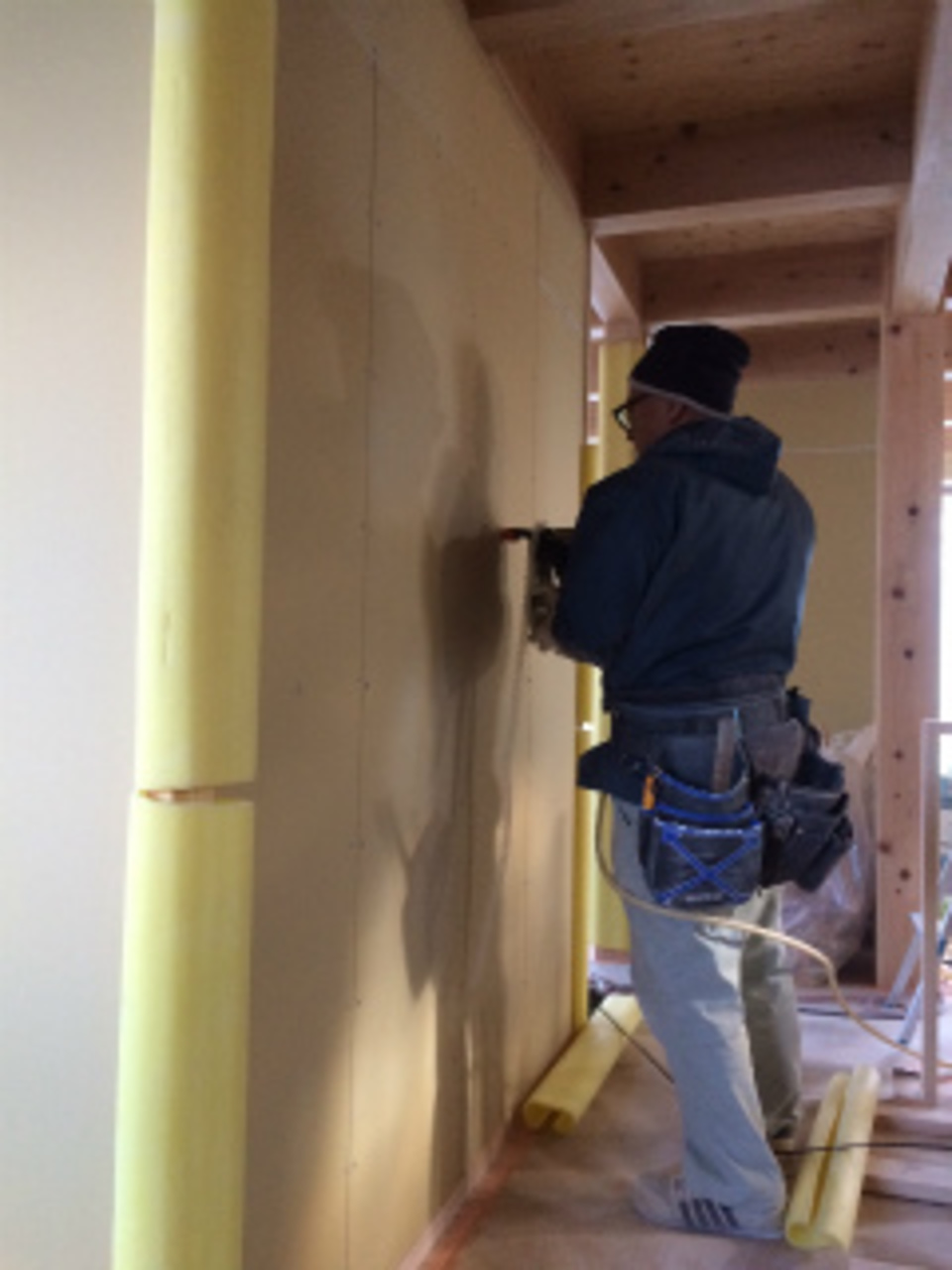

断熱材張り中です

断熱材張り中です

面材耐力壁工事から断熱材工事へと進んでいます。引き続き防水シート張りを行い、軒天工事となります。

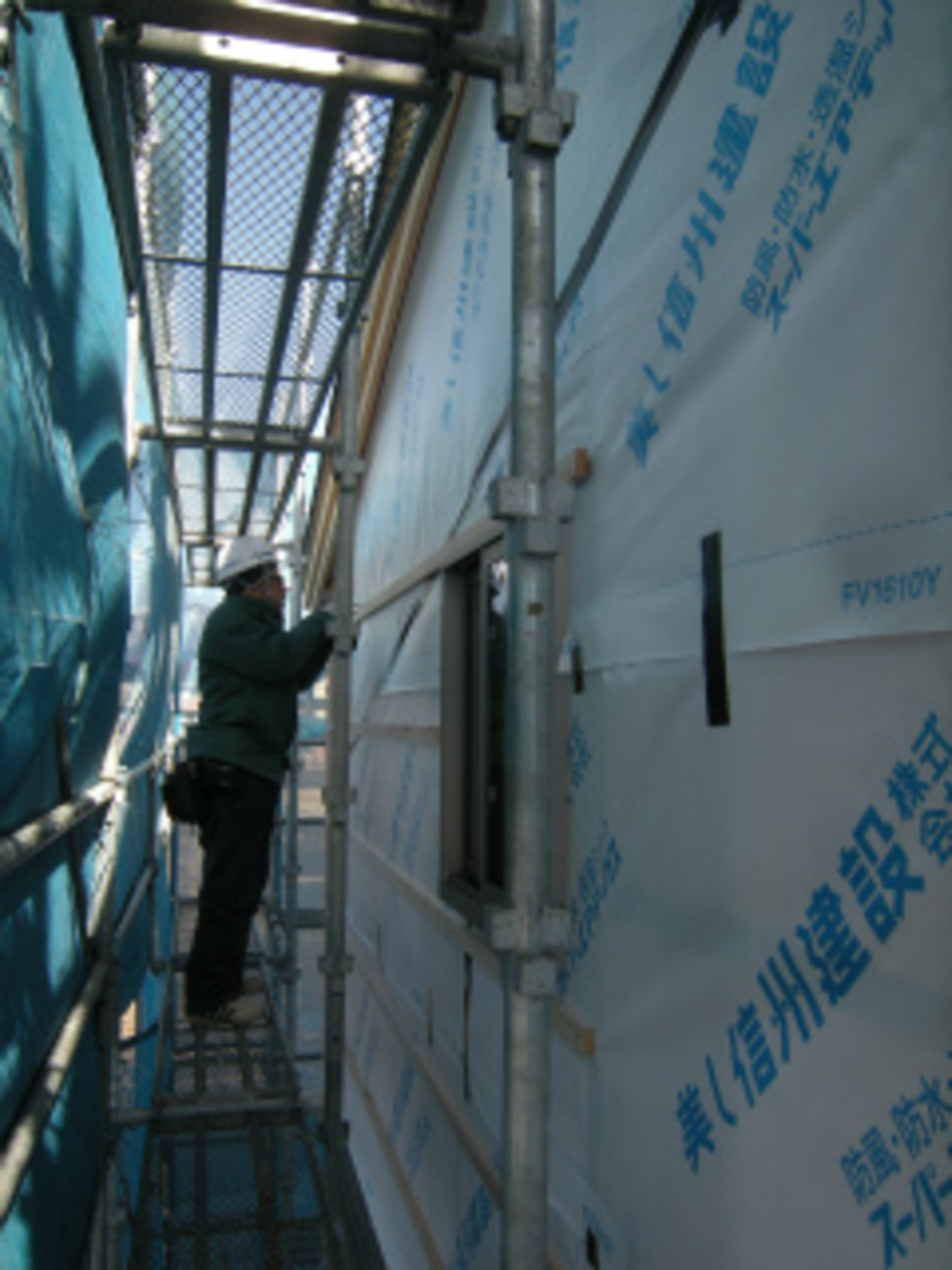

22. 2017年02月08日
通気工事中です!

通気工事中です!

防湿シート張りから外壁通気工事へと進んでいます。引き続きモルタル木下地工事となります。

23. 2017年02月13日

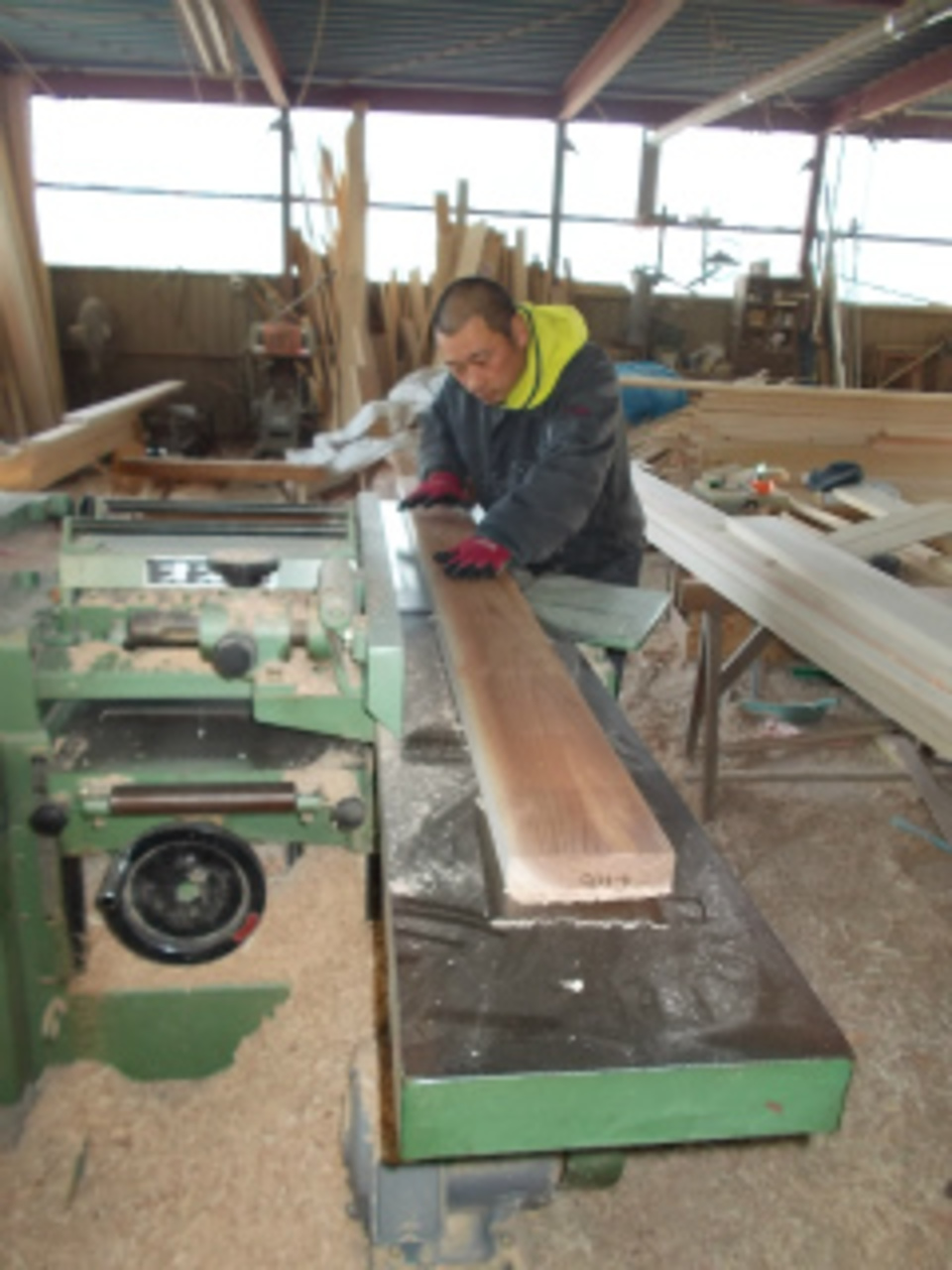

造作材加工中です!

造作材加工中です!

現場での外部木下地工事が完了となり、いよいよ内部造作へと進んでいきます。内部で使う遠山杉の造作材の加工作業が始まりました。一枚一枚丁寧に昔ながらの方法で加工作業を進めていきます。

24. 2017年02月16日

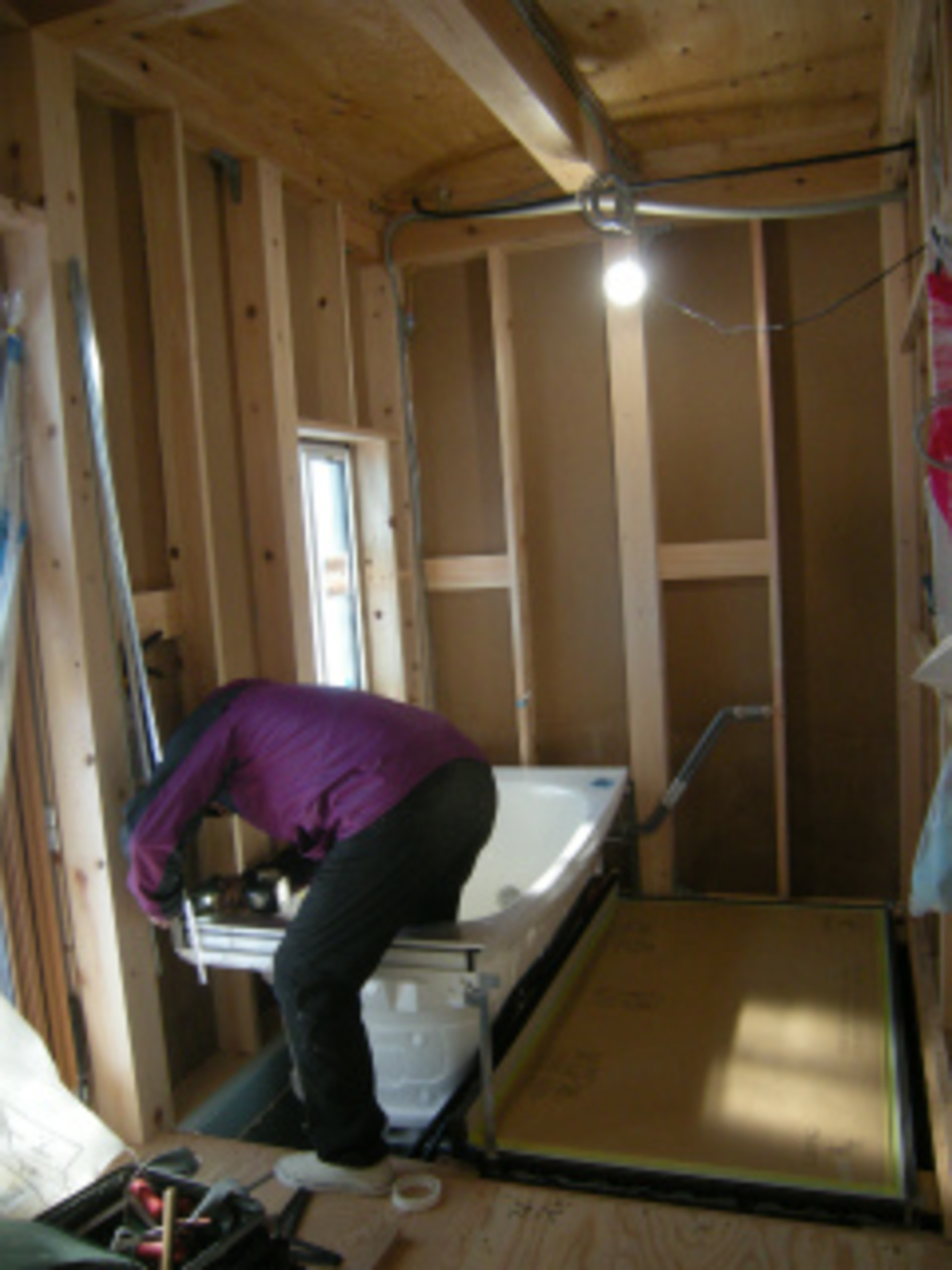

ユニットバス据付中です

ユニットバス据付中です

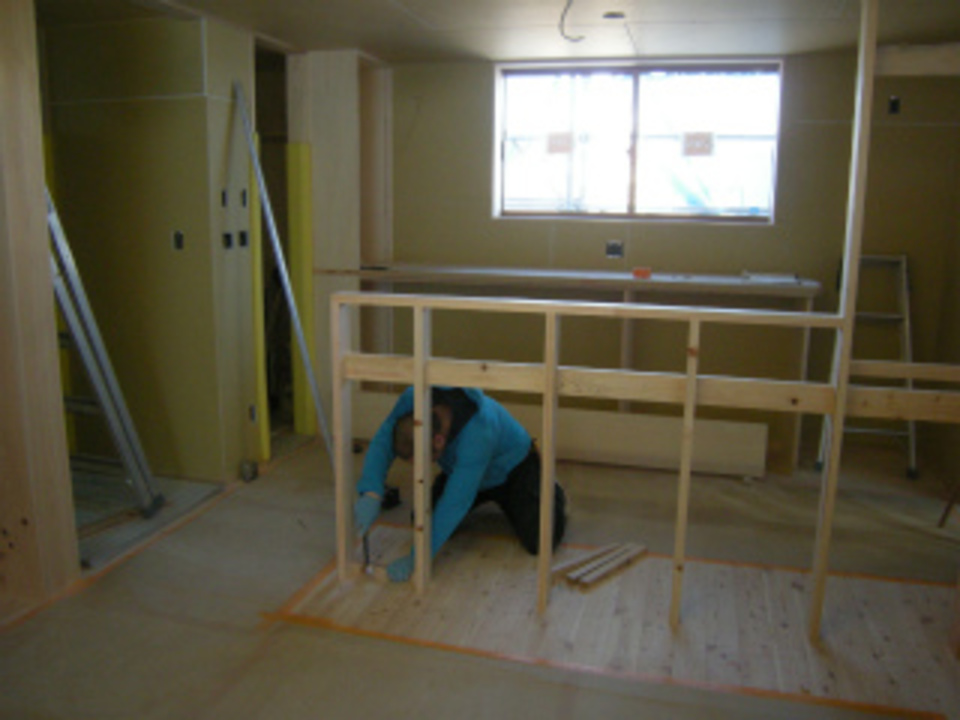

内部では、S.F.Cの坂井さんによるユニットバスの据付工事が始まりました。私たちの会社の住設機器組立てを一手に担うパートナーさんです!手際よく組立て作業を進めていきます!

25. 2017年02月21日
電気配線中です

電気配線中です

大工さんと平行して松沢電気さんによる電気配線工事も順調に進んでいます。職人さん同士作業の状況でお互いの支障のないよう気をつかいながら進めていきます。

26. 2017年02月27日

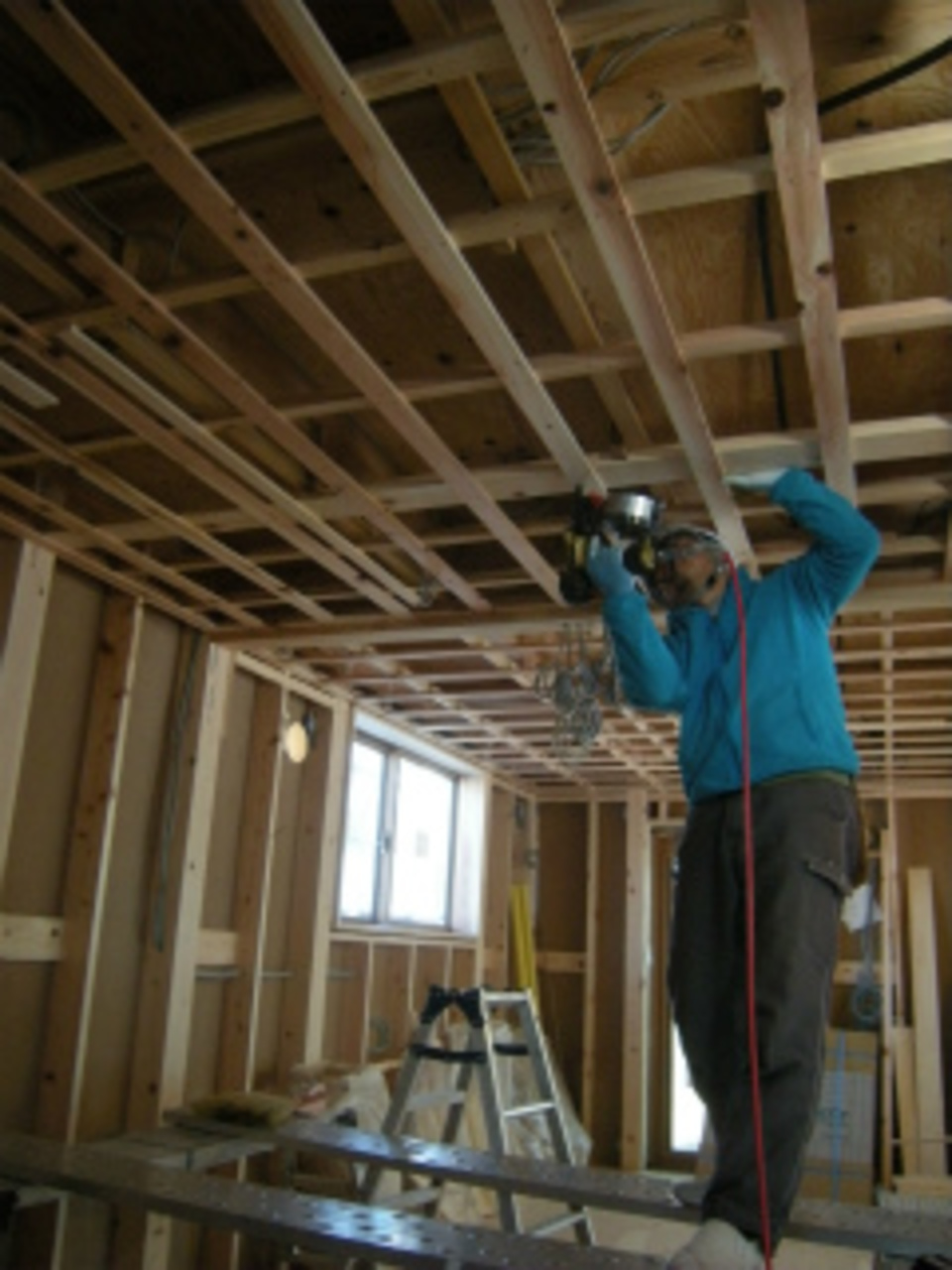

天井下地中です

天井下地中です

田中大工による内部造作工事も順調に進んでいます。1階の天井下地組を行い、信州唐松床張り作業へと進んでいきます。

27. 2017年03月04日
2階壁工事中です

2階壁工事中です

田中大工は2階の壁下地組工事を進めています。間仕切りができてきてだんだんと部屋の雰囲気が見えてきました。引き続き建具枠入れをしながらボード張り作業へと進んでいきます。

28. 2017年03月07日

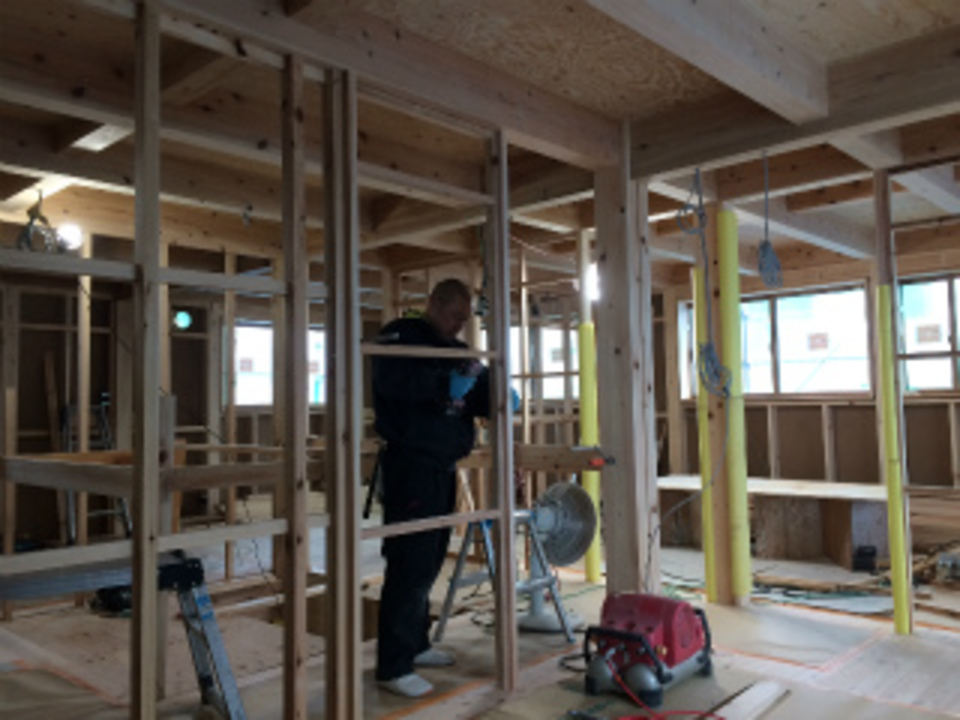

外壁モルタル準備中

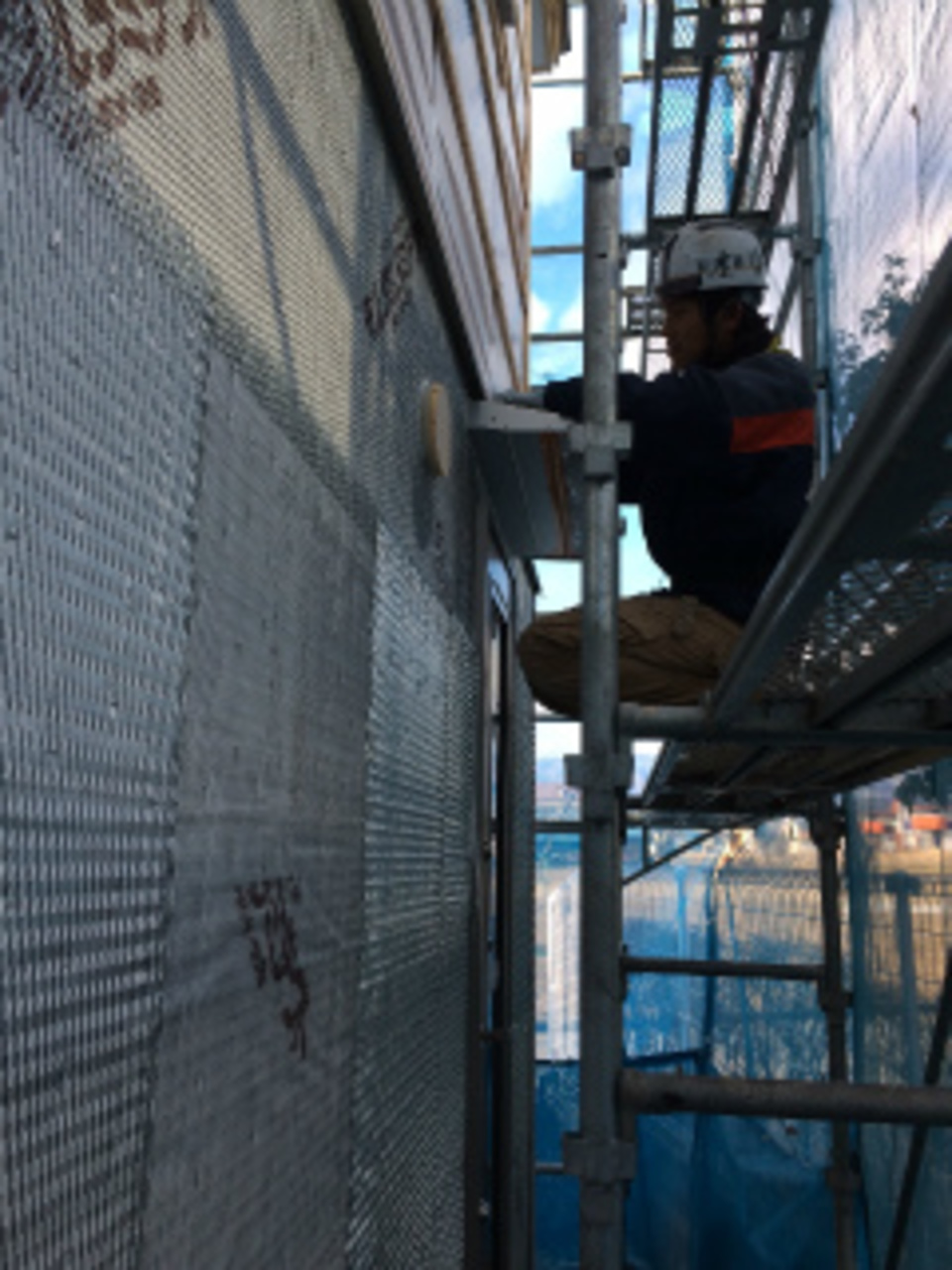

外壁モルタル準備中

外部では遠藤左官さんによる外壁モルタルの防水紙~アミ張り作業を進めています。今月中旬からはモルタルの下塗り作業を始めていきます!

29. 2017年03月09日
2階ボード張り中です!

2階ボード張り中です!

2階の壁ボード張りがほぼ完了となってきました。部屋の仕切りができ部屋の雰囲気が見えてきました。引き続き収納の造作棚工事へと進んでいきます。

30. 2017年03月15日
階段工事中です!

階段工事中です!

田中大工による階段据付工事が始まりました。既製品の組みたてる階段と違い一から造作で造っていく階段を確認しながら進めていきます。

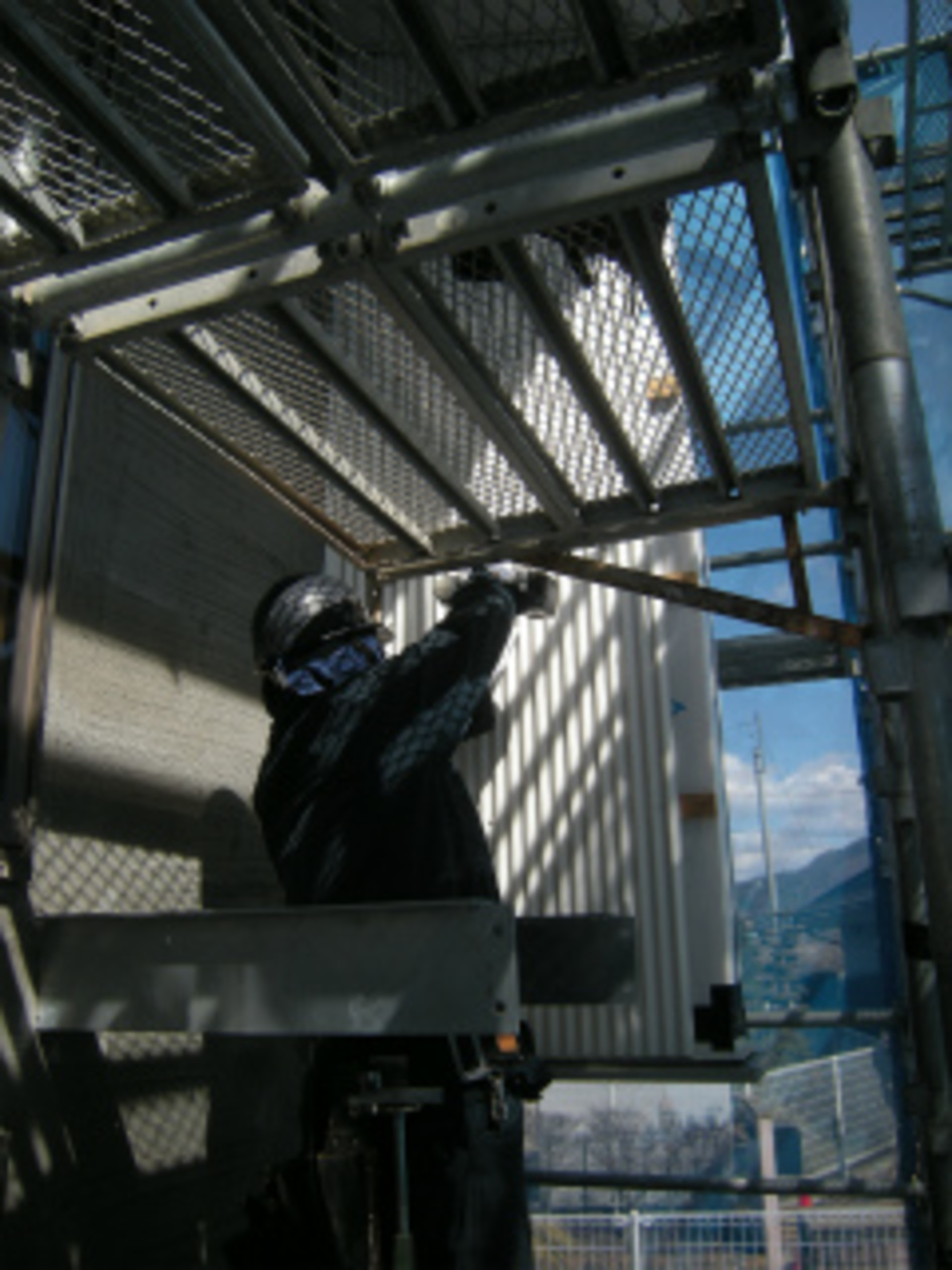

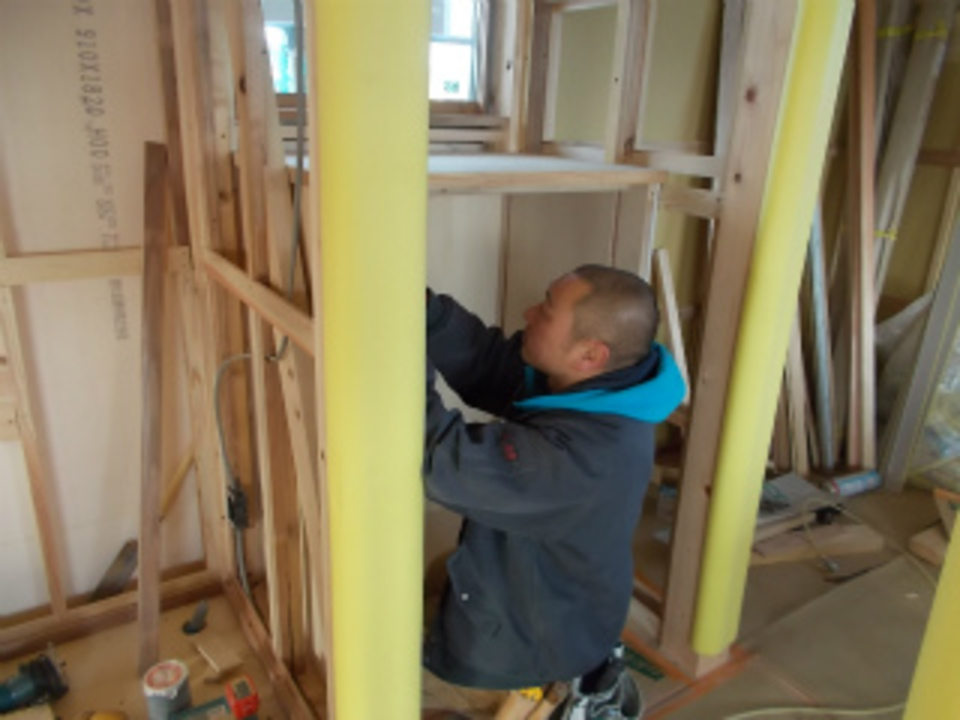

31. 2017年03月22日
外壁工事進んでいます!

外壁工事進んでいます!

外部では覚新工業さんによる外壁ガルバリウム鋼板張りが進んでいます。2階部分は白いガルバリウムで仕上げています!仕上がりが楽しみです!

32. 2017年03月22日
造作家具加工中です

造作家具加工中です

田中大工による造作家具の組み上げ作業を進めています。既製品とは違い、寸法通りに隙間なく大工さん手造りの家具が納められていきます。引き続き壁のボード張りとなります。大工工事もいよいよ終盤になってきました!

33. 2017年03月29日
大工工事終盤です!

大工工事終盤です!

内部の田中大工の造作工事もいよいよ終盤になりました。造作家具工事~ボード張りが進んでおり、1階も最後のリビングダイニングの造作となりました。対面キッチン部の家具工事の作業を進めているところです。

34. 2017年03月29日
外壁モルタル仕上げです!

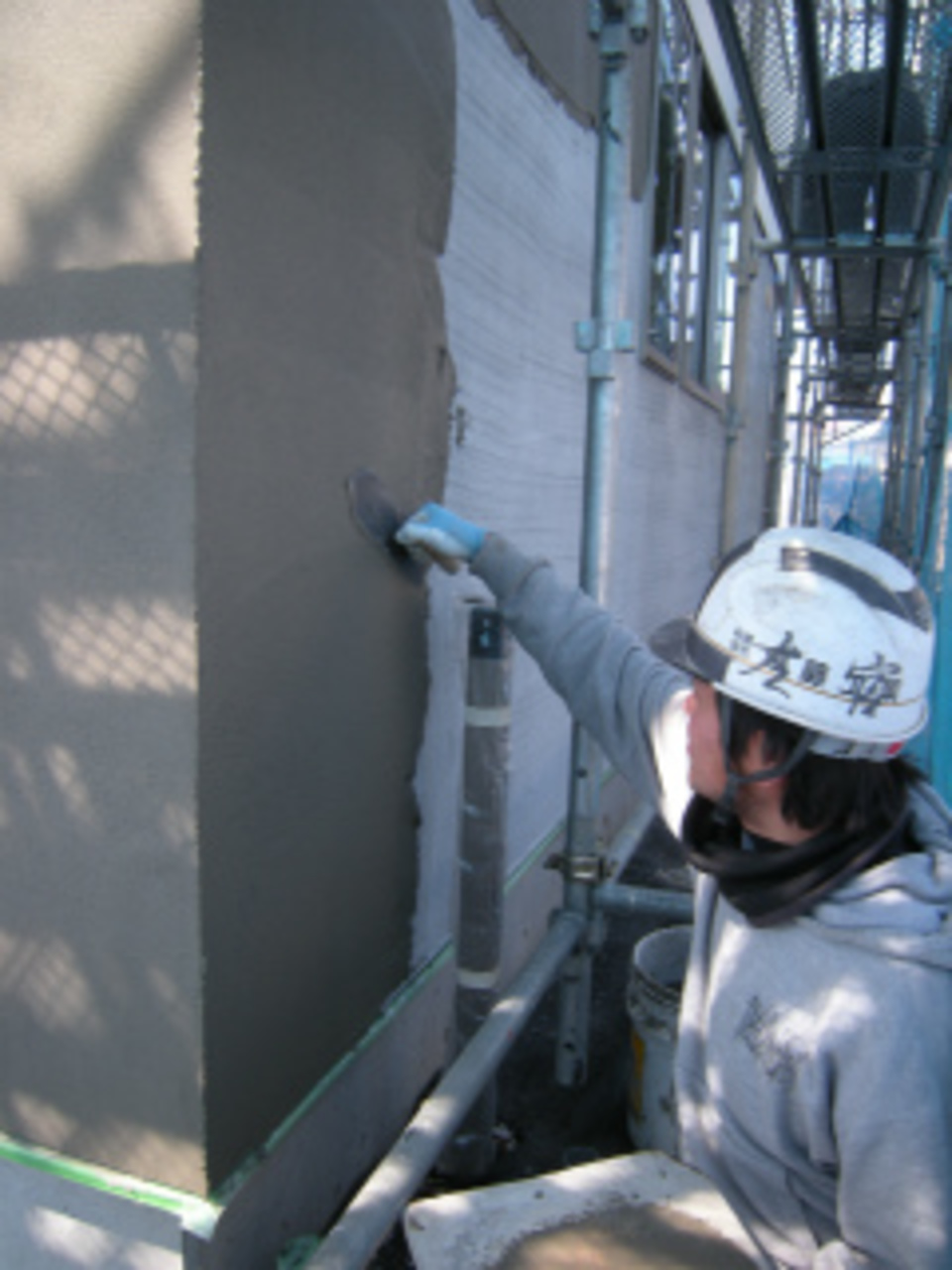

外壁モルタル仕上げです!

外壁のモルタル下塗り養生をしっかりおき、今日はモルタル上塗り仕上げを行っています。コテ一つで垂直の壁を手際よく平らに塗り進めていました。まさに匠の技です!

35. 2017年04月10日
内装工事中です

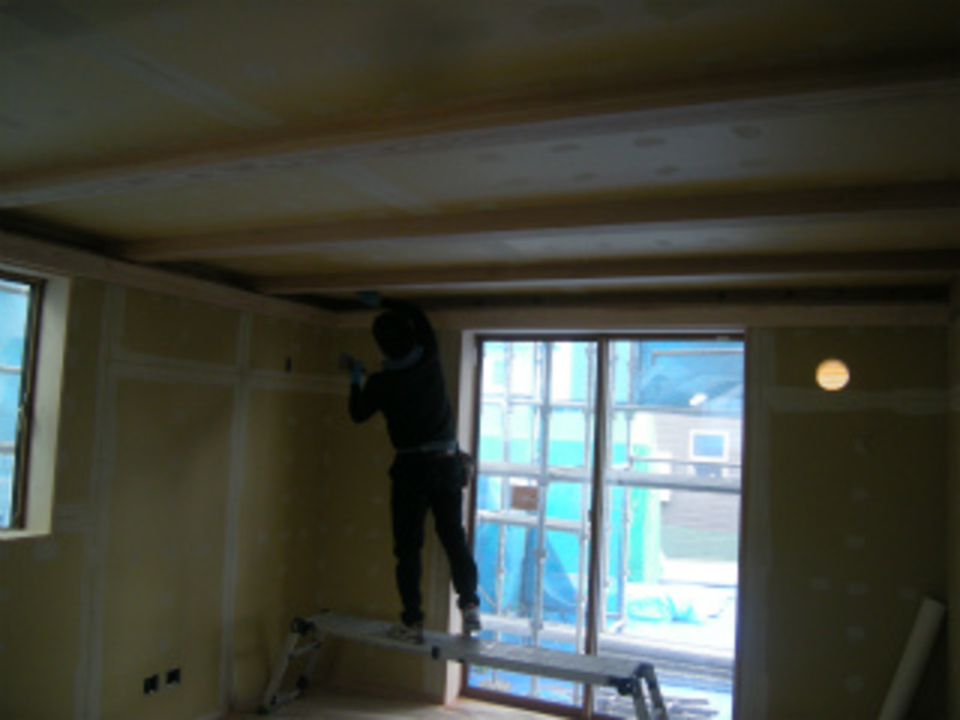

内装工事中です

インテリア魚住さんによる内装工事も順調に進んでいます。パテ下地処理が完了し、クロス張りの作業を進めています。今週半ば頃には内装工事も完了です!

36. 2017年04月14日
外部足場解体完了!

外部足場解体完了!

恵仮設さんによる外部足場解体が完了となりました。白を基調とした外観に茶色の塗装をした木曽檜のベランダ板がとてもいい感じです♪

37. 2017年04月17日
玄関タイル工事中!

玄関タイル工事中!

内部の仕上げ工事と平行し、玄関周りでは上村タイルさんによるタイル張り工事が進んでいます。タイル下地工事~タイル張りとなります。

38. 2017年04月21日
ウッドデッキ工事です!

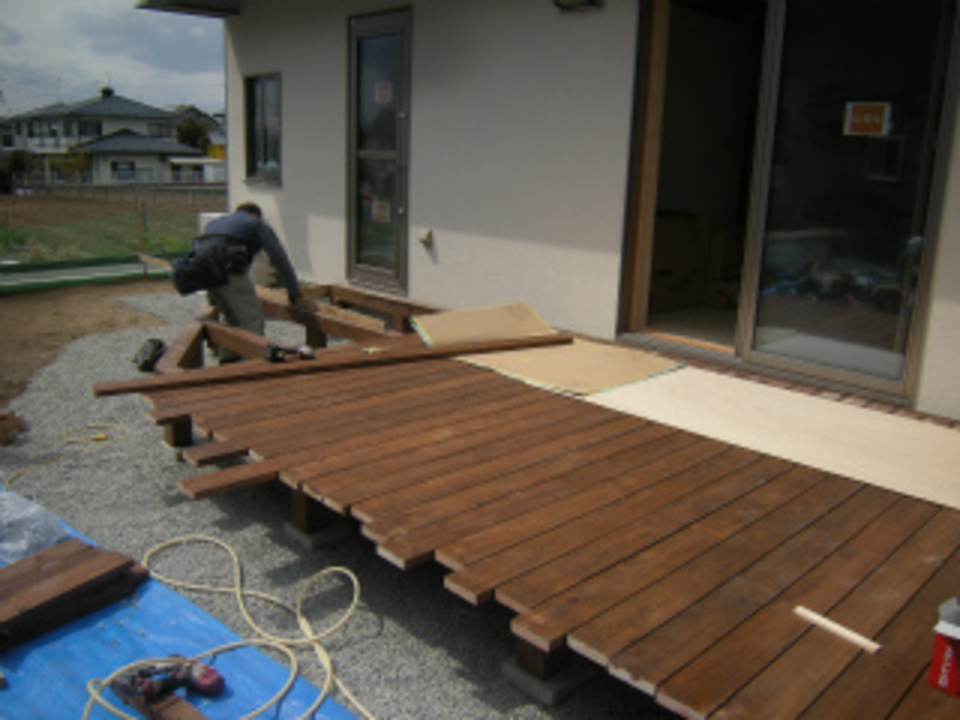

ウッドデッキ工事です!

外部では最後の仕上げ工事となるウッドデッキ工事を田中大工が進めています。オール木曽檜で造るリビングと繋がった大きなウッドデッキスペースになります。引き続き玄関部もオール木曽檜の化粧格子組工事となります。

39. 2017年04月27日
完成検査です

完成検査です

クリーニング工事まで完了し、いよいよ完成となりました。今日は中嶋社長による完成検査を行いました。お客様にお渡しできるか細部に渡りチェックを受けていきます。検査も合格となり、週末はA様ご家族による床塗りをしてもらいます。楽しんで床塗りしてください♪

40. 2017年04月28日

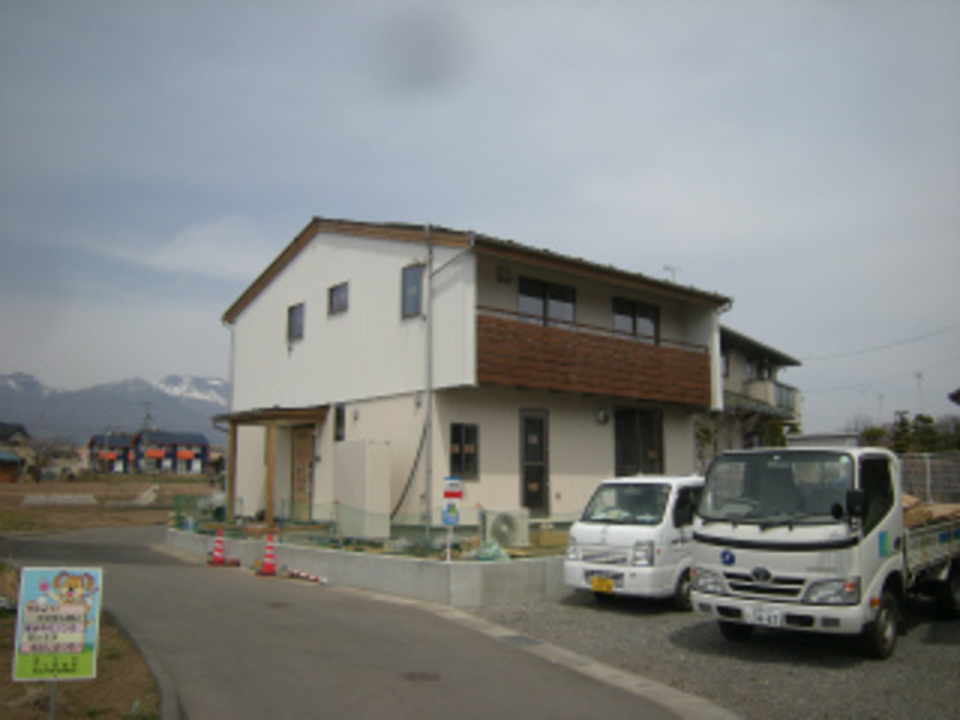

外観

外観

1階はモルタルに吹付け仕上げをしメンテナンスのしやすさを考えています。、2階部分はガルバリウム鋼板仕上げで白を基調としたすっきりとした外観に仕上がっています。ベランダとリビングと繋がった大きなウッドデッキにも木曽檜をふんだんに使っています。

41. 2017年04月28日
内観

内観

建物の中心となる木曽檜の大きな180角の大黒柱2本を中心に、見えなくなる部分まで木曽檜をふんだんに使い、遠山杉・信州唐松で仕上げた自然素材いっぱいの内装仕上げとなっています。

42. 2017年05月01日
お引渡式

お引渡式

お引渡式を行いました。「すごく丁寧に造っていただいて、これからの暮らしが楽しみです。」とA様。長い間大変お世話になりました。これからも、ふれあい企画へ是非ご参加くださいね。社員・職方一同お待ちしております。これからも長いお付き合いをお願い致します。ありがとうございました。(亜紀子)

43. 2017年05月01日
お世話になりました

お世話になりました

直前まで降っていた雨もあがり、晴れ間が見えてきた中でお引渡しをさせていただきました。着手してから半年長いようで短い工事期間だったかもしれませんが、家造りを楽しんでいただけたとのお言葉をいただき、私たちもうれしかったです。これからは家守りとして末永いお付き合いのほどよろしくお願いいたします。本日はありがとうございました。
