大きな吹抜けの大屋根の家

御代田町 新築 A様

目的別にみる|新築

物件データ

住所北佐久郡御代田町
構造木造2階建て
工法外張り断熱工法
県産材 土台木曽檜
県産材 柱木曽檜
県産材 梁県産杉
延べ床面積108.41㎡(32.72坪)
現場監督滝沢 和成
設計コンセプト2階の屋根が葺き下がる大屋根スタイルの家です。
室内空間の広さを感じていただける事を心掛け設計を進めました。
御代田町という事もあり、暖房の計画もしっかりとしています。
お客様のこだわりがたくさん詰まった、とても楽しそうな家となるでしょう。

設計担当 平林 孝

建築中レポート

1. 2014年11月07日
地鎮祭です!

地鎮祭です!

今日はA様の家の地鎮祭を行いました。A様のご両親もお越しいただき、みんなでこれからの工事の安全祈願をしました。浅間山が本当に綺麗に見える最高の敷地で、いよいよ工事に着手していきます。A様よろしくお願いいたします!!

2. 2014年11月18日
基礎工事開始です!

基礎工事開始です!

いよいよ今日から船田土建さんによる基礎掘削工事が始まりました!掘削工事から外周部の砕石工事を進め、ラップル部分の型枠入れ~鉄筋工事になります。

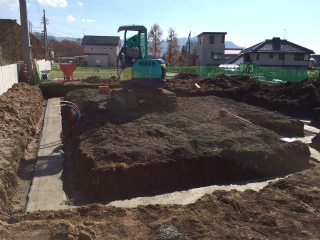

3. 2014年11月19日
掘削工事完了!

掘削工事完了!

外周部の掘削~砕石工事が終わり、ベース下のコンクリート打ちまで完了しました。引き続きベース型枠入れと外周部の鉄筋工事になります。

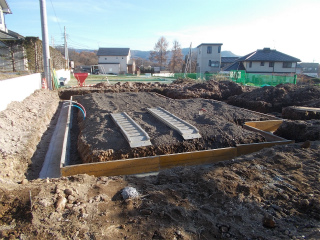

4. 2014年11月21日
型枠入れ中です。

型枠入れ中です。

ベース部分の型枠入れを行っています。引き続き外周部の鉄筋工事に進みます。

5. 2014年11月28日
着工式です!

着工式です!

今日はA様の着工式を行いました。パートナー一同A様の家造りへの意気込みを発表させていただきました。A様より私たちを選んでいただいた理由等もご挨拶でいただき、さらに気合がはいります!よろしくお願いいたします。

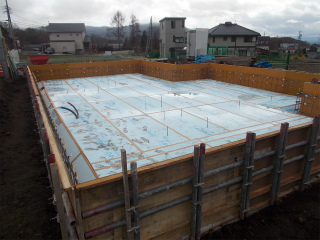

6. 2014年12月01日
床下断熱工事完了!

床下断熱工事完了!

外周の型枠工事~内部の蓄熱土間コンクリート下の断熱材敷き込みまで完了しました。明日はいよいよ鉄筋組工事が始まります。

7. 2014年12月02日

プレカット打ち合わせです

プレカット打ち合わせです

現場の基礎工事と平行して建て方へ向けプレカットの加工打ち合わせを行いました。設計の平林もこだわりの寸法を間違えのないよう細部まで打ち合わせを進めていきます。

8. 2014年12月03日

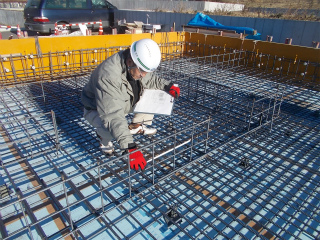

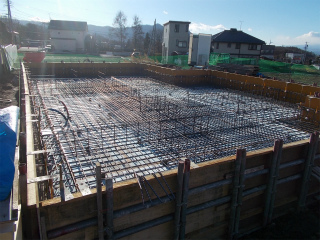

鉄筋工事完了です!

鉄筋工事完了です!

基礎の骨になる重要な鉄筋組の工事が完了しました。私たちのこだわりでもある骨太な鉄筋組です!ぜひA様にも見ていただきたい部分です。

9. 2014年12月03日
現場鉄筋検査です!

現場鉄筋検査です!

鉄筋工事が完了し、住宅保証機構の現場立会い検査を行いました。コンクリートで見えなくなってしまう部分ですので、間隔や使用材料等細部まで検査を受けます。検査も合格になり、いよいよコンクリート打ちに進みます。

10. 2014年12月08日
内部型枠工事中です

内部型枠工事中です

船田土建さんによる内部の立上りコンクリート型枠工事が進んでいます。平行して外部土間コンクリートの段取りもしていきます。基礎工事も順調に進んでいます。

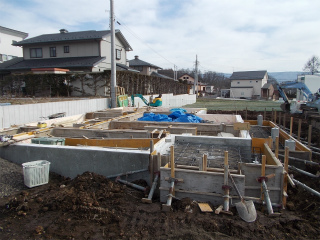

11. 2014年12月10日
内部コンクリート打ちです!

内部コンクリート打ちです!

内部型枠・外部土間の鉄筋・型枠工事が完了しました。いよいよ最後のコンクリート打ちです!来週初めには基礎工事も整地まで完了します。

12. 2014年12月12日
外部給排水配管中!

外部給排水配管中!

ミヤモリサクスイさんによる外部の給排水配管工事も進められています。地元のパートナーさんによる寒い御代田でも安心の工事を進めていきます!

13. 2014年12月15日

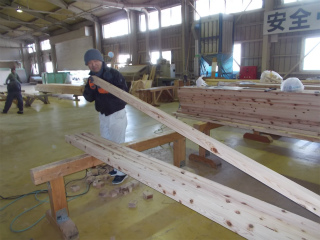

タルキ加工中です

タルキ加工中です

現場と平行し、建て方に向け霜鳥棟梁による材木加工も進んでいます。1本1本 木の素性を見極め、使い方を考えながら加工していきます。

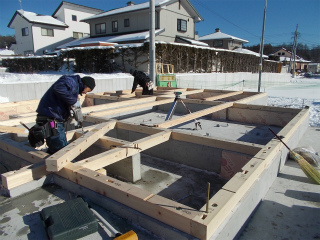

14. 2014年12月18日
土台伏せ開始です!

土台伏せ開始です!

いよいよ建て方に向け土台伏せの作業が始まりました。オール木曽檜土台からとてもいい香りがしています。週末は恵仮設さんによる外部先行足場組になります。

15. 2014年12月22日

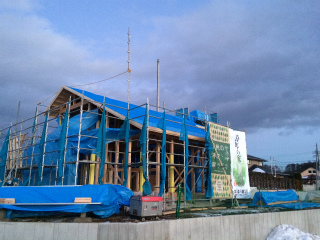

祝!上棟です!

祝!上棟です!

今日はA様の家の建て方を行いました。A様の日頃のおこないのおかげで、先週までの天気予報をひっくりかえし、快晴の中上棟をすることができました。会社・パートナーみんなで家造り頑張ります!よろしくお願いいたします。

16. 2014年12月22日
棟札の裏には!

棟札の裏には!

A様に書いていただいた棟札の裏側には、手形と希望・福とご家族みんなの想いが書かれていました!これからもたくさんご参加いただきながら、思い出に残る家造りを一緒にしていきましょう♪

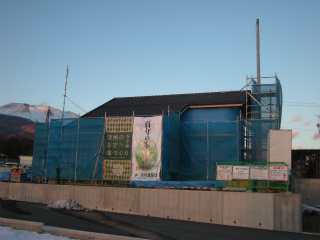

17. 2014年12月24日

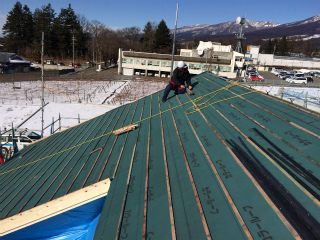

瓦葺き工事開始です!

瓦葺き工事開始です!

石井瓦さんによる大屋根の瓦葺き工事が始まりました。瓦棒打ち~瓦を葺いていきます。地震・台風にも負けないしっかりとした施工をしていきます!

18. 2014年12月26日
瓦葺き完了です

瓦葺き完了です

石井瓦さんによる屋根の瓦葺き工事が完了しました。特徴でもある大きな屋根に瓦葺きで風格のある外観になりました。

19. 2015年01月13日

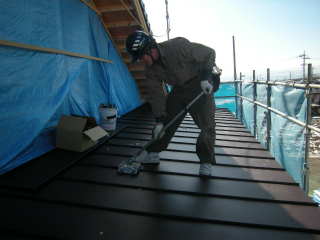

下屋板金工事完了!

下屋板金工事完了!

覚新工業さんによる下屋部分の屋根葺き工事も完了しました。最後の最終点検でハゼ部分の増し締め作業をしていきます。来週から霜鳥棟梁による大工造作工事も再開となります!

20. 2015年01月16日

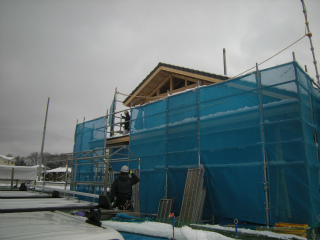

屋根足場組です

屋根足場組です

今日は恵仮設さんによる下屋上の外部足場組を行っています。屋根を上に養生カーペットを敷き、仕上げ材が傷にならないよう細心の注意をしながら足場を組んでいきます。

21. 2015年01月20日

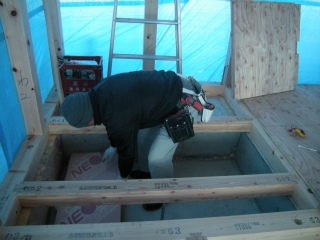

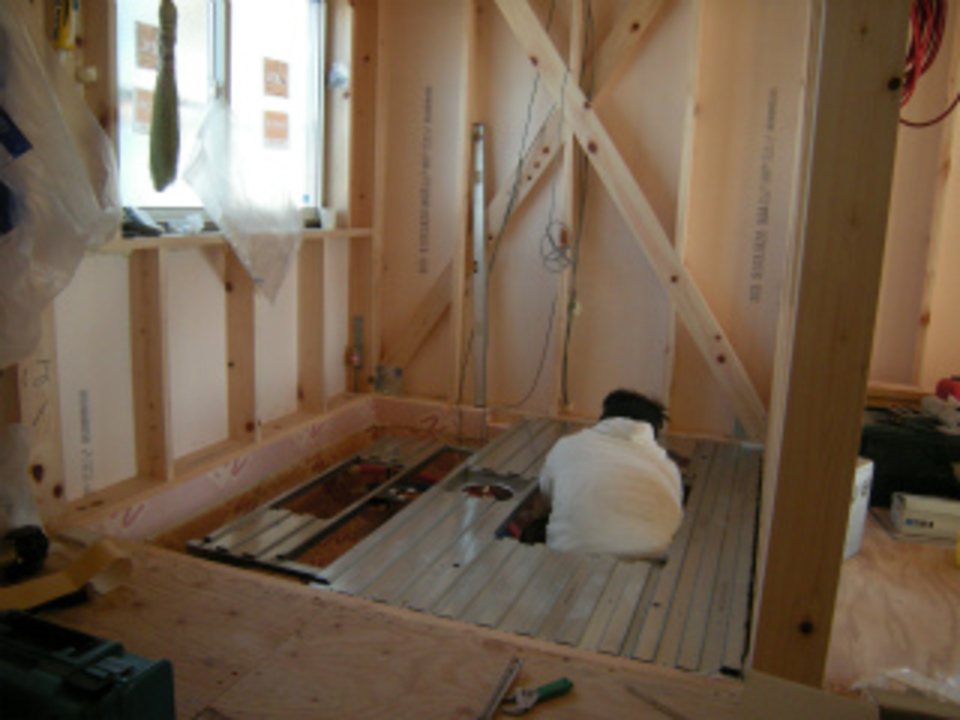

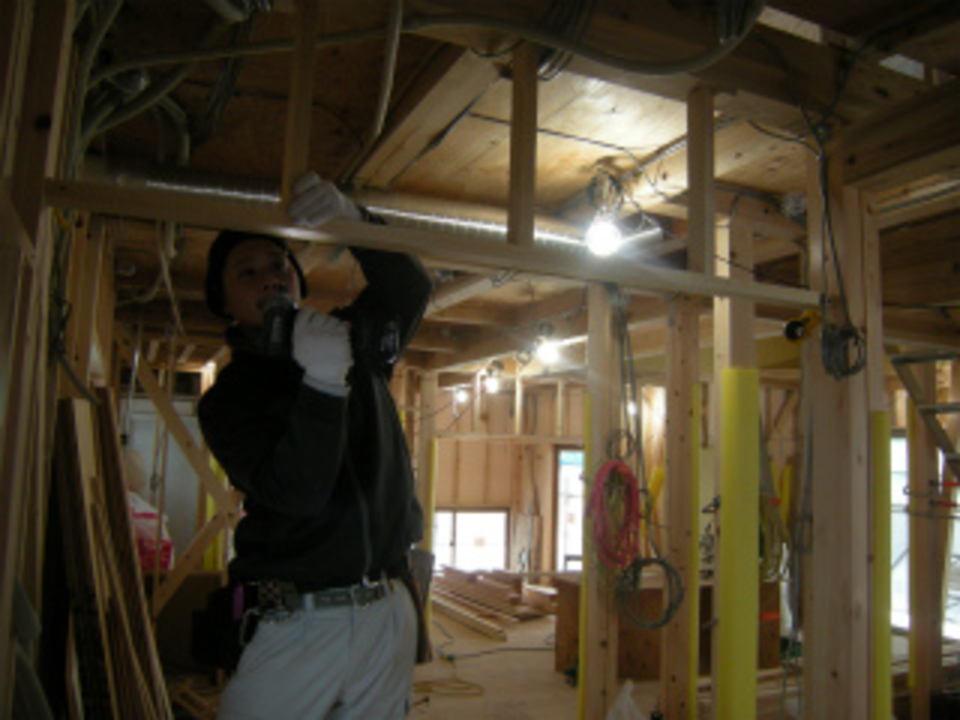

床下断熱工事です

床下断熱工事です

霜鳥大工による床下下地と断熱工事が進んでいます。明日からは筋交い入れから耐震補強金物工事の作業となります。

22. 2015年01月23日
間柱入れ中です

間柱入れ中です

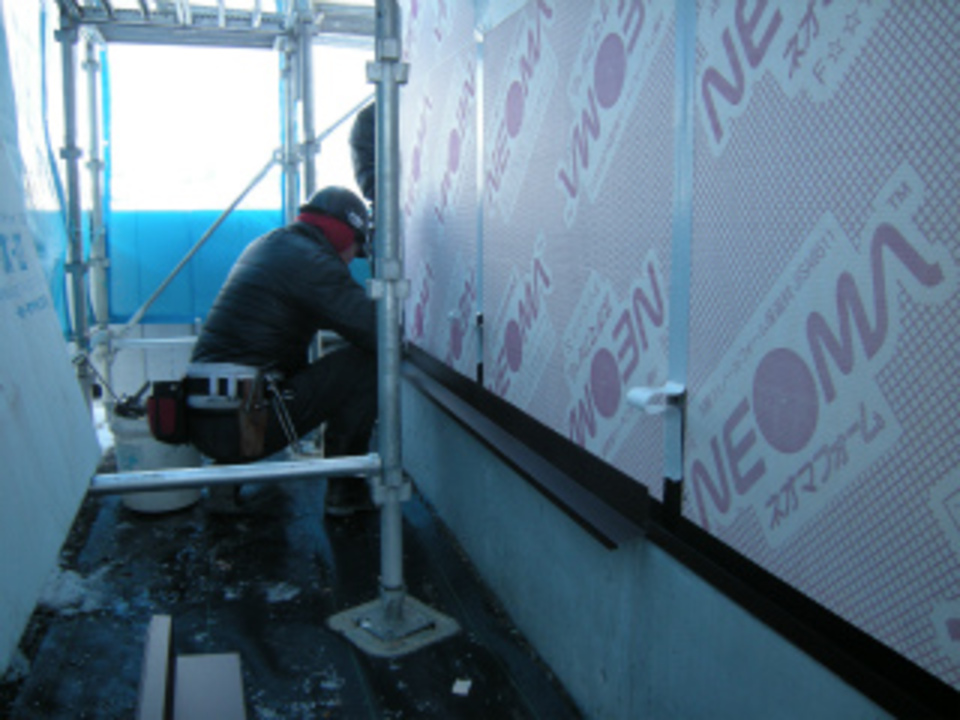

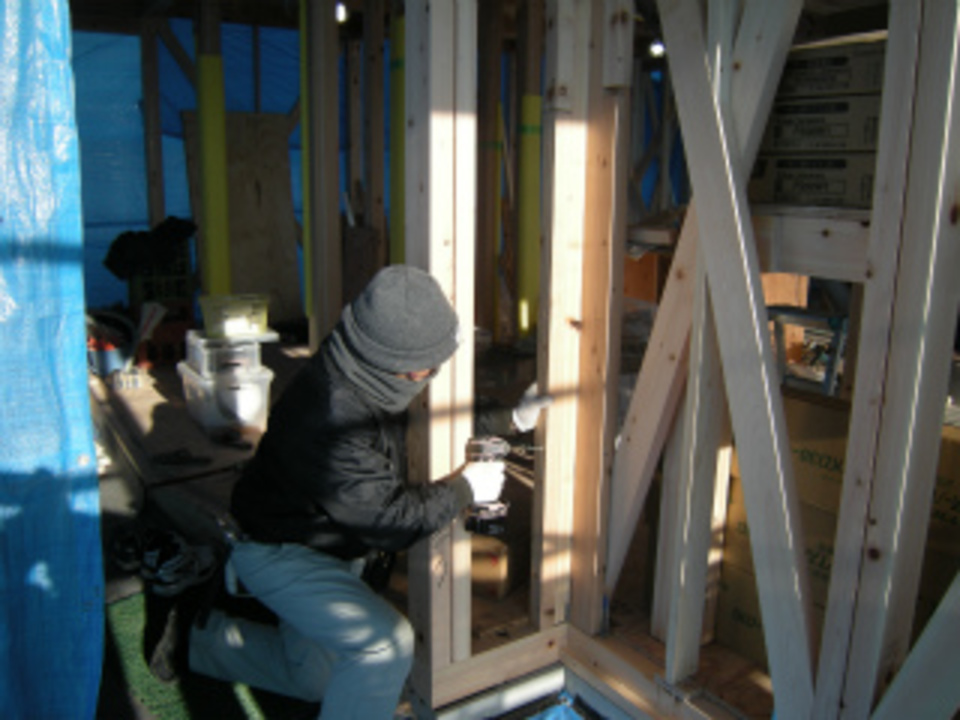

霜鳥大工は外周部の間柱~サッシ下地入れを行っています。来週は外壁の断熱材張りと平行してサッシ入れを進めていきます。だんだんと外観の姿が見えてきますのでお楽しみに♪

23. 2015年01月26日
断熱材張り中です

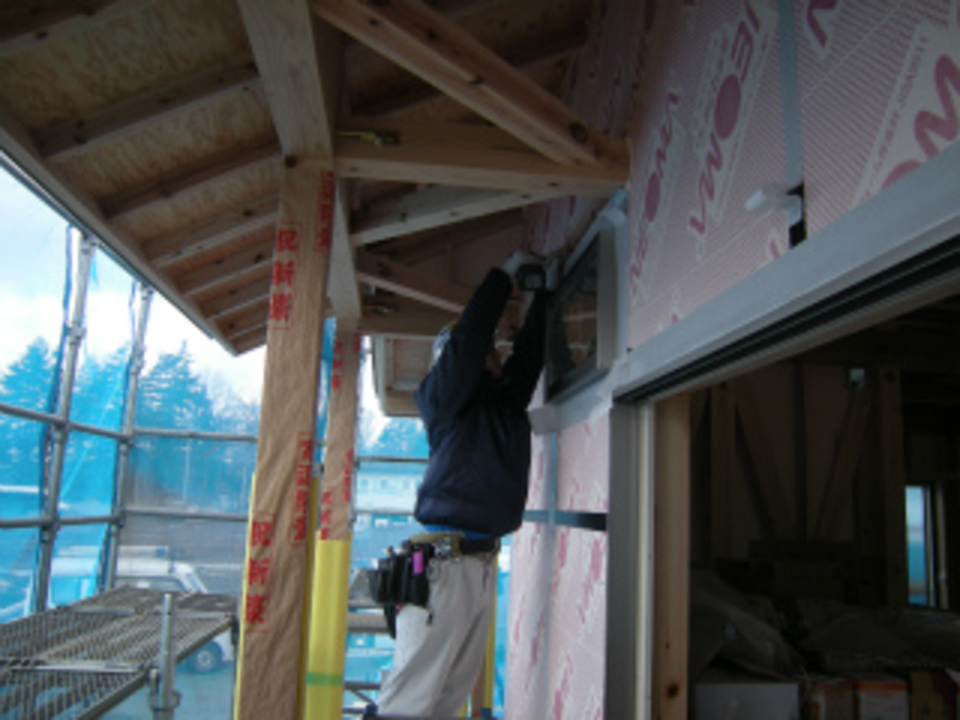

断熱材張り中です

サッシの木下地入れが完了し、外部の断熱材張りが始まりました。明日は断熱サッシの搬入~取付作業をしていきます。

24. 2015年01月28日
サッシ取付完了です!

サッシ取付完了です!

断熱サッシ・玄関サッシの取り付けが完了し、防水テープ張りをしています。引き続き軒天の下地組~ボード張りを進めていきます。順調に外部作業が進んでいます!

25. 2015年02月02日
水切り板金工事です

水切り板金工事です

外部では、覚新工業さんによる土台水切板金の取り付けを行っています。狭い部分になりますが、段取り・手際よく作業を進めています。

26. 2015年02月02日

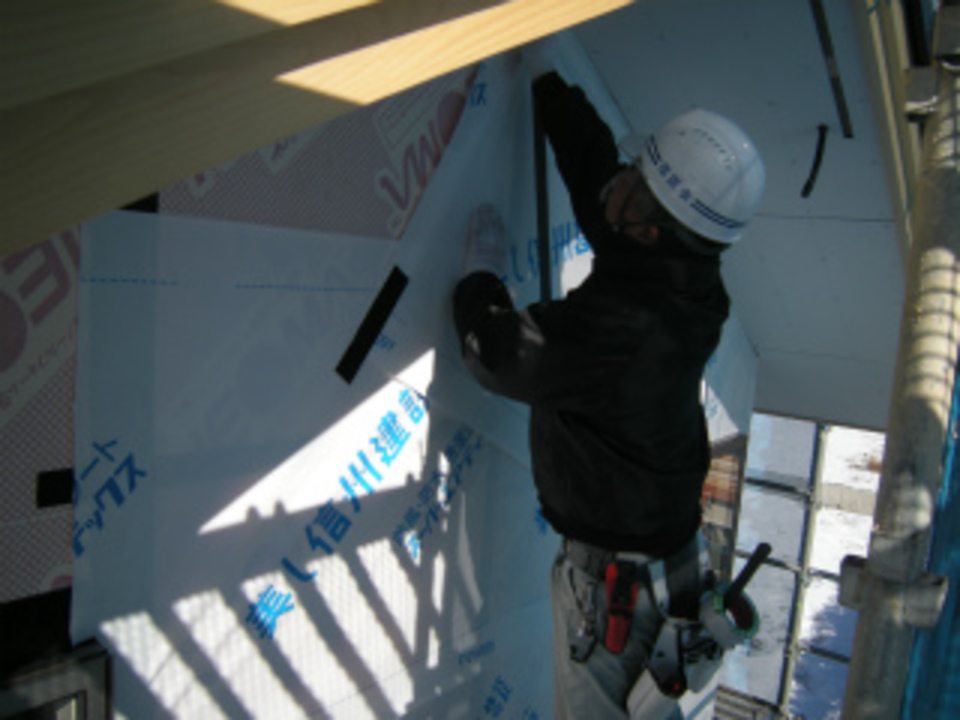

防湿シート張り中です

防湿シート張り中です

霜鳥大工は、外部の透湿防水シート張りを進めています。決められた寸法以上できちんと重ね、張り進めていきます。引き続き通気工事になります。

27. 2015年02月06日
ラス下地打ち完了!

ラス下地打ち完了!

外部のラス下地打ちが完了しました。地盤面から1mまでは外部の下地材もすべて木曽檜で施工しています。シロアリという見えずらい外敵から家を守る大切な部分です。

28. 2015年02月10日
第三者検査中です!

第三者検査中です!

今日は住宅保証機構の現場中間検査を行いました。設計図・基準通りできているか検査を受けます。検査も合格をもらい、造作工事が進んでいきます。

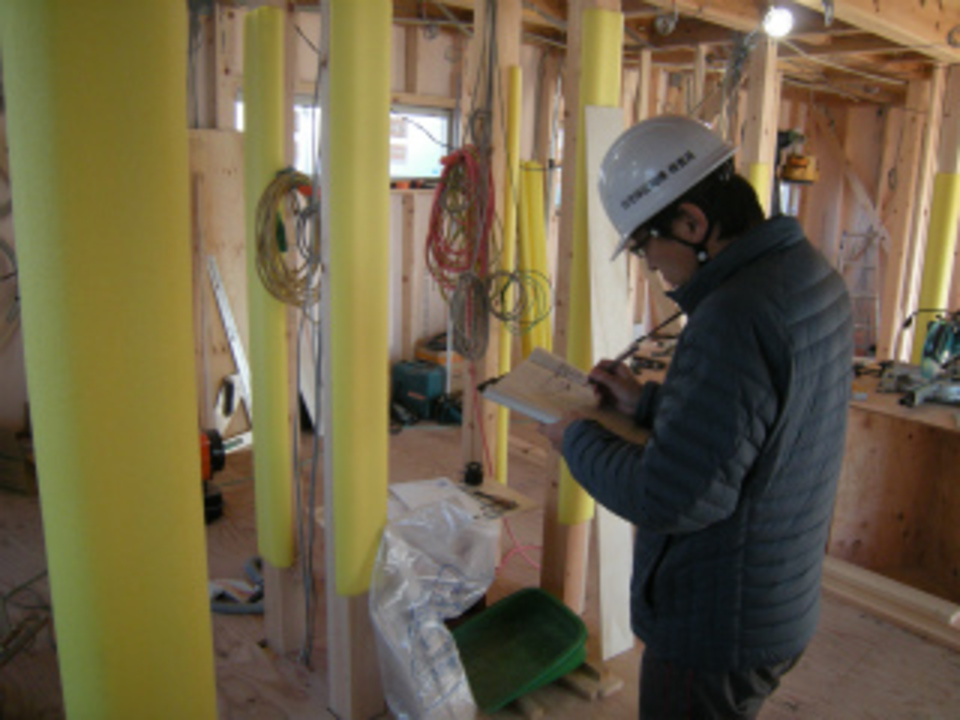

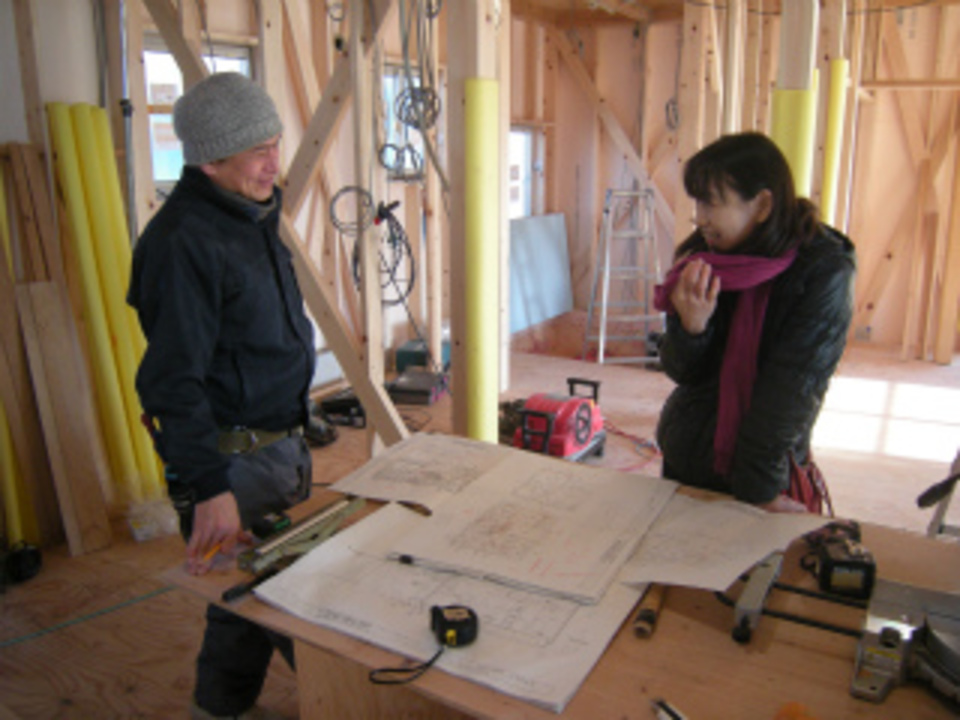

29. 2015年02月10日
現場を見ながら

現場を見ながら

A様の奥様と先日お打ち合わせさせてもらった電気配線の位置を、再確認させていただきました。図面だけでは見えてこない部分も現場ならばわかりやすいです!松沢電気さんと談笑も交えながら確認させていただきました♪

30. 2015年02月16日
ユニットバス据付開始!

ユニットバス据付開始!

今日からS.F.Cの坂井さんによるユニットバスの据付が始まりました。私たちの住設機器据付を一手に担うパートナーさんです。組立て工程を何重にもチェックしながら作業を進めるしっかり者の坂井さんです!

31. 2015年02月18日
天井下地段取りです

天井下地段取りです

1階の荻原大工は天井下地の為の下地組を進めています。仕上がりを左右する下地工事を丁寧につくっていきます!2階ではいよいよ無垢唐松フロアー張りになります!

32. 2015年02月19日

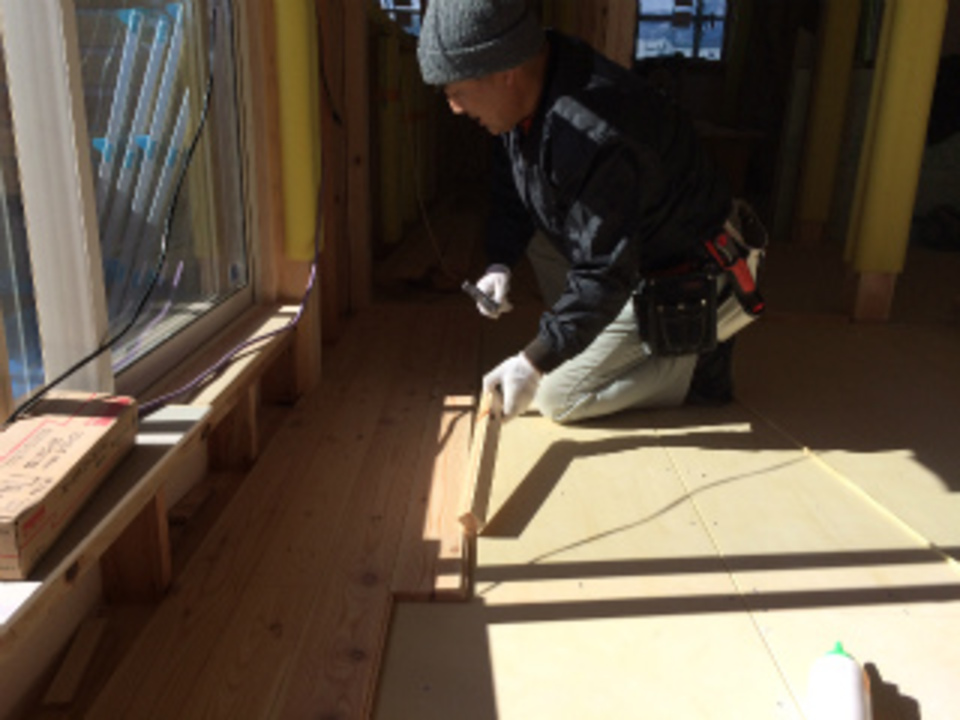

2階床張り開始です!

2階床張り開始です!

霜鳥大工は2階の床張りをスタートしました!1枚1枚張り進めていきますが誤差がでないよう確認しながら作業をしていきます。今週末には床張りも完了し、窓枠取付になります。

33. 2015年02月24日

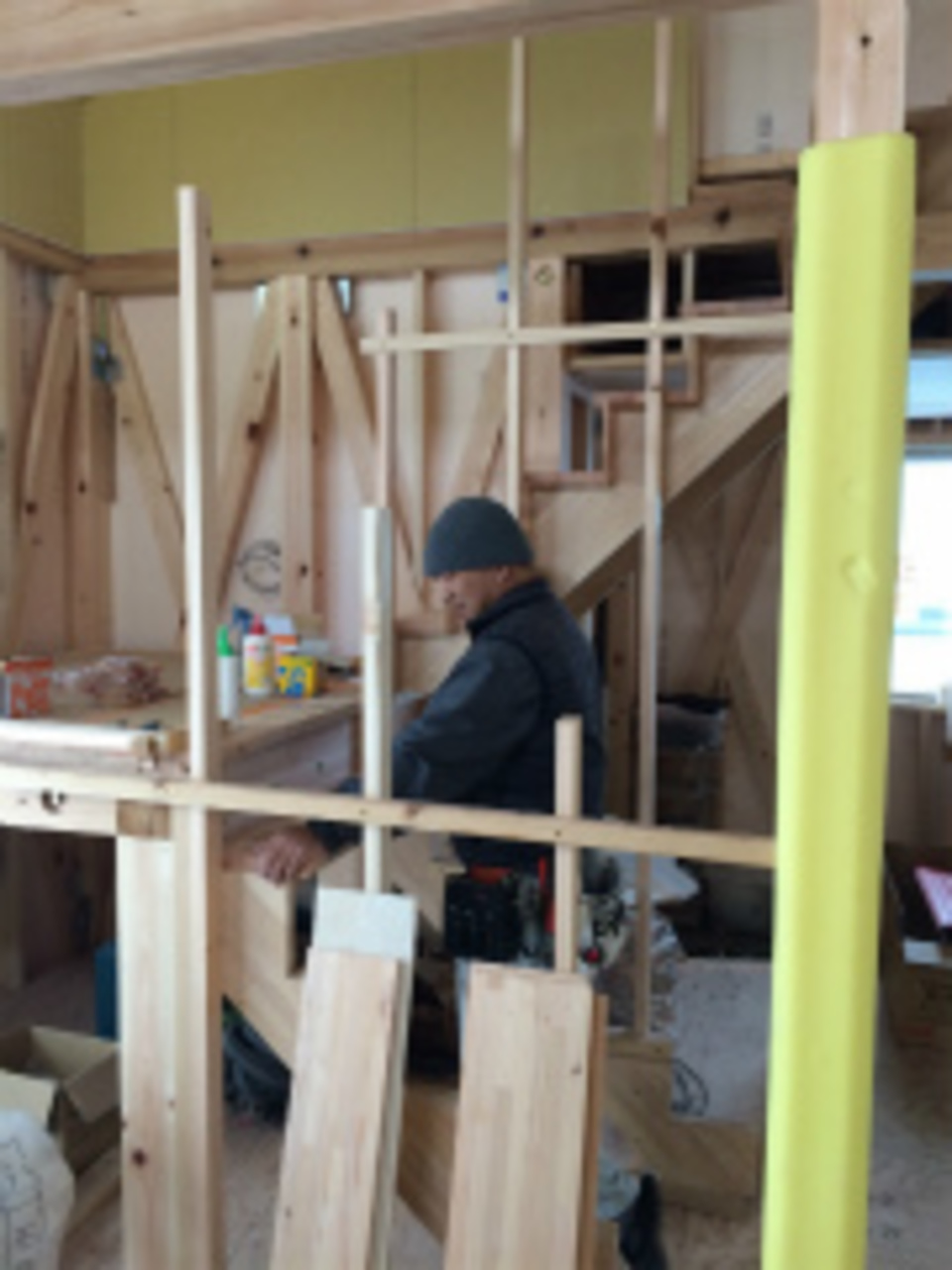

造作材加工中です!

造作材加工中です!

荻原大工さんは造作材の加工作業作業を行っています。木の表情やくせを見極めながら、使い方・見え方を考えながら丁寧に加工作業を行っていきます。

34. 2015年02月26日

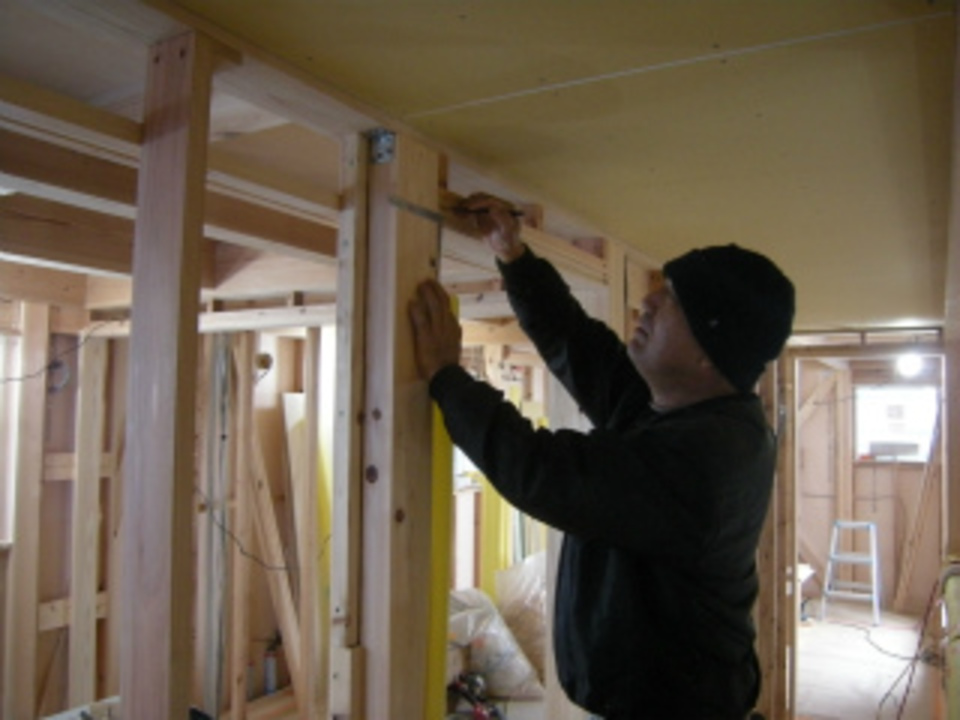

2階壁下地組です

2階壁下地組です

霜鳥大工は建具枠いれから壁下地組の作業を行っています。差し金(さしがね)を使い、垂直・直角を確認しながら慎重に作業していきます。来週は壁のボード張り作業に進んでいきます。

35. 2015年03月03日
階段据付中です

階段据付中です

霜鳥棟梁は、階段の据付作業を進めています。リビングに面した大きな踊り場があり、造り付けカウンターテーブルもつく楽しい階段スペースになります!引き続き1階の無垢フロアー張りに進んでいきます。

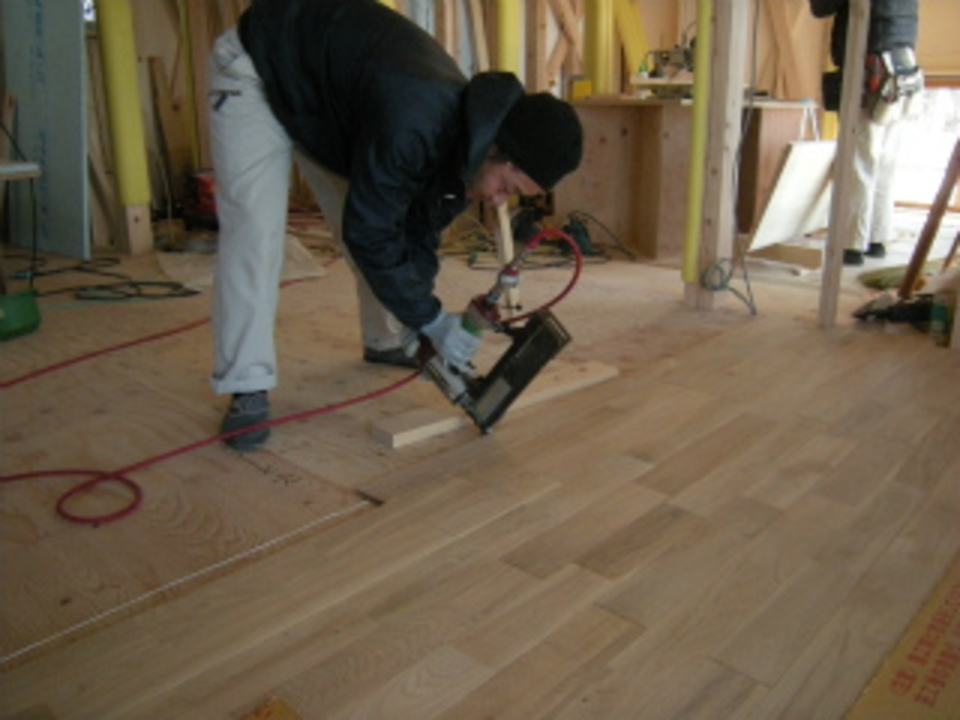

36. 2015年03月05日
1階床張り中です

1階床張り中です

1階では荻原大工によるナラの無垢フロアー張りが進んでいます。堅木特有の木目が落ち着いた雰囲気に張りあがっていきます!1枚ずつ丁寧に張り進めしっかりと床養生を行っていきます。

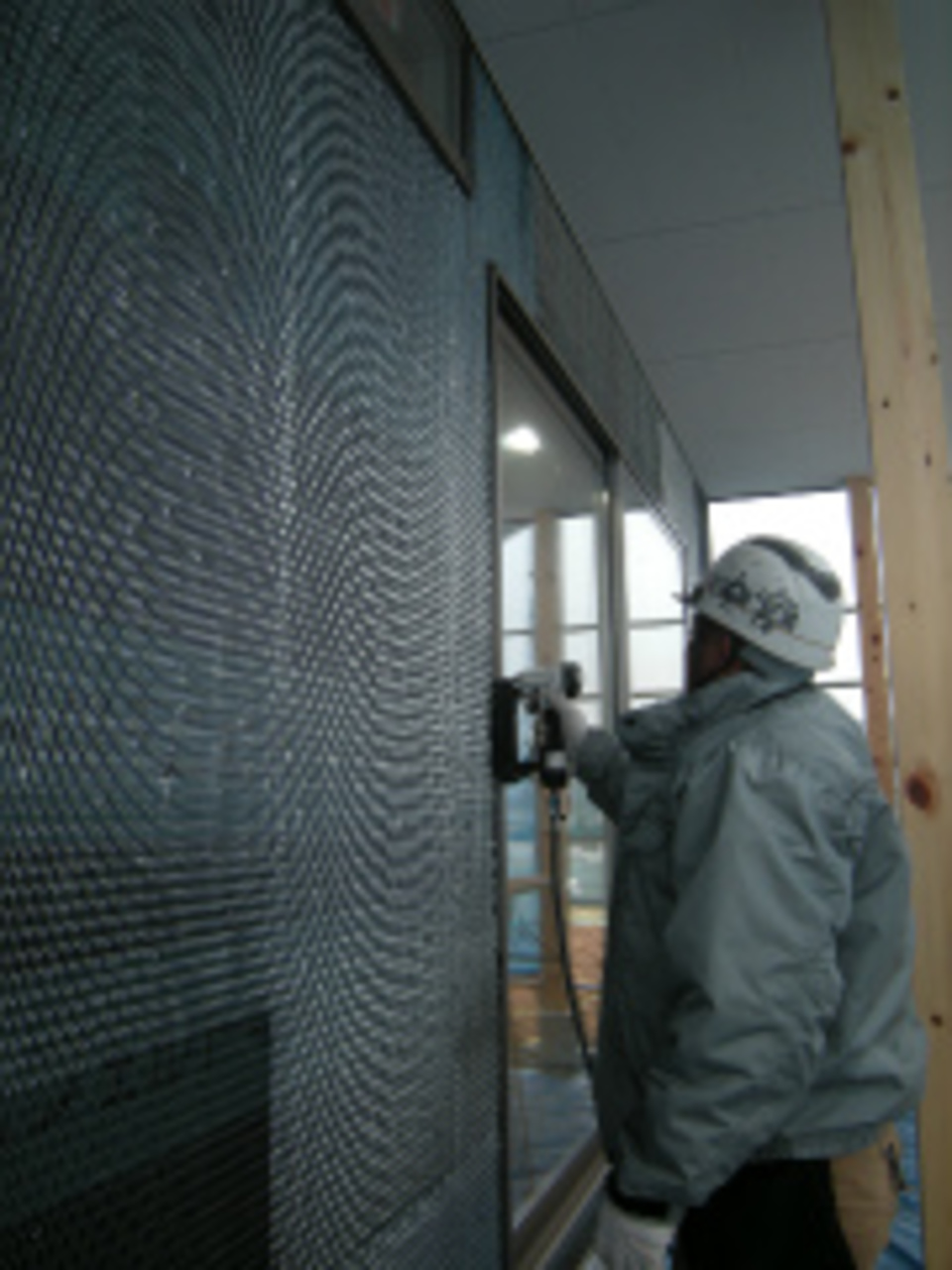

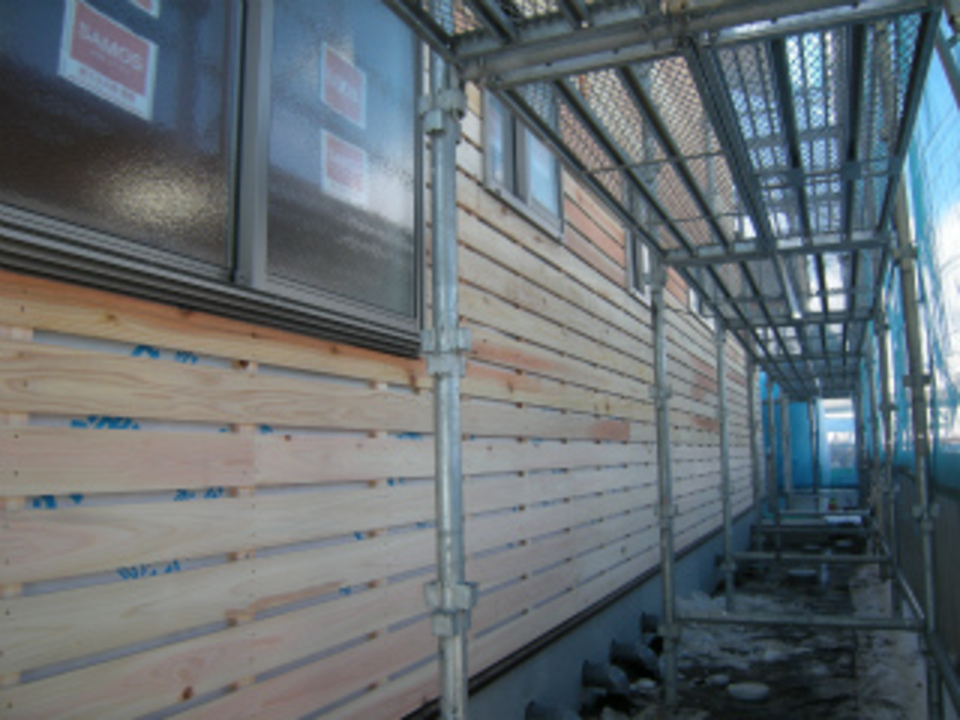

37. 2015年03月09日

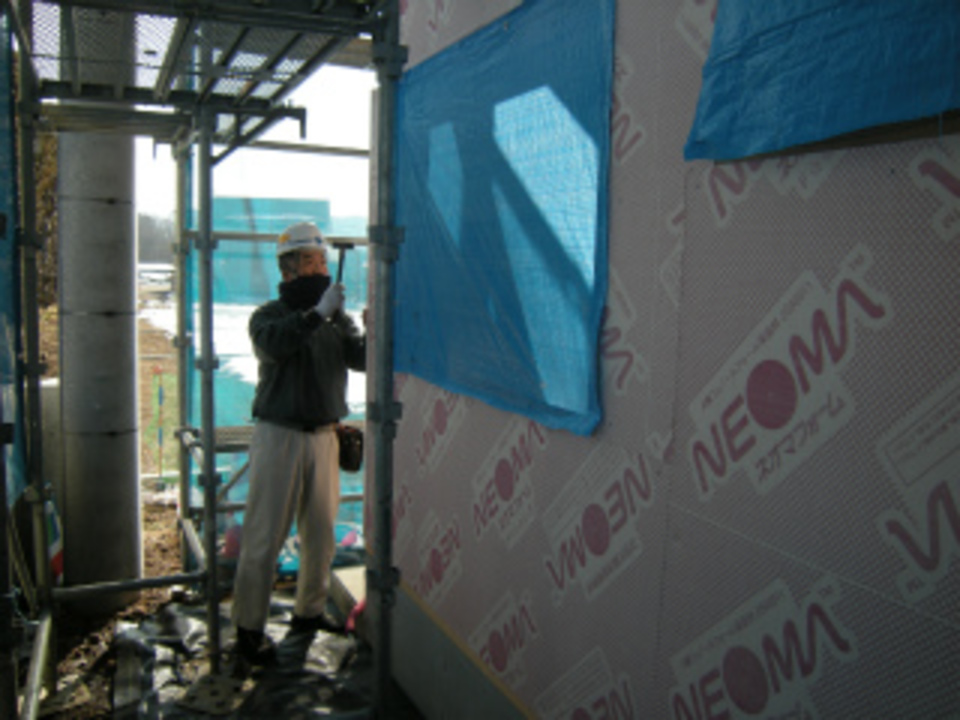

外壁工事開始です!

外壁工事開始です!

今日から遠藤左官さんによる外壁の防水紙・アミ張り作業が始まりました。モルタルの下地になる部分ですので丁寧に留め付け作業を進めていきます。アミ張り作業が終わると、モルタルの下塗り作業に進んでいきます。

38. 2015年03月12日
壁下地進行中!

壁下地進行中!

2階の造作が完了し、1階の壁下地組が進んでいます。造作枠の取り付け~壁の下地をつくっていきます。だんだんと1階も部屋の雰囲気が見えてきました。

39. 2015年03月16日

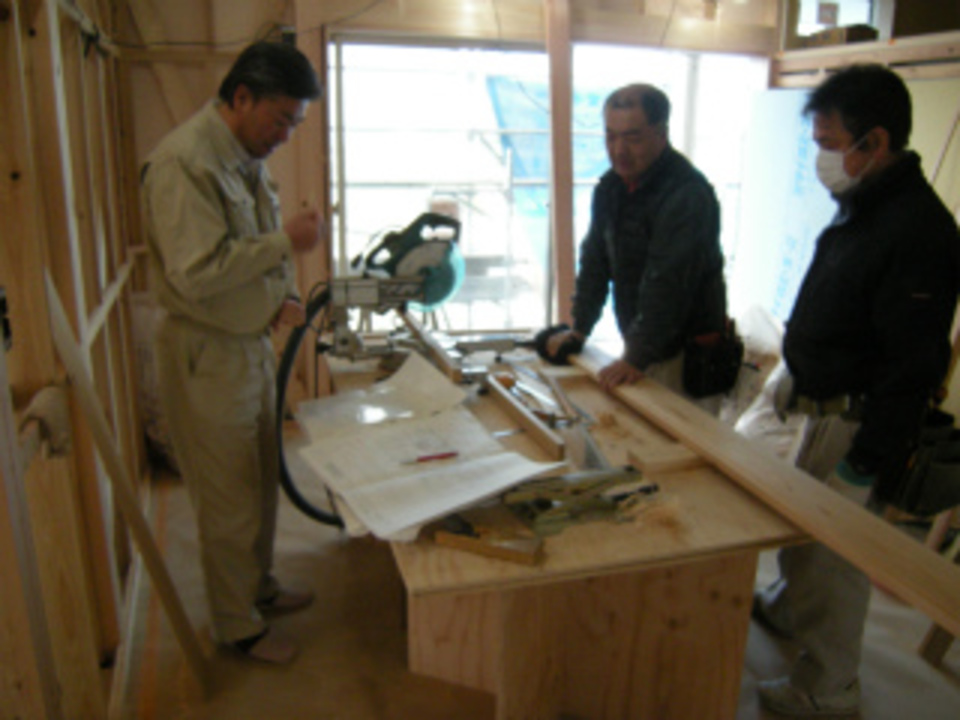

プロ同士で

プロ同士で

今日は設計平林と霜鳥棟梁・松沢電気さんで現場での納め等の打ち合わせをしました。図面上ではわかりずらい部分や意匠的な見え方など、プロ同士お互いの意見を出し合いながら進めていきます。

40. 2015年03月20日

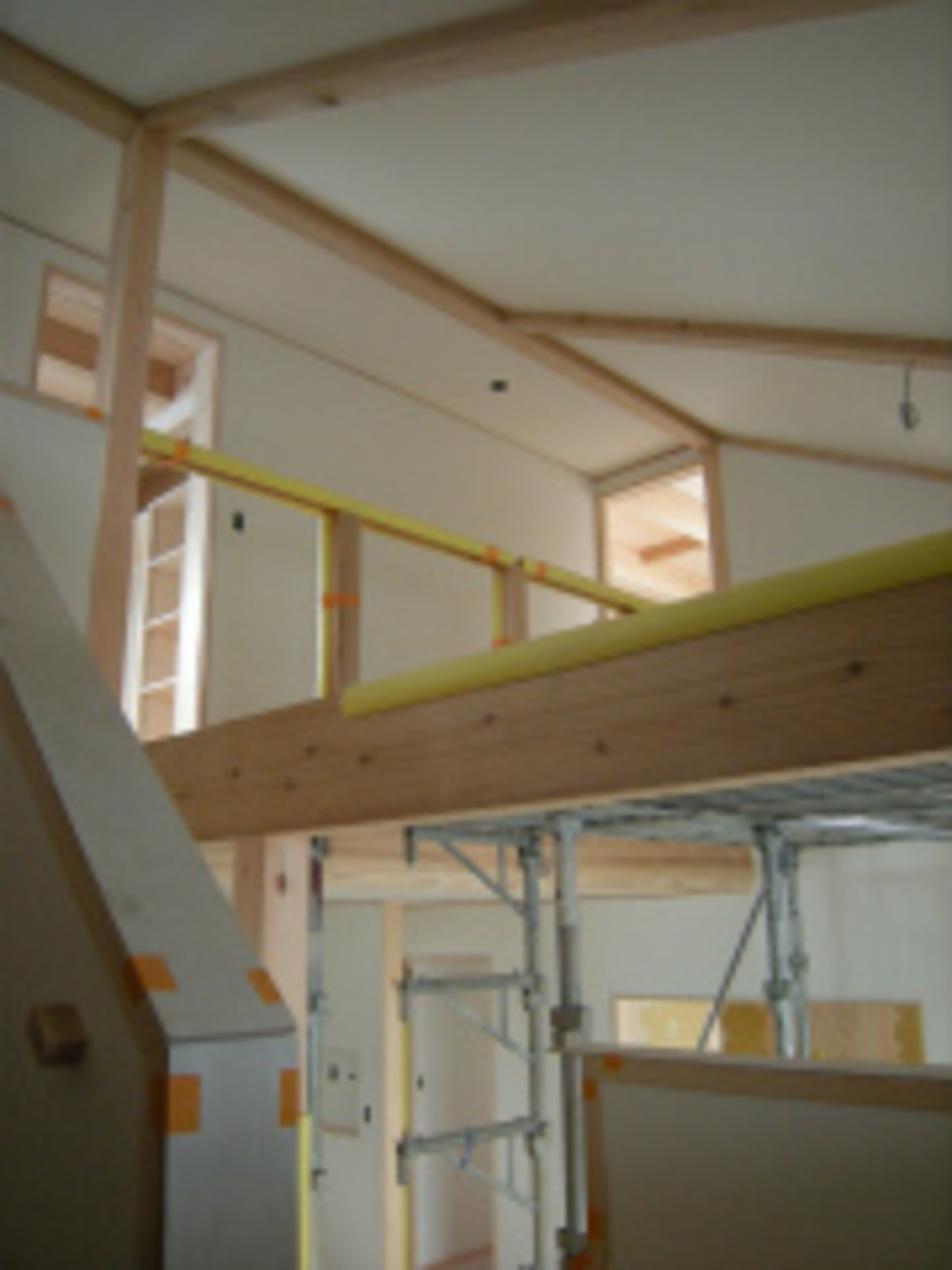

造作も終盤です!

造作も終盤です!

霜鳥大工による造作工事もいよいよ終盤です!壁のボード張りもほぼ完了し、造作収納家具工事を進めています。来週前半には造作工事も完了となります!

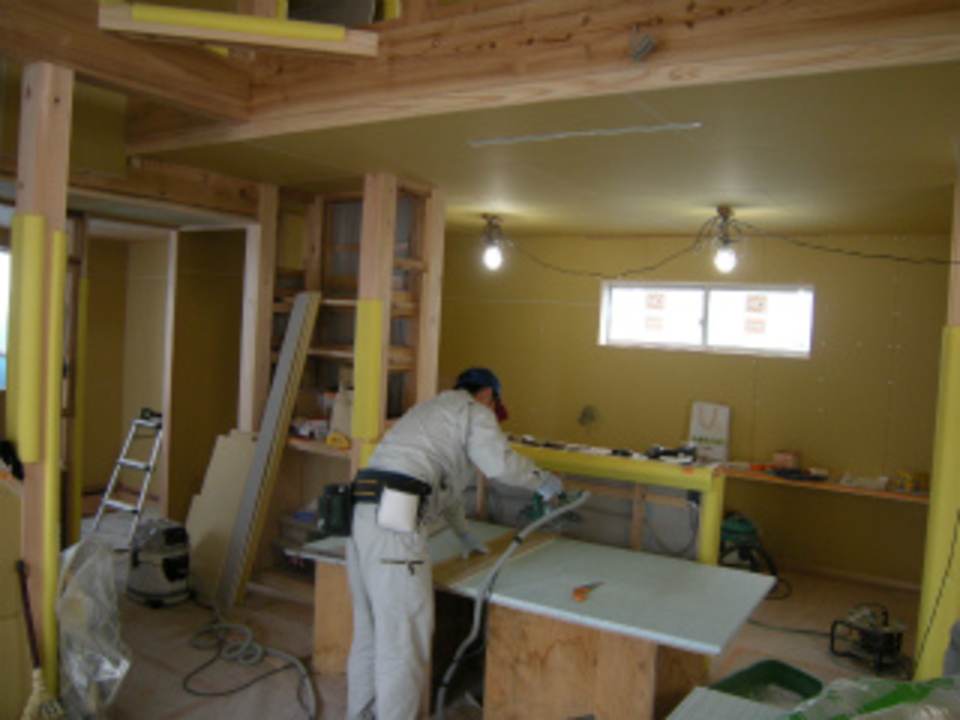

41. 2015年03月24日

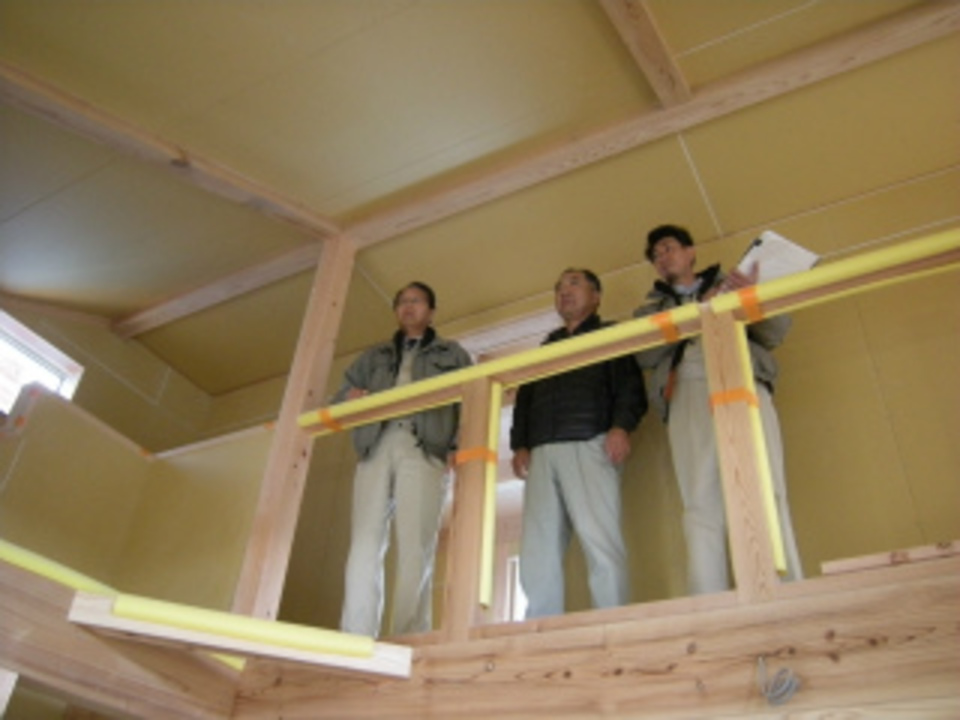

造作完了検査です!

造作完了検査です!

今日は中嶋社長による造作工事完了検査をしました。いつも現場を見ている私たちとは違う目線で細部にわたり検査をしてもらいます。今週はA様と仕上げのお打ち合わせとなります。楽しみながら色決めしましょう♪

42. 2015年03月30日
外部塗装工事開始!

外部塗装工事開始!

クリハラギケンさんによる外壁の塗装工事が始まりました。軒天部分の塗装から、外壁の吹付け工事に進んでいきます。同時に内部の木部カウンター塗装も平行して作業します。

43. 2015年04月02日

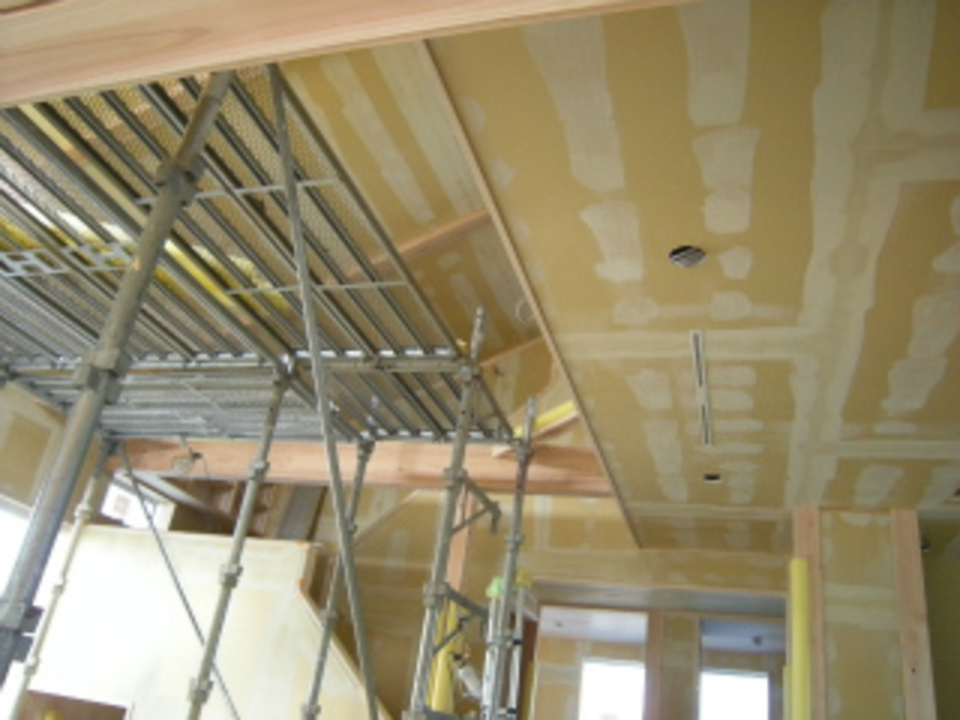

内装下地工事中です

内装下地工事中です

内部では、インテリア魚住さんによる内装工事の下地処理が進んでいます。幾重にもパテ処理を行っていきます。仕上げを決めるのは下地が命!丁寧に作業を進めます。

44. 2015年04月06日
内装工事完了です!

内装工事完了です!

インテリア魚住さんによる内装工事が完了しました。大きな傾斜天井が特徴のリビング周りもきれいに仕上がりとても明るい空間になりました!引き続き内部足場解体~遠藤左官さんによる和室珪藻土塗りの作業になります。

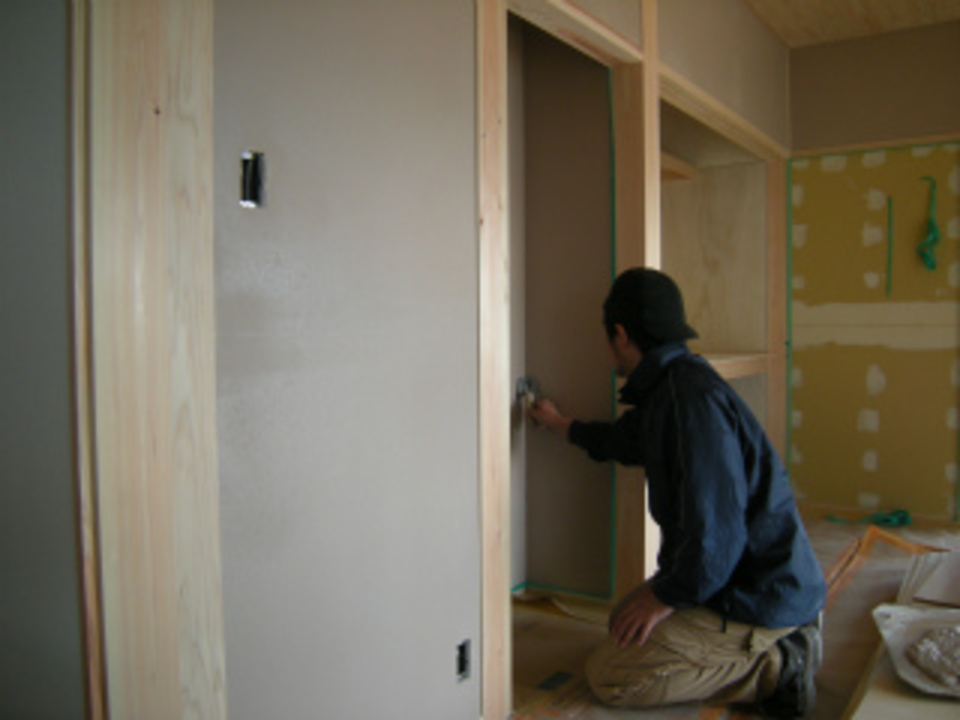

45. 2015年04月09日
珪藻土塗りです

珪藻土塗りです

遠藤左官さんによる和室の珪藻土仕上げ塗りが進んでいます。やさしい色合いの珪藻土が、他の仕上げの部分にもとても調和しています。来週からキッチンの据付や照明器具等の取り付けになります!

46. 2015年04月13日

キッチン据付開始です!

キッチン据付開始です!

内部の仕上げ工事も順調に進んでいます。今日からS.F.Cの坂井さんによるシステムキッチンの据付作業が始まりました。手際よく据付作業を進めています!松沢電気さん・サクスイさんの仕上げの器具付けも平行して進めていきます。

47. 2015年04月15日

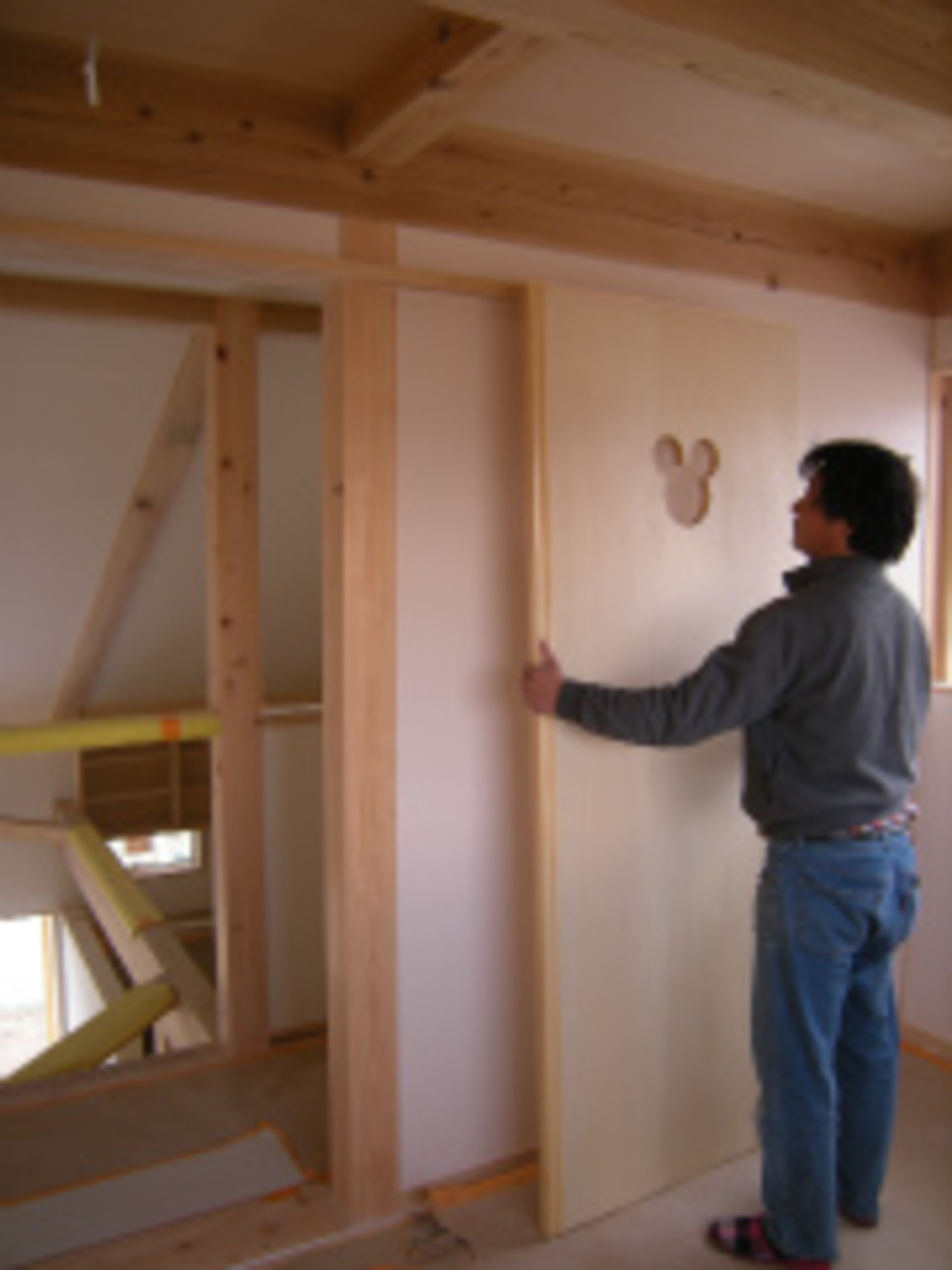

タイル張り中です

タイル張り中です

上村タイルさんによる玄関部のタイル張りが進んでいます。A様とサンプルをみながら一緒に悩んで決めたタイルは、とてもいい風合いで建物にも合っています!今週中にはタイル工事も完了となります。

48. 2015年04月17日
木製建具入れです

木製建具入れです

仕上げの工事もいよいよ終盤です!今日は下川木工さんによる造作木製建具の切り込み作業を行いました。2階の子供部屋の建具にはかわいいワンポイントが入っています♪来週はクリーニングの作業になります!

49. 2015年04月20日

玄関檜格子組です

玄関檜格子組です

今日は霜鳥大工による玄関部分の檜格子組工事とウッドデッキの工事を進めています。明日はクリーニング作業になります。いよいよ完成になります!!

50. 2015年04月24日

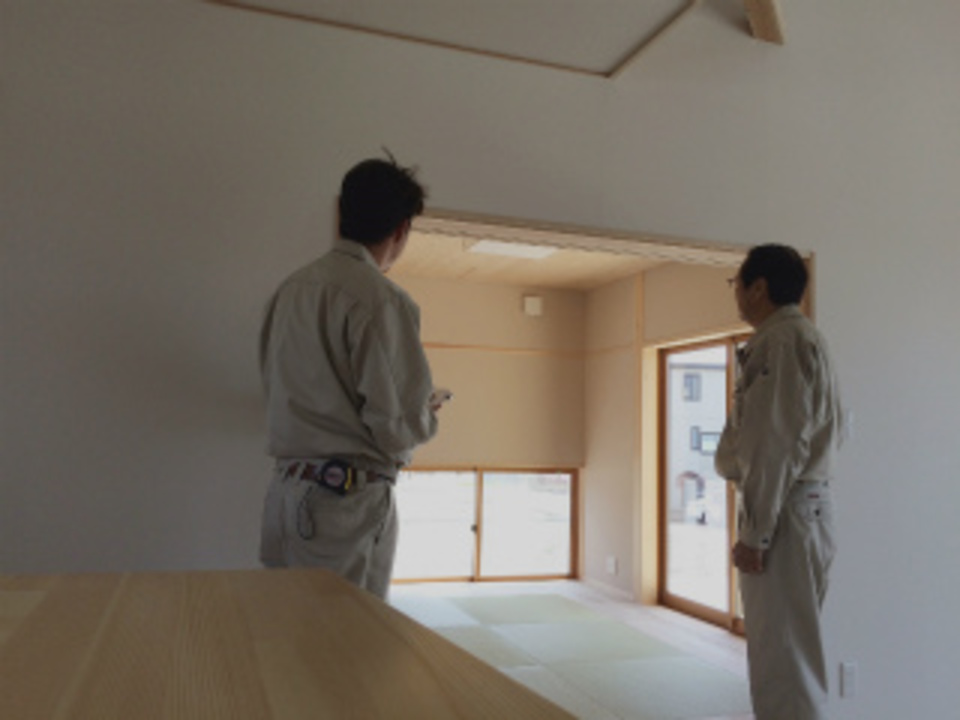

完成検査です

完成検査です

すべての工事が完了し、今日は中嶋社長による完成検査を行いました。いつも現場を見ている私たちとはまた違った視点から、細部にわたり仕上がり状況を検査してもらいました。

51. 2015年04月24日
大きな吹き抜け空間です

大きな吹き抜け空間です

完成した内観です!大きな傾斜天井を利用した大空間の吹き抜けリビングです。和室・キッチン・階段とすべてがこのリビングに繋がっています。どこにいても家族の気配を感じられます。木曽檜・遠山杉・信州唐松・珪藻土と自然素材をふんだんに使い、住む人にもやさしい仕上がりになっています。

52. 2015年04月24日
完成外観です!

完成外観です!

表題の通りの大きな屋根が特徴の外観です。大きな屋根を利用し太陽光発電を乗せ、ハイブリットな給湯システムも採用し、地球環境にもやさしい住宅になっています。玄関周りには化粧格子や大きなウッドデッキと木曽檜をふんだんに使い、外観もやさしい印象に仕上がっています。

53. 2015年05月08日
ホルムアルデヒド検査

ホルムアルデヒド検査

本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。A様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!(大介)

54. 2015年05月09日
お引渡式

お引渡式

お引渡式を行いました。「県産材と仕事の丁寧さで、美し信州建設さんを選ばせていただきました。丁寧につくっていただいた住まいで、楽しい思い出をたくさんつくります。」とA様。お喜びいただけて、社員・職方一同とても嬉しいです。これからも、長いお付き合いをお願い致します。ありがとうございました。(亜紀子)

55. 2015年05月09日
お世話になりました

お世話になりました

今日はお引渡しありがとうございました!A様には工事中も差し入れ等本当にありがとうございました。パートナーを代表してお礼申しあげます。緑がまぶしい本当にいい季節にお引渡しさせていただきましたが、今年の冬からは暖かく過ごせると自信をもってお引渡しさせていただきます!これからも末永くよろしくお願いいたします。
