建築中レポート

1. 2015年09月28日
着工

着工

今回依頼されたB様は、弊社ホームページをみて、個性的なリフォームがいくつかあり、ここなら願いを叶えてくれそうだと思い連絡を頂いた所から始まりました。
計画もきまり、着工の運びと成りました。ご希望のリフォームになるようにパートナー業者一同頑張ります。宜しくお願いします。

2. 2015年09月29日
解体工事

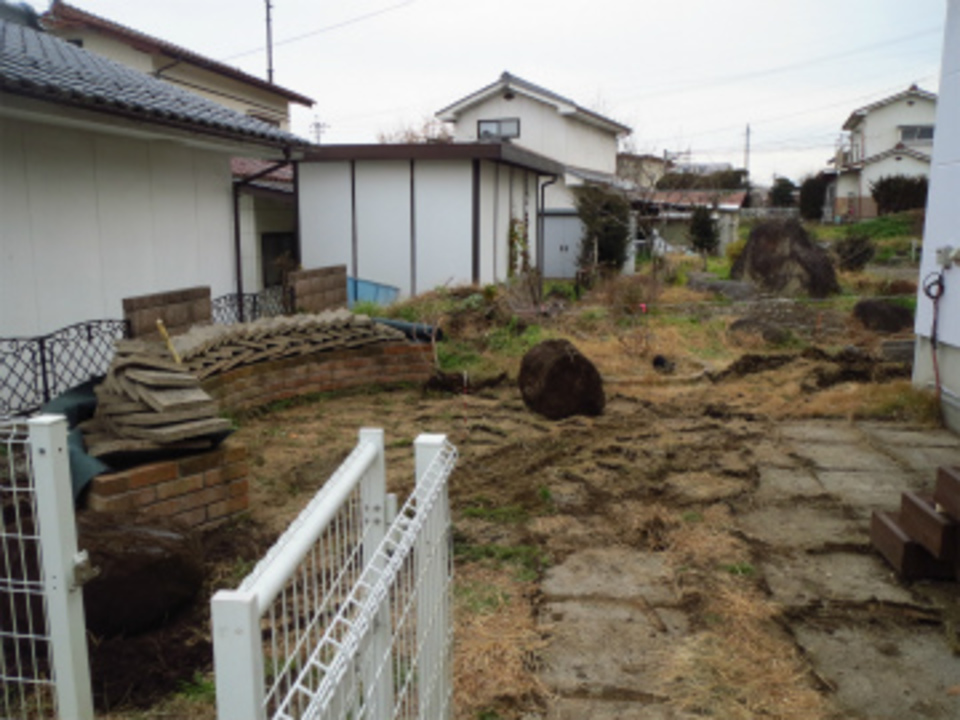

解体工事

今日から解体工事ですが、まずは畳・障子などを外し天井・床の順番で解体工事を進めます。

3. 2015年09月30日
解体工事

解体工事

天井を解体します。照明器具などを外してからの作業です。

4. 2015年10月02日
床下地組み

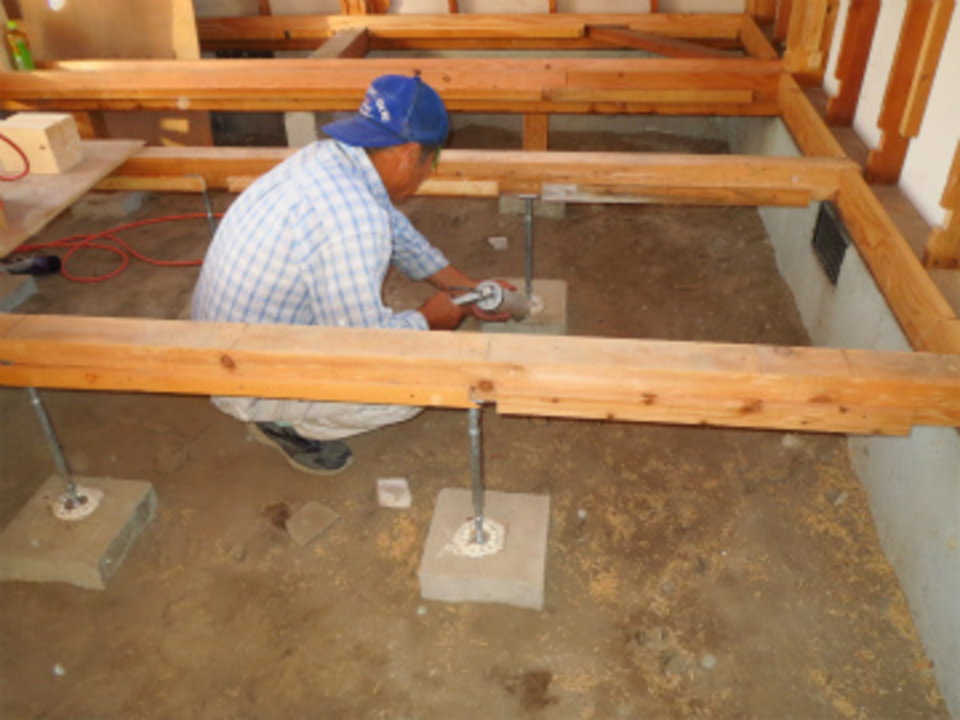

床下地組み

解体工事も終わり床下を見ると束などは材木だったので鋼製束に変えました。これから断熱材を入れ床板24mmベースパネルを張ります。

5. 2015年10月05日
床下の施工

床下の施工

床下施工後の状態を撮影しました。湿気防止の為シートを一面に張りジョイントは防水テープにて留めてあります。床直下の断熱は厚さ50mmのフェノール樹脂製 高断熱材を使っています。床下はいつも風が通り乾燥した状態を保てるように地窓も点検しました。

6. 2015年10月08日
床張り施工

床張り施工

床下地板張りも、柱などの入換えを進めながら、もう少しで終わります。

7. 2015年10月13日
エアコンの配管

エアコンの配管

床が出来上がったので、暖房機・冷房機の配管をしました。デザインの都合エアコンは天井カセット式にしてあまり目立たないようにします。

8. 2015年10月15日
柱の入れ替え完了

柱の入れ替え完了

左柱を入れ替えました。太さは180mm角 木曽桧です。とても立派な桧ですがこれもデザインの一つ少しずつ変わっていくのが楽しみです。

9. 2015年10月17日

天井の廻り縁取付

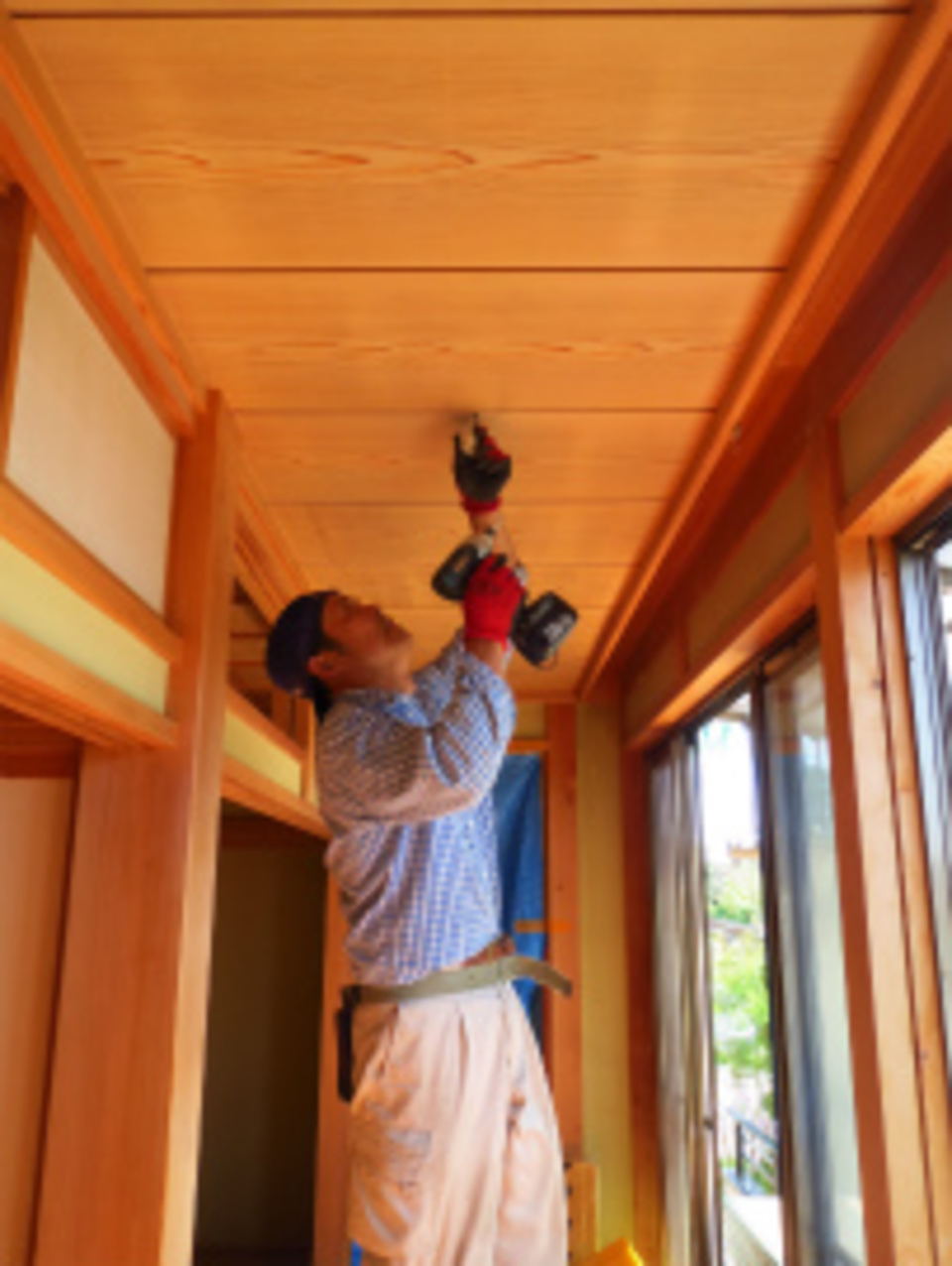

天井の廻り縁取付

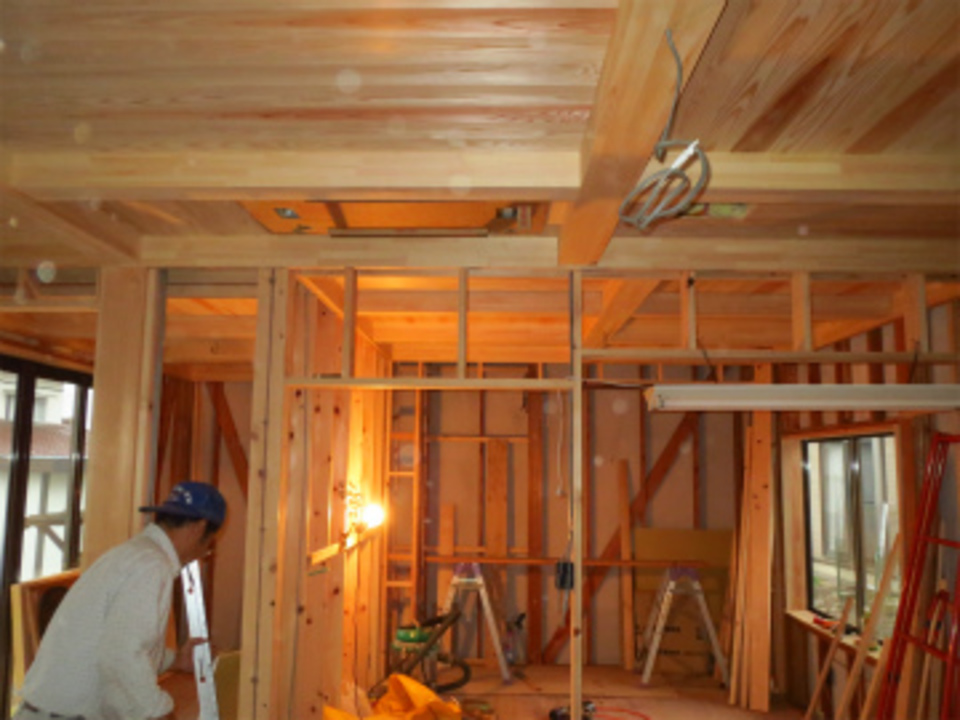

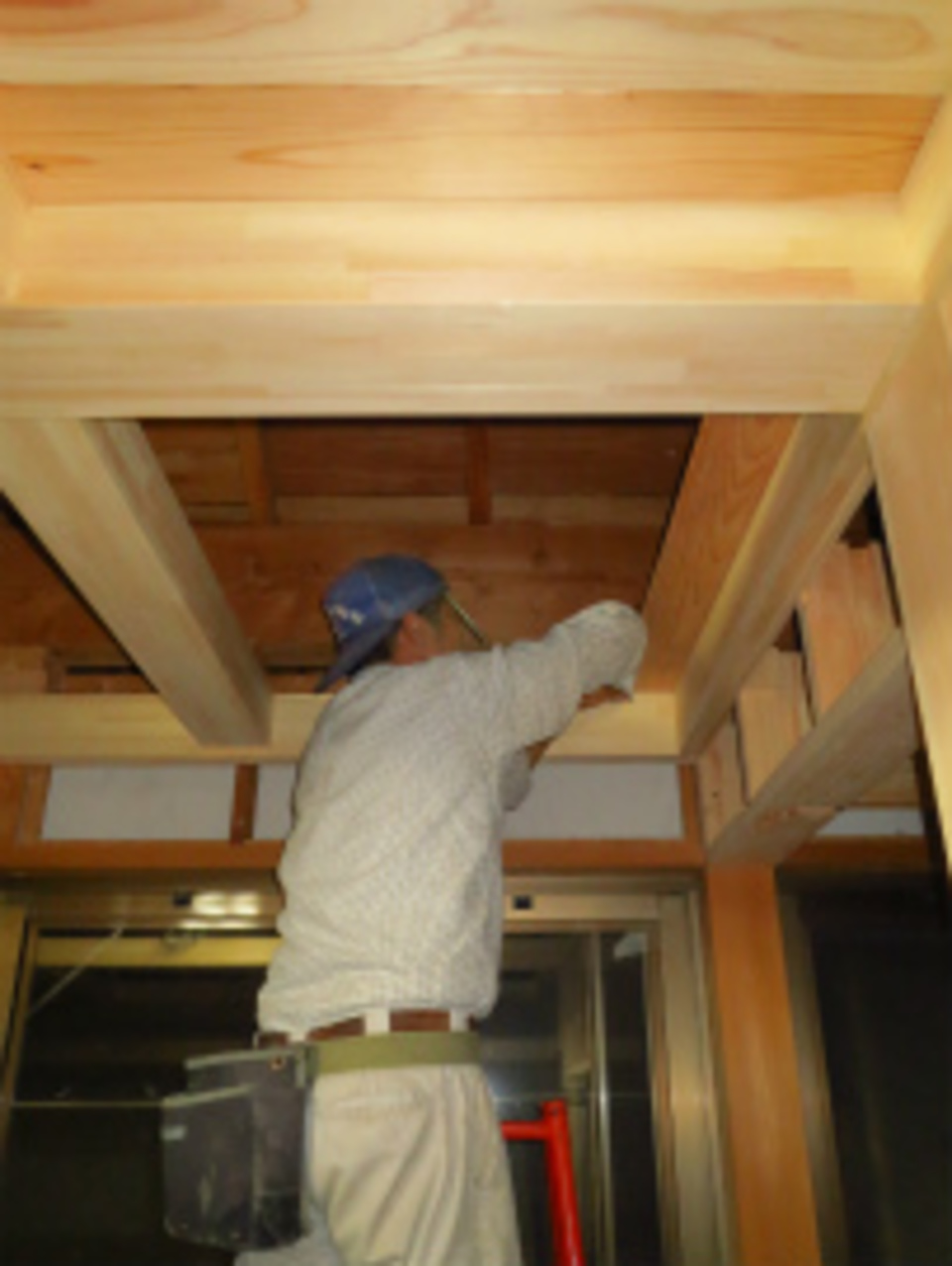

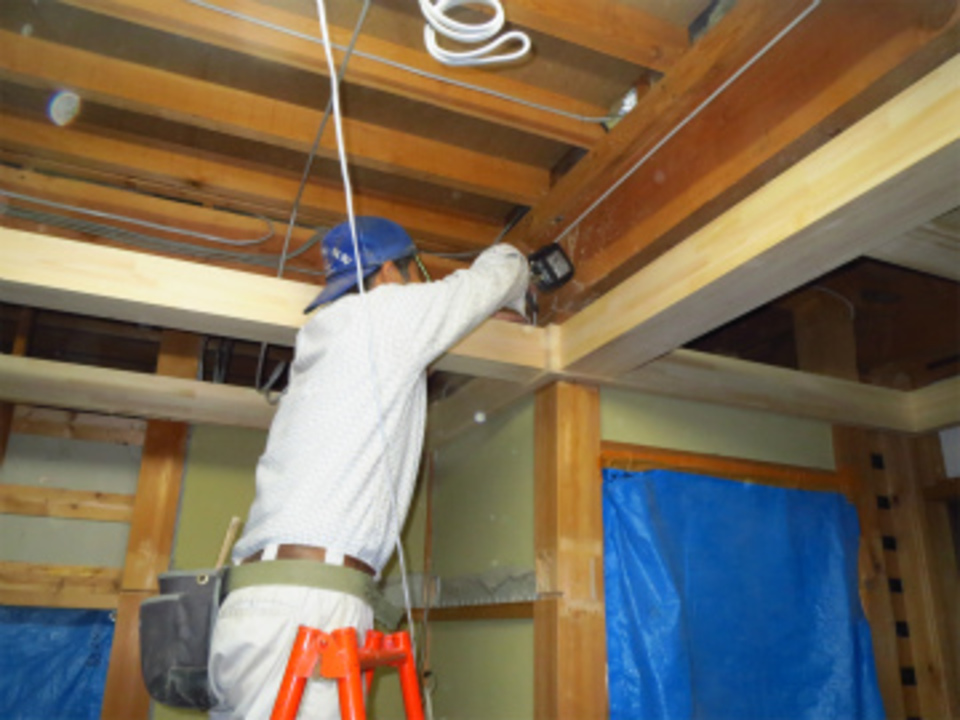

天井は梁かたに見える様高さ120mmの廻り縁を取り付けています。とても重いので棟梁の城田さんも大変です。私も手伝わないと取り付けが出来ない所があります。

10. 2015年10月20日
天井の付け桁取付

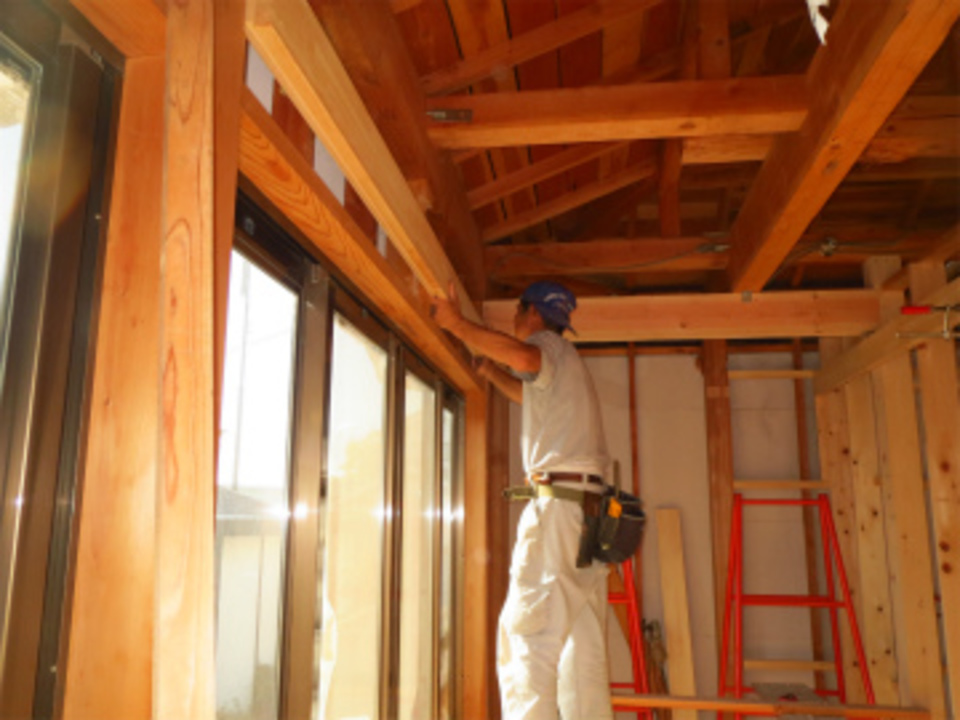

天井の付け桁取付

天井に変化が欲しいという事で付け桁を取り付けています。普通のクロス貼りの天井と違い重厚な感じになるので、楽しみです。

11. 2015年10月24日
天井の板張り

天井の板張り

付け桁を取付ながら天井板も張りました。各ますごとに張り方向を換え更に変化をつけました。

12. 2015年10月28日
天井の完成

天井の完成

天井が全て張れました。時間もかかりましたが、城田棟梁が丁寧にまとめて頂いたのでB様にもいい雰囲気になりそうですね!。とお褒めのお言葉を頂きました。

13. 2015年11月02日
開口枠取付

開口枠取付

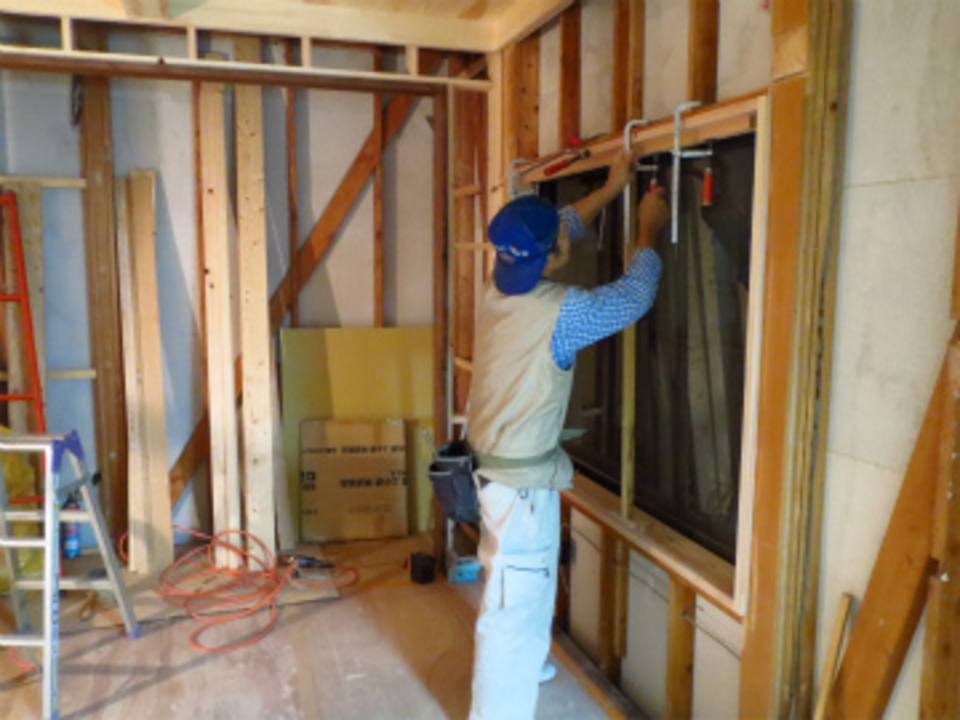

天井が終わり窓枠の取付を進めています。現在ペアガラスが入っていますが、更に内側にペアサッシを取り付けます。かなり断熱性能がアップ出来ると思います。

14. 2015年11月05日
クローゼット枠取付

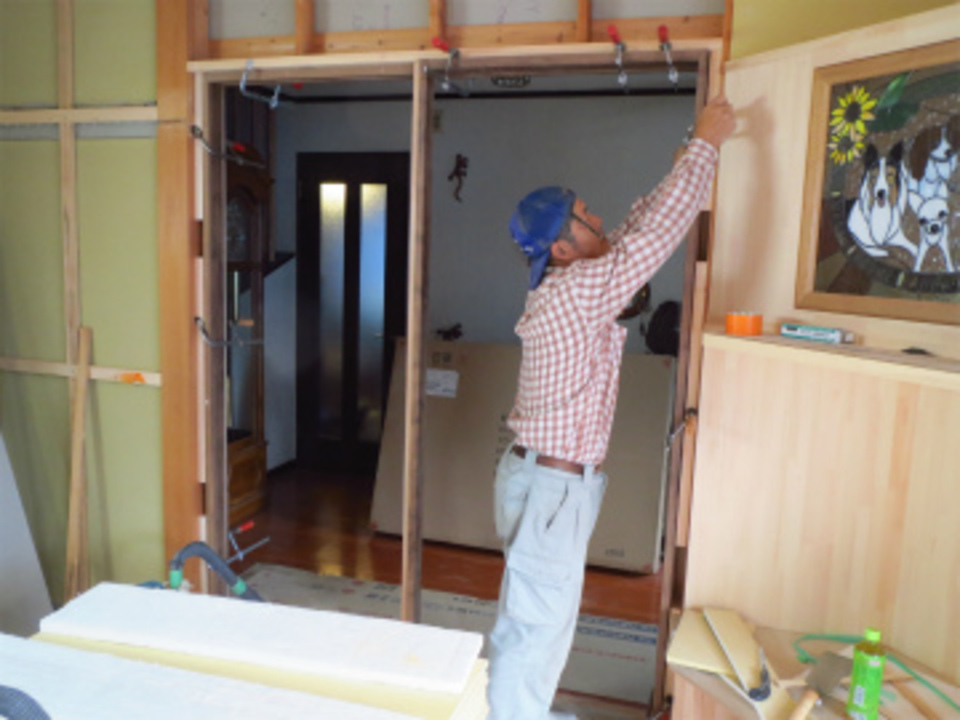

クローゼット枠取付

今回のドアはビンテージタイプのドアなので、枠も古材を使った様な枠を用意しました。

15. 2015年11月09日

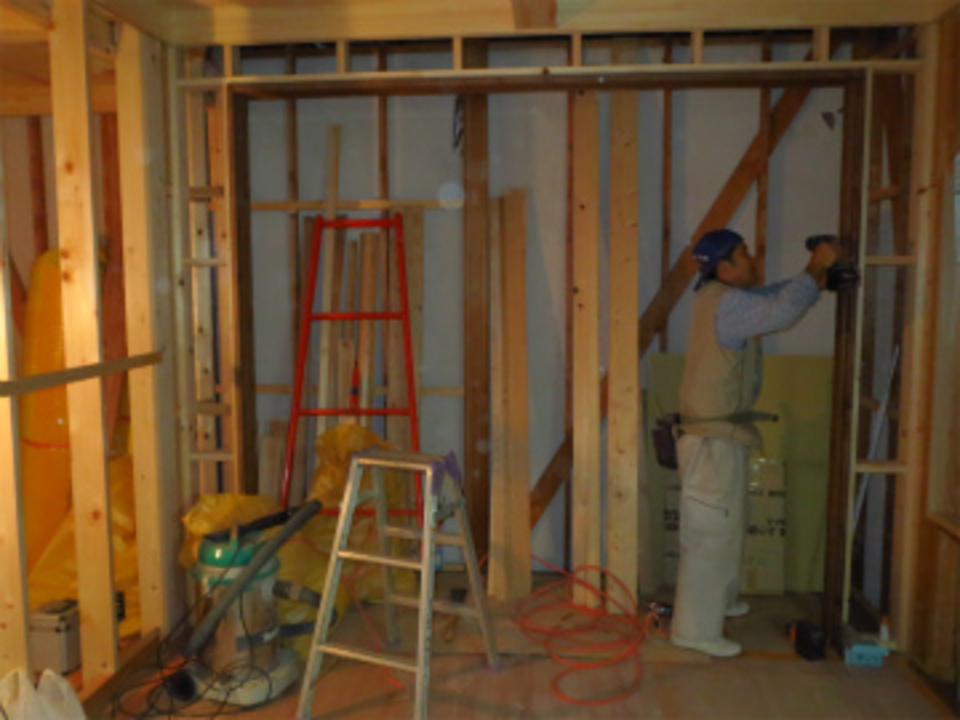

壁下地

壁下地

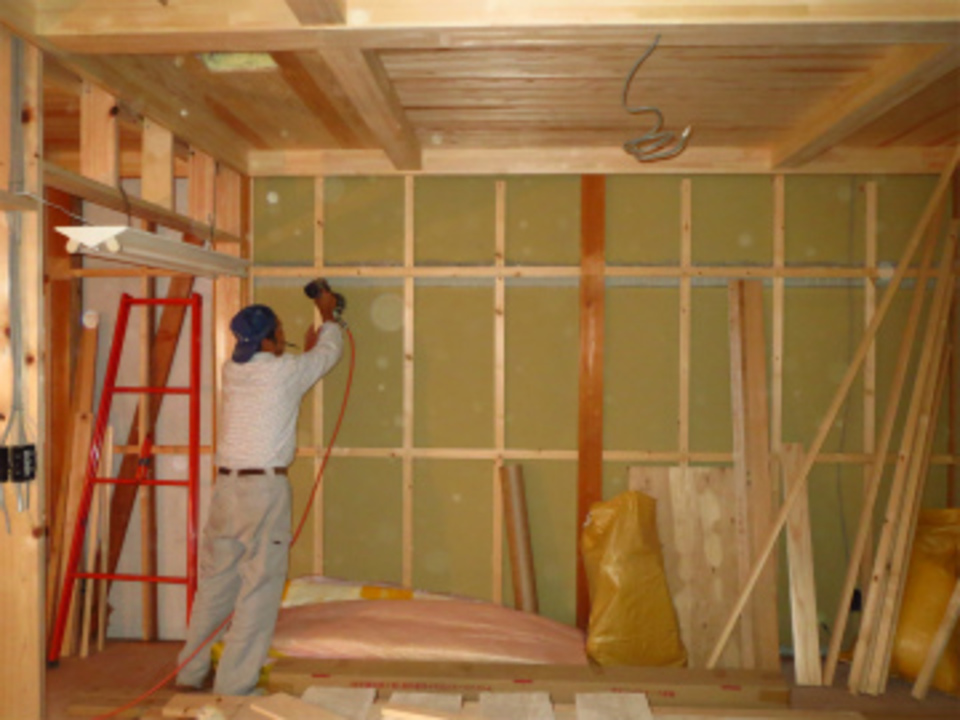

窓枠・開口枠を取付ながら壁下地も進めます。

16. 2015年11月13日
床柱を框に加工

床柱を框に加工

既設の床柱を思い出に仏間の床框に使用する為に加工しました。サイズは小さくなりましたが、一番良いところを取ったので立派に仕上がります。

17. 2015年11月16日
仏間の収納

仏間の収納

仏間の収納を作ります。先日城田棟梁の加工場にて作った、床柱を框に直した物を取付ます。思い出に是非使いたいという事でここに使用します。

18. 2015年11月18日
テレビ台

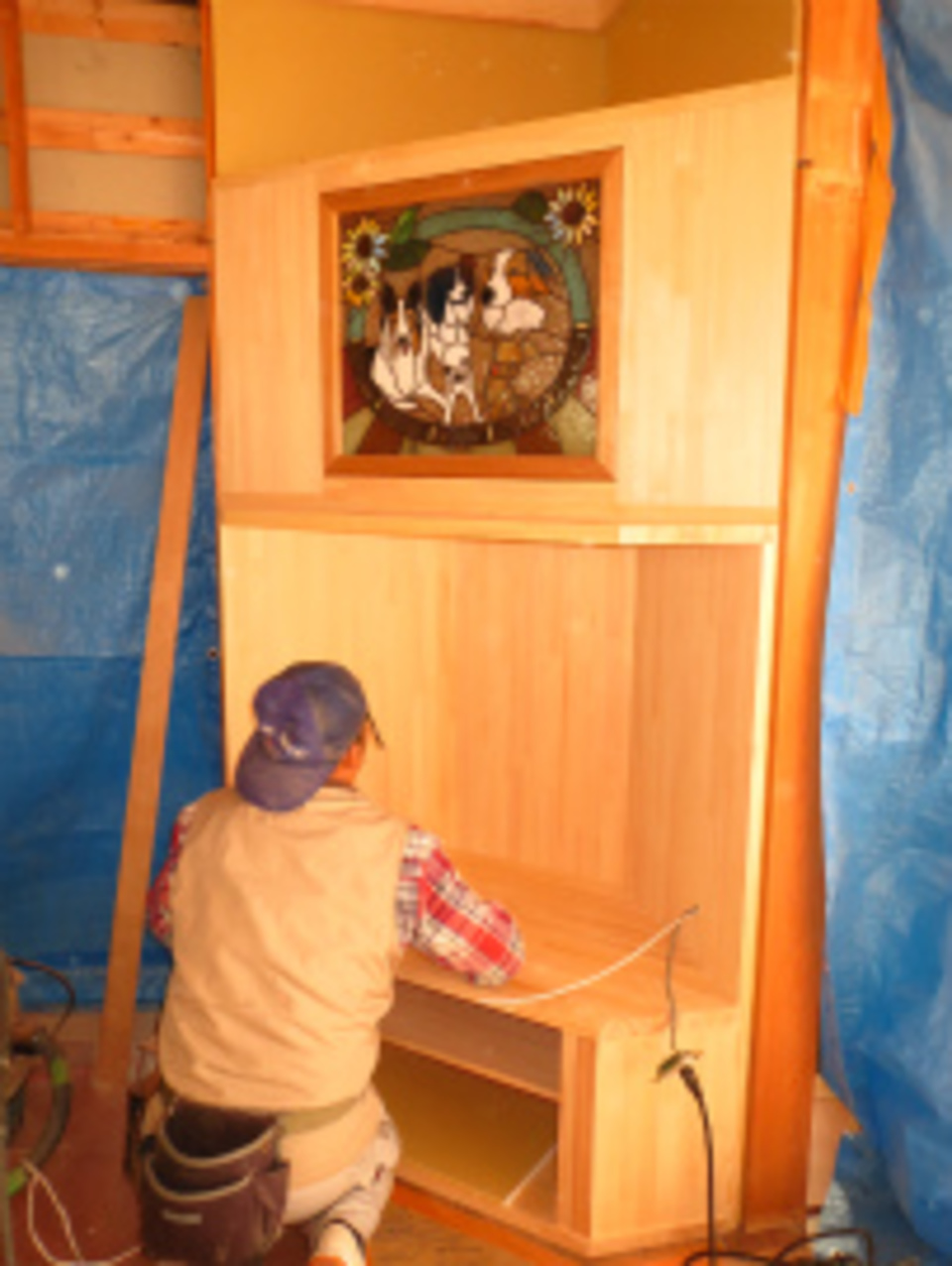

テレビ台

リビングのテレビ台を取り付けました。B様と打ち合わせをして出来たテレビ台はステンドグラスをはめ込んだ凝った作りです。

19. 2015年11月20日

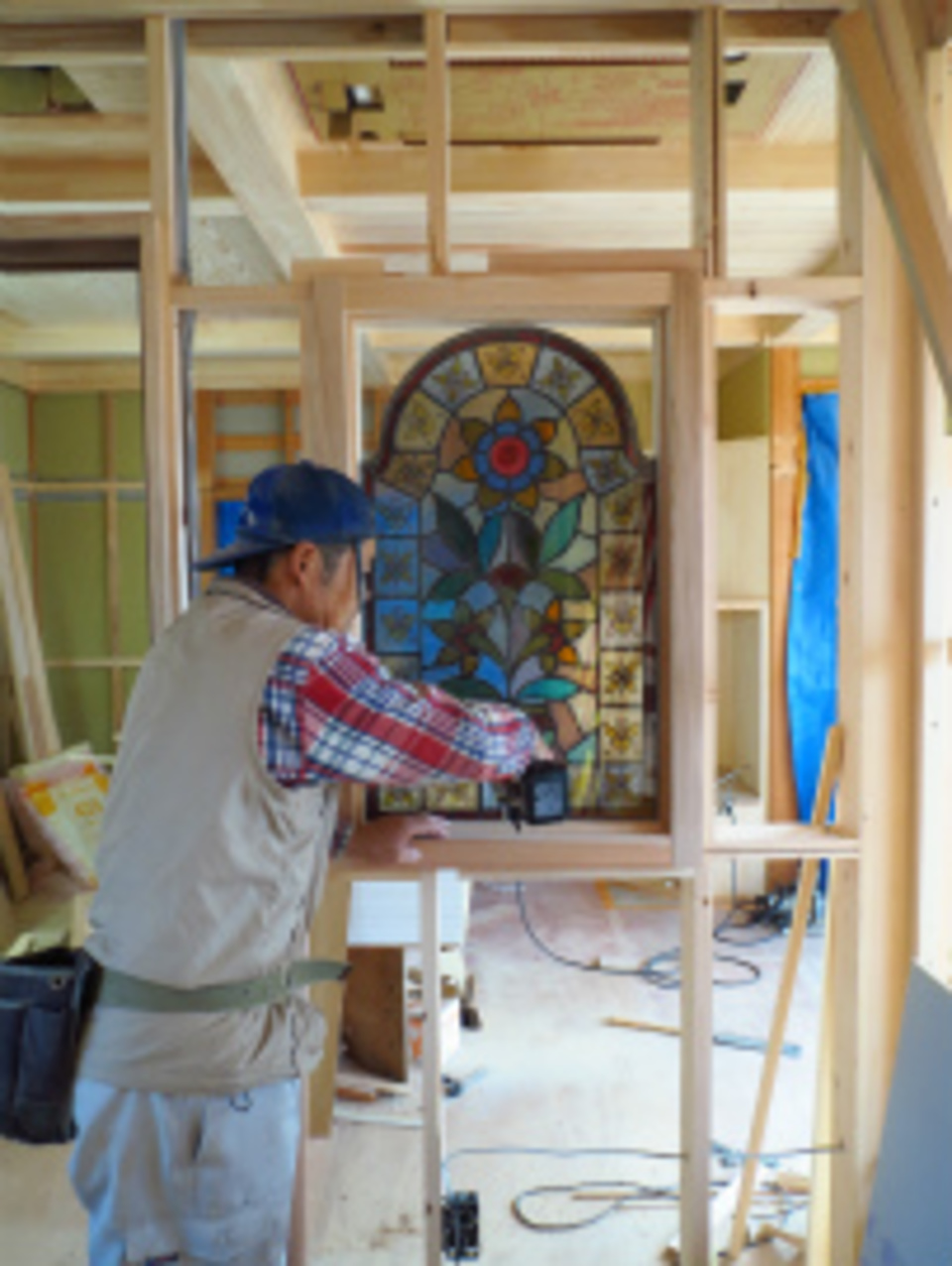

ステンドグラス

ステンドグラス

寝室の壁にもステンドグラスを入れました。枠も城田棟梁の力作で重厚感が出ています。

20. 2015年11月26日
仏間の棚

仏間の棚

仏間の棚を取付ました。椅子に座ってお参りが出来るように下を物入れに中央に仏壇を置き両端に写真などを飾れる棚を入れています。

21. 2015年11月28日
ドア枠の取り付け

ドア枠の取り付け

棚類が終わり、ドア枠を取付ました。廊下との取り合いがあり少し工夫をして見栄えよくなる様にしました。

22. 2015年11月30日
エアコンの通風孔

エアコンの通風孔

エアコンの風が隣の部屋に行くように格子を作り取り付けました。あと少しで木工事も終わります。色々城田棟梁には特別な物を作って頂いたので、立派なリビングになると思います。

23. 2015年12月01日
巾木の取付

巾木の取付

最後の壁を張る前に巾木を取り付けます。高さが90mmもあるので材木を加工して作りました。少し前まではこの方法で作っていましたが、今は壁を張った後取り付ける、付け巾木が多くなりました。

24. 2015年12月05日
ステンドグラス

ステンドグラス

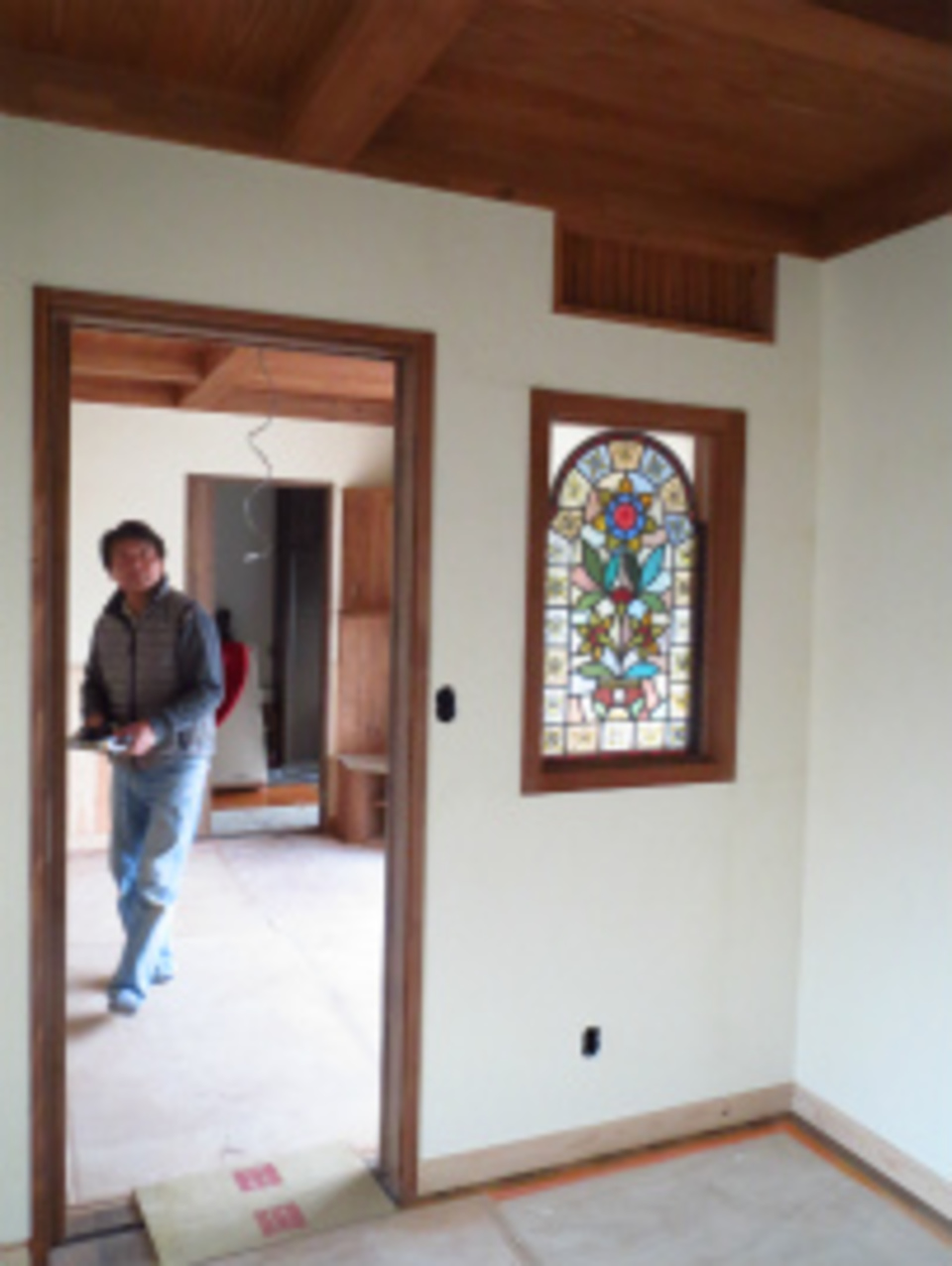

改修している部屋の裏は玄関になるのですが、そこにもステンドグラスを入れました。下にはちょっとした収納棚を作る予定です。

25. 2015年12月07日
塗装工事

塗装工事

内部天井の塗装をしました。ドアの木目も変化があって面白いのですが、天井も同系色のやや薄めの色にしました。

26. 2015年12月10日
家具の塗装

家具の塗装

やはり城田棟梁の作った家具を塗装したら感動するくらい立派なテレビ台に成りました。

27. 2015年12月14日
建具寸法取り

建具寸法取り

珪藻土の塗り壁も終わり、木製建具の寸法を取り制作に入りました。今回は小さい建具が6本です。もうじき仕上がるので楽しみです。

28. 2015年12月15日

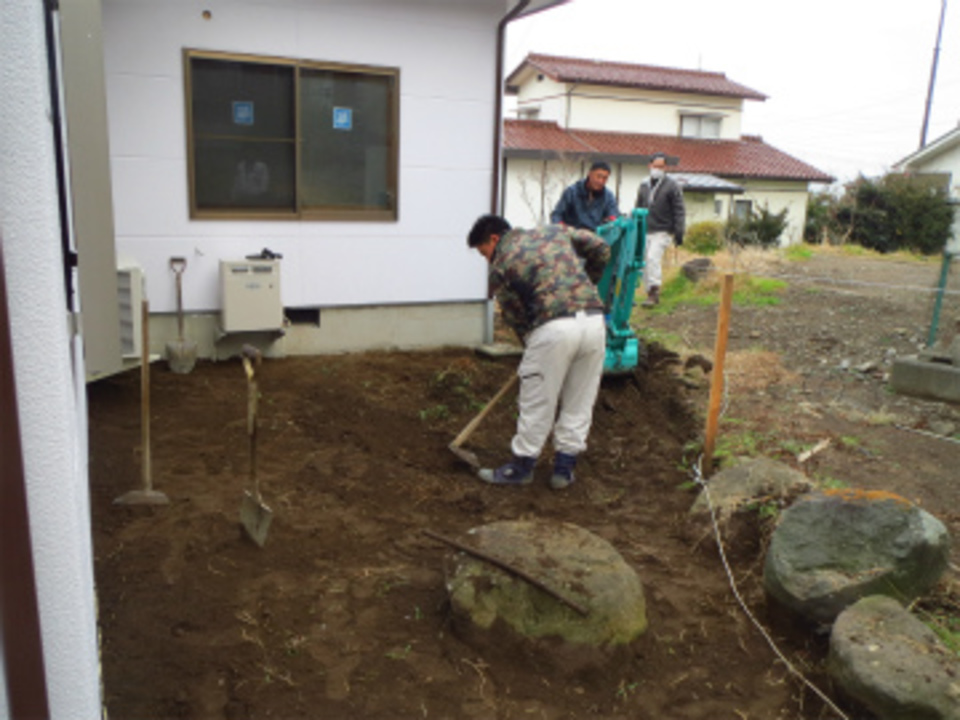

外構工事

外構工事

工事途中に追加でエクステリアの工事をいただきました。B様は犬がお好きで庭で自由に走れるようにと囲いと地面に木のチップを敷き詰めます。

29. 2015年12月17日
整地

整地

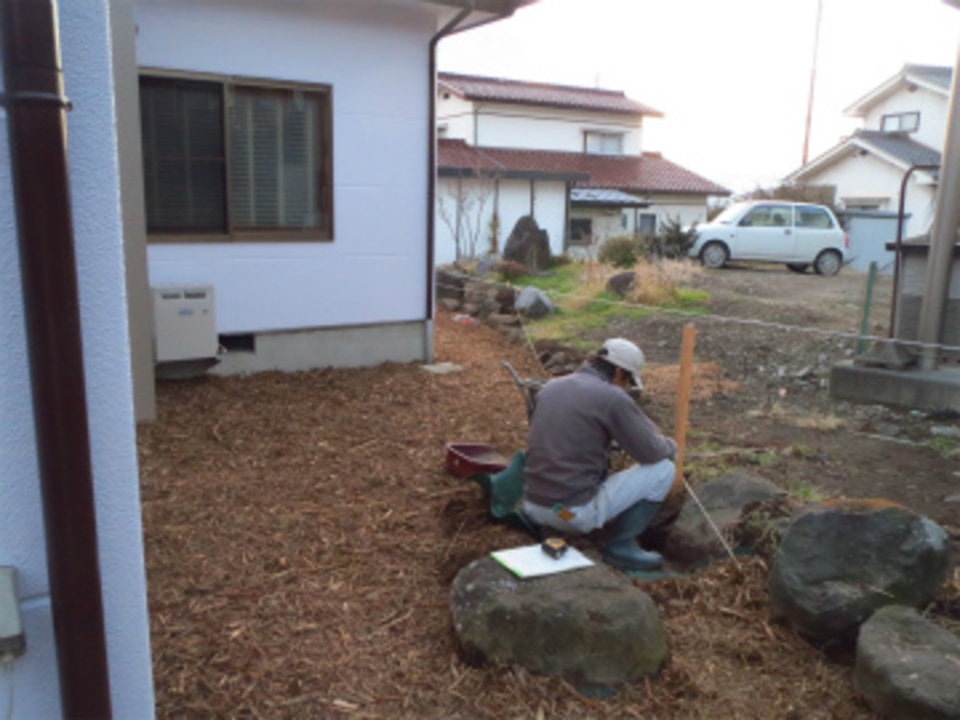

建物の廻りを機械と人力で慣らします。このあと防草シートを敷き木のチップを敷き込みます。

30. 2015年12月21日
囲いフェンス取付

囲いフェンス取付

チップの敷き込みも終わり今日から囲いフェンスの取付です。境界を慎重に確認しながら工事を進めます。

31. 2015年12月23日
内部工事の完成

内部工事の完成

エクステリアの工事が進んでいる中で内部工事が完成しました。
まずは寝室 ベットの搬入をし、ステンド照明器具を取り付けました。天井のステンド照明も綺麗です。ブラインドは木製です。壁には木彫りのオブジェも取り付けました。

32. 2015年12月23日
内部工事の完成

内部工事の完成

続いて仏間の完成です。地袋には仏具などを収納し上中央にお仏壇を置き両端の棚には写真などを置けるようになっています。またお参りする方は椅子を利用しるので高い位置に決めてあります。

33. 2015年12月23日
内部工事の完成

内部工事の完成

玄関は収納とポスト受けの箱を作りました。色も統一出来ステンドグラスが一層綺麗に映ります。

34. 2015年12月23日
内部工事完成

内部工事完成

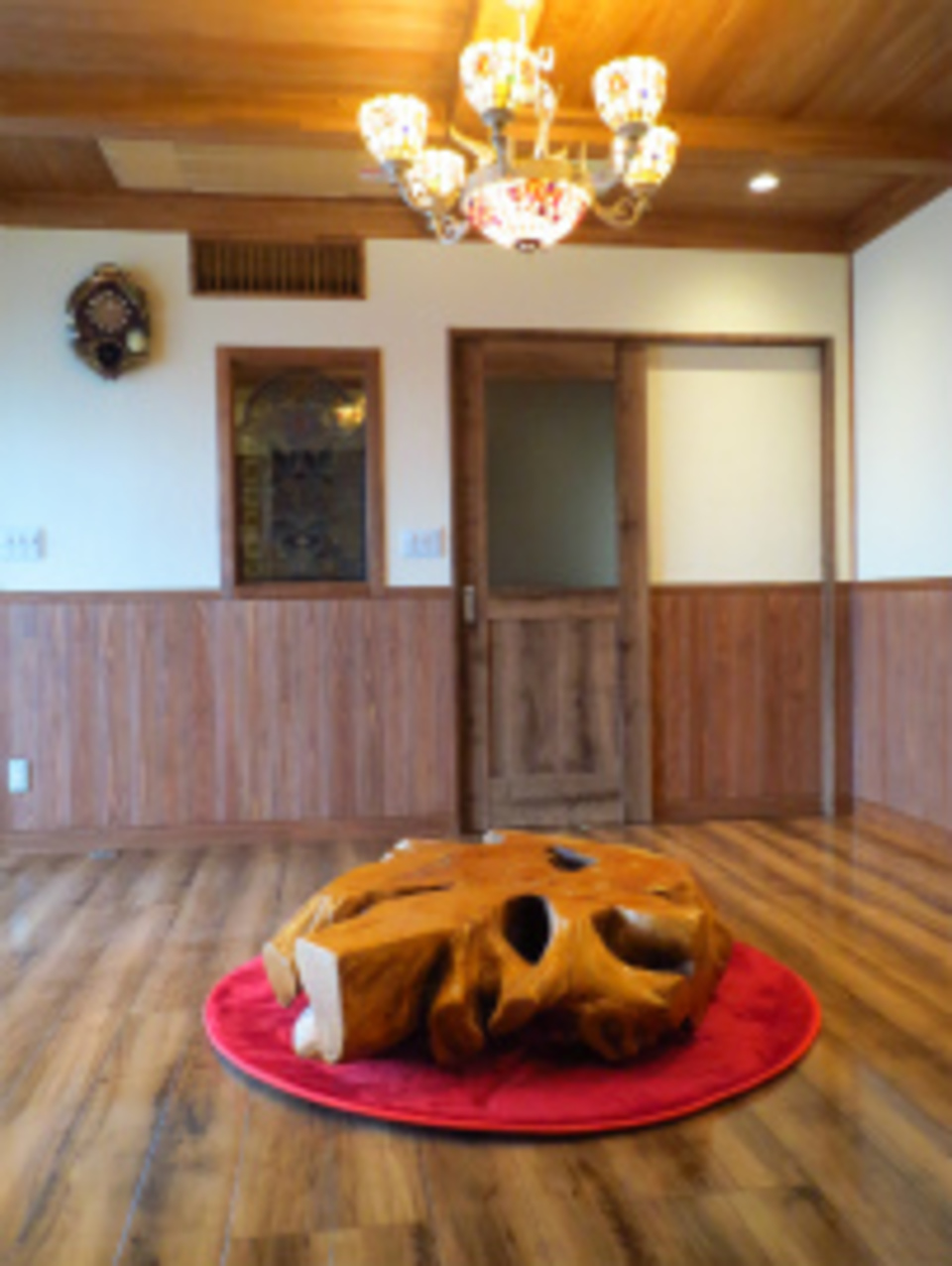

リビングの完成です。この部屋はB様の要望で最後に腰壁に変更しました。木の部分を多くしたいと言う事です。完成してみると中央に置かれたテーブルの存在感が大きいので腰壁がまた生きて来た感があります。ステンド照明も相まって重厚な落ち着いたリビングに仕上がりB様にも大変喜んで頂きました。

35. 2015年12月23日
内部工事完成

内部工事完成

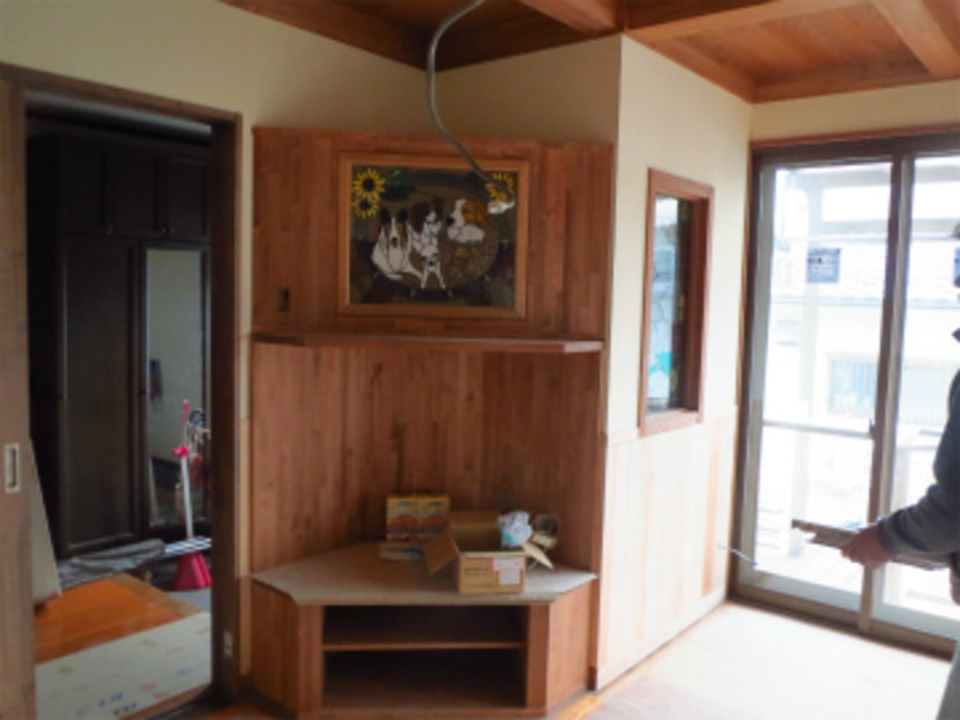

最後はリビングテレビ台部分です。約50インチまでのテレビに対応しています。上にはB様の犬達のステンドグラスがありリビング主照明と連動してます。また特殊LEDを使用しているので箱の中から照らす明かりも調光出来雰囲気をコントロール出来る仕掛けになっています。

36. 2015年12月28日
エクステリアの完成

エクステリアの完成

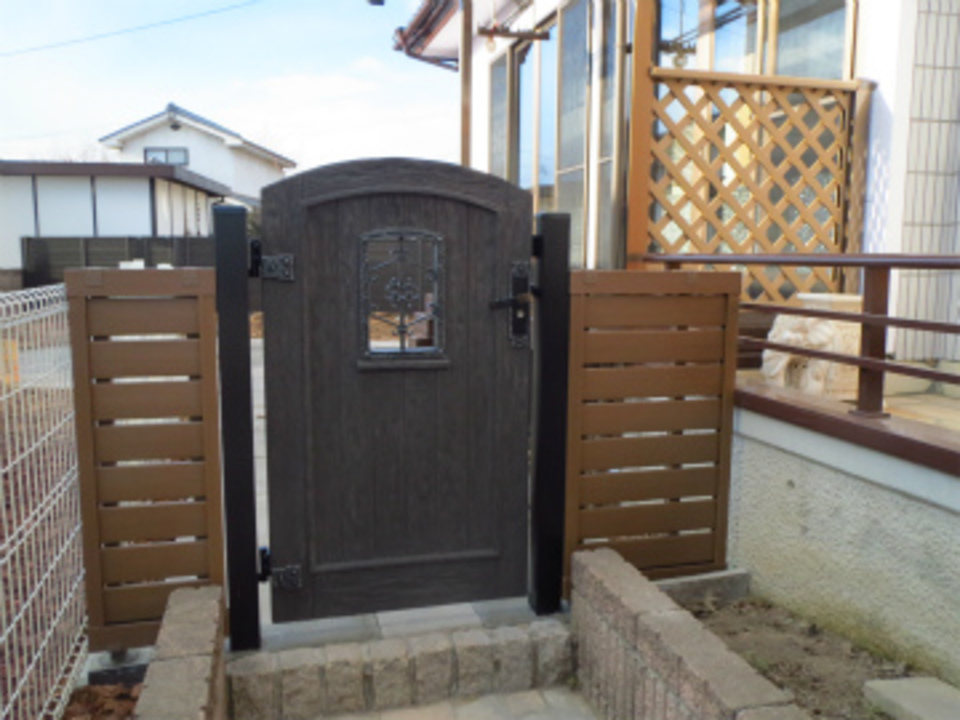

玄関脇に門扉をつけました。デザインがビンテージぽく内部のデザインと同じ雰囲気のものを選びました。

37. 2015年12月28日
外部エクステリア工事完成

外部エクステリア工事完成

フェンスが完成しました。これで犬も自由に走らせる事が出来るので安心ですね。

38. 2015年12月28日
エクステリアの完成

エクステリアの完成

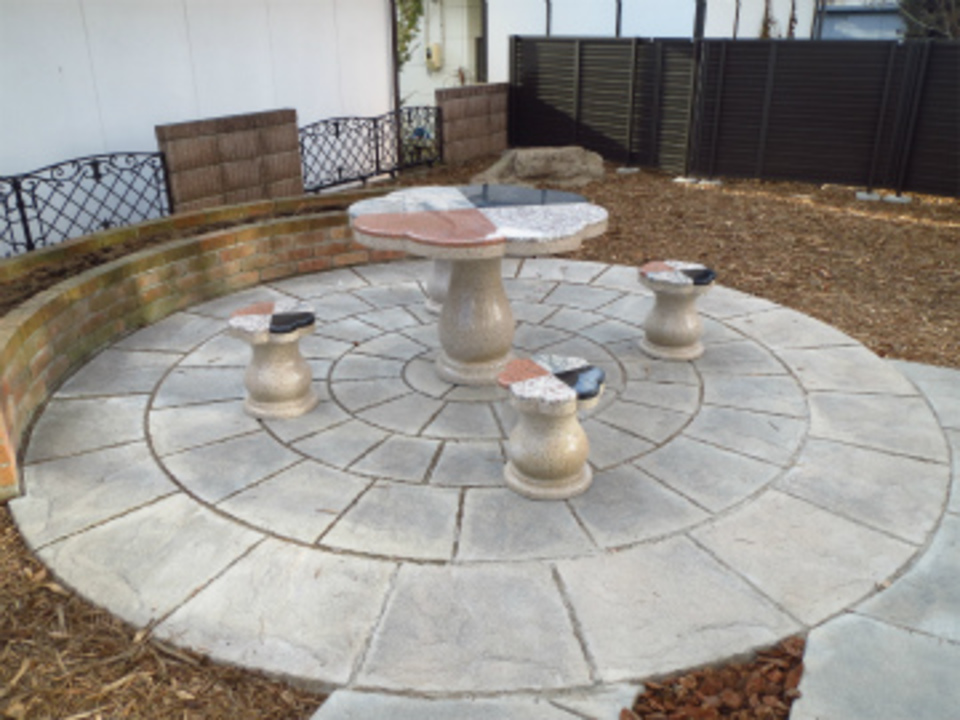

庭中央の石製テーブルと椅子はB様が注文して現場に納品されてものですが、なんと150kgもあります。セットしても倒れない様にテーブルの下にはしっかり基礎を作って有ります。

これで工事は全て完成しました。追加工事も頂き当初工事期間より伸びてしまいましたが、要望には全てお答えしようと現場パートナーと頑張りました。またB様にもいつも気を使って頂き、感謝しています。また一つ心に残る仕事が出来ました。本当にありがとう御座いました。
