快適動線 暮らしを楽しむ家

佐久市 新築 K様

目的別にみる|新築

物件データ

住所佐久市取出町
構造木造2階建て
工法外張り断熱工法
県産材 土台木曽桧
県産材 柱木曽桧
県産材 梁県産杉・唐松
延べ床面積149.79㎡(45.22坪)
現場監督滝沢 和成
設計コンセプト新たに造成された分譲地への計画です。
使いやすい家事動線を考え、ぐるりと回れる計画をしています。1階には収納力の有るファミリークロゼットを設けました。
床暖房を備え、太陽光発電の設備を予定しています。

設計担当 平林 孝

建築中レポート

1. 2017年04月09日
地鎮祭です!

地鎮祭です!

今日はK様の家の地鎮祭を行いました。朝は強めの雨が降っていましたが、祭事が始まると雨が上がり青空もでてきました。K様の日頃の行いの賜物ですね!神官さんにより床沈めと工事の安全祈願をしてもらいました。確認申請作業を進め、仮設工事段取りとなります。

2. 2017年04月22日

仮設工事完了!

仮設工事完了!

仮設仮囲い工事等が完了し、いよいよ来週から船田土建さんによる基礎工事がはじまります!K様よろしくお願いいたします。

3. 2017年04月24日

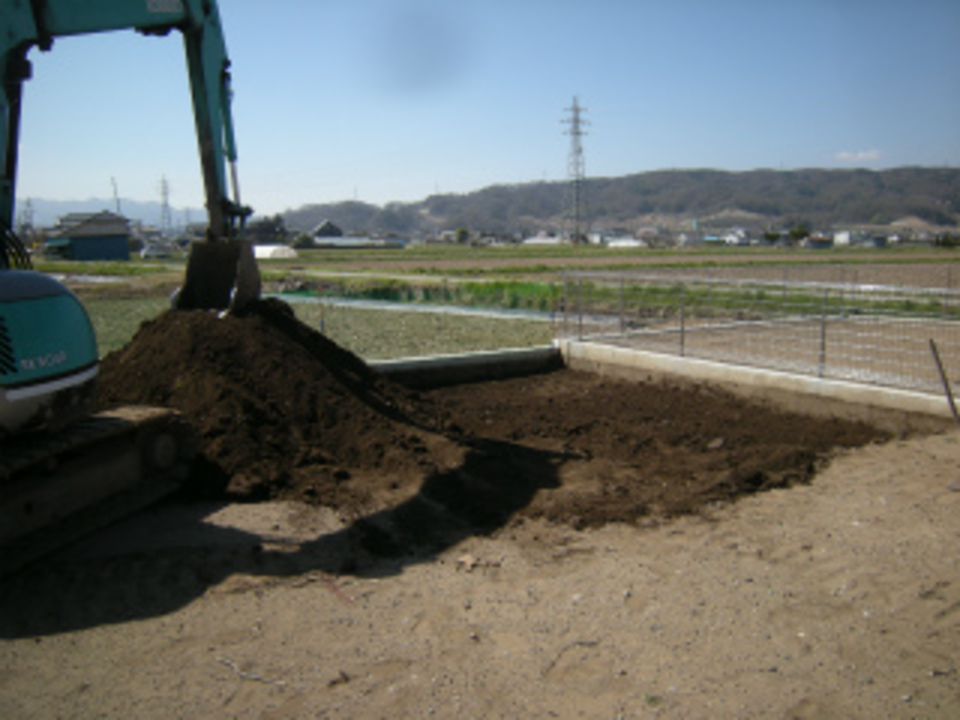

庭土入替え工事です

庭土入替え工事です

基礎工事の前に、今日は庭の土の入替え工事を行いました。畑としても使えるように栄養たっぷりの造り土に入れ替えを行っています。明日からは基礎の掘削工事がはじまります!

4. 2017年04月26日

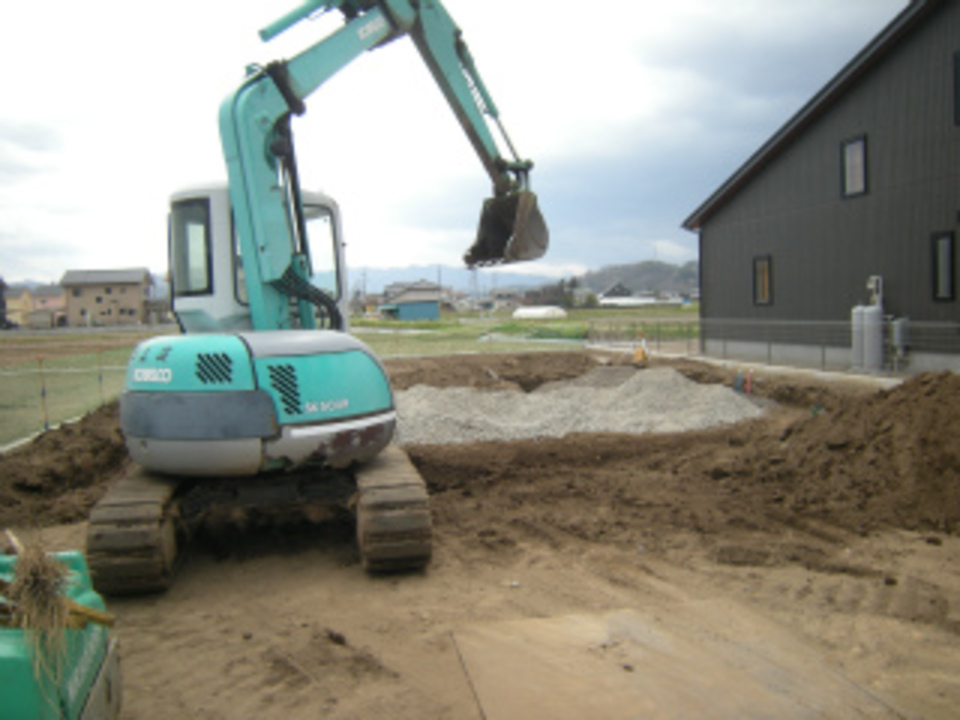

基礎工事開始です!

基礎工事開始です!

いよいよ本体の基礎工事に着手しました。外周部の掘削工事から耐圧盤砕石入れを行っています。明日からは外周部の型枠入れ工事を進めていきます。

5. 2017年05月01日

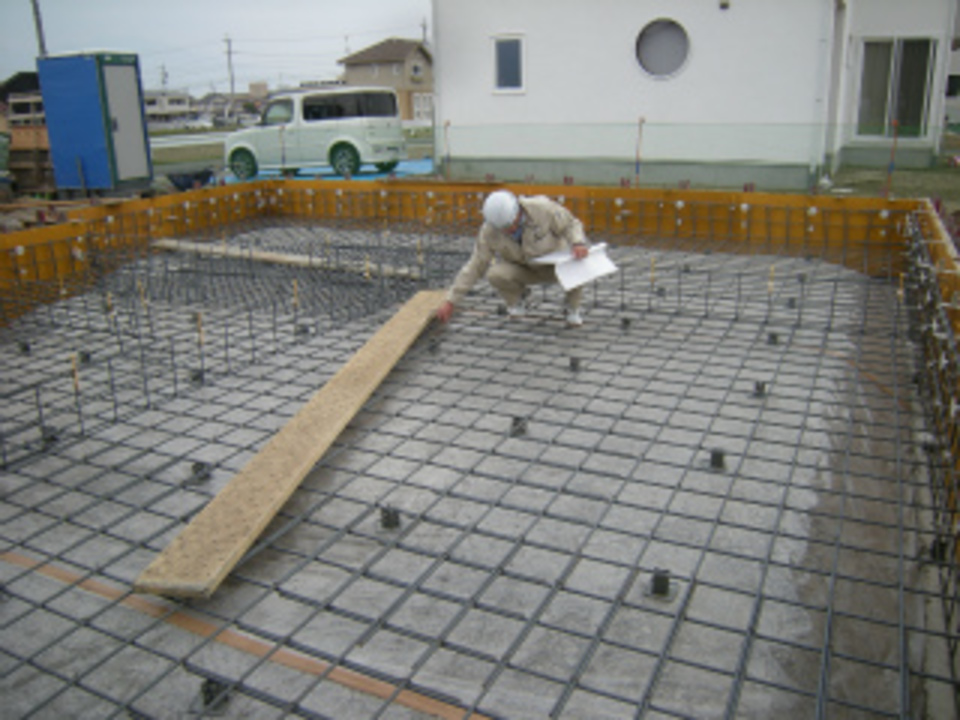

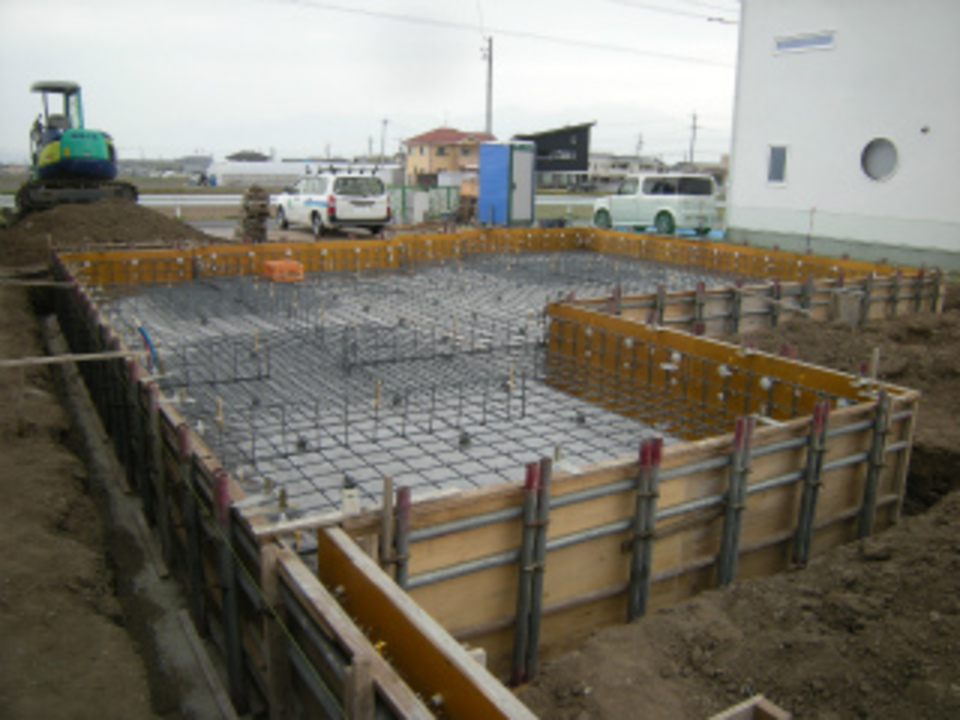

鉄筋工事完了です!

鉄筋工事完了です!

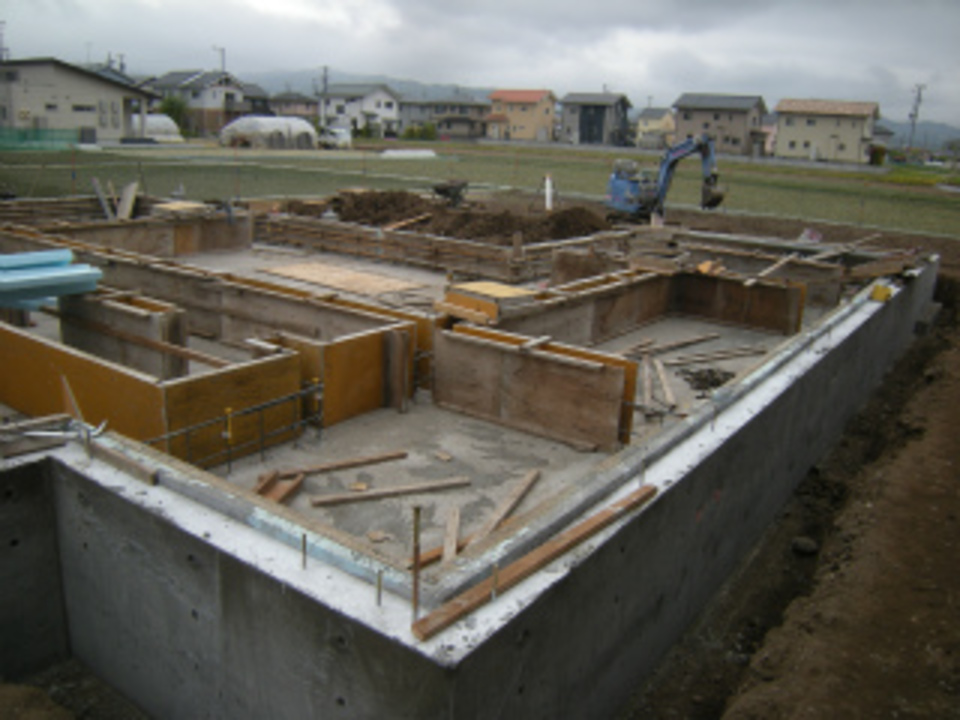

春のいい天候にも恵まれ、基礎工事も順調に進んでいます。外周部の型枠工事~鉄筋組の工事まで完了しました。弊社自慢の骨太の鉄筋組です!明日は現場鉄筋検査となります。

6. 2017年05月02日
現場鉄筋検査です!

現場鉄筋検査です!

今日は住宅保証機構の現場鉄筋検査を行いました。図面通り・基準以上で施工がされているか細部にわたり検査をしてもらいます。コンクリートでみえなくなってしまう基礎の骨になる大切な部分ですので間違いなく作業をしていきます!連休明けにコンクリート打ち工事となります。

7. 2017年05月10日
内部型枠工事中です

内部型枠工事中です

耐圧盤・外周部のコンクリート工事から内部の立上り型枠工事へと進んでいます。引き続きコンクリート打ち工事へとなります。

8. 2017年05月13日
着工式です!

着工式です!

今日はK様の家の着工式を行いました。式の最後にK様ご家族とパートナーみんなで記念に写真撮影です♪3人のお子さんたちも式の最中は静かに話を聴いてくれていました。基礎工事からいよいよ上棟へと工事は向かっていきますが、引き続きよろしくお願いいたします!

9. 2017年05月16日

基礎工事完了です!

基礎工事完了です!

船田土建さんによる基礎工事が完了となりました!引き続きミヤモリサクスイさんによる外部先行給排水配管工事へと進んでいきます。

10. 2017年05月22日

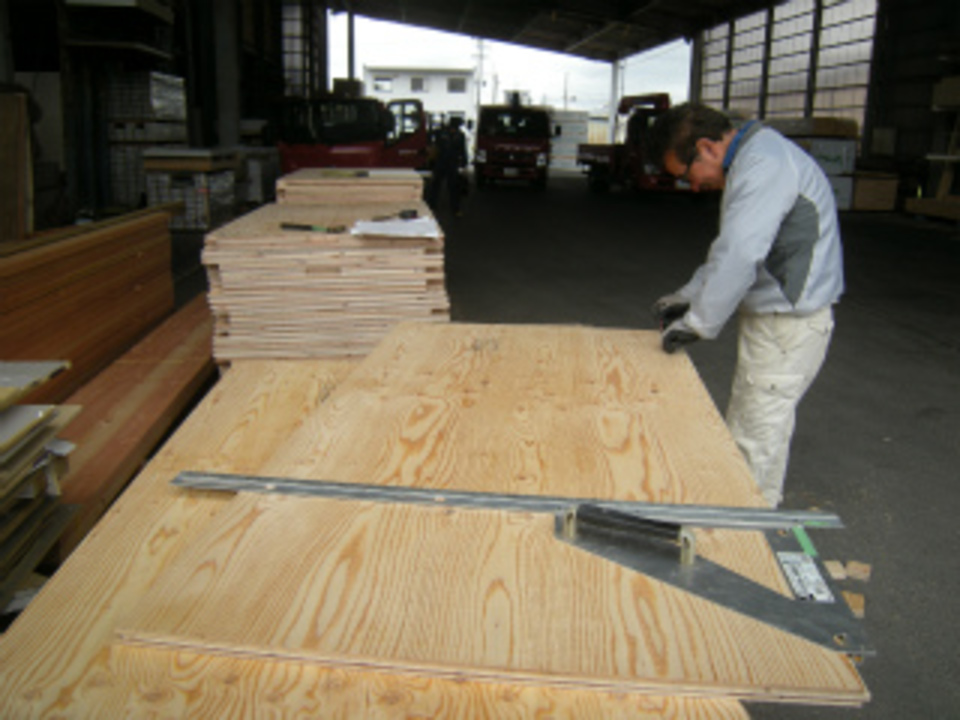

建て方へ向けて!

建て方へ向けて!

現場の作業と平行して、南波大工による建て方段取りが進んでいます。床合板を一枚一枚丁寧正確に加工作業を進めていきます。週末からは土台伏せ作業となります。

11. 2017年05月27日

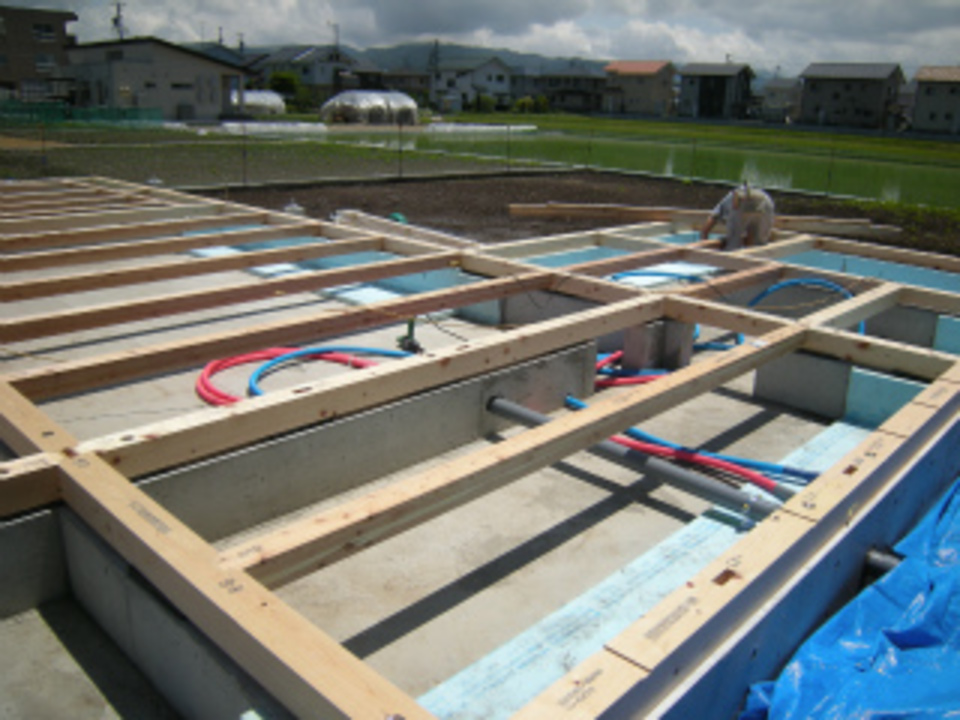

土台伏せ開始です!

土台伏せ開始です!

南波大工による土台伏せの作業が始まりました。オール木曽檜の土台からはとてもいい香りがしていました。土台から1階部分の床下地合板敷き込みまで進めていきます。来週は恵仮設さんによる外部足場組となります。

12. 2017年05月31日
外部足場組完了です

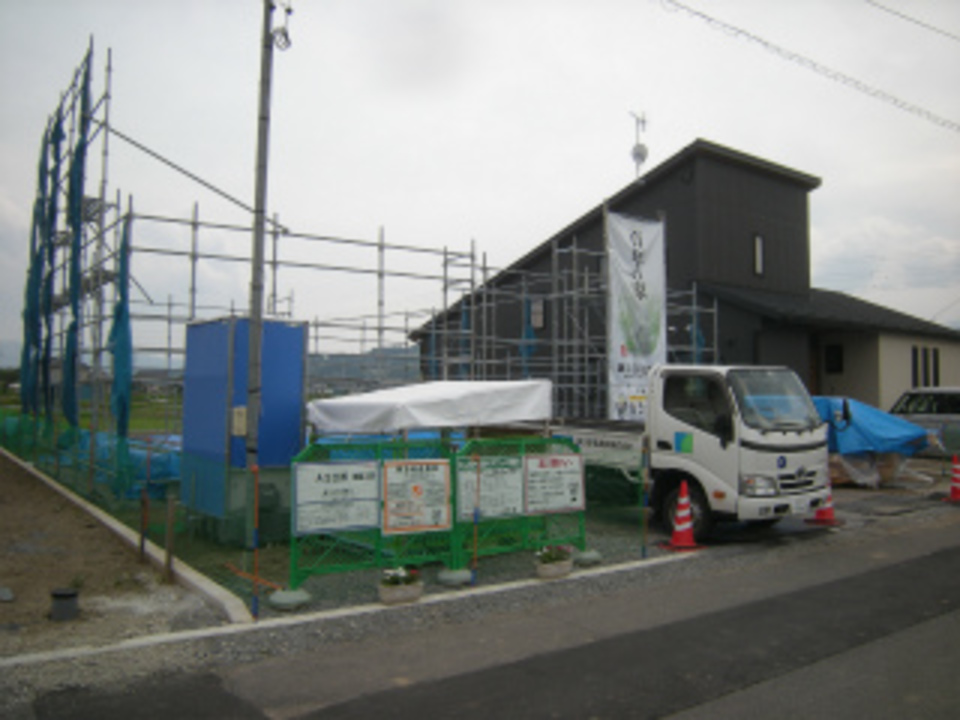

外部足場組完了です

恵仮設さんによる先行足場も完了し、いよいよ建て方となります。明日はよろしくお願いいたします。

13. 2017年06月02日

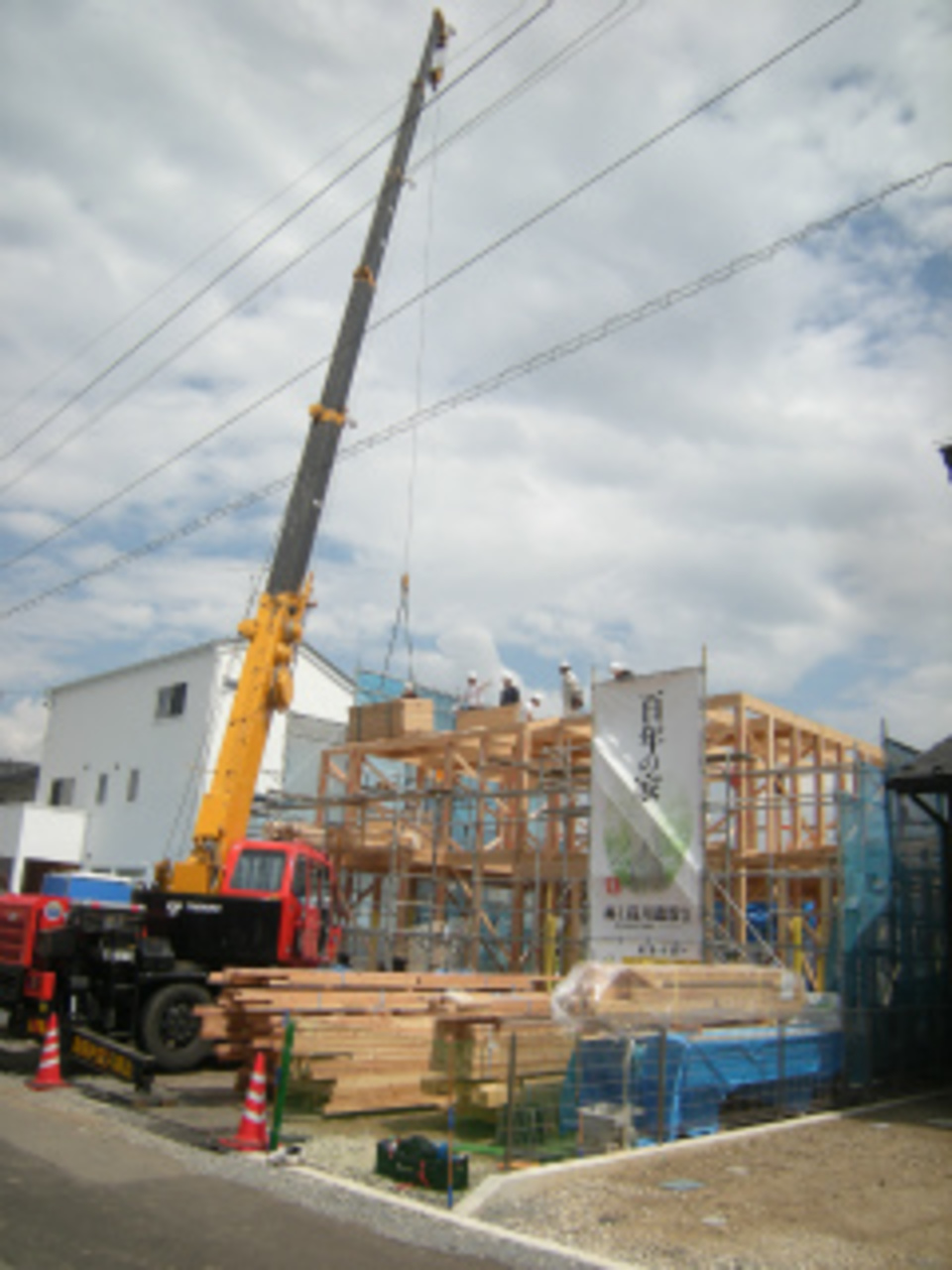

祝!上棟です!

祝!上棟です!

今日はK様の家の建て方を行いました。夏日や雨の日など安定しない気候の中、K様の日頃の行いの賜物で、最高の建て方日和に上棟することができました。会社・パートナーみんなで完成に向け頑張りますので、引き続きよろしくお願いします!

14. 2017年06月06日
筋交い入れ中です

筋交い入れ中です

大屋根・下屋のまとめから通気工事まで完了し、南波大工は内部の木曽檜本筋交い入れを行っています。私たちは土台・柱・外周間柱・筋交いはすべて木曽檜を使っていきます!引き続き耐震補強金物入れになります。

15. 2017年06月09日
だんだんと

だんだんと

南波大工による内部の筋交い・耐震補強金物工事が順調に進んでいます。屋根の形も見えだんだんと外観の様子が見えてくるところです。来週は覚新工業さんによる屋根葺き工事が始まります。

16. 2017年06月14日
屋根葺き工事中です!

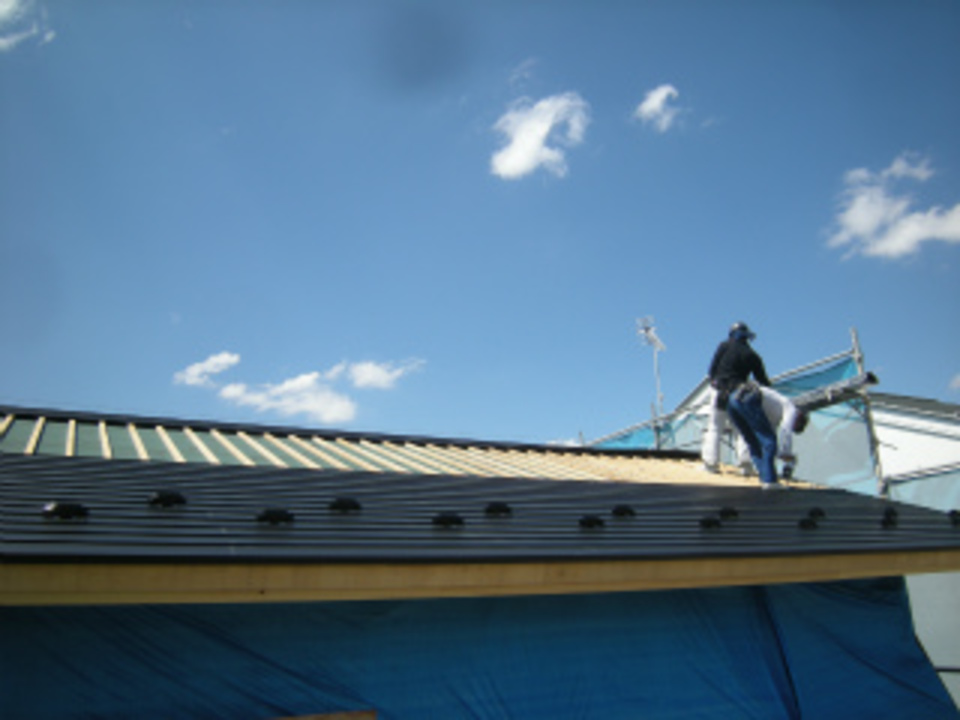

屋根葺き工事中です!

覚新工業さんによる屋根の板金葺き工事が順調に進んでいます。2人同時に息を合わせ長い屋根材を手際よく葺きあげていきます!今週中には屋根葺き工事も終わり、来週は恵仮設さんによる下屋足場工事となります。

17. 2017年06月16日
窓開口下地組です

窓開口下地組です

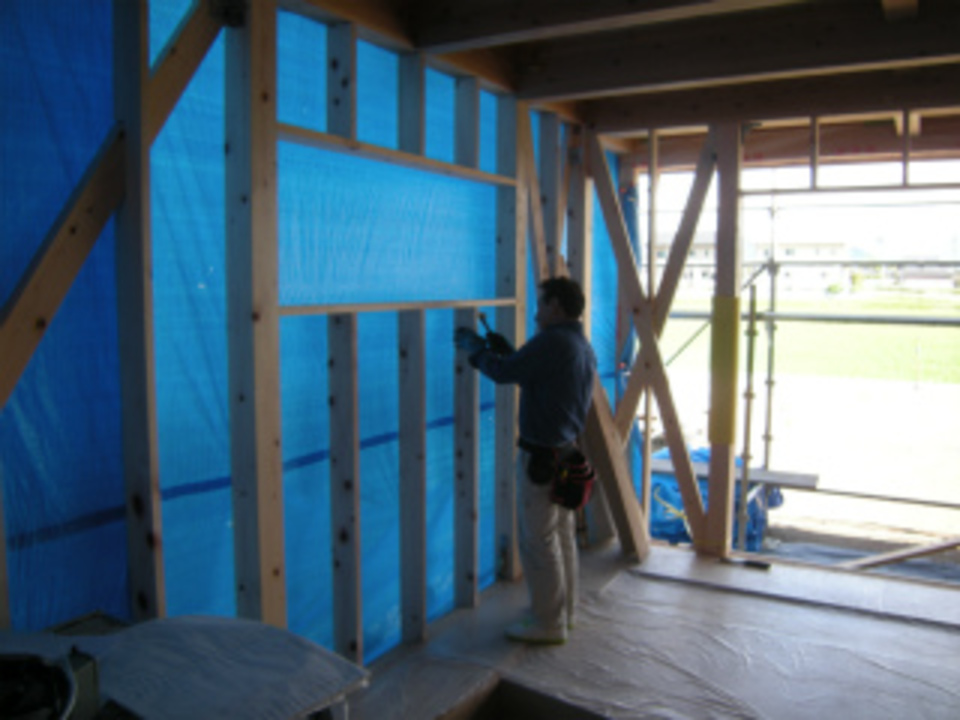

南波大工は窓の開口下地組の作業を進めています。家の中からは窓の位置や高さが見えてきました。引き続き断熱材工事へと進みます。

18. 2017年06月19日

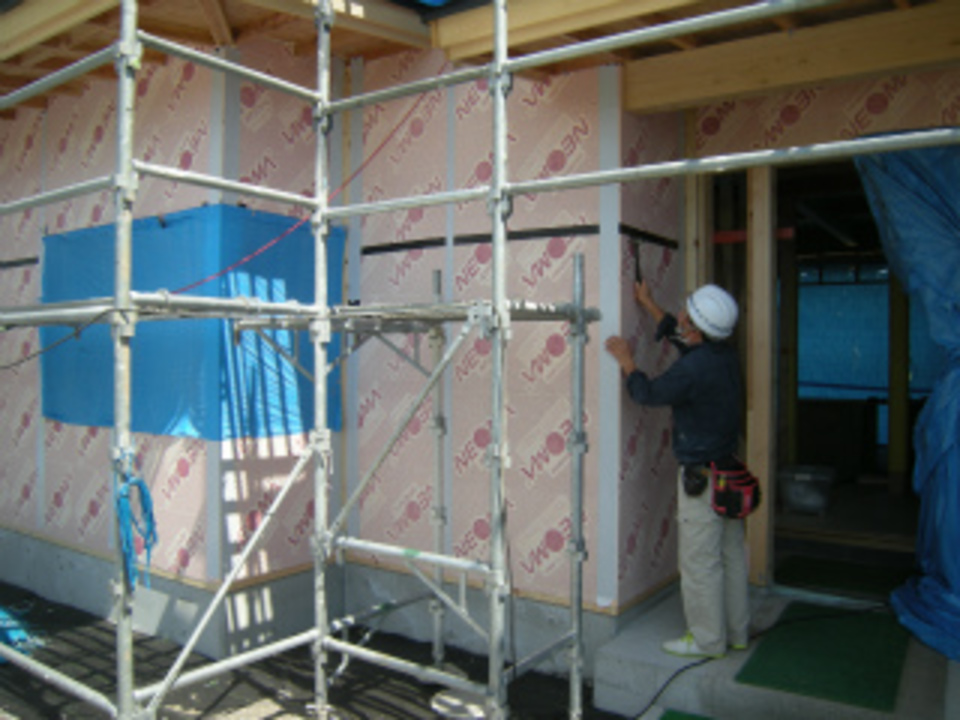

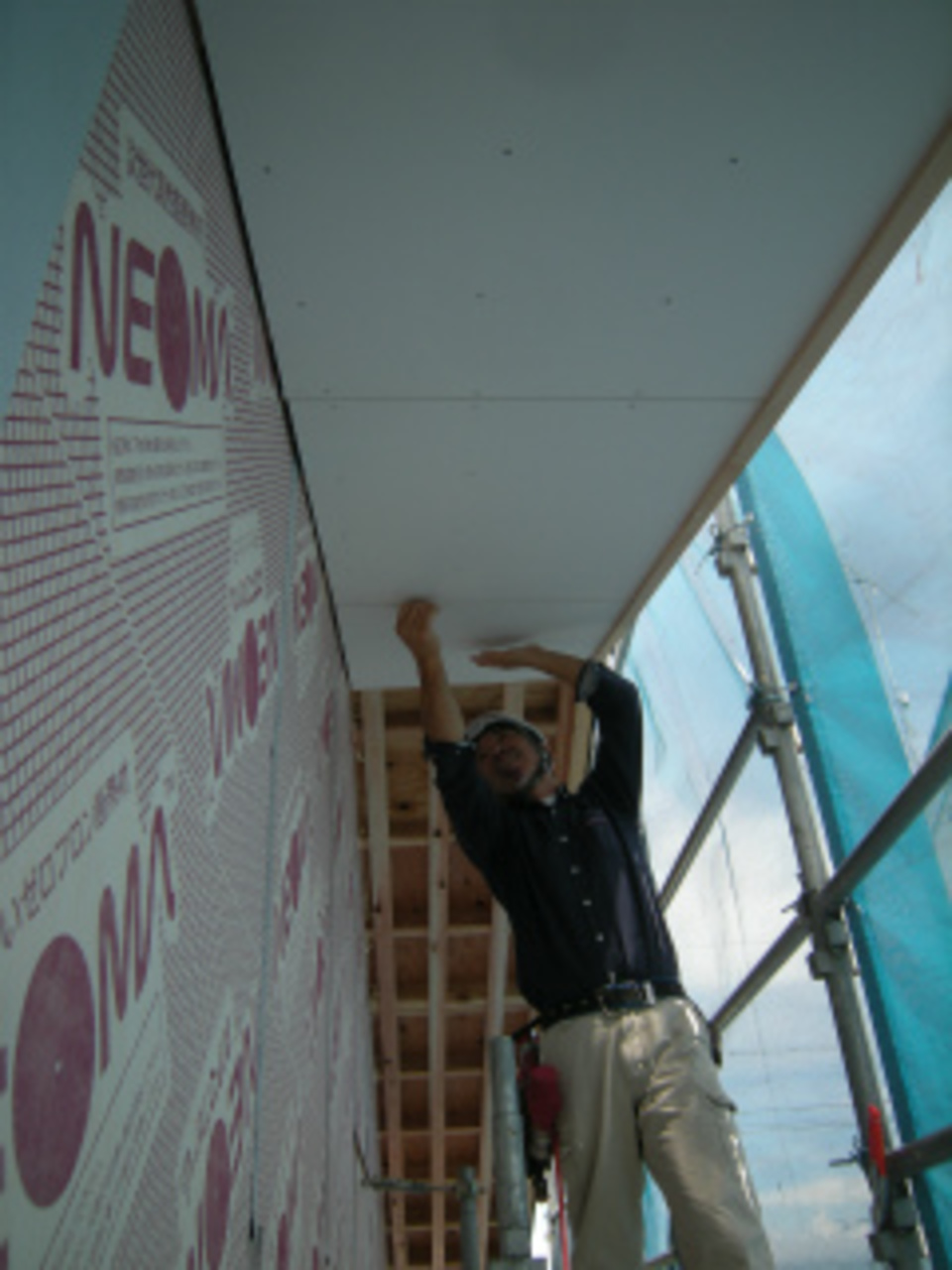

断熱工事中です!

断熱工事中です!

南波大工は断熱材張り工事へと進んでいます。引き続き防水シート張りから軒天の下地組~ボード張りへとなります。天候にも恵まれ順調に外部作業が進んでいきます。

19. 2017年06月26日
軒天工事中です

軒天工事中です

南波大工は軒天の下地組からボード張りの作業に進んでいます。明日は断熱サッシの搬入となり、窓の取付け工事を進めていきます。

20. 2017年07月03日

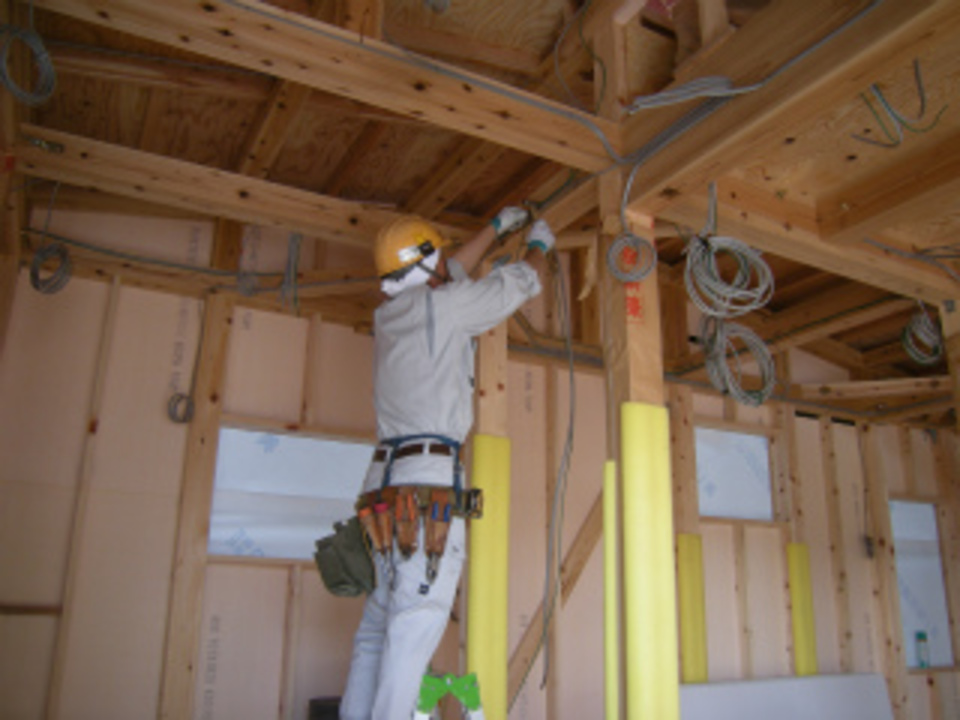

内部電気配線です

内部電気配線です

大工さんの作業と平行しながら、松沢電気さんによる内部電気配線が進んでいます。他の関連したパートナーさんたちの作業状況を見ながら、連携しながら進めていきます。

21. 2017年07月08日

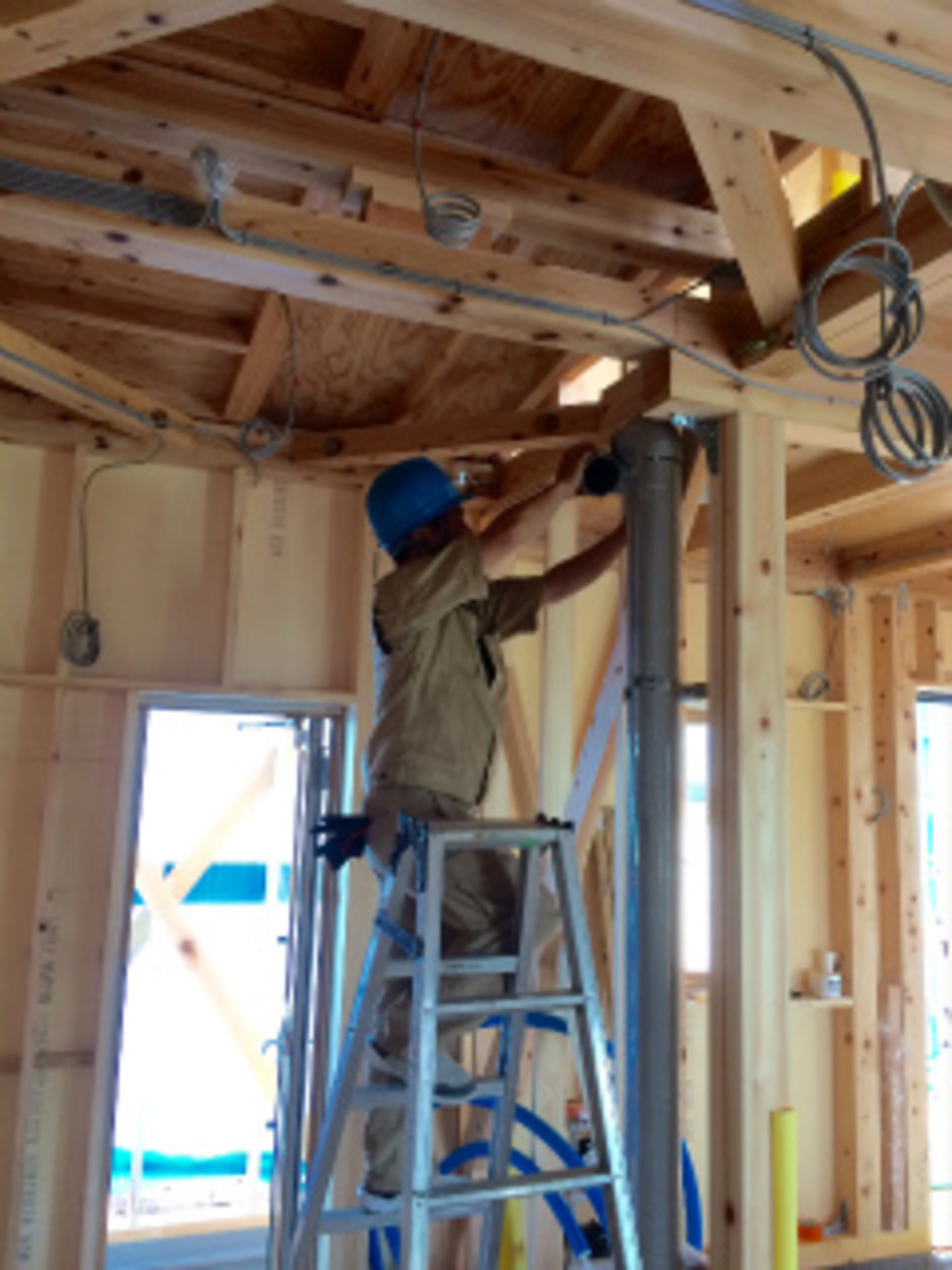

内部設備配管中

内部設備配管中

内部では、サクスイさんによる2階への給排水配管工事を行っています。点検はできるようになりますが、配管の繋ぎ目等入念に確認しながら作業を進めています。

22. 2017年07月11日

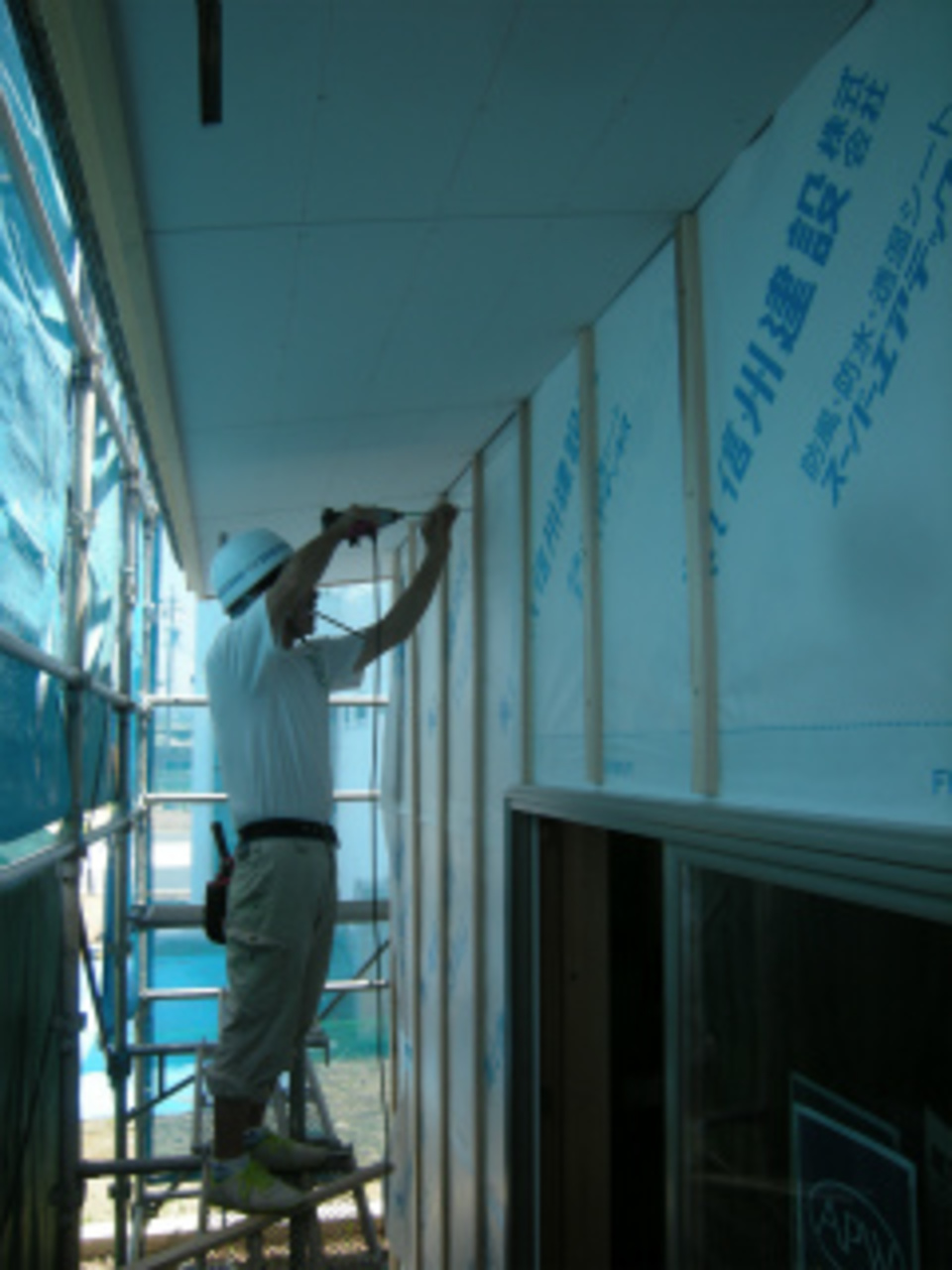

外部通気工事中です

外部通気工事中です

南波大工は外部の壁通気胴縁工事を進めています。決められた間隔で手際よく留めつけ作業をしていきます。引き続きラス木下地板打ちとなります。

23. 2017年07月18日
1階天井下地組工事です

1階天井下地組工事です

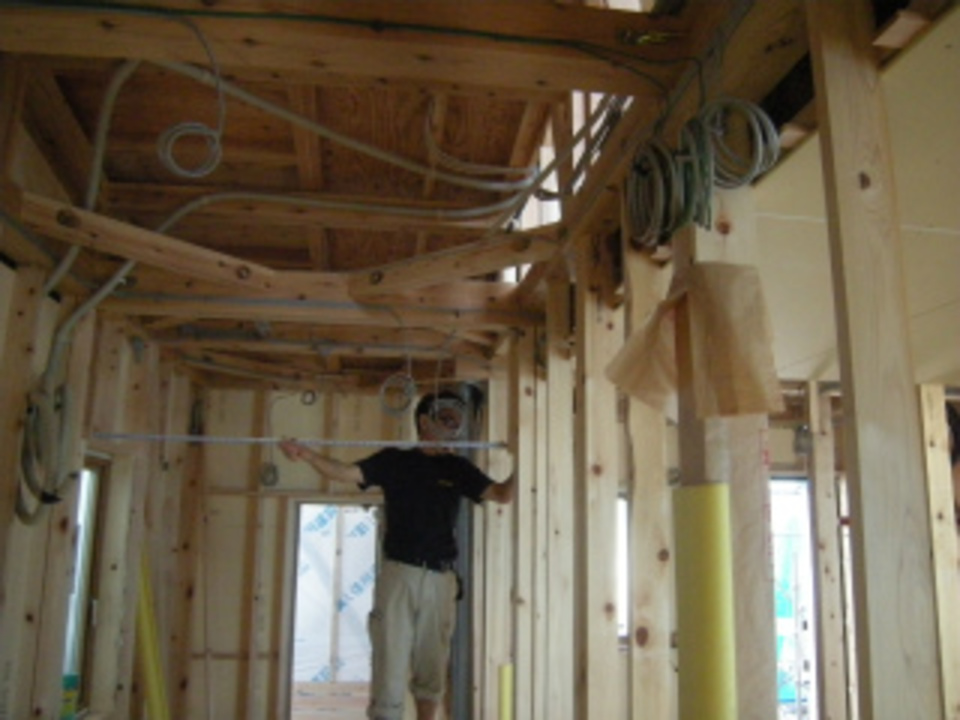

外部の作業と平行して1階部分の天井下地組作業を進めています。見えなくなってしまう天井裏ですが、照明器具の位置もしっかり確認しながら木下地を組んでいきます。

24. 2017年07月26日

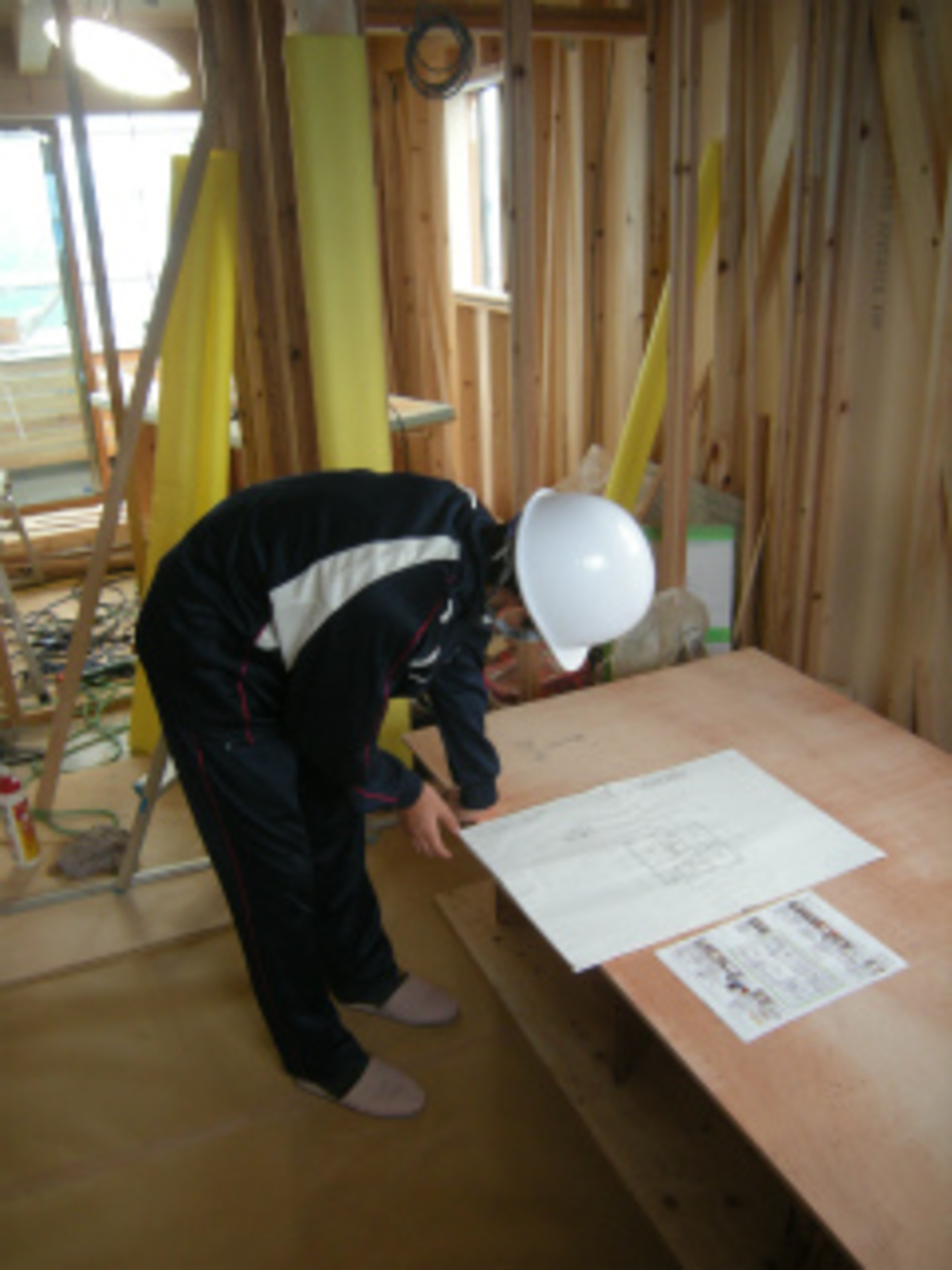

現場体験です!

現場体験です!

今日は上田の中学生が職場体験にきました。K様の現場で図面と現場の様子をみながら、どのように家が造られていくのかを見てもらいました。建築に興味があり、とても熱心に現場でも見学をしていました。

25. 2017年07月28日

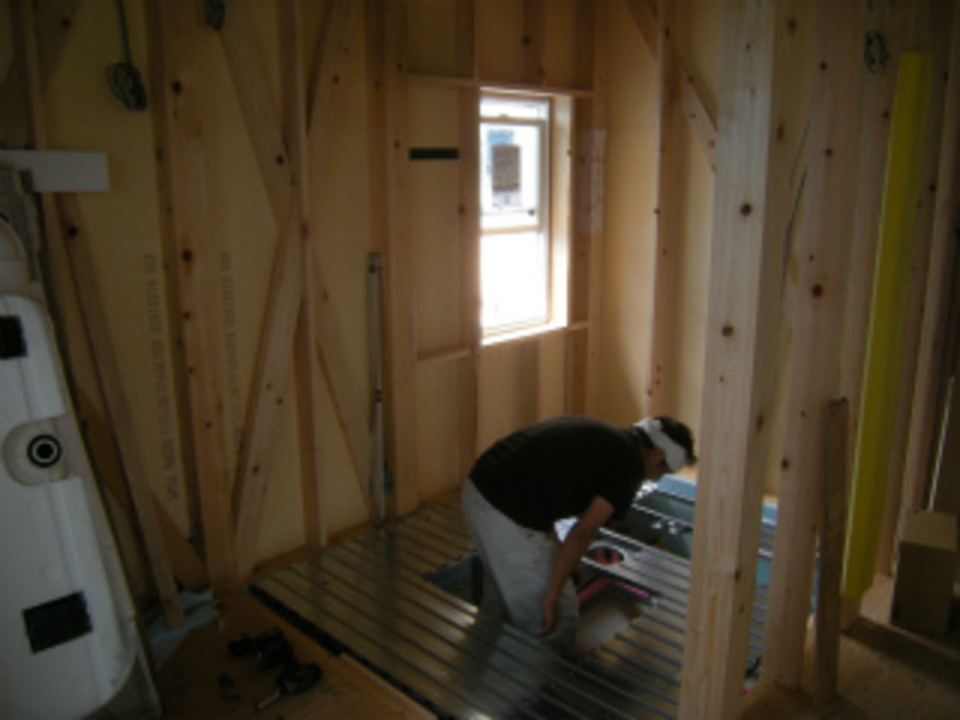

ユニットバス据付中開始!

ユニットバス据付中開始!

今日はS.F.Cの坂井さんによるユニットバスの据付工事が始まりました。すべてバラバラで納入されてくる部材を手際よく組み上げていきます!組み上がりをお楽しみに♪

26. 2017年08月02日

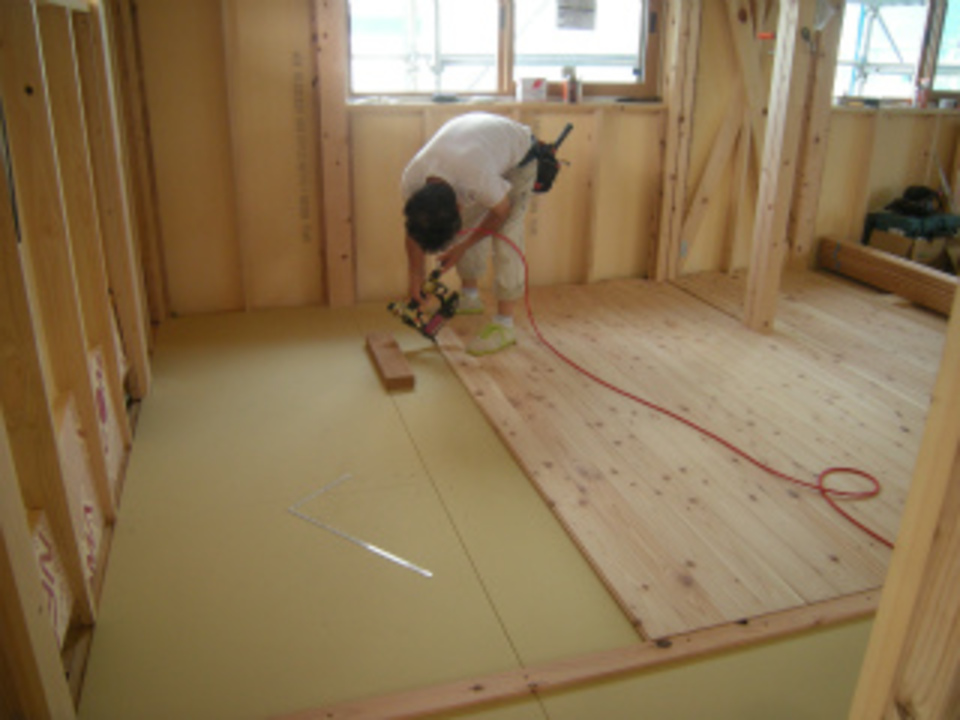

2階床張り中です

2階床張り中です

南波大工による2階の床張り作業が進んでいます。信州唐松の無垢フロアーのとてもきれいな木目と色合いが人気です!傷にならないようにしっかり養生しながら張り作業進めていきます。

27. 2017年08月07日

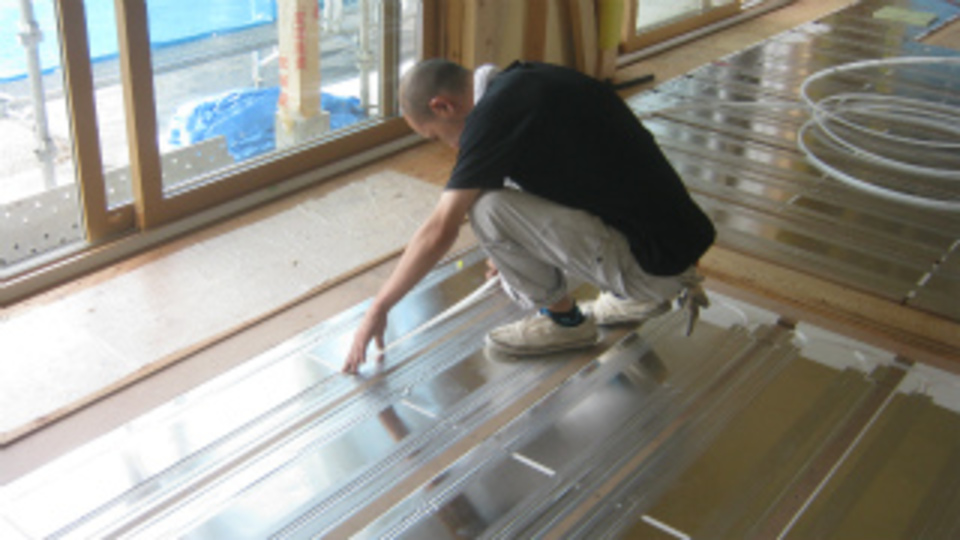

床暖房工事です

床暖房工事です

1階の床暖房パネルの敷設工事が進んでいます。見えなくなってしまう部分だからこそ、丁寧に慎重に作業を進めていきます。

28. 2017年08月09日

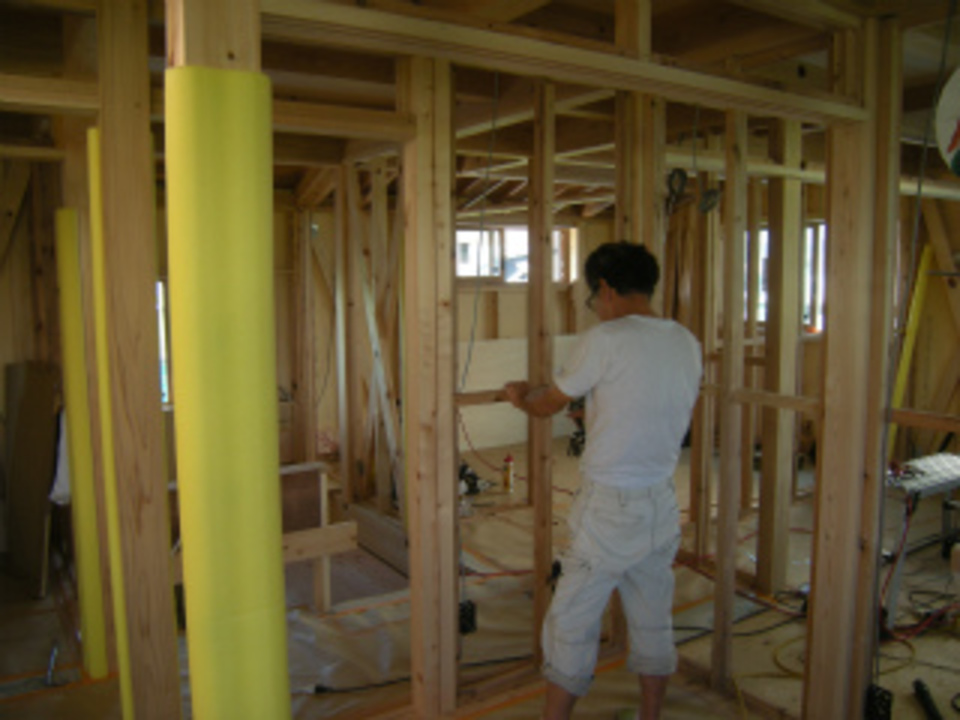

2階壁下地組です

2階壁下地組です

南波大工は2階の造作建具枠取り付けから壁下地組工事を進めています。だんだんと2階の部屋の雰囲気が見えてきました。引き続き壁のボード張りへと進んでいきます。

29. 2017年08月18日
宝の山??

宝の山??

現場で出る材木の端材は分別し袋に入れ指定のゴミ置場においています。K様の3人の子供たちは三角や色々になった材木端材を持ち帰って、家で工作をしているようです♪楽しそうに木を選んでいる子供たちにとっては端材も宝の山に見えるのでしょうね!

30. 2017年08月23日

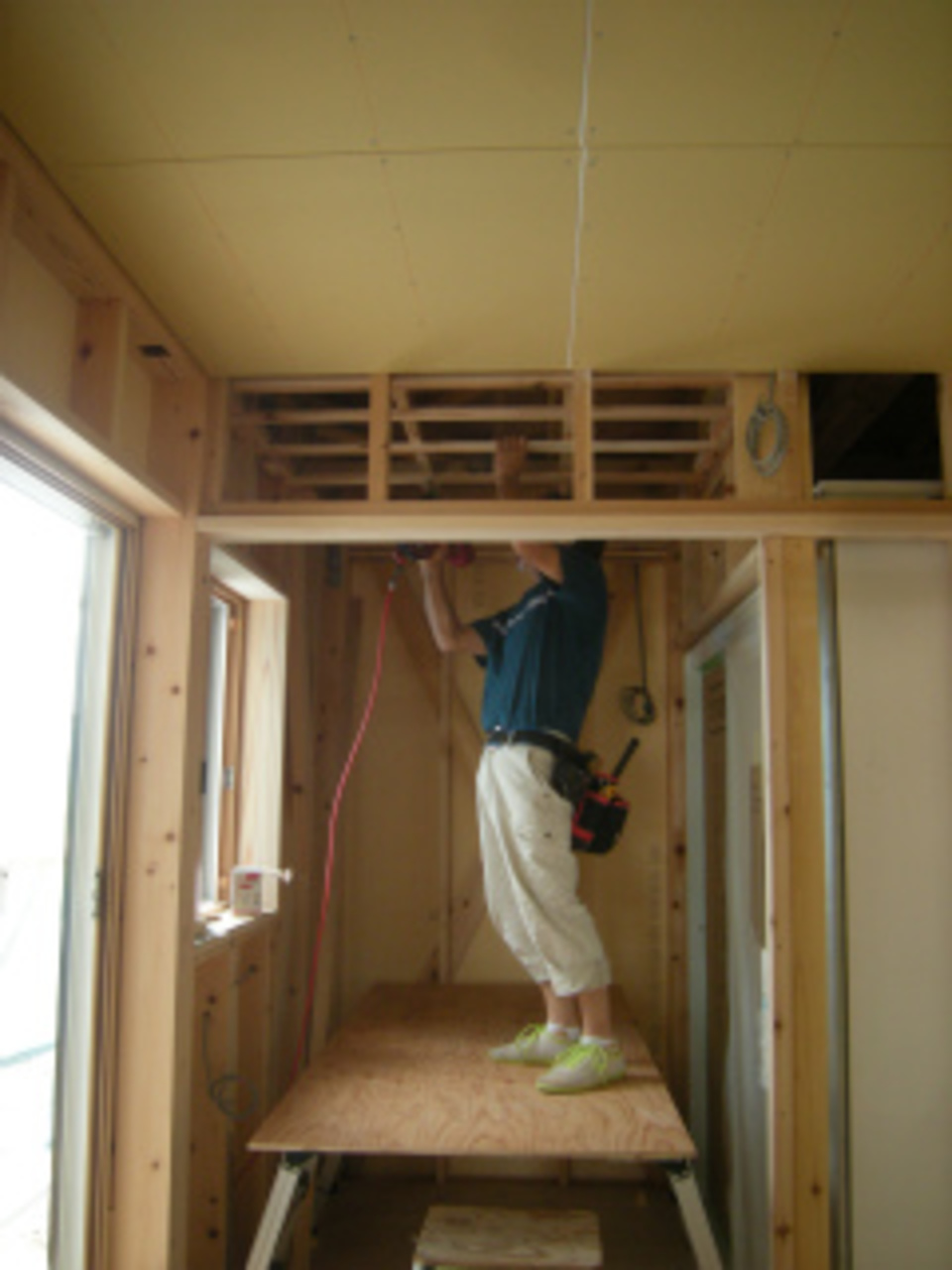

脱衣室天井工事中

脱衣室天井工事中

ユニットバスの組みあがりをみながら南波大工は1階の脱衣室天井工事を進めています。引き続き2階の収納桐板工事~ボード張り作業を進めていきます。

31. 2017年08月29日

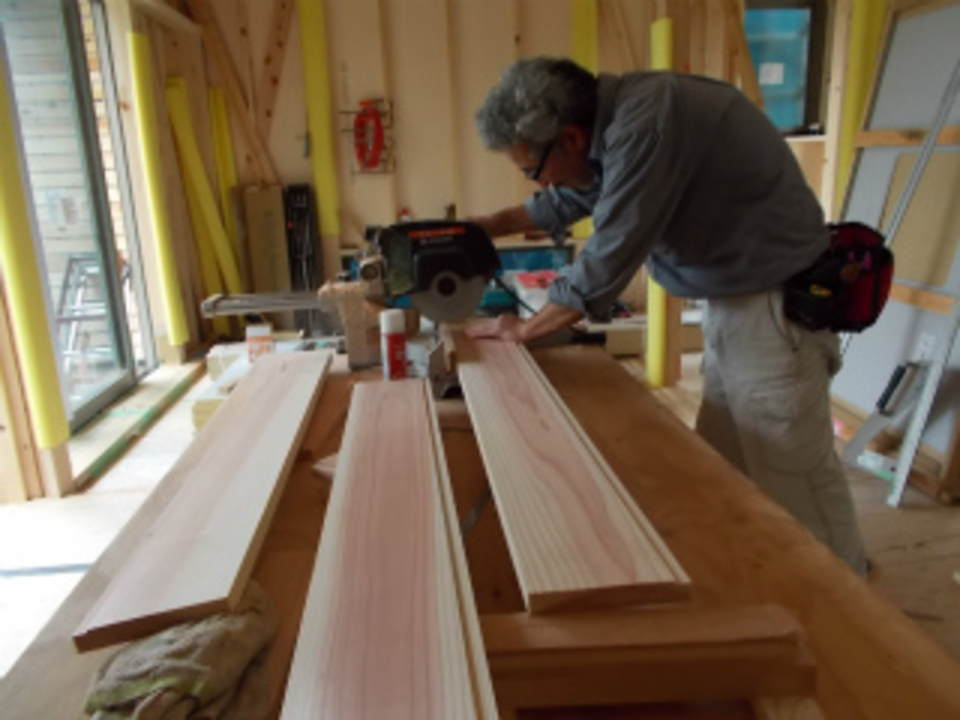

造作材加工中です!

造作材加工中です!

南波大工による造作工事も順調に進んでいます。加工場で化粧加工をしてきた遠山杉の造作材を現場で納めていきながら、壁の下地作業を平行して進めています。

32. 2017年08月31日

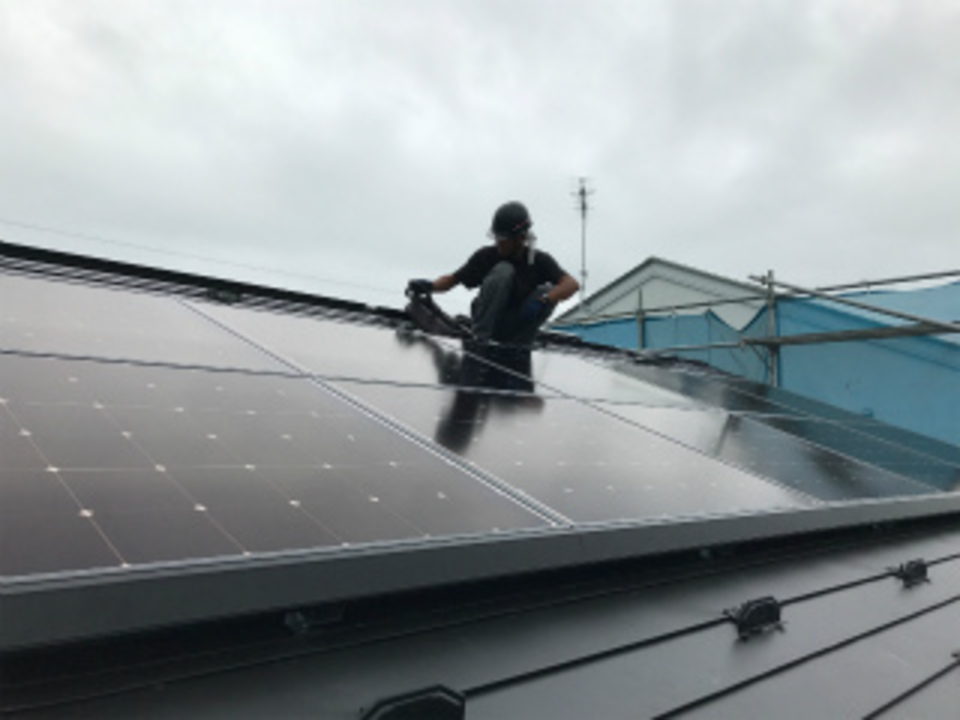

太陽光パネル据付です!

太陽光パネル据付です!

今日は石井瓦工業さんによる太陽光発電パネルの据付作業を行っています。雨風を防ぐ屋根の上に設置するものですので、認定をうけた技術者が正確・丁寧に設置作業を進めていきます!

33. 2017年09月04日

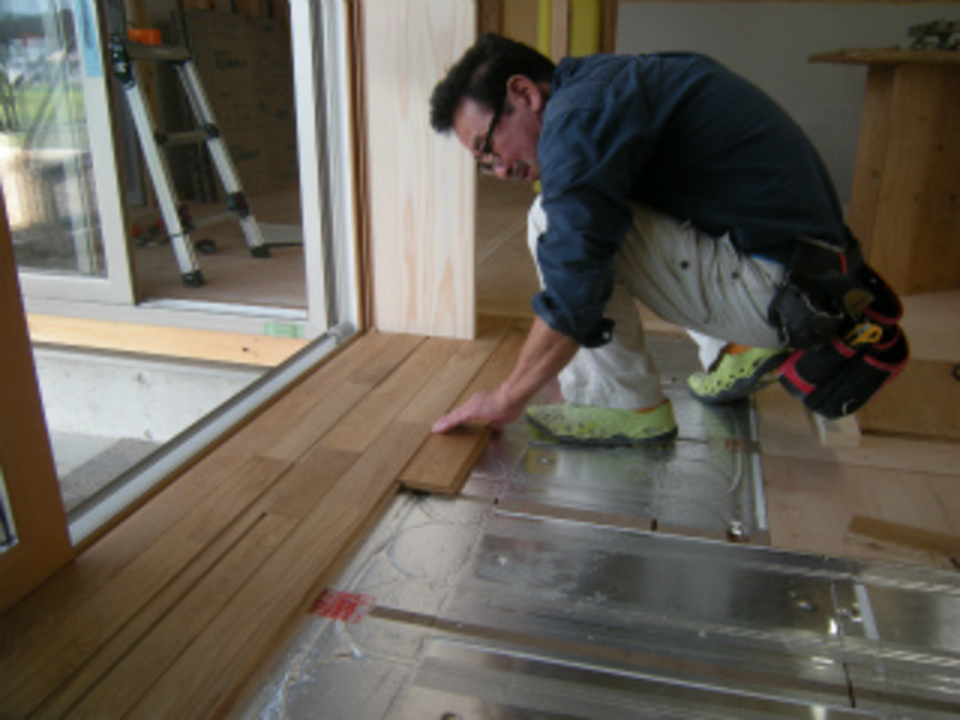

1階床張り中です

1階床張り中です

南波大工による1階の床張り作業が始まりました。床暖房パネルに対応するナラの無垢フロアーを1枚1枚丁寧に張り進めていきます。2階の唐松フロアーとまた違い、堅木らしい深みのある色合いがとてもいい雰囲気です♪

34. 2017年09月13日

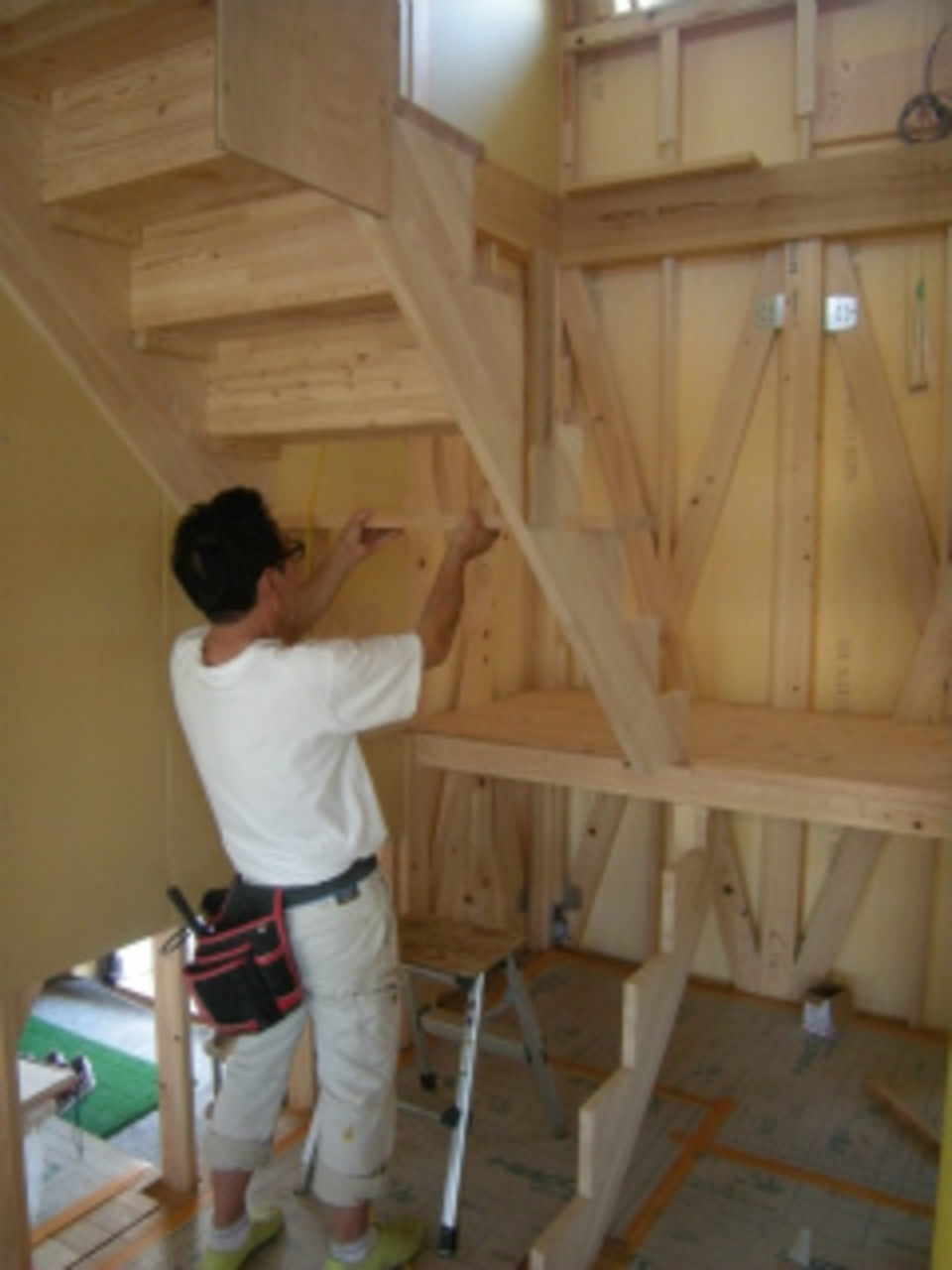

階段据付中です

階段据付中です

1階の無垢ナラフローリング張りが完了し、信州唐松の階段据付作業を進めています。階段の中間壁になる部分も最大限広く使えるように工夫した形になります!組みあがりをお楽しみに♪

35. 2017年09月16日

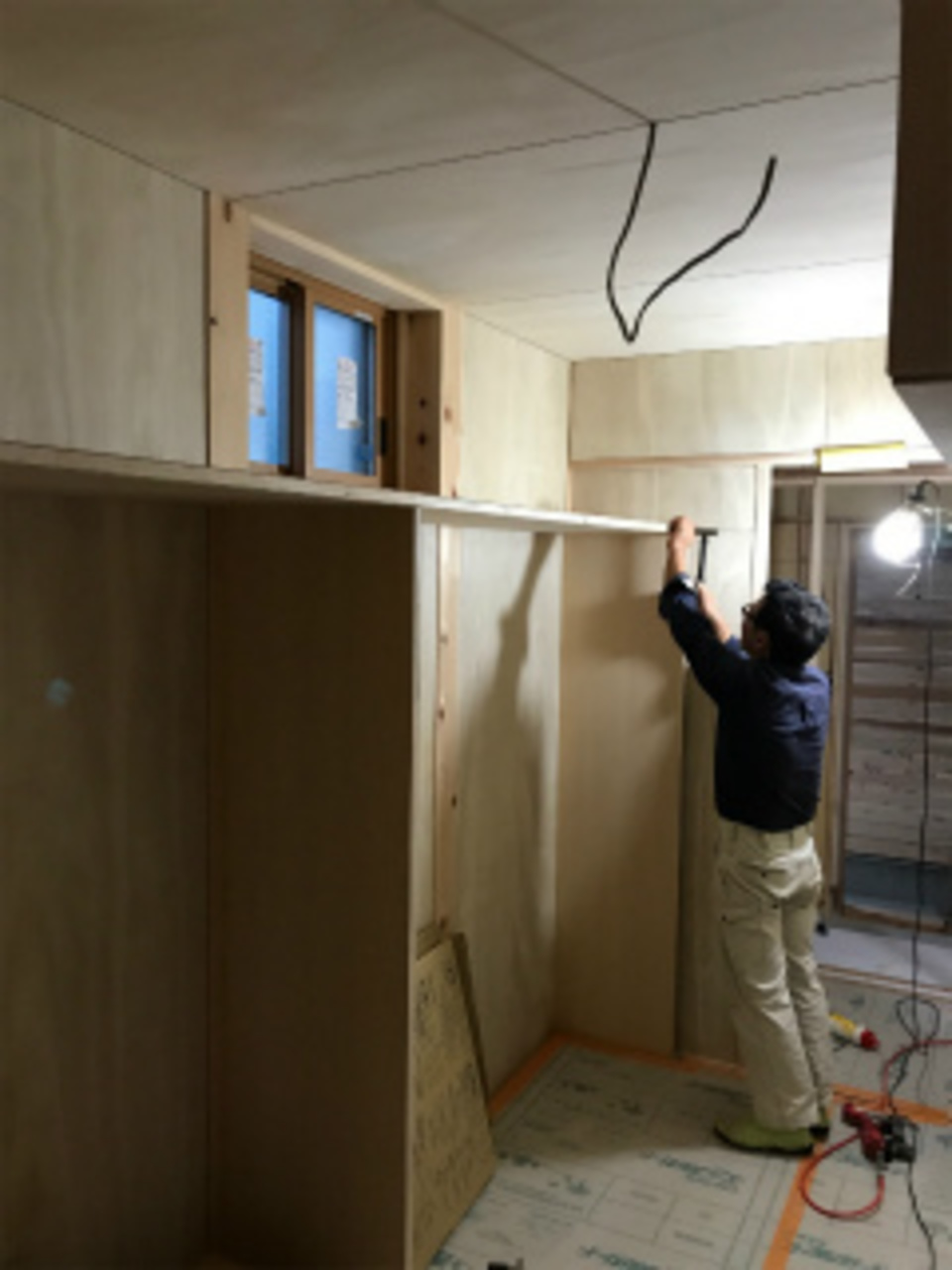

ウォークインクローゼット工事中!

ウォークインクローゼット工事中!

南波大工は収納部の桐板張り作業から、造作収納家具の製作を進めています。既製の棚と違い、大工さんが造る造作棚は無駄な空きスペースもなくピタッと空間に納まっていきます。引き続き食品庫の造作へと進みます。

36. 2017年09月22日

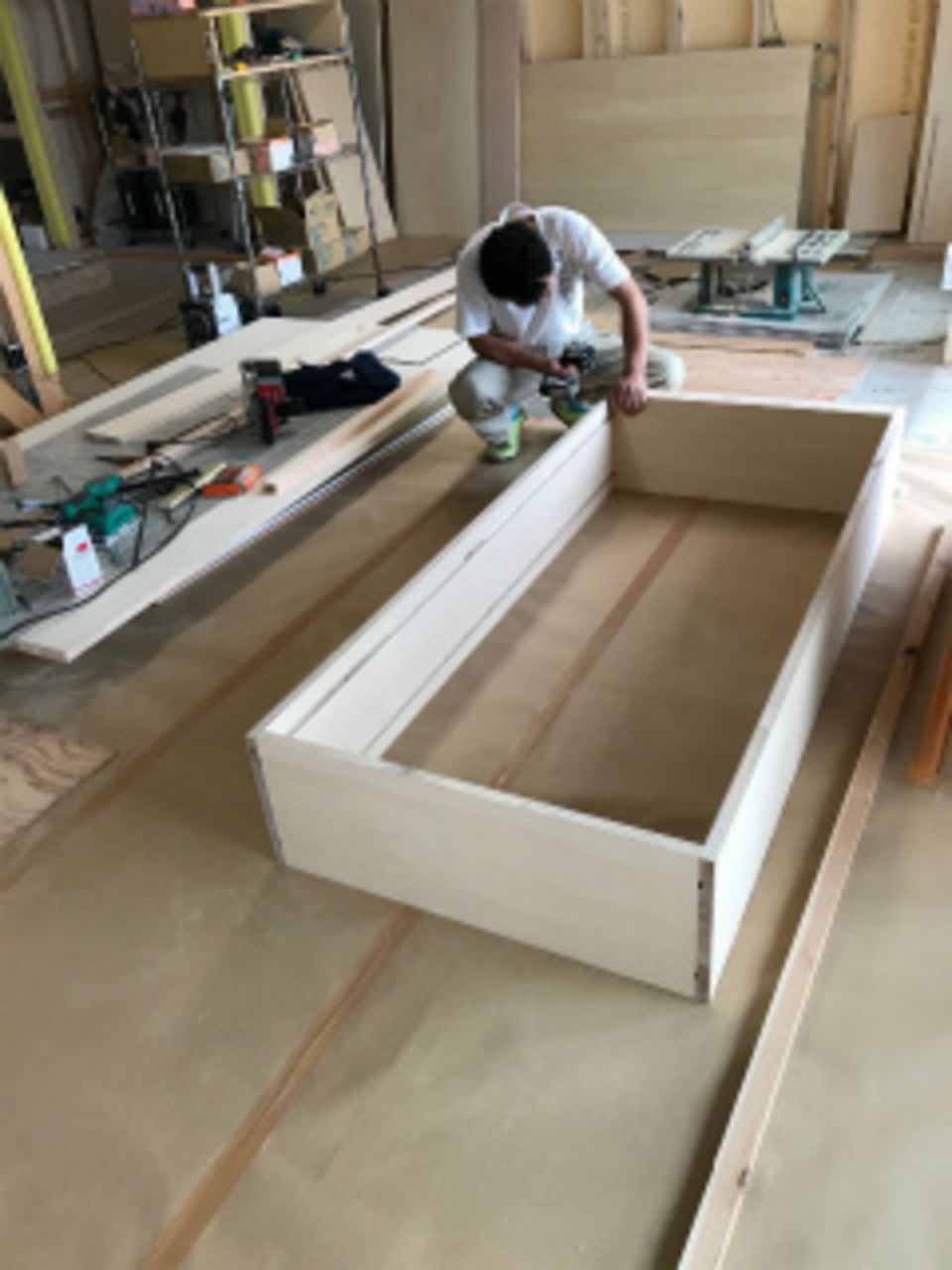

リビング家具製作中!

リビング家具製作中!

南波大工はリビングの壁面に天井まで入る造作家具を製作しています。家具を納めながら壁の下地工事を進めていきます。

37. 2017年09月27日

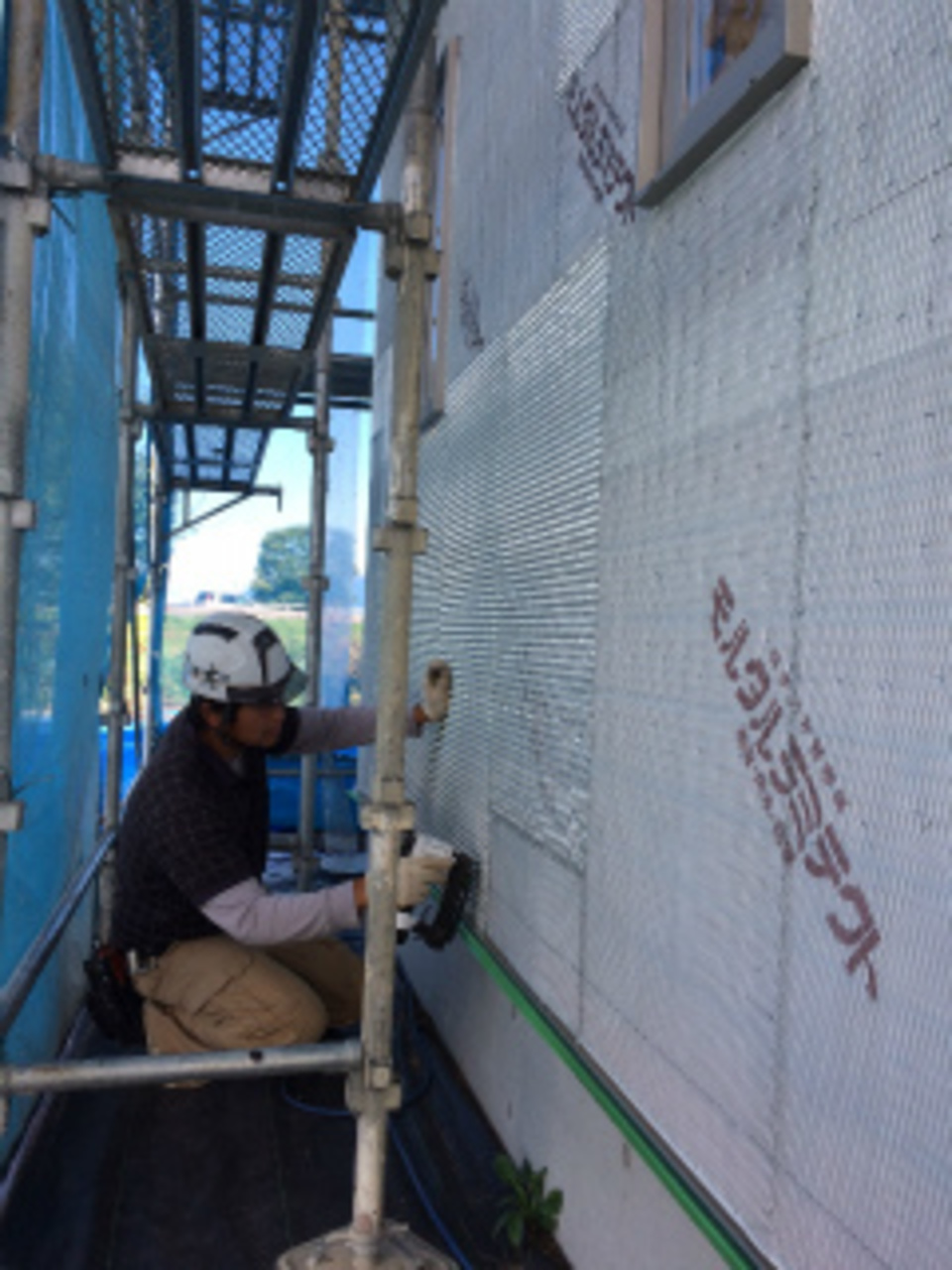

外壁工事開始です!

外壁工事開始です!

外部では、遠藤左官さんによる100%自然素材のそとん壁塗りの段取りが始まりました。防水紙張りからアミ張り作業を進めています。今週末から下塗りとなります!

38. 2017年10月03日

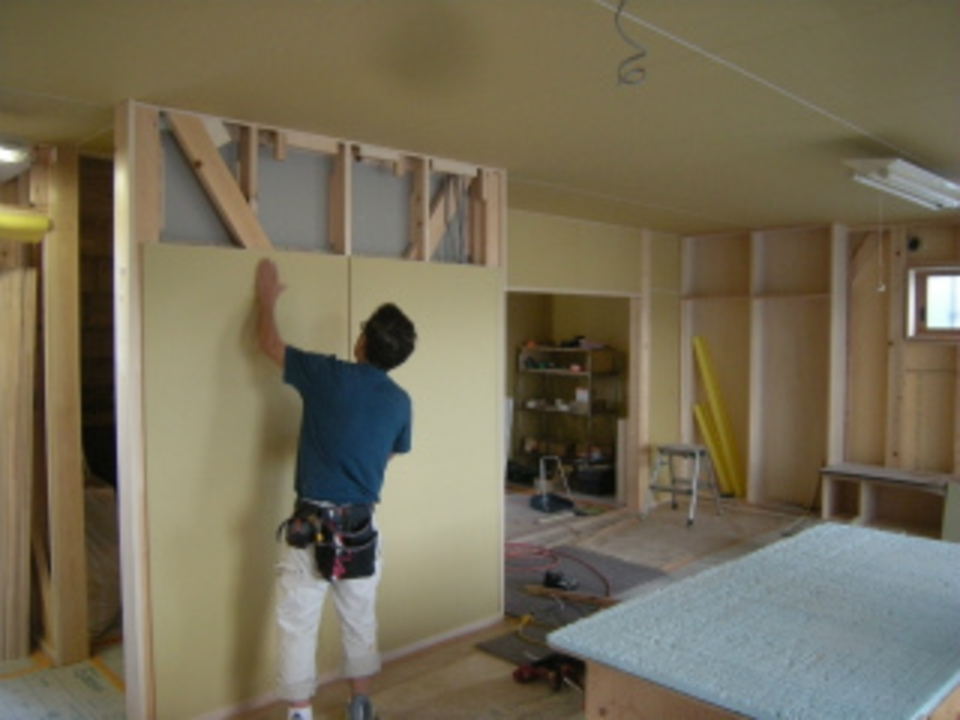

大工工事終盤です!

大工工事終盤です!

南波大工による壁のボード張りが進んでいます。ボードが張れると一気に部屋の雰囲気が見えてきます。造作工事もあと少し!南波さんも気合が入っています。

39. 2017年10月04日

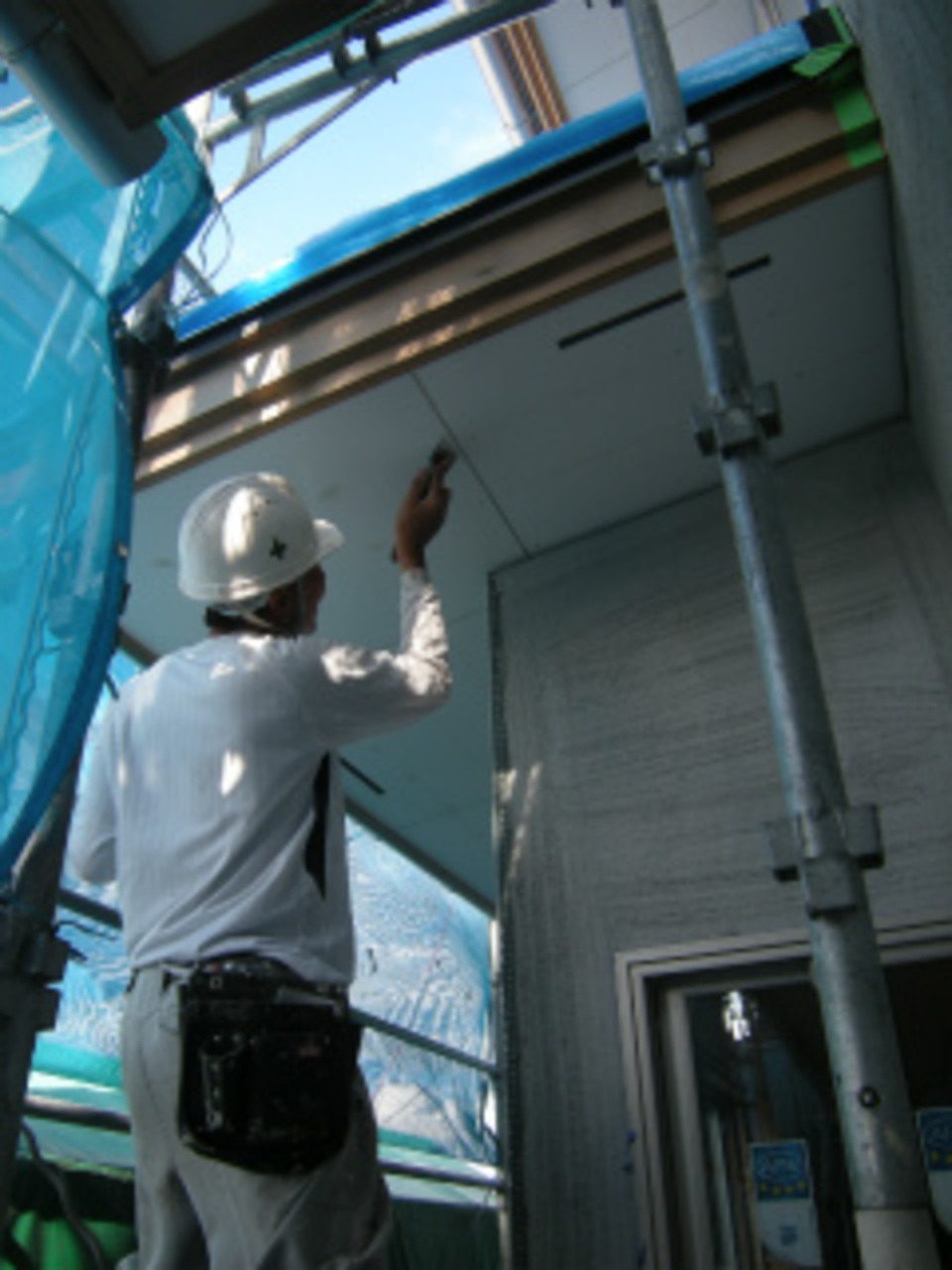

軒天塗装中です

軒天塗装中です

遠藤左官さんによるそとん壁下塗りが完了し、養生期間中にクリハラギケンさんの軒天塗装工事が進んでいます。外部仕上げの工事も順調に進んでいます。

40. 2017年10月12日
造作完了検査です!

造作完了検査です!

南波大工による造作工事も完了となりました。今日は中嶋社長による造作完了検査を行いました。毎日見ている私たちとは違う目線で細部にわたり検査をしてもらいます。明日は内部の木部塗装を行い、内装工事へと進んでいきます。

41. 2017年10月16日

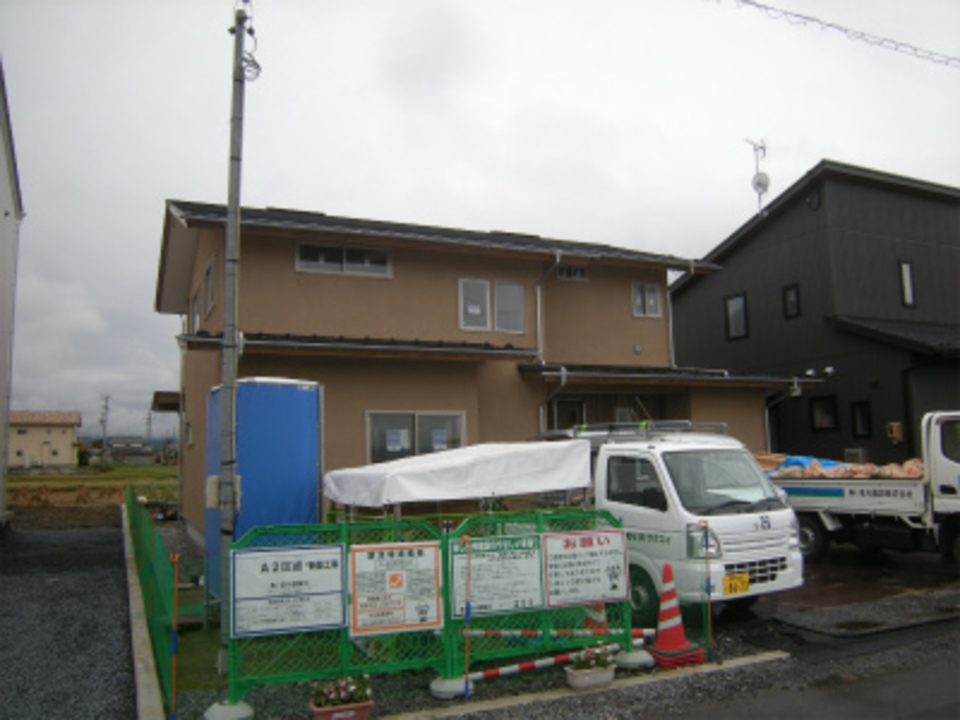

外部足場解体完了!

外部足場解体完了!

外壁もきれいにお化粧し、外部の足場も解体が完了しました。そとん壁の落ち着いた風合いが周りの景色にも調和していい感じです!!

42. 2017年10月17日

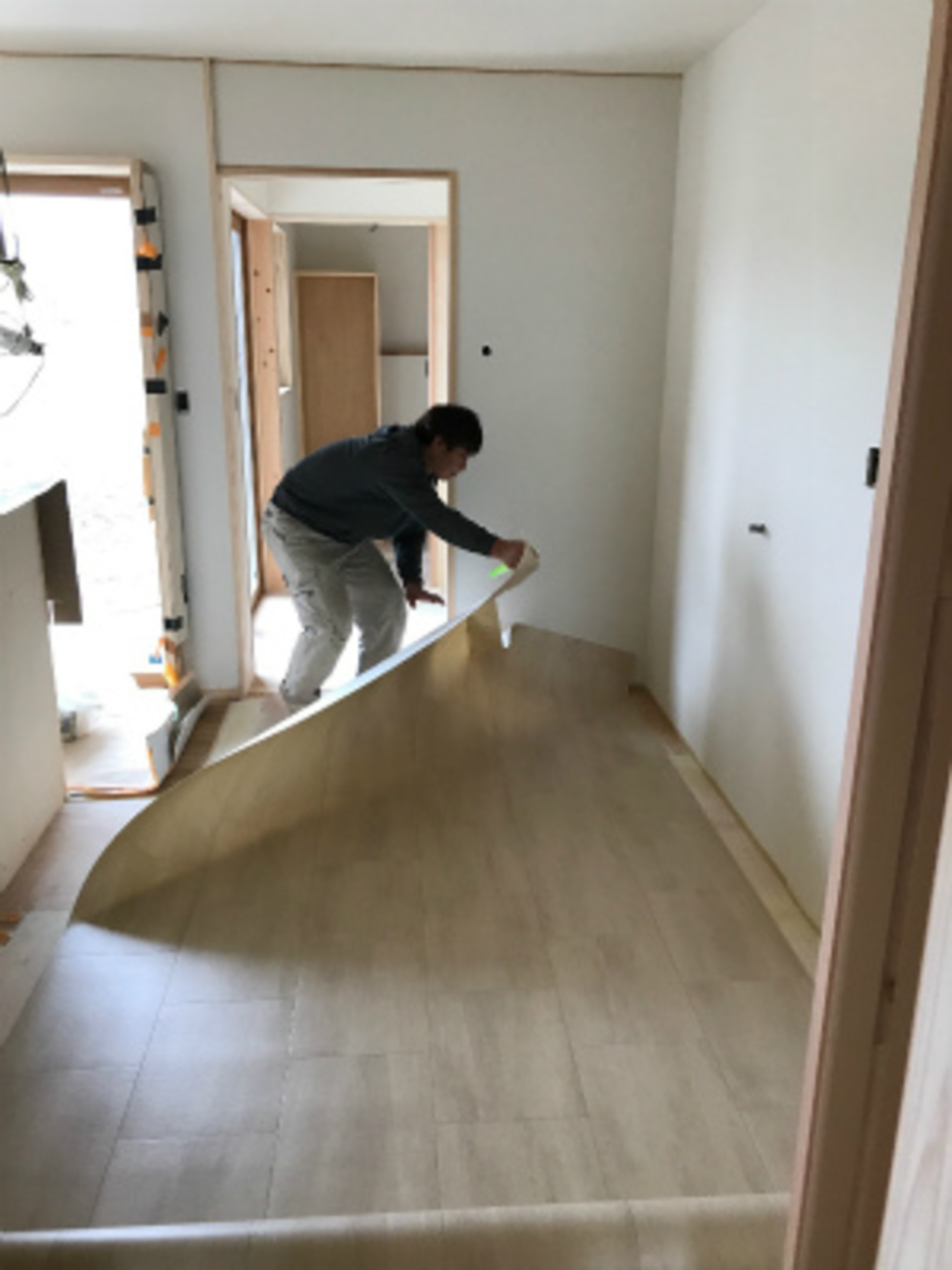

床シート工事中です

床シート工事中です

内装工事もいよいよ完了となります。今日は水廻り空間の床クッションシート貼りを行っています。タイル調の目地があるものなので、空間でシートの割り込みをし、仕上がったときの床の見え方を考えながら貼りこみ作業をしていきます。

43. 2017年10月19日

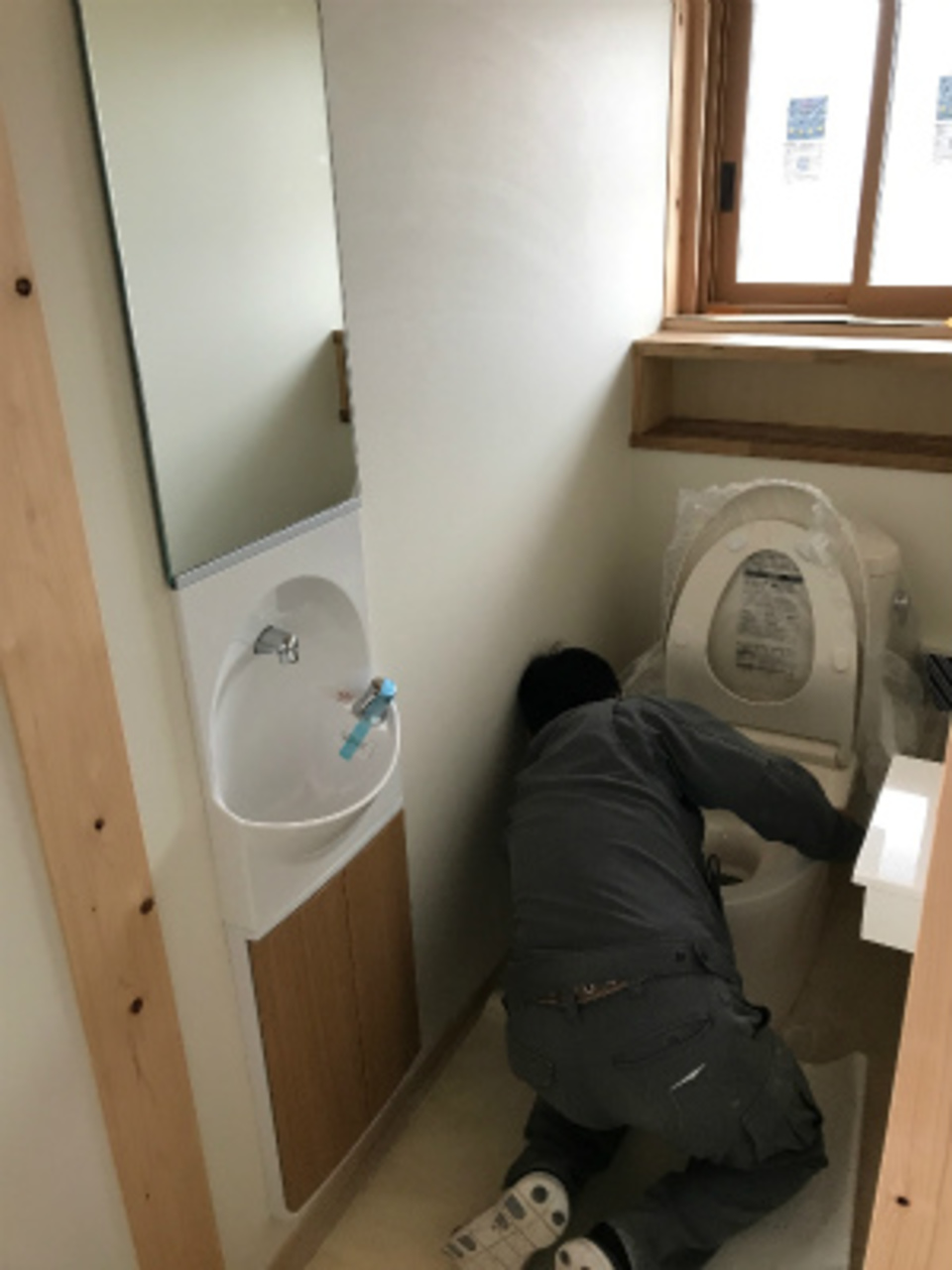

仕上げ器具付け中です

仕上げ器具付け中です

内装工事が完了となり、ミヤモリサクスイさん・松沢電気さんの仕上げ器具付けが進んでいます!丁寧に確実に取り付け作業をしていきます。

44. 2017年10月24日

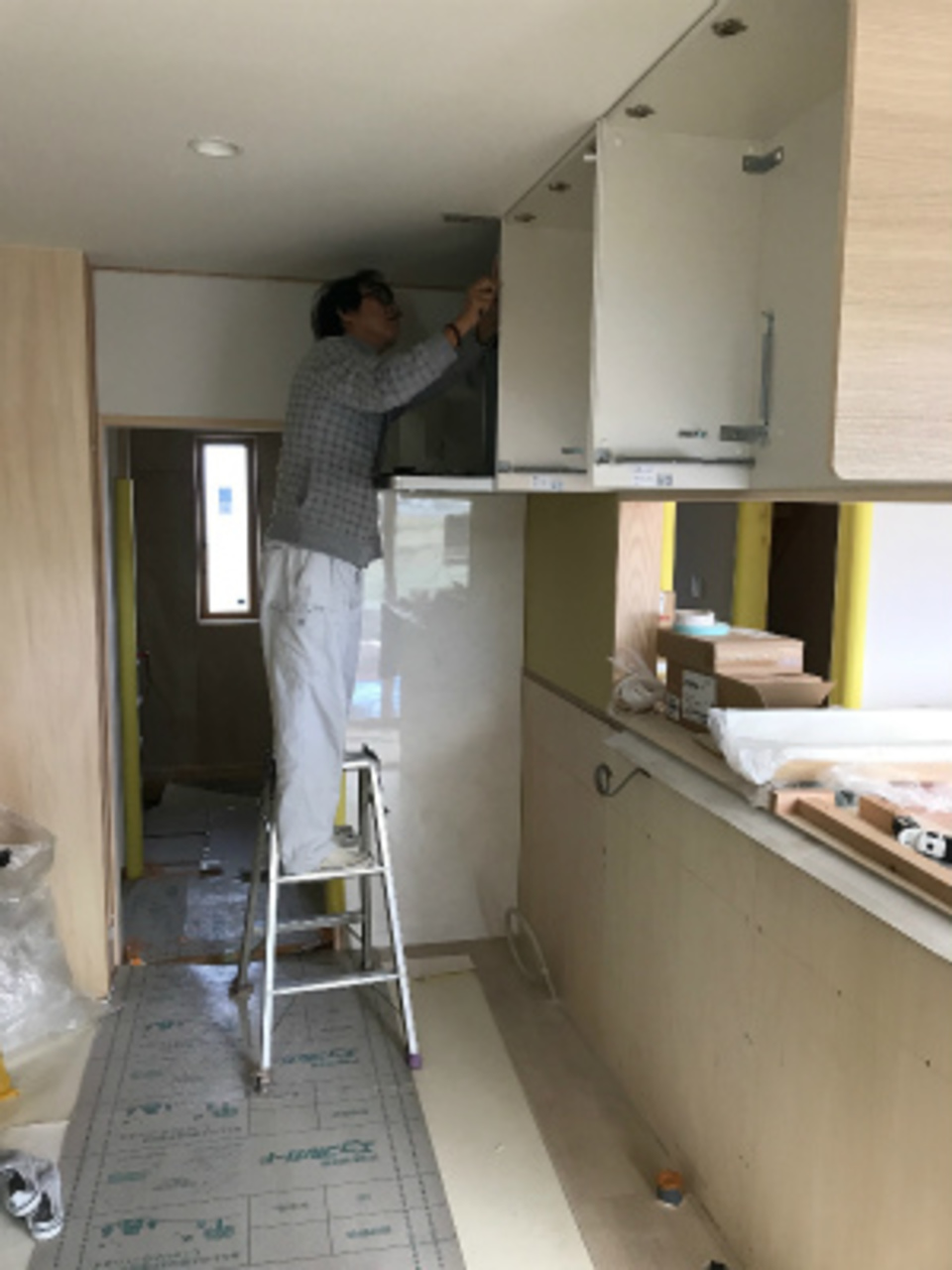

キッチン据付中です

キッチン据付中です

S.F.Cの坂井さんによるシステムキッチンの据付工事が順調に進んでいます。背面食器収納棚からキチン本体の組立てに入りました!いよいよ仕上げ器具付けも終盤となります!

45. 2017年10月25日
木製建具入れです

木製建具入れです

今日は下川木工さんによる造作木製建具入れです!1本1本手造りの建具を丁寧に切り込んでいきます。明日は床の養生をとり、クリーニングの作業となります。

46. 2017年10月27日

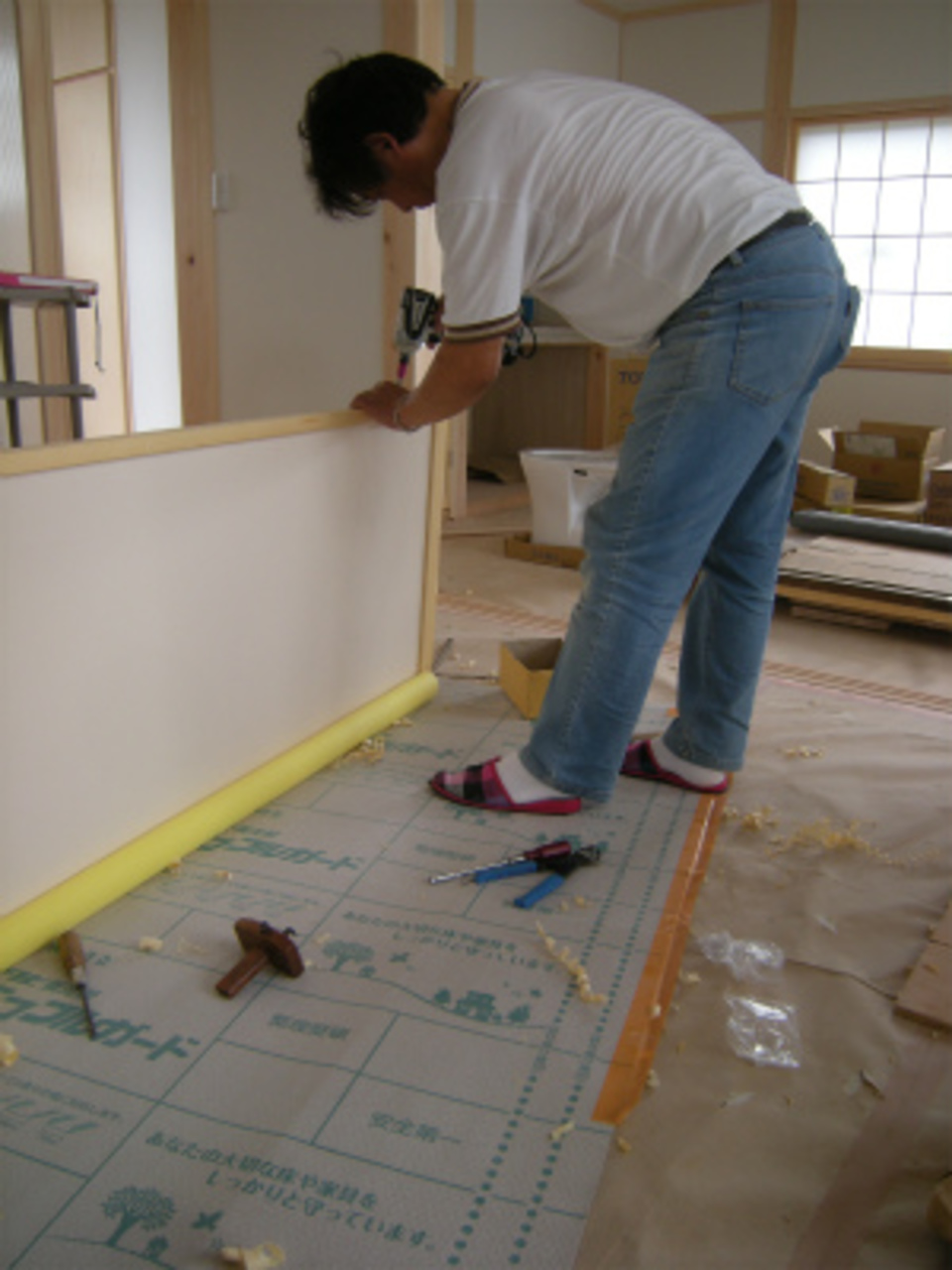

完成検査です

完成検査です

すべての工事が完了しました。今日は中嶋社長による完成検査を行いました。細部に渡り検査をしてもらいます。来週はK様に床塗りをしていただき、お引渡しとなります。

47. 2017年11月01日

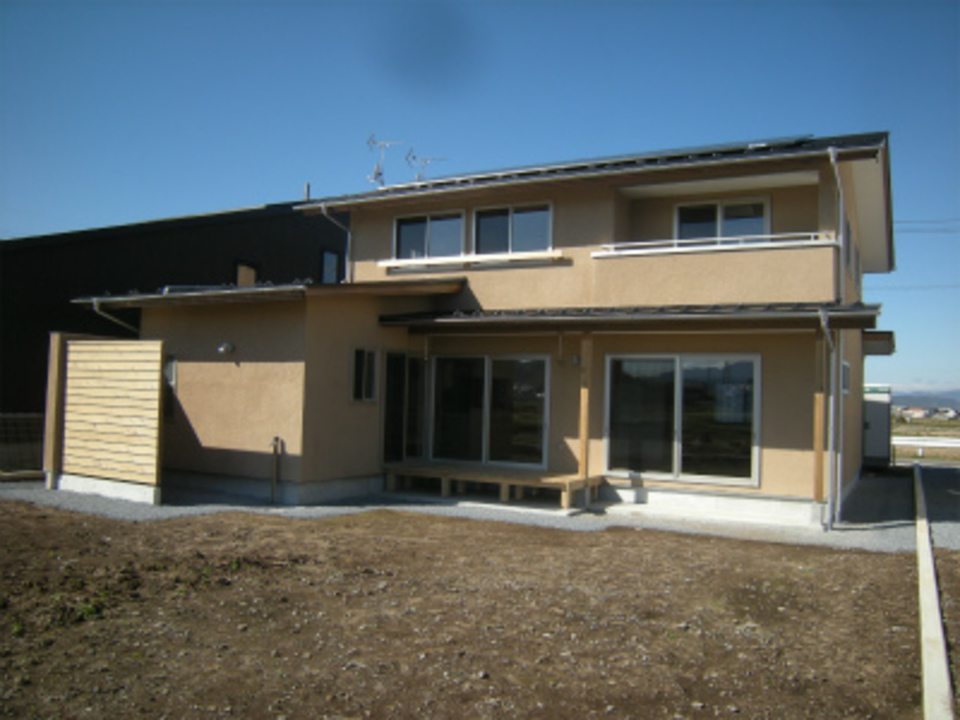

完成外観です!

完成外観です!

完成した外観です。外壁は100%自然素材のそとん壁で仕上げています。掻き落としの表情がとても綺麗です!南側には木曽檜板塀・ウッドデッキがあり、家の印象もやわらかくしています。

48. 2017年11月01日

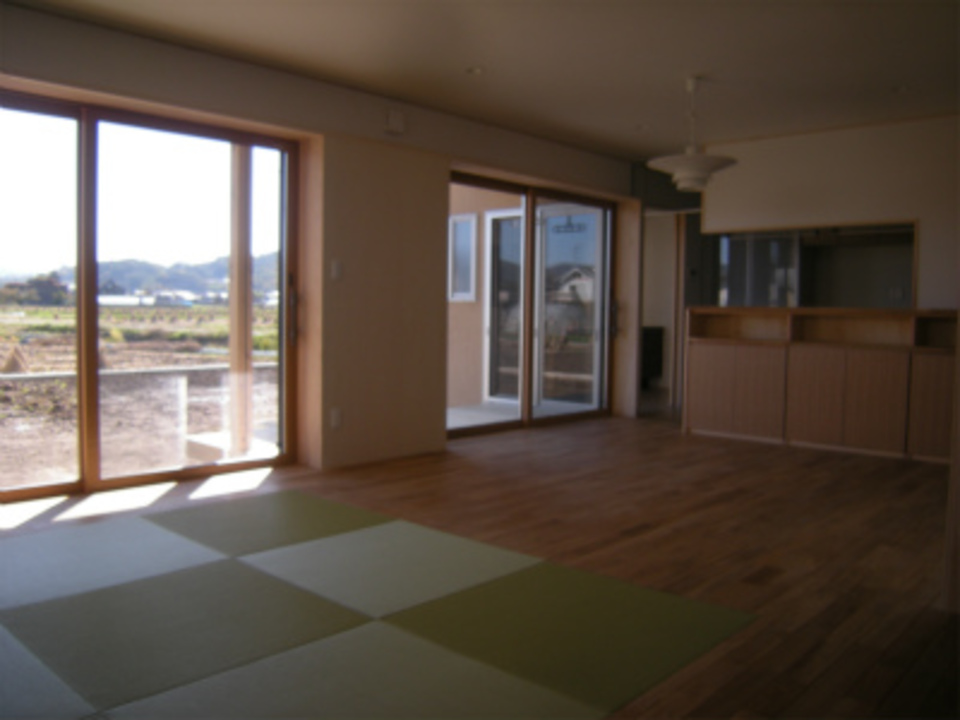

完成内部です!

完成内部です!

1階の和室を除き床暖房を採用しています。床の無垢ナラフローリングからやさしい暖かさで家全体を暖めてくれます。大きなリビングダイニングには4.5帖のタタミスペースもあります。南側の大開口サッシは壁と一体になった戸袋に障子が納まるようになっています。日中でも障子を閉めれば温かみのある光を取り込みことができます。木曽檜・遠山杉・信州唐松と自然素材いっぱいのやさしい住空間になっています。

49. 2017年11月02日
ホルムアルデヒド検査

ホルムアルデヒド検査

本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。K様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!(中村)

50. 2017年11月05日
お引渡式

お引渡式

お引渡式を行いました。「目に見えない部分をこんなに丁寧になっていただいているのだと驚きました。」とK様。お子様方も、工事現場を見るのが大好きだったそうです。住まいは完成しましたが、これからがまたお付き合いの始まりです。どうぞ末永くこれからもよろしくお願い致します。ありがとうございました。

51. 2017年11月05日
お世話になりました

お世話になりました

今日はK様のお引渡しをさせていただきました。工事を通してK様の元気な子供たち3人とも仲良くなれました(笑)これからは家守りとして末永いお付き合いの程よろしくお願いいたします。
