無垢の木を大切に使い快適に住まうリノベーション

上田市 リフォーム I様

スタイル別に見る|リフォーム

建築中レポート

1. 2022年04月02日
解体工事

解体工事

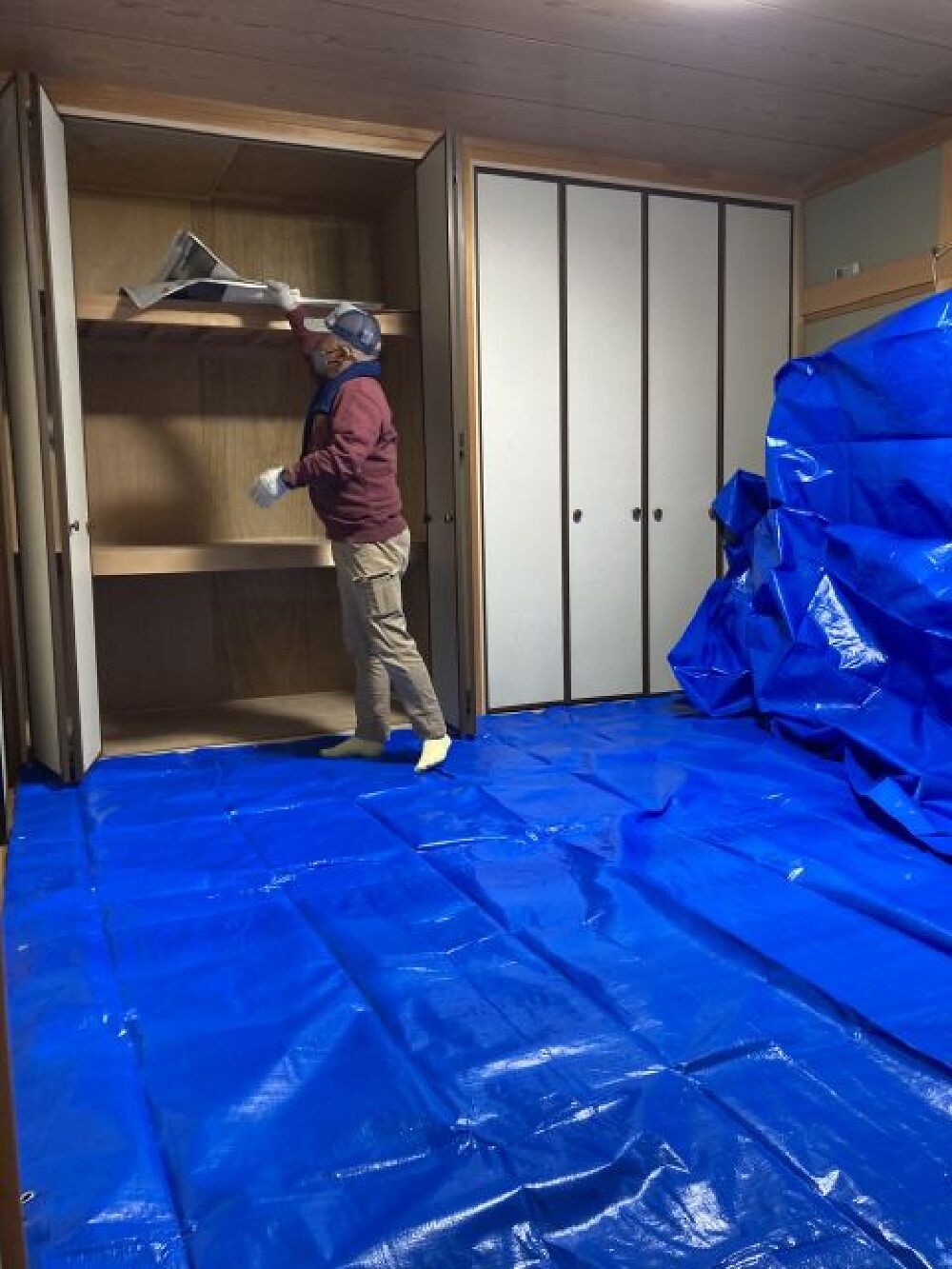

解体工事の前に収納を解体しお仏壇を移動する場所を造りました。

2. 2022年04月06日
解体工事

解体工事

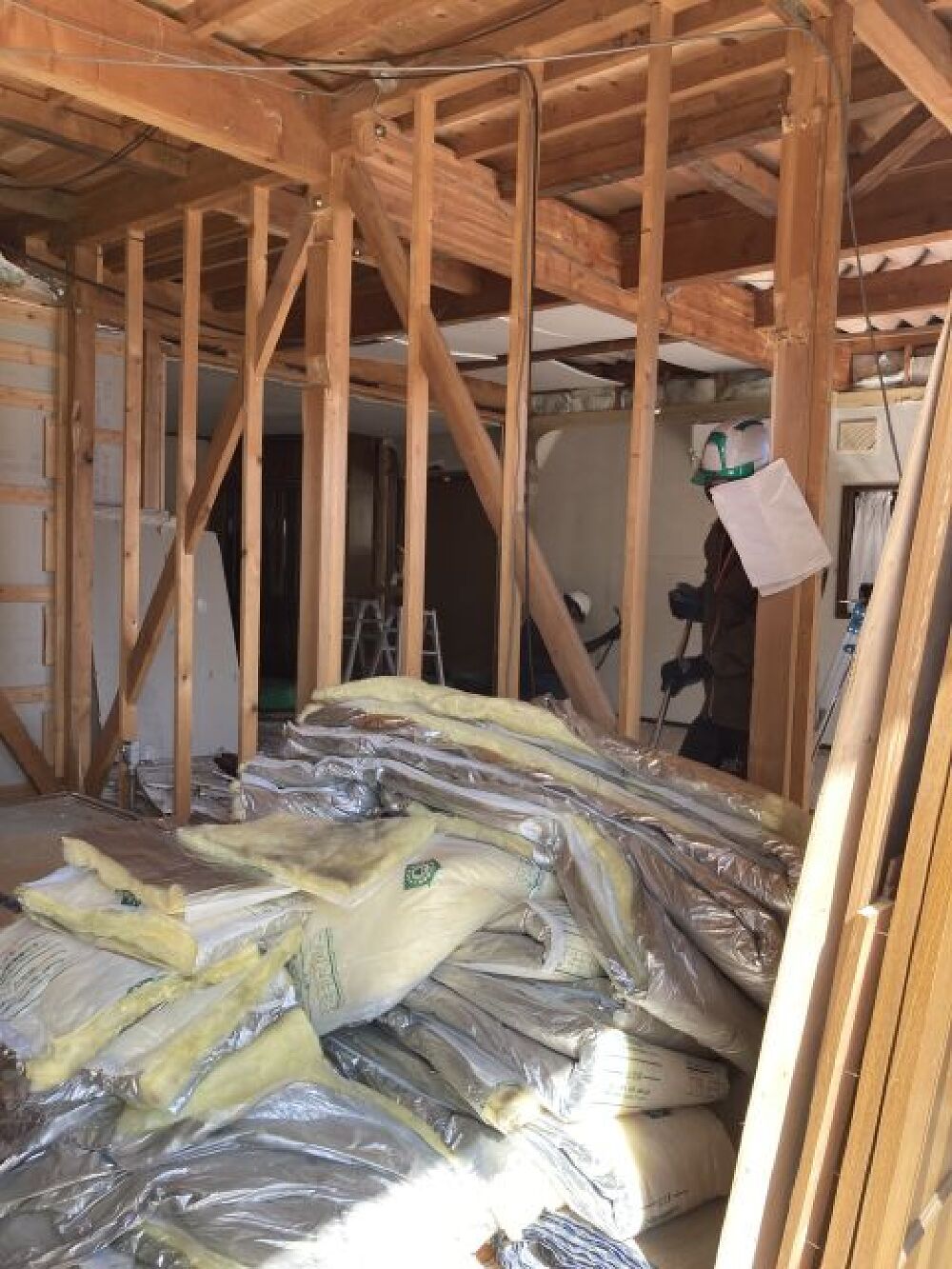

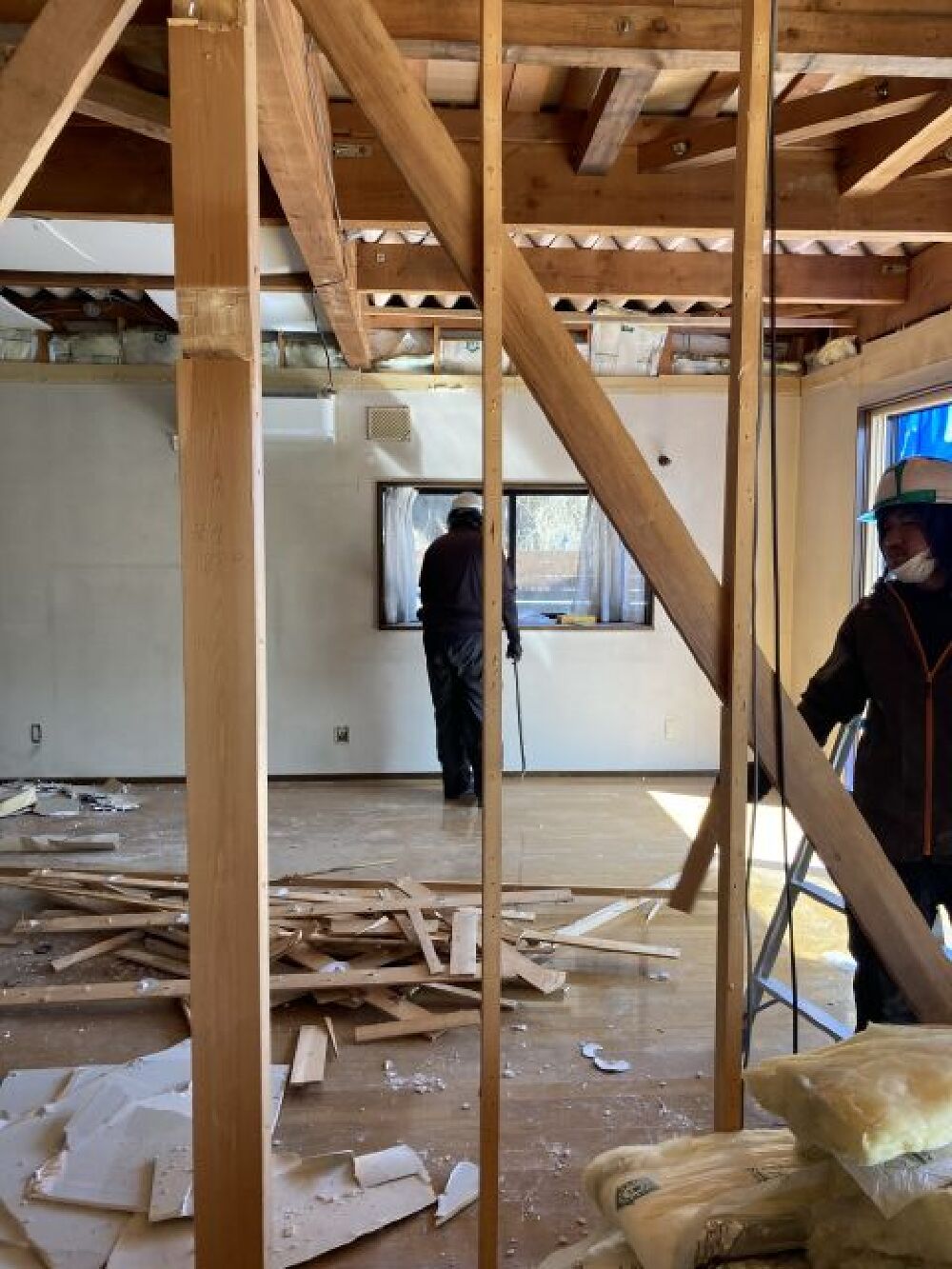

いよいよ解体が始まりました。構造を確認し補強なども同時に考えます。

3. 2022年04月09日
解体工事

解体工事

寝室部分の解体が終わりリビングの解体に移りました。

4. 2022年04月14日
木工事

木工事

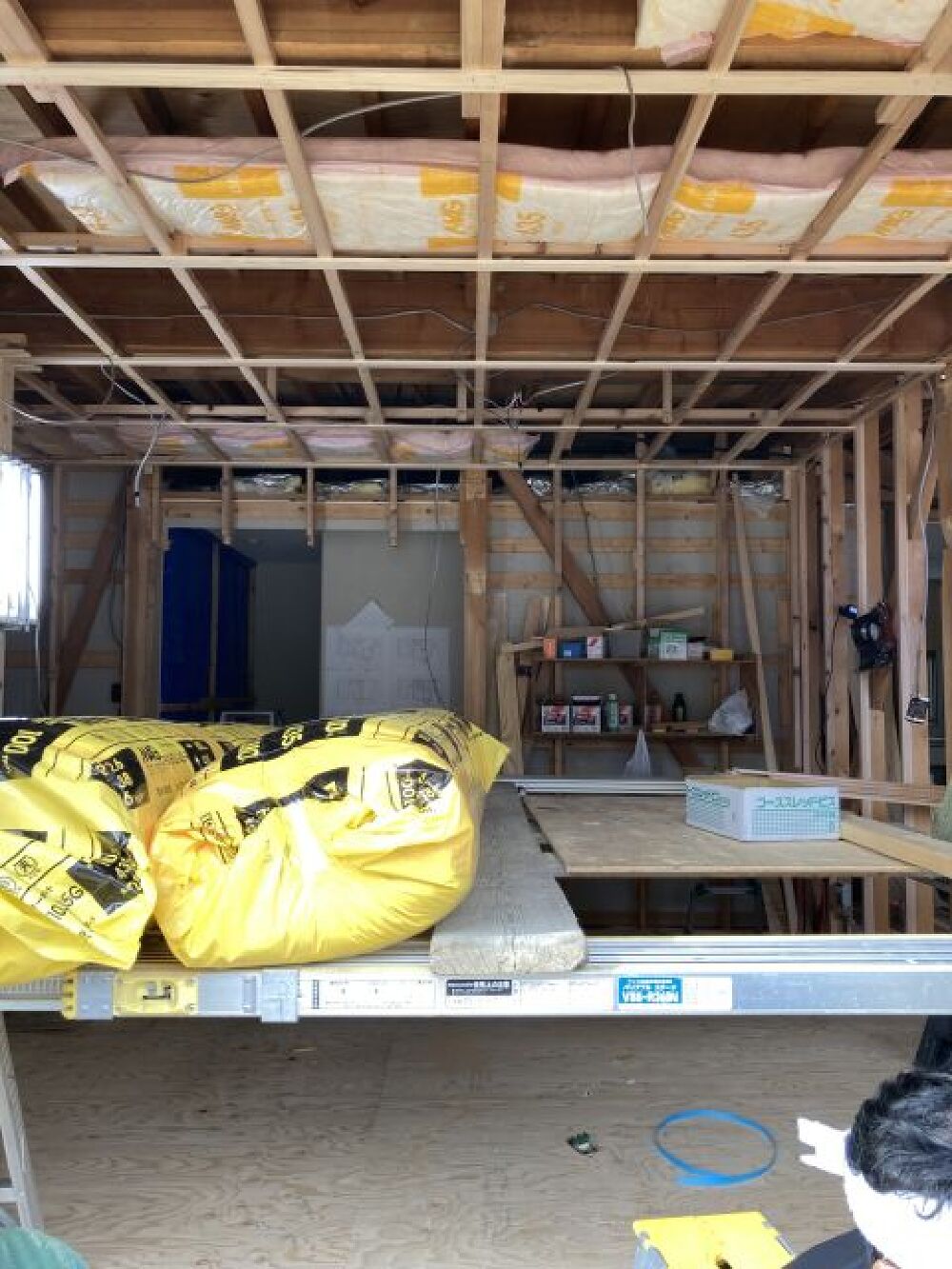

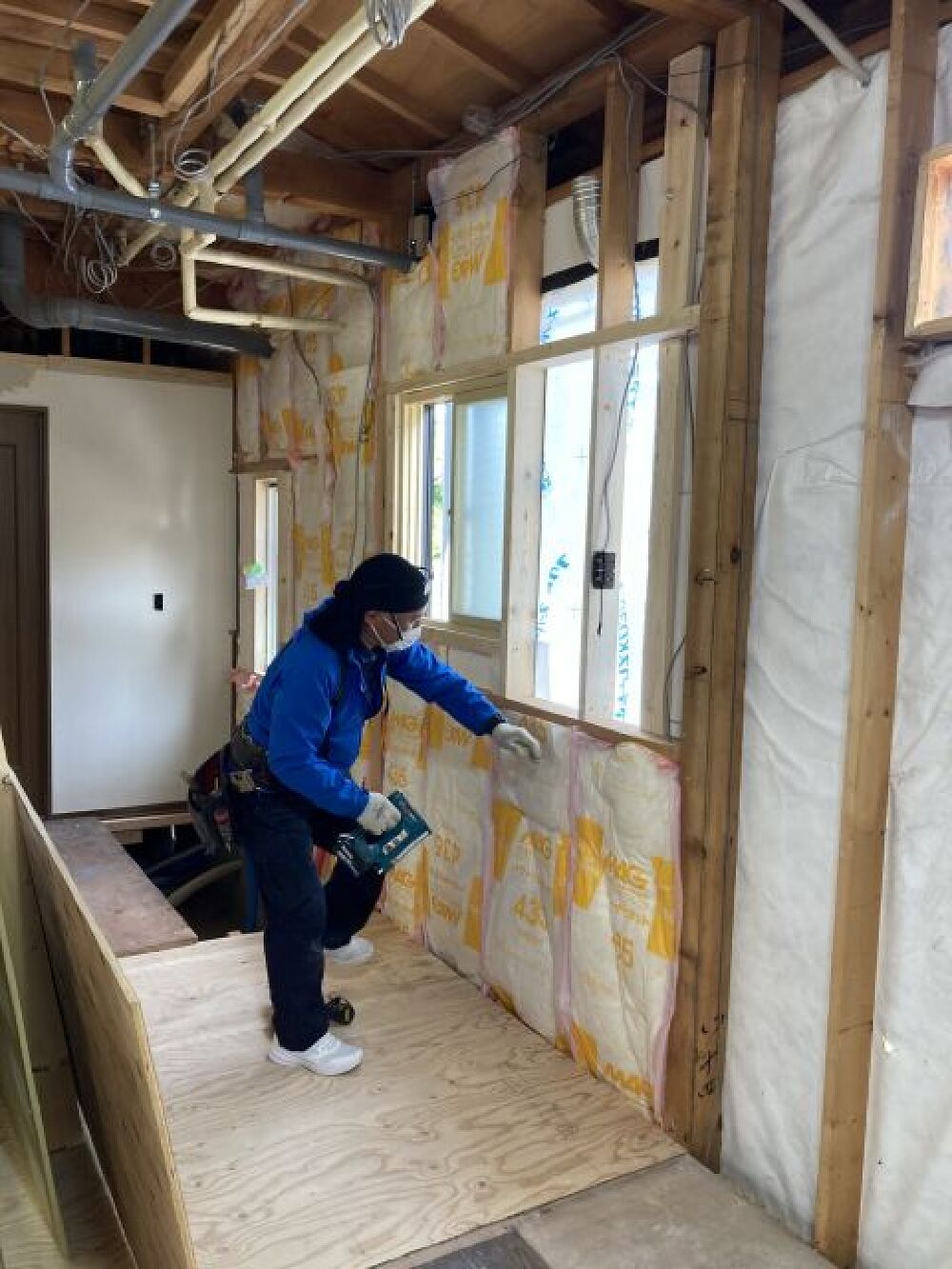

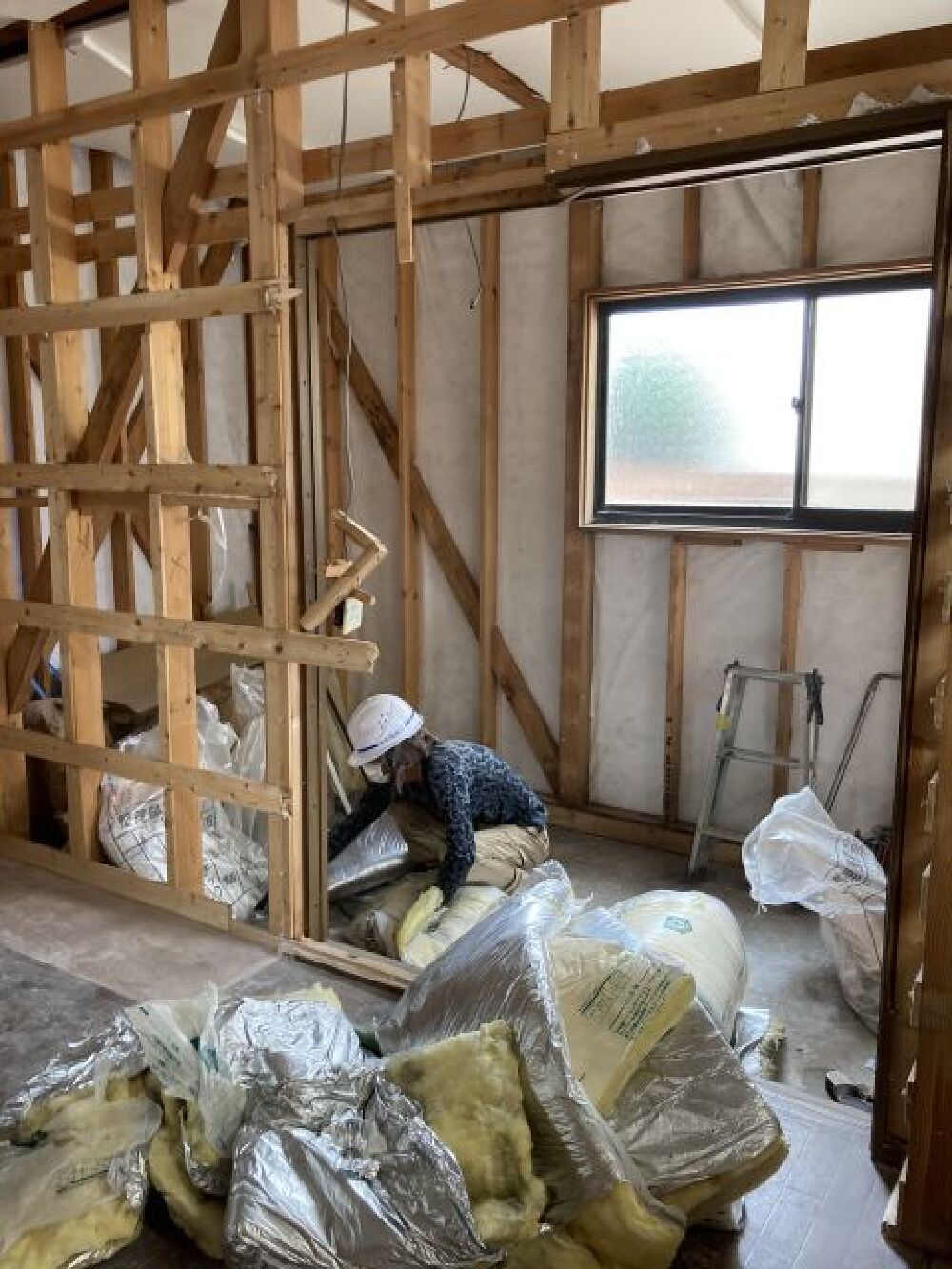

解体を進めながら寝室の造作も進めています。床下地が終わり天井を造ります。2階との間に高性能な断熱材を敷き込みます。

5. 2022年04月20日
解体工事

解体工事

引き続き洗面所浴室の解体に移りました。

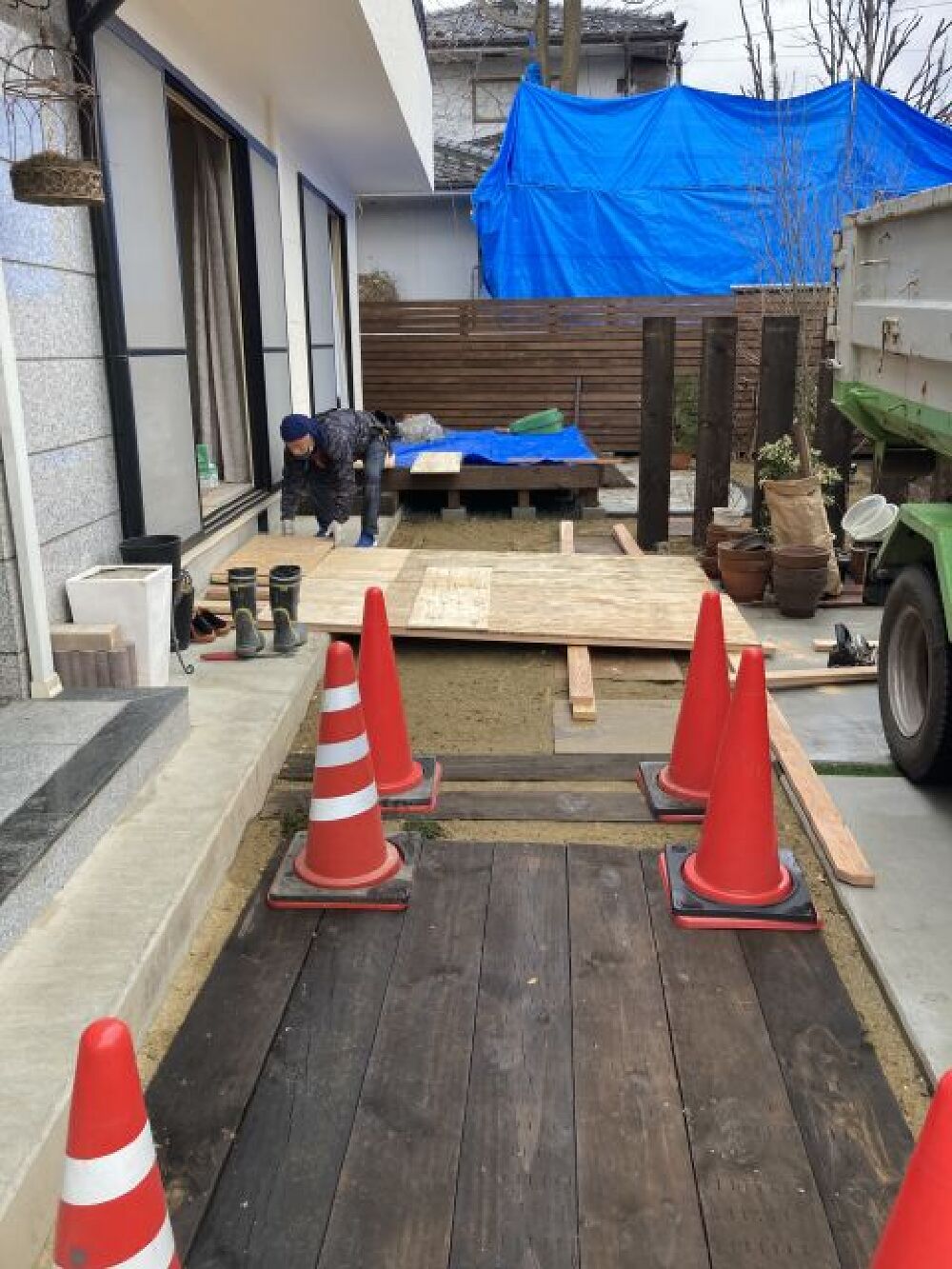

6. 2022年04月25日
養生

養生

解体も進み木工事で棟梁の菊原さんが現場に乗り込みました。まずは資材搬入路に成る部分に仮設床を作ってもらいました。

7. 2022年04月29日
木工事

木工事

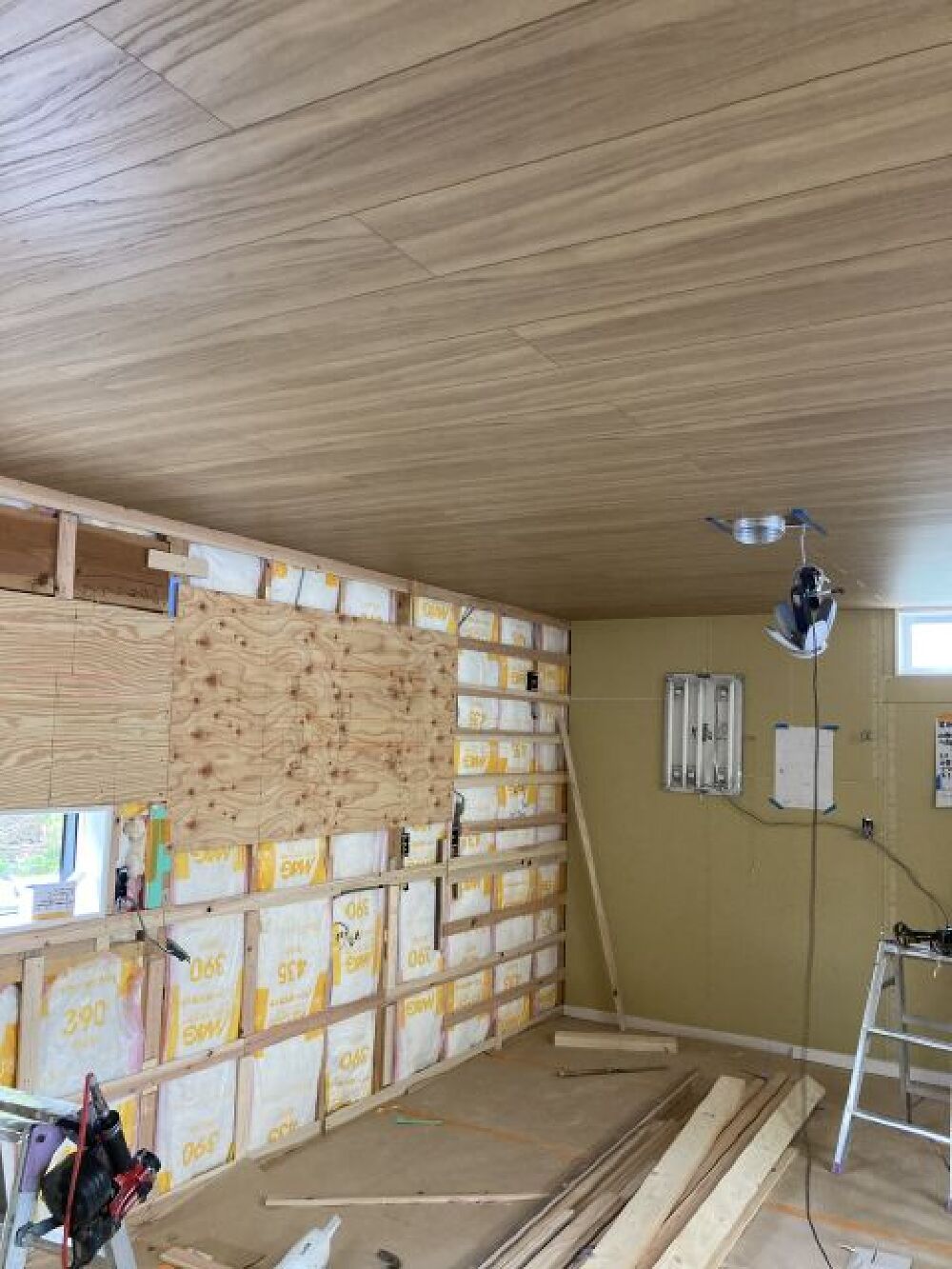

寝室の天井・壁張が完了しました。木工事は続いてリビング・洗面に移ります。

8. 2022年05月07日
木工事

木工事

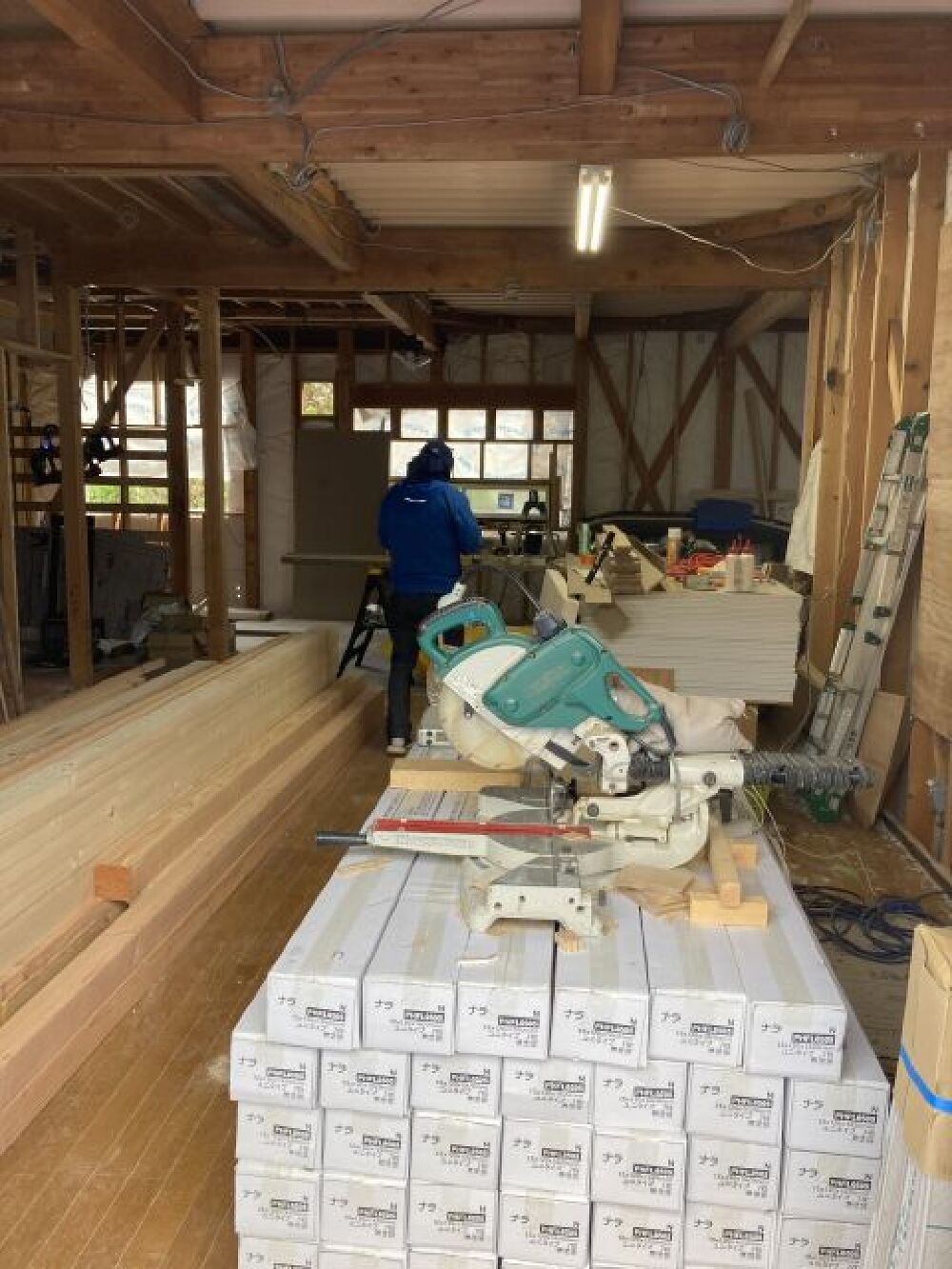

木工事は連休明けリビングに移りました窓を取付壁断熱工事を進めます。

9. 2022年05月12日
木工事

木工事

洗面所部分に成る壁の断熱材を充填しました。隙間なく丁寧に施工しました。

10. 2022年05月16日
木工事

木工事

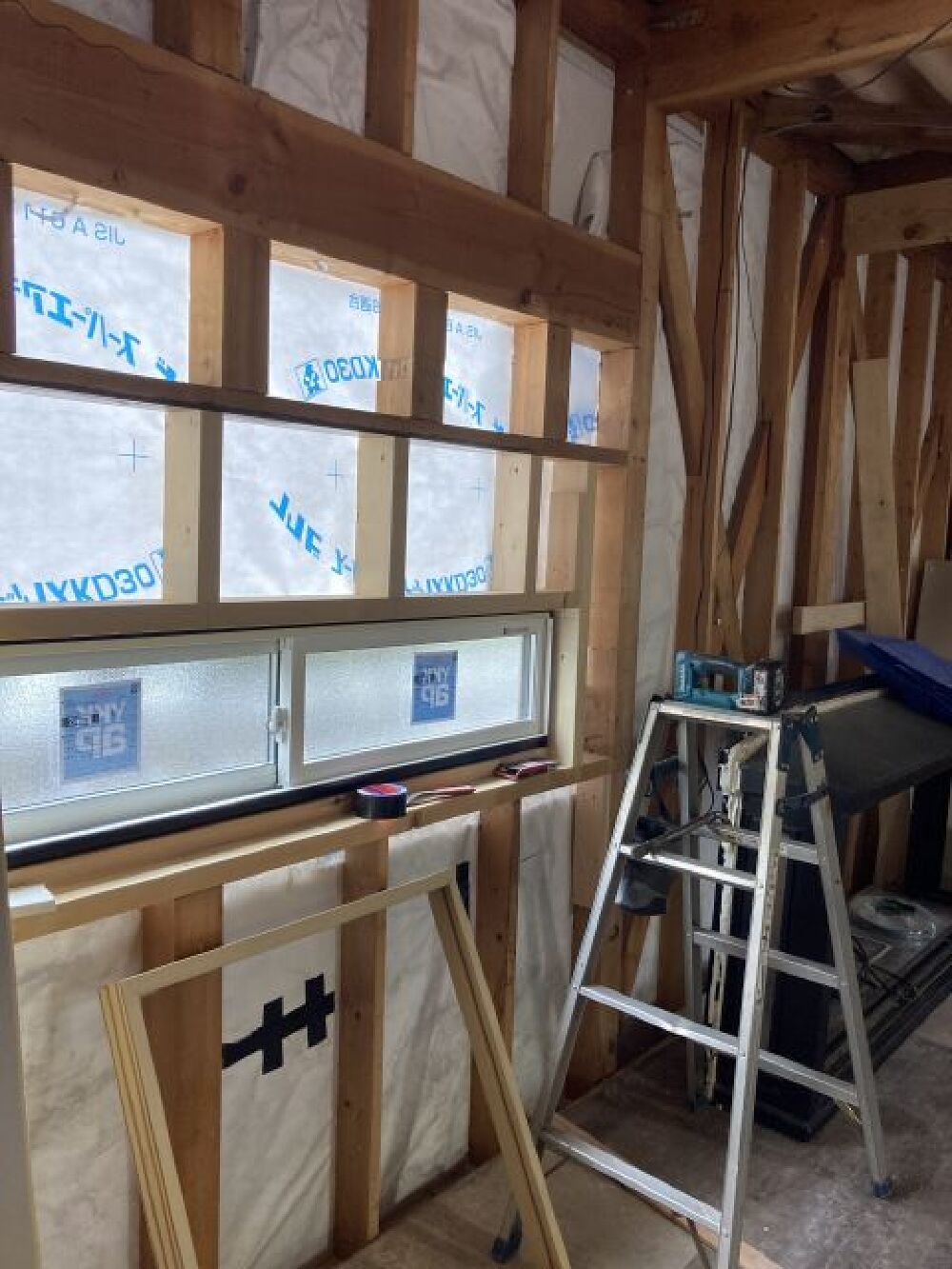

キッチンの北外壁部分を作っています。断熱窓を入れこれから断熱材を充填します。

11. 2022年05月22日
木工事

木工事

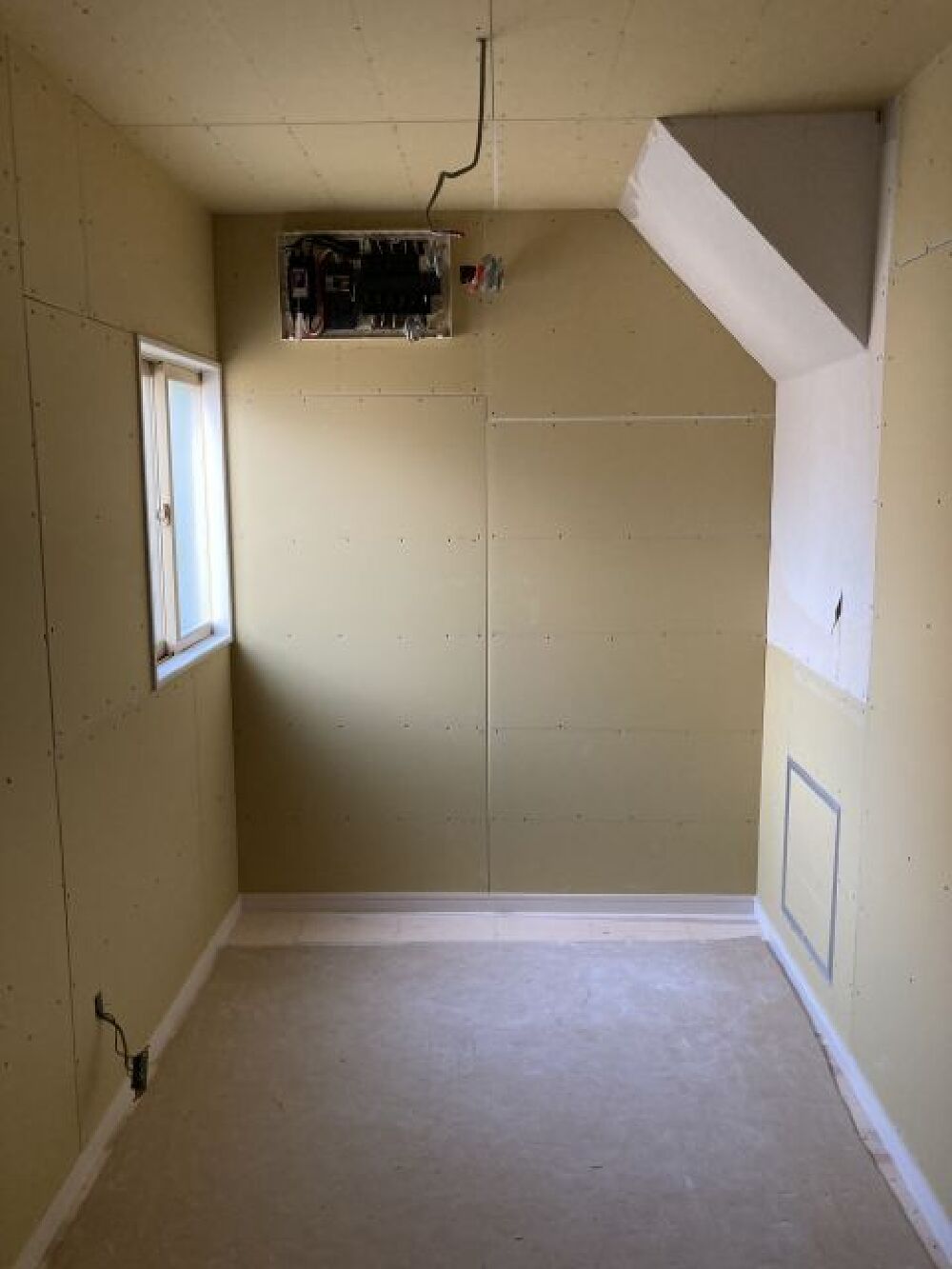

洗面所のプラスターボード張りが終わりました。天井に近いいちの開口は隣の納戸に光と風を送る工夫をするために取付けました。

12. 2022年05月25日
木工事

木工事

納戸の天井・壁プラスターボード張りが終わりました。これから造り付の棚を製作し取付ます。

13. 2022年06月03日
木工事

木工事

棟梁の菊原さんはキッチン天井に進んでいます。木目が美しいアクセントに成る天井です。

14. 2022年06月08日
木工事

木工事

キッチン壁プラスターボード張りに移りました。キッチンの形が少しずつ分かる様に成りました。

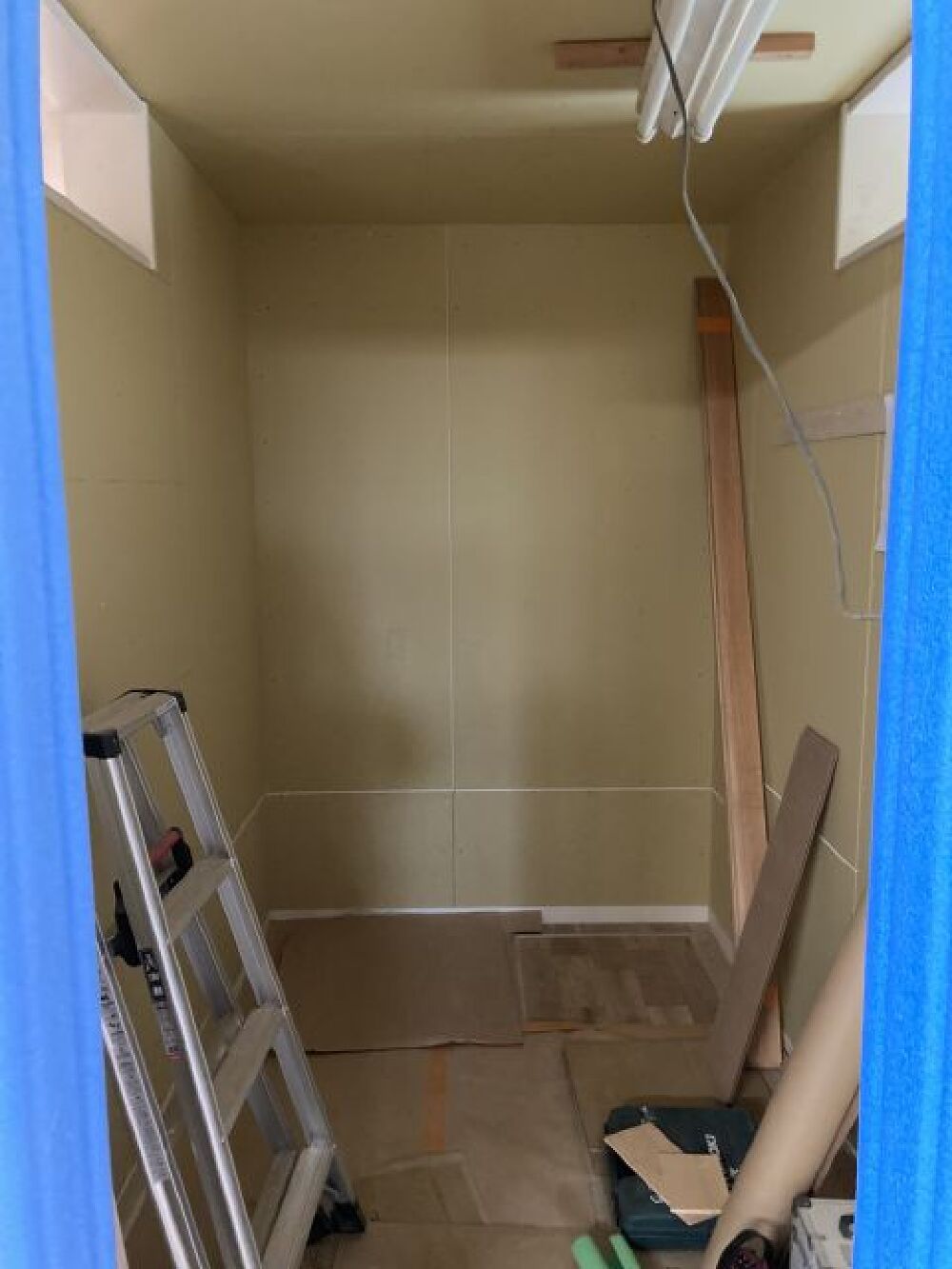

15. 2022年06月14日
木工事

木工事

リビング・浴室・洗面所・寝室がほぼ終わり棟梁の菊原さんは玄関・階段・廊下の造作に入りました。

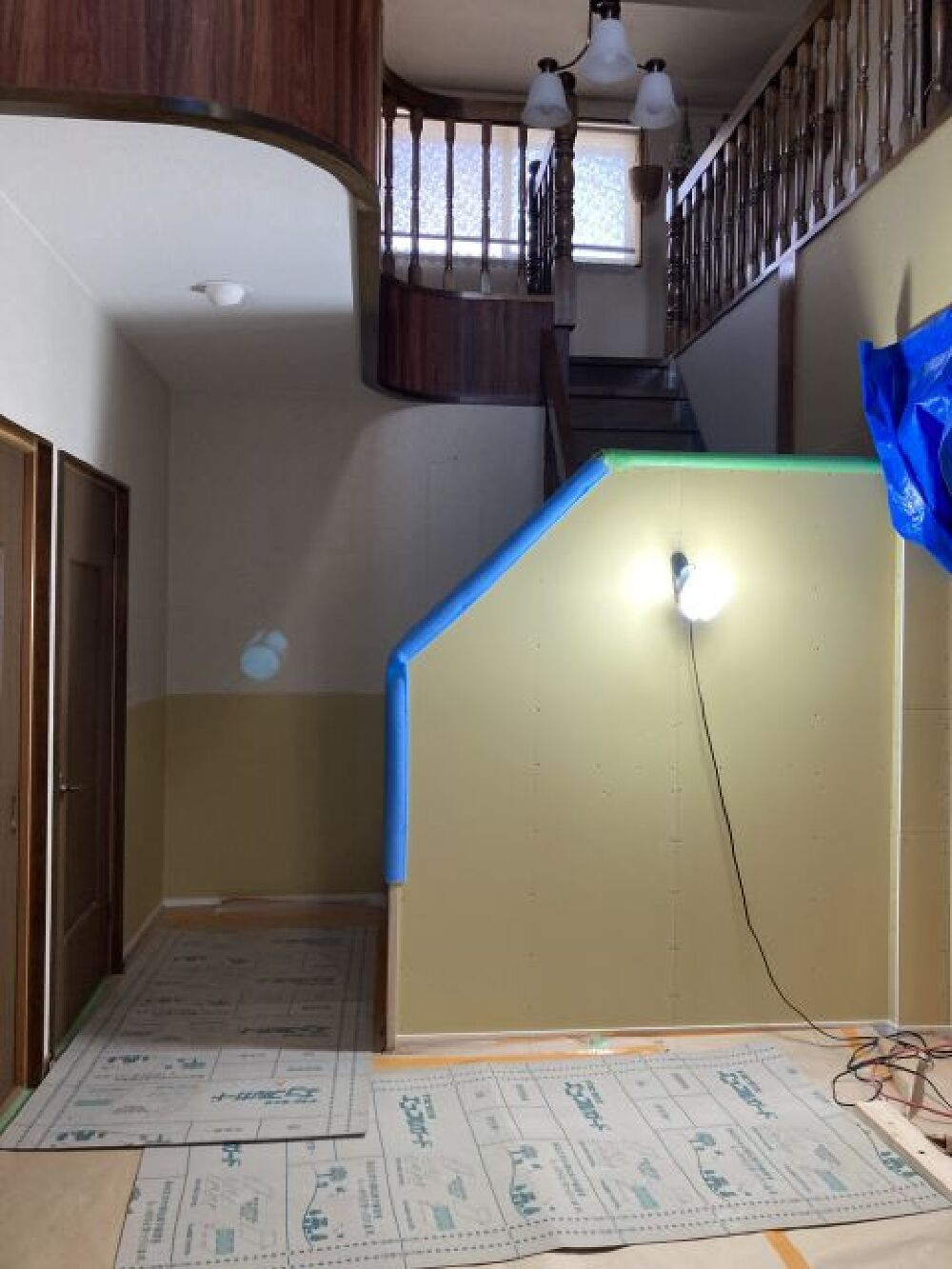

16. 2022年06月18日
木工事

木工事

玄関床張りと階段の改造がもうすぐ終わります。菊原棟梁も今月いっぱいで木工事を完成させる為頑張っています。

17. 2022年06月21日
木工事

木工事

玄関かクローゼットに移りました。以前はトイレだった部分を壊し面積の広いクローゼットに変わります。

18. 2022年06月25日
木工事

木工事

クローゼット横の新しいトイレの造作も進めています。

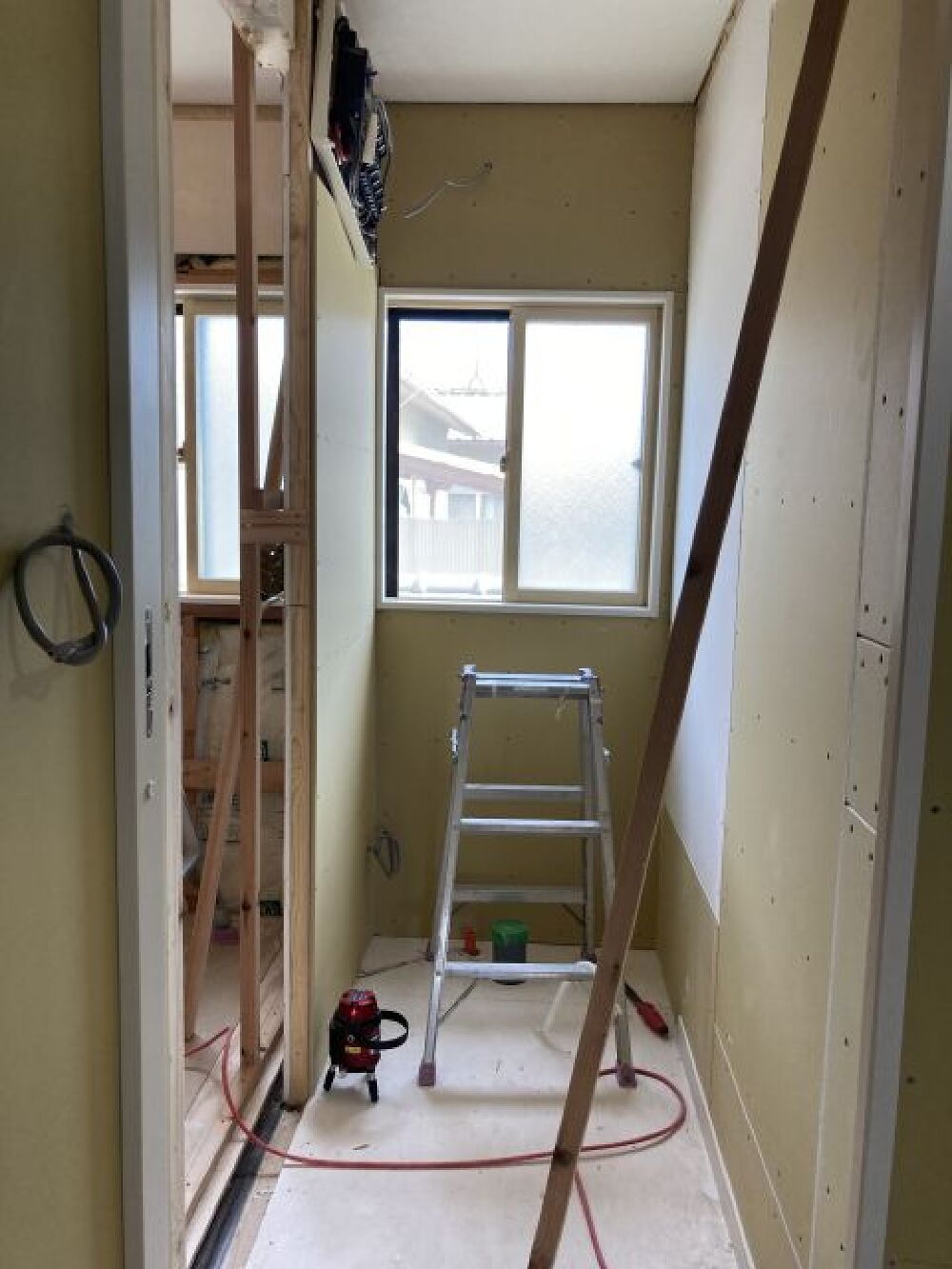

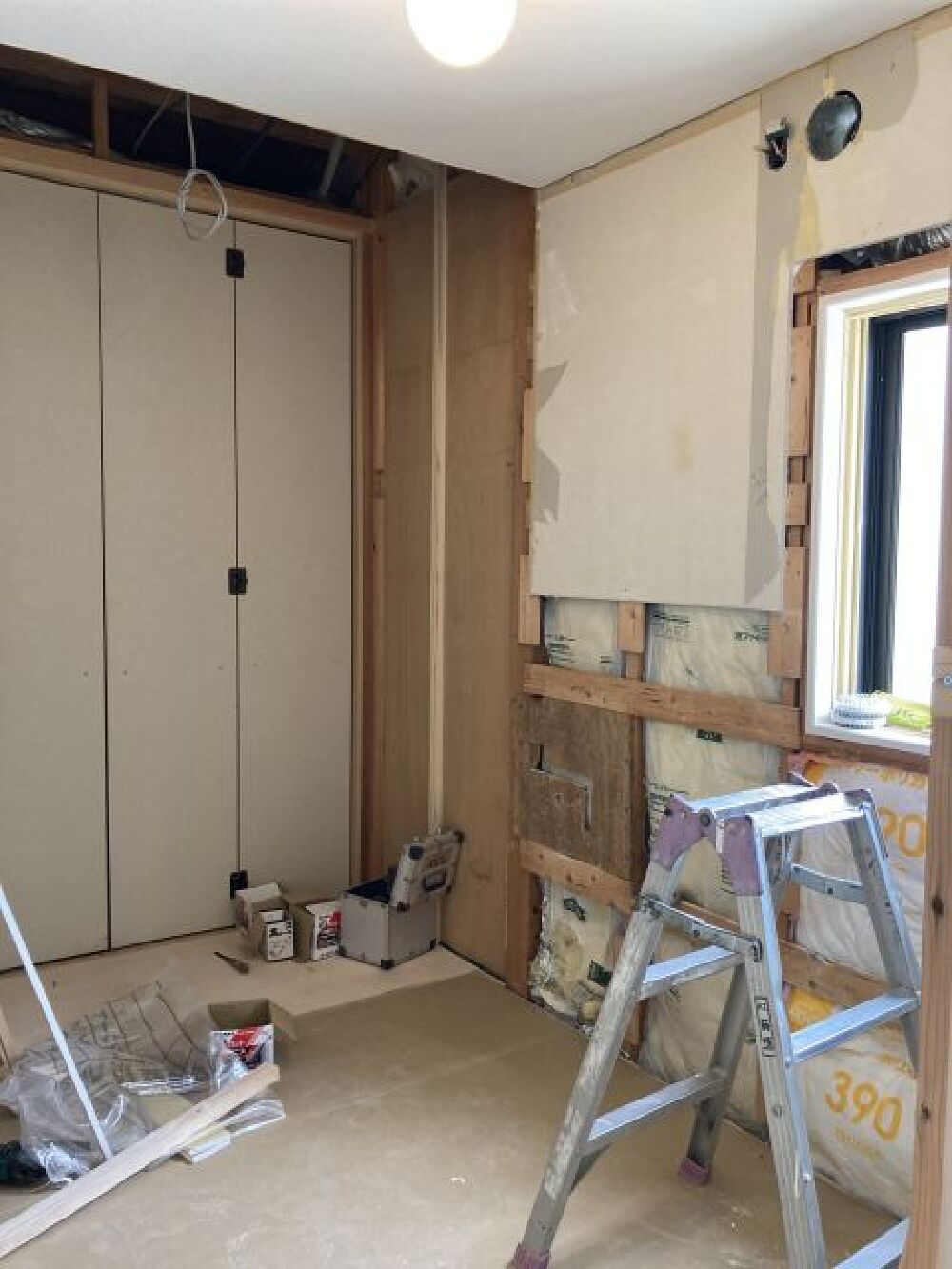

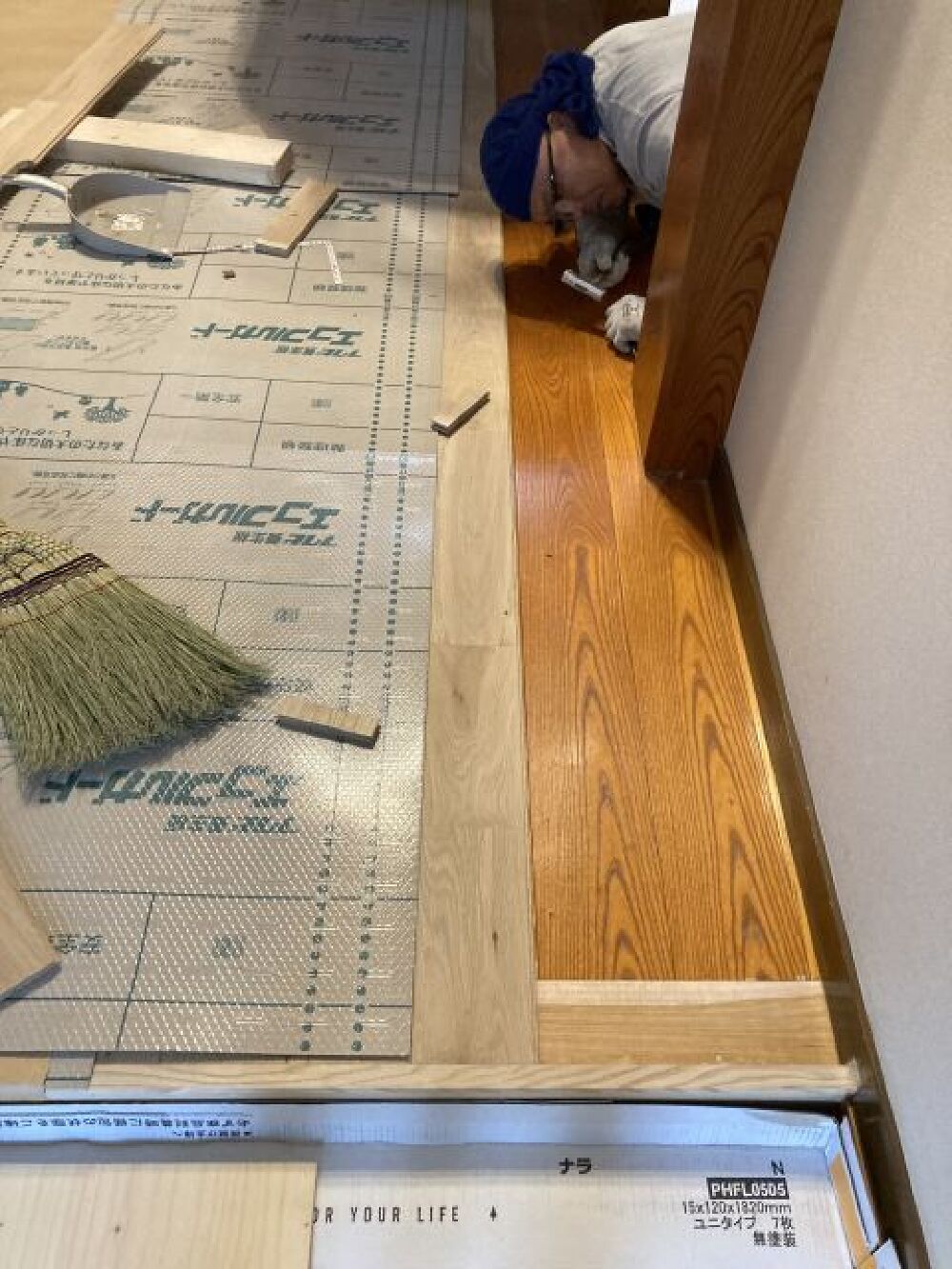

19. 2022年06月29日
木工事

木工事

造作家具は井出棟梁か進めています。キッチン横の収納棚を取付ました。

20. 2022年07月04日
木工事

木工事

玄関の木工事が完了です。階段の上がる位置を換え床もナラの無垢材を使用する事でより洋のデザインに成りました。

21. 2022年07月05日
木工事

木工事

和室のクローゼット木工事が終わりました。元々収納でしたがトイレの一部を足して部屋が大きくなっています。

22. 2022年07月09日
木工事

木工事

リビング・ダイニング・キッチンの木工事が終わりました。木工事もあとキッチンクローゼットで完了です。

23. 2022年07月12日
木工事

木工事

キッチンクローゼット木工事が終わりました。菊原棟梁には頑張って頂き早く完了しました。引き続き造り付家具担当に井出棟梁がこれから作業に入ります。

24. 2022年07月13日
木工事

木工事

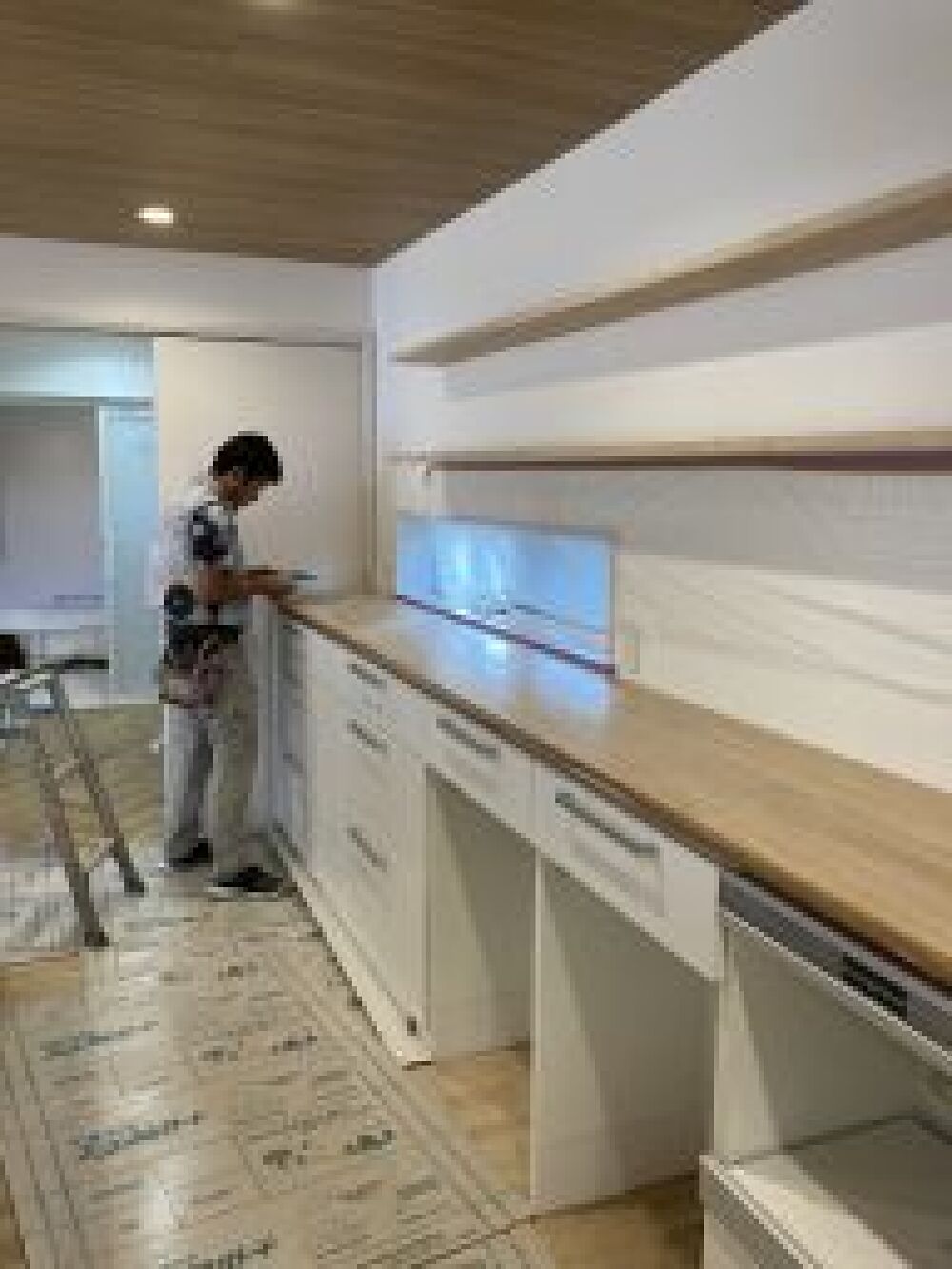

造り付家具搬入と取付が始まりました。段々形が見えて来て完成が楽しみです。

25. 2022年07月16日
木工事

木工事

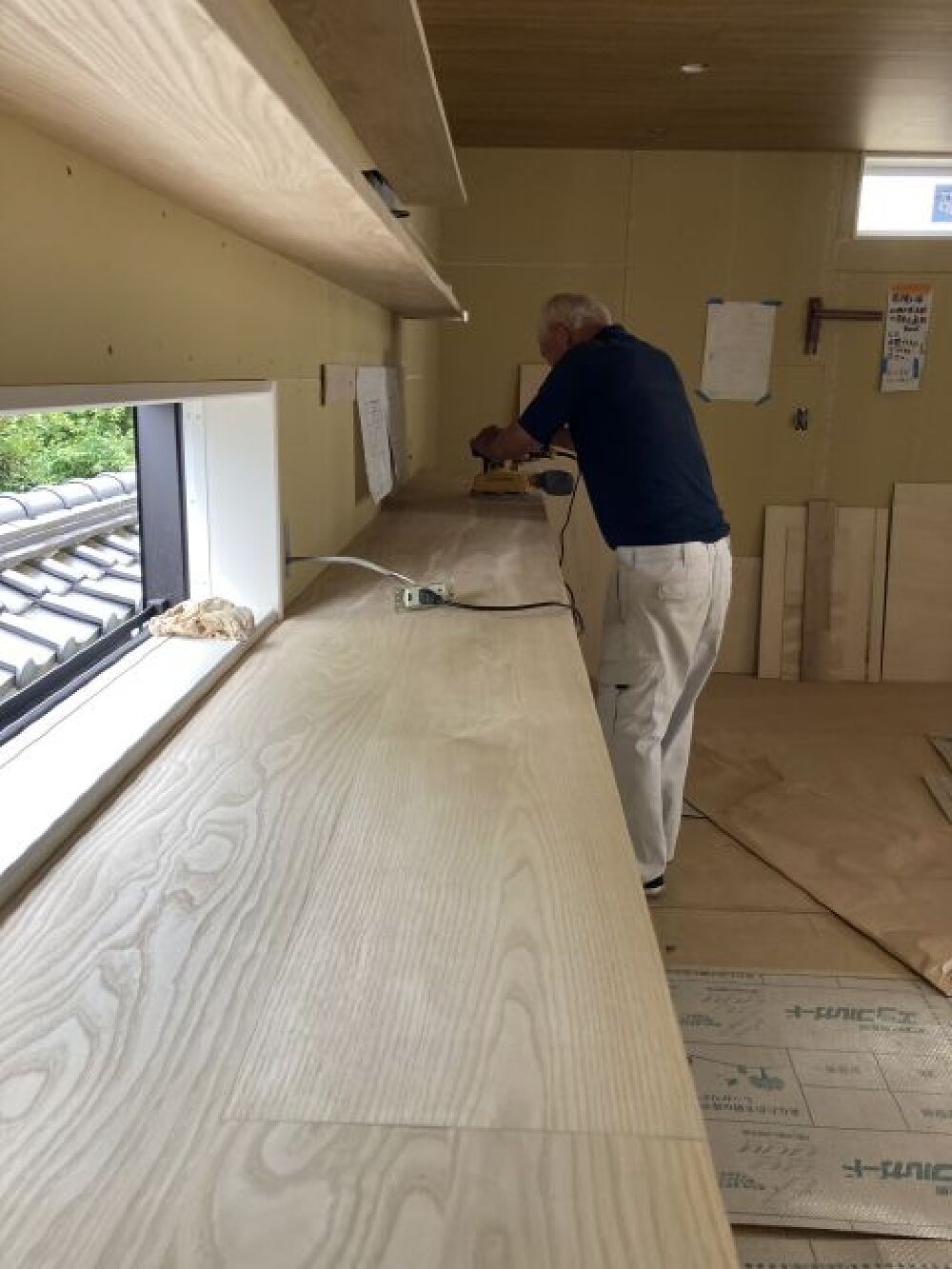

今回の見所の一つキッチン背面のカップボードを組立ました。こだわりの天板は無垢のクリを使います。4.5mもあるので1枚と言う訳にはいかず何枚か剥いで製作しました。上の飾り棚もクリです。

26. 2022年07月21日

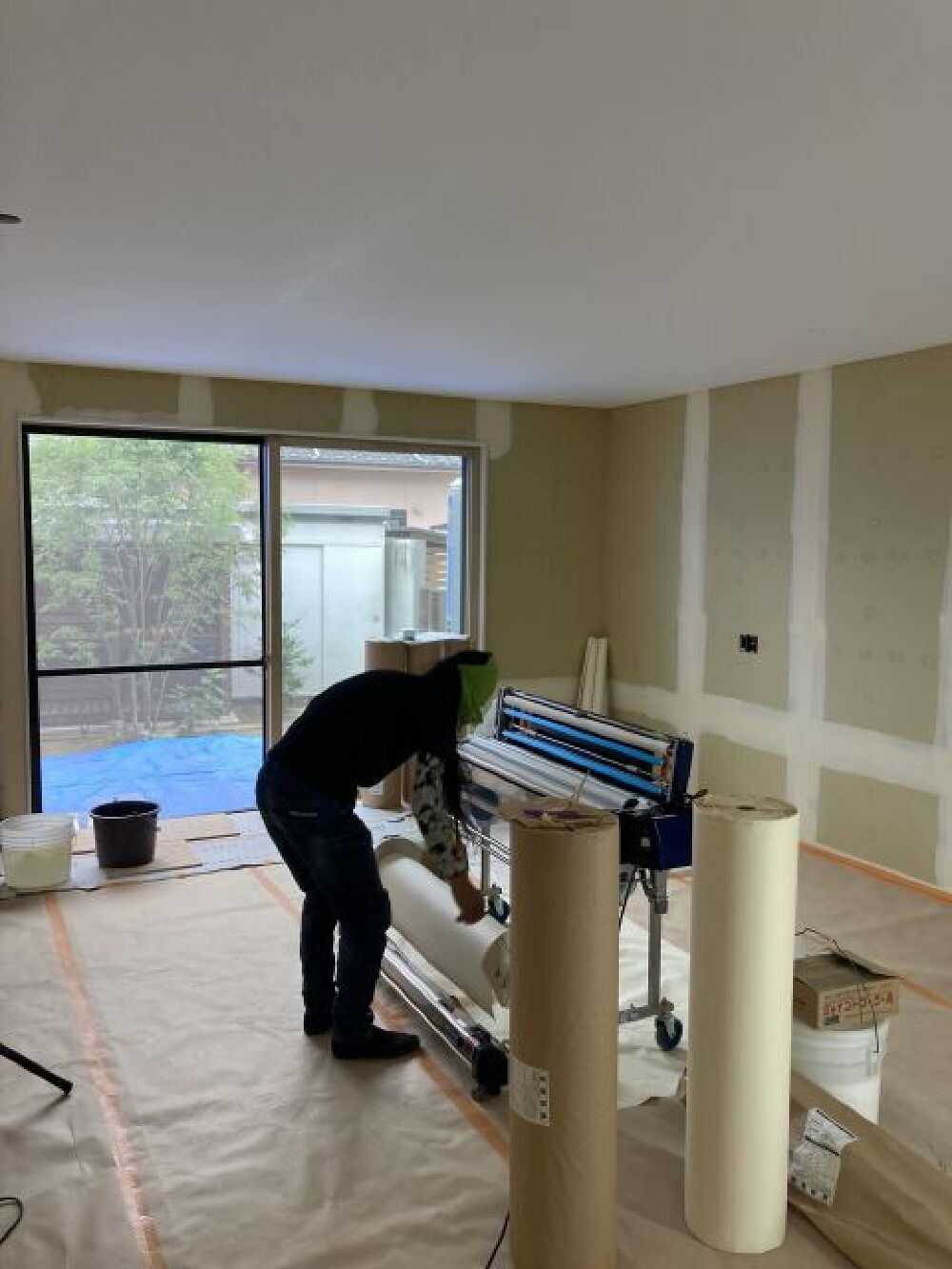

内装工事

内装工事

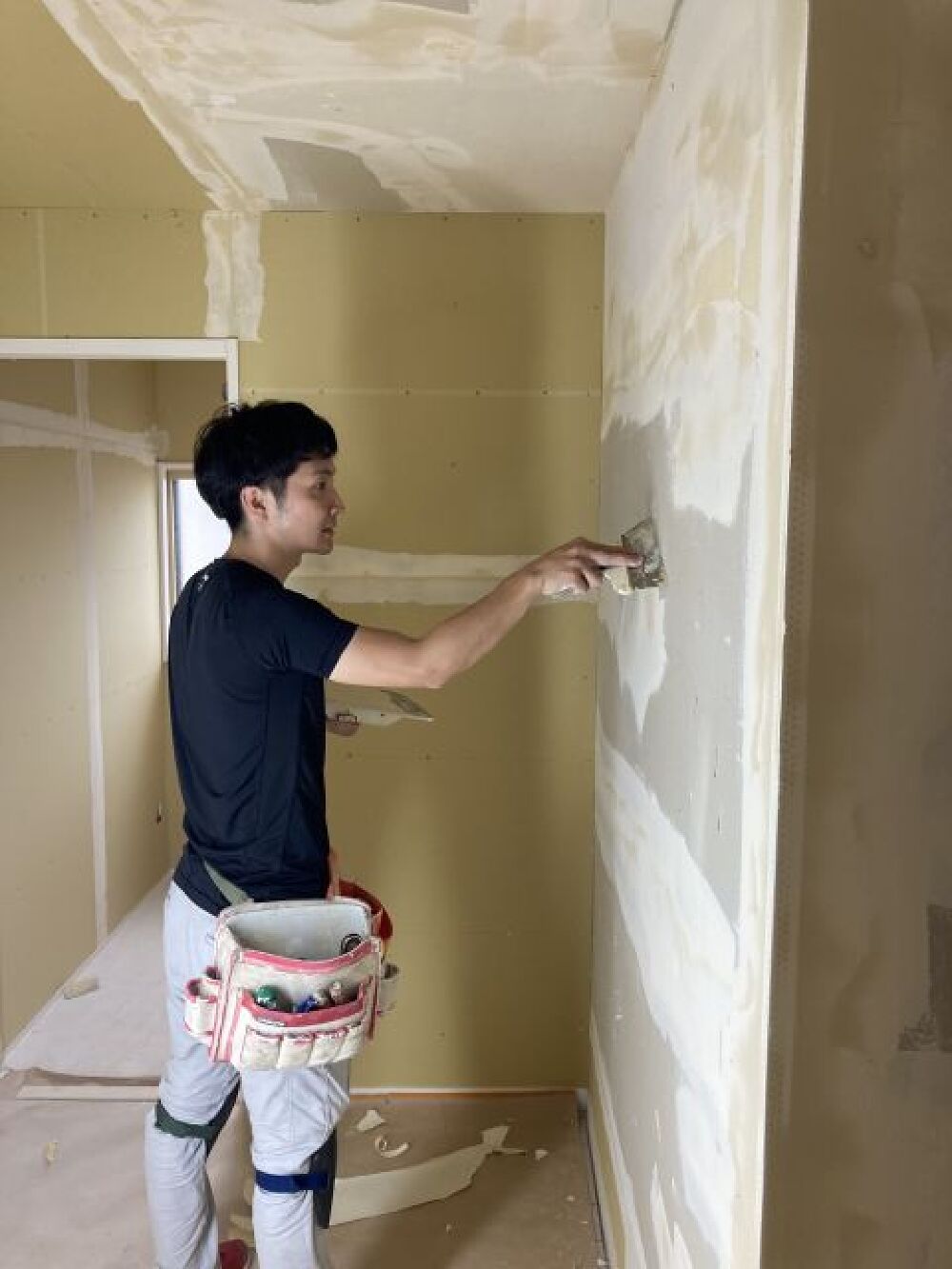

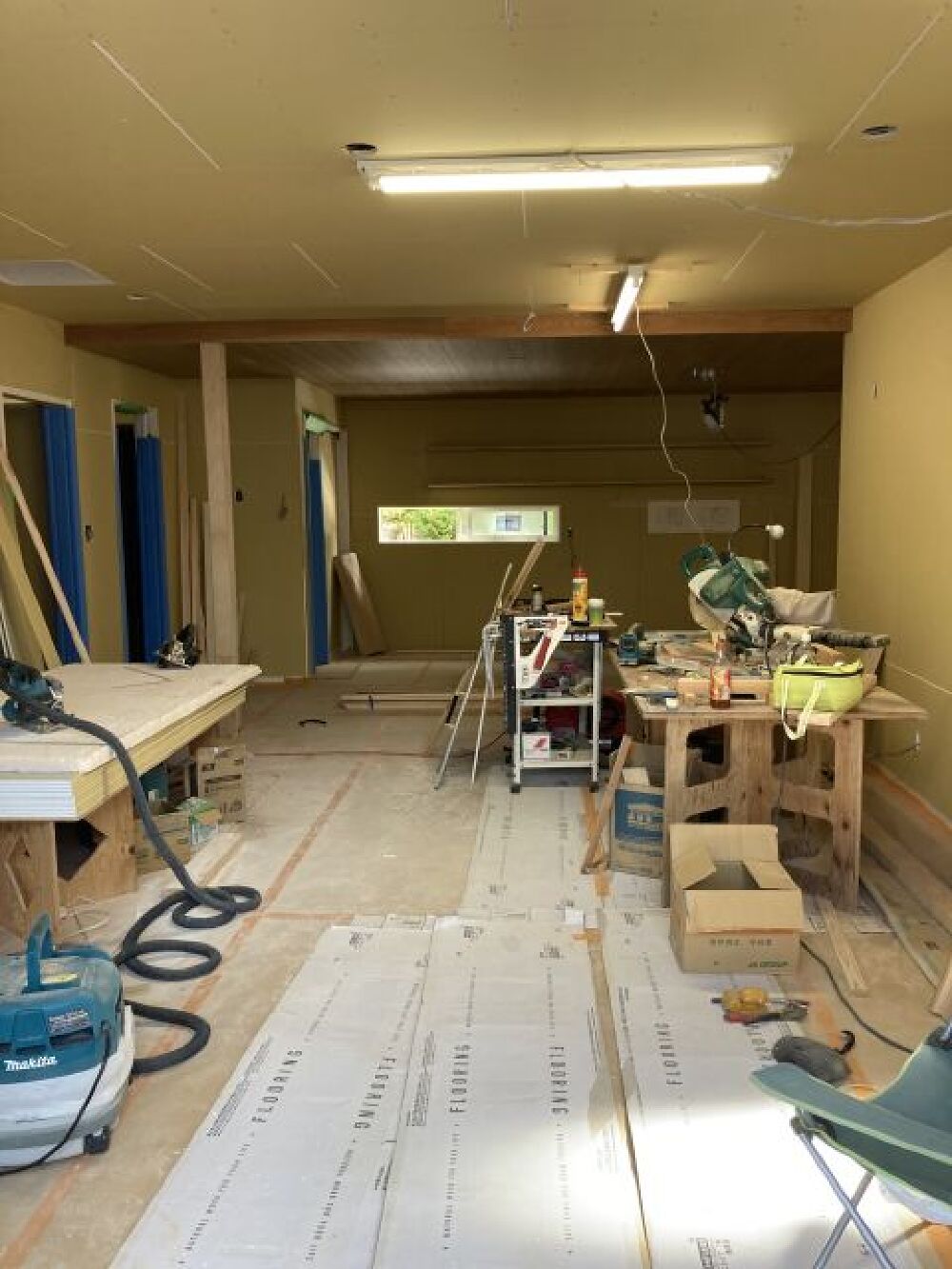

造り付家具取付も完了して内装工事を進めています。まずは、リビング下地処理から

27. 2022年07月24日
内装工事

内装工事

寝室内装工事天井貼りが終わり壁貼りを進めています。

28. 2022年07月27日
外部塗装工事

外部塗装工事

外部塗装が終わります。窓交換部分を中心に既存と同じ色で調色し仕上げます。

29. 2022年07月29日
内装工事

内装工事

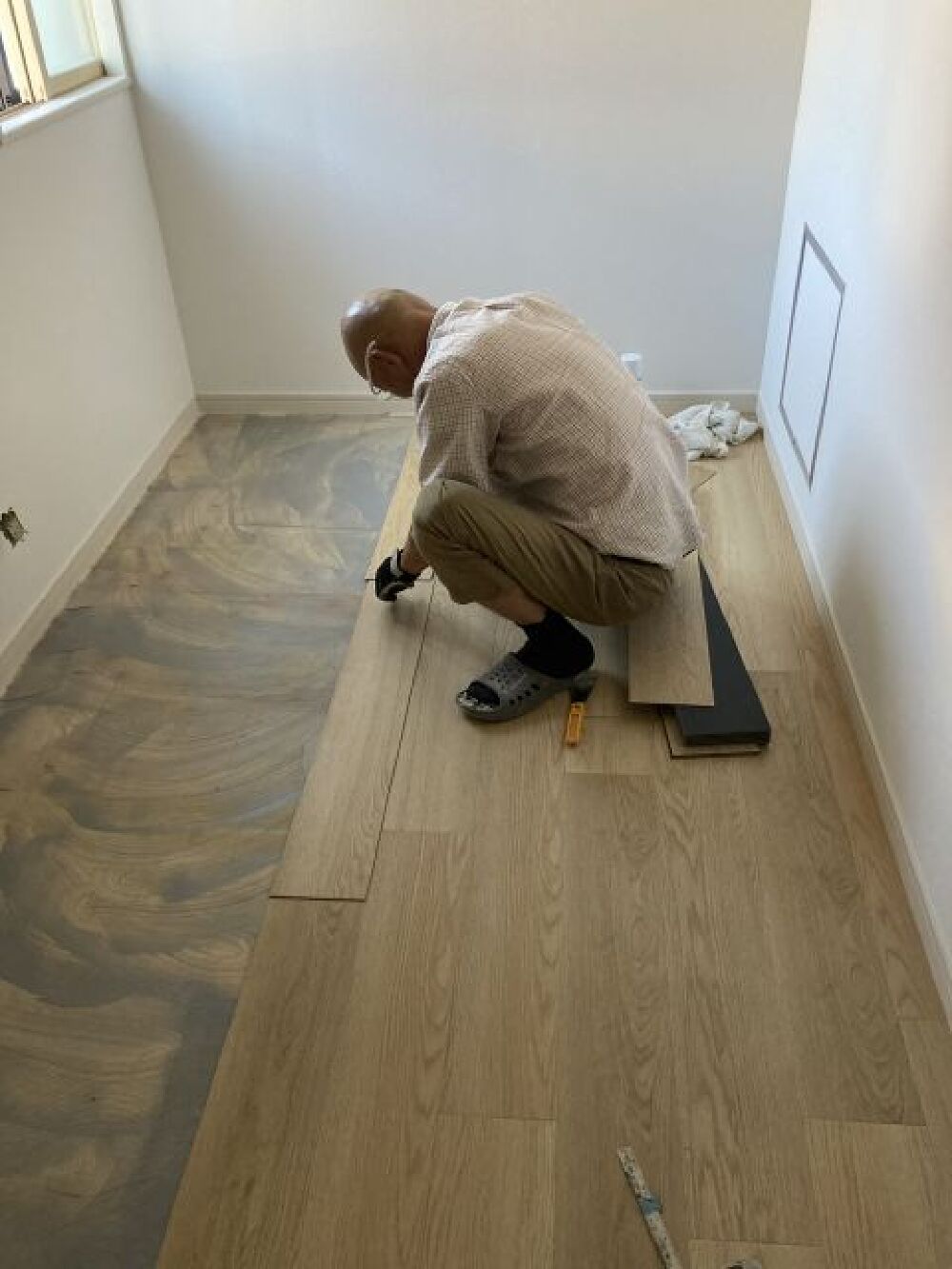

内装工事も納戸床張りで全て終了です。担当のインテリア大英さんにはいつも丁寧で綺麗な仕上がりを提供して頂き感謝です。

30. 2022年08月03日
キッチン組立工事

キッチン組立工事

いよいよ最終段階住設機器の取付です。キッチンは対面型オールステンレスを採用頂きました。

31. 2022年08月05日
塗装工事

塗装工事

住設機器取付も完了し最後にカウンターなどの仕上げ塗装で全行程終了です。

32. 2022年08月09日
完成

完成

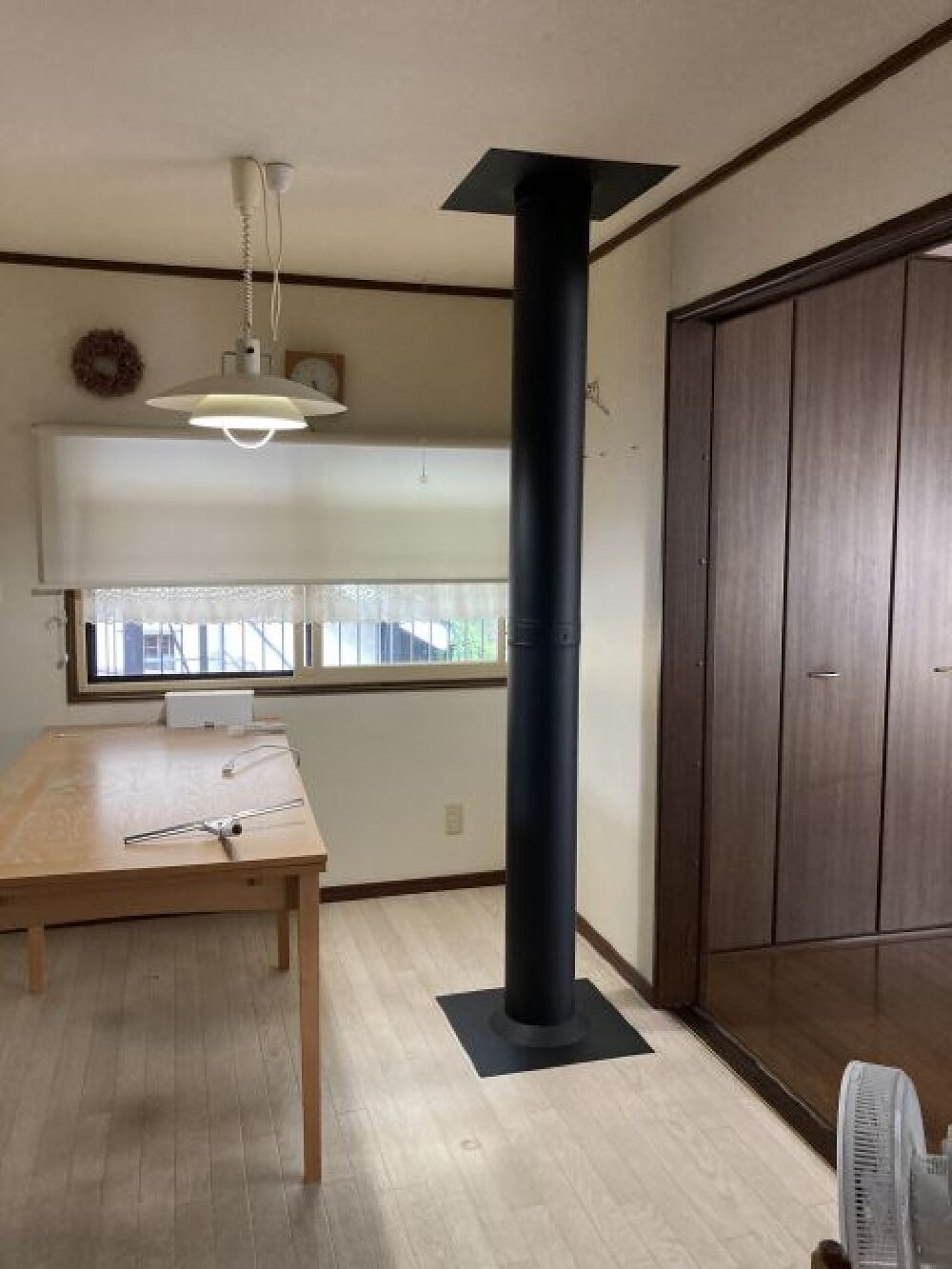

2階のダイニングには1階からの薪ストーブの煙突が出ています。暖かさは大きく期待は出来ませんが部屋の雰囲気は大分変りました。

33. 2022年08月09日
完成

完成

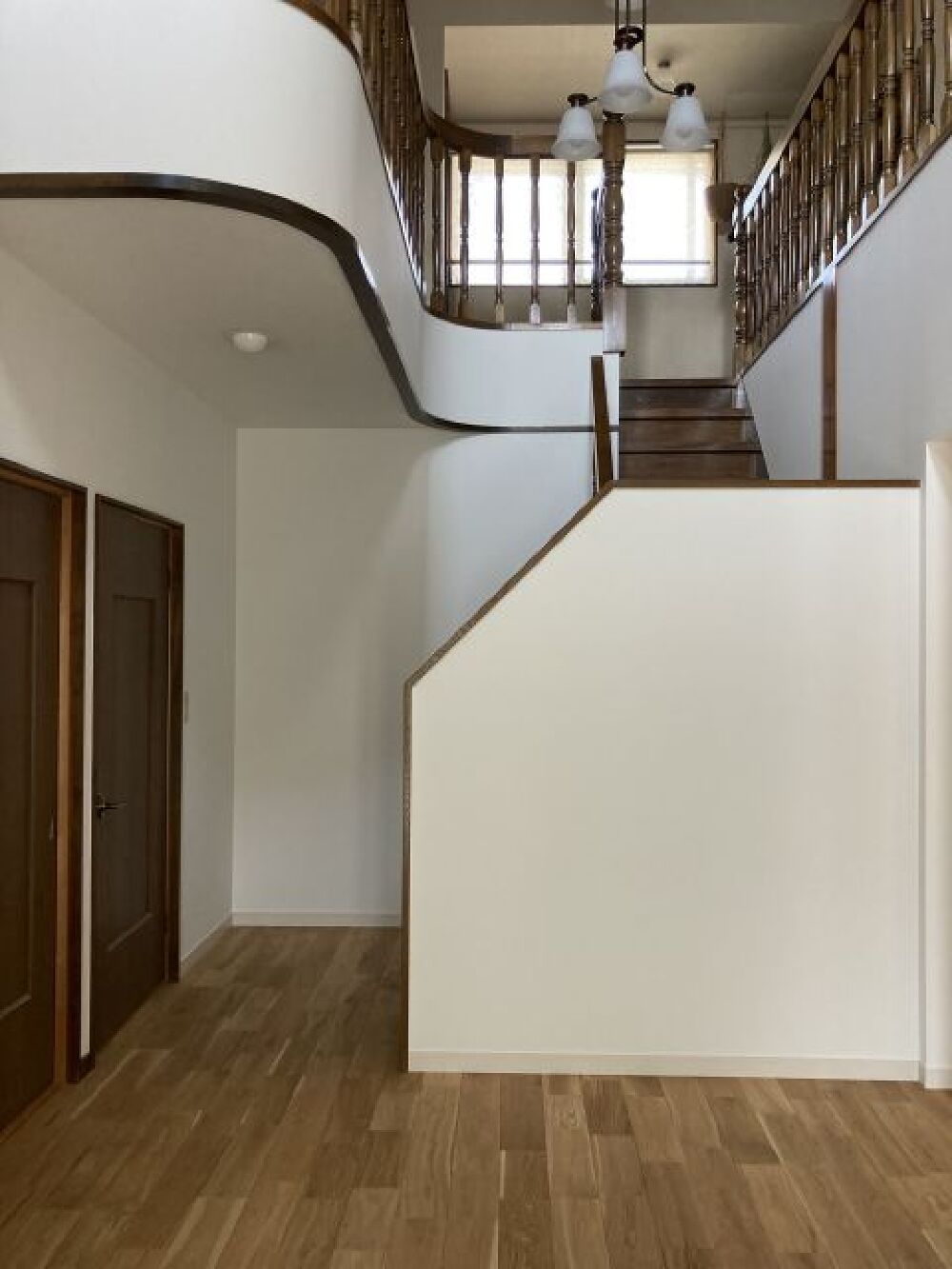

玄関ホールの完成です。ここでは床を和風のフローリングから楢の無垢フローリングに張換え階段の向きを変更しました。

34. 2022年08月09日
完成

完成

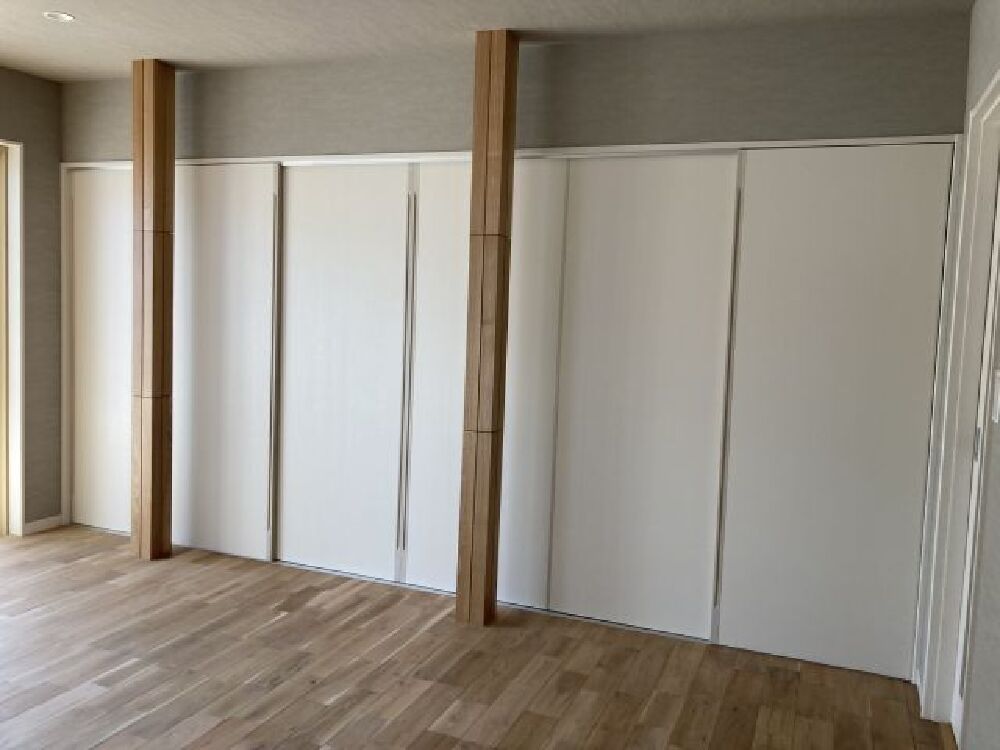

寝室は造作で建具を造り6枚扉にしました。既存の柱はニレ材を使用しアクセントに成っています。

35. 2022年08月09日
完成

完成

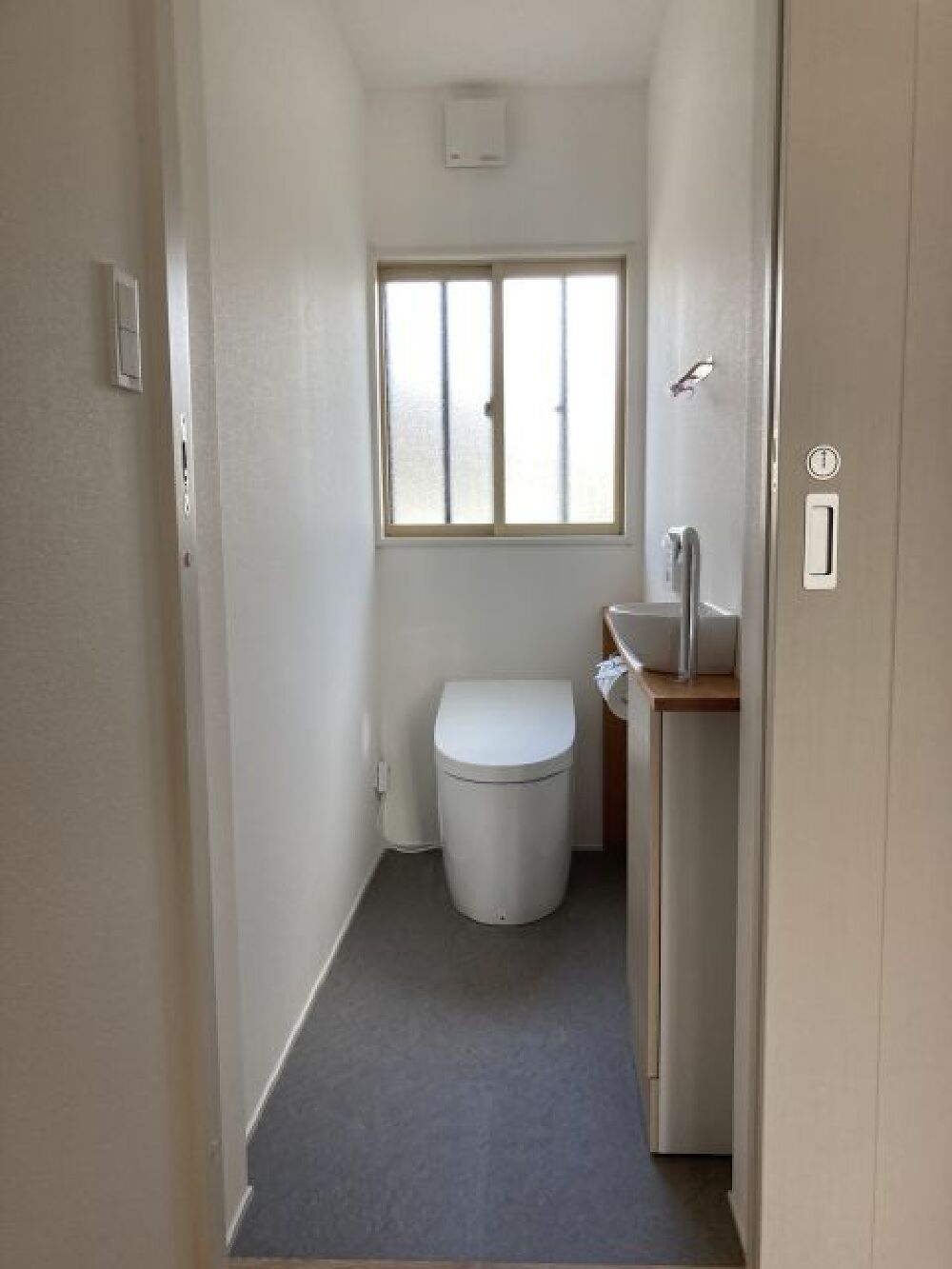

トイレもカウンターを無垢のケヤキで仕上げました。部屋のサイズに合わせカウンター材の厚みを薄くし巾木なども高さを抑えスッキリさせました。

36. 2022年08月09日
完成

完成

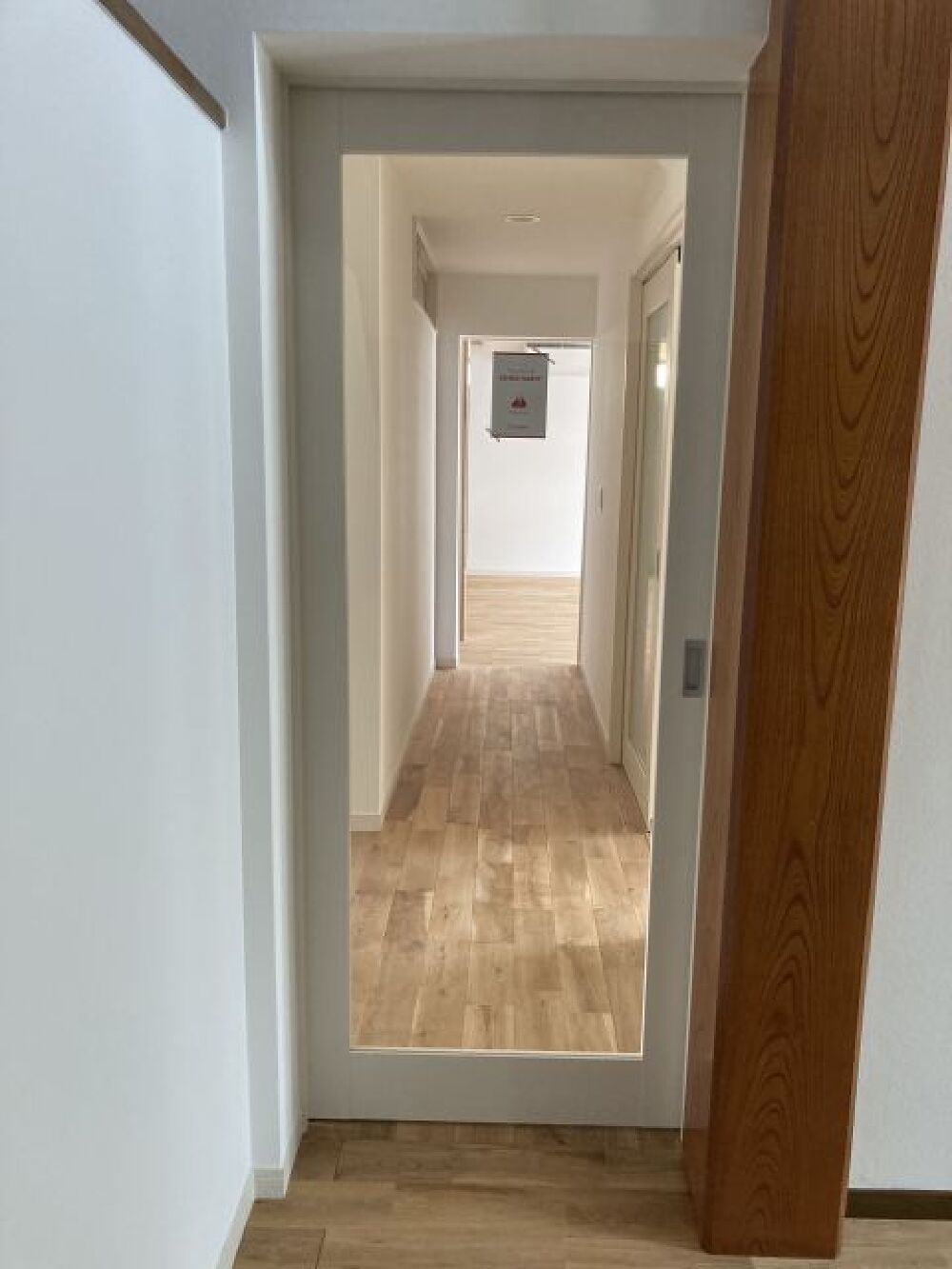

中廊下の完成です。出入口の引戸は透明なポリカーボネートにすることで広さを増す効果が出来ました。

37. 2022年08月09日
完成

完成

洗面脱衣は無垢のケヤキを艶消しのウレタン塗装で仕上げました。無垢材の自然な色がとても落ち着きがあり綺麗です。

38. 2022年08月09日
完成

完成

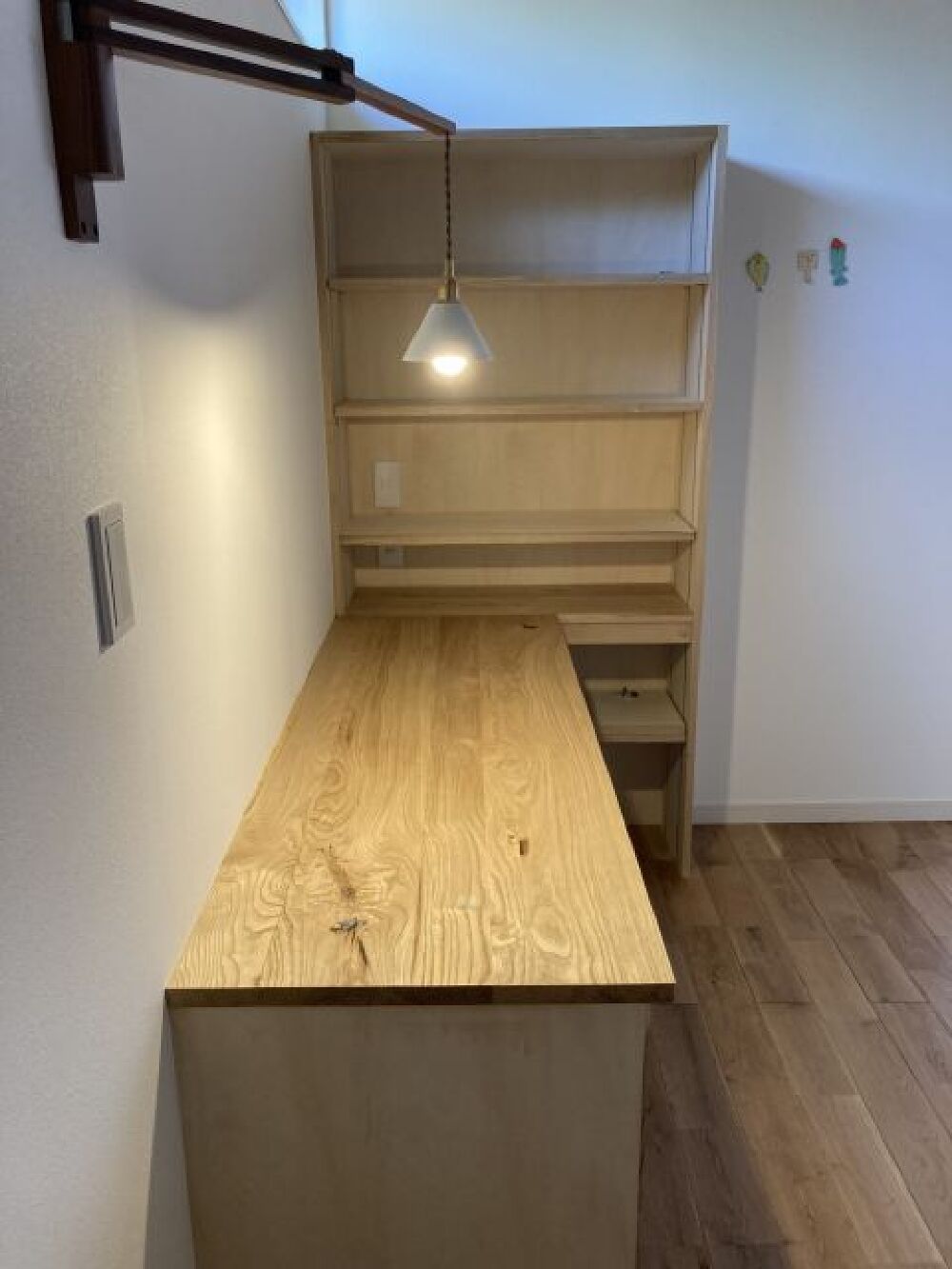

キッチンでは飾り棚・カウンター・机など部屋単位で栗を使いました。床の楢材に似ていますが、木目の変化が大きいのが特徴でこのように手に触れる部分が無垢材だと何気にホッとします。

39. 2022年08月09日
完成

完成

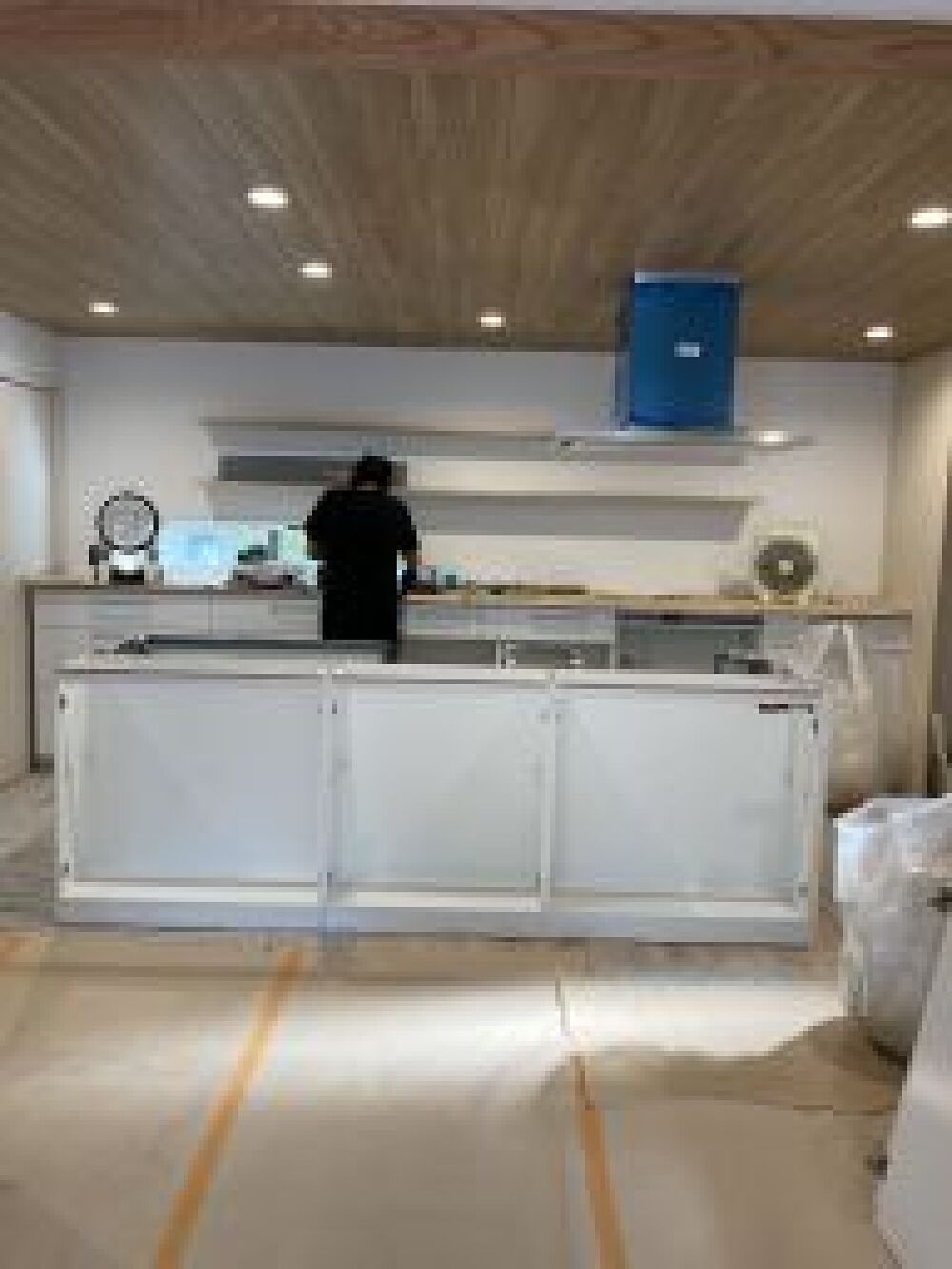

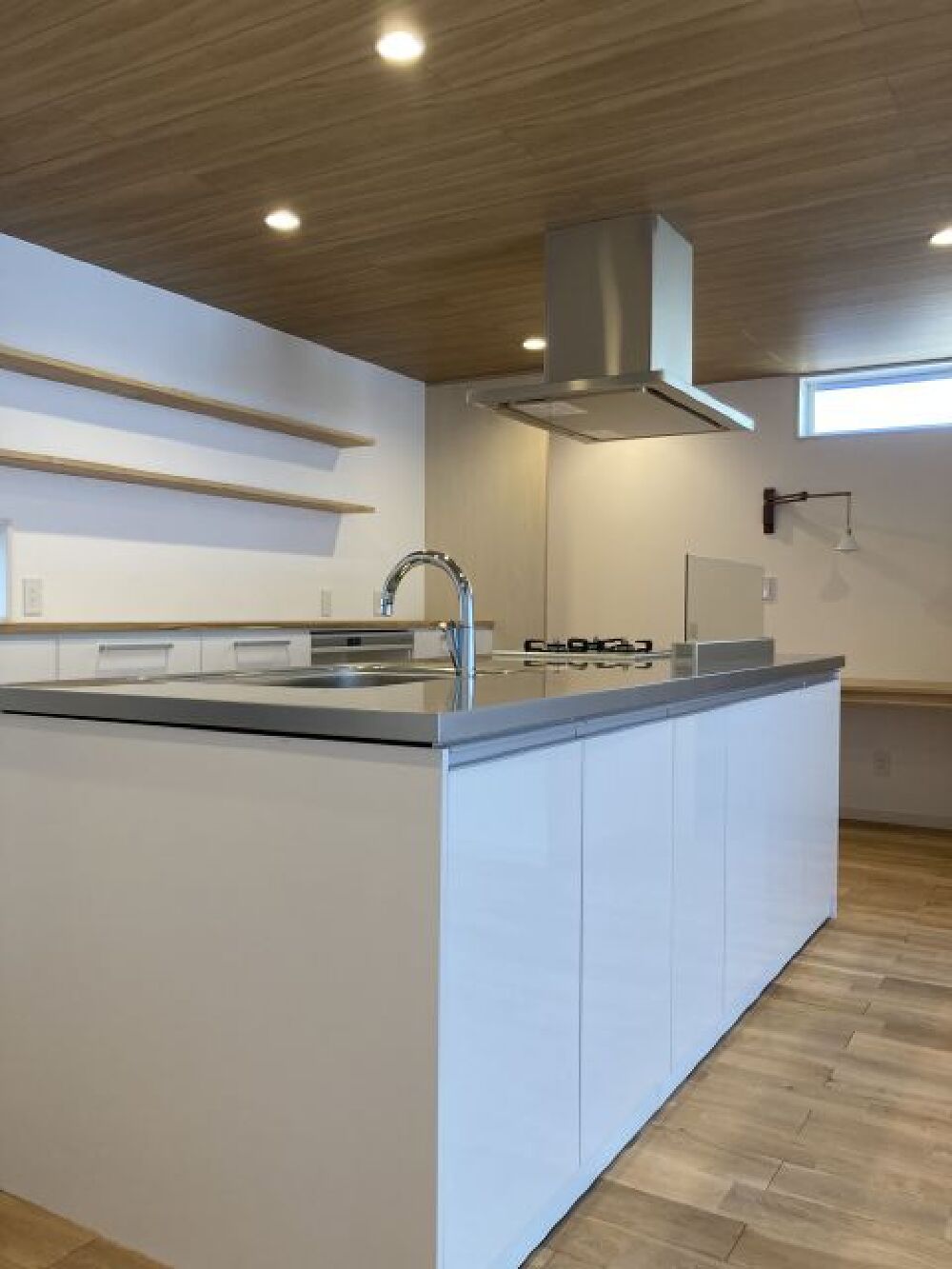

システムキッチンも対面型の白・天井の木目が綺麗です。

40. 2022年08月10日
完成

完成

今回改修工事では無垢材を豊富に使い出来るだけスッキリとしたデザインにまとめて頂きたいと言うご要望でした。使用材を集める所から小林木材さんに相談でスタートし加工・取付に至っては菊原棟梁・井出棟梁にご尽力頂き納得のいく仕上がりに成りました。お客様からも想像を超えた仕上がりに大変満足しています。職人さんが居なくなり少し寂しい気がしますが、本当に有難う御座いましたとお言葉を頂きました。またこれを励みにパートナーの職人さん達と良い物を造って行こうと改めて思いました。

これからも宜しくお願い致します。
