環境配慮型住宅リフォーム補助金を使い断熱性能を向上し快適な家に

立科町 リノベーション I様

スタイル別に見る|すべて

建築中レポート

1. 2019年06月06日
仮設工事

仮設工事

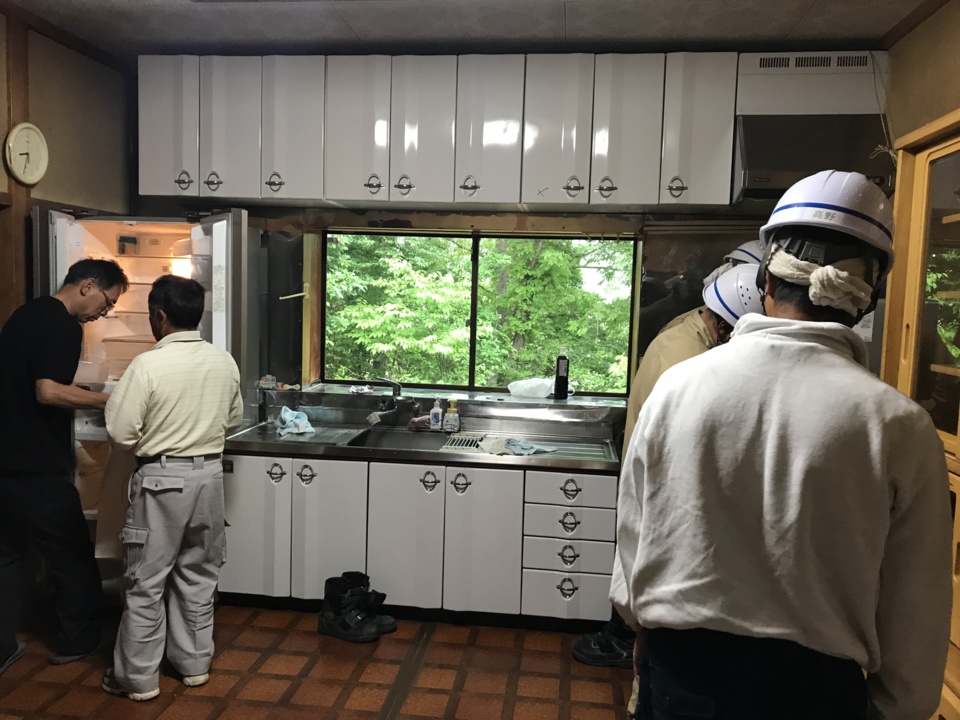

キッチン解体前に仮設の台所を物置をお借りして作ります。これから夏に向かい熱くなるので天井なども張り対策をとり工事を始めます。

2. 2019年06月09日
解体工事

解体工事

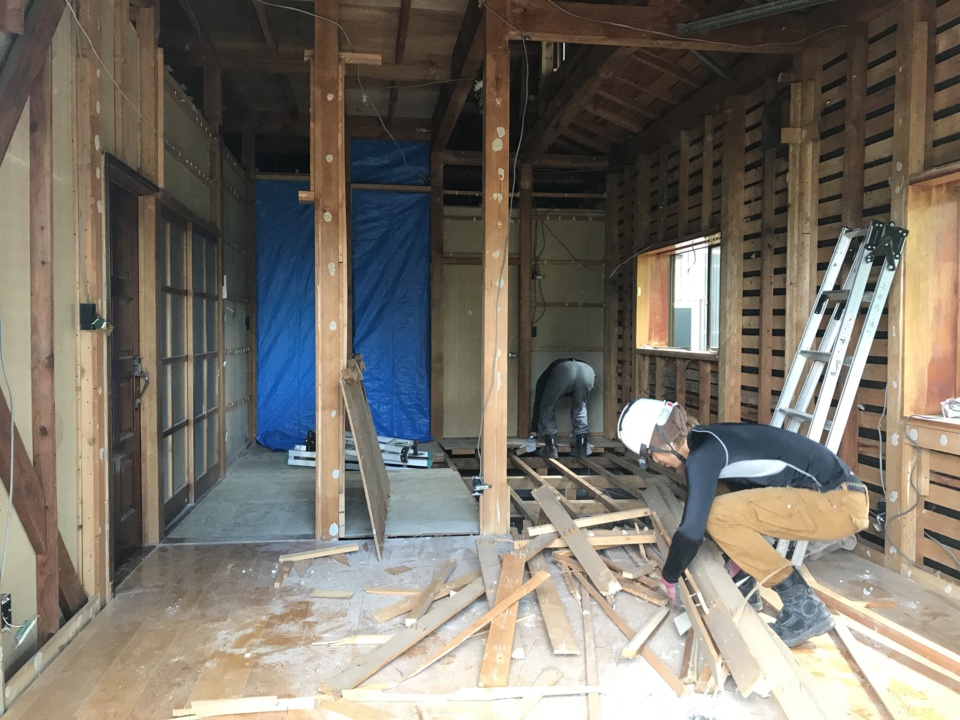

仮設キッチン設置も終わり本日より解体工事に入ります。壊す所残す所を丁寧に説明して間違えが無いように指示していきます。

3. 2019年06月13日
解体工事

解体工事

リビング・ダイニングの解体が大分進みました。残すは床のみです。

4. 2019年06月19日
木工事

木工事

床下地と断熱材充填を行っています。補助金を使っているので規定のネオマホーム66mm厚の製品を使用しています。

5. 2019年06月22日
設備工事

設備工事

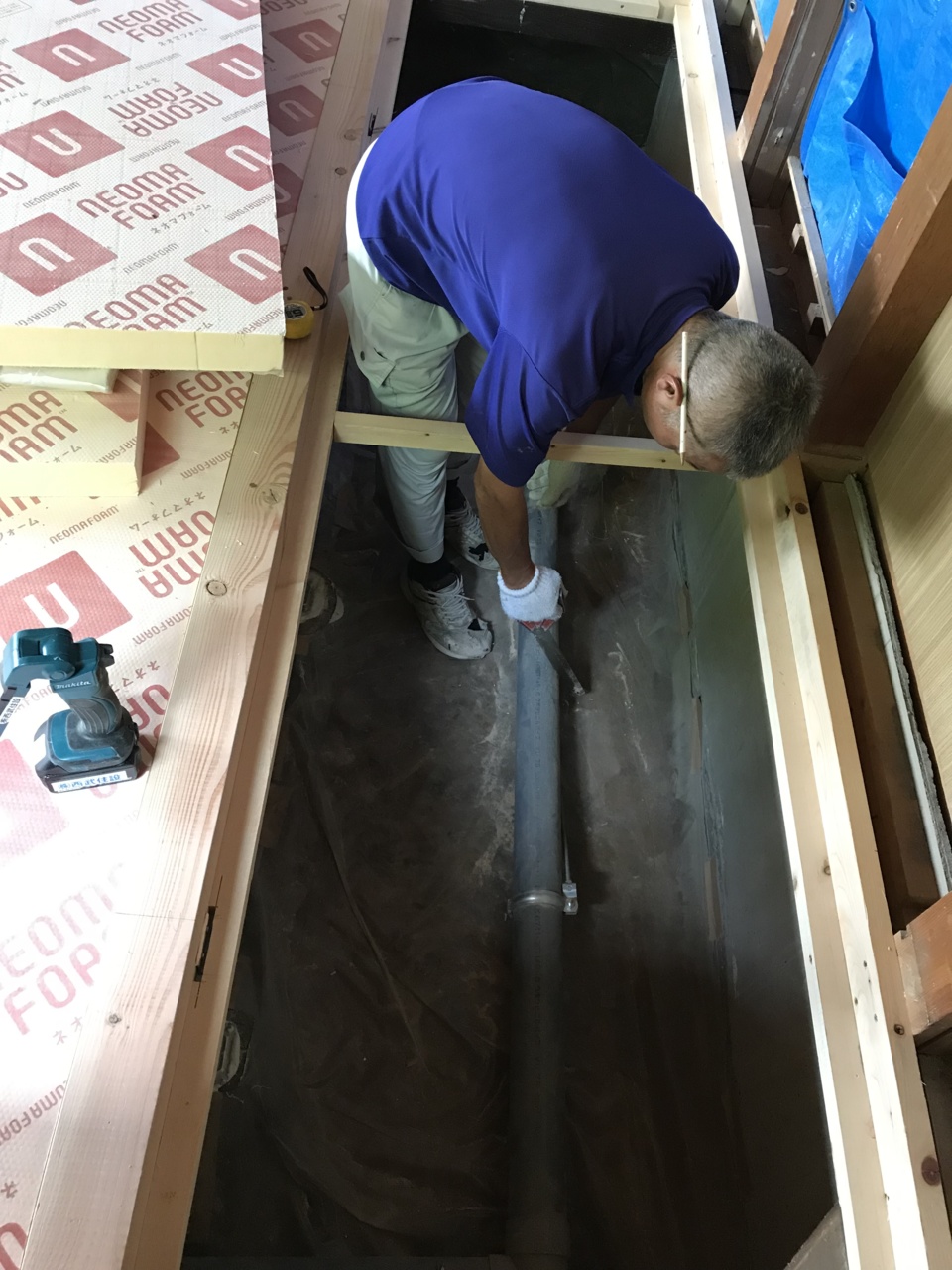

先行配管を進めています。床下に排水パイプを設置している所です。

6. 2019年06月24日
木工事

木工事

断熱材充填から床下地張りを進めています。

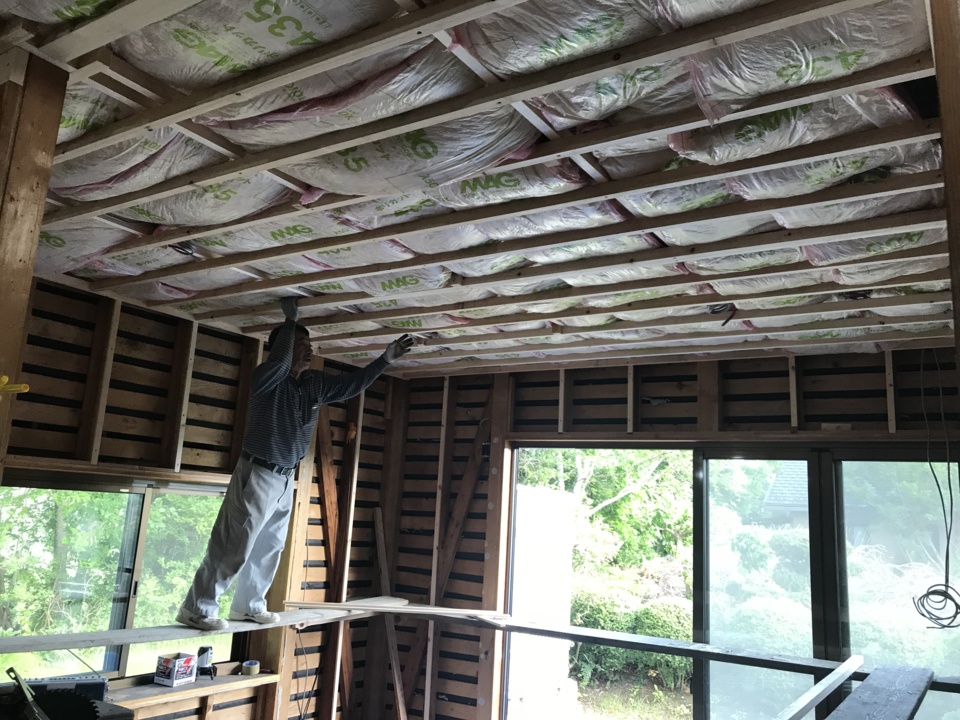

7. 2019年06月29日
木工事

木工事

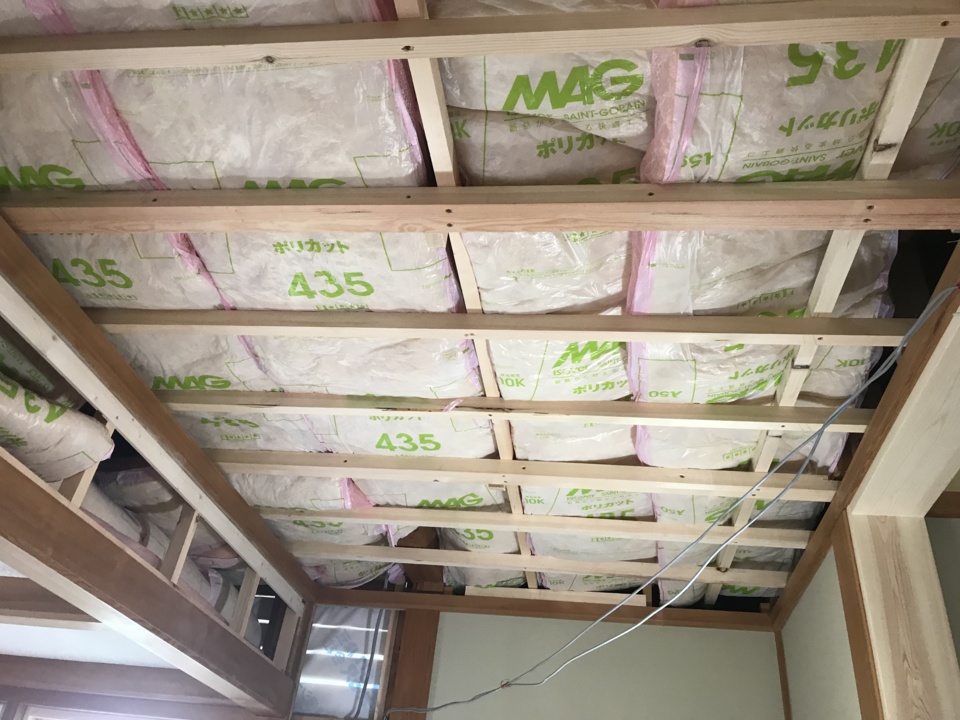

天井の工事を進めています。天井は100mmの厚さのものを二重に敷込みます。関 棟梁もお手の物であっと言う間に出来上がりました。

8. 2019年07月03日
木工事

木工事

天井が終わり壁の工事に入りました。既存のサッシから新しい断熱サッシに交換です。

9. 2019年07月09日
木工事

木工事

新しい玄関ドアに交換です。デザインも一新し断熱性能も格段に上がります。

10. 2019年07月16日
木工事

木工事

玄関ドア取付が終わり内部の壁断熱材を充填しました。

11. 2019年07月19日
木工事

木工事

玄関天井部分にも補助金指定の断熱材を二重に充填しました。

12. 2019年07月23日
木工事

木工事

天井も終わり壁工事に入りました。壁断熱材も補助金指定の100mm厚の比重23kg相当品を使用しました。

13. 2019年07月27日
木工事

木工事

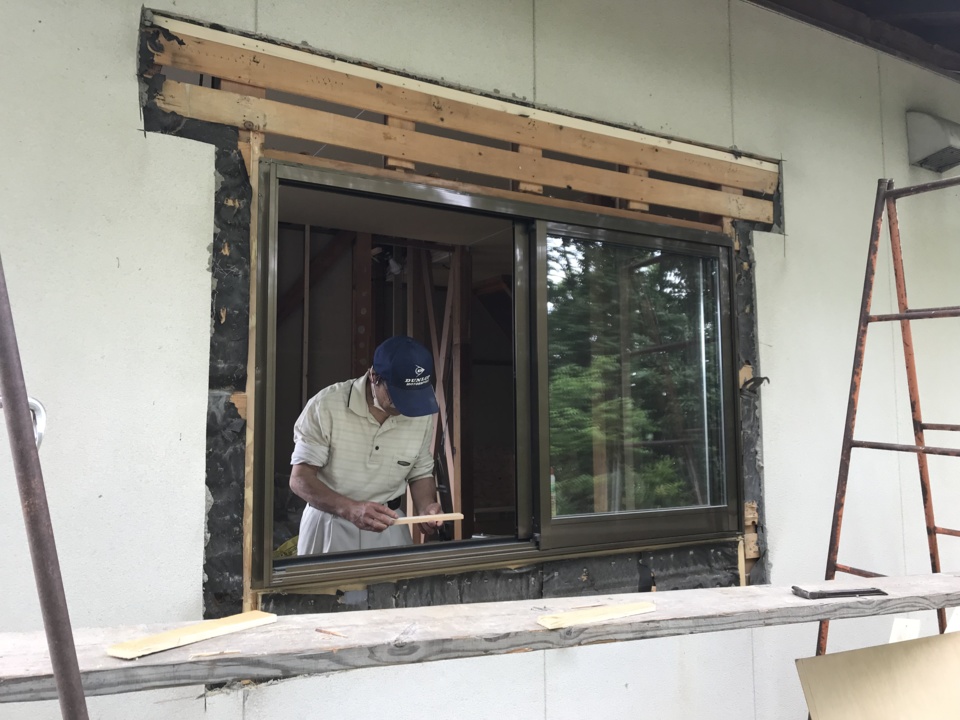

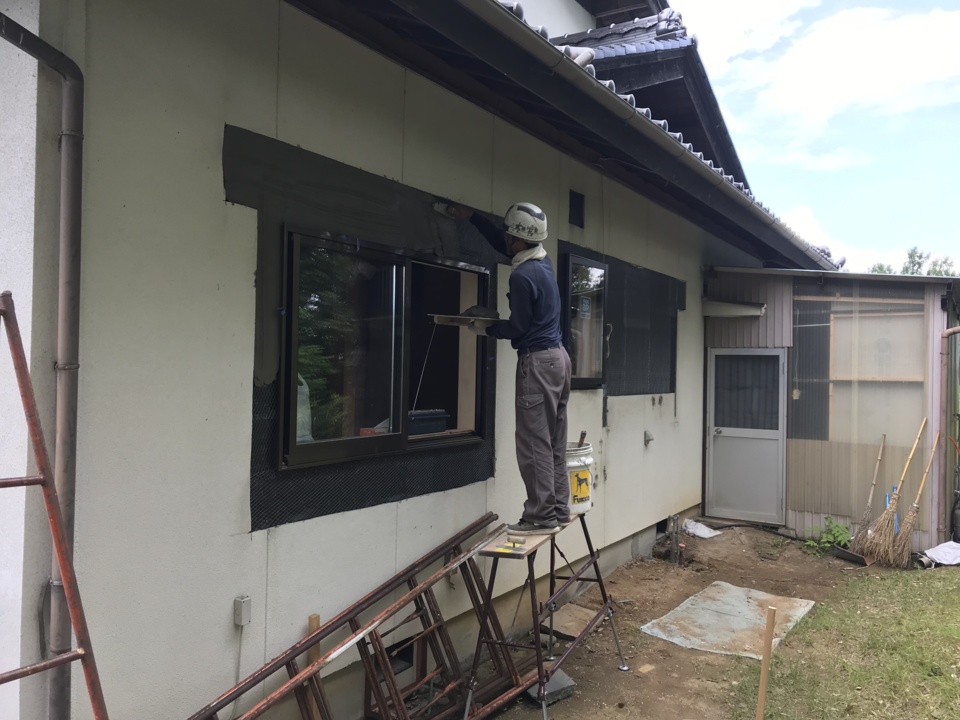

外部では左官工事を進めています。窓に位置・大きさなどの変更部分を補修していきます。

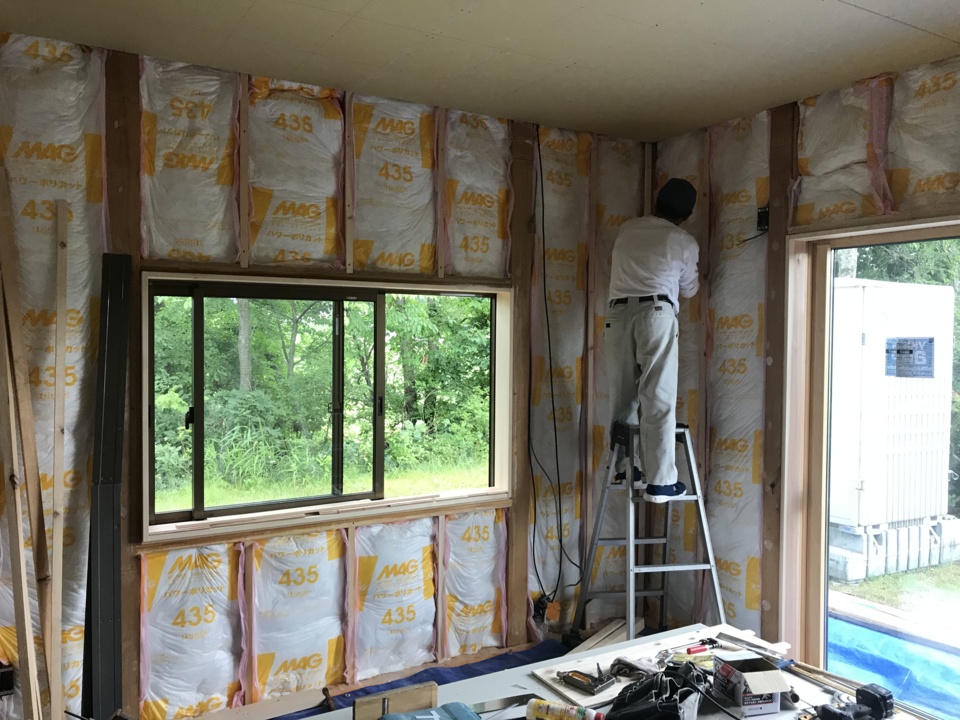

14. 2019年07月31日
木工事

木工事

内部は壁のプラスターボード張りになりました。LDKの木工事も後1週間ほどで完了します。

15. 2019年08月03日
木工事

木工事

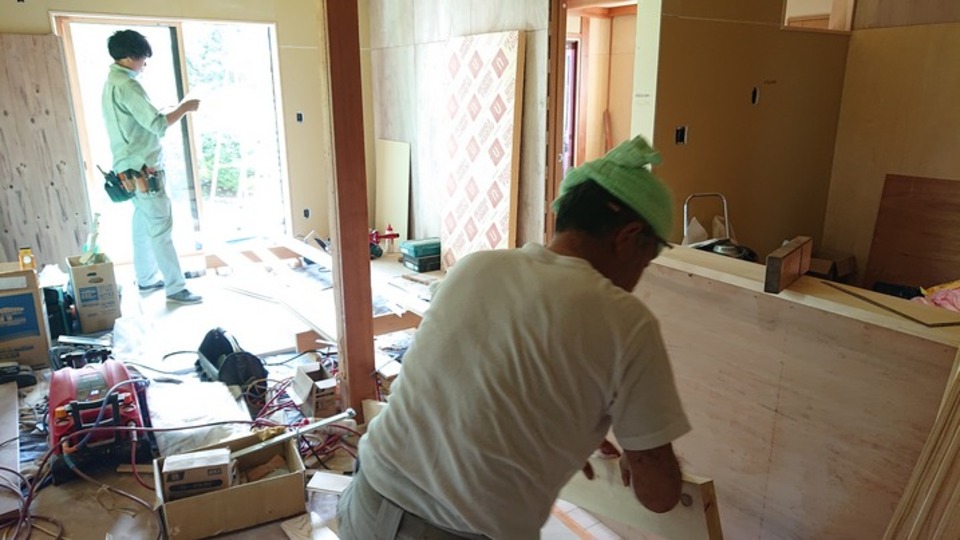

リビング木工事も終盤です。関 棟梁も捻りハチマキならぬ捻りタオルで頑張ってくれています。

16. 2019年08月07日
木工事

木工事

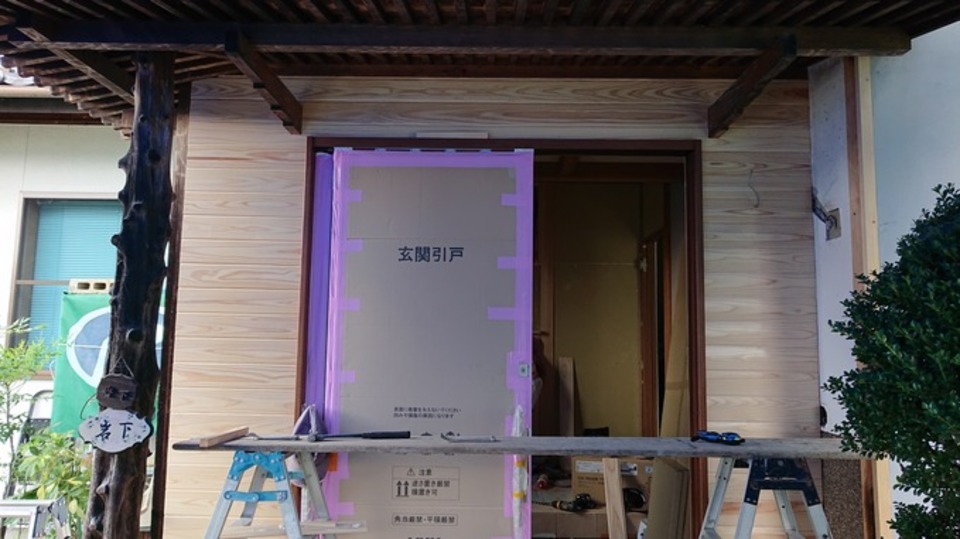

玄関壁はお客様の要望で杉板張りに成りました。ドアのデザインが養生で見れないのが残念ですが仕上がりが楽しみです。

17. 2019年08月12日
木工事

木工事

キッチンカウンターが出来ました。これで盆明けから玄関内部とキッチンの仕上げ工事に入ります。

18. 2019年08月18日
内装工事

内装工事

盆前にキッチンリビングは木工事が終わりましたので内装工事に成りました。

19. 2019年08月23日
内装工事

内装工事

リビングの内装工事も進みこれからシステムキッチンの組立に移ります。

20. 2019年08月28日
解体工事

解体工事

リビングキッチン仕上げ工事を進めながら浴室・洗面所の工事は解体を進めています。居住部分にホコリ等行かないように養生を慎重に設置した上進めていますが戦いはこの時期熱さもプラスされて大変です。

21. 2019年09月02日
木工事

木工事

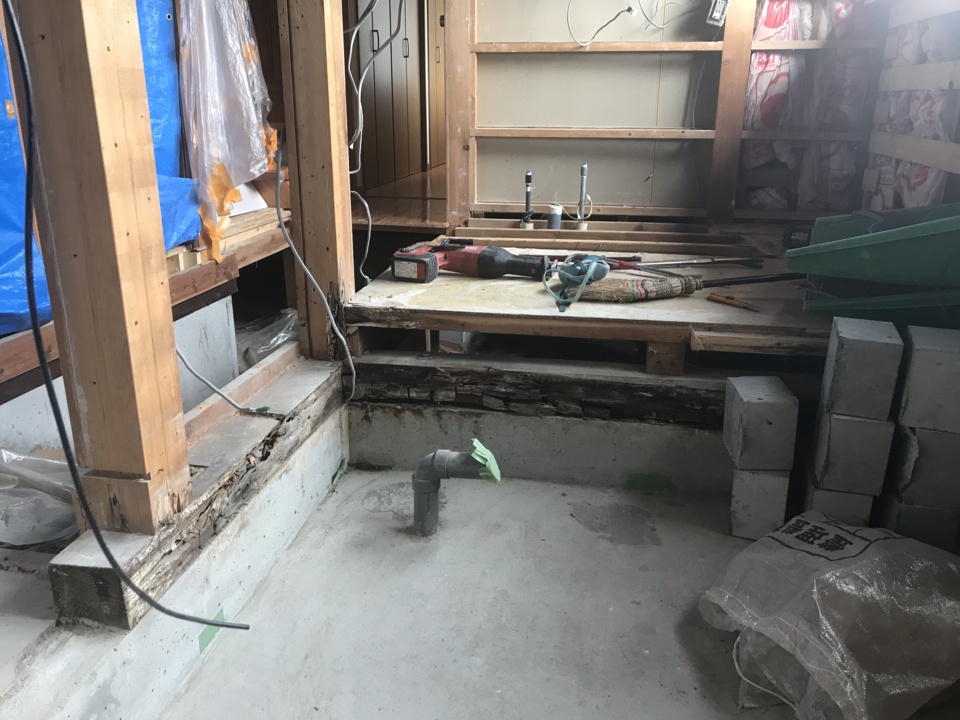

解体が終わり木工事に入りました。土台が腐っているので新しい材木と交換しなければ成りません。

22. 2019年09月05日
木工事

木工事

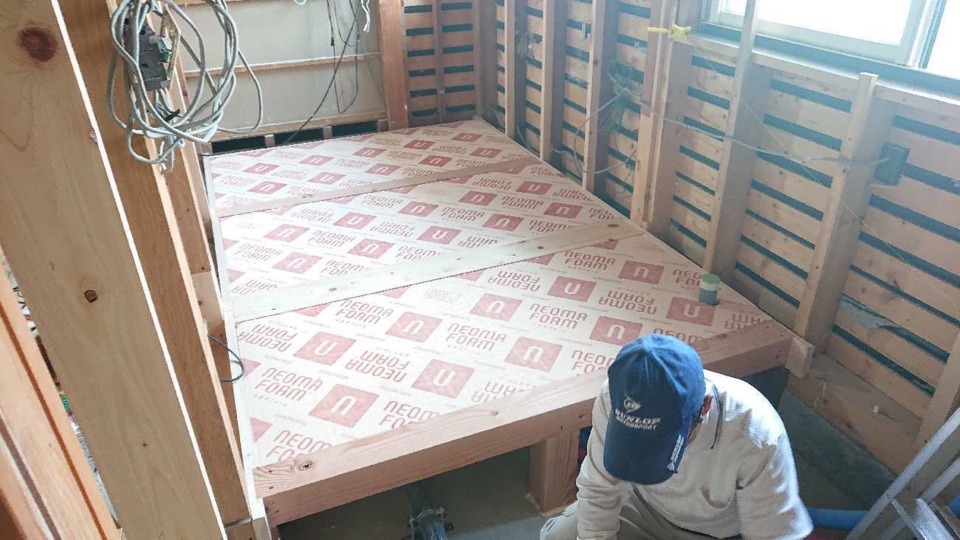

床下地の後断熱材を充填しました。66mm厚のネオマホームです。

23. 2019年09月09日
木工事

木工事

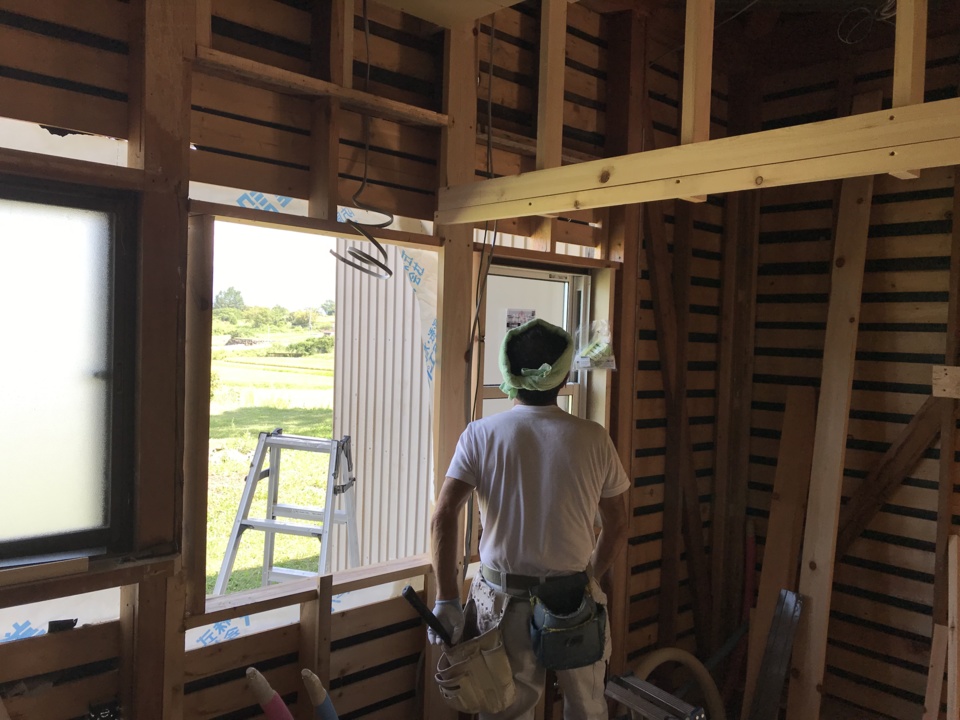

床貼りが終わり窓サッシを取り付けています。窓も高断熱仕様なので暖かい浴室洗面所に変わります。

24. 2019年09月12日
電気配線工事

電気配線工事

キッチンダイニング・リビングの内装工事が終わり照明器具取り付けなどまとめ配線に成りました。

25. 2019年09月17日
木工事

木工事

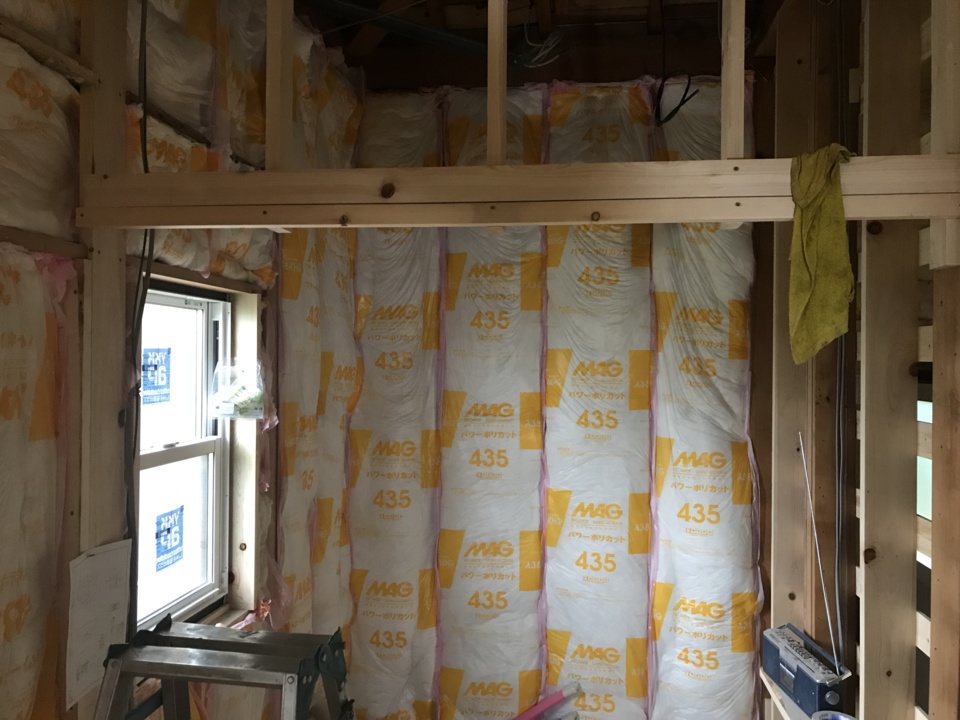

ユニットバス廻りの断熱材を充填しました。隙間無く丁寧に作業を進めます。

26. 2019年09月21日
設備工事

設備工事

洗面所の隣ではトイレ便器などの配管を進めています。既設壁を解体して窓を入れましたが断熱材が入っていないのでこの工事で充填します。

27. 2019年09月24日
木工事

木工事

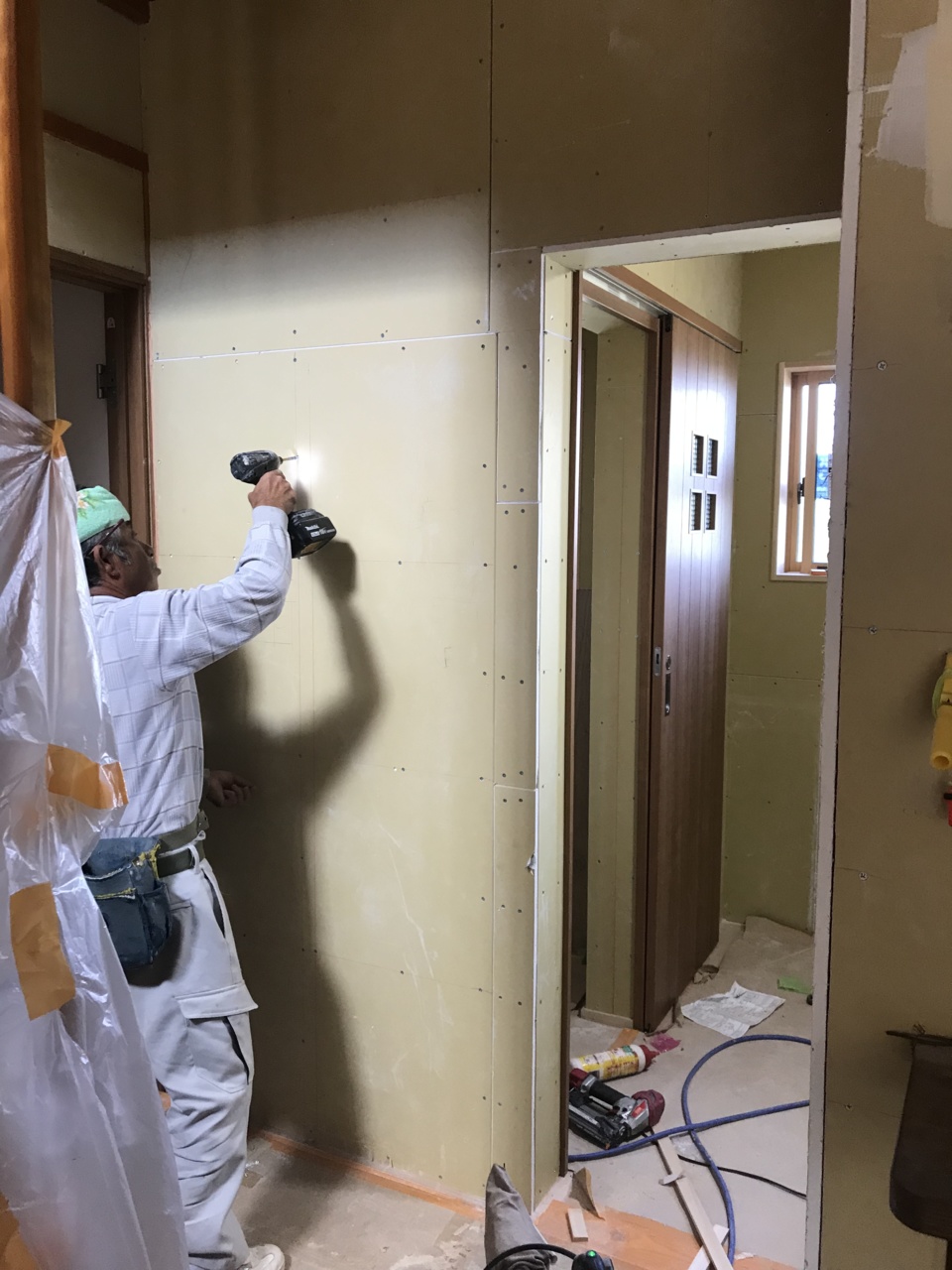

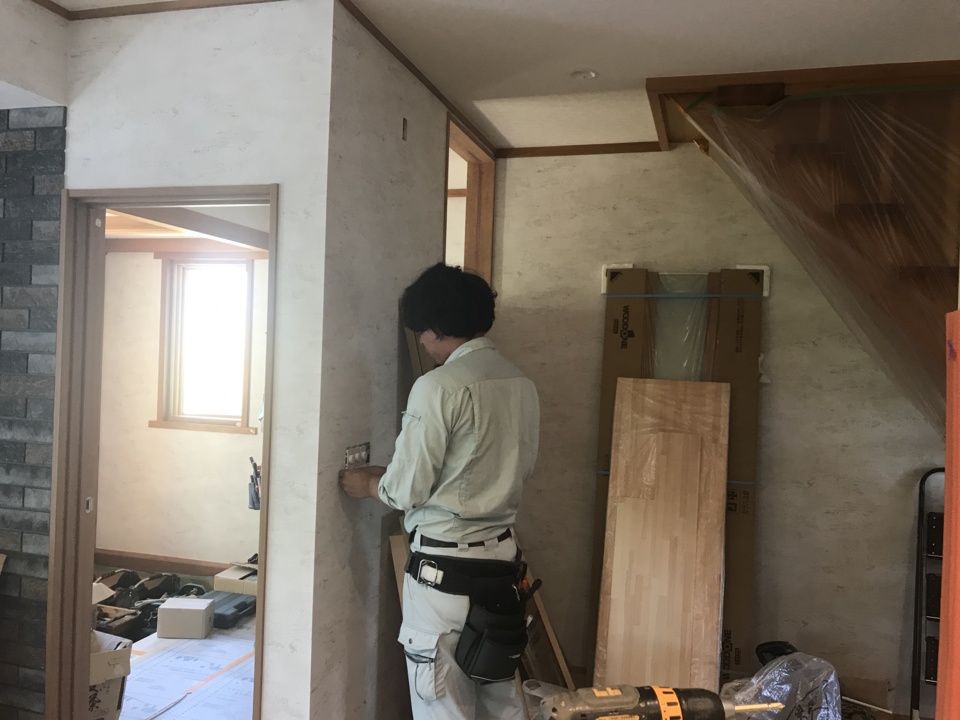

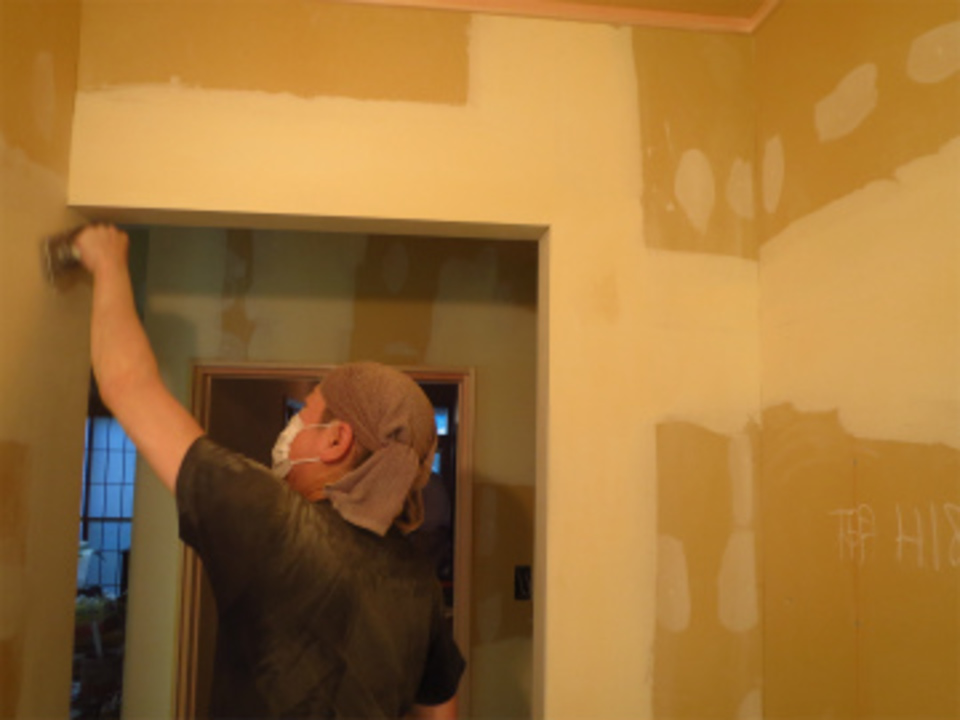

木工事は終盤に入りました。ドア枠などを取り付け壁のボードが張れたら完了です。

28. 2019年09月30日
設備工事

設備工事

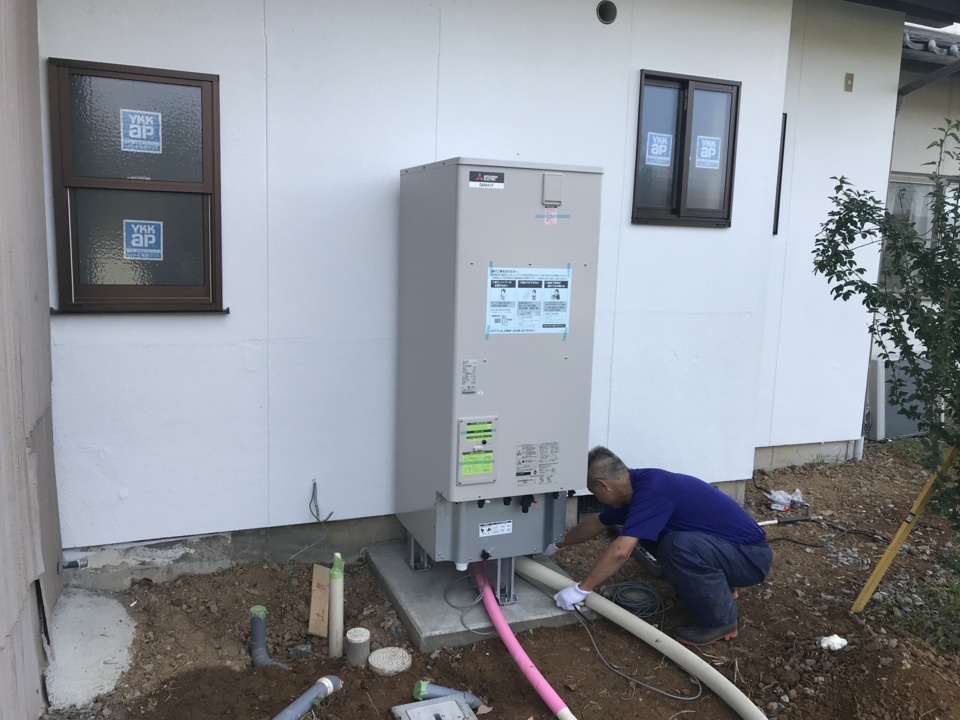

外部では設備器具(エコキュート)の取り付けが進んでいます。今回のリフォームでオール電化になります。

29. 2019年10月04日
木工事

木工事

木工事も本日で終了です。建具の取付調整など細かい作業と道具の片付けです。

30. 2019年10月07日
内装工事

内装工事

内装工事も進みました。廊下クロス貼りで終了です。

31. 2019年10月16日
完成

完成

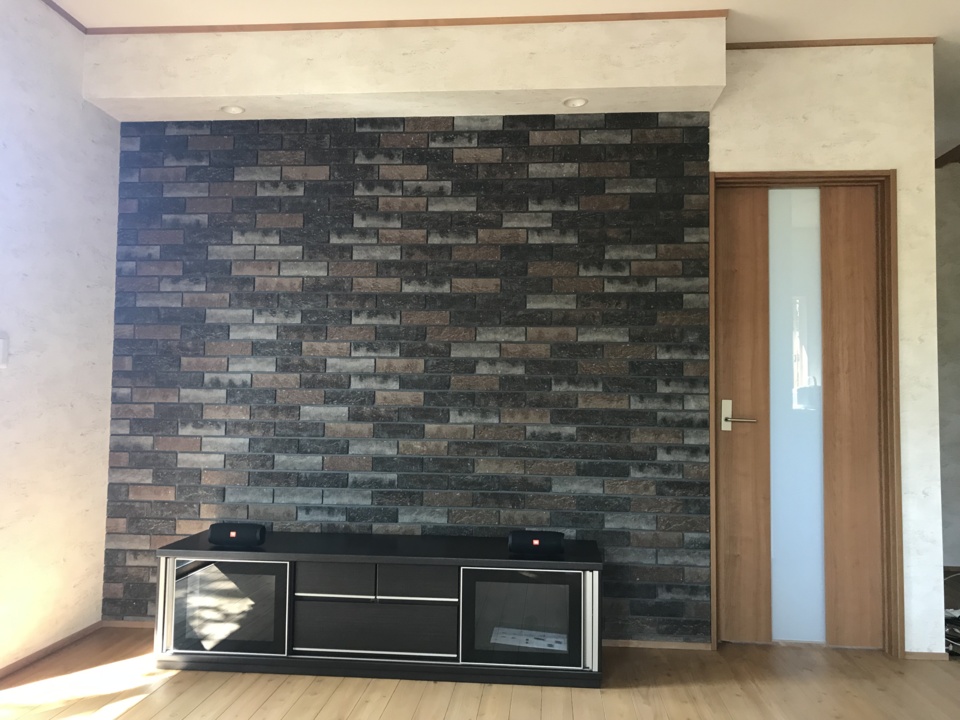

リビング完成です。テレビ台背面はレンガタイルを貼りクラシカルなイメージに仕上げました。

32. 2019年10月16日
完成

完成

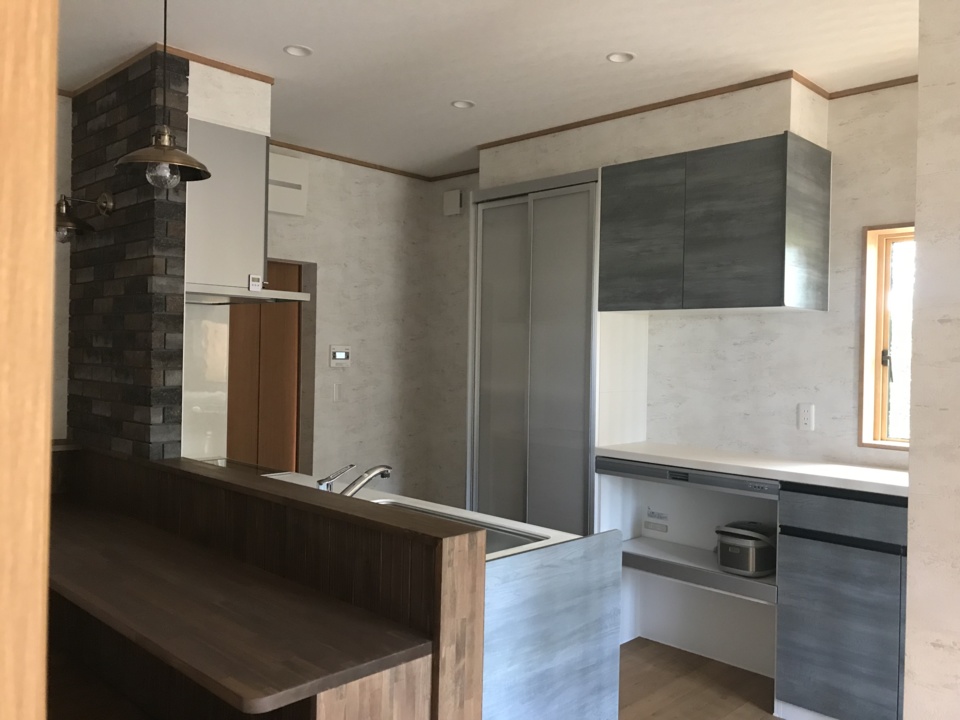

キッチンの完成です。背面には家電収納・食器戸棚など収納がたっぷりです。

33. 2019年10月18日
完成

完成

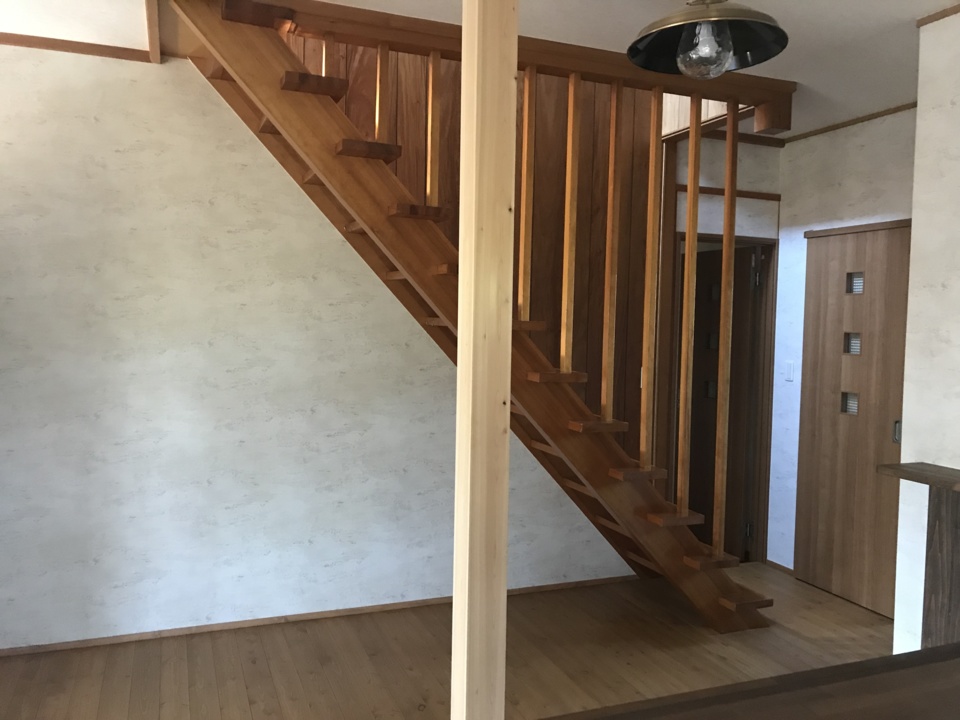

ダイニングの完成です。既存階段にもうまく馴染ませる事が出来、デザインも統一出来ました。

34. 2019年10月20日
完成

完成

洗面所の完成です。収納付きの洗面化粧台はショールームのようですね!

35. 2019年10月20日
完成

完成

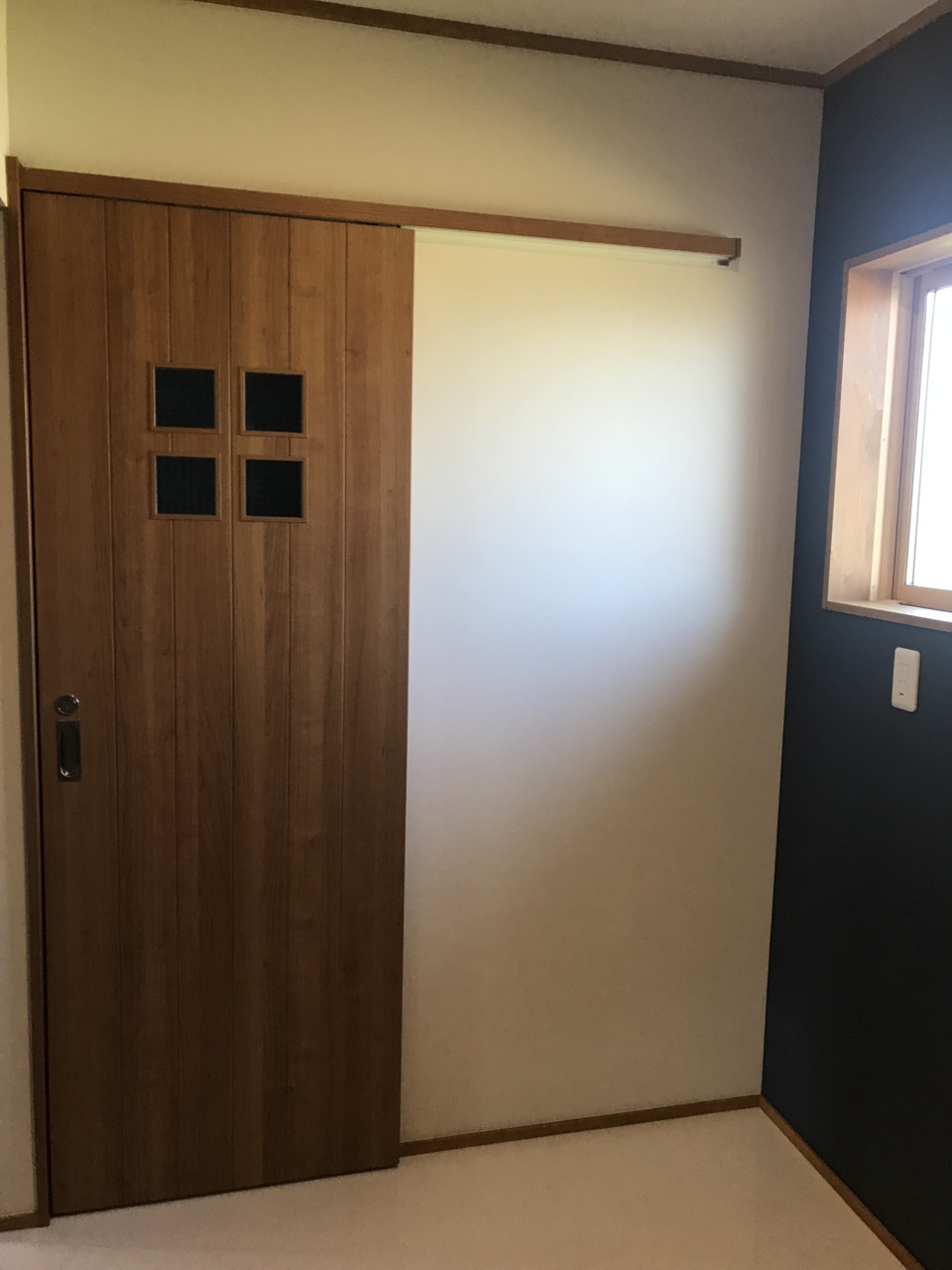

トイレのドアは新デザインのクラシカルなものを採用しましたが、既存の部屋とも違和感なくつながりました。
