定年後を考えたリノベーション

上田市 M様  リノベーション

スタイル別に見る|すべて

建築中レポート

1. 2022年10月15日
解体工事

解体工事

M様の家リノベーションが始まります。今回は二階ある水廻りを1階で使用するようにプラン変更します。

2. 2022年10月20日
解体工事

解体工事

解体工事にに入る前最終確認で廃品の仕分けをしました。今回の改修と共に断捨離もするそうです。

3. 2022年11月01日
解体工事

解体工事

いよいよ解体が始まりました。まずは壁などのボードを取り既設断熱材などの性能を確認しました。

4. 2022年11月05日
給排水設備工事

給排水設備工事

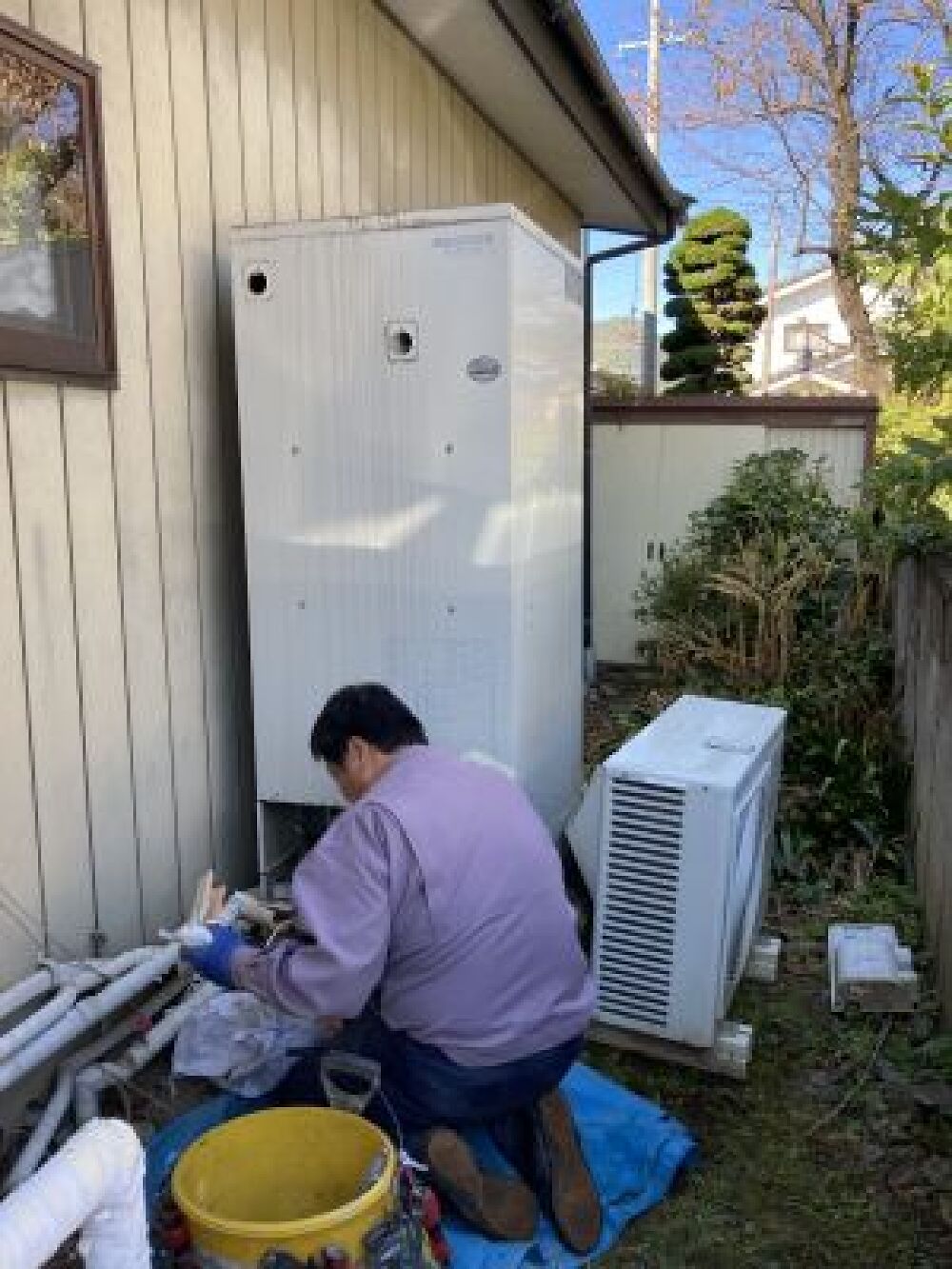

改修工事が決まる頃母屋のエコキュートの調子が悪くなりファンモーターの音が大きくなりご近所に迷惑になると言うことで仮設ガス給湯機に一時変更です。

5. 2022年11月09日
解体工事

解体工事

1階の解体から2階の解体に移りますが現階段はそのままなので現状に養生をします。

6. 2022年11月12日
解体工事

解体工事

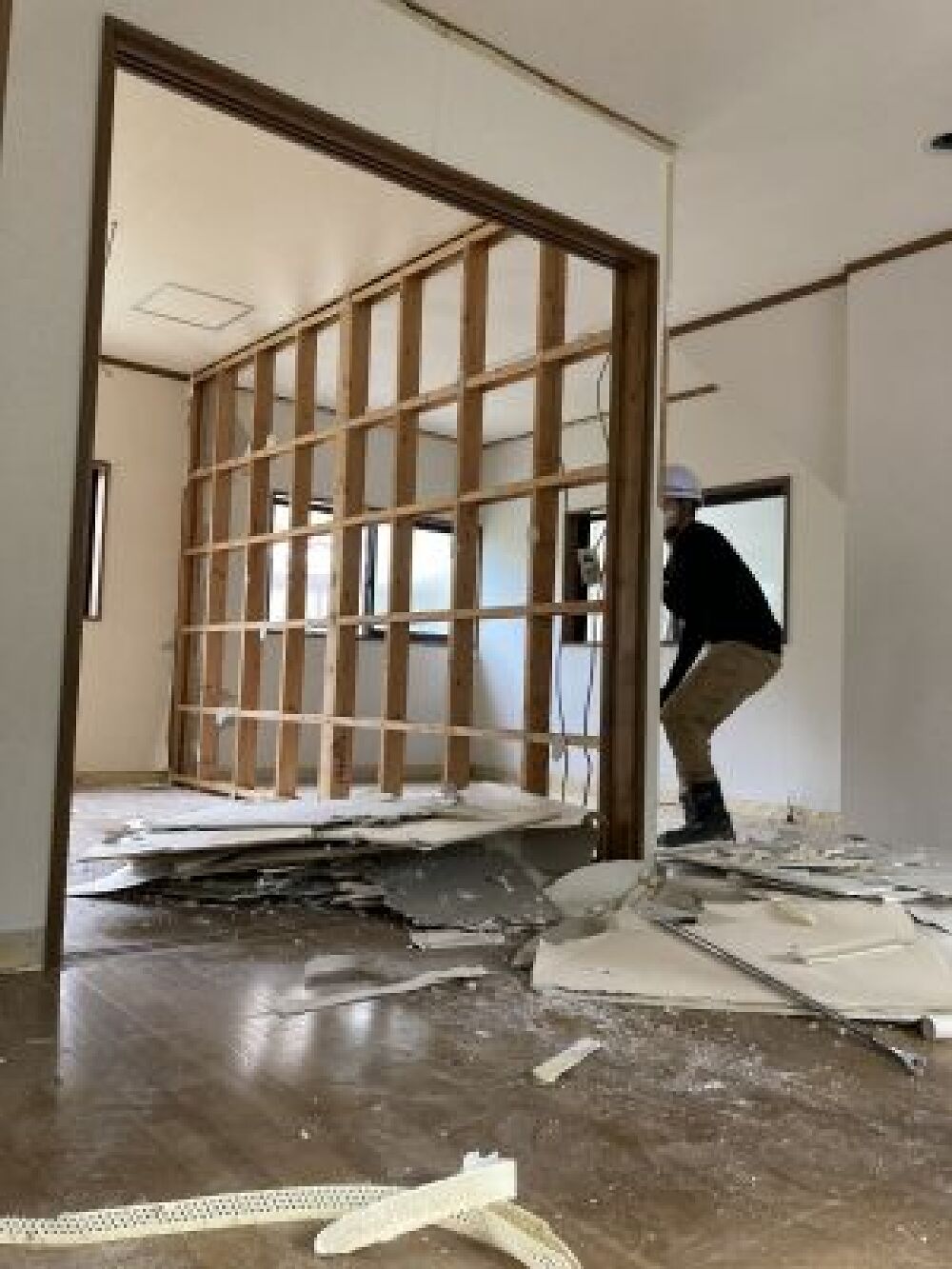

2階の間仕切りの位置を変えるので内壁から解体を始めました。

7. 2022年11月17日
解体工事

解体工事

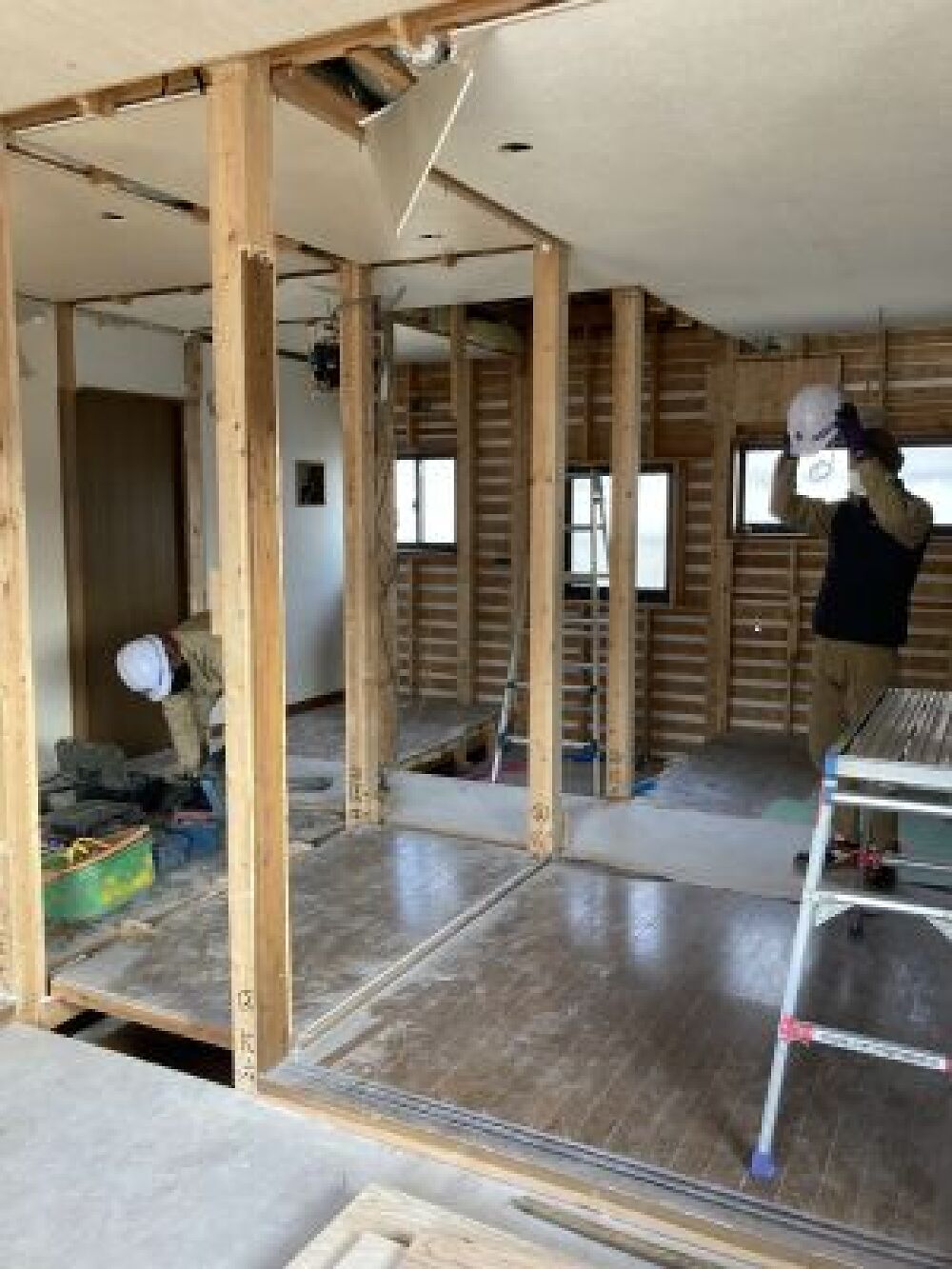

2階の解体がほぼ終わりました。これから1階の解体続きを進めます。

8. 2022年11月24日
解体工事

解体工事

1階の解体を始める前に置いてある家財などの整理もします。普段中々処理できない物も解体と一緒にという依頼が多いです。

9. 2022年11月28日
解体工事

解体工事

1階の解体も大分進みました。

10. 2022年12月05日
解体工事

解体工事

1階増築部分の解体が終わり床下にこれから給排水設備の先行配管に入ります。

11. 2022年12月10日
給排水設備工事

給排水設備工事

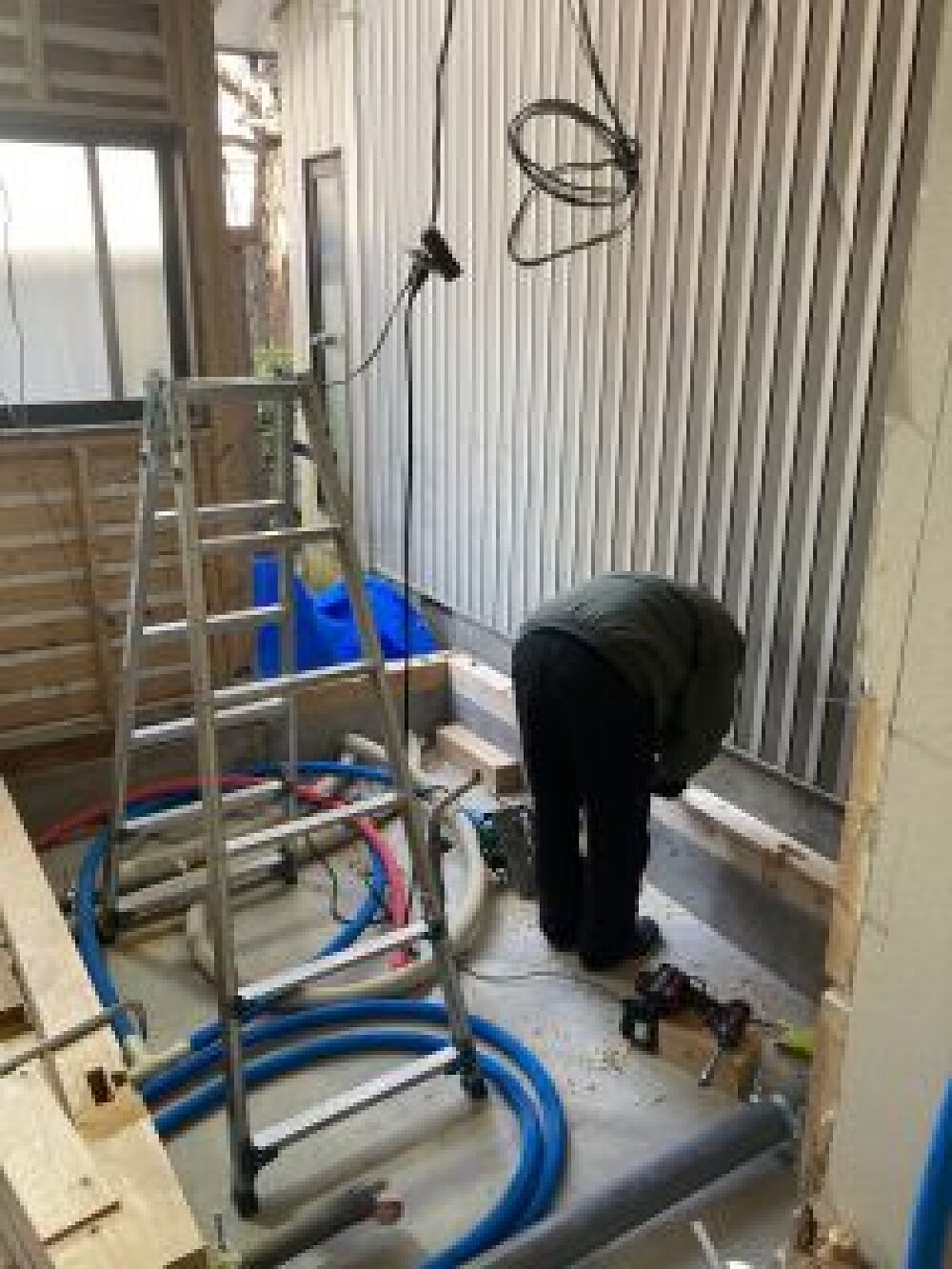

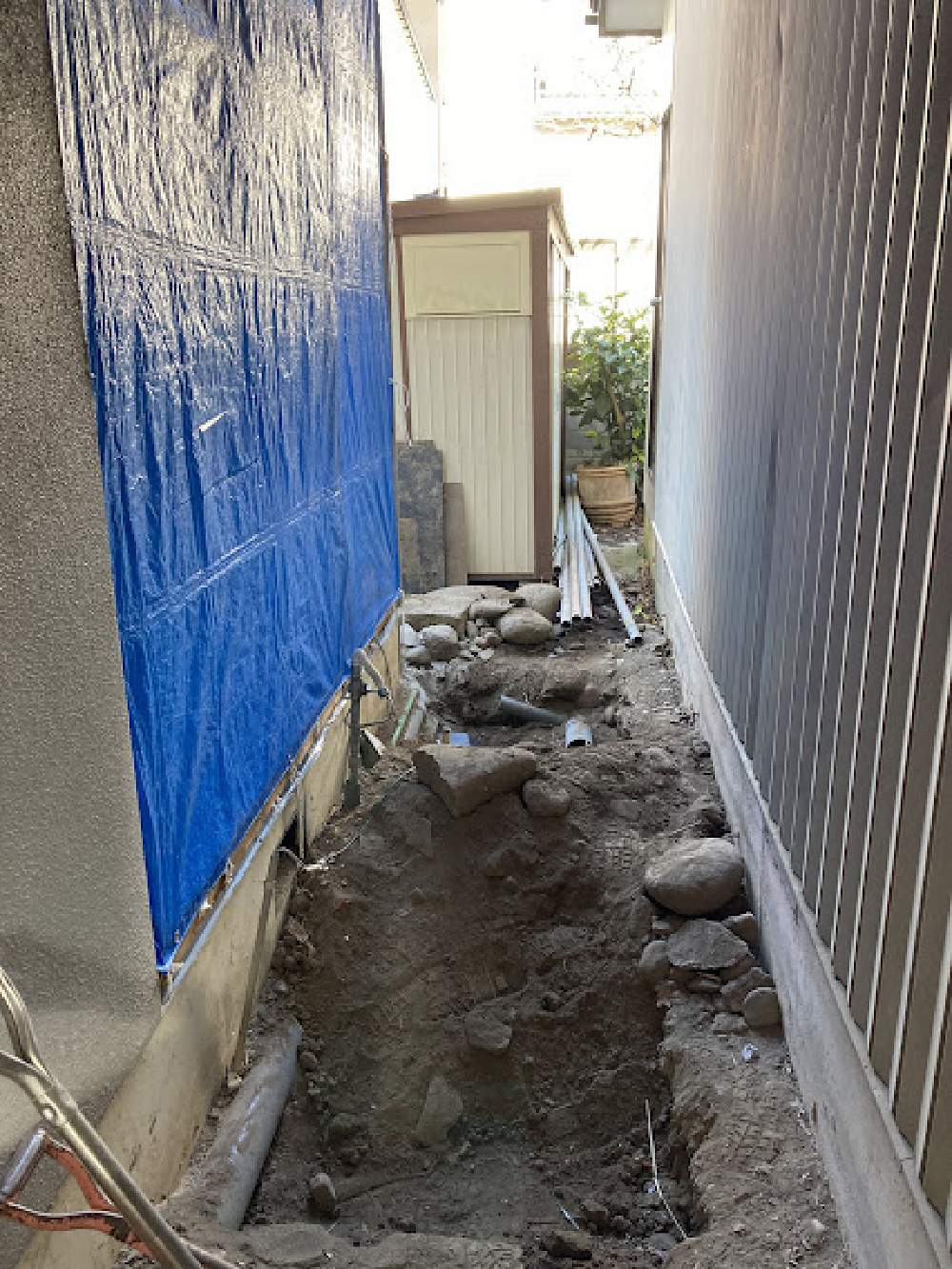

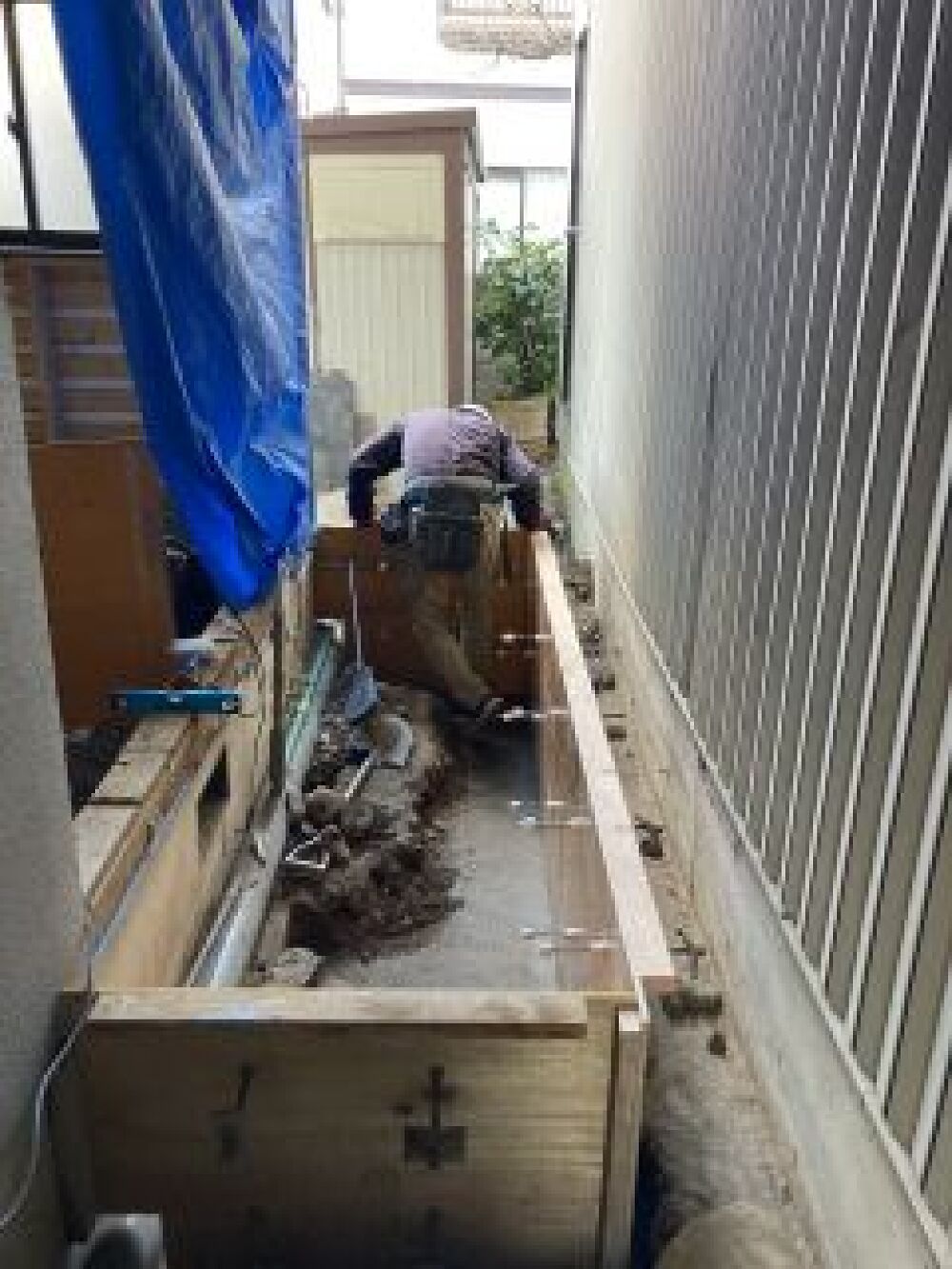

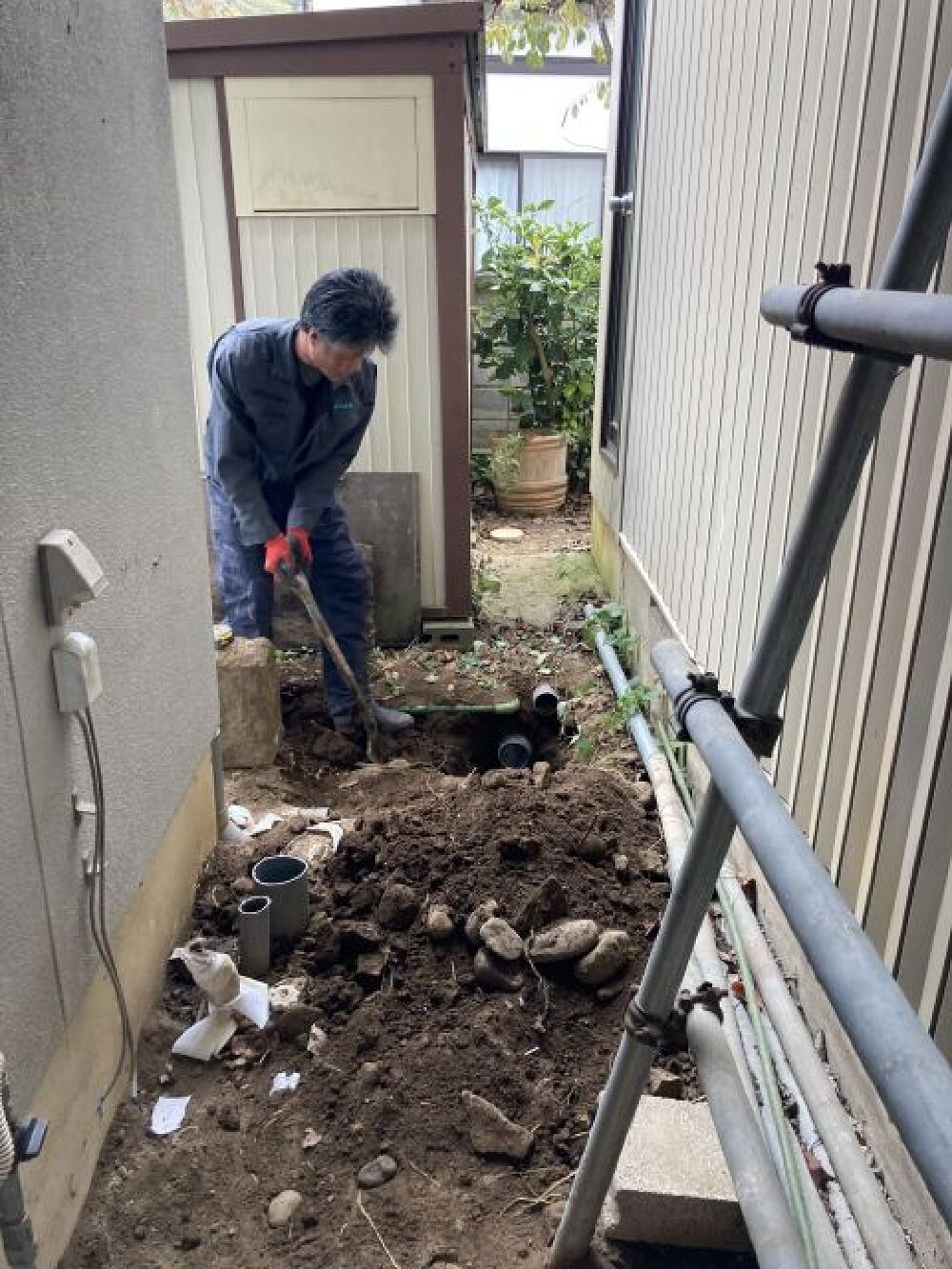

外部給排水配管を進めています。狭い場所なので土の置場が大変です。

12. 2022年12月14日
給排水設備工事

給排水設備工事

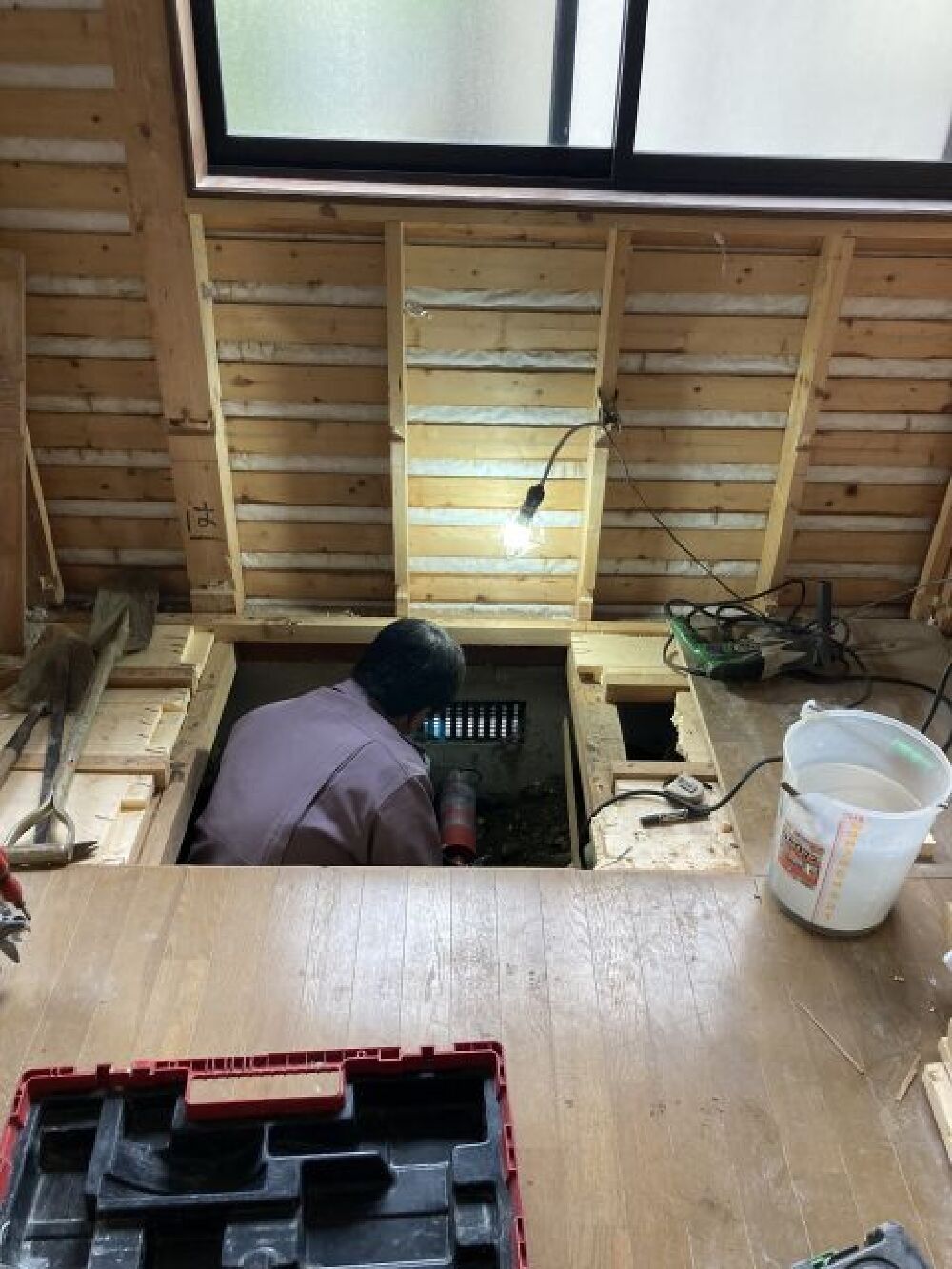

外部配管が終わり内部配管に入りました。配管が終わると増築部分の基礎工事に入ります。

13. 2022年12月18日
基礎工事

基礎工事

増築部分の基礎工事に入りました。この部分は浴室とトイレを造ります・

14. 2022年12月24日
基礎工事

基礎工事

増築部分の基礎型枠を入れ今年中に完成させます。今年はここまでの工事と成りますが来年いよいよ木工事が始まります。

15. 2023年01月11日
給排水設備工事

給排水設備工事

仕事始めは昨年出来上がった増築部分に給排水配管からです。今年も頑張って喜んで頂ける仕事を致します。

16. 2023年01月14日
木工事

木工事

木工事担当の増田棟梁と現場打合せをしました。念入りに納めなど検討し進めて行きます。

17. 2023年01月20日
木工事

木工事

増築部分の設備配管が終わり本日より土台敷きから現場に入りました。

18. 2023年01月26日
木工事

木工事

増築部分の壁断熱材を充填しました。いつも通り隙間なく丁寧な仕事を心がけています。

19. 2023年02月01日
木工事

木工事

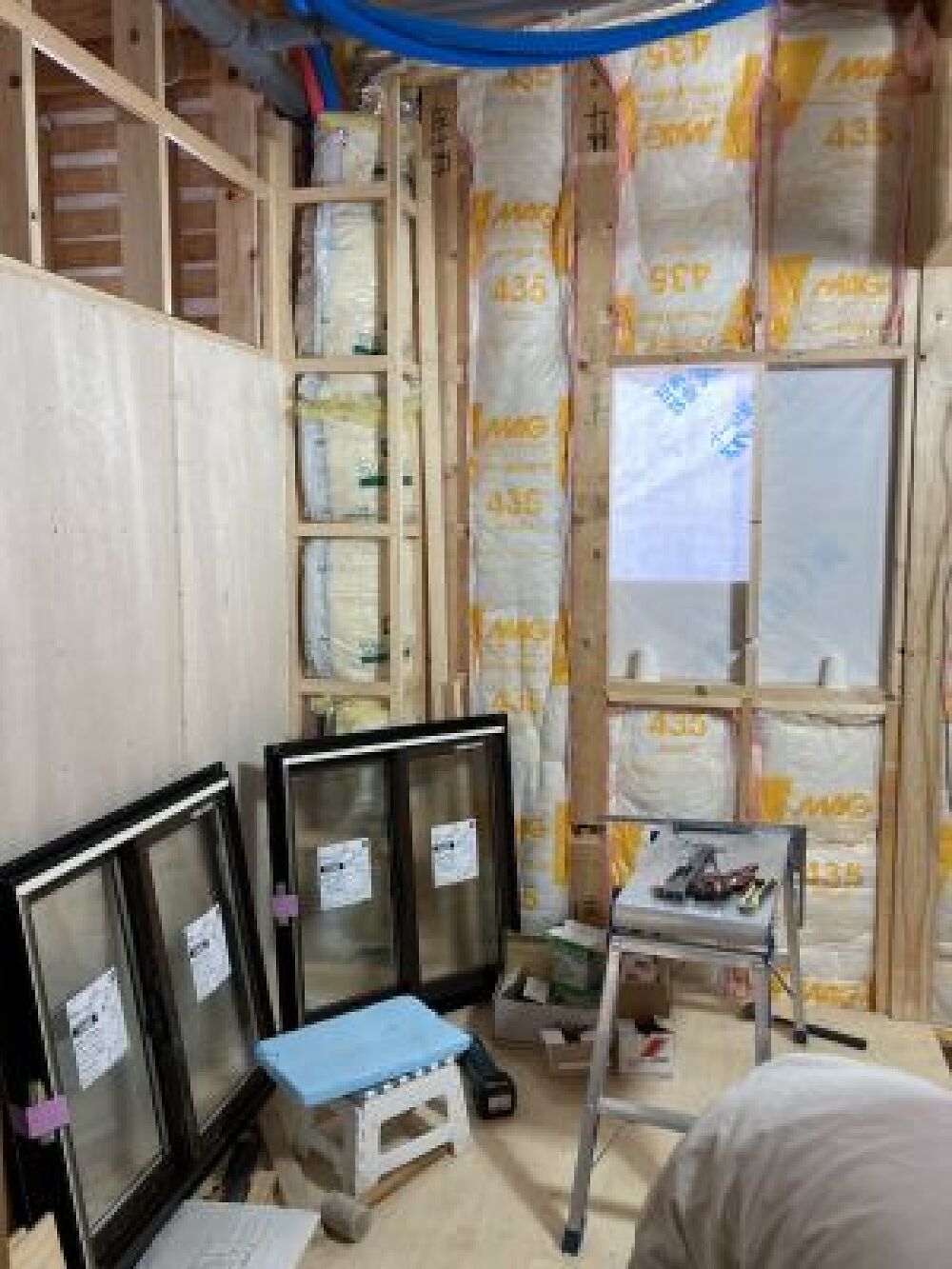

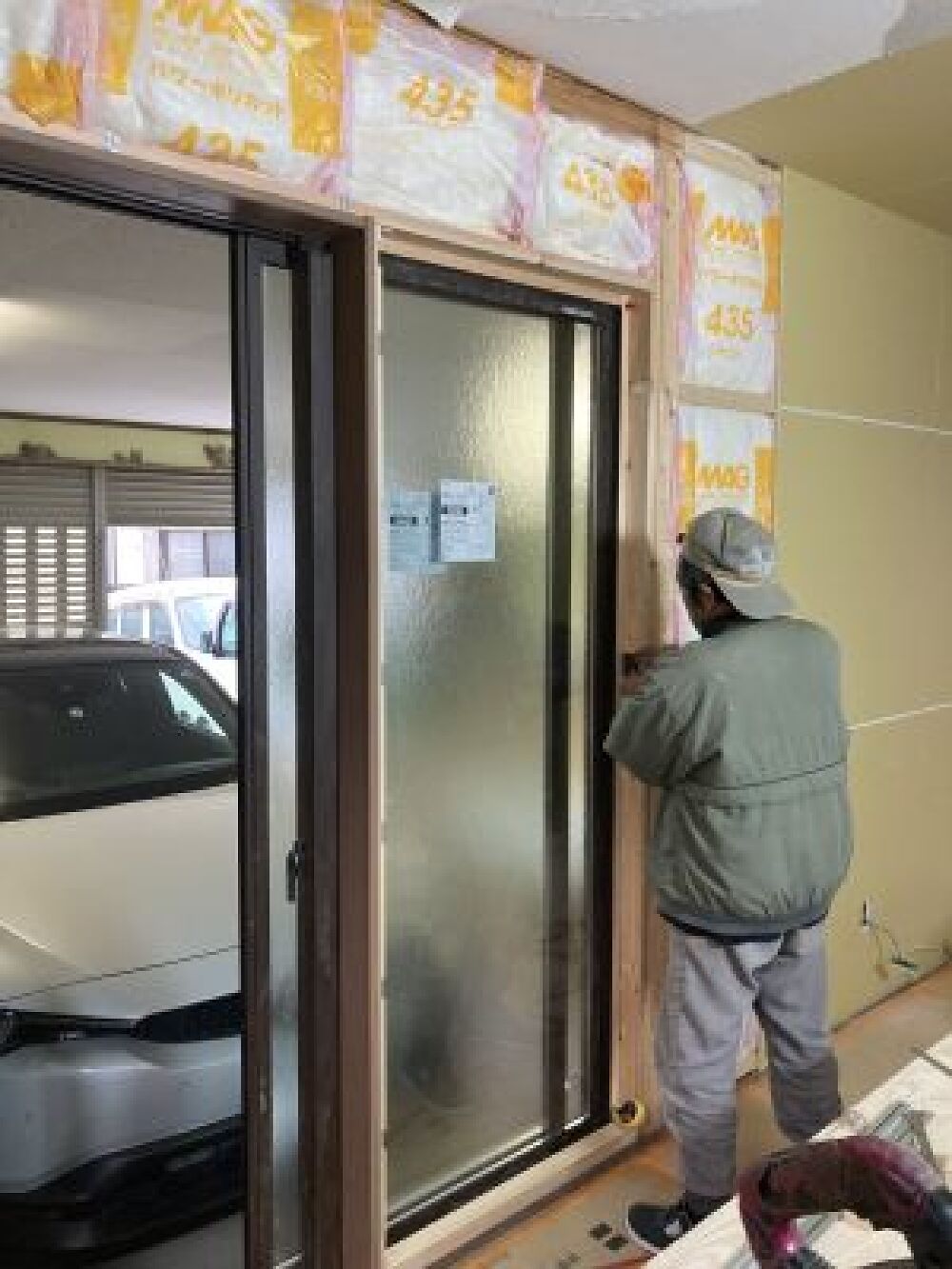

新規取付鋼製建具が搬入に成りとりつけを始めます。内部側樹脂に高断熱仕様です。

20. 2023年02月06日
木工事

木工事

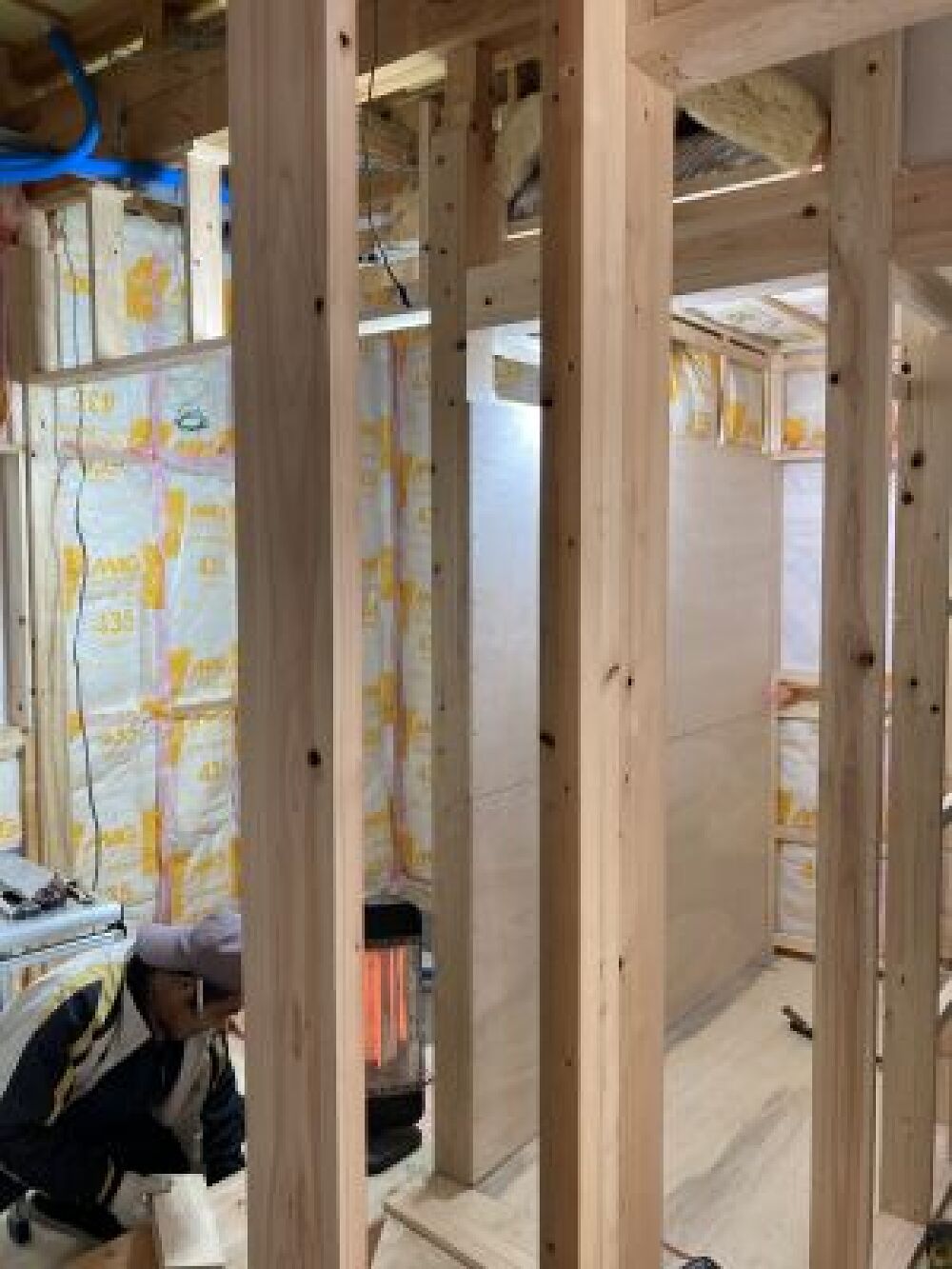

浴室・洗面脱衣・トイレ部分の壁下地などを進めています。

21. 2023年02月11日
木工事

木工事

1階がほぼ木工事が1週間ほどで終わり2階に入る前構造などの確認で打合せをしました。問題点などを見つける事で順調に仕事を進める上で大切な作業です。

22. 2023年02月17日
木工事

木工事

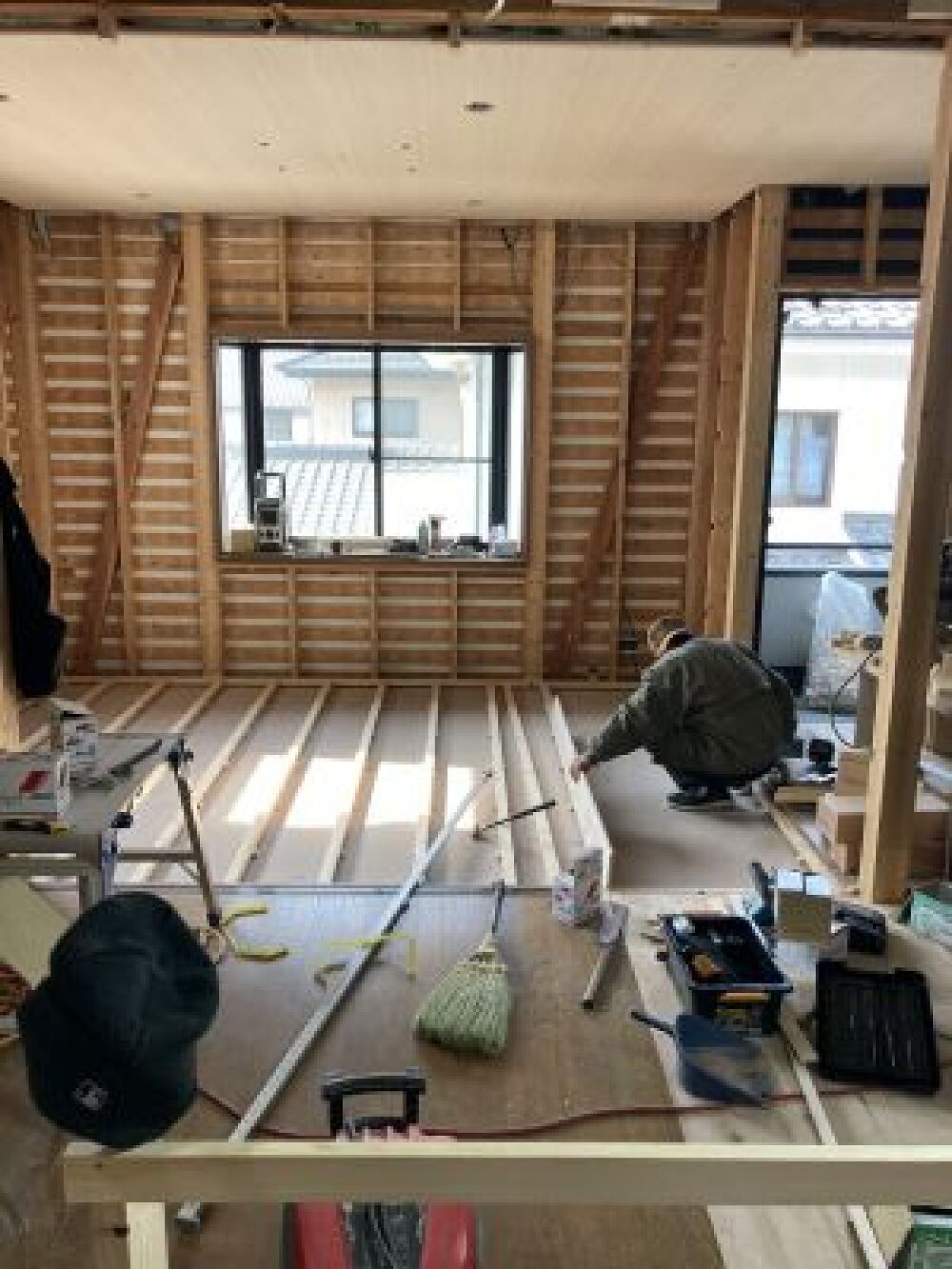

1階の壁張りがもうすぐ終わり最後の床張りの段階に成りました。

23. 2023年02月23日
木工事

木工事

床張りもあと少しで終わります。2階の材料など搬入も終わり準備完了です。

24. 2023年02月28日
木工事

木工事

1階も出入口もサッシ取付でほぼ終わりです。これから1階は造り付家具の取付に進みます。

25. 2023年03月03日
木工事

木工事

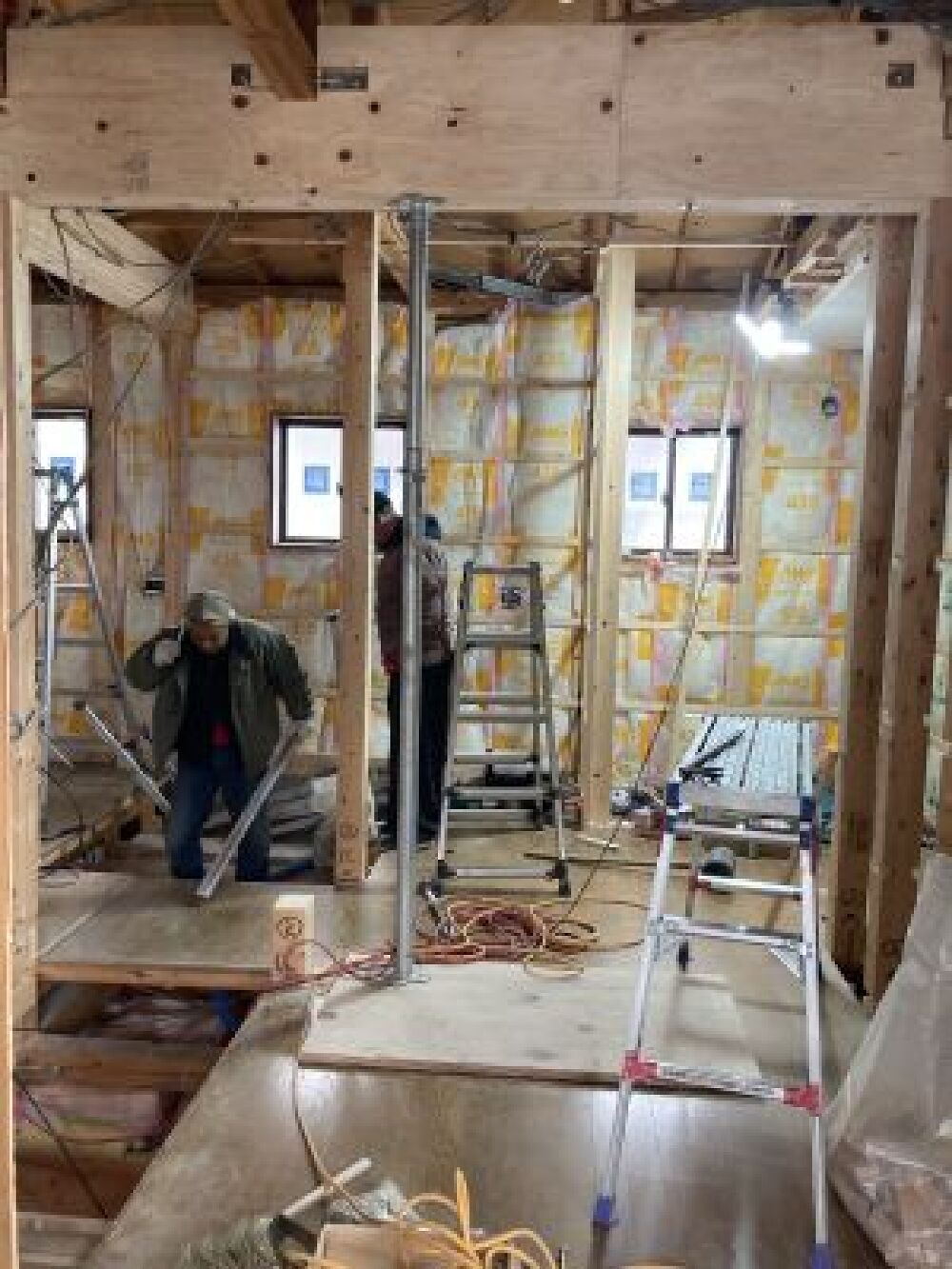

2階の木工事を進めています。梁などの補強が終わり床下地張りです。

26. 2023年03月08日
木工事

木工事

キッチン部分の間仕切り壁、開口枠を取付ました。隣の部屋にホコリが入らないようにしっかり養生を取り作業します。

27. 2023年03月13日
木工事

木工事

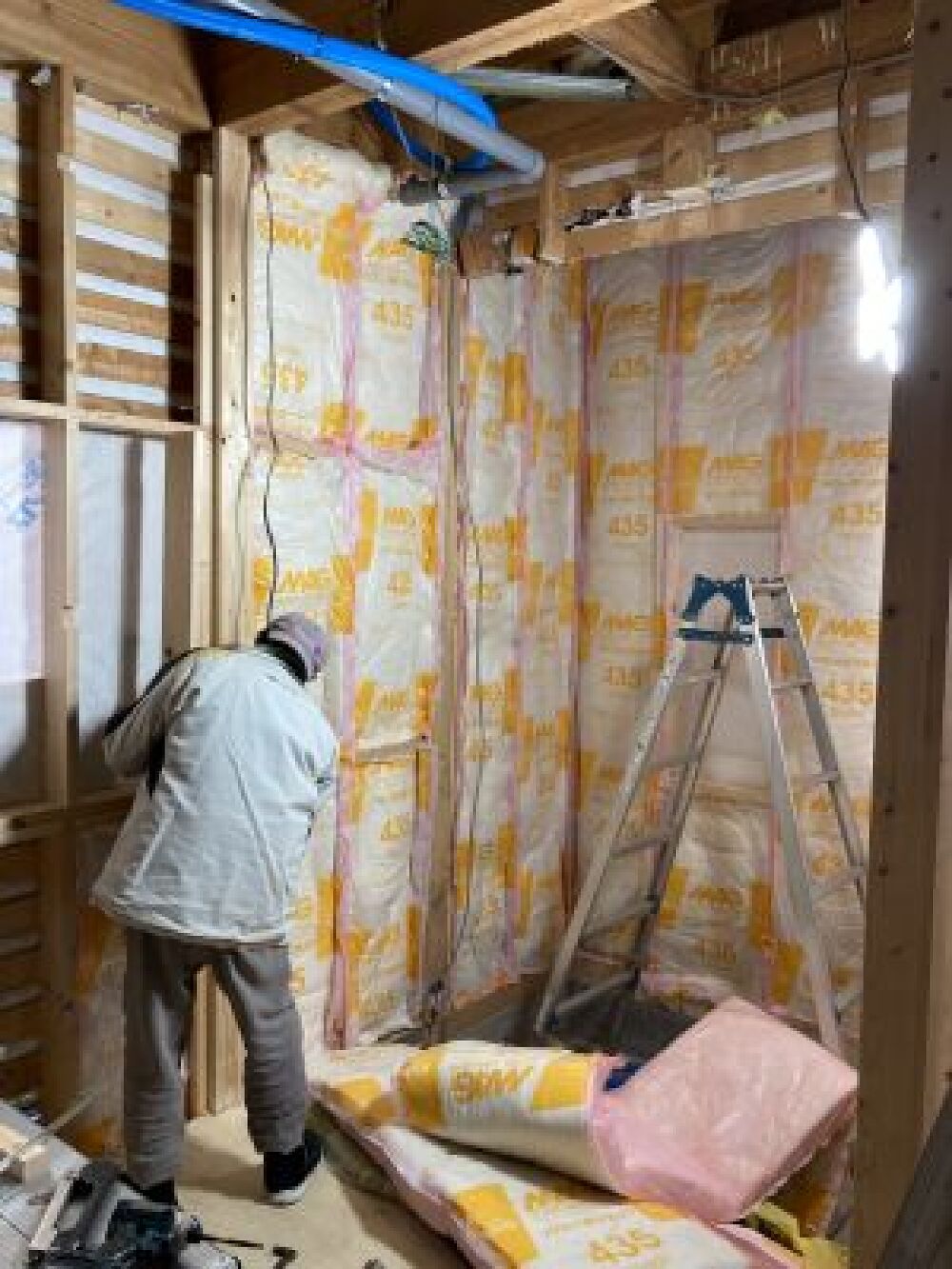

キッチン部分の壁断熱材を充填しました。ここでも次世代省エネ基準に適合したものを使用しています。

28. 2023年03月17日
木工事

木工事

リビング側も床下張~断熱材充填が終わり開口枠などの取付を進めています。

29. 2023年03月21日
木工事

木工事

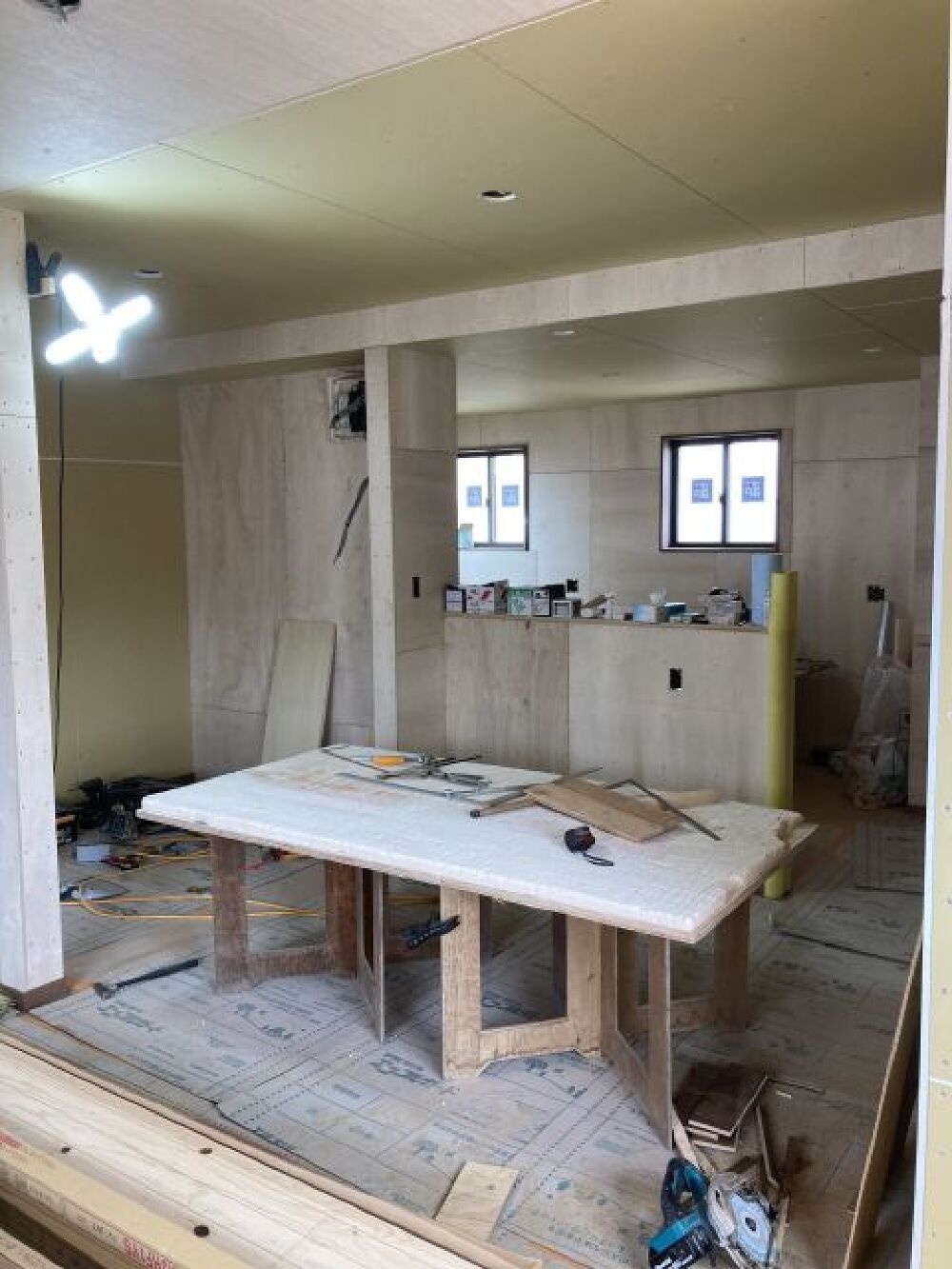

キッチン部分の間仕切りカウンター下地などを造っています。リビングと一部屋に成り以前の雰囲気とは大分変りました。

30. 2023年03月27日
木工事

木工事

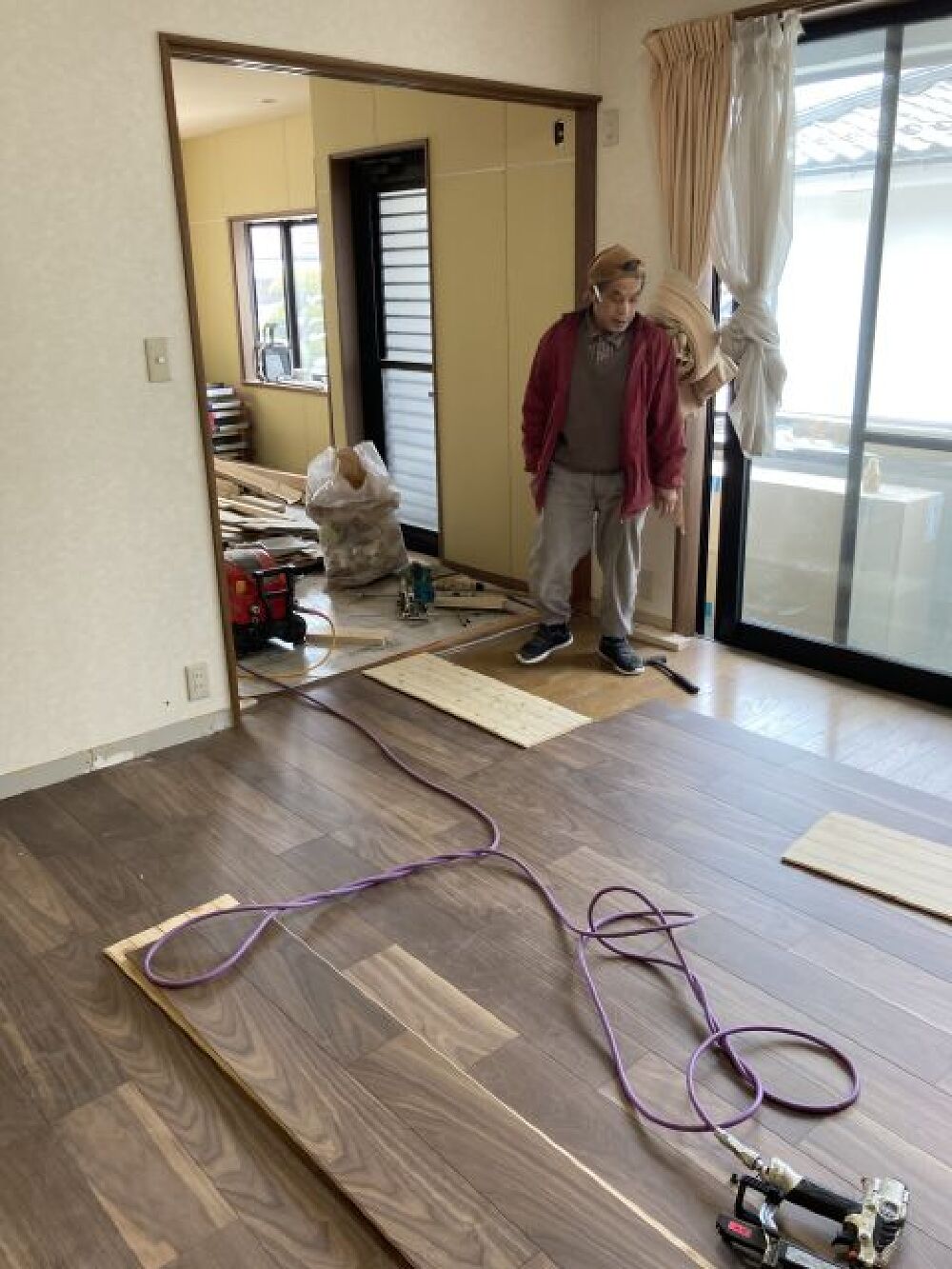

追加工事でもう2室フロアーを張り換えを始めました。これで全ての部屋が改修に成りました。

31. 2023年04月01日
家具工事

家具工事

1階洗面化粧台と収納造り付家具の組立を進めています。いつも通り井出棟梁に精度の高い仕事をお願いしています。

32. 2023年04月06日
木工事

木工事

2階床張りが大分進み木工事が完了します。長い間増田棟梁・関沢棟梁・沓掛棟梁に今回も丁寧な仕事をして頂きました。

33. 2023年04月12日
木工事

木工事

2階の家具工事に入りました。これからカウンター他格子などこだわりのクリ材を使い仕上げて行きます。

34. 2023年04月17日
内装工事

内装工事

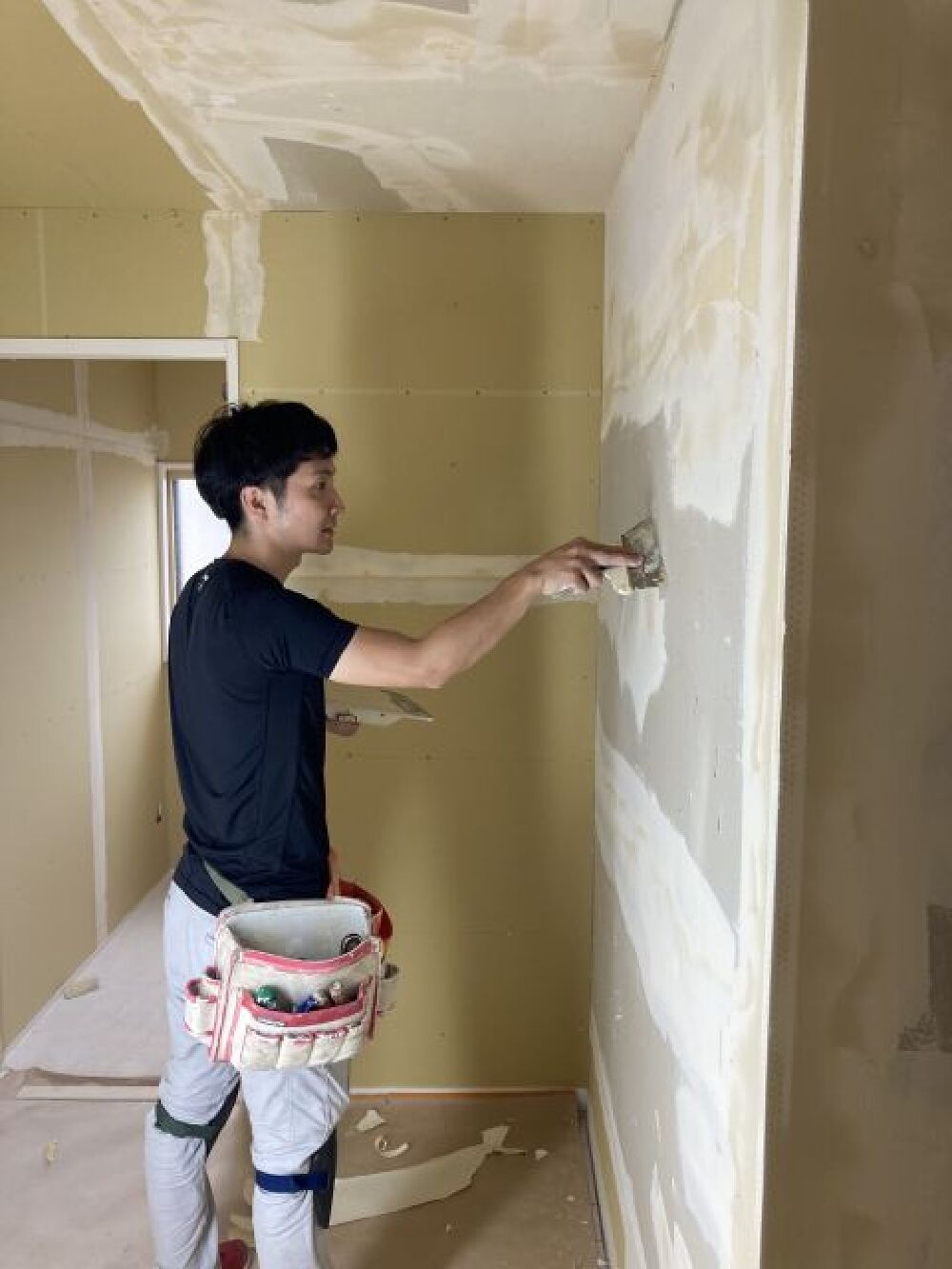

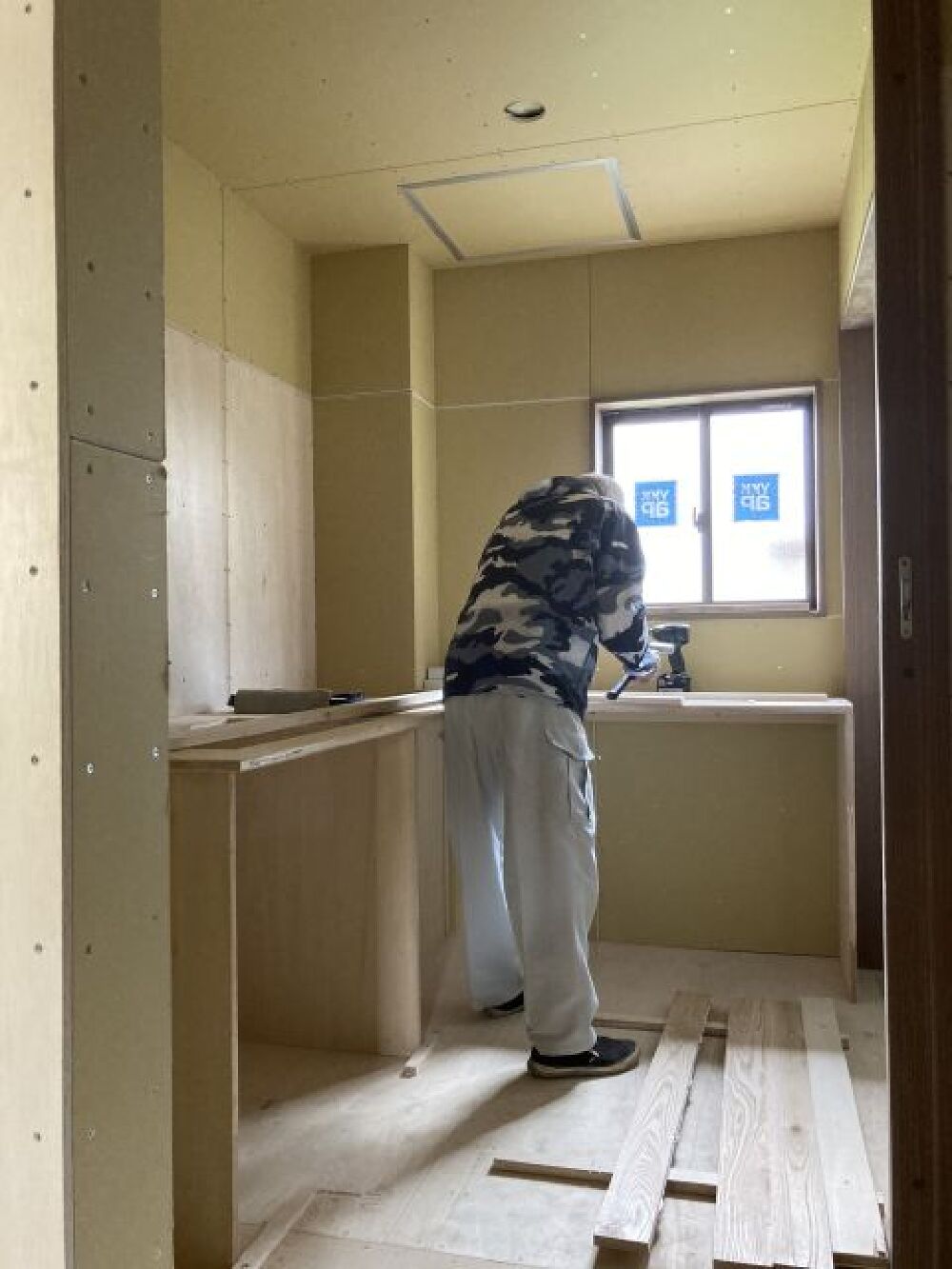

内装工事に進んでいますいつも通り下地処理を丁寧にすることで仕上がりが決まります。

35. 2023年04月22日
内装工事

内装工事

1階の内装終わり家具などの塗装も終わりました。これから2階の内装が仕上がるといよいよ器具の取付に進みます。

36. 2023年04月29日
完成

完成

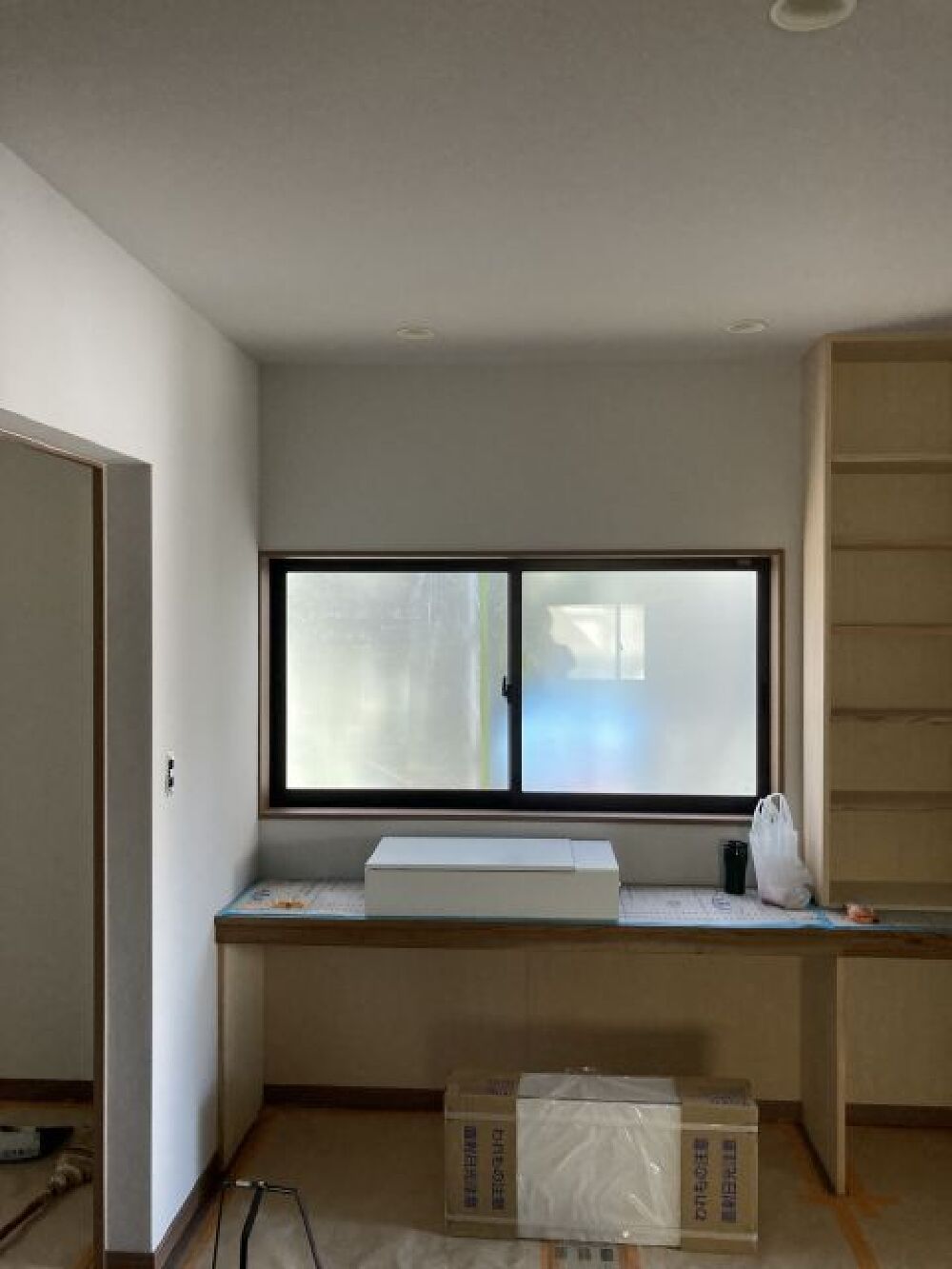

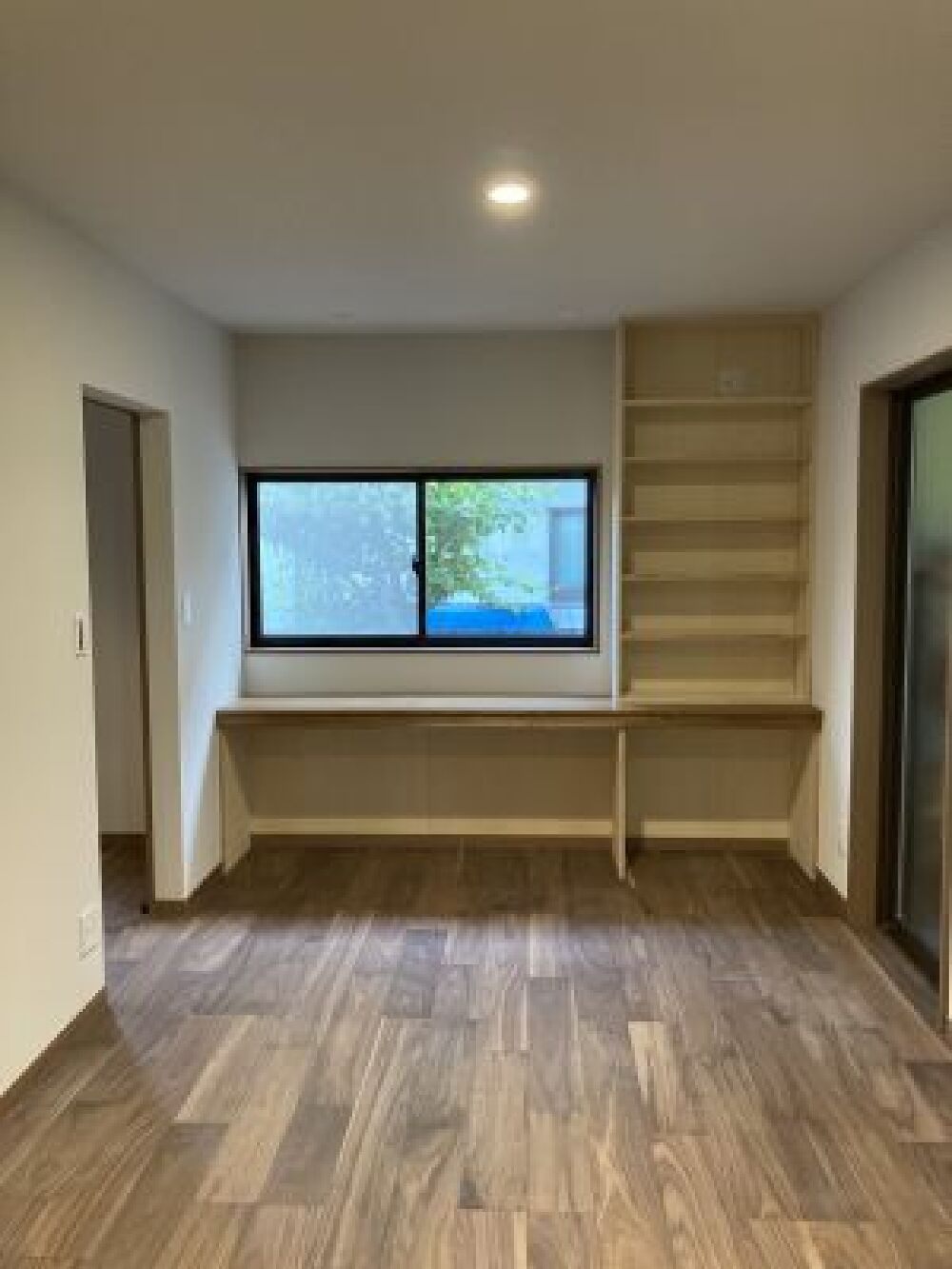

1階寝室の完成です。南向きに書斎として使うカウンターと本棚を設置しました。カウンターテーブルはクリを使用しました。

37. 2023年04月29日
完成

完成

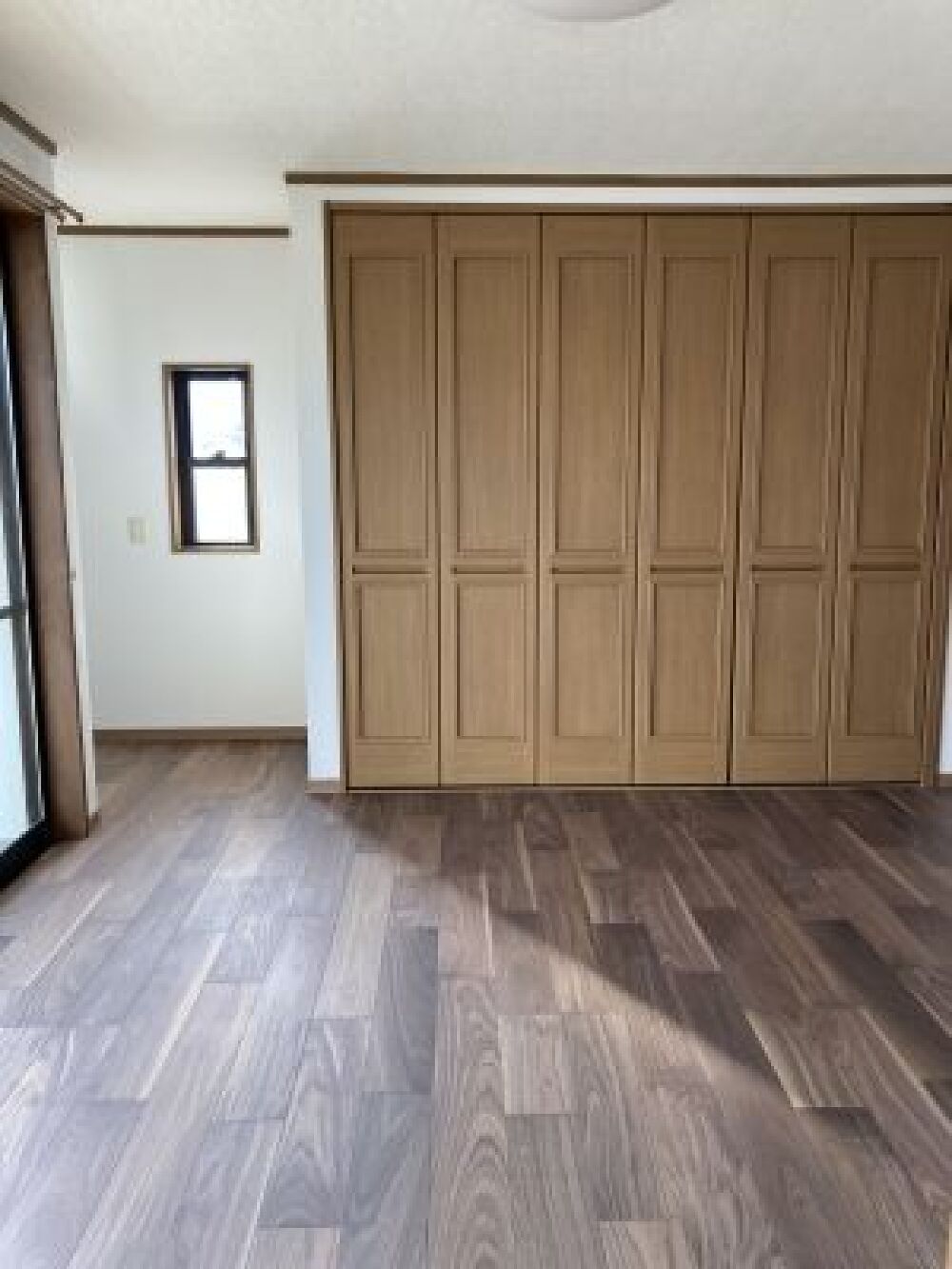

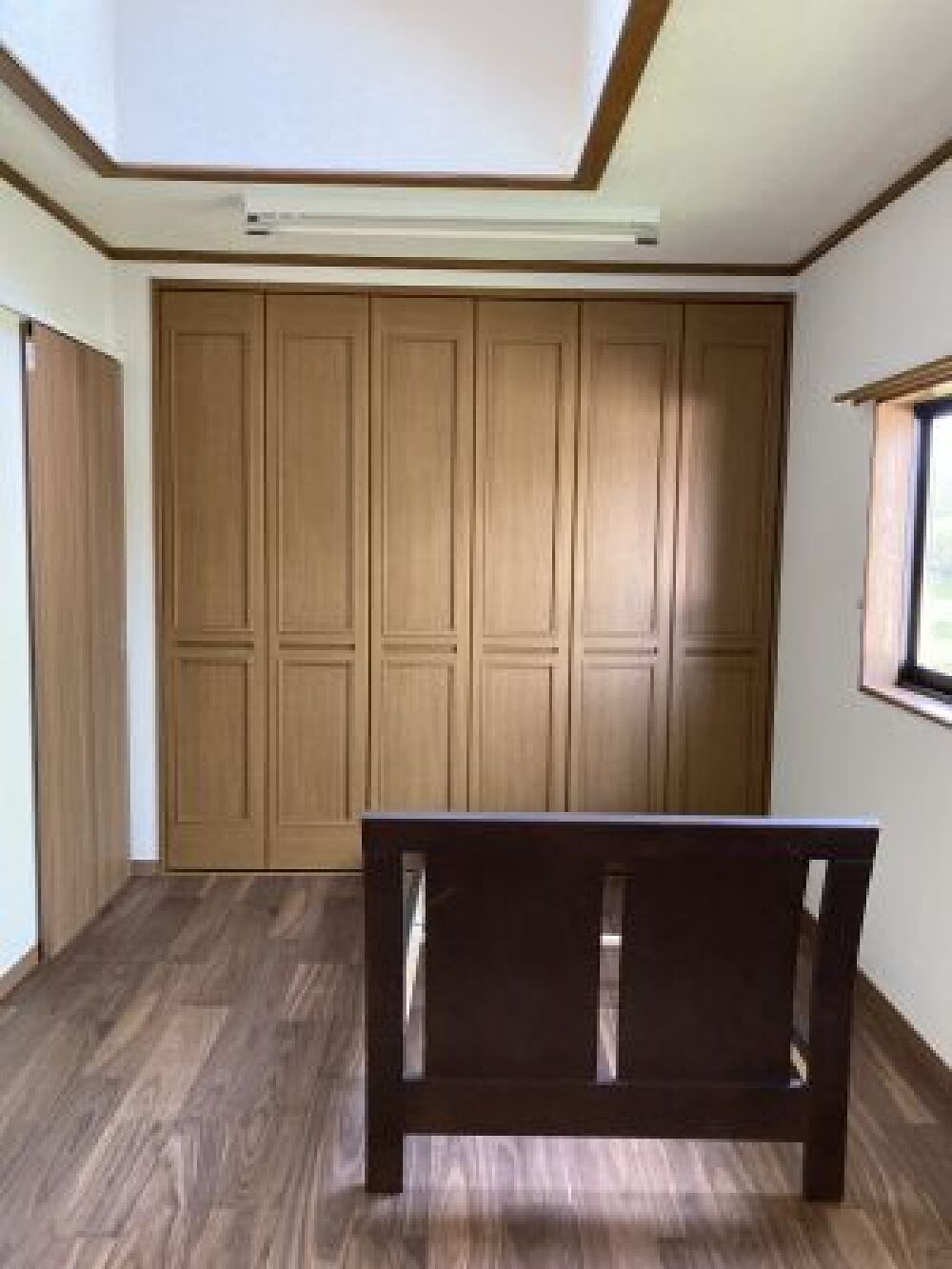

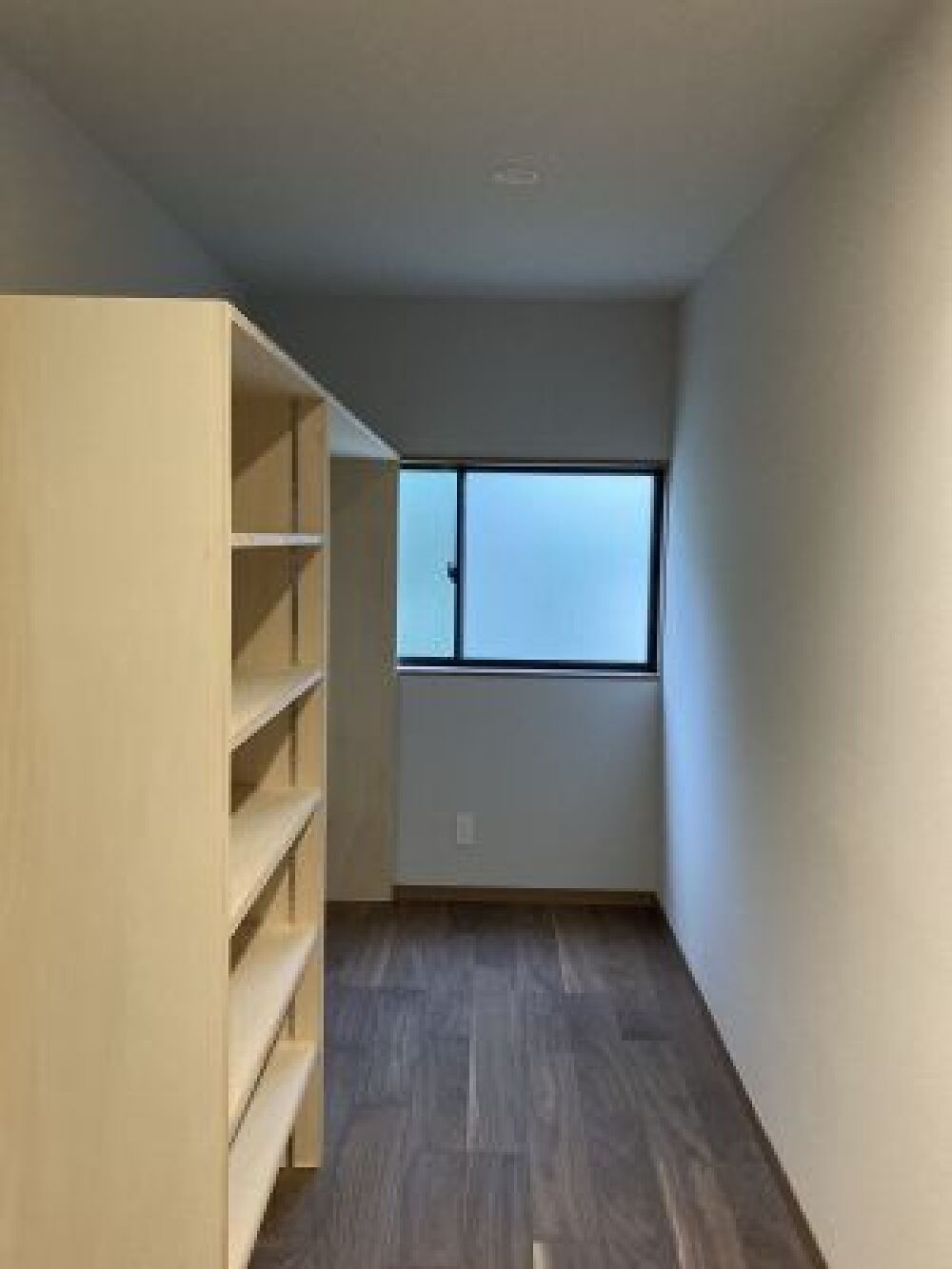

1階寝室に繋がるクローゼットの完成です。収納も十分な収納力があります。

38. 2023年04月29日
完成

完成

1階洗面所の完成です。カウンターモザイクタイルを使用しています。将来はここをキッチンとしても使用できる様に成っています。カウンターは書斎と同じクリを使用しました。

39. 2023年04月29日
完成

完成

寝室のドアを開け廊下の一部を利用して洗濯機を設置する場所があります。これも将来1階で全て生活が完結出来る様にとM様と考えたこだわりの部分です。

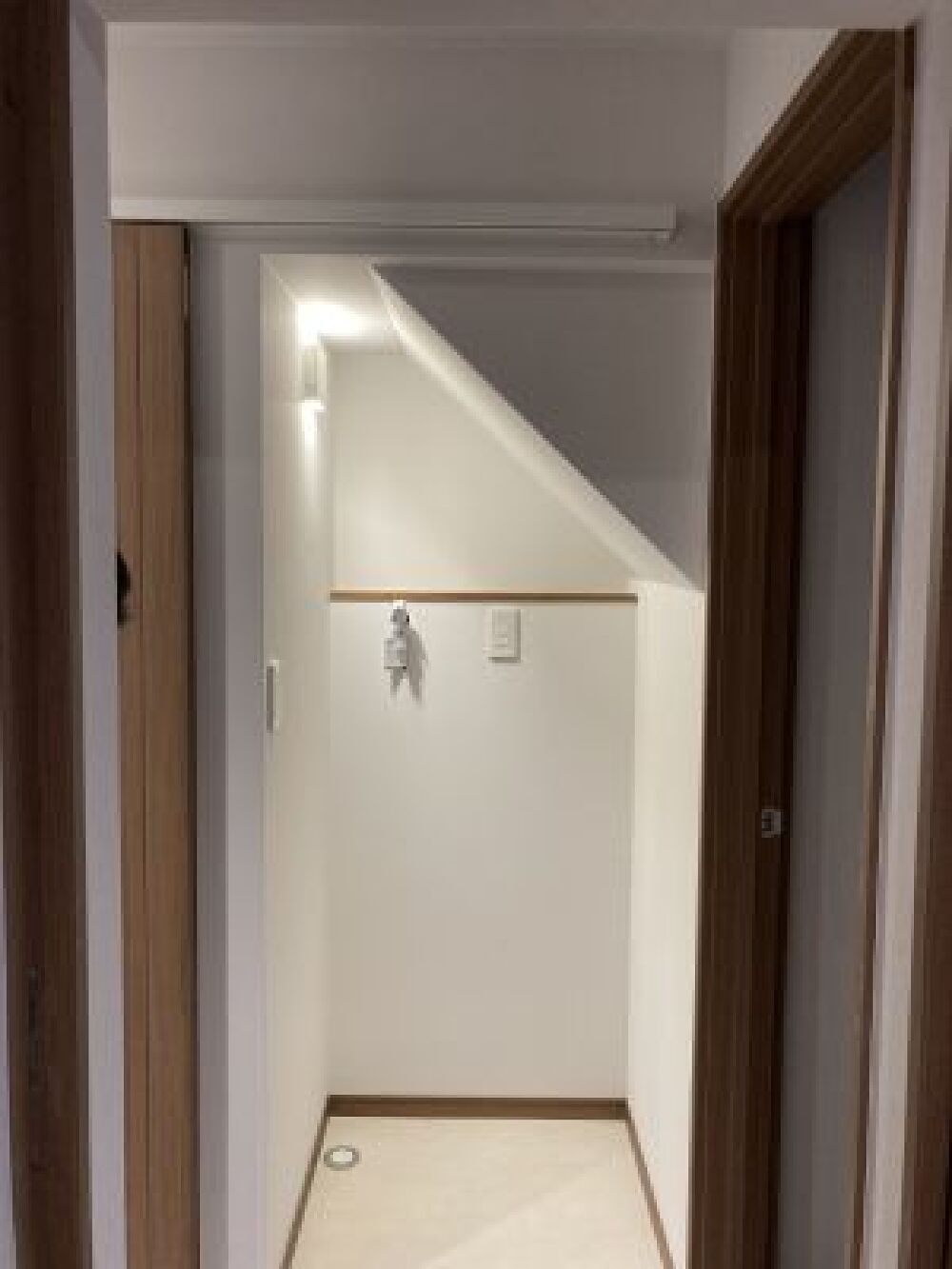

40. 2023年04月29日
完成

完成

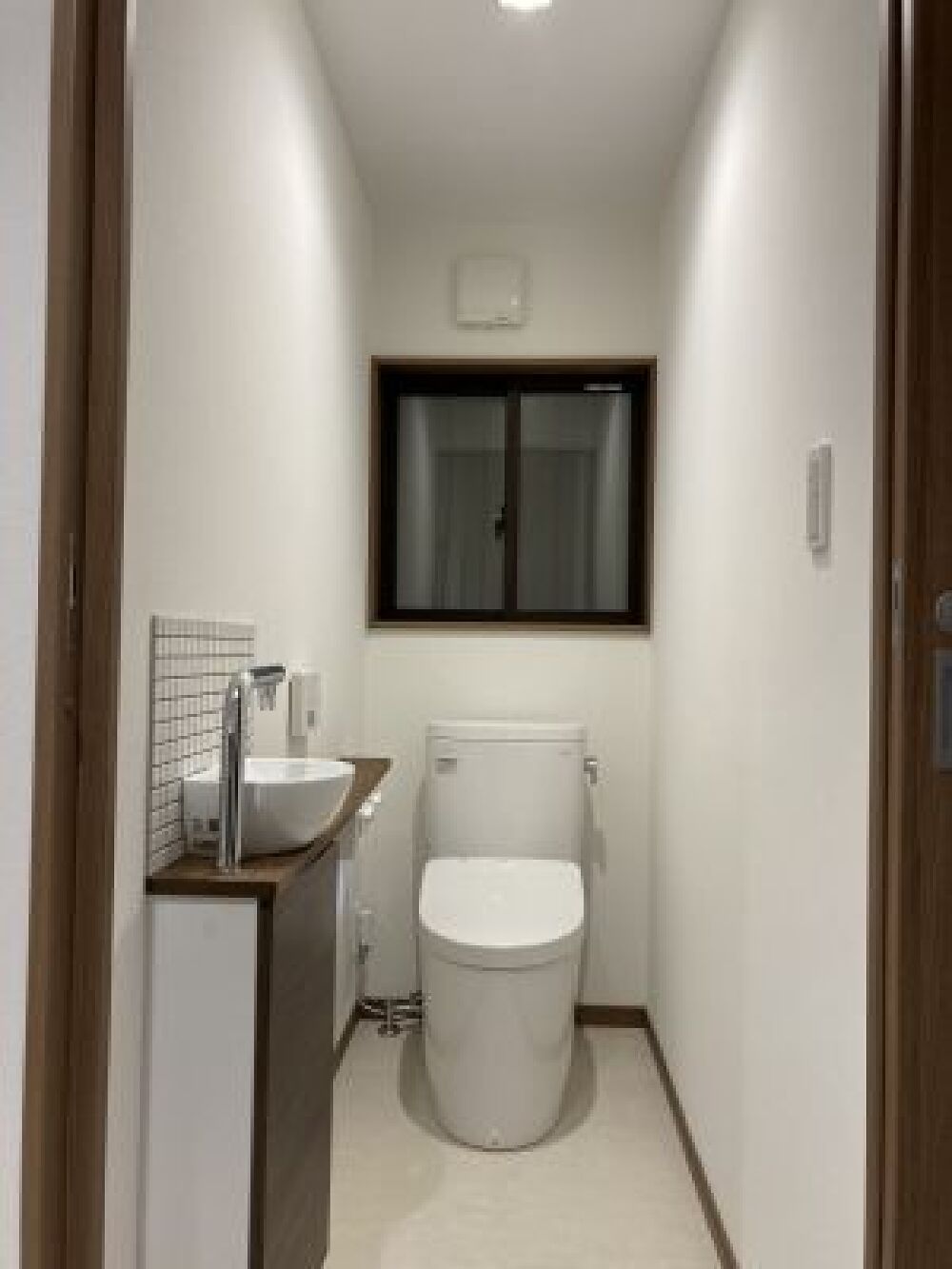

1階トイレの完成です。手洗いカウンターは既製品の天板を使用せずにここでもクリを加工して使用しました。
これだけでも大分雰囲気は変わります。また手洗いボールのバックをモザイクタイルを使うことで洗面所との統一感もあります。

41. 2023年05月01日
完成

完成

2階リビングの完成です。床は幅の広いウォールナットアクセントで格子もクリを使い床に近い色で統一しました。
以前のリビングより大分広くなりまた間仕切りが無くなった分明るいリビングに成りました。

42. 2023年05月01日
完成

完成

2階トイレの完成です。1階トイレと同じ手洗いを設置しました。

43. 2023年05月01日
完成

完成

2階南洋間の完成です。床とクロスの張り換えと一部修繕だけですが新築の様に成りました。

44. 2023年05月01日
完成

完成

2階寝室の完成です。北側の部屋なので天窓が設置されていて明るいのですが、窓からの熱の放出も大きいので窓直下に断熱窓を入れ対応しています。

 美し信州建設の公式SNSもチェックしてください

facebookはこちら

Instagram はこちら

Pinterestはこちら

イベント情報などをLINEで配信中(^^)/

ご質問も受け付けております♪
