移住を機にリノベーション
上田市 リノベーション S様
スタイル別に見る|リフォーム
建築中レポート
- 1. 2023年06月15日
-

既設
他県からの移住を機にリノベーションをされる
S様邸の解体工事がいよいよ始まります。
- 2. 2023年06月22日
-
解体

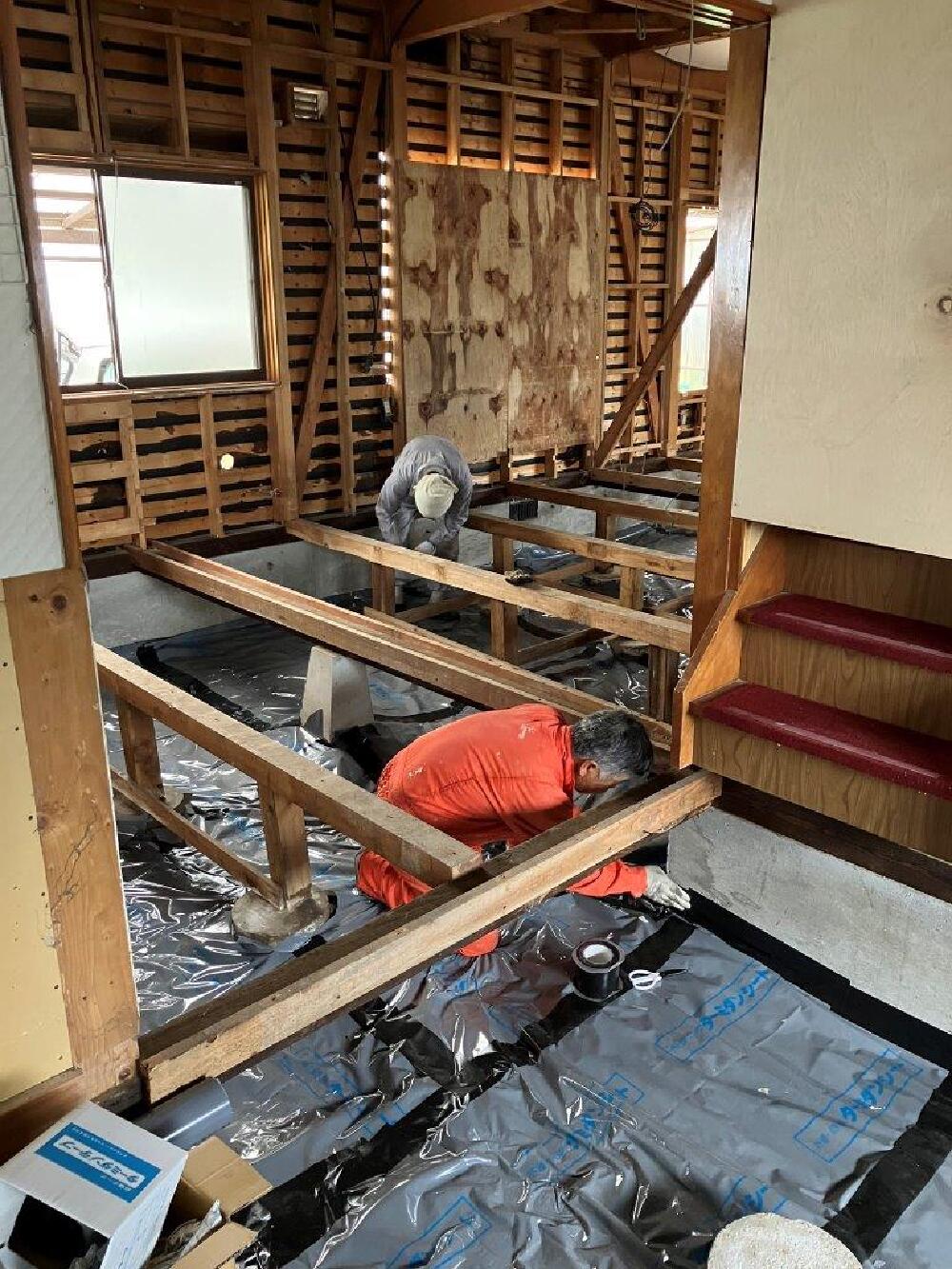

床の解体が進んでいます。
- 3. 2023年06月28日
-

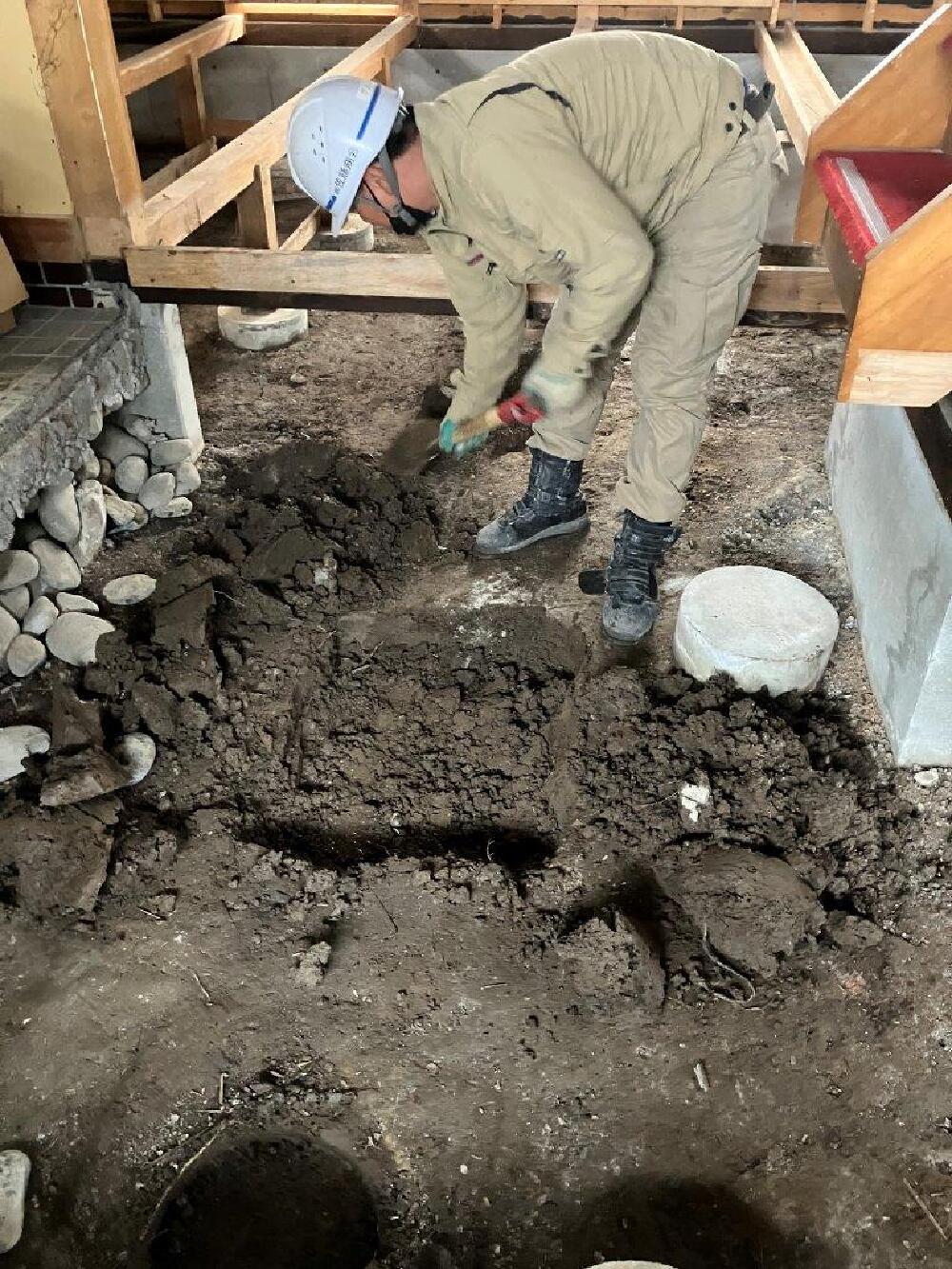

基礎・束石
基礎の補強をしました。
- 4. 2023年07月06日
-

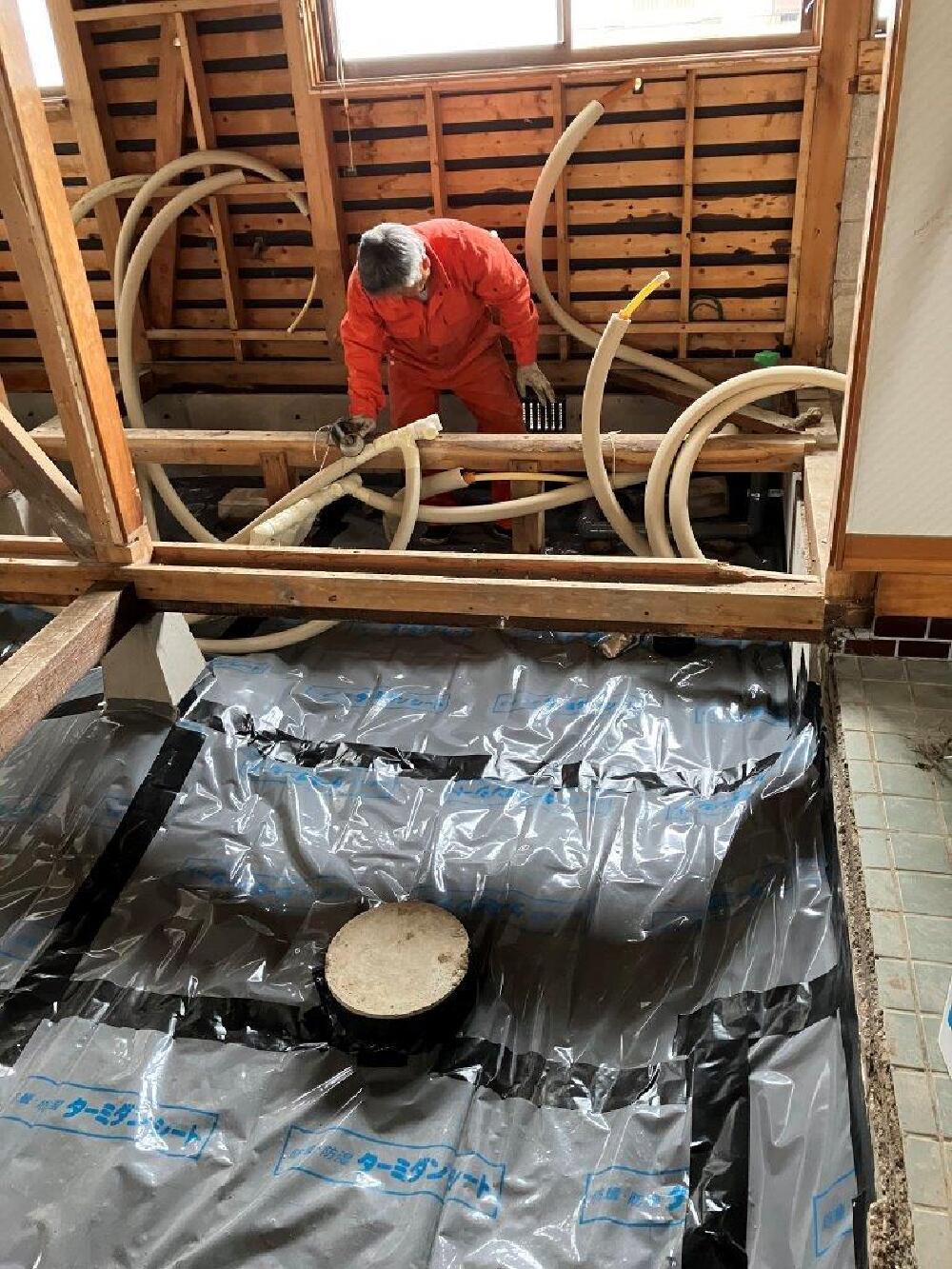

防湿シート貼り
地下水位が高いため床防湿シートを敷きました。
白アリ防蟻の役目もあります。
- 5. 2023年07月12日
-
設備の確認
設備の様子を確認し工事をすすめます。
- 6. 2023年07月20日
-
木工事
床防湿シートが終わり、木工事にはいりました。
床と天井に合板が敷き詰められています。
- 7. 2023年07月25日
-

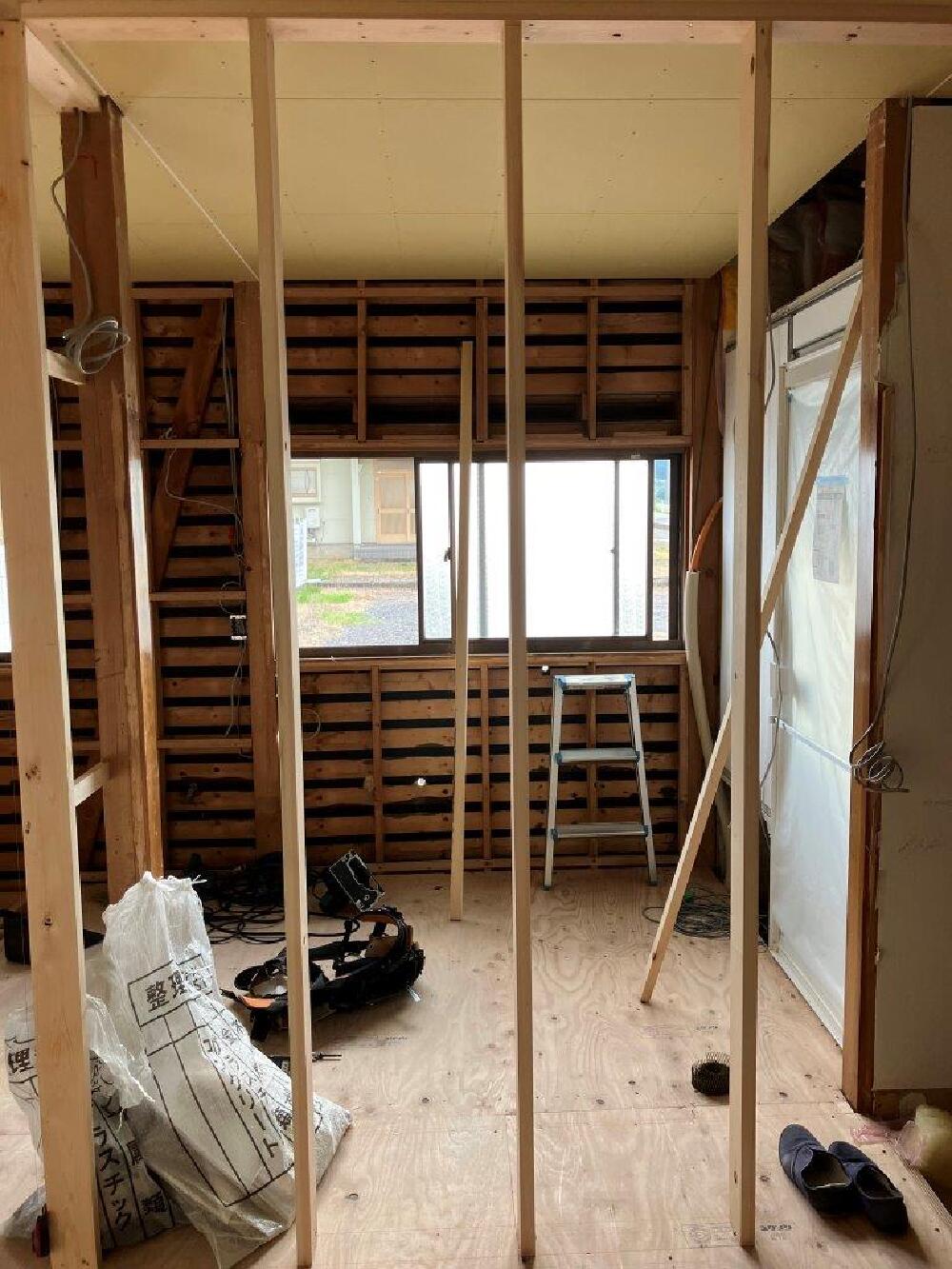

木工事
間柱が立てられ、間仕切りの作成に取りかかりました。
- 8. 2023年08月01日
-

木工事
解体が終わり

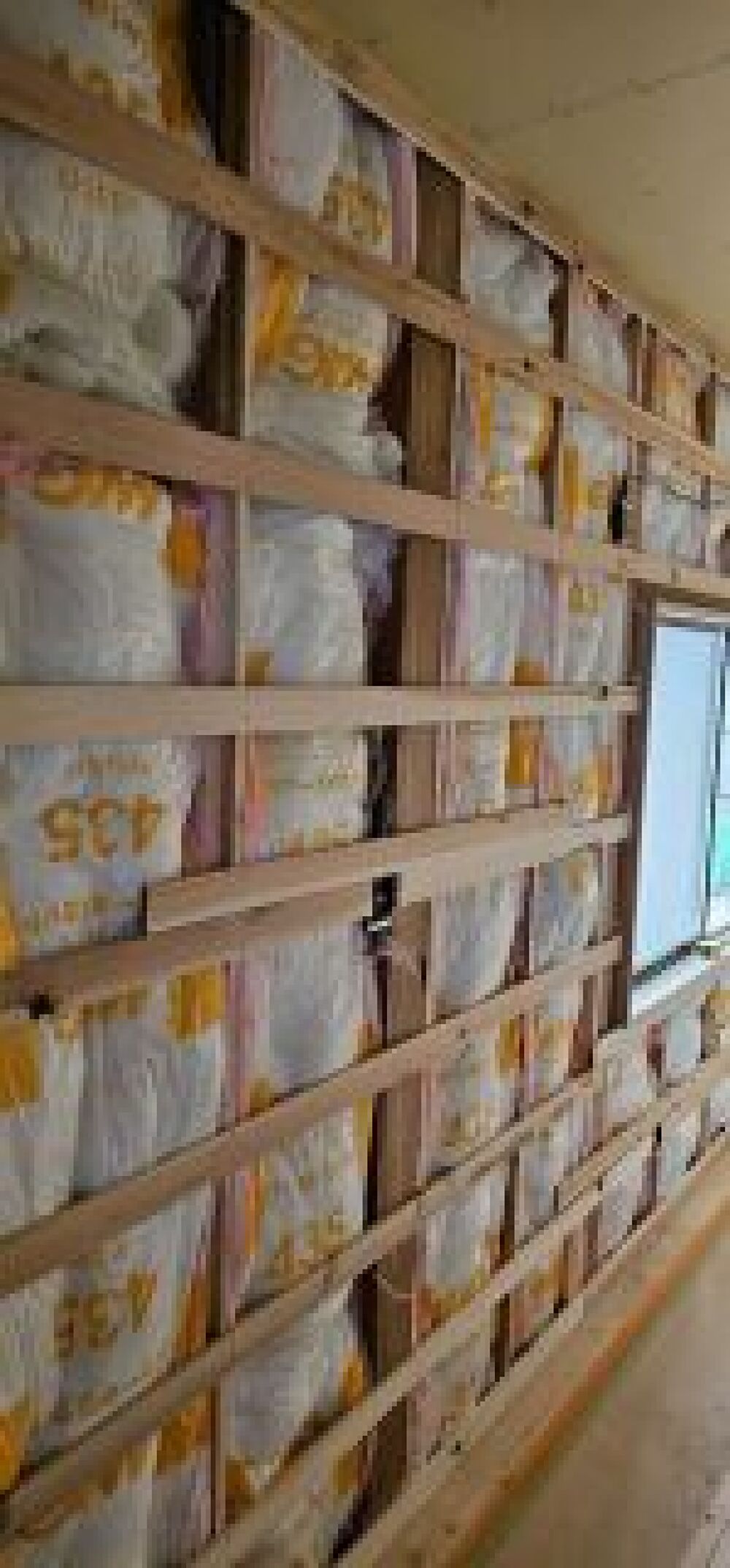

壁の断熱作業はじめました。
- 9. 2023年08月04日
-
木工事
和室の天井を張りました。和室は大きく変わりませんが床の高さをリビングとフラットにしました。
- 10. 2023年08月08日
-
木工事

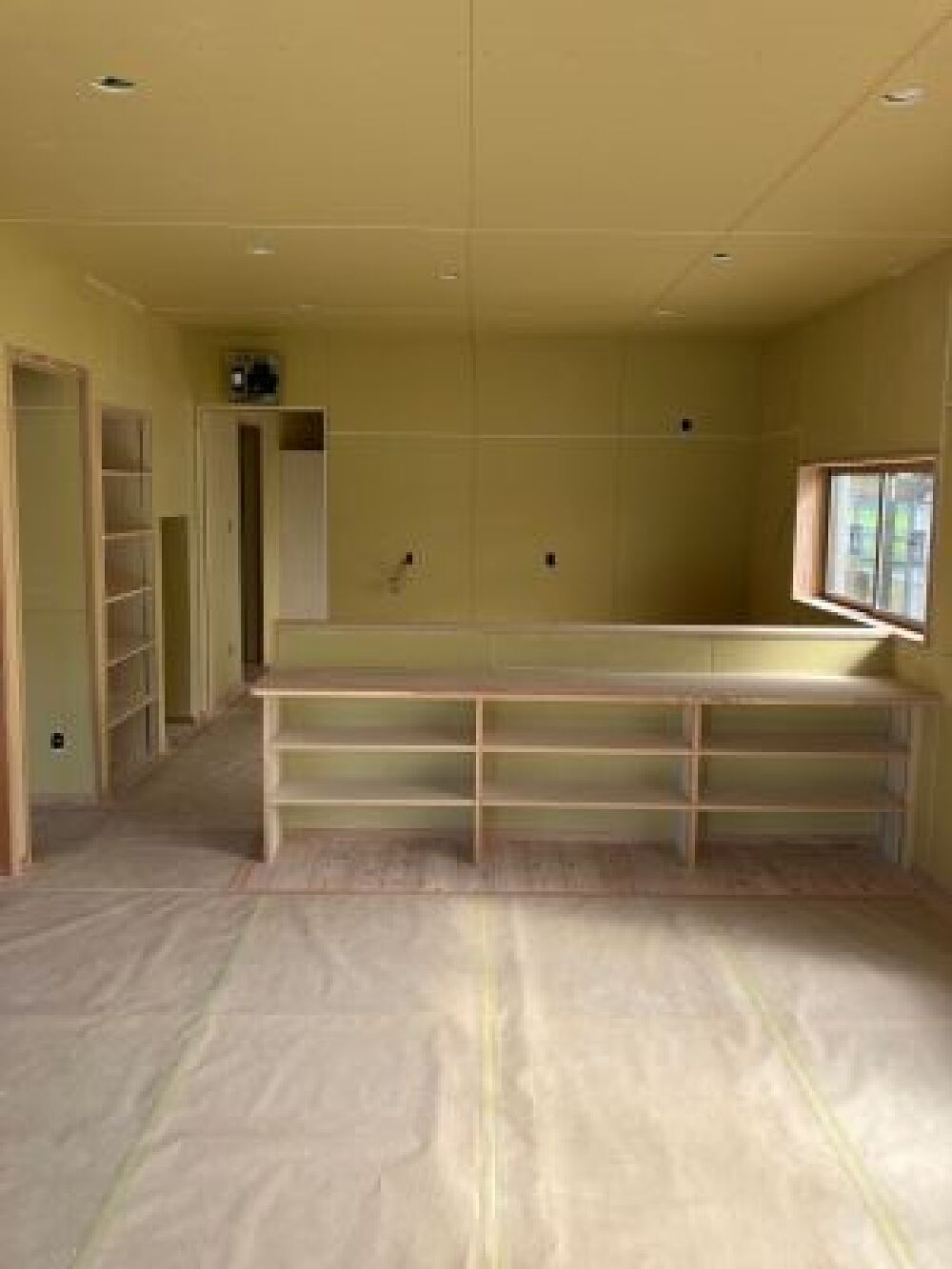

リビングの壁・天井・床が終わり最後にキッチンカウンターを取付で完成です。
- 11. 2023年08月11日
-
木工事
キッチンカウンターが取付完了です。今回お客様のご希望と弊社提案で床材・開口枠・窓枠・カウンター板材共全て唐松で仕上げました。
- 12. 2023年08月22日
-
木工事

洗面所木工事完了です。これから仕上げの内装などの工事を進めます。
- 13. 2023年08月27日
-

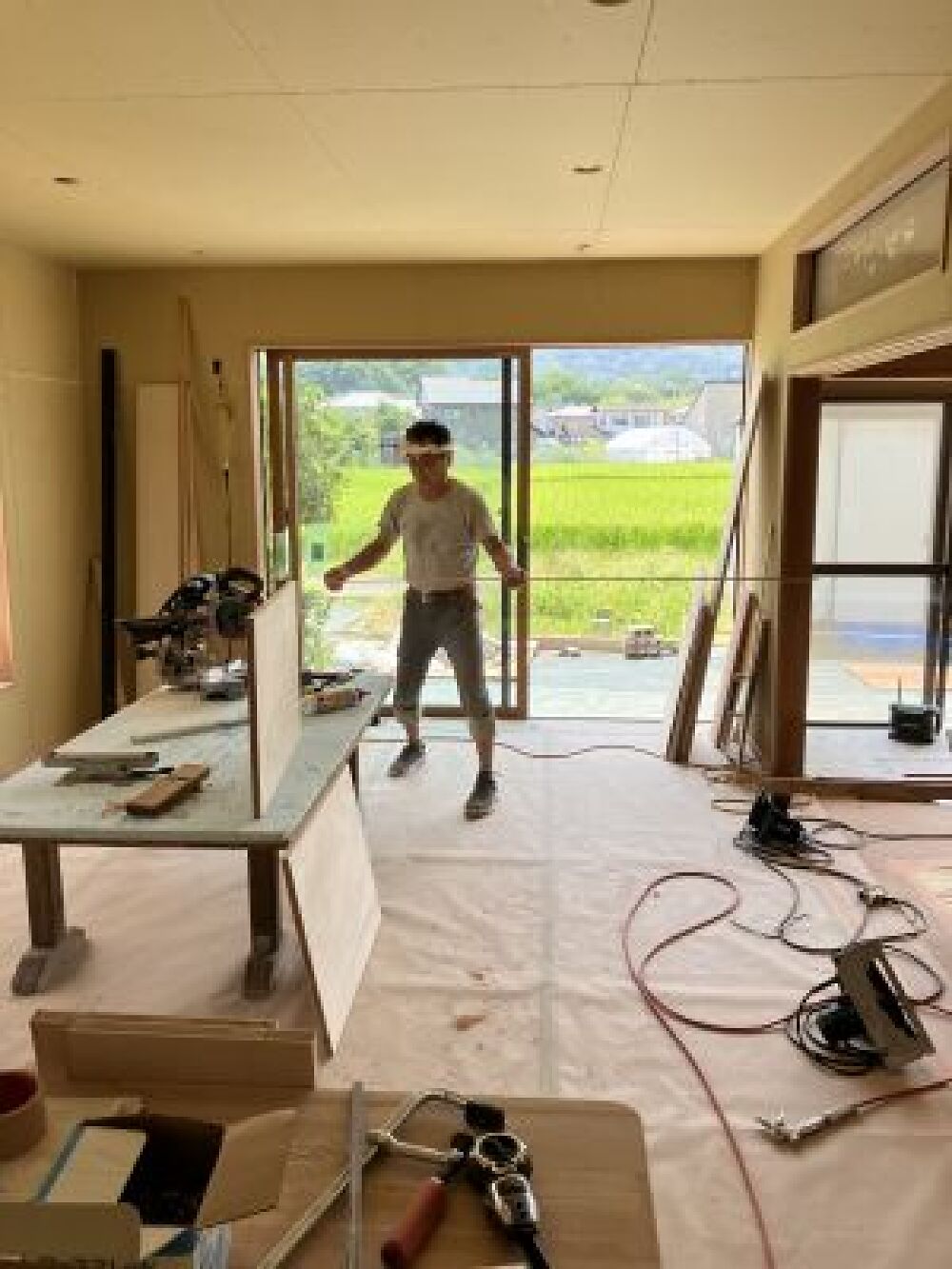

木工事

玄関のシューズケースを取付玄関も完成です。
- 14. 2023年08月30日
-

木工事

寝室もクローゼット取付ですべての木工事が終了です。来月は仕上げ工事に進みます。
- 15. 2023年09月04日
-
内装工事

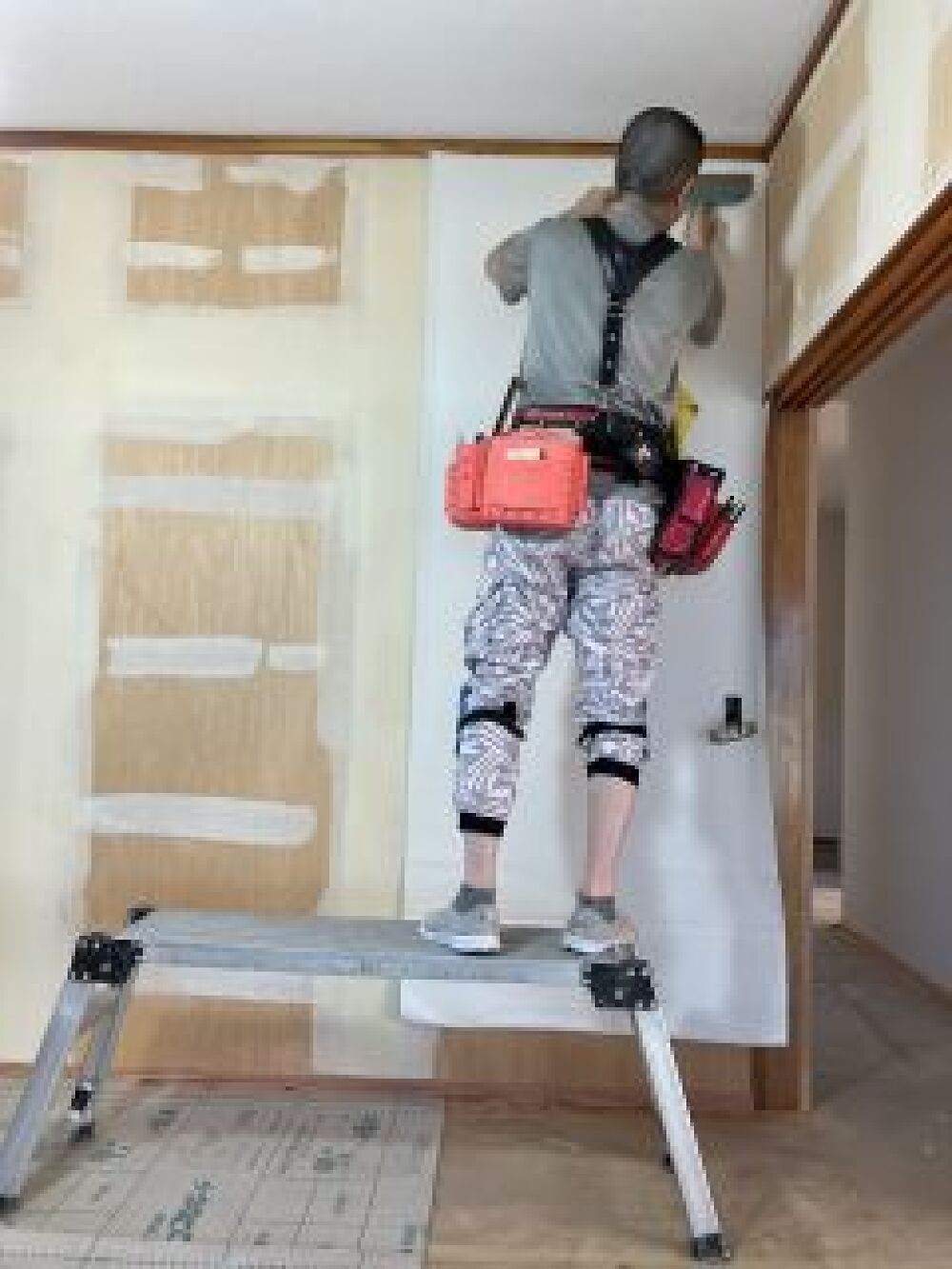

クロスを張る作業に取りかかっています。
クロス張りはとても繊細な作業のため
些細なことで仕上がりに影響してしまいます。
最新の注意を払いながら作業がすすめられています。
- 16. 2023年09月13日
-

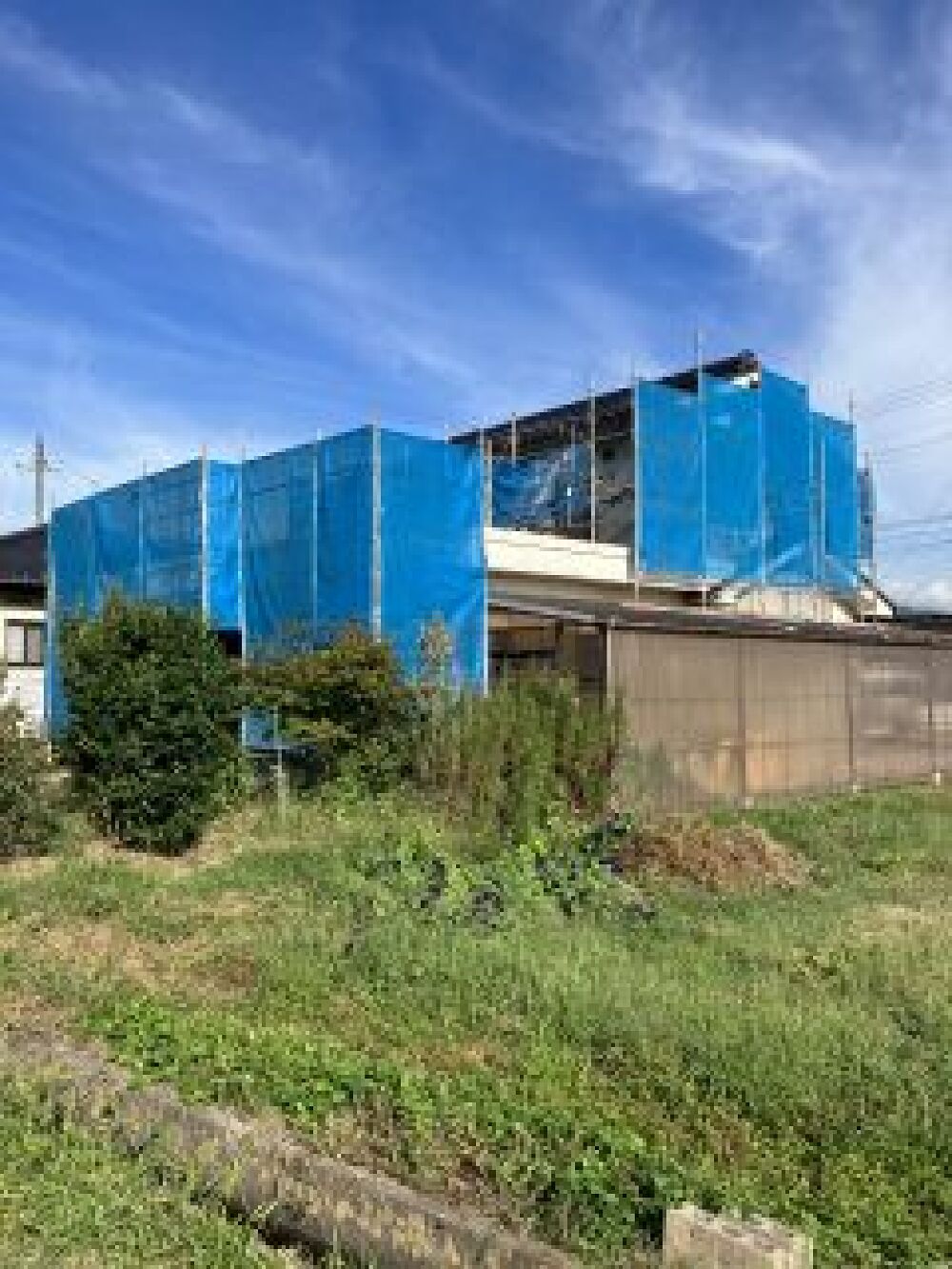

足場完成

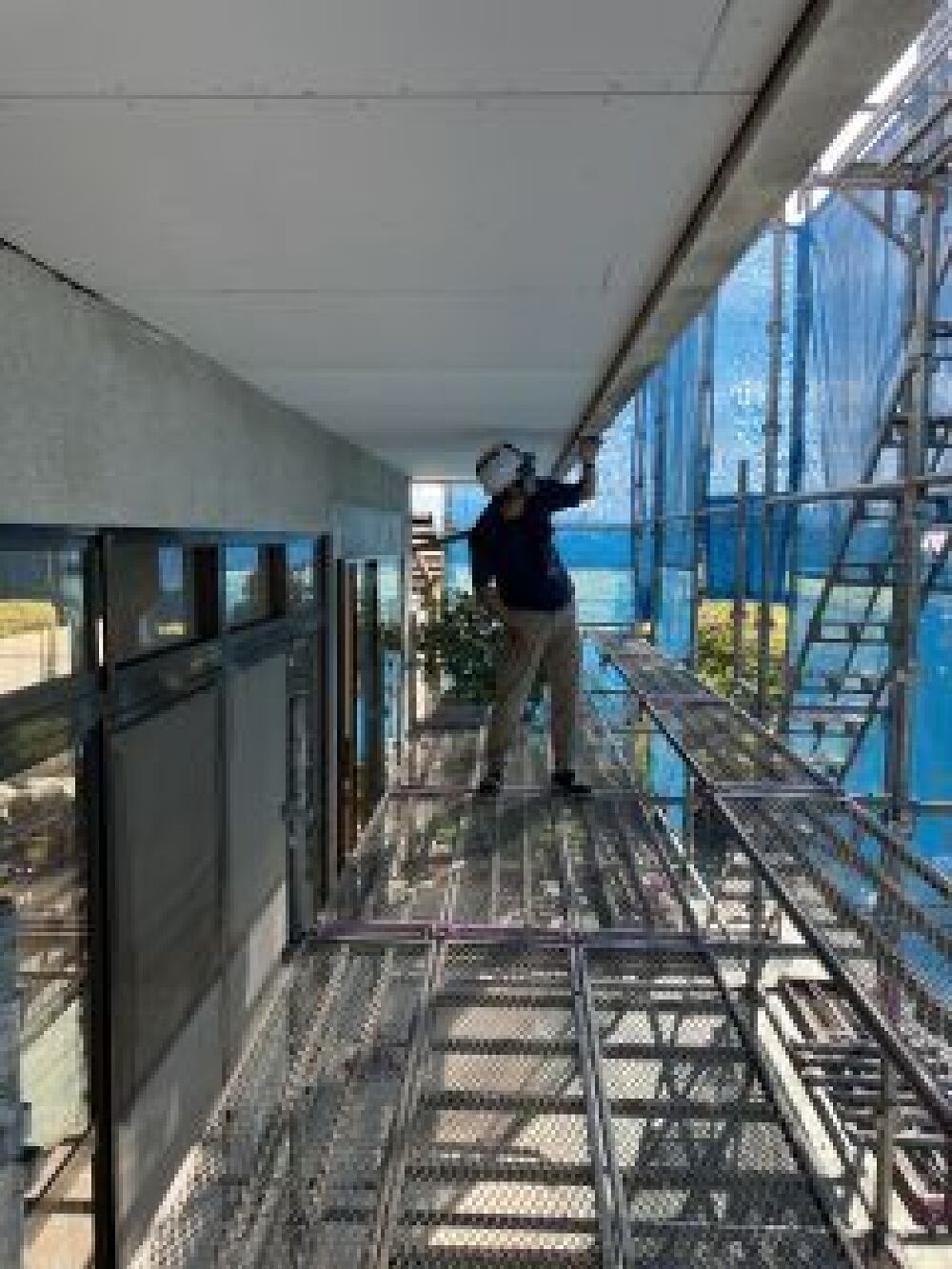

外周部に足場がかかりました。
- 17. 2023年09月15日
-

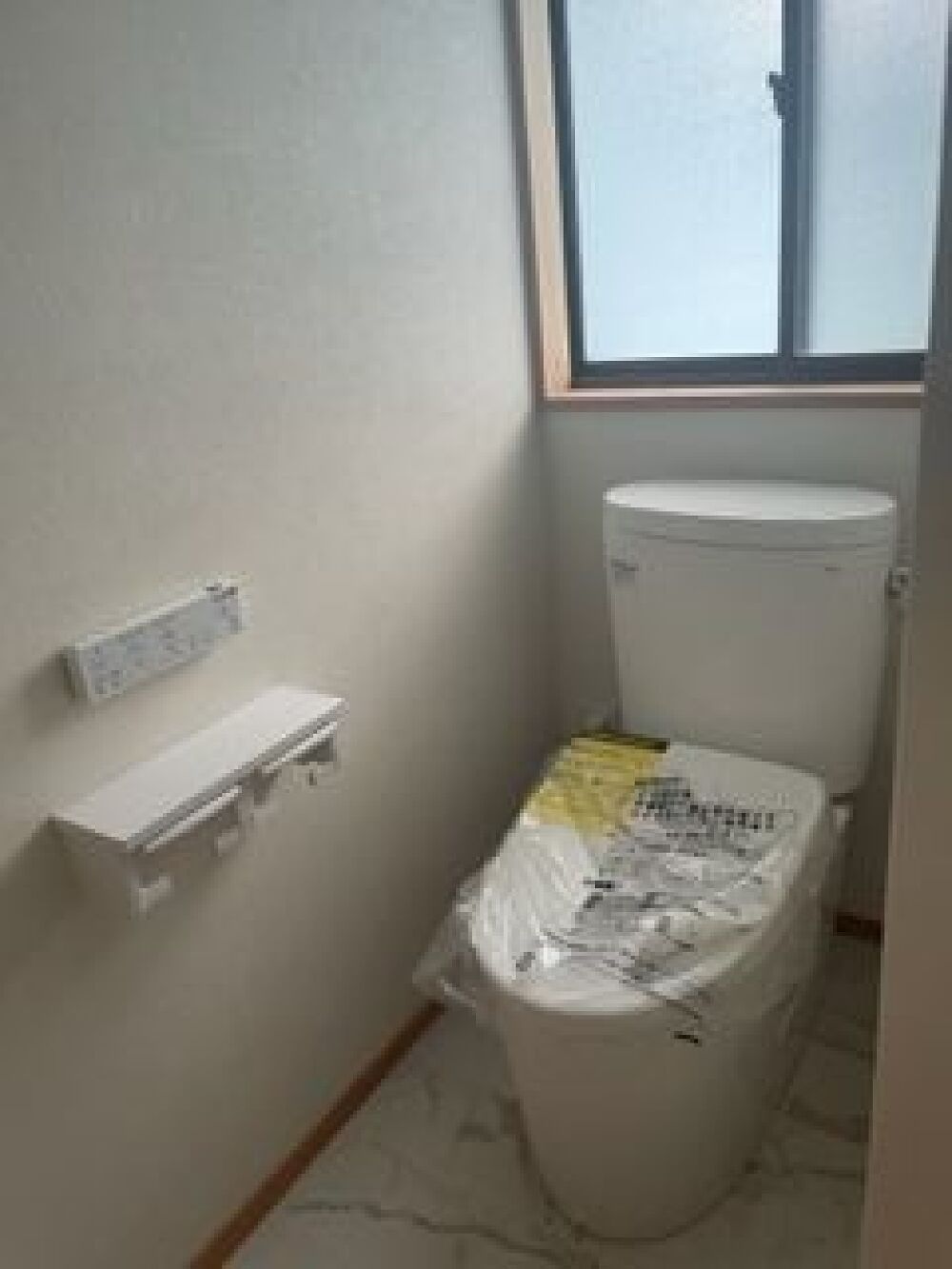

トイレ
1階トイレが設置されました。
- 18. 2023年09月15日
-
点検作業

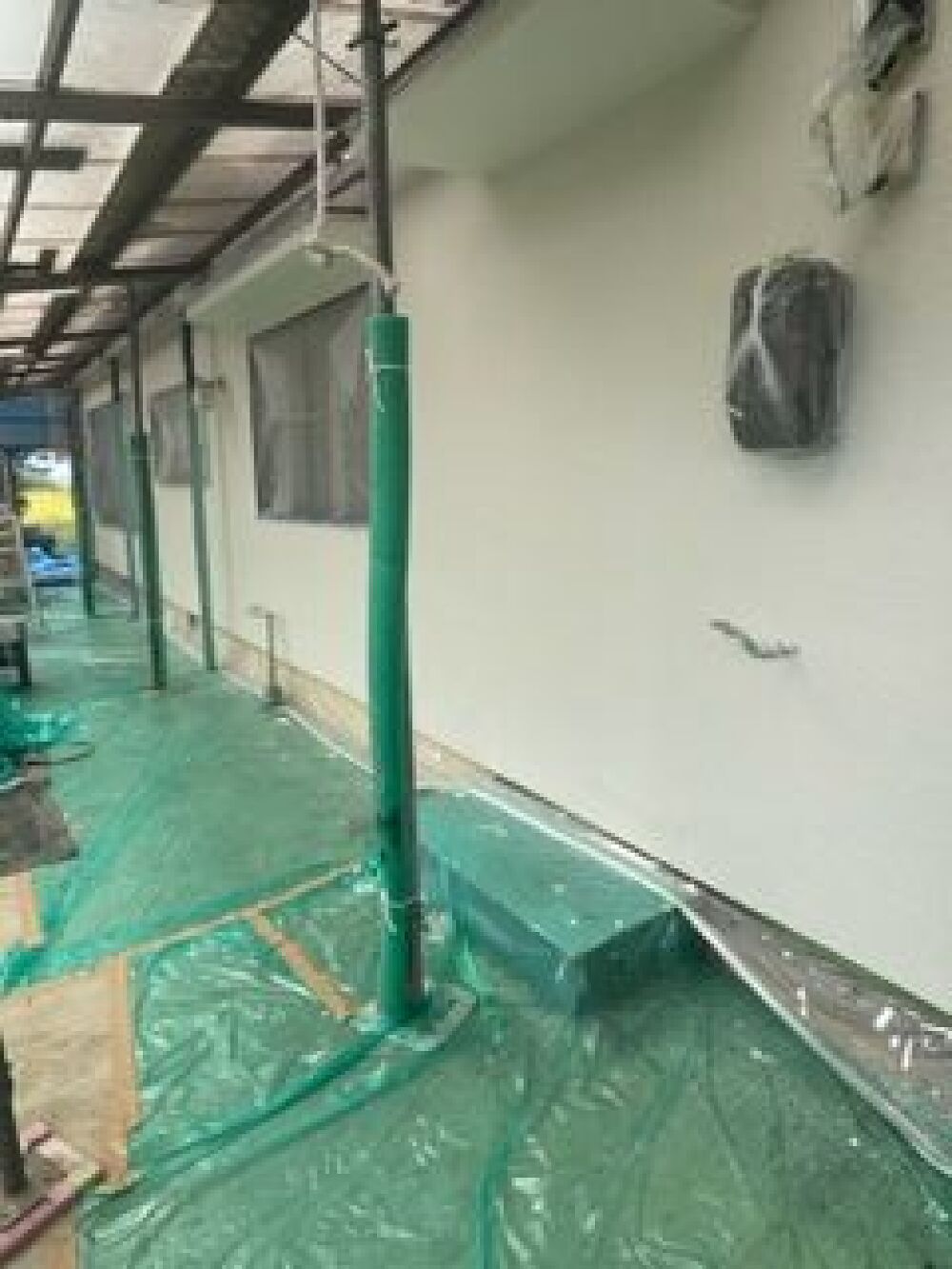

外部を塗装する前に高圧洗浄をおこないます。
洗浄するにあたり
劣化現象などが起きていないかを事前確認しているところです。
その後下地処理を行い
塗装作業へ取りかかります。
- 19. 2023年09月19日
-

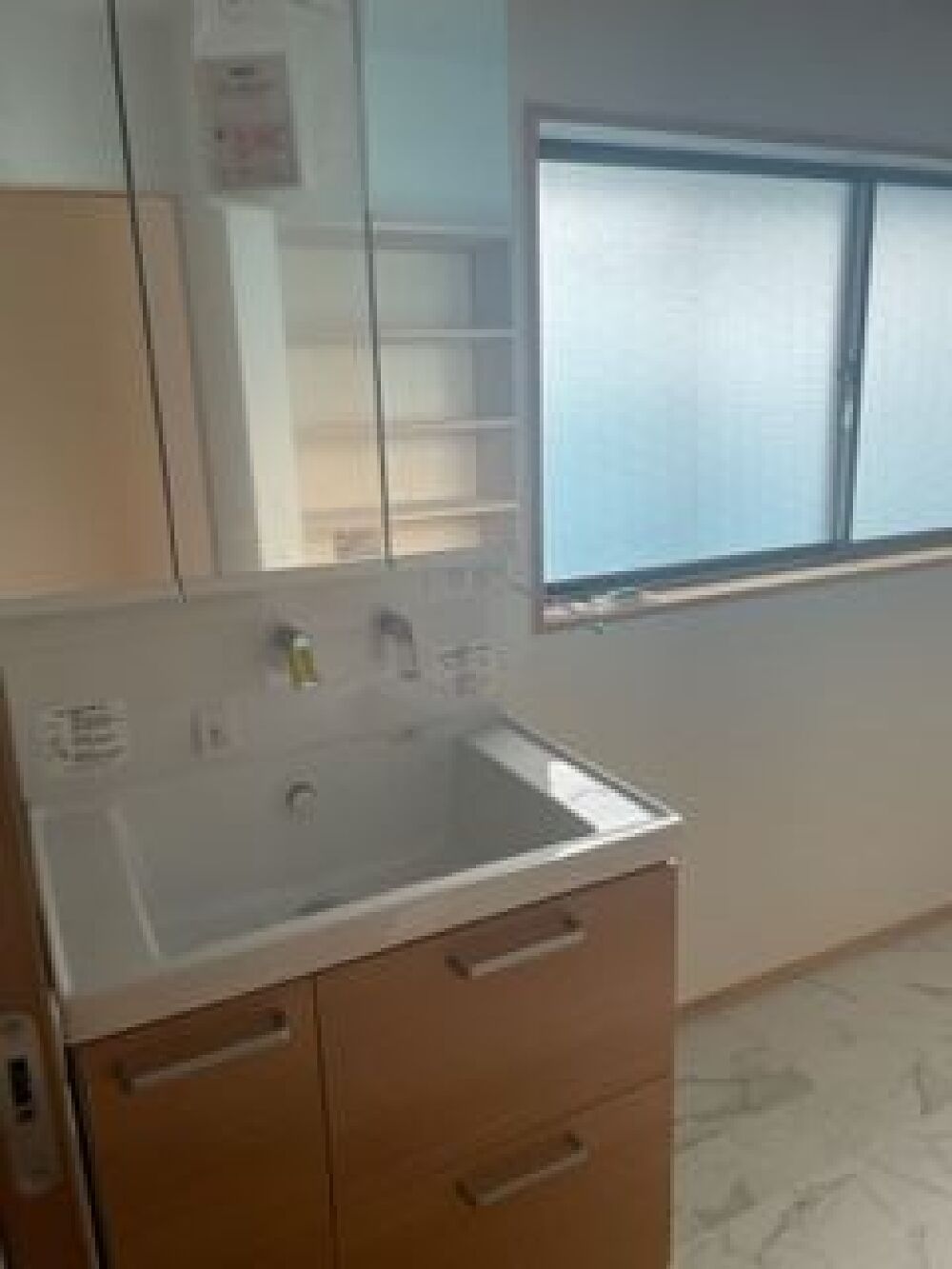

洗面台
洗面脱衣室に洗面台が設置されました。
- 20. 2023年09月19日
-

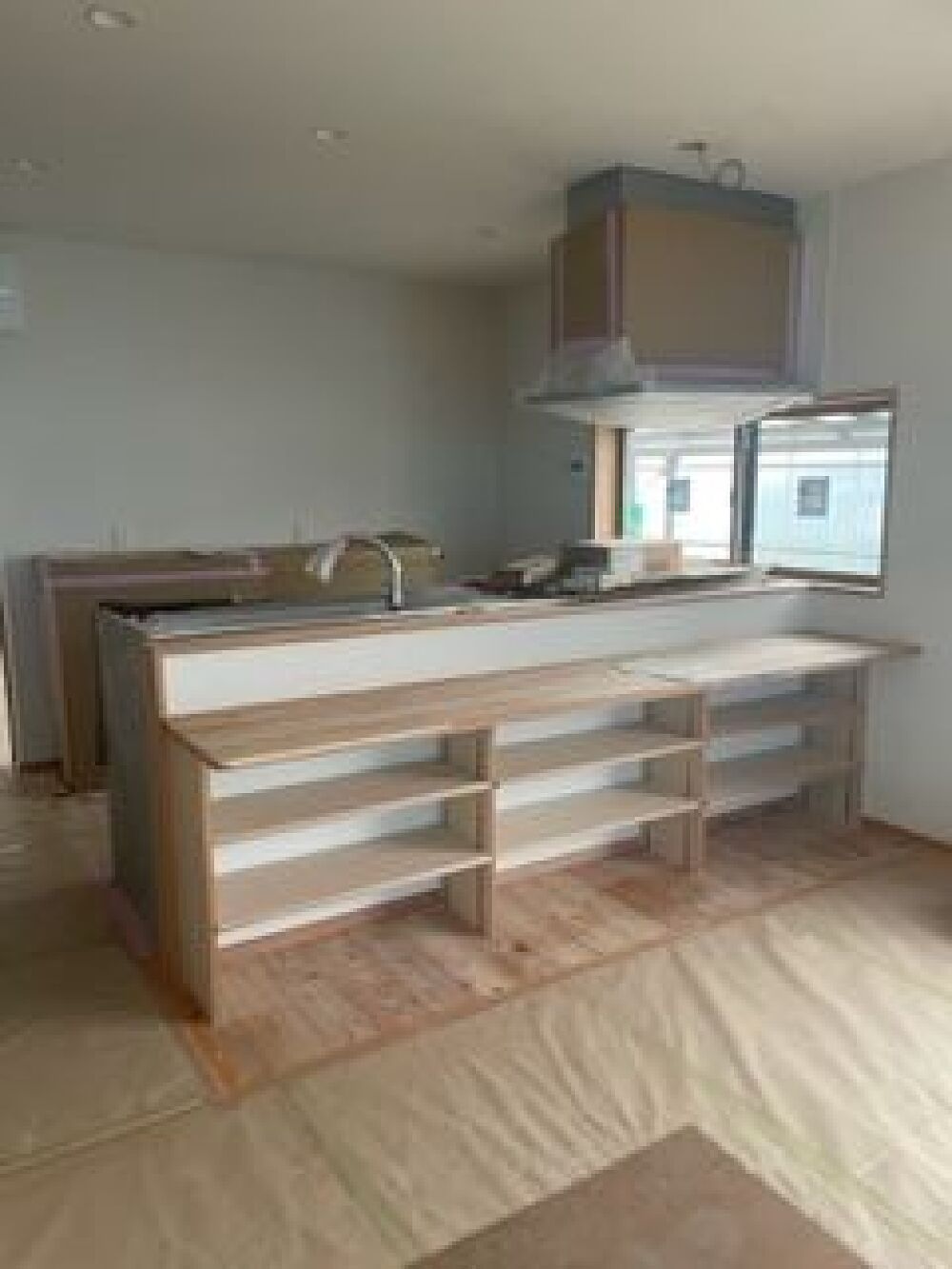

キッチン

キッチンが設置されました。
明るく広々とした対面キッチンです。
- 21. 2023年09月21日
-
塗装工事
点検作業が終わり
外周の塗装作業がすすんでいます。
下地処理を丁寧におこなうことで
塗装の仕上がりに大きく影響します。
- 22. 2023年09月21日
-

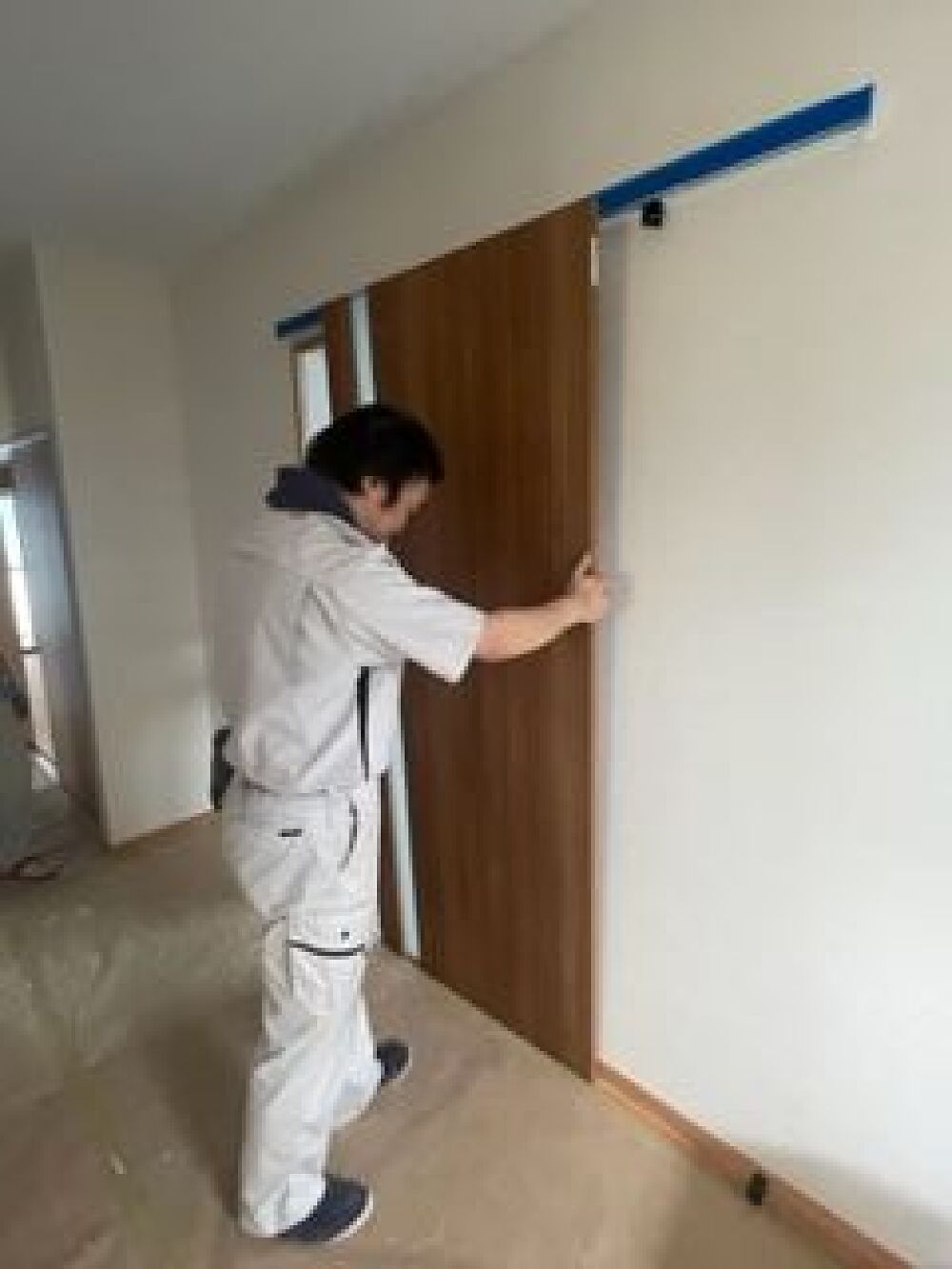

建具取付
内部では
既製品木製建具の取り付けが進んでいます。
建具が入ると室内の表情が一気に引き締まります。
- 23. 2023年09月28日
-
造作カウンター
対面キッチンの背面に造作カウンターを設置しました。
- 24. 2023年09月29日
-
畳
和室の新しい畳が敷き詰められました。
- 25. 2023年10月06日
-
薪ストーブ煙突穴
リビング南面の壁に
薪ストーブの煙突穴を開ける作業に取りかかりました。
- 26. 2023年10月10日
-
薪ストーブ設置

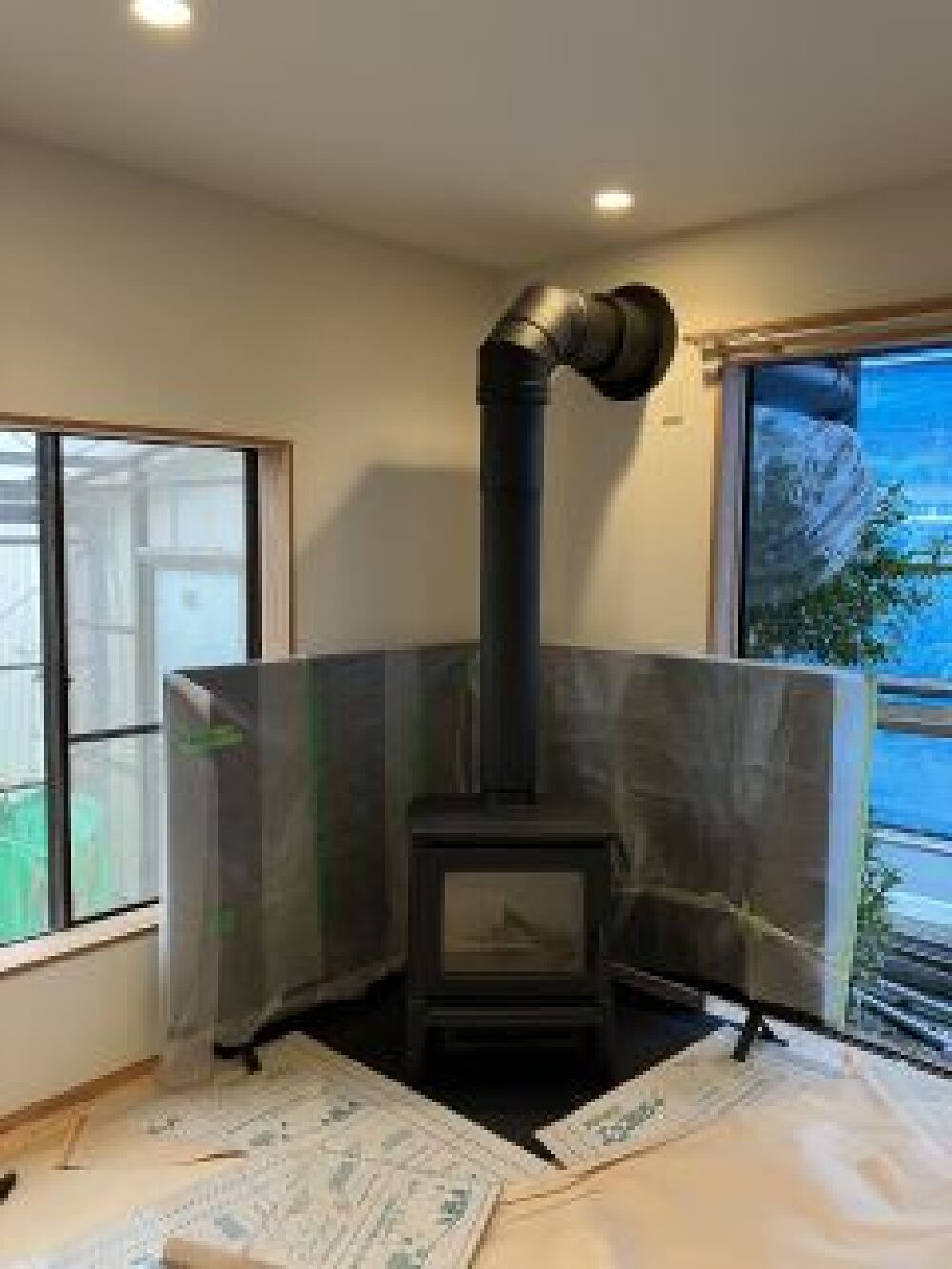

薪ストーブが設置完了です。
- 27. 2023年10月10日
-

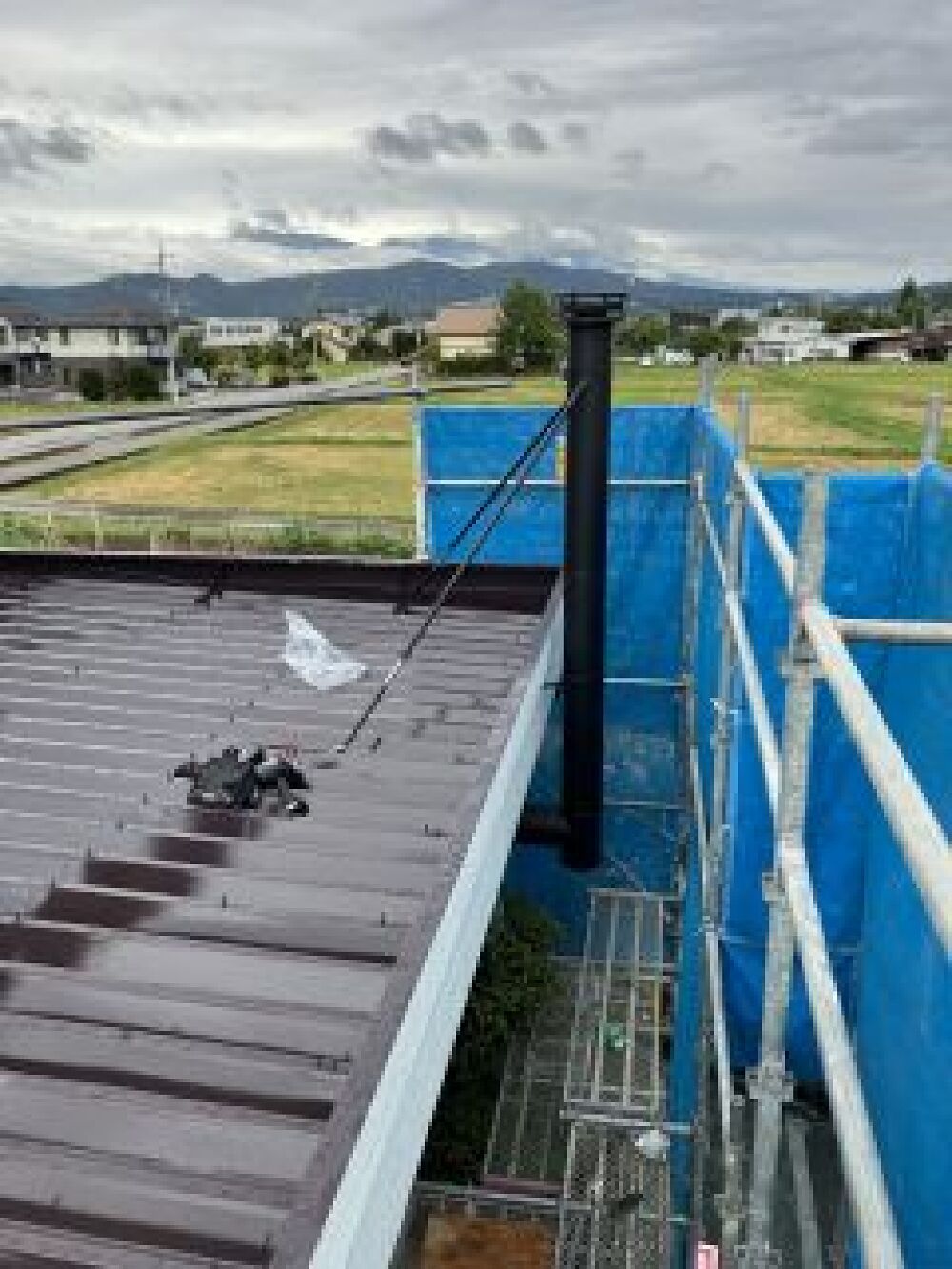

煙突
壁に穴を開け煙突を設置。
風などに倒されないよう煙突用金具でしっかり固定します。
- 28. 2023年10月18日
-
完成
南側の外観です。
青い空に白い壁がよく映えています。
大きな窓から日差しが沢山差し込みます。
- 29. 2023年10月18日
-
完成
日差したっぷりで明るく広々としたリビングの完成です。
