優しさ溢れる大きな平屋

青木村 新築 K様

目的別にみる|新築

建築中レポート

1. 2021年02月08日
地祭り

地祭り

地祭り・安全祈願祭を行いました。
取壊した既存建物の外壁の補修工事を進めながら、本体の工事に着手していきます。
K様これからお世話になりますが、宜しくお願い致します。

2. 2021年03月01日
木曽桧

木曽桧

弊社倉庫より木曽桧材を搬出しました。

3. 2021年03月09日
砕石工事

砕石工事

基礎工事が始まり耐圧盤下の砕石が入りました。しっかりと転圧をし次の工程に進みます。

4. 2021年03月12日

外周部型枠

外周部型枠

外周部の型枠が立上りいよいよ鉄筋の組立てが月曜日から始まります。

5. 2021年03月15日
配筋検査

配筋検査

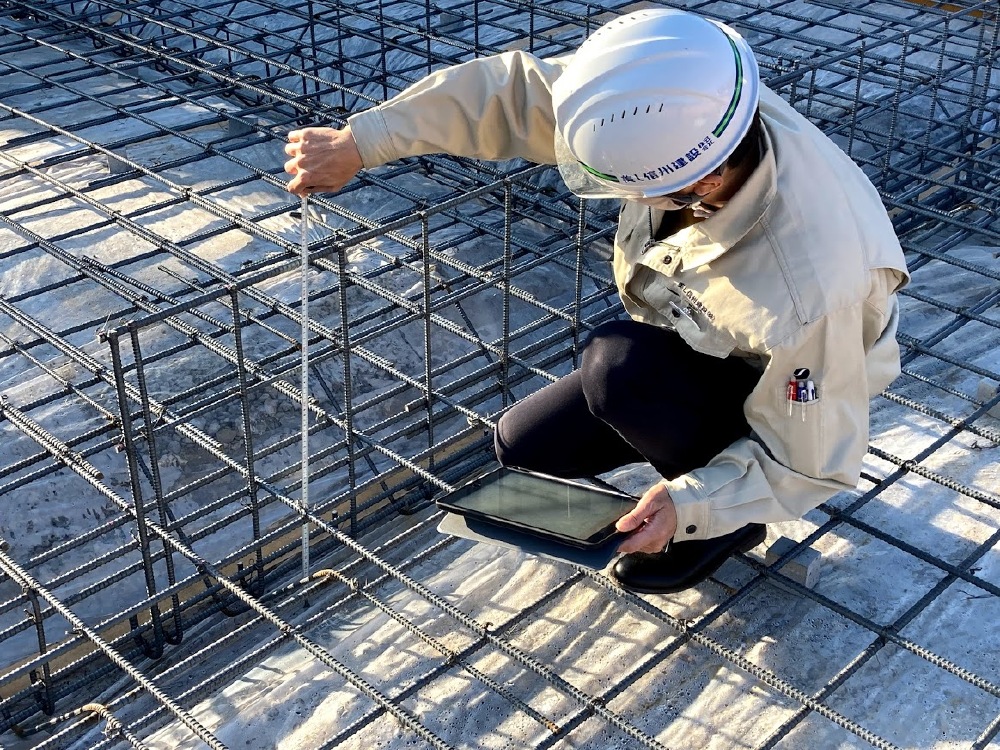

鉄筋の組立て作業が完了し、配筋検査を行いました。

6. 2021年03月18日
コンクリート打設

コンクリート打設

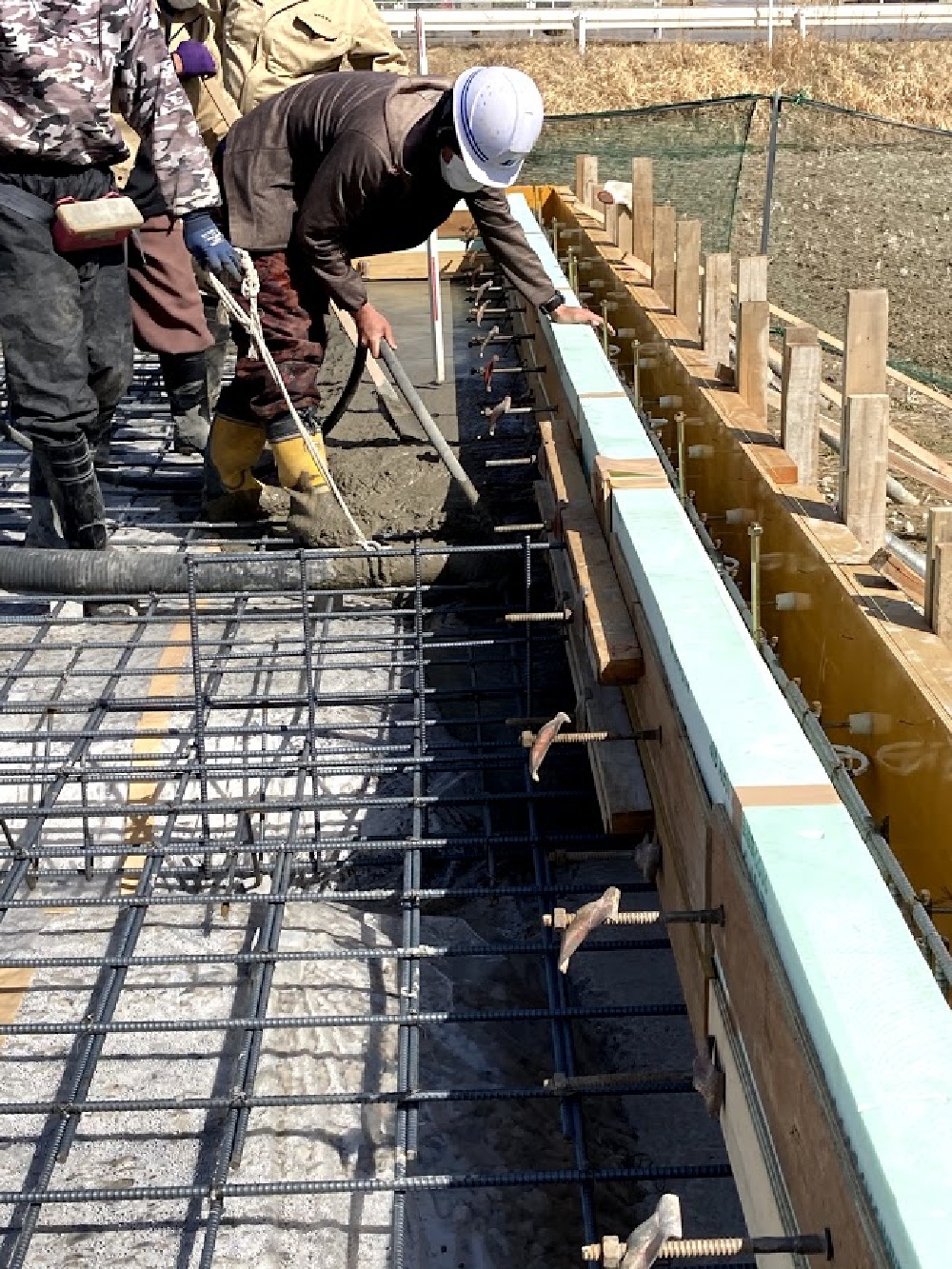

天候に恵まれた中で、外周部立上りと耐圧盤のコンクリート打設を行いました。

7. 2021年03月24日
建方段取り

建方段取り

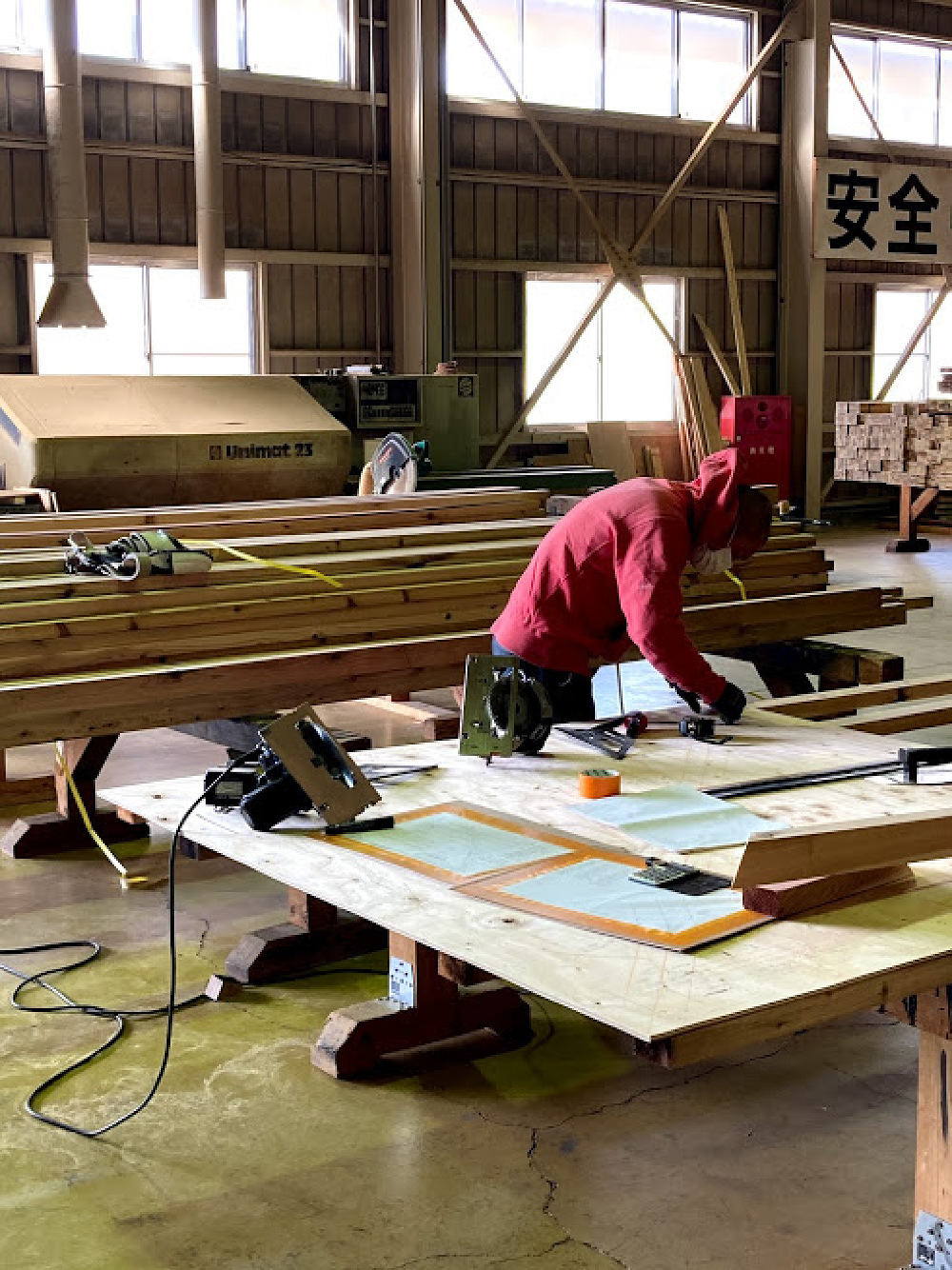

建方に向けた準備が始まっています。
屋根の垂木の長さを寸法で追いながら加工を進めています。

8. 2021年03月26日
設備配管工事開始

設備配管工事開始

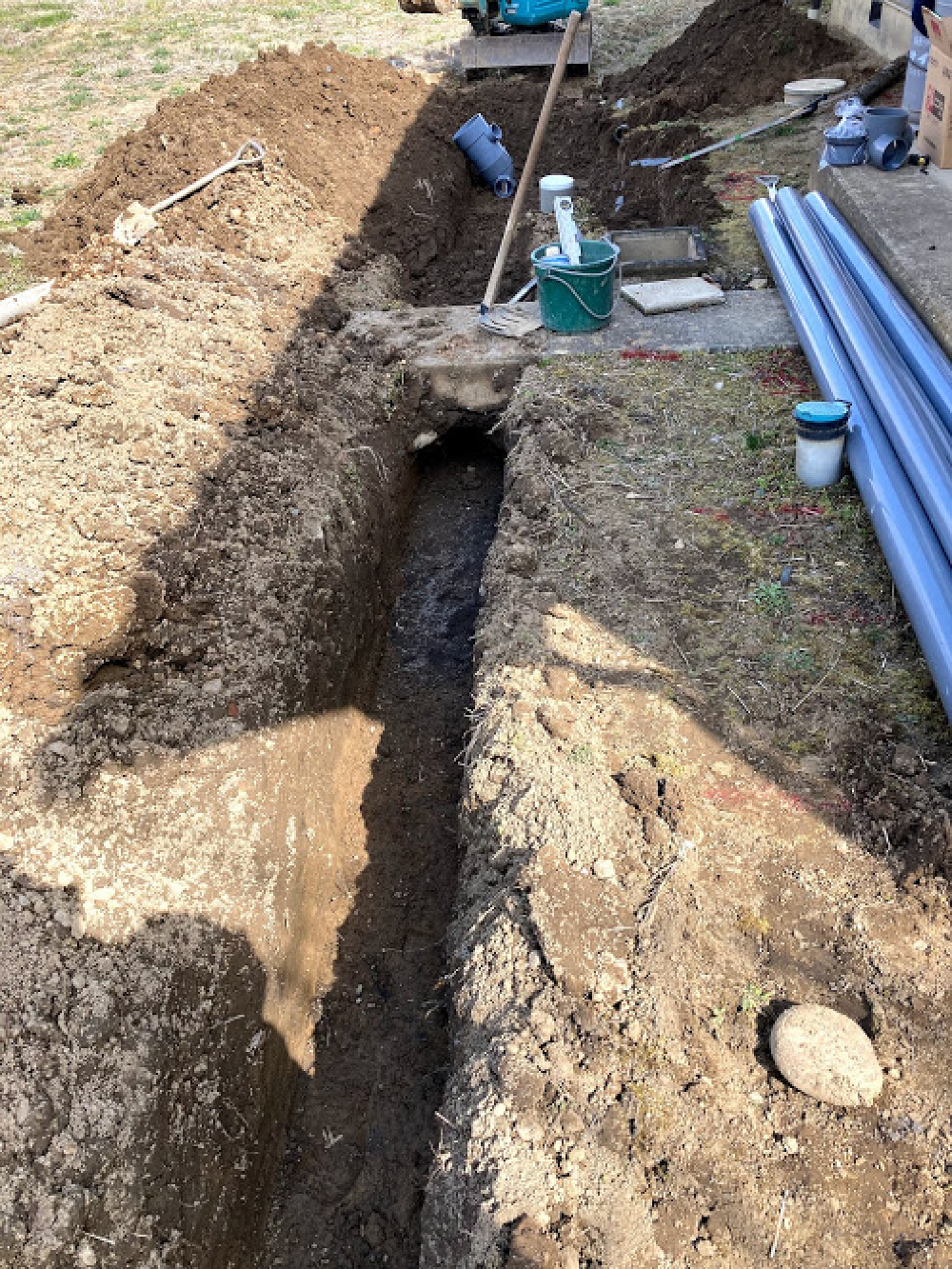

既存の排水桝からの下水配管工事を始めました。
距離が長いため勾配を計算しながら配管を伸ばし進めていきます。

9. 2021年03月31日

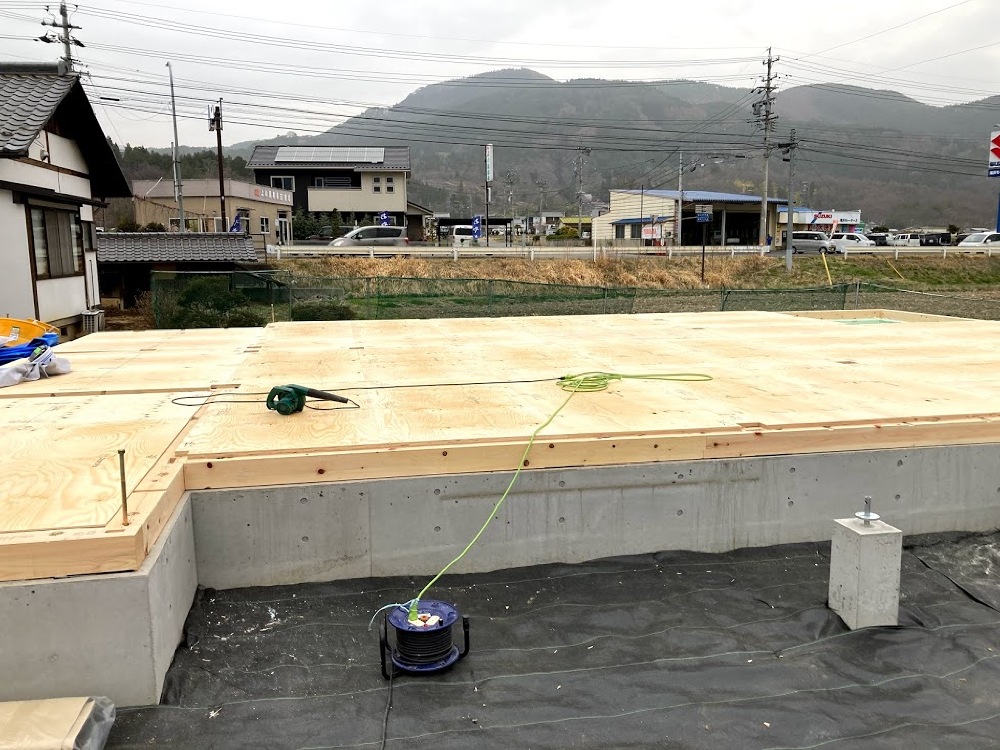

土台敷き

土台敷き

本日土台敷きを行いました。
県産材の木曽桧を使用した土台を基礎に固定し、1階の床下地となる構造用合板を張る作業まで完了しました。

10. 2021年04月02日
先行足場

先行足場

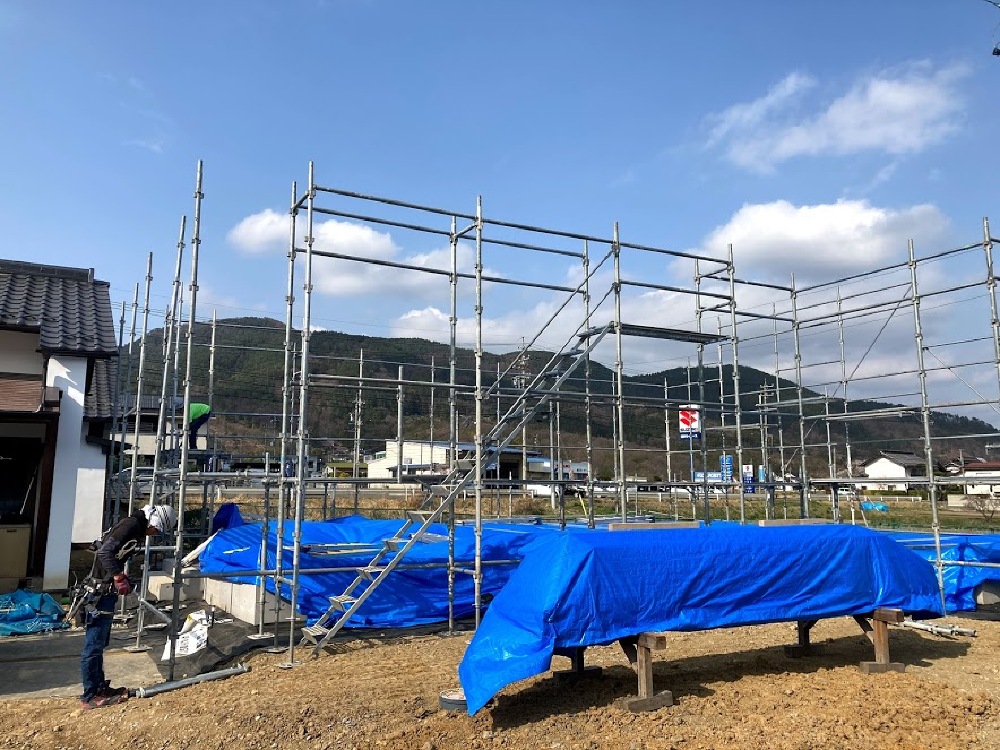

明日の建方に備えて先行足場の組立てを行いました。
安全に作業が行える様にしっかりとした足場が組み上がってきました。

11. 2021年04月03日
祝上棟!

祝上棟!

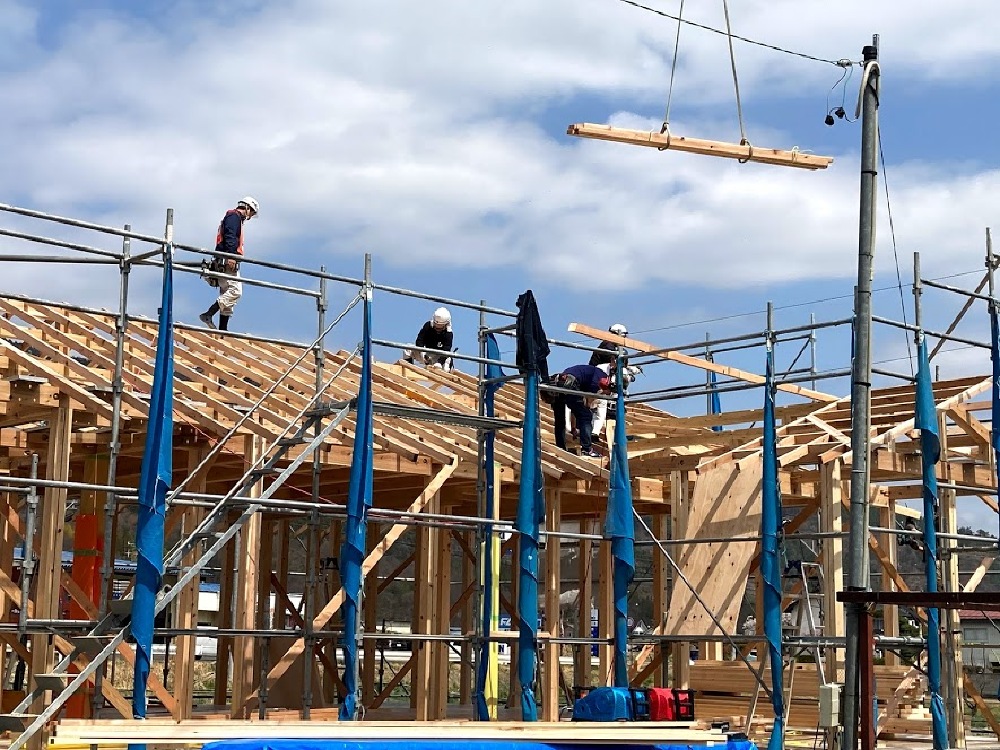

天候に恵まれた中で建方を行いました。
夕方にはお孫さんも揃って上棟式も行いました。

12. 2021年04月12日
屋根まとめ完了

屋根まとめ完了

屋根の工事がまとまり通気材の設置も完了しました。
棟梁の方は内部の本筋交い・耐震金物の取付に進みます。

13. 2021年04月16日
耐震金物の取付

耐震金物の取付

耐震金物の取付の取付が完了しました。

14. 2021年04月24日
屋根工事完了

屋根工事完了

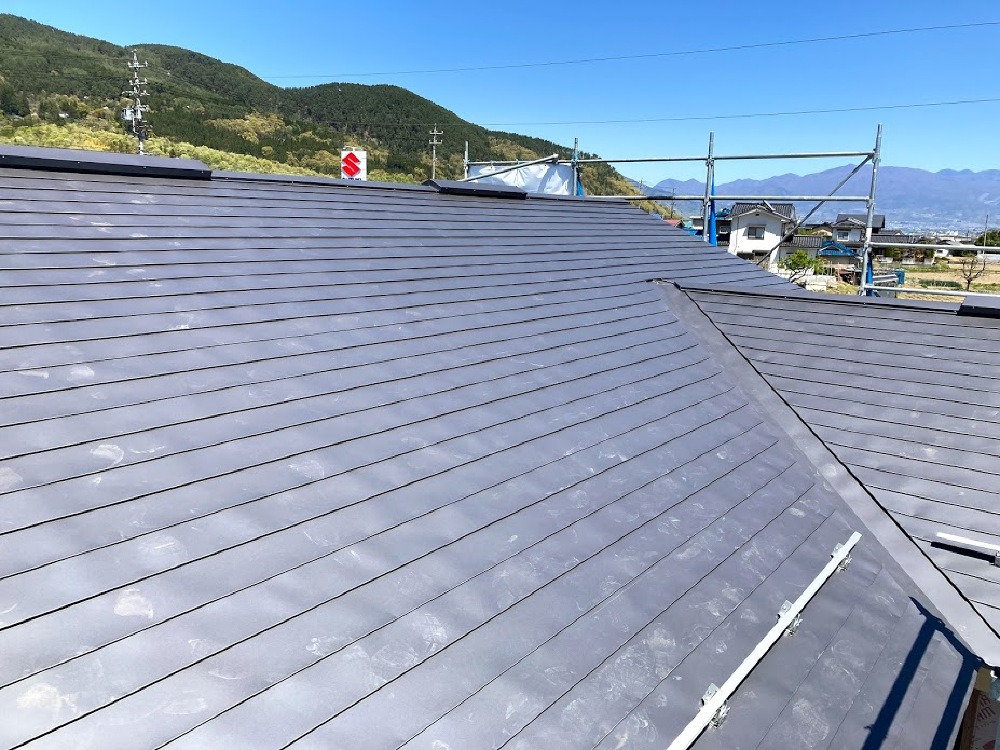

屋根工事役物部分の取付が終了しました。

15. 2021年04月26日
外部をまとめています

外部をまとめています

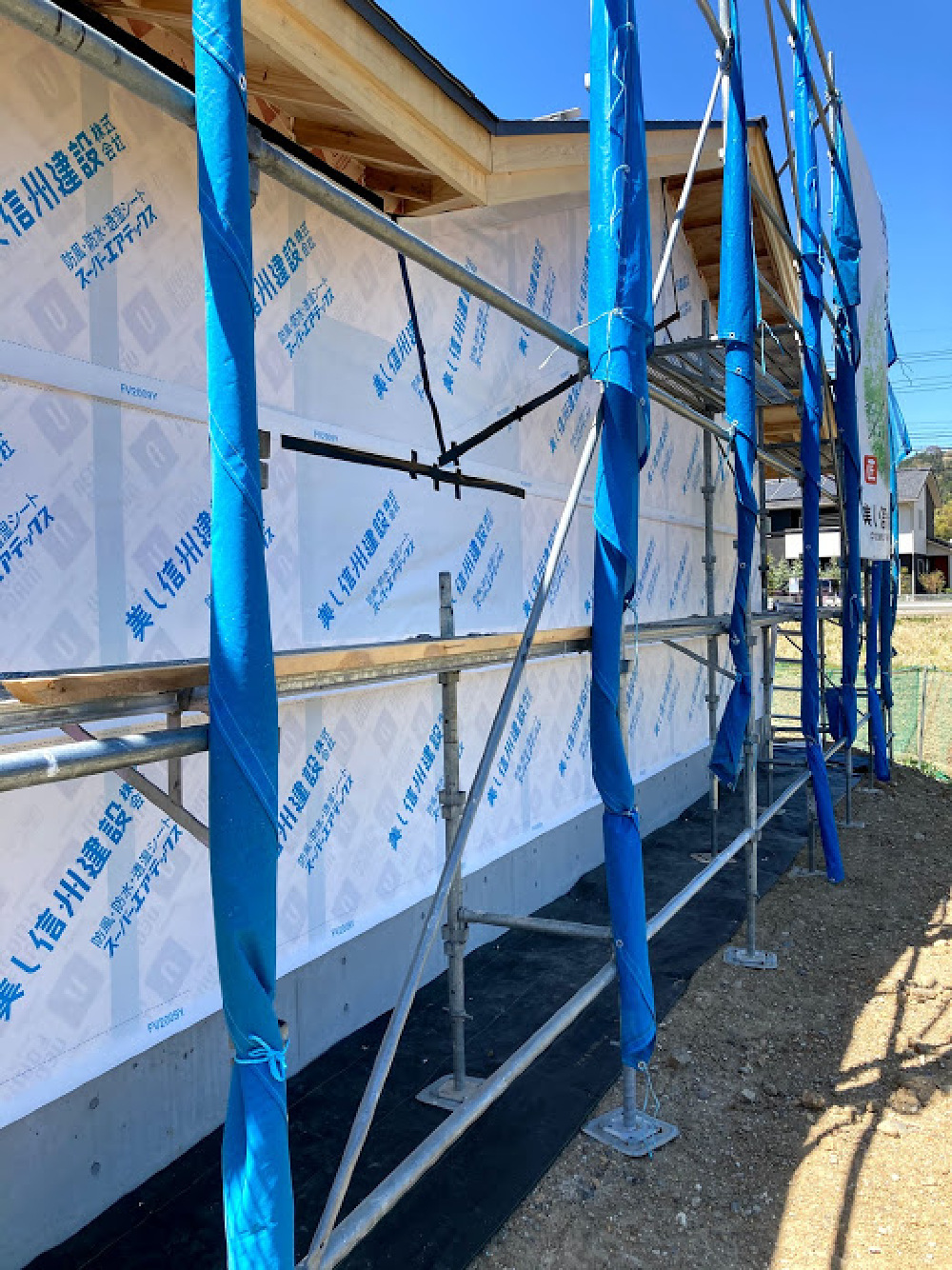

外壁の断熱材が張れた部分より、透湿防水シートの施工も進めています。

16. 2021年05月06日
サッシ取付完了

サッシ取付完了

連休中に仕事を進めて頂き、サッシの取付・断熱工事まで完了しました。

17. 2021年05月13日
天井下地完了

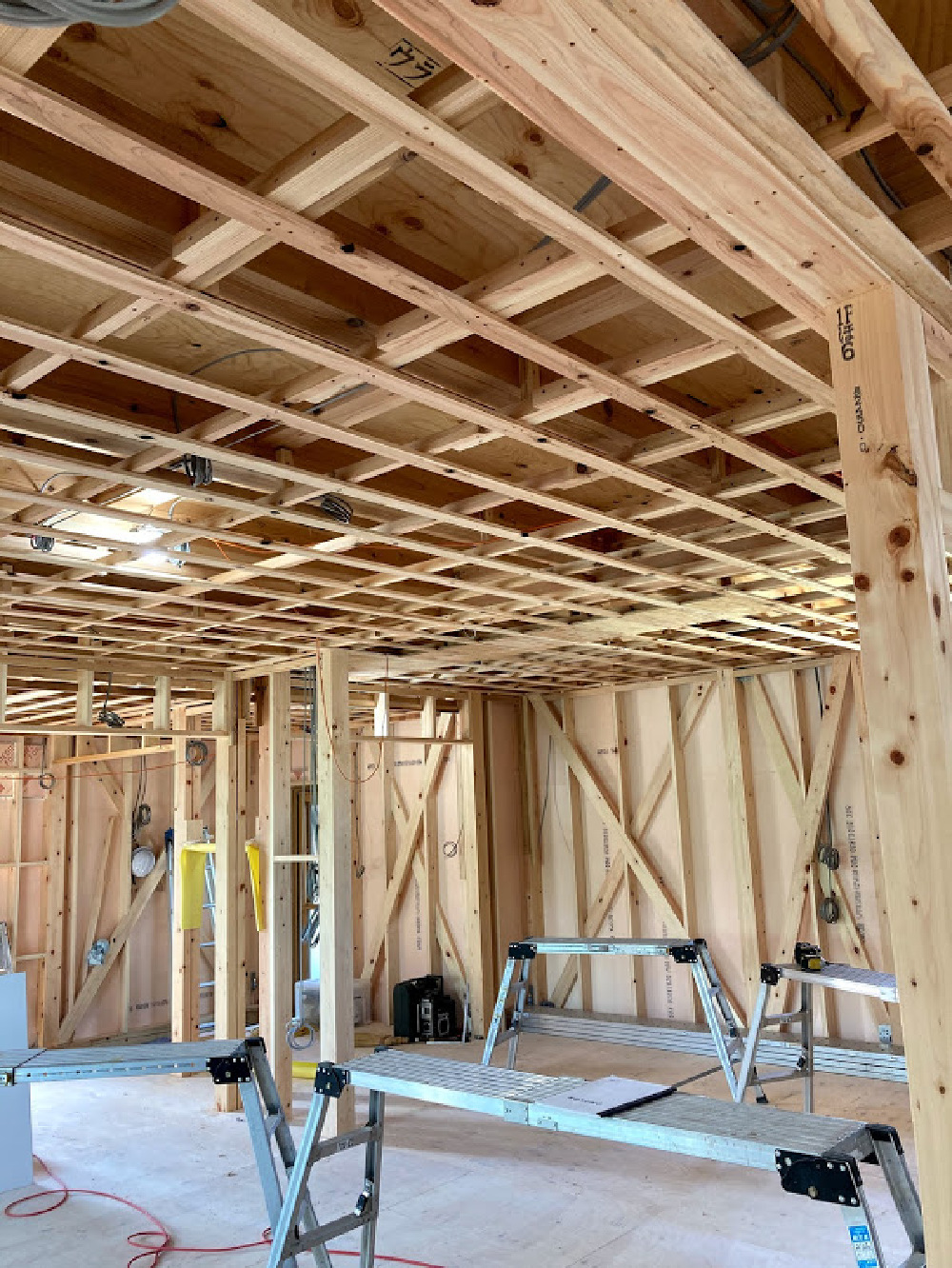

天井下地完了

電気配線と平行して進めていた天井の下地組みが完了しました。

18. 2021年05月18日

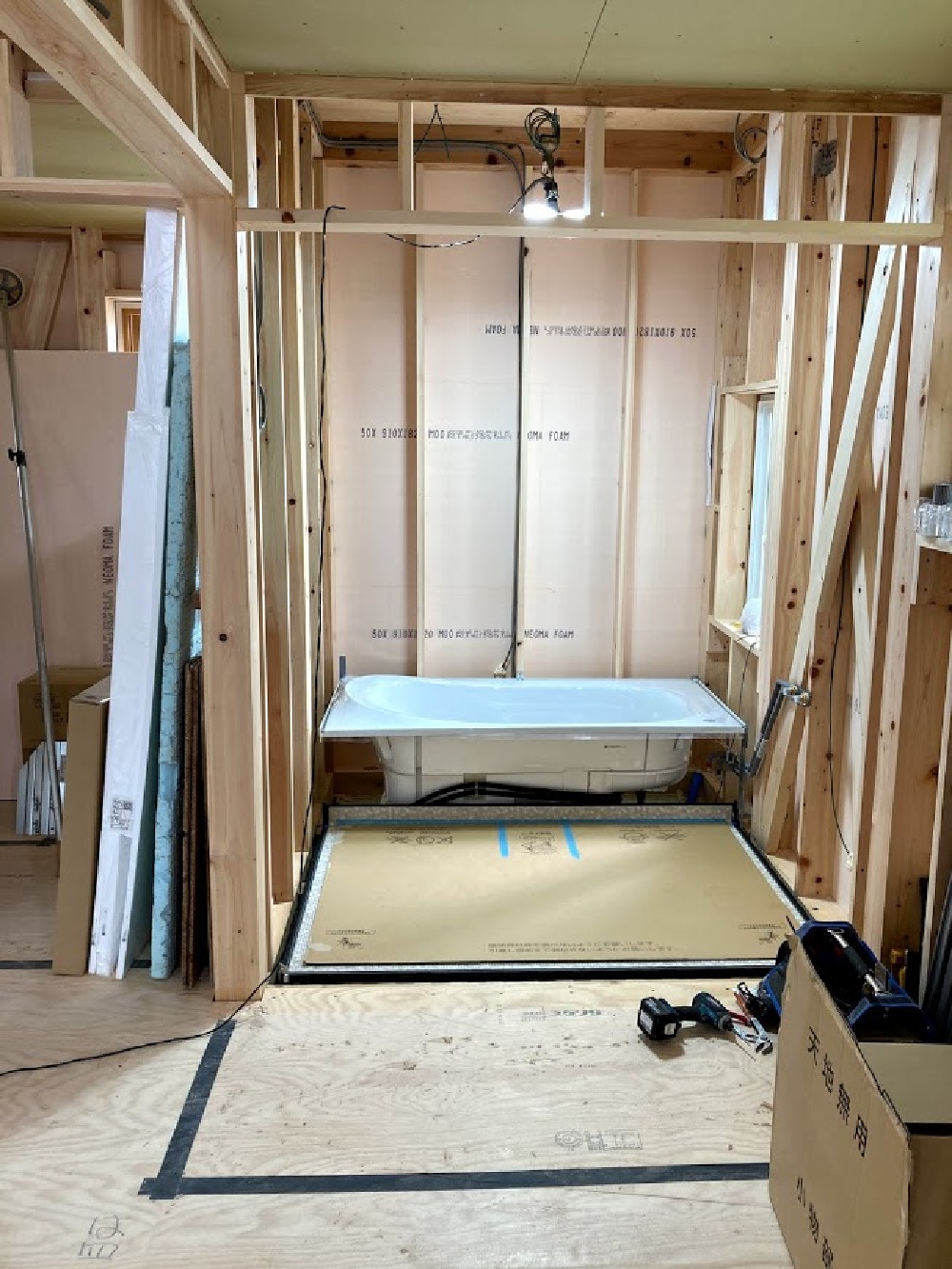

UB組立工事

UB組立工事

昨日ユニットバスが搬入されて組立工事を行っています。

19. 2021年06月07日
外部防水紙張り

外部防水紙張り

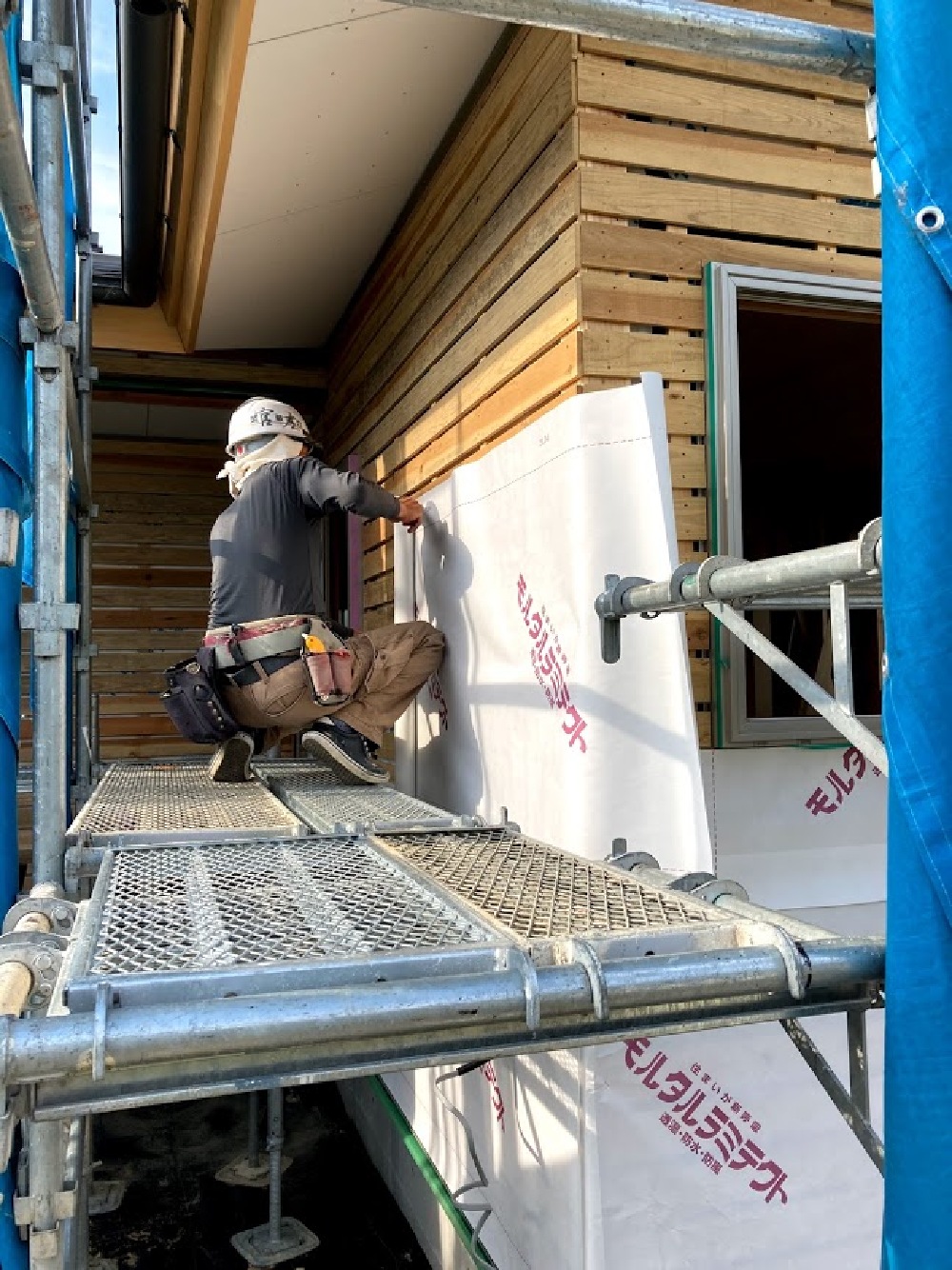

外壁廻りの防水紙張りが始まっています。

20. 2021年06月14日

フロリーング張り

フロリーング張り

県産材の唐松を使用したフローリング張りが始まっています。

21. 2021年06月23日
造作工事進行中

造作工事進行中

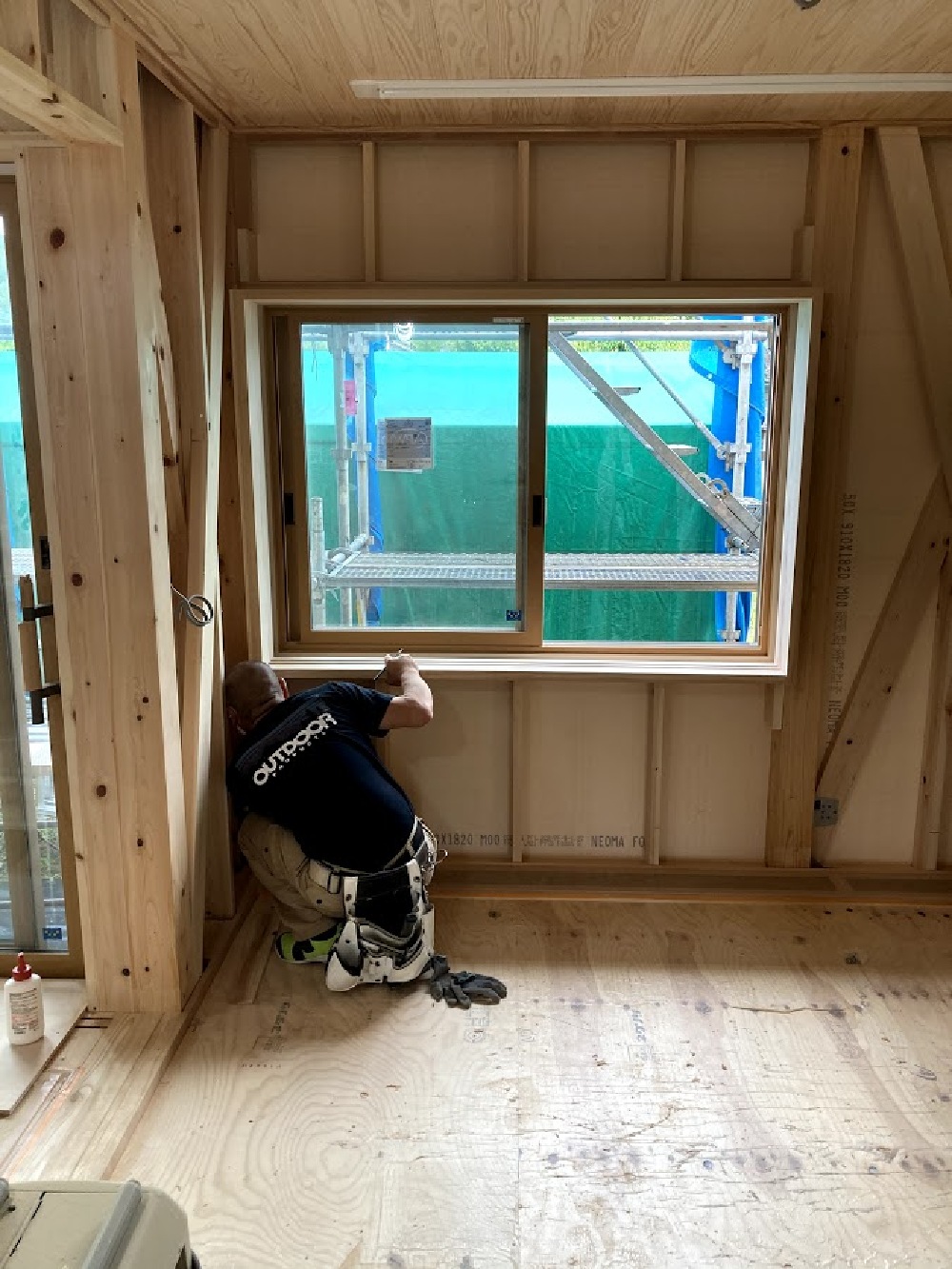

造作工事を進めています、窓枠を入れて開口枠へと進んでいきます。

22. 2021年07月02日
造作工事

造作工事

田中棟梁が頑張って造作工事を進めています。
建具引込が出来る窓枠が取り付いてきました、見た目より手が掛かり1ヶ所取り付けるにも頭を悩ませながらの取付です。

23. 2021年07月16日

造作家具製作

造作家具製作

造作家具の製作を進めています。
箱(家具)が出来上がった部分に天板(無垢の剥ぎ板)を組み合わせていきます。

24. 2021年07月17日
軒天塗装

軒天塗装

昨日より始めました軒天の塗装工事です。
下地処理が完了し、刷毛を使用しながら細かな部分を仕上げ平面を塗装していきます。

25. 2021年08月02日

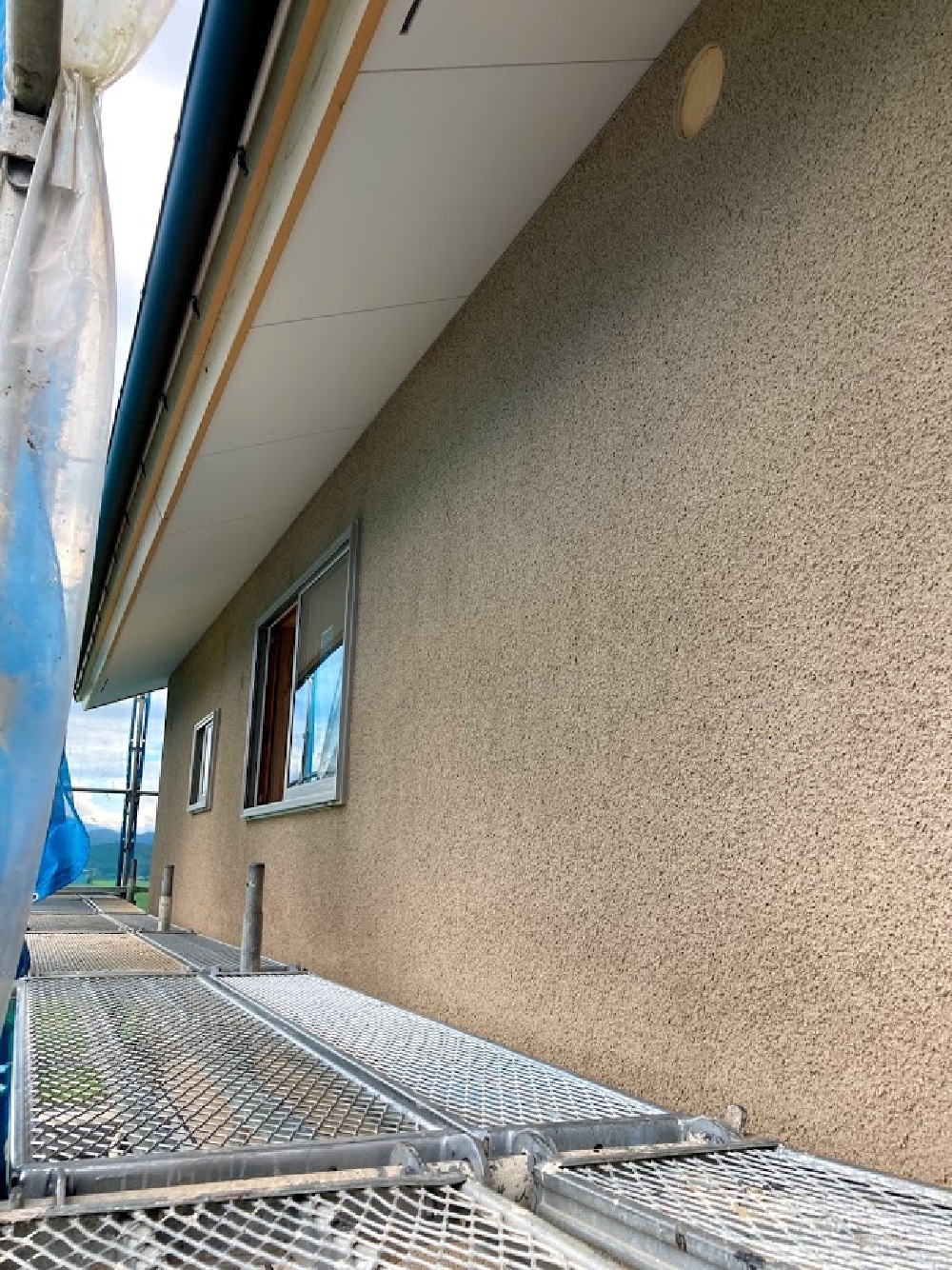

そとん壁

そとん壁

そとん壁の仕上げ塗りが始まりました、天候が良いので仕事もはかどります。

26. 2021年08月03日
木工事完了検査

木工事完了検査

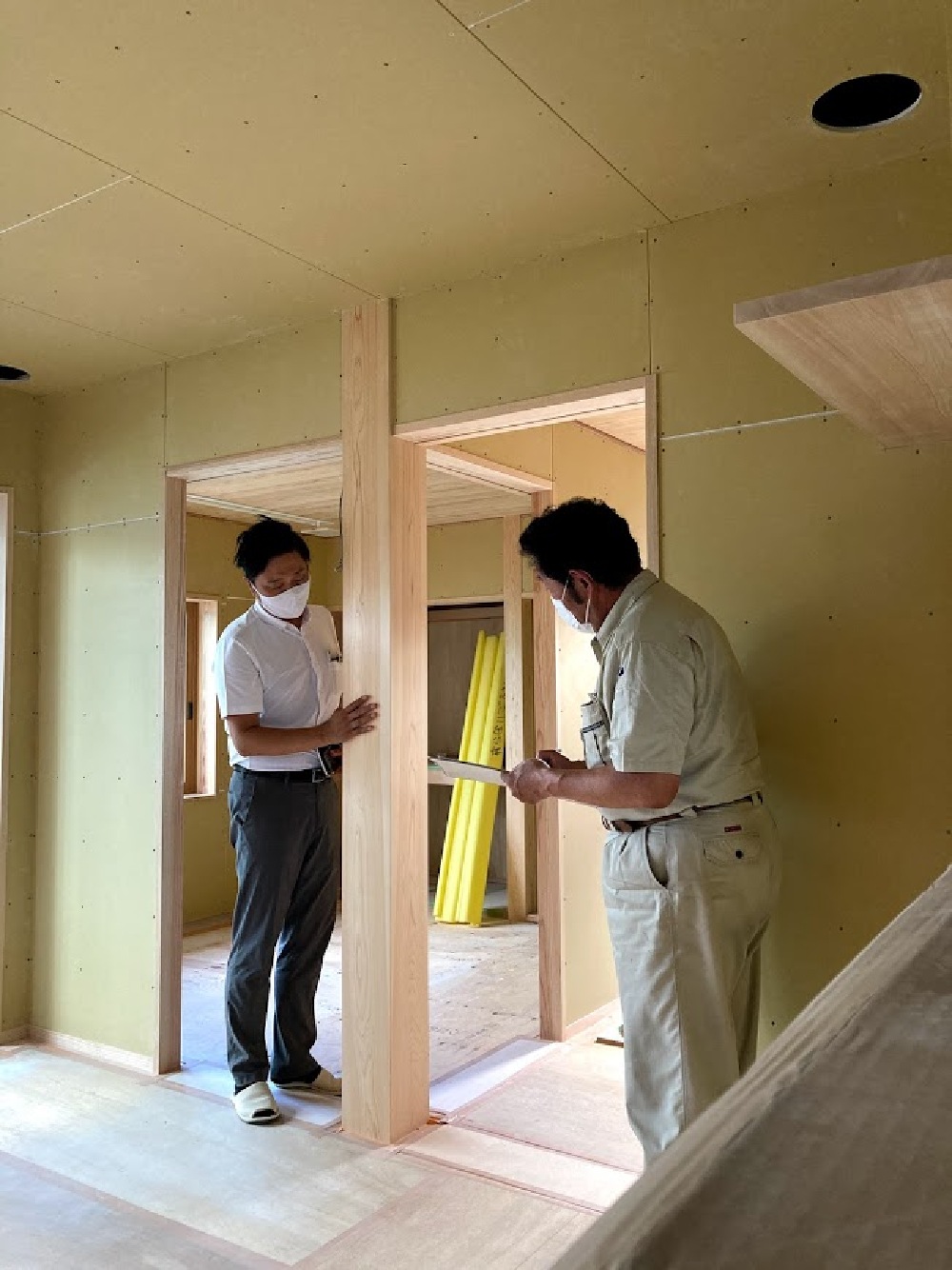

田中棟梁の方で進めていた木工事が完了し、本日中嶋社長立ち合いで木工事検査を行いました。

27. 2021年08月06日
内部

内部

カウンター等の天板部分の塗装工事が始まりました。
表面を軽く水ふきを行い、下塗り塗装が完了しました。表面が乾いたら上塗り(仕上げ)をしていきます。

28. 2021年08月10日

縦樋取付

縦樋取付

外部工事がまとまり、縦樋の取付を行いました。

29. 2021年08月19日
足場解体完了

足場解体完了

本日足場の解体作業を行いました、建物全体がしっかり見える様になりました。

30. 2021年08月24日
犬走り工事開始

犬走り工事開始

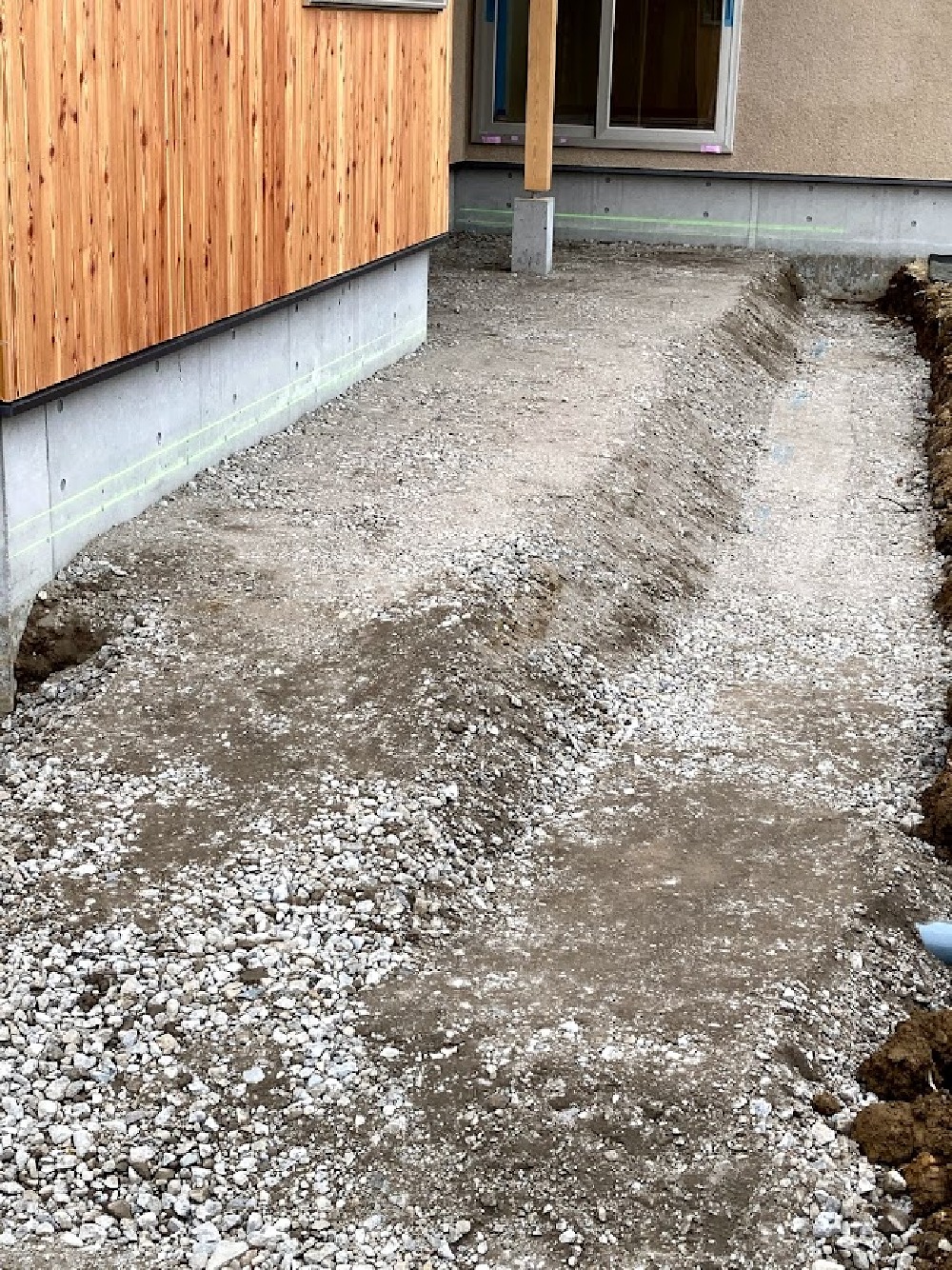

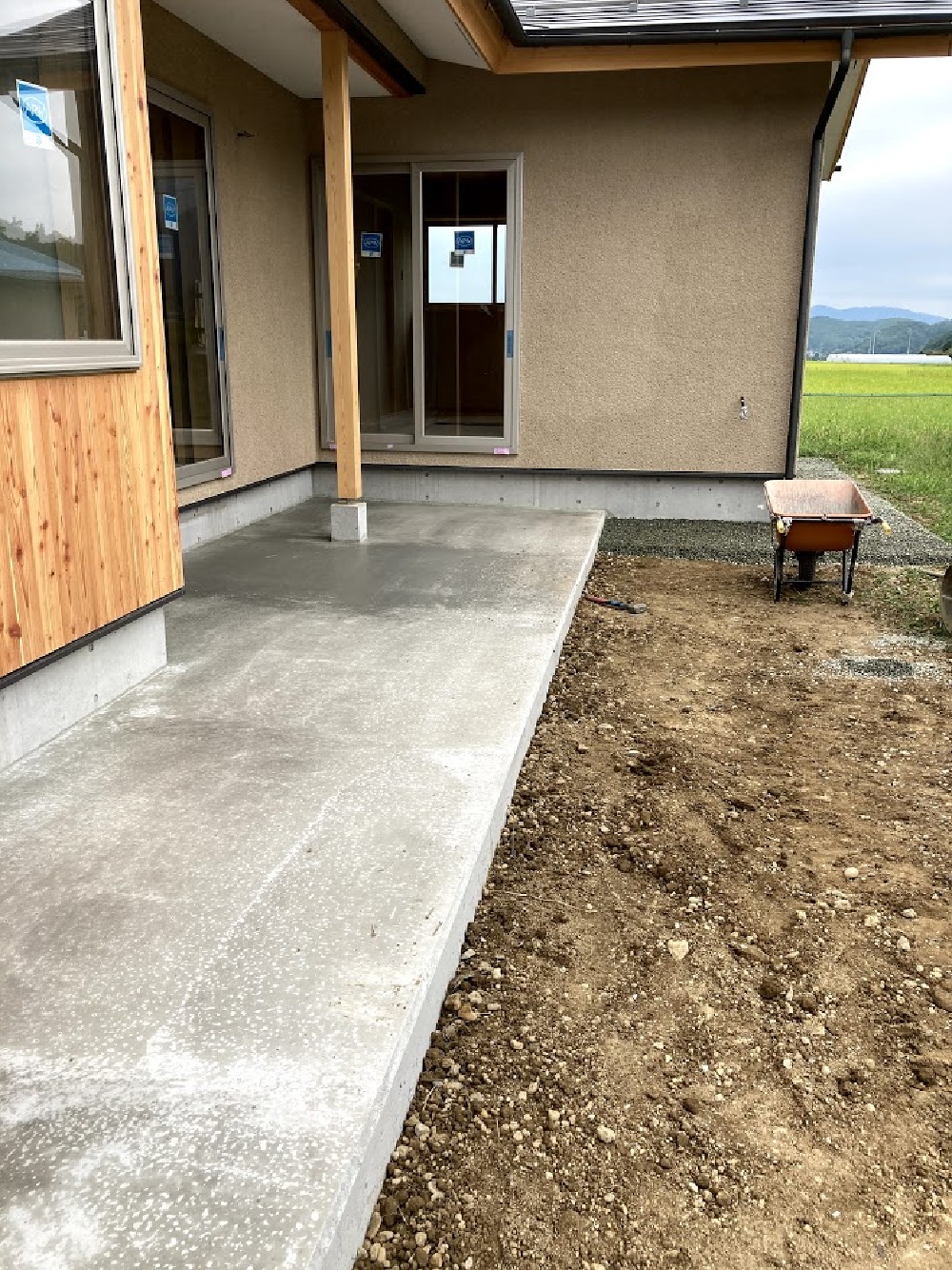

外部足場が外れ、南側犬走りの下地作りが始まりました。

31. 2021年08月26日
内装工事開始

内装工事開始

内装工事が始まりました。クロスを張る人、床の仕上げ材を張る人と手分けをしながら進めていきます。

32. 2021年09月01日
脱型・整地

脱型・整地

南側土間の型枠が外れ整地を行いました、建物廻りにも化粧の砕石を引き込んでいきます。

33. 2021年09月02日
電気仕上げ工事

電気仕上げ工事

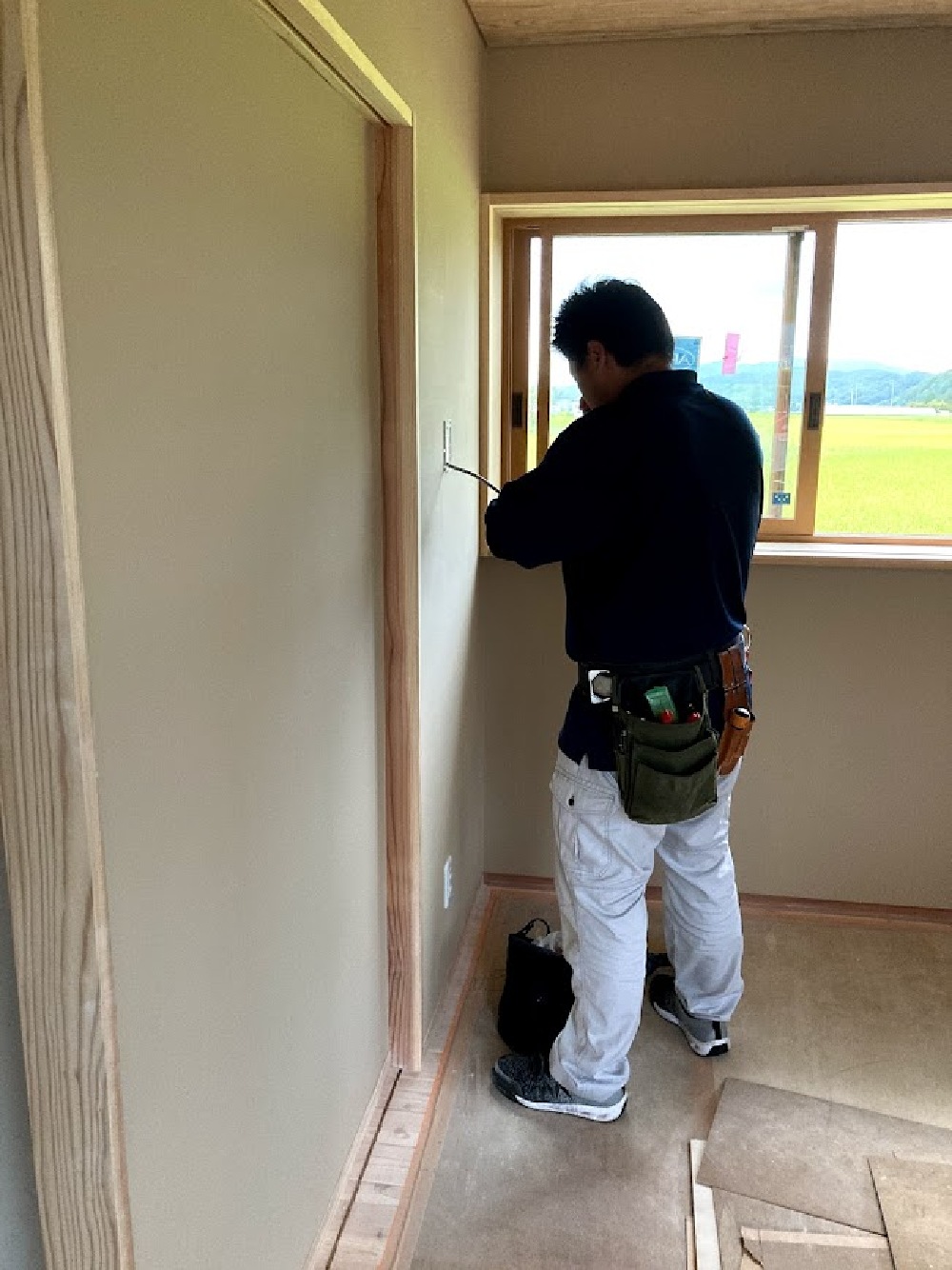

建物内部の照明器具取付、コンセント・スイッチの仕上げ工事が始まりました。

34. 2021年09月03日
タイル工事開始

タイル工事開始

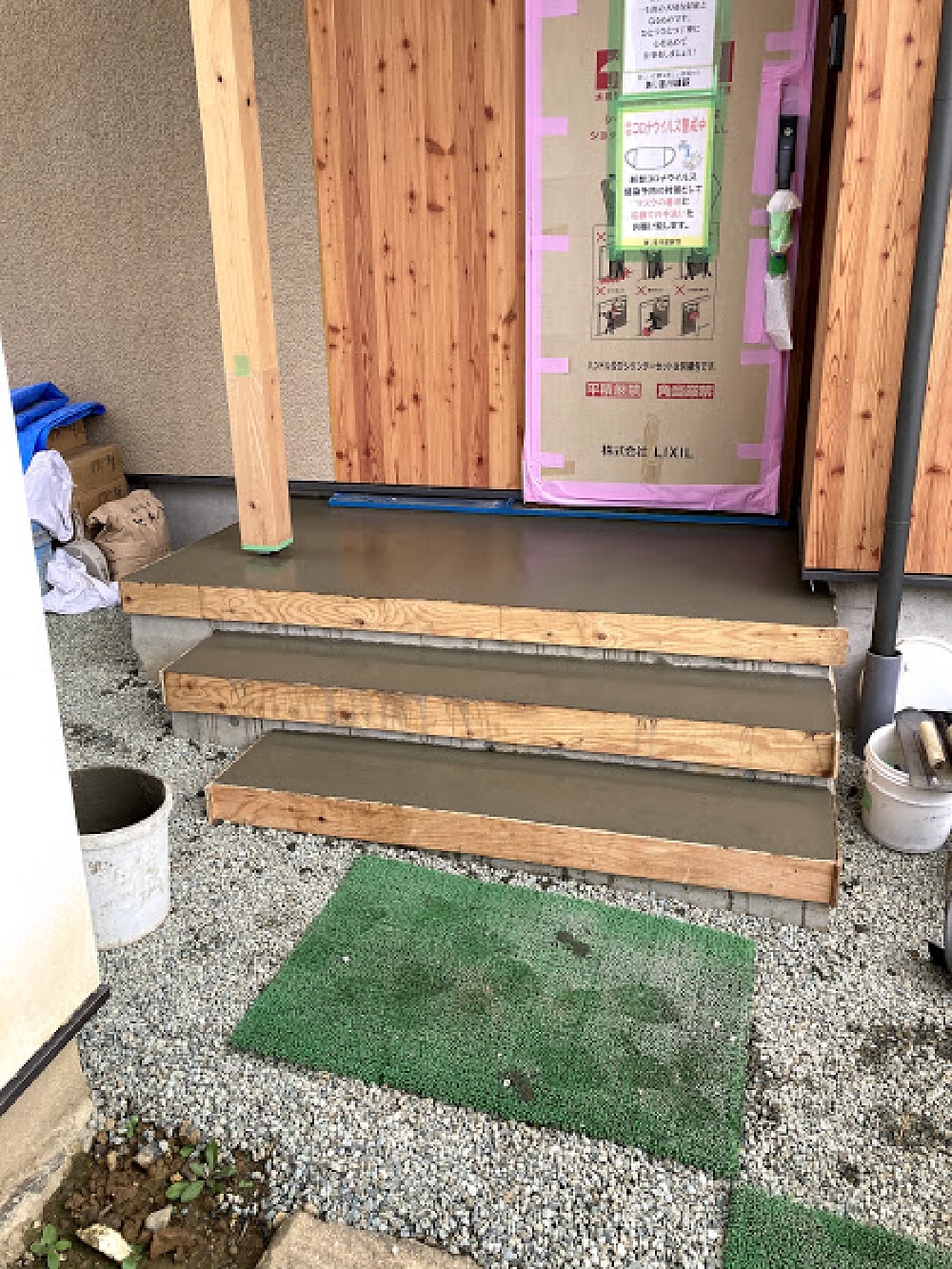

玄関ポーチ部分のタイル工事が始まりました、タイルの下地造りを行い翌日からタイルを張っていきます。

35. 2021年09月06日
タイル張り進行中

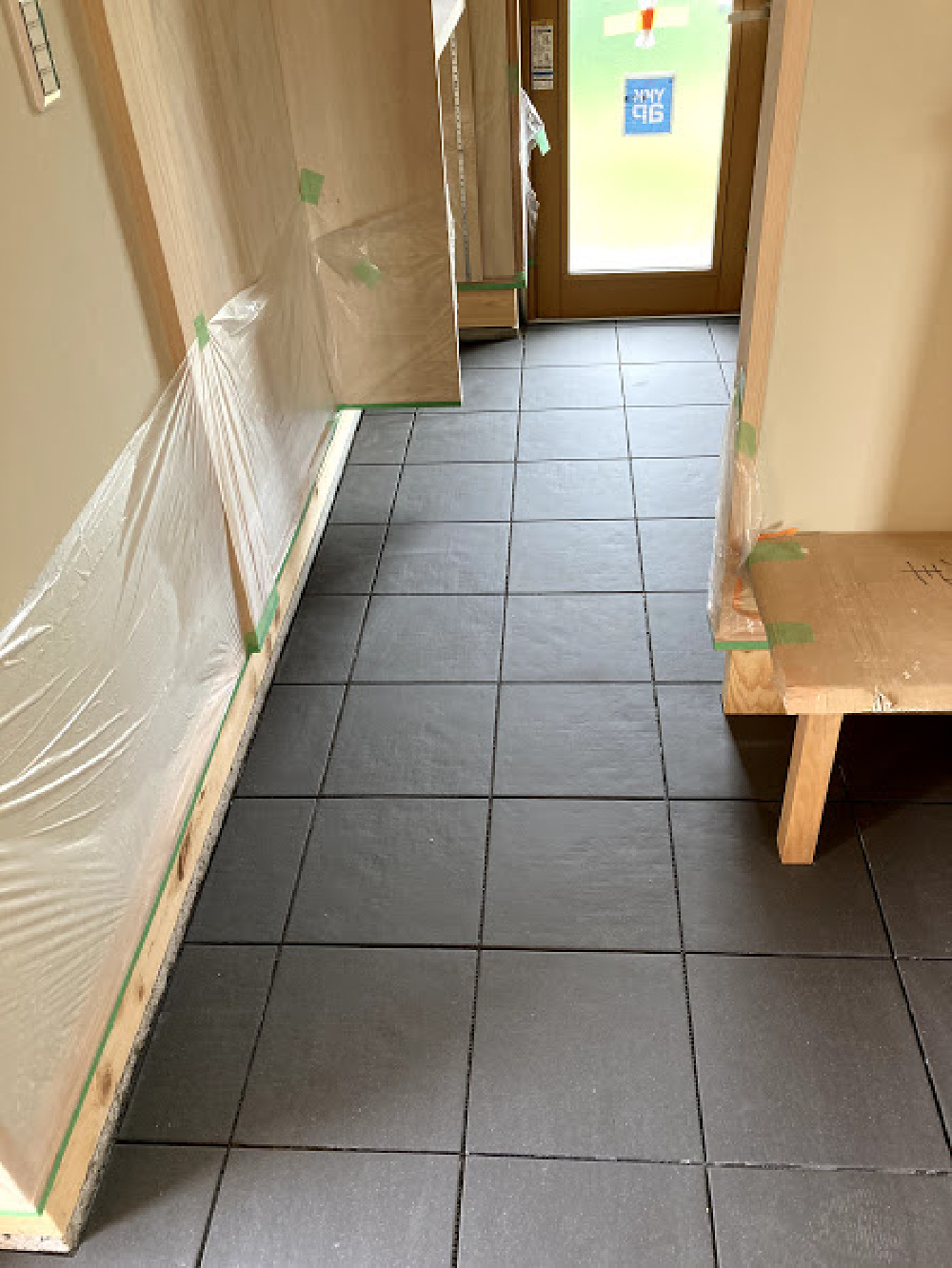

タイル張り進行中

玄関タイル工事を進めています、平面が張り上がり巾木部分を進めます。

36. 2021年09月16日

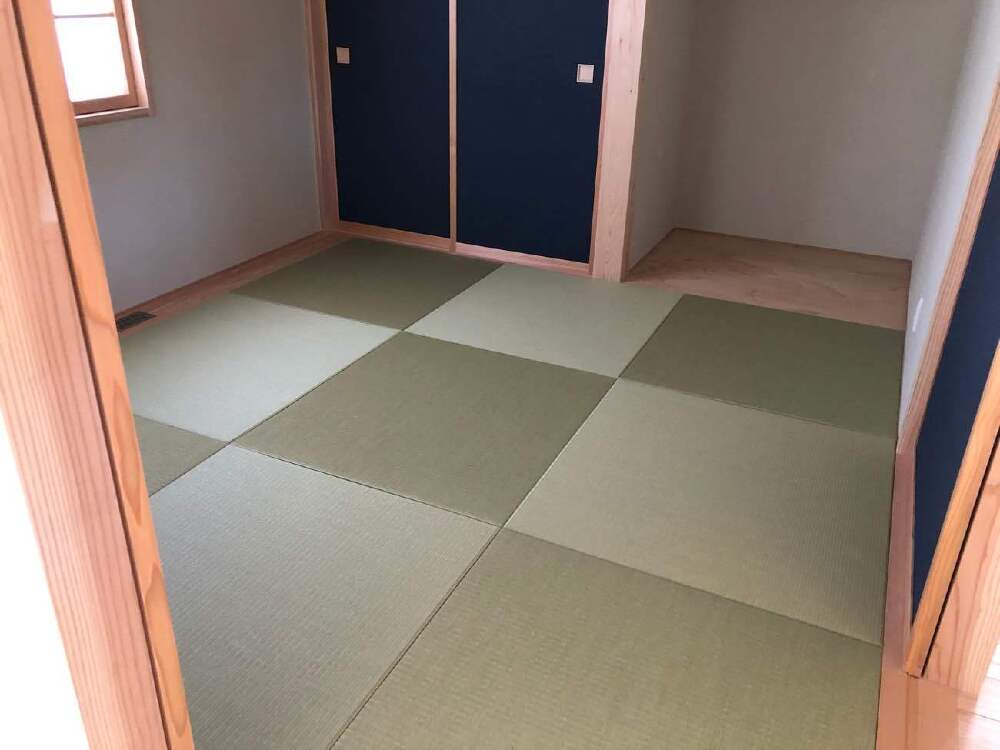

畳

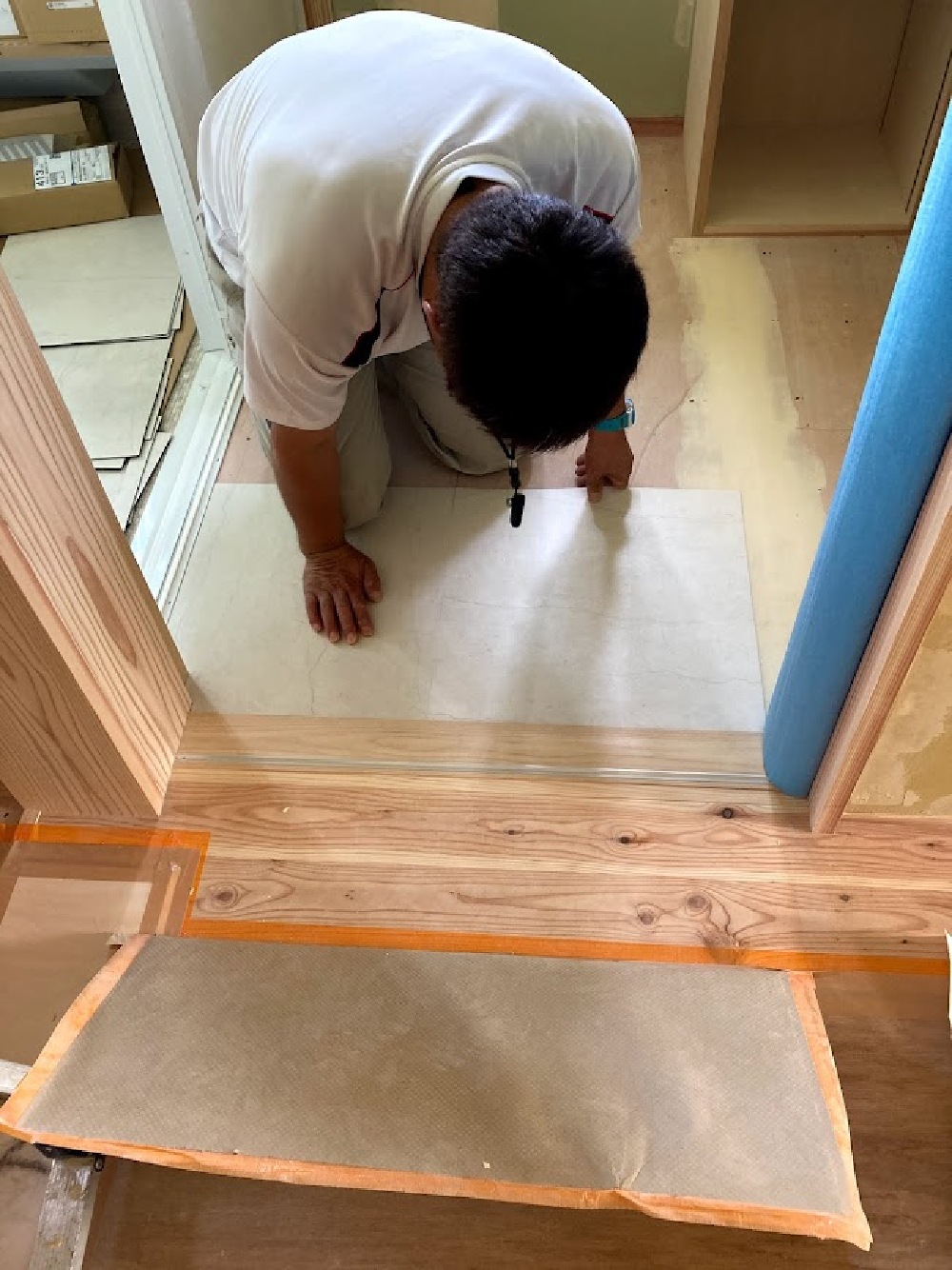

本日クリーニングを行い、夕方畳の敷き込みを行いました。

37. 2021年09月17日
完成検査

完成検査

昨日クリーニングと網戸入れが完了し、本日中嶋社長立合いで完成検査を行いました。

38. 2021年10月07日
ホルムアルデヒド検査

ホルムアルデヒド検査

本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。K様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!

39. 2021年10月12日
外観

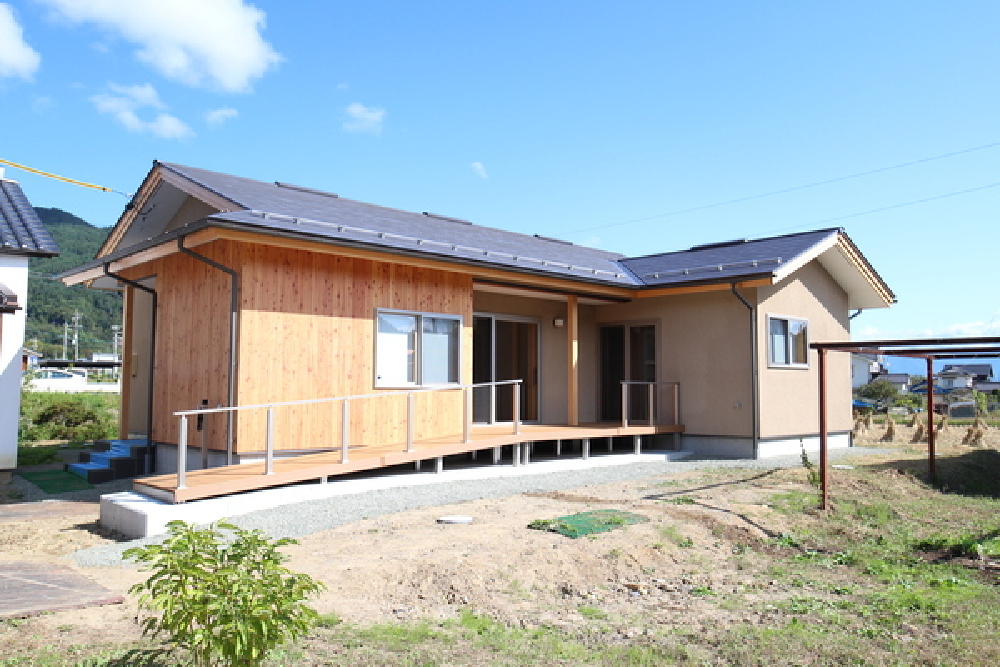

外観

玄関からのアプローチとスロープ部分からのアプローチを持つ、住みやすい平屋建ての建物が完成しました。

40. 2021年10月12日
内観

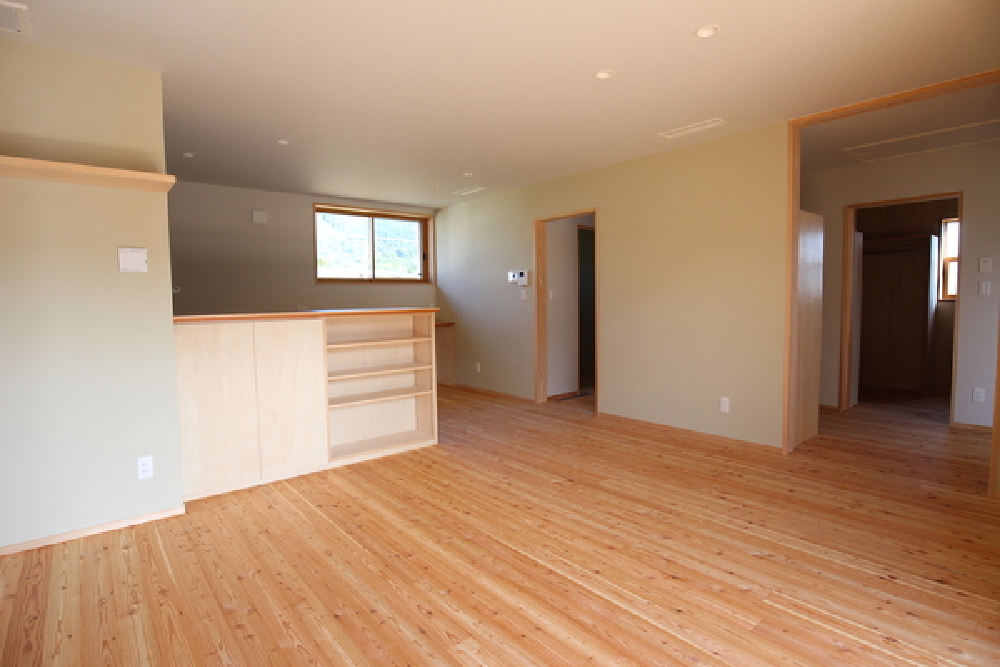

内観

車いすでも動きやすく、介護の事も考えられた広々としたリビングです。

41. 2021年10月12日
スロープ

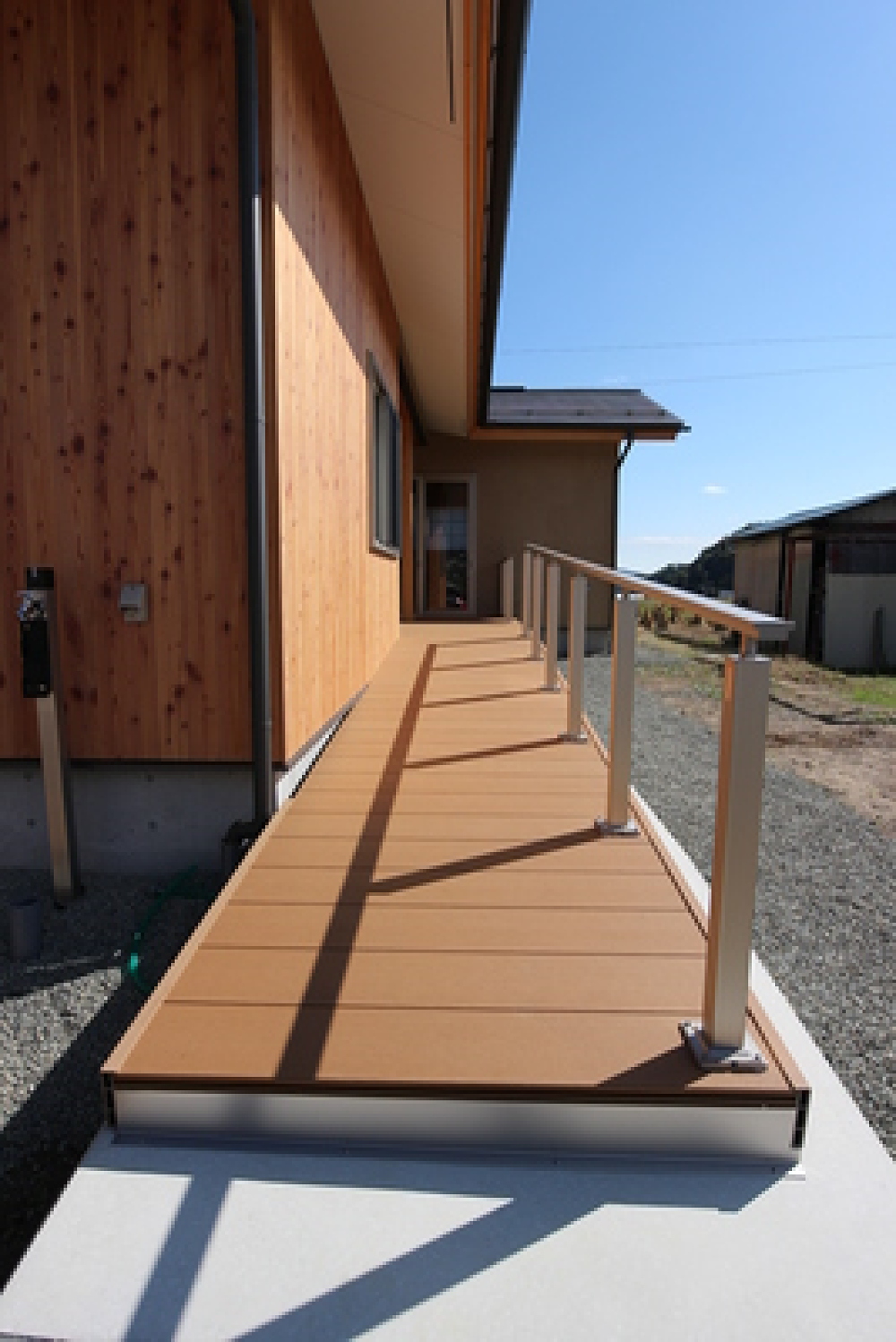

スロープ

車いすのご主人様が楽に建物内に入れるように設置されたスロープです。

42. 2021年10月19日

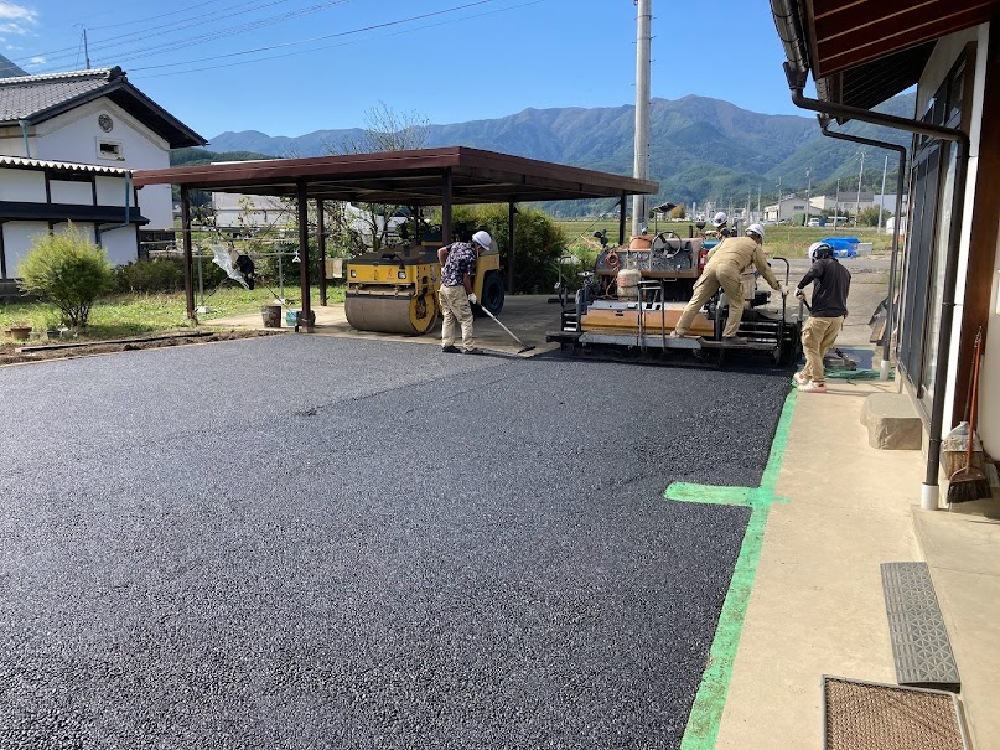

最後の舗装工事

最後の舗装工事

外構最後となる舗装工事を行いました。
粘土質の為庭先がぬかってしまう事もこれで解消されました。

43. 2021年10月20日
お引渡式

お引渡式

お引渡式を行いました。「ゆったりと寛げる家を造っていただき感謝しています」とK様。長い間大変お世話になりました。これからも長いお付き合いをお願い致します。ありがとうございました。

44. 2021年10月20日
お世話になりました

お世話になりました

長い時間をかけ工事させていただきありがとうございました。
これから全館空調の行き届いた暖かな家が完成し、新しい家でご家族様がゆっくりお暮し頂ければと思います。

 美し信州建設の公式SNSもチェックしてください

facebookはこちら

Instagram はこちら

Pinterestはこちら

イベント情報などをLINEで配信中(^^)/

ご質問も受け付けております♪
