山嶺を望む高台の住まい 安茂里の家
長野市 新築 A様 延床面積 35.5坪 UA値 0.25 W/㎡K
目的別にみる|新築
物件データ
設計コンセプト | 建設地は、南斜面で日当たりが良く、遠くの山並みが望めるので、住まいを建てるにはとても良いと感じました。古くからある団地のため、道路が広くなく敷地への接道部分が広く取れないため、敷地内で車の旋回が必要と考え、西側半分近くを駐車と旋回のスペースとしました。このことから建物は南北に長い建物をご提案することとなりました。リビング一画の土間には薪ストーブを設置し、冬の週末の楽しみのひとつになります。南の大きな開口部から外へつながり、プライベートな庭を楽しめます。対面式のダイニングキッチンでは、カウンターバーのような感じでお酒を楽しみます。北側のしっとりした雰囲気の和室では、お客様を迎えたり、静かな時間を過ごしたりします。大きな脱衣室は物干しも兼ねて、家族の部屋着等を収納します。屋根なりの大きな吹抜けとつながる2階の寝室は、障子開放するとリビングとつながる空間になります。寝室と書斎からは、設計当初からの希望の山並みの眺望を取り込みました。大きなウォークインクローゼットや納戸、沢山の収納を盛り込み、気持ちよくお住まいいただけるように計画いたしました。UA値0.25と高い外皮性能で熱を逃さず、パッシブエアコンで四季を通して快適な室温を造り、太陽光発電にてエネルギーを生み出す先進的な住宅になります。日々の生活の中で、家に帰ると自然と緊張から解放され、くつろぎや安らぎを与えてくれるような住まいになればとご提案いたしました。 設計担当 高森喜洋 |
---|
建築中レポート
- 1. 2023年04月22日
-
地鎮祭
本日は地鎮祭を執り行いました。
神主さんに安全祈願、床鎮めを行っていただきました。
安全第一で工事進めさせていただきます。
A様これからどうぞよろしくお願いいたします。
- 2. 2023年04月25日
-

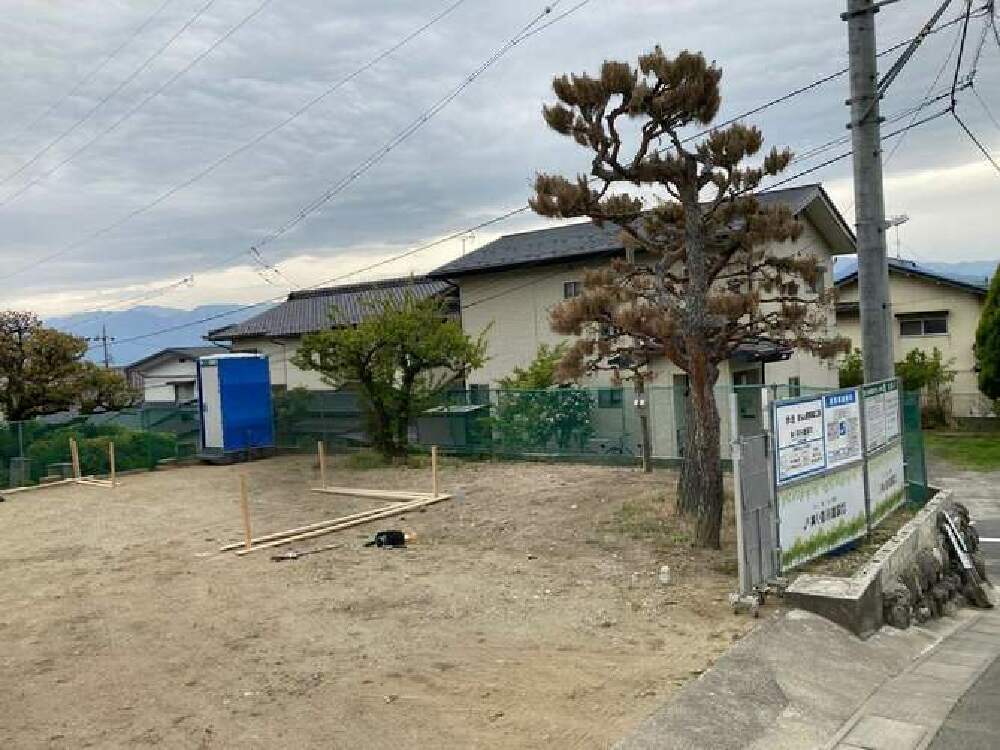

仮設工事
工事着工に向けて仮設トイレ、仮囲いの設置を行いました。
- 3. 2023年04月26日
-

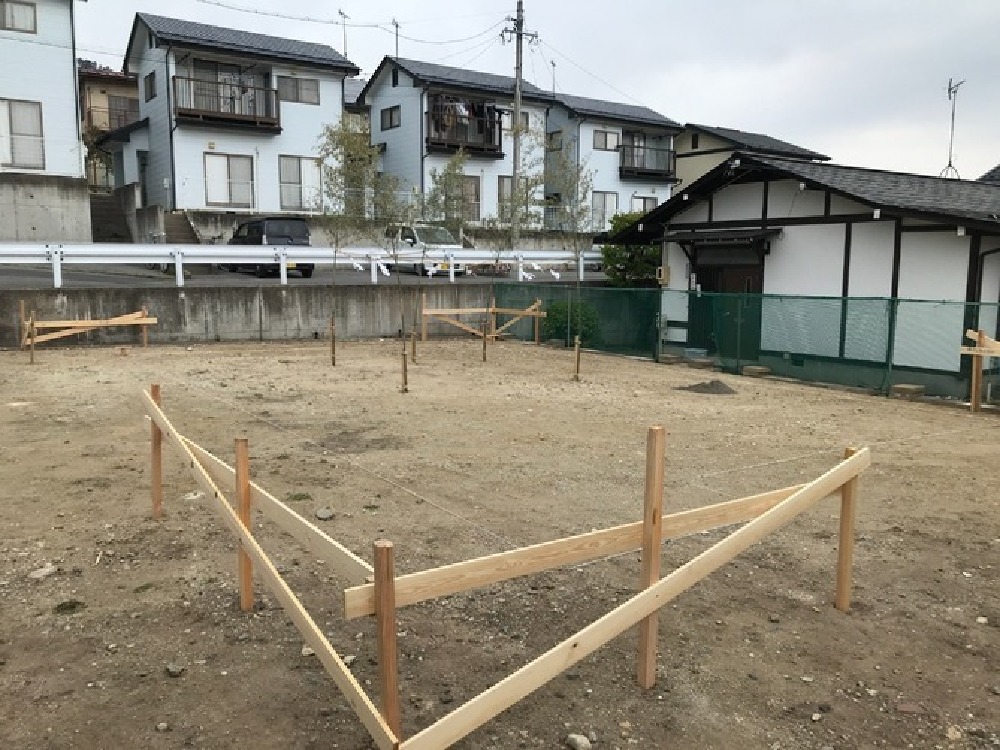

丁張り
本日は基礎工事着工に向けて丁張りを行いました。
写真に写る木杭で作られたものが丁張りです。
これを基準に基礎をつくって行きます。

- 4. 2023年05月09日
-

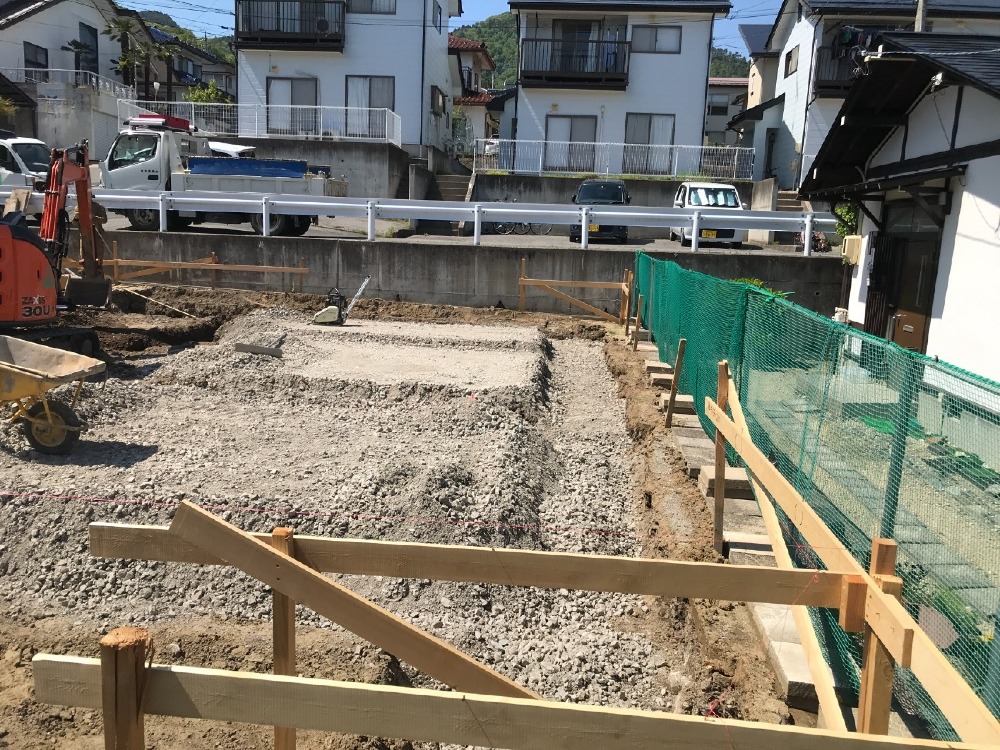

基礎工事
基礎工事がスタートしています。床付け・砕石敷き・転圧と工事が進んでいきます。
- 5. 2023年05月18日
-

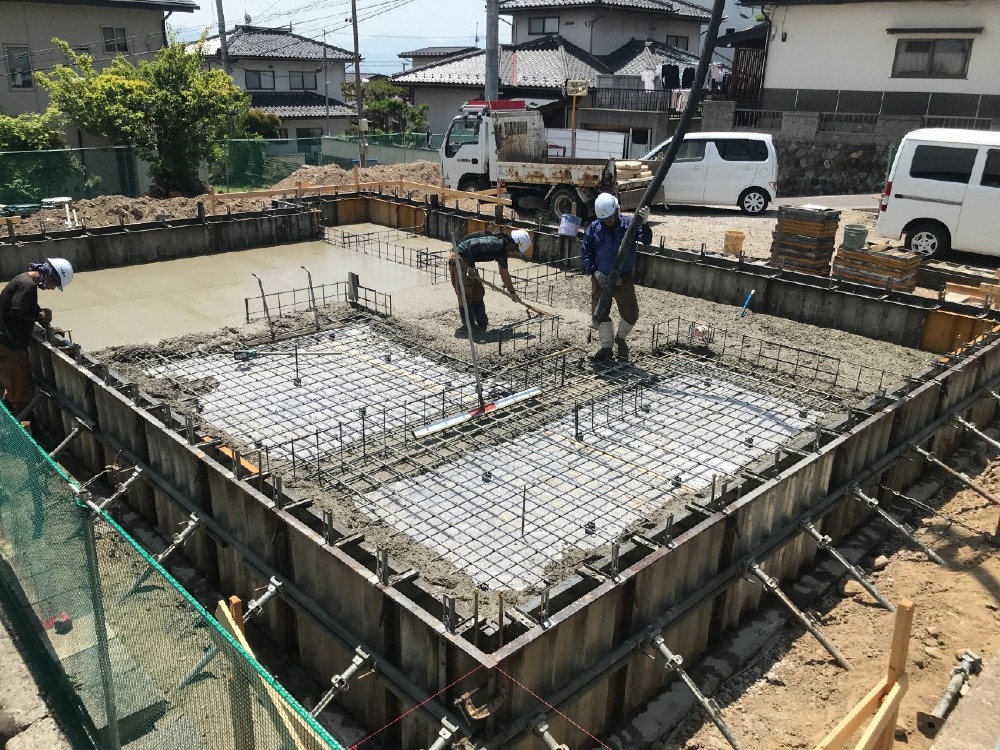

耐圧盤・外周部立上りコンクリート打設
本日、耐圧盤と外周部立上りコンクリートの打設を行いました。外周部立上りを一体で打設することにより気密・防水性能を高めています。
- 6. 2023年05月26日
-

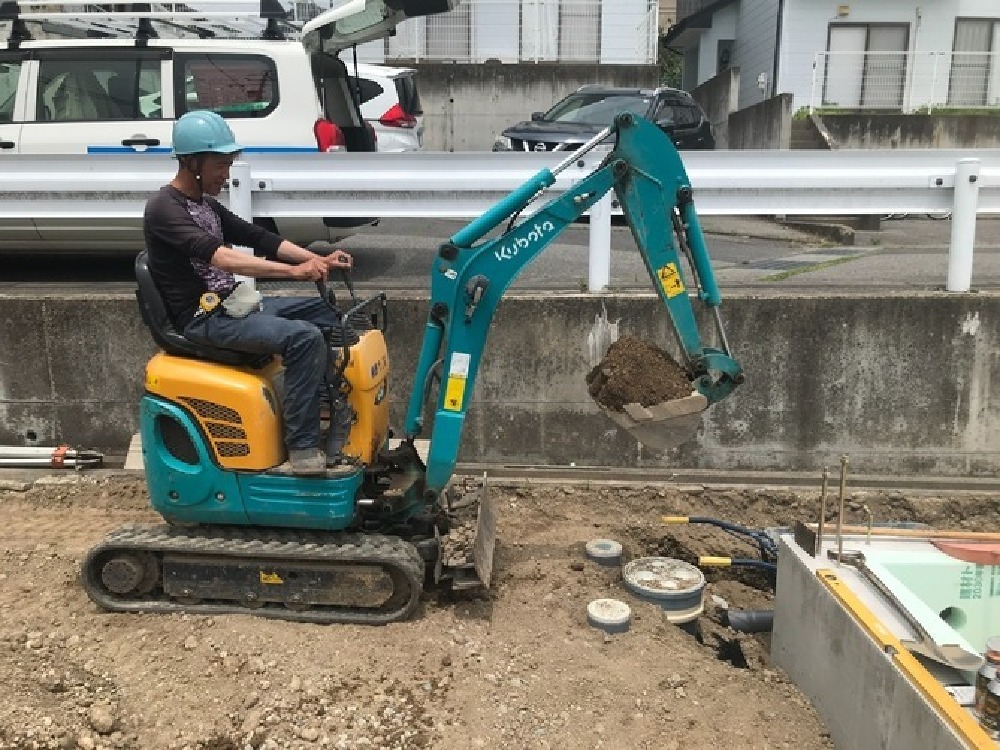

外部給排水工事
給排水設備工事は基礎周りの配管を進めています。
配管を施工する為に掘削を行っています。
- 7. 2023年06月05日
-
建方準備

大工さんの方で、建方に向けて材料の加工を行っています。当日がとても楽しみです!
- 8. 2023年06月15日
-
土台伏せ
建方に向けて土台伏せを行っています。建物の基礎に土台を緊結し頑丈な土台にしていきます。
- 9. 2023年06月21日
-

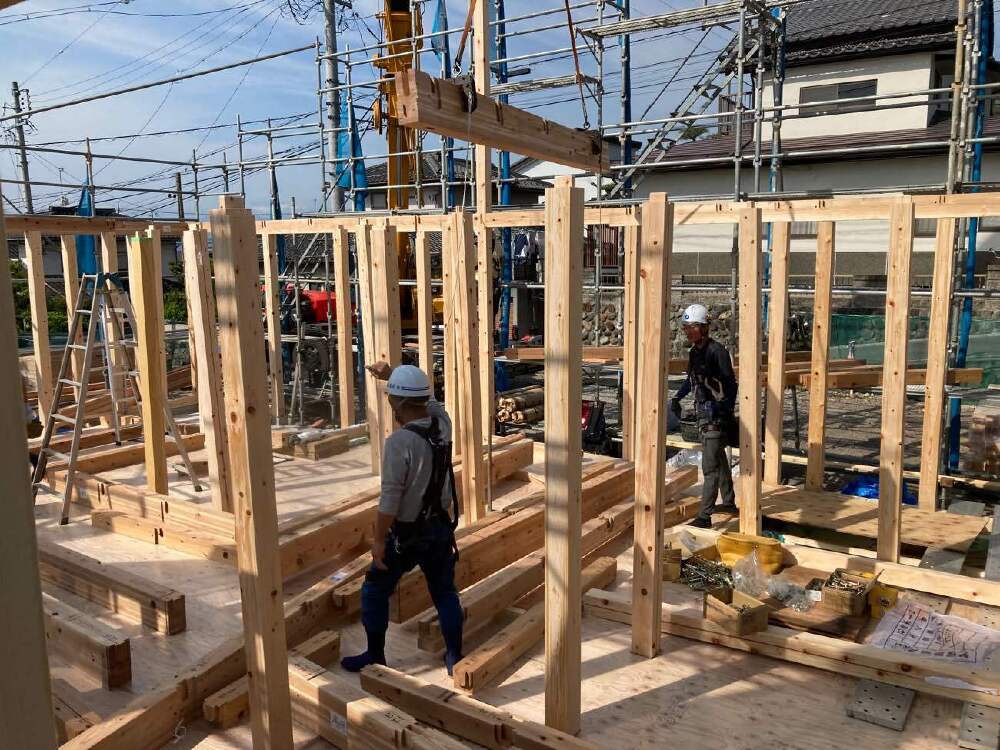

祝上棟
梅雨の中でしたが、素晴らしい天候の中建方を行いました。無事上棟し、工事が進んでいきます。
- 10. 2023年06月30日
-

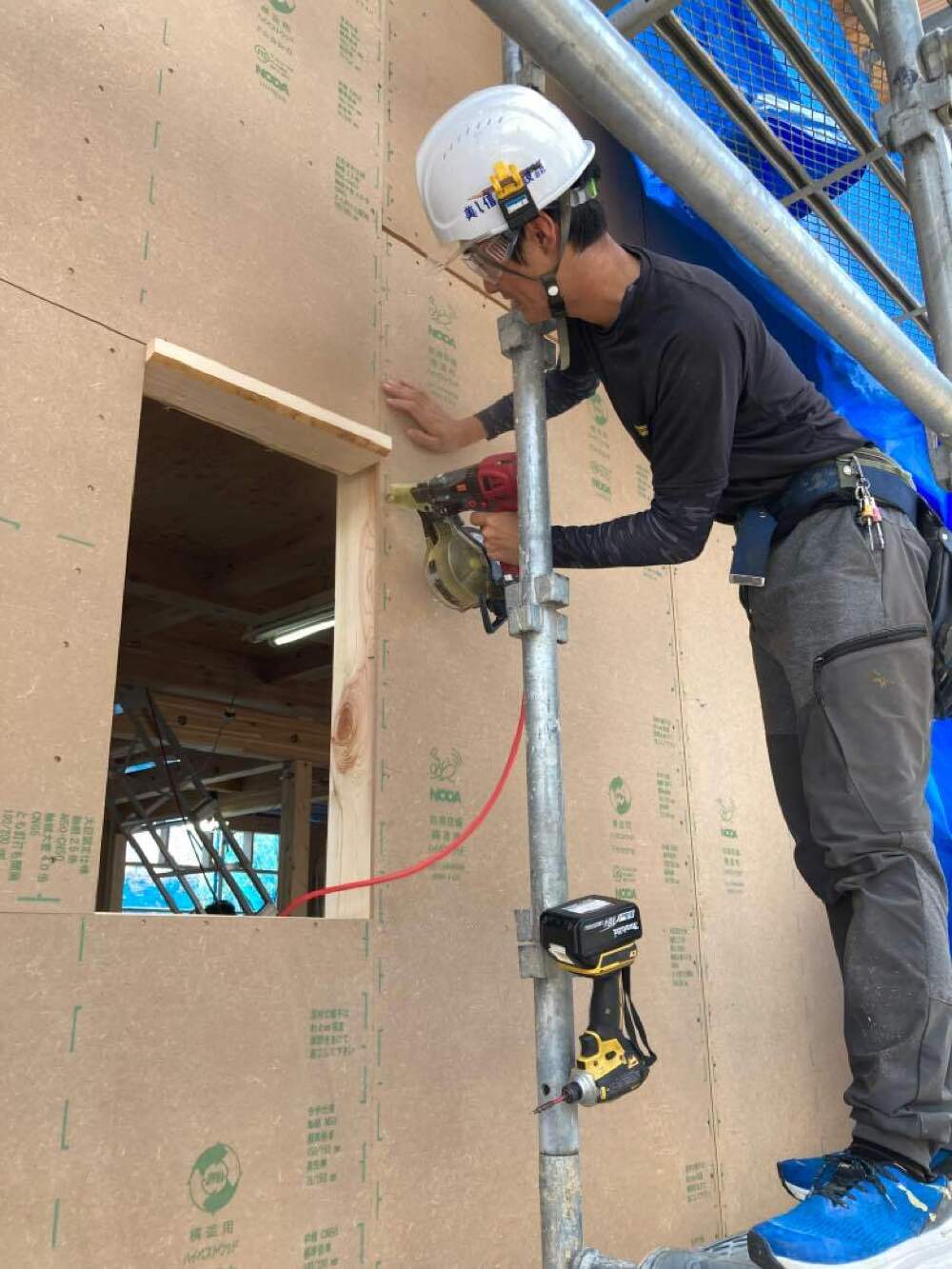

外壁耐力面材取付
現在大工さんの方で、外壁の耐力面材取付を進めております。面材取付後、外貼り断熱材取付へと工事が進んでいきます。
- 11. 2023年07月05日
-

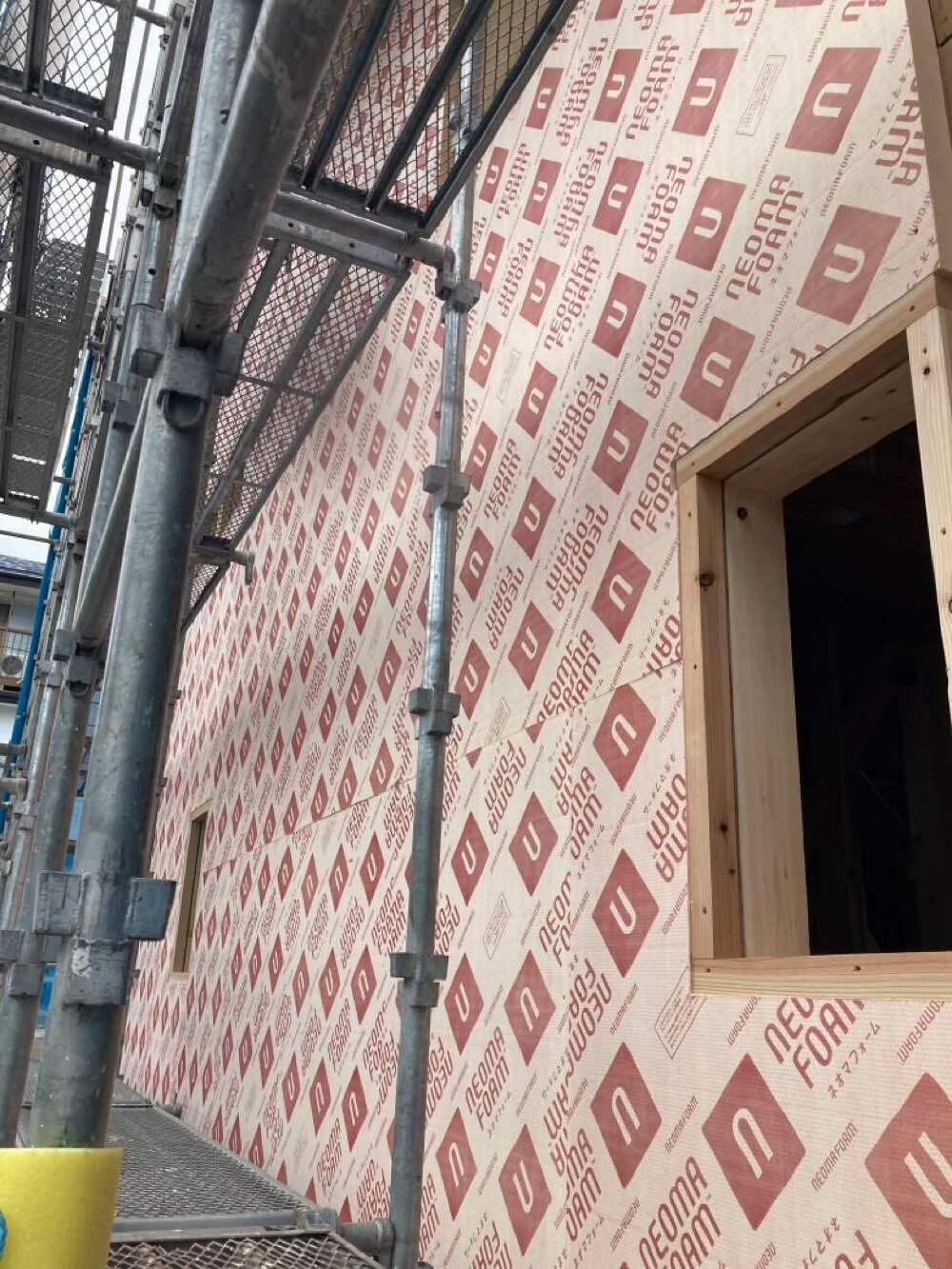

外貼り断熱
大工さんの方で、外壁の外貼り断熱を施工しています。弊社では、外壁に外側と内側両方に断熱材を充填します。
- 12. 2023年07月10日
-

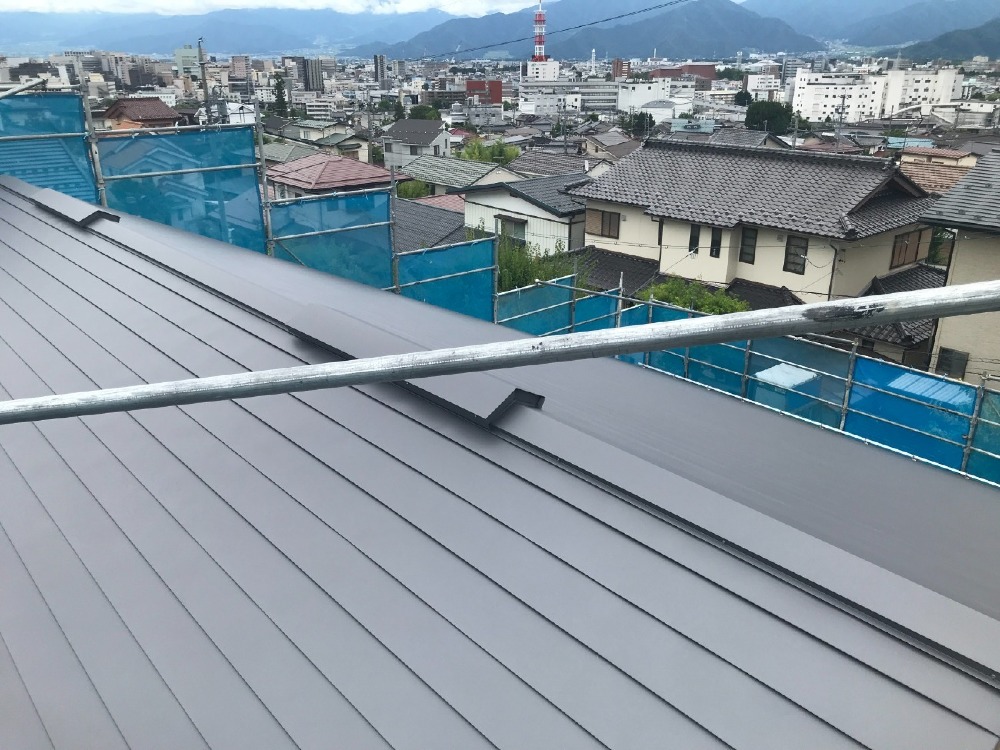

屋根板金工事
板金による屋根葺きが完了しています。大屋根で迫力があります。
- 13. 2023年07月19日
-
内部壁下地組み
内部で壁の下地組みを進めています。
- 14. 2023年07月31日
-

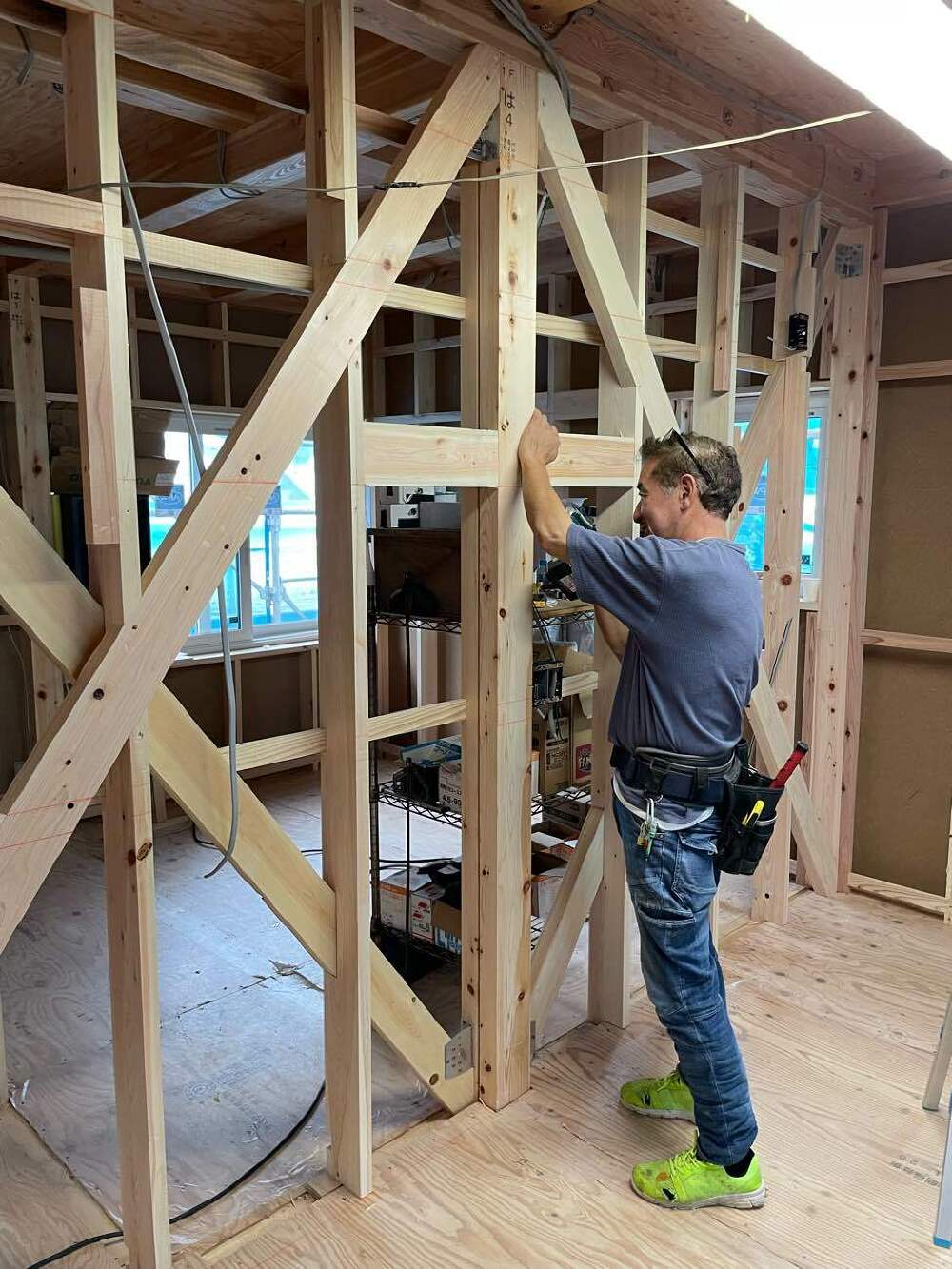

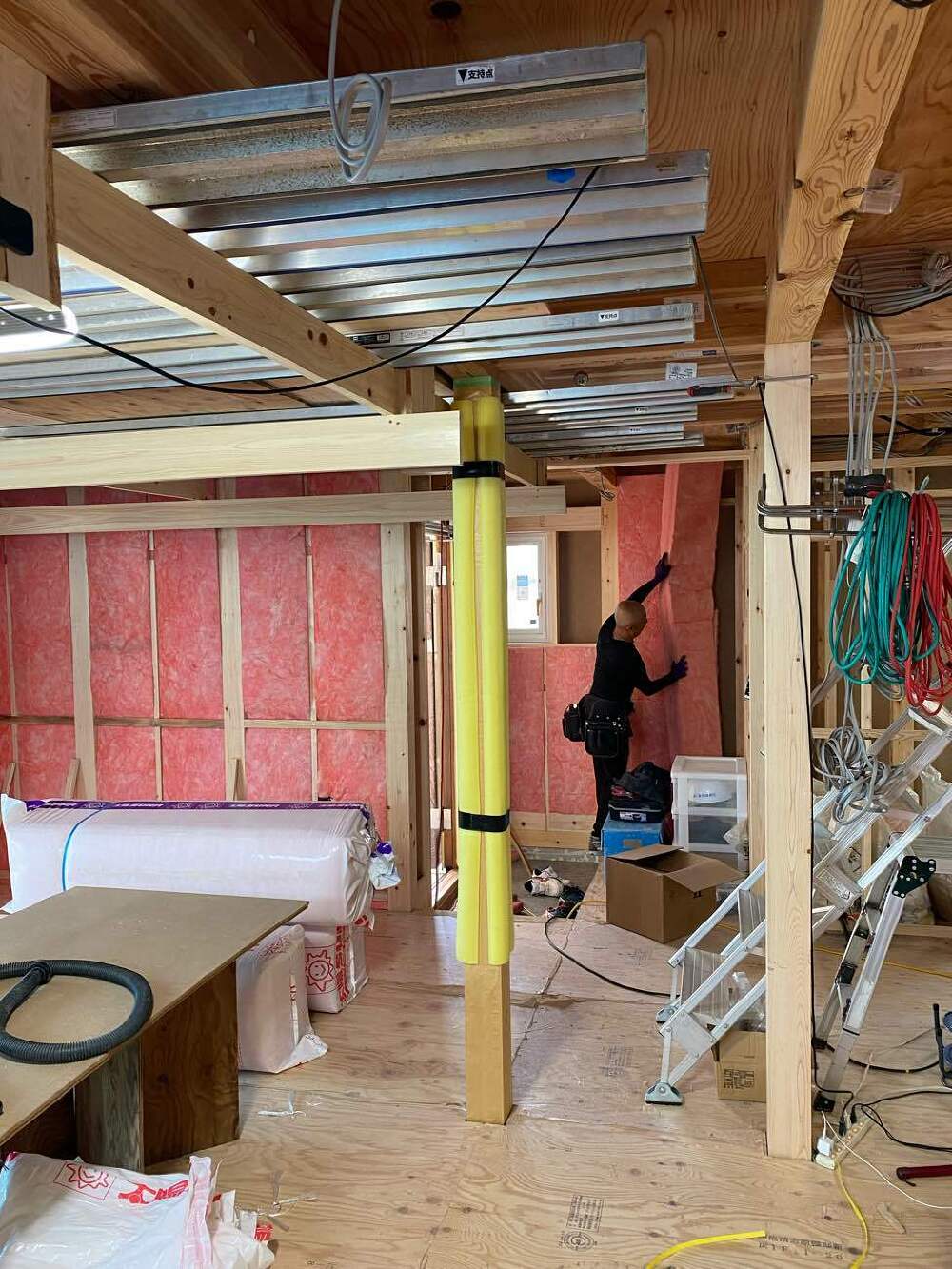

壁内付加断熱材充填
壁内に付加断熱を充填しています。断熱気密性能がとても高くなります。
- 15. 2023年08月09日
-

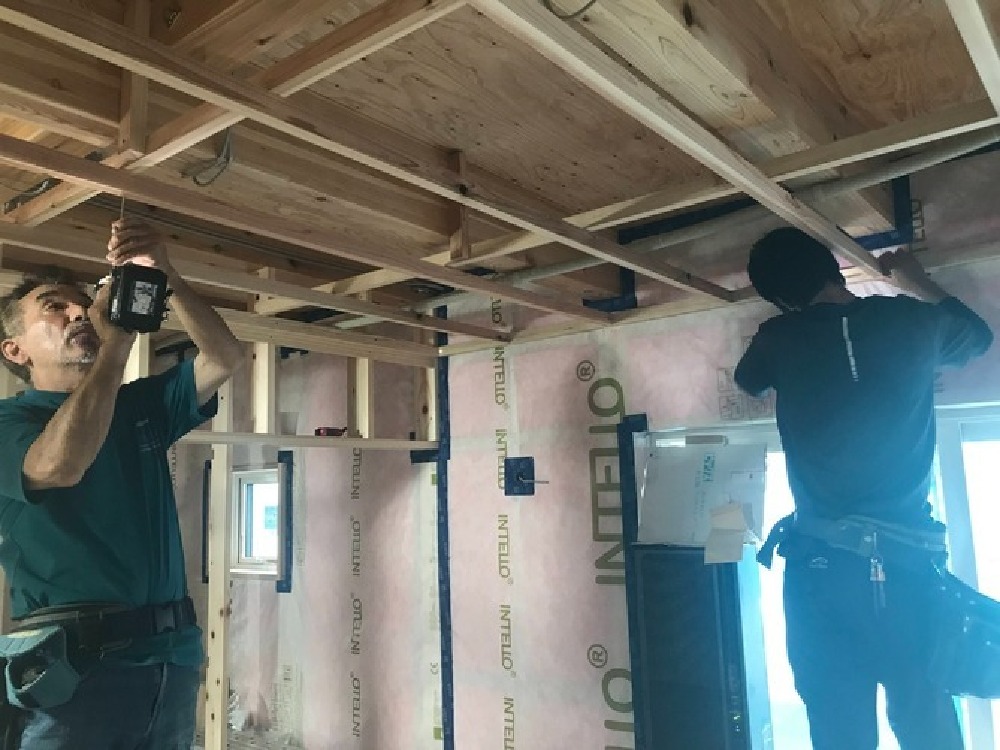

天井下地組
南波棟梁と井出大工による天井の下地組が進められています。
- 16. 2023年08月19日
-

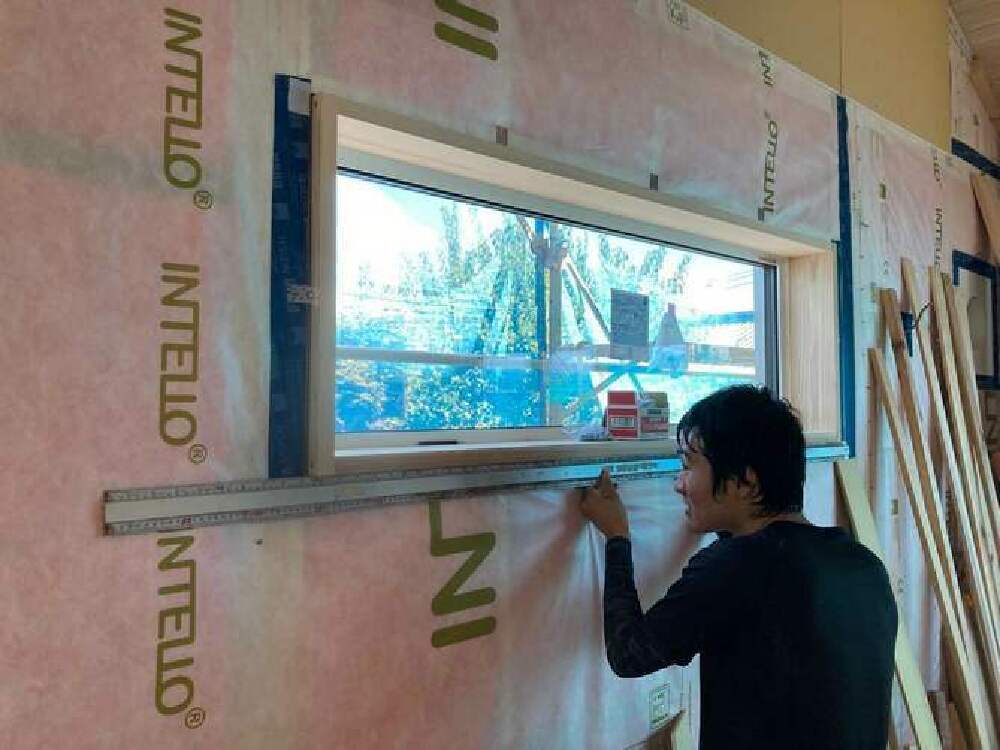

窓枠施工
南波棟梁の加工よる窓の枠の取付を行っております。
- 17. 2023年08月23日
-
ユニットバス据付工事

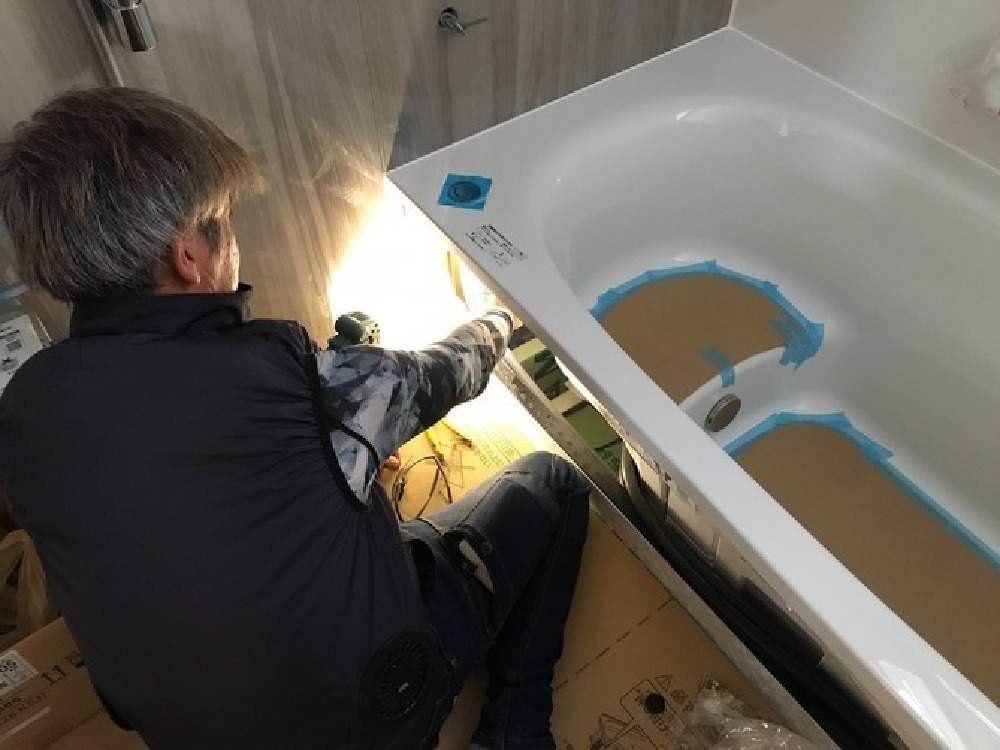

壁付加断熱工事が完了し、ユニットバスの材料の搬入が完了しました。
現在ユニットバスの施工を進めています。
- 18. 2023年08月26日
-

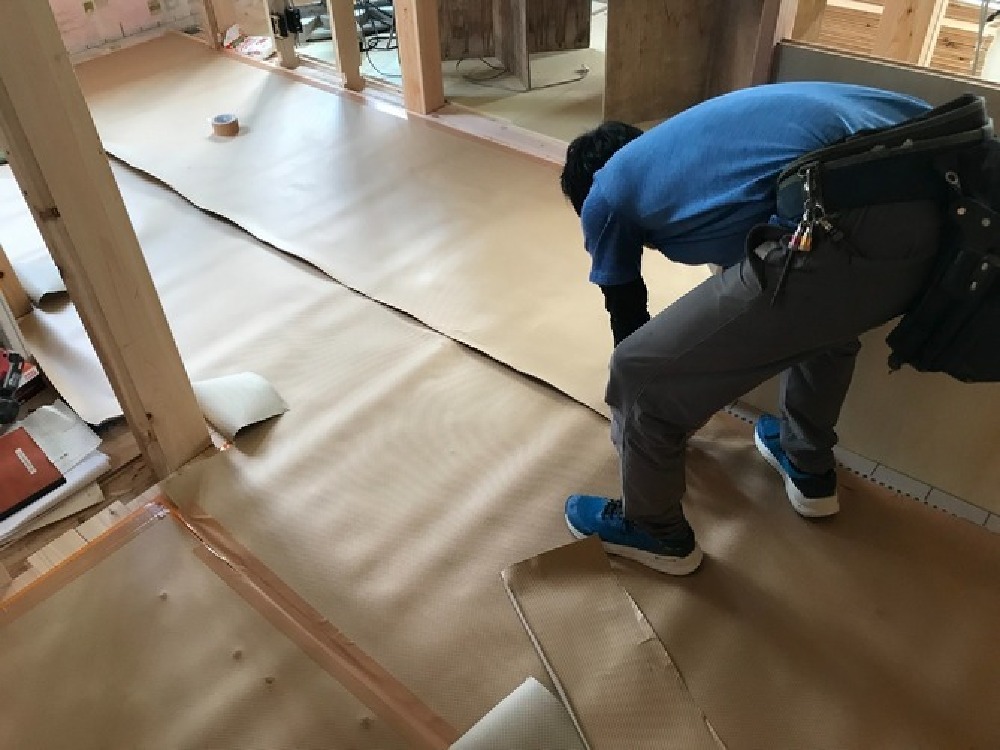

床養生
唐松フローリング材の施工が完了し、
床養生を行っていただいております。
- 19. 2023年09月01日
-
ユニットバス接続
ユニットバスの据付が完了し設備工事では、
配管の接続を行っております。
- 20. 2023年09月08日
-
そとん壁下塗り

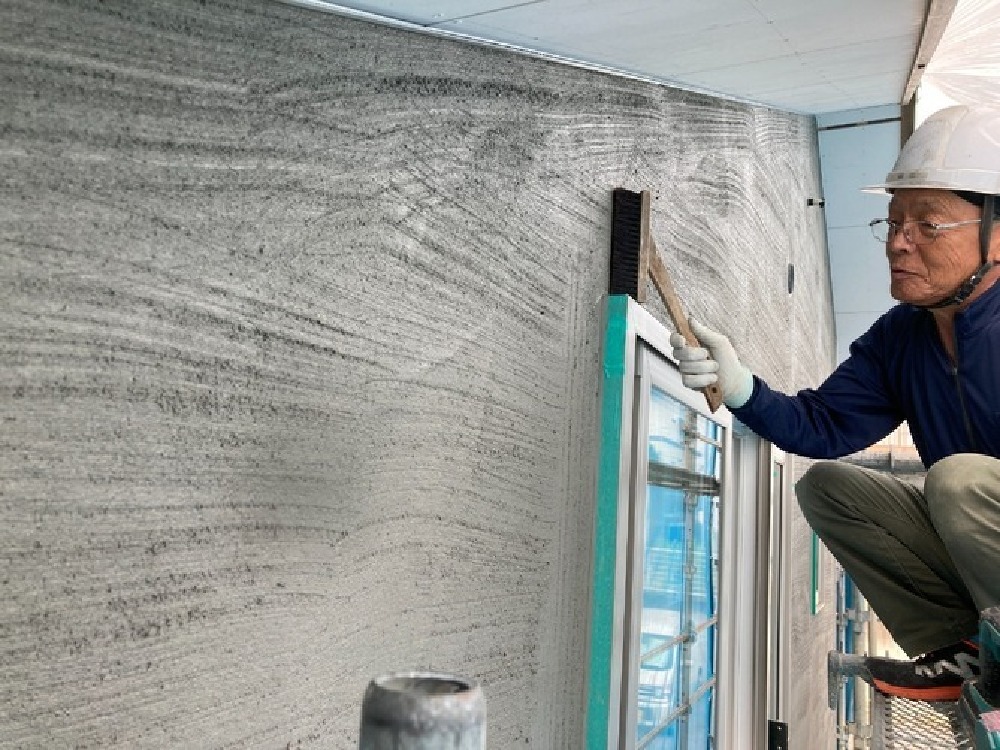

大工さんの外壁下地が完了しました。
左官工事では防水紙~ラス網張りが完了し、本日は下塗りです!
- 21. 2023年09月20日
-

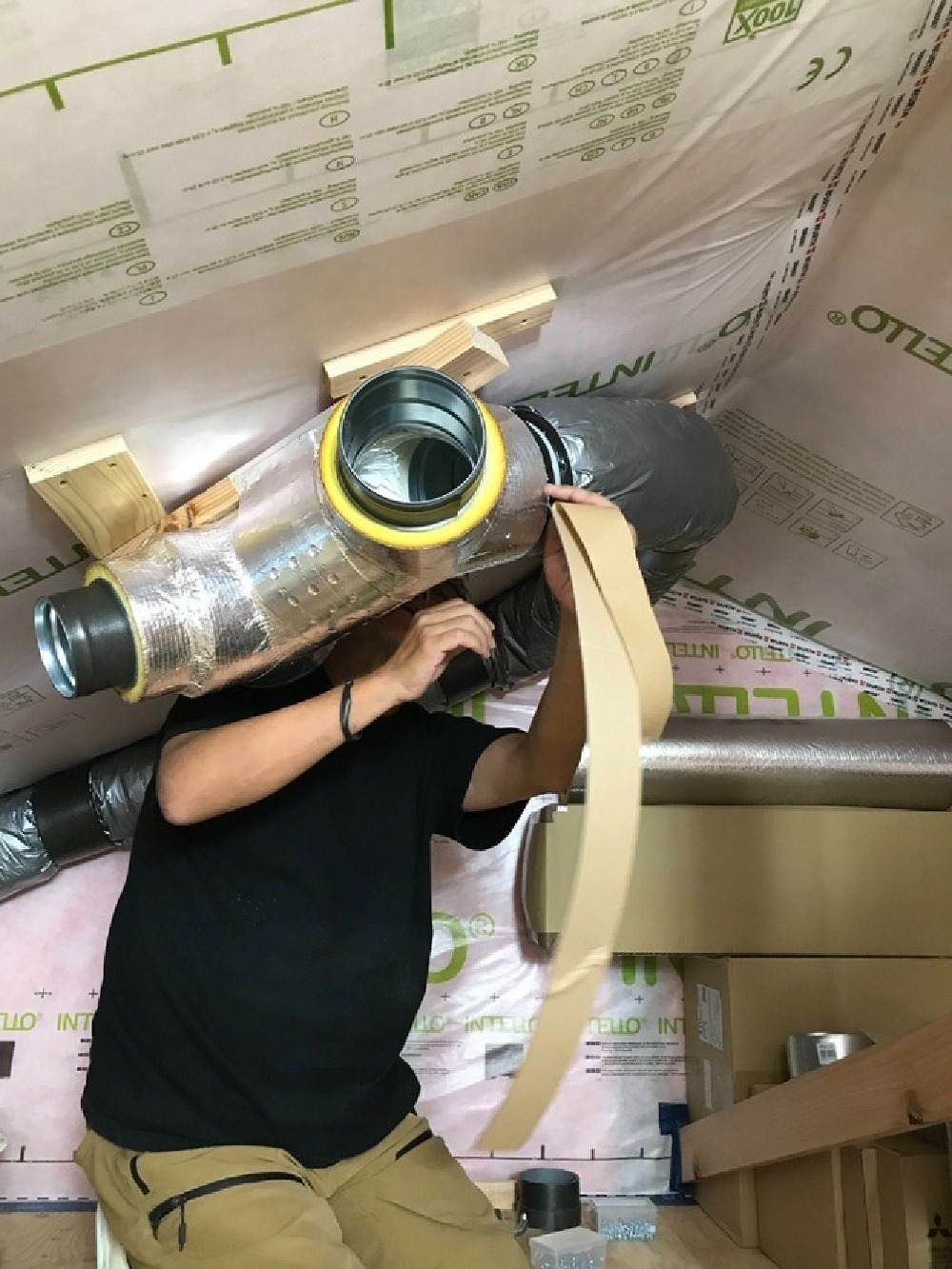

ダクト配管
小屋裏では空調設備の工事が進められています。
現在ダクト配管の施工中です。
- 22. 2023年09月29日
-

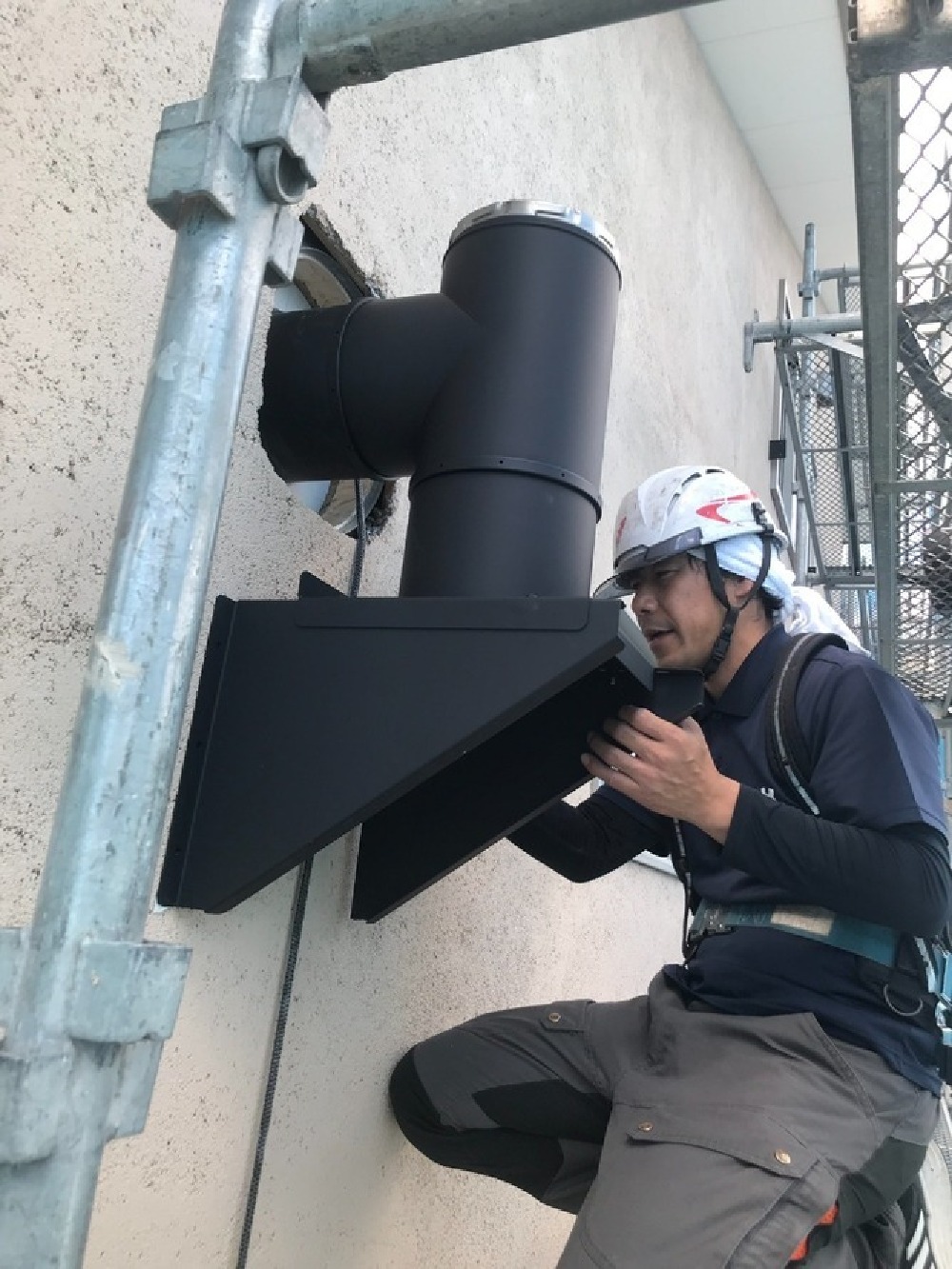

薪ストーブ煙突設置
外壁仕上げが完了し、本日は薪ストーブの煙突設置を行いました。
- 23. 2023年10月04日
-
外部足場解体
外部では、外部足場の解体を行いました。そとん壁と板塀の落ち着いた雰囲気がとても素敵です。
- 24. 2023年10月10日
-

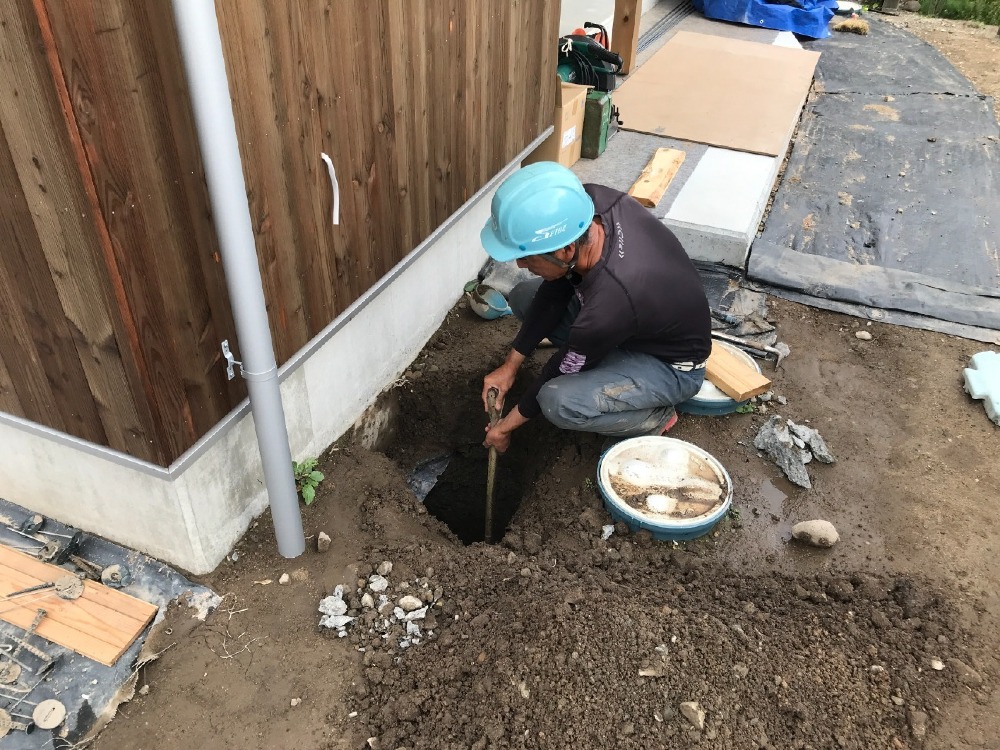

外部給排水設備工事
外部では、外の水栓柱の設置を行っております。足場を解体し、外構工事がスタートしていきます。
- 25. 2023年10月16日
-

家具設置工事
武田建商さんで製作いただいた家具の据付を行いました。
- 26. 2023年10月25日
-
社内木工検査
本日は社内木工検査です。
弊社社長中嶋立会のもと、木工時完了時の状態や今後の全体の工程について確認を行いました。
- 27. 2023年11月03日
-

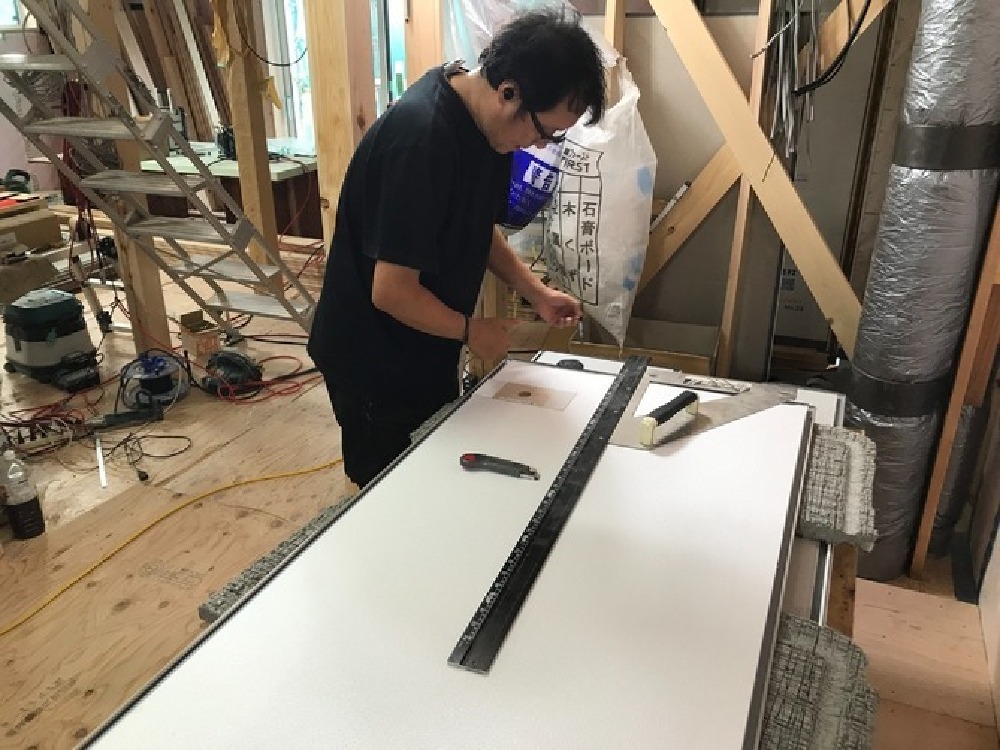

内装パテ処理
社内木工検査が完了し、内部ではクロスの下地処理が進められています。
- 28. 2023年11月08日
-

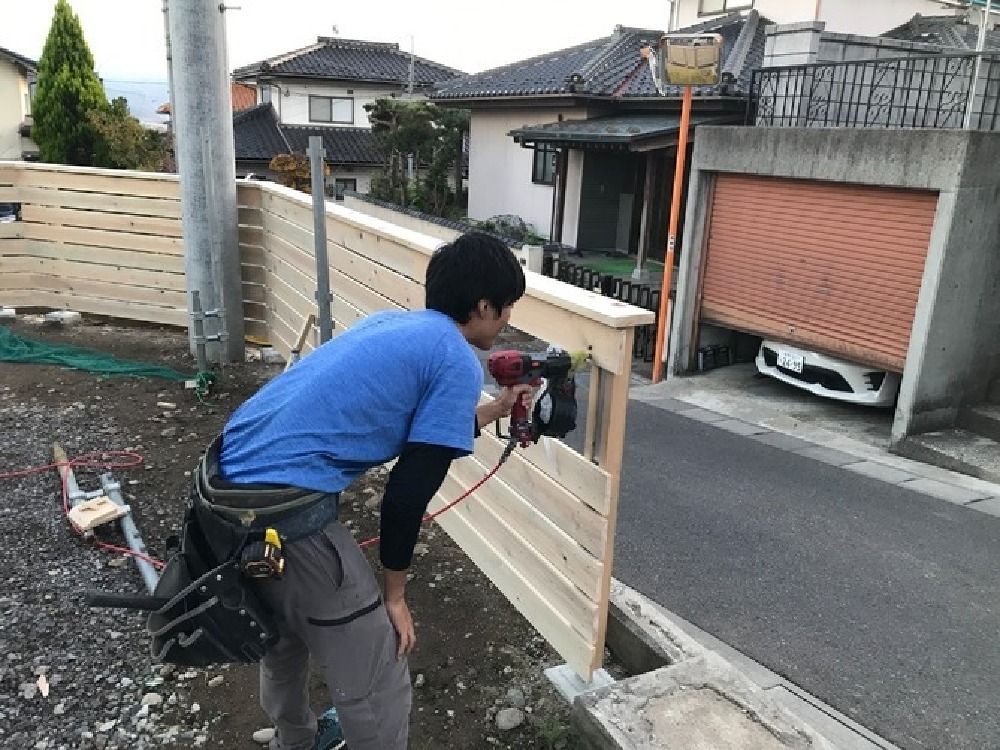

板塀設置工事
南波棟梁が加工を行った材を支柱に取り付けていきます。
一枚一枚寸法を測りながら、丁寧に施工していきます。
- 29. 2023年11月14日
-
キッチン据付
内装仕上げがまとまり、今度は設備器具付けが進められています。

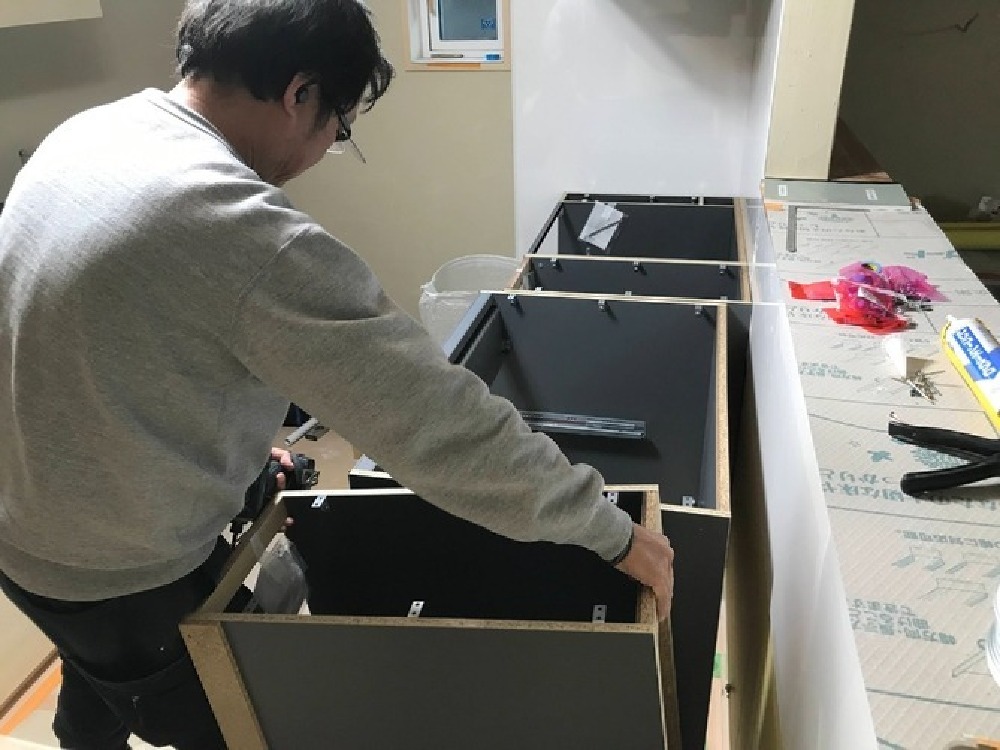

現在システムキッチン組立中です。
- 30. 2023年11月21日
-

電気設備器具付け
電気工事では照明器具やコンセントプレートの取付を行っています。
照明や器具が付くとまた雰囲気が変わってきます。
- 31. 2023年12月01日
-
カーポート土間工事
本日は外構工事です。
カーポート土間の打ち込みを行いました。
- 32. 2023年12月09日
-

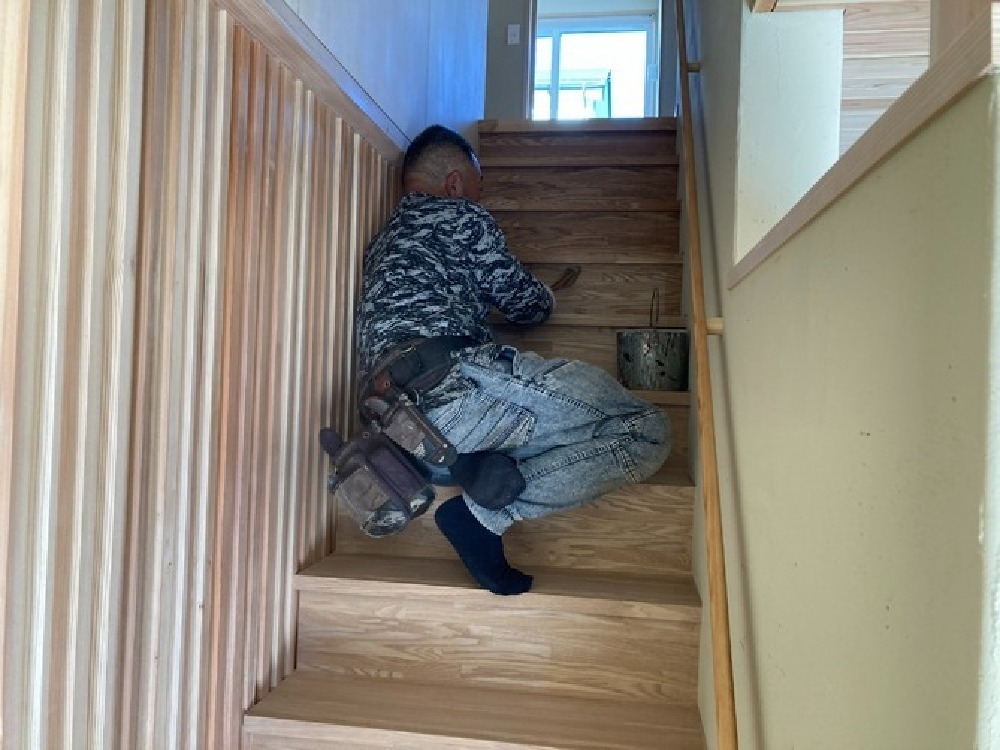

階段塗装
仕上げ工事も最終盤です。
本日は階段の塗装を行っていただきました。
- 33. 2023年12月21日
-

ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。A様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!
- 34. 2023年12月22日
-
内観
広々としたリビング、土間には薪ストーブが据えられています。
壁は左官仕上げでしっとりと落ち着いた雰囲気です。
薪ストーブの灯りを中心に家族団らんができる素敵な空間になりました。
- 35. 2023年12月22日
-
外観
屋根はガルバリウム鋼板で、ダーク系の色ですっきりとした印象です。
外壁にはベースにそとん壁の木鏝仕上げ、一部唐松の板張りがアクセントとなっています。
木部塗装はウッドロングエコを使用しました。
経年変化とともにどのような風合いになっていくかが楽しみです。
- 36. 2023年12月23日
-
お引渡式
本日、A様のお引渡しをさせて頂きました。南波棟梁を中心にパートナー全員で素晴らしい建物をお引き渡しすることができました。これからも末永くお付き合いの程、よろしくお願いいたします。本日は誠にありがとうございました。
- 37. 2023年12月23日
-
お世話になりました
A様ご新居の完成誠におめでとうございます。
工事中は現場への差し入れやたくさんのお心遣いありがとうございました。
南波棟梁をはじめパートナー皆が気持ちよく仕事をすることができました。
これからはメンテナンス等でお世話になると思いますが、
末永いお付き合いをどうぞよろしくお願いいたします。
