倉庫を快適な居住空間にリノベーション
上田市 リフォーム T様
スタイル別に見る|リフォーム
建築中レポート
- 1. 2022年01月14日
-

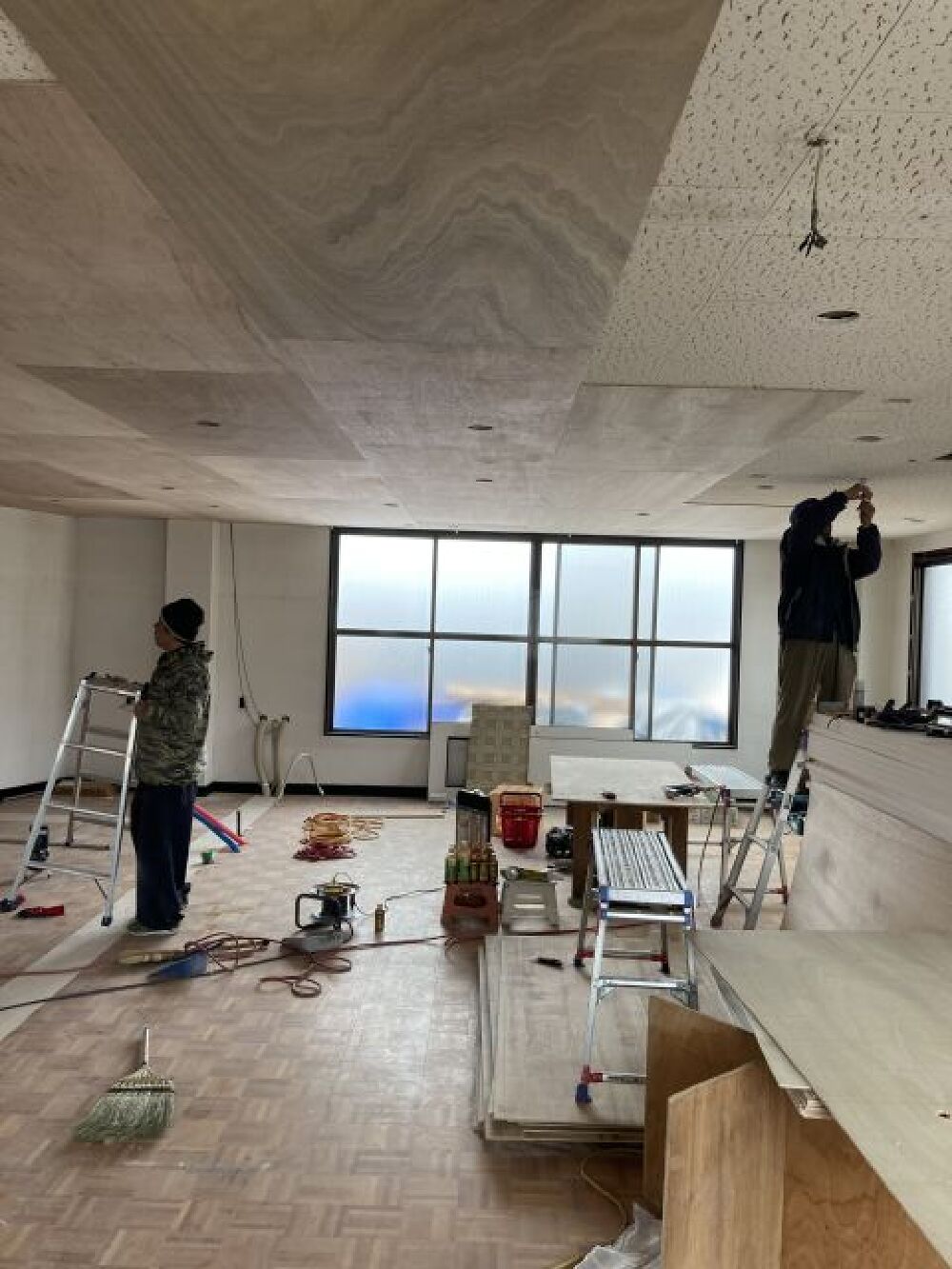

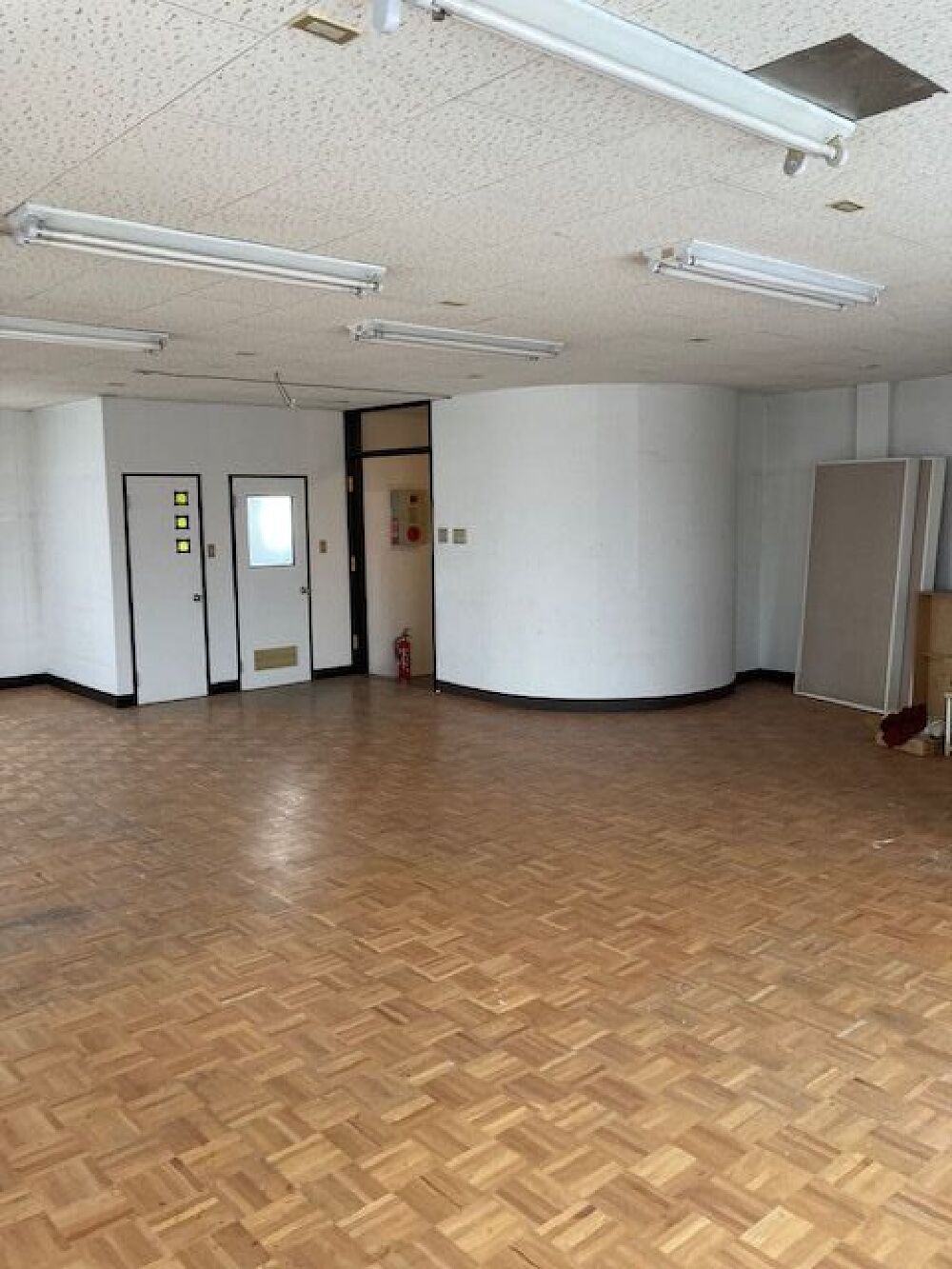

着工前
平成28年・6年前に改修工事をさせて頂いたT様より居住空間を快適にと今回2度目の改修工事依頼がありました。この部屋を温熱環境など中心に工事を進めます。
- 2. 2022年01月15日
-

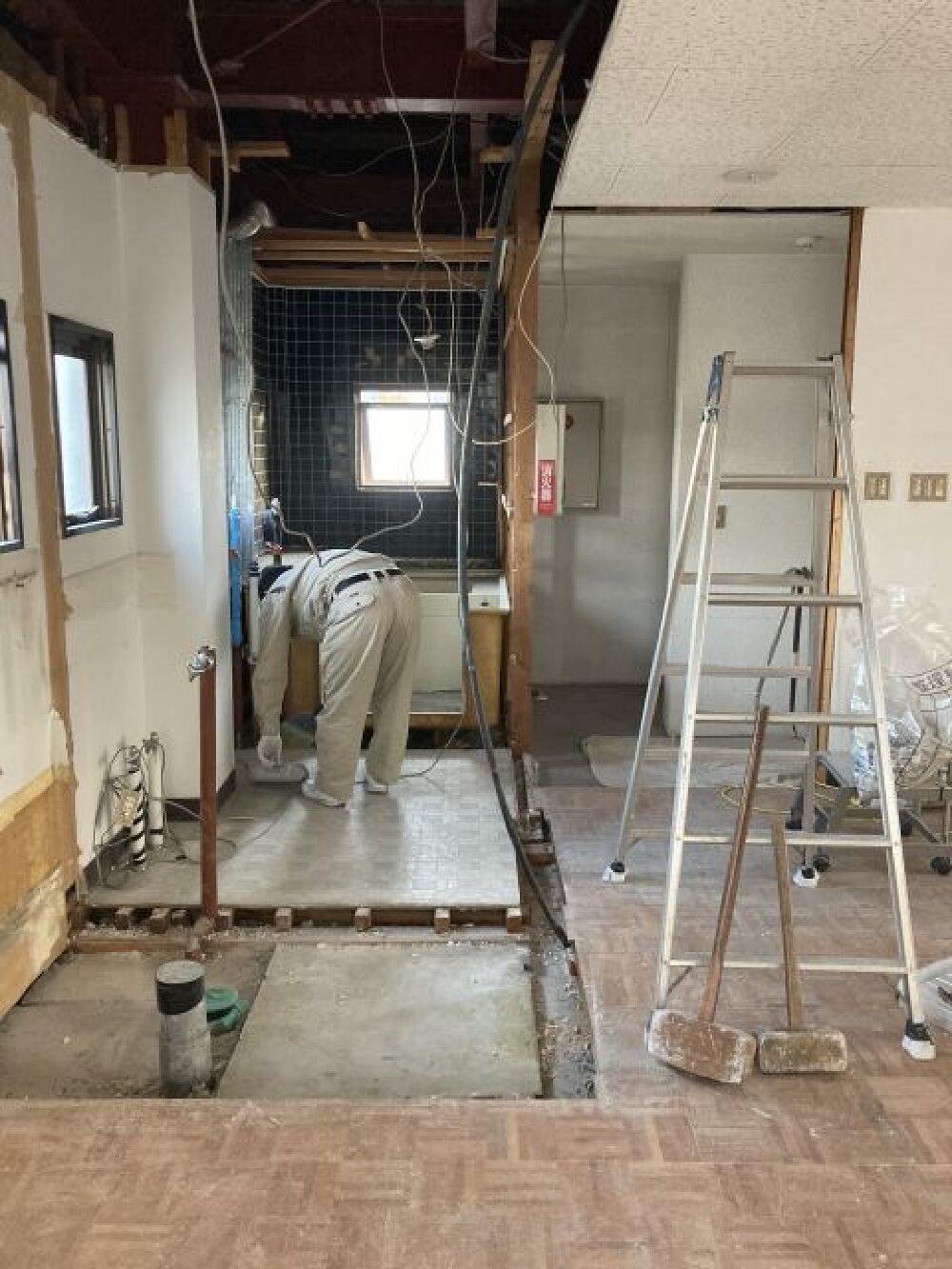

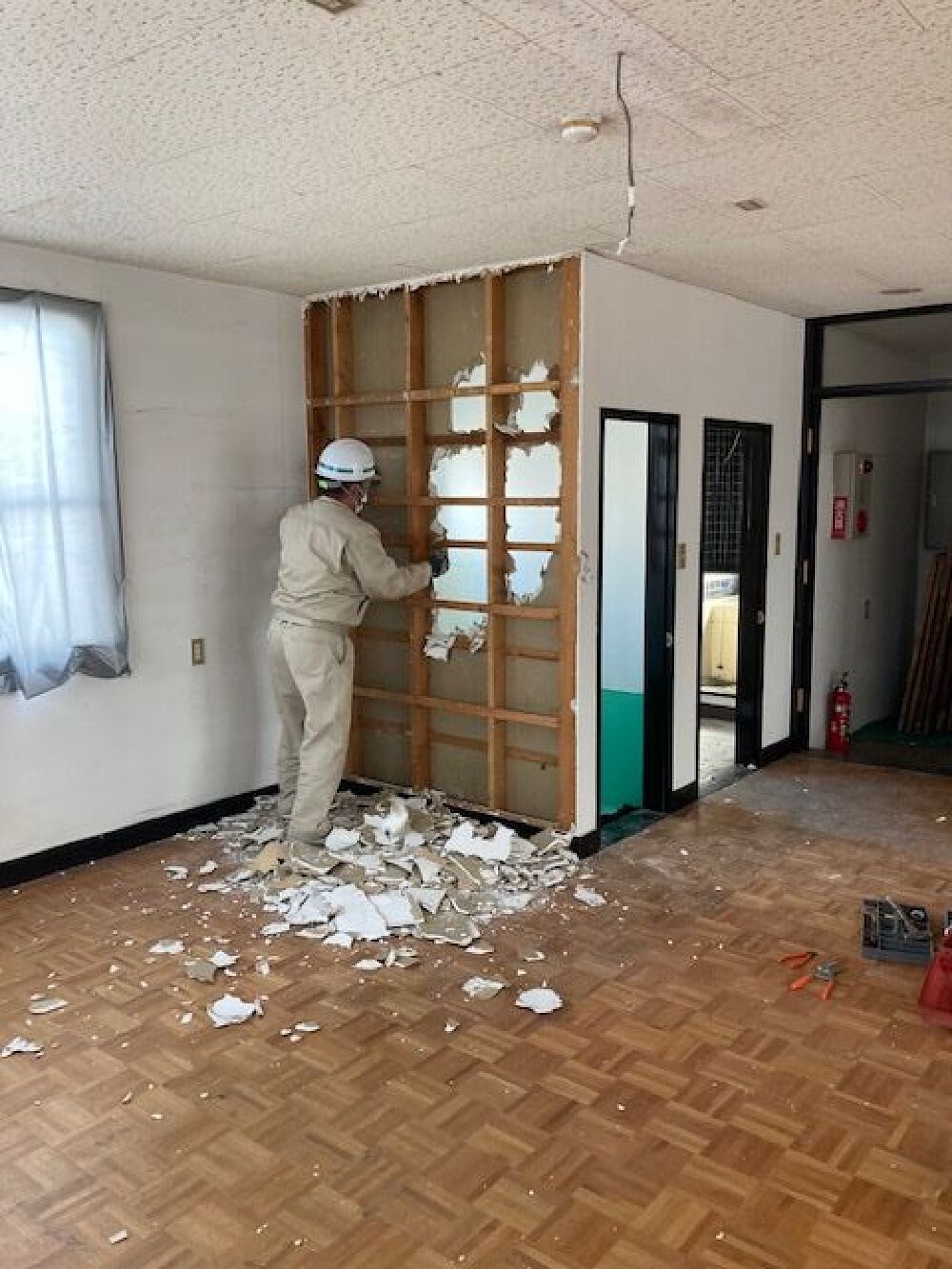

解体工事
建物の下地ほか構造を把握したいのでまずは自分たちで解体をしながら確認しました。図面には記載の無いところなので工事を進める上でとても重要な作業に成ります。
- 3. 2022年01月21日
-
解体工事
水廻りの解体が終わりました。引き続き電気設備の配線撤去に移ります。
- 4. 2022年01月25日
-
木工事

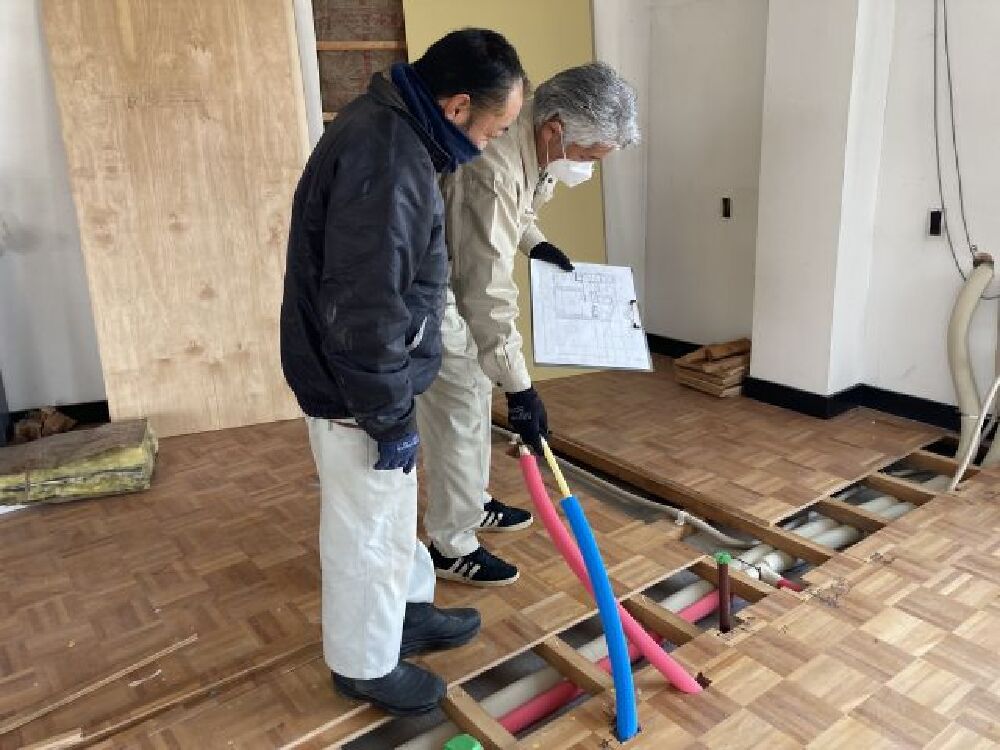

床下配管用に床材を剝がしました。この部分にキッチンの給水給湯・排水などを配管します。
- 5. 2022年01月31日
-

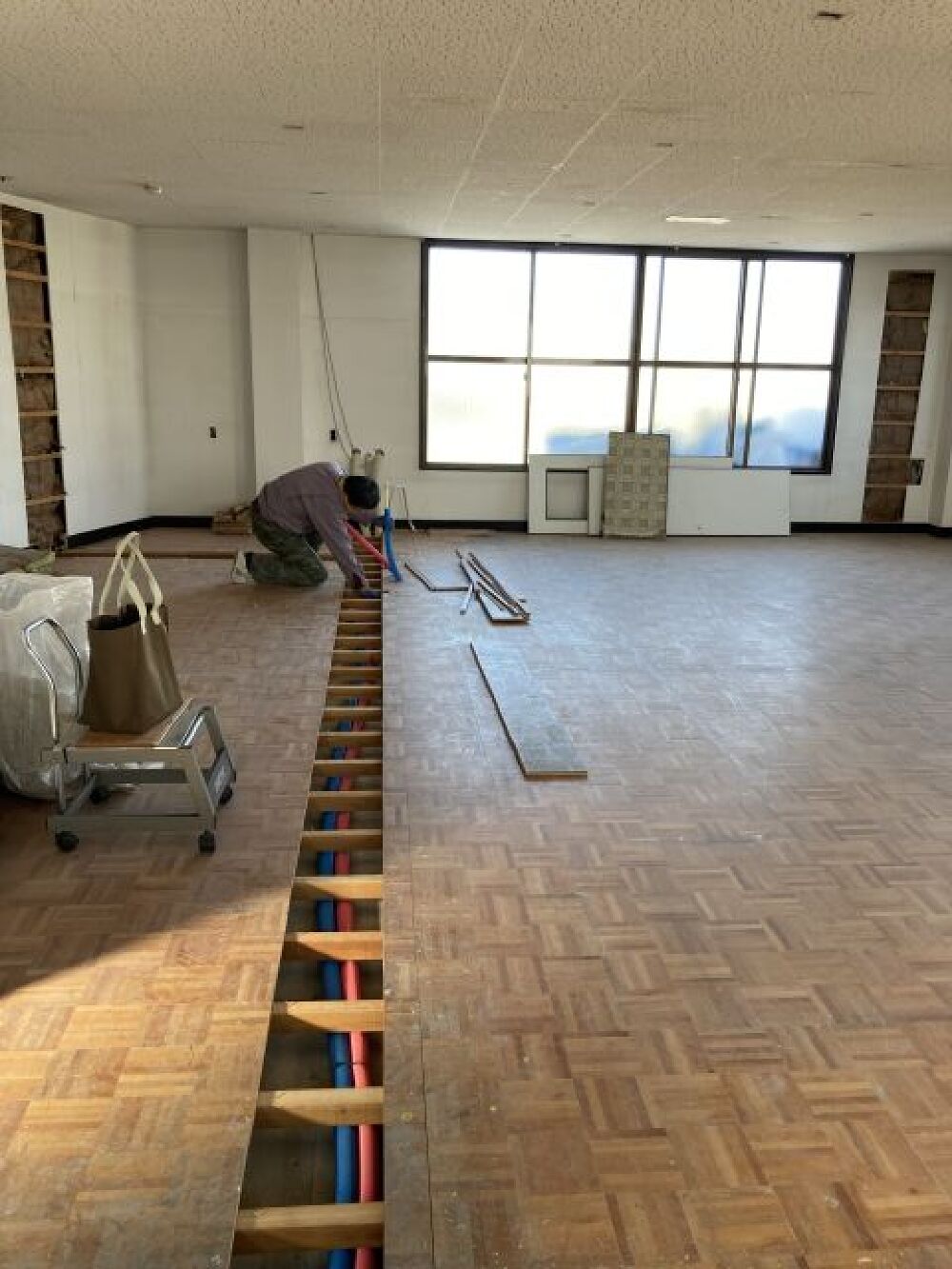

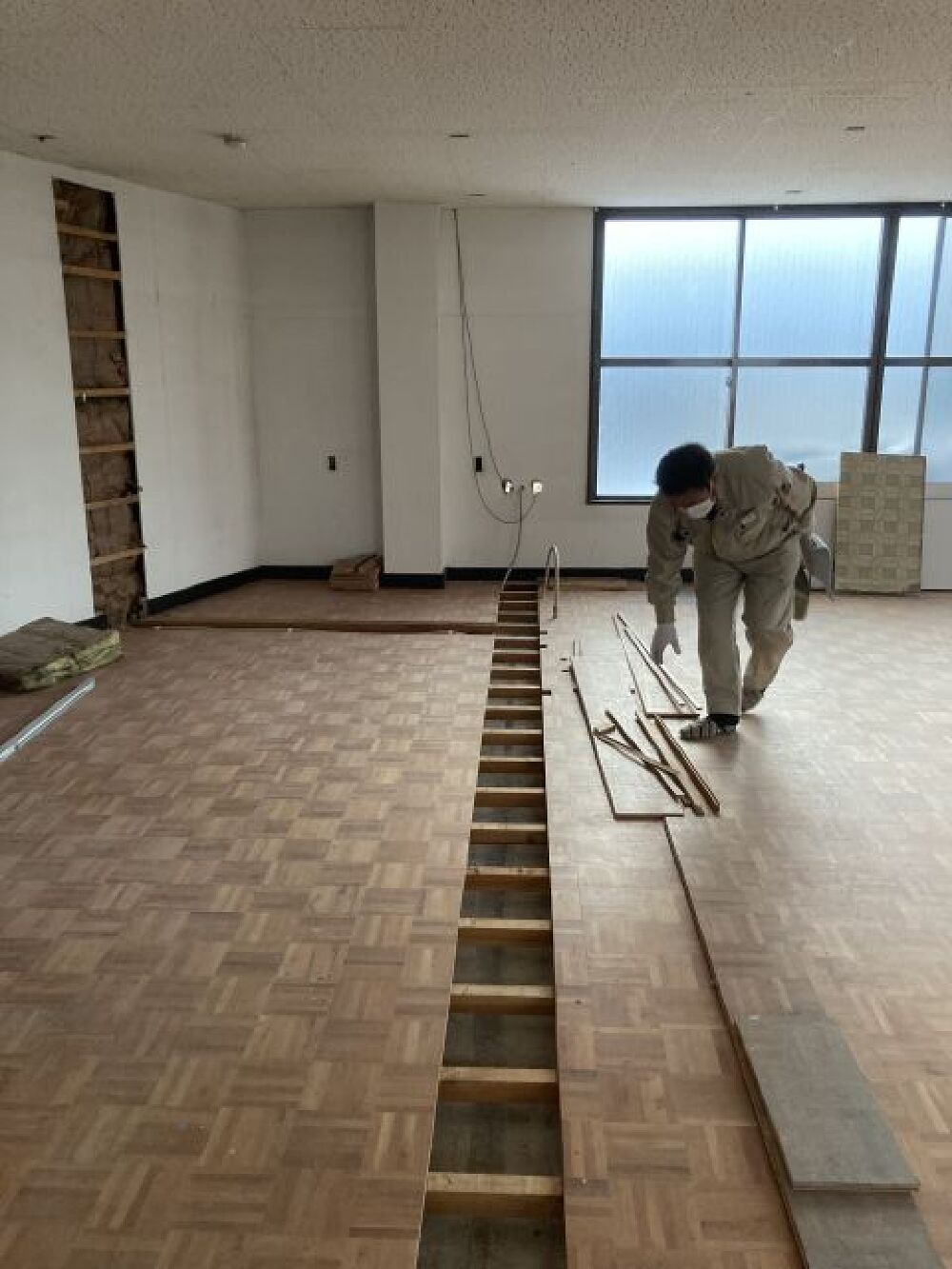

給排水設備工事

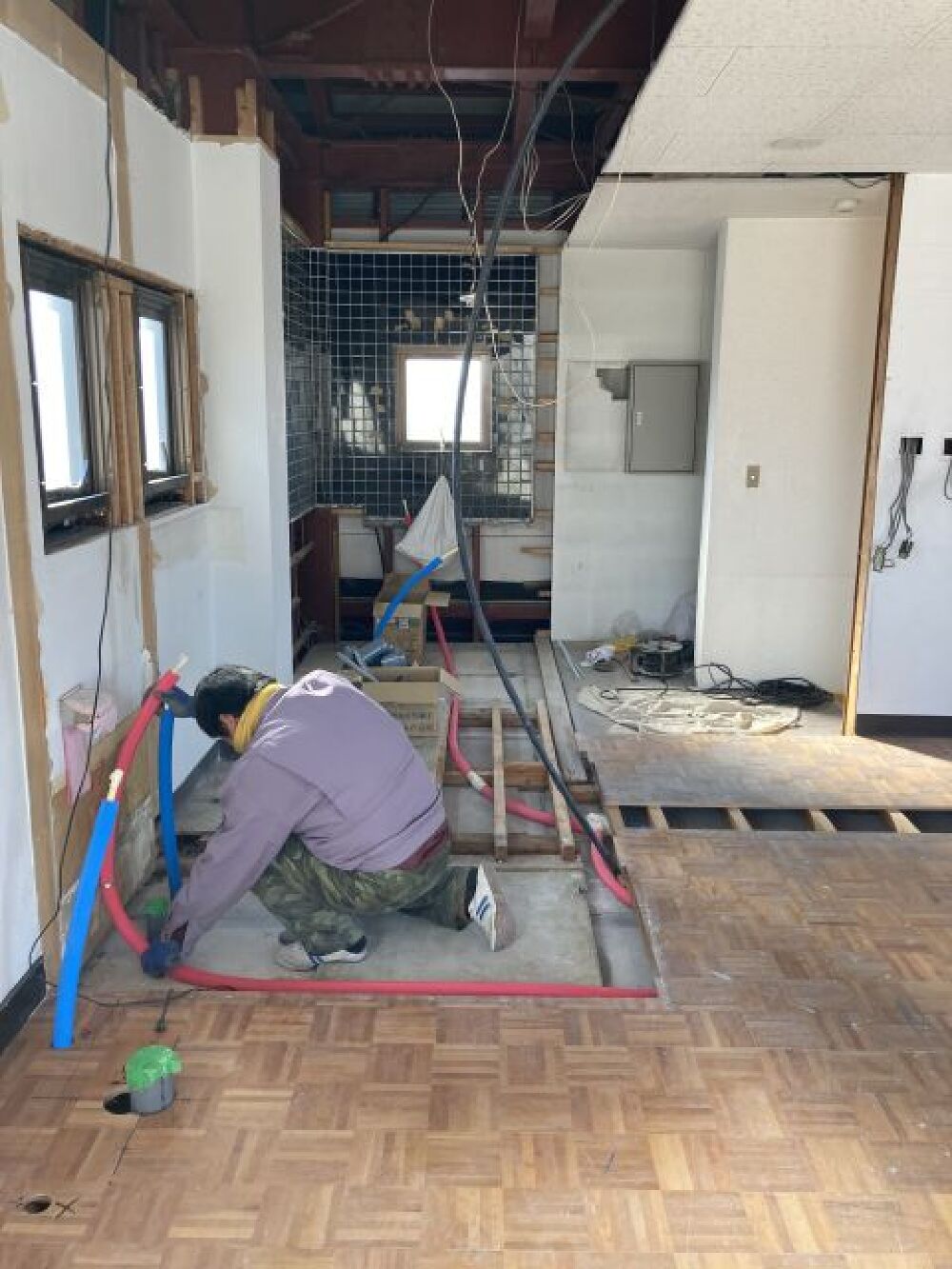

本日から原住設さんに配管作業で現場に入って頂きました。まずは給水・給湯の配管です。
- 6. 2022年02月03日
-
給排水設備工事
キッチン配管からトイレ・洗面所・浴室の配管を進めています。
- 7. 2022年02月07日
-
ガス工事
寝室部分のガス配管をしました。これで内部設備配管は全て終わりこれから木工事に入ります。
- 8. 2022年02月10日
-
木工事打合せ
来週より木工事に入るので増田棟梁と現場にて打合せをしました。
- 9. 2022年02月14日
-
給排水設備工事
内部先行配管が終わり外部に移りました。改修部分は全て新しい配管に成ります。
- 10. 2022年02月17日
-

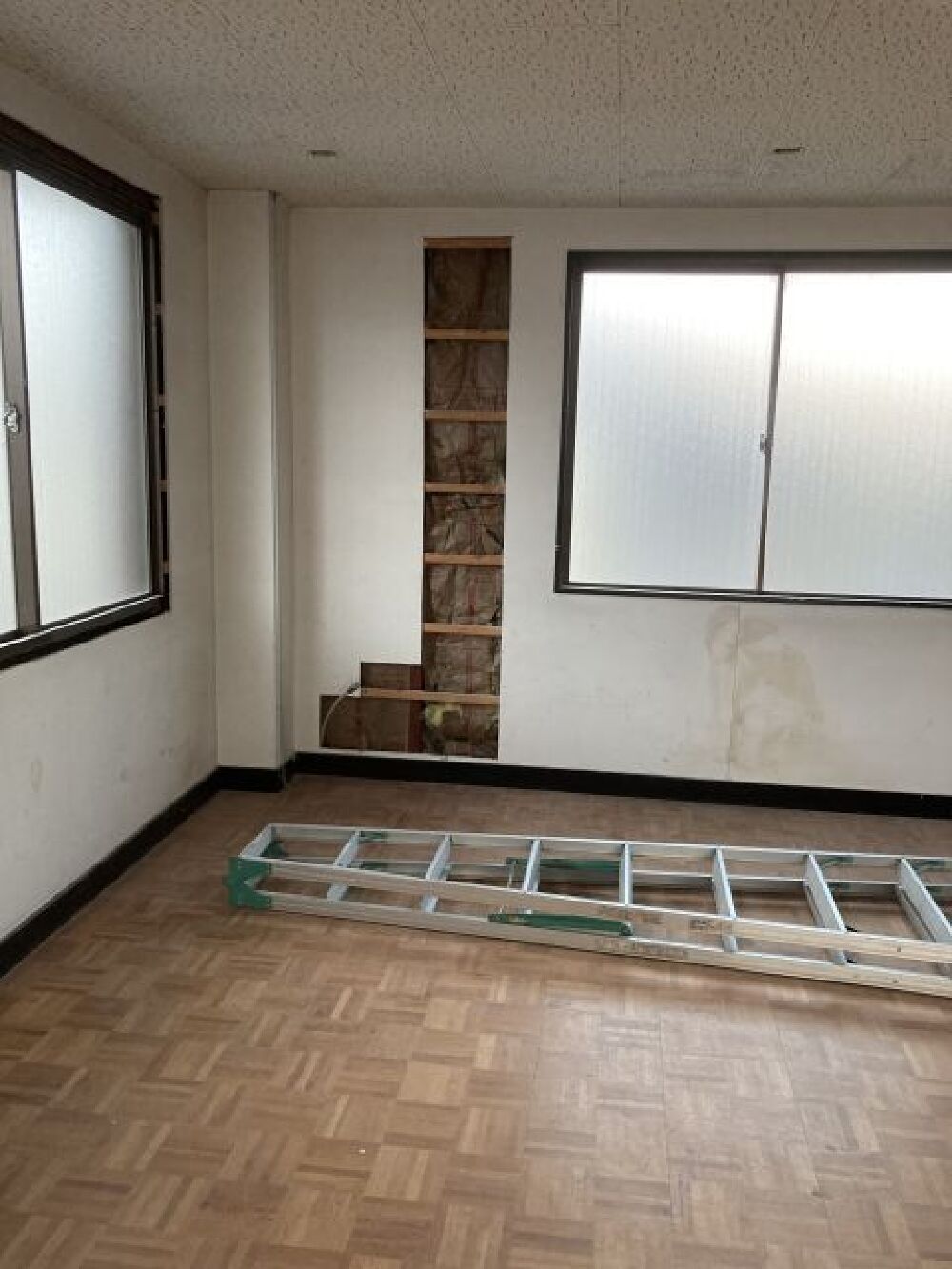

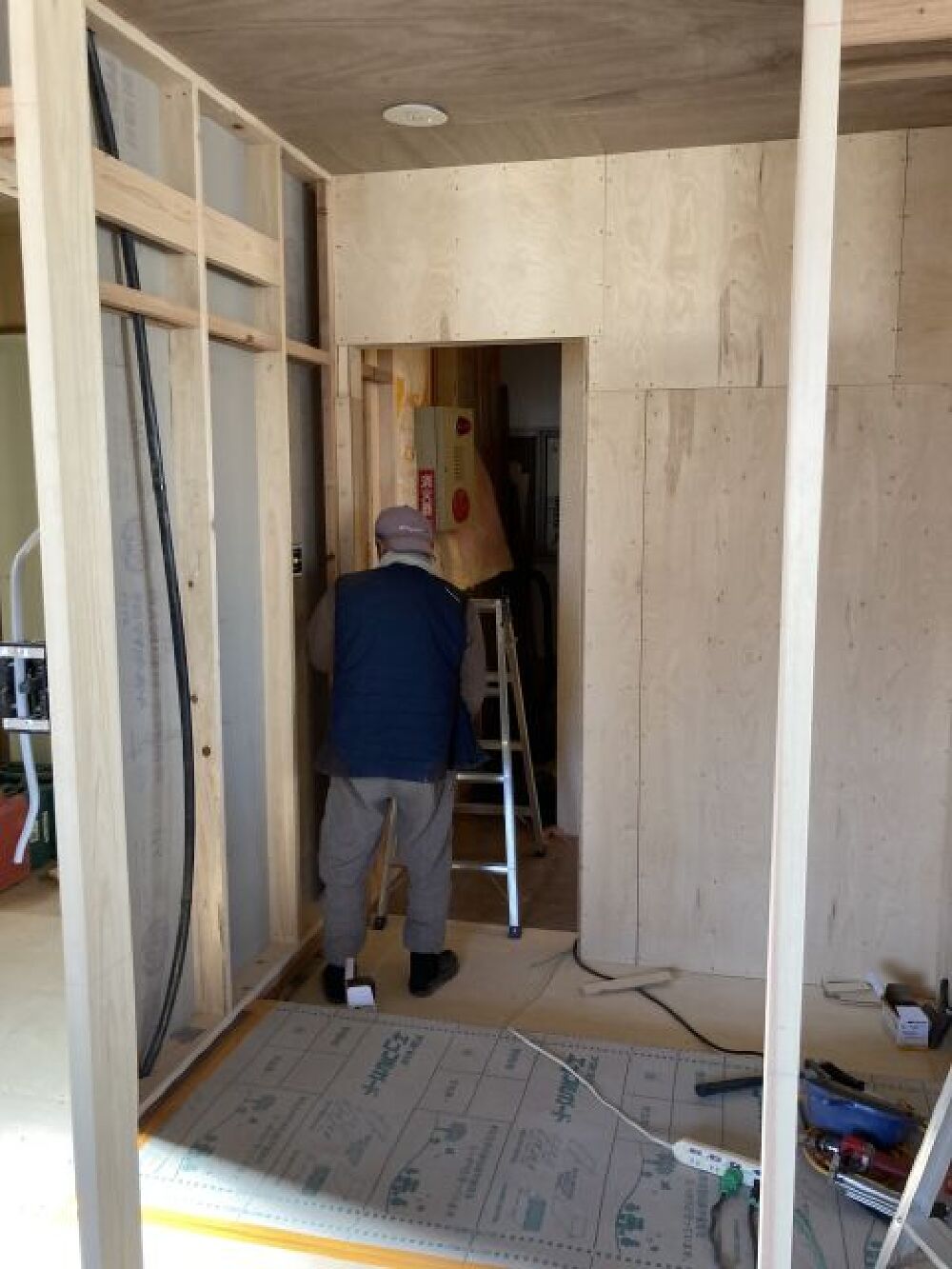

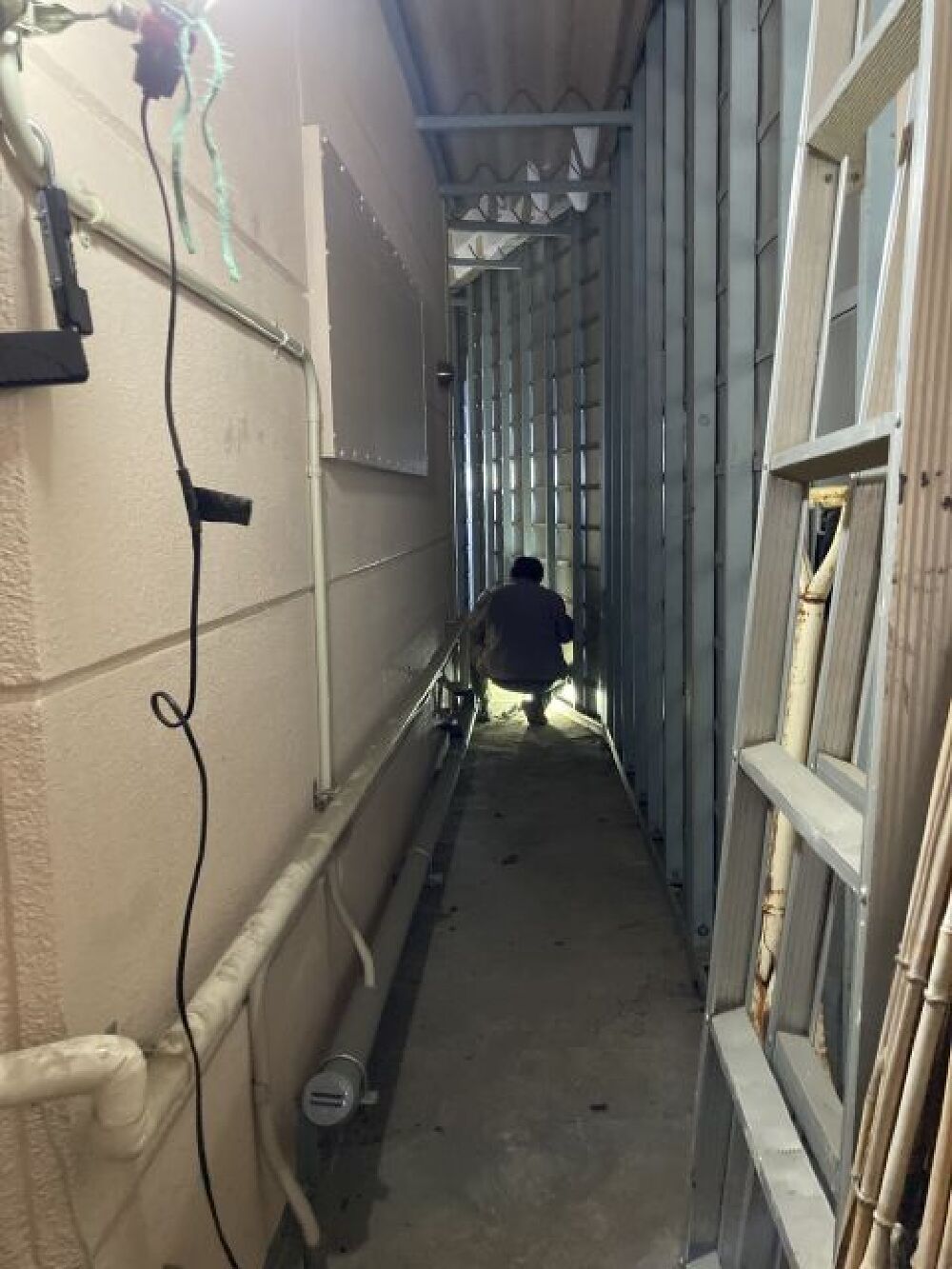

木工事

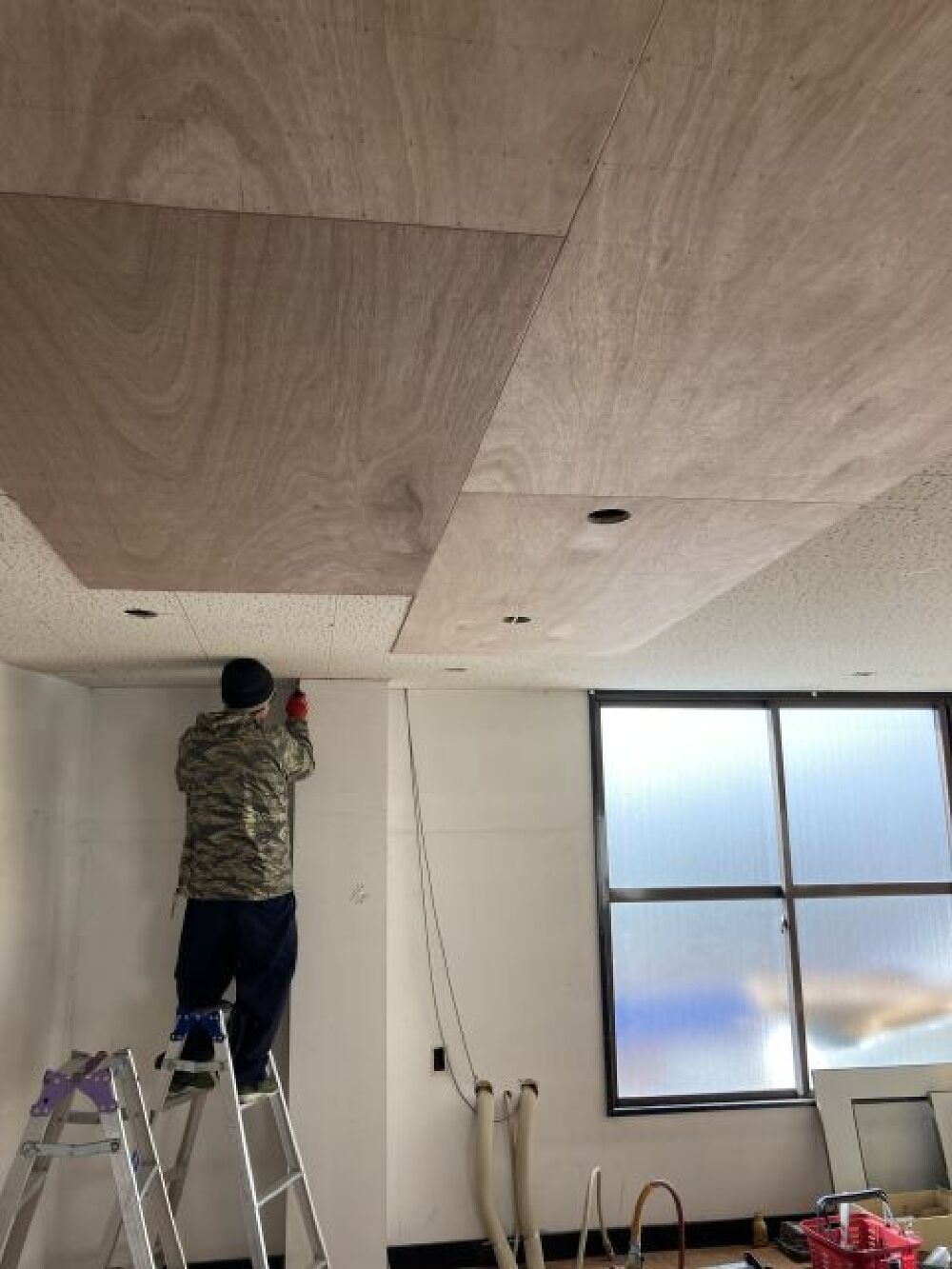

木工事が始まりました。床補修の後天井下地を進めています。
- 11. 2022年02月19日
-
木工事
天板下地張りも大分進みました。
- 12. 2022年02月21日
-

ゴミ搬出
本日は朝よりゴミの搬出とユニットバスの搬入を行いました。雪がちらつく中、安全第一を最優先で確認と声を掛け合い無事終了しました。
- 13. 2022年02月24日
-
木工事
天井が一段落し間仕切り作成に移りました。
- 14. 2022年02月28日
-
木工事
外壁面の壁に断熱材を入れ壁下地を進めています。外壁部分は既設壁はALC100mmの上、グラースウール100mmが入っていますがその上に新しい壁に30mmの樹脂断熱材を隙間なく入れ性能を高めます。
- 15. 2022年03月02日
-
電気設備工事

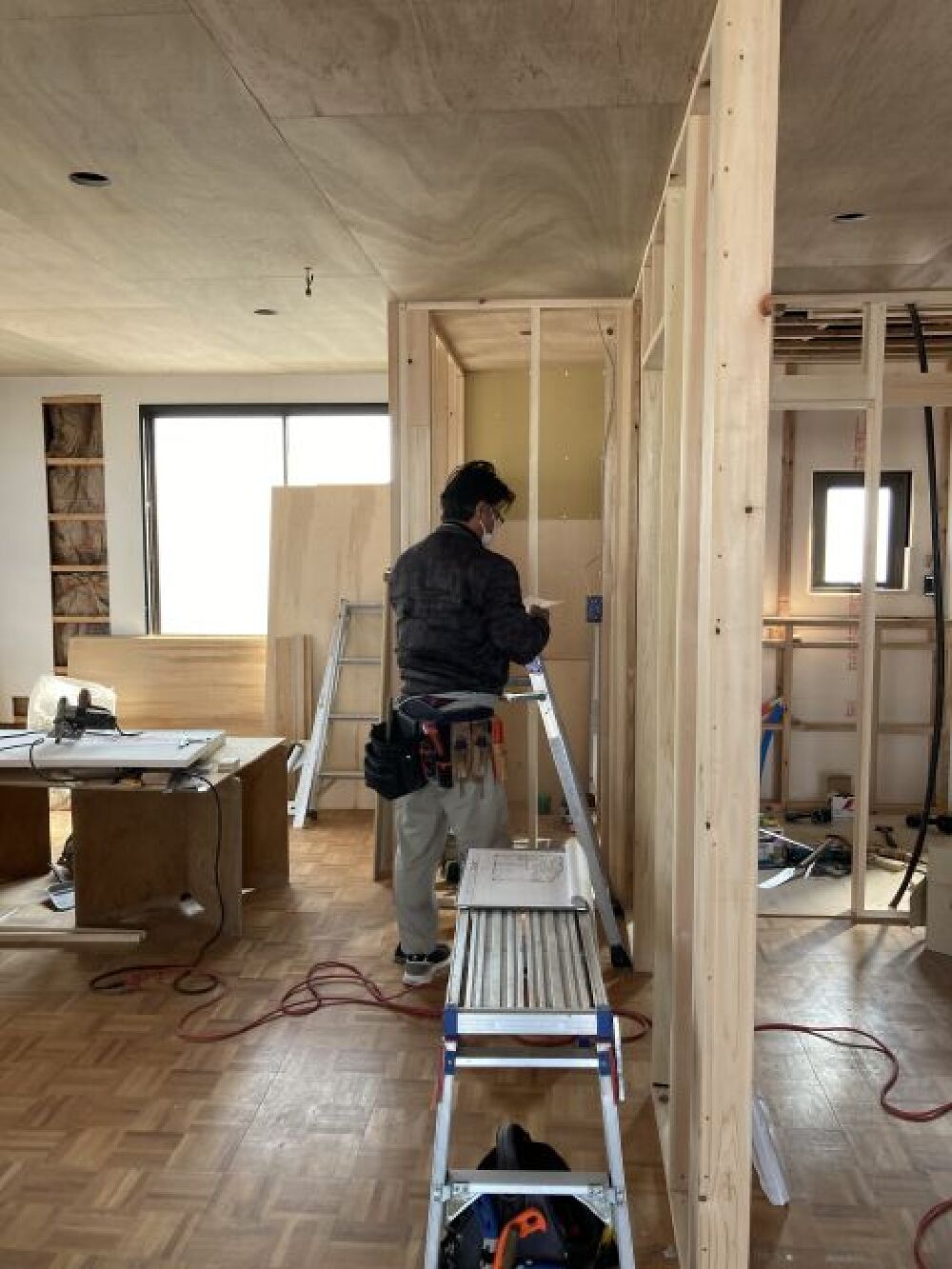

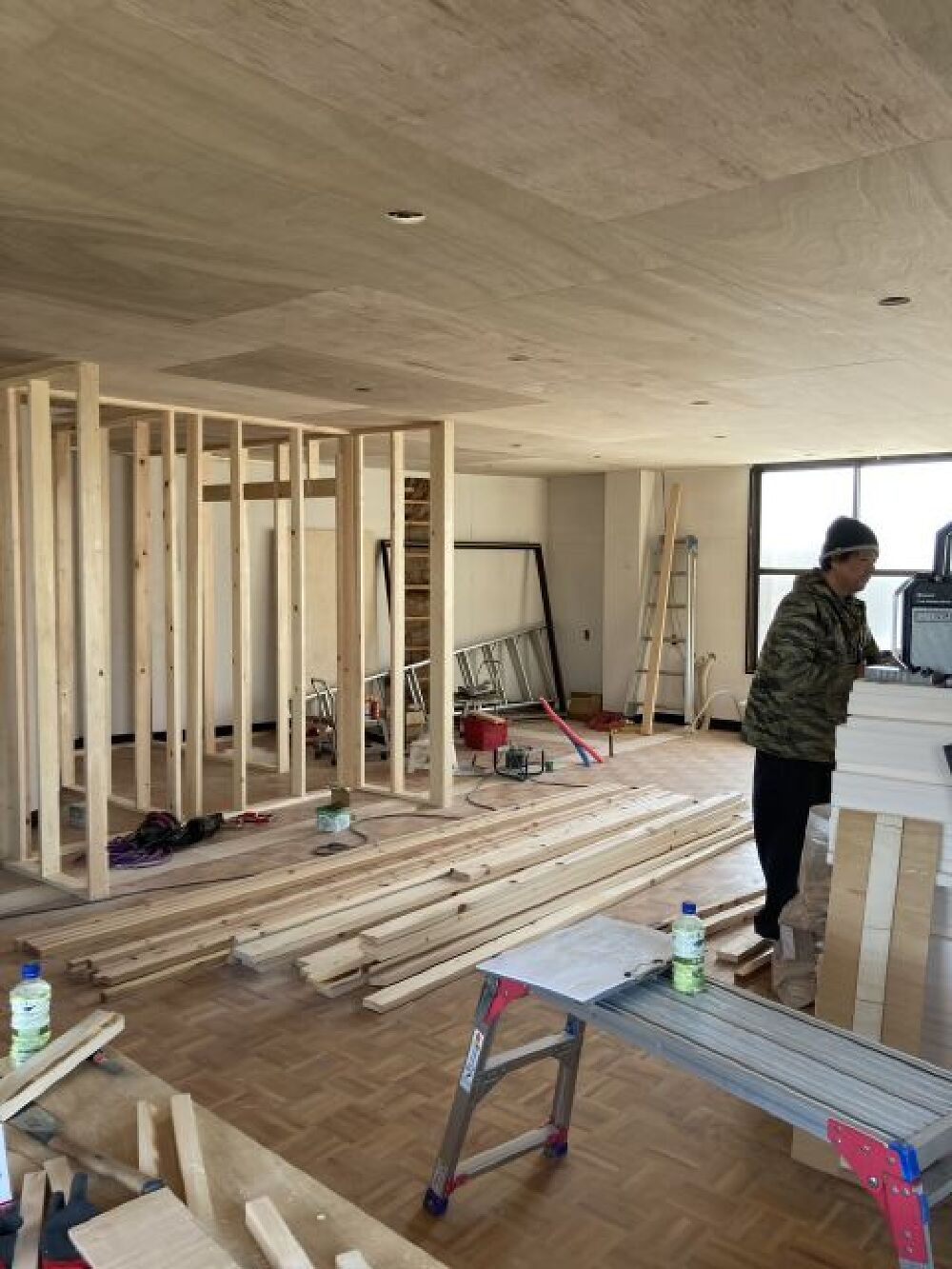

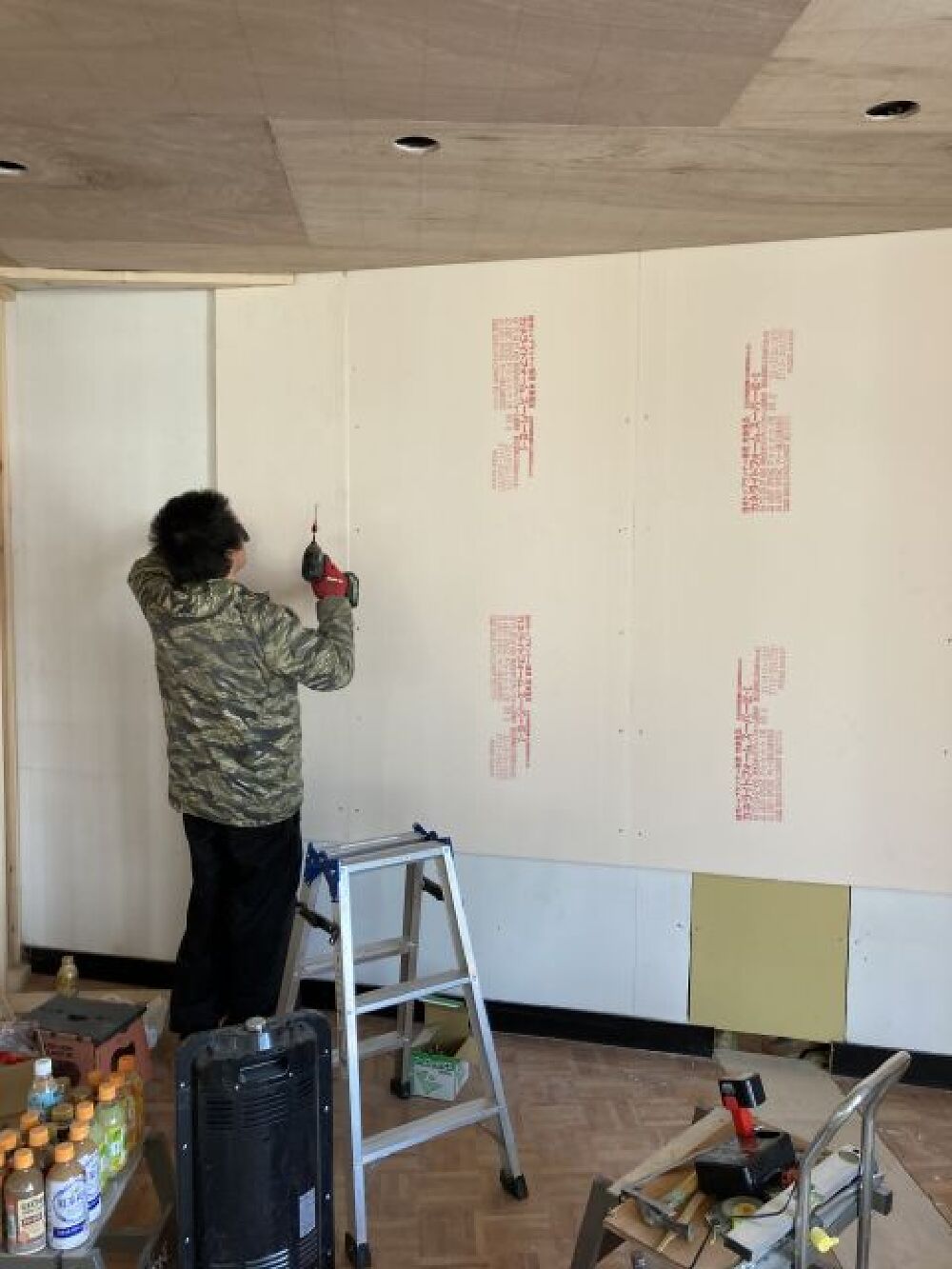

木工事の間仕切りも大分進んだので電気配線工事に岩月さんが入りました。
- 16. 2022年03月07日
-

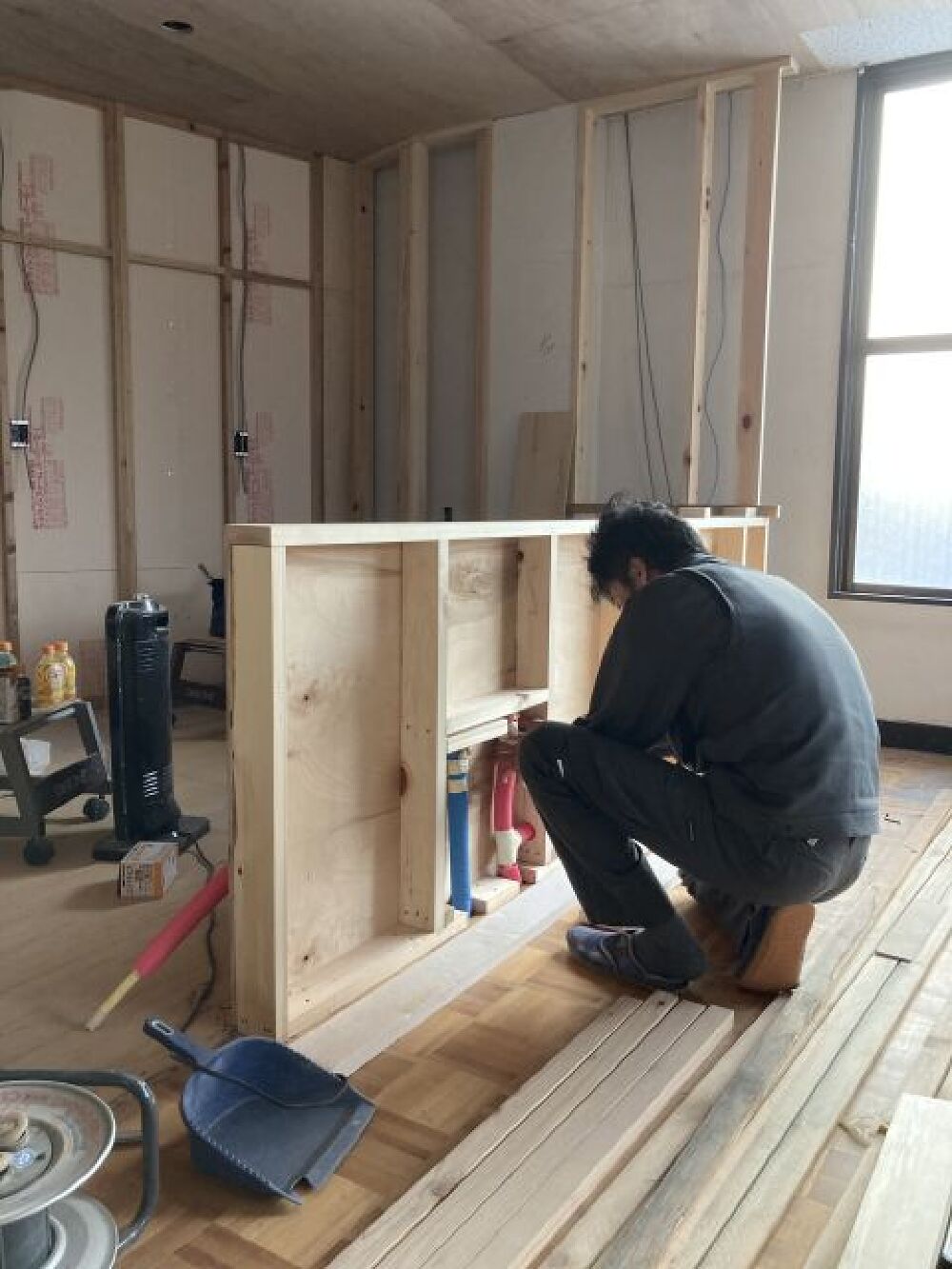

給排水設備工事
壁下地も進みシステムキッチン取付部分の下地が出来たので給水給湯・排水の位置で配管をしました。今回のキッチンは食洗器・浄水器・除菌水と最新の機能満載なので配管も複雑です。
- 17. 2022年03月11日
-
木工事

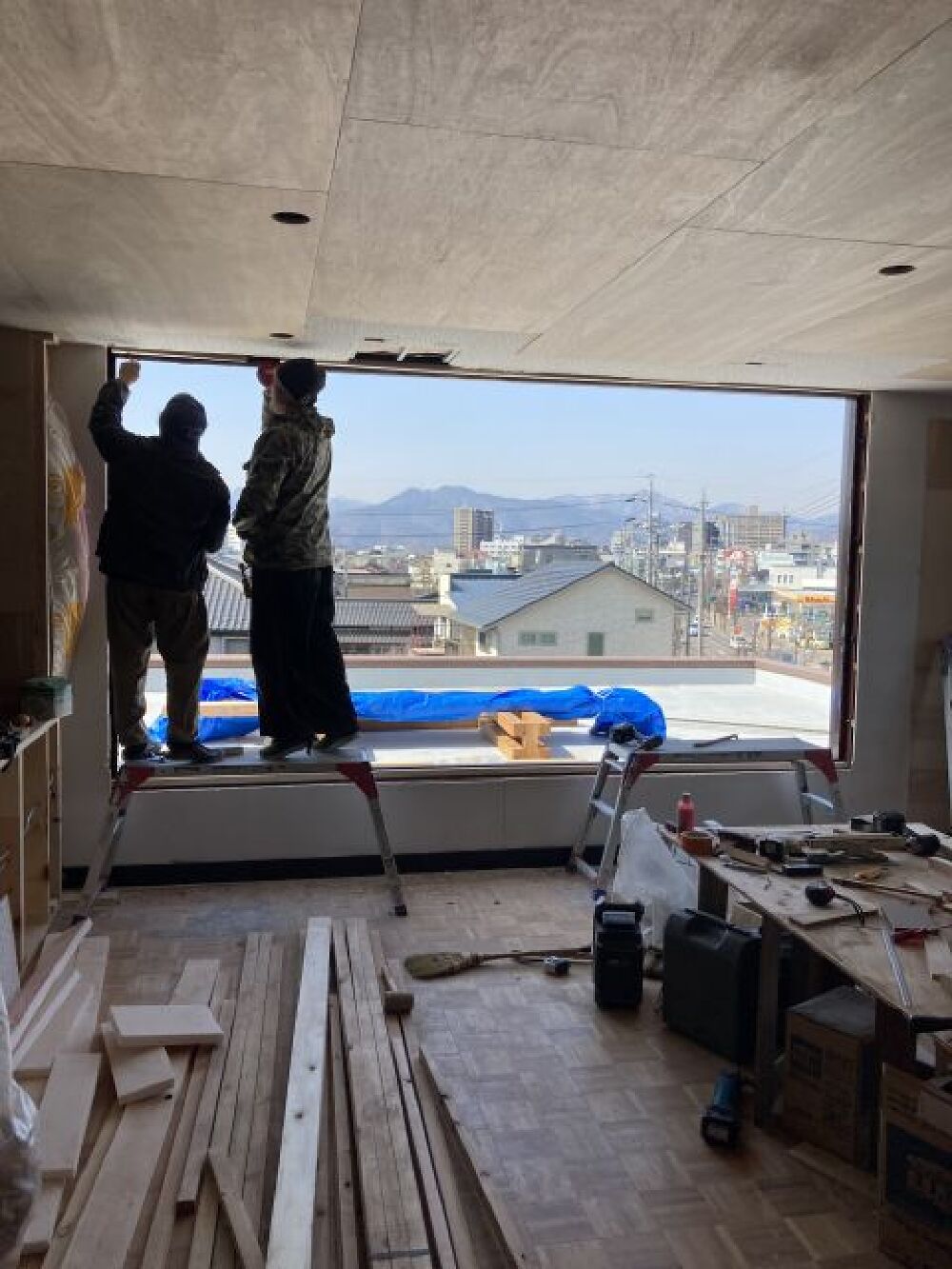

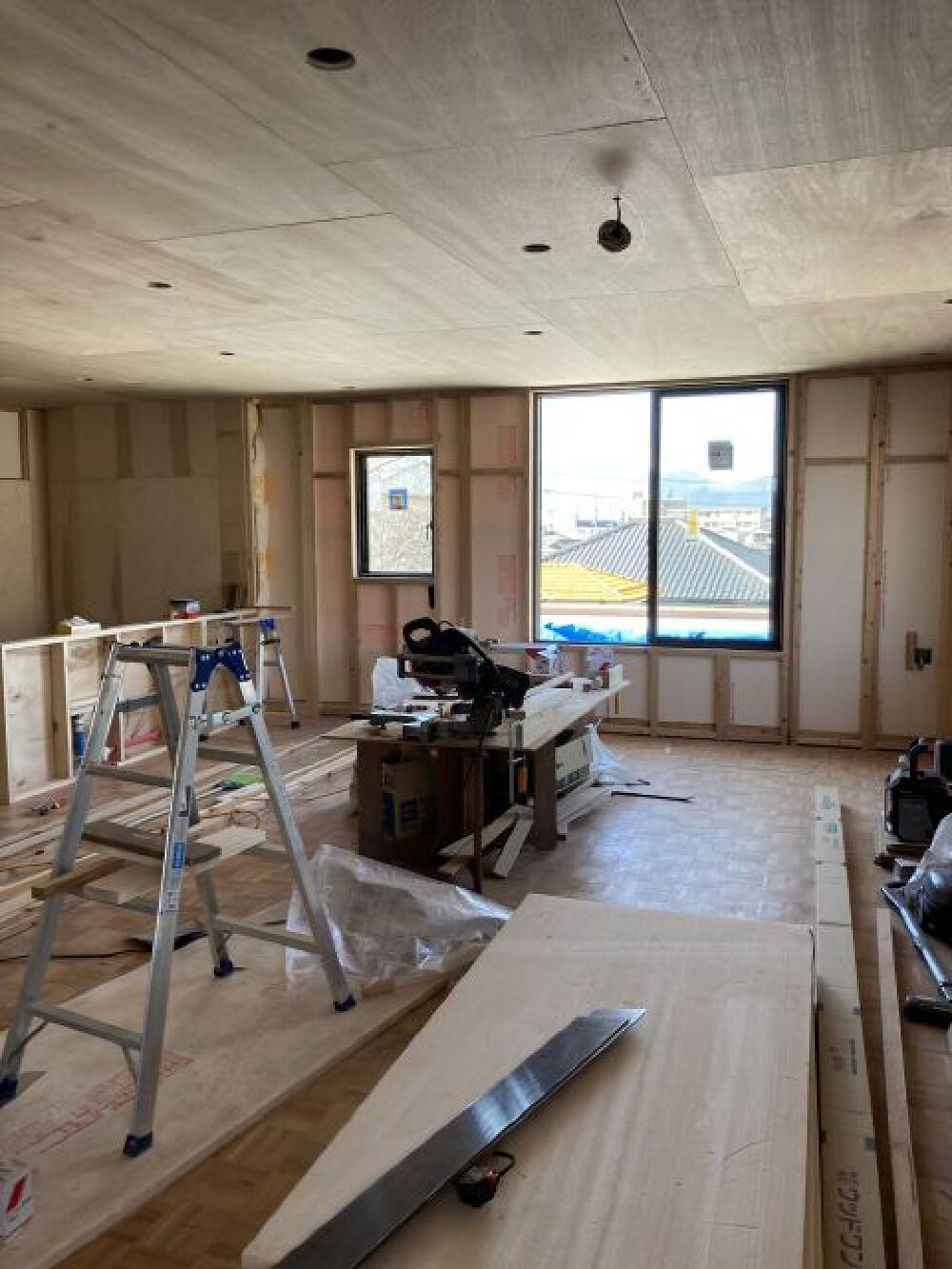

来週は天気が怪しいので早めに西面の窓を交換します。
- 18. 2022年03月15日
-
木工事

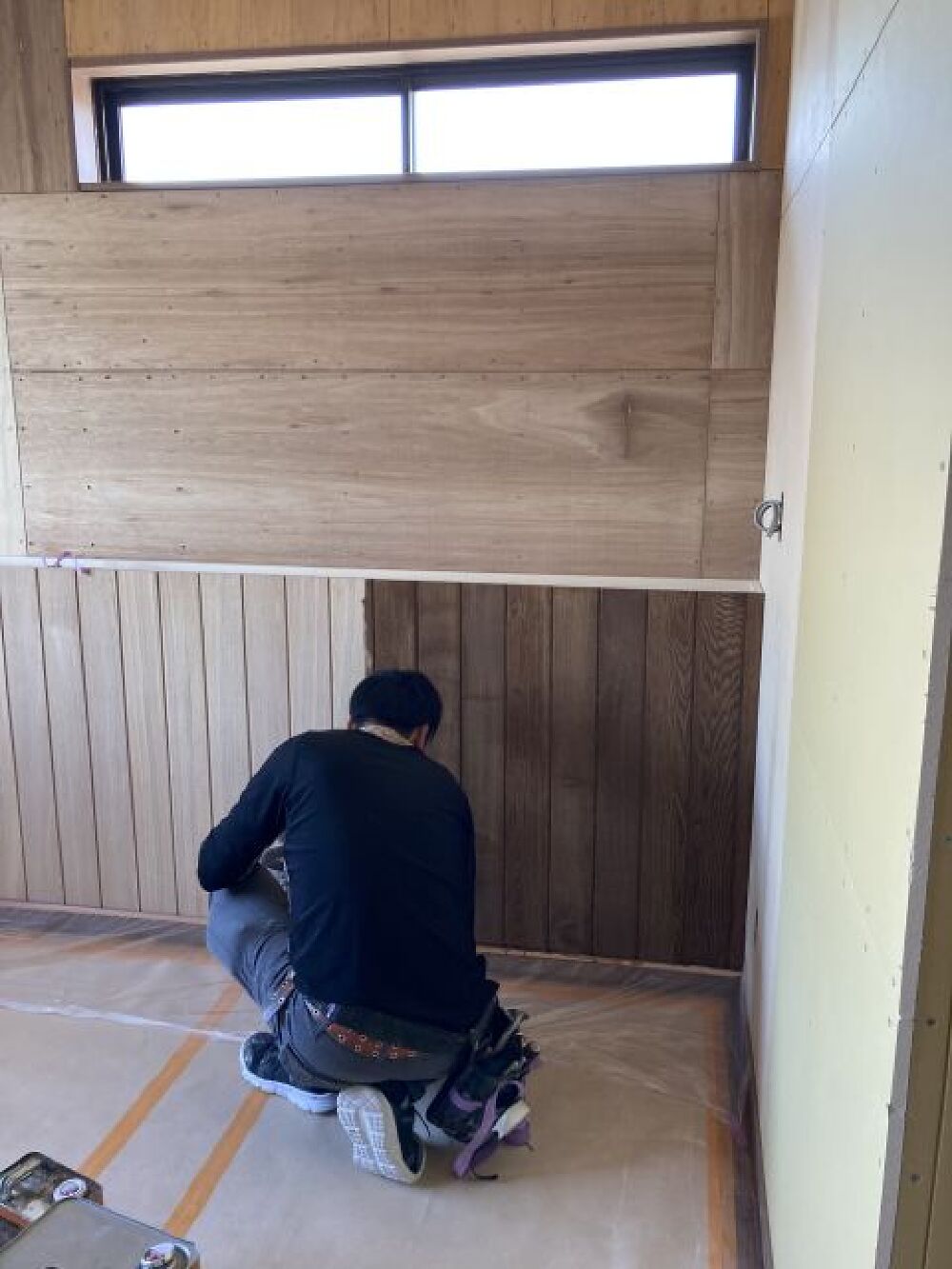

既設では大きな窓でしたが断熱性能を上げるのと夏場の西日を考え窓を小さくしました。壁の断熱材も充填出来ました。
- 19. 2022年03月19日
-
木工事
壁下地も階段室部分は断熱を充填します。食品庫の壁下地と共に進めています。
- 20. 2022年03月23日
-

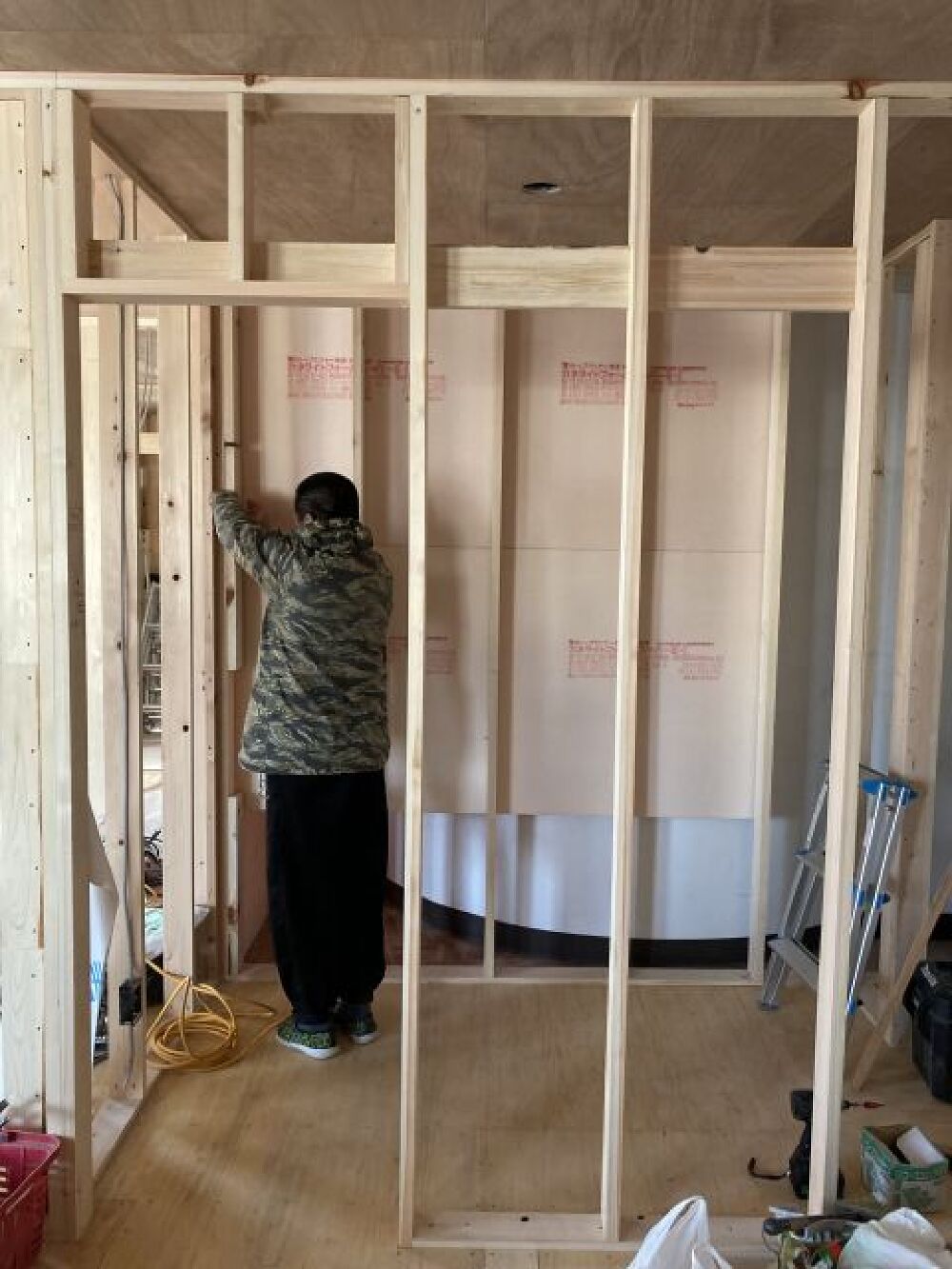

木工事

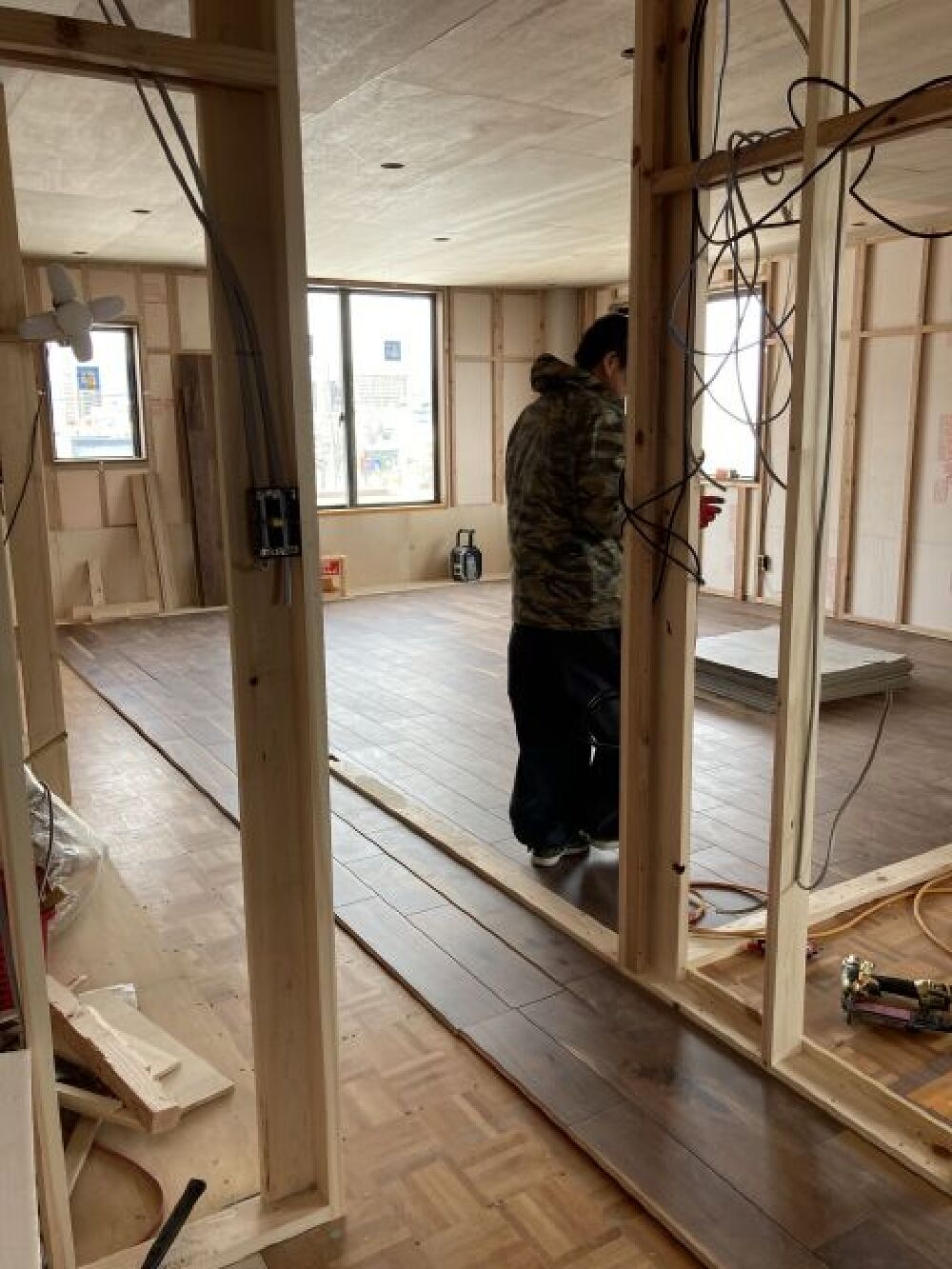

いよいよ壁下地も終わり床仕上げ張りに成りました。材は無垢に近い表面を厚張りにしたウォールナットです。
- 21. 2022年03月28日
-
木工事
玄関部分の壁張が進みました。
- 22. 2022年04月02日
-
木工事
キッチン脇の食品庫壁張ももう少しで完了します。来週は開口枠取付に成ります。
- 23. 2022年04月06日
-

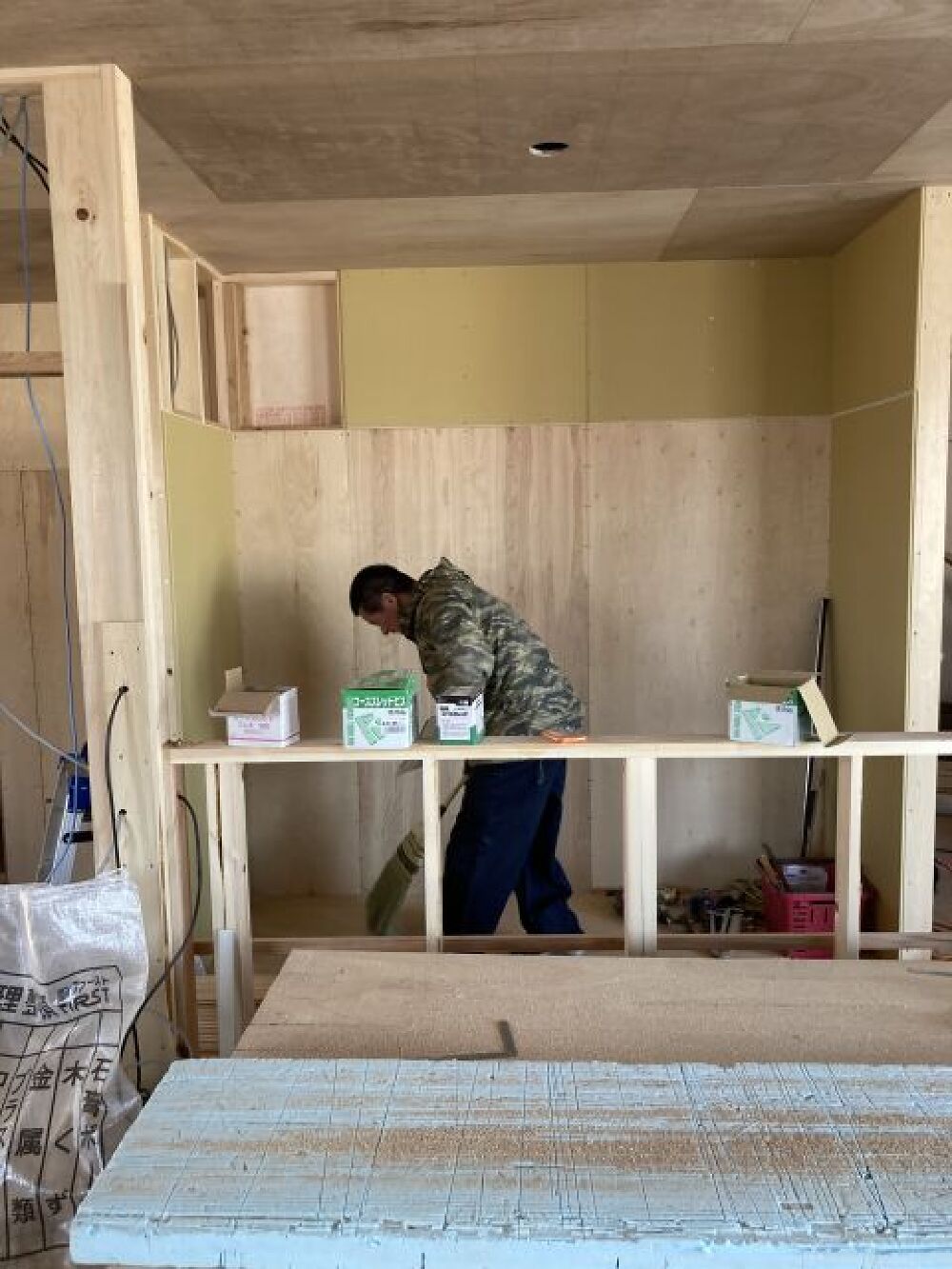

木工事
キッチン部分がほぼ出来上がりました。
- 24. 2022年04月11日
-
木工事

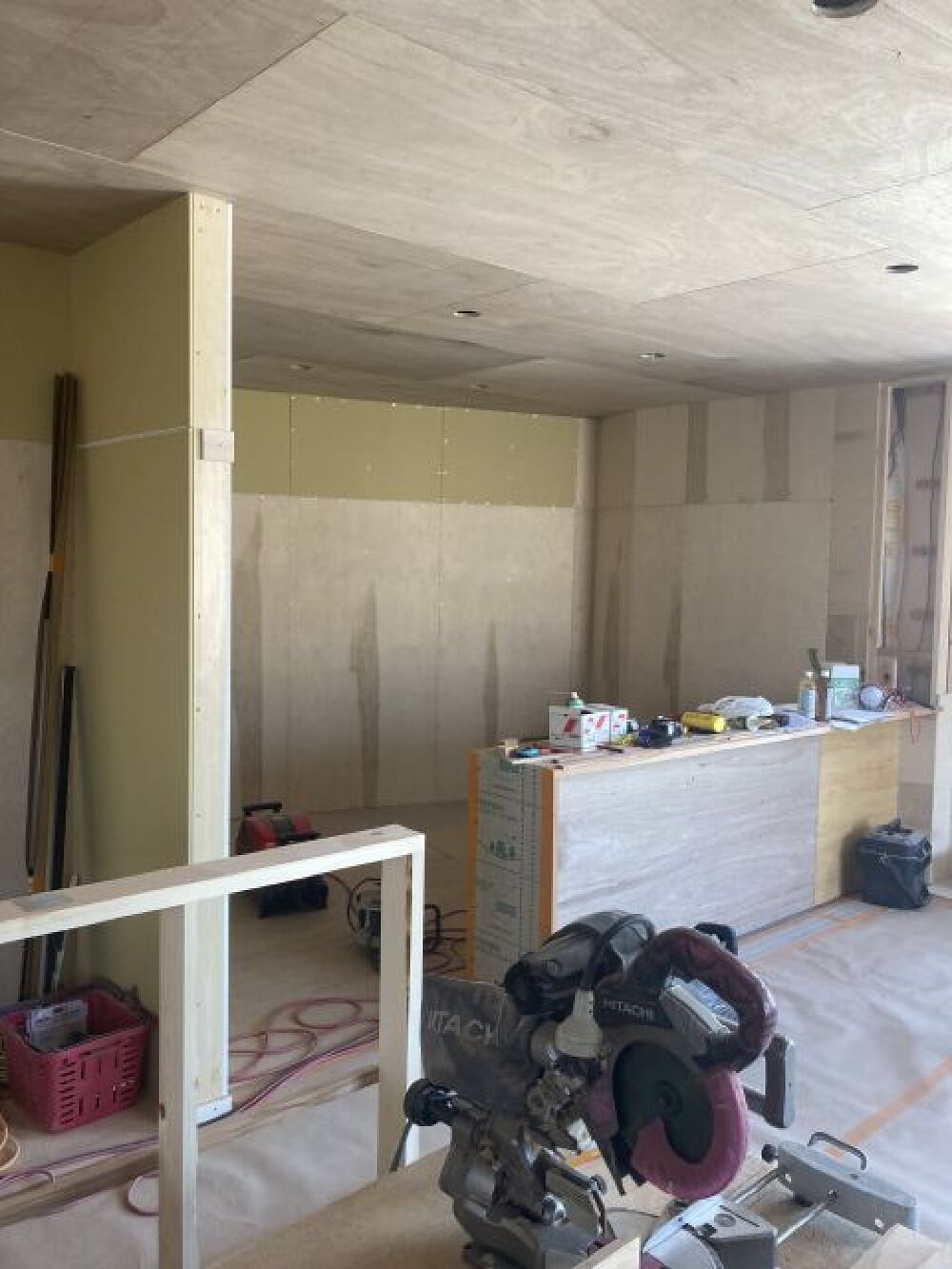

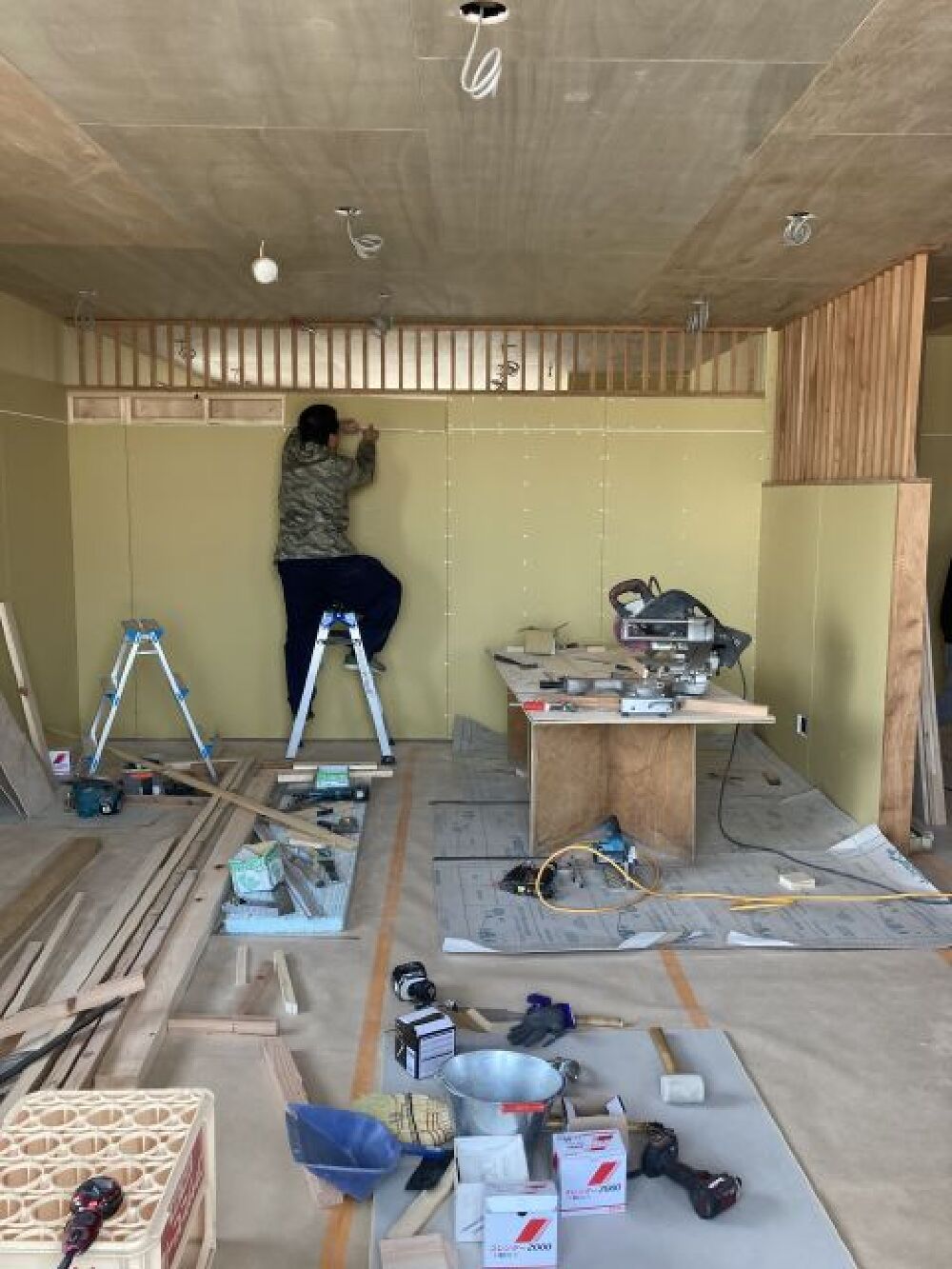

リビングの格子を取付が終わり壁の仕上げ張りに入りました。
- 25. 2022年04月14日
-

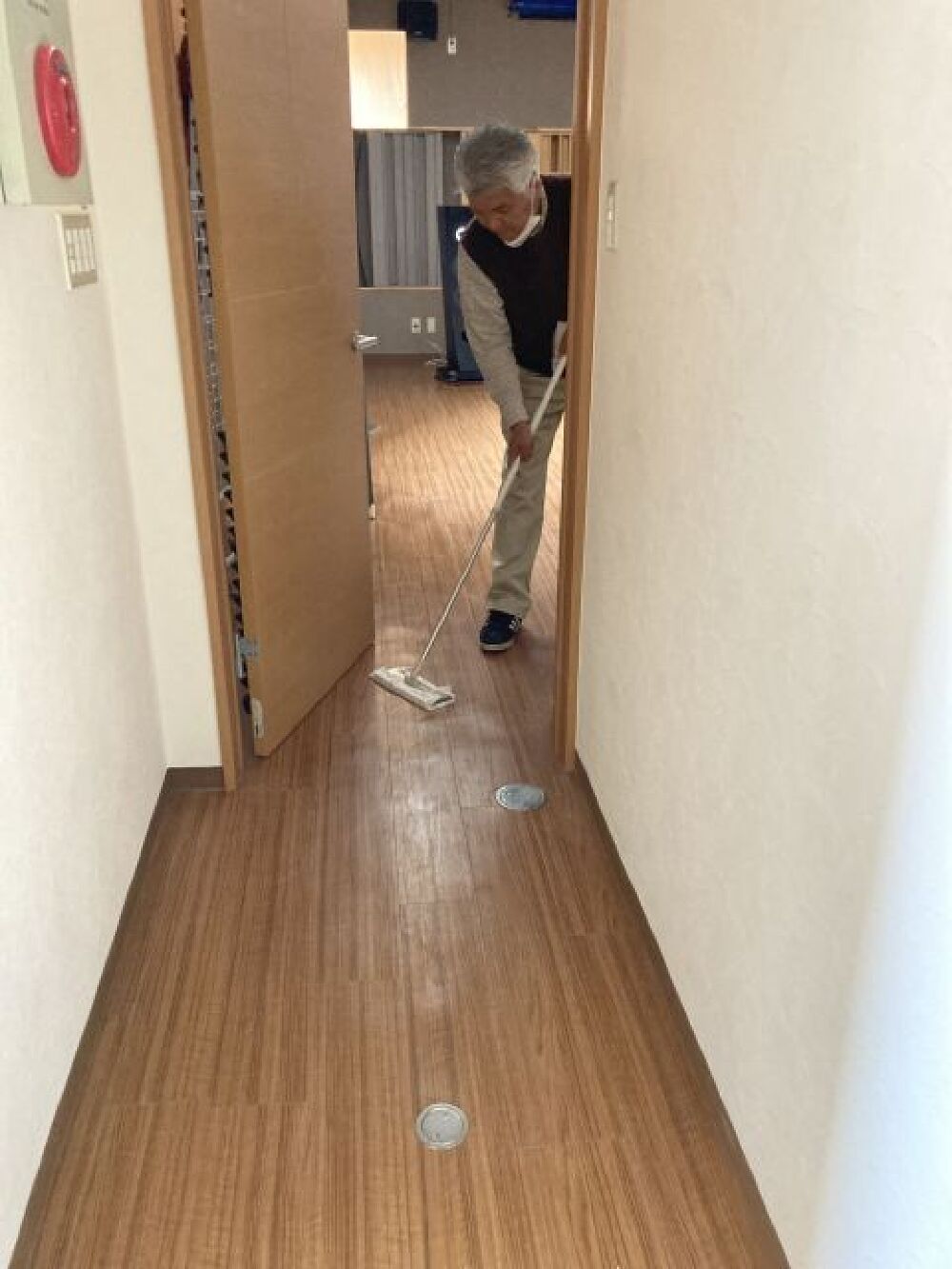

清掃
店舗の通路を清掃しました。材料など運び込むのに通る際ホコリなどが入る事があるので毎日確認しています。
- 26. 2022年04月18日
-
木工事
木工事も終盤戦です。造り付家具を搬入組立を進めています。
- 27. 2022年04月21日
-

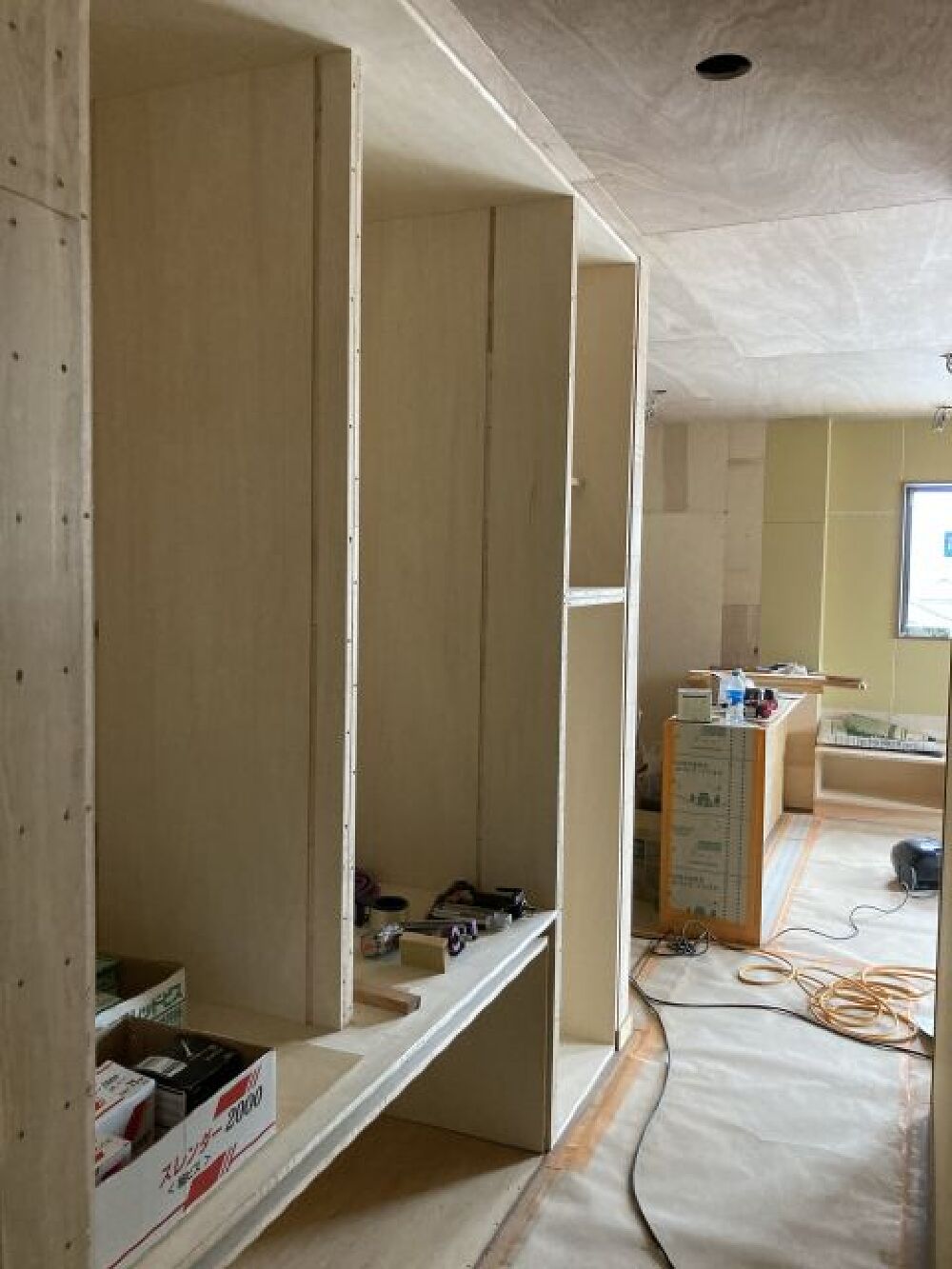

木工事

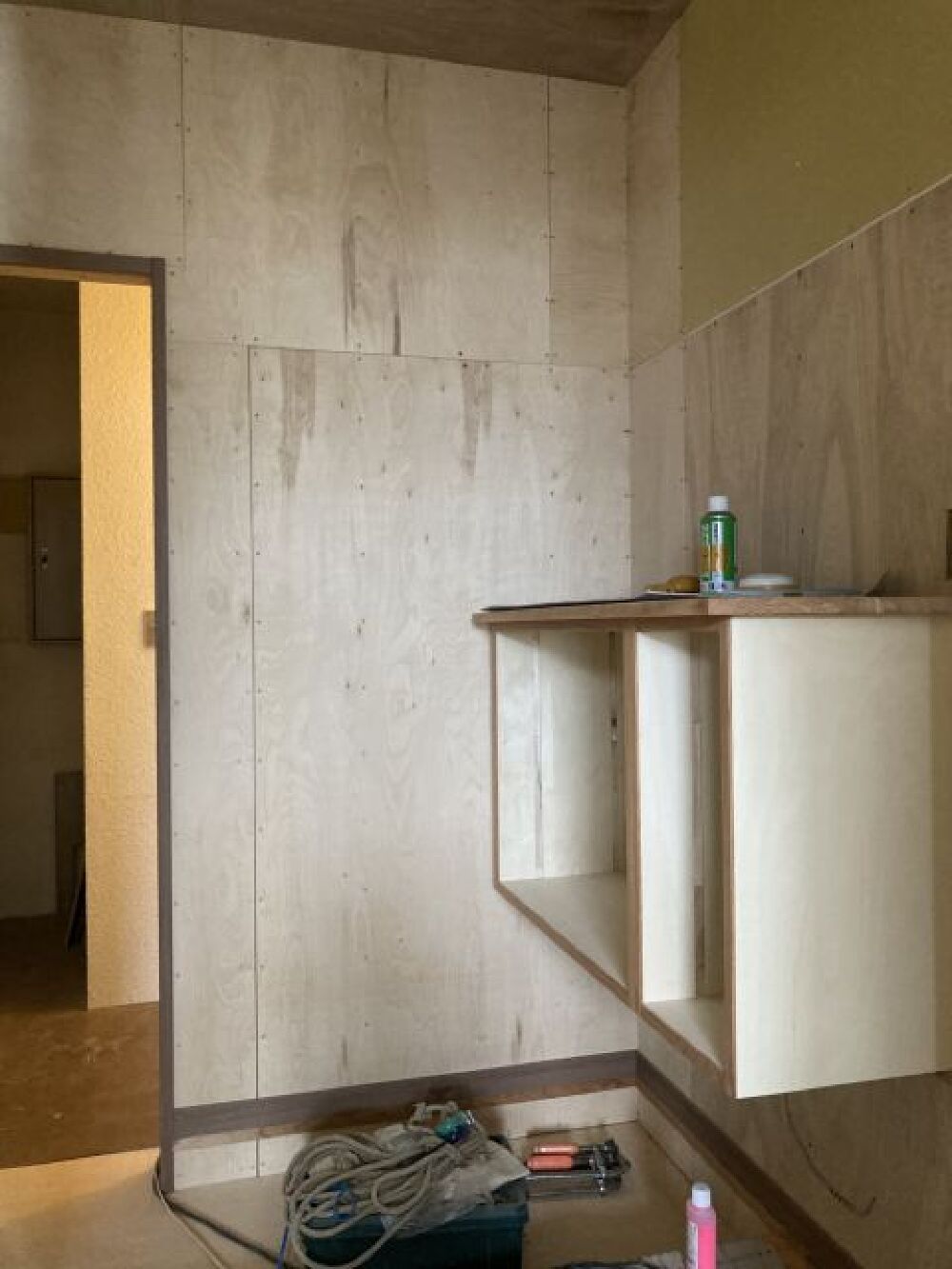

玄関収納を取付ました。天板は無垢のケヤキ材で仕上がりが楽しみです。
- 28. 2022年04月26日
-
木工事

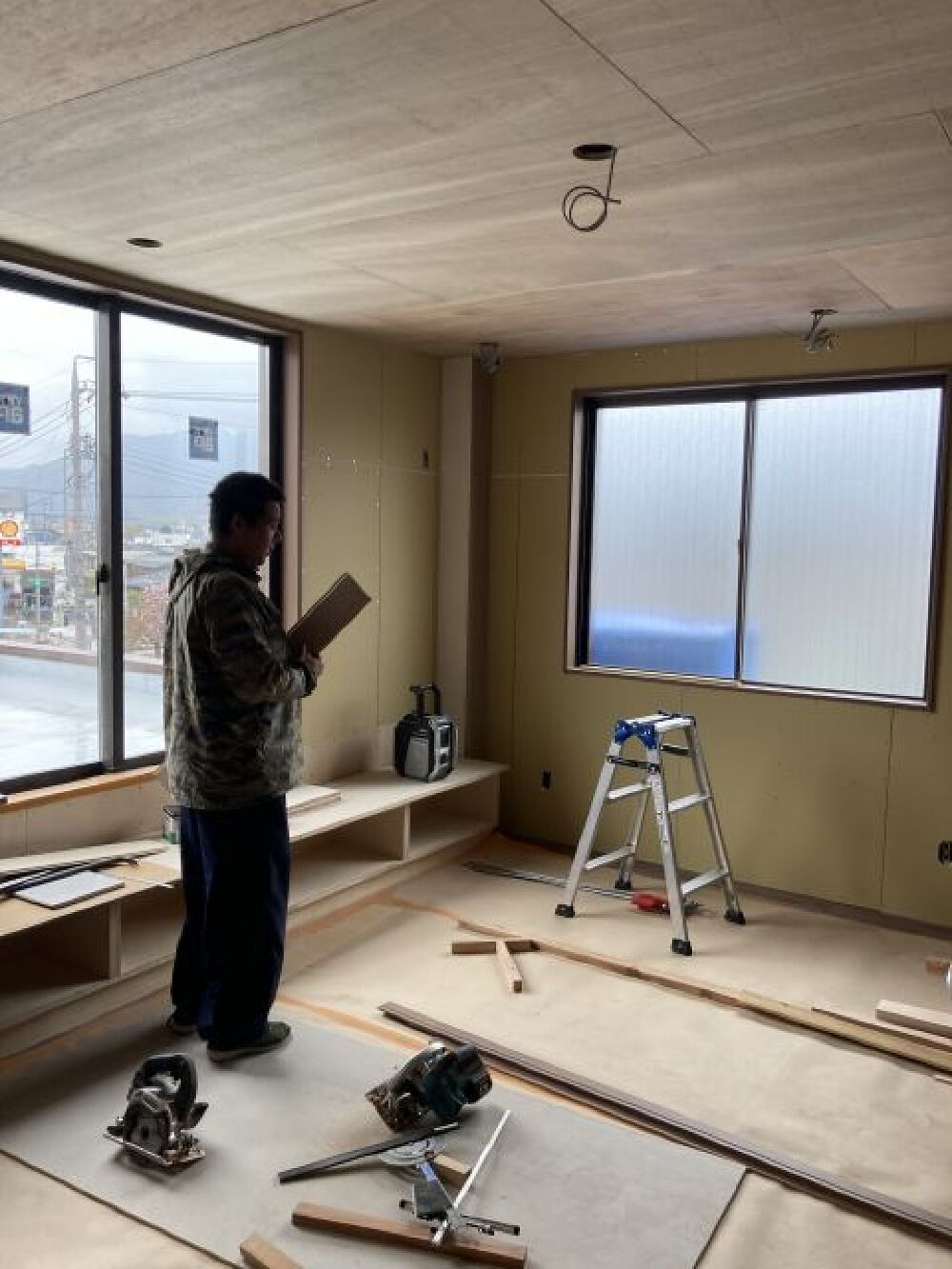

造り付家具も進みリビングベンチの取付に成りました。
- 29. 2022年05月06日
-
塗装工事
連休前に木工事が終わり本日より塗装工事に入りました。腰壁棚などを丁寧に仕上げます。
- 30. 2022年05月11日
-
内装工事
塗装が終わりクロス貼りに移りました。まずは下地処理から進めます。
- 31. 2022年05月18日
-

住設機器

クロス貼りも終わりシステムキッチンなど住設機器を搬入しました。これから仕上げ工事も忙しく成ります。
- 32. 2022年05月22日
-
内装工事
内部クロスが大分仕上がってきています。無垢の広葉樹が生きる様に白い壁を選びました。
- 33. 2022年05月24日
-
建具工事

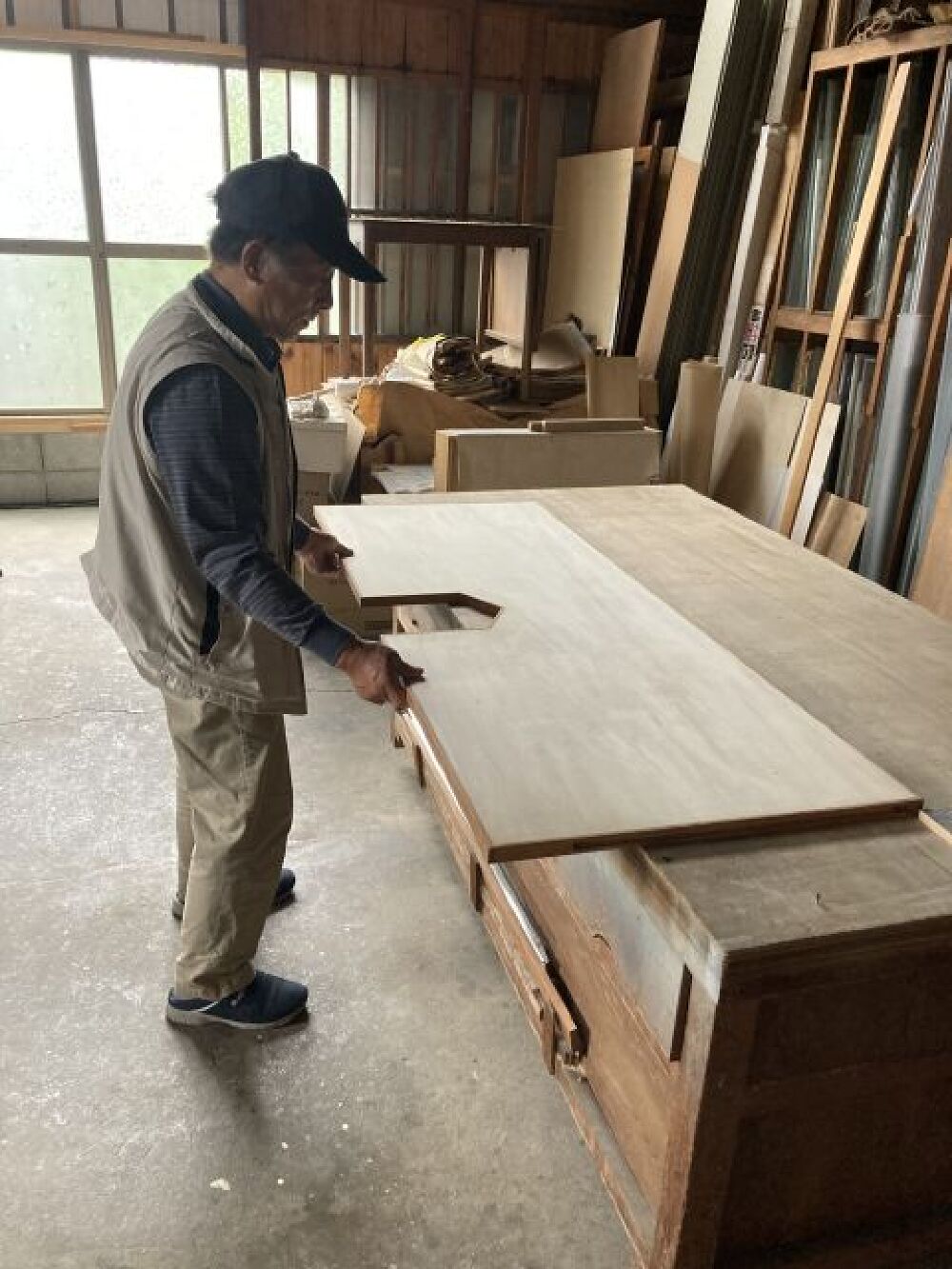

内部建具を製作している建勝さんの工場に伺いました。製作もほぼ終わり現場で吊り込みを始めます。
- 34. 2022年05月26日
-
塗装工事
外部は最後のリビング前板壁を塗装しました。雰囲気が変わり落ち着きました。
- 35. 2022年06月03日
-
完成

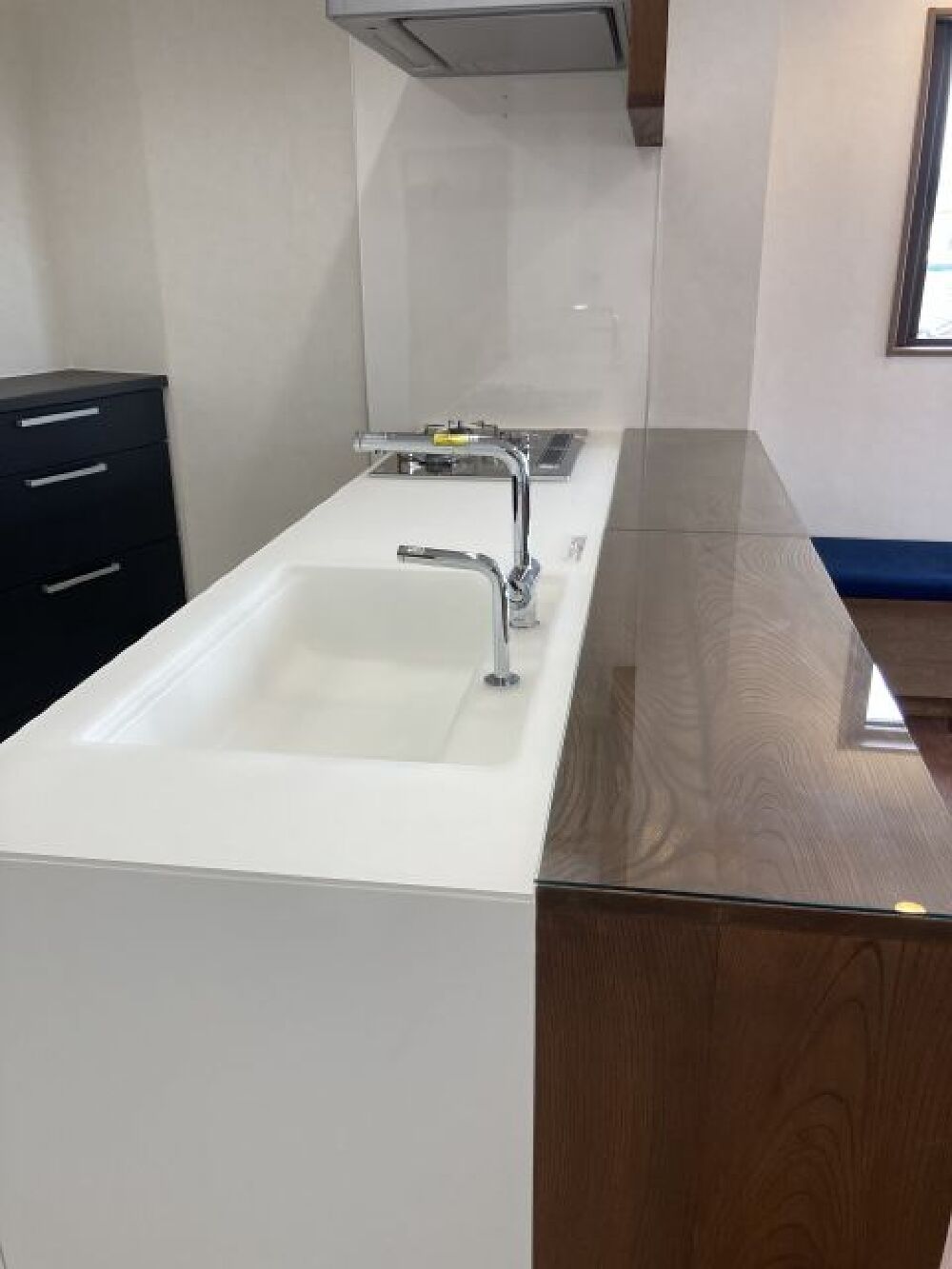

改修工事が終わりました。キッチンはTOTOのザ、クラッソです。浄水器と除菌水が付きとても衛生的なキッチンに仕上がりました。
- 36. 2022年06月04日
-
完成

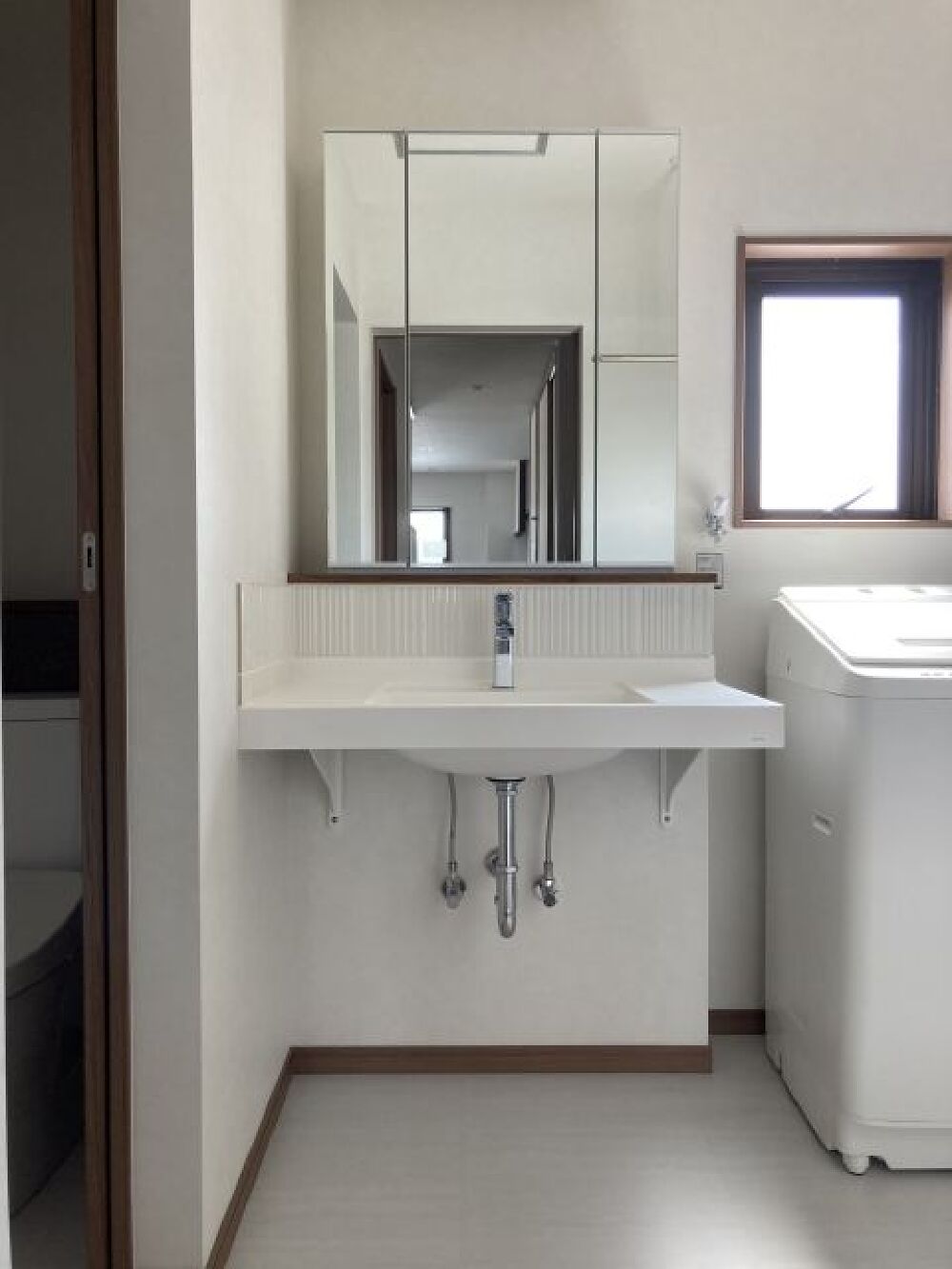

洗面所の完成です。ここも基調は白カウンター窓枠は無垢の広葉樹を使いアクセントに成り、衛生的な部屋に仕上がりました。
- 37. 2022年06月05日
-
完成

玄関下駄箱はT様のご希望で少し高い位置に取付ました。下には人感センサー付きの間接照明が入っています。
- 38. 2022年06月06日
-
完成

リビングは床がチェスナット格子も無垢の広葉樹を使い同じ色に仕上げました。
- 39. 2022年06月07日
-

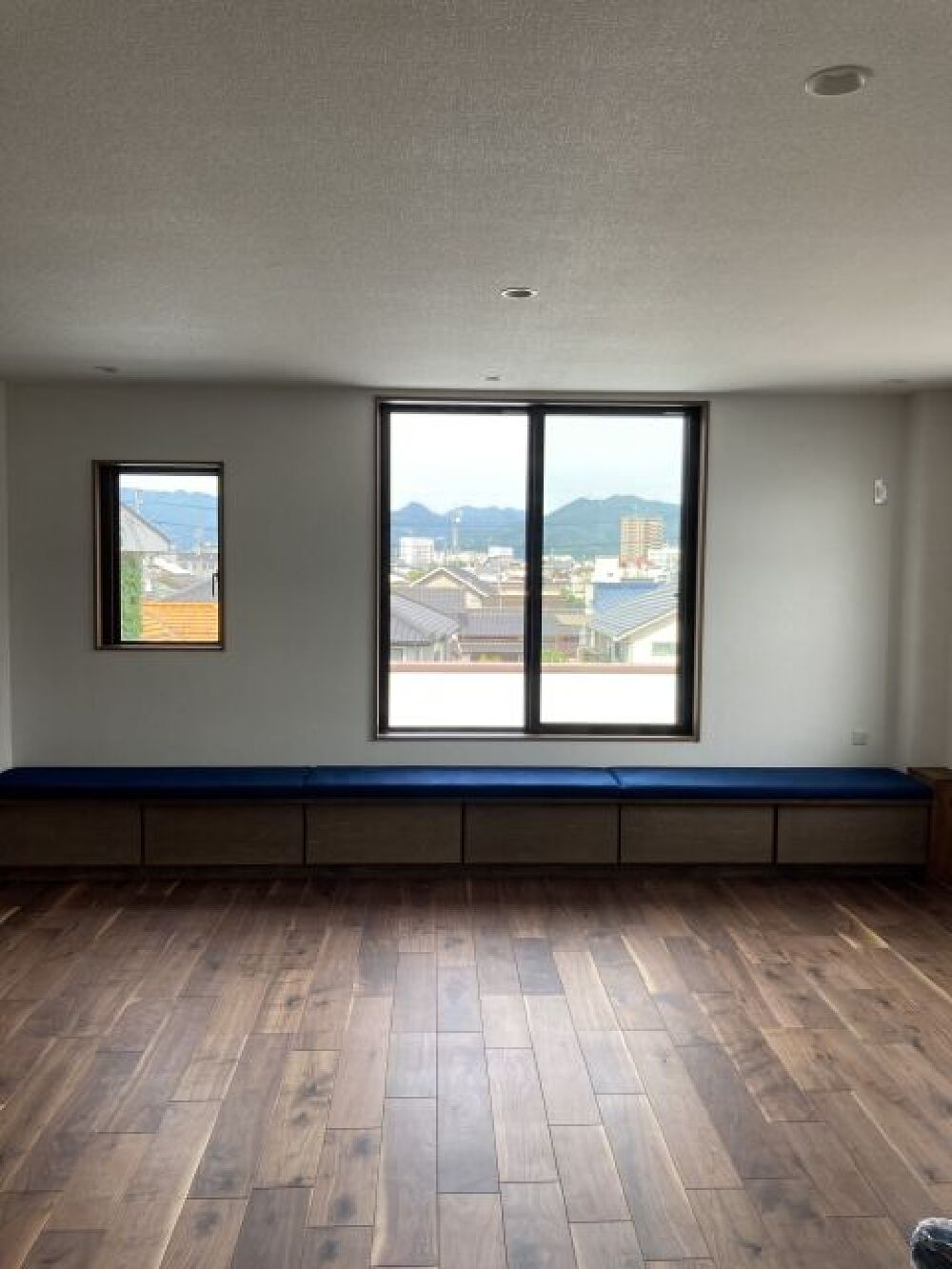

完成
リビングの西側は収納付のベンチにT様がお持ちのソファーと同じ色、同じ素材のシートを作成しました。
- 40. 2022年06月08日
-

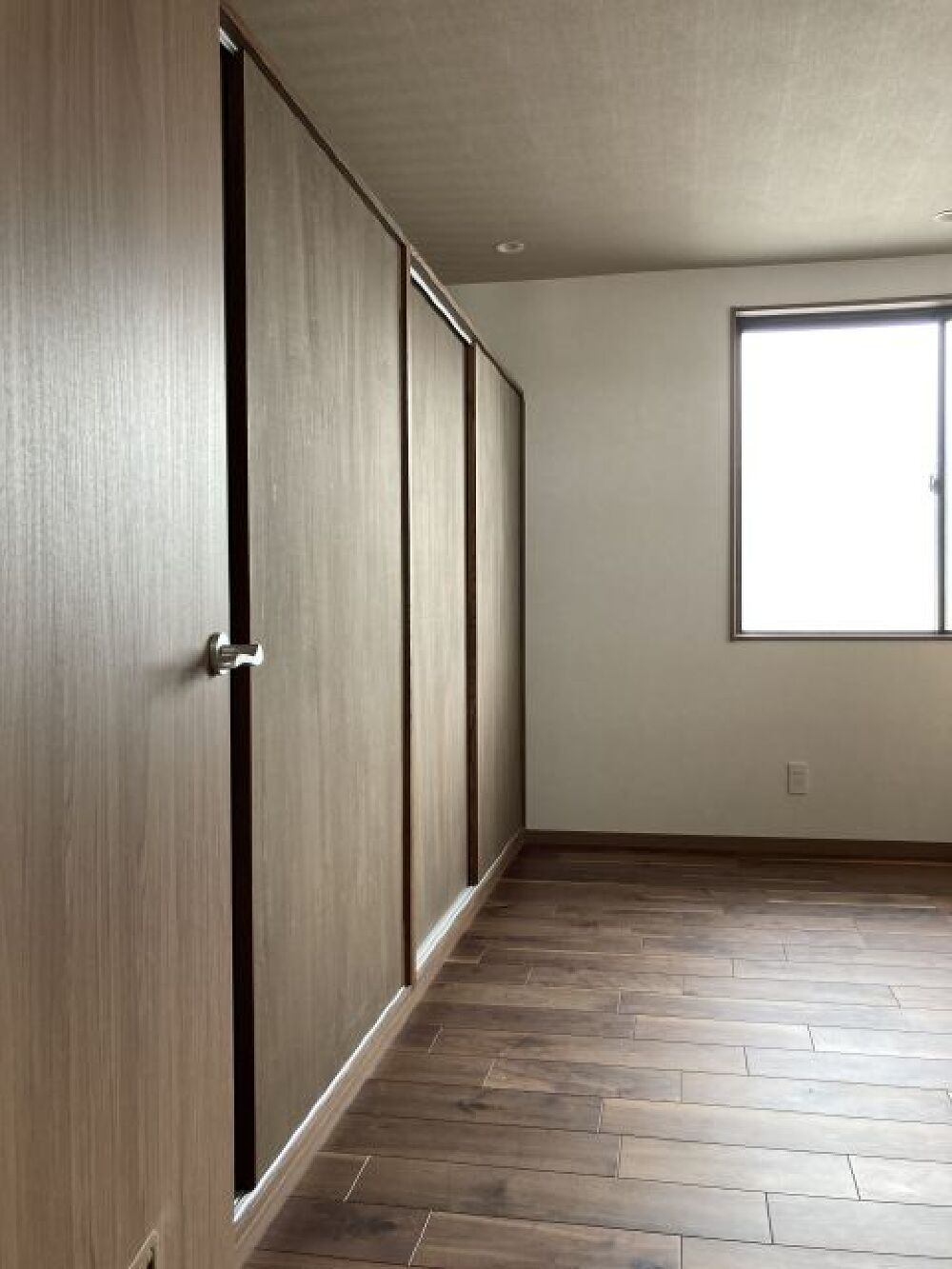

完成
寝室のクローゼットは製作した扉に着色し統一しています。手掛けの部分にも広葉樹を使いアクセントに成っています。

- 41. 2022年06月09日
-
完成
最後にキッチンカウンターの広葉樹を使い板厚を24mmに仕上げたのでとてもシャープなイメージです。T様はとてもスッキリとしたデザインがお好きなので色も何色も使わず大変気に入って頂きました。見える材木は出来るだけ広葉樹を使ったのも正解でした。棟梁の増田さん・関沢さん・また広葉樹の加工は熟練の井出棟梁にお願いして手間を掛けたので良い仕事が出来ました。この工事き関わった全ての方に感謝です。
