御厨の家
長野市 新築 K様
目的別にみる|新築
物件データ
住所 | 長野市川中島町御厨 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
システム | パッシブエアコン+全熱交換換気PATH |
県産材土台 | 木曽檜 |
県産材柱 | 木曽檜 |
県産材梁 | 県産杉/信州唐松 |
現場監督 | 滝澤 和成 |
延べ床面積 | 112.61㎡(34.00坪) |

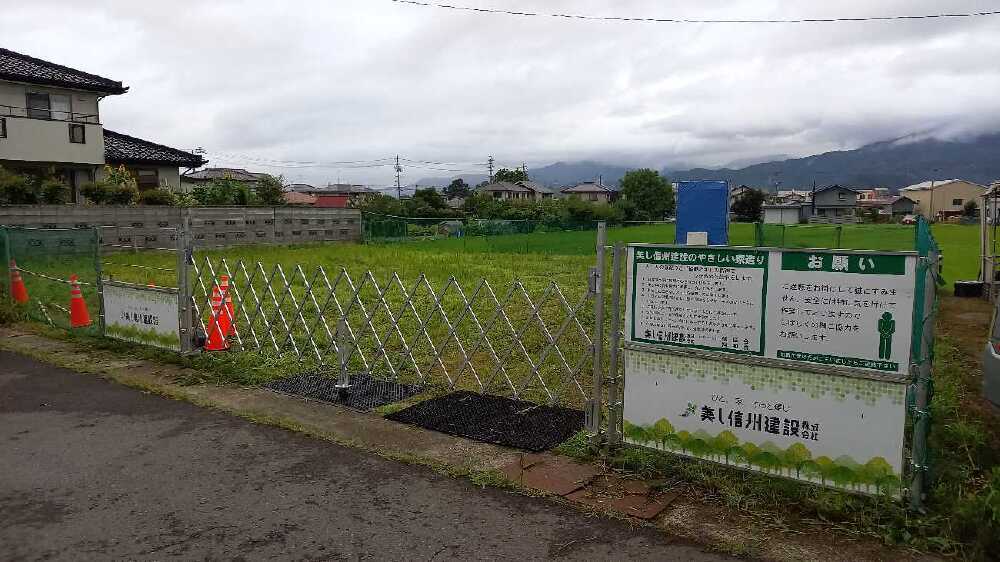

建築中レポート
- 1. 2021年06月28日
-
地鎮祭です!
今日はK様の家の地鎮祭を行いました。神官さんにより床鎮めと安全祈願をしてもらいました。K様いよいよ始まりますね!よろしくお願いいたします!
- 2. 2021年07月27日
-
仮設工事完了!
今日は現場の仮設工事を行いました。来週からは地盤改良工事に着手となります。

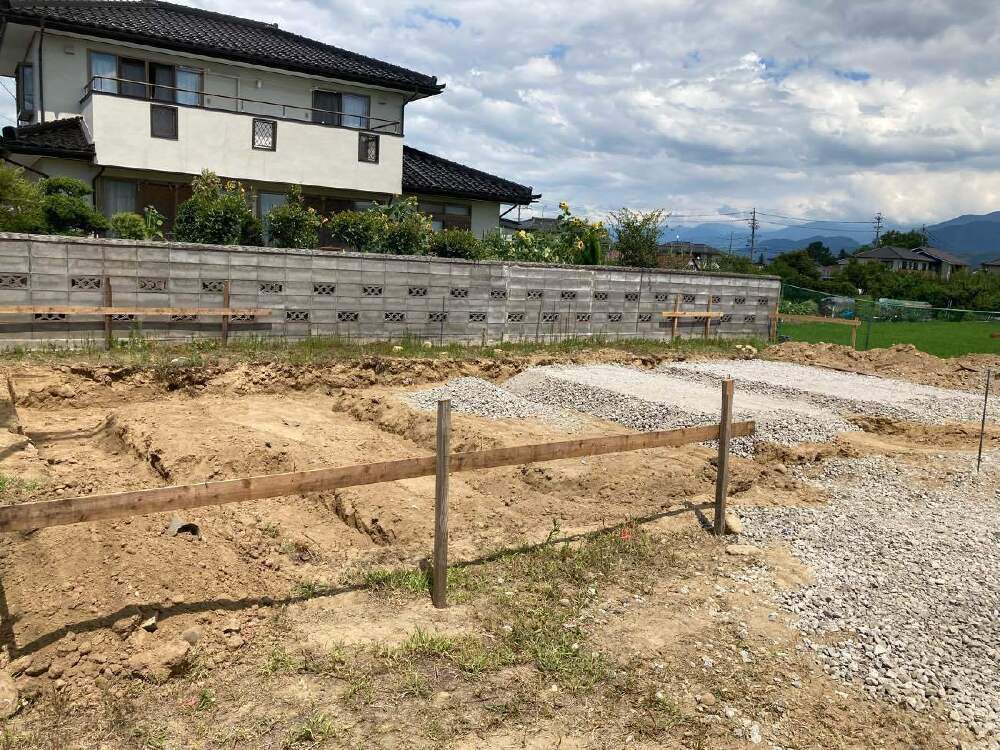

- 3. 2021年08月03日
-
地盤改良工事です
今日は地盤改良工事を行いました。建物を支え続ける強固な地盤をしっかりとつくっていきます。
- 4. 2021年08月11日
-

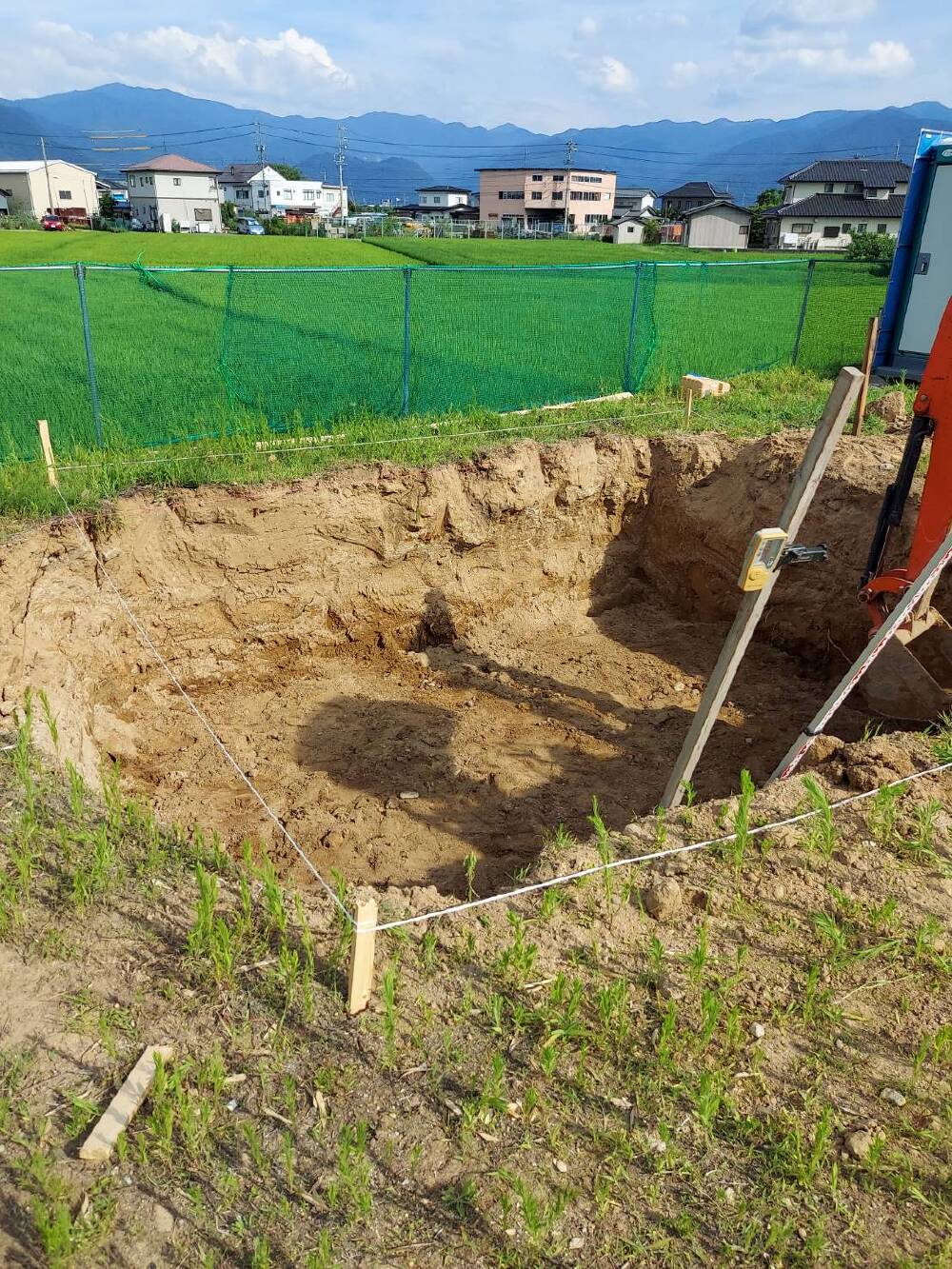

基礎掘削開始!
吉原商会さんによる基礎の掘削工事が始まりました!外周部と地中梁になる部分を先行で掘り砕石入れをしていきます。お盆休み明けに捨てコンクリートから外周部型枠工事となります。
- 5. 2021年08月17日
-

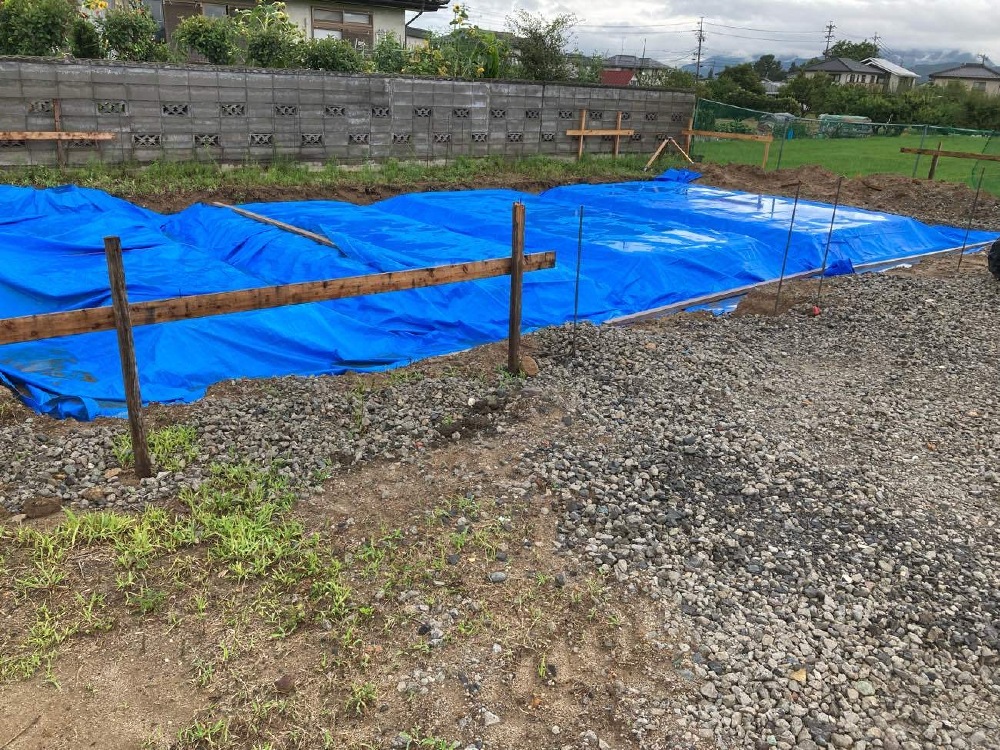

養生中!
耐圧盤の砕石工事まで完了し、雨で砕石地業が緩まないようシート養生をしています。今週は型枠工事となります!
- 6. 2021年08月20日
-
型枠工事完了!
外周部の型枠工事が完了となりました!明日は鉄筋組工事となります。
- 7. 2021年08月21日
-

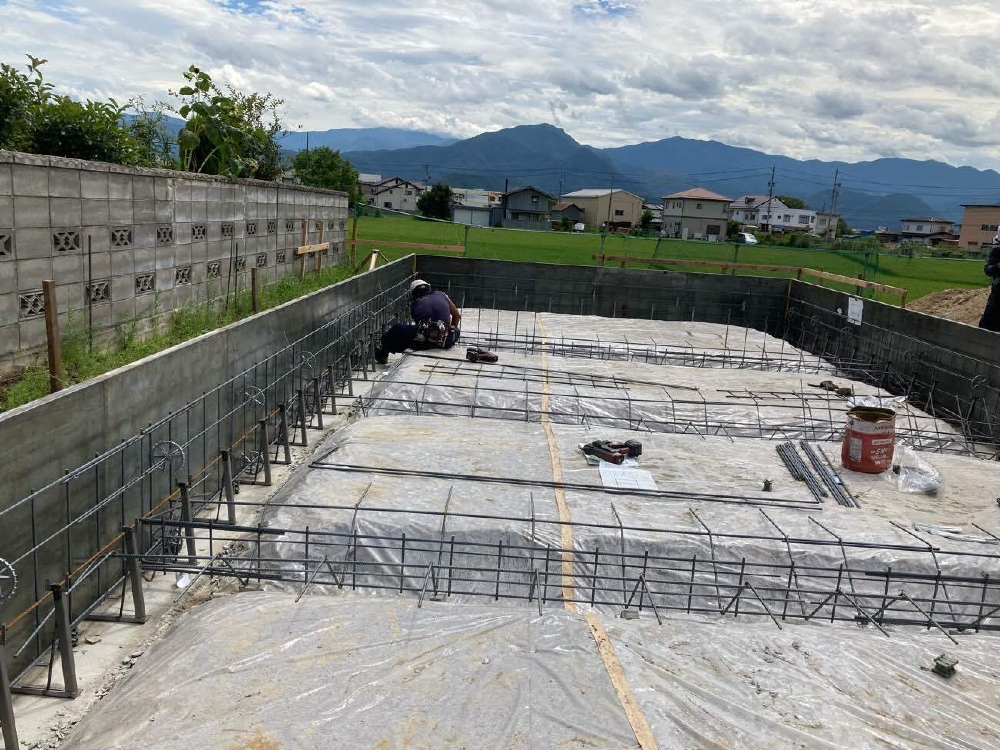

鉄筋組です!
基礎の骨になる鉄筋工事が始まりました。自慢の骨太な基礎鉄筋を丁寧に組み上げていきます!
- 8. 2021年08月24日
-

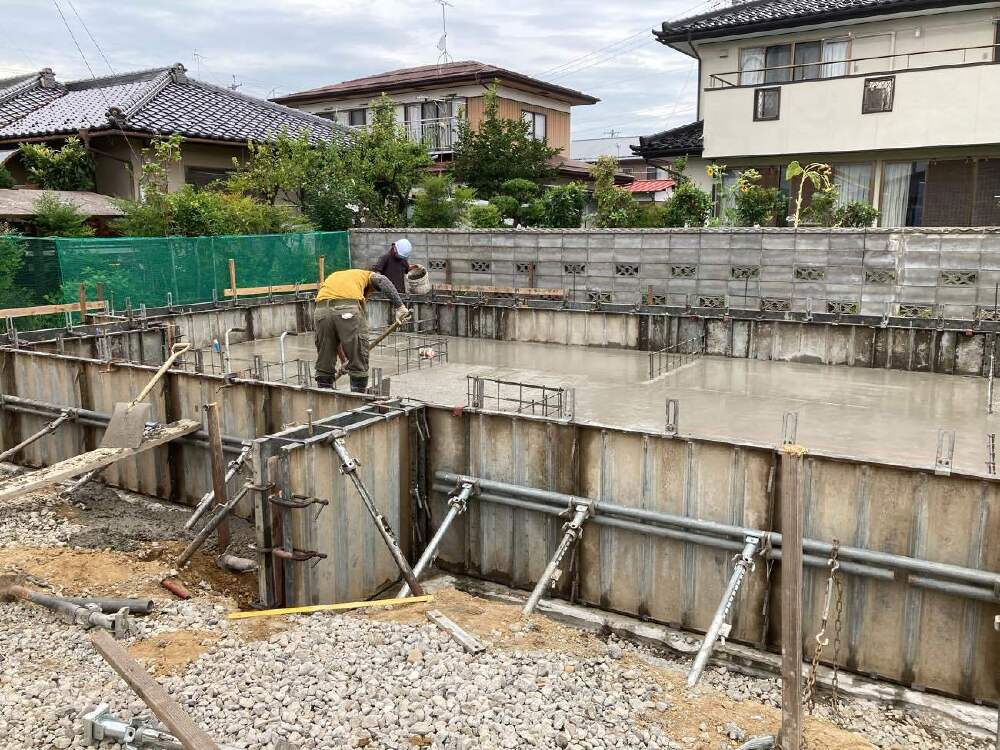

コンクリート打ちです!
今日は耐圧盤と外周部のコンクリート打ちを行いました。建物を支え続ける大切な基礎となります!丁寧に打ち込み作業を行いました。
- 9. 2021年08月30日
-

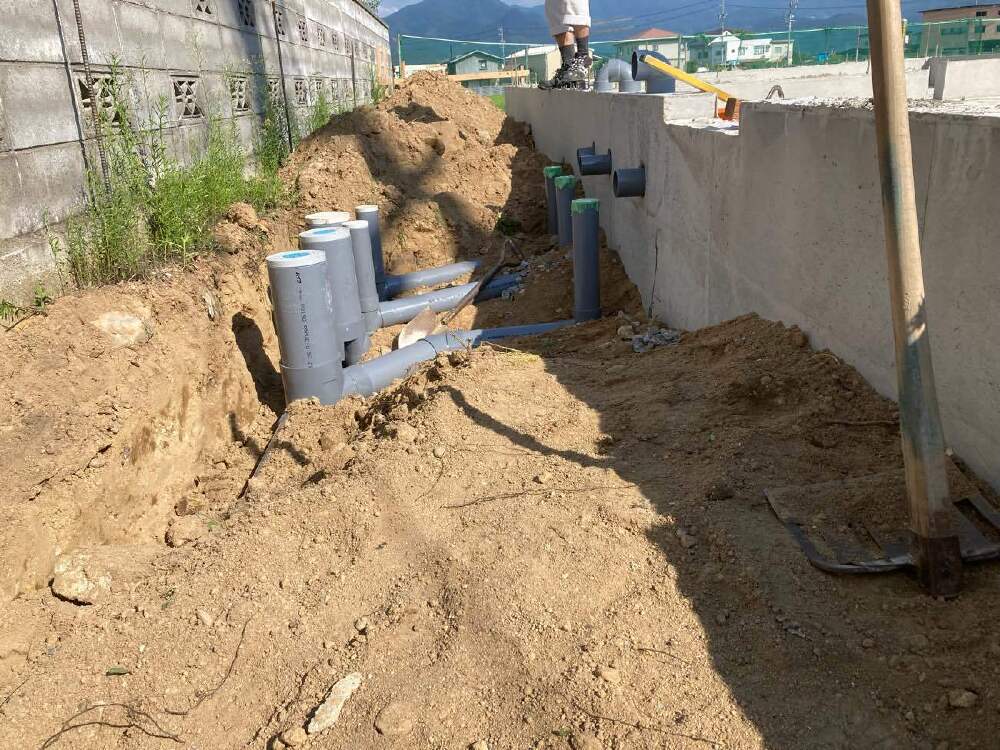

外部給排水工事開始です
基礎のコンクリート工事予定通りに完了になりました。今日から西武住設さんの外部の給排水先行配管工事が始まりました!
- 10. 2021年09月01日
-

建方加工中
建方へ向けて大工さんによる構造材の加工作業を行っています。
建方へ向けて現場と同時に作業が進んでいきます。
- 11. 2021年09月08日
-
土台伏せ完了
荻原棟梁による土台伏せ工事が完了となりました。雨が入らないようテント状にしっかり養生します!
- 12. 2021年09月10日
-

建て方段取り
来週の建て方に向け現場では材木や用具の搬入作業が進んでいます。明日は先行外部足場組の作業です!
- 13. 2021年09月13日
-

祝!上棟!
今日は待ちに待った建て方です。天候にも恵まれとても良い上棟日和となりました!大工さんの匠技と阿吽の呼吸で瞬く間に建物のかたちが出来上がっていきます!
- 14. 2021年09月17日
-

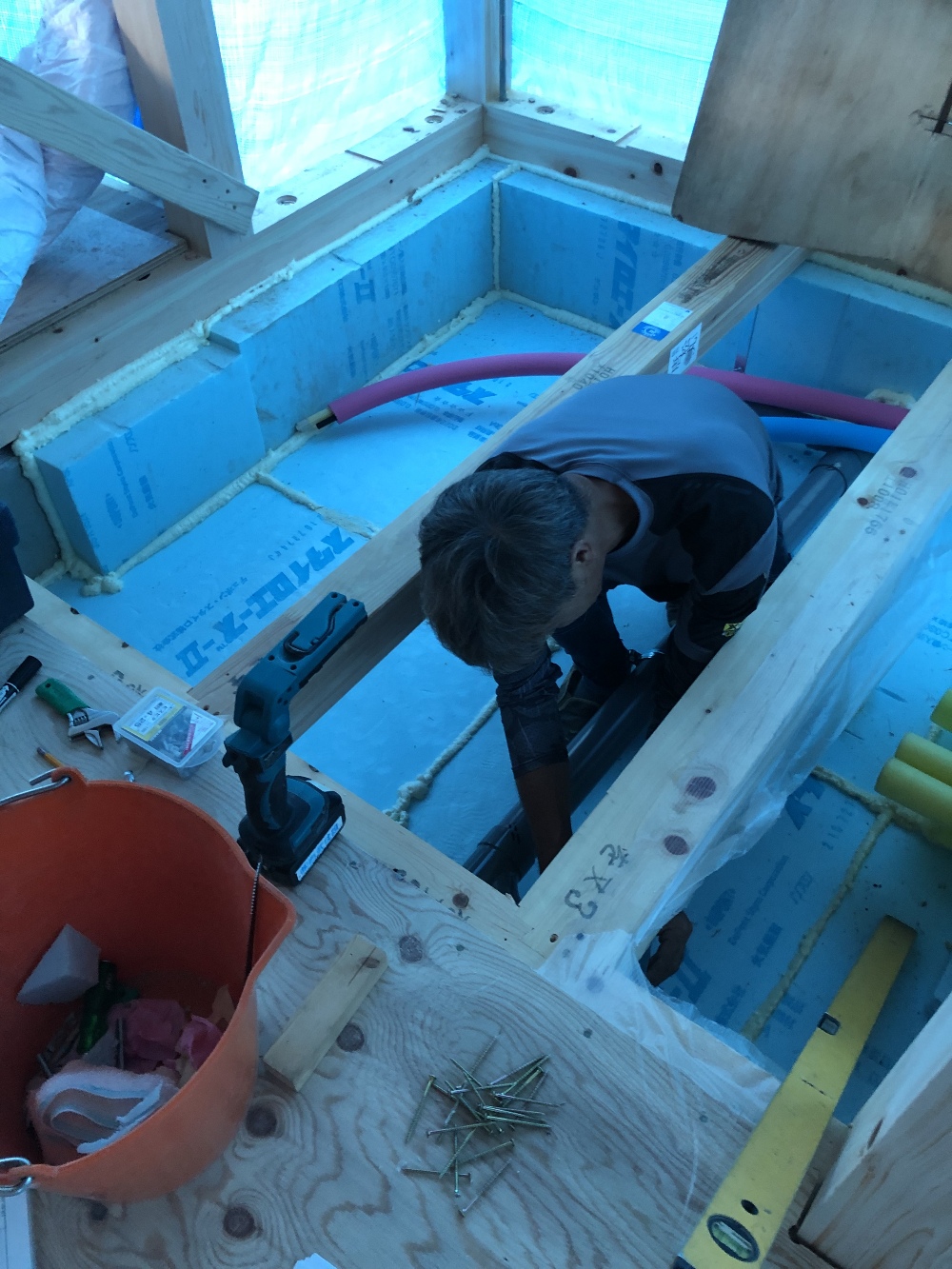

床下配管です
西武住設さんによる床下配管工事が進んでいます。しっかり確認しながら正確丁寧に配管していきます。
- 15. 2021年09月27日
-

外張り断熱工事です
上原大工により断熱材の張付け工事が進んでおります。
隙間なく張っていくことにより、建物の断熱性や気密性が大きく向上します。
- 16. 2021年09月28日
-
下屋足場組み

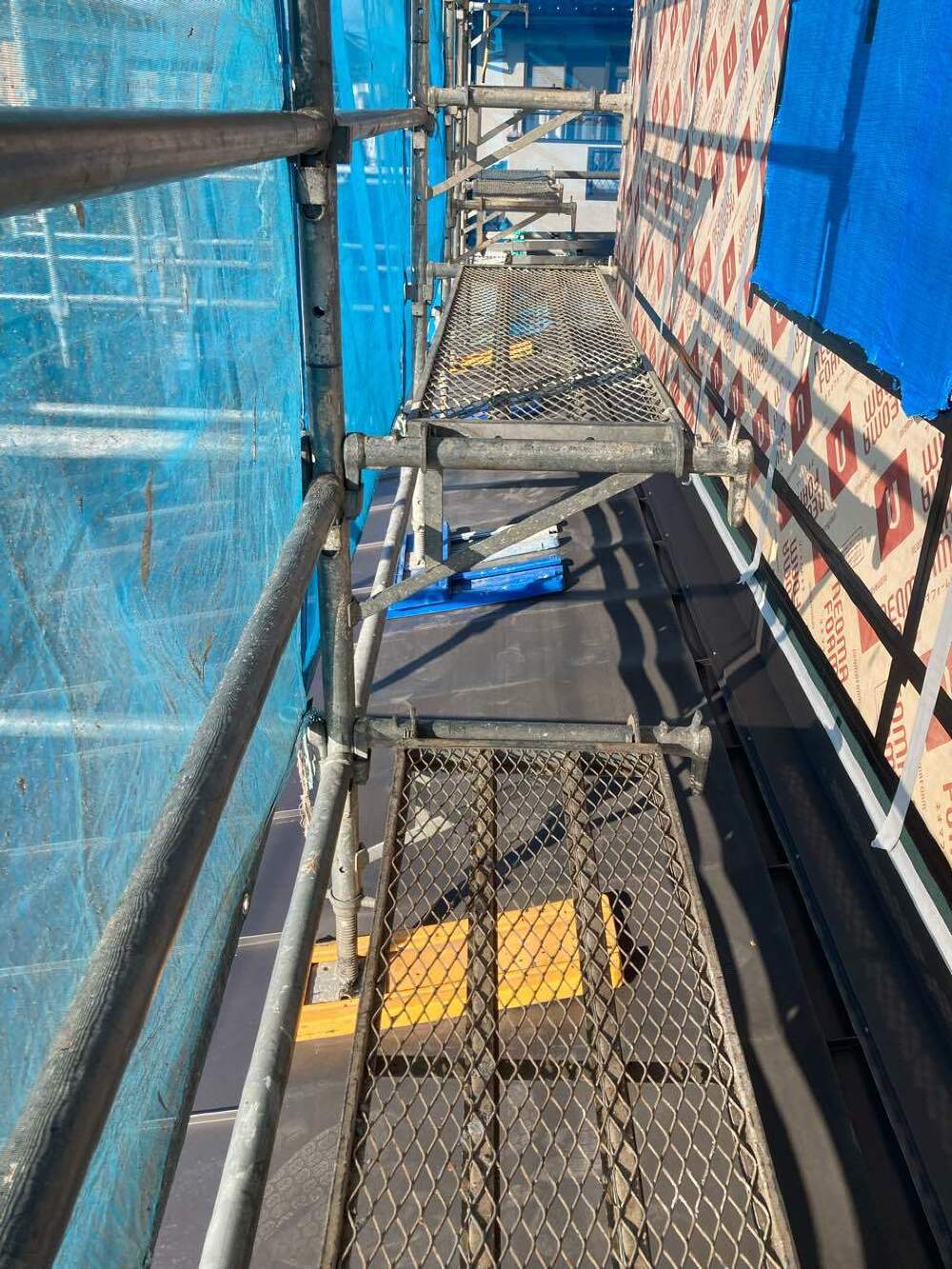

本日は恵仮設さんによる下屋足場組みが行われました。
勾配のある屋根面にしっかりと補強をし組み上げていきます。
- 17. 2021年10月06日
-

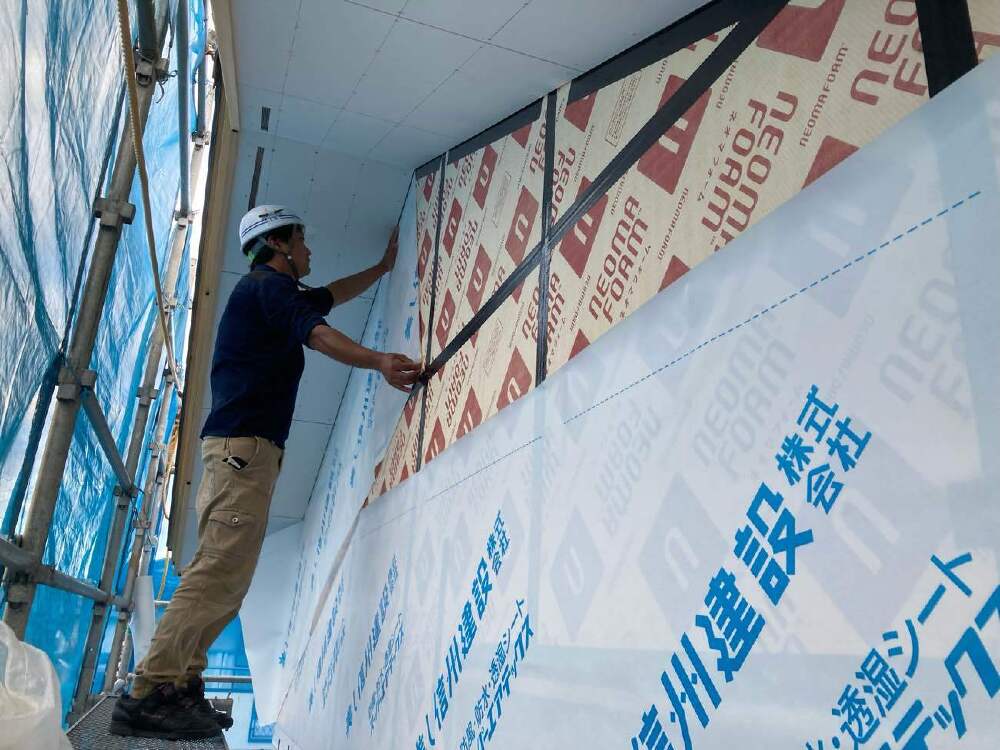

外部防水処理
防水・透湿シートと呼ばれる、湿気は通すが雨は通さないシートを張っていきます。
下から張っていきその上に重ねていくことで水の侵入を防ぎます。丁寧に施工していただきました。
- 18. 2021年10月14日
-
電気配線工事
本日より岩月電工による内部電気配線工事が始まりました。
コンセント、スイッチ、照明の位置などを入念に確認し配線を行っていきます。
。
- 19. 2021年10月20日
-
バルコニー防水工事
本日はカザマ技研さんによるバルコニー部分の防水工事が行われました。
FRPと呼ばれる、ガラス繊維をプラスチックに複合した非常に強度が高く耐水性にも優れた材料を使用します。
- 20. 2021年11月06日
-
外部下地工事
サッシが入り、現在ラス下地という下地まで完了しました。
この上にモルタルラミテクトと呼ばれるシート状の下地材、さらにラスあみと呼ばれる金網が貼られ、
軽量モルタル塗り~左官仕上げとなります。
- 21. 2021年11月10日
-
第三者機関検査
第三者機関検査を行いました。筋交いや金物、防水処理の施工方法等を確認してもらい、
無事に合格をいただきました。
- 22. 2021年11月22日
-

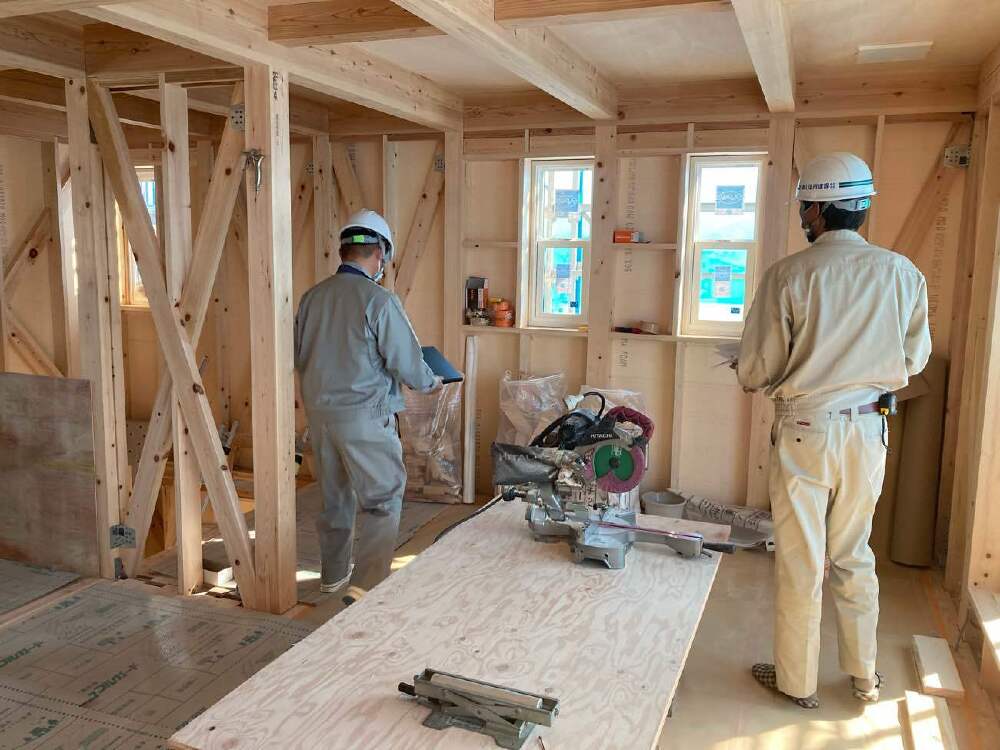

壁下地中!
二階の上原大工は壁の下地工事を進めています。引き続きボード張りをしながら、二階の造作工事まとめになっていきます
- 23. 2021年11月26日
-
桐板張り完了!
2階のウォークインクローゼットの桐板張りが完了しました。収納は調湿消臭作用の桐板合板で仕上げていきます。
- 24. 2021年11月27日
-

外壁ラス下地中です
遠藤左官さんによる外壁モルタル塗りの下準備が進んでいます。来週はモルタルの下塗り作業になります!
- 25. 2021年12月01日
-

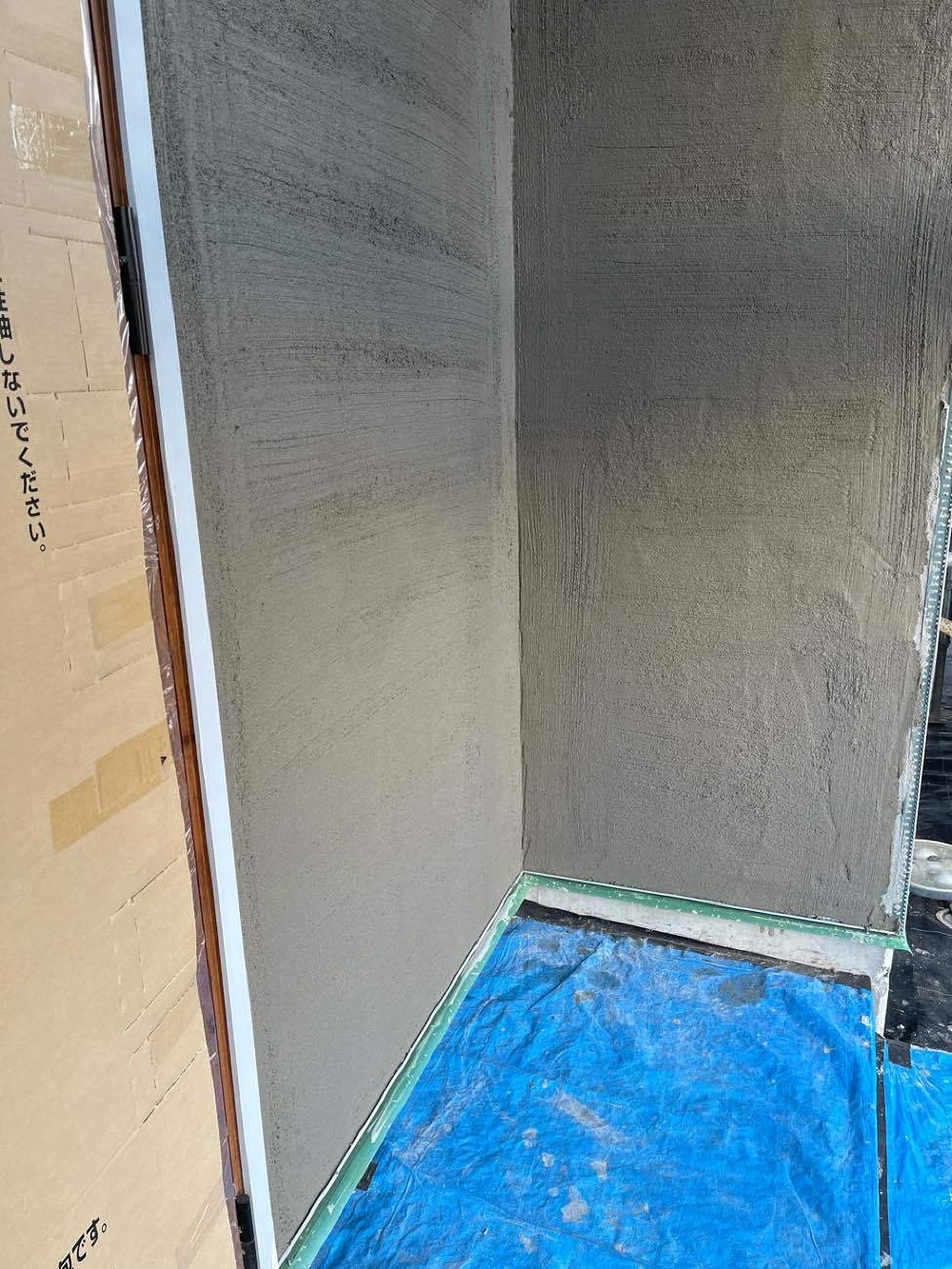

外壁下塗り完了
遠藤さんによる外壁モルタルの下塗り作業が完了しました。しばらく養生をおき、仕上げ塗りとなります。
- 26. 2021年12月03日
-

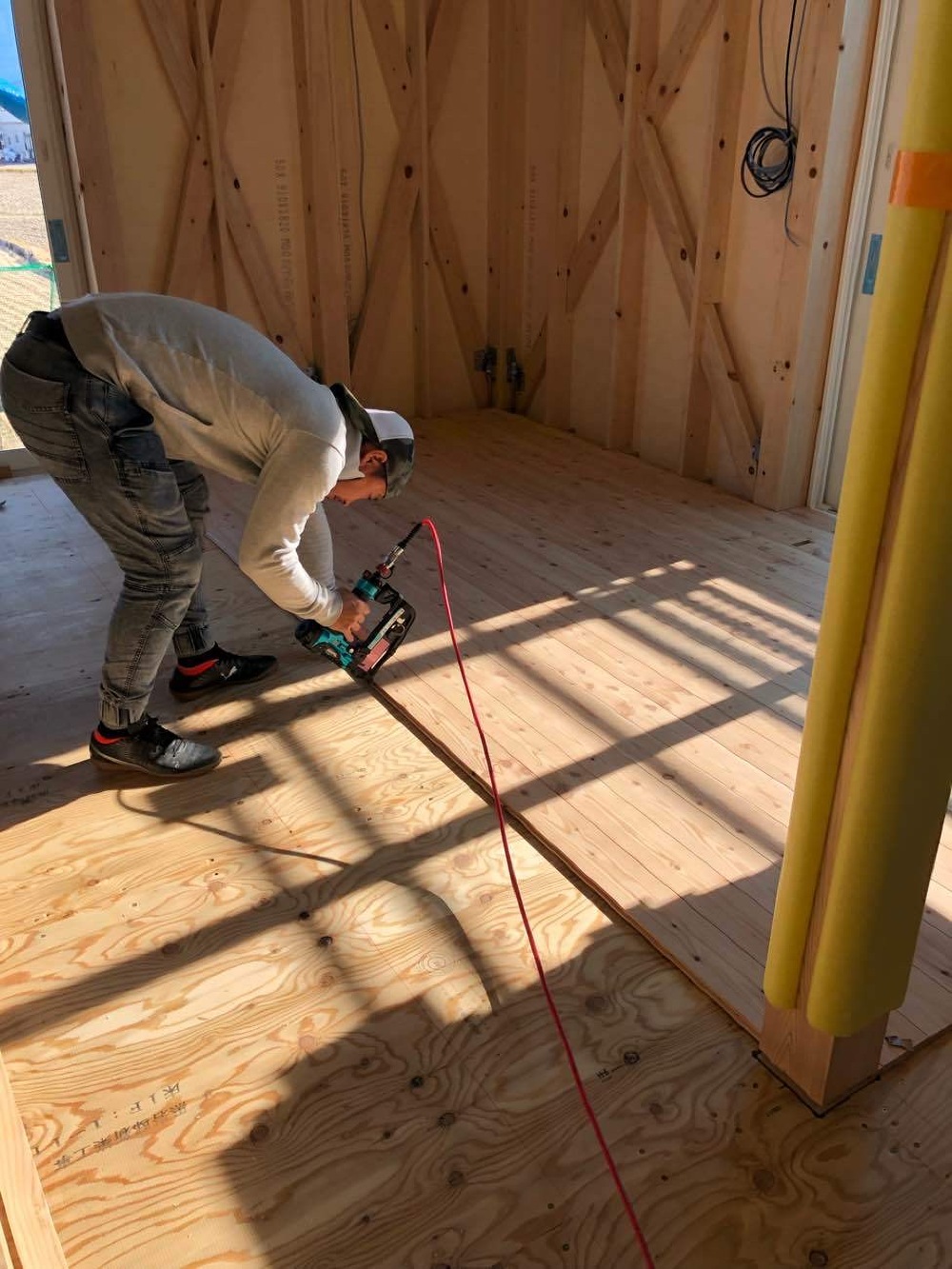

1階信州唐松フロア張り
荻原大工さんによる信州唐松フロア張りが進んでいます。信州唐松特有の色味がとても綺麗です!床張りが終わると壁下地組となります。
- 27. 2021年12月09日
-

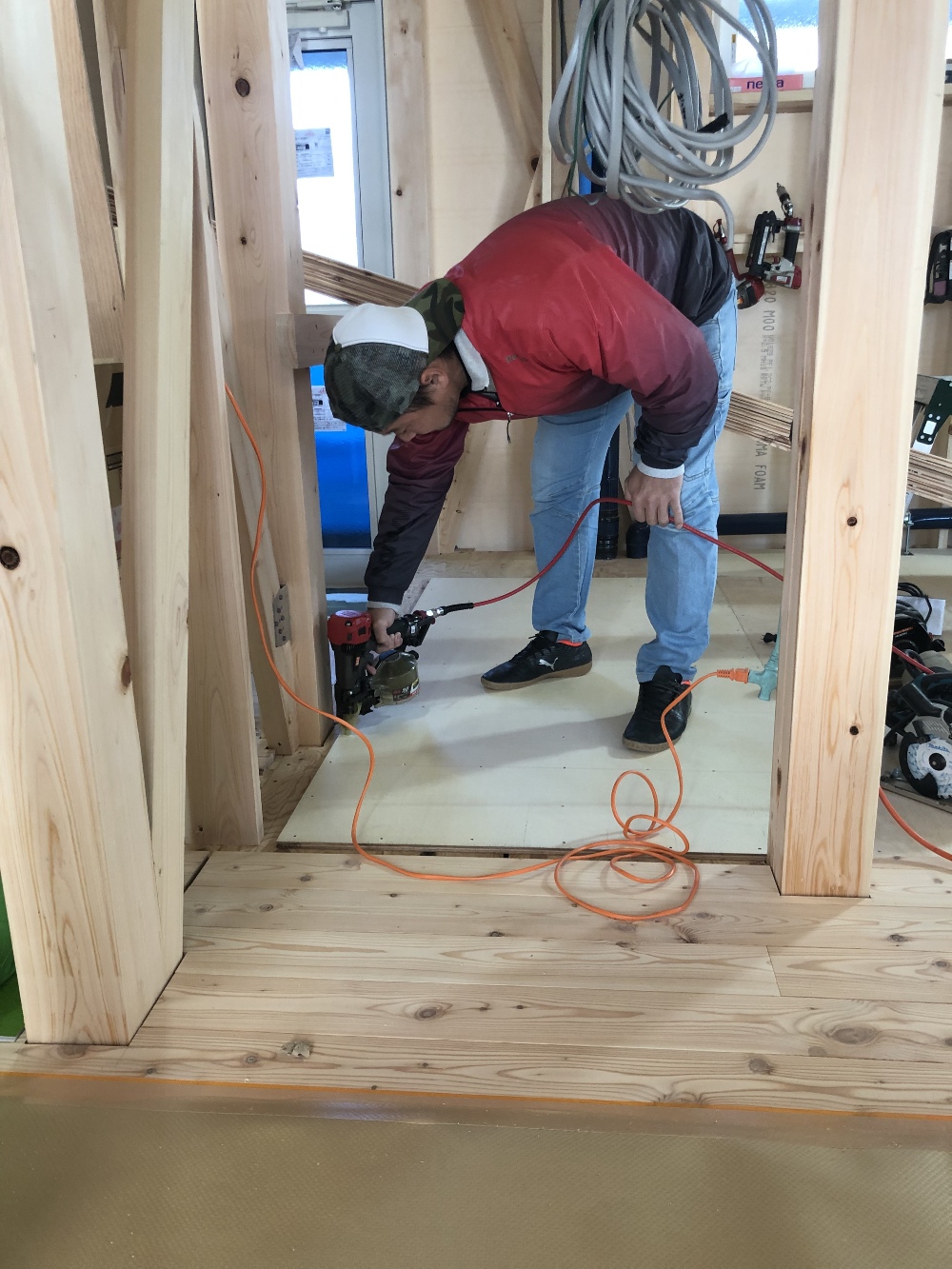

キッチン床下地張り
信州唐松張りが完了し、キッチンのフロアタイル下地合板張り中です。引き続き階段の据付段取りとなっていきます!
- 28. 2021年12月13日
-

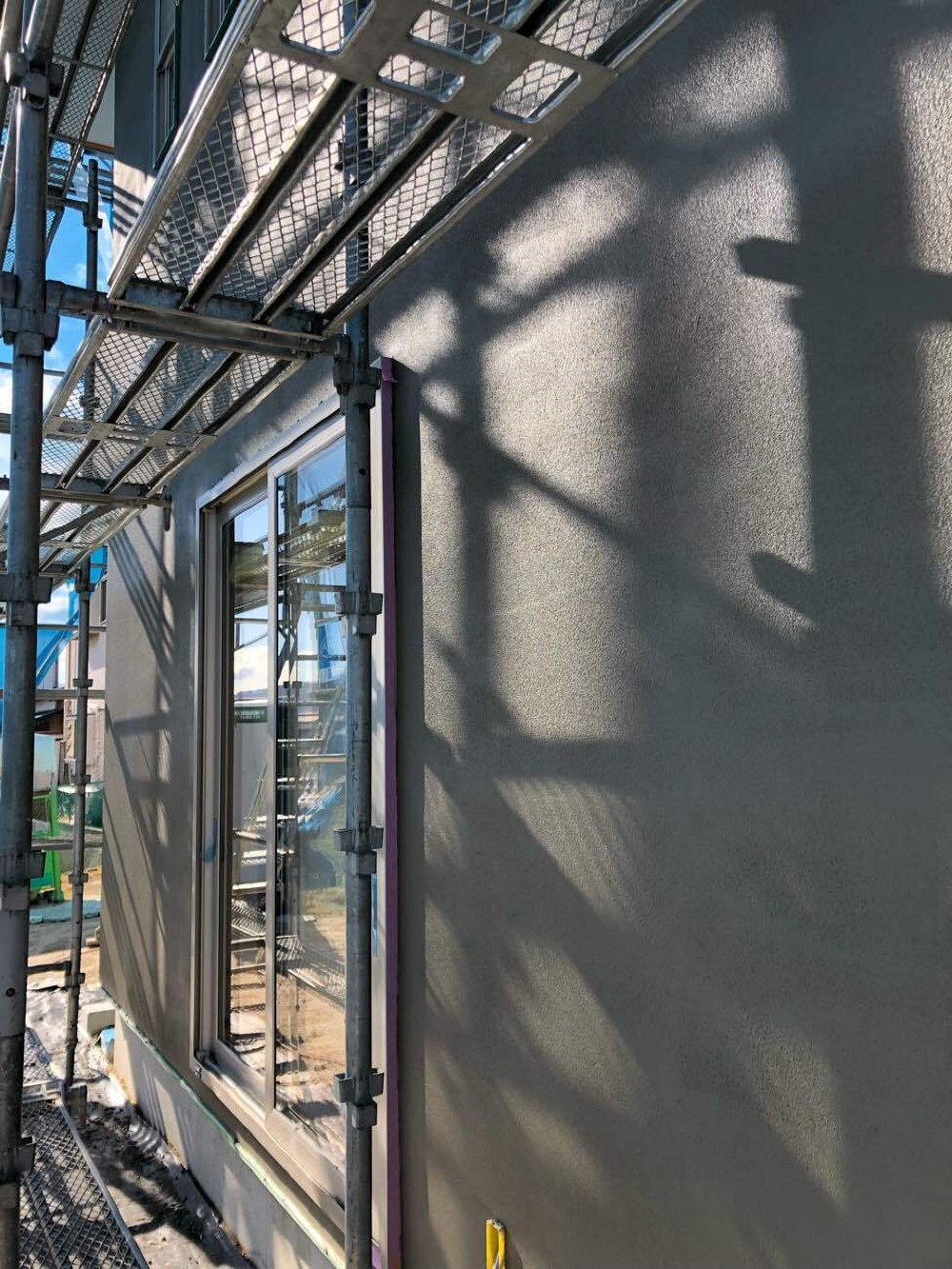

外壁仕上げ塗りです
遠藤さんによる外壁モルタルの仕上げ塗りが進んでいます。コテ一つで垂直の壁を真っ平らに仕上げていく様子はまさに匠の技です!
- 29. 2021年12月18日
-

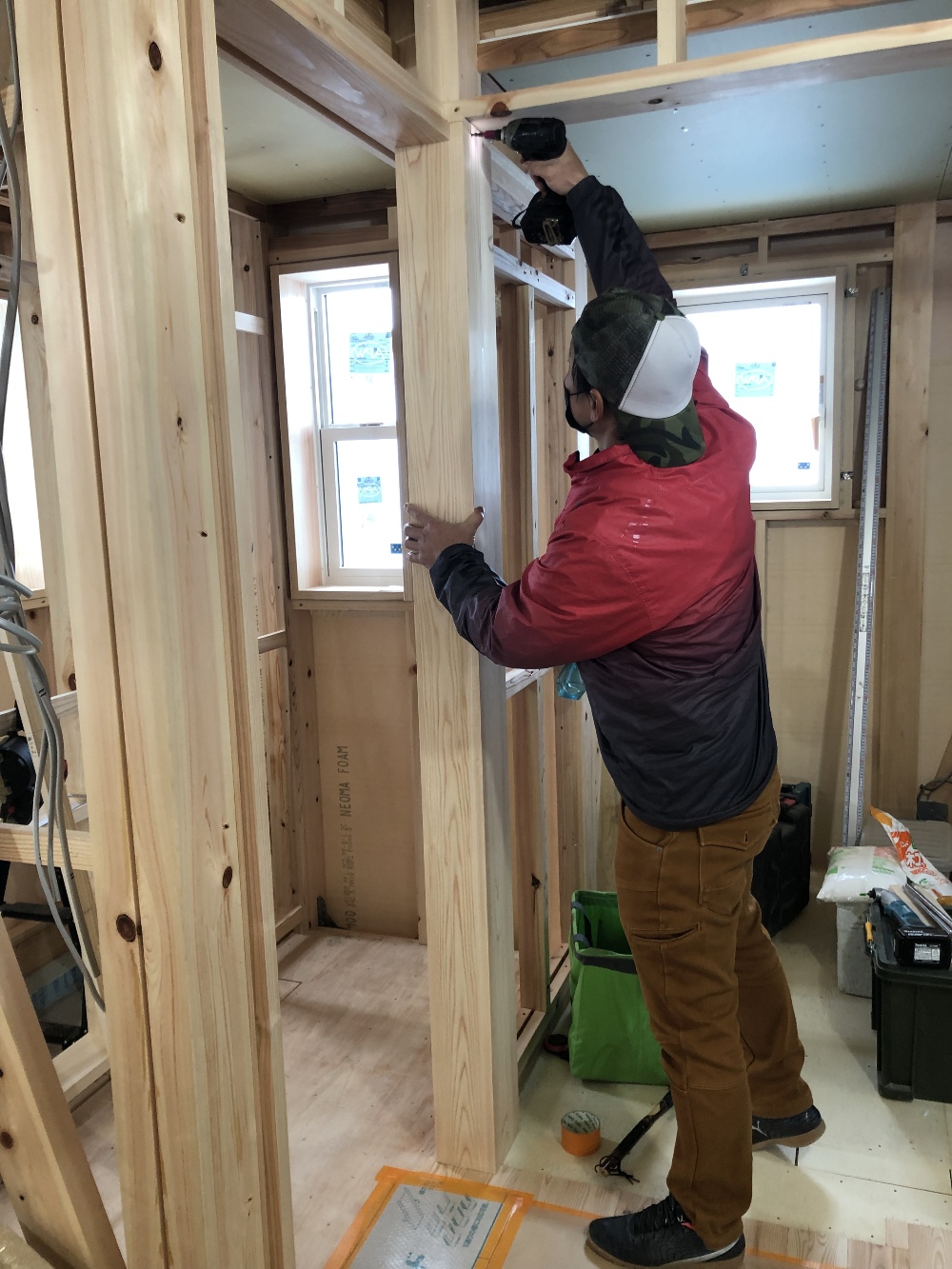

内部枠取り付け中
荻原大工さんは窓枠取り付けが完了し、出入り口枠の取り付けを行いながら壁下地を組んでいきます!
- 30. 2021年12月24日
-

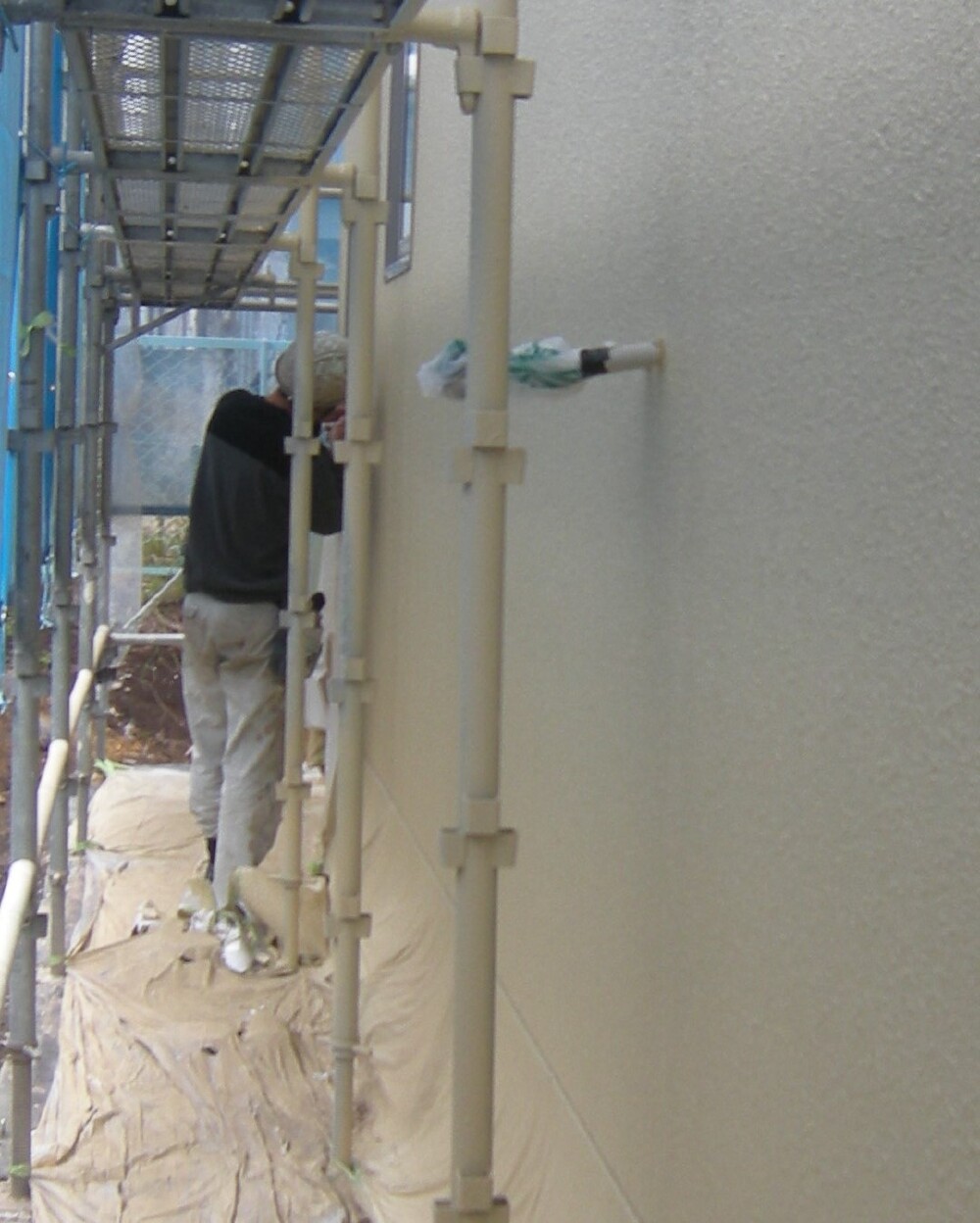

外壁吹付け工事中!
クリハラギケンさんによる外壁の吹き付け工事が順調に進んでいます。今週中にはきれいにお化粧した外観が見えます!来週は縦樋の取付を行い、いよいよ外部足場解体となります。
- 31. 2021年12月29日
-
外部足場解体!
外壁工事が完了となり、今日は外部足場の解体となりました。綺麗にお化粧した外観が見えました!
- 32. 2022年01月08日
-

造作工事まとめ中!
荻原大工さんによる造作工事もいよいよ完了間際です!造作キッチンカウンター周りをまとめています。来週は中嶋社長の大工検査となります!
- 33. 2022年01月12日
-

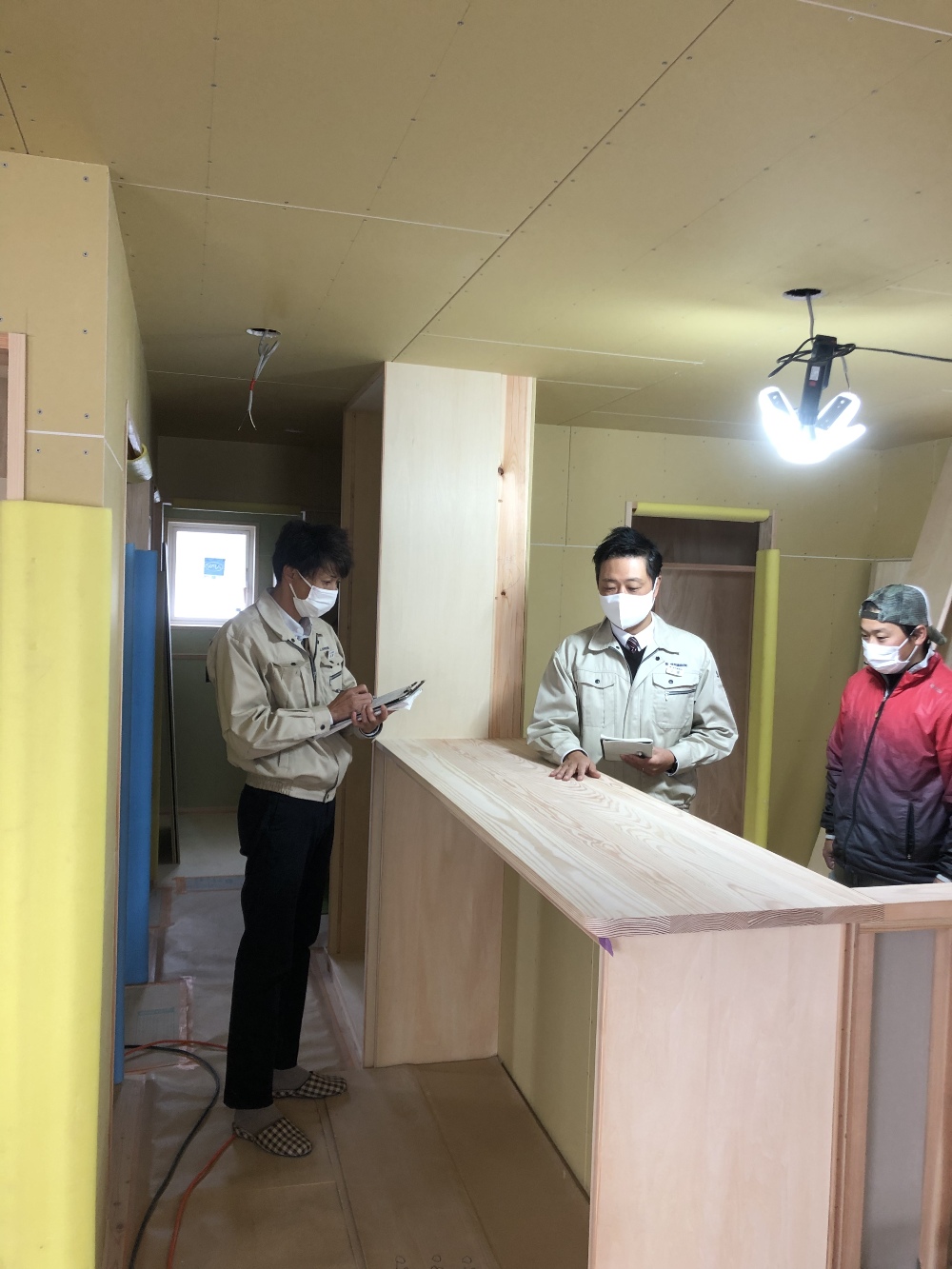

造作社内検査です
今日は中嶋社長による造作社内検査を行いました。仕上げ工事に入る前に細部にわたり検査を行っていきます。
- 34. 2022年01月13日
-
木部塗装中
大工さんより塗装屋さんにバトンタッチです。内部の木部塗装を行い、クロス工事へバトンを渡していきます。

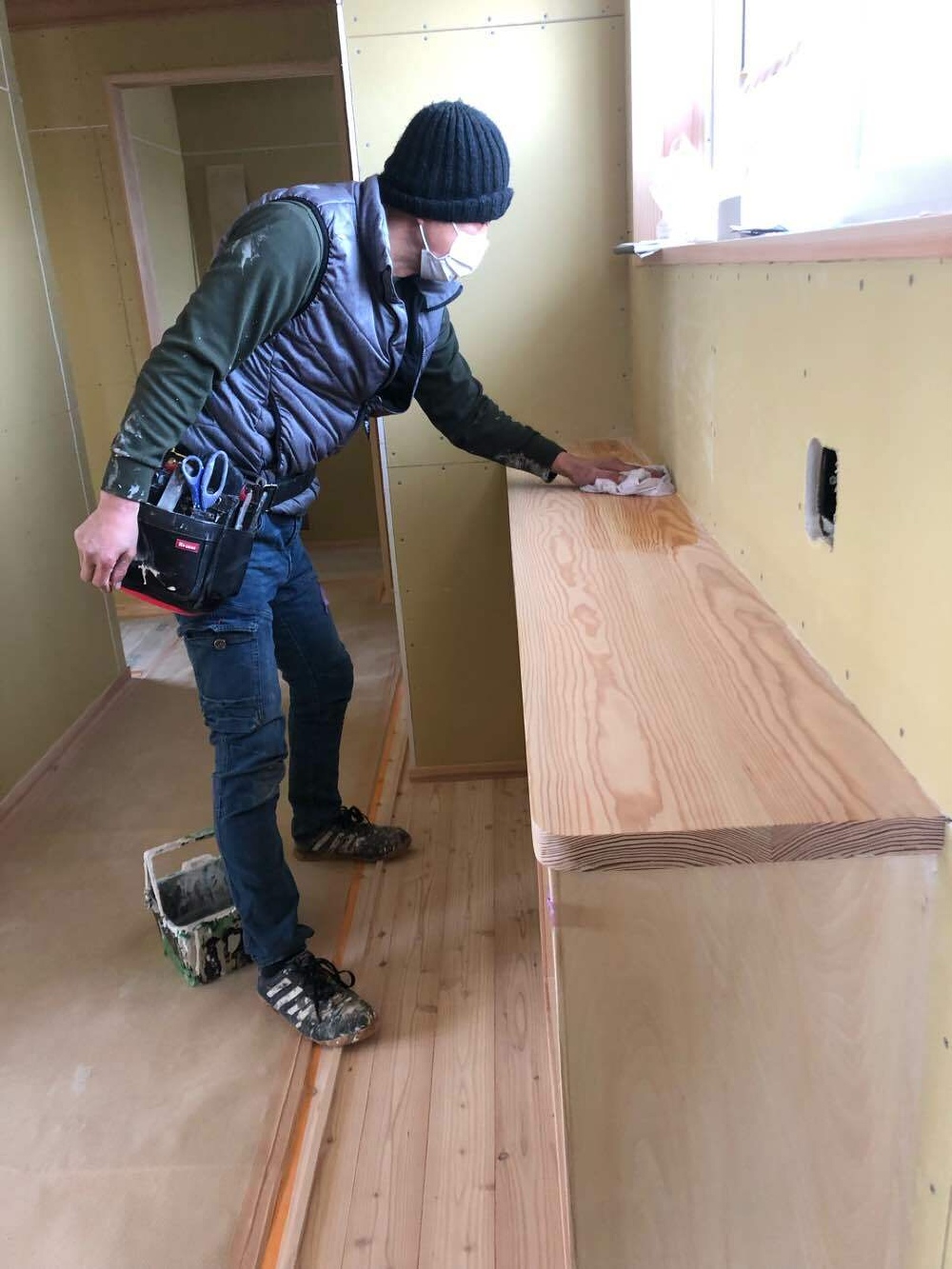

- 35. 2022年01月16日
-

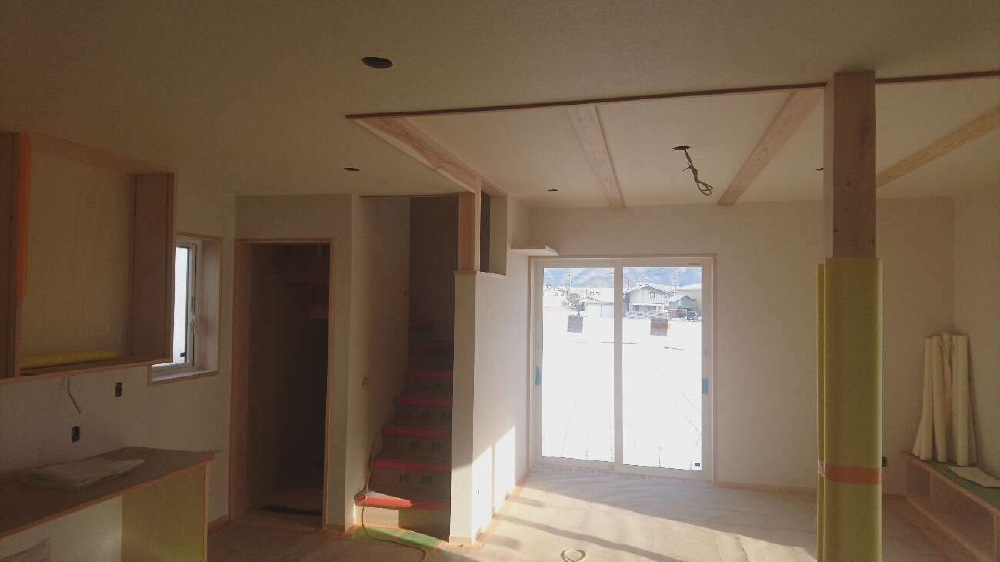

内装工事完了!
インテリア魚住さんによる内装クロス工事が完了となりました!明日はシステムキッチンの据付工事となります。
- 36. 2022年01月19日
-
タイル工事中
上村タイルさんによる玄関タイル工事が進んでいます。下地作りからタイル貼りへ進んでいきます!
- 37. 2022年01月24日
-

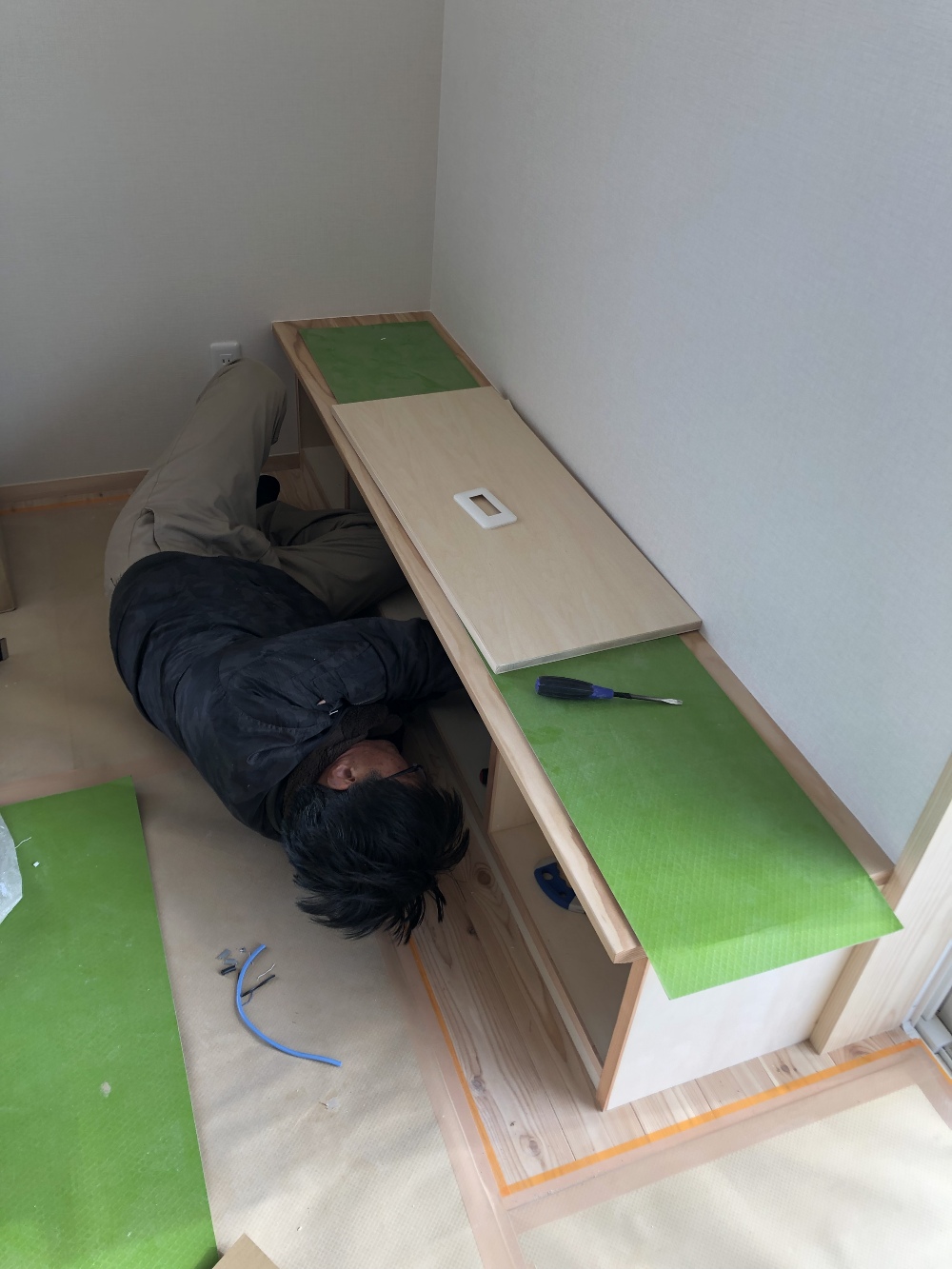

仕上げ電気工事中
岩月さんによる内部の仕上げ器具付けも進んでいます!造作テレビ台の奥のコンセント取付中です。
- 38. 2022年01月26日
-

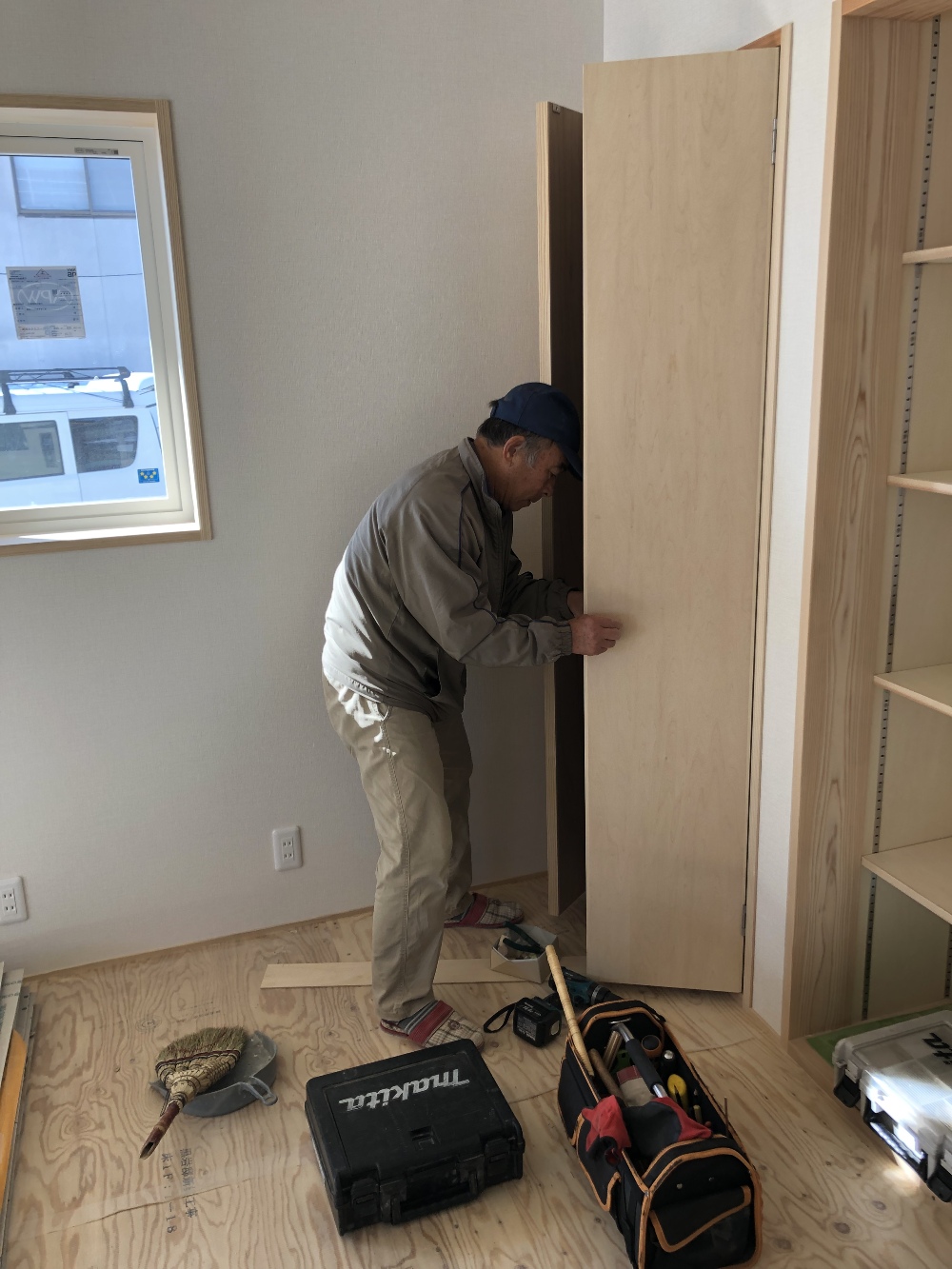

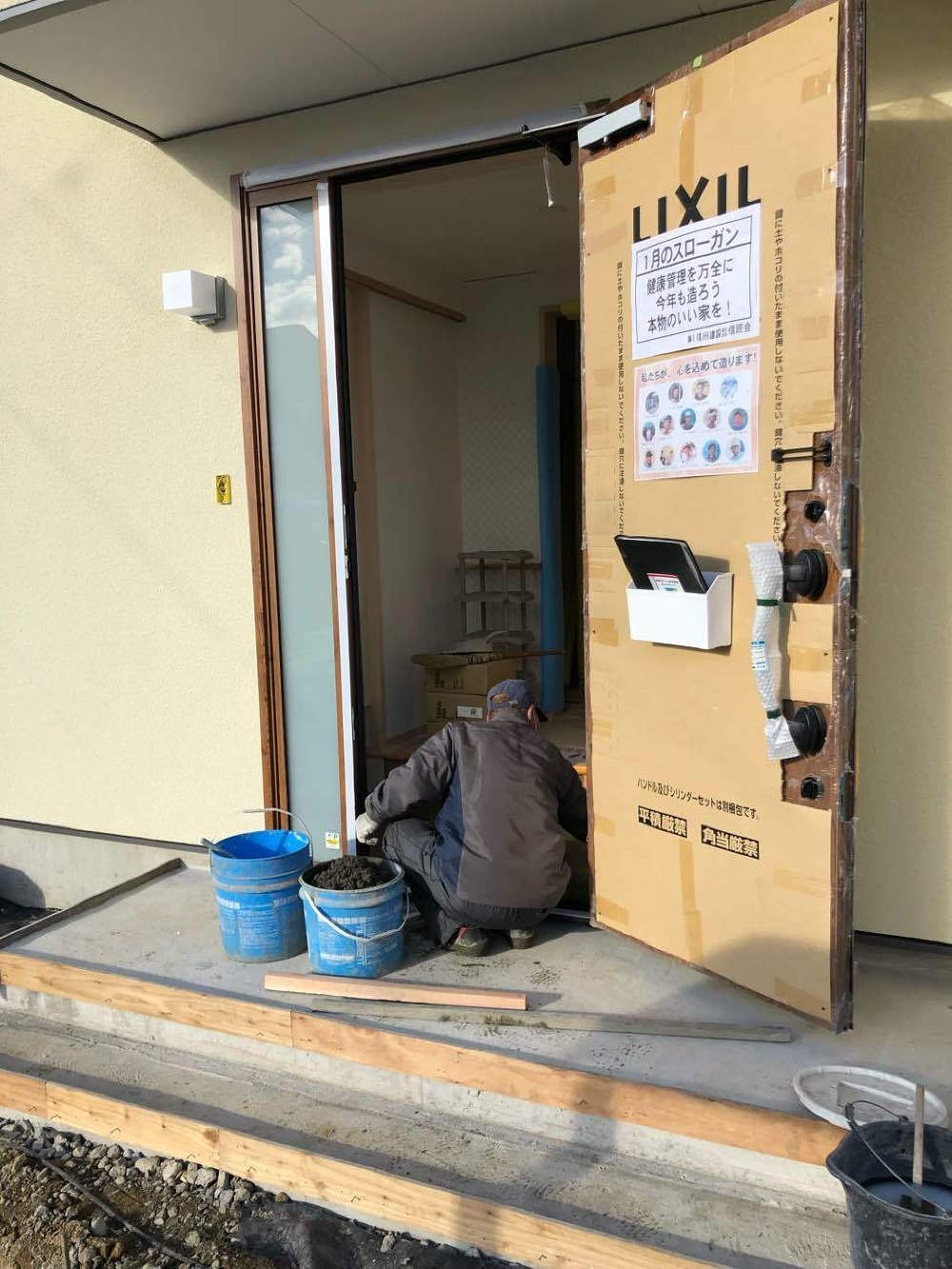

木製建具入れです
いよいよ木製建具入れの作業となりました。昔ながらの建具屋さんの手造りドアが測った通りに納っていきます!
- 39. 2022年01月28日
-

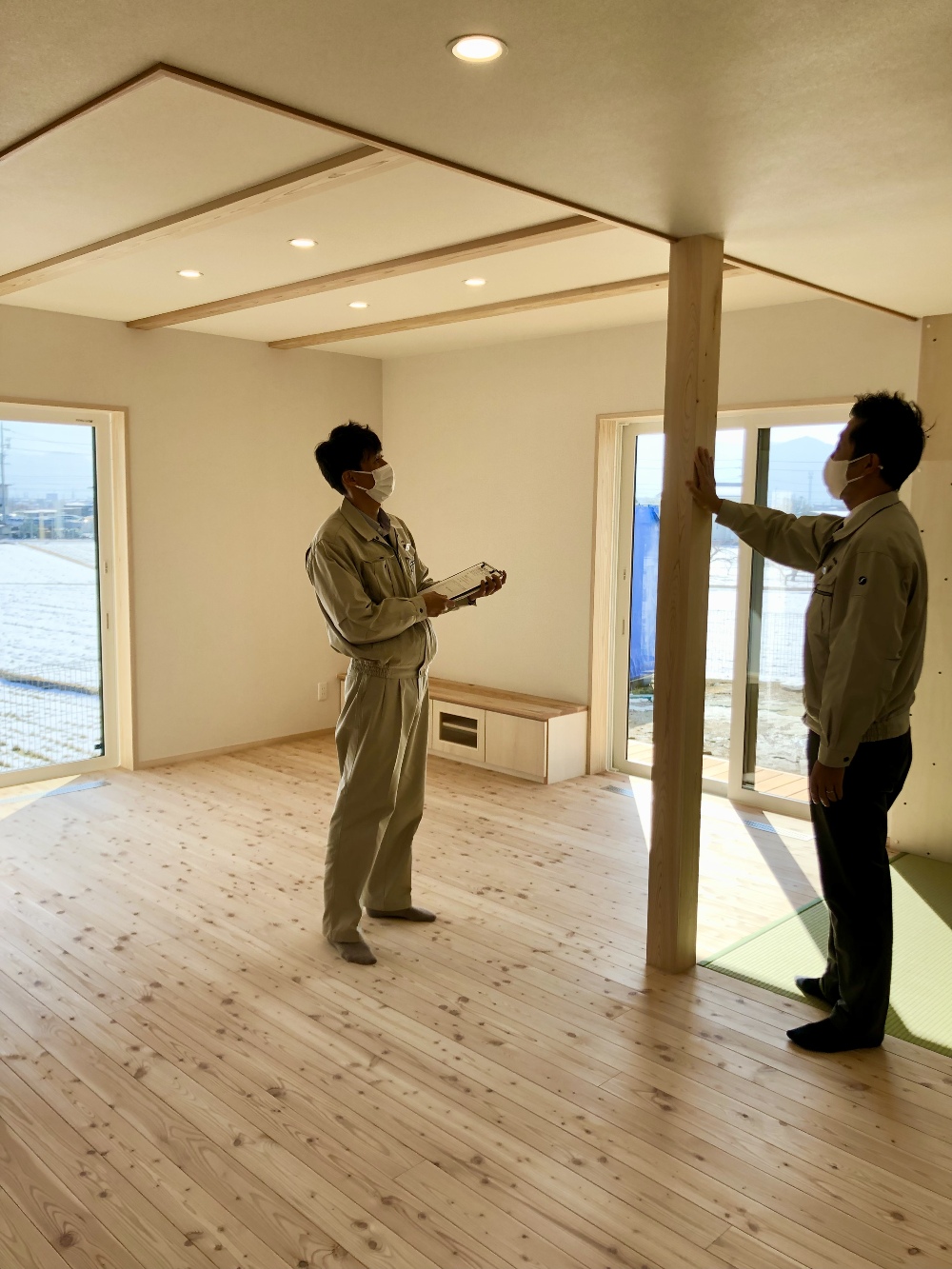

完成検査です
クリーニングまで完了となり、今日は中嶋社長の完成検査を行いました。パッシブエアコンの運転を開始し、来週は床の自然塗料塗りとなります。
- 40. 2022年02月08日
-

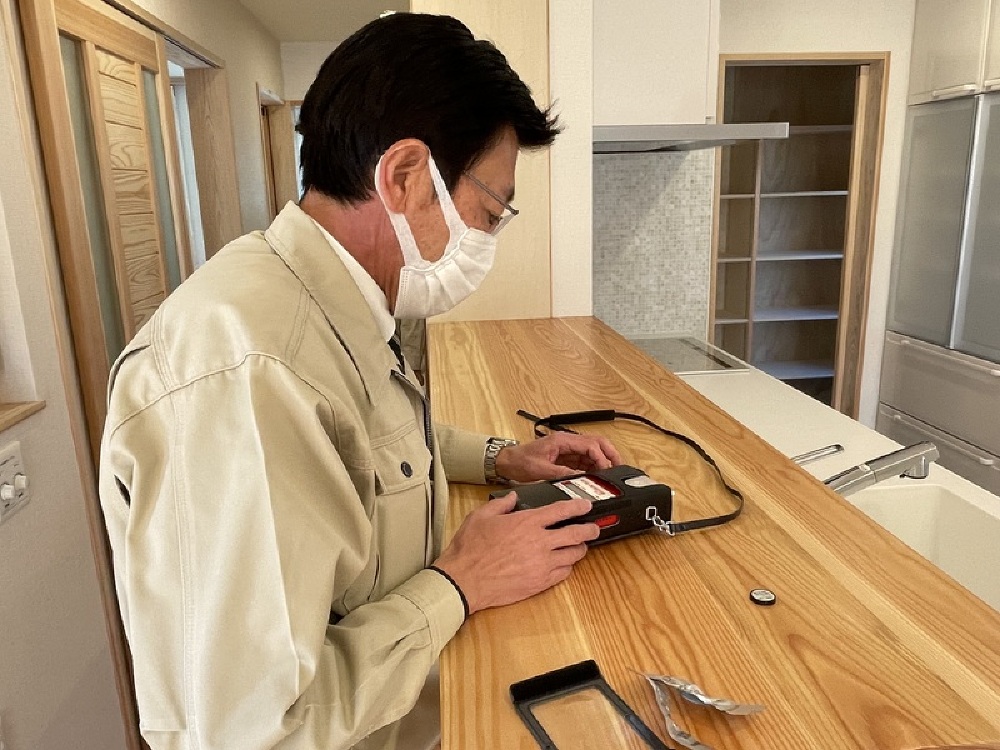

ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。K様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!
- 41. 2022年02月10日
-
外観
屋根には大容量の太陽光発電を搭載し、全館空調のパッシブエアコンの電力を助けてくれます。優しい色調の外壁と木曽檜の木部とウッドデッキで柔らかい外観に仕上がりました。
- 42. 2022年02月10日
-
内観
リビング・ダイニング・畳コーナーと一つの大きな開放的な空間になっています。木曽檜や天井の化粧梁、信州唐松の床と自然素材をふんだんに使った住む人にも優しい内部空間となっています。
- 43. 2022年02月11日
-
お引渡式
今日はK様のお引き渡しとなりました。工事中は職人さん達への差し入れありがとうございました。家造りからこれからは家守りへと引き続き永いお付き合いの程よろしくお願い致します。本日はありがとうございました。
